去年冬天,我带的一个四十人研发团队在一个季度里连续两次延期交付。复盘的时候我发现了一件很尴尬的事:这两次延期的任务,在延期前一周都有人在群里 @ 过负责同事,消息也都收到了"收到"的回复。提醒发了,任务还是没动。
这不是个例。过去两年,我陆续复盘过两百多个延期或中止的研发任务,其中相当一部分在"炸掉"之前,都经历过至少一次明确的提醒。真正的问题从来不是"有没有提醒",而是提醒之后没有任何东西会发生变化,没有人被追问、没有状态被更新、没有阻塞被升级,任务像掉进了一个静音的黑洞。
所以这篇文章我不打算讲"督办管理"的行政方法论,而是讲研发团队怎么用一套"轻督办"机制,把任务提醒做成真正能闭环的东西。下面是我在 30 人、100 人、300 人三种规模团队里试过、改过、最后留下来的机制和清单,可以直接照着抄。
一、先给结论:研发团队的督办问题,八成不在"提醒"这一环
在展开方法之前,我先把这几年最反直觉的几个判断摆出来。如果你只同意其中一条,也能省下不少试错时间。
1. 提醒失效的根因,是提醒之后没有"下一个动作"
大部分团队设计提醒时只考虑了"发出",没有考虑"没响应怎么办"。一条没有后续动作的提醒,本质上只是一条通知,它唯一的作用是把责任从提醒者转移给被提醒者,让提醒者在心理上获得"我已经跟过了"的安慰。
我给团队做过一次内部复盘,把过去两年 217 个延期任务的失效原因做了归因(这是内部样本推演,不是行业统计,但规律很稳定)。结果如下:

2. 研发督办必须是"轻"的,越像行政督办越跑不动
我见过不止一个团队把政府的红黄牌督办、定期通报、层层签报搬到研发团队,短的两周、长的一个月,全部无疾而终。原因不复杂:研发任务的颗粒度是天级甚至小时级,用月为单位的通报节奏去管它,就像用日历管心跳。
研发团队需要的是高频、低打扰、自动化的轻督办,而不是低频、强仪式感的重督办。
3. 提醒的终极目标,是让提醒变少
很多管理者把提醒次数当成管理勤勉度的指标,我个人完全不同意。一个健康的研发团队,随着流程成熟,人工提醒的次数应该持续下降,而系统自动触发的提醒占比持续上升。如果半年过去你的催办工时没降,说明你做的只是"人肉消息推送",不是机制建设。
4. 工具解决的是"可见",机制解决的是"闭环"
工具能告诉你谁的超期了、卡了几天、卡在谁那里,但它没法告诉你卡住之后该由谁、在多久之内、做什么动作。这部分只能靠机制来定义。工具是放大器的角色,机制清晰时它放大效率,机制缺失时它只是把混乱可视化。
二、为什么行政督办那一套搬到研发团队就会翻车
我自己就翻过这个车。2021 年我在一个六十多人的研发中心推过一套模仿政务督办的机制:每周一通报上周未完成任务、连续两周红灯的项目负责人要在周会上做说明。跑了三周,第四周开始出现"为了不上榜而把任务拆小、把状态改成进行中"的现象,数据好看了,交付没变好。
1. 迭代节奏和行政周期不在一个数量级
行政督办的周期通常是月或季度,一次通报覆盖一个完整事项。研发迭代通常是两周,任务粒度能细到半天。用一个周期长的机制去覆盖周期短的对象,信息永远滞后,等你通报的时候问题已经过了最佳处理窗口。
2. 技术依赖不是线性流程,而是网状结构
行政事项大多是线性推进:发文、执行、验收。研发任务是网状依赖:A 卡在 B 的接口,B 卡在 C 的测试环境,C 卡在数据权限审批。你在节点 A 上反复催办,可能对整体毫无帮助,因为真正的瓶颈在三个节点之外。
这也是为什么很多团队催办做得很勤,交付还是不行,催错了对象,比不催更消耗信任。
3. 知识工作者的心理账户和行政指令完全不同
行政体系里,指令的合法性来自层级。研发团队里,一个人愿意立刻响应你,通常来自三件事:这件事我认,这个人我信,这个时间点我扛得住。红黄牌制度破坏的是第二条,它把"我们一起解决问题"变成了"我在盯着你有没有犯错"。
4. 这些差异到底有多大

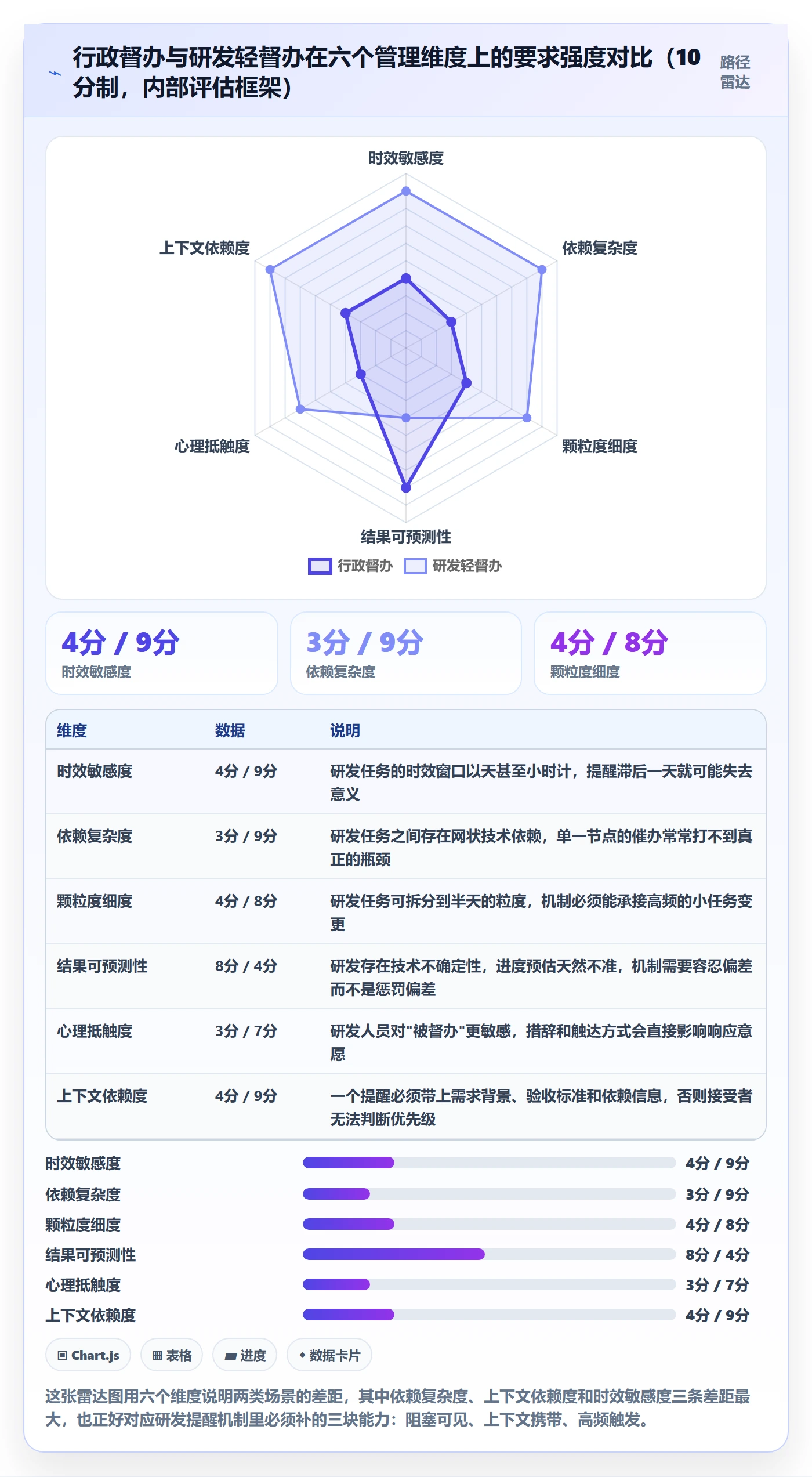

我把自己在两类场景里的观察做了量化对比,用 0 到 10 分表示该维度上的"要求强度"(10 分代表要求最高)。这不是学术量表,是我做团队诊断时用的内部评估框架:

三、四个把我坑过的误区,你可能正在踩
1. 误区一:通知发了,就等于提醒到位了
我早期做项目管理时有个很坏的习惯:在群里发一条"记得今天下班前提交",然后就把这件事从自己的待办里划掉了。后来我才意识到,这种提醒的完成度是我自己的心理完成度,不是任务的完成度。
判断标准很简单:如果一条提醒发出后,你没有任何后续动作,那这条提醒就是无效的。
2. 误区二:提醒越频繁,效果越好

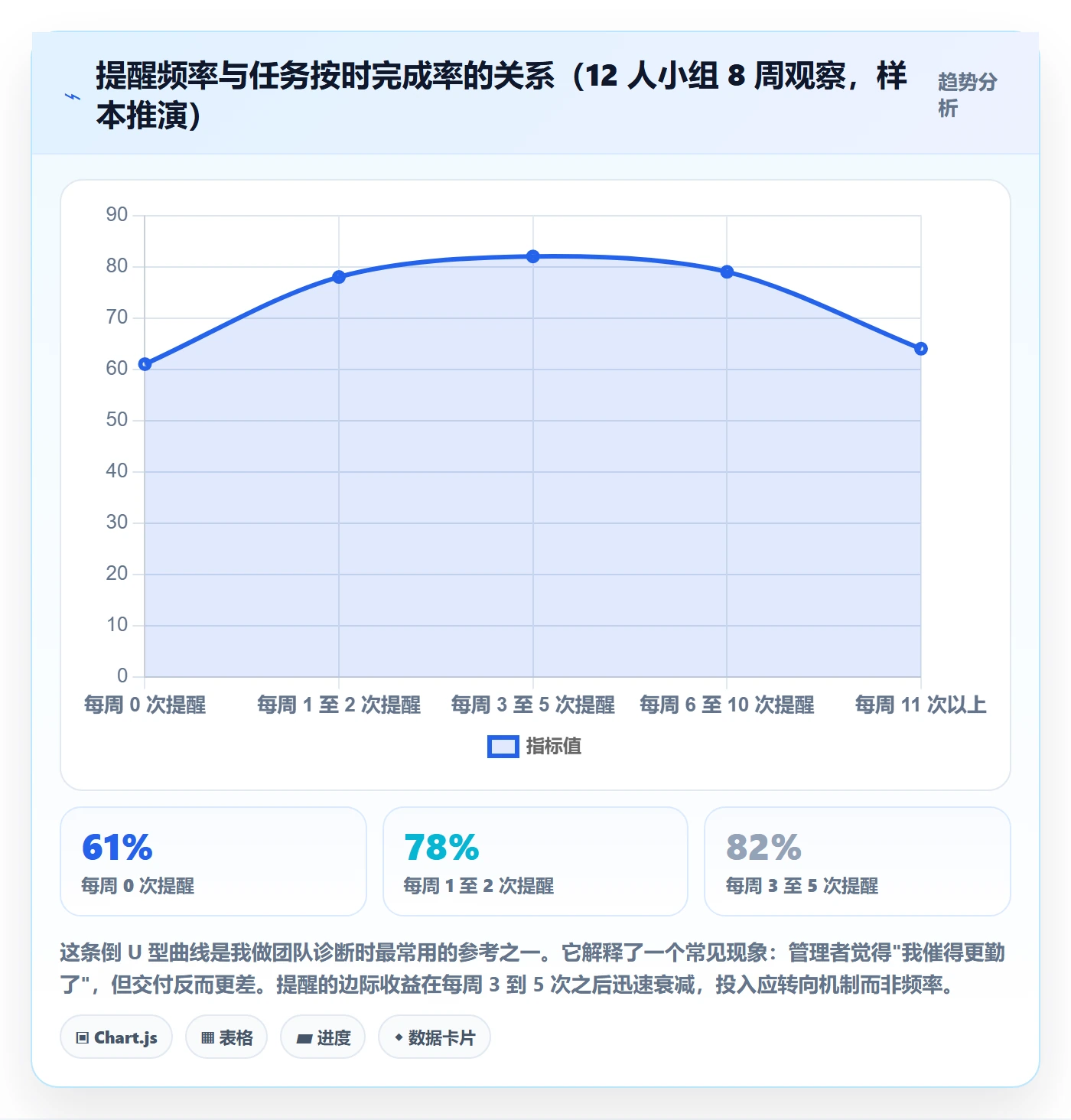

我在一个十二人的小组里做过一个不太严谨但很有意思的观察实验:把提醒频率从每周 0 次逐步提高到每周 11 次以上,记录任务按时完成率。结论是倒 U 型,适度的提醒有效,过量的提醒反而让完成率跌破不提醒的水平。

3. 误区三:换个更强的工具,问题就解决了
我见过团队在半年内换了三套项目管理工具,交付问题一个没解决。工具切换带来的新鲜感大约维持两周,之后所有旧问题原样回来,因为问题不在工具里,在规则里。
4. 误区四:催不动,是人不行
这是最容易让管理者走偏的一条。当你连续三次催不动同一个人,先别急着归因到态度,先检查三件事:这个任务他有没有被正式认领、他是不是卡在别人那里、这个任务的验收标准是不是模糊的。我处理过的"催不动"案例里,超过七成最终归因到机制而非个人。

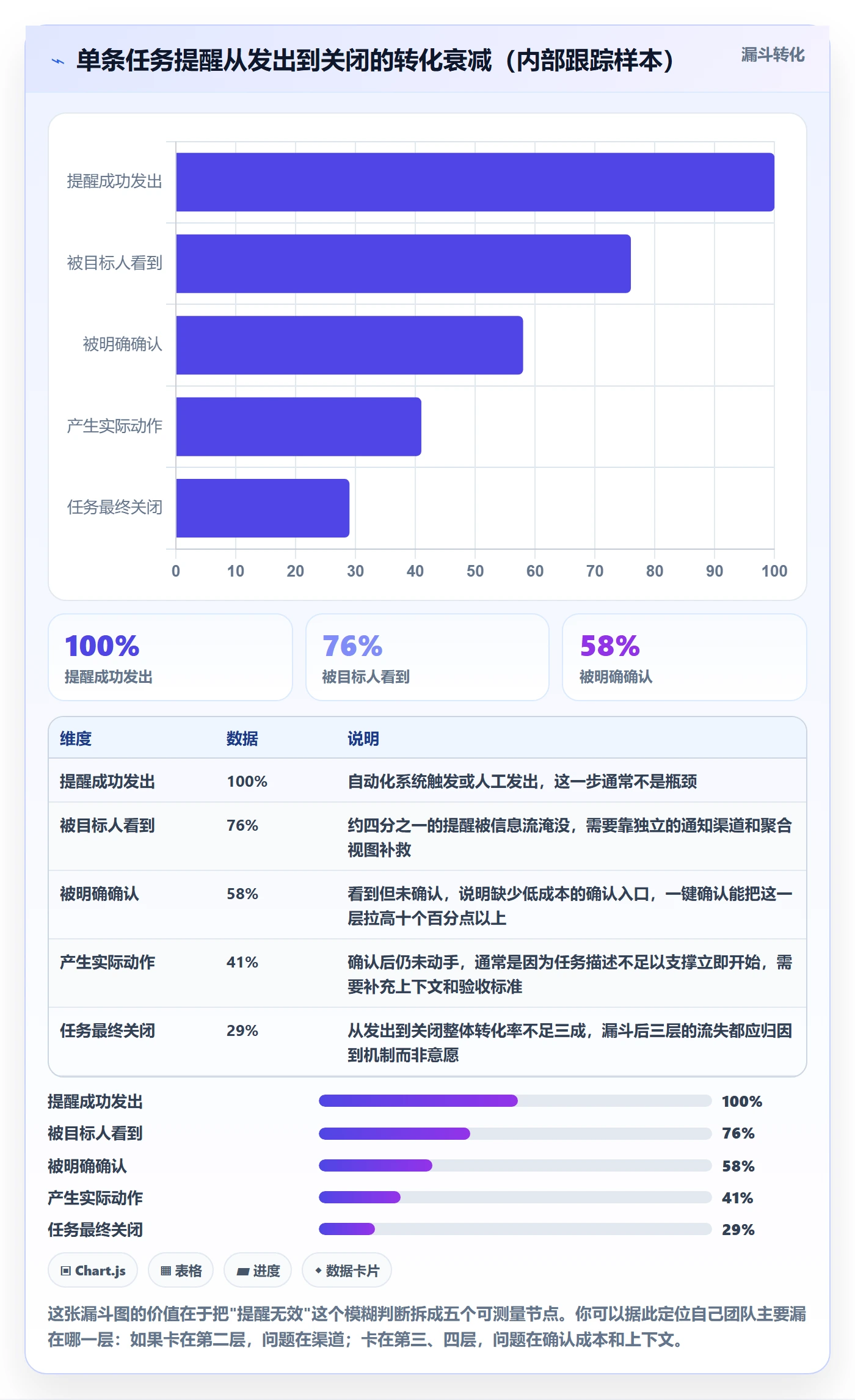

从提醒发出到任务真正关闭,中间会经历一个连续的衰减过程。把这个漏斗画出来之后,你会发现每一层的流失都有明确的补救动作:

四、专业判断:能跑起来的提醒机制长什么样
撇开工具不谈,一套能在研发团队稳定运行的提醒机制,我认为必须同时满足三条硬线。缺任何一条,机制都会在两个月内退化成摆设。
1. 三条硬线:唯一责任人、可观测状态、超时自动动作
(1)唯一责任人
每个任务必须有且只有一个对结果负责的人。可以有协作者,但不能有两个 Owner。多人负责在人类协作里等于没人负责,这在提醒场景下尤其致命,提醒发出后,每个人都在等别人先动。
(2)可观测状态
任务状态必须是客观可查的,而不是靠人汇报。判断标准是:一个不在这个项目里的人,能在三十秒内判断出这个任务现在处于什么阶段、上一次状态变更是什么时候、下次预期动作是什么时候。
(3)超时自动动作
这是最容易被忽略、也最关键的一条。必须提前定义:超期 12 小时发生什么、24 小时发生什么、48 小时发生什么。这些动作要由系统执行,而不是由某个人记得去执行。凡是依赖"某人记得"的机制,最终都会失效。
2. 四层提醒机制的设计思路
我把研发团队的任务提醒设计成四个层级,每一层的触发条件、触达渠道、期望响应时间都不一样。层级越往后,打扰的范围越大,但触发频率越低,从而在高频场景下保持低噪音。
| 层级 | 触发条件 | 触达渠道 | 期望响应 | 无效后的动作 |
|---|---|---|---|---|
| 第一层 个人提醒 | 任务被认领、截止前 24 小时 | 系统内通知、个人待办 | 4 小时内更新状态 | 进入第二层 |
| 第二层 团队同步 | 超期未更新、站会前 | 站会看板、迭代日报 | 当次站会内给出结论 | 进入第三层 |
| 第三层 阻塞升级 | 标记为阻塞超过 24 小时 | 阻塞清单、关联责任人 | 48 小时内解除或改派 | 进入第四层 |
| 第四层 复盘闭环 | 迭代结束、超期 3 天以上 | 迭代复盘会、机制调整单 | 下一迭代内调整规则 | 修订机制本身 |
这四层里,我认为第二层和第三层的边界最容易被做错。很多团队把"卡住了"和"没做"混为一谈,结果要么是阻塞被当成拖延批评,要么是拖延被当成阻塞放过。区分方式很简单:阻塞必须有外部的、非本人的依赖对象,否则就是排期问题。
3. 升级路径上的时间基准

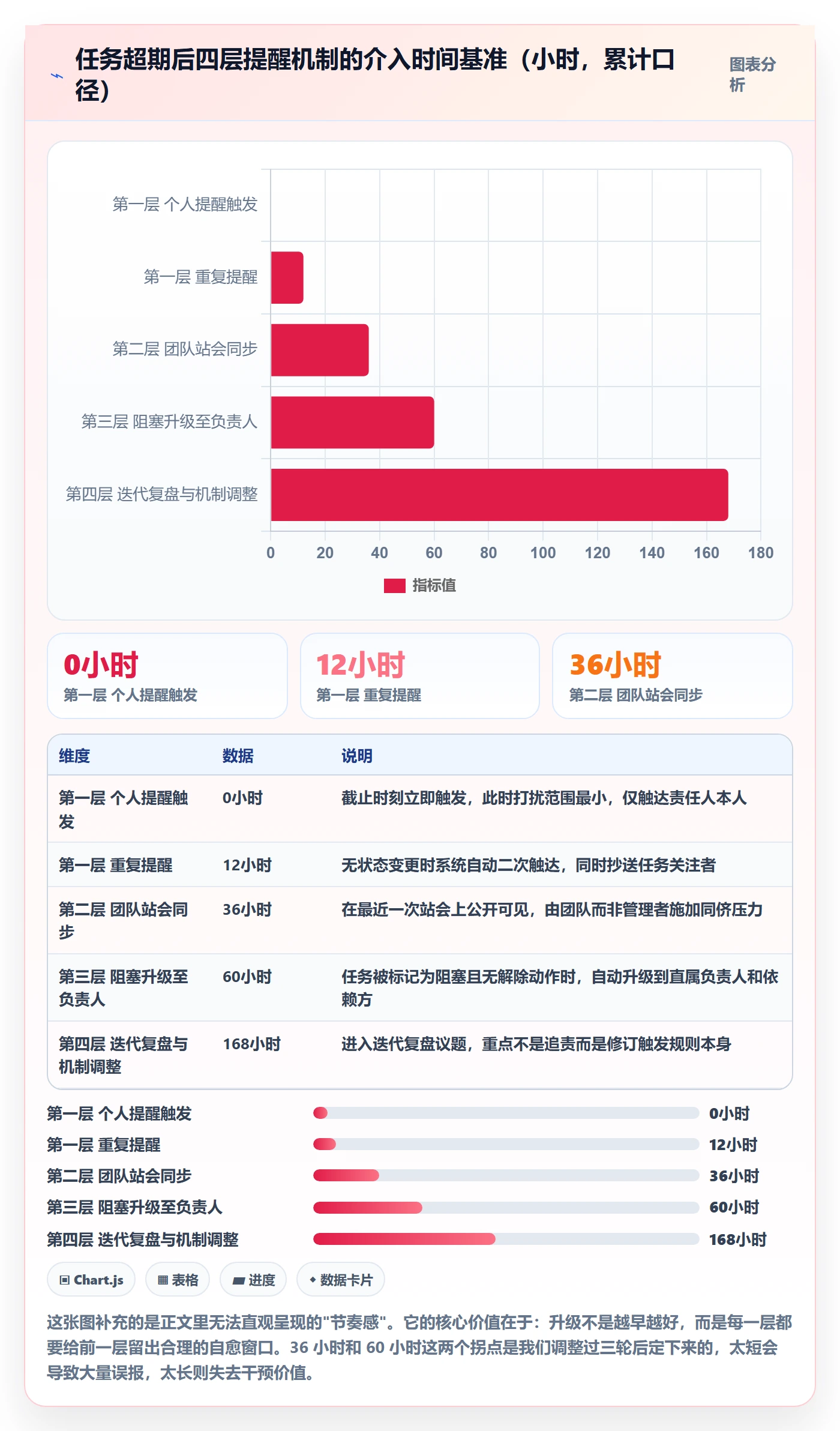

下面这张图是我们在一个 180 人研发组织里实际使用的升级时间基准。它把"任务超期"当作零点,定义了各层级介入的累计时间点:

五、一个真实的落地过程:把 Jira 上的任务迁到 PingCode 之后
前面讲的都是框架。这一节我讲一个我深度参与的落地过程,包括盘点的数据、设计的规则、配置的思路和上线后三个月的观察。这也是我这些年唯一一次看到提醒机制真正自己跑起来、不需要人天天盯着的案例。
1. 背景与现状盘点
这是一个 180 人左右的研发组织,分 9 个特性团队,分布在两个城市,同时有 3 到 4 条产品线并行。原有的管理方式是 Jira 加企业 IM 群,提醒主要靠 Scrum Master 人肉完成。
上线前我让他们做了一个为期两周的工时盘点,统计 Scrum Master 和项目经理花在"催办、追进度、确认状态"上的时间。结果是平均每人每周 11.5 小时,接近一天半的工作量,而且这部分时间几乎不产生任何直接价值。
另外两个指标也很典型:任务平均超期时长 4.2 天,阻塞事项平均停留时长 3.8 天。阻塞清单在表格里挂着,但没人负责推动解除。
2. 为什么选择迁移到 PingCode
在选型阶段我们评估了四条硬性要求,这几条对中大型研发组织来说基本是刚需:单一平台覆盖需求、迭代、测试、缺陷和工时;提醒和升级规则能由业务侧自行配置,不需要研发排期;能与已有的 Git 仓库和 CI 流水线打通;以及数据必须留在自己手里。
最终选择 PingCode,主要原因是它面向中大型企业、尤其是 100 人以上组织的场景设计得更贴合,同时支持私有化部署,数据完全留在内网;另外它提供了 Jira 的平滑迁移能力,历史需求、缺陷、迭代、工时字段可以映射过来,这对一个已经在 Jira 上积累了四五年的组织来说,迁移成本的决定性因素就在这里。对正在做工具国产化替换的团队来说,这是目前比较省心的一个选项。
实际迁移我们分了三步走,前后大约两周多:第一步只迁结构和字段映射,不迁数据,用来验证流程跑得通;第二步迁最近两个迭代的活跃数据,让团队在新平台上先跑两个迭代;第三步才把历史归档数据迁过来,只做只读保留。
3. 三条自动化规则的设计
机制部分我只设计了三条规则。我的经验是规则越少越好,超过五条基本没人记得住,最后都会退化成"上线时很热闹,三个月后没人管"。
规则一:个人提醒(责任到人,最小打扰)
触发条件:任务处于"进行中"且距截止时间 24 小时
动作:
自动加入当周阻塞清单
通知阻塞关联方(外部依赖责任人)
24 小时后仍无进展,抄送双方直属负责人
关键设计:升级对象是"阻塞事项"而不是"人"
(这条规则是整个机制里效果最好的一条)
规则三:迭代复盘回流
触发条件:迭代结束时,存在超期 > 3 天的任务
动作:
自动生成复盘议题,附超期任务清单与状态变更时间线
复盘结论必须落到"规则修订"或"排期方式调整"二选一
禁止在复盘会上讨论个人责任归属
(这条规则防止机制僵化,也是唯一一条"反向修订"规则)
第三条规则是我最坚持的一条。很多团队的复盘会开成了追责会,一旦这样,下次就没人愿意如实标记阻塞和超期了,数据质量会在两个迭代内崩掉。
4. 上线 90 天后的数据观察

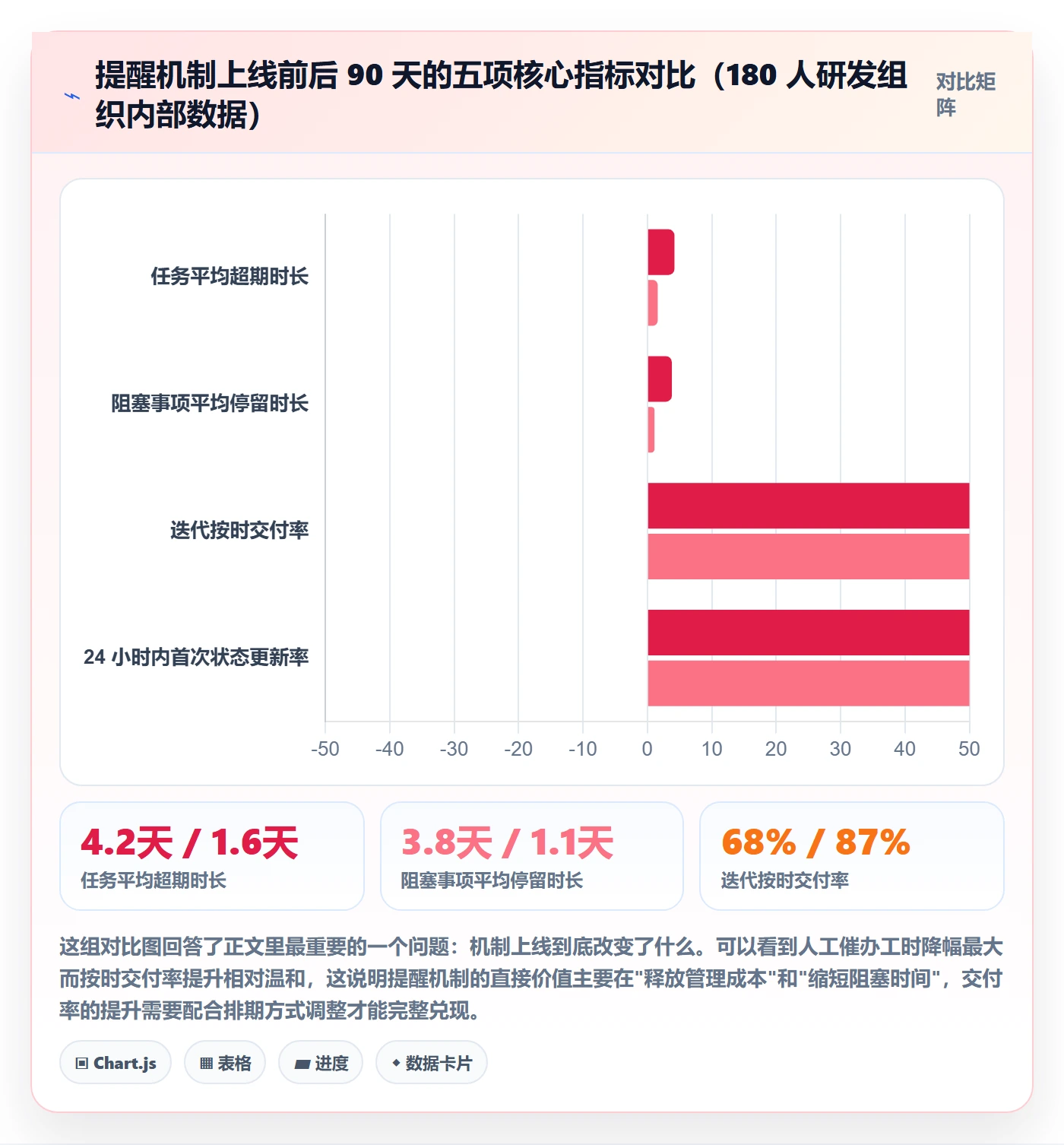

上线满三个月后,我拉了五个核心指标的对比数据。这是内部统计口径,来源是新平台的自动化报表加人工工时记录:

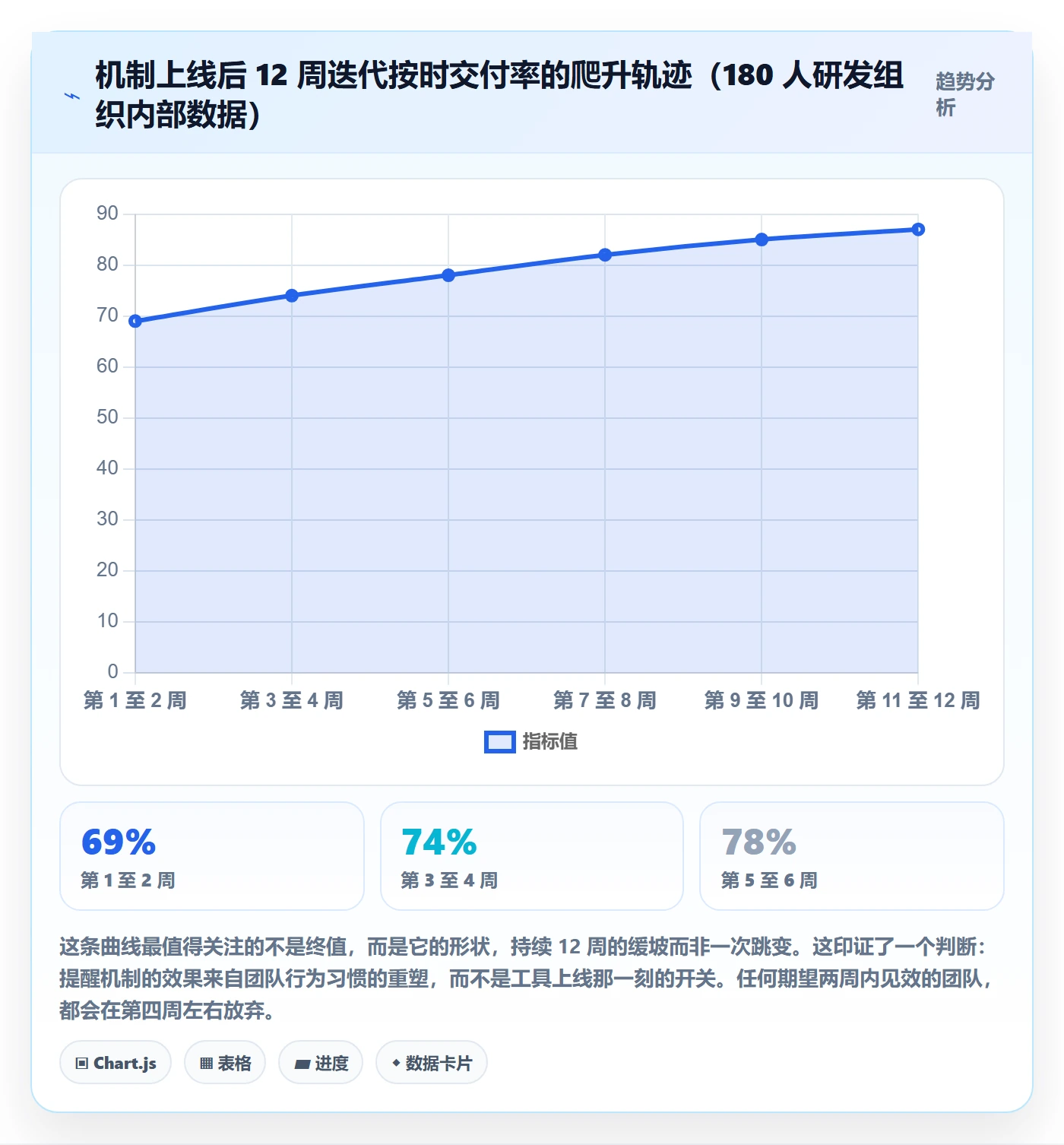

还有一个趋势值得单独说。我把上线后 12 周的迭代按时交付率按周拉了一条线,可以看到它不是一次性跳变,而是持续爬升的:

六、不同团队规模下,行动建议完全不一样
我特别反对把某一套机制无差别地推荐给所有团队。10 人团队照搬 300 人团队的机制,结果一定是被流程压死;反过来,300 人团队用 10 人团队的方法,一定失控。下面按规模拆开讲。
1. 10 至 30 人:不要上机制,先把认领和看板做扎实
这个阶段最大的风险是过度管理。我的建议是只做两件事:任务必须有人认领,看板状态必须每天更新。提醒完全可以通过每日站会完成,不需要任何自动化规则。
这个阶段的团队如果已经开始配置复杂的自动升级规则,我一般会劝他们停掉。十几个人低头不见抬头见,你的自动化规则带来的效率,很可能抵不上它制造的隔阂。
2. 30 至 100 人:重点补阻塞可见性和跨组提醒
这个规模是拐点。团队开始分组,跨组依赖出现,你不可能再靠站会覆盖所有信息。此时必须做两件事:一是建立统一的阻塞清单,二是让跨团队任务的提醒能自动找到依赖方,而不是靠人转达。
这个阶段我建议引入的第一条自动化规则就是阻塞升级,投入产出比最高。
3. 100 人以上:机制必须平台化,人工提醒必须被替代
到了这个规模,靠人催办在数学上已经不成立了。9 个团队、每周每人 11.5 小时的催办工时,一年下来是接近四千小时的纯管理损耗。这个阶段必须把提醒机制固化到平台上,包括规则配置、通知触达、升级路径和复盘回流。
这个阶段选型时,我建议重点看三个能力:规则能否由业务侧自行配置、能否与代码仓库和流水线打通、是否支持私有化部署。前两条决定机制能不能跑起来,第三条决定它能不能长期留在你的组织里。像 PingCode 这类面向中大型组织的平台,在这三点上通常比轻量工具更合适。
4. 远程与分布式团队:把异步可见性做到极致
远程团队最大的问题是"看不见"。线下团队靠余光就能发现谁在卡着,远程团队必须把所有状态写成文字。所以远程团队的提醒机制要额外加两条:所有状态变更必须有文字记录,所有阻塞必须在可见清单里而不是私聊里。

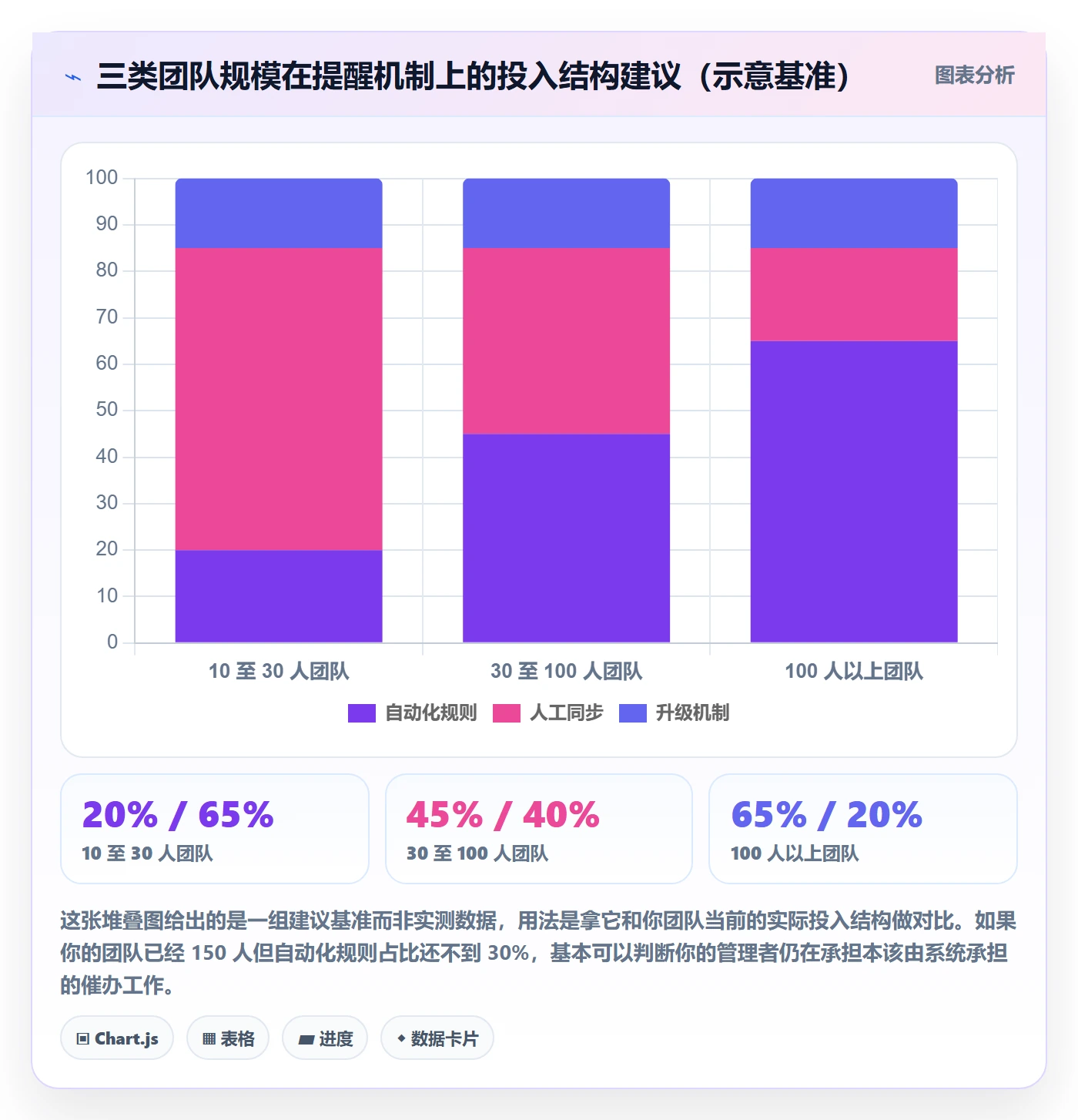

下面这张图是我们给三类规模团队做的机制投入结构建议。它想说明的是:随着团队变大,机制的重心应该从"人工同步"持续转移到"自动化规则",而升级机制的比例基本不变。

七、取舍:这些事你必须主动放弃
做机制设计最难的从来不是"该做什么",而是"该放弃什么"。下面四组取舍我都在真实项目里做过决定,也都有代价。
1. 取舍一:自动化程度 vs 灵活性
规则越自动化,处理例外情况的能力越弱。我的判断标准是:如果一个场景每月发生不超过两次,就不要为它设计自动化规则,写进团队约定即可。把例外交给人和约定,把高频交给系统,这是最省成本的组合。
2. 取舍二:数据透明 vs 团队信任
提醒机制必然产生数据,数据必然被用来评价人。我的做法是明确划定边界:超期和阻塞数据只用于流程复盘,不进入个人绩效。这条边界一旦被打破一次,数据质量就会开始失真,因为大家会学会"怎么让数据好看"而不是"怎么让事情做完"。
3. 取舍三:采购成熟平台 vs 自研提醒系统

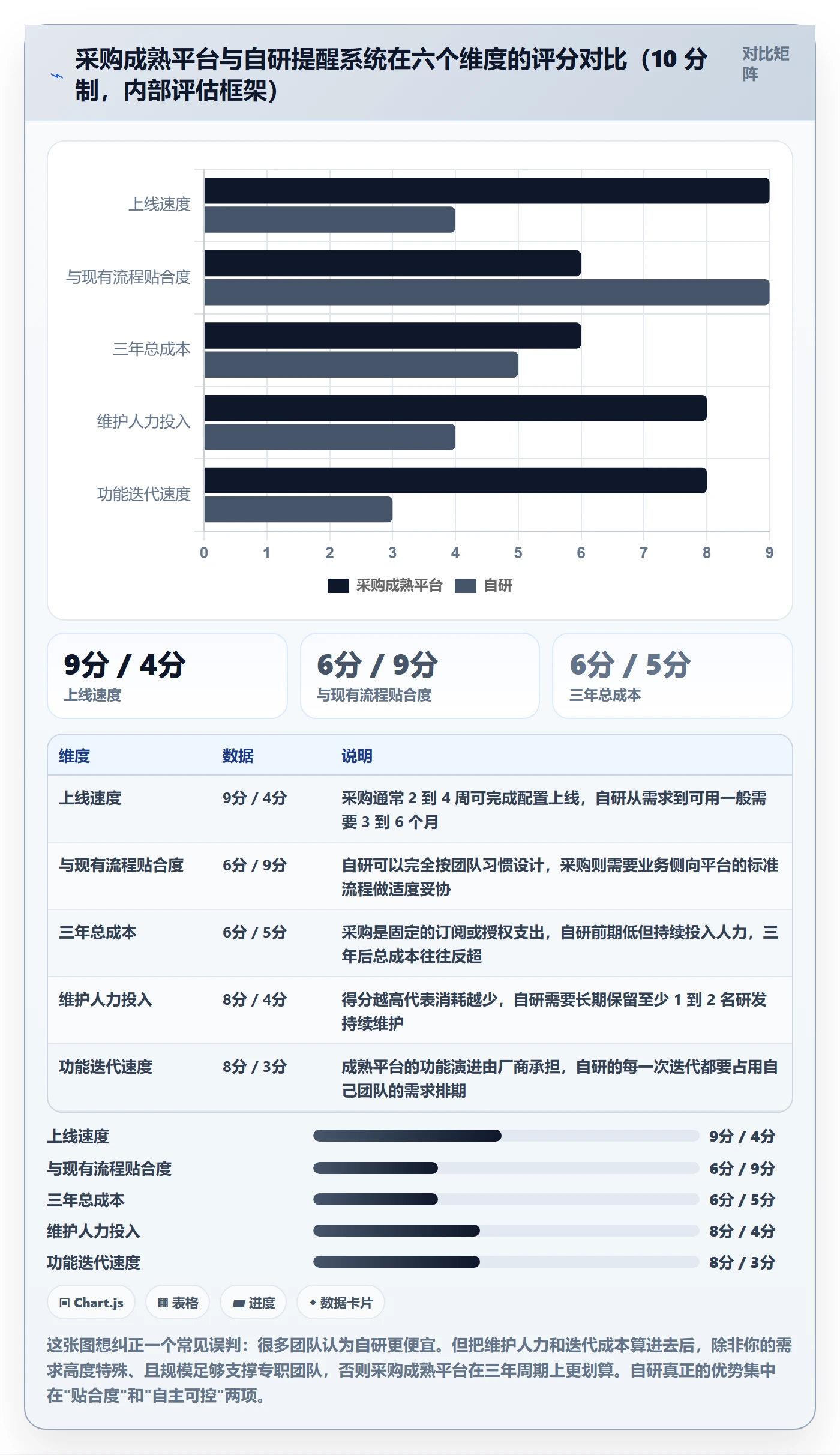

我评估过自研路线。自研的优势是贴合度极高,劣势是维护成本会持续吞掉研发资源,而且功能迭代永远追不上业务变化。下面是我用 10 分制做的对比评分(内部评估框架,非厂商数据):

4. 取舍四:强提醒 vs 弱提醒
强提醒指弹窗、电话、上级抄送这类打断式触达,弱提醒指徽标、日报、看板高亮这类非打断式触达。我的原则是:能用弱提醒解决的,绝不用强提醒;只有跨团队阻塞和对外承诺节点,才动用强提醒。强提醒是稀缺资源,用多了会迅速贬值。
八、可直接落地的 20 项检查清单
下面这四组清单是我每次接手新团队时都会跑一遍的。你可以直接拿它做一次自检,也可以打印出来贴在项目看板旁边。
1. 任务认领清单(5 项)
- 每个任务是否有且只有一个明确的负责人姓名,而不是"某某模块组"?
- 负责人是否在任务创建后 24 小时内主动确认过认领,而不是被默认分配?
- 任务描述里是否包含可验证的完成标准,而不是只写了要做什么?
- 任务是否标注了预期工时或截止时间,且该时间点由负责人本人认可?
- 是否存在超过 3 天无人认领的悬挂任务?如果有,谁负责在什么时候处理?
2. 日常提醒清单(5 项)
- 截止前 24 小时是否有自动提醒触达责任人本人,而不是发在群里?
- 提醒消息里是否包含了任务链接、剩余时间、当前状态和验收标准?
- 提醒渠道是否与日常闲聊信息流分离,避免被淹没?
- 是否存在提醒频率超过每周 5 次的个人,如果有,是否已经在制造提醒疲劳?
- 本周的提醒中有多少条是系统自动触发的,这个比例是否在持续上升?
3. 升级触发清单(5 项)
- 任务被标记为阻塞后,是否在 24 小时内自动进入可见的阻塞清单?
- 每一个阻塞事项是否都有明确的解除责任人,而不是只有提出人?
- 阻塞超过 48 小时是否有自动升级动作,且升级对象是事项而不是个人?
- 升级路径上每一层的期望响应时间是预先定义的,还是临时判断的?
- 过去一个月里,有多少条升级触发了实际动作?如果接近零,规则需要修订。
4. 复盘回流清单(5 项)
- 每次迭代复盘是否包含超期超过 3 天的任务清单和状态变更时间线?
- 复盘结论是否落到了具体的规则修订或排期方式调整,而不是"下次注意"?
- 复盘会上是否明确禁止讨论个人责任归属?
- 上一轮复盘提出的机制修订,是否在下一个迭代内真正上线了?
- 人工催办工时相比上季度是上升还是下降?如果没降,机制没有生效。

九、几个我常被问到的问题
1. 提醒发了但没人理,该怎么办?
先别加提醒次数,先检查三件事:责任人是不是唯一的、任务描述是不是可执行的、这个人是不是卡在别人那里。这三条里通常至少有一条不成立。如果三条都没问题,那就进入升级路径,让机制而不是让情绪来处理。
2. 跨团队任务的提醒该谁发?
我的做法是让系统发,不让个人发。跨团队提醒一旦由个人发出,很容易被解读成"你在指挥我"。让平台按依赖关系自动触达,冲突会小很多。这也是为什么我一直强调跨团队提醒必须是平台能力,而不是人的沟通能力。
3. 远程团队和分布式团队有什么特殊处理?
核心原则是"把所有依赖从口头搬到文字"。远程团队额外要做两件事:状态变更必须留文字记录,阻塞必须进公开清单而不是私聊。线下团队靠余光能解决的问题,远程团队必须靠可见性解决。
4. 怎么避免督办变成微观管理?
三条边界:机制盯的是任务状态而不是人在线时长;数据用于复盘而不进入个人绩效;超期先问"是不是排期不合理"而不是"为什么没做完"。守住这三条,团队不会把机制当成监控工具。
5. 机制上线多久能看到效果?
从我们那次 180 人组织的实际数据看,第一个月基本看不出变化,第三个月才出现明显拐点,第六个月进入稳定区间。任何承诺两周见效的机制,都是以牺牲数据真实性为代价换来的短期数字。
十、从提醒到自驱:下一步你该做什么
我对提醒这件事的最终看法是:好的提醒机制,是让提醒越来越少,而不是越来越多。它的价值不在于把任务盯住,而在于通过一次次超期复盘,把排期方式、任务拆解方式、依赖管理方式都往前推一格。当这三件事都变好之后,需要提醒的任务自然就少了。
如果你认同这个判断,我建议本周只做三件事,不要贪多:
- 把团队看板拉出来,找出所有超过 3 天没有任何状态变更的任务,逐个确认责任人是否唯一、任务描述是否可执行。这一步通常能暴露一半以上的问题。
- 把目前所有的"阻塞中"任务单独列成一张清单,给每一个阻塞指定一个解除责任人,并约定 48 小时内的下一步动作。不要催人,催事。
- 在下一次迭代复盘里加一个固定议题:过去这个迭代超期超过 3 天的任务,我们改哪一条规则或哪一个排期习惯。只要连续开三次,机制就会自己长出来。
至于工具层面,我的建议是先别急着做选型对比。把上面三步跑完,你会非常清楚自己真正缺的是"阻塞可见"、"跨组触达"还是"复盘回流",带着这三个具体问题去看平台,比对着功能清单横向比价要靠谱得多。对于 100 人以上、且正在做工具国产化替换的组织,把"支持私有化部署"和"能否平滑承接现有平台的历史数据"放在评估表的前两位,基本可以过滤掉大部分后期会让你后悔的选项。
常见问题解答(FAQ)
1. 研发团队的任务提醒和行政督办到底有什么区别?能不能直接照搬政务督办那一套?
我之前在大厂做 PM,习惯了强驱动的督办模式,现在跳槽到一家 50 人的研发团队,老板让我把之前那套任务催办机制搬过来,结果推行两周开发就开始敷衍回复'收到',进度反而更不透明了。我一直在想是不是我方法本身就错了,研发团队根本吃不了行政督办那一套。
不能照搬,核心差异有三点:第一,行政督办是线性周期,研发是迭代周期,一个任务可能因为技术依赖随时变更优先级,用固定 Deadline 催办只会逼出假进度;第二,行政指令的心理契约是'服从',研发的知识工作者契约是'认同',催多了触发的是防御而不是行动;
第三,行政督办关注'有没有做',研发督办要关注'卡在哪'。可执行的做法是把督办目标从'催人交作业'改成'暴露阻塞',提醒内容只问三件事:当前进展、下一步动作、有没有需要我协调的依赖。判断依据是看提醒发出后,团队回复里'需要协助'类信息的占比,如果长期低于 10%,说明你只是在催进度,没有在解决问题。
2. 任务提醒发出去没人理,是不是提醒频率和渠道有问题?怎么判断该用哪个层级?
我们团队现在站会也在同步、群里也在 @、看板也在更新,但总有人装没看见,一个任务拖三天没人动,我又不敢天天催,怕被说成微管理。我特别想知道到底该用哪种提醒、多久提醒一次才算合理。
问题往往不在渠道多少,而在没有分层。建议按四层设计:个人层用任务系统内的到期预警(提前 1 天和当天各一次);团队层把提醒嵌入每日站会或看板固定环节,不单独发消息;阻塞层只在任务超出承诺时间 24 小时且无更新时触发,由负责人直接一对一沟通而不是群里 @;
升级层仅在跨迭代仍未闭环时启用,走负责人对负责人的路径。判断哪个层级有效的口径是'首次响应时长'和'自主更新率',如果 80% 的任务能在无催促情况下自主更新状态,说明前两层就够了;如果超过一半任务需要升级层介入,说明任务颗粒度或认领机制本身有问题,不是提醒频率的问题。
3. 任务提醒工具用了不少,为什么还是靠人肉催办?工具选型到底该看什么?
我们先后试过某项目管理平台、飞书机器人、钉钉待办,每个都用了一阵就荒废了,最后还是回到微信群里 @ 人。我现在特别困惑,到底是工具不好用,还是我们流程本身有问题,选工具的时候应该重点看哪几个指标。
工具失效通常不是功能不够,而是机制没定。选型时优先看三个判断标准:一,能不能自动生成提醒,而不是靠人手动发;二,提醒能不能绑定任务状态变更,比如从'待处理'变'进行中'自动通知相关人;三,升级路径是不是可配置,比如超时 24 小时自动抄送上一层。
不要被功能清单迷惑,一个能打通需求、代码提交、测试验收链路的工具,比一个有 50 个提醒模板但互相孤立的工具强十倍。落地顺序建议是:先用现有工具把提醒规则和响应时限定下来跑两周,收集一次'哪些提醒被忽略、哪些被响应'的数据,再根据缺口决定要不要换工具,而不是反过来先买工具再想机制。
4. 怎么避免任务提醒变成 micromanagement?有没有可量化的边界?
我作为技术负责人,一方面想及时知道进度,另一方面又怕催得太紧被团队贴上不信任的标签,尤其是对资深工程师,我发个进度询问都要斟酌半天。我想知道有没有一套客观的标准,能帮我把'合理跟进'和'过度干预'分开。
可以用三条可量化边界来约束自己:第一,提醒只针对任务状态,不针对个人工作方式,比如问'这个 Issue 卡在哪个环节'而不是'你今天在忙什么';第二,提醒频率不超过任务承诺节点的数量,一个任务约定两个节点就只在两个节点提醒,不做无节点催办;
第三,升级前必须先做一次私下沟通,让对方知道你会升级,而不是突然抄送上级。判断自己是否越界的口径是看团队的'主动同步率'和'提醒响应时长',如果提醒后平均响应时间在 4 小时内、且团队主动同步比例持续上升,说明你的提醒是在帮助而非干扰;
如果响应时长越来越长、主动同步越来越少,说明提醒已经变成了负担,该收手调整机制了。
核心关键词
文章包含AI辅助创作:督办管理方法大全:研发团队任务提醒实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/395918
读者评论
文章里那个漏斗图让我挺有共鸣的,从提醒发出到任务关闭只剩29%,说明大部分精力都耗在无效流程上了。我们团队也做过类似统计,最后发现补上下文和降低确认成本比多催几次有用得多。
我比较认同‘提醒失效根因是没有下一个动作’这个判断。之前带团队也遇到过,群里@了也回复‘收到’,但没人跟进状态更新,最后延期了大家都觉得跟自己没关系,本质还是责任人不唯一。
对‘轻督办’和‘重督办’的对比分析挺到位的。研发任务变化快,行政那套周报红黄牌确实跑不动。不过我觉得三条硬线里最难落地的是超时自动动作,很多团队工具支持不够,最后又变成人肉盯。
