去年第四季度,我以产品负责人的身份接手了一个跨端项目:涉及 4 个研发小组、2 个设计团队、1 个数据中台和 1 个外部供应商,里程碑节点 11 个。项目启动两周后,我在周会上发现一个尴尬的事实,我在群里发了 37 条任务提醒,其中 14 条没有任何人回复,9 条是"收到"但后续没有动作,真正按时完成并反馈的只有 11 条。也就是说,我的督办消息打开率大概只有三成,落地率不到三成。这个数字让我意识到:问题不在提醒发得不够勤,而在于我根本没有把"任务提醒"当成一个产品来设计。
它没有触发条件、没有反馈闭环、没有异常处理、没有数据度量,本质上只是一堆被丢进群里的文字。这篇文章就是那次复盘之后,我重新梳理出来的一套督办机制设计方法,包含我踩过的坑、用过的取舍逻辑,以及在不同团队规模下应该怎么落地。
一、核心结论先说清楚:任务提醒的失败率,取决于机制设计而不是提醒频率
先把最重要的判断放在最前面,因为很多产品经理在这一步就走偏了。
任务提醒的转化率不取决于你提醒了多少次,而取决于提醒是否嵌入了对方的"工作流入口"、是否有"确认动作"、是否有"未响应的自动升级路径"。这三件事缺一个,提醒就会退化成噪音。我在上面那个项目里的 37 条提醒,平均每条需要我手动追踪 2.3 次才能真正闭环,等于我一个人承担了整套督办系统的全部算力,这不是机制,这是人肉闹钟。
第二,督办的本质是闭环管理,不是单向通知。通知是"我告诉你了",督办是"我知道你收到了、我知道你开始做了、我知道你做完了、如果没做完我知道该找谁"。这四个"我知道"缺一个,督办就不成立。
第三,产品经理在督办里的角色是机制设计者,不是催办执行者。如果你每天花 2 小时在群里 @人,说明你的机制设计失败了。健康的督办机制应该让你每天在这件事上花的时间少于 20 分钟,而且这 20 分钟主要用来处理异常,不是用来重复催办。

二、真实场景复盘:那些"发了却没人动"的提醒到底卡在哪
我把那次项目里所有失效的提醒逐条做了归因,发现问题集中在四个环节,而且这四个环节并不是"人不配合",而是"机制没设计"。
1. 提醒没有明确的"动作指令",对方不知道要做什么
我最常发的一类消息是"XX 模块本周要跟进一下"。"跟进一下"这四个字是督办语言里最大的黑洞,它没有定义产出物、没有定义截止时间、没有定义交付标准。对方看到这句话,大脑里第一反应是"等我有空再说",而"有空"永远不会到来。
相比之下,我后来改成"请在周三 18:00 前把 XX 模块的接口联调结果更新到任务卡片,并附上失败用例截图",回复率立刻上来了。区别不在于语气,而在于可执行性。
2. 提醒落在错误的信息流里,被其他消息淹没
群聊是信息密度最高的地方,也是最容易吞掉提醒的地方。一条提醒发出去,5 分钟内就会被 20 条闲聊冲走。我做过一个粗略统计:在 200 人以上的项目群里,普通提醒消息的平均"有效可见窗口"大约只有 8 到 15 分钟。过了这个窗口,打开率断崖式下降。
所以提醒必须落在"任务上下文"里,而不是落在"聊天流"里。这也是为什么后来我把大部分督办动作迁移到项目管理工具的任务卡片评论区和状态流转上,在那里,每条消息天然绑定一个任务、一个负责人、一个截止时间。
3. 没有"确认动作",无法区分"没看到"和"看到了不想做"
这是最容易被忽视的一环。如果提醒机制里没有强制的确认动作(比如点击"已接收"、状态从"待处理"变为"进行中"),你根本无法判断对方是没看到还是不想做。这两种情况的处理方式完全不同:前者要换渠道,后者要换利益对齐方式。
我在复盘时发现,14 条无回复的提醒里,有 6 条对方其实是看到了的,只是觉得"这事优先级不高,先放放"。如果我有一个确认按钮,这 6 条就会提前暴露,而不是等到周会才爆雷。
4. 没有升级路径,超时之后提醒就"死"了
大多数团队的任务提醒是一次性的:发了、没回、算了,等下次想起来再发一次。这等于把督办的兜底责任全压在发提醒的人身上。真正有效的机制必须有"超时未响应自动升级"的设计,第一次提醒没回,24 小时后升级到对方的 Leader;Leader 没回,再升级到项目负责人。
升级不是为了施压,而是为了让"沉默"这件事有代价。一旦沉默有代价,回复率会立刻改善。

三、拆解四个常见误区:为什么大部分督办方案都无效
在讲落地方案之前,必须先拆掉几个流传很广但实际有害的做法。这些误区我在不同团队里都见过,自己也踩过其中两个。
1. 误区一:提醒越频繁,效果越好
这是最普遍也最致命的误区。提醒频率和响应率之间不是线性关系,而是一条先升后降的曲线。频率过低,对方会忘;频率过高,对方会"提醒疲劳",把所有提醒都归为背景噪音,连真正紧急的也会一起忽略。
我在一个 60 人的中台团队里做过非正式观察:当同一任务的提醒频率从"每天 1 次"提高到"每天 3 次"时,前 3 天的回复率确实从 55% 提升到 72%,但到第 7 天,回复率回落到 48%,甚至低于原来的水平。提醒疲劳一旦形成,恢复成本比建立机制还高。
2. 误区二:所有任务用同一套提醒策略
很多团队对"里程碑任务"和"日常任务"用完全相同的提醒方式,结果就是重要提醒被日常提醒稀释。合理的做法是按任务等级分层:P0 任务用强提醒 + 强确认 + 短升级周期;P2 任务用弱提醒 + 批量汇总即可。
把 P0 和 P2 放在同一个提醒渠道里,等于让重要的事和琐碎的事互相淹没。
3. 误区三:以为"对方不回复"是态度问题
这是管理者最容易犯的归因错误。在我复盘的 14 条无回复提醒里,真正属于态度问题的只有 3 条,其余 11 条都是机制问题:要么指令不清,要么渠道不对,要么对方根本没有权限推进。把机制问题误判为态度问题,会导致你不断加大催办力度,但问题只会越来越严重。
4. 误区四:督办就是"我盯着你"
这个误区的根源是把督办理解成个人行为。健康的督办应该是系统行为:任务状态自动流转、超时自动提醒、异常自动上报。产品经理要做的是把"盯人"转化成"盯状态"。
状态是客观的,人是主观的。盯状态可以让你和对方的关系保持在协作层面,而不是监督层面。

四、专业判断逻辑:用产品思维设计四层任务提醒机制

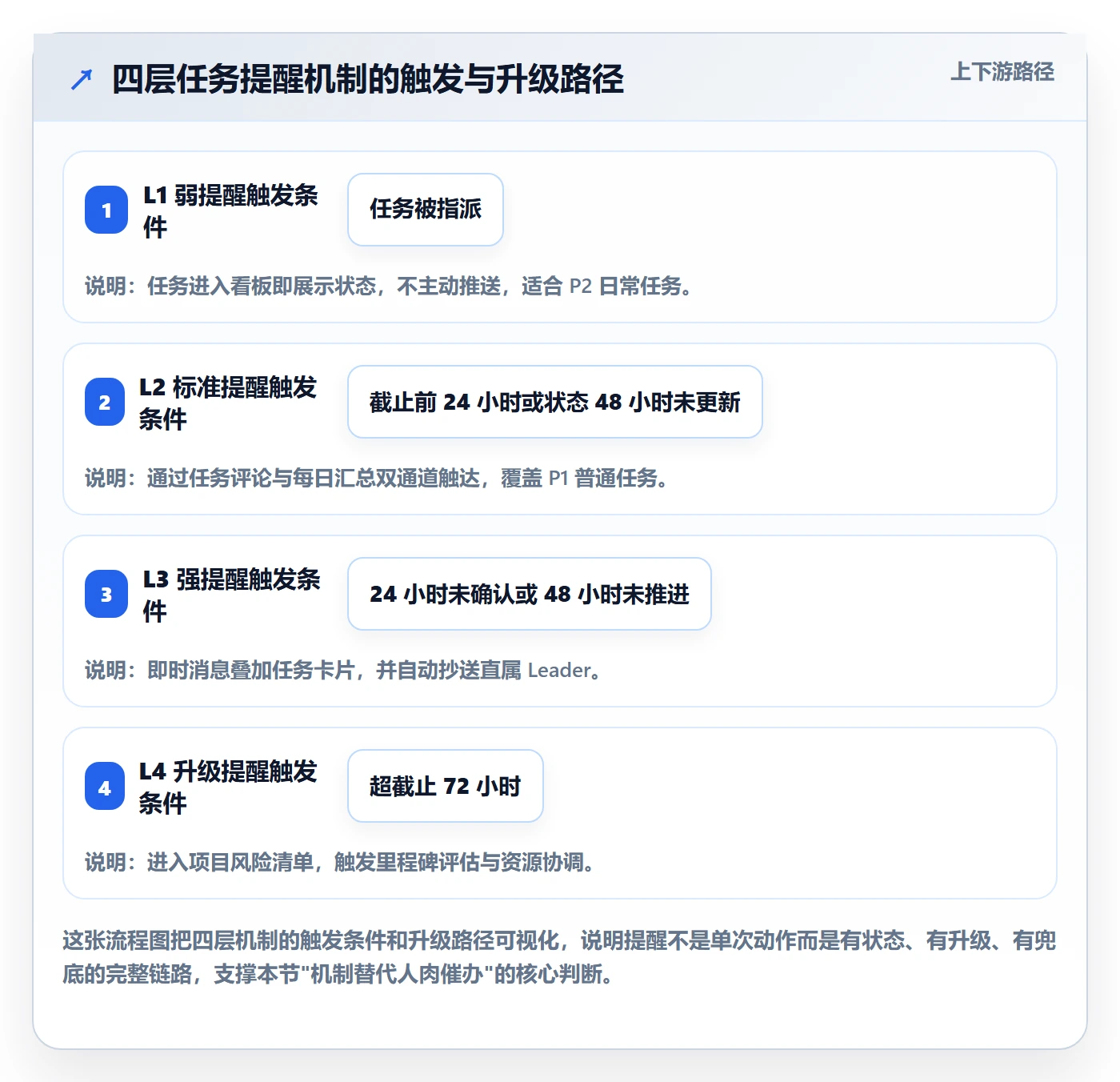

接下来是我实际落地并验证过的四层机制。它的核心逻辑是:把任务提醒当成一个产品功能来设计,而不是当成一个沟通动作。每一层都对应一个明确的设计问题。
1. 第一层:触发条件设计,什么事件触发提醒
提醒不应该由"人想起来"触发,而应该由"事件"触发。可用的触发条件至少有六类:任务被指派时、截止时间前 N 小时、状态长时间未变更时、依赖任务完成后、被 @ 提及时、审批节点到达时。
我的经验是:触发条件越具体,提醒越不容易被忽视。泛泛的"每日提醒"效果远不如"任务超过 48 小时未更新状态时提醒"。
(1)触发条件清单
- 任务被指派 → 立即触发首次提醒,要求确认接收
- 截止时间前 24 小时 / 4 小时 → 分两次递进提醒
- 状态超过 48 小时未更新 → 触发"阻塞确认"提醒
- 前置依赖任务完成 → 触发"可以开始了"提醒
- 被 @ 提及 → 触发高优先级即时提醒
- 审批流到达 → 触发节点提醒,含超时预期
(2)避免的触发设计
- 不要用"每日固定时间群发",那会产生大量与任务无关的噪音。
- 不要用"任何状态变更都提醒",否则提醒会被淹没在正常流转里。
- 不要用"所有人提醒所有人",提醒必须有明确的接收人。
2. 第二层:渠道与频率决策,提醒发到哪里,发几次
渠道选择的判断标准只有一条:对方的工作流入口在哪里,提醒就应该出现在哪里。研发人员的入口通常是任务看板或代码仓库,设计人员的入口通常是设计协作工具,管理者的入口通常是 IM 或邮件。
频率方面,我建议采用"递进式"而不是"重复式":同一任务在同一层级只提醒一次,未响应则升级到下一层级,而不是在原渠道反复发送相同内容。
| 提醒层级 | 适用任务等级 | 推荐渠道 | 提醒次数 | 升级触发 |
|---|---|---|---|---|
| L1 弱提醒 | P2 日常任务 | 任务卡片状态展示 | 0 次主动推送 | 不升级 |
| L2 标准提醒 | P1 普通任务 | 任务评论 + 每日汇总 | 1 次 | 48 小时未更新 |
| L3 强提醒 | P0 关键任务 | 即时消息 + 任务卡片 | 2 次递进 | 24 小时未确认 |
| L4 升级提醒 | P0 且已超时 | 上级 IM + 邮件 | 自动触发 | 再由上级决策 |
3. 第三层:反馈闭环设计,让"沉默"变成一种明确状态
这是四层机制里最关键的一层,也是最容易被跳过的一层。核心设计是:每个提醒都必须有一个明确的响应动作,而不回复本身也应该被视为一种响应状态。
具体做法:任务状态至少包含"待接收、进行中、阻塞、已完成"四种,且状态流转需要负责人手动触发。当提醒发出后 24 小时状态仍是"待接收"时,系统自动标记为"未确认",这就是一种可追踪的响应状态。
我在项目中用过的一版状态流转规则如下:
待接收 –(负责人点击"确认接收")–> 进行中
进行中 –(负责人更新进度)–> 进行中
进行中 –(负责人标记阻塞)–> 阻塞
阻塞 –(依赖解除或上级介入)–> 进行中
进行中 –(负责人提交完成)–> 已完成
待接收 –(24小时未确认)–> 未确认[触发升级]
有了这套状态机,"没回复"不再是一个模糊的灰色地带,而是一个明确的、可统计的异常状态。
4. 第四层:升级策略,超时之后谁来兜底
升级策略的目的不是惩罚,而是让督办不依赖某一个人。设计原则是:每一级升级都必须有明确的责任人和明确的处置动作。
(1)升级路径设计
- L1 → L2:任务负责人 24 小时未确认,提醒自动抄送给其直属 Leader。
- L2 → L3:48 小时仍未推进,升级到项目负责人,并强制在周会前给出阻塞原因。
- L3 → L4:超过截止时间 72 小时,进入项目风险清单,触发正式的里程碑评估。
(2)升级机制必须避免的两个坑
第一个坑是"升级即问责"。如果每次升级都意味着批评,团队会想尽办法在截止前假装完成任务,数据会失真。升级应该被定位为"资源协调信号",而不是"问责信号"。
第二个坑是"升级无动作"。如果升级到 Leader 之后,Leader 也不处理,机制就形同虚设。所以升级必须绑定明确的处置时限和处置动作,比如 Leader 需要在 24 小时内给出资源决策或调整排期。

五、具体案例与数据观察:PingCode 如何支撑中大型团队的督办机制落地
上面讲的是方法论,方法论的落地需要工具支撑。我在最近一次 150 人规模的研发组织中,参与过用 PingCode 搭建督办机制的完整过程,这里把可复用的部分整理出来。
1. 为什么中大型团队更需要工具化督办
100 人以下的团队,靠 IM 群 + 周会基本能覆盖大部分任务提醒。但一旦超过 100 人,跨小组、跨部门、跨地域的协作会让"人肉督办"迅速失效。原因很简单:人脑记不住超过一定数量的并行任务,而任务数量在 100 人以上组织里是线性增长的。
PingCode 主要服务中大型企业及 100 人以上组织,它的产品设计天然面向的就是这种规模下的协作复杂度,这是我选择它作为案例的原因,不是因为它功能多,而是因为它的场景匹配度。
2. 具体的机制落地点
(1)用工作项状态承接"反馈闭环"
PingCode 的工作项支持自定义状态流转,这正好对应我前面讲的第三层机制。我把任务的"待接收 → 进行中 → 阻塞 → 已完成"直接配置到工作项状态里,并要求负责人手动流转。这样一来,任何超过 24 小时仍处于"待接收"的工作项,都能被规则自动筛出来,成为明确的可督办对象。
(2)用自动化规则承接"触发条件"和"升级策略"
PingCode 的自动化能力可以把触发条件写成规则。比如"工作项超过 48 小时未更新状态,自动通知负责人并抄送项目负责人",这种规则配置一次即可长期生效,把产品经理从重复催办里解放出来。
我把四层机制里的 L2、L3、L4 都做成了自动化规则。上线后我个人的每日督办时间从大约 2 小时降到 25 分钟左右,而且这 25 分钟主要花在处理异常和资源协调上。
(3)私有化部署与 Jira 迁移降低落地阻力
中大型组织在工具选型上往往有合规和数据本地化要求。PingCode 支持私有化部署,这对需要内网部署的团队是关键条件。另外,我们当时是从 Jira 迁移过来的,PingCode 对 Jira 的平滑迁移支持让历史工作项和字段映射的迁移成本比预想低很多,这也是国产替代场景里比较现实的一个选择。
需要说明的是,这里把 PingCode 作为案例,是因为它在我参与的项目里真实承担了这套督办机制的落地,不是泛泛的工具推荐。换用其他支持工作项状态机和自动化规则的项目管理平台,同样可以落地这套方法论。

六、不同情况下的行动建议:按团队规模和协作模式选择落地路径
方法论不是通用的,落地路径必须按实际情况调整。下面按四种常见情况给出建议。
1. 情况一:20 人以下小团队,协作基本同地
这个规模不需要复杂的工具化机制。建议只做两件事:一是所有任务必须有明确负责人和截止时间,写在统一看板上;二是每天用 10 分钟站会过一遍"待接收"和"阻塞"状态,不需要单独发提醒。
这个阶段过度设计反而会降低执行意愿。小团队的核心是节奏,不是机制。
2. 情况二:20 到 100 人,已有基础项目管理工具
这个规模可以开始引入状态机和轻量自动化。重点是把"待接收""进行中""阻塞"三种状态用起来,并设置至少一条超时提醒规则。渠道上优先使用工具内提醒,IM 只用于 L3 以上的强提醒。
这个阶段的常见问题是提醒渠道过多导致分散。建议把提醒收敛到一两个渠道,其余渠道只做兜底。
3. 情况三:100 人以上,跨部门协作频繁
这个规模必须工具化,人肉督办一定会失效。建议完整落地四层机制,并使用支持工作项状态机、自动化规则、私有化部署的项目管理平台。像 PingCode 这类面向中大型组织的平台之所以在这个阶段更合适,是因为它的状态流转、自动化规则和权限体系能直接承接升级策略,而不需要你自建一套督办系统。
这个阶段还要特别注意权限和合规。跨部门督办会涉及数据可见性,私有化部署往往不是可选项而是必须项。
4. 情况四:远程/异步团队
异步团队的最大特点是"没有实时反馈"。所以提醒机制要更依赖状态而非消息:所有任务的进展必须写在状态和评论里,而不是靠即时消息确认。建议把状态更新作为团队硬性规则,并要求任何超过 24 小时的任务必须有状态或评论更新。
异步团队不适合高频即时提醒,因为时区差异会让提醒失效。用状态看板 + 每日汇总更稳定。

七、不同情况下的取舍:哪些坚持,哪些妥协
最后讲取舍。任何机制都有成本,不可能全都要。以下是我在实践中总结的几组典型取舍。
1. 取舍一:强确认 vs 执行摩擦
强确认(每条提醒都需要手动点击接收)会显著提升响应可追踪性,但也会增加执行摩擦。我的判断是:只对 P0 任务使用强确认,P1 及以下不强制。如果所有任务都强确认,团队会很快产生"点确认"的形式主义,反而失真。
2. 取舍二:自动升级 vs 团队氛围
自动升级能让沉默有代价,但如果升级过于频繁,会给团队带来"被监控"的压迫感。我的做法是设置较高的升级阈值(24 到 48 小时),并明确对外沟通"升级是资源协调信号,不是问责"。阈值太低,氛围受损;阈值太高,机制失效。
3. 取舍三:工具化 vs 灵活性
工具化能带来可追踪性和自动化,但也会让流程变"硬"。小团队用工具化反而拖慢节奏。我的判断是:100 人以上一定要工具化,100 人以下优先保留灵活性。工具是放大器,它会放大你已有的协作质量,而不是从零创造协作质量。
4. 取舍四:提醒覆盖 vs 提醒疲劳
你不可能既覆盖所有任务又不产生疲劳。必须做减法:把提醒资源集中在关键路径任务上,非关键任务用状态展示替代主动推送。好的督办机制不是提醒得最多的,而是提醒得最准的。
回到我最初那个项目,如果我当时就按这套取舍来设计,P0 任务强确认加自动升级,P1 任务用状态展示,P2 任务完全靠看板,我大概能省下 70% 的催办时间,而且闭环率会更高。这也是我后来在更大规模团队里验证过的方向。
下一步建议你只做一件事:挑出当前手上最让你头疼的三个任务,给它们补上负责人、截止时间、产出物和反馈状态这四项。跑一周,看看你的催办时间有没有下降。如果下降了,再把这套做法扩展到全部 P0 任务。督办机制的建立不是一次重构,而是从一两个任务开始的持续迭代。

常见问题解答(FAQ)
1. 任务提醒发了但对方一直不回复,作为产品经理我该怎么处理?
我之前负责一个跨团队的功能上线,每周在群里@相关同事确认进度,但经常发出去就石沉大海,私聊催又被说太烦。我很困惑,到底是我的提醒方式有问题,还是这个机制本身就没约束力?
先判断是“没看到”还是“看到了不想回”。前者靠渠道解决,后者靠机制解决。可执行的做法是:把提醒从群发改成任务卡片或工单形式的定向通知,要求对方点“确认收到”;如果超过约定时限未确认,系统自动抄送其直属上级,而不是由你人肉催。
判断依据很简单,如果对方在别的任务上响应很快,唯独对你这件拖着,那就是优先级和利益没对齐,此时继续加频率只会加速提醒疲劳,应该升级到目标对齐层面谈,而不是在催办层面死磕。
2. 跨部门督办推不动,对方总说“这不是我的KPI”,怎么办?
我在做内部系统改版时,需要运营和客服配合提供流程节点,但他们领导明确说这不占他们考核,配合意愿很低。我一度以为是自己沟通能力不行,后来发现换谁去推都一样,这种情况到底该怎么破?
这不是沟通问题,是激励结构问题。可执行的做法分三步:第一,把你要对方做的事翻译成对他有利的语言,比如“提供节点能减少你团队后续30%的重复答疑”,而不是“帮我完成项目”;第二,找到双方共同的上级,把这件事写进项目周报或立项文档的责任分工里,让配合变成有记录的组织行为;
第三,如果确实无KPI关联,就申请一个临时性的联合目标或由其上级口头授权。判断依据:跨部门协作推得动的前提,是对方不做会有可见的代价,做了会有可见的收益,两者至少占一个,纯靠人情基本不可持续。
3. 任务提醒的频率设成多少才算合适,会不会发多了反而没人看?
我们团队之前用某项目管理平台,默认每天推送一次待办,后来大家嫌吵就全部关掉了,结果又回到靠人喊的状态。我自己也在纠结,到底一天提醒几次、隔多久提醒一次才不会引起反感?
频率没有标准答案,但有一个可操作的判断口径:提醒的间隔应该和任务的自然检查周期匹配,而不是和你的焦虑程度匹配。比如一个三天工期的任务,第一天提醒一次确认启动,到期前一天提醒一次,逾期当天升级一次,通常就够了。判断依据看两个指标:提醒打开率和提醒后24小时内的状态变更率。
如果打开率持续走低,说明频率过高或内容无差别;如果打开率高但变更率低,说明提醒被看到了但缺乏行动动机,这时候该改的是任务本身而不是提醒。建议一开始设低频,根据响应数据往上加,而不是反过来。
4. 领导自己不遵守督办机制、经常跳过流程口头派活,我作为产品经理还要不要继续推这套提醒方案?
我们花了两周搭了一套任务提醒和状态流转机制,结果领导自己临时拉群口头安排任务,压根不走系统,导致其他人也开始效仿。我很挫败,不知道是该继续坚持,还是承认这套机制在我们团队根本行不通?
领导绕开机制通常有两个原因:机制对他没带来便利,或者机制限制了他的灵活性。可执行的做法是先把机制做成“对领导有用”而不是“对管理有用”,比如让他能在系统里一眼看到所有项目的风险汇总,而不是让他多填一堆字段。同时保留一个轻量入口,让他口头派活后由你或助理在5分钟内补录进系统,把遵从成本降到接近零。
判断依据:如果机制上线后领导的使用频率为零,说明入口太重或收益不明显,不是他故意拆台。继续推是必要的,但推的方式要从“要求大家遵守”改成“让遵守的人省事”,否则机制一定会被绕开。
核心关键词
文章包含AI辅助创作:督办最佳实践:产品经理任务提醒落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/395605
读者评论
把任务提醒当成产品功能来设计,这个视角很实用。但四层机制对小型团队可能过重,需要根据团队规模做减法,否则维护成本反而超过收益。
提醒频率与响应率的折线图数据很有说服力,提醒疲劳确实存在。不过48小时未更新才升级的阈值是否偏长,紧急任务可能需要更短的升级周期。
用状态机把沉默定义为未确认状态,这个设计巧妙。它把模糊的沟通问题转化为可统计的系统问题,减少了产品经理的归因偏差。
从人肉闹钟到机制设计者的转变,是很多产品经理的必经之路。但机制落地依赖工具支撑,没有合适的任务管理平台,这套方案很难跑起来。
