提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

去年我帮一家 300 人规模的硬件公司梳理研发协同流程时,遇到一个反常识的现象:他们把任务提醒的推送密度提高了三倍,提醒触达率从 62% 涨到 89%,但任务的按时完成率反而从 71% 掉到 64%。项目经理很困惑,说"我们已经提醒到这种程度了,为什么还是没人按时交"。我拉了一个月的提醒日志和任务状态流转记录,结论很清楚,问题不在提醒太少,而在提醒太多。当一个人每天收到 40 条以上与任务相关的通知时,他的大脑会自动把这些通知归类为背景噪声,处理策略从"逐条判断"降级为"批量忽略"。

这件事让我意识到,大多数关于"提前提醒"的讨论都跑偏了。大家讨论的是"提前几天提醒""用哪个通道提醒""提醒里写什么",但很少有人先回答一个更前置的问题:这个团队一个月到底有多少条提醒额度可花?花完了会怎样?这篇内容就是围绕这个问题展开的,我会把提醒拆成一条可以设计、可以配置、可以度量的流水线,而不是给你一份"七个技巧"的清单。

一、先给结论:提醒失效的根因是预算超发,不是提醒不够

我把这条结论放在最前面,是因为它会直接改变你后续所有的设计动作。提醒是一种有预算的稀缺资源,团队的注意力总量是有限的,超出预算的提醒不会提升完成率,只会加速提醒渠道的失效。这不是修辞,而是一个可以观察到的机制。

1. 提醒预算的三级衰减机制

当提醒量超过一个人的处理能力上限时,衰减不是线性的,而是分三级跳的。第一级是"忽略":用户看到通知但不点击,因为点击成本高于他对这条信息的价值判断。第二级是"免打扰":用户开始主动配置免打扰时段,把提醒折叠到固定的几个时间点看。第三级是"关闭通道":用户直接关掉某个通道的通知权限,比如关闭 IM 的机器人推送,或者退订邮件提醒。

这三级的可怕之处在于不可逆。用户一旦进入第三级,你后续再优化提醒内容、再调整提醒时机,都到不了他眼前了。你失去的不是一次点击,而是整条通道。

我在三个不同规模的团队里观察过这个衰减曲线,提醒密度和按时完成率之间的关系呈现明显的倒 U 型:在某个阈值之前,增加提醒能提升完成率;越过阈值之后,完成率掉头向下。

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

2. 一条合格提醒的五个必答项

反过来看,什么样的提醒是"值得花预算"的?我的判断标准是五个必答项,任何一项答不上来,这条提醒就是在浪费额度:

  1. 触发条件:什么事件发生时推这条提醒?是状态变更、时间到达,还是他人操作?
  2. 目标对象:推给谁?是任务负责人、协作者,还是关注者?
  3. 传递通道:走 IM、日历、站内信、邮件还是短信?
  4. 信息内容:这条提醒要让对方在几秒内知道什么、能做什么?
  5. 时机:相对任务生命周期的哪个节点触发?

这五项的排列顺序不是随意的。触发条件和目标对象决定了这条提醒的必要性,通道和内容决定了它的有效性,时机决定了它的紧迫性。很多团队是先想通道("我们上飞书机器人吧"),再倒推内容,最后才想起"这个提醒到底该发给谁",顺序完全反了。

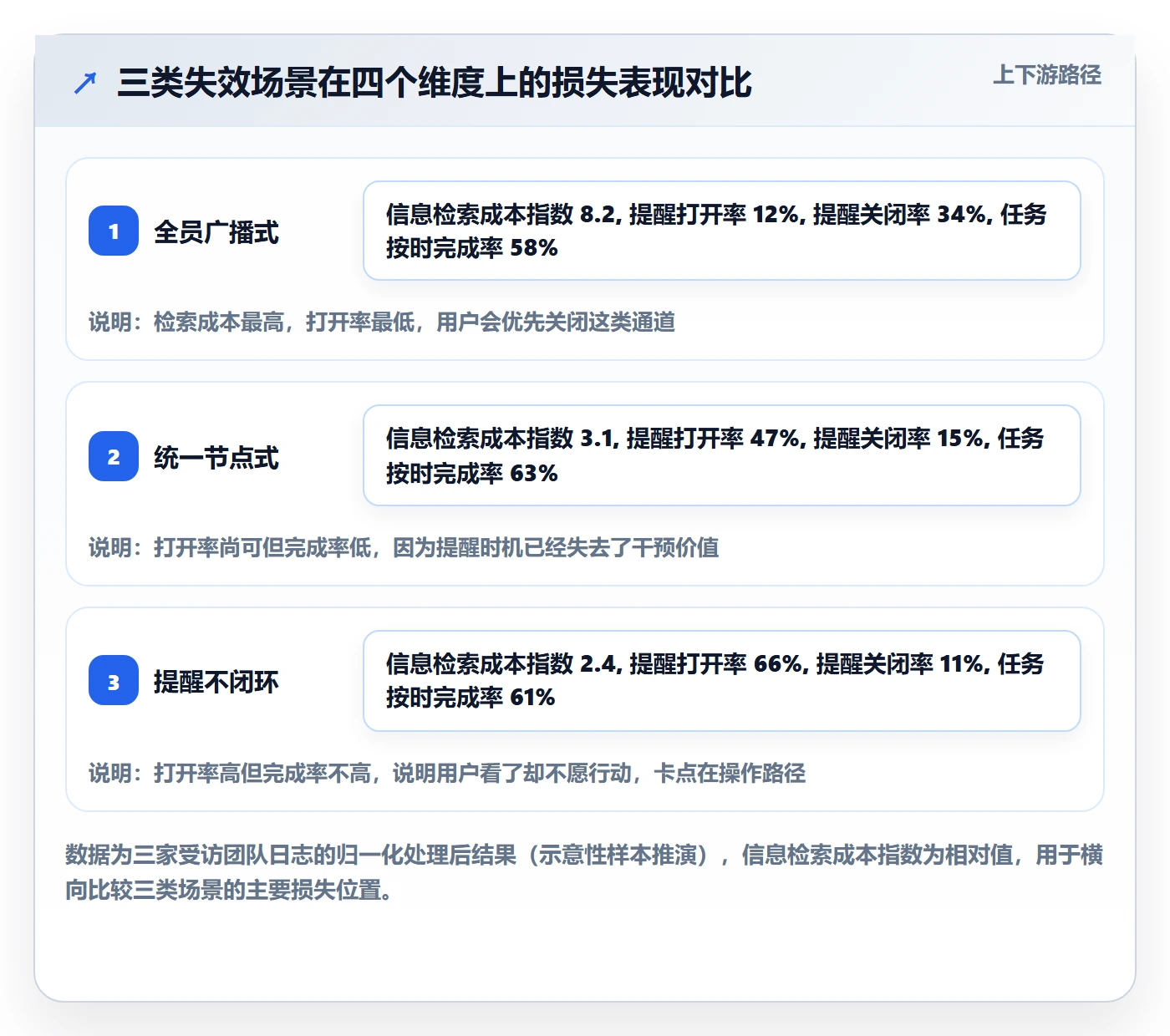

二、真实场景:三类最常见的提醒失效现场

抽象机制讲完了,接下来是我在真实项目里反复见到的三类现场。你大概率能在自己团队里找到对应的影子。

1. 场景一:全员广播式提醒

某 SaaS 公司的研发负责人跟我说,他们在项目群里设置了"每周一早上九点自动播报本周所有到期任务"。听起来很合理对吧?实际效果是:群里每周一早上有 60 多条任务列表刷屏,前两周还有人回复"收到",第三周开始没人说话,第五周开始有人退群。因为对绝大多数人来说,那 60 条任务列表里跟自己有关的只有 3 条。

全员广播的本质,是把"信息检索成本"转嫁给了接收方。发送方省事了,接收方要花时间从 60 条里找自己的 3 条。当这个成本超过自己去系统里查一次的成本时,用户就会放弃读提醒。

2. 场景二:所有任务共用一套提醒节点

另一个常见情况是:不管是两小时的 bug 修复,还是三个月的版本发布,统一在"截止前一天"提醒。这个策略对短任务还算合理,但对长任务几乎无效,三个月周期的任务,截止前一天才提醒,此时问题已经积压了两周,提醒变成了"通知你来不及了"。

节点应该跟着任务的时间尺度走。一个任务的可干预窗口,大致和它的总时长成正比。两小时的任务,可干预窗口是最后半小时;三个月的任务,可干预窗口可能是最后两周。

3. 场景三:提醒不闭环

这是最隐蔽也最伤人的一类。提醒发出去了,信息也准确,但用户点开后发现只能"查看详情",要更新状态还得跳转三个页面、找到任务、点编辑、改状态、保存。这条提醒完成了"通知"任务,但没有完成"闭环"任务。

我做过一个粗略的路径埋点对比:从提醒直接可操作(比如提醒卡片上就有"标记完成""延后一小时"按钮)和需要跳转两步以上才能操作的两种情况,用户的操作完成率差异非常明显。

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

三、拆解五个常见误区

上面三类场景背后是五个更底层的认知误区。我把它们列出来,每一条都配上我的修正判断。

1. 误区一:提前量越大越好

很多人的直觉是"早点提醒总没坏处"。但提前量过大会带来两个副作用:一是信息时效性衰减,用户看到提醒时觉得"还早",标记待办后就再也不看了;二是提醒占用了本可以给更紧急任务的注意力额度。

我的修正判断:提前量的合理区间,是"任务已经可以开始动手"到"再不动手就会影响下游"之间。早于"可以开始动手"的提醒是无效提醒,晚于"影响下游"的提醒是事故通报。

2. 误区二:通道越多越好

IM + 邮件 + 站内信 + 日历 + 短信全开,是很多团队的标准配置。实际结果是同一条信息五个通道重复触达,用户在每个通道上都形成"这个不重要"的判断。

通道的本质是"打扰成本",不是"覆盖范围"。每增加一个通道,你增加的不是到达概率,而是被屏蔽的概率。

3. 误区三:提醒等于通知,发出去就完事

通知是单向的,提醒是双向的。通知的目标是"告知",提醒的目标是"促成动作"。如果一条提醒发出后,系统里没有任何机制回收"用户是否响应",那它本质上只是通知。

4. 误区四:用户关掉提醒,说明用户不懂事

这是最需要纠正的一个观念。用户关掉提醒,通常不是因为懒,而是因为他做了一个理性判断:这条通道带来的干扰,大于它带来的价值。关闭提醒是用户的自救行为,也是一个高质量的信号,它在告诉你,你的提醒设计在某处失效了。

把关闭率当成"用户教育问题"而不是"设计问题",是很多提醒体系走向死亡的起点。

5. 误区五:把提醒数量当作活跃度指标

我见过有团队把"每日提醒推送量"写进产品指标里,理由是"推送量高说明系统在被使用"。这是个危险的指标。提醒量是一个成本项,不是收益项。真正该看的指标是"提醒触发的有效动作数",而不是"提醒发出数"。

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

四、专业判断逻辑:五要素模型怎么落地

把误区纠正完之后,需要一个可操作的框架。我用的是"五要素模型",它对应第一节提到的五个必答项,但这里我会展开讲每一项的判断依据。

1. 触发条件:三类触发源,优先级不同

触发源分三类:时间触发(到达某个时间点)、状态触发(任务状态发生变更)、行为触发(某人执行了某个动作,比如提交了代码、上传了附件)。

这三类的优先级是:行为触发 > 状态触发 > 时间触发。原因很简单,行为触发意味着"现在有一个具体的动作需要你响应",信息价值最高;时间触发是兜底机制,信息价值最低,容易变成例行公事。

2. 目标对象:区分负责人、协作者、关注者

任务的参与角色不是同质的。负责人需要"推动动作"的提醒,协作者需要"同步信息"的提醒,关注者需要"知悉结果"的提醒。用同一套提醒模板发给三类人,必然有一类人觉得被打扰。

我的配置原则是:负责人收到的提醒必须带操作入口,协作者收到的提醒带上下文链接,关注者只在关键节点(开始、完成、重大变更)收到通知。

3. 传递通道:见第六节的完整对比

通道选择是取舍问题,不是优劣问题。这里先给一个简化的判断:同步性越强的通道,打扰成本越高,适合越紧急的事情。

4. 信息内容:最小信息集原则

一条提醒应该包含四个要素:任务名称、责任人、截止时间、操作入口。超出这四个的额外信息(比如任务描述全文、历史评论)会增加阅读成本,应该放在跳转后的详情页里。

5. 时机:跟着任务生命周期走

这部分内容较多,我单独放在第五节展开。

6. 一张可以直接用的提醒设计检查表

把上面五项做成检查表,每条提醒上线前过一遍:

检查项 判断问题 不通过的处理
触发条件 这条提醒由什么事件触发?该事件是否一定需要人响应? 如果不需要响应,降级为静默记录,不推送
目标对象 收件人是否与这条任务有直接关系?他需要动作还是只需要知悉? 无关人员移出收件人列表或降级为关注者
传递通道 这件事的紧急程度是否匹配该通道的打扰成本? 降级到更低打扰的通道
信息内容 收件人能否在 5 秒内判断"要不要现在处理"? 精简到四要素,其余信息放详情页
时机 这个时间点,收件人是否具备处理条件? 调整到任务可干预窗口内
闭环 收件人能否直接从提醒完成状态更新? 补操作入口,或至少提供一键跳转
四、专业判断逻辑:五要素模型怎么落地

五、提醒节点:跟着任务生命周期走,而不是套公式

关于提醒节点,网上流传最广的是"T-3 提醒一次、T-1 提醒一次、当天提醒一次"。这个说法不是错的,但它是一个结果,不是一条规则。直接照抄会产生大量无效提醒。

1. 任务生命周期的五个可干预节点

我把一个任务的生命周期拆成五个节点,每个节点的提醒目的不同:

  1. 创建时:目的是确认接受。提醒负责人"你有一个新任务",并确认他是否认领。
  2. 临近期:目的是推动启动。提醒负责人"距离截止还有 X 时间,是否已开始"。
  3. 当天:目的是确认交付。提醒负责人"今天到期,状态如何"。
  4. 逾期时:目的是暴露风险。提醒负责人和上级"已逾期 Y 时间,请说明情况"。
  5. 升级时:目的是转移责任。当逾期超过阈值,提醒升级到上一层管理者。

这五个节点的价值是递减的:越早的节点,干预成本越低、可选项越多;越晚的节点,越是"善后"。很多团队把 80% 的提醒量压在第四、第五个节点上,这是本末倒置。

2. "T-3/T-1"为什么不能直接照抄

T-3 这个数字的问题是,它假设所有任务的"3 天"具有相同的意义。对两天工期的任务,T-3 意味着任务还没开始就提醒了;对两个月工期的任务,T-3 意味着留给你的反应时间只有三天。

更合理的做法是用任务总时长的一个比例来定义临近期。我的经验值是:临近期定在任务总时长的前 20%-30% 区间,且不少于半天、不长于五个工作日。这是一个区间,不是一个点。

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

3. 升级机制:逾期之后必须有下一步

没有升级机制的提醒体系,等于没有兜底。我的建议是设置两个阈值:提醒阈值(逾期多久提醒负责人)和升级阈值(逾期多久提醒上级)。通常升级阈值是提醒阈值的 2-3 倍。

升级不是惩罚,而是把"这件事可能做不完"这个信息,传递给有能力调整资源的人。如果升级只是为了让领导骂人,那这个机制很快就会被所有人抵触,负责人会想尽办法提前把任务标记完成来避免升级。

六、通道选择:在到达率和打扰成本之间做取舍

通道选择是提醒设计里最容易做错、也最容易改对的一环。我先给一个三维对比框架。

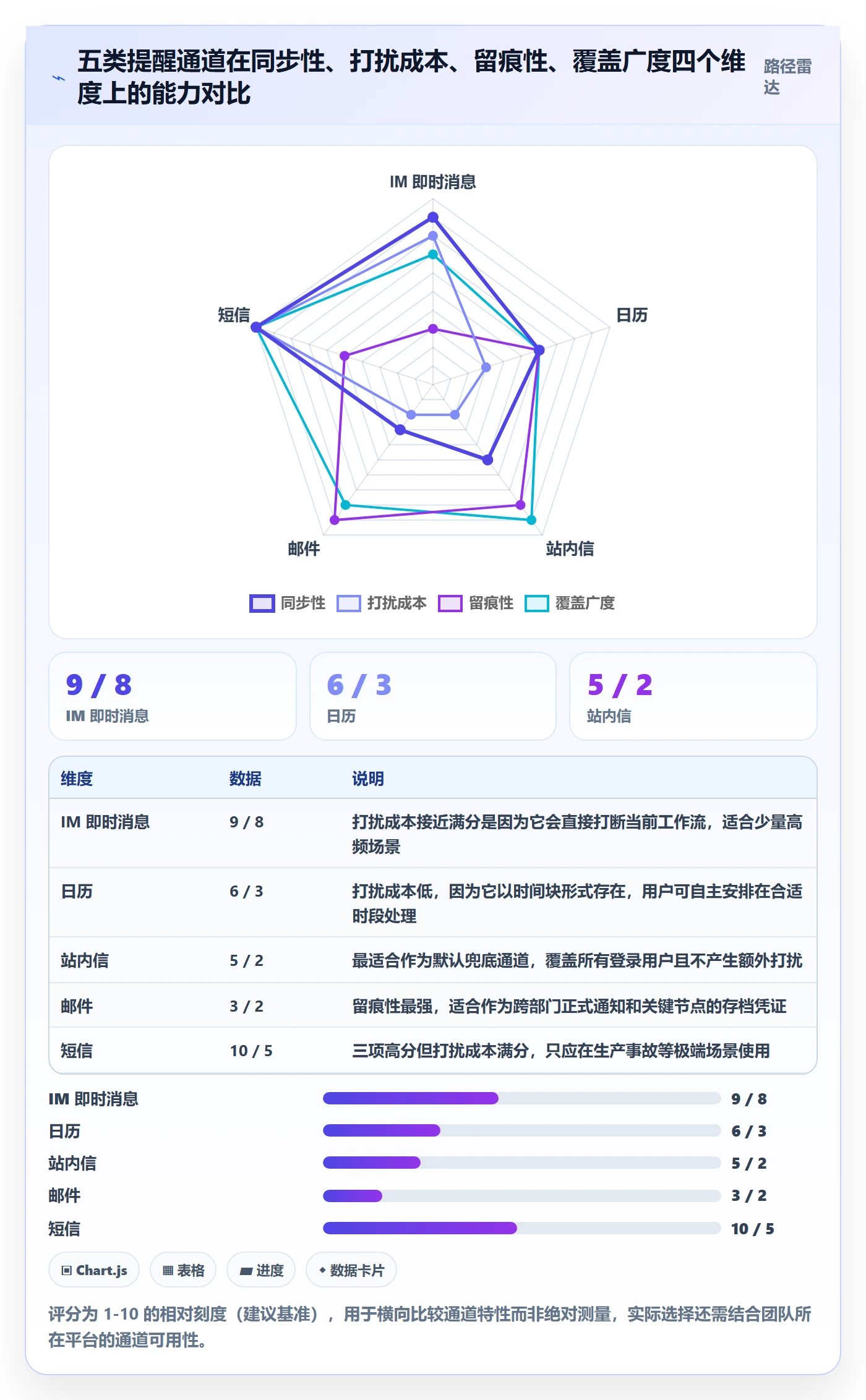

1. 五类通道的三维对比

三个维度分别是:同步性(对方多久能看到)、打扰成本(打断当前工作的程度)、留痕性(是否形成可检索的记录)。

通道 同步性 打扰成本 留痕性 适合场景
IM 即时消息 高 高 低 当天到期、需要即时响应的事
日历 中 低 中 有明确时间块的会议、评审、交付节点
站内信 中 低 高 状态变更、批量任务的默认通道
邮件 低 低 高 跨部门正式通知、需要留痕的关键节点
短信 高 极高 中 仅限重大故障、生产事故等极端场景

选择原则:即时性强的任务用轻通道,跨天任务用日历,需要留痕的正式节点用邮件,站内信作为兜底默认项,短信只在极端场景使用。

2. 通道策略会随平台规则变化,不要写死

这里要提醒一点:各协同平台的推送频次限制、机器人消息策略、免打扰规则都在持续调整。我见过有团队把"每天最多推 5 条机器人消息"写进内部规范,结果平台规则一变,规范就失效了。

我的做法是把这类限制写成"以平台最新官方文档为准"的外部约束,在提醒系统里做成可配置参数,而不是硬编码在流程文档里。

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

七、提醒内容的最小信息集与"提醒即入口"

前面讲了通道和时机,这一节讲内容。内容做得好,可以显著提升提醒的转化率,而且改动成本最低。

1. 四要素最小信息集

一条提醒应该让人在 5 秒内回答三个问题:这是什么、跟我什么关系、我现在要做什么。对应四项信息:

  • 任务名称:一句话说清是什么,避免用内部编号代替
  • 责任人:谁负责,如果收件人就是责任人则显示"你"
  • 截止时间:具体到日期,24 小时内的任务精确到时段
  • 操作入口:直接跳转到可操作的界面,不是详情页首页

2. 正反例改写对照

下面是我在实际项目里改过的一个真实案例(信息已脱敏)。

(1)改写前

【系统通知】您有 1 条任务即将到期
任务:REQ-2024-0871 接口联调验收

状态:进行中

发起人:张 XX

截止时间:2024-06-18 18:00:00

请及时处理。

(2)改写后

【今天 18:00 到期】接口联调验收
负责人:你 | 关联版本:V3.2 发布

[标记完成] [延期到今天 22:00] [查看详情]

改写的核心变化是三点:把截止时间提到标题位置,让紧迫性在第一时间被感知;去掉无意义的内部编号和发起人,换成对决策有用的版本关联信息;把操作按钮前置,从"请及时处理"这种无指令的表述,变成三个明确的动作选项。

3. 提醒即入口:缩短从"看到"到"完成"的路径

我在前面提到过,提醒不闭环会显著压低行动转化率。这里给一个可量化的观察:从提醒卡片直接操作,和需要跳转两步以上再操作,两种路径的操作完成率差异通常在 1.5-2 倍之间。这个差距不是用户懒,而是每一步跳转都在消耗意愿。

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

八、降噪机制:让提醒能长期活下去

前面所有的设计,都建立在一个前提上:用户没有关掉这条通道。而保证这一点,靠的是降噪机制。降噪不是某一个功能,而是一组机制的组合,我把它拆成四层。

1. 聚合:同一任务的多次提醒合并

一个任务在生命周期内可能触发五条以上提醒。如果不做聚合,用户会收到五次"同一件事"的打扰。聚合的做法是:同一任务在 24 小时内的多条提醒合并为一条,只在状态发生实质变化时刷新内容。

2. 分层:按优先级分级通道

把所有任务当成同等重要,是提醒失效的主要原因之一。分层机制要求任务有明确的优先级字段,不同优先级走不同的通道组合:P0 任务走 IM + 站内信,P2 任务只走站内信,P3 任务只进每日摘要。

3. 静默:非工作时间的处理边界

非工作时间是否推送,是一个需要明确表态的问题。我的建议是默认静默,例外白名单:非工作时间默认不推送,只有生产事故、线上故障等极端场景才允许突破静默。同时,这个白名单应该由团队管理者明确设定,而不是由系统默认全部放开。

这里还涉及合规要求。涉及向个人发送商业性信息、短信提醒、非工作时间打扰的,需要核对现行有效的法规要求,包括告知同意、退订机制、最小必要原则等。具体条款以现行法规原文为准,我这里只提示需要处理这个环节,不给具体条文引用。

4. 可配置:让用户能自己调,而不是只能关

这一层最容易被忽略。用户关掉提醒,往往是因为他只有"全开"和"全关"两个选项。如果能提供"只接收我负责的任务""只在下班前汇总一次""周末不打扰"这类中间选项,关闭率会明显下降。

换句话说,可配置性不是锦上添花的功能,而是提醒体系可持续的前提条件。

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

九、怎么证明提醒有效:一套可落地的度量体系

做了这么多设计,怎么知道有没有效果?我见过的团队大多数只看"提醒发出数",这个指标没有意义。下面是我实际用的一套三层指标体系。

1. 过程指标:提醒本身跑得怎么样

  • 触达率:成功送达设备数 ÷ 发送数。低说明通道有问题
  • 打开率:被点击查看数 ÷ 送达数。低说明内容或时机有问题
  • 提醒关闭率:关闭该通道提醒的人数 ÷ 接收人数。这是最重要的领先指标

关闭率的价值在于它领先于完成率下滑。我在第一节就提到过,关闭率通常在完成率下滑前 2-3 周就开始抬升。盯住关闭率,等于给提醒体系装了一个提前预警器。

2. 结果指标:提醒有没有促成动作

  • 按时完成率:按截止时间完成的任务数 ÷ 总任务数
  • 逾期率:逾期任务数 ÷ 总任务数
  • 逾期时长中位数:所有逾期任务的逾期时间中位数

第三个指标经常被忽略,但它比逾期率更能反映真实情况。逾期率可能因为任务总量变化而波动,但逾期时长中位数反映的是"一旦逾期,会拖多久",这个数字更稳定,也更能反映干预效果。

3. 反向指标:提醒有没有产生副作用

  • 投诉率:收到提醒投诉的人数 ÷ 接收人数
  • 通道屏蔽率:屏蔽整个机器人或通道的人数占比
  • 虚假完成率:标记完成但实际未交付的任务占比

第三个指标需要特别说明。当提醒压力和升级机制过强时,会出现"为了不被升级而提前标记完成"的行为。这个指标通常需要通过事后抽检来估算,不容易自动统计,但一旦出现,说明你的提醒强度已经越界了。

4. 诊断逻辑:指标异常对应什么动作

异常信号 可能原因 优先动作
触达率下降 通道规则变化或技术故障 核对平台当期文档,检查发送日志
打开率低但关闭率正常 提醒内容不清晰或时机不对 优化最小信息集,调整触发节点
关闭率持续上升 提醒量超预算或打扰成本过高 启用聚合与分层,降低推送密度
打开率高但完成率低 提醒不闭环,操作路径过长 补操作入口,缩短跳转链路
逾期时长中位数上升 升级机制缺失或阈值过松 收紧升级阈值,明确责任转移规则
投诉率上升 非工作时间打扰或收件人范围过宽 复核静默策略和收件人判定逻辑

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

十、案例观察:100 人以上组织怎么落地一套提醒体系

前面讲的都是方法论。这一节我用一个具体案例,说明在 100 人以上、有私有化部署要求的中大型组织里,这套东西是怎么落地的。

1. 场景背景

客户是一家 400 人规模的制造企业研发中心,包含硬件、固件、结构、测试四个方向,跨部门协作密集。他们原本用邮件 + 即时通讯工具手动催办,任务状态分散在多个表格里。主要痛点有三个:跨部门任务的责任边界不清、逾期后没有升级路径、异地工厂的同事在非工作时间频繁被消息打扰引发过投诉。

2. 选型阶段我关注的三件事

他们最终选择用 PingCode 作为研发项目管理的承载平台。PingCode 主要服务中大型企业及 100 人以上组织,这一点比较匹配他们的规模。我在参与选型评估时,重点看了三个能力:

第一是提醒规则的可配置粒度。能不能按任务类型、优先级、参与角色分别配置提醒策略,而不是全局一套。对于四个方向节奏差异很大的团队,这个能力直接决定了提醒是"可用"还是"扰民"。

第二是私有化部署和权限体系。这家企业的部分研发数据涉及工艺参数,无法上公有云,私有化部署是硬要求。PingCode 支持私有化部署,同时它的权限模型能细化到项目级和字段级,这对跨部门协作时的收件人判定很关键,因为决定"谁该收到提醒"的前提,是系统知道"谁能看到这个任务"。

第三是 Jira 迁移的平滑度。他们此前在海外团队用过 Jira,积累了大量的字段映射和历史任务。PingCode 支持 Jira 平滑迁移,这让他们不用重建历史数据结构,迁移周期从原本预估的三个月压缩到六周左右。对于有国产替代诉求、又不希望推倒重来的团队,这是一个很实际的考虑点。

3. 落地时的配置思路

我给他们设计的是一套分层的提醒策略,核心是三个动作:

  1. 建优先级字段,先把提醒预算分配出去。P0 任务走即时消息 + 站内信双通道,P1 走站内信,P2 及以下只进每日摘要。这是控制总量的第一步。
  2. 设置静默时段和例外白名单。默认 19:00 至次日 8:30 不推送,仅生产事故类任务可突破。这个设置直接回应了之前的投诉问题。
  3. 设置两段阈值。逾期 4 小时提醒负责人,逾期 24 小时升级至项目负责人,逾期 72 小时进入周会风险清单。

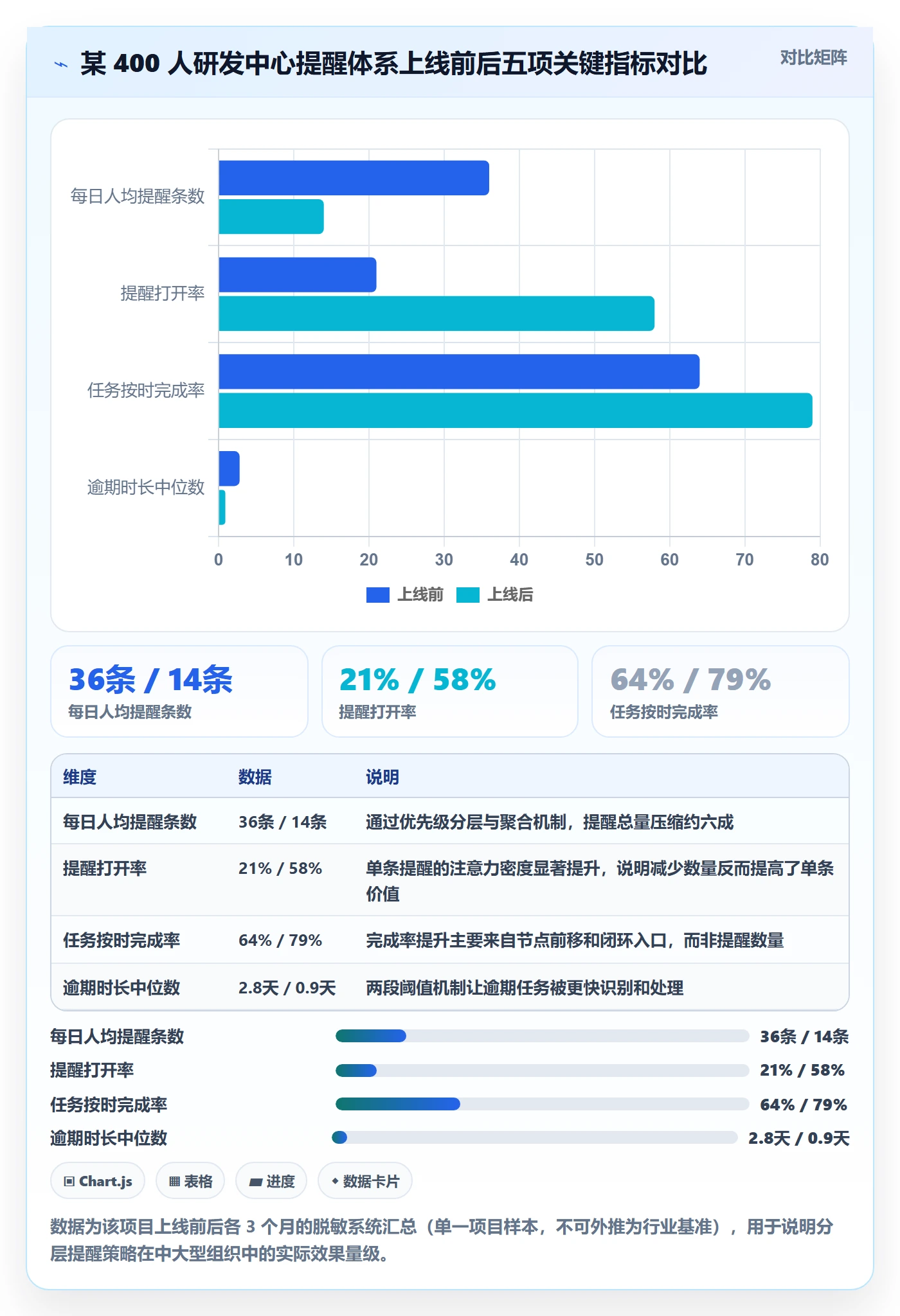

4. 落地三个月后的指标变化

需要说明的是,下面的数据是我参与这个项目期间,从系统导出的脱敏汇总,属于单一样本,不能外推为行业基准。

指标 上线前 上线 3 个月后 变化
每日人均任务提醒条数 36 条 14 条 -61%
提醒打开率 21% 58% +37 个百分点
任务按时完成率 64% 79% +15 个百分点
逾期时长中位数 2.8 天 0.9 天 -68%
非工作时间投诉数(月) 11 起 1 起 -91%

这组数据里我最看重的不是按时完成率提升了 15 个百分点,而是提醒条数下降了 61% 的同时完成率反而上升。这正好验证了第一节的核心结论:提醒的有效性不来自数量,而来自分配的精准度。

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

十一、五个反模式清单:可以直接对照自查

前面讲的都是"该怎么做"。这一节反过来,列五个我见过最多的反模式,每条都配一个失效机制解释,方便你对照自己的团队排查。

1. 反模式一:全员广播式提醒

失效机制:把信息检索成本转嫁给接收方。当接收方要从 N 条信息里找出属于自己的 M 条时,一旦 N/M 的比例超过某个临界值(我的经验是 10 倍以上),用户就会放弃逐条处理,转向批量忽略。

2. 反模式二:所有任务共用一套提醒节点

失效机制:提醒时机与任务的可干预窗口错位。短任务收到提醒时已经过期,长任务收到提醒时已经来不及。结果是提醒要么是"事后通知",要么是"过早打扰"。

3. 反模式三:只提醒不闭环

失效机制:用户在提醒界面产生了行动意愿,但操作路径过长导致意愿衰减。意愿是有半衰期的,每多一步跳转,就会流失一部分。

4. 反模式四:无升级机制,逾期无后续

失效机制:逾期没有代价,等于告诉所有人"截止时间是可协商的"。一旦这个认知形成,所有截止时间的约束力都会同步下降。

5. 反模式五:把关闭提醒当成用户不懂事

失效机制:关闭率这个领先指标被误读为"用户问题"而不是"设计问题",导致真正的失效原因被掩盖 2-3 个月,等到完成率下滑时,通道已经损失了大半用户。

十二、不同情况下的行动建议

方法论和案例讲完了,接下来按团队规模给具体建议。不同规模的组织,提醒体系的复杂度应该明显不同,用大团队的方法管小团队是浪费,用小团队的方法管大团队是灾难。

1. 10 人以下:不要建体系,建约定

这个阶段人少、沟通成本低,做复杂提醒配置的收益极低。我的建议是:只保留两个提醒,任务创建时通知负责人、截止当天上午通知一次。其余全部靠面对面或群内沟通解决。这个阶段的重点是把任务写下来,而不是把提醒做精细。

2. 10-50 人:建立优先级字段和统一节点

到了这个规模,开始出现"谁负责什么不清楚"的问题。建议做三件事:引入优先级字段、统一两段提醒节点(临近期 + 当天)、设置一个简单的逾期升级路径。通道上只用站内信 + 一个即时通讯通道,不要开邮件和短信。

3. 50-100 人:引入分层通道和度量指标

这个规模开始出现跨部门协作,提醒预算开始紧张。建议在原基础上增加:按优先级分层通道、启用聚合机制、开始记录关闭率和逾期时长中位数两个指标。这是从"凭感觉调"转向"看数据调"的转折点。

4. 100 人以上:需要可配置的规则引擎和治理机制

到这个规模,提醒策略不可能由一个人拍板。建议:选择支持细粒度提醒规则配置的平台承载;建立静默时段和合规边界;明确谁有权修改全局提醒策略;把度量指标纳入常规运营看板。这个阶段还要考虑部署方式,涉及数据敏感的团队需要评估私有化部署能力,以及历史数据的迁移成本。

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

十三、不同情况下的取舍

提醒设计本质上是取舍,不是找最优解。下面是我在项目里反复遇到的四组取舍,每组我都会给判断依据,而不是给标准答案。

1. 到达率与打扰成本

越可靠的通道越打扰,这是物理约束。取舍依据是任务失败的代价:如果任务失败会导致产线停线、客户投诉、资金损失,那就应该承受更高的打扰成本;如果只是内部文档整理,就不要动用即时通讯。

2. 自动化提醒与人工催办

自动化提醒的优势是一致性和可追溯性,劣势是缺乏情境判断。人工催办的优势是灵活和有人情味,劣势是不可规模化。我的判断是:流程化、重复性的节点交给自动化,异常、跨部门、涉及资源协调的场景保留人工介入。用自动化处理异常,往往会制造更大的问题。

3. 全局统一策略与团队自治

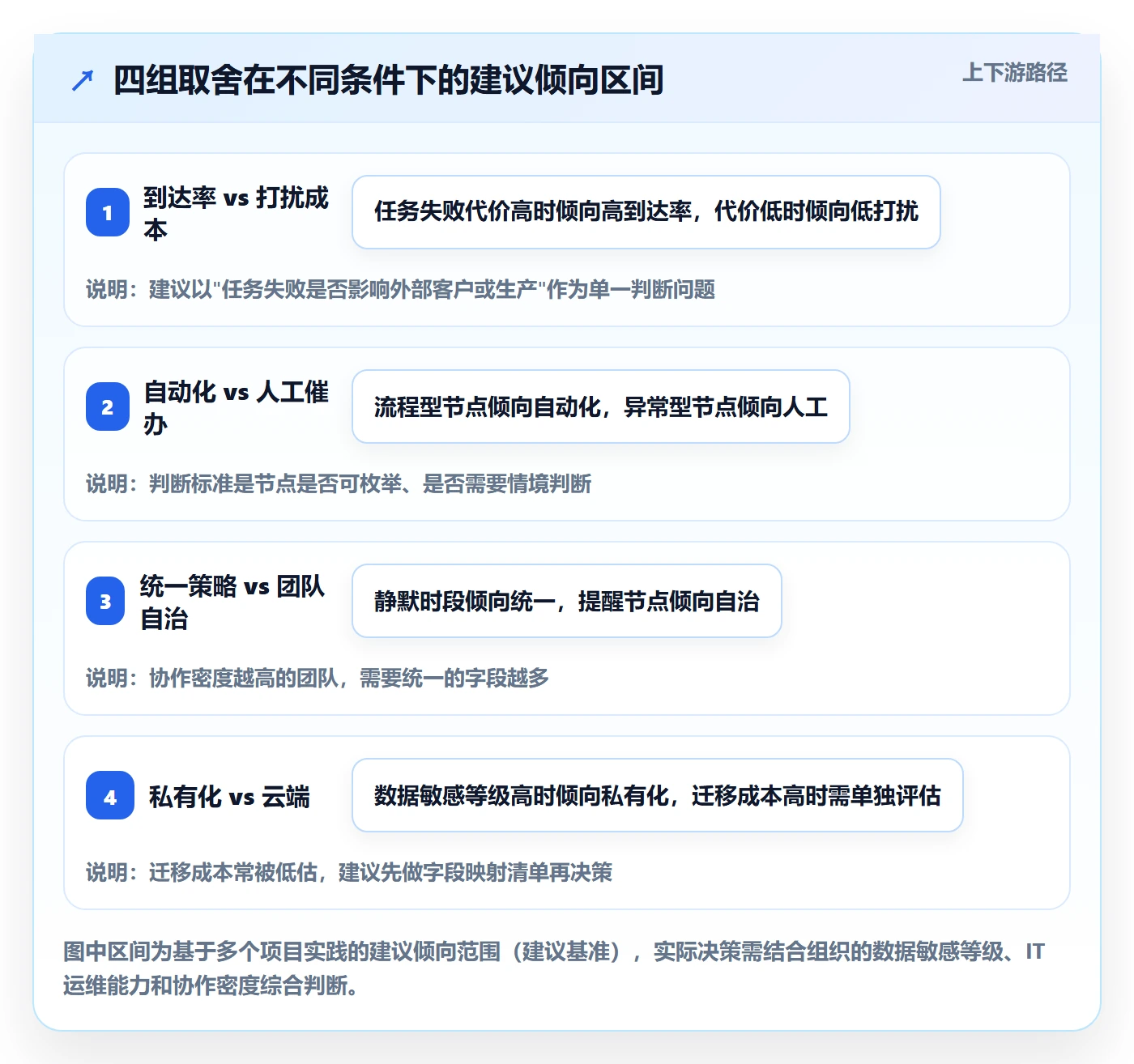

全局统一的好处是管理成本低、体验一致;团队自治的好处是匹配各自节奏。取舍依据是团队之间的协作密度:协作密切的团队应该统一策略,独立运作的团队可以自治。我一般建议把"静默时段"和"合规边界"设为全局统一,把"提醒节点"和"通道组合"下放给团队自己配。

4. 私有化部署与云端方案

这个取舍在 100 人以上、涉及数据敏感的组织里几乎必然遇到。判断依据是数据敏感等级和迁移成本。涉及工艺参数、客户隐私、财务数据的,私有化部署通常是必要选项;同时要评估历史数据的迁移难度,尤其是从海外工具迁移过来的团队,字段映射和权限重建的工作量往往被低估。这也是为什么我在案例里特别关注 Jira 平滑迁移这个能力,它直接决定了迁移项目会不会延期。

提前提醒最佳实践:产品经理任务提醒入门指南,常见问题

十四、常见问题解答

1. 提醒频率多少才合适?

没有通用数字,但有一个可操作的判断方法:看提醒关闭率。如果关闭率稳定在 10% 以下,说明频率在承受范围内;一旦超过 15% 并持续上升,就该考虑降密度了。另一个辅助信号是打开率,如果打开率低于 25%,说明大量提醒是被跳过的,这些提醒的存在价值需要重新评估。

2. 跨时区、跨地域团队怎么处理提醒时机?

核心原则是按收件人本地时间计算,而不是按服务器时间。同时要注意周末和节假日差异,不同地区的节假日表不同,统一按总部日历计算会出问题。我的做法是在提醒配置里同时读三个变量:收件人时区、收件人所属地区的节假日表、任务所属项目的关键节点。

3. 上级催办和系统提醒冲突怎么办?

这在很多组织里是现实问题。我的建议是明确分工:系统提醒负责流程一致性,上级催办负责资源协调。如果上级催办的内容和系统提醒完全重合,说明系统提醒的升级阈值设置过松,导致上级不得不亲自下场。这种情况应该调整阈值,而不是取消系统提醒。

4. 用户关闭了提醒,还要不要补推?

不要。用户关闭提醒是一个明确的意愿表达,补推会进一步破坏信任,并可能导致用户采取更彻底的屏蔽措施。正确的做法是分析关闭原因:如果是提醒量太大,做聚合;如果是时机不对,调节点;如果是通道打扰,换通道。把关闭率当成产品信号,而不是对抗行为。

5. 短信提醒有合规风险吗?

有,而且比大多数人想的更需要注意。涉及向个人发送商业性信息、短信通知的场景,通常涉及告知同意、退订机制、发送时段限制、最小必要原则等要求。我的建议是:短信只用于生产事故、系统故障等确有必要且已获得授权的场景,不要用于常规任务提醒。

具体条款要求会随法规修订变化,落地前务必核对现行有效的法规原文和最新版本,不要引用几年前的操作指引。

6. 提醒做得好,会不会让团队变得依赖提醒?

这个担心有一定道理,但方向反了。真正让人产生依赖的不是提醒本身,而是没有提醒就不知道要做什么这件事。如果任务分解足够清晰、责任边界足够明确,提醒只是加速器;如果任务本身就模糊,再密的提醒也救不了。所以我的建议是先解决任务定义的清晰度问题,再优化提醒。

7. 怎么说服团队接受"减少提醒"这件事?

用数据说话最有效。我通常会做一次为期两周的基线测量,把"每日人均提醒条数""提醒打开率""提醒关闭率"三个数字摆出来。当团队看到打开率只有 20% 多、关闭率却在上涨时,"减少提醒"就不再是一个需要辩论的观点,而是一个显而易见的结论。

8. 中大型组织选平台时,提醒能力应该看哪几点?

我会重点看四项:规则配置粒度(能否按任务类型、优先级、角色分别配置)、静默与合规支持(能否设置静默时段和例外白名单)、操作闭环能力(提醒能否直接触发状态更新)、部署与迁移能力(是否支持私有化部署,历史数据迁移是否平滑)。

最后一项在国产替代的背景下尤其关键,因为迁移项目的风险往往不在功能对比,而在数据映射和权限重建的工作量上。评估时建议让对方给出一份字段映射清单和迁移周期估算,而不是只看功能演示。

结尾:一份可以带走的落地清单

这篇内容的核心观点只有一个:提醒是一种有预算的稀缺资源,它的有效性来自分配的精准度,而不是投放的数量。围绕这个观点,我把前面所有内容收敛成三张清单,你可以直接拿去用。

第一张,设计检查表(每条提醒上线前过一遍):

  • 触发条件是否对应一个真正需要响应的动作?
  • 收件人是否与任务直接相关?他是需要动作还是只需要知悉?
  • 通道的打扰成本是否匹配任务紧急程度?
  • 内容是否包含任务名称、责任人、截止时间、操作入口四要素?
  • 触发时机是否落在任务的可干预窗口内?
  • 用户能否直接从提醒完成状态更新?

第二张,节点决策表(按任务工期定提醒点位):

  • 工期 1 天以内:只在状态停滞超过一半工期时提醒一次
  • 工期 2-3 天:临近期提醒一次 + 当天提醒一次
  • 工期 1-2 周:中期进度确认一次 + 临近期提醒一次 + 当天提醒一次
  • 工期 1 个月以上:按月设进度节点 + 临近期提醒 + 当天提醒
  • 所有工期:逾期后 4 小时内提醒负责人,24 小时内升级,72 小时内进入风险清单

第三张,度量表(建议按周看,至少看到关闭率):

  • 过程指标:触达率、打开率、提醒关闭率
  • 结果指标:按时完成率、逾期率、逾期时长中位数
  • 反向指标:投诉率、通道屏蔽率、虚假完成率

下一步我建议你做的第一件事,不是去改提醒配置,而是先做一次基线测量:把你们团队当前的每日人均提醒条数、提醒打开率、提醒关闭率三个数字拉出来。这三个数字会直接告诉你,问题出在"提醒不够"还是"提醒太多"。我见过的大多数情况,答案都是后者。

常见问题解答(FAQ)

1. 任务提醒频率多久合适,一天提醒几次算过度?

我们团队的任务提醒是我在配的,一开始怕大家忘,就把创建、截止前一天、截止当天都打开了,结果两周后有人在群里说

,我自己也觉得很吵。所以我想搞清楚,提醒频率到底有没有一个相对合理的经验范围,而不是拍脑袋定。

2. 提醒频率没有统一标准,但可以用

来判断是否过度:同一责任人每天收到的任务类提醒,建议控制在个位数,且同一任务的有效提醒不超过三到四次。判断依据不是次数本身,而是每次提醒是否带来状态变化,如果一条提醒发出后,用户既不会因此更新状态、也不会因此推进任务,那它就是冗余的。可执行做法是:先按任务生命周期砍掉重复节点,只保留

三类,再把同一任务的多条提醒聚合成一条摘要;上线后观察提醒关闭率和消息免打扰使用率,如果关闭率明显上升,说明已经超出预算,应优先合并低优先级任务的提醒,而不是简单降低全部频率。具体节点设置需要结合团队任务时长和协作人数调整,不要照搬固定天数。

3. 跨时区或者跨部门的任务,提前提醒应该怎么处理?

我们有一个项目,研发在国内、设计在海外,还有一部分同事属于另一个部门,只是临时被拉进来配合。之前我按统一时间发提醒,海外同事经常是半夜收到,另一个部门的同事又觉得这事不归他管,直接忽略了。我想知道这种情况到底该按谁的时间来提醒,跨部门的人要不要提醒。

核心原则是按

4. 来决定提醒时机和对象,而不是按发起方的时间统一推送。具体做法有三点:第一,提醒的触发时间以接收方本地工作时间为基准,非工作时段默认静默,把提醒顺延到对方下一个工作时段开始;第二,跨部门临时协作者要区分

和

,只对明确负责交付项的人发强提醒,其余人用低打扰的汇总方式同步即可,避免全员广播;第三,跨时区协作要预留更长的时间缓冲,节点不能按单一工作日计算,要在截止日期上为时差留出余量。

判断是否处理到位的标准是:接收方是否能在自己的正常工作时间内看到并处理这条提醒,如果多数人是在非工作时间收到的,说明时区策略没做对。提醒通道也应相应选择异步性更强的形式,而不是即时强提醒。

5. 用户把任务提醒关掉了,还要不要继续补推?

我们平台上线提醒功能后,有一部分用户直接关掉了通知,运营同事觉得是不是应该通过其他渠道再补一条,或者干脆强制开启。我自己也犹豫,因为从数据上看关掉的人里确实有一部分后来逾期了。所以我想知道,用户主动关闭提醒这种行为应该怎么理解,要不要想办法补推。

用户关闭提醒应被视为一次有效的偏好表达,默认不应该通过其他渠道补推同一条内容,更不应该强制开启。原因在于,关闭行为通常意味着提醒的打扰成本已经高于它带来的价值,强行补推只会加速用户对该通道整体的屏蔽,最终导致连真正重要的通知也送不出去。

可执行的做法是分两步:第一步,把关闭当作降噪信号,反查是频率过高、内容无价值还是时机不对,先在提醒本身上下功夫,而不是换通道绕开;第二步,只对确实高优先级、且有明确责任关系的任务保留兜底提醒,例如逾期升级给任务发起人或上级,但这条兜底提醒的对象是责任人而非被关闭通知的用户,且必须说明触发原因。

判断依据是:补推的前提是

6. ,如果只是担心对方忘记,那不构成补推理由。提醒的有效性最终要看按时完成率,而不是推送条数。

短信提醒任务有没有合规风险,什么情况下不能用?

我们想给重要任务加一层短信提醒,因为 IM 和站内信经常被忽略,短信看起来最稳。但法务提醒我说短信涉及个人信息,不能随便发。我不太确定边界在哪:是内部同事之间发也不行,还是只有营销类短信才受限。这块我一直没搞清楚,怕上线之后踩线。

核心关键词

读者评论

于
于婉清

提醒预算这个概念很戳中痛点。我们团队就是全员群广播任务,后来大家直接屏蔽群消息,重要通知反而看不到了。文章说的检索成本转嫁很有道理,发送方省事,接收方遭殃。

段
段云舟

三级衰减机制分析得透彻。我们公司IM机器人推送太多,大家都设置了免打扰,最后连真正紧急的生产事故都延迟响应。关闭通道确实不可逆,重新建立信任太难了。

谢
谢承宇

倒U型曲线很真实。之前做运营时就发现推送越多打开率越高但转化越低,一直以为是内容问题,原来是触达和意愿的背离。触达率上升完成率下降这个数据值得反复看。

刘
刘静怡

提醒设计检查表很实用,特别是闭环这一条。我们系统提醒点进去要跳好几层才能标记完成,很多人看完就忘了。建议开发团队把操作入口直接做在提醒卡片上。

毛
毛若溪

把提醒数量当活跃度指标这个误区太常见了。我们领导就喜欢看每天推送了多少条,结果开发只能不断加提醒,用户越来越烦。北极星指标设定错误确实会反向伤害。

文章包含AI辅助创作:提前提醒最佳实践:产品经理任务提醒入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394819

赞 (0)
飞飞飞飞
到期提醒流程与规范:PMO任务提醒最佳实践关键指标
上一篇 3小时前
任务提醒超期提醒全流程:产品经理实操方法与一文讲清
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
