超期提醒最佳实践:PMO任务提醒落地方案,常见问题

项目延期三天,PMO却是在周例会上才第一次知道,这不是某一家公司的偶发事故。我过去几年在四家中大型企业做过PMO体系搭建和复盘,几乎每一次"项目为什么会失控"的追问,最后都会落回到同一个环节:超期提醒机制没有真正跑起来。任务清单躺在系统里,责任人换了两轮,截止日期改了三版,但没有一个人被及时、准确地"戳"到。更糟的是,很多团队以为自己在做提醒,其实只是在制造通知噪声。

这篇文章不讲项目管理的重要性,也不推销任何一款软件。我打算把"超期提醒"当成一套可以被设计、被度量、被迭代的运营机制来拆解:它由哪些阶段组成,规则怎么定,工具怎么选,落地过程中会踩哪些坑,以及当提醒发出后没人理的时候,究竟该从哪儿下手排查。全文基于我参与过的实践、对公开调研报告的引用,以及可复现的规则模板,目标是让你读完就能动手改一版自己团队的提醒机制。

一、先给结论:超期提醒的成败取决于三件事

我在不同规模的组织里反复验证过一个结论:提醒机制能不能生效,80%取决于规则设计,15%取决于工具能力,5%取决于文案措辞。大多数团队把精力花在最后两项,结果就是工具换了三轮,提醒照样没人看。

1. 提醒必须按"阶段"分层,而不是按"截止日"触发一次

只设置一个"截止日当天提醒",本质上等于什么都没做。真正有效的机制是三层:事前预警(到期前发现风险)、事中催办(超期后推动闭环)、事后升级(反复超期后触发管理动作)。三层缺一层,机制就会漏。

2. 提醒的对象不是"责任人"一个人

很多PMO默认任务超期只该提醒执行人,但如果这个任务卡在跨部门配合、卡在资源审批、卡在需求变更,执行人根本无力推动。提醒必须同时覆盖执行人、任务负责人、上下游依赖方和问题升级对象。

3. 提醒的终点是闭环,不是通知

这是我在实践中最强调的一句话:"提醒"不等于"解决"。一条系统通知发出去了,任务状态没变、风险没暴露、决策没做出,那这条提醒就是无效劳动。衡量提醒机制好坏的核心指标,是提醒触达后的闭环率,而不是"发了多少条提醒"。

超期提醒最佳实践:PMO任务提醒落地方案,常见问题

二、真实场景:为什么提醒发出去却没人动作

先讲一个我亲身参与的场景。一家约 600 人的软件公司,PMO 团队 3 人,同时管理 40 多个在跑项目。当时他们用的是一个自研的轻量任务系统,超期提醒靠 PMO 手工在群里@人。每周一上午,PMO 会把上周所有超期任务整理成一张 Excel 截图发到大群,@相关责任人。

1. 手工提醒的第一个月效果还不错

第一个月效果很好,大群里被点名的人当天就回复了。但到第三个月,情况变了:截图被刷屏淹没,被@的人开始只回一句"收到,本周处理",然后没有下文。PMO 第二次跟进时,对方说"在等设计确认",而设计那边说"没收到需求变更通知"。问题的根源不是责任心,而是任务数据本身没有承接依赖关系。

2. 换工具没有解决问题,规则设计才解决问题

后来他们上了一套项目管理平台(属于我待过的组织正在使用的工具之一),把所有任务搬进去,开了自动提醒。结果第一周就好几个人反馈"提醒太多了,直接关掉了消息推送"。因为规则是默认的,所有任务到期前一天统一提醒一次,不分优先级,不看依赖状态。

我们做了一次改造,核心只改了三件事:按任务优先级分级提醒、按超期时长分步升级、把依赖未解除的任务自动挂起而非告警。改造后第二个月,超期任务的平均滞留时长从 9.2 天降到 4.1 天,PMO 每周手工跟催的时间从约 12 小时降到不足 4 小时。

超期提醒最佳实践:PMO任务提醒落地方案,常见问题

三、四个常见误区:大多数团队都在原地打转

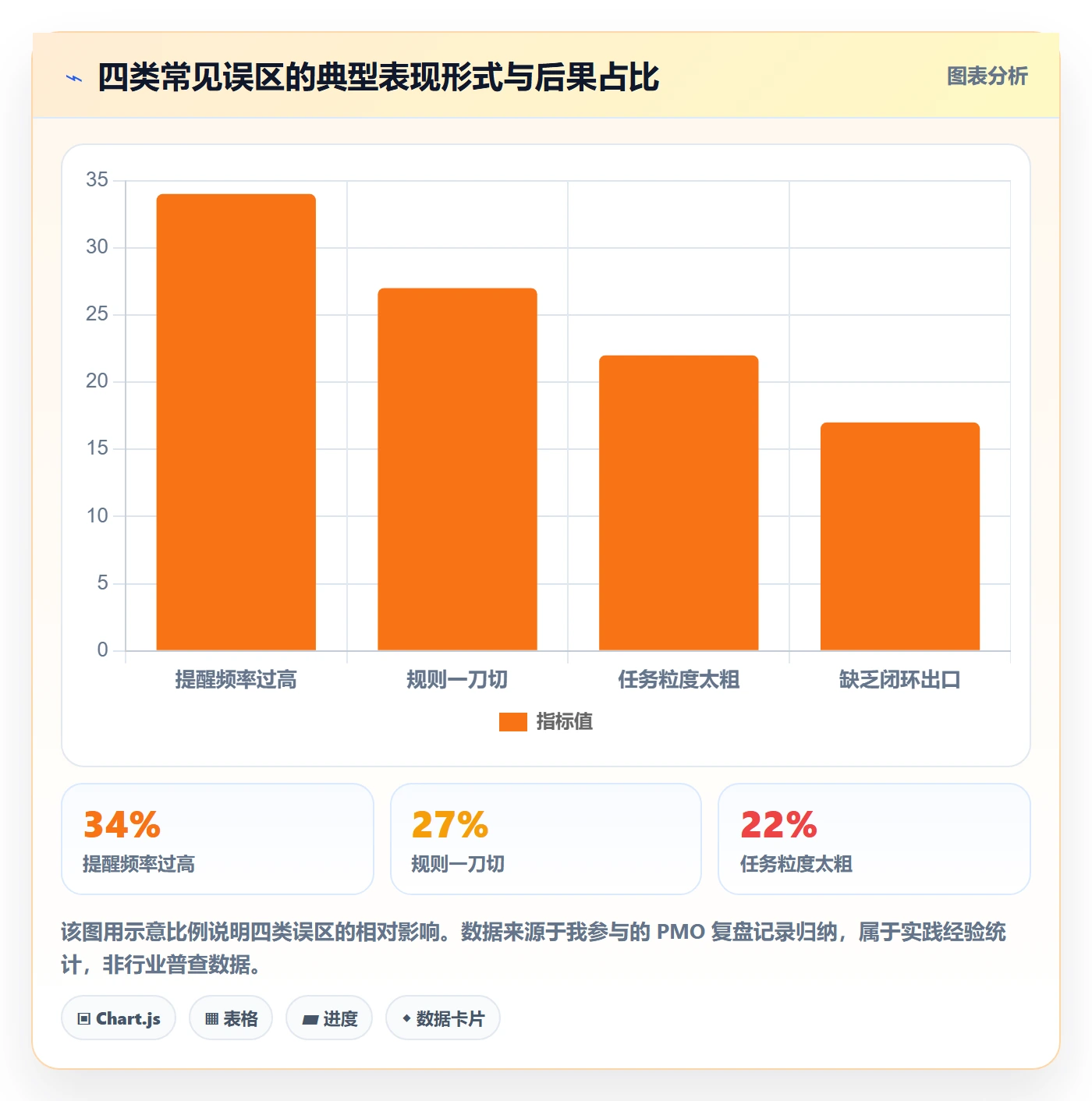

在复盘过十几套失败的提醒机制之后,我发现失败的原因高度集中在四个误区上。这四个误区的共同特征是,看起来都在努力,但实际上都在错的层面努力。

1. 误区一:把"提醒频率"当成"提醒效果"

最常见的一种做法是"提醒不够就多发几次":到期前 7 天提醒、3 天提醒、1 天提醒、当天提醒、超期后每天提醒。听上去很严谨,实际结果是责任人产生了提醒疲劳。当一个人每天收到 20 条提醒时,他会本能地把所有提醒降级为背景信息。

我在一个组织里见过极端情况:某位工程经理一天收到 63 条系统通知,其中真正需要他动作的只有 2 条。他最后做了一件事,在 IM 里把机器人消息全部静音。这个动作一旦发生,你就彻底失去了对所有提醒渠道的控制。

2. 误区二:所有任务用同一套提醒规则

里程碑任务和环境部署任务,显然不该用同样的提醒节奏。前者需要提前两周预警并通知到项目管理层,后者提前一天提示执行人即可。一刀切的规则一定会同时造成两类错误:重要任务提醒太晚,琐碎任务提醒太吵。

3. 误区三:任务粒度太粗,无法判断是否超期

我见过大量任务写成"完成系统开发""推进项目验收"。这类任务既没有明确交付物,也没有可判断的完成标准,系统根本没法判断它超没超期。于是提醒机制只能退化成"到日期就告警",而责任人总能说"快完成了"。提醒失效的上游原因,往往是任务定义本身失效。

4. 误区四:提醒后没有闭环出口

一条提醒发出去,如果接收人既不能标记"已处理",也不能申请"变更截止日期",更不能"转派"给他人,那唯一的动作就只剩下忽略。提醒机制必须配一套轻量的响应动作,否则它就是一个单向广播,注定被无视。

超期提醒最佳实践:PMO任务提醒落地方案,常见问题

四、专业判断逻辑:一套可复用的分级提醒模型

如果只让我给一套规则,我会推荐"三维分级"模型:按任务优先级分、按责任人角色分、按超期时长分。三个维度交叉之后,提醒规则才既有区分度又不至于复杂到没人维护。

1. 维度一:按任务优先级分级

优先级的划分不必复杂,三级足够:关键路径任务(P0)、重要非关键任务(P1)、常规任务(P2)。关键区别在于预警提前量和升级速度。P0 任务提前 5 个工作日预警,超期 1 天即升级;P2 任务提前 1 个工作日提示,超期 5 天才升级。

2. 维度二:按责任人角色分级

执行人收到的是"操作指令",负责人收到的是"状态摘要",PMO 和管理层收到的是"风险汇总"。这三类信息的内容形态完全不同:给执行人发一条聚合摘要,他没法行动;给管理层发每一条任务明细,他直接不看。渠道和频率必须匹配角色。

3. 维度三:按超期时长分级

超期时长是最容易被忽视但最有效的一维。我的经验阈值是:超 1 天提醒执行人、超 3 天通知负责人、超 7 天进入项目周报的管理议题。这个阶梯的关键作用不是催促,而是把问题逐级暴露到有决策权的人面前。

4. 可复用模板:一张表说清提醒规则

下面这张表是我在多个组织里直接复用过的规则模板,可以根据团队规模微调阈值,但结构建议保留。

任务优先级 提醒对象 预警时间 超期 1 天动作 超期 3 天动作 超期 7 天动作
P0 关键路径 执行人 + 负责人 到期前 5 个工作日 提醒执行人 + 通知负责人 负责人介入协调资源 进入项目周报管理议题
P1 重要任务 执行人 到期前 3 个工作日 提醒执行人 通知负责人 进入 PMO 周度风险清单
P2 常规任务 执行人 到期前 1 个工作日 提醒执行人 汇总至周报 纳入月度统计而非即时升级
依赖阻塞任务 阻塞方 + 被阻塞方 依赖到期前 2 个工作日 自动标记为"阻塞"而非"超期" 通知双方负责人 升级至项目例会

超期提醒最佳实践:PMO任务提醒落地方案,常见问题

五、工具选型:邮件、IM 还是项目管理平台

工具选型有一个前提判断:如果任务数据本身不准确,任何工具都救不了提醒机制。工具的作用是降低触达成本和提高响应便利性,它不负责让数据变准。所以选型的第一步是确认组织已有可用的任务数据源。

1. 邮件提醒:适合正式留痕,不适合即时响应

邮件提醒的优势是有记录、可追溯、适合对外部合作方发送。劣势也很明确:在内部场景中,邮件的响应时效显著低于 IM。我的建议是,邮件用于正式升级和对外通知,不作为日常催办主渠道。

2. IM 机器人提醒:日常催办的主力渠道

企业微信、钉钉、飞书等平台的机器人提醒,是当前内部任务催办效率最高的渠道。配置有三个要点:一是消息必须包含可点击的动作按钮(标记完成、申请延期、转派),二是同一任务的消息尽量合并发送,三是区分机器人和人工发送,让接收人知道哪些消息需要回复。

3. 项目管理平台内置提醒:适合规则自动化和数据沉淀

项目管理平台的价值在于把提醒规则固化下来,不需要 PMO 每天手工操作。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。对于有国产替代需求、又不想重做一套流程的团队来说,这是一个值得评估的选项。

为什么我在这里提它?因为我在评估工具时最关注三件事:规则能否配置到"优先级×角色×超期时长"这个粒度、能否与 IM 打通、能否沉淀出可分析的提醒数据。很多工具只能做到"到期提醒一次",那种工具在机制上就无法承载分级模型。

4. 混合方案:不同层级用不同渠道

成熟团队的常见配置是:日常催办走 IM 机器人,超期升级走邮件+IM 双通道,周度风险汇总走项目管理平台的报表或邮件摘要。这样既保证时效,又保证留痕,还避免把所有信息压到同一个渠道。

超期提醒最佳实践:PMO任务提醒落地方案,常见问题

六、从 0 到 1 落地:五步走清单

机制设计清楚之后,落地是另一回事。我总结过五个步骤,顺序不能颠倒,跳过任何一步都会在后面付出代价。

1. 第一步:梳理任务数据,确保粒度可判断

判断标准很简单:这个任务能否用一句话说出交付物和完成标准。做不到的任务先拆分或重写,再谈提醒。这一步骤通常占整个落地周期的三分之一,很多人低估了它的工作量。

2. 第二步:约定规则和升级路径,拿到管理层背书

提醒规则不是 PMO 单方面定的,它涉及"谁在什么时候被谁提醒、超期后向谁汇报"。这一步必须和管理层对齐,否则超期升级到第三级时没人接招,机制就断了。我建议把规则写成一页纸的书面约定,明确各级升级的响应时限。

3. 第三步:小范围试点,先跑一个项目或一个部门

不要全公司铺开。选一个 15-30 人的团队或一个中大型项目先跑 4-6 周,观察三个数据:提醒打开率、超期闭环率、用户关闭推送的比例。第三个数据如果明显上升,说明噪声过大,规则要立刻调整。

4. 第四步:收集反馈,迭代阈值

试点的核心产出不是"能不能跑通",而是"阈值调到哪里合适"。预警提前 5 天是不是太早?超期 3 天升级是不是太急?这些只能靠真实反馈定。我在一家组织里就把 P1 任务的升级阈值从 3 天改到 5 天,因为 3 天时大量任务其实只是差一个流程节点。

5. 第五步:形成制度,纳入 PMO 日常运营

最后一步是把规则写进 PMO 的运营手册,并且和例会节奏绑定:周会看超期清单,月度看提醒闭环率。机制只有进入例行运营,才不会随着人变动而失效。

超期提醒最佳实践:PMO任务提醒落地方案,常见问题

七、常见问题与排查清单

下面六个问题是我在 PMO 交流中最常被问到的。每个问题我都会给出原因分析和可执行动作两部分,避免只提问题不给答案。

1. 提醒发了没人理怎么办?

先分清楚是"没看到"还是"看到了不动作"。前者是渠道和触达问题,后者是权责和闭环问题。如果打开率低于 50%,先换渠道和调整发送时间;如果打开率高但闭环率低,说明任务责任人本身缺乏处理权限,需要补上转派和升级路径。

2. 任务太多,提醒变成"狼来了"怎么办?

这是优先级缺失的典型症状。处理方式是做提醒预算:给每个执行人设定每周的即时提醒上限(比如 5 条以内),超出的任务合并进日报摘要。这个约束会倒逼 PMO 和负责人认真思考"哪些任务真的需要即时提醒"。

3. 跨部门任务超期,提醒该发给谁?

发给交付责任的承担方,同时抄送双方的对接人,并明确标注"本任务依赖 XX 部门于 X 日内提供 YY"。如果对方部门没有明确责任人,提醒机制应该自动指向该部门的负责人,而不是让 PMO 去猜。

4. 工具间数据不同步,提醒不准怎么办?

先确认唯一数据源。如果任务在平台 A 维护、进度在平台 B 更新,那么提醒必然会失真。解决办法是选定一个作为主数据源,其他系统通过接口单向同步,不要双向写入。对于涉及多系统的大型组织,优先选择支持私有化部署和开放接口的平台,能显著降低这类问题。

5. 团队抵触提醒机制,怎么推动?

抵触通常来自两个原因:提醒给人带来的是"被监视感",或者提醒之后没人处理反而增加了工作量。破解办法是让提醒带动作出口,收到提醒的人可以一键申请延期、转派或标记阻塞,而不是只能被动接受催促。当提醒变成"帮助我暴露风险"而不是"追我的责",抵触会明显下降。

6. 快速排查清单

如果你不确定自己团队的提醒机制是否有效,用下面五个问题快速诊断:

  • 提醒规则是否按优先级和时间分层?如果所有任务规则相同,机制基本无效。
  • 同一个人一周收到多少条即时提醒?超过 10 条就需要重新分配。
  • 提醒消息里有没有可执行的动作?如果只有文字没有按钮,闭环率一定低。
  • 超期一周以上的任务是否进入了管理议题?如果没有,说明升级路径断了。
  • 最近一次调整提醒阈值是什么时候?如果从没调过,说明机制没有被运营。

超期提醒最佳实践:PMO任务提醒落地方案,常见问题

八、不同情况下的行动建议

同一套方法,在不同组织里的下手点完全不同。下面按四种典型情况给出建议。

1. 情况一:还没有任何系统化提醒机制

先别买工具。用一张共享表格跑两周,把任务按优先级标记,PMO 每天花 15 分钟手动发出当天需要跟催的任务。这一步的目的是验证规则而不是追求效率,两周后你会清楚哪些阈值合理。

2. 情况二:有工具但提醒没人看

立刻检查三件事:提醒总量是否过大、消息是否只有文字没有动作、是否有明确的升级路径。多数情况下,把提醒总量砍掉一半、加上动作按钮,效果就能明显改善。

3. 情况三:跨部门协作多、超期归因复杂

这类组织的优先级是把"阻塞"和"超期"区分开。被依赖卡住的任务不该算超期,而应标记为阻塞并指向阻塞方。否则执行人会长期背着不该他承担的超期记录,机制的公信力会快速下降。

4. 情况四:组织规模在 100 人以上,需要私有化部署

到这一阶段,提醒机制必须依托可配置、可集成、可沉淀数据的平台。选型时重点关注规则配置粒度、IM 集成能力和数据导出能力。像 PingCode 这类主要服务中大型企业、支持私有化部署和 Jira 平滑迁移的工具,可以纳入评估范围,但最终仍要以你们自己的规则复杂度为准做对比测试。

八、不同情况下的行动建议

九、不同情况下的取舍

任何机制都有代价,PMO 必须清楚自己放弃了什么。

1. 取舍一:提醒精细度 vs 维护成本

规则越细,维护成本越高。三维分级已经接近复杂度上限,再往上加维度(比如按项目类型、按客户重要度)会导致规则难以维护,最后没人记得住。我的建议是维度不超过三个,阈值不超过三个梯度。

2. 取舍二:即时性 vs 噪声控制

即时提醒响应快,但必然带来噪声。缓解方式是"即时提醒只给必须立刻动作的任务,其余走聚合摘要"。这不矛盾,只是需要 PMO 忍住"什么都想马上通知"的冲动。

3. 取舍三:自动化 vs 人情判断

自动化提醒一致性高,但缺乏判断力。我的做法是把自动化留给常规任务,把例外判断留给 PMO。当某个任务超期是因为客观原因(客户变更、政策调整),PMO 应该有权限把它移出超期清单并记录原因。

4. 取舍四:与考核挂钩 vs 保持工具中性

把超期数据直接用于考核,短期见效快,但长期会导致数据失真,人们会倾向于提前改期而不是真实暴露问题。我的建议是:提醒数据先用于改进机制,至少运行两个季度之后,再谨慎地引入考核,并且要区分"超期次数"和"主动暴露风险"。

超期提醒最佳实践:PMO任务提醒落地方案,常见问题

十、让机制持续生效:三个进阶动作

机制搭起来容易,持续生效难。我观察到能长期跑下去的团队,都在做三件事。

1. 定期复盘提醒数据,而不只是看超期数量

值得持续追踪的四个指标是:提醒打开率、超期任务闭环率、平均超期时长、用户关闭推送比例。其中最后一个是最灵敏的预警信号,一旦上升,说明机制噪声超标,需要马上调整。

2. 把提醒机制和管理节奏绑定

提醒不应是独立的系统行为,它应该嵌进例会、周报、月度复盘的固定环节。周会看超期清单、月度看闭环率,这样提醒才有承接的场景,不然它发完就散了。

3. 做反脆弱设计,避免依赖单一工具或单一负责人

我见过太多机制随着 PMO 负责人离职而消失。反脆弱的关键是:规则写成文档、数据留在平台、升级路径写进制度。这样即使换人,机制仍在运行。

最后回到那句核心判断:提醒不是目的,闭环才是。如果读完这篇文章你只能做一件事,我建议你打开团队当前的任务清单,随机抽 10 条超期任务,逐条问自己"这条任务超期时,谁收到了什么提醒,他当时能做什么"。如果这三个问题有任何一个答不上来,你的提醒机制就有明确的改造方向了。

常见问题解答(FAQ)

1. PMO任务超期提醒应该提前几天发?不同优先级要不要区别对待?

我们团队现在的做法是任务到期当天早上发一条提醒,结果执行人经常说“看到的时候已经来不及了”。我一直在想,到底应该提前多久提醒才有意义?高优先级任务和普通任务的提前量是不是应该不一样?

提醒提前量应该跟着任务粒度走,而不是一刀切。实践中比较稳的做法是:以任务的“剩余工作量”为锚点,短任务(1至2天工作量)提前1天提醒,中等任务(3至5天)提前2天,跨周任务提前3至5天。优先级只影响提醒强度和升级速度,不建议单独拉长提前量,否则高优任务会长期处于“被提醒”状态反而麻木。

更关键的是设两个节点:第一个是预警节点(还剩20%缓冲时间时发执行人),第二个是截止节点(到期前4小时发执行人并抄送负责人)。如果任务本身不到1天工作量,提前1天就够了,提前3天提醒反而会被当成噪音。判断标准很简单:提醒发出去之后,对方还有没有足够时间采取行动。

没有行动空间的提醒,本质上是通知,不是提醒。

2. 任务提醒发出去没人理,PMO还能做什么?升级机制怎么设计才不伤和气?

我做PMO最挫败的就是这一点:提醒发了、邮件抄送了、群里也@了,任务照样挂着不动。要是直接升级到部门领导,又怕被同事觉得是在告状,关系搞僵。到底有没有既不撕破脸、又能推动任务闭环的做法?

核心问题不是“提醒力度不够”,而是提醒之后没有约定好的后果。建议在机制建立初期就和各负责人对齐一张升级路径表:第一次提醒只发给执行人,给一个明确的回复时限(比如4小时);超时未回复,系统自动把任务标记为“待确认”并发给任务负责人;

再超时一个约定周期(比如1个工作日),才升级到项目发起人或部门负责人,且升级内容只陈述事实,任务编号、原定截止时间、当前状态、已提醒次数,不带评价。这样做的好处是升级变成规则触发的自动动作,而不是PMO的个人判断,人情压力会小很多。

另一个容易被忽略的点:升级不等于追责,PMO在升级时同步给出一条“需要什么支持”的选项,让对方有台阶下,闭环率会明显高于单纯施压。

3. 跨部门任务超期,提醒应该发给接口人还是对方部门负责人?

我们做的是跨部门项目,任务派给的是对方部门的接口人,但接口人经常说自己排不了优先级,要等领导安排。这种情况下我提醒接口人基本没用,可直接找对方领导又越级了,到底该发给谁?

跨部门任务的提醒对象应该分两层,而不是二选一。第一层始终是接口人,因为他是执行责任人,提醒内容和普通任务一致;第二层是接口人所在部门的任务归口人(通常是该部门对接项目的固定角色,不一定是部门一把手)。

触发第二层的条件不是“超期”,而是“接口人明确表示无法排期”或“超期超过一个约定周期且无任何状态更新”。判断依据是:如果任务在对方部门内部根本没有进入排期,那问题不在执行层,提醒接口人再多次也不会有效。

落地做法是在项目启动阶段就确认每个协作部门的归口人和升级联系人,写进项目章程或协作备忘录,后续所有跨部门升级都按这张表走,PMO不需要临时判断找谁,也不会被质疑越级。

4. 提醒频率多高算合适?怎么避免提醒变成“狼来了”?

我们刚开始做自动提醒的时候大家还挺当回事,两个月之后基本没人看了,群里机器人一发提醒就被刷过去。我在想是不是发得太频繁了?但减少频率又怕漏掉真正紧急的任务,这个度怎么把握?

提醒失效通常不是频率问题,而是“所有任务用同一套提醒规则”。建议按任务状态分层,而不是按时间无差别推送:即将到期(预警)用低频、定向的方式,只发给执行人本人,不进群;已经超期用高频、可见的方式,进项目群并@责任人;超期超过约定阈值才升级抄送。

同时给提醒设一个“静默规则”:同一任务在同一个状态下的提醒不超过固定次数(比如超期提醒每天最多1次,升级提醒只发1次),避免刷屏。另一个实操经验是提醒内容要带行动项,比如“任务X已超期2天,请今日18点前更新状态或申请延期”,而不是只写“任务X已超期”。

带明确动作的提醒,响应率会明显高于纯告知型提醒。判断提醒机制是否健康,看一个指标就够了:提醒发出后24小时内的状态更新比例,如果长期低于一半,说明规则需要重新分层,而不是加大提醒力度。

核心关键词

读者评论

白
白诗涵

文章把提醒机制拆成事前预警、事中催办、事后升级三层,这个框架比单纯讨论工具实用。很多团队确实只设一个截止日提醒,等于没提醒。

孟
孟凡

漏斗图那个62%和34%的损耗数据很扎心,我们公司就是提醒发出去没人看,看了也不改状态。后来发现是任务写得太粗,系统根本判断不了超期。

郑
郑佳宁

P0提前5天、P1提前3天这个阈值挺具体,可以直接拿来改我们团队的规则。之前一刀切提前7天提醒所有任务,结果重要任务被淹没在噪声里。

钟
钟思源

手工在群里@人我们干过,前两周有效,第三周就没人理了。根本问题不是责任心,是任务没有依赖关系,执行人想推也推不动。

江
江一凡

选型那部分说到点子上,规则配置粒度不够的工具确实承载不了分级模型。能配到优先级乘角色乘超期时长这个粒度的平台不多,值得认真评估。

文章包含AI辅助创作:超期提醒最佳实践:PMO任务提醒落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394564

赞 (0)
飞飞飞飞
自动提醒怎么做?PMO落地方案:任务提醒从0到1
上一篇 32分钟前
提前提醒实操方法:PMO提升任务提醒效率的落地方案方法与模板
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
