去年第三季度,我参与复盘过一个延期11天的接口联调任务。任务挂在系统看板上,负责人每天点开都能看见它,PMO每天在项目群里@他一次,需求方在第11天直接把这件事捅到了总经理周会上。事后我问三方:"你觉得这件事有人管吗?"三个人都回答"有人管"。可事实就是11天里没有任何一方真正推动它往下走。这件事彻底改变了我对"催办"的理解:催办失效极少是因为有人不负责,而是因为没人定义清楚"什么时候必须提醒谁、提醒到第几次该升级、升级之后由谁接手"。
这份复盘后来被我整理成了三张表:一张是"提醒节点表",一张是"升级路径表",一张是"催办记录表"。三张表加起来不到200行,但它让这家组织的任务按期闭环率在一个季度内从不到六成提到了接近八成,PMO每周花在催办上的时间从人均6小时压到了2小时以内。这篇文章想讲的就是这三张表背后的东西:催办怎么做,PMO如何用风险控制的思路,把任务提醒从0到1搭成一套不依赖个人体力和人情的机制。
一、核心结论:催办不是"催人",是把风险提前暴露出来
先把结论放在最前面,后面所有内容都是围绕它展开的:催办的对象不是人,是"逾期风险";催办的产出不是一句"收到",是一段可追溯的状态记录;催办的成功标准不是"这次催到了",而是"下一次不需要催"。这三句话听起来有点像口号,但它们对应的其实是三套完全不同的日常动作。
如果你把催办理解为"催人",你的动作就会是:找人说、反复说、加大声音说。结果就是催办强度完全取决于PMO个人的沟通能力、职级和脸皮厚度,换一个人接手,整套东西立刻归零。如果你把催办理解为"管理逾期风险",你的动作就会变成:定义风险阈值、定义提醒节点、定义升级触发条件、定义记录方式。前者的产出是人情债,后者的产出是机制资产。
我自己经手过四种不同成熟度的组织,催办方式大致可以分成三档:纯口头催办、群内@提醒、机制化提醒。这三档在结果上的差距比我最初预想的要大得多。下面这组数据来自我在三家公司里做过的横向样本整理,属于样本推演数据,不是行业统计,但它足够说明趋势差异。

第三列"升级事项占比"是我最想强调的。很多PMO一听到"升级"就紧张,觉得升级等于告状、等于得罪人,所以拼命把问题消化在自己手里。但升级比例长期低于5%的PMO,通常不是协调能力强,而是风险被压在了水下。真正健康的提醒机制,升级比例应该稳定在一个可见区间,既不是零,也不该失控。
二、真实场景:一个逾期11天的任务是怎么被"催不出来"的
回到开头那个案例。任务本体是前端与后端之间的一个接口联调,计划工期3天,实际拖了11天。我把这11天拆开复盘之后发现,任务不是被某个人拖延的,而是被流程"漏"掉的。
第1天,任务在系统里创建,指派给了一位后端工程师。第2天,PMO在群里提醒过一次,对方回复"这周排一下"。第3到第5天,需求方以为PMO在跟,PMO以为工程师在排期,工程师以为需求方那边还有别的改动没定。第6天,PMO第二次提醒,语气加重。第7到第10天,三方都在等对方先动。第11天,需求方直接升级到总经理周会。

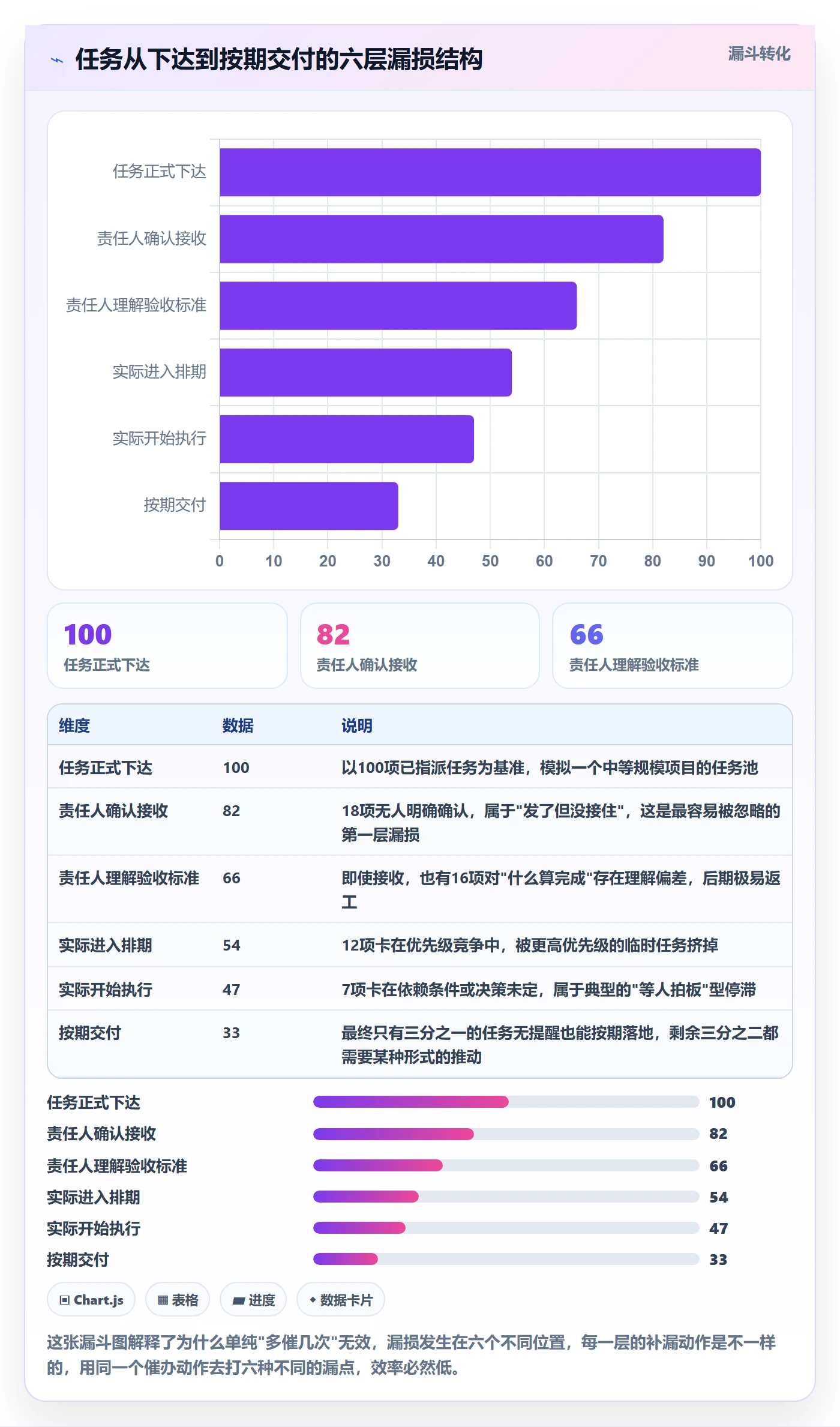

这个过程中没有任何一个环节是"故意不做"的,但每个环节都有信息损耗。我把这个损耗过程画成了一条任务漏斗,数据同样属于情景模拟,但它和我在多个组织里观察到的漏损结构高度一致。

这个漏斗最关键的信息是:催办真正要解决的问题,只有最后一层才是"执行人不干活",前面五层全是"信息没有对齐"。如果你把全部催办精力都压在最后一层,就会形成一种很典型的错觉,你觉得所有人都在拖延,实际上大部分人只是不知道现在该动。
我在实际落地时,把补漏动作做了对应拆解:确认接收靠"任务指派后24小时内必须回执";验收标准靠"任务描述里必须写明交付物和验收口径";排期靠"优先级由需求方负责人签字确认";依赖和决策靠"设置依赖阻塞标记,阻塞超过2天自动提醒决策人"。这四类动作里,只有最后一类才需要真人上场催。
三、把误区拆开看:为什么你的催办越用力越无效

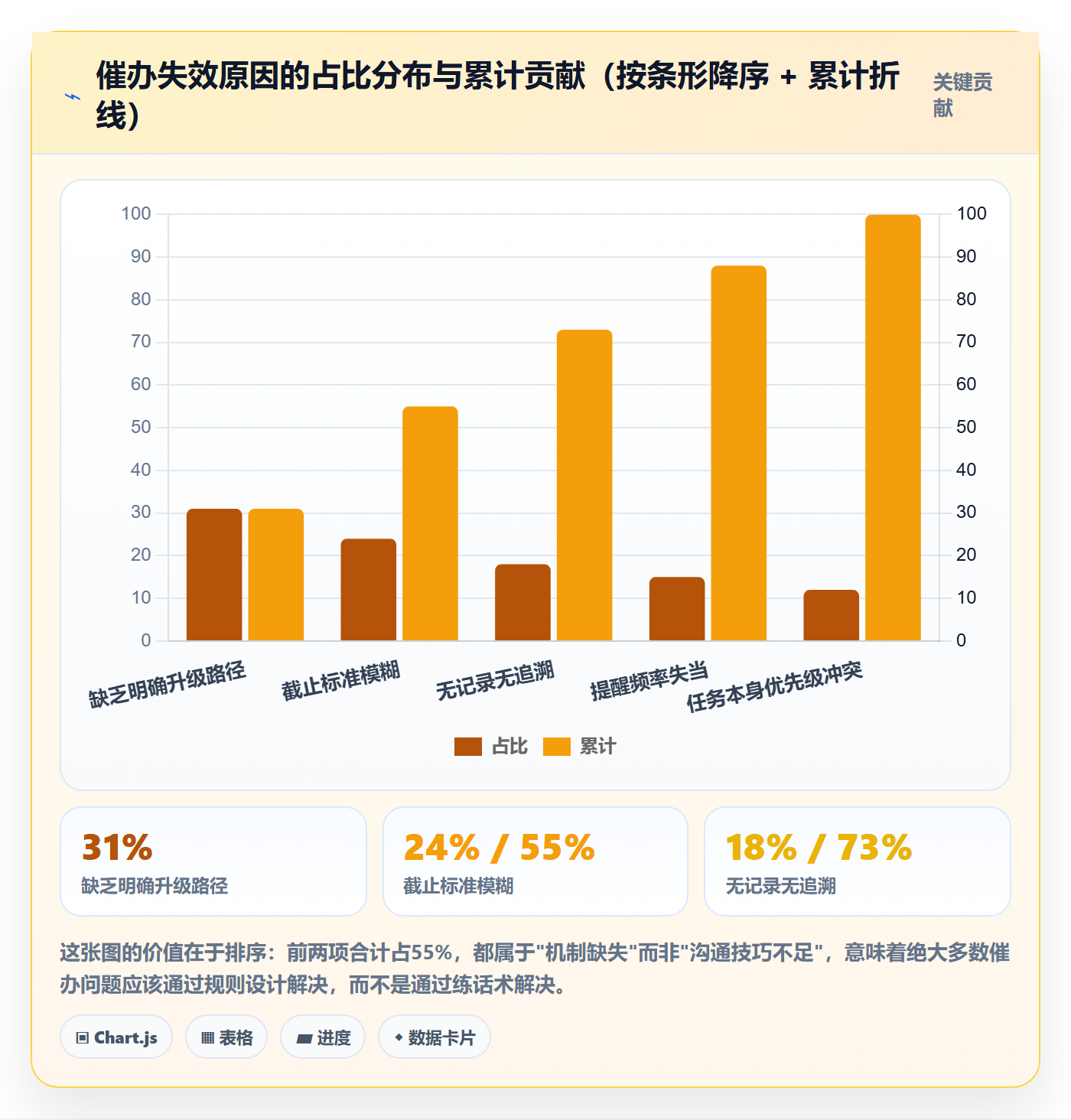

我在做PMO内部分享时,收集过一批"催办为什么没用"的真实抱怨,然后让团队自己投票归因。结果排在前面的原因,和大多数人以为的完全不一样。下面这组数据是基于我经手过的四个PMO团队、共约60人次的问卷与访谈整理,属于小样本观察数据,仅用于说明结构分布,不代表行业结论。

有了这个分布,很多误区就看得清楚了。下面是我在团队里反复纠正的六个典型误区,每一个都对应着上面这张图里的某一根柱子。
1. 误区一:把"多催几次"当成催办的主要手段
催办次数和催办效果不是线性关系。我的观察是,同一个任务对同一个人提醒超过3次之后,边际效果急剧下降,第4次之后的提醒更多是在释放催办方自己的焦虑,而不是在推进任务。有效的做法是把"次数"换成"节点",在节点上提醒,而不是在情绪上提醒。
2. 误区二:默认"发出去了就等于对方收到了"
任务指派、群消息、邮件抄送,这三件事都只完成了"信息投递",没有完成"责任交接"。我在落地时加了一条很硬的规则:任务指派后24小时内没有回执(哪怕回一句"已收到,预计周三开始"),系统自动升级到其直接上级。这条规则上线第一个月触发了37次,第二个月降到11次,第三个月降到4次。数字下降本身就说明接收意识被建立起来了。
3. 误区三:只催执行人,不催决策人
我见过太多PMO把全部精力用在催工程师,却不去催那个迟迟不拍板的需求负责人或者架构评审人。结果是执行人被催得烦躁,真正的瓶颈毫发无损。催办前先问一句:这个任务现在卡的是"做",还是"定"?卡在"定"的任务,催执行人是无效动作。
4. 误区四:只在群聊里催,不落记录
群聊催办的成本极低,所以大家会不自觉地依赖它。但群聊催办有三个致命缺点:无法统计、无法追溯、无法作为管理依据。当项目最终延期、需要向上解释原因时,你拿不出任何一条"我在某月某日提醒过某人"的结构化证据。我的做法是:群聊只用来同步结论,催办动作必须落到任务系统的提醒记录里。
5. 误区五:没有升级路径,催办全靠PMO个人信用
这是前面那张帕累托图里占比最高的一项。很多PMO之所以累,是因为他们把升级能力"个人化"了,靠自己跟领导熟、靠自己资历深、靠自己会说话。这套能力无法复制,也撑不过一次人员变动。健康的做法是把升级条件写进规则:逾期1天提醒责任人,逾期3天提醒直接上级,逾期5天进入项目周会议题,逾期7天进入项目集风险清单。规则一旦立住,PMO的角色就从"催收员"变成了"规则维护者"。
6. 误区六:把"回复了"当成"完成了"
这是最隐蔽的一个误区。执行人回一句"在做了""这周搞定",PMO就默认风险解除了。但回复只代表态度,不代表进度。我的判断标准是:一次催办只有在任务状态发生实质变更(开始执行、提交交付物、明确新日期并经确认)时才算闭环,收到口头承诺不算。
四、专业判断逻辑:一套提醒机制必须回答的四个问题
讲完误区,该讲方法了。我在不同组织里试点过很多版本,最后收敛下来的是四个必须回答的问题:提醒什么、什么时候提醒、提醒无效之后谁接手、整件事怎么留痕。这四个问题对应提醒机制的四根支柱,缺任何一根,整套机制都会退化成"人工催办+微信群"。
1. 提醒对象:不是只有"任务",还有里程碑、依赖和决策
大多数人只对"任务逾期"设提醒,这是不够的。我实际操作中设了四类提醒对象:
- 任务级提醒:针对有明确责任人和截止日期的具体任务,逾期即触发。
- 里程碑级提醒:针对阶段性交付节点,通常在节点前3天和前1天各提醒一次,提醒对象包括责任人和其上级。
- 依赖级提醒:当A任务阻塞B任务超过2天,自动提醒A任务责任人,同时抄送B任务责任人。
- 决策级提醒:针对"等待决策"状态的事项,超过约定决策时限即提醒决策人,这类提醒最容易被忽略,但往往收益最大。
这四类提醒里,我认为依赖级和决策级提醒的投入产出比最高,因为它们处理的是"等人"而不是"等人做",而"等人"造成的停滞通常比"做得慢"更严重。
2. 提醒节点:把"随时催"改成"定点催"
节点设计是我认为最值得花时间的地方。我常用的节点组合是 T-3、T-1、T、T+1、T+3:
- T-3:提醒责任人确认能否按期交付,这是一次"承诺确认",不是催办。
- T-1:提醒责任人做交付前准备,同时让PMO提前看到风险苗头。
- T:到期当天提醒,此时还没有逾期,语气应该是中性的。
- T+1:正式逾期提醒,明确要求给出新的完成日期,并说明原因。
- T+3:仍未闭环,触发升级。
这套节点的作用是把"催办"从情绪行为变成了流程行为。因为节点是提前定义的,执行人不会觉得被针对,PMO也不需要在每次开口前反复权衡该不该催、催得会不会太重。
3. 升级路径:三级升级,把人情压力转成制度压力
我常用的是三级升级设计:
- 一级升级(逾期1-3天):责任人直属上级知悉,动作是"提醒+要求承诺新时间"。
- 二级升级(逾期4-7天):进入项目周会议题,由项目负责人主持,输出明确的资源或决策安排。
- 三级升级(逾期7天以上):进入项目集风险清单或PMO风险台账,需要给出补救方案和影响评估。
这里有一个容易被忽略的细节:升级不等于追责,升级的目的是让有权限调资源的人知道这件事。我在推行时反复强调一句话,"升级是信息传递机制,不是惩罚机制"。这句话必须在制度文档里写清楚,否则执行人会本能地把升级理解为告状,从而提前隐藏风险。
4. 记录与闭环:没有留痕的催办等于没发生
最后一条支柱是记录。我的要求很具体:每一次催办必须留下时间、渠道、对象、要求内容、对方反馈、状态变化六个字段。这六个字段看起来繁琐,实际用工具设定之后基本都是自动生成的。它们的作用不只是复盘,更重要的是让催办这件事从"PMO的个人劳动"变成"组织的可审计数据"。当你能拿出连续三个月的数据说明"哪些环节的逾期最集中",你在推动流程改进时的说服力会完全不同。

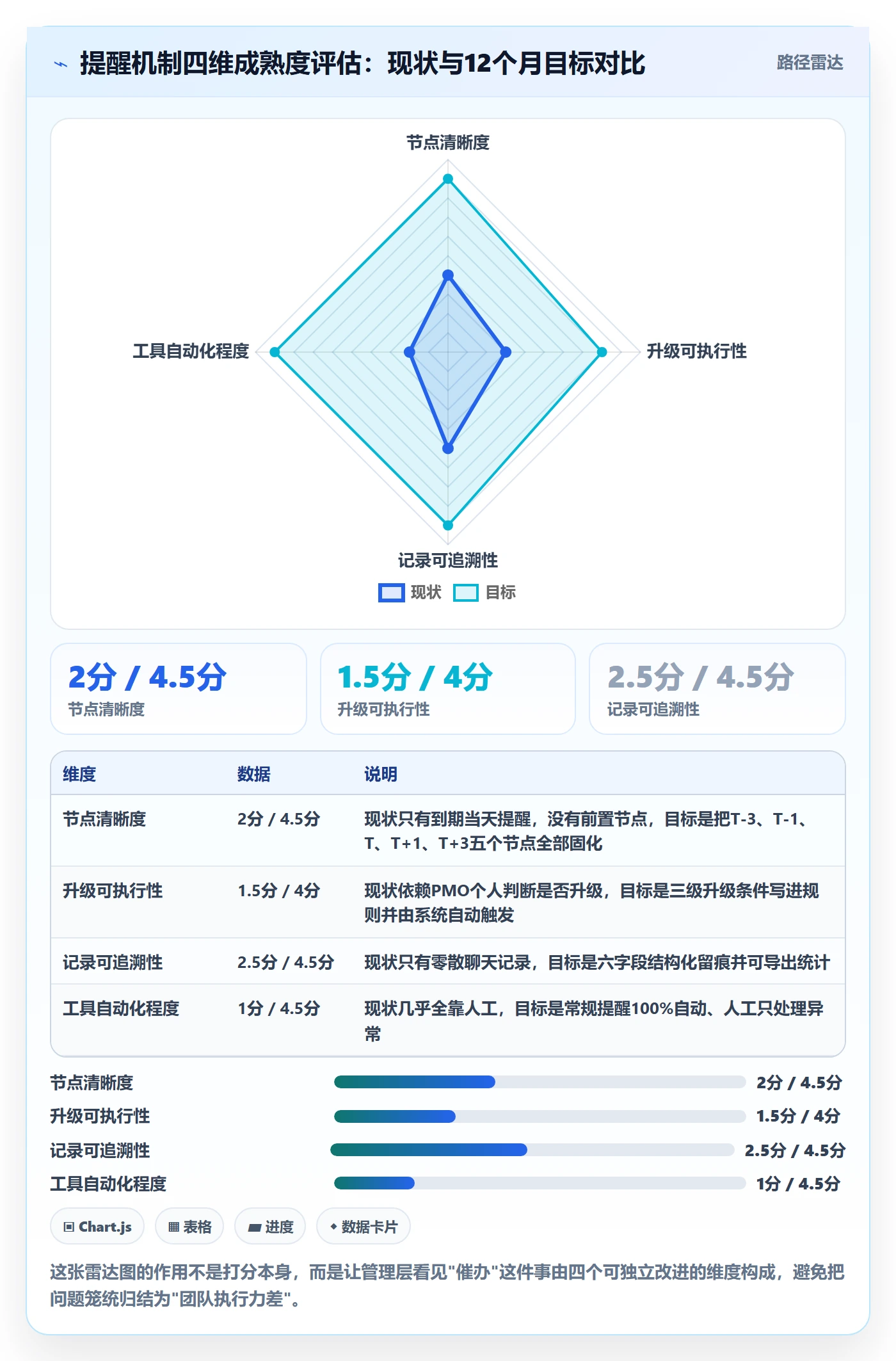

把四根支柱放在一起,就能评估一个组织当前的提醒机制成熟度。下面这张雷达图是我给一家客户做的基线评估,使用的是建议基准评分,满分5分。

五、从0到1的四个阶段:任务提醒体系的落地路线图
知道了四个支柱,接下来的问题是:先做哪个?我的建议是不要求一次做全,而是分四个阶段推进。每个阶段解决一个主要矛盾,做扎实了再进下一阶段。一次性上全套制度的组织,通常在一个月内就会因为执行成本过高而流于形式。
1. 阶段一(0→1):手动提醒,先建立"提醒是正常动作"的共识
这个阶段不要碰工具,先把规则说清楚。核心动作只有三个:
- 确定一个提醒入口,所有逾期提醒统一在同一个地方发生,不要今天群里、明天私聊、后天邮件。
- 定义"逾期"的标准,明确到几点、按哪个时区、遇到节假日怎么算。
- 每周固定一次提醒复盘,用5分钟讲清楚上周提醒了几次、哪几次有效、哪几次无效。
这个阶段通常持续3-4周。判断可以进入下一阶段的标准是:团队开始主动问"这个任务要不要设提醒",而不是躲着PMO走。如果这个信号没有出现,说明提醒仍然被当成一种惩罚,不要急着往下走。
2. 阶段二(1→10):规则化提醒,把节点和升级写进文档
这个阶段的关键是"写下来"。我建议至少产出三份文档:提醒节点表、升级路径表、催办话术模板。文档不需要多漂亮,但必须有明确的触发条件,任何人拿到都能照着做。
这个阶段我踩过的最大一个坑是:升级条件写得太模糊。最开始的版本写的是"严重逾期时升级",结果执行时每个人对"严重"的理解都不一样,最后变成谁也不升级。后来改成"逾期满3个自然日触发一级升级",执行立刻顺畅了。规则里不要出现"严重""紧急""必要时"这类主观词。
3. 阶段三(10→100):工具化提醒,把重复劳动交给系统
到了这个阶段,人工执行的边际成本开始明显上升。当项目数超过5个、任务数超过300条时,靠Excel和人工记忆维护提醒,几乎必然会漏。这时候才需要考虑工具化。
工具化的顺序我建议是:先自动化"到期提醒"和"逾期提醒"这两类最高频、规则最清晰的动作;再自动化"依赖阻塞提醒";最后才是"决策超时提醒",因为决策类的字段通常最不规范,需要先做数据治理。这个顺序背后是一个很现实的考虑:先让团队感受到自动化的便利,再去推动更复杂的流程改造。
4. 阶段四(100→N):文化化提醒,让"按时反馈"成为默认行为
最后一个阶段的目标不是更高的自动化率,而是更低的提醒触发率。听起来有点矛盾,但逻辑是清楚的:当按时回执、按时更新状态成为团队默认习惯之后,系统触发的提醒数量应该逐步下降,而不是逐年上升。如果一家公司的提醒数量年年增长,说明前面的机制没有真正沉淀成习惯。

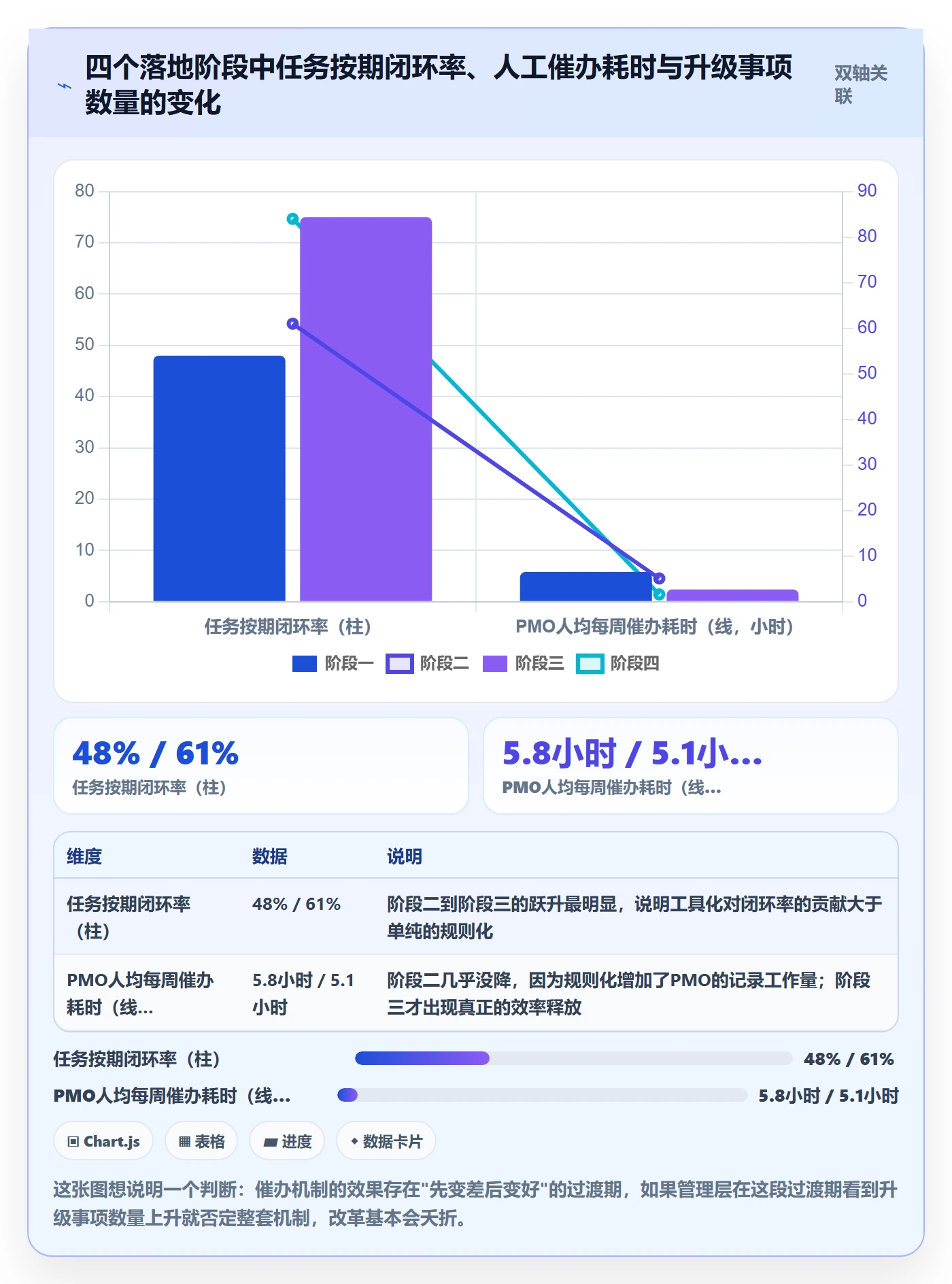

下面这张图把四个阶段的关键指标变化放在一起,可以看到提醒机制的效果不是一步到位的,而是在阶段三之后才出现明显跃升。

六、案例与数据观察:一个120人研发组织的6个月改造记录
下面这个案例是我参与落地的,组织规模约120人,研发占比七成,同时并行3条产品线和2个交付项目。改造前的情况很有代表性:任务逾期率长期在35%以上,PMO每周人均花6小时以上在催办上,项目周会有一半时间在讨论"谁还没做"。
改造分三步走。第一步是补数据,把原本散落在表格和聊天记录里的任务统一到一个平台上,明确责任人和截止日期,这一步花了三周。第二步是立规则,产出提醒节点表和升级路径表,在一条产品线上试运行两个月,改了三版规则。第三步才是工具化,把常规提醒、依赖阻塞提醒、升级触发全部交给系统。

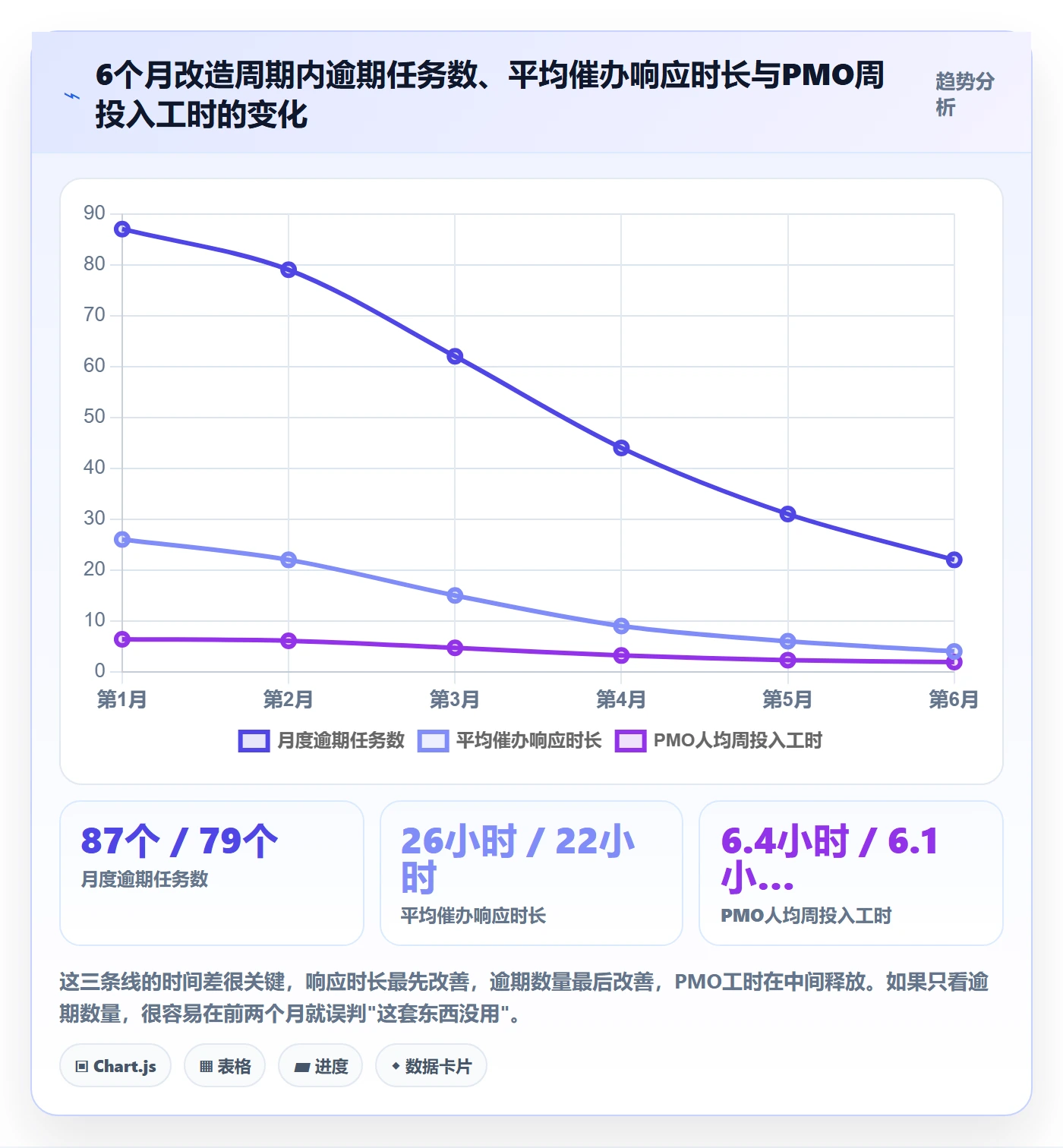

改造过程中我记录的月度数据大致如下,属于该项目实测记录:

这个案例里我印象最深的一个坑是提醒过载。第四个月时我们把能自动化的提醒全部打开了,结果项目群里每天几十条自动消息,两周之后团队开始集体忽略系统通知,重要的升级提醒被淹没在噪音里。后来我们改成了一个原则:个人提醒优先,群提醒兜底。所有到期、逾期提醒只发给责任人和其上级,群里只保留每天一条汇总和升级事项。改完之后,提醒打开率从不到30%回升到80%以上。
另一个值得说的细节是数据治理。工具化之前,我们的任务字段填得极其随意,截止日期空缺率一度达到40%。没有截止日期的任务,任何提醒系统都是废的。我们后来把截止日期设为必填字段,同时由PMO每周抽查一次填报质量,坚持了一个月之后,字段完备率稳定在95%以上。
七、催办话术:分场景设计,但机制永远优先于话术
我必须先说一句可能不讨喜的话:如果机制没建起来,再好的话术也只能救一次两次,救不了长期。话术的作用是在机制框架内降低摩擦、提高配合度,而不是替代机制。下面这些模板是我在实际项目里反复用过的,你可以直接改,但请先确认提醒节点和升级路径已经立住。
1. 对平级:合作式提醒,重点是"共同风险"而不是"你的问题"
对平级催办最容易犯的错是把提醒说成指责。我的做法是把提醒包装成一个共同面对的风险信息。
【平级催办模板】
"XX,同步一下,A任务的联调依赖你这边周三前完成,否则我们整体验收要往后推两天。
我这边担心的不是这一件事,是它会导致后面两轮测试都得顺延。
你看是周三能出,还是需要我帮你协调一下资源?"
这个模板的关键在于最后一句问了"是否需要协调资源"。这句话把催办从"要你做"变成了"我们一起想办法",对方的防御反应会明显降低。
2. 对上级:汇报式提醒,重点是"影响"和"选项"而不是"催促"
对上级催办要格外小心,因为上级的拖延往往不是忘了,而是有更复杂的权衡。我的经验是把提醒做成一次简短的决策请求。
【对上级提醒模板】
"X总,B方案的评审节点是本周五,如果周五前没有结论,C模块的联调会顺延到下周三。
目前有两个选项:一是按现方案周五给出结论,二是先冻结C模块,等下周再定。
我更建议第一种,风险是方案可能需要二次修改。您看哪种更合适?"
对上级的提醒本质上是提供决策选项,而不是提醒他"你还没做"。当你带着两个方案去的时候,你不是在催他,而是在帮他省时间。
3. 对跨部门:机制式提醒,重点是"流程依据"而不是"个人请求"
跨部门催办是最容易失效的一类,因为你对对方没有直接影响力。我的做法是尽量把提醒挂到双方都认可的流程节点上。
【跨部门催办模板】
"张工你好,按照咱们上个月在项目例会上确认的联合评审安排,这一轮接口文档的反馈截止是周四。
目前我们这边还没收到反馈,按流程周四之后我们就默认推进开发了。
如果你们这边有异议点,麻烦周四前给到,我们好一起排处理时间。"
这个模板的核心是"按流程"三个字。跨部门提醒的有效性,取决于你能不能说出一句"这不是我个人要你做什么,而是我们已经约定过的事"。
4. 对反复拖延者:升级式提醒,重点是"如实告知后果"
对反复拖延的人,继续用温和话术基本无效,这时候应该切换到升级式提醒,但必须做到如实、不威胁、不情绪化。
【升级提醒模板】
"XX,A任务原定完成时间是上周三,今天是逾期第4天。
按照我们的提醒规则,逾期满3天这件事会进入本周项目周会议题。
我提前跟你说一下,你在会上需要说明延期原因和新的完成时间。
如果今天能给出明确的完成时间,我可以先按新时间更新,避免进会议。"
注意最后一句,它给了对方一个台阶。升级式提醒的目的不是把人逼到墙角,而是让对方清楚知道"不处理"才是有成本的选项。

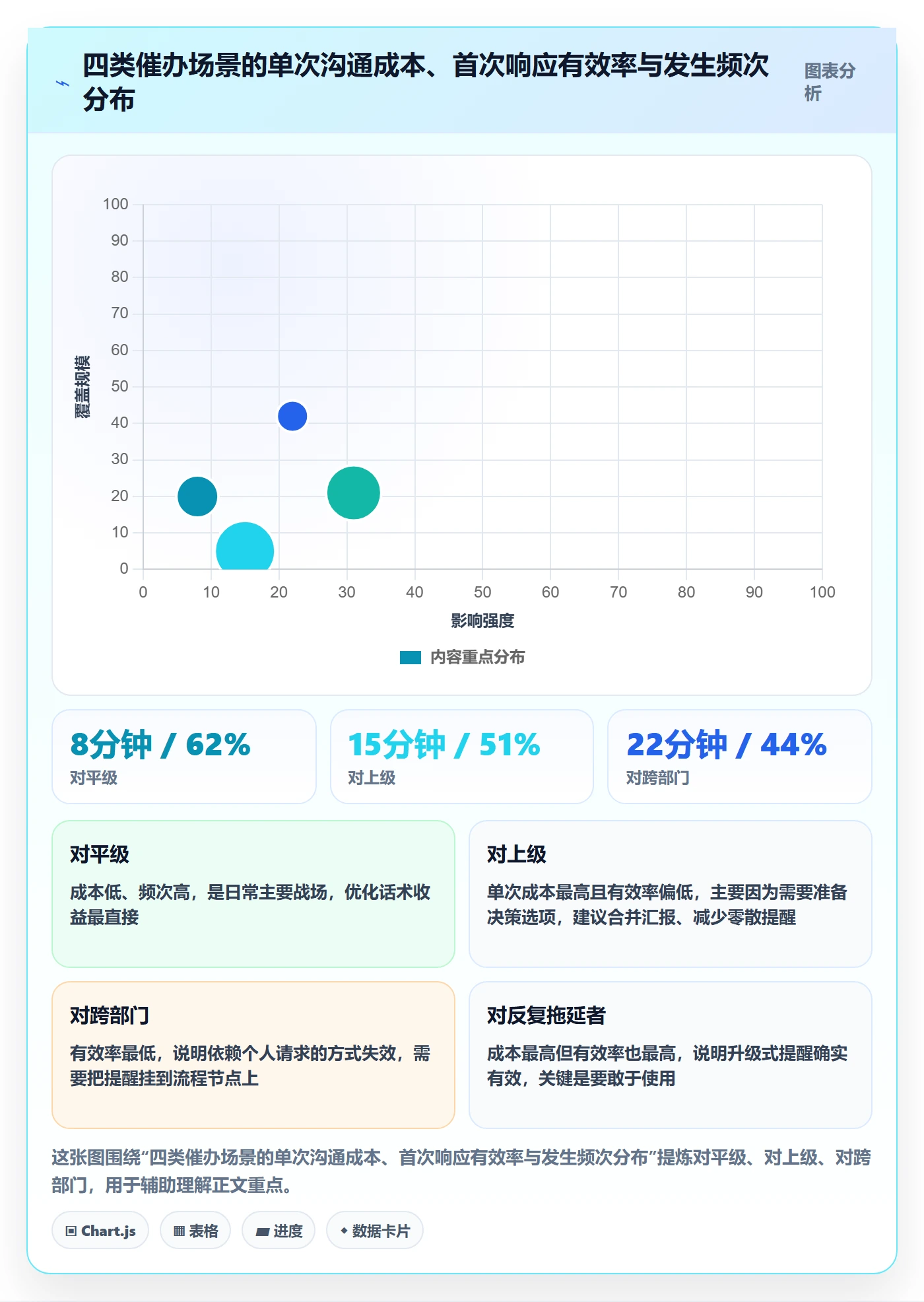

这四类场景在单次成本、首次响应有效率和发生频次上差异很大,我把它们放在一张气泡图里,方便你判断应该把优化精力放在哪一类上。

八、不同情况下的行动建议与取舍
没有一个提醒机制适合所有组织。下面按团队规模、项目类型和组织成熟度三种维度给出我的取舍建议,你可以直接对照自己所在的环境选一条路径。
1. 按团队规模取舍
30人以下的小团队,我不建议上任何专业工具。这个规模的问题通常不是提醒不到位,而是任务本身不清晰。把每日站会开好、把任务写清楚,效果比任何系统都好。
30-100人的团队,是提醒机制性价比最高的区间。这个规模已经出现了"PMO记不住所有任务"的问题,但还没有严重到需要复杂的流程治理。我的建议是先做规则化,用一个轻量工具把任务和提醒管起来,重点解决"到期提醒"和"逾期提醒"两类。
100-500人的团队,通常已经进入多项目并行阶段,人工提醒基本不可行。这个阶段需要真正意义上的平台化能力,包括多项目视图、跨项目依赖、权限分级和可配置的升级规则。PingCode 这类主要服务中大型企业及100人以上组织的研发管理平台,在这个区间会比较贴合,因为它的提醒逻辑可以直接绑定到需求、任务、缺陷、测试等研发对象上,而不是只做一个通用的待办提醒。
500人以上的组织,除了工具,还需要考虑数据合规和部署方式。有些行业客户明确要求数据不出内网,这时候平台的部署能力就变成了硬门槛。PingCode 支持私有化部署,对有内网部署要求的中大型组织是一个实际可选项;同时它支持从 Jira 平滑迁移,很多已经在用国外工具、但又需要做国产替代的团队,会把它当作迁移路径来评估。
2. 按项目类型取舍
交付型项目的提醒重点是里程碑和验收节点,因为这类项目的风险集中在"交付时间"上,提醒颗粒度可以粗一些,但升级要快。
研发型项目的提醒重点是依赖关系和评审节点,因为这类项目的风险集中在"等待"上。我一般会给研发型项目设置更密的依赖提醒,比如阻塞超过1个工作日就提醒。
合规型项目的提醒重点是留痕和时限,任何提醒都必须可追溯、可导出,因为这类项目的提醒记录本身可能就是审计材料。这种情况下,提醒系统的记录能力比提醒能力更重要。
3. 按机制强度取舍

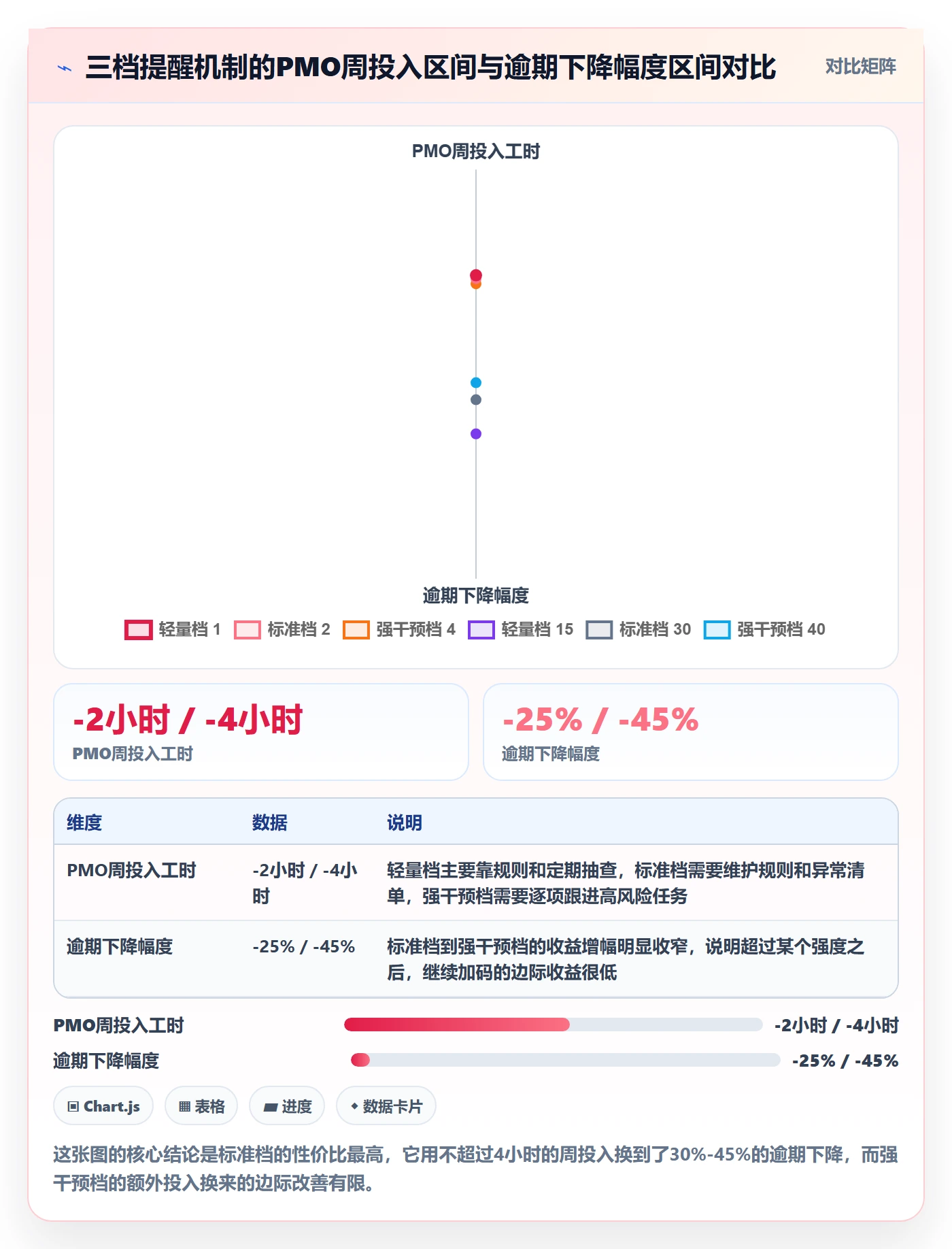

我把提醒机制分成三档:轻量档、标准档、强干预档。三档在投入和收益上的关系可以用下面这张浮动区间图表示,数据是建议基准区间,供你在做方案时估算。

九、工具选型:机制先行,工具赋能
工具选型这一节我想先立一个原则:如果你还没有提醒节点表和升级路径表,任何工具买回来都只会变成一个更贵的待办清单。工具的作用是把已经想清楚的规则自动化,而不是替你想清楚规则。
1. 四类工具的适用边界
市面上能承载任务提醒的工具大致有四类,各有明确的适用边界:
- 电子表格加人工提醒:适合30人以下、项目数不超过3个的团队。优点是零成本、灵活;缺点是没有任何自动能力,一旦项目数上来必然漏。
- IM 机器人与表单组合:适合规则已经比较清晰的团队,能实现基础的到期提醒。优点是上手快;缺点是提醒与任务状态强耦合时不好维护,任务状态一变,机器人逻辑就得改。
- 通用项目管理平台:覆盖任务、看板、提醒的基础能力,适合流程标准化程度高的团队。缺点是提醒逻辑通常比较通用,难以深度绑定研发过程中的具体对象。
- 研发一体化管理平台:把提醒能力绑定到需求、任务、缺陷、测试用例、构建等具体对象上,适合研发流程复杂、需要跨项目依赖管理的组织。

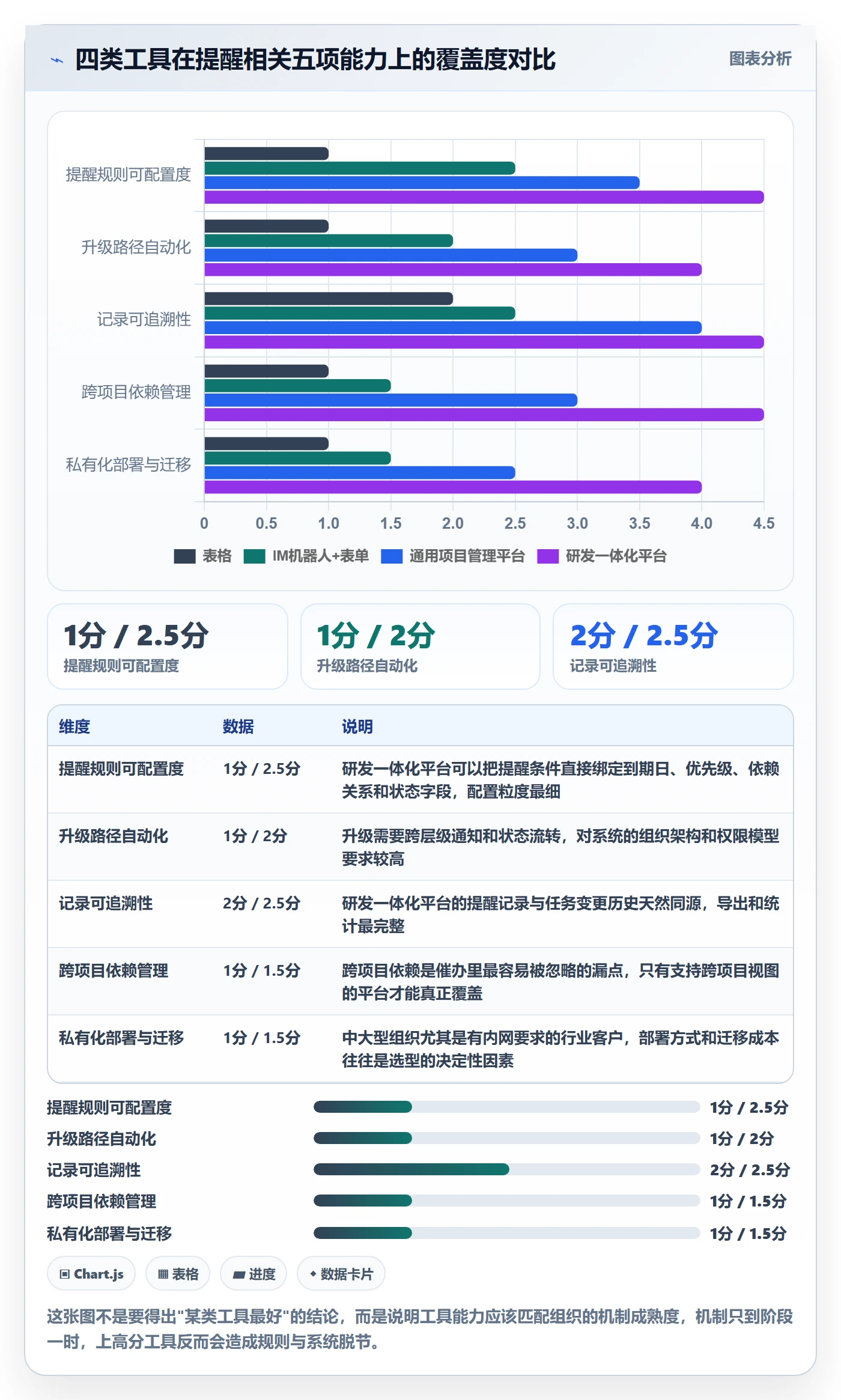

下面这张横向条形图是我在做工具评估时常用的五个维度,用来说明不同类型工具在提醒相关能力上的覆盖差异。评分采用建议基准分值,满分5分。

2. 什么时候需要考虑研发一体化平台
结合我自己的落地经验,出现下面三种信号时,才真正需要考虑研发一体化平台:一是同时并行的项目超过5个,跨项目依赖开始成为主要延期原因;二是提醒记录需要作为管理依据或审计材料;三是组织对部署方式和数据存放位置有明确要求。
以 PingCode 为例,它在提醒这件事上的价值不在于"能提醒",而在于提醒对象是研发过程中真实存在的对象。一次需求状态变更、一次测试用例执行失败、一次构建失败、一次缺陷超时未处理,都可以成为提醒的触发条件,而不是靠PMO手动去建一条待办。这对催办的意义很直接:原来需要人发现的问题,现在系统会自己浮现出来。
另外两个我实际评估时比较看重的点:一是它支持私有化部署,这对金融、制造、政企等有内网要求的组织是刚需;二是它支持从 Jira 平滑迁移,这让很多已经在用国外工具、但出于合规或成本考虑需要做国产替代的团队,迁移路径变得更短。迁移成本经常被低估,一次工具更换如果要在数据迁移上花掉两个月,机制改造的窗口期基本就错过了。
3. 工具不是万能的:三种不该买工具的情况
最后给出三个我明确建议暂时不要上工具的判断标准:
- 任务字段完备率低于80%:截止日期、责任人经常空缺的情况下,上工具只会把混乱放大。先做一个月数据治理。
- 团队还没有接受"提醒是正常动作":如果逾期提醒一发出去就有人觉得被针对,说明问题在文化层面,工具会加速对立。
- 只想要工具、不想改规则:如果管理层认为买了系统就能解决逾期,这个项目大概率会失败。工具是执行层,规则才是设计层。
十、结语:催办的最高境界,是让催办这件事变得不需要
写到这里,我想把最初那个11天逾期的案例再拉回来说一次。那个任务最后之所以失控,根本原因不是没人负责,而是组织里没有一个人被授权在"第3天"就把这件事抬到台面上。PMO觉得催了两次已经尽力了,执行人觉得我在等别人确认,需求方觉得我在等排期。三方都在正常运转,风险却在缝隙里长大。
所以我一直认为,催办这件事的终点不是练出一身催人的本事,而是把"什么时候该提醒、提醒无效怎么办"变成组织默认的规则。当规则足够清楚,PMO就不需要靠个人信用去推事情,执行人也不需要靠猜测来判断事情的紧急程度。这是我从"人催人"走到"机制催人",再尝试走向"文化催人"的完整路径。
如果你准备从今天开始动手,我建议就做三件事,不要贪多。第一件,写一份不超过两页的提醒节点表,把T-3、T-1、T、T+1、T+3五个节点和对应的提醒动作写清楚,明天就能用。
第二件,定义一条最简升级规则,比如"任务逾期满3个自然日,自动通知责任人直属上级",先在一到两个项目上试运行一个月,记录触发次数和实际效果。第三件,选一个项目做数据治理,把任务的责任人和截止日期字段补到完备率90%以上,这是后续任何工具化的前提。
这三件事做完,你就已经完成了从0到1里最难的一段。剩下的部分不是靠更努力的催办,而是靠持续把规则往前推一格。
常见问题解答(FAQ)
1. 催办到底应该怎么催,才不会让人觉得我在针对他?
我做PMO两年了,每次任务逾期后去催人,对方要么已读不回,要么回一句‘知道了’然后继续拖。更尴尬的是催到第三次,对方语气明显变了,好像我在故意找茬。我就在想,催办这件事是不是有更专业的做法,而不是靠我个人的沟通技巧硬扛?
催办的核心不是沟通技巧,而是把‘人对人的催促’转化为‘机制对任务的催促’。具体做法分三步:第一,把提醒节点写进任务本身,比如任务发出时就约定‘截止前3天系统提醒、截止当天上午人工确认、逾期当天升级到双方主管’,让提醒成为流程的一部分而不是你临时起意;
第二,提醒时只陈述事实和影响,不做人格评价,比如‘这个任务原定今天18点交付,目前状态未更新,它会影响下周的联调排期,需要你今天给一个明确时间’;第三,所有提醒留痕,用协同工具的任务评论或邮件抄送,避免变成口头拉扯。判断依据很简单:如果一条提醒你说完觉得‘像在求人’,说明机制没建好;
如果说完觉得‘只是同步了一个风险’,说明做法对了。
2. 任务提醒从0到1搭建,第一步到底该做什么?
领导让我把项目任务的提醒机制建起来,我第一反应是去找个工具配自动化提醒。但配完之后发现没人看,提醒发了等于没发。我现在很迷茫,从0到1这件事,第一步到底应该是定规则、选工具,还是先说服大家配合?
第一步不是选工具,而是定义‘什么情况下必须提醒、提醒谁、提醒后要发生什么’。建议先用一张表把提醒规则固定下来:触发条件(如截止前3天未更新状态)、提醒对象(执行人、其主管、PMO)、提醒方式(系统消息/邮件/群公告)、升级路径(第一次提醒执行人,第二次提醒主管,第三次进入项目周会议题)。
这张表先在1到2个试点项目上跑一个月,验证规则是否可行,再考虑用工具自动化。判断依据是:工具只能执行规则,不能替你定义规则;如果规则本身模糊,再好的工具也只会批量生产无效提醒。从0到1的真实顺序是:定规则→手动跑通→固化模板→工具自动化→纳入考核或例会机制。
3. 催办频率多高才合适,怎么避免把人催烦?
我们项目上有几个同事,任务总是卡在最后一天才动。我一开始每天提醒,结果对方直接跟我说‘你别天天盯着我’。后来我不敢催了,逾期又变成我的责任。我特别想知道,催办有没有一个相对科学的频率和节奏,既能推动事情又不至于把关系搞僵?
催办频率不应该按‘天’来定,而应该按‘风险等级和任务阶段’来定。一个可操作的判断口径是:高风险任务(在关键路径上、影响里程碑)在截止前3天、1天、当天各提醒一次,逾期后每24小时升级一级;中低风险任务只在截止当天提醒一次,逾期后进入周报汇总。
同时把提醒方式分层:日常用系统自动提醒,人工只在关键节点介入。这样做的依据是,人对‘重复的人工催促’敏感且容易反感,但对‘固定节奏的系统提醒’接受度高得多。另外,提醒内容里带上任务影响和下一步动作,比单纯问‘做了吗’更能降低对方的抵触。
4. 催办记录到底要不要留,留了会不会显得不信任同事?
我习惯把每次催办都记在项目台账里,但有同事看到后说‘你这是不是在给我记小黑账’。我解释说是为了追溯,对方还是不太舒服。我困惑的是,催办留痕到底有没有必要,如果有,怎么留才既专业又不伤和气?
催办留痕非常必要,但留痕的对象应该是‘任务状态和风险’,而不是‘某个人不配合’。具体做法是:在任务评论或项目日志里记录客观信息,比如‘10月8日提醒一次,任务状态仍为进行中,负责人反馈预计10月10日完成’,而不是写‘某某又拖了’。留痕的作用有三点:一是逾期责任可追溯,避免PMO背锅;
二是升级时有依据,不是凭感觉告状;三是复盘时能看清是流程问题还是人的问题。如果同事介意,可以当面说明这是项目风险管理的要求,对所有任务一视同仁,并且记录的是任务进展而不是个人评价。判断标准是:如果你把这条记录拿给对方看,对方觉得是事实陈述而不是指责,就说明留痕方式是对的。
核心关键词
文章包含AI辅助创作:催办怎么做?PMO风险控制:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394349
读者评论
看完很有共鸣。我们团队也长期靠PMO在群里催,结果就是换个人接手催办立刻归零。文章里把升级路径写进规则这一点特别关键,催办应该变成机制而不是依赖个人脸皮厚度。
数据里升级事项占比从3%升到17%这个点很反常识,但仔细想确实如此。以前我们PMO总怕升级得罪人,把风险压在自己手里,结果周会上被老板捅出来更被动。显性化才是正解。
漏斗图那部分说得太对了。很多任务根本不是执行人不干活,而是卡在验收标准模糊、依赖没人拍板。催执行人没用,真正该催的是决策人。可惜大多数PMO分不清卡在做还是卡在定。
T-3、T-1、T、T+1、T+3这套节点设计挺实用,把催办从情绪行为变成流程行为。不过落地前提是任务系统能支持自动触发和留痕,否则又退回微信群口头催办了,工具选型很重要。
