到期提醒实操方法:PMO提升任务提醒效率的制度设计方法与模板
上周三下午,我在一家制造业客户的会议室里翻他们过去半年的任务提醒记录:系统一共发出 1,847 条到期提醒,其中 402 条有人回复,回复率 21.8%;在这 402 条里,能在自己承诺的时间点前完成任务、并把状态改回系统的,只剩 163 条。两个数字连起来看,意味着接近 91% 的提醒没有换回任何状态变更。而这个团队并不缺提醒工具,他们的项目管理平台每天准时推送,飞书群里也有机器人播报。
问题出在别的地方:没有人需要为"收到提醒之后的动作"负责。这正是我在《到期提醒实操方法:PMO提升任务提醒效率的制度设计方法与模板》这个题目上最想讲清楚的一件事,到期提醒的效率天花板,不在工具功能表里,而在制度设计里。
一、先给结论:提醒效率的上限由制度决定,不由工具决定
我把过去几年做 PMO 咨询和内部体系搭建的经验压缩成四条判断,后面的所有内容都是这四条判断的展开。
结论一:到期提醒的本质是责任转移动作,不是信息通知动作。一条提醒如果只完成了"让对方知道",它的价值接近于零;只有当它完成了"让对方必须做出回应并留下痕迹",它才产生管理价值。绝大多数无效提醒,都卡在"知道了"和"必须回应"之间那一步。
结论二:提醒失效的原因,大约七成落在制度设计,三成落在工具与渠道。我把上面那家客户的 1,847 条提醒做过一次逐条归因,后面第三章会给出完整的归因分布。结论是明确的:把提醒文案改得更醒目、把推送频率调得更高,收益极其有限;而一旦补上对象、响应义务和升级路径,同样的工具、同样的人群,响应率会出现台阶式变化。
结论三:PMO 在提醒体系里的角色是设计者和仲裁者,不是催办执行者。一旦 PMO 开始逐条私聊催办,制度就已经失败了,因为催办这个动作被外包给了 PMO,业务负责人反而没有压力去管自己的任务。
结论四:健康的提醒制度有一个反直觉的验收标准,提醒总量应该逐年下降,闭环率应该逐年上升。如果你们 PMO 的提醒发送量年年增长,那说明制度在退化,不是在工作。

二、真实场景:那套"发出去就没人回"的提醒机制是怎么运转的
先把这个场景讲完整,因为后面所有的判断都建立在这个具体场景上,而不是抽象概念。
1. 他们的原始做法
这家企业研发中心约 300 人,PMO 编制 3 人,在跑的项目常年维持在 40 到 60 个之间。他们的到期提醒流程是这样的:每周一早上 9 点,PMO 用系统导出上周所有逾期和本周即将到期的任务清单,整理成 Excel,用邮件发给各位项目经理,抄送所在部门负责人。
这个动作他们坚持了两年多,每周一次,从没断过。从"执行纪律"的角度看几乎无可挑剔。但从"管理效果"的角度看,它是个黑洞。
2. 我追问的三个问题,暴露了制度的空洞
我在现场问了 PMO 负责人三个问题:这封邮件发出后,谁一定会打开它?打开之后,谁必须做什么?如果没有人做,下一步会发生什么?
第一个问题他能答上来,说项目例会会过一遍。第二个问题他想了十几秒,说"希望他们自己更新状态"。第三个问题他答不上来,因为答案是"什么都不会发生"。
一封没有回应义务、没有后果、没有升级路径的提醒邮件,本质上是一份周报,而不是一个管理动作。它消耗了 PMO 每周约 6 到 8 小时的人工整理时间,换来的是收件人邮箱里一个可以永久忽略的条目。
3. 一次小样本追踪:提醒到底流失在哪一步
我拿了他们连续三个季度的提醒记录做了一次漏斗追踪。从"提醒发出"到"任务真正闭环",中间一共有五个流失点,每一层的流失都比前一层更隐蔽。
提醒发出 1,847 条;根据平台已读回执和邮件打开估算,被实际看到的大约 1,240 条,占 67%;在看到的这部分里,有明确文字回复的 402 条,占原始总数的 21.8%;给出了具体完成时间承诺的 268 条,占 14.5%;最终在自己承诺的时间前完成的 163 条,占 8.8%;把状态回写到系统、形成可追溯闭环的 121 条,只占 6.6%。

4. 我做的一次对照改动
搞清楚流失位置之后,我建议他们做一个为期六周的对照:A 组项目完全保持原样,B 组项目只改三件事,提醒只提前 3 天发且点名到任务负责人本人;提醒里明确写"请在 24 小时内回复本任务的预计完成时间";超过 24 小时未回复,自动抄送其部门负责人。
六周之后,A 组的回复率维持在 20% 出头,B 组升到 68%;A 组的任务闭环率 23%,B 组 61%。工具没换、人没换、提醒文案只多了两句话,唯一变的是"回不回应"这件事开始有后果了。
三、拆解四个最常见的制度性误区

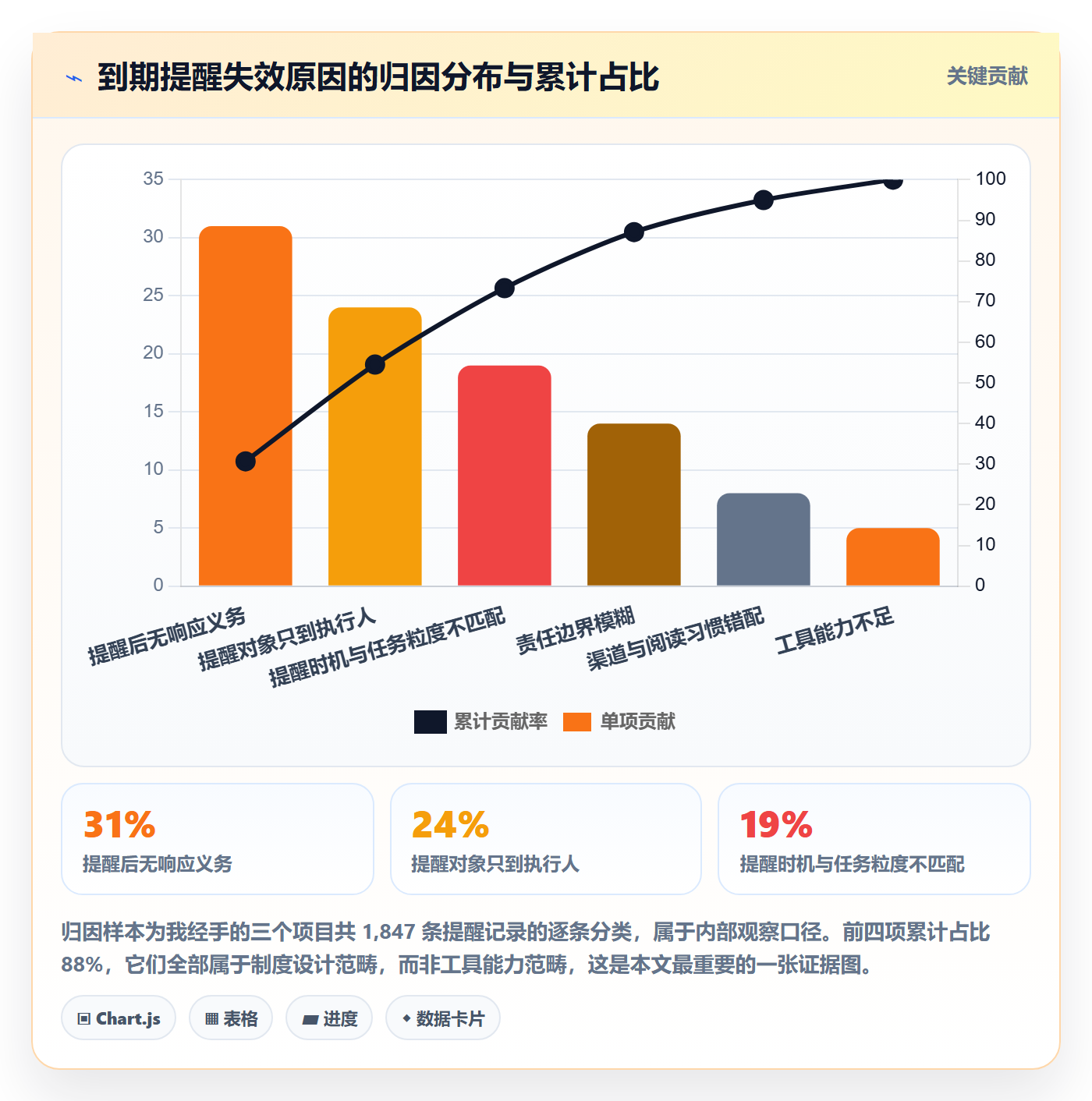

提醒失效很少有单一原因,但归纳下来,绝大多数团队会同时踩中下面四个坑里的两到三个。我把它们按我样本中的归因占比排列,这个顺序本身就有信息量。
1. 误区一:提醒到人,就等于责任到人
这是占比最高的一条,在我那份归因里占 31%。典型表现是:提醒发出去了、收件人正确、内容清晰,但提醒里没有一个字提到"你需要做什么、什么时候之前做、不做会怎样"。
人的默认行为模式是:没有明确动作要求的通知,会被当作信息处理,而不是任务处理。信息可以存档,任务必须响应。很多 PMO 的提醒写成了前者。
(1)识别方法:把你最近发出的一条提醒邮件或群消息拿出来,看里面有没有出现"请于 X 时间前回复/完成"这类动词加时限的句式。没有,就是这个问题。
(2)修正方向:每一条提醒都必须携带一个可验证的动作要求,而不是一个状态描述。
2. 误区二:所有任务共用同一个提醒时钟
这条占 19%。很多团队的提醒规则是"到期前 3 天提醒一次、逾期当天提醒一次",对所有任务一视同仁。但一个为期两天的联调任务和一个为期半年的合规审计任务,提前 3 天提醒的意义完全不同。
前者的 3 天是任务周期的一半以上,提醒太早会被遗忘;后者的 3 天几乎等于没有提醒,因为收尾工作根本来不及做。提醒提前量应该与任务的处理周期、返工成本和外部依赖数量挂钩,而不是与一个固定数字挂钩。
3. 误区三:提醒发出即流程结束
这条占 24%,是第二高。它的典型特征是:PMO 把"发出提醒"当作这个管理动作的终点,而不是起点。提醒发出之后没有响应确认、没有超时判定、没有升级动作。
顺序上它和误区一容易混淆,区别在于:误区一是提醒内容里没写要求,误区三是制度里没有承接机制。前者是写的问题,后者是设计的问题。
4. 误区四:PMO 替业务方背了催办的责任
这条占 14%,但它是最隐蔽、也最伤组织能力的一条。当提醒制度缺位时,任务延误的压力会自然流向唯一在意这件事的角色,PMO。于是 PMO 开始逐条私聊、拉群、打电话,短期看问题解决了,长期看业务负责人彻底失去了管自己任务的动力。
PMO 越勤快,业务方的责任意识越稀薄,这是一个会自我强化的负循环。识别信号很简单:如果 PMO 团队里有人的主要工作内容是"每天催人",那这个组织的提醒制度已经名存实亡。

四、PMO 提醒制度设计的五个核心模块

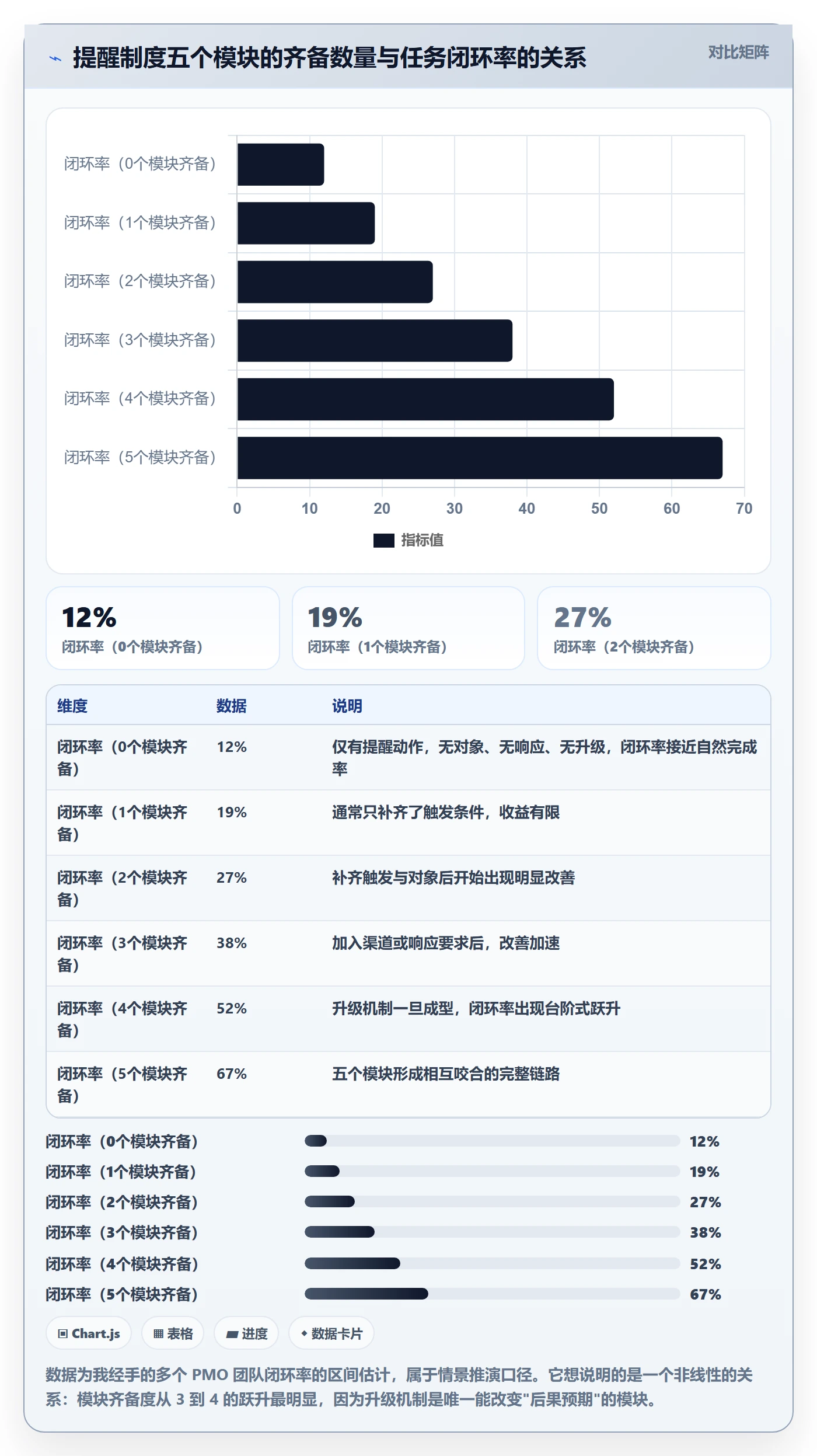

把上面四个误区反过来写,就是一套完整制度应该覆盖的五个模块。我习惯把它们当成五道必答题:任何一条提醒规则,只有这五道题都有答案,才算设计完成。
1. 触发模块:什么条件下发出提醒
触发条件不能只有"到期",至少要区分三类触发点:到期前预防性提醒、到期当天确认性提醒、逾期后升级性提醒。三类的措辞、对象和后果都不同,不能复用同一个模板。
(1)预防性提醒的提前量,建议按任务处理周期分档:周期在 3 天以内的任务,提前 1 天;3 到 10 天的任务,提前 2 到 3 天;10 天以上的任务,提前 5 到 7 天。
(2)确认性提醒在到期当天上午发出,只问一件事:今天能否完成,如果不能,新的时间点是什么。
(3)升级性提醒在逾期后按梯度触发,不要一次性拉到最高层级。
2. 对象模块:提醒谁、抄送谁、升级给谁
这是最容易被简化的一环。我的建议是把对象分成三层:执行层(任务负责人)、责任层(其直接上级或项目条线负责人)、决策层(有权调配资源或调整范围的人)。
常规任务只需要触达执行层;涉及跨部门依赖或资源冲突的任务,必须同时触达责任层,这就是我后面会讲的"双线提醒"。决策层只在升级触达时才出现,日常不要滥用,否则会迅速贬值。
3. 渠道模块:不同场景用不同通道
渠道选择的原则是"阅读习惯优先,留痕需求其次"。日常任务提醒走团队日常使用的 IM 或项目管理平台即可;涉及合规、合同、对外承诺的任务,必须有可留痕的渠道作为正式记录,IM 只能作为辅助提醒。
(1)IM 或平台内通知:适用于高频、轻量、需要快速响应的任务。
(2)邮件:适用于需要留痕、需要抄送多层、需要在事后追溯的场景。
(3)例会通报:适用于已经升级、需要形成组织压力的场景,但一周最多用一次,用多了就失去分量。
4. 响应模块:收到提醒后必须做什么
响应要求必须包含三个元素:动作、时限、格式。动作是"回复预计完成时间",时限是"24 小时内",格式是"直接在该任务下评论或更新状态"。
三者缺一不可。只说"请及时反馈"等于没说;只给时限不给动作,收件人会回一句"收到",而"收到"不产生任何管理信息。
5. 升级模块:没响应时如何逐级推进
升级机制要定义清楚三个参数:升级触发条件、升级层级顺序、升级终止点。终止点尤其重要,如果升级最终能到达公司总经理,那这套机制很快就会因为滥用而失效。
我通常建议升级到"项目发起人"或"分管副总"层级终止,并且在制度里写明:升级不是为了追责,而是为了暴露资源冲突。
| 模块 | 设计要素 | 可直接使用的判断标准 | 常见错误 |
|---|---|---|---|
| 触发 | 提前量分档、到期确认、逾期升级 | 按任务周期分三档提前量,每档差 2 天以上 | 所有任务统一提前 3 天 |
| 对象 | 执行层、责任层、决策层 | 跨部门任务必须有责任层,且是双线触达 | 只提醒执行人,上级完全不知情 |
| 渠道 | IM / 平台通知 / 邮件 / 例会 | 需要留痕的事项必须有非 IM 渠道记录 | 全部走群消息,事后无法追溯 |
| 响应 | 动作 + 时限 + 格式 | 动作可验证、时限明确到小时、格式固定 | 写"请及时反馈" |
| 升级 | 触发条件、层级顺序、终止点 | 终止点不高于分管副总,且注明用途 | 升级直达总经理,一次用尽 |

五、不同任务类型的提醒策略差异
制度框架统一之后,落地时必须做分类。用一套规则管所有任务,是最常见也最致命的偷懒。下面四类任务,在我的实践里几乎覆盖了 90% 的提醒场景。
1. 常规交付任务:标准阶梯提醒
这类任务的提醒逻辑最简单:提前量按周期分档、到期当天确认、逾期后 1 天升级到责任层。核心原则是"不要过度打扰",因为这类任务量大、频率高,提醒过密会让整个体系噪音化。
我给这类任务设定的标准参数是:提前 3 天首次提醒,到期当天上午第二次提醒,逾期 1 个工作日升级至责任层,逾期 3 个工作日升级至项目发起人。
2. 跨部门依赖任务:双线提醒加协调人介入
跨部门任务的最大风险不是执行人忘了,而是执行人想推但推不动,资源被别的部门占着、优先级排在别人后面、没有权限调用某些人。这类任务如果只提醒执行人,等于把矛盾留给了最没有权限解决的层级。
双线提醒的意思是:同一条提醒,同时触达任务负责人和其上级,并且内容措辞不同。给执行人的是"请确认能否按时完成",给其上级的是"该任务涉及跨部门依赖,如存在资源冲突请于 X 前协调"。
同时,跨部门任务应该指定一个协调人角色,通常由 PMO 或项目条线负责人担任。协调人的职责不是催办,而是在双方优先级冲突时介入裁决。
3. 合规与合同类任务:提前量加大,法务节点前置
这类任务的失败成本极高,而且往往不可逆,合同过期、资质失效、审计窗口关闭,都不是加班能补回来的。所以它的提醒逻辑和常规任务完全不同:提前量要显著加大,且必须设置不可跳过的法务确认节点。
我的建议参数是:提前 30 天首次预警,提前 15 天进入执行确认,提前 7 天完成法务复核,提前 3 天做最终关闭确认。任何一环未完成,直接升级到责任层,不设缓冲期。
4. 高层关注任务:频率降低,升级路径缩短
这是最反直觉的一类。很多人以为高层关注的任务应该提醒得最频繁,实际上恰恰相反,高层关注的任务通常资源已经倾斜,执行人心里有数,频繁提醒反而显得不信任。真正需要的是把升级路径缩短。
我的做法是:提前 2 天提醒一次即可,但一旦逾期,直接跳到项目发起人层级,中间不设缓冲。因为这类任务的延误往往意味着出现了重大障碍,需要快速暴露而不是层层上报。

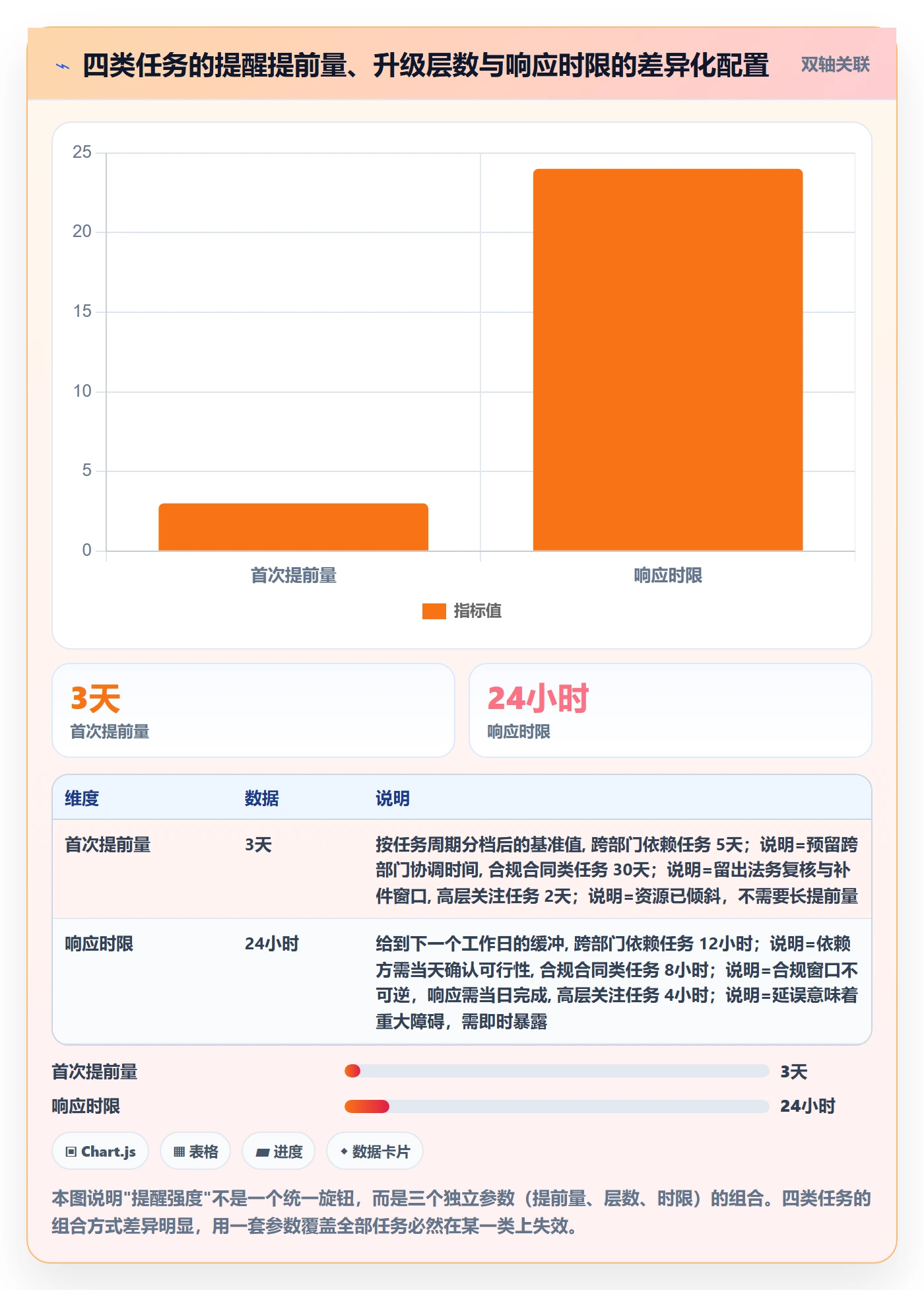

| 任务类型 | 首次提前量 | 升级层数 | 响应时限 | 是否双线提醒 |
|---|---|---|---|---|
| 常规交付任务 | 提前 3 天 | 2 层 | 24 小时 | 否 |
| 跨部门依赖任务 | 提前 5 天 | 2 层(并行触达) | 12 小时 | 是 |
| 合规 / 合同类任务 | 提前 30 天 | 3 层 | 8 小时 | 是,含法务节点 |
| 高层关注任务 | 提前 2 天 | 1 层直达 | 4 小时 | 否 |

六、工具落地:以 PingCode 为例,把制度写进系统
制度设计完之后会遇到一个现实问题:靠人工执行这套规则,PMO 三个人根本忙不过来。上面那五个模块、四类任务、十几个触发点,如果全靠人盯,制度会在一两个月内自然衰减。所以规则必须在系统里固化。
1. 为什么我倾向在专业项目管理平台里做,而不是在 IM 里做
IM 提醒的优势是触达快,劣势是三条:无法承载任务状态、无法自动升级、无法追溯留痕。到期提醒的核心恰恰是这三件事,所以 IM 只能作为提醒的"最后一公里",规则引擎必须在项目管理平台里。
在为中大型企业(尤其是 100 人以上、多项目并行的组织)做方案时,我比较常用的载体是 PingCode。它主要服务中大型企业及 100 人以上组织,工作项、迭代、需求、缺陷这些对象本身就是提醒的天然锚点;同时它支持私有化部署,对有数据合规要求的制造业、金融类客户很关键;另外它支持从 Jira 平滑迁移,这对那些原先用 Jira、后来因为成本或合规原因需要做国产替代的团队,迁移成本会低很多。
需要说清楚的是,工具不解决制度问题。把一套没有响应义务的提醒搬进再好的平台,结果只是失效得更整齐。工具的价值在于:制度一旦定义清楚,它可以被无衰减地执行一年、三年、五年。
2. 提醒规则在系统里应该怎么表达
我通常会把制度先写成一份结构化的规则描述,再映射到平台配置。这份描述不依赖具体工具,换平台时只需要重新映射,不用重新设计。
# 到期提醒规则(平台无关描述)
rules:
name: 常规交付任务_阶梯提醒
condition:
task_type: "delivery"
days_to_due: 3
trigger:
channel: [platform_notification, im]
target: [assignee]
response_required:
action: "回复预计完成时间"
deadline_hours: 24
format: "任务评论"
escalation:
after_hours: 24
target: [assignee_manager]
after_days: 3
target: [project_sponsor]
stop_at: "项目发起人"
name: 跨部门依赖任务_双线提醒
condition:
task_type: "cross_team"
days_to_due: 5
has_dependency: true
trigger:
channel: [platform_notification, im, email]
target: [assignee, assignee_manager] # 双线触达
message_variant:
assignee: "请确认该任务能否按时完成"
assignee_manager: "该任务涉及跨部门依赖,如存在资源冲突请协调"
response_required:
deadline_hours: 12
escalation:
after_hours: 12
target: [project_sponsor]
name: 合规合同类任务_前置法务节点
condition:
task_type: "compliance"
days_to_due: 30
trigger:
channel: [platform_notification, email]
target: [assignee, assignee_manager, legal_owner]
milestones:
offset_days: -15
action: "执行确认"
offset_days: -7
action: "法务复核"
offset_days: -3
action: "最终关闭确认"
escalation:
stop_at: "分管副总"
这份描述最大的价值不在于它能被机器读,而在于它强迫 PMO 把"提醒之后怎么办"写清楚。写这份规则的过程,通常会让团队发现三到五个此前从未被讨论过的模糊地带。
3. 上线之后的数据观察
我在一个 400 人规模的客户那里跟踪过这套规则上线后六个月的变化。需要说明,这是单一样本的观察,不是普遍结论,但趋势比较清晰。

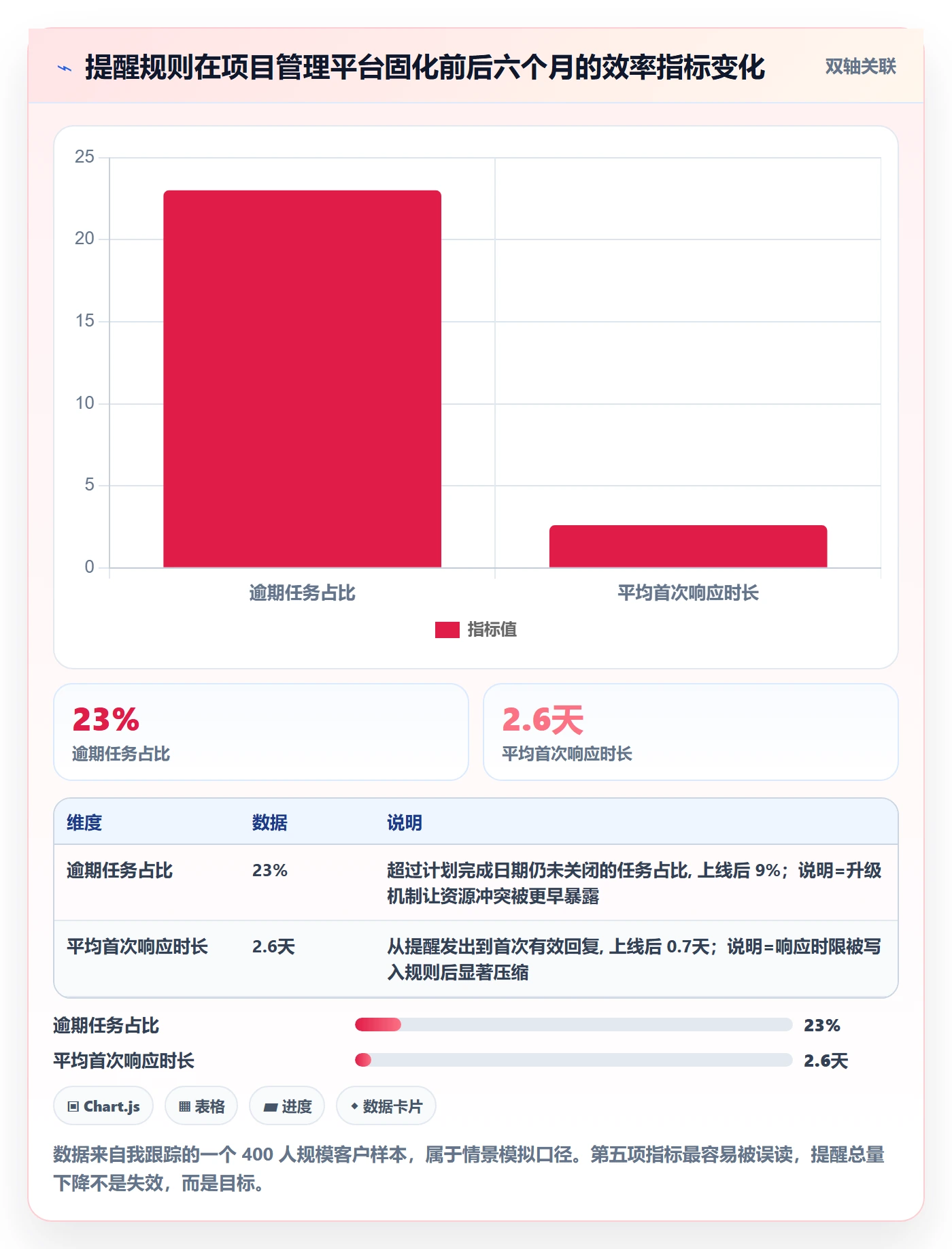

人工催办次数从每月约 420 次降到 90 次左右;逾期任务占比从 23% 降到 9%;任务从到期到首次有效响应的平均时长从 2.6 天压缩到 0.7 天;PMO 花在提醒整理与人工追问上的时间,从每月约 18 小时降到 4 小时左右。
更值得关注的是第五个变化:半年之后,系统发出的提醒总量比上线第一个月下降了 41%。这不是因为规则失效了,恰恰相反,逾期任务少了,需要触发的提醒自然就少了。

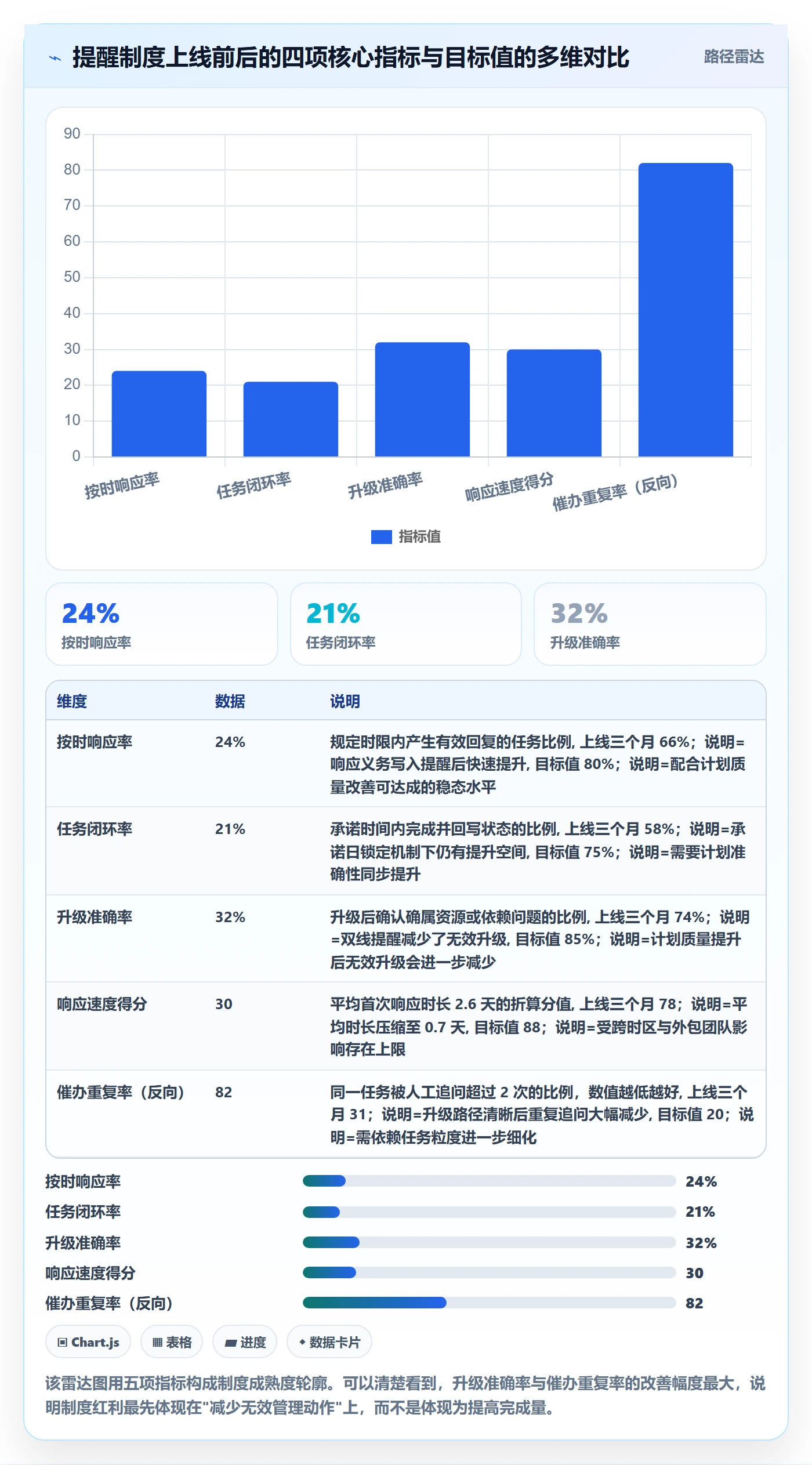

七、提醒效率的四个衡量指标与迭代方法
制度上线之后,如果不去度量,它会在半年内退化回起点。但指标设计本身也有坑,我见过太多团队把提醒做成了 KPI 游戏。
1. 四个核心指标及其定义口径
(1)响应率:提醒发出后,在规定时限内产生有效回复的任务比例。关键在于"有效回复"的定义,必须是可验证的动作或时间承诺,"收到"两个字不算。
(2)闭环率:在承诺时间前完成并回写状态的任务比例。这个指标是最接近"真实管理效果"的一个,也是我唯一建议进入部门考核的指标。
(3)升级率:触发升级机制的提醒占全部提醒的比例。这个指标没有绝对的好坏,它反映的是组织当前的问题密度。健康的区间通常在 8% 到 15% 之间,太低说明升级机制没启动,太高说明任务计划本身失真。
(4)平均首次响应时长:从提醒发出到首次有效回复的平均耗时。这个指标最能反映响应文化的养成程度,通常会在制度上线两到三个月后快速下降。
2. 指标设计的三个误区
第一个误区是把"提醒发送量"当成成绩指标。发送量高只说明 PMO 很忙,不说明管理有效。我甚至建议把发送量设为反向观察项。
第二个误区是把响应率纳入个人绩效。一旦如此,员工会用"收到"两个字刷响应率,指标瞬间失去意义。响应率适合作为团队级观察指标,不适合作为个人考核项。
第三个误区是不定义统计口径。比如闭环率,是从任务计划完成日算,还是从承诺日算?如果承诺日可以随意改,闭环率就成了可操纵数字。我的建议是:承诺日一旦写入系统就锁定,变更需要发起人审批,并计入变更次数统计。
3. 月度回顾怎么做才不流于形式
我建议 PMO 每月做一次 30 分钟的制度回顾,只看三件事:哪一类任务的升级率最高、哪一类任务的响应时长最长、上个月的规则有没有被绕过。
前两项指向问题分布,第三项指向执行纪律。如果连续两个月发现同类任务升级率居高不下,那不是提醒制度的问题,而是排期本身有问题,提醒制度在这里扮演的是"组织问题的探测器",这是它超出预期的价值。

八、可复用模板:制度设计表与提醒通知模板
前面讲了判断逻辑,这一章给可以直接拿走用的东西。我只保留最少必要的结构,因为模板越复杂,越容易在落地时被放弃。
1. 制度设计模板(五栏表)
这张表是整个制度的骨架,每一行对应一条提醒规则。填写顺序建议从右往左,先定升级路径,再定响应要求,最后定触发条件,因为升级终点决定了整条规则的力度。
| 触发条件 | 提醒对象 | 渠道 | 响应要求 | 升级路径 |
|---|---|---|---|---|
| 交付任务,到期前 3 天 | 任务负责人 | 平台通知 + IM | 24 小时内回复预计完成时间 | 24 小时未回复 → 直接上级;3 天未完成 → 项目发起人 |
| 跨部门依赖任务,到期前 5 天 | 任务负责人 + 其上级 | 平台通知 + 邮件 | 12 小时内确认可行性与资源需求 | 12 小时未回复 → 项目发起人;确认资源冲突 → 协调人介入 |
| 合规/合同任务,到期前 30 天 | 负责人 + 上级 + 法务 | 邮件(留痕) | 8 小时内确认,节点不可跳过 | 任一节点未完成 → 分管副总 |
| 高层关注任务,到期前 2 天 | 任务负责人 | 平台通知 | 4 小时内回复进展 | 逾期直接 → 项目发起人 |
2. 提醒通知模板

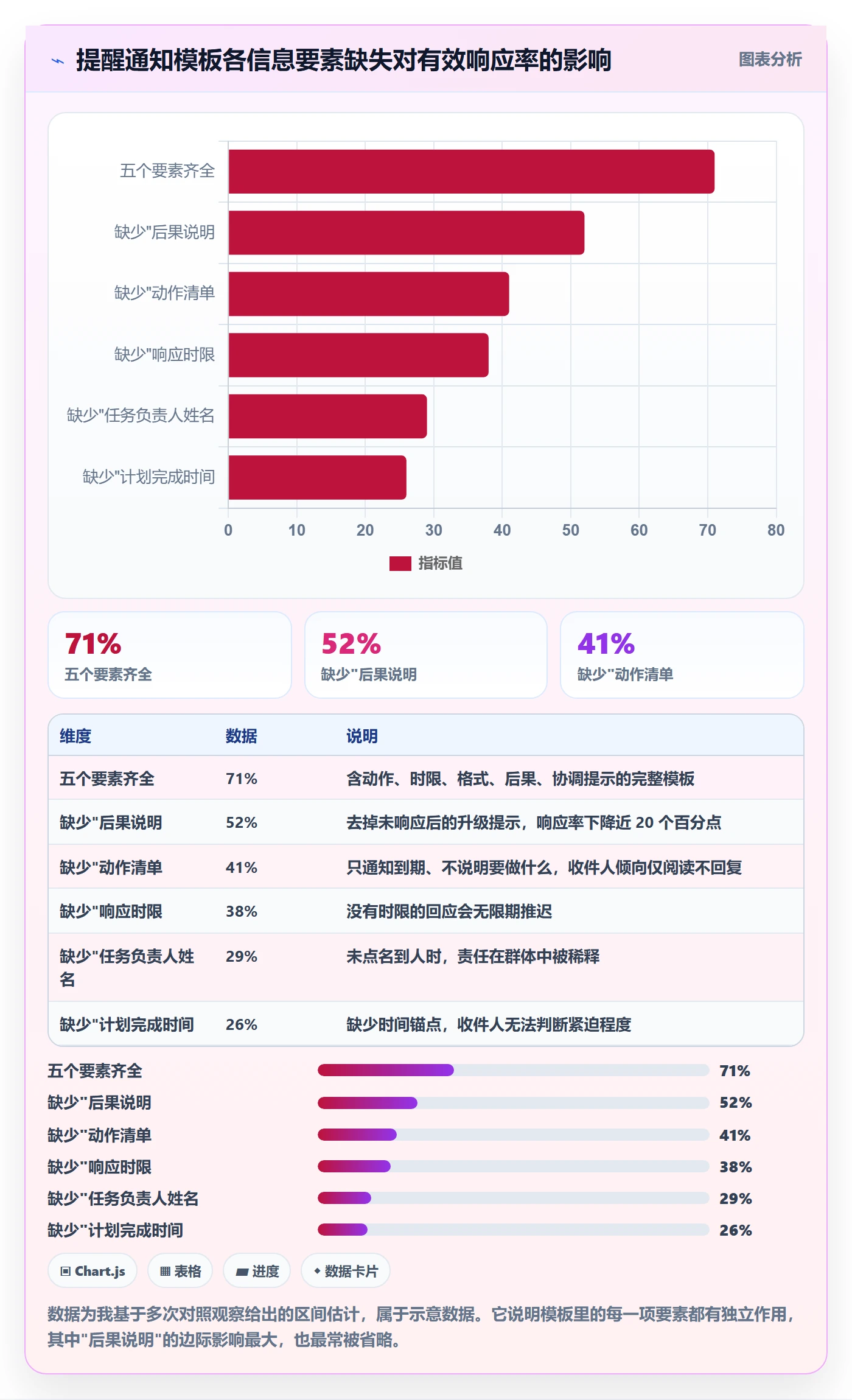

一条有效的提醒,结构上必须包含五个信息块。我把它固化成下面这个格式,团队可以直接套用。
【任务到期提醒】
任务名称:核心系统接口联调
所属项目:客户主数据平台一期
任务负责人:张三
计划完成:2026-06-18 18:00(距今 3 天)
需要您做的动作:
请在 24 小时内(2026-06-16 18:00 前)在本任务下评论回复:
1) 是否仍能按计划完成
2) 如不能,新的预计完成时间
3) 是否存在需要协调的资源或依赖
如未在规定时间内回复:
本提醒将于 24 小时后自动抄送您的直接上级,并计入本月升级统计。
如任务存在跨部门依赖,请同步 @ 对接人确认可行性。
这个模板里最关键的是最后两段。第三段给出明确的动作清单,第四段给出明确的后果。去掉任何一段,提醒效果都会明显回落,这是我在多次对照观察中反复验证过的一点。
3. 指标口径模板
模板的第三件事是把指标口径写下来,避免每月复盘时对数字的理解不一致。下面这段可以直接放进 PMO 的工作手册。
【提醒效率指标口径】
响应率 = 规定时限内产生有效回复的任务数 / 已发出提醒的任务数
· 有效回复定义:包含完成时间承诺、资源需求说明或明确的阻塞原因
· 不计入:"收到""好的""在看"
闭环率 = 在锁定承诺时间内完成并回写状态的任务数 / 已发出提醒的任务数
· 承诺日锁定规则:写入系统后变更需发起人审批,并计入变更次数
升级率 = 触发升级机制的提醒数 / 已发出提醒的任务数
· 健康区间:8% – 15%
· 低于 8% 需检查升级规则是否被绕过
平均首次响应时长 = Σ(首次有效回复时间 – 提醒发出时间) / 提醒总数
· 统计单位:小时,按工作日计算,排除法定假日

九、不同情况下的行动建议与取舍
同一套方法,放在不同组织里落地方式完全不同。下面是我最常被问到的几种情况,以及我给出的具体建议。
1. 按组织规模与形态分
(1)50 人以下的小团队:不必建立完整制度,重点只做一件事,把"回应义务"写进日常协作习惯。提醒渠道用一个就好,升级层数不要超过一层,否则会显得官僚。
(2)100 人以上、多项目并行的组织:必须做分类与分层。这个规模下,人盯人已经开始失效,规则必须固化到系统里,并且需要专人维护规则的合理性。这也是为什么我在这类场景中通常建议使用像 PingCode 这样面向中大型企业、能承载工作项状态流转和私有化部署需求的平台,规则才能在多个项目间保持一致性。
(3)强矩阵组织:提醒的矛盾主要在横向与纵向的权责交叉上。建议把双线提醒设为默认规则,并且明确"由项目条线还是职能条线做最终裁决"。
(4)弱矩阵或职能主导组织:项目经理往往没有实质权限,提醒的升级终点必须设得更高,否则升级到责任层仍然无效。
2. 按当前成熟度分
如果你们的团队目前连任务状态都很少更新,不要一上来做五模块。先做两件事:让状态可查询、让逾期可见。这两件事做完,再谈响应与升级。
如果已经有一定基础但闭环率长期停留在 20% 到 30%,那瓶颈通常出在响应模块和升级模块,优先补这两块,收益来得最快。
3. 三个必须做的取舍
取舍一:提醒强度与干扰成本。提醒越密集,响应越快,但边际效果递减且会带来噪音疲劳。我的建议是把提醒强度按任务重要性分档,而不是全线加码。让高频提醒只出现在真正高风险的任务上。
取舍二:升级速度与关系成本。快速升级能带来响应速度,但会消耗横向关系。处理办法是把升级定义成"暴露资源冲突"而不是"追究个人责任",并在升级通知里明确写出这一点,能显著降低抵触。
取舍三:指标考核与动作变形。把闭环率纳入部门考核是有价值的,把响应率纳入则通常有害。任何指标只要能被两个字刷满,就不适合做考核项。

结语:提醒制度的终点,是让提醒变得不必要
回到最开始那个数字:91% 的提醒没有换回任何状态变更。这个数字背后不是懒惰,而是设计缺失。当一条提醒不携带动作要求、不触达有权限的人、不产生任何后果时,它被忽略是理性选择,而不是纪律问题。
我做这类制度设计这些年,最深的体会是:PMO 真正要建的不是提醒机制,而是"回应是被期待的"这一组织预期。当这个预期建立起来之后,提醒的次数会自然下降,PMO 会从催办角色里解放出来,去做真正只有 PMO 能做的事,过程改进、风险前瞻、资源协调。
如果你打算这周就动手,我建议的顺序是:先花半天时间,把你团队最近发过的一条提醒拿出来,对照第五章那张五栏表逐项检查缺了什么;然后挑一个项目做两周对照,只改"对象"和"响应要求"这两项,看响应率变化;确认有效之后,再把规则固化到项目管理平台里,让它在你不盯着的时候也能稳定运行。
不要一次改完。制度不是文档,是被反复执行出来的行为模式。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:到期提醒实操方法:PMO提升任务提醒效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394132
读者评论
这个案例太真实了,我们公司也是这样,每周发一堆提醒邮件,基本没人回。问题确实不在工具,而在于根本没有'不回应会怎样'的机制。看完漏斗数据挺震惊的,6.6%闭环率感觉就是我们现状的写照。
作者说提醒本质是责任转移而非信息通知,这句很关键。我们PMO就是天天催人,结果业务方越来越不当回事。第四部分的五个模块设计有参考价值,尤其是双线提醒和触发条件分档,准备拿回去试试。
有一点不太认同,把归因占比说得那么精确,但样本就一个300人研发中心,外推到其他行业可能偏差很大。不过核心观点是对的,提前量按任务周期分档确实实用,固定3天提醒短任务和长任务都不合适。
看完最大的感触是PMO不该替业务方背催办责任。我们团队就是PMO三两个人天天私聊催进度,业务负责人反而觉得事不关己。这种负循环真的很伤组织能力,得从制度层面把责任压回去。
图表和逻辑都很扎实,但实操落地难度不小。让部门负责人接受被抄送、让公司层面认可24小时回应义务,这些都需要更高层推。PMO作为设计者如果没有授权,制度还是推不动,这点文章没展开讲。
