提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板

我在一家约600人的项目型组织里带过两年PMO。最让我印象深刻的不是某个项目延期,而是我们连续三周在群里发"周五18:00前提交周报"的提醒,到第三周周五,仍然有7个人没交。事后复盘,一个部门负责人说了句很扎心的话:"你们不是没提醒,是提醒得太平均了。"

这句话后来成了我重构整套任务提醒机制的起点。提醒效率的本质从来不是"发得够不够多",而是"提前量、渠道、内容、频率、责任锚定"这五个变量是否与任务本身匹配。任何一个变量归零,整体效果就会塌掉。

这篇内容不讲PMO的角色定位,也不泛谈"加强沟通协作",只聚焦一件事:提前提醒到底该怎么设计、怎么落地、怎么用模板固化。我会先给出核心判断,再拆解我踩过的坑,然后给出可直接复用的台账模板、分级规则模板和复盘模板,最后用一个大组织的改造案例说明这套方法在什么条件下有效、什么条件下必须收着用。

一、核心结论:提醒效率是"时机经济性",不是"频率堆积"

先把结论摆在前面。我复盘过二十多个PMO提醒机制的改造项目,得到的最大共识是:把提醒当成"多发几次"来解决,几乎必然失败;把提醒当成一次"时机+渠道+内容"的组合设计,才有机会成功。

原因很简单。任务提醒在组织里是一种"注意力资源争夺"。每个人的注意力带宽是有限的,你今天多提醒一次,明天这条提醒的边际价值就下降一层。当提醒总量超过接收者的承载阈值,他会启动"屏蔽机制",不是真的屏蔽你,而是心理上把你的消息降权。你的提醒还在发,但已经不在他的决策路径里了。

所以我把提醒效率拆成五个可调参数,我称它为ROCCF模型:Recipient(对象锚定)、Occasion(时机/提前量)、Channel(渠道)、Content(内容)、Frequency(频率)。

提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板

这五项的排序不是拍脑袋。提前量和责任锚定加起来占了60%的失效归因,而大多数PMO团队却把精力花在"换工具"上,这是典型的用工具问题掩盖设计问题。

二、背景与真实场景:为什么PMO的催办总是滞后

先说清楚PMO做提醒这件事的结构性难点。PMO通常对任务结果负责,但对执行人没有直接人事权。这是典型的"责任-权力不对等"结构,它决定了PMO的提醒不能靠命令,只能靠"降低执行者的行动成本"。

我观察到的典型场景是这样的:周一立项会确定了一批交付物,PMO把任务拆解后丢进共享表格,然后在群里@所有人说"本周内完成"。到了周三,没人动;到了周五,PMO开始逐个私聊催办;下周一,一半任务逾期,PMO被要求解释为什么没跟催到位。

问题出在哪?出在PMO把"提醒"放在了错误的时间点上。周五才催,是因为周五才意识到进度落后;但任务难度、依赖关系和资源冲突早在周一就已经存在了。真正有效的提醒应该发生在"问题还能被解决"的窗口内,而不是"结果已经注定"的时间点上。

提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板

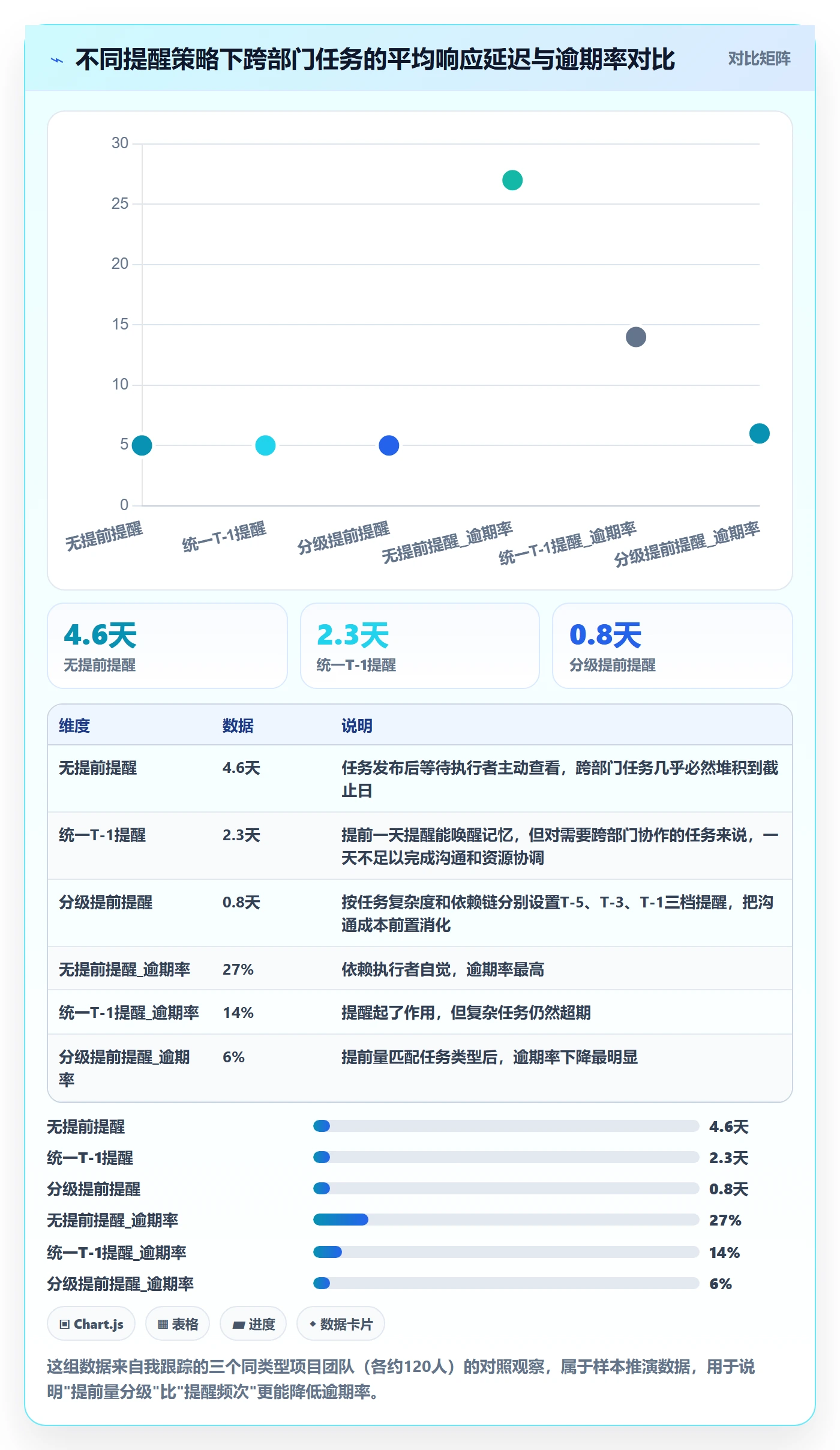

注意这张图里的关键:从"无提醒"到"统一T-1",逾期率从27%降到14%,改善了一半;从"统一T-1"到"分级提醒",又从14%降到6%。真正拉开差距的不是"提醒了没有",而是"提前量是否和任务结构匹配"。

三、常见误区拆解:五种让提醒彻底失效的做法

下面这五种做法,我在不同组织里反复见过。它们的共同点是:看起来都在"认真做提醒",实际上都在消耗提醒的信用额度。

1. 提前量"一刀切"

最常见的做法是所有任务统一"截止前一天提醒"。对个人独立任务,这个提前量够用;但对需要跨部门评审、外部供应商配合或走审批流的任务,提前一天等于告诉执行者"你现在必须马上搞定别人一周的工作量"。

结果是执行者直接判断"来不及",然后放弃或拖到逾期。这不是态度问题,是提前量设计把这个任务变成了不可能完成的任务。

2. 提醒指向"群体"而不是"个人"

"请项目组本周内完成接口联调",这句话在群里发出后,接收者是模糊的。社会心理学里有个经典现象:责任分散。当责任指向多人时,每个人承担的心理压力都会下降。群发提醒在信息传达上有效,在责任锚定上无效。

我现在坚持一个原则:群发只用于同步信息,任何需要交付的提醒必须单独指向具体责任人,并且写清验收人是谁。

3. 把系统待办、正式审批和口头确认挤进同一个渠道

我见过一个团队把所有提醒都塞进一个IM群:需求变更、交付提醒、审批催办、站会通知全在里面。三个月后,这个群变成了"信息坟场",没人认真看。

渠道的价值在于建立信息层级。系统内的正式待办代表"这是有流程约束的",IM私聊代表"这是需要你个人响应的",邮件代表"这是需要留痕的"。全部混在一起,层级就消失了。

4. 用频率代替设计

当提醒没效果时,很多PMO的本能反应是"那就多提醒几次"。这是最危险的路径。我做过一次小范围观察:同一批任务,提醒频率从每周1次提升到每周12次,响应率并不是单调上升,而是呈现明显的倒U型。

提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板

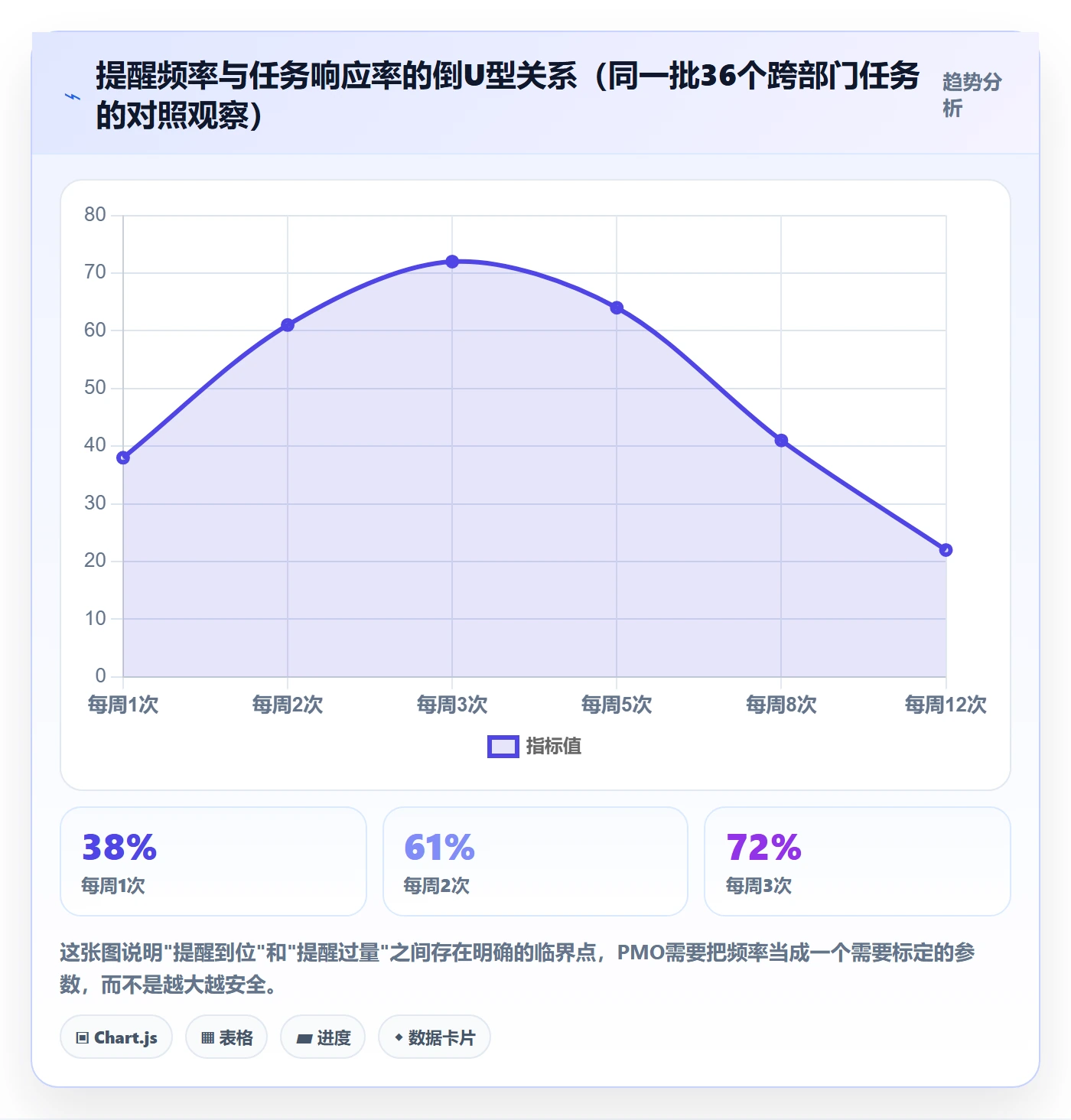

这张图我经常拿去说服那些想"多催几次"的业务方。提醒的信用额度是有限的,透支之后,连真正紧急的提醒也会被一起忽略。

5. 提醒后没有闭环追踪

这是最隐蔽的误区。提醒发出去了,PMO的任务就算"完成"了,至于对方有没有响应、响应到什么程度、卡在哪里,没人记录。结果下一次提醒还是从零开始,无法形成累积效应。

提醒本身不是终点,提醒触发的动作和后续状态变化才是。没有闭环追踪的提醒,本质上是一次性的信息广播,无法沉淀成组织能力。

四、专业判断逻辑:用ROCCF五要素决定"提醒怎么设计"

前面讲的是问题,这一节讲判断逻辑。我把提醒设计拆成五个必须依次回答的问题,顺序不能颠倒。

1. 对象锚定(Recipient):这条提醒是给"谁"的

先问清楚三件事:谁负责交付、谁负责验收、谁负责提供输入。很多任务逾期的真实原因是输入方没给,而不是交付方没做。如果你只提醒交付方,他会在截止前一天告诉你"上游数据还没给"。

我的做法是:任何跨角色任务,提醒必须同时覆盖"输入方"和"交付方",且两条提醒的提前量不同,输入方的提前量要比交付方更早。

2. 时机设计(Occasion):提前多久提醒才有效

这是全文最关键的一节。我给出的判断依据是任务的两项属性:协作复杂度(需要几个角色参与)和可逆性(逾期后能否补救)。

任务类型 典型特征 建议首次提醒提前量 建议二次提醒
个人独立交付 单一责任人、无需外部输入 T-1 截止当天上午
小团队协作 2-3人、内部对齐即可 T-2 T-1
跨部门交付 涉及2个以上部门、需协调排期 T-5 T-2、T-1
外部依赖任务 依赖供应商、客户或第三方 T-7 T-4、T-1
审批与合规类 有固定流程节点、可预判时长 按流程节点倒推 节点前1个工作日
高可逆性任务 逾期可补救、影响范围小 T-1 不强制二次提醒

提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板

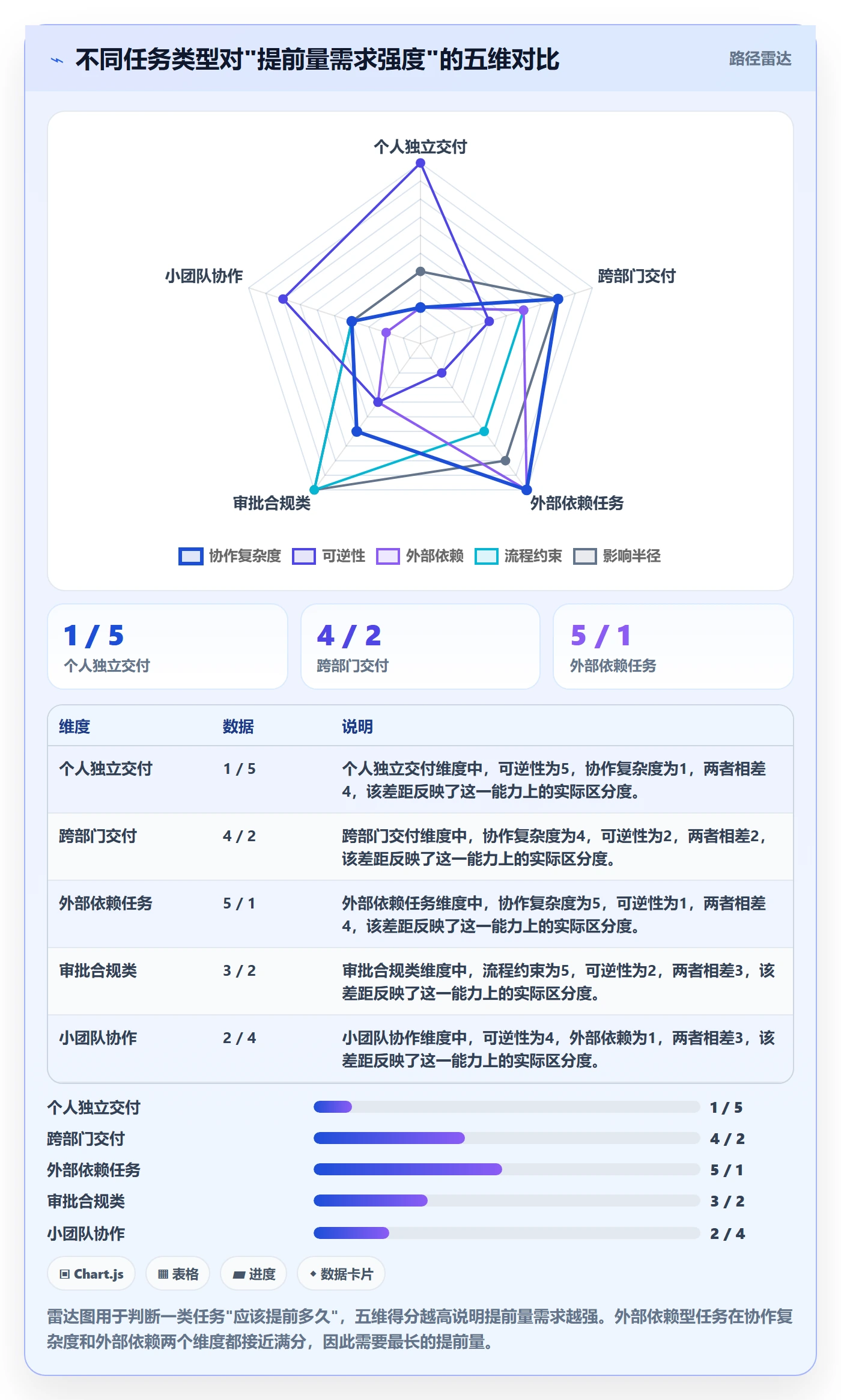

注意这张图里"可逆性"这一维度。可逆性低的任务(一旦逾期就无法补救,比如上线窗口、合规申报)应该宁可提前量过大,也不能不足;而可逆性高的任务提前量过大反而制造无效打扰。

3. 渠道匹配(Channel):用什么方式送达

渠道选择不是"哪个方便用哪个",而是要看它的留痕能力、打断程度和响应转化率。我做过一组对照观察,同一批任务分别用不同渠道提醒,结果差异非常明显。

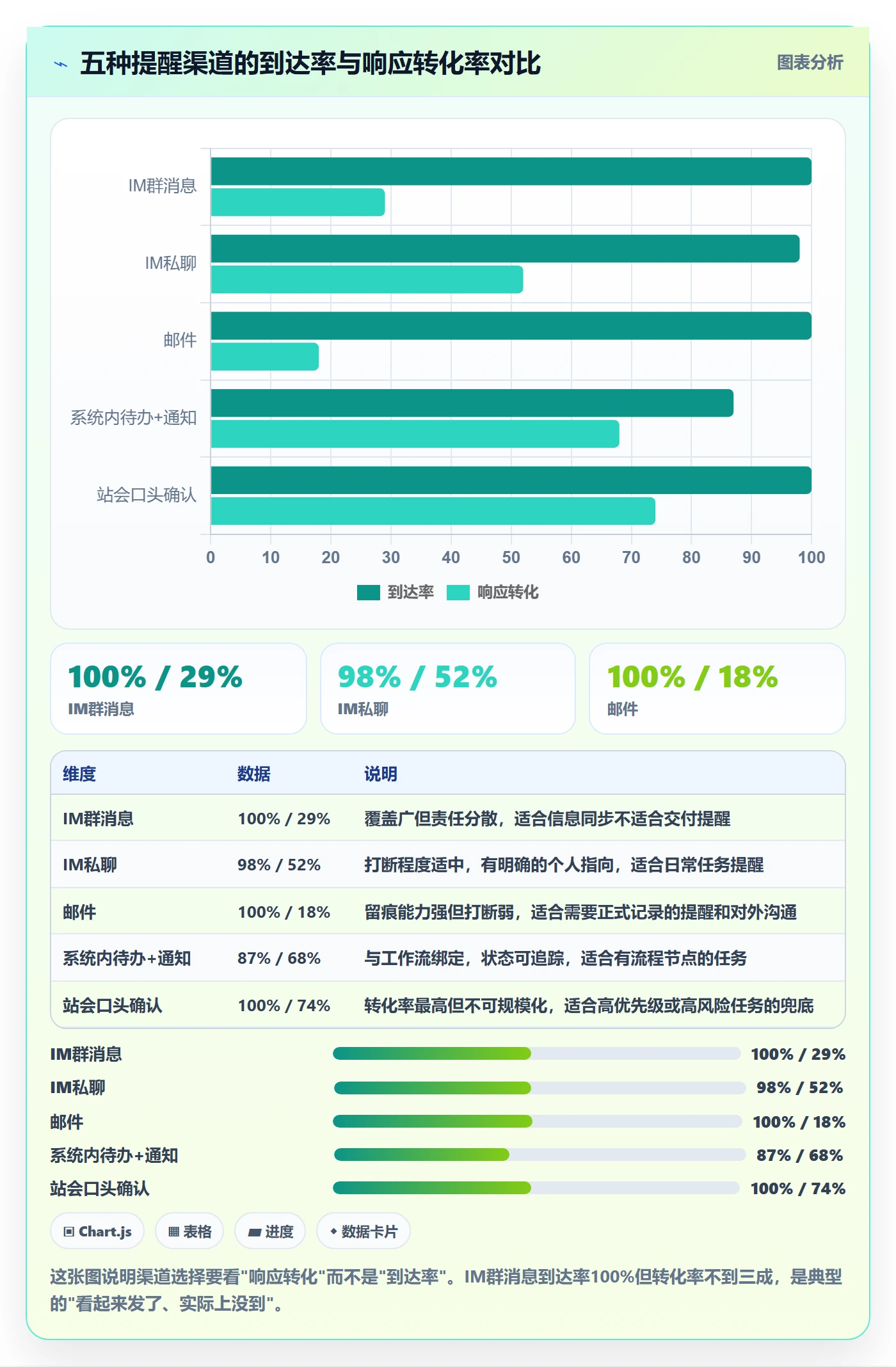

提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板

我现在的渠道组合原则是:系统待办负责流程留痕,IM私聊负责唤醒行动,站会口头负责高风险兜底,邮件只用于对外和正式留档。同一个提醒一般不超过两个渠道,避免制造冗余噪音。

4. 内容设计(Content):一条提醒里必须有什么

提醒的内容决定了接收者能不能立刻行动。我见过太多提醒只写"请尽快完成",接收者看完还得自己去翻表格、找标准、问验收人,行动成本极高。

我总结的提醒内容五要素是:任务名 + 交付标准 + 截止时间 + 责任人 + 验收人。每增加一个要素,响应率都会明显提升。

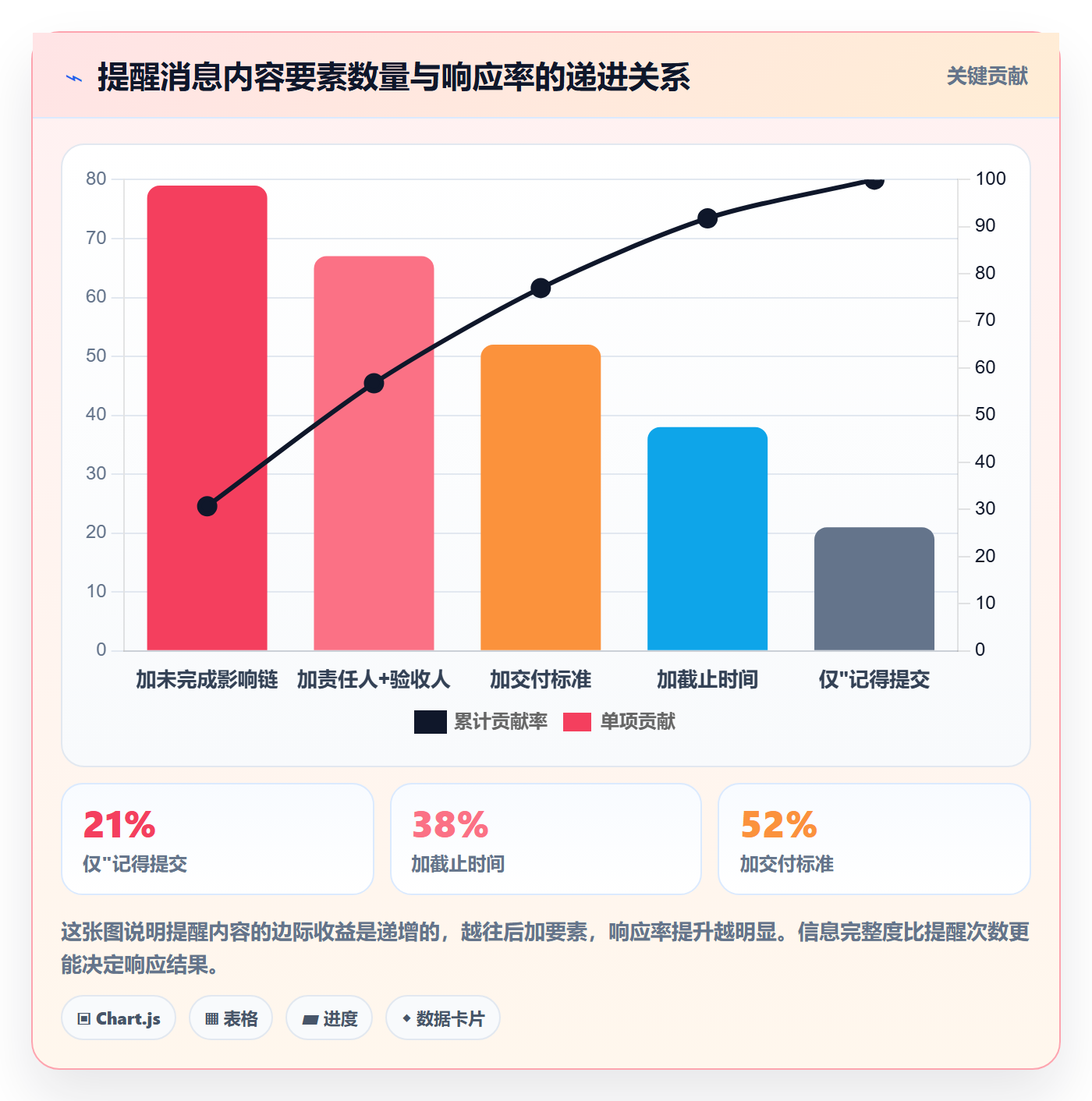

提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板

5. 频率节制(Frequency):多少算够

频率不是独立设计的,它由前四项推导出来。我的经验规则是:提前量越长,提醒次数可以多;提前量越短,提醒次数要少。

因为提前量长的时候,每一次提醒都对应一个真实的工作阶段推进(比如T-5对齐排期、T-2确认进度、T-1确认交付),提醒是有信息量的;而提前量短的时候,重复提醒不带来新信息,只会制造压力。

另外一条规则:同一任务的提醒频次上限建议控制在3次以内。超过3次仍无响应,说明问题不在"没看见",而在"做不了"或"不想做",这时候应该切换动作,从提醒转为介入。

五、实操方法:PMO提升提醒效率的四步落地法

前面讲的是判断,这一节讲落地。我把整套方法拆成四个步骤,顺序执行,每一步都有可交付物。

1. 第一步:建立任务提醒台账

台账是整个机制的地基。没有台账,提醒就是随机的、无法复盘的。台账的核心不是记录任务,而是记录"提醒参数"。

我用的字段设计如下,每个字段都对应后面要用的规则:

任务提醒台账字段设计
──────────────────────────────

task_id 任务唯一编号

task_name 任务名称

owner 交付责任人(单一)

acceptor 验收人

input_provider 输入提供方(如有)

task_type 任务类型(个人/小团队/跨部门/外部依赖/审批)

deadline 截止时间

lead_time 提前量档位(T-7 / T-5 / T-2 / T-1)

channel 提醒渠道组合

frequency_cap 提醒次数上限

last_remind_at 最近提醒时间

status 状态(未开始/进行中/待验收/已完成/逾期)

blocker 当前阻塞项

这里有两个字段是大多数人会漏掉的:input_provider和blocker。前者决定了提醒要不要同时发给上游,后者决定了提醒是否需要转成介入。

2. 第二步:设置分级提醒规则

有了台账,就可以把"提前量档位"和"任务类型"绑定成规则。规则一旦确定,就不需要每次人工判断,这是效率提升的最大来源。

分级提醒规则示例(YAML 结构示意)
rules:

task_type: 个人独立交付

lead_time: T-1

channels: [im_direct]

frequency_cap: 2

task_type: 小团队协作

lead_time: T-2

channels: [im_direct, system_todo]

frequency_cap: 2

task_type: 跨部门交付

lead_time: T-5

channels: [system_todo, im_direct]

frequency_cap: 3

task_type: 外部依赖任务

lead_time: T-7

channels: [email, system_todo, im_direct]

frequency_cap: 3

task_type: 审批与合规类

lead_time: node_based

channels: [system_todo, email]

frequency_cap: 3

注意跨部门交付和外部依赖任务才启用三个渠道,因为它们的失败成本最高。日常任务用两个渠道以内就够了,避免把提醒变成噪音。

3. 第三步:批量处理与自动化

手工做提醒的PMO,天花板很低。一个人一天能认真处理的提醒大概在30-50条之间,超过这个量级就会开始出错和遗漏。

自动化的关键不是"自动发消息",而是自动识别"哪些任务进入了提醒窗口"并自动生成待办。这一步依赖工具的任务状态字段和时间字段能够被规则引擎读取。

我评估工具时只看四个能力:能否按任务类型自动计算提前量、能否把提醒绑定到具体人和验收人、能否追踪提醒后的状态变化、能否导出提醒效果数据用于复盘。这四个能力缺一个,自动化就只能做一半。

需要说明的是,工具选型必须匹配组织规模和合规要求。以PingCode为例,它主要服务中大型企业及100人以上组织,支持私有化部署和Jira平滑迁移,在国内研发型组织的国产替代场景里被较多采用。我之所以提它,是因为这类平台通常在任务状态流转、依赖关系建模和自动化规则配置上比较完整,适合把上面这套ROCCF规则真正跑起来。

但工具不是前提。50人以下的团队,用共享表格加日历提醒就能实现80%的效果,先跑通规则再考虑上系统,比反过来更省成本。

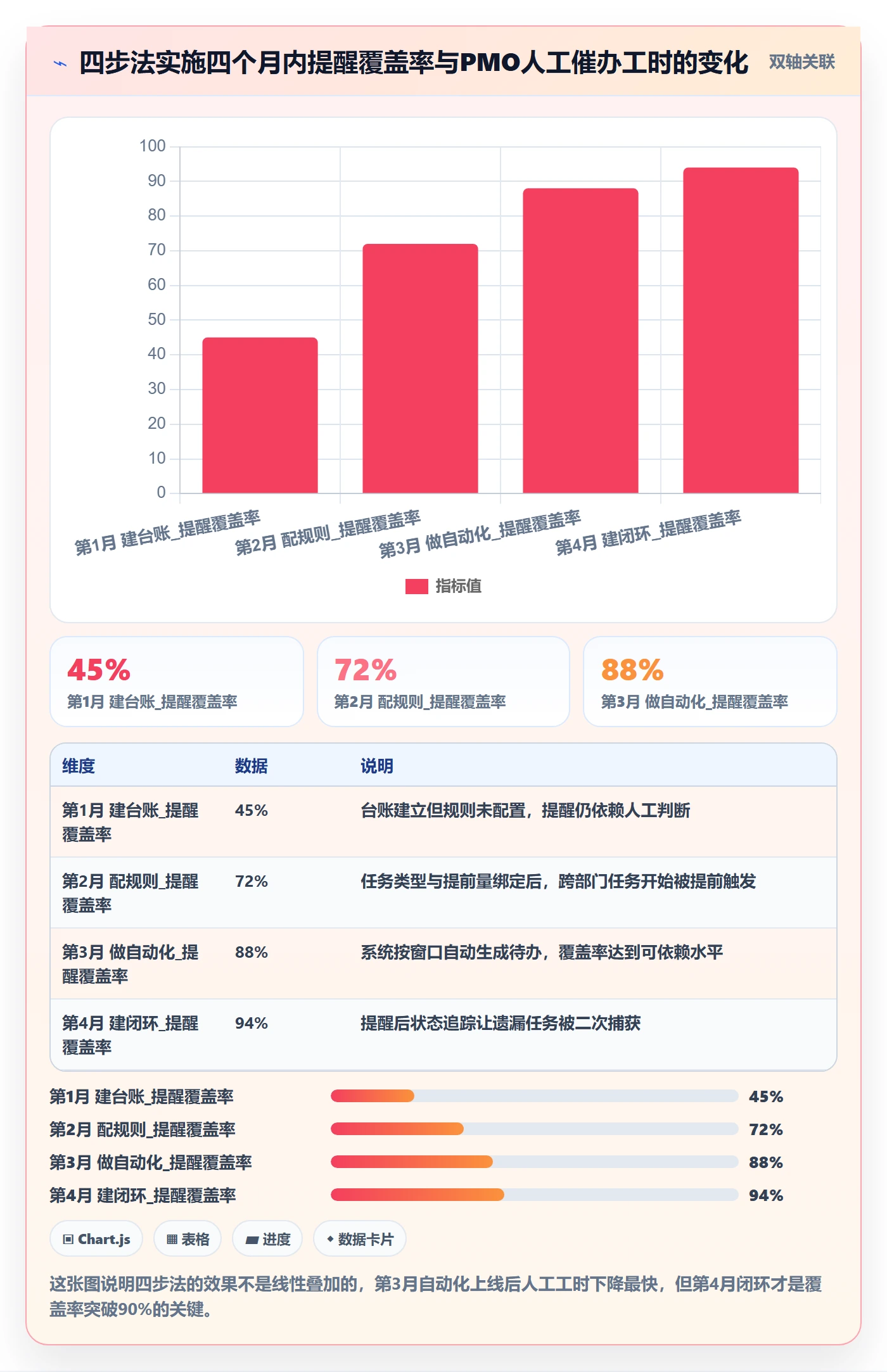

提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板

4. 第四步:建立提醒效果追踪与反馈闭环

这一步决定机制能不能持续。我见过太多团队做完前三步就停了,半年后规则失效,因为业务变了、团队变了、任务类型变了,但提醒规则还停在原地。

闭环追踪要记录三个指标:提醒响应率(提醒后24小时内有状态更新的比例)、提前提醒有效率(在截止前完成的任务中,被提前提醒触发启动的占比)、误报率(提醒了但实际上不需要提醒的任务占比)。

误报率是最容易被忽略的指标。当误报率超过20%时,说明提前量设置过于保守,提醒开始失去区分度,接收者会逐渐降低对提醒的信任。

六、模板体系:三套可以直接复用的工具

这一节给模板。三套模板分别解决"记录什么""按什么规则提醒""怎么复盘优化"三个问题,可以直接复制到表格或项目管理工具里使用。

1. 任务提醒计划表模板

字段 填写说明 示例
任务编号 唯一ID,建议与项目管理系统一致 PRJ-2024-0187
任务名称 动宾结构,一句话说清交付物 完成支付网关接口联调
责任人 只能是1人,不接受"某团队" 张工
验收人 有验收权限的人,非责任人的上级 李经理
输入提供方 无上游依赖时填"无" 风控部-王工
任务类型 五选一:个人/小团队/跨部门/外部依赖/审批 跨部门交付
截止时间 精确到小时,避免"本周内" 2024-11-22 18:00
提前量档位 由任务类型映射,不手工填 T-5
提醒渠道 最多三个,按优先级排序 系统待办 → IM私聊
提醒次数上限 默认3次,个人任务2次 3
当前状态 未开始/进行中/待验收/已完成/逾期 进行中
阻塞项 没有阻塞填"无",有则写具体卡点 等待风控接口文档

2. 分级提醒规则配置模板

这套模板用于把"任务类型"直接映射到"提醒参数"。规则配置的核心原则是:让PMO不需要每次判断,让系统按类型自动执行。

任务类型 首次提醒 二次提醒 三次提醒 渠道组合 超限动作
个人独立交付 T-1 截止当天09:30 不适用 IM私聊 3次无响应转口头确认
小团队协作 T-2 T-1 不适用 IM私聊 + 系统待办 转站会同步
跨部门交付 T-5 T-2 T-1 系统待办 + IM私聊 升级至部门负责人
外部依赖任务 T-7 T-4 T-1 邮件 + 系统待办 + IM私聊 启动替代方案评估
审批与合规类 节点前2个工作日 节点前1个工作日 节点当天 系统待办 + 邮件 走加急通道

这里有个细节值得强调:"超限动作"这一列是整套规则里最重要的部分。它明确了"提醒无效之后怎么办"。很多团队只定义了提醒,没定义超限之后的升级路径,导致提醒成了一个没有出口的循环。

3. 提醒效果复盘表模板

复盘表每月填写一次,用来判断当前规则是否需要调整。不要每次调整规则,也不要一直不调,以月为周期是最稳的节奏。

提醒效果复盘表(月度)
统计周期:2024-11-01 ~ 2024-11-30

统计人:PMO-陈

整体指标
提醒总条数 284

提醒响应率 76%

提前提醒有效率 63%

误报率 18%

逾期任务数 7

逾期率 5.4%

分类表现
跨部门交付_响应率 82%

外部依赖任务_响应率 69%

个人独立交付_响应率 88%

问题清单

外部依赖任务响应率偏低,T-7首次提醒经常被忽略
→ 建议:首次提醒改为邮件+系统待办双通道
误报率18%,接近20%警戒线
→ 建议:复核个人独立交付任务的提前量,部分可下调至截止当天

下月调整项

外部依赖任务首次提醒渠道调整

个人独立交付任务提前量抽查20条

这份复盘表我坚持让PMO自己填,不要让系统自动生成。因为填的过程本身就是一次反思,很多问题是在写"问题清单"时才被意识到的。

六、模板体系:三套可以直接复用的工具

七、案例与数据观察:一个800人研发组织的提醒机制改造

讲一个完整案例。某研发组织约800人,研发体系分成6个产品线,PMO团队5人,负责跨产品线的交付协调。改造前的状态和我前面描述的几乎一样:所有提醒走一个IM群,任务逾期靠周会点名。

改造前他们统计过一组数据:跨部门任务的平均响应延迟是3.9天,逾期率19%,PMO每周花在人工催办上的时间约22小时。这意味着5个人的PMO团队里,有超过半天的人力纯粹用在"发消息和等人回"上。

1. 改造动作

他们没有一上来就换工具,而是先做了三件事:把任务按五类重新分类、把提前量档位和任务类型绑定、把提醒渠道和任务重要度绑定。这三件事花了大约三周,全部在现有工具里完成。

第四周开始做系统层面的自动化。他们把项目管理平台的自动化规则和状态字段打通,让任务在进入提前量窗口时自动生成待办、自动指向责任人和验收人。这个阶段他们评估了几个平台,最终选择的方案支持私有化部署和从原有工具平滑迁移,任务是按产品线分三批切换的,每批切换周期约两周。

值得说的是,他们没有一次性全量迁移。第一批只迁移了一个产品线,观察两周后确认提醒触达率和任务状态同步都没有问题,才推进第二批。这个节奏避免了大范围的状态混乱。

2. 改造后的数据

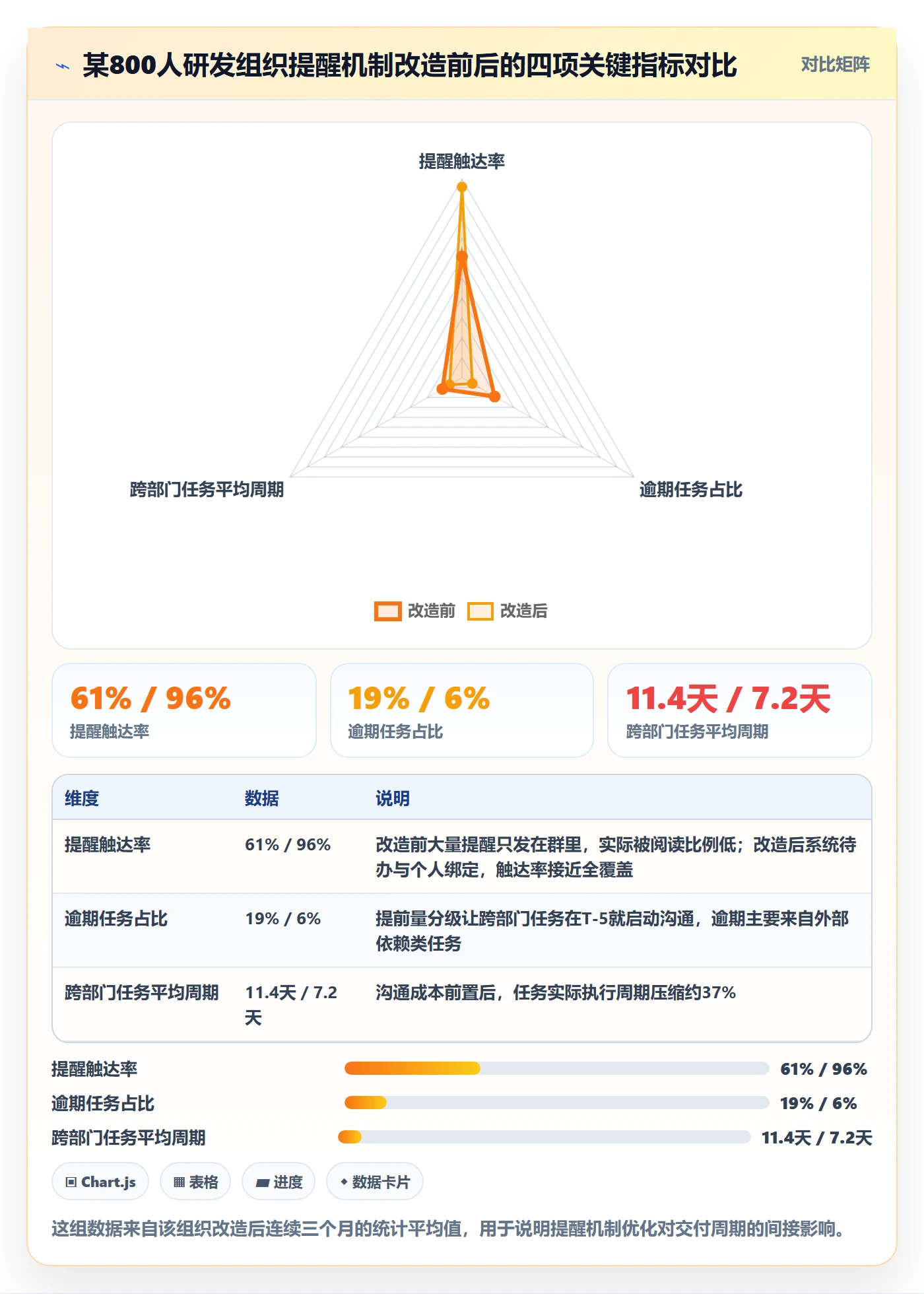

提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板

我最关注的其实是第四项:跨部门任务平均周期从11.4天降到7.2天。提醒机制优化的最终价值不是"少催几次",而是"让任务本身跑得更快"。因为提前提醒把沟通成本从截止日前集中爆发,分散到了整个任务周期里。

3. 这个案例的适用边界

必须说明,这个案例有几个特定条件:组织规模在800人左右、有专职PMO团队、任务跨部门依赖多、已经有统一的项目管理平台。如果是不具备这些条件的团队,直接照搬会出现两个问题。

一是规则维护成本超过收益。小团队任务类型单一,五类分类可能只需要两类,过度分类反而增加维护负担。二是自动化投入不成比例。几十人的团队,用共享表格加日历提醒就能覆盖大部分场景,上系统反而把简单问题复杂化。

八、不同情况下的行动建议

这一节按组织规模和管理成熟度分场景给建议。请对号入座,不要全部照做。

1. 50人以下、无专职PMO

不要上系统,不要建复杂规则。核心动作只有两个:把任务责任人明确到个人,把截止时间精确到小时。然后用日历提醒或共享表格的条件格式做"截止前两天标红"。

这个规模下,提醒失效的主要原因不是机制问题,是任务定义不清。先把"谁做什么、什么时候交"写清楚,比任何工具都有效。

2. 50-200人、有兼职PMO

这一步该建台账和分级规则了。重点是把任务按"个人/跨部门"两大类分开,跨部门任务强制使用T-5提前量。渠道上,系统待办加IM私聊的组合已经足够。

自动化可以用低代码方式实现,比如表格的条件提醒配合企业IM的机器人。这个阶段不要追求覆盖率100%,先保证跨部门任务100%被提前提醒,效果就已经很明显了。

3. 200-800人、有专职PMO团队

这个规模必须走完四步法。台账、规则、自动化、闭环追踪缺一不可。工具层面要考虑任务状态是否能被规则引擎读取、提醒是否可追踪、效果数据是否可导出。

如果组织有信创或数据合规要求,需要优先考虑支持私有化部署的平台。这类平台在任务依赖建模和自动化规则配置上通常更完整,也更容易把提醒机制和交付流程真正打通。

4. 800人以上、多产品线并行

这个阶段的重点从"提醒设计"转向"提醒治理"。因为多产品线的任务类型差异大、PMO人力有限,必须建立统一规则框架加产品线自主参数的模式。

具体做法是:总部PMO定义五类任务的基线提前量和渠道规则,各产品线可以在基线之上调整提前量,但不能减少提醒渠道和降低责任人锚定标准。统一的是底线,灵活的是参数。

八、不同情况下的行动建议

九、不同情况下的取舍

方法讲完了,最后讲取舍。因为任何机制都有成本,PMO必须清楚自己在放弃什么。

1. 提前量:长与短的取舍

提前量拉长,能覆盖更多跨部门协作,但会增加无效提醒。提前量缩短,提醒精准度高,但复杂任务来不及响应。

我的判断标准是:看任务的"可逆性"和"影响半径"。可逆性低、影响半径大的任务,宁可提前量过长;可逆性高、影响半径小的任务,宁可提醒晚一点,避免消耗提醒信用。

2. 渠道:多与少的取舍

多渠道能提高触达率,但也会提高噪音水平。三渠道以上的提醒,接收者容易产生"又被追着跑"的抵触感。

我的经验是:只有外部依赖型任务和高合规风险任务值得用三个渠道,其余任务控制在两个渠道以内。而且多渠道的提醒内容应该有所区别,不是把同一条消息复制三次,那样只会强化噪音感。

3. 自动化:投入与灵活的取舍

自动化的收益是规模化的,但代价是规则调整的灵活性下降。系统跑起来之后,改一条规则可能需要走配置流程,而人工提醒随时可以微调。

我的建议是分层处理:规则内的提醒全部自动化,规则外的例外情况保留人工通道。不要把系统设计成能处理所有情况,那样规则会变得极其复杂,最终没人能维护。

提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板

4. 频率:到位与打扰的取舍

这是最难量化的一项。我的处理方式是设一个明确的次数上限,然后靠复盘数据来调。同一任务提醒不超过3次,超过之后不再增加频率,而是升级动作。

因为第4次提醒和第3次提醒的信息量是一样的,但心理成本更高。与其重复,不如切换到更高层级的介入方式,比如升级到部门负责人或者调整任务排期。

结语:好的提醒不是"催",而是"让执行变得更容易"

回到开头那个场景。后来我们把周报提醒从"周五群发"改成"周三私聊责任人+同步验收人+写清提交标准",一个月后逾期人数从7人降到1人。提醒的次数没变,甚至更少了,但效果完全不一样。

这件事让我确认了一个判断:PMO做提醒,本质上不是在做"催促",而是在做"降低执行成本"。当你把任务拆清楚、把提前量设对、把责任锚定到人、把内容写到能立刻行动,执行者不需要"被催",他自己就知道下一步该干什么。

如果你打算开始优化,我的建议是不要一次全上。先做一件事:把接下来两周需要提醒的任务列出来,逐个标上任务类型和责任人,看看有多少条提醒是"群发"而不是"指向个人"。这个比例通常高得惊人,而它正是最容易改、效果最直接的一环。

改完这一环,再去做提前量和渠道的匹配。整套机制跑顺大概需要两到三个月,但第一个月你就能看到变化。到那时你会发现,PMO省下来的时间,终于可以用在真正需要判断力的地方,风险预判和跨部门协调,而不是一条一条地发消息、等回音。

常见问题解答(FAQ)

1. PMO设置任务提前提醒,提前量到底怎么定才合理?

我之前做PMO专员的时候,最头疼的就是提醒发早了对方说'还早呢急什么',发晚了又变成'你怎么不早说'。同一个截止日期,研发、设计、供应商的反应完全不一样,我一直在想是不是有一套通用的提前量标准可以套。

没有通用标准,但可以按任务类型分档设定。我自己的做法是把任务分成四档:一是外部依赖型(等供应商、等客户反馈),提前量给到5到7个工作日,因为外部方的响应不可控;二是跨部门协作型,提前3个工作日,给对方留出排期和内部沟通的时间;三是个人独立产出型,提前1到2个工作日即可;

四是高频重复型(周报、例会材料),固定在截止前24小时。判断依据是这条经验:提前量应该约等于对方'启动这件事需要的准备时间'加'一次沟通往返的时间'。如果提前量超过了任务本身所需工时,提醒就会被当成噪音。另外建议第一次设定后记录两到三次实际响应时间,再据此微调,不要一次定死。

比如你发现跨部门任务的响应中位数是2.5天,那就把提前量从2天调到3天。

2. 提醒发出去了但执行人不响应,PMO接下来该怎么办?

我们团队的常态是提醒发了、群也@了,但到了截止日还是没交,我再去催反而显得像是我在求他们干活。我特别想知道,PMO在没有直接管理权的情况下,提醒之后还能做什么才不算越界又能推动事情。

关键是把'提醒'升级为'升级机制',而不是靠增加催办频率。具体做法分三步:第一,在提醒消息里明确写出逾期的影响和下一步动作,比如'若周三18点前未更新状态,将默认按延期处理并同步至项目周报',让后果前置可见;

第二,建立升级路径并提前公示,通常是执行人→执行人直属主管→项目指导委员会,每一级停留时间固定,比如24小时,触发条件客观化,不依赖PMO的主观判断;第三,把不响应本身当作风险记录进风险台账,而不是当作沟通失败。

这样做的判断依据是:PMO的职权来自流程授权而非行政权力,只有当提醒的后续动作是被组织事先认可的规则,提醒才有约束力。我见过最有效的做法是在项目启动会上就把升级规则签署确认,后面执行时PMO只是规则的执行者,不承担人际压力。

3. PMO任务提醒用什么渠道组合最不容易被忽略?

我们现在是邮件也发、群里也发,但感觉大家该忽略还是忽略,甚至有人抱怨信息太多。我想知道是不是渠道越多越好,还是应该收敛到一两个渠道但把内容做扎实。

渠道不是越多越好,正确做法是'单主渠道加单兜底渠道'。我的经验配置是:日常状态更新用项目管理平台内的任务通知作为主渠道,因为它和任务数据绑定,点开就能改状态;重要节点(如里程碑、交付验收)用即时通讯工具单独私聊作为兜底渠道,因为一对一消息的查看率明显高于群消息。

邮件只在需要正式留痕的场景使用,比如对外部供应商或需要走审批链的事项。判断依据来自一个很实际的问题:多渠道并行会稀释每个渠道的权威性,当用户发现'邮件里说的群里也会说',他会自动选择只关注一个,通常是信息最少但人际关系压力最大的那个。

另外内容比渠道更重要,一条有效的提醒应该包含四要素:任务名称、当前状态、截止时间、需要对方做的具体动作。我自己的标准是,如果一条提醒消息对方需要点开链接才能知道要干什么,那这条提醒就是不合格的。

4. 有没有可以直接复用的任务提醒模板,包含哪些字段?

我从零开始搭PMO的提醒机制,Excel表建了好几个版本,但总觉得字段不是多到没人填,就是少到没法追踪效果。我特别想看看别人实际在用的模板长什么样,字段是怎么取舍的。

可以直接用'提醒台账加规则表'两张表的结构。提醒台账的字段控制在八个以内:任务编号、任务名称、责任人、所属部门、截止日期、提醒提前量、提醒触发日、当前状态。字段越少越容易被持续维护,这是我从三个版本迭代后得出的结论,之前加过'任务优先级''预估工时'这种字段,结果执行人根本不去更新。

规则表单独一张,字段是:任务类型、提前量、提醒渠道、提醒话术模板、升级触发条件、升级对象。这张表是你配置自动化提醒的依据,一次配好可以复用整个项目周期。第三张是简版复盘表,只记录三个数据:提醒发出时间、对方实际响应时间、是否逾期。每月看一次,如果某类任务的响应时间持续大于提前量,就把提前量往上调。

判断口径上建议用响应中位数而不是平均数,因为个别极端拖延会拉偏平均数,导致提前量被过度放大,最后所有提醒都变得提前太多而失效。

核心关键词

读者评论

吴
吴嘉禾

提前量一刀切这个点太真实了。我们团队所有任务统一T-1提醒,跨部门任务基本没救。按协作复杂度和可逆性分档这个思路可以试试,但实际推行时业务方未必愿意配合定级。

于
于思源

文中把提醒失效归因列得挺清楚,不过要说明那些响应率和逾期率是推演数据,不是严格实验。倒U型曲线方向有参考价值,具体拐点还是得结合自己组织的沟通密度去标定。

高
高思妍

渠道那部分最实用。IM群到达率100%转化不到30%,确实是把群当成广播站在用。系统待办加IM私聊双渠道、不超过两个渠道这个原则,比讲一堆沟通理论有用多了。

许
许泽宇

责任锚定占26%的归因我信。群发等于没人负责,提醒必须指到具体人还要写验收人。但PMO没有考核权,光靠降低行动成本能推多远,文中没怎么展开,这块其实最难。

文章包含AI辅助创作:提前提醒实操方法:PMO提升任务提醒效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/393962

赞 (0)
飞飞飞飞
自动提醒落地方案:PMO开展任务提醒的实操方法案例解析
上一篇 1小时前
任务提醒如何做好消息通知?PMO流程优化与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
