我给一个两百人规模的研发组织做流程审计时,做了一件不太讨喜的事:拉出三个月的通知日志,逐条比对“提醒发出时间”和“任务状态实际变化时间”。结果是,三个月里系统共发出 4,730 条任务提醒,能在 48 小时内建立起因果关联、也就是提醒发出后任务真的动了状态的,大约 380 条,粗算响应率 8% 上下。同一时间段里,IT 服务台收到 27 条明确抱怨“通知太多”的工单,另有 11 个员工在个人设置里直接关闭了任务提醒的推送权限。
这组数字不是行业统计,只是我接触过的组织里的一次内部抽样,但它非常典型地说明了 PMO 做任务提醒时的真实处境:你以为的瓶颈是“发不出去”,实际的瓶颈是“发了没人看,看了没人动,动了不回来说”。
这篇内容不打算教你怎么点开某个工具的通知设置页面。工具按钮半年一变,写死了三个月就过期。我更想讲清楚一件事:PMO 的任务提醒本质上是一项管理设计,而不是一次系统操作。把这件事想明白了,你用什么工具、团队多少人、坐班还是远程,都能推出适合自己的配置方案。
一、先说结论:PMO 的提醒问题,九成不在“发”,在“设计”
在展开之前,我把最核心的判断先摆出来。这四条结论贯穿全文,后面的场景、误区、原则、配置都是它们的展开。
1. 提醒是管理动作,不是系统动作
系统能做的是“通知”,一条消息从 A 点推送到 B 点,这是技术行为,成功率可以是 100%。但 PMO 要做的是“提醒”,让对方在特定时间、带着特定理解、完成特定动作,这是管理行为,成功率往往只有个位数。
把这两件事混为一谈,是绝大多数 PMO 提醒失效的起点。你会看到很多人抱怨“我都发了三遍了”,但仔细看,他发的是三次通知,不是三次提醒。通知重复三遍还是通知,不会因为次数增加就变成提醒。
2. 提醒的收益是响应率,成本是打扰感
我习惯用一个粗糙但好用的算式来评估提醒方案:提醒 ROI = (响应带来的进度推进)÷(打扰造成的注意力损耗 + 关系损耗)。分子很难量化,但分母很容易被忽略。
一条不痛不痒的提醒,带来的是 0.5% 的响应提升和 100% 的打扰;一条信息完备、时机准确的提醒,带来的是 30% 的响应提升和 20% 的打扰。PMO 的专业性,恰恰体现在能不能持续做出后一种。

3. 有效性来自分层分级,不是统一模板
我见过太多团队在追求“一套标准提醒规则覆盖所有任务”。这在十几人、单一项目、节奏一致的团队里勉强可行,一旦进入多项目并行、跨部门协作,就必然失效。原因是不同任务的紧急度、责任人注意力预算、失败后果完全不同,用同一套规则去覆盖,结果不是漏提醒就是过度提醒。
4. 提醒的终点,是让提醒变得越来越少
一个健康的提醒体系,长期看提醒总量应该是下降的,而任务按时完成率是上升的。如果做了半年提醒优化,提醒条数还在涨,说明你优化的是“提醒的送达”,而不是“协作的习惯”。这一点我在后面第六部分会用一组半年数据来说明。
二、背景与真实场景:一条被忽略的提醒是怎么发生的
抽象地谈原则容易空,我们先把一条真实提醒的完整生命周期摊开来看。
1. 一个几乎每个 PMO 都经历过的场景
周五 17:40,PMO 在项目大群里 @所有人:“各位,本周里程碑任务还有 6 项未更新状态,请务必在下班前完成更新,谢谢配合。”发送时间是周五下班前 20 分钟,渠道是 200 人的项目大群,文案是礼貌的祈使句。
周一早上 9:30 复核,6 项里有 4 项状态没变。其中 1 项的负责人说“周五下午在客户现场,没看群”;1 项说“我以为你说的是另一批任务”;1 项说“活干完了,忘了点完成”;1 项干脆没回。
这四种不响应,对应的是四类完全不同的失效原因:时机失效、指代失效、动作失效、责任失效。但发出这条提醒的人,看到的只有一个结果,“提醒又被忽略了”。如果诊断不到具体是哪一类失效,后面的优化基本靠猜。

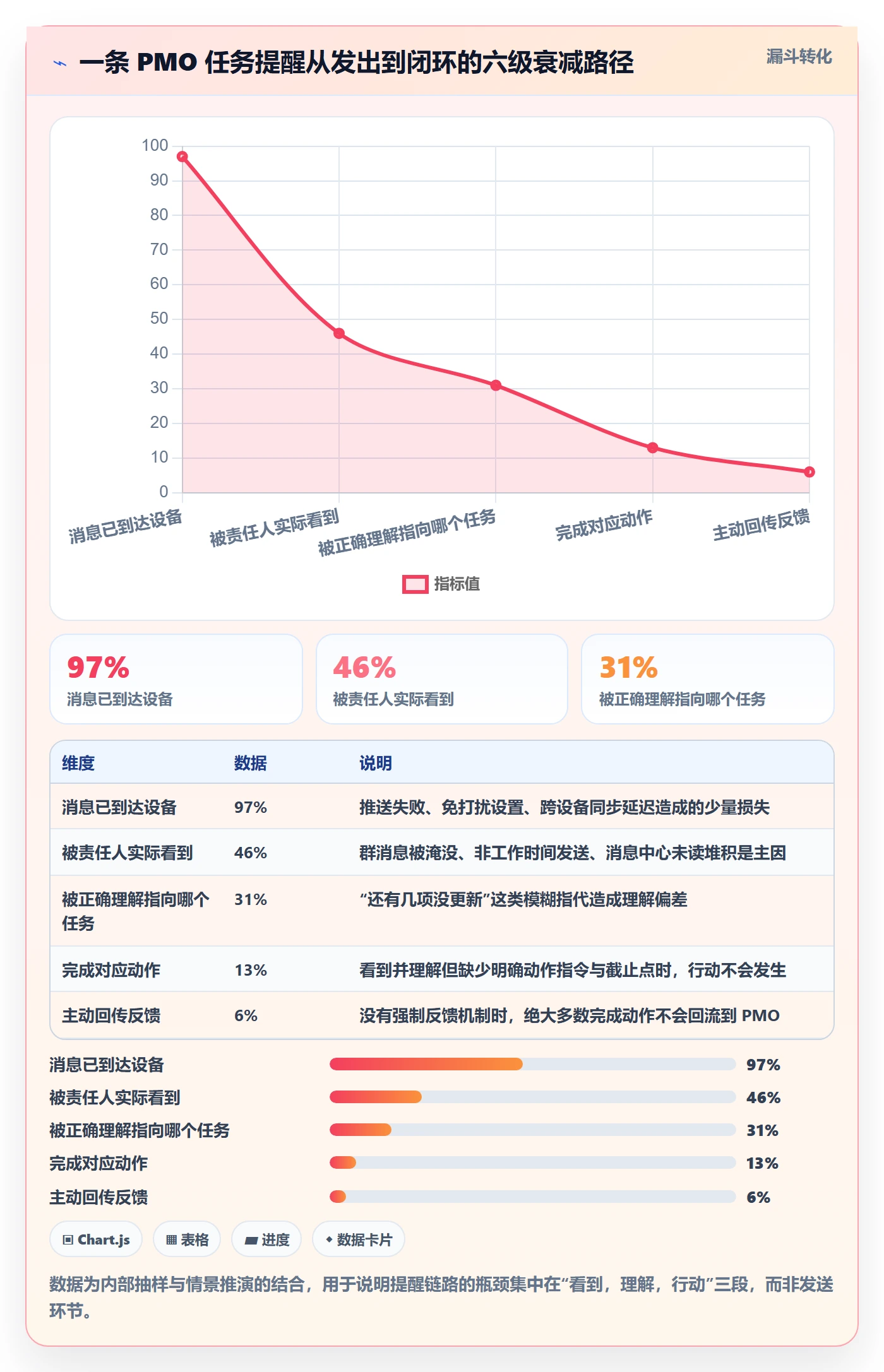

2. 提醒链路的六级衰减模型
我把一条提醒从发出到闭环拆成六段:发出 → 到达 → 看到 → 理解 → 行动 → 反馈。每一段都有衰减,而且衰减幅度差别很大。
大多数 PMO 的注意力全在“发出”和“到达”这两段,因为这两段是工具能报出来的指标:发送成功率 99.8%、送达率 100%。但真正吃掉响应率的是中间三段,尤其是“看到”和“理解”。

3. 为什么 PMO 的任务提醒格外难
如果是部门经理给下属派活,提醒的难度会低很多,因为存在明确的汇报关系和考核抓手。PMO 的特殊性在于三件事同时发生。
跨部门。PMO 提醒的对象里,很大比例是平级甚至更高层级的业务、研发、测试负责人。你没有任何直接的考核权,提醒的权威性来自流程规定和上级授权,一旦这两者不清晰,提醒就退化成“建议”。
跨层级。给执行同学发的提醒和给部门负责人发的提醒,目的完全不同。前者要具体到任务和动作,后者要具体到风险和决策点。用同一套文案发给两个层级,两边都觉得不对味。
跨工具。现实里几乎没有哪个组织只有一套工具。需求在 A 平台、开发任务在 B 系统、测试缺陷在 C 工具、汇报在群里。PMO 往往是那个“最后一个知道全貌的人”,提醒时天然信息不全。
4. PMO 常见的三种提醒形态及代价
我观察下来,PMO 的提醒基本落在三种形态里,各有各的代价。
- 广播型:在大群 @所有人,成本最低,覆盖最广,但精准度最差,也最容易培养“这条消息跟我无关”的群体免疫。
- 点对点型:私聊每一个人,精准度高,但 PMO 的时间成本极高,一个 200 人组织里,PMO 每天可能有 2,3 小时耗在逐条催促上。
- 系统规则型:交给工具按规则自动推送,规模化的唯一可行路径,但如果规则设计得粗糙,会批量制造噪音。

三、拆解六个常见误区
在讲原则之前,先把坑指出来更有用。以下六条是我在团队里最常看到、也最容易自我说服的误区。
1. 误区一:渠道越多,触达越好
很自然的想法是,群消息 + 私聊 + 邮件 + 短信全覆盖,总有一条能看到。实际结果相反。渠道叠加带来的不是触达提升,而是同一信息的多重打扰,最终触发的是“选择性忽略”,用户学会只盯某一个渠道,其余全部屏蔽。
更麻烦的是,渠道一多,责任就分散了。被提醒者心里会想“反正还有别的渠道会通知我”,行动的动力反而下降。

2. 误区二:提醒频率越高,存在感越强
存在感和反感之间只有一线之隔。同一条任务在 24 小时内被提醒三次,前两次可能有效,第三次开始,接收者的心理动作从“我要处理”变成“又来了”。
更关键的是频率会训练出错误的应对方式。当提醒高频且无差别时,最理性的个人策略就是“等最后一条”,因为前面的都不重要。这一点我在第六部分的冷却实验里有具体数据。
3. 误区三:提醒文案越客气越好
“辛苦各位”“麻烦尽快”“谢谢配合”这类表述,看起来维护了关系,实际上削弱了信息密度。真正需要传达的是:哪个任务、谁负责、什么时候前、要做什么动作、不做会怎样。客气话占掉了前半句,关键信息被推到后面,反而更容易被跳过。
我的判断是:提醒文案的第一要务是消除歧义,第二才是维护关系。关系靠长期的流程可靠性和尊重对方时间来维护,不靠一条消息里的客气词。
4. 误区四:所有任务用同一套提醒规则
一个里程碑任务和一个日常事务性任务,用同一套提醒规则,是资源配置的严重错配。结果是紧急任务提醒得不够狠,普通任务提醒得太勤,两头都不满意。
5. 误区五:提醒发出去,动作就算完成
很多 PMO 的工作日志上写着“已提醒”,但没有任何后续动作。这实际上把提醒的目的从“推动事情发生”替换成了“证明我已经尽责”。一旦这种替换发生,提醒体系就变成了免责工具,而不是管理工具。
6. 误区六:把工具配置当成管理设计
这是最隐蔽也最普遍的一条。工具里有一百个开关,配置得越多,越容易产生“我已经把提醒体系设计好了”的错觉。但工具能配的只是渠道、频率、模板,它回答不了“这个任务值不值得提醒”“提醒谁最有效”“提醒之后谁负责闭环”这些管理问题。
我的经验是:工具配置最多解决提醒体系 30% 的问题,剩下 70% 是规则、权责和反馈机制的设计。先有设计,再谈配置,顺序反了就会陷入无限调参。
四、专业判断逻辑:提醒设计的五个原则
下面五个原则是我在多个团队里反复验证后沉淀下来的,它们不依赖具体工具,可以平移使用。
1. 分层原则:不同优先级走不同通道,而不是不同频率
最容易犯的错是“重要任务就多发几次,普通任务发一次”。正确做法是按优先级切换通道,而不是叠加频率。因为通道决定的是“对方在什么场景下看到”,频率只决定“看到几次”。
| 任务层级 | 判断标准 | 推荐通道 | 提醒时机 |
|---|---|---|---|
| P0 关键路径 | 延期直接影响里程碑或对外交付 | 即时消息定向推送 + 必要时电话 | 截止前 24 小时 + 截止后 2 小时 |
| P1 重要任务 | 延期会影响本周计划但不影响对外 | 定向推送,不进大群 | 截止前 1 个工作日 |
| P2 常规任务 | 有明确截止时间,弹性较大 | 每日汇总摘要 | 每日固定时段一次 |
| P3 事务性任务 | 无硬性截止或周期很长 | 周报附带,不单独提醒 | 每周一次 |
这张表的价值不在于具体数值,而在于它强迫你先做判断再发提醒。我见过最有效的落地方式,是要求 PMO 在发任何一条提醒前,先用一句话答出“这条属于哪一层”。答不出来,说明这个任务的优先级本身就没定义清楚。
2. 冷却原则:同一条任务需要设置最小提醒间隔

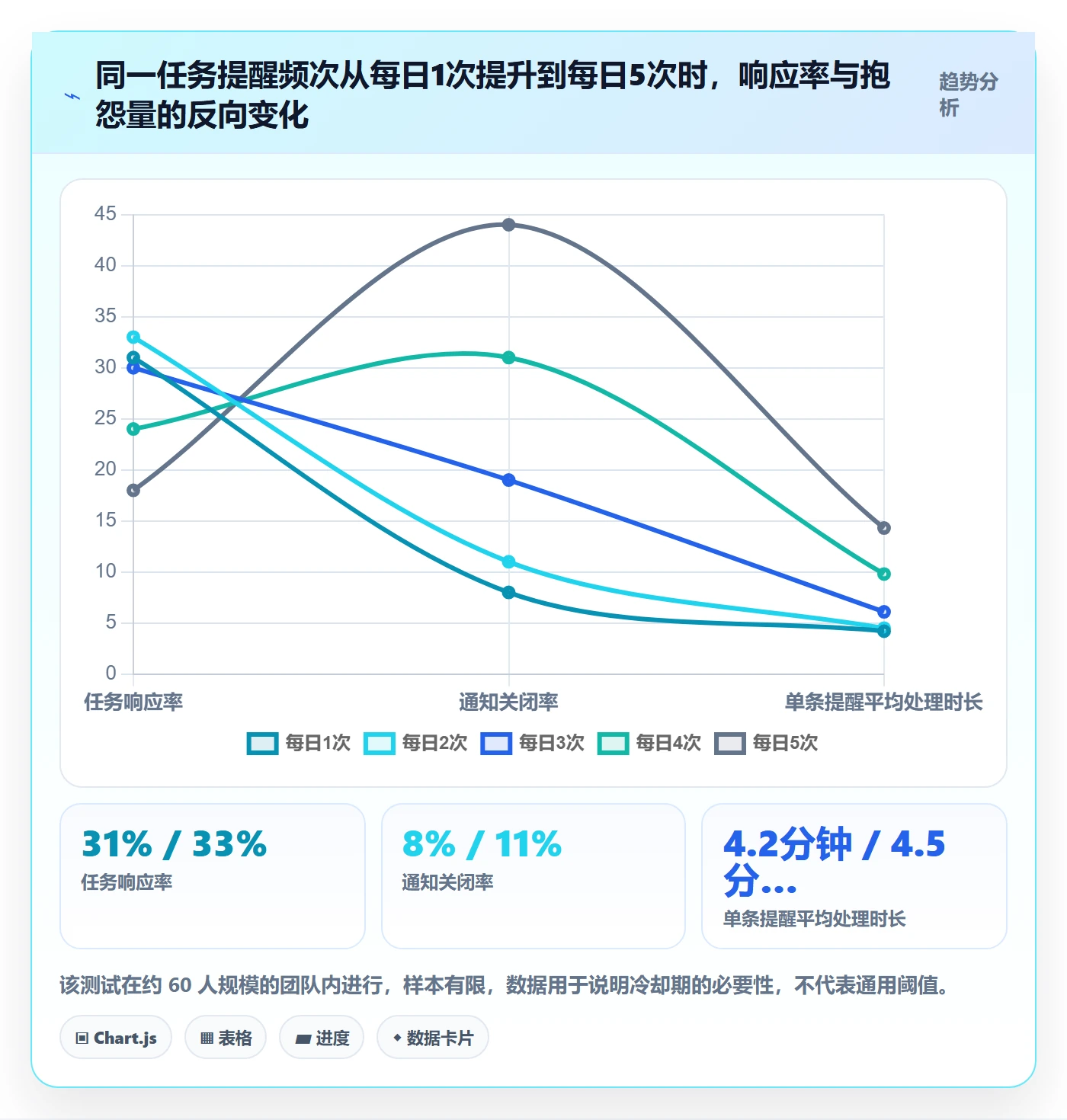

冷却期的本质是承认“反复提醒不会增加行动概率,只会增加反感概率”。我的建议基准是:同一任务的同一责任人,24 小时内不超过 2 次提醒,非工作时间不触发 P2 以下任务的提醒。
实际数据比直觉更残酷。在一次内部测试里,我们把同一任务的提醒频率从每天 3 次降到每天 1 次,响应率没有下降,反而略升,同时“通知太多”的抱怨下降了大半。

3. 信息密度原则:一条好提醒必须能独立完成任务
我判断一条提醒是否合格,用的是一个很简单的标准:接收者只看这一条消息,不需要打开任何其他系统、不需要问任何人,就知道自己要做什么。
按这个标准,一条合格的提醒至少包含六个要素。缺少任何一个,都会以“追问”的形式把成本转嫁回 PMO 自己身上。
- 任务名称:具体到可识别的颗粒度,不要用“那几项任务”
- 责任人:明确到人,不用“相关同学”
- 截止时间:带具体日期和时点,不用“尽快”
- 动作指令:说清是“更新状态”还是“提交材料”还是“确认排期”
- 不做的影响:让接收者判断优先级,通常是“会阻塞谁”
- 反馈方式:明确回哪里、回什么,闭环才有起点
下面是我常用的一条提醒模板,可以直接改造成自己工具里的通知模板变量。
[任务提醒] {任务名称}
责任人:{责任人} | 截止:{截止日期} {截止时点}
需要动作:{动作指令,如"更新任务状态为已完成"}
影响:若延期,将阻塞 {下游任务/里程碑} 的 {具体环节}
反馈方式:请在本条消息下回复"已处理"或说明阻塞原因
任务链接:{任务链接}
4. 闭环原则:没有反馈机制的提醒等于噪音
提醒发出后必须有一个明确的回收动作。这个动作可以是自动的(任务状态变更后系统自动销项),也可以是人工的(责任人回复确认)。但一定得有,否则 PMO 永远不知道提醒是否生效,只能靠下一次提醒去猜。
闭环还有一个隐性收益:它让被提醒者知道“我处理了,PMO 会看到”。这种被看见的感觉,是培养主动更新习惯的重要动力。长期只发不收的提醒体系,会让团队形成“反正我做了也没人知道”的心态。
5. 可退出原则:允许对方调整偏好,减少被强迫感
这一条最容易被忽略,但它在跨部门协作里极其重要。当被提醒者无法控制自己接收什么提醒时,他唯一的反抗方式就是关闭全部通知,这是不可逆的。
相反,如果他能调整“哪些类型的任务不需要提醒我”“哪个时间段不要推送”,他会更愿意保留核心提醒。我的建议是:P0/P1 提醒不可关闭,P2/P3 提醒允许按类型和时间段配置。这是一个既保证关键信息触达、又尊重个体节奏的平衡点。

五、从原则到落地:不同工具链下的配置思路
原则讲完,接下来是配置。我会尽量讲“配置逻辑”而不是“点击路径”,因为后者过时太快。
1. 通用配置逻辑:先定规则表,再动工具
我建议的顺序是:先用一张表把“任务层级,通道,时机,冷却,反馈方式”五列写清楚,再打开工具去映射。如果顺序反过来,先看工具有什么开关,你会被工具的默认逻辑牵着走,最后配出来的是一套“工具能实现的提醒”,而不是“团队需要的提醒”。
一个可参考的规则表结构如下:
| 配置项 | 需要回答的问题 | 常见错误 |
|---|---|---|
| 触发条件 | 什么事件触发提醒?状态变更、时间临近还是人工触发? | 把所有事件都设成触发点,导致提醒泛滥 |
| 目标人群 | 提醒责任人、关注人还是上级? | 用“项目成员”这类宽泛角色,实际没有明确接收人 |
| 发放时机 | 截止前多久、截止后多久、是否跳过非工作时间? | 只设截止前一次,延期后无人跟进 |
| 冷却设置 | 同任务同人最短提醒间隔是多少? | 不设冷却,事件触发即发送 |
| 回收方式 | 任务完成自动销项,还是需要人工确认? | 只发不收,提醒成为单向输出 |

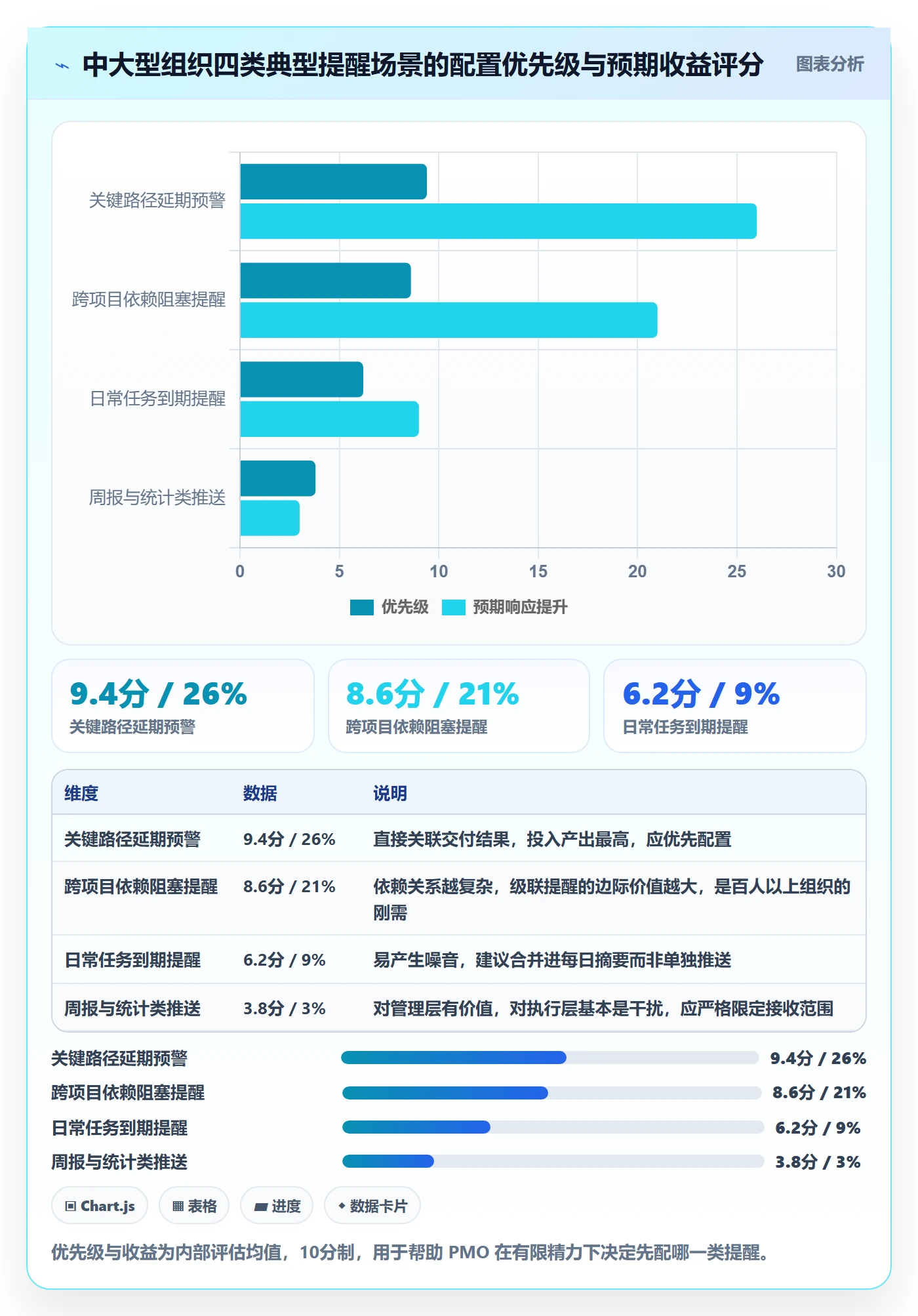

2. 以 PingCode 为例:中大型组织的提醒分层落地
PingCode 主要服务中大型企业及一百人以上的组织,这个定位决定了它的提醒能力必须解决一个核心矛盾:组织越大、项目越多,越需要自动化提醒,但自动化越强,噪音风险也越高。我在几个百人到千人规模的团队里接触过它的通知机制,有几个配置思路值得展开。
(1)按工作项类型和优先级建立差异化触发
中大型组织里,需求、任务、缺陷、测试用例往往走不同的流程。这套流程的价值在于,它天然提供了分层的抓手,你不需要额外的管理动作,就能让“缺陷的严重程度”“需求的优先级”直接决定提醒走哪个通道。
我的建议是把 P0/P1 的触发点设成“状态变更即通知责任人 + 截止前提醒”,把 P2/P3 收进每日摘要。这样做的好处是提醒总量能被压缩一个数量级,而关键路径上的响应速度不受影响。
(2)利用工作项关联关系做级联提醒
这是中大型组织特别需要的能力。一个需求的延期会阻塞下游三个任务,如果只提醒需求责任人,阻塞不会自动解除。理想配置是让阻塞关系成为提醒链的一部分:上游延期时,下游任务的关注人收到一条“你的任务前置条件已延期”的提示。
这类提醒的价值远高于“你的任务快到期了”,因为它提供的是决策信息,而不只是时间信息。
(3)私有化部署场景下的提醒合规边界
支持私有化部署这一点,对强合规行业(金融、制造、政企)的 PMO 意义不小。因为通知策略往往涉及数据外发边界:哪些字段可以出现在消息推送里、能不能推到个人移动设备、日志留存多久,这些在公有云环境下经常是硬约束。
私有化之后,这些规则可以由组织自己定义。但我要提醒的是:自由度提升的同时,责任也转移到自己身上。我见过一个团队把所有工作项标题都推到个人手机,结果标题里带了客户名称和项目代号,反而制造了新的合规风险。提醒内容的字段级控制,需要在配置阶段就想清楚,而不是等出事再收。
(4)从 Jira 迁移时的提醒规则映射
如果团队原来在 Jira 上,迁移过程中最容易出问题的不是数据本身,而是通知规则。两边的默认逻辑不完全一样,直接迁移容易出现“原来会提醒的现在不提醒了”或者“原来不提醒的现在天天推”。
我的做法是:迁移前先导出原有的通知方案清单,把每条规则对应到新平台的哪个配置项,逐条确认。这个动作大概花半天,但能避免迁移后一周内的协作混乱。PingCode 在这一点上提供了平滑迁移的支持,属于国产替代场景里比较务实的选项,但迁移后的规则复核仍然必须由 PMO 自己做,工具替不了。

3. 没有专业工具时,最小可行方案怎么做
不是所有团队都上得了完整平台。如果你手上只有即时通讯工具加一个表格,也能搭出可用的提醒机制,代价是 PMO 的人力投入会更高。
- 用表格建立唯一任务清单,包含任务名、责任人、截止时间、状态、下游依赖五列,这是所有提醒的数据源。
- 设定两个固定的推送窗口,比如每天上午十点和下午四点,集中处理当天到期和已延期的任务。
- 用固定模板逐条发送,不要发汇总式提醒,避免前面提到的指代失效。
- 建立回收机制,责任人必须在原消息下回复,PMO 每天更新表格状态。
- 每周做一次提醒复盘,统计哪些任务被提醒超过两次仍未处理,这类任务往往不是忘记,而是有更深层的阻塞。
这套方案的上限大概是五十人规模。超过之后,PMO 的时间会迅速被提醒工作吃满,这时候必须考虑工具化,而不是靠加人解决。
六、案例与数据观察:一次提醒体系改造的复盘
这一部分我讲一个完整案例,数据来自我参与的、一个约三百人规模研发组织的六个月改造跟踪。样本非随机,结论只代表我接触过的组织,请当作参考而非基准。

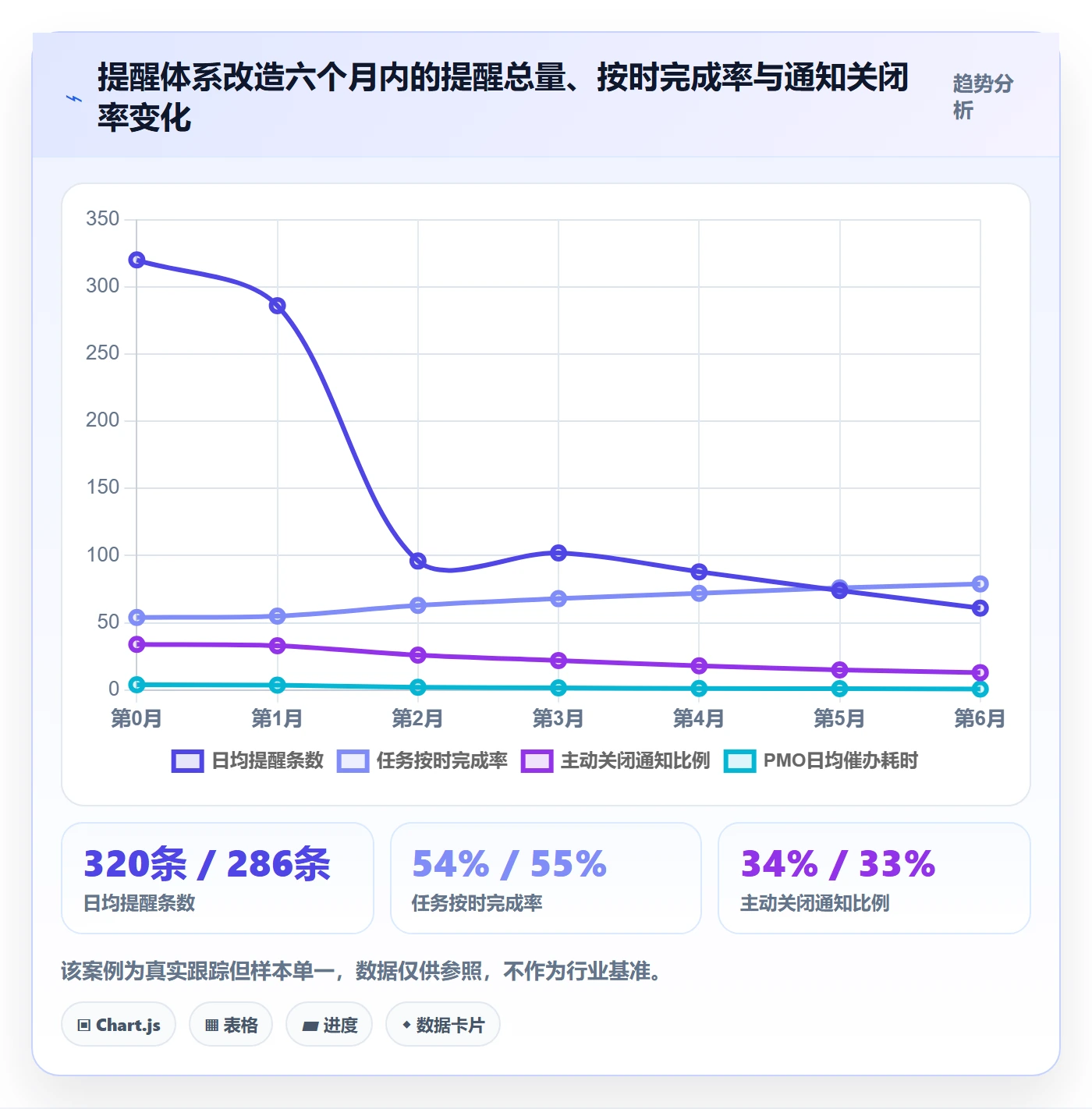

1. 改造前的基线
改造前,这个组织的状态是:全平台日均发出提醒约 320 条,其中群发类占 62%;任务平均按时完成率 54%;PMO 团队 3 人,日均约 4 小时用于提醒和催促;成员中主动关闭任务通知的比例约 34%。
最直观的一个信号是:PMO 负责人在访谈里说“我们现在最大的工作量就是催活”。这句话本身就是问题定位,如果 PMO 的主要工作时间花在催活上,说明提醒体系没有承担起它应该承担的过滤和驱动职能。
2. 具体改了什么
改造分三步,没有一次性全改,这也是我的建议:提醒体系调整会直接影响协作节奏,必须小步验证。
(1)第一步:任务分层与降噪
把所有在途任务按四级分层,取消 P2/P3 的即时推送,改为每日两次摘要;P0/P1 保留定向推送,但增加冷却限制。这一步上线两周,日均提醒量从 320 条降到 96 条。
(2)第二步:模板标准化与闭环建立
统一提醒模板为前述六要素结构,同时把所有提醒的回收方式改成“任务状态变更自动销项”。这一步的关键是让 PMO 从“催活的人”变成“看板的人”,不再需要逐条追问。
(3)第三步:开放偏好配置
允许成员自行配置 P2/P3 提醒的接收时间和类型,但 P0/P1 不可关闭。这一步是让之前关闭通知的 34% 成员有回归的路径。

3. 一个失败的反例:激进减提醒
同一时期我还见过一个相反的做法。另一个团队听说“提醒太多会让人反感”,决定一周内把提醒砍掉 80%,只保留里程碑级提醒,理由是“让团队自主驱动”。
结果三周后按时完成率从 58% 掉到 41%,PMO 被迫恢复提醒,但恢复之后响应率只有改造前的一半左右。原因是团队成员在这三周里形成了新的心理契约,“这个事好像不那么重要了”。提醒体系的信任一旦被打破,重建成本远高于逐步优化的成本。
这个反例的教训很明确:降噪要渐进,而且降的应该是低价值提醒,不是总量。先把 P3 砍掉、把 P2 合并,观察两周,再决定下一步,而不是一刀切。
七、不同情况下的行动建议
提醒方案没有通用答案,但有清晰的推演路径。下面按组织规模和协作形态给出建议。
1. 十人以下团队
这个规模不建议上复杂提醒体系。人少的时候,面对面的信息传递效率远高于任何系统。我的建议是只做两件事:一个共享的任务看板,一个固定的每日站会同步。提醒可以完全省略,或者只在任务逾期超过一天时由负责人直接口头沟通。
在这个阶段过度设计提醒,反而会消耗团队的注意力。工具化是为了解决规模问题,没有规模就不需要解药。
2. 三十到一百人团队
这个区间是提醒体系开始产生价值的起点。建议建立两级提醒:关键任务走定向推送,常规任务走每日摘要。PMO 或项目管理负责人每天固定一个时间窗口处理提醒与回收,控制在 1 小时以内。
这个阶段最容易犯的错是把所有任务都设为关键任务,结果退化成全员群发。建议设一个硬约束:进入定向推送的任务不超过在途任务总数的 20%。超出就说明优先级判定出了问题。
3. 一百到五百人、多项目并行
这个区间必须依赖平台化工具。核心诉求是三件事:跨项目依赖能自动形成级联提醒、提醒规则可以按项目模板复用、提醒数据能被统计出来用于优化。
这个规模下,PingCode 这类面向中大型企业的平台优势比较明显,多项目并行时的依赖关系可视化、工作项类型的差异化流程、以及私有化部署选项,都是这个阶段会真实用到的能力。特别是从 Jira 迁移过来的团队,工作项字段和状态的映射能省掉大量重建成本。
同时,这个阶段一定要建立提醒健康度的月度复盘机制。看四个指标:日均提醒量、任务按时完成率、通知关闭率、二次追问率。这四个指标任一项恶化超过两周,就说明规则需要调整。
4. 五百人以上或强合规行业
这个规模下,提醒已经不只是效率问题,还涉及数据边界和权限。建议由 PMO 联合 IT 与法务共同定义通知策略:哪些字段可以外发、可以推到哪些终端、日志留存多久、离职人员的历史提醒如何处理。
技术上优先考虑支持私有化部署的方案,因为通知内容的字段级控制、审计日志的完整性,在公有云环境下往往受限于平台能力。这不是技术偏好,而是合规要求决定的。
5. 远程与跨时区团队
远程团队的提醒策略和坐班团队有两个根本差异。第一,非工作时间的边界更模糊,因此需要更严格的发送时段限制,建议把推送集中在接收者的本地工作时间内。第二,缺少线下偶遇带来的非正式同步,因此提醒的信息密度要更高,因为接收者没有其他渠道补全上下文。
跨时区还有一个特殊处理:涉及多时区的关键任务,提醒应该按接收者本地时间折算截止时点,而不是统一按总部时间。这一条看似细节,实际能显著减少“我以为还有一天”这类误解。

八、不同情况下的取舍
提醒体系里的每一个决策都是取舍,没有两全方案。把取舍想清楚,比找到一个“标准答案”更有用。
1. 触达率与打扰感之间的取舍
这是最根本的一对矛盾。想要 100% 触达,就得接受高频、多渠道、强提醒;想要低打扰,就得接受一部分提醒会被错过。我的判断是:对关键路径任务,优先触达;对常规任务,优先不打扰。这条原则一旦确立,大部分配置争议都能自动解决。
2. 统一规则与个性化偏好之间的取舍
统一规则便于管理,但会牺牲个体适配;个性化偏好体验更好,但会带来配置复杂度和统计口径不一致。折中方案是分权限处理:关键任务由组织统一规定,非关键任务交由个人配置。这样既保住了关键信息的确定性,也给了个人调整空间。
3. 自建提醒与采购平台之间的取舍
自建的优势是贴合度高、数据完全自主,代价是维护成本和功能迭代速度。采购的优势是成熟度、持续更新和生态集成,代价是数据边界受平台约束、深度定制受限。我的经验分界线大致在一百人:低于一百人,采购或轻量方案更划算;超过一百人且流程有特殊性,再评估自建的投入产出。
4. 私有化部署与云端服务的取舍
私有化的代价不只是采购成本,还包括运维人力、版本升级、灾备建设。它换来的核心是数据可控与合规确定性。如果组织所处行业对数据出境、日志留存有硬性要求,这个交换是必要的;如果没有,很多团队会低估私有化带来的长期运维负担。
5. 自动化提醒与人工介入之间的取舍
自动化解决规模,人工解决判断。我的建议是:把所有可规则化的事情交给自动化,把所有需要判断的事情留给人。具体来说,到期提醒、状态变更通知、依赖阻塞提示应该全自动;跨部门争议、优先级冲突、反复提醒无效的任务,必须由 PMO 人工介入。
常见的错误是用自动化去处理需要判断的问题,比如设定一条“任何人延期就自动提醒其上级”的规则。这类规则在字面上很有效,实际会迅速摧毁团队对提醒体系的信任。

九、常见问题解答
以下是 PMO 在搭建提醒体系时问我最多的问题。我尽量给出判断框架,而不是唯一答案,因为答案高度依赖你的组织情境。
1. 提醒发得太频繁,团队反感怎么办?
先做诊断,不要直接减量。把最近两周的提醒按类型统计,看三类占比:常规任务提醒占比、无明确动作指令的提醒占比、同一任务被提醒三次以上的占比。这三类通常能占总量的一半以上,砍掉它们就能解决大部分反感,而不影响关键触达。
减量的方式是分层和合并,而不是简单降低频率。把 P2/P3 合并进每日摘要,是性价比最高的一步。
2. 跨部门任务提醒,对方不响应怎么处理?
跨部门不响应的根因通常不是忘记,而是优先级冲突或权责不清。PMO 的提醒只能解决“不知道”,解决不了“不认账”。
我的建议是升级路径要清晰:第一次提醒走常规通道并明确记录;第二次提醒时同步对方直接上级,并说明对整体交付的影响;第三次则进入项目例会或风险清单,作为正式问题处理。关键是让升级规则事先被各方知晓,而不是临时找领导施压,后者会快速消耗 PMO 的跨部门信用。
3. 如何判断提醒策略是否有效?看哪些指标?
我会看四个核心指标,按重要性排序如下。
- 任务按时完成率:最终结果指标,但不能只看它,因为它受很多因素影响
- 二次追问率:反映提醒的信息密度是否足够,这个指标最直接指向提醒质量
- 通知关闭率:反映打扰感的累积,是预警指标
- 日均提醒量:反映体系是否在收敛,长期应该是缓慢下降的
建议每月统计一次,并且看趋势而不是单点值。单月波动可能来自项目节奏变化,连续两个月的同向变化才值得行动。
4. 远程团队和坐班团队的提醒策略有什么区别?
主要有三点差异。第一,发送时段需要按接收者本地时间控制,不能用统一时间。第二,提醒的信息密度要更高,因为远程缺少线下补全上下文的机会。第三,闭环要求更严格,远程环境下没有“路过工位顺便问一句”这种兜底方式,反馈机制必须显式设计。
5. 提醒内容涉及敏感信息,如何合规处理?
核心原则是字段级控制:决定哪些字段可以出现在推送消息里。我的建议是推送内容只包含任务编号、动作指令和截止时间,具体业务描述通过链接跳转到系统内查看。这样即使消息被转发或截图,敏感信息的外泄面也可控。
同时要注意通知日志的留存策略,以及是否有数据出境的可能。涉及法规的具体要求,建议由法务给出明确意见,不要凭经验判断。
6. 领导要求“所有任务都要提醒”,怎么办?
这类要求通常来自对失控的担忧,而不是真的需要看到每条提醒。直接反驳效果不好,更有效的做法是用数据回应:给出“全量提醒”下的通知关闭率变化曲线,再给出分层后的响应率对比。
我通常的建议是折中方案:所有任务都进入可见的每日摘要,但只有关键任务触发即时提醒。领导的掌控感来自“能看到”,而不是“每条都推”,这两件事可以分开满足。
7. 用了工具还是靠人肉催,问题出在哪?
大概率出在闭环环节。工具能自动发出提醒,但如果没有自动销项机制,PMO 就永远不知道哪些已经处理,只能靠人工核对,最终退回到逐条追问。
诊断方法很简单:统计一下你们发出的提醒里,有多少是“可以自动判断已完成”的。如果这个比例低于 60%,说明工具只承担了发送,没有承担回收,人肉催是必然结果。
8. 提醒应该由系统发,还是由 PMO 发?
我的判断是按信息类型分。规则化、结构化、周期性的提醒,全部交给系统,把 PMO 的时间省出来;涉及优先级判断、跨部门协调、风险升级的提醒,必须由人发,因为这类提醒的价值在于“有人在对这件事负责”这个信号本身。
最糟的组合是相反的:系统在发需要判断的提醒,人在发本该自动化的提醒。
十、结语:提醒的终点,是不需要提醒
回到最开始那个数字,8% 的响应率。它之所以低,不是因为提醒发得不够多,而是因为那 4,730 条提醒里,大量内容不指向具体动作、不包含完整信息、不要求明确反馈。它们完成了“发送”,但没有完成“推动”。
我在这篇内容里想传递的核心判断是:PMO 的任务提醒是一项管理设计,它的质量由分层清晰度、信息完整度、闭环回收率和偏好可控性共同决定,而不由提醒次数决定。把这句话想通,后面所有工具配置都会变得顺理成章。
如果你现在就要动手,我建议先做一件事:拉出最近两周的提醒记录,随机抽 30 条,逐条判断它包含几个要素、属于哪一层、有没有回收动作。这个动作大概花一小时,但它能让你清楚地看到自己的体系卡在哪一段。
下面是我常用的提醒体系自检清单,一共七项,每一项都只需要回答“是”或“否”。如果“否”超过三项,建议先优化再考虑换工具。
- 所有在途任务是否已按优先级分层,且进入即时提醒的任务不超过总量的 20%?
- 每一条即时提醒是否包含任务名、责任人、截止时间、动作指令、影响说明、反馈方式六个要素?
- 是否设置了同任务同责任人的最小提醒间隔(建议 24 小时内不超过 2 次)?
- 非工作时间是否屏蔽了低优先级任务的推送?
- 提醒是否能在任务完成后自动销项,而不是依赖人工核对?
- 成员是否能自行配置非关键任务提醒的接收方式与时段?
- 是否每月统计过按时完成率、二次追问率、通知关闭率和日均提醒量这四个指标?
做完这七项检查,你大概就能判断出自己缺的是规则、是工具,还是权责界定。这三种缺口的解法完全不同:缺规则就写规则表,缺工具就评估平台,缺权责就去找项目委员会把升级路径定下来。别用换工具去解决规则问题,那是绕远路。
常见问题解答(FAQ)
1. PMO任务提醒发得太频繁,团队反感甚至屏蔽通知怎么办?
我们团队十几个人,我之前怕任务漏掉,就设置了每天早晚各推一次待办,结果有人直接把我拉进消息免打扰,还有人当面跟我说“别老催”。我一开始觉得是他们不配合,后来发现连我自己看到重复提醒都会条件反射划掉。所以我想知道,提醒频率到底怎么定才不招人烦,又不会真的漏事?
先做一个判断:如果团队开始屏蔽、免打扰、或者看到提醒第一反应是划掉,说明问题不在频率数字,而在提醒没有携带新信息。可执行的做法是给提醒设置三层结构。第一层是首次触达,任务分配或状态变更时发一次,含任务名、责任人、截止时间、下一步动作,这条必须发。
第二层是到期前提醒,只对高优先级或关键路径任务发,默认在截止前24小时一次即可,普通任务不发。第三层是逾期升级,只在超过截止时间后触发,并且改变接收对象,从执行人升级到执行人加其直属负责人,而不是对同一个人重复轰炸。
判断依据看一个口径:同一任务对同一个人,超过48小时内不应有第二条内容完全相同的提醒;如果必须再提,提醒内容里要出现新的变量,比如进度已更新、依赖方已回复、截止时间已调整。提醒的收益是响应率,成本是打扰感,一旦你发现有人开始屏蔽,就说明成本已经高于收益,此时优先砍掉重复提醒,而不是加更多提醒。
2. 跨部门的任务提醒,对方不回复也不推进,PMO能做什么?
我是PMO,最难的不是给自己团队发提醒,而是提醒其他部门的人。任务明明挂在共享看板上,截止时间也写了,我发了两次提醒,对方既不回也不动,我也不好意思一直催,毕竟人家不是我下属。这种情况我到底该继续催,还是找他们领导,怎么把握这个度?
关键判断是:跨部门提醒本质上不是沟通问题,而是权责问题,PMO靠个人反复催是解决不了的。可执行做法分三步。第一步,把提醒从“人对人”改成“事对事”,提醒里不写“麻烦你尽快”,而是写清这个任务的交付物、截止时间、以及它卡住了谁的哪项工作,让延迟的后果可见。
第二步,设置一次明确的升级节点,比如逾期24小时后自动抄送双方负责人,这个规则要在项目启动时就公开说好,而不是临时搬领导,否则会被当成打小报告。第三步,如果同一部门连续两次以上逾期,就不要再单个任务催了,改为在项目例会上用数据呈现该部门的按期交付率,把问题从个人态度上升到流程层面。
判断依据可以看两个指标:首次提醒后的响应率,以及升级后的按期完成率。如果升级后仍然不动,说明问题在排期冲突或资源不足,此时要谈的是优先级重排,而不是继续加强提醒。
3. 怎么判断我的PMO提醒策略是真的有效,还是只是自己觉得在推进?
我负责项目跟进,每天都在发提醒、更新状态、催进度,感觉很忙很充实。但季度复盘的时候发现,很多任务还是靠最后关头突击完成的,甚至有些提醒发出去对方根本没看过。我开始怀疑,我做的这些提醒到底有没有用,还是只是在给自己制造“我在推进”的错觉?我需要一些能拿得出来的指标来判断。
别用“我发了多少条提醒”衡量有效性,那是工作量指标,不是效果指标。建议盯四个口径。第一,提醒触达率,也就是有多少条提醒被实际打开或已读,如果长期低于一半,说明渠道或时机选错了,不是团队不配合。
第二,首次提醒响应时长,从提醒发出到责任人首次回应或更新状态的间隔,这个数字比总完成率更敏感,能提前暴露问题。第三,按期完成率对比,把“收到提醒的任务”和“未单独提醒的任务”分组看,如果两者按期率差不多,说明你的提醒没有产生增量价值,只是噪音。
第四,逾期升级次数,这个数字应该随着提醒体系成熟而下降,如果一直居高不下,说明问题在排期或资源,不在提醒。实操上建议连续记录四周,每周统计一次,看趋势而不是看单点。一个健康的信号是:触达率稳定在七成以上,首次响应时长逐周缩短,逾期升级次数逐月下降。
如果触达率上不去,先改渠道和信息密度,不要先加提醒次数。
4. 远程团队和坐班团队的任务提醒策略,需要区别对待吗?
我们公司一半人远程、一半人坐班,之前用的是同一套提醒规则,结果远程的同事说提醒太碎、打断工作节奏,坐班的同事又说提醒太少、容易忘。我现在很困惑,到底是统一规则好,还是分开设置好,如果要分开,具体差在哪几个地方?
需要区别对待,但差异不在提醒次数,而在渠道和时机。坐班团队的优势是面对面补位,提醒可以更轻,重点放在截止前预警和例会同步上,即时通讯工具里的提醒以汇总形式发,比如每天上午一条当日到期清单,避免一条任务一次弹窗。
远程团队缺少非正式沟通,提醒要承担部分“可见性”功能,所以更适合用异步、可追溯的渠道,比如任务看板的状态更新加每日固定时间的文字汇总,把提醒变成可查阅的记录,而不是即时打断。具体差三个地方。
一是发送时机,坐班团队适合放在上班后和下班前两个固定窗口,远程团队要避开其所在时区的非工作时间和深度工作时段,并且允许个人设置免打扰区间。二是提醒形态,坐班团队可以用口头或例会带过,远程团队必须落到文字和任务状态里,否则事后无法追溯。
三是升级路径,远程团队要更早触发显性升级,因为缺少走廊里的随口一问,逾期24小时就该走书面抄送。判断依据是看两组的首次响应时长,如果远程团队明显更长,先改时机和渠道,不要简单理解为远程同事不积极。
核心关键词
文章包含AI辅助创作:消息通知最佳实践:PMO任务提醒入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/393829
读者评论
做了三年PMO,看到8%响应率这个数字真的会心一笑。我们内部也做过类似统计,群发提醒的响应率常年在10%以下。文章最有价值的是把'通知'和'提醒'分开,这个区分一旦想明白,就不会再靠加频率、加渠道来解决问题了。不过分层设计说起来容易,真正难的是拿到各层级的授权和任务优先级口径。
作为经常被提醒的一线研发,最有共鸣的是渠道叠加那一段。我们同时用群、邮件和系统推送,刚开始还每条都看,后来条件反射只扫一眼标题,实在紧急的才会去翻。关闭通知不是不想配合,而是噪音把重要信息淹掉了。如果提醒能明确到'哪个任务、几点前、做什么动作',我反而愿意看。
从流程管理角度看,冷却实验和'提醒总量应该下降'这个判断很关键。很多团队优化提醒时只看送达率和覆盖率,忽略二次追问这类隐性成本。文章把打扰感和关系损耗算进分母,是少见但正确的视角。建议补充一点:分层通道要跟任务复盘机制挂钩,否则高优先级提醒也会慢慢脱敏。
