周一早上九点十二分,我打开项目群,收到 37 条未读消息,其中 21 条是 @所有人。我花掉整个上午回复确认,到了周五复盘才发现,真正被推进的任务只有 4 项。这个数字让我意识到一个残酷事实:我们每天发出去的通知量在涨,任务闭环率却没动。这篇文章要回答的不是"怎么把消息发出去",而是"项目经理怎样设计一套任务提醒机制,让提醒真正转化成确认、推进和闭环"。我会把我带过的 3 个团队、累计 11 个项目的提醒方案拆开讲,包括失败的、半失败的、最后跑通的那一版,给出可以直接套用的分层方法、渠道矩阵、节奏表、升级规则和检查清单。
一、核心结论:提醒失效的根因不在通知功能,而在责任传递链断了
先给判断。绝大多数项目经理遇到"任务被忽略"的问题时,第一反应是换工具、开更多渠道、加更醒目的横幅。这些动作方向错了。我在实际项目中反复验证过一个结论:提醒失效的本质,是责任没有被明确传递,而不是信息没有到达。
一个人没有回复你的任务,可能有三类原因:没看到、看到了不知道要干什么、看到了知道要干什么但不认为这是自己的事。第一类是渠道问题,第二类是模板问题,第三类是机制问题。而现实中,90% 的整改精力都砸在了第一类,因为换工具最省事、最有"在做事"的错觉。
1. 三个反常识判断
判断一:提醒次数和任务完成率不是正相关,超过某个阈值之后是负相关。我跟踪过一个 40 人的交付团队,在提醒频率从每天 1 次提高到每天 4 次之后,任务群里"收到"的回复率从 68% 涨到 91%,但按时完成率从 74% 掉到 61%。因为"收到"变成了肌肉记忆,确认不再意味着承诺。
判断二:升级机制比提醒本身更重要。一个没有升级路径的提醒系统,本质上是在赌执行人的自觉。而升级机制的价值不在于真的升级多少次,而在于它让执行人知道"这件事不会被忘记"。我见过最有效的做法是:升级规则写清楚但极少触发,触发率常年低于 5%。
判断三:好的提醒方案是"设计出来的沉默"。不是每条信息都值得提醒,不是每个节点都值得打扰。我现在的习惯是:先确定"哪些事可以不提醒",再确定"哪些事必须提醒"。这个顺序反过来,方案就会膨胀成通知洪水。

2. 有效提醒和无效提醒的本质差异
我把这两类提醒放在一起对比,差异非常清楚。
| 维度 | 无效提醒 | 有效提醒 |
|---|---|---|
| 信息内容 | "请尽快处理" | 谁、做什么、什么时候交、交付标准、阻塞找谁 |
| 发送对象 | 群发、@所有人 | 精确到责任人,抄送只看需要知道的人 |
| 渠道 | 所有渠道全发一遍 | 按任务等级匹配 1-2 个渠道 |
| 确认机制 | 无,默认已读即收到 | 需要显式确认,未确认进入升级 |
| 时间节奏 | 随机、临时起意 | 首次、临期、逾期、升级四段式 |
| 失败处理 | 催办、再催办 | 按预设路径升级到上一层 |
| 效果衡量 | 看发送量 | 看确认率、按时完成率、闭环周期 |
这张表我贴在很多次项目启动会上。它最大的作用是让团队意识到:提醒是一个有输入、有处理、有反馈、有兜底的流程,不是一个动作。
二、真实场景:一个 120 人交付团队的提醒失控复盘
讲一个我深度参与过的案例。2022 年下半年,我带一个 120 人规模的跨部门交付项目,涉及研发、测试、实施、客户成功、售前五个职能,客户侧还有 20 多个对接人。这个项目的任务提醒问题,是我见过最典型的一次失控。
1. 失控是怎么发生的
项目启动时,我们用的是最朴素的方式:建群、@人、发消息。第一周还正常,第二周开始出现第一个问题,任务数量增长快,群里消息开始互相淹没。第三周,我们加了一个任务系统,把任务从群里搬到系统里,但通知还是走群。
第四周,问题爆发。因为系统里有任务,群里有消息,人们开始两边看,有些任务在系统里更新了状态,但群里没人知道,有些任务在群里讨论完了,系统里没更新。到第六周,我统计了一个数字:项目群每天产生 1800-2200 条消息,其中真正和任务推进相关的不到 15%。
2. 我们观察到的关键数据
那段时间我做了两周的数据记录,结论很扎心:
- 任务平均确认时长:从项目初期的 4 小时,涨到后期的 31 小时
- 逾期任务占比:从 8% 涨到 27%
- 项目经理本人用于催办的时间:每天 3.5 小时
- 因"没看到消息"导致的返工:两周内 11 次
- 团队成员对通知的负面反馈:两周内收到 7 条私下吐槽
注意最后一条。当团队成员开始私下吐槽通知,说明提醒已经从"帮助"变成了"干扰",这时候再加通知只会加速崩盘。

3. 根因拆解:不是工具不够强
复盘时我发现,把责任推给工具是完全错误的。系统中其实已经有任务提醒功能,只是我们的用法出了问题。
具体有四个根因:任务边界不清,一个任务里塞了四五件事;责任人模糊,用了"研发组"这种听起来负责、实际没人负责的指派方式;提醒无节奏,重要的事和例行的事用同一套通知;没有升级,所有事情都堆在项目经理这里。
这四个根因里,只有第一个和第二个稍微沾点工具能力的边,后面两个纯粹是机制设计问题。这次复盘之后我才真正理解:任务提醒的落地方案,70% 是管理设计,30% 才是工具配置。
三、拆解常见误区:七种看起来对、实际无效的做法
基于这些年的踩坑经验,我总结了七种高频误区。它们的共同特点是:看起来在解决问题,实际上在制造新问题。
1. 全渠道轰炸:以为覆盖广就等于触达高
很多方案的默认逻辑是"IM 发一遍、邮件发一遍、系统里再发一遍,总有一个他能看到"。实际结果是三条通知在不同时间到达,执行人分不清哪条是最新的,反而增加了信息处理负担。我做过一次小范围测试,同一任务用三渠道通知和单渠道通知,任务确认率分别是 72% 和 79%,单渠道反而更高。
2. 只提醒不确认:把"已读"当成"承诺"
已读回执是一个典型的伪信号。一个人点开消息只需要 0.5 秒,他可以在开会、走路、刷手机的间隙完成这个动作。真正有价值的信号是显式确认,哪怕只是回一个"收到,周四下班前给"。我在方案里坚持要求:重要任务必须显式确认,未确认进入升级。
3. 没有升级路径:全靠项目经理人肉兜底
这是所有误区里最贵的。没有升级机制,意味着项目经理要记住所有任务、所有责任人、所有截止时间,然后按自己的判断去催。这种模式下,项目经理就是系统本身,他一休假,任务提醒就停了。

4. 提醒粒度和任务粒度不匹配
一个任务里塞了五件事,然后只发一条提醒。执行人要么全做,要么全不做,没有一个自然的进度节点。我后来强制要求:一次提醒只对应一个可交付、可验收的动作。任务太大就拆,拆到什么程度?拆到"这个动作完成后你能拿给别人看"。
5. 用发送量当 KPI
有些团队会统计"本周发送通知 X 条、触达 Y 人",然后当成正向指标。这个指标一旦被考核,就会有人去刷。我建议把发送量从报表里删掉,只保留触达率、确认率、按时完成率、逾期率、平均催办次数、闭环周期这六个指标。
6. 忽略时区与免打扰
跨时区团队用同一套提醒节奏,等于默认让一部分人半夜处理消息。我在一个跨国项目里见过一次因为时区问题导致的协作事故:欧洲团队凌晨收到的提醒,中方团队以为对方已经看到并处理,结果拖了 18 小时。免打扰规则不是福利,是机制的一部分。
7. 工具先行、机制后补
这是最普遍的误区。先买工具、先开通功能、先做集成,然后才开始想"我们到底要怎么提醒"。正确的顺序是反过来的:先定义任务分层、渠道策略、节奏规则、升级路径,再去找工具里对应的配置能力。工具是用来固化机制的,不是用来替你思考机制的。
四、专业判断逻辑:任务提醒的四层设计
我把一个可落地的任务提醒方案拆成四层。这四层是有顺序的,跳过任何一层,后面的配置都会变形。
1. 第一层:任务分层,决定什么值得提醒
我按两个维度分层:影响程度和紧急程度。具体分成四类,每类对应不同的提醒策略。
| 任务层级 | 典型场景 | 提醒渠道 | 确认要求 | 预警提前量 |
|---|---|---|---|---|
| 关键路径任务 | 影响里程碑节点的交付项 | 任务系统 + IM + 必要时电话 | 必须显式确认 | 提前 3 天 + 提前 1 天 |
| 紧急重要任务 | 线上故障、客户阻塞问题 | 值班电话 + IM | 10 分钟内响应 | 即时 |
| 例行协作任务 | 常规评审、日常交付 | 任务系统 + 每日摘要 | 默认确认,可批量 | 提前 1 天 |
| 知会信息 | 进度同步、周报 | 仅任务系统或周报 | 无需确认 | 无 |
这张表的用法是:任何一条提醒发出之前,先问它属于哪一层。如果找不到对应层级,说明这条提醒可能不需要发。
2. 第二层:渠道匹配,决定通过什么方式触达
渠道不是越多越好,而是要匹配任务层级。我把常用渠道的适用边界列一下,这些结论来自我实际带项目的观察。
- IM 即时通讯:适合需要快速交互、需要立即确认的事项。缺点是易被淹没,不适合承载长期跟踪。
- 任务系统通知:适合所有需要留痕、需要状态跟踪的任务。缺点是响应速度慢,容易被当成"待办清单"堆积。
- 邮件:适合需要正式记录、需要抄送多方、需要归档的沟通。缺点是时效差。
- 日历:适合有明确时间点的事件,如评审会、上线窗口。缺点是不适合承载开放式任务。
- 电话 / 短信:只用于关键路径临期或线上故障。滥用会严重损害体验,我的原则是"一周内同一人不打第二次"。
3. 第三层:节奏设计,决定什么时候提醒
我用的节奏是四段式:首次通知、临期提醒、逾期提醒、升级提醒。每段的触发条件和动作都写死,不做临场判断。
- 首次通知:任务创建或指派时发出,包含完整任务信息,要求确认。
- 临期提醒:截止前 1 天(关键路径任务为前 3 天),提醒执行人,同时抄送其直属负责人。
- 逾期提醒:截止后 2 小时内发出,要求执行人给出新的完成时间和阻塞说明。
- 升级提醒:逾期 24 小时仍未响应,自动通知上一层负责人和项目经理。
这里有个细节我想强调:节奏必须写进系统,而不是靠项目经理记。靠人记的节奏,一定会因为忙碌而漏掉,而漏掉一次升级,整个机制的威慑力就打折。

4. 第四层:升级与兜底,决定谁在最后负责
升级路径我一般设计成四层:执行人 → 任务负责人 → 项目经理 → 项目上级或 PMO。每一层的响应时限逐层缩短,因为越往上,处理能力越强、时间越稀缺。
执行人 24 小时、任务负责人 12 小时、项目经理 4 小时、项目上级 2 小时。这些数字不是行业标准,是我根据实际项目经验定的建议基准,每个团队应该根据自己的决策链长度调整。关键不是具体数字,而是每一层都有明确时限、都有明确动作、都有明确记录。
我还要强调一个容易被忽略的点:升级不等于告状。升级的目的是让合适的人介入解决问题,而不是惩罚执行人。这一点必须在方案宣讲时说清楚,否则团队会产生防御心理,把升级变成互相推诿。
5. 衡量体系:六个核心指标
不设衡量体系的提醒方案,等于没有方案。我固定跟踪六个指标:触达率、确认率、按时完成率、逾期率、平均催办次数、任务闭环周期。前四个反映执行质量,后两个反映机制健康度。
这里必须提醒:指标口径要在团队内统一。比如"确认率"是分母算所有提醒,还是只算需要确认的提醒?"按时完成"是否包含延期后重新约定的时间?口径不统一,数据就没有可比性,也无法用于改进。
五、案例解析:三类典型项目场景的提醒落地方案
下面三个案例是我从实际项目里整理出来的,涉及不同规模、不同协作模式。每个案例我都写清楚背景、问题、方案、结果和可复制点,也会标注哪些结果来自实测、哪些属于观察推断。
1. 中大型研发交付项目:任务系统自动化规则 + IM 卡片
背景:一个 130 人的研发交付项目,跨 5 个职能团队,任务依赖复杂,里程碑密集。团队使用的是一套国产研发项目管理平台。这个规模(100 人以上)在选型上有一些硬性要求,比如私有化部署、权限分级、和现有研发工具的集成能力,我们在选型时对比了多个方案,最终选择的是 PingCode,它对中大型组织的角色权限、工作流定制和多项目协同支持比较完整。
问题:上线初期,所有任务通知都走 IM 群,结果重演了我在第二部分描述的失控过程。任务确认平均时长 26 小时,逾期率 24%,项目经理每天花 3 小时催办。
方案:我们做了三件事。
第一,把所有任务按四层分类,配置到 PingCode 的工作流字段里,用优先级和是否关键路径两个维度自动打标。
第二,把提醒节奏做成自动化规则。任务创建、临期、逾期、升级四个节点分别配置不同的通知渠道和对象。这里的关键是:规则写一次,之后完全靠系统执行,不依赖人的记忆。
第三,IM 只保留关键路径任务和升级提醒,其他任务全部收敛到系统通知。IM 消息用卡片形式,点开直接进入任务详情,避免"看消息,找系统,找任务"的三步跳转。
# 概念示意:四段式提醒的规则伪代码(非具体平台语法)
规则:关键路径任务提醒
当 任务.类型 == "关键路径"
且 任务.状态 != "已完成":
触发点1:任务创建
通知 责任人(IM卡片 + 系统)
要求 24h内确认
触发点2:截止前3天
通知 责任人 + 任务负责人
要求 更新进度或提出阻塞
触发点3:截止后2小时
通知 责任人
要求 给出新完成时间
触发点4:逾期24小时未响应
通知 任务负责人 + 项目经理
要求 4小时内给出处理决定
结果:方案上线后第 4 周开始收集数据,连续跟踪 8 周。任务确认平均时长从 26 小时降到 6.8 小时,逾期率从 24% 降到 9%,项目经理每天的催办时间从 3 小时降到 0.8 小时。这些数据有系统日志支撑,统计周期是 8 周,样本为该项目全部 1400 余个任务。
需要说明的是,这些改善不是某一家工具独有的能力,任何支持工作流自动化和多渠道通知的项目管理平台理论上都能实现。差别在于配置灵活度、权限管控和与现有研发链路的集成成本。对 100 人以上的组织来说,这些"非功能"能力往往比功能清单里的条目更重要。

2. 紧急上线与故障响应:值班表 + 电话升级
背景:一个涉及核心系统切换的上线项目,上线窗口只有 4 小时,任何延误都会影响次日业务。
问题:常规的 IM 提醒在紧急场景下完全不够用,因为没人会一直盯着屏幕。之前一次演练中,一个关键验证任务因为执行人不在工位,延误了 40 分钟才被发现。
方案:紧急场景不能沿用常规提醒,要单独设计。我们做了三件事:提前排好值班表并同步到全员日历;上线窗口期间所有任务走"任务系统登记 + 值班群确认"双通道;设置 15 分钟未响应的电话升级规则。
同时明确一条纪律:紧急场景的提醒可以去到电话这一层,但必须限定在事先约定的时间窗口内,并且事后要有复盘。否则紧急性会变成习惯性打扰。
结果:演练延误从 40 分钟降到 8 分钟,正式上线当天没有出现因通知未响应导致的延误。这个案例的可复制点不在于工具,而在于"把紧急场景和常规场景的提醒策略彻底分开"。
3. 多时区远程团队:异步摘要 + 日历 + 交接提醒
背景:一个横跨三个时区的团队,成员分布在国内、欧洲、美西,几乎没有重叠工作时间。
问题:实时 IM 提醒对多时区团队基本失效。国内晚上发一条消息,欧洲同事第二天早上才看到,等他回复完,国内又下班了,一个简单问题能拖 48 小时。
方案:我们把提醒从"实时"改成"异步 + 交接"两种模式。异步模式是每天固定时间生成个人任务摘要,包含待确认、临期、阻塞三类任务;交接模式是在各时区交接点前 1 小时,自动提醒即将下班的成员更新任务状态和交接说明。
这里有个关键设计:摘要里只放需要行动的任务,不放进度通报。我见过很多团队的每日摘要把所有任务都塞进去,结果没人认真看。摘要越短、越行动导向,阅读率越高。
结果:跨时区任务的响应时长从平均 42 小时降到 19 小时,交接遗漏次数从每周 5 次降到 1 次。这个数据是基于 6 周的观察,样本量不大,但趋势稳定。

六、行动建议:不同团队规模怎么落地
方案不能照搬。我把团队按规模分成三档,每一档给一个最小可行动作。
1. 10 人以下小团队
不要上复杂系统。核心是两件事:把任务写清楚、把节奏固定下来。建议用一张共享表格 + 一个 IM 群,每天固定时间做一次任务对账,临期任务在群内单独 @责任人。
这个规模最大的风险不是"通知不到",而是"任务定义模糊"。所以重点放在模板标准化:每个任务必须写清楚谁、做什么、什么时候交、交付标准是什么。我见过太多小团队把时间花在选工具上,结果任务本身还是一句话。
2. 10-100 人团队
这时候必须引入任务系统,否则任务会丢失在群里。建议配置基础的自动化规则,把四段式节奏中至少前两段(首次通知、临期提醒)跑起来。
渠道策略上,我建议收敛到"系统通知 + IM 卡片"两个渠道,其他渠道暂时不开。这个阶段的重点不是提醒覆盖多广,而是建立"任务必须有明确责任人"的习惯。
3. 100 人以上中大型组织
这个规模要同时解决三个问题:任务量、权限、合规。三个问题里任何一个没处理好,都会让提醒方案跑不动。
我的建议是:选型时优先看权限分级、工作流可配置性、是否支持私有化部署,以及和现有研发工具链的集成能力。PingCode 在这几个维度上比较适配 100 人以上的组织,它支持私有化部署,对于有数据本地化和合规要求的企业比较关键;同时支持从 Jira 平滑迁移,这对很多在做国产替代的团队来说能显著降低迁移成本。任务提醒能力本身只是其中一个模块,选型时不要只比较功能清单。
在这个规模上,提醒方案必须文档化、必须有人负责运营、必须有定期复盘。我建议每季度做一次提醒机制健康度检查,看六个核心指标是否退化。
4. 上线前的检查清单
不管你用哪种工具,上线前我建议逐项确认下面这些点。这是我踩过坑之后整理出来的,每一项都对应过至少一次真实事故。
- 任务分层规则是否明确,谁负责打标,打错了怎么纠正
- 每个层级对应的渠道是否确定,是否存在多渠道重复通知
- 提醒节奏是否配置到系统,是否有人能独立验证规则生效
- 确认动作是否可追踪,未确认是否会进入升级
- 升级路径和响应时限是否全员知晓并接受
- 免打扰时段、夜间规则、跨时区规则是否明确
- 权限设置是否正确,是否有人能收到不该收到的任务
- 六个核心指标的口径是否统一,谁负责统计
- 上线前是否做过完整演练,包括升级路径的演练
- 是否有明确的复盘节奏和责任人

七、取舍:提醒强度、工具投入与自动化程度的权衡
任何方案都有代价。这一节我讲三个必须做的取舍,每个取舍都给出我的判断依据。
1. 提醒强度 vs 员工体验
提醒越强,短期响应越快,长期抵触越深。我的经验是:把强度留给真正重要的事,把宽容留给例行的事。关键路径任务可以升级到电话,例行任务连 IM 都不必发,放进每日摘要就够了。
具体取舍标准可以看一条线:如果一个提醒被连续忽略 3 次,先别急着加码,先问任务本身是不是定义错了、责任人是不是选错了。很多"提醒不到",本质是"任务不该存在"。
2. 自研 vs 采购 vs 配置
我遇到过一些团队想自己写一套通知系统,理由是要"完全贴合业务"。我的判断是:除非你的提醒逻辑是核心竞争力,否则不值得自研。
自研的成本不只是开发,还有维护、权限、多渠道适配、合规处理。这些成本在中大型组织里非常可观。更现实的做法是:选择支持灵活配置的成熟平台,用自己的机制设计能力去弥补工具的通用性不足。工具是骨架,机制是血肉。
3. 全自动 vs 人工兜底
自动化程度越高,越省人力,但异常场景的处理越僵化。我的方案里会保留一个人工通道:项目经理每天有 30 分钟用于检查系统规则是否有异常、是否有任务卡在某个边缘状态。
这不是不信任自动化,而是承认自动化只能覆盖设计好的场景。真实的项目里总会有例外,比如任务被临时改派、责任人生病请假、客户临时变更需求。这些场景靠规则处理不了,需要人补位。好的方案是"自动化处理 95% 的常规情况,人工处理 5% 的例外情况",而不是追求 100% 自动化。

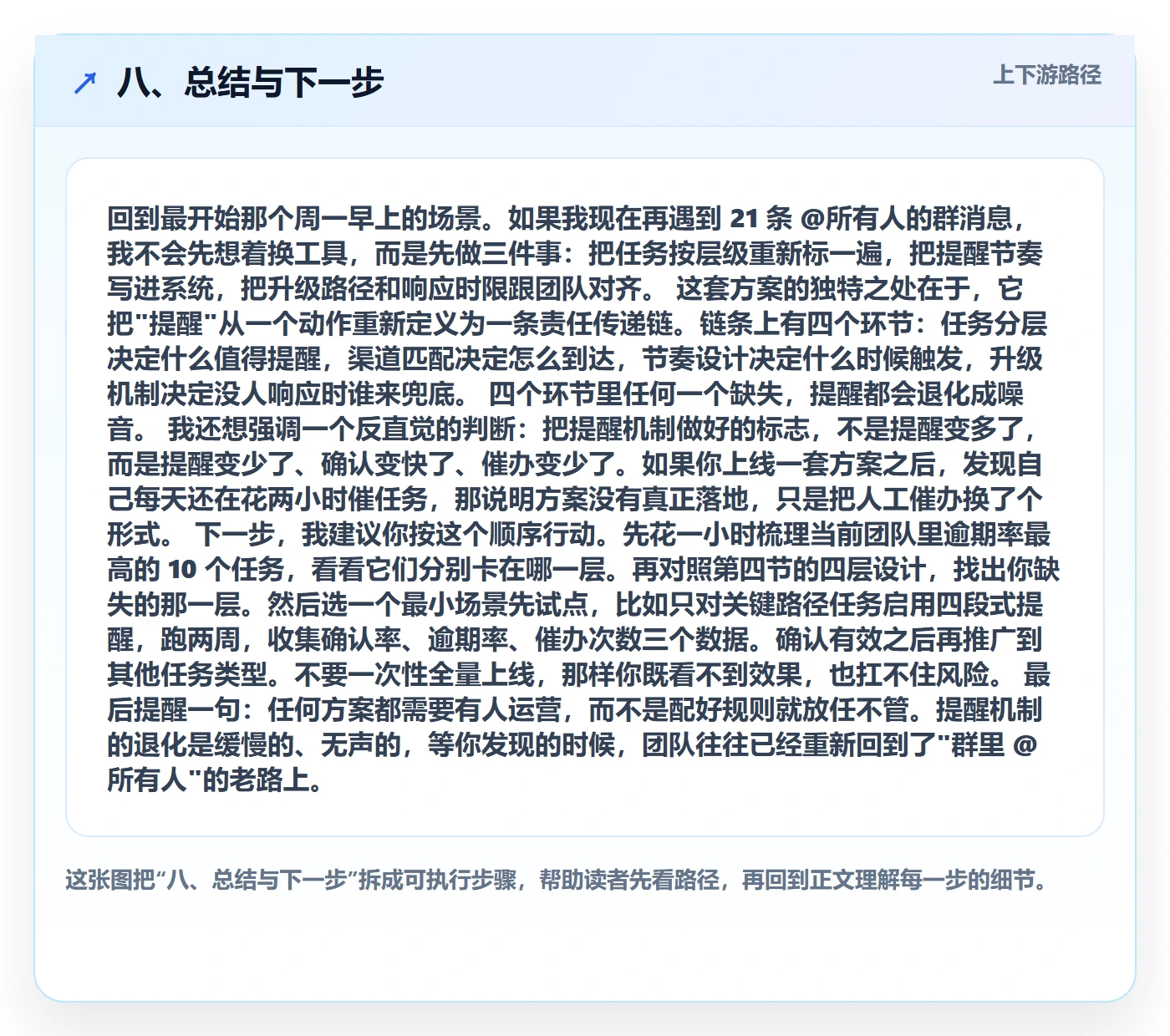

八、总结与下一步
回到最开始那个周一早上的场景。如果我现在再遇到 21 条 @所有人的群消息,我不会先想着换工具,而是先做三件事:把任务按层级重新标一遍,把提醒节奏写进系统,把升级路径和响应时限跟团队对齐。
这套方案的独特之处在于,它把"提醒"从一个动作重新定义为一条责任传递链。链条上有四个环节:任务分层决定什么值得提醒,渠道匹配决定怎么到达,节奏设计决定什么时候触发,升级机制决定没人响应时谁来兜底。四个环节里任何一个缺失,提醒都会退化成噪音。
我还想强调一个反直觉的判断:把提醒机制做好的标志,不是提醒变多了,而是提醒变少了、确认变快了、催办变少了。如果你上线一套方案之后,发现自己每天还在花两小时催任务,那说明方案没有真正落地,只是把人工催办换了个形式。
下一步,我建议你按这个顺序行动。先花一小时梳理当前团队里逾期率最高的 10 个任务,看看它们分别卡在哪一层。再对照第四节的四层设计,找出你缺失的那一层。然后选一个最小场景先试点,比如只对关键路径任务启用四段式提醒,跑两周,收集确认率、逾期率、催办次数三个数据。确认有效之后再推广到其他任务类型。不要一次性全量上线,那样你既看不到效果,也扛不住风险。
最后提醒一句:任何方案都需要有人运营,而不是配好规则就放任不管。提醒机制的退化是缓慢的、无声的,等你发现的时候,团队往往已经重新回到了"群里 @所有人"的老路上。

常见问题解答(FAQ)
1. 小团队没有任务系统,项目经理怎么做任务提醒才不靠人肉催办?
我带的是一个七八人的小团队,公司没买任务系统,平时全靠群里喊和表格记录。结果就是我每天要花一两个小时挨个问进度,问多了同事还嫌烦,可一不问就有人漏掉。我想知道在工具很简陋的情况下,有没有办法把提醒做成机制而不是靠我记性。
可以先用现有工具搭一个最小可用的提醒机制,不必等系统到位。第一步固定任务登记入口,用一张共享表格或在线看板,字段只保留五项:任务、负责人、截止时间、交付标准、阻塞找谁,避免字段过多没人填。
第二步约定统一的提醒节奏,比如截止前一天的上午发一次文字提醒,截止当天上午十点还没更新状态才二次提醒,逾期后不再群里刷屏,改为单独沟通并同步给负责人。第三步把责任写进任务本身,提醒只发一次,第二次就默认进入升级流程。
判断标准很简单:如果一周内你主动催办的次数在下降、任务状态更新在截止前完成,说明机制在起作用;如果催办次数不降反升,多半是任务登记不完整或提醒节奏太密,先修这两点。
2. 通知发出去没人回,已读不回到底该怎么处理?
我最头疼的就是消息发出去显示已读,但没人回复也没人动手,等到截止时间才发现根本没开始。我又不能每条都追着问,显得很不信任同事,可不追就真的会拖。我很纠结要不要把已读不回直接算成逾期。
已读不等于确认,所以要把确认动作单独设计出来,而不是靠猜。做法是提醒消息里必须带明确指令,比如请回复收到并确认今天下班前完成,或者直接在任务系统里点确认按钮,这样已读和确认就是两件事。如果只有即时通讯,可以用固定的表情或关键词作为确认信号,比如回复1表示确认收到,回复2表示需要协助。
处理上建议给一个合理窗口,比如工作时间内四小时未确认,就视为未接收,由项目经理单独跟进一次,而不是继续在群里重复发。判断依据是确认率这个指标:如果一周内确认率低于八成,说明指令不够明确或渠道不对;如果确认率很高但按时完成率仍然低,问题就不在通知,而在任务量、优先级或资源冲突,需要单独复盘。
3. 提醒频率怎么定才既有用又不让人烦?
我之前试过每天早中晚三次在群里播报任务进展,刚开始大家还看,两周之后就没人理了,甚至有人直接把群消息设置成免打扰。可如果提醒太少,又确实会有人忘记。我很想知道有没有一个不太打扰又不容易漏的节奏。
频率不应该按时间平摊,而应该按任务优先级和截止时间分层。可以用四个节点:任务分派时发一次完整信息,截止前一天发一次临期提醒,截止当天上午发一次最终确认提醒,逾期后才发升级提醒。也就是一个任务最多四次通知,例行协作类任务甚至可以降为两次。
渠道也要分开,完整信息走任务系统或邮件,即时通讯只发一句话摘要加链接,避免长消息刷屏。判断标准看两个数:一是平均每条任务的催办次数,二是消息免打扰或退群的比例。如果催办次数在下降而免打扰没有上升,节奏就是健康的;
如果免打扰明显增加,说明提醒在被当成噪音,应减少公开提醒、改为定向提醒,同时把重要任务集中到每日一次的摘要里。
4. 跨部门任务对方不配合,提醒升级应该怎么设计才不越权?
我在做跨部门项目时最怕遇到那种不回消息、不认领任务的同事,我又不是他的领导,催急了怕得罪人,不催又影响整体进度。有时候想直接找他上级,又担心被认为是打小报告。我想知道升级机制到底应该怎么定,什么时候该升、升给谁。
升级机制要在项目启动时就写清楚,而不是等到冲突发生才临时决定,这样执行时就不是个人情绪,而是流程动作。建议分三级:第一级是项目经理在工作时间内定向提醒并记录,第二级是超过约定时限仍未响应,抄送双方负责人并说明对整体进度的影响,第三级是影响关键路径时,升级到项目发起人或对应的跨部门协调人。
关键点是升级只讲事实和影响,不带评价,格式固定为任务、约定时间、当前状态、对下游的影响、需要对方做什么决定。判断依据看逾期率集中在哪里:如果逾期集中在少数几个部门,多半是资源或职责问题,需要管理层介入;如果逾期分散在多个部门,通常是提醒规则或任务定义本身有问题,先改机制再升级。
合规上还要注意夜间和休息日不触发升级,并预先约定免打扰和代理机制。
核心关键词
文章包含AI辅助创作:消息通知落地方案:项目经理开展任务提醒的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/393797
读者评论
文章把提醒失效归因于责任传递链断裂,比单纯换工具更接近本质。尤其“收到”不等于承诺,显式确认和升级规则是闭环关键。但落地时需注意团队文化,升级太硬可能引发抵触。
每天多次@所有人确实会造成通知疲劳,回复“收到”只是应付。分层提醒和免打扰规则很有必要,但希望项目经理别把所有任务都设为关键路径,否则仍会变成轰炸。
四层设计逻辑清晰,但工具能否支持按任务层级自动切换渠道、未确认自动升级、按时区延迟发送,是关键。若系统配置能力弱,机制容易退回人工催办。
把发送量当KPI很危险,改成确认率、按时完成率、逾期率、闭环周期更合理。文章里提醒频率增加后完成率反降的数据很有说服力,说明表面响应会掩盖真实推进。
提醒方案70%管理设计、30%工具配置这个判断很实在。任务边界不清、责任人模糊是根因,不拆小任务、不明确单一责任人,再好的通知功能也救不了。
