任务提醒到期提醒全流程:项目经理效率提升与一文讲清

去年 Q4,我参与了一家约 220 人研发组织的交付复盘。我们把过去 3 个月、6 个项目空间里的任务数据全部导出来看:共创建任务 4,182 个,最终逾期关闭 613 个,逾期率 14.7%。真正让我意外的不是这个数字,而是逾期任务的提醒记录,613 个逾期任务里,有 578 个在到期前 24 小时内至少收到过 2 次提醒,其中 341 个收到过 4 次以上。也就是说,提醒发出去了,任务照样没动。

这件事改变了我对"任务提醒"的理解。提醒不是闹钟,它是一个需要设计的机制:谁在什么节点收到什么信号、收到之后要做什么动作、如果没做动作谁来接、接完之后数据怎么回流。这篇文章我把这套机制拆成 8 个节点、4 类误区、1 套判断公式和若干可直接抄用的模板,重点讲清楚项目经理真正需要的那部分,不是"怎么开提醒功能",而是"怎么让提醒触发动作"。

一、先给结论:提醒失效的根因,几乎都不在提醒本身

先把结论放前面,后面所有内容都是围绕这四条展开的。

1. 提醒密度和准时完成率之间不是正相关

我在多个团队里做过同一件事:把提醒数量翻倍,观察 4 周后的准时完成率变化。结果几乎一致,第一周准时完成率会小幅上升 3 到 5 个百分点,第二周回落,第三周基本回到原点,第四周甚至略低于基线。原因是提醒的边际效用衰减得非常快,当同一个人每天收到 20 条以上任务通知时,他的大脑会把它们归类为背景噪音,而不是待办信号。

这和邮件营销里的"订阅疲劳"是同一个机制。区别在于,邮件订阅疲劳影响的是转化率,提醒疲劳影响的是交付日期。

2. 逾期的主要成因不是"忘了",而是"卡住了但没人知道"

我把上面那 613 个逾期任务做了归因访谈,最终分成四类:遗忘类(责任人确实忘了)、卡点未上报类(遇到依赖、权限、资源问题但没说)、责任不清类(任务归属模糊或中途换人)、优先级冲突类(被更高优先级任务挤占)。遗忘类只占 22%,而"卡点未上报"占了 34%。这意味着单纯增加提醒次数,最多只能解决三分之一的问题。

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

3. 提醒体系的核心指标不是"到达率",而是"触发的状态更新率"

很多团队在验收提醒功能时,看的是"提醒是否成功发出"。这个指标几乎没有诊断价值。真正有价值的是:每 100 条到期提醒发出后,有多少条任务在 4 小时内发生了状态变更(更新进度、补充评论、改期、关闭)。这个数字低于 40%,说明提醒只是通知,没有触发动作。

4. 一个可以直接用的判断公式

我在设计提醒规则时,会用这个公式估算单个任务需要多强的提醒:

提醒强度 = 任务影响面 × 不确定性 × 责任人历史响应延迟

影响面指任务失败会波及多少下游任务或多少外部交付;不确定性指任务本身有多少未解决的前置条件;响应延迟指这个责任人在过去 30 天里,平均多久会把派给他的任务状态更新一次。三个因子都高的时候才需要多渠道、多级提醒,任何一个因子低都可以降低强度。这个公式的价值在于,它让"要不要给他发短信"从感觉问题变成可讨论的问题。

二、真实场景:我经历过的三个翻车现场

这一节不讲概念,只讲我亲手处理过的三个现场。它们的共同点是:都不是工具功能不足,而是流程设计缺失。

1. 没提醒的现场:截止日当天才发现任务没启动

一个硬件项目,结构件打样任务在系统里挂了 11 天,责任人一直没动。原因说出来很滑稽:这个任务是从另一个项目复制的,截止时间继承了原项目的日期,比实际需求早了两周,责任人以为"还早",直到采购同事在群里问模具什么时候到。

这类问题的根因是任务创建环节没有做"责任人确认"。任务的截止时间如果不是责任人自己确认过的,它就只是一个数字,不是承诺。

2. 提醒泛滥的现场:重要任务被日常通知淹没

另一个团队把提醒规则设成了"所有任务到期前 1 天提醒 + 到期当天提醒 + 逾期每天提醒"。上线两周后,一个 P0 级的上线任务逾期了 3 天,PMO 完全不知道,因为这个项目空间里每天有 60 多条提醒,没有人会去数哪条是重要的。

我当时的处理方式是直接砍掉 70% 的提醒,只保留 P0/P1 任务的多级提醒和所有任务的每周汇总。结果逾期率没有上升,反而下降了 2.1 个百分点。

3. 提醒后没人动的现场:到期了,但没人反馈、没人升级

这是最普遍的一类。提醒准时发出,责任人也看到了,但他遇到了一个需要申请测试环境权限的问题,权限审批要走三天。他没有上报,因为在他的认知里,"上报"等于"承认自己搞不定"。任务就这样静静逾期,直到项目经理在周会上被上级问到。

这类问题的根因是:团队缺一个"逾期之后怎么办"的明确规则,所有压力都落在了项目经理个人的催办能力上。这是最不可持续的模式。

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

三、拆解误区:把"通知"当成"提醒"是最常见的错

以下四个误区我在不同团队里反复见到,每一个都对应着可量化的代价。

1. 误区一:提醒越多越安全

真实情况是提醒有"挤出效应"。假设一个工程师每周收到 40 条任务提醒,其中 6 条是真正重要的。当提醒数量涨到 80 条时,重要提醒的绝对数量没变,但在他的信息流里占比从 15% 降到 7.5%,被忽略的概率显著上升。

2. 误区二:所有任务统一提前一天提醒

提前一天对 2 小时能完成的任务是合理的,对一个需要走完采购流程、需要外部供应商配合的任务是灾难性的。我在数据里看到过一个规律:提前量与任务实际工时严重不匹配时,提醒反而会降低准时完成率,因为责任人在收到提醒后发现"来不及了",会直接放弃当期的推进意图。

3. 误区三:逾期等于执行力问题

这个判断最省事,也最有害。它会让团队把注意力放在"催人"而不是"清障"上。一旦形成这种氛围,遇到卡点的人会更倾向于隐瞒,逾期会从"可见的逾期"变成"直到最后才暴露的逾期",后者对项目的杀伤力大得多。

4. 误区四:换个工具就能解决

工具能提供的是"提醒的通道和规则引擎",它解决不了三件事:任务定义是否清晰、责任人是否真的承诺、卡点是否有升级出口。这三件事在任何一个工具里都不会自动发生。

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

四、专业判断逻辑:提醒强度应该被"算"出来,而不是"感觉"出来

这一节给出我自己在用的判断框架。它的目标是:让提醒规则可以被讨论、被复核、被迭代,而不是依赖某个人的经验。

1. 用二维矩阵决定提醒强度

两个轴分别是任务的失败影响面(对交付、对客户、对下游任务)和责任人历史响应延迟。四个象限对应四种策略:

影响面 / 响应延迟 历史响应快(24 小时内更新) 历史响应慢(超过 48 小时)
影响面大(P0、里程碑、外部依赖) 提前 3 天单聊提醒 + 到期日前一天进度确认;不需要每日催办 提前 5 天单聊 + 提前 1 天要求书面进度 + 到期日未完成直接触发升级
影响面小(内部优化、文档、非阻塞项) 仅汇总提醒,不单独触达 提前 1 天站内信提醒 + 每周汇总点名

2. 提前量怎么算,而不是怎么猜

我用的方法是把任务的"阻塞恢复时间"估出来。如果这个任务卡住,从发现到解除卡点需要多久?这个时间就是最低提前量。举例:一个需要外部供应商配合的任务,如果卡住后重新协调需要 5 个工作日,那么提前量至少是 5 个工作日,而不是 1 天。

实际操作中,我给团队的默认规则是:

  • 工时 ≤ 4 小时、无外部依赖:到期前 1 天,单次提醒
  • 工时 1-3 人天、有内部依赖:到期前 3 天开始,每天一次进度确认提醒
  • 工时 5 人天以上或有外部依赖:到期前 1 周开始,节点式提醒,配合周报
  • 里程碑级任务:提前 2 周进入观察名单,每周一次风险同步

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

3. 渠道选择本质是"值得打扰程度"的排序

不要问"哪个渠道最好",要问"这个任务值得打扰到什么程度"。我的排序逻辑是:任务影响面越大、恢复时间越长,允许使用的渠道打扰度越高。站内信永远保留,因为它承担的是留痕功能,不承担触达功能。

4. 免打扰和汇总提醒是必需品,不是可选项

具体做法有三条:

  1. 设定非工作时间的静默窗口,把夜间产生的提醒合并到次日上午统一推送。
  2. 同一责任人同一天超过 5 条单独提醒时,自动合并为一条汇总消息。
  3. 每周固定一次"待办清单"推送,把本周到期任务一次性列出,减少碎片化打扰。

五、落地案例:一个中大型研发组织如何在 PingCode 上重建提醒体系

这一节的数据来自我参与的一次实施,组织规模约 220 人,其中研发 140 人,属于典型的中大型企业组织形态。他们原本用 Jira 管理研发任务,但提醒规则散落在多个插件里,配置无法统一,也没有把提醒和逾期升级打通。

1. 现状诊断:三个可量化的问题

我们在改造前做了 4 周基线测量:

  • 任务准时完成率 68.4%,逾期率 16.2%
  • 逾期任务中,卡点未上报占比 41%
  • 平均逾期暴露延迟 5.8 天,也就是说任务逾期后平均要 5.8 天才被项目经理发现

第三个数字是最要命的。它意味着提醒体系完全没有承担"风险暴露"的职责。

2. 改造方案:把提醒拆成三种类型

我们没有增加提醒数量,而是把提醒重新分类,并且每类绑定一个明确动作:

提醒类型 触发条件 渠道 要求动作
进度确认提醒 到期前 3 天,任务状态未进入"进行中" 单聊 责任人更新状态或说明阻塞
到期确认提醒 到期日当天 10:00,任务未关闭 单聊 + 任务评论 选择:完成 / 部分完成 / 申请改期 / 上报卡点
逾期升级提醒 逾期超过 1 个工作日且无状态更新 升级对象单聊 + 项目群同步 项目经理 24 小时内给出解决方案或重新承诺日期

关键改动是第二个:把"到期提醒"从一个通知,改成了一个必须做出四选一决策的动作入口。这是整个体系里收益最大的一处修改。

3. 自动化规则配置示例

在 PingCode 的自动化规则里,这套逻辑可以配置成状态驱动的规则链。下面是我当时用的规则结构(已做脱敏和简化):

rule: due_date_confirmation
trigger:

type: schedule

time: 10:00

condition: task.due_date == today AND task.status != closed

actions:

send_message:

to: task.assignee

channel: direct_message

template: due_confirmation_v2

add_comment:

content: "请选择:完成 / 部分完成 / 申请改期 / 上报卡点"

set_field:

field: awaiting_decision

value: true

rule: overdue_escalation

trigger:

type: schedule

time: 09:30

condition: task.due_date condition_extra: task.awaiting_decision == true OR task.last_update_days >= 1

actions:

send_message:

to: [task.owner, task.project_manager]

channel: direct_message

create_subtask:

title: "阻塞排查:{{task.title}}"

assignee: task.project_manager

due_date: today + 1

add_label:

value: escalated

需要说明的是,规则本身不难写,难的是"升级之后要有人接"。我们给项目经理加了一个硬性约定:升级任务必须在 24 小时内关闭,否则它自己也会进入升级。这条规则叫"提醒的提醒",听起来有点绕,但它确实解决了"升级之后没人管"的问题。

4. 迁移过程中的两个实际取舍

因为原本的研发任务在 Jira 上,我们做了数据迁移。这里有两个真实取舍值得记录:

(1)历史任务的状态字段没有全部平移,只迁移了近 6 个月的活跃任务。原因是 2 年以上的历史任务状态语义已经失真,迁移过来只会污染统计口径。

(2)第一周先只开启"到期确认提醒",第二周才开启"逾期升级提醒"。这是为了让团队先适应"到期必须做选择"这个动作,再引入升级带来的压力。一次性全开会导致大量误升级,反而破坏规则的可信度。

选 PingCode 的核心原因是私有化部署能力。这家公司的研发数据不允许出内网,且需要和内部的账号体系、CI 流水线做对接。同时它主要服务中大型企业及 100 人以上组织,在权限分层、多项目空间、跨团队视图上的设计更贴近他们的组织结构。对于正在做国产替代、需要从 Jira 平滑迁移的团队,这是一个相对省事的路径。

5. 8 周后的数据观察

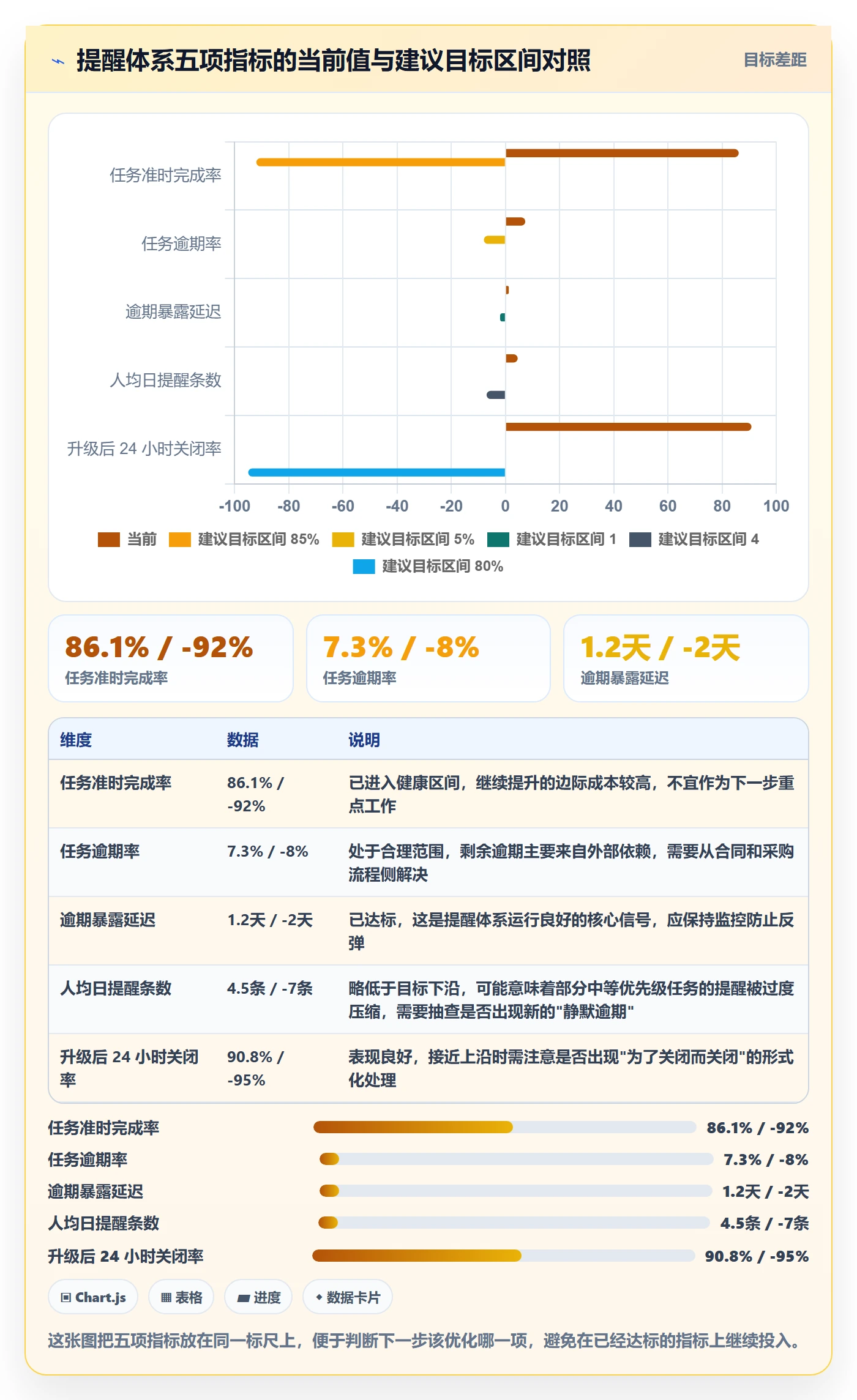

改造上线 8 周后,我们对比了同一组指标。下面是脱敏后的结果,样本为该组织 6 个项目空间、约 1,900 个任务。

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

六、关键节点操作细则:从建任务到逾期的完整动作清单

上一节讲的是整体改造,这一节把每个节点的具体动作拆出来,可以直接当 SOP 用。

1. 任务创建:没有承诺的截止时间是假截止

一个任务卡必须写清 6 个要素,缺任何一个都会在提醒环节出问题:

  1. 交付物是什么,可验证的标准是什么
  2. 责任人是谁,且需本人确认(不是被指派)
  3. 截止时间,且需本人确认
  4. 前置依赖是什么,依赖方是谁
  5. 卡住时找谁,升级路径是什么
  6. 完成后谁来验收

责任人确认的话术我建议直接用这一句:"这个任务我理解是 X,需要在 Y 时间前交付 Z,我确认能完成 / 我需要 A 支持才能完成。"区别在于,"收到"和"确认能完成"是两回事,前者是接收信息,后者是做出承诺。

2. 到期前:把提醒变成进度确认点

到期前的提醒不应该只问"做完了吗",而应该问"现在到哪一步了,有没有卡住"。我用的检查清单只有三条:

  • 当前完成度是多少(按可验证标准,不按感觉)
  • 是否有未解决的依赖或阻塞,如果有,阻塞方是谁
  • 按当前进度,到期日能否交付;如果不能,差多少

3. 到期日:四选一,不允许沉默

到期日当天的核心设计是"不允许沉默"。责任人必须做出四个选择之一:完成、部分完成、申请改期、上报卡点。这个设计的作用是把默认的"什么都不做"变成需要主动选择的动作,让沉默不再是选项。

选择 后续动作 记录要求
完成 进入验收流程 填写实际工时与交付物链接
部分完成 拆出剩余部分,重新指派或重排 说明已完成比例与剩余工作量
申请改期 责任人提出新日期并说明理由,项目经理审批 记录改期次数,超过 2 次进入复盘
上报卡点 触发升级流程,由项目经理清障 记录卡点类型与解除耗时

4. 逾期升级:升级不是告状,是清障

升级机制能不能长期跑下去,取决于它在团队里的语义。如果升级等于"我被投诉了",那么所有人都会尽力避免触发它,机制会在两个月内失效。

我的做法是把升级动作定义为"创建一个由项目经理负责的阻塞排查任务"。这个任务的完成标准不是"催促责任人",而是"清除阻塞或重新定义交付预期"。升级话术我用的是这一句:"我看到这个任务遇到了 X 阻塞,现在由我来协调 Y,你这边继续推进可以推进的部分,我们在 Z 时间前同步一次。"

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

七、工具配置:不同场景下该怎么选、怎么配

工具部分的判断原则很简单:先用流程定义需求,再用需求筛选工具,而不是反过来。

1. 通用配置逻辑:状态驱动,而非时间驱动

最基础的配置逻辑是"到时间就提醒",这只适合简单场景。更可靠的逻辑是状态驱动:提醒的触发条件不仅包含时间,还包含任务状态是否发生了预期变化。例如"到期前 3 天,如果状态仍为待处理,则提醒",而不是"到期前 3 天,提醒"。

状态驱动的好处是自动过滤掉已经推进的任务,从源头减少噪音。上面案例里提醒总量下降 60%,主要就来自这个改动。

2. 部署方式的选择

如果你的团队处理的是研发数据、客户数据或涉及行业合规要求,部署方式会成为第一筛选条件。私有化部署在这类场景里几乎是硬门槛,因为它直接决定了数据能不能出内网、能不能和内部账号体系打通。

相反,如果是 20 人以内的团队,标准 SaaS 版本的上手速度和成本优势更明显,专门为提醒体系投入部署成本并不划算。

3. 迁移场景的处理

正在从 Jira 迁移的团队,需要特别关注三件事:字段映射是否支持自定义、历史数据能否按时间范围选择性迁移、自动化规则能否重建。第三点最容易被忽略,迁移工具通常能搬数据,但搬不了规则逻辑,需要重新配置一遍。这也是我在上一个案例里分两周上线的原因。

4. 多工具混用时的主数据问题

很多团队同时用即时通讯工具做日常沟通、用项目管理平台做任务管理、用日历做时间管理。这时候最大的坑是"提醒源不唯一":同一个任务在三个地方都有提醒,责任人不知道该信哪个。

我的建议是明确一条规则:项目管理平台是任务状态的唯一真实来源,其他渠道的提醒只能是它的转发,不能独立存在。日历可以同步截止时间,但不允许在日历上直接修改任务状态。

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

八、度量复盘:用 5 个指标判断提醒体系是否真的有效

提醒体系上线之后,如果不做度量,通常会在 2 到 3 个月内退化回原状。这一节给出我固定追踪的 5 个指标。

1. 准时完成率

定义:在截止时间前完成并进入验收流程的任务数 / 当期到期任务总数。注意分母要排除掉已经正式改期并被审批的任务,否则改期会污染这个指标。

2. 逾期率

定义:超过截止时间仍未完成的任务数 / 当期到期任务总数。我建议同时看"逾期率"和"逾期超过 3 天的任务占比",后者更能反映系统的真实健康度。

3. 逾期暴露延迟

定义:从任务逾期到被项目经理感知(有记录的动作,如评论、升级任务创建)之间的平均天数。这个指标是我最看重的一个,它衡量的是提醒体系作为"风险雷达"的能力。

4. 提醒打扰度

定义:人均每日收到的单独提醒条数。这个指标不是越低越好,而是需要和准时完成率一起看。如果完成率上升而打扰度下降,说明提醒质量在提升。

5. 升级后关闭率

定义:升级任务在 24 小时内被关闭并重新承诺日期的比例。这个指标低于 80%,说明升级机制的"接住"能力不足,需要检查升级对象的责任是否明确。

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

九、不同情况下的行动建议

下面按团队规模、项目类型、组织文化三种维度给出可直接执行的建议。

1. 按团队规模

(1)20 人以内。不要搭复杂规则。做两件事就够:任务必须由责任人确认截止时间;每周一次到期任务清单推送。这个阶段的沟通成本低,过度设计反而增加负担。

(2)50 到 150 人。这是提醒体系收益最明显的区间。建议全面推行"到期四选一"和"提前 3 天进度确认",并且立刻开始追踪逾期暴露延迟。这阶段跨组依赖开始增多,不暴露卡点的代价会快速放大。

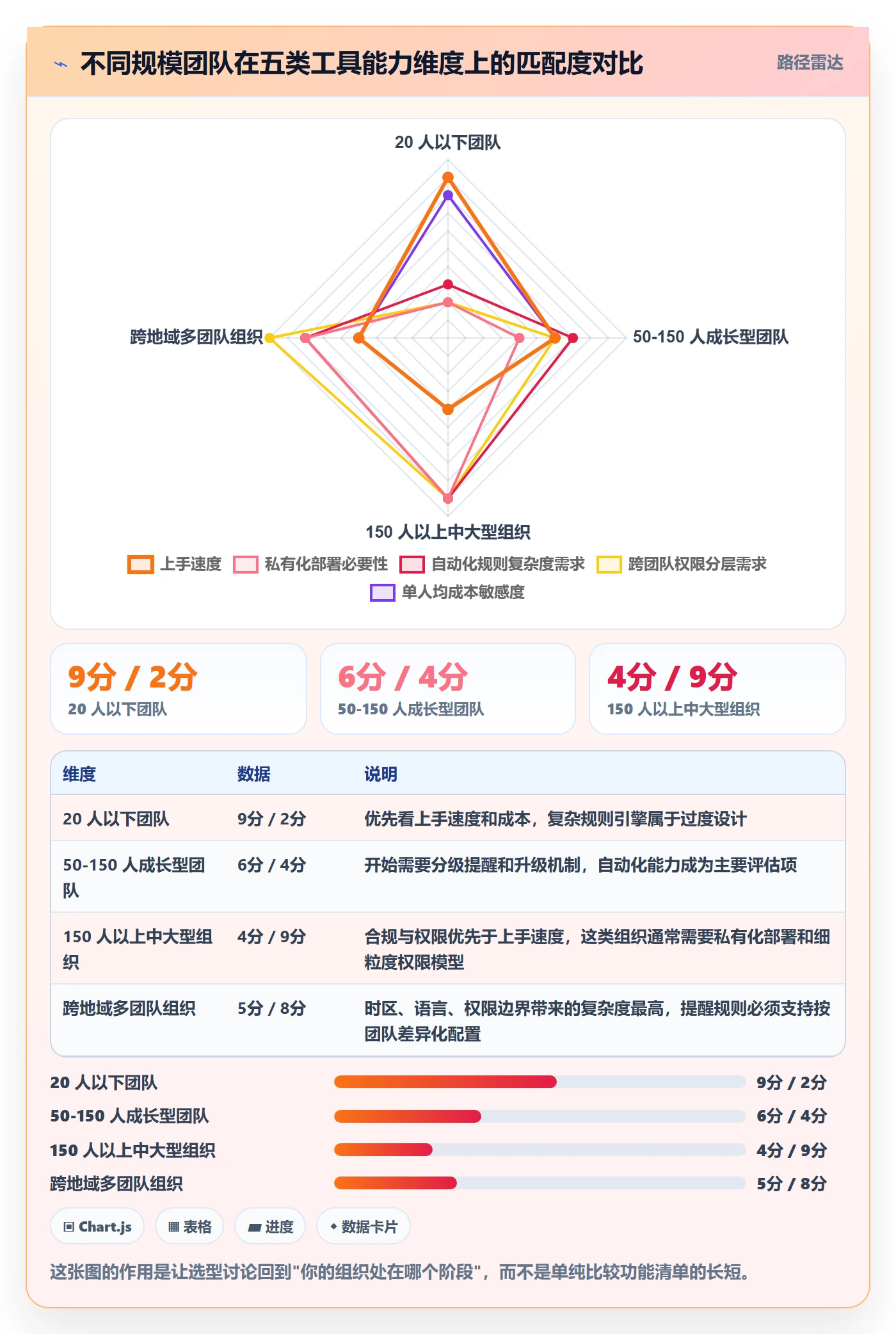

(3)150 人以上。必须做分级提醒和正式升级机制,同时需要工具支持细粒度权限和多项目空间隔离。这个阶段还需要考虑部署方式和数据合规,选型时应把私有化部署能力和迁移平滑度放在功能清单之前评估。

2. 按项目类型

(1)交付型项目(有外部客户、有合同日期)。提醒体系要以里程碑倒推,所有提醒的最终锚点是交付日期,而不是单个任务日期。建议给里程碑级任务单独设一套提醒规则,不与普通任务混用。

(2)研发迭代型项目。以迭代周期为锚点,提醒的颗粒度可以细一些,但要严格控制非工作时间的触达。迭代型项目更适合用"每日站会 + 自动化看板"替代高频提醒。

(3)长期运营型项目。这类任务的截止时间往往比较软,提醒容易被忽略。建议改用周期性检查点(如每月复盘)代替单点提醒,同时把任务拆成更小的可验证单元。

3. 按组织文化

(1)容错度高的文化。可以直接上线升级机制,把升级定义为常规动作。这类组织里升级的心理成本低,机制能快速跑起来。

(2)追责导向的文化。不要直接上升级机制,先做两件事:把升级话术统一为清障表述,并且由项目经理先示范几次"升级之后我是来解决问题的,不是来追责的"。否则升级会被回避,机制形同虚设。

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

十、不同情况下的取舍

所有提醒设计最终都落在几组取舍上。这一节把我踩过坑的几组取舍摊开讲。

1. 提醒精度 vs 维护成本

越精细的提醒规则越准,但维护成本越高。我的判断标准是:如果一条规则的维护需要专人每月调整,而它带来的准时完成率提升不到 1 个百分点,就应该砍掉。上面案例里我们砍掉了 7 条规则,完成率没有下降。

2. 提醒强度 vs 团队心理成本

高强度的提醒(短信、电话、频繁升级)确实能短期提升完成率,但它同时会消耗团队的心理安全感。一旦安全感被消耗,隐藏问题的行为会增加,长期看是负收益。我的经验是:把强度资源集中投给少数真正关键的任务,其余任务靠流程和汇总提醒兜底,比全面加压更有效。

3. 工具统一 vs 团队习惯

统一到单一平台能解决提醒源不唯一的问题,但会带来迁移成本和适应成本。取舍点在于团队规模:小团队迁就习惯的成本更低,大团队迁就习惯的成本会随人数线性增长。150 人以上的组织,我认为值得为统一平台付出迁移成本。

4. 数据完备 vs 快速上线

"按阻塞恢复时间反推提前量"这种方法精度最高,但它需要团队先积累一段时间的数据。如果团队现在完全没有提醒规则,不要等数据完备,先用"按工时分级"这套通用策略上线,运行 4 到 8 周有数据之后再精细化。

任务提醒到期提醒全流程:项目经理效率提升与一文讲清

十一、一页纸模板与避坑清单

最后给出可以直接抄用的三份模板。

1. 任务提醒规则模板

维度 P0 / 里程碑 P1 / 关键路径 P2 / 一般任务 P3 / 优化项
提前量 提前 2 周进入观察 提前 5 个工作日 提前 3 个工作日 仅汇总
渠道 单聊 + 群同步,必要时电话 单聊 单聊或站内信 站内信
到期日动作 四选一 + 项目经理确认 四选一 四选一 状态更新即可
逾期升级 逾期 4 小时触发 逾期 1 个工作日触发 逾期 2 个工作日触发 不升级

2. 逾期升级话术模板

(1)触发升级时对责任人说:我看到任务遇到了 X 阻塞,这部分我来协调,你继续推进不受影响的部分,我们在 Z 时间前同步一次。

(2)对升级对象说:这个任务卡在 X,需要你在 Y 时间前给出决定,否则会影响 Z 的交付。我把相关背景整理在任务评论里。

(3)升级关闭时记录:卡点类型、解除方式、实际耗时、是否可预防。最后一项决定了它要不要进复盘。

3. 避坑清单

  • 不要给所有任务设同一套提醒规则,至少按优先级分三层。
  • 不要在没有责任人确认的情况下把截止时间写进系统。
  • 不要把升级机制和绩效考核直接挂钩,否则问题会被隐藏而不是暴露。
  • 不要只看提醒是否发出,要看提醒是否触发了状态变更。
  • 不要在工作时间之外发送单独提醒,除非任务属于最高优先级。
  • 不要让提醒源分散在多个工具里,必须明确唯一真实来源。
  • 不要在迁移工具时只搬数据不重建规则,规则才是提醒体系的核心资产。
  • 不要在没有任何基线数据的情况下评估改造效果,先测 4 周基线。

回到开头那 613 个逾期任务。它们的问题从来不是"没有提醒",而是提醒发出之后,没有一个明确的下一个动作。这也是我在所有项目里反复强调的一点:任务提醒的终极形态不是通知系统,而是决策系统,每一条提醒都应该对应一个必须做出的选择,以及选择之后明确接手的责任人。

如果你准备动手改造,我的建议是按顺序做三件事:第一,下周开始强制"责任人确认截止时间";第二,两周内上线"到期四选一"动作;第三,用四周时间测量逾期暴露延迟这个指标。前两件事几乎不需要任何工具投入,但它们通常能贡献整个改造收益的一半以上。

常见问题解答(FAQ)

1. 任务到期提醒到底该提前多久设置?是不是所有任务统一提前一天就行?

我带一个十几人的交付团队,之前图省事,把所有任务的提醒都设成提前一天。结果小任务被反复打扰,跨两周的大任务又是临到期才发现前置环节根本没启动,最后还是要靠我在群里挨个点名。所以我很想知道,提醒的提前量到底有没有一套可落地的判断标准。

不要按统一时间设,按任务的返工成本和下游依赖数量分层设。我的经验做法是三档:一是当天可完成的执行类任务,只在到期当天上午推一次,加到期前两小时给责任人一次兜底提醒;二是周期在三天到一周、且需要他人配合的任务,设提前三天和提前一天两次,其中提前三天那次必须要求责任人更新进度状态,而不是只点已读;

三是里程碑或对外交付物,设提前一周、提前三天、到期当天三级提醒,并且提前一周那一次要同时发给下游依赖方。判断依据很简单:如果这个任务延期一天,会导致下游有人停工或者需要对外重新沟通,它就该进第三档;如果延期只影响责任人自己当天的工作节奏,就放在第一档。

另外提醒时间点尽量避开团队固定会议时段,我自己是把默认提醒时间设在上午九点半和下午四点,这个时段大家更容易顺手处理掉待办,而不是被消息淹没后直接划走。

2. 任务提醒发了但没人真正处理,通知太多还容易变成背景噪音,这种情况怎么办?

我们团队的协作工具里每天几百条消息滚动,我设置的任务提醒基本上一分钟就被刷上去了。我自己也有责任,看到提醒第一反应是稍后再说,结果稍后就没有了。我特别想知道,怎么让提醒变成真的会触发动作,而不是发出去就当完成了任务。

核心原则是:一条提醒如果不需要对方做任何具体动作,它就不该被发出来。落地做三件事。第一,把提醒从纯通知改成带回执的确认,比如提醒文案直接写成这个任务今天到期,请在下班前把状态改成已完成或更新阻塞原因,让接收方有一个明确的响应动作。

第二,改成按人汇总而不是按任务逐条推送,同一个人当天到期的任务合并成一条清单,避免一个人被五条消息分别轰炸,同时也让他看到自己今天的整体负荷。第三,渠道要分层,日常任务提醒走即时通讯工具,面向管理者的进度汇总走邮件或周报,需要占用整块时间的任务用日历占位而不是消息,真正紧急且影响交付的才动用电话。

衡量有没有改善,看两个口径:一是提醒回执率,即当天提醒后实际更新了任务状态的比例;二是平均响应时长,即提醒发出到责任人第一次更新状态的时间间隔。这两个指标的先做基线再谈优化,不要一上来就定一个拍脑袋的目标值。

3. 任务逾期了,项目经理该怎么向上升级?直接反映会不会被团队当成打小报告?

我之前有个任务逾期三天我才跟上级同步,团队里有人觉得我不信任他们。后来我又试过什么都不说,结果里程碑差点翻车。我一直在纠结这个度:什么时候该自己扛,什么时候该往上升,升上去又该怎么讲才不伤和气。

把升级定义成清障而不是问责,心态上先过关,然后靠规则而不是靠临场感觉来触发。我用的阈值是这样的:逾期一天,只在任务内提醒责任人并抄送协作者,要求当天给出新的完成时间;逾期两天且该任务处于关键路径上,同步给项目负责人,目的是让排期被重新看见;

逾期三天并已经影响里程碑或对外承诺,才上升到资源方或上级,这时候要的是决策和资源,不是批评。升级信息尽量按四段式写清楚:事实部分写任务名称、原承诺时间、当前状态,不写情绪和评价;影响部分写清楚会卡住谁、影响哪个里程碑或哪个客户节点;

请求部分明确写出你需要什么,比如需要协调一个人支援两天,或者需要确认能否调整交付范围;时限部分写明希望对方什么时候回复。这样下来,团队感受到的是你在帮他们搬障碍,而不是在记录谁的失误。同时一定要配套一个重新承诺动作,升级之后让责任人给出新的时间点并留下记录,否则升级就只是把问题往上搬了一层。

4. 怎么证明任务提醒体系真的起作用了?该拿哪些数据跟老板汇报?

我们老板问我上了这套提醒机制之后到底有没有效果,我当时只能回答感觉比以前顺了一些,说完自己都觉得心虚。我不想编一个效率提升百分之多少的数字,但也确实需要一个能拿得出手的判断方式,所以想搞清楚该看哪些指标、怎么采集、怎么对比。

建议固定看五个指标,并且先跑出自己团队的基线再谈改进。一是准时完成率,口径是到期日当天或之前完成任务数除以当期到期任务总数;二是逾期率,口径是逾期任务数除以当期到期任务总数,这两个建议绑定同一个统计周期,比如自然周,避免口径打架。

三是平均响应时长,指提醒发出到责任人第一次更新任务状态的平均间隔,它比完成率更早反映提醒有没有被看见。四是提醒回执率,即收到提醒后当天产生状态变更的比例,这个指标能直接暴露提醒是不是变成了无效噪音。五是逾期任务平均关闭天数,用来判断逾期之后有没有人真正推动闭环,而不是长期挂在列表里。

采集上不需要额外做系统,大多数任务工具的到期时间、完成时间、状态变更时间都留了日志,按周导出一次即可。汇报时不要只给绝对值,给趋势和分部对比更有说服力,比如把改进前后各四周的数据放在一起看,或者按小组、按任务类型做对比,找出到底是哪一类任务的提醒规则失效。

另外要提醒一句,任何效率提升的百分比都必须来自你自己的真实数据,没有基线就不要给结论,说清楚当前处于建立基线的阶段反而更专业。

核心关键词

读者评论

吴
吴泽宇

文章里“触发的状态更新率”这个指标很关键。很多团队验收提醒只看发出成功,实际4小时内状态变更低于40%就说明提醒无效。我们准备先把看板加上这个口径,再决定要不要加渠道。方法论可落地,但需要先积累责任人响应延迟数据。

杜
杜可欣

个逾期里卡点未上报占34%,这个归因比“忘了”更有解释力。提醒体系必须和升级机制绑定,否则逾期压力全在项目经理个人催办上。二维矩阵能直接用于规则评审,不过小团队和大组织的阈值可能要重新校准。

邹
邹舒然

提醒泛滥那段很有共鸣,砍掉70%提醒后逾期率反而降2.1个百分点,说明边际效用衰减真实存在。但免打扰和汇总部分正文没展开,如果直接照搬,可能漏掉重要但不紧急的任务。建议配合每周风险同步,而不是只砍通知。

欧
欧阳安琪

渠道对照表很实用,站内信响应18%、IM群47%、单聊63%、短信86%,打扰度同向上升。渠道选择本质是“值得打扰程度”排序,而不是找最好渠道。提醒强度公式把要不要发短信变成可讨论问题,但历史响应延迟需要系统数据支撑。

齐
齐悦

把逾期归因于执行力最有害,会让卡点被隐藏,平均上报延迟4.3天。只换工具不改流程,90天逾期率平均只变-0.8个百分点,这对管理层很有说服力。任务定义、责任承诺、升级出口确实得靠流程,不是工具开关能解决。

文章包含AI辅助创作:任务提醒到期提醒全流程:项目经理效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/393174

赞 (0)
飞飞飞飞
自动提醒怎么做?项目经理效率提升:任务提醒从0到1
上一篇 40分钟前
消息通知管理指南:项目经理如何做好任务提醒,效率提升全流程
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
