2021年我接手过一个跨部门交付项目,项目群里有37个人。上线前两周,任务看板上超过一半的条目标成了红色,群里每天有几十条“麻烦尽快处理”的消息,但每天真正被关掉的任务不超过5个。更反常识的是,当我把提醒频率从每天一次提高到每天三次之后,逾期率不但没降,反而从28%涨到了34%。
那次踩坑让我彻底改变了对“超期提醒”的理解:提醒不是催办动作,而是一套把责任、时间、升级路径和复盘节奏固定下来的治理机制。提醒数量解决不了逾期,只有提醒背后的制度才能。这篇文章我会把过去几年在十几个团队里试过的做法拆开讲清楚,怎么定义超期、四层提醒时间轴怎么排、升级矩阵怎么写、工具怎么落地、指标怎么看,以及不同规模团队该做什么取舍。
一、先说结论:超期提醒不是“催”,而是一套“提醒,升级,闭环”的治理机制
绝大多数团队做超期提醒,第一反应是“加个提醒功能”。但如果你只做了提醒,没做升级和闭环,结果一定是提醒越频繁、团队越麻木。我在下面先把核心判断摆出来,后面几节再逐层拆解。
1. 三个必须先立住的结论
结论一:超期提醒的上限不取决于提醒频率,而取决于“超期之后会发生什么”。如果超期三天和超期三小时的后果完全一样,那提醒就是噪音。人对没有后果的信号会本能地脱敏。
结论二:提醒必须分层,而不是统一。事前预警、到期提醒、超期提醒、升级提醒,这四层的触发条件、通知对象、渠道和语气都不一样。把四层压成一层,只会制造提醒疲劳。
结论三:提醒的有效性最终由指标验证,而不是由“大家感觉很忙”验证。没有逾期率、平均逾期时长、升级响应时长这几组数据,你根本无法判断制度是在起作用还是在制造内耗。
2. 提醒能生效的四个前提
我复盘过十几次提醒制度失败和成功的案例,发现能不能跑起来,跟工具强弱关系不大,跟下面四件事关系极大。
- 超期有明确定义:什么状态算逾期、从哪个时间点开始算,全团队理解一致,不存在“我觉得还行”的空间。
- 责任人有唯一性:一个任务只有一个人对“按期关闭”负责,其他人只能是协作方,不能是共同责任人。
- 升级有授权:项目经理或 PMO 有权在触发条件满足时把问题抛给上级,且上级有响应时限要求。
- 数据可回看:每条提醒是否发出、是否被响应、最终是否闭环,都能事后查证,而不是靠记忆。
3. 从0到1的五个阶段
把提醒从“个人行为”升级成“团队制度”,我一般会把它拆成五个阶段。这个过程通常需要6到12周,跨过第3阶段之后才会出现明显的指标改善,前面几周几乎看不到变化,很多人就是在这个阶段放弃的。

二、真实场景:为什么提醒越多,逾期反而越严重
我见过三种典型的“提醒失灵”,它们的表现不同,但病根高度一致。这一节我用具体场景还原,因为只有看到场景,你才知道自己的团队正卡在哪一层。
1. 场景一:群里的刷屏式催办
某 SaaS 公司的交付团队,项目群里有产品、研发、测试、实施四方。任务到期后,项目经理会在群里连续@责任人,一天三次。前三天有效,第四天开始有人回“收到”,第七天开始无人回复。
问题在于:群消息没有状态,也没有责任人绑定。谁被@、@了几次、最后有没有关闭,事后翻聊天记录几乎查不出来。提醒退化成一种情绪表达,而不是管理动作。
2. 场景二:系统提醒配齐了,但没人真看
另一家做企业软件的团队,项目管理平台里配置了完整的到期提醒:截止前一天邮件、当天 IM 推送、超期后每天一次。配置看起来很专业,但三个月后统计发现,超期提醒的点击率不到12%。
原因有两个:一是所有任务用同一套提醒规则,低优先级的提醒把高优先级的淹没了;二是提醒只发给执行人,不发给任务负责人和项目经理,导致关键任务卡住时无人知晓。
3. 场景三:项目经理成了唯一的人肉提醒器
第三种情况最消耗人。项目经理每天上班第一件事就是拉一份逾期清单,然后挨个私聊。团队表面运转正常,但项目经理一旦休假或换人,整个节奏立刻塌掉。
这类团队往往有一个共同特征:提醒动作没有沉淀在流程里,而是沉淀在某个人的记忆和习惯里。制度没有建立,只是把制度外包给了个人。

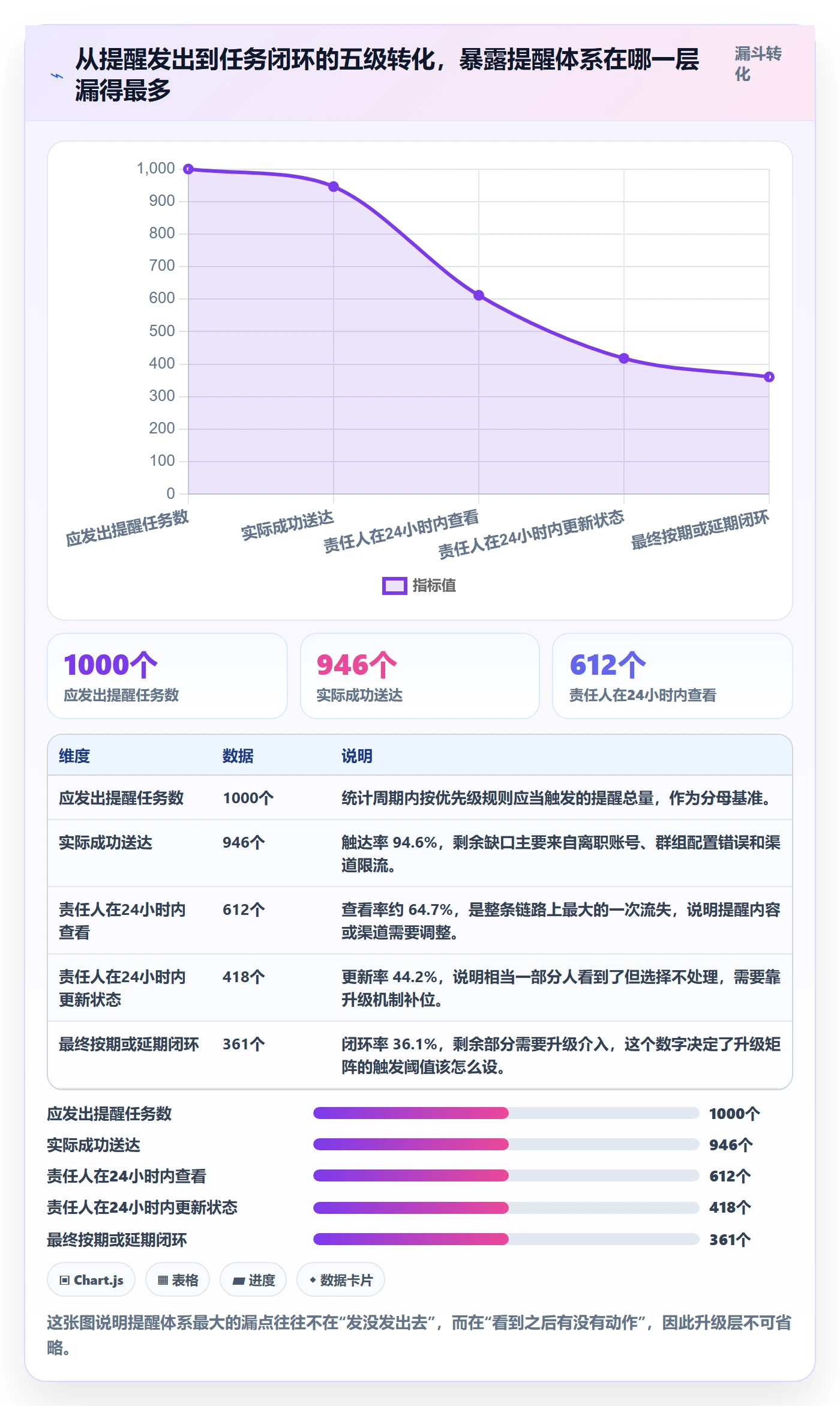

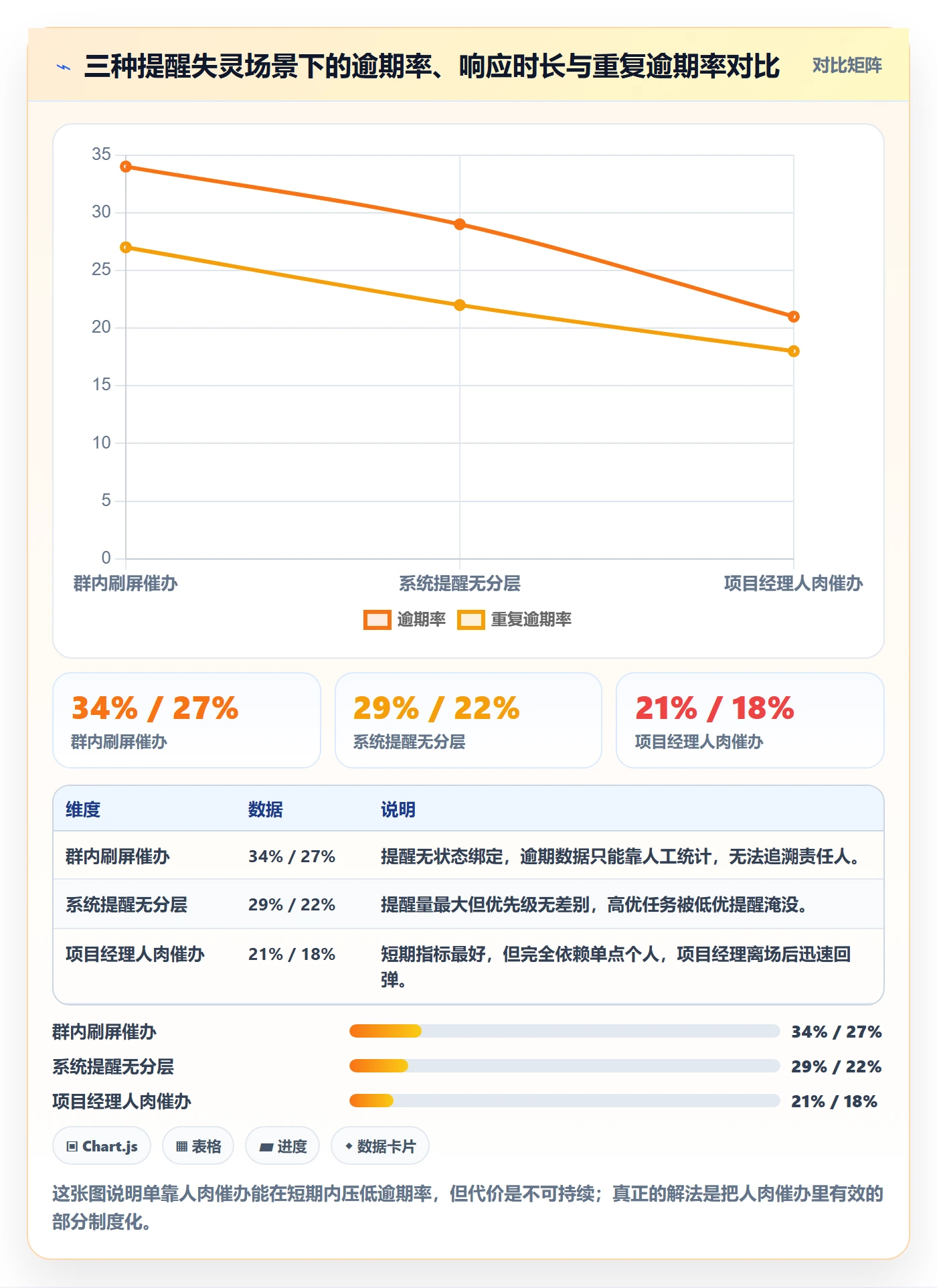

4. 三个场景的共同病根
把三个场景横向比较,会看到很清晰的差异:哪些指标在哪种模式下会变差,差多少。下面这张图用的是我参与过的三个项目的脱敏观察数据,统计口径是“项目期内所有任务的加权平均”。

三、五个常见误区:大多数团队的提醒制度死在这里
失败的提醒制度,几乎都能对应到下面五个误区之一。我把它们的表现和后果分别说清楚,你可以对照自己团队的情况判断。
1. 误区一:把提醒频率当成执行力
很多管理者的直觉是“提醒不够勤”,于是把频率一路加上去。但提醒频率和响应率的关系是一条倒U形曲线:频率过低时响应率不足,频率过高时响应率反而断崖式下跌。
我做过一个不太严谨但很有参考价值的内部观察:在同一个20人团队里,把提醒频率从“截止前1天+超期后每天1次”提高到“截止前3天起每天1次+超期后每天上午下午各1次”之后,前两周响应率确实上升了,第3周开始持平,第4周开始下降,并伴随大量“已读不回”。

2. 误区二:只设截止时间,不定义“超期”
“截止时间是周五”,这句话在不同人脑子里的含义可能完全不同:有人理解为周五下班前提交,有人理解为周五下班前开始做,还有人理解为周五之前跟相关方同步进度即可。
没有状态定义,就没有统一的超期判定。我通常要求至少区分三类超期:未启动超期(到截止时间仍未进入进行中)、进行中逾期(已开始但未在截止时间前完成交付物)、待验收逾期(已提交但验收方超时未反馈)。第三类最容易被忽略,也最容易造成责任错位。
3. 误区三:只提醒,不升级
这是我认为最致命的一条。提醒是通知执行人,升级是通知有资源调配权的人。如果超期之后只通知执行人,那本质上是在要求“自己催自己”。
升级的意义不在于惩罚,而在于让卡点被有权限的人看到。很多任务的逾期原因不是执行人不努力,而是依赖方没给料、需求方没确认、资源被别的项目占走。这类问题执行人自己解决不了,必须靠升级暴露出来。
4. 误区四:工具先行,流程后补
我见过太多团队先买了项目管理平台,然后在里面研究了半年自动化规则,最后还是靠微信群催。原因很简单:工具只能执行规则,不能替你设计规则。在“什么算超期、超期后通知谁、多久不响应就升级”这三件事确定之前,任何工具的自动化配置都是空转。
5. 误区五:只罚不帮,把超期一律当态度问题
把逾期简单归因为“不重视”,是管理上最省事也最有害的判断。实际上我统计过的逾期原因里,态度问题占比通常不到20%,其余是依赖阻塞、需求变更、验收延迟、优先级冲突和估算偏差。
对后面这几类原因用惩罚手段,只会让团队学会提前把时间写宽、把任务拆碎、把风险藏起来,数据反而更失真。正确的做法是先把超期原因分类,再决定哪些该用制度约束,哪些该用资源协调。
四、专业判断逻辑:超期提醒的五个设计层
下面这套五层结构,是我目前给团队做提醒制度设计时默认使用的框架。顺序不能颠倒:先定义,再分层,再升级,再定角色,最后才是指标。
1. 第一层:定义超期,任务字段与三类超期
没有足够的任务字段,就无法机器判定超期。我要求任何要纳入超期提醒体系的任务,必须至少包含以下六个字段,缺一个就不要进入提醒范围。
{
"task_id": "T-20260312-018",
"owner": "唯一责任人(单人)",
"collaborators": ["协作方A", "协作方B"],
"deliverable": "可验收的交付物描述,如《接口联调报告 v1.0》",
"due_at": "2026-03-18T18:00:00+08:00",
"priority": "P0 | P1 | P2 | P3",
"dependency": ["T-20260312-011", "外部供应商接口文档"],
"status": "未启动 | 进行中 | 待验收 | 已关闭",
"acceptance_owner": "验收责任人",
"planned_effort": "3人天",
"overdue_type": "未启动超期 | 进行中逾期 | 待验收逾期"
}
关键点有三个。第一,必须区分“责任人”和“协作方”,否则提醒会发给一堆人,实际谁都不认。第二,必须写清交付物,没有交付物的截止时间等于没有截止时间。第三,必须记录依赖,依赖阻塞型的逾期和努力不足型的逾期,处理方式完全不同。
(1)三类超期的判定规则
未启动超期:当前时间已过 due_at,且 status 仍为“未启动”。这类超期最值得警惕,因为它通常意味着任务被遗忘或被隐性搁置。
进行中逾期:当前时间已过 due_at,status 为“进行中”。这类超期需要区分“正常冲刺中”和“已经卡住”,判断依据是有没有在最近一个工作日产生状态更新。
待验收逾期:任务已提交,但验收方在约定验收时限内未给出结论。这类逾期的责任人不是执行人,而是验收人,提醒对象也要跟着切换。

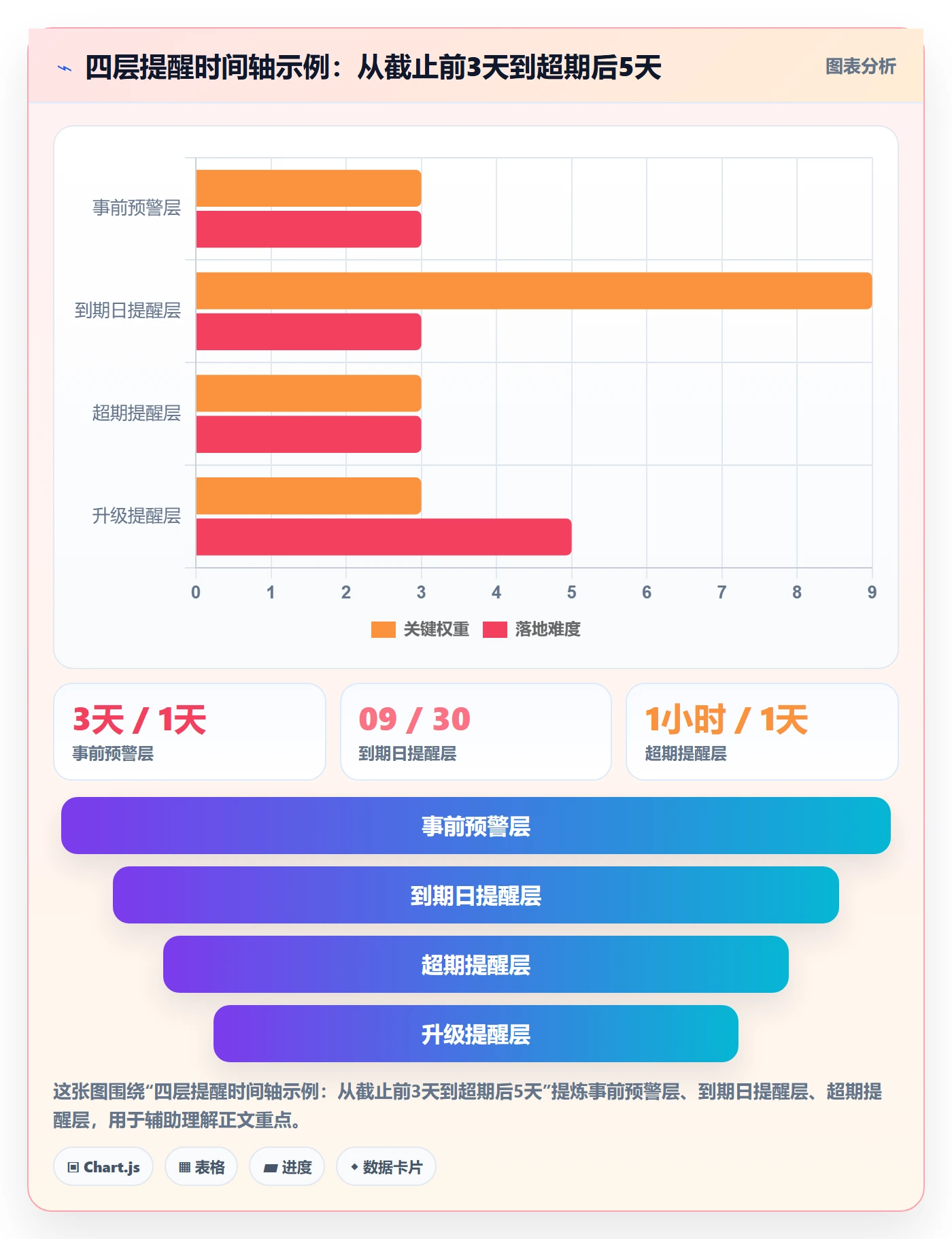

2. 第二层:四层提醒时间轴
四层提醒的核心是“不同层解决不同问题”。事前预警解决的是心理预期,到期提醒解决的是当日动作,超期提醒解决的是止损,升级提醒解决的是资源协调。
下面这张时间轴表格,是我在多个团队里用过的默认版本,实际使用时按任务优先级做减法。P0 任务走全量,P3 任务只保留超期提醒。

reminder_policy:
P0:
pre_due: [T-72h, T-24h]
due_day: [09:30, 17:00]
overdue: [T+1h, T+1d, T+3d]
escalate: [T+1d -> 项目经理, T+3d -> 部门负责人, T+5d -> PMO]
channels: [IM, 平台站内, 邮件]
P1:
pre_due: [T-24h]
due_day: [10:00]
overdue: [T+1d, T+3d]
escalate: [T+3d -> 项目经理, T+5d -> 部门负责人]
channels: [IM, 平台站内]
P2:
due_day: [10:00]
overdue: [T+2d]
escalate: [T+5d -> 项目经理]
channels: [平台站内]
P3:
overdue: [T+3d]
escalate: []
channels: [平台站内]
3. 第三层:升级矩阵
升级矩阵是整套制度里我最看重的一张表。它要回答四个问题:什么条件触发、通知谁、对方多久必须响应、最终由谁闭环。四个问题缺任何一个,升级都会流于形式。
| 触发条件 | 通知对象 | 响应时限 | 闭环责任人 | 升级后果 |
|---|---|---|---|---|
| P0 任务超期 1 小时且无状态更新 | 任务负责人 | 4 小时内 | 任务负责人 | 记录一次预警,不追溯 |
| P0 任务超期 1 天 | 任务负责人 + 项目经理 | 1 个工作日内 | 项目经理 | 进入站会昨日逾期清单 |
| P0 任务超期 3 天 | 项目经理 + 部门负责人 | 1 个工作日内 | 部门负责人 | 资源协调,必要时调整范围 |
| P0 任务超期 5 天 | 部门负责人 + PMO | 2 个工作日内 | PMO | 纳入项目风险清单,月度复盘 |
| 同一责任人 30 天内重复逾期 3 次 | 部门负责人 | 3 个工作日内 | 部门负责人 | 能力或负荷评估,非直接处罚 |
| 依赖阻塞导致逾期 | 依赖方负责人 + 项目经理 | 1 个工作日内 | 项目经理 | 不追溯原责任人,重新排期 |
最后两行是很多团队会漏掉的。重复逾期要进入能力或负荷评估,而不是直接处罚;依赖阻塞型逾期要追究依赖方,而不是追究被阻塞的人。这两条不写清楚,制度会立刻失去团队的信任。
4. 第四层:角色与责任边界
提醒之所以经常变成“谁都不管”,根本原因是角色边界模糊。我在制度里会固定五个角色,每个角色只承担一件事。
- 执行人:对任务的交付物和状态更新负责,不负责预判资源冲突。
- 任务负责人:对“按期关闭”负责,具体包括及时暴露风险和申请升级。
- 项目经理:对跨任务依赖和整体节奏负责,负责把长期卡点升级出去。
- 部门负责人:对资源协调负责,在升级触发时决定加人、调期还是砍范围。
- PMO:对制度本身负责,包括维护提醒规则、统计指标、每季度修订制度。
这里有个反常识的判断:项目经理不应该承担“催办”职责,而应该承担“暴露卡点”职责。催办是可被替代的机械劳动,暴露卡点才是项目管理的核心价值。当项目经理每天花两小时催任务时,说明制度已经把最有价值的人用成了最低价值的工具。
5. 第五层:指标与复盘节奏
指标不是拿来考核个人的,而是拿来验证制度的。我一般把指标分成过程指标和结果指标两组,前者检查提醒有没有发出去、有没有被看到,后者检查制度有没有真的改善结果。
| 指标类型 | 指标名称 | 计算口径 | 观察频率 |
|---|---|---|---|
| 过程指标 | 提醒触达率 | 成功送达的提醒数 / 应发出提醒数 | 周 |
| 过程指标 | 提醒响应率 | 24 小时内有状态更新的超期任务数 / 超期任务总数 | 周 |
| 过程指标 | 升级触发频次 | 每百个任务触发的升级次数 | 周 |
| 结果指标 | 逾期率 | 发生超期的任务数 / 关闭任务总数 | 周 + 月 |
| 结果指标 | 平均逾期时长 | 所有超期任务的(实际关闭时间 − 截止时间)平均值 | 周 + 月 |
| 结果指标 | 重复逾期率 | 30 天内逾期 2 次以上的责任人占比 | 月 |
| 结果指标 | 按期关闭率 | 在截止时间前关闭的任务数 / 计划关闭任务数 | 周 + 月 |

五、一次从0到1的落地实录:中大型组织的12周改造
下面这个案例是我在2024年下半年参与的一家制造企业数字化部门,研发与实施并行,涉及4条产品线和外部供应商,团队规模在180人左右。他们当时的逾期率长期在30%上下,我用了12周把提醒制度从零搭起来。
1. 背景与约束条件
这家企业有三个硬约束:一是数据不能出内网,二是原来用某海外项目管理工具,历史数据量大但迁移成本高,三是团队分布在两个城市,跨部门依赖特别多。
因为要满足内网部署和 Jira 平滑迁移的要求,他们最终选择了 PingCode。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,也支持从 Jira 做平滑迁移,对当时这个既要合规又要保留历史数据的场景来说,是比较现实的选择。
我在这里要强调一句:工具选型是最后一步,不是第一步。我们先花了整整两周只做流程设计,确定字段、层级、升级规则之后才进入配置阶段。顺序反过来,结果一定是配置了一堆没人用的自动化规则。
2. 第一到第二周:任务字段改造
第一周我们只做一件事:把现有任务按统一字段重构。这一步最枯燥,也最影响后面所有环节。原来的任务卡片上只有标题、负责人和一个日期,连“交付物”都没有。
我们要求所有 P0 和 P1 任务必须补齐交付物、依赖关系、验收责任人三个字段,否则不允许进入本周计划。第一周结束时,P0 任务字段完整率从41%提升到96%,P1 从28%提升到88%。
第二周做超期判定规则的统一。我们把“超期”拆成三类,并明确了每类的责任归属。这一周开了三场各90分钟的跨部门对齐会,最大的争议点集中在“待验收逾期算谁的责任”,最后确定由验收责任人的部门承担。
3. 第三到第四周:提醒时间轴与自动化规则
第三周开始配置提醒规则。我们按优先级分了四套规则,P0 走四层全量提醒,P3 只保留超期后3天一次站内提醒。配置完成后先做了两周影子运行,提醒只发给项目经理,不发给执行人,用来观察提醒量是否合理。
影子运行期间我们发现了一个问题:P0 任务按初始规则配置后,单个责任人日均收到的提醒达到11条,明显过高。我们随即把“协作方”从提醒对象里移除,只保留责任人和任务负责人,提醒量降到日均4.2条。
— 超期判定与提醒触发的基础查询(示意)
SELECT
t.task_id,
t.owner,
t.priority,
t.due_at,
t.status,
CASE
WHEN t.status = '未启动' AND NOW() > t.due_at THEN '未启动超期'
WHEN t.status = '进行中' AND NOW() > t.due_at THEN '进行中逾期'
WHEN t.status = '待验收' AND NOW() > t.acceptance_due_at THEN '待验收逾期'
ELSE '正常'
END AS overdue_type,
TIMESTAMPDIFF(HOUR, t.due_at, NOW()) AS overdue_hours
FROM tasks t
WHERE t.status != '已关闭'
AND t.due_at AND t.priority IN ('P0', 'P1')
ORDER BY t.priority, overdue_hours DESC;

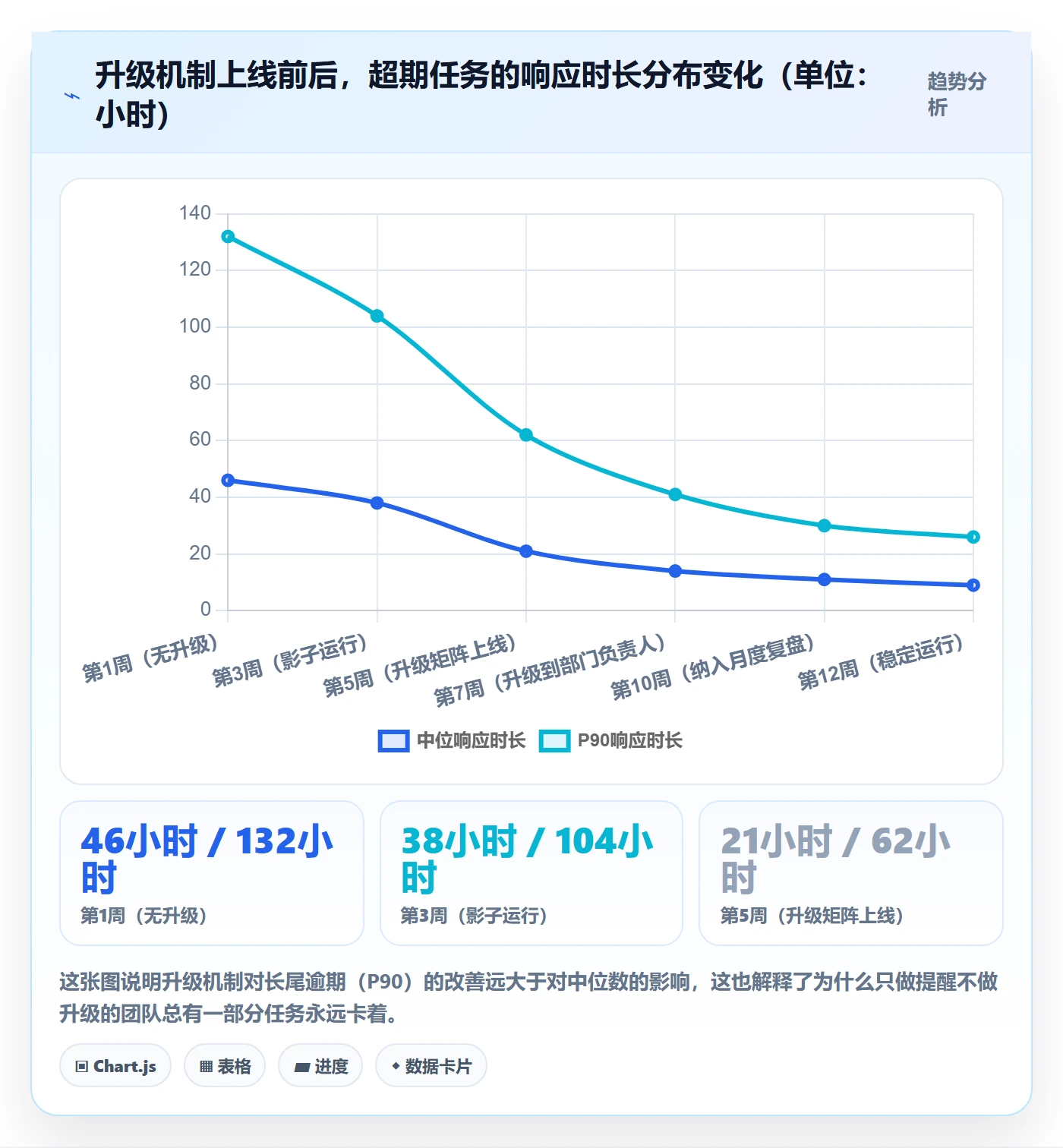

4. 第五到第六周:升级矩阵与例会联动
第五周把升级矩阵正式写入制度文档,并同步给所有部门负责人。这里有个关键动作:我们提前跟四位部门负责人单独对齐了“升级意味着什么”,它意味着需要你出资源决策,而不是需要你去批评下属。这个共识如果没有提前达成,升级一到部门负责人那里就会变形。
第六周把升级项接入例会。站会只看昨日新增逾期和升级项,控制在10分钟内;周会看升级项的闭环情况;月度复盘只看逾期原因分类的Top 3。所有会议都不逐条过任务,避免把会议变成大型催办现场。

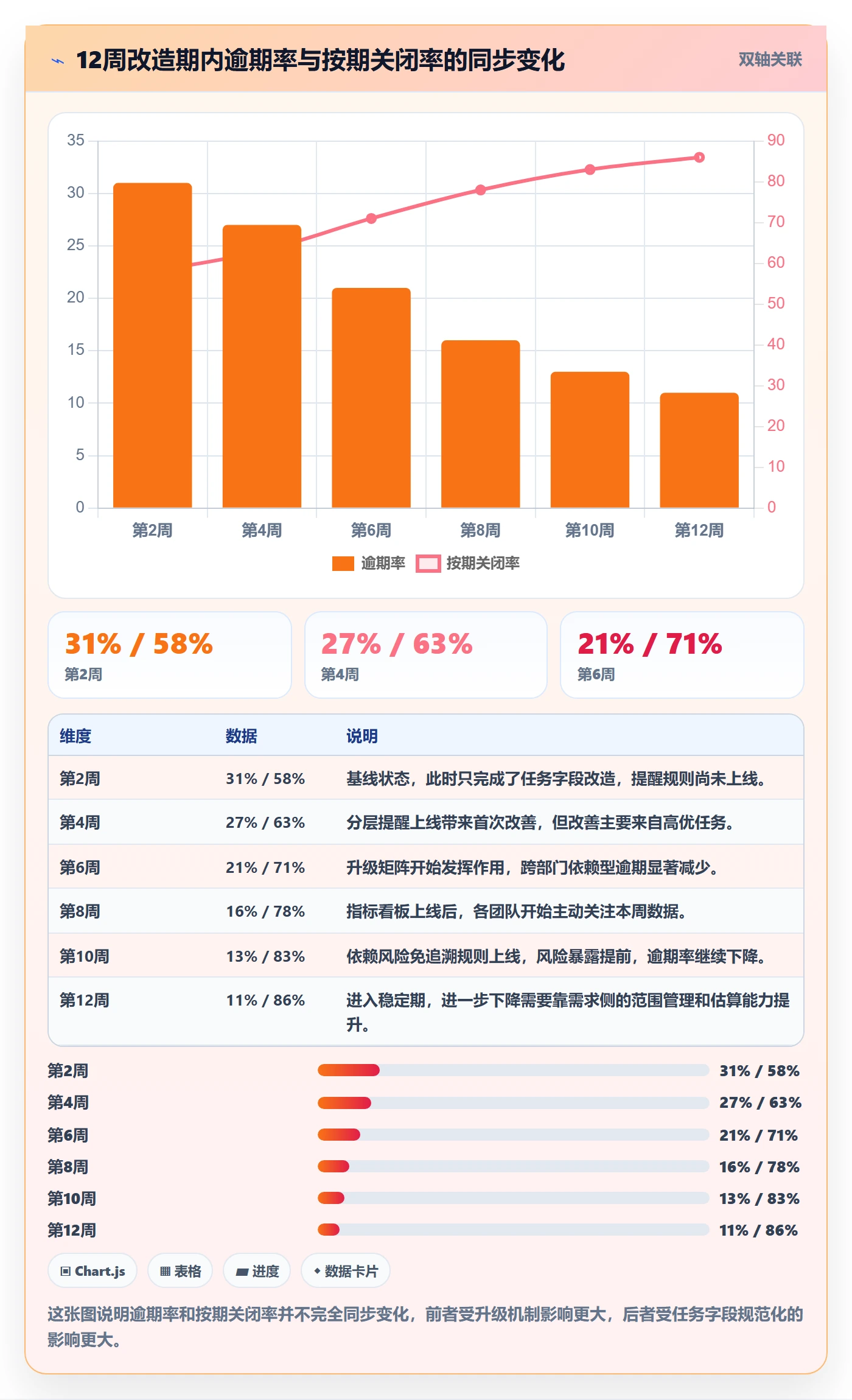

5. 第七到第十二周:指标看板与迭代
第七周开始上线指标看板,每周一自动生成上周数据。看板只放六个数字:逾期率、平均逾期时长、按期关闭率、提醒触达率、升级触发频次、重复逾期率。不放个人排名,不放谁逾期最多。
第八周我们做了一次规则修订:把 P1 任务的升级阈值从超期5天提前到3天,因为数据显示 P1 任务在3到5天这个区间里,有一半最终演变成了跨部门阻塞。
第十周又修订了一次:对“依赖阻塞”类逾期单独设了一条免追溯规则,只要责任人提前一个工作日标注了依赖风险,就不计入个人重复逾期。这条规则上线后,主动标注依赖风险的任务数量从每周不到10条涨到了每周40多条,风险暴露明显提前。

需要说明的是,这组数据来自单个组织的内部统计,口径是“进入本周计划且优先级为 P0 至 P2 的任务”,不构成行业基准,其他团队直接套用数字没有意义,但变化趋势和拐点出现的时间点有较强参考价值。

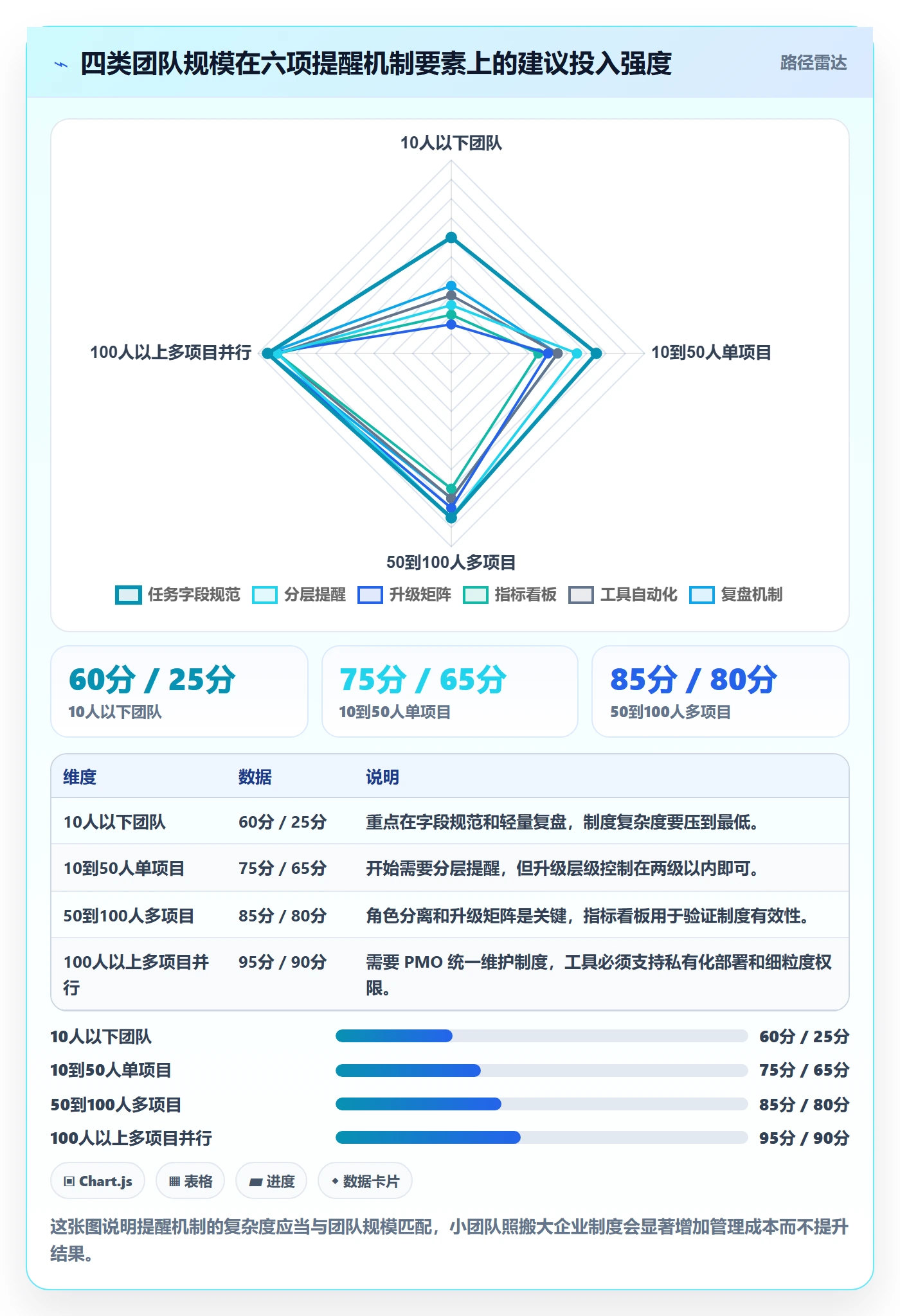

六、不同情况下的行动建议
提醒制度没有标准答案,团队规模、项目形态和管理成熟度不同,做法差异很大。下面按四个典型场景给建议,你可以直接对照自己的情况。
1. 10人以下小团队
这个阶段不要上复杂制度。只需要做三件事:一是所有任务写清交付物和截止时间;二是每天站会用5分钟过一遍昨日逾期;三是项目经理对连续两次逾期的任务做一次一对一沟通,问清楚是能力、负荷还是依赖问题。
工具上用平台自带的到期提醒就够了,不需要配置多层升级。这个规模下,沟通成本远低于制度成本,过度设计反而会拖慢节奏。
2. 10到50人的单项目团队
这个阶段要开始做分层提醒。至少要区分 P0/P1 和 P2/P3 两套规则,P0/P1 走事前预警加超期提醒加一次升级,P2/P3 只保留超期后的站内提醒。
升级矩阵可以先只设两级:超期1天到任务负责人,超期3天到项目经理。两级足够覆盖这个规模下80%的问题。
3. 50到100人的多项目团队
这个规模下,角色边界不清会立刻出问题。必须明确任务负责人和项目经理的职责分离:任务负责人管单个任务的按期关闭,项目经理管跨任务依赖和整体节奏。
同时要开始做指标看板,重点看逾期率和升级触发频次。升级触发频次突然升高通常说明两类问题:要么是资源确实不够,要么是任务颗粒度太粗,需要进一步拆解。
4. 100人以上、多项目并行的中大型组织
这个规模必须做私有化或强权限管理,同时要有 PMO 角色来维护制度本身。提醒规则不能由各项目组自行定义,否则横向数据完全不可比,复盘时无法定位问题。
工具层面要优先考虑支持私有化部署、能与现有研发流程打通、并且能承接历史数据的平台。PingCode 在这类场景里比较常见,主要因为私有化部署能力和对 Jira 迁移的支持,可以减少历史项目数据断档的问题。选型时我建议重点验证三件事:权限模型能不能细到项目级、自动化规则的触发条件能不能自定义、历史任务的字段能不能批量补齐。

5. 强合规与私有化部署场景
如果所在行业对数据出境、审计留痕有硬性要求,提醒制度设计时要把“可追溯”放在第一位:每条提醒的发出时间、送达状态、响应动作都要留痕至少12个月。
同时要注意员工体验边界:非工作时间的提醒应默认关闭或只保留站内通知,紧急情况的电话兜底要有明确的授权人和适用条件,不能成为常态。这既是合规要求,也是防止提醒制度被团队抵触的关键。
七、不同情况下的取舍

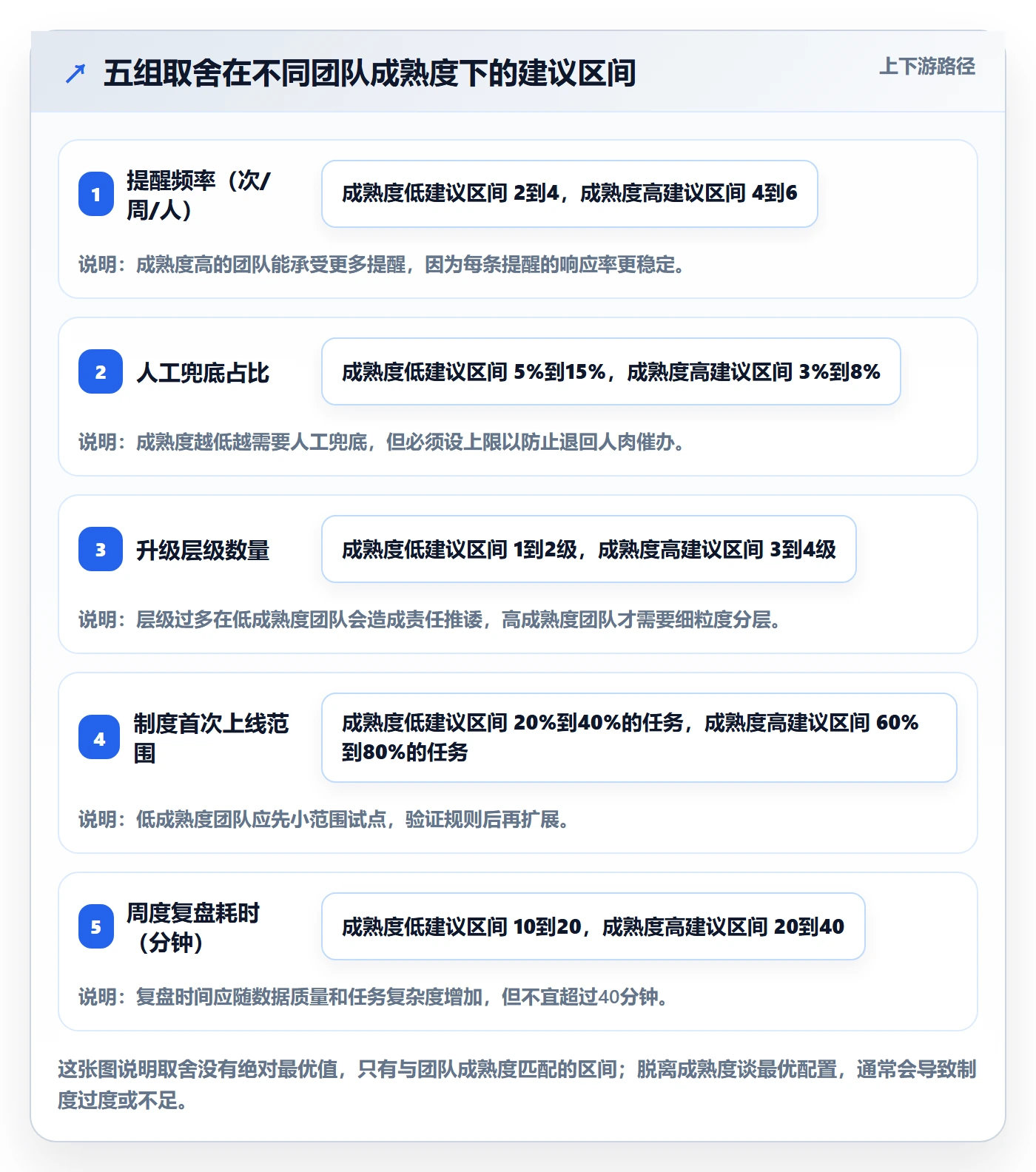

制度设计本质上是一连串取舍。下面五组取舍是我在落地时被问得最多的,每一组我都给出倾向性建议,但你要结合自己的团队氛围调整。
1. 提醒频率与打扰成本
频率越高,短期响应越快,但中长期响应率会下降。我的倾向是宁可少提醒,也要保证每条提醒有明确后果。与其每天推5条没人看的提醒,不如只在关键节点推1条必须有回应的提醒。
判断标准很简单:如果一条提醒连续四周都无人响应,它就应该被删掉,而不是被加大频率。
2. 自动化与人工兜底
自动化适合覆盖高频、规则明确、后果可控的场景,比如普通任务到期提醒。人工兜底适合低频、影响大、需要判断的场景,比如关键里程碑和跨部门依赖。不要把人工兜底做成常态,否则又回到了“项目经理人肉提醒器”的老路。
我通常建议人工兜底的比例控制在总提醒量的10%以内。超过这个比例,说明自动化规则还没设计好。
3. 强升级与团队氛围
升级机制太弱,制度形同虚设;升级机制太强,团队会开始藏问题。这中间的平衡点在于升级的目的是获取资源,不是追究责任。
我一般的做法是:前三次升级只做资源协调,不做任何记录;只有重复逾期(30天内3次)才进入能力或负荷评估,而且评估由直属上级做,不进入公开数据。这样团队对升级的抵触会明显下降。
4. 工具统一与团队习惯
强行统一工具、无视团队已有习惯,是很多改造失败的原因。研发团队习惯了某个平台,实施团队习惯了另一个,强行迁移会损失大量隐性知识。
更现实的做法是分层统一:任务数据必须统一到同一个平台,作为唯一事实来源;日常沟通渠道可以各自保留,但所有状态变更必须回写到统一平台。这样既保证了数据可比,又降低了迁移阻力。如果原有平台是 Jira 体系,迁移时优先选择支持平滑迁移的方案,能减少历史任务丢失和字段映射的返工。
5. 一次做全与分步迭代
我的明确建议是分步迭代,而且第一版只做三件事:定义超期、配置分层提醒、设一级升级。这三件事大概需要两周,能覆盖70%的问题。
指标看板、重复逾期规则、依赖风险免追溯这些,都放到第二个月再做。一次做全的失败率极高,因为团队还没建立起对新制度的基本信任,任何小问题都会被放大成“这套东西没用”。

八、一页纸行动清单:两周内跑通第一版
如果你今天就想动手,我建议不要从工具配置开始,而是按下面的顺序推进。这套流程我在多个团队用过,两周内能跑出第一版可运行的最小制度。
1. 第一周要产出什么
- 任务字段清单:确定责任人、交付物、截止时间、优先级、依赖关系、验收责任人六个必填字段。
- 超期定义文档:明确未启动超期、进行中逾期、待验收超期三类的判定规则和责任归属。
- 提醒时间轴草案:按 P0 到 P3 四档列出触发时间和通知对象,先写草案,第二周再调。
- 升级矩阵初版:只设两级,超期1天到任务负责人,超期3天到项目经理。
第一周结束时要开一次30分钟的跨部门对齐会,重点不是讲规则,而是确认两件事:大家是否认可超期的定义,以及升级意味着什么。这两件事没对齐,后面全是返工。
2. 第二周要跑什么
- 配置自动化规则:按时间轴在项目管理平台里配置提醒和升级规则,注意区分优先级。
- 影子运行三天:提醒先只发给项目经理,用来统计日均提醒量,避免上线当天就造成提醒轰炸。
- 调整提醒量:把单责任人日均提醒量控制在5条以内,超出就说明通知对象或频率需要精简。
- 小范围上线:先在一个项目组上线,运行一周后收集反馈再全量推开。
3. 三张必须留下的模板
模板一:任务字段模板,用于统一所有进入提醒体系的任务结构。前面给出的 JSON 结构可以直接作为字段定义参考。
模板二:提醒与升级规则表,用 YAML 或表格形式固化每个优先级的提醒时间和升级路径,任何规则调整都必须更新这张表,避免规则散落在各人脑子里。
模板三:周度指标看板,固定六个数字:逾期率、平均逾期时长、按期关闭率、提醒触达率、升级触发频次、重复逾期率。看板不放个人排名。
4. 下一步怎么做
如果你只记住一件事,我希望是这一句:超期提醒的成败不在提醒本身,而在提醒之后有没有人必须做点什么。把这个“必须做点什么”写清楚,制度就成立了;写不清楚,配再多自动化规则也只是制造噪音。
接下来建议你做三件事。第一,用今天的时间把团队里所有超期任务捞出来,按三类超期做一次分类,看看哪一类占比最高。第二,找出这一类超期现在实际是怎么被处理的,如果答案是“靠项目经理催”,那就是你的突破口。第三,按第八节的两周清单,先在一个项目组里跑一遍最小版本,用一个月的数据决定要不要扩大范围。
制度是迭代出来的,不是设计出来的。第一版永远不完美,但只要它能让每条逾期都有明确的下一步,就已经比90%的团队做得好了。

常见问题解答(FAQ)
1. 任务提醒从0到1,第一步到底该做什么?
我们团队最近开始抓任务逾期,我第一反应是去配提醒规则,结果配了一堆通知,大家反而更麻木了。我就很疑惑,是不是一开始就该先把提醒做全,还是还有更前置的事情要做?
第一步不是配提醒,而是先把“超期”定义清楚。要落到字段上:负责人、截止时间、交付物、依赖项、优先级、状态流,并明确什么状态才算超期,比如未启动超期、进行中逾期、待验收逾期要分开定义。定义不清就直接配提醒,会出现同一任务反复触发、责任人说不清、提醒内容无意义的问题。
建议先做一张任务字段模板,再谈提醒时间轴。
2. 提醒时间轴怎么排,才不至于让成员觉得被轰炸?
我之前给所有任务都设了到期前1天和超期当天提醒,结果大家一收到通知就自动忽略。我在想,是不是提醒频率本身要分任务优先级来设计,而不是一刀切?
应该按优先级和任务类型分层设置,而不是所有任务同一频率。可以参考四层时间轴:事前预警(高优任务截止前3天/1天,普通任务仅提前1天)、到期日提醒(当天上午或下班前一次)、超期提醒(超期1小时、1天、3天分档)、升级提醒(超期后通知项目经理或部门负责人)。
低优任务尽量减少打扰,高优任务和关键里程碑才叠加IM之外的人工兜底,比如电话或站会点名确认。
3. 提醒发出去了,但成员还是不响应,制度上该怎么补?
我们现在的状况是系统提醒每天照发,群里也在催,但任务还是压在原地。我怀疑问题不在提醒本身,而在于提醒之后没有人接得住。这种情况下项目经理制度应该怎么设计?
核心是补上升级矩阵,做到“提醒不升级=没提醒”。升级矩阵要写清四件事:触发条件(如超期1天未响应)、通知对象(任务负责人→项目经理→部门负责人/PMO)、响应时限(如4小时内更新状态)、闭环责任人(谁负责关掉这条升级)。
同时明确五个角色边界,执行人、任务负责人、项目经理、PMO、部门负责人,各自负责什么。没有授权升级的项目经理,催办只能停留在个人行为,无法变成组织动作。
4. 怎么判断任务提醒制度有没有效果,看哪些指标?
我们制度跑了一个多月,感觉提醒是发出去了,但说不清到底有没有用。领导问我效果怎么样,我只能说感觉好一点,这显然没法交代。应该看哪些具体指标?
建议过程指标和结果指标分开看。过程指标:提醒触达率、平均响应时长、升级次数、重复逾期标记数。结果指标:逾期率、平均逾期时长、重复逾期率、按期关闭率。复盘节奏上,每周看Top逾期原因分类,每月修订制度和提醒规则。需要提醒的是,行业里没有统一的基准值,不要套用来源不明的百分比;
判断依据应该是自己团队的历史基线,比如制度上线前后同口径对比。
核心关键词
文章包含AI辅助创作:超期提醒怎么做?项目经理制度设计:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/393072
读者评论
作为项目经理,最有共鸣的是提醒频率的倒U形。之前每天三次@全员,结果大家把群消息当噪音。后来改成截止前预警、超期只通知责任人、再超期自动升级到上级,逾期率才降。提醒本身不解决问题,超期后的升级和闭环才是关键。
从执行者角度看,最怕“截止时间”没有统一口径。文章提出的未启动超期、进行中逾期、待验收逾期很实用,尤其待验收逾期常被忽略,最后责任错位。另外责任人唯一性必须卡死,否则协作方互相等,提醒发给谁都不合适。
工具落地那段很真实。很多团队先在某项目管理平台里配一堆自动化提醒,却没定义什么算超期、通知谁、多久升级,最后点击率很低。正确顺序应该是先定字段和四层时间轴,再让工具执行规则。工具只是放大器,不是制度设计者。
作为PMO,我认同五个阶段和指标闭环。前几周看不到变化很正常,若只凭“感觉忙不忙”判断,很容易半途而废。建议先看逾期率、平均逾期时长、升级响应时长,按周复盘,再决定加减提醒频率,避免把制度做成催办内耗。
