2023年我复盘过一个已经延期11天的交付项目,37人的团队,用了三个工具管任务,日历提醒、IM群公告、邮件抄送全都上了,结果最关键的接口联调任务被漏掉了。事后追溯,那条任务在系统里根本没有绑定任何提醒规则,所有人的默认假设都是"这么重要的事,肯定有人盯着"。这就是任务提醒最反常识的地方:提醒失效的主因通常不是"忘了设提醒",而是"设了一堆无效提醒",真正该触发的规则反而不存在。
这篇文章不打算教你"某个工具的提醒按钮在哪里"。我更想讲清楚一件事:自动提醒本质上是一套需要设计的规则系统,工具只是执行层。如果你是按"入门指南+操作步骤"的路径进来的,那我建议先花十分钟看前四节,把规则逻辑想明白,后面的配置动作会快得多,也不会配出一堆自己都懒得看的提醒。
一、先给结论:自动提醒的关键不在工具,在规则设计
过去几年我参与或旁听过十多个研发交付团队的效能复盘,凡是"提醒"这个话题被单独拿出来讨论的项目,几乎都指向同一个结论:提醒系统的问题,80%出在规则设计,20%才出在工具能力。下面三条是我现在给团队做提醒体系梳理时,开场必讲的判断。
1. 自动提醒的本质是状态机,不是闹钟
大多数人理解的任务提醒是"到某天某点弹一条通知",这是闹钟思维。闹钟是无状态的,只要时间到了就响一次,它不知道任务是不是已经做完了、是不是已经被人接手了、是不是已经延期三次了。
自动提醒应该是状态机思维:它持续读任务的当前状态,状态满足某个条件时触发动作,动作执行后状态发生变化,后续触发条件也跟着变。没有状态判断的提醒,就是把闹钟塞进了任务列表,骚扰量上去了,漏报率一点没降。
举个我常举的例子。一个任务到期日是周五,如果只设"周五上午9点提醒",那周四下午负责人被调去做紧急支持、周五根本不在工位上,这条提醒就是无效的。有效做法是加一层前置状态判断:当任务进度低于阈值、且负责人在未来24小时内有其他高优任务时,提前48小时触发一次"资源冲突预警"。这两者之间差的不是提醒次数,是判断逻辑。
2. 项目管理真正需要的三类提醒,多数人只做了一类
我把项目场景里的提醒归成三类。第一类是截止型提醒,围绕任务的开始时间、截止时间、里程碑日期触发。第二类是状态型提醒,围绕任务的状态变更触发,比如任务卡在"进行中"超过5天没有更新、被反复打回、有人提交了阻塞说明。第三类是依赖型提醒,围绕任务之间的前后置关系触发,比如前置任务延期导致后置任务的开始日期被挤压。
从我接触过的团队看,截止型提醒的配置覆盖率普遍在九成以上,状态型大概在三成出头,依赖型往往不到两成。但真正造成延期的,恰恰集中在后两类。这就是典型的"努力用在了低价值区域"。

3. 用"漏报率"和"打扰率"两个指标衡量提醒质量
判断一套提醒系统好不好,别数它一天发多少条,要算两个数。漏报率是指"该提醒但没提醒,导致有人事后才知道"的事件占全部异常事件的比例。打扰率是指"提醒发出后 24 小时内没有产生任何实质动作"的提醒占比。
我给团队定过的健康基准是:漏报率低于5%,打扰率低于25%。如果打扰率超过40%,说明提醒规则需要整体瘦身;如果漏报率超过10%,说明触发条件设计得太保守。这两个指标必须一起看,单看任何一个都会被误导。只盯漏报率,团队会把提醒加到爆炸;只盯打扰率,又会把提醒砍到关键风险都盖不住。
二、真实场景:项目经理的提醒负载到底有多重
要让提醒系统的讨论有意义,得先看清项目经理每天实际被多少条提醒轰炸。我连续记录过自己和一个32人项目经理群体(交流群样本)两周的提醒流水,数据不算严谨,但足够说明问题。
1. 一个周二上午的提醒流水账
9:02,协同办公平台弹出5条任务到期提醒,其中3条是昨天已经完成但状态没更新的。9:15,邮件收到一份每日任务摘要,27条任务列表。10:30,群里有人@我确认某个任务的验收标准。11:00,日历提醒"周会准备"。11:20,另一位成员私信问某个任务到底谁负责。
整个上午,与任务相关的提醒触达超过 40 次,其中真正需要我采取行动的,不超过 6 次。也就是说,超过 85% 的提醒是噪声。这个比例一旦长期维持,人的大脑会自动把这类通知归到"无需处理"的分类里,这就是提醒疲劳的生理机制,跟自律与否关系不大。

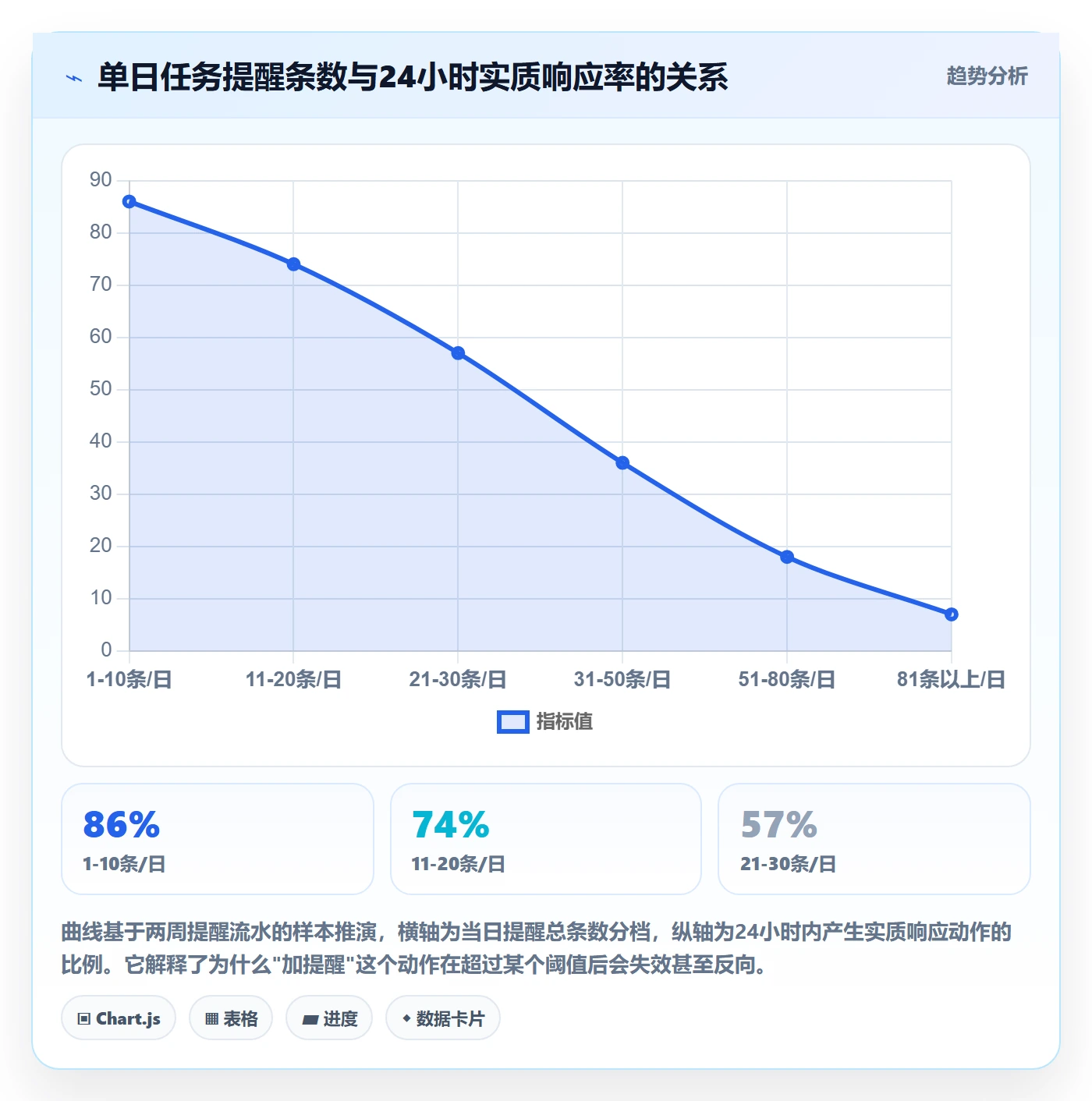

2. 提醒条数与响应率呈现明显的反向关系
我把两周的记录按"当日提醒总条数"分档,然后统计每条提醒在 24 小时内是否产生了实质响应动作(更新状态、回复、改期、关闭)。结果几乎是单调下降的曲线。当日提醒在 10 条以内时,响应率能有 80% 以上;超过 30 条,响应率掉到四成以下;超过 50 条,基本就没人认真看了。
这条曲线的实践意义很直接:在不改善提醒精准度的前提下,增加提醒条数不会提升执行率,反而会拉低整体响应率。如果你发现团队响应率低,第一反应不该是"再催一次",而是砍掉一半无效提醒。

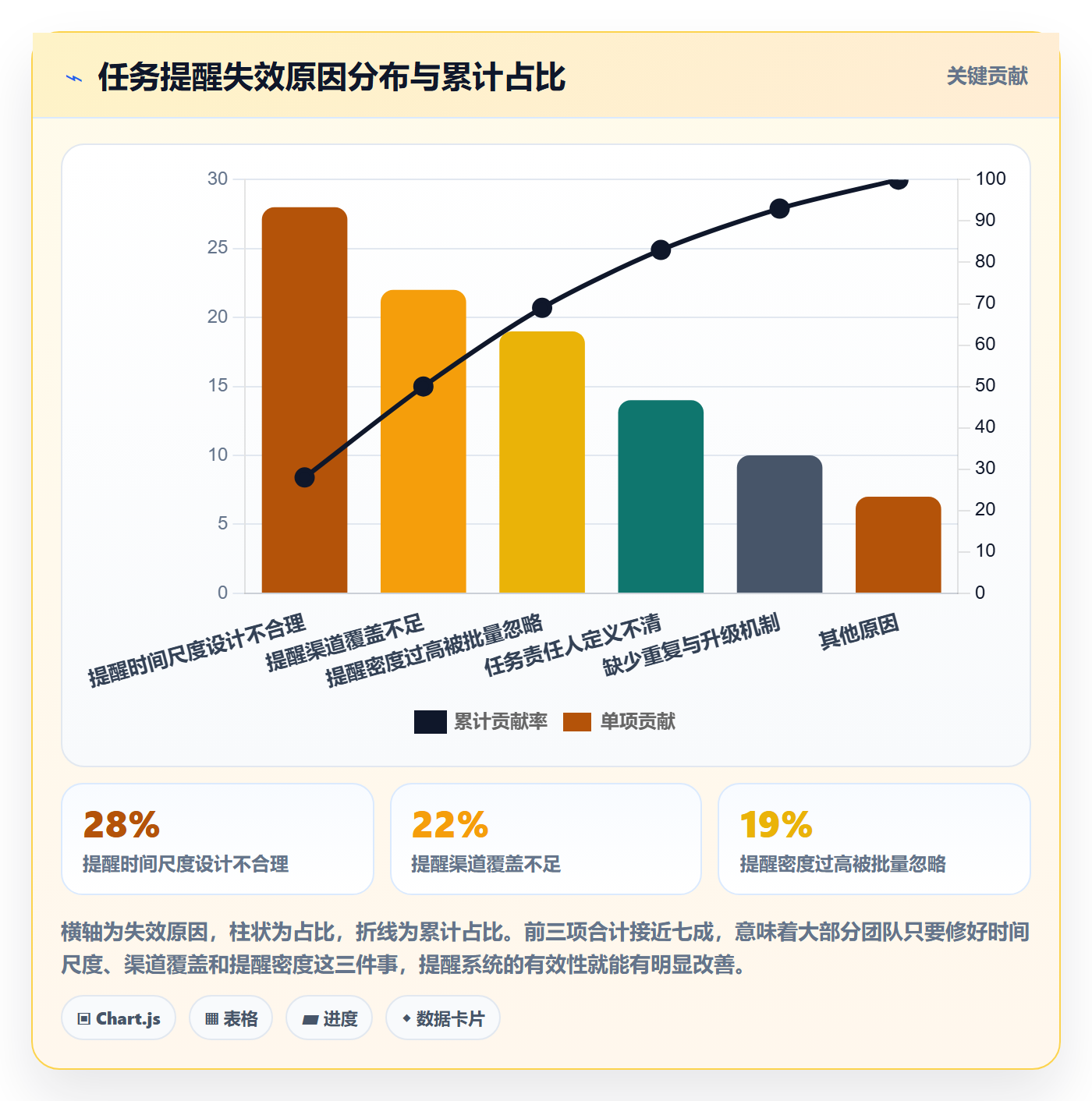

3. 提醒失效往往不是"忘了设",而是"设错了时间尺度"
我在复盘里问过很多次"为什么这条提醒没起作用",答案出现频率最高的是"设了,但设晚了"。比如一个需要三天工作量的任务,提醒设在到期前一天下午,这时候发现问题已经来不及调整资源了。
提醒的价值在于留出纠偏窗口,而不是通知一个已经无法改变的事实。一个任务需要多久才能补救,决定了提醒应该提前多久触发。这是设计提醒时最容易被忽略的一条底层规则。
三、拆解四个常见误区
下面四个误区是我在不同团队里反复见到的,几乎每一个都能对应到具体的延期事件。它们的共同点是:看起来都在"加强提醒",实际是在削弱提醒系统的信噪比。
1. 误区一:提醒越多越安全
这个误区的隐含假设是"每条提醒的成本接近零"。实际上每条提醒都有成本:接收者的注意力成本、判断成本、以及最关键的,对提醒系统的信任成本。当一个人连续二十次点开提醒发现"没什么事",第二十一次那条真正重要的提醒,他大概率会先放一放。
提醒不是保险,是一种稀缺资源。它的总预算受限于接收者的注意力,超支的部分会以"整体可信度下降"的形式计价。所以我一直建议团队给自己设一个硬上限:单个成员每天收到的自动提醒条数不超过 10 条,超过的部分必须走聚合摘要,而不是逐条推送。
2. 误区二:所有任务都设成"到期前一天"
这是最常见的偷懒配置。问题是不同任务的纠偏周期差异极大:一个改文案的任务,提前一天足够;一个涉及三方联调的任务,提前一天发现问题等于没发现,因为对方排期也调不过来。
我的做法是按"纠偏周期"给任务分档。纠偏周期指的是从发现问题到完成修复所需的最短时间。2小时以内的任务,提前半天提醒就够;需要1-2天的,提前3天;需要跨团队协调的,提前5-7天,并且要触发升级动作而不只是通知。
3. 误区三:只在一个渠道提醒
项目经理的工作现场是分散的:有人一整天在代码仓库和任务平台里,有人主要在IM里,有人只认真看邮件,还有人只对日历弹窗有反应。提醒如果只发一个渠道,等于默认所有成员的工作习惯统一,这个假设从来都不成立。
但多渠道路由不等于全渠道广播。我见过的反面案例是把同一条提醒同时发到IM、邮件、短信,结果成员收到三遍同样的内容,对提醒系统的反感度直接拉满。正确做法是按紧急程度做渠道分级,而不是按"保险起见"做渠道叠加。
| 提醒紧急度 | 推荐触达渠道 | 触发时机 | 是否升级 |
|---|---|---|---|
| 一般进度提醒 | 任务平台内通知 + 每日聚合摘要 | 每日固定时间推送一次 | 不升级 |
| 临近截止提醒 | IM 单聊 + 任务平台内通知 | 按纠偏周期提前触发 | 超时 24 小时升级给负责人上级 |
| 阻塞/依赖告警 | IM 群 + 负责人单聊 + 邮件 | 状态变更即时触发 | 2 小时未响应升级到项目经理 |
| 里程碑风险 | 邮件 + 周会看板 + 项目经理单聊 | 风险判定后立即触发 | 直接进入项目周报风险清单 |
这张表的用法是:先定级,再定渠道。不要反过来先选渠道再想发什么。渠道是结果,不是起点。
4. 误区四:用人工催办给系统补位
这是我见过最隐蔽的坑。系统提醒不准,于是项目经理开始每天手动在群里@人、手动发私信。短期内项目推进正常了,但团队形成了"系统提醒可以不看,反正项目经理会催"的预期,人工催办的量会持续增长。
我在一个团队做过粗算:改造前,项目经理和三个组长每周用于人工催办的沟通时间加起来大约 4.2 小时。这部分时间本来是应该由系统承担的。人工催办看起来是执行力的体现,实际上是在替一个失效的系统还债,而且这笔债会越还越多。

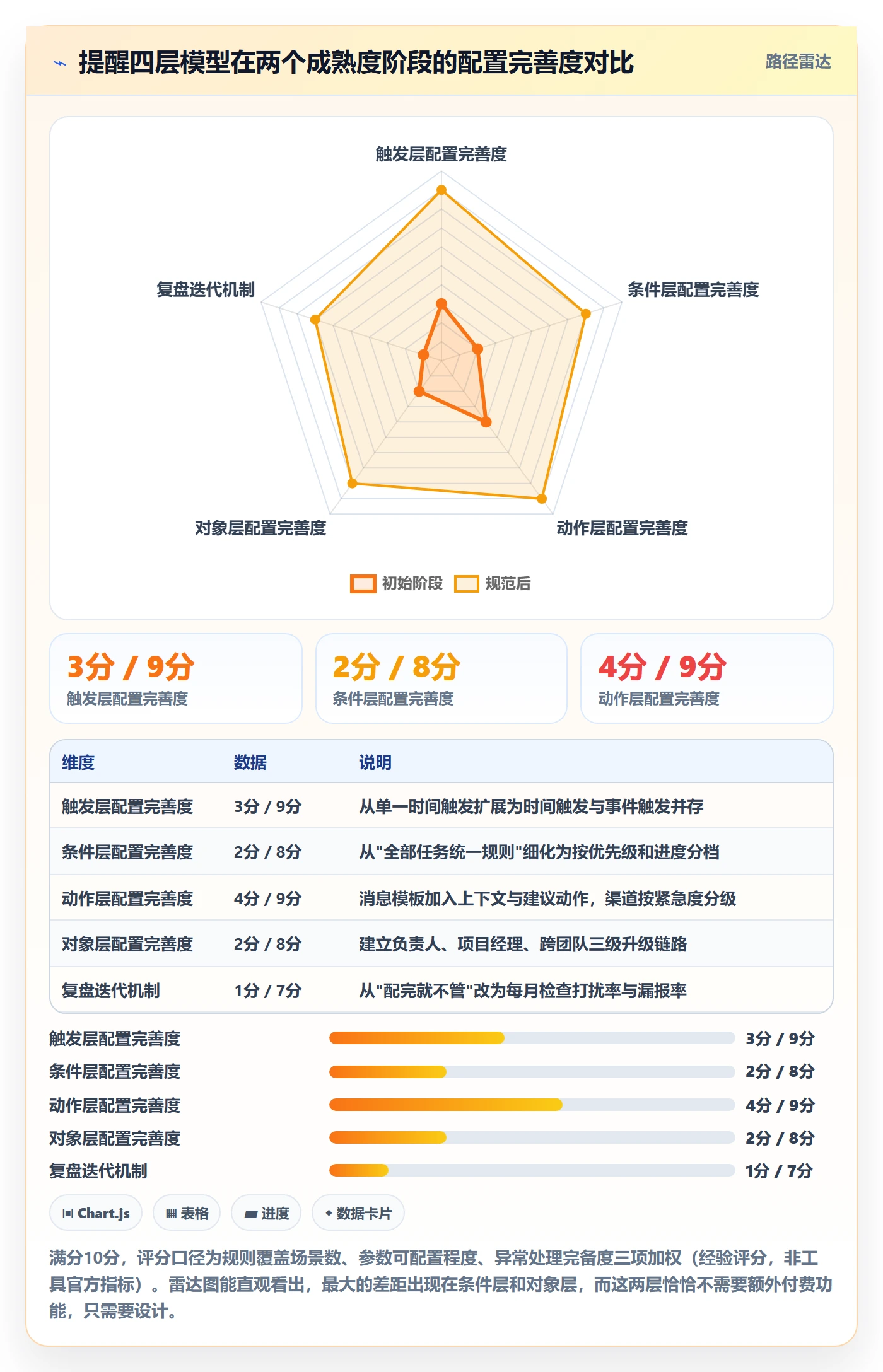

四、专业判断逻辑:提醒规则设计的四层模型
把上面这些经验收敛一下,我用的是一套四层模型:触发层、条件层、动作层、对象层。任何工具的自动化规则,不管界面长什么样,本质上都在让你填这四层。理解这四层,就能跨工具迁移,不会换一个平台就要重新学一遍。
1. 触发层:什么时候判定"该提醒了"
触发方式主要有两种。时间触发是按固定节奏检查,比如每天上午 9 点扫描一次所有任务;事件触发是某个状态发生变化时立即执行,比如任务被标记为"受阻"、负责人被改、截止日期被调整。
这两种触发方式的选择原则很简单:需要"持续观察才能发现"的问题用时间触发,需要"即时响应"的问题用事件触发。任务逐渐停滞属于前者,任务突然被阻塞属于后者。很多团队把两者混用,导致事件触发类提醒被淹没在每日批量提醒里。
2. 条件层:哪些任务、哪些人需要被提醒
条件层决定了提醒的精准度。我常用的条件维度有五个:优先级、进度百分比、距离截止时间、是否处于阻塞状态、以及负责人的当前负载。
这里有个容易被忽略的点:条件应该尽量用"任务事实"而不是"人的主观判断"。"任务很重要"不是一个可执行的条件,"优先级为 P0 且进度低于 50%"才是。规则引擎只认后者。
3. 动作层:提醒以什么形式、发到哪个渠道
动作层包括三件事:发什么内容、发到哪、发几次。我的经验是内容比渠道重要得多。一条写着"你有任务要到期了"的提醒,价值远低于"任务A 距离截止还有2天,当前进度30%,前置任务B已完成,建议今天启动联调"。
好的提醒消息应该自带上下文和下一步建议,让接收者不需要打开系统就能判断该做什么。这一条能把提醒的响应率提升一个台阶,而且不依赖任何高级功能,只是把消息模板写清楚而已。
4. 对象层:提醒谁、抄送谁、升级给谁
对象层是最容易配错的一层。默认只提醒负责人,看起来很合理,但项目经理会失去对风险的前置感知。我的建议是分层:第一层提醒负责人,第二层在超时后提醒项目经理,第三层在跨团队阻塞时提醒双方负责人和项目发起人。
关键是每一层之间要有明确的超时阈值,而不是"发了没人管就再发一遍"。阈值可以按任务优先级设置,P0 任务 2 小时未响应就升级,P2 任务可以放宽到 24 小时。

5. 一个可直接套用的规则配置结构
下面这段配置是我给团队做规则模板时用的通用结构,字段名做了抽象,你在具体工具里对照填就行。真正值得关注的是 suppress 这一段,它是控制打扰率的关键。
{
"rule_name": "高优任务延期风险预警",
"trigger": {
"type": "schedule",
"cron": "0 9 * * 1-5"
},
"conditions": [
{ "field": "priority", "operator": "in", "value": ["P0", "P1"] },
{ "field": "progress", "operator": "lt", "value": 50 },
{ "field": "due_date", "operator": "within_days", "value": 3 },
{ "field": "status", "operator": "not_in", "value": ["已完成", "已取消"] }
],
"actions": [
{ "type": "notify", "target": "assignee", "channel": ["im", "task_center"] },
{ "type": "notify", "target": "project_manager", "delay_minutes": 120 },
{ "type": "add_tag", "value": "at_risk" }
],
"suppress": {
"window_hours": 24,
"max_per_task_per_day": 1,
"skip_if_no_state_change": true
}
}
重点解释三个抑制参数。window_hours 是静默窗口,同一条任务在 24 小时内不重复提醒。max_per_task_per_day 限制单任务每日提醒上限。skip_if_no_state_change 是最重要的一个:如果任务状态和上次提醒时完全一样,说明提醒没起到作用,这时候不该再发一遍同样的内容,而应该升级处理方式。
五、落地案例:一个98人研发团队的提醒改造
这一节讲一个我实际参与过的改造。团队规模 98 人,三个产品线、七个交付小组,任务管理放在一套项目管理平台上,工单和需求也在同一个体系里流转。改造周期六周,目标是降低人工催办依赖。
1. 改造前的基线
改造前的情况很典型:平台里配置了 40 多条自动化规则,但大部分是"任务到期前1天提醒负责人"。因为规则之间缺少去重,同一个任务经常被三条不同规则命中,一天内发出多条重复提醒。
项目经理和组长的反馈是"提醒太多,反而是靠自己在群里催"。我统计了两周的人工催办记录:平均每周 68 次,其中 41 次针对的是"系统里明明已经设了提醒"的任务。换句话说,六成的人工催办是在补救失效的自动提醒。
2. 用平台自动化规则重建提醒体系的具体步骤
这个团队最终选用的是一套支持私有化部署、面向中大型组织的项目管理平台(他们用的是 PingCode),核心原因是原有的规则体系要重构,同时还要把历史任务和既有工作流迁移过来,平台支持从 Jira 平滑迁移,对当时的迁移成本影响很大。团队规模在百人量级、有多项目并行和权限隔离需求,这也是他们最终选私有化部署方案的原因。
具体操作分五步,这套步骤和工具无关,换成任何支持自动化规则的项目管理平台都能照做。
- 先做规则盘点,不做新增。把现有 40 多条规则全部导出,按"命中任务数"排序,找出命中率最高的 5 条和从来没有触发过的 12 条。前者是重复提醒的源头,后者是配置错误或条件写死的死规则。这一步直接砍掉了三分之一的规则。
- 统一触发节奏。把原本分散在不同时间点的扫描规则收敛成两个时间窗口:每日上午 9 点和下午 5 点。事件触发类规则保持不变,但要求必须带状态变更判定,避免状态未变时反复触发。
- 按纠偏周期重设提前量。把所有任务按预估工作量和是否涉及跨团队协作分成三档,分别设置 1 天、3 天、5 天的提前量。原来"一刀切提前一天"的做法被彻底替换。
- 补齐状态型和依赖型提醒。新增两类规则:一是"任务连续 5 个工作日无状态更新且未完成",二是"前置任务延期导致后置任务剩余时间不足预估工时"。这两类规则上线后的头两周就命中了 27 个此前无人察觉的风险任务。
- 加上抑制参数和升级链路。所有规则统一配置 24 小时静默窗口和单任务每日上限,并建立"负责人 2 小时未响应→项目经理"的升级规则,针对 P0 任务单独配置。

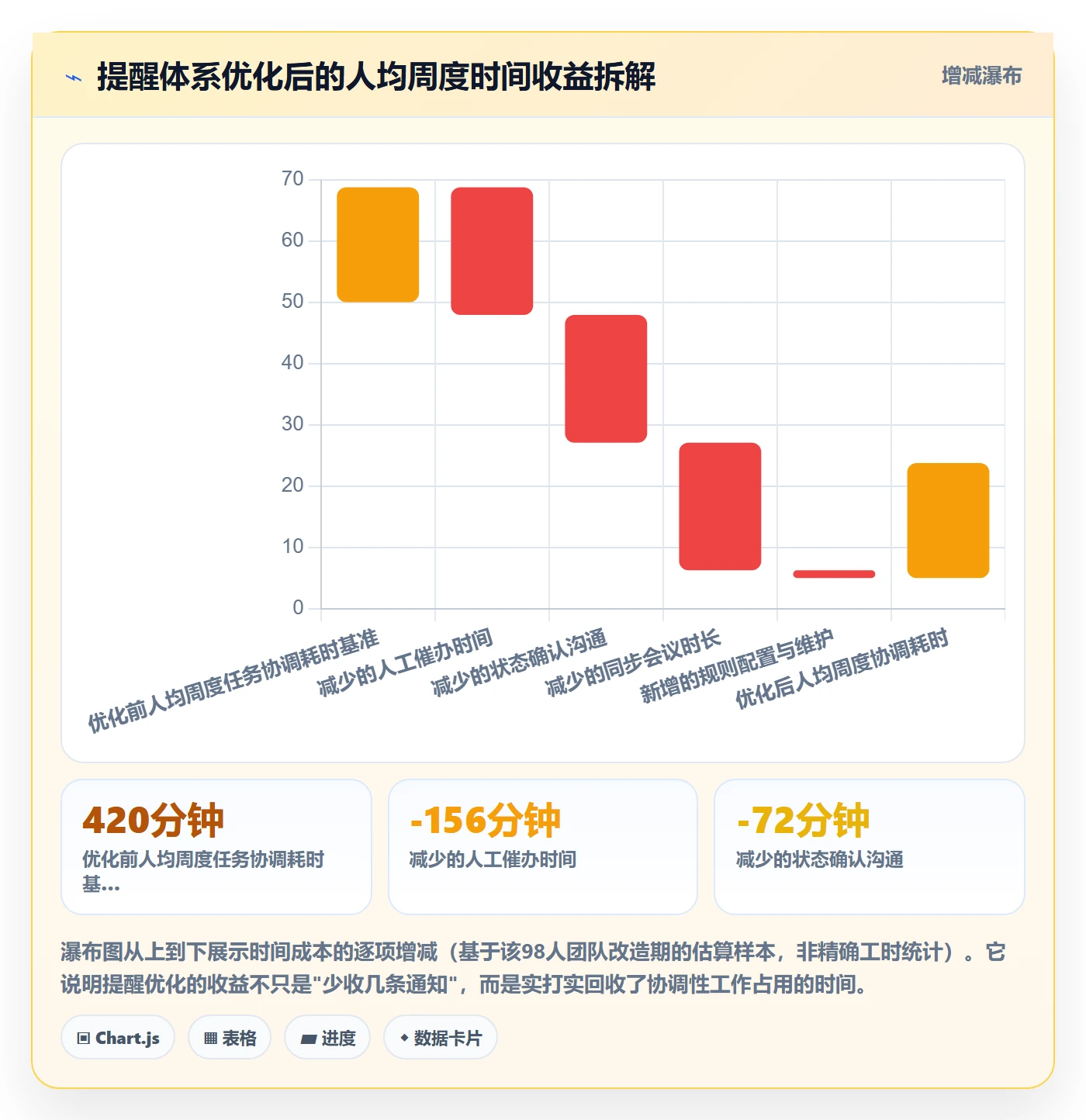

3. 改造后的数据变化

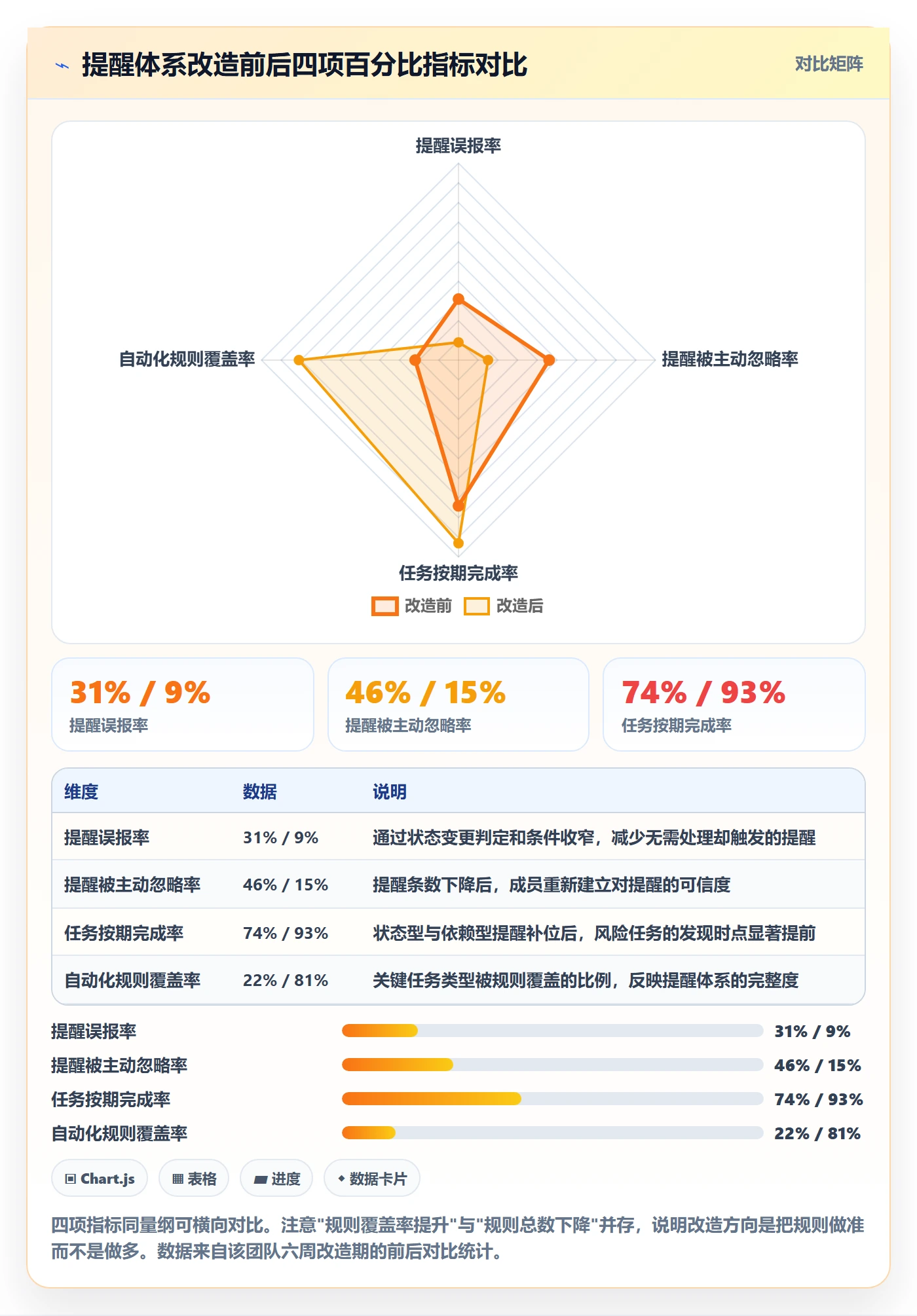

六周改造期结束,我拿改造前两周和改造后第四、五周的数据做了对比。变化最明显的不是提醒条数,而是提醒的有效性。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 人均每日收到自动提醒条数 | 23 条 | 7 条 | -70% |
| 提醒误报率(无需处理却触发) | 31% | 9% | -22 个百分点 |
| 提醒被主动忽略率 | 46% | 15% | -31 个百分点 |
| 人工催办次数(周均) | 68 次 | 12 次 | -82% |
| 提醒平均响应时长 | 19 小时 | 3.5 小时 | -82% |
| 任务按期完成率 | 74% | 93% | +19 个百分点 |
| 自动化规则总数 | 43 条 | 19 条 | -56% |
最能说明问题的是最后一行:规则数量减少了一半以上,提醒效果反而大幅提升。这也印证了前面的判断,提醒系统的质量不取决于规则条数,取决于每条规则的命中精度。

4. 期间踩的三个坑
第一个坑是上线第一周提醒量不降反升。原因是新加的状态型规则和旧的截止型规则短期并存,命中了同一批任务。解决办法是分批次上线,每上一批就观察三天,确认没有重叠再上下一批。
第二个坑是升级规则触发过于频繁。最初把 P1 任务的升级阈值也设成 2 小时,结果大量成员在开会或专注工作时被误判为"未响应"。后来改成 P0 用 2 小时、P1 用 8 小时、P2 用 24 小时,误升级率从 22% 降到 4% 左右。
第三个坑是迁移后的历史任务没有重新绑定规则。迁移过来的任务保留了原有状态,但关联的自动化规则需要手动重新挂上,否则会形成一批"看得见但不报警"的静默任务。做工具迁移时,一定要单独列一个"规则重挂"的检查项,这比数据迁移本身更容易被漏掉。
六、不同情况下的行动建议
提醒体系的设计没有标准答案,团队规模、协作方式、工具基础不同,切入点差别很大。下面按四个典型场景给出我认为可以直接落地的建议。
1. 5人以下小团队:先把"责任人+截止日"补齐
这个阶段别碰复杂的自动化规则。先保证每条任务都有明确的负责人和截止日期,然后用平台自带的到期提醒就够。人少意味着口头同步的成本很低,复杂的规则反而增加维护负担。
唯一值得额外做的一件事是建立一条"每日晨会前自动汇总当前未完成任务"的规则,由系统在固定时间推送列表,替代人工整理。这一条能省掉每天十几分钟的重复劳动。
2. 20-100人团队:建立分级提醒和升级链路
这个规模是问题最容易集中爆发的区间:人多了,口头同步失效,但流程又没有规范到可以完全依赖系统。我建议的切入顺序是:先统一任务状态定义,再配截止型提醒,然后加状态型提醒,最后才有必要考虑依赖型。
状态定义不统一,后面的自动化规则全都是空中楼阁。如果一个团队对"进行中"的理解都不一致,那么"任务卡在进行中超过5天"这条规则就没有意义。这一步比配规则重要得多,也难得多。
3. 100人以上多项目并行:需要平台级的规则治理
到这个规模,提醒已经不是单个项目组自己能管好的事了。多个项目共用同一批人、同一套权限体系,规则之间很容易互相干扰,A 项目的规则和 B 项目的规则同时命中同一个人,产生叠加打扰。
这类组织通常需要一套支持多项目权限隔离、支持私有化部署的项目管理平台来承载。以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,规则可以按项目空间隔离配置,也能在组织层面统一设置提醒的静默窗口和渠道策略。对于需要数据不出内网的组织,私有化部署是一个实际约束,而如果是替换原有海外工具,能不能平滑迁移历史任务和规则配置,往往比功能清单更影响选型决策。
我在选型评估里会特别看三件事:一是规则能否在组织层统一管理而不是每个项目各配一套;二是提醒的抑制参数是否可配置(很多工具只给开关不给阈值);三是历史任务的迁移是否保留原有的负责人和日期字段,因为提醒规则强依赖这两个字段。
4. 跨组织/外包协作:以"交付物+验收节点"为单位设提醒
跨组织协作时,提醒的失效原因和内部团队完全不同:你无法直接管理对方的任务状态,也无法要求对方按你的规则更新进度。这时候提醒的重心应该从"任务进度"转到"交付物约定"。
我的做法是把外包环节拆成若干明确的验收节点,每个节点约定交付物、验收标准和验收截止时间,提醒只针对这些节点触发,并且提前量要放大到内部任务的两倍以上,因为跨组织沟通的往返周期天然更长。

七、不同情况下的取舍
提醒体系的设计到处是取舍,没有"全都想要"的选项。下面四组取舍是我在评审方案时最常被问到的,也是实际决策中最容易含糊过去的地方。
1. 自动化程度 vs 维护成本
自动化程度越高,规则越多、条件越复杂,维护成本就越高。一个只有 5 条规则的体系,出问题一眼就能看出来;一个有 50 条规则的体系,某条规则条件写错导致大量误报,可能两周都没人发现。
我的取舍原则是:自动化程度应该匹配团队当前的管理成熟度,而不是匹配工具的能力上限。工具能做到 100 分,不代表你现在应该配到 100 分。配到 70 分并且稳定运行半年,比配到 100 分然后三个月后没人敢动,价值高得多。
2. 提醒密度 vs 打扰成本
这是最直接的一对矛盾。降低提醒密度会提高漏报风险,提高密度会加剧疲劳。我的经验值是:单个成员每日自动提醒控制在 6-10 条,超过这个数就必须转成聚合摘要。
还有一个技巧是按人做差异化。核心链路上的成员(比如关键路径上的负责人)可以接受更高的提醒密度,支持性角色的提醒可以更稀疏。统一密度看起来公平,实际上是对所有人的平均化打扰。
3. SaaS 订阅 vs 私有化部署
这个取舍在提醒这个具体话题上的影响,比很多人想的大。SaaS 方案上线快、迭代跟得上,但自动化规则的能力上限取决于厂商开放到什么程度,深度的条件组合和自定义动作往往受限。私有化部署方案在规则定制和数据控制上更灵活,代价是升级节奏由自己掌握,运维成本也更高。
判断标准可以简化为两条:数据是否必须留在内网,以及现有的规则需求是否超出标准能力。如果两条都是否,SaaS 的总体成本更低;如果任意一条是是,就该认真评估私有化部署方案。
4. 换工具 vs 修规则
团队遇到提醒不好用时,第一反应经常是"换工具"。但我在复盘里看到的实际情况是:因为工具能力不足导致提醒失效的比例,明显低于因为规则设计不当导致的比例。换个工具,把同样的规则设计原样搬过去,问题会原样复现。
我的建议是先做一次规则审计再决定。审计的方法是:导出近一个月所有自动提醒的触发记录,统计有多少条产生了实质动作。如果有效占比低于 30%,先修规则;如果规则设计已经合理但工具确实不支持某些触发条件,再考虑换。


八、常见问题与避坑指南
下面四个问题是我在做提醒体系梳理时被问得最多的,每个都配了我建议的处理方式。
1. 提醒太多怎么办?
先做减法再做优化。具体动作是:导出近两周所有自动提醒的触发记录,按"是否产生实质动作"分类,把连续两周都没有产生任何动作的规则直接停用。不要一开始就想着优化规则内容,先停掉明显无效的规则,往往能立刻减少三成以上的提醒量。
停用之后观察一周,如果没有人反馈"漏掉了什么",说明这些规则确实冗余。如果有反馈,再针对性地把其中关键的部分加回来,但加上去的时候一定要补充抑制参数。
2. 团队成员不响应提醒怎么处理?
先区分三种原因。如果是提醒本身不可信(误报多),去修规则;如果是提醒没有明确责任人,去修任务定义;如果是提醒内容缺乏行动指引,去改消息模板。只有在这三种都排除之后,才考虑用管理手段处理。
我见过太多团队跳过前三条直接上"提醒不响应就通报",结果是把一个系统设计问题变成了人的态度问题,短期有效,长期只会让成员更早地学会忽略提醒。
3. 换工具之后,原来的提醒规则怎么迁移?
规则配置几乎不可能自动迁移,不同工具的规则模型差异很大。可行的做法是把旧规则整理成一份"规则说明书",只写清楚四层模型的内容:什么触发、什么条件、什么动作、通知谁。迁移时按说明书在新工具里重建,而不是试图复制配置,这样反而更准确,也能顺手清理掉一批失效规则。
另外提醒一个容易忽略的点:迁移后要检查历史任务是否重新挂上了规则。任务数据迁移成功不等于规则生效,这两件事在大多数工具里是分开的。
4. 跨时区或远程团队怎么设置提醒?
核心原则是按接收者本地时间触发,而不是按服务器时间。如果工具不支持按人分时区触发,那就要把批量提醒的时间点选在覆盖人数最多的那个时段,并且对所有提醒配置更长的静默窗口,因为跨时区的响应延迟天然更长。
另一个建议是把跨时区团队的提醒颗粒度放粗,从"任务级"提到"交付节点级"。时区差异导致的沟通往返成本很高,任务级的密集提醒在这种场景下很容易变成无效噪声。

九、结语:好的提醒系统,最终让项目经理"忘记提醒"
回到开头那个延期11天的项目。如果当时有一条规则在接口联调任务被创建时就绑定了责任人,并且在前置任务完成时自动触发"准备启动联调"的提醒,那条任务大概率不会被漏掉。问题的根源从来不是"没人提醒",而是"没有规则替人记住"。
我对提醒系统最终形态的判断是:最好的状态是项目经理不需要主动想起任何一条任务,因为所有该被想起的事情都由规则在对的时间推送给了对的人。项目经理的注意力应该花在判断和决策上,而不是花在"我是不是忘了什么"这件事上。
如果你现在就想动手,我建议按这个顺序来:先花 20 分钟盘点现有的提醒规则,把两周内没有产生任何动作的停用;再给剩下每条规则加上静默窗口和每日上限;然后补一条状态型提醒,专门盯"任务停滞";最后把提醒消息的模板改成带进度和建议动作的格式。这四步做完,通常就能看到打扰率下降、响应率上升的变化,而且不需要换任何工具。
至于依赖型提醒、跨团队升级链路、组织级规则治理这些,等你把前四步跑稳了自然会遇到需求,那时候再往上加,成功率会高得多。提醒体系最怕的不是简单,而是配了一堆没人维护的复杂规则。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务提醒如何做好自动提醒?项目经理入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/392955
读者评论
终于有人把提醒失效归因说得这么清楚。之前一直以为漏任务是提醒没设好,看完才意识到是状态型提醒根本没做,这个切入点很实用。
打扰率这个指标很有启发。我们团队每天提醒上百条,大家基本不看了,原来问题不在响应率低,而在提醒本身太廉价。
三类提醒的分法很清晰,特别是依赖型提醒覆盖率不到两成但归因占比很高,这点确实戳中了跨团队协作的痛点。
文章偏重理念,工具层面的具体落地方案少了些。另外帕累托图数据来源只说是样本推演,说服力打折扣,希望有更严谨的调研支撑。
渠道分级表很实用,先定级再定渠道这个思路值得借鉴。不过小团队可能没有那么多渠道可选,落地时还得因地制宜。
