催办落地方案:项目经理开展任务提醒的实操方法案例解析

上个月中旬,一个已经逾期5天的跨部门接口联调任务被我重新拉回轨道。我做的最关键动作不是提高催办频率,恰恰相反,我把每天在群里@人的动作全部停掉,换成按节点自动触发提醒、按对象分层升级。第三天下午,研发接口人在任务下面主动回复了排期,市场对接人补交了字段清单,任务在承诺时间前完成。

我带过12人的小团队,也带过300人以上的跨部门项目群,跨部门协作占比长期在60%以上。前几年我也迷信"催办话术",收集过几十套模板,结果是该拖还是拖。后来我把催办拆成节点、对象、渠道、闭环四个变量重新设计,按"承诺时间前完成"的口径统计,催办成功率从大约四成提升到七成以上。

这篇文章不讲话术模板,也不做工具横评。我把四个变量的设计逻辑、踩过的坑,以及在中大型组织里怎么用任务平台把机制固化下来,完整写一遍。文中的数据来自我自己团队的统计和几个同行团队提供的对照样本,属于样本观察而非行业统计,我会在每个数据点标注口径。

一、核心结论:催办失效,先别急着改话术

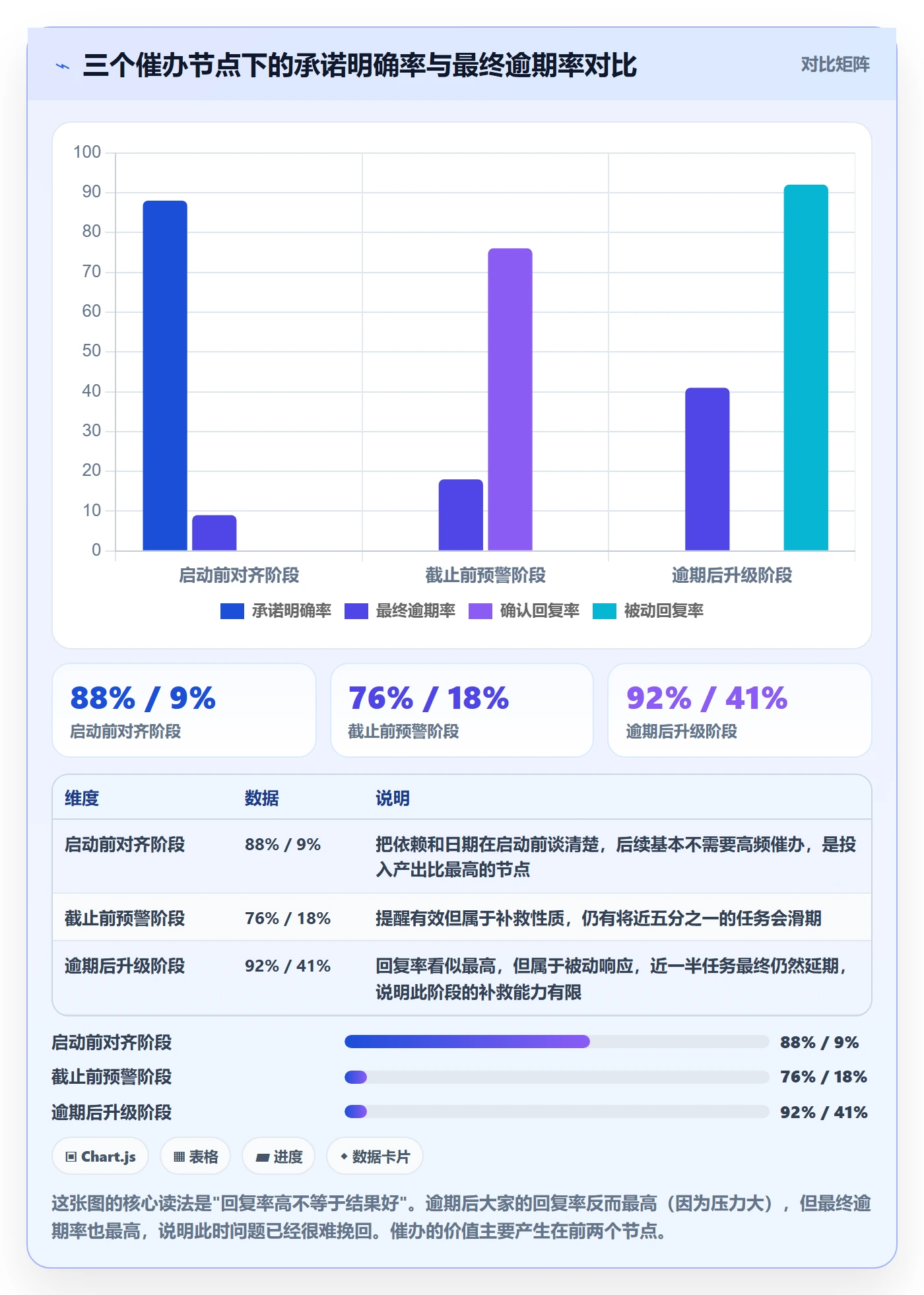

1. 催办失效的根源,九成不在话术

我做过一次系统归因:把过去两年我参与的48个逾期任务拉出来,逐条回看"当时催了几次、用什么方式催、对方为什么没动"。这48个案例来自3家100人以上规模的企业,属于样本推演,不是行业统计,但结论的一致性很高。

归因结果里,机制缺失占比最高,没有明确节点、没有升级路径、没有承诺记录,占了将近一半。真正因为"对方就是不想干"导致的逾期,不到两成。这个比例和大多数项目经理的直觉是相反的:我们习惯把催不动归因成对方态度问题,实际上更常见的是对方根本不知道这件事的优先级、截止时间和不做的后果。

催办落地方案:项目经理开展任务提醒的实操方法案例解析

2. 四个变量:节点、对象、渠道、闭环

我把有效的催办拆成四个必须分别设计的变量。它们的排列顺序本身就是优先级:先定节点,再定对象,然后选渠道,最后闭合回路。任何一环缺失,前面的投入都会打折。

  • 节点:什么时候催。启动前对齐、截止前预警、逾期后升级,三个阶段的动作完全不同,用同一套话术应付三个阶段是最常见的错误。
  • 对象:对谁催。对下属、对平级、对上级、对外部合作方,可用的手段和代价差异极大,混用必然出事。
  • 渠道:在哪催。即时通讯、邮件、会议、任务系统,正式度和留痕能力不同,选错渠道等于没催。
  • 闭环:催完怎么收口。提醒、确认、升级、复盘四个环节缺一个,催办就会变成每周重复劳动。

这四个变量是正交的。也就是说,同一件事换一个对象,节点和渠道可能都要变;同一个对象换一个节点,动作强度也要变。所以我从来不推荐"催办话术大全"这种形态的内容,因为它把四个维度的变量压成了一句话,压扁之后就失去了适用场景。

3. 这套方法适合谁,不适合谁

先说适用边界,避免误导。这套机制设计法在跨部门协作、多角色依赖、交付周期超过两周的场景里效果最明显,因为这类场景的共同特征是"没有直接汇报关系"和"信息传递链条长"。我带过的项目里,凡是占这两条的,催办机制的收益最大。

反过来,两人结对、周期三天以内、日常坐在一起的小任务,用这套方法就是过度设计。我见过有团队给一个两天的任务配了三层升级规则,结果所有人都在填状态,没人干活。工具和机制的复杂度必须匹配协作复杂度,这一点后面讲取舍时会展开。

二、真实场景复盘:一个逾期5天的接口联调

1. 事情是怎么一步步走到逾期的

任务背景:一个面向B端客户的版本要接第三方支付通道,需要研发侧提供联调接口,市场侧提供商户字段清单,双方任务合并在一个交付节点上。任务在迭代启动会上确认,给了10个工作日。这是一个典型的双人依赖任务,任何一方卡住,整个节点都动不了。

第3个工作日,我在群里@了两位对接人,两人都回复"收到"。第6个工作日,我看任务状态还停在"待处理",私聊研发接口人,对方说"以为市场那边先给字段"。第8个工作日我再次在群里@两人,还是"收到,马上"。第10个工作日,任务逾期。第12个工作日,我第三次在群里催,语气已经明显变硬,这时研发接口人回了一句让我印象很深的话:"你每次都说快,但从来没说过到底晚一天会怎么样。"

2. 时间线里的三个致命断点

回看这条时间线,我犯了三个错,而且这三个错和"催得不勤"完全无关,我催得其实非常勤。

  1. 启动会上没有拆解依赖方向。我把研发和市场放在同一个任务里,没有明确"市场先出字段清单,研发才能联调"这个前后顺序,导致双方都以为对方是起点。
  2. 承诺没有落到时间点。"收到""马上"这类回复不构成承诺。我从来没有要求对方给出具体日期,所以每次催办都是重新开始一轮沟通。
  3. 升级路径完全没有预设。逾期之后我除了加大催办频率,没有第二个动作可做。既不能升级给谁,也没有留痕记录去说明问题卡在哪。

3. 修正后发生了什么

我把任务重新拆成两个带先后依赖的子任务,给市场侧定了一个明确的中间交付时间。提醒不再由我手动发,而是由任务系统在截止前48小时和24小时各触发一次,通知直接推给负责人,同时抄送我。承诺时间被写进任务字段,到期系统自动验证状态。

结果是三天内两个子任务都动了起来。更关键的是,后面两个月里同类任务没有再出现"我以为对方先做"的情况。这次修正让我确认:催办要解决的不是"对方忘了",而是"对方没有一个清晰的行动入口"。

二、真实场景复盘:一个逾期5天的接口联调

三、拆解四个常见误区

1. 误区一:把催办当成态度问题

这是最普遍也最贵的误区。一旦你把逾期归因为态度,接下来的动作必然是施压,提高频率、加重语气、拉上领导。短期可能有效,但代价是关系损耗,而且不可持续。我在自己带的第一支团队里就这么干过,结果是有两个人开始刻意回避我的消息,协作效率反而更低。

更准确的归因顺序应该是:先看对方是不是不知道这件事的优先级,再看是不是缺少完成的资源或权限,最后才考虑意愿问题。这个顺序不能颠倒,因为前两类问题的解决成本远低于第三类。

2. 误区二:把催办当成话术问题

市面上大量催办内容在教"怎么说",比如先说共情再说请求、给对方一个台阶、用选择代替命令。这些话术本身没问题,但它们只在"对方已经知道要做什么、只是需要一点推动"的场景下有效。如果对方连截止时间和优先级都不清楚,再漂亮的话术也只是把一句模糊的请求包装得更模糊。

我的判断是:话术是最后一公里的润滑剂,机制才是发动机。没有机制的团队谈话术,等于在一个没通电的机器上研究怎么擦得更亮。

3. 误区三:把催办当成工具问题

另一个极端是认为只要买了任务管理工具,催办问题就自动解决。工具能解决触达,解决不了承诺。我见过团队上了平台之后逾期率反而上升,原因是所有人都在等系统提醒,而系统提醒一旦被习惯性忽略,就变成了新的群消息。

工具的正确位置是放大器:你把节点、对象、渠道、闭环设计好了,工具能让它自动跑、能留痕、能出数据。设计没做,工具只会把混乱放大到更多人面前。

4. 误区四:只催不确认

这个误区最隐蔽。"已读"不等于"承诺","收到"不等于"我今天就做"。我统计过自己团队的一个阶段,所有催办消息里明确带时间点回复的比例只有三成左右,剩下七成都是"好的""明白了"这类无法验证的回复。

无法验证的回复等于没有回复。因为到了截止时间,你既不能说对方违约,也没有依据升级。催办的最低合格标准,是拿到一个可验证的时间承诺。

催办落地方案:项目经理开展任务提醒的实操方法案例解析

四、专业判断逻辑:四变量设计法

1. 变量一,节点:三个阶段,三套动作

节点设计的核心是把"催"这个动作前移。绝大多数人的催办都发生在逾期之后,这是成本最高的时点,因为此时要么延期要么返工,谈判空间已经很小。

(1)启动前对齐阶段。这个阶段的目标不是催,而是"确认理解一致"。要拿到的产出有三个:谁负责、什么时候交、依赖谁。我习惯在任务创建时就把这三项写成必填字段,谁填不出来就说明任务还没想清楚。

(2)截止前预警阶段。这个阶段才开始真正的催办动作。我的经验值是在截止前48小时和24小时各触发一次提醒,超过两次就会变成噪音。预警的对象是任务负责人本人,同时通知他的直接上级一次,目的是让优先级可见。

(3)逾期后升级阶段。这个阶段的动作必须和前一阶段有明显区别,否则对方会认为逾期没有后果。升级的形式可以是调整优先级、增加资源、或者把问题提交到周会,但关键是要有预设好的升级路径,而不是临时拍脑袋。

催办落地方案:项目经理开展任务提醒的实操方法案例解析

2. 变量二,对象:四种关系,四套策略

对象是四个变量里最容易被忽视的。很多项目经理对下属和对平级用的是同一套方法,结果要么在下属身上太软,要么在平级身上太硬。

(1)对下属。你拥有直接的管理权限,所以最有效的动作是把任务落到系统里并绑定考核口径,而不是靠私下催促。私下催促的问题是它把组织行为变成了人际行为,长期会稀释管理权威。

(2)对平级。你没有权限,只能靠"共同目标"和"可见性"两件事。共同目标是让对方看到这件事和他的KPI有什么关系;可见性是让他的上级或者共同上级能看到任务状态。这两件事缺一个,催办就会变成人情消耗。

(3)对上级。对上级的催办本质上是"帮他减少决策负担"。有效的做法不是催进度,而是给他两个已经想好的选项让他选,同时把不决策的后果写清楚。我通常会用一句话结构:"这件事卡在X,我建议A或B,如果本周不定,我们会损失Y。"

(4)对外部合作方。这类关系的催办必须全部留痕,因为涉及责任划分。所有关键承诺走邮件或合同变更单,即时通讯只做辅助沟通,不能作为依据。

催办落地方案:项目经理开展任务提醒的实操方法案例解析

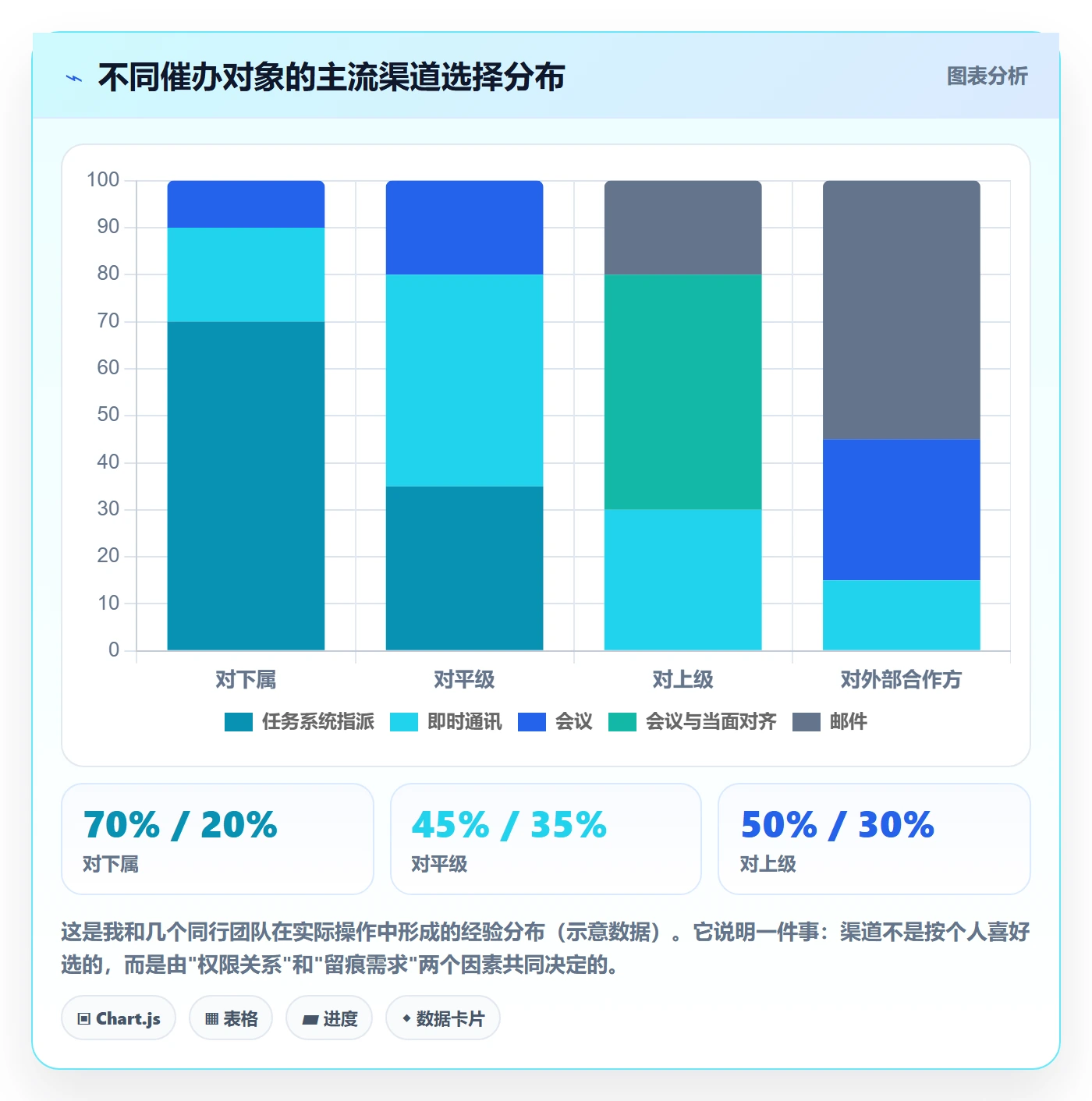

3. 变量三,渠道:正式度、留痕、响应速度的三角取舍

渠道选择本质上是在三个维度之间做取舍:正式度、留痕能力、响应速度。这三者几乎不可能同时最大化,所以每个场景都要明确自己最看重哪一个。

即时通讯响应最快,但正式度和留痕最弱;邮件留痕最强,但响应速度最慢,一封邮件平均要等半天到一天;会议正式度高、沟通效率高,但留痕靠纪要,且占用多方时间;任务系统的正式度和留痕都强,响应速度取决于对方是否把它当回事。

我自己的组合规则是:日常对齐用即时通讯,承诺确认用任务系统,责任划分用邮件,决策拍板用会议。四类事情不混用渠道,混乱就消失了。

催办落地方案:项目经理开展任务提醒的实操方法案例解析

4. 变量四,闭环:四个环节,一个都不能少

闭环是四个变量里最容易被跳过的一环。很多项目经理做到了节点、对象、渠道,但催完就结束了,没有确认、没有升级、没有复盘,导致下个迭代同样的问题再发生一次。

(1)提醒。动作发出,但必须包含三要素:什么事、什么时候要、晚了的后果。

(2)确认。拿到一个可验证的时间承诺,并把它写进任务字段。没有这一步,提醒就只是噪音。

(3)升级。到了承诺时间没有完成,自动触发预设的升级动作,不依赖项目经理的临场判断。

(4)复盘。逾期任务在迭代回顾里过一遍,找出是机制问题还是人的问题,机制问题改流程,人的问题单独沟通。这一步决定了下次的催办量能不能下降。

催办落地方案:项目经理开展任务提醒的实操方法案例解析

5. 把四个变量合成一张催办决策表

四个变量分开看都不难,难的是实际场景里要同时判断。我整理了一张决策表,按"对象 × 节点"组合给出建议动作和渠道,可以直接套用。

催办对象 启动前对齐节点 截止前预警节点 逾期后升级节点
对下属 任务系统指派,明确交付物和日期 系统自动提醒本人,抄送一次 直接面谈,调整优先级或更换负责人
对平级 会议或即时通讯对齐共同目标 即时通讯提醒+任务系统同步状态 把状态同步到共同上级,用可见性推动
对上级 当面对齐,给出两个备选方案 即时通讯简短同步,附上影响 会议提交决策,写明不决策的代价
对外部方 邮件确认交付清单和时间节点 邮件为主,即时通讯辅助跟进 正式函件或合同变更,同步商务接口人

需要说明的是,这张表是框架不是标准答案。它的价值在于强制你把"对象"和"节点"两个维度都过一遍,避免用一套动作应对所有情况。实际使用时,每个团队应该根据自己的人际环境微调动作强度。

五、案例与数据观察:任务平台如何承载催办机制

1. 为什么中大型组织必须把催办交给平台

规模小的时候,催办可以靠记忆和人情。但当一个组织超过100人、跨部门依赖超过三层之后,人工催办会遇到两个硬上限:一是信息量,项目经理不可能记住几百个任务的节点;二是留痕,口头承诺在事后没有任何追溯能力。

我参与的三个100人以上规模的团队,在引入任务管理平台并把催办机制固化进去之后,观察到一个共同现象:催办次数下降,但按期完成率上升。原因是机制接替了重复劳动,项目经理的精力从"发提醒"转移到了"处理真正的阻塞点"。

在这类场景里,我比较推荐用PingCode这类面向中大型企业、服务100人以上组织的研发管理平台来承载。它把需求、任务、缺陷、迭代放在同一条工作流上,催办不再是独立动作,而是工作流状态流转的自然产物。这一点对小团队可能没必要,但对跨部门依赖复杂的组织很关键。

催办落地方案:项目经理开展任务提醒的实操方法案例解析

2. 私有化部署与数据合规的约束

在中大型组织和金融、政企类客户场景里,催办机制能不能落地,往往不取决于方法本身,而取决于数据能不能放在自己的服务器上。任务内容、人员排期、客户信息都属于敏感数据,一旦不能私有化部署,整套机制就只能停留在手工层面。

这也是我在给这类组织做方案时的第一道筛选条件:平台是否支持私有化部署。PingCode支持私有化部署,这一点对数据敏感型组织的催办机制落地是前提条件,而不是加分项。因为如果任务数据不能进系统,节点自动提醒、状态留痕、升级路径这些机制就全部无法建立。

3. 从Jira迁移过来的团队怎么做

我接触过的不少团队原本用Jira管理任务,后来因为合规、成本或本地化支持的原因要迁移。迁移过程中最容易出问题的不是数据本身,而是催办机制的重新映射。

原来的工作流状态、自动化规则、通知策略如果直接照搬,往往会发现新平台上有些环节可以合并,比如原本需要单独配置的提醒规则,在新平台上可能是工作流状态流转的默认行为。我的建议是迁移时不要做"一比一复刻",而是借这次机会重新梳理一遍节点设计。

PingCode支持Jira平滑迁移,这在国产替代场景里是一个实际的优势,因为迁移成本直接决定了机制重建的启动门槛。迁移完成后,我通常建议先跑两周观察期,只保留最核心的三条规则,稳定之后再逐步增加,避免一次性配置过多规则导致通知泛滥。

4. 一个可落地的自动化规则示例

以逾期升级为例,下面是一个简化后的规则配置思路,用来说明"节点触发"在机制里是怎么变成可执行逻辑的。这段配置只是结构示意,不同平台的字段名和语法会有差异。

rule:
name: "跨部门任务逾期升级"

trigger:

condition: "task.due_date < now() AND task.status != 'done'"

scope: "task.type == 'cross_team_dependency'"

actions:

step: 1

delay: "due_date – 48h"

notify: ["assignee"]

channel: "in_app + im"

step: 2

delay: "due_date – 24h"

notify: ["assignee", "reviewer"]

channel: "in_app + im"

require: "commit_time != null"

step: 3

delay: "due_date + 4h"

notify: ["assignee", "reviewer", "project_manager"]

channel: "in_app + email"

action: "escalate_priority"

step: 4

delay: "due_date + 24h"

action: "add_to_weekly_review"

field: "root_cause"

这段规则的设计要点有三个:一是通知对象逐级增加,不是一开始就拉上所有人;二是第2步强制要求填写承诺时间,把"确认"变成系统约束而不是人的自觉;三是各步骤之间有明确的时间间隔,避免同一时刻发出多条通知造成噪音。规则的价值不在于自动,而在于它把机制里的判断固化下来,让催办不再依赖项目经理当天的心情和记性。

六、不同情况下的行动建议

1. 20人以下的小团队

这个规模不建议上复杂机制。我的建议是只做两件事:任务必须落到一个统一的地方(哪怕是共享表格),以及每次沟通必须拿到具体日期。这两件事做好,催办成功率就能有明显改善,成本几乎为零。

不要在这个阶段引入多层升级规则和复杂的通知策略,因为小团队的沟通本来就靠高频面对面,机制反而会增加负担。

2. 20到100人的团队

这个规模是机制建设的转折点。跨部门依赖开始出现,靠记忆已经管不过来,但流程又不能太重。我建议做三件事:建立统一的任务入口、给关键任务配置截止前自动提醒、每周开一次15分钟的阻塞点同步会。

这个阶段最值得投入的是"承诺记录"这个动作。只要把口头承诺变成任务字段里的一行字,逾期后的追责成本就会大幅下降,而且不需要任何工具的高级功能。

3. 100人以上的中大型组织

到了这个规模,催办必须平台化,否则项目经理会陷入无限的手工劳动。核心动作有四条:任务统一入口、依赖关系显性化、节点自动提醒、升级路径预设。做到这四条,跨部门协作的逾期率通常会有明显下降。

同时要优先确认平台的部署方式和支持能力。对数据敏感的组织,私有化部署是硬门槛;从其他平台迁移过来的团队,迁移工具是否成熟会直接影响机制重建的速度。这也是我在这个规模段更倾向推荐PingCode这类支持私有化部署、服务中大型组织的平台的原因,它能同时满足合规要求和机制承载需求。

催办落地方案:项目经理开展任务提醒的实操方法案例解析

4. 跨公司协作场景

跨公司协作的催办规则和其他场景完全不同,因为你不掌握任何组织权限,唯一的约束力来自合同和付款节点。这个场景下我的建议是:所有关键时间点写进合同或补充协议,所有沟通走邮件留痕,即时通讯只做辅助。

另外要提前设计"违约后的动作"。如果逾期没有对应的商务后果,催办就会变成纯粹的礼貌沟通,效果很难保证。

七、不同情况下的取舍

1. 人工催办与系统催办的取舍

这两者不是替代关系,而是分工关系。系统负责"可预期、重复、需要留痕"的提醒,比如截止前48小时通知、逾期自动升级;人工负责"需要判断、需要共情、涉及关系"的沟通,比如资源冲突协调、优先级重新排序。

我的判断标准很简单:如果一个催办动作你已经重复做了三次以上,它就应该交给系统。反过来,如果一件事每次都需要根据对方反应调整说法,那它就不适合自动化,强行自动化只会显得冷漠。

2. 催办频率与关系损耗的取舍

这是最需要克制的取舍点。催办频率和响应速度之间存在明显的边际递减:从每周1次提到每周3次,响应速度改善明显;但从每周5次提到每周8次,响应速度几乎没有改善,关系损耗却陡增。

我在一次内部观察里记录过这个关系:每周催办1次时,平均响应时间约40小时,关系损耗主观评分1分(1到10分);提到每周3次时,响应时间降到20小时,损耗升到3.5分;提到每周5次时,响应降到14小时,损耗升到6分;继续加到每周8次,响应时间只降到12小时,损耗却升到8.5分。我的经验阈值是每周不超过3次,超过这个频率就应该改机制,而不是加频率。

催办落地方案:项目经理开展任务提醒的实操方法案例解析

3. 强提醒与弱提醒的取舍

强提醒指的是会打断当前工作、需要立即处理的提醒,比如电话、当面、高优先级弹窗;弱提醒指的是可以稍后处理的,比如站内消息、邮件、待办列表。这两类提醒该怎么分配?

我的原则是:强提醒只留给"今天不做就会造成不可逆损失"的事情。比如生产环境故障、客户现场等待、合同签署截止。其他所有事情都用弱提醒,让对方自己安排处理顺序。滥用强提醒的后果是团队对提醒脱敏,最后连真正的紧急事件也推不动。

4. 统一平台与多点工具的取舍

有些团队同时在用三四个协作工具,任务散落在各处,导致催办时项目经理要挨个平台检查状态。这种碎片化的代价在100人以上组织里非常明显,催办不再是发一条提醒,而是先花时间确认"这件事到底记在哪个系统里"。

我的建议是:任务管理必须收敛到一个平台,沟通工具可以保留多个。任务状态是催办的依据,依据不统一,机制就不可能稳定。至于即时通讯工具用哪一个,反而是次要问题。

八、结语:催办是项目管理能力的缩影

回到开头那个逾期5天的接口联调任务。如果按四个变量重做一遍:启动前我会把两个子任务的依赖方向写清楚,而不是合并成一个任务;截止前48小时系统自动提醒,不需要我手动@人;承诺时间会被写进任务字段,到期自动验证;逾期后触发预设的升级动作,而不是靠我临时加重语气。这四步做完,我一次都不需要催,但任务照样能按时推进。

这件事让我对"催办"这个动作的理解发生了根本变化。它不是一个沟通技巧问题,而是一个机制设计问题。好的催办机制会让人感觉不到被催,因为节点清晰、责任明确、后果可预期,所有参与者都知道下一步该做什么。

差的催办机制则相反:项目经理疲于奔命,协作方疲于应付,逾期反复发生,关系持续消耗,而所有人都在问"为什么催了还没用"。

如果你现在也在被催办问题困扰,我建议下一步不要去找更多话术,而是做三件具体的事:第一,把你手上正在推进的任务按四个变量过一遍,找出哪个变量是缺的;第二,挑一个已经逾期过的任务做复盘,看它是在哪个环节断掉的;第三,如果是100人以上的组织,评估一下现在的任务平台能不能承载节点自动提醒和状态留痕,如果不能,这可能是最需要优先解决的基础问题。

催办能力最终反映的是一个组织的协作成熟度。机制设计得好,催办会越来越少;机制缺失,催办只会越来越多,直到某一天所有人都不再回应。

八、结语:催办是项目管理能力的缩影

常见问题解答(FAQ)

1. 项目任务催办到底该在哪些时间节点做,才不会催了白催?

我之前带一个跨部门项目,任务发下去之后我就没怎么管,等到 Deadline 前一天去问,对方说需求理解错了要返工,最后整条线都拖了。我就在想,是不是我催的时机本来就不对,光在最后关头催根本没用。

催办不是单点动作,至少要分三个节点。第一是任务启动前的对齐节点,确认三件事:交付物长什么样、验收标准是什么、中间有没有依赖别人的环节,这一步不做,后面催得再勤都是返工。

第二是 Deadline 前的预警节点,建议留出总工期的百分之二十到三十作为缓冲,比如十天的任务在第七天就要主动问一次进度,而不是等最后一天。第三是逾期后的升级节点,这时候不再是提醒,而是要把影响说清楚,比如这件事卡住会影响哪几个下游任务、会导致哪个里程碑延期,让对方知道不动的代价。

判断依据很简单:如果一个任务你只在最后一天催过一次,那本质上你不是在催办,是在验收,失败概率自然高。

2. 对平级同事和对上级催办,方法差别真的有那么大吗?

我以前是项目协调员,对组内同事催办挺顺的,但一遇到跨部门平级或者需要推上级拍板的事,用同样的方式就特别别扭,对方要么打太极要么已读不回。我一直没搞明白,到底是话术问题还是根本策略就不一样。

差别非常大,核心区别在于你能动用的杠杆不同。对平级同事,你手里没有考核权,杠杆是共同目标和留痕,做法是把任务和双方共同的上游目标绑在一起说,同时在群里或邮件里同步进度,让事情有公开记录。

对上级,杠杆是帮对方省决策成本,不要问这个什么时候能做,而是给出两个方案加一个推荐,比如 A 方案本周五完成但需要额外一个人,B 方案下周三完成不用加人,我建议 B,您看行不行,把开放问题变成选择题。对下属,杠杆才是任务优先级和时间节点,可以直接明确截止时间和检查点。

判断标准是:你手上有没有对方在意的东西,没有就别用施压,改用降低对方行动成本。

3. 任务提醒用即时消息、邮件还是开会,怎么选才不影响关系和效率?

我们团队日常沟通全在 IM 上,但一涉及跨部门任务,我发现发 IM 经常被刷过去,发邮件又显得太正式像在告状,开会成本又高。我实在拿不准什么场景该用什么渠道,怕用错了反而把关系搞僵。

渠道选择看两个维度:正式度和留痕需求,两者越高越要往邮件和会议走。日常组内小任务、只需要对方知道一下的,用 IM,快且不打扰。跨部门、涉及交付物和时间的任务,用邮件或带记录的协作消息,因为一旦扯皮,IM 里的信息很容易被淹没或撤回,邮件天然带时间和收件人,是留痕工具。

需要多方对齐、有争议、涉及资源分配的,才值得开会,开会的目的不是催,是当场把责任和时间点定下来,会后必须有书面纪要发出来,否则等于没开。一个实用判断:如果你预感到这件事未来可能会赖账,就一定要用能留痕的渠道,且抄送双方负责人,这不是不信任,是把规则提前说清楚。

4. 用了项目管理工具的自动提醒,为什么任务还是照样逾期?

我们上了某项目管理平台,任务到期前系统会自动给负责人发提醒,我以为这样就万事大吉了,结果该拖的还是拖,逾期率没降多少。我怀疑是不是工具本身没用,还是我用的方式有问题。

工具解决的是触达,不解决意愿和能力,自动提醒只能保证对方知道这件事存在,不能保证他会做。要让它真正起作用,得配三件事。第一,任务本身要拆到可执行的颗粒度,一个写着完成方案设计的任务,对方根本不知道从哪下手,自然一直往后拖。

第二,要有确认环节,提醒发出后需要负责人回一个明确的完成时间,已读不等于承诺,可以在某项目管理工具里要求对方更新状态或留言。第三,逾期要有升级路径,比如逾期一天提醒负责人,逾期三天通知双方上级,让不行动产生真实成本。

判断依据是:如果系统提醒之后没有任何人工确认和升级动作,那它只是个通知器,不是催办机制,逾期率不降是正常的。

核心关键词

读者评论

顾
顾宇轩

个逾期任务里机制缺失占42%这个结论我信。我们团队复盘过类似样本,多数逾期确实卡在没人定义节点和升级路径,而不是谁态度差。不过样本只有3家企业,比例不必当成硬指标,拿来校正自己的归因方向就够了。

吴
吴雨桐

截止前48小时和24小时各提醒一次比较实用,超过两次真成噪音。我踩过的坑是提醒只发负责人,没抄送上级,结果优先级始终排不上去。后来加了可见性,情况明显好转。

万
万一凡

对平级那段说得挺实在。没有汇报关系,只能靠共同目标和可见性,缺一个就变成人情消耗。我之前的做法是反复私聊,越催关系越紧张,任务照样拖。

陆
陆若宁

有个反面提醒很到位:两天的小任务配三层升级规则就是过度设计。我们组就干过这事,所有人忙着填状态,活没人干。机制复杂度要匹配协作复杂度,这点常被忽略。

尹
尹若溪

工具是放大器这句总结得准。我们上线任务平台后逾期率一度上升,因为大家都等系统提醒,提醒被习惯性忽略就变成了新的群消息。没设计好节点和闭环,工具确实只放大混乱。

文章包含AI辅助创作:催办落地方案:项目经理开展任务提醒的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/392905
