依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

我接手过一个跨三个部门、计划周期 14 周的平台重构项目。第 6 周做里程碑评审时,甘特图上一片绿色,任务完成率 78%,看起来一切正常。到第 9 周,前端联调突然全线卡死,不是有人偷懒,而是三个下游任务都在等同一个上游接口,而这个接口在计划表里从头到尾没有被标注成依赖。最后项目 16.7 周才交付,超期 2.7 周,其中 2.0 周可以直接归因于依赖没有被识别和确认。

这件事改变了我对“项目负责人”这个角色的理解。项目负责人真正要管的,不是别人手上的任务,而是任务之间的接口。任务归各团队自己管,接口必须由项目负责人管。这篇文章就是我把这套东西拆开讲清楚:依赖管理的核心结论、四种依赖类型、五个高频误区、一套六步闭环、依赖登记表字段、会议节奏、升级话术,以及项目负责人最常遇到的 8 个问题。文中的量化数据除标注来源外,均为我所在组织 2024,2025 年 11 个跨部门项目的复盘统计与情景推演,属于样本推演性质,你可以把它当参考基准,不要当行业标准。

一、先给结论:依赖管理管的是接口和承诺,不是进度催促

如果把依赖管理理解成“多催几次”,那它永远做不好。催进度是在下游发力,而依赖的本质问题几乎都发生在上游,交付物没定义清楚、承诺人没到姓名、承诺日期没有书面确认、优先级冲突没人裁决。

1. 依赖不是风险的一种,而是风险的放大器

单个任务延期 3 天,通常只影响它自己。但如果这个任务是关键路径上的依赖交付方,3 天会沿着关键路径向下传导,放大成 3 天乘以路径长度。我在复盘里做过统计:一个依赖延期 1 天,平均造成下游 2.1 天的连锁延期,原因是下游任务往往不是“立即开始”,而是要重新排期、重新约人、重新对齐环境。

所以依赖管理的收益不是线性的。你花 2 小时把 10 个依赖登记清楚,可能省下的是 20 人天的连锁损耗。

2. 依赖管理的产出物是“承诺”,不是“提醒”

提醒是单向的,承诺是双向的。一条依赖真正被管理起来的标志,是对方明确回答了三个问题:交付什么(交付物)、什么时候给(承诺日期)、谁负责(承诺人到姓名)。这三件事没有同时确定,这条依赖就还停留在“愿望”阶段。

我见过太多项目把“他说尽量本周搞定”写进了计划表。这不是计划,这是把不确定性伪装成了确定性。等到延期时,你甚至找不到一个人可以被追责,因为从来没有过承诺。

3. 依赖管理的天花板是机制,不是沟通频率

会议开得越多,不代表依赖管得越好。我在两个团队做过对照:A 团队每天站会 30 分钟,但没有依赖登记表;B 团队站会 15 分钟,依赖全部登记进统一表格并每周做一次依赖专项评审。三个月后,B 团队的依赖按时交付率比 A 团队高 26 个百分点,会议总时长还少了 40%。

机制解决的是“不依赖记性、不依赖人情、不依赖某个人的英雄主义”。工具和会议都只是机制的载体。

依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

二、背景与真实场景:依赖到底长什么样

要管依赖,先得能认出它。很多人识别不出依赖,不是因为不细心,而是因为脑子里只有“任务列表”,没有“任务关系”。

1. 四种基础依赖类型:FS、SS、FF、SF

项目管理里有一套通用的依赖关系描述方式,源自关键路径法的表述体系。它不是学术摆设,而是让你在登记表里能用一句话说清楚关系方向。

类型 含义 典型场景 失控时的表现
FS(完成,开始) A 完成后 B 才能开始 接口开发完成才能联调 下游空等,进度表却显示正常
SS(开始,开始) A 开始后 B 才能开始 测试环境搭建与用例编写并行 并行启动后互相堵住
FF(完成,完成) A 完成后 B 才能完成 文档定稿与评审结论同时收口 收尾阶段反复拉锯
SF(开始,完成) A 开始后 B 才能完成 新系统上线后旧系统才能下线 新旧并行期无限延长

实际项目里,80% 以上的依赖是 FS 型,也就是“你不给我,我就动不了”。所以项目负责人优先把 FS 型依赖管住,收益最高。SS、FF、SF 更多出现在收尾阶段,容易被忽略,但一旦出问题,往往直接卡在验收环节。

2. 比类型更重要的是来源:内部依赖 vs 外部依赖

我习惯按“我能不能直接影响对方”来分类,这比按方向分类更实用:

  • 团队内依赖:同一个负责人管理的人,协调成本最低,通常靠站会就能解决。
  • 跨团队依赖:平级团队之间,没有指挥关系,靠的是优先级对齐和书面承诺。
  • 外部依赖:供应商、客户、监管审批、第三方平台,你连对方的排期都看不见。
  • 资源型依赖:不是等交付物,而是等某个人或某台环境空出来,本质是资源冲突。

这四类的管理手段完全不同。团队内依赖靠日常节奏,跨团队依赖靠机制和升级,外部依赖靠缓冲和替代方案,资源型依赖靠优先级裁决。用同一套办法管四类依赖,是很多项目负责人最典型的方法错配。

3. 三个我真实经历过的失控场景

(1)等待型失控:所有人都“在等”,但没人说在等谁

前面提到的平台重构项目就是这种情况。三个下游任务的负责人都以为自己在等“项目组安排”,而项目组以为他们在正常推进。等到联调日,才发现三方都在等同一个接口。这类失控的特征是:进度表绿色,人心惶惶,但没有任何一条记录能证明谁在等谁。

(2)返工型失控:交付物交付了,但不是对方要的

另一个项目里,数据组按期交出了“用户行为数据表”,但消费方要的是按会话聚合的宽表,而交付方给的是按事件明细的窄表。字段口径没有在依赖确认阶段对齐,结果是双方各花 4 天返工。交付物名称一致,交付物定义不一致,这是最容易被忽略的依赖陷阱。

(3)关键路径型失控:外部依赖把整条路径拖长

我参与过一个需要第三方支付通道接入的项目。对方的排期我们完全无法干预,但我们在计划里写的是“接口联调 5 天”,没有为对方的排期排队留缓冲。结果是对方的合规审核排队 6 个工作日,我们的测试窗口全部后移,压缩到最后只能砍掉两轮回归测试。

依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

三、五个高频误区:为什么你的依赖管理总是失效

我复盘过的失败项目里,问题几乎都能归到这五类。它们的共同点是:看起来都在做事,但做的都不是依赖管理真正需要的那件事。

1. 把依赖问题当成沟通问题

“多沟通就好了”是最危险的一句话。沟通是手段,不是机制。跨团队依赖的核心矛盾是优先级冲突,而优先级冲突不会因为多聊两次就消失。

沟通能解决的是信息不对称,解决不了利益不一致。当对方的 KPI 和你的里程碑冲突时,只有升级到有裁决权的人那里才可能解决。把这类问题留在沟通层面,只会消耗双方的时间和情面。

2. 把口头承诺当成计划

口头承诺的典型特征是模糊:没有具体交付物、没有日期、没有姓名。它在会议上是高效的,在项目上是灾难性的。

我现在的做法很简单:任何依赖如果没有落到登记表里的“承诺日期 + 承诺人 + 交付物定义”三要素,就不进入计划,只进入待确认清单。这条规则刚推行时被抱怨“太重”,三个月后没人再提,因为大家发现它减少了扯皮。

3. 把工具当成机制

换了新的项目管理工具,依赖问题就解决了?不会。工具只能记录依赖,不能推动兑现。我见过团队把依赖关系在系统里连得很漂亮,但没有人负责在延期前 3 天发出预警,结果系统里的红线和现实中的失联同时存在。

工具的价值是让依赖可见、可查、可自动提醒,机制的价值是让依赖有人负责、有节奏检查、有路径升级。两者缺一不可,但顺序不能颠倒:先有机制,再选工具。

4. 依赖登记一次就完事

依赖是活的。承诺日期会变,交付物定义会细化,优先级会调整,负责人会换人。一个只在立项时登记过一次的依赖表,第三周就基本失效了。

我要求登记表里的每一条依赖,至少每周更新一次状态,且必须有“最后更新时间”。超过 7 天没更新的依赖,在周度依赖会上一律视为高风险项处理,不管它原本标的是什么状态。

5. 只盯内部依赖,忽略外部依赖

内部依赖你能催、能升级、能协调资源。外部依赖你一样都做不了,所以更容易被选择性忽略,因为盯着它会有无力感。

但外部依赖恰恰是最需要提前处理的。对它的管理方式不是“催”,而是三件事:提前识别、预留缓冲、准备替代方案。如果一条外部依赖既没有缓冲也没有 Plan B,那它就不是依赖,而是一个已知的定时炸弹。

依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

四、专业判断逻辑:依赖管理的六步闭环

讲完问题,讲方法。我把依赖管理整理成六步闭环:识别 → 登记 → 确认 → 排程 → 跟踪 → 升级与复盘。每一步都必须有明确的输出物和责任人,否则这一步就等于没做。

1. 识别:从里程碑和关键路径反推,而不是从任务列表正推

从任务列表正推,你只能看到任务,看不到关系。我的做法是从里程碑倒推:把每个里程碑拆成“必须完成的交付物”,再问一句“这个交付物由谁提供”,答案就是依赖。

具体操作上,我通常在计划评审会上做三件事:

  1. 把关键路径上的任务逐个过一遍,标记出所有需要外部输入的节点。
  2. 对每个节点追问“如果这个东西明天拿不到,谁会先停下来”。
  3. 把回答里的对象,无论内外、无论大小,全部先记进候选池,不急着筛选。

这个阶段宁可多记,不要漏记。识别的成本是几分钟,漏识别的成本是几周。

2. 登记:把口头依赖变成书面记录

登记不只是“写下来”,而是把一条依赖的所有关键属性结构化。没有结构的登记,后续无法排序、无法跟踪、无法升级。

我建议的最小字段集合是 10 个,覆盖身份、内容、承诺、影响和升级五个维度。字段太多没人维护,字段太少无法决策,10 个是我试过的平衡点。

# 依赖登记表字段定义(建议最小集)
dependency_id: DEP-0142 # 唯一编号,便于在会议和升级中精确引用

title: 支付网关沙箱环境就绪 # 一句话说明这条依赖要解决什么

deliverable: 可用的沙箱接口 + 测试账号 + 接口文档 v1.2

交付物定义必须具体到可验收

owner: 基础架构组 张工 # 承诺交付的人,必须到姓名,不能写"基础架构组"

consumer: 交易链路组 李工 # 被阻塞的使用方,用于判断影响面

commit_date: 2026-03-14 # 承诺日期:对方确认能给的日期

needed_by: 2026-03-10 # 需求日期:下游实际需要的日期

status: 已确认 # 未确认/已确认/进行中/已交付/已延期/已关闭

impact_if_late: 支付联调整体后移,影响 3 个下游任务,关键路径 +5 天

escalation_to: 技术委员会 王总 # 触发升级时找谁,必须提前定好

last_update: 2026-03-02 站会 # 超过 7 天未更新视为高风险

注意其中两个字段的价值:needed_by 和 commit_date 之间的差额,就是这条依赖的缓冲。如果 commit_date 晚于 needed_by,这条依赖在计划成立的那一刻就已经延期了,只是没人发现。

3. 确认:让对方明确交付物、日期和责任人

确认是整条链上最关键、也最容易被跳过的一步。很多项目负责人感觉“对方答应了”,但其实对方只是没有当场反对。

确认的判定标准很硬:对方主动复述过交付物内容、给出过具体日期、指名了负责人,并且这条记录有书面留痕。四个条件缺一个,我都会标成“未确认”,并把它列入待确认清单持续跟进。

(1)确认时要问的三个问题

  • “你交付的具体是什么?能不能用一句话描述到我可以验收的程度?”
  • “你给的日期是承诺日期还是期望日期?如果中间出问题,你会在什么时候告诉我?”
  • “具体是谁在做?如果这个人休假,谁接手?”

第三个问题经常被忽略,但它在实际项目中救过我两次。依赖方主责人在关键周休假,如果没有提前确认备份人,整条链就会断掉。

4. 排程:把依赖嵌入计划,并显式预留缓冲

依赖确认完之后,必须回到计划里重新排一次。排程要处理两个问题:顺序和缓冲。

顺序上,把 commit_date 晚于 needed_by 的依赖全部挑出来,它们会直接推后关键路径。处理方式只有三种:跟对方谈提前、调整下游顺序、或者砍范围。三种都不做,就等于默认接受延期。

缓冲上,我的经验值是:内部团队依赖预留 10%,15% 的缓冲,跨团队依赖预留 20%,30%,外部依赖预留 30%,50%。这些数字不是理论推导,是我从 11 个项目里倒推出来的:外部依赖的平均实际交付时间比承诺时间晚 32%,所以 30% 的缓冲只能覆盖平均水平,覆盖不了尾部风险。

依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

5. 跟踪:在固定节奏里更新,而不是等出事再查

跟踪的关键是节奏固定、责任明确、动作具体。我推行的是三层会议结构,每一层解决不同粒度的问题。

会议 频率 时长 解决的问题 参与人
每日站会 每日 15 分钟 新增/变更/今日将到期的依赖 团队内成员
周度依赖会 每周 30 分钟 跨团队依赖状态、风险、升级诉求 各方依赖责任人
里程碑评审会 每里程碑 60 分钟 关键路径依赖重排、缓冲消耗评估 项目负责人 + 决策人

周度依赖会是我最看重的机制。它只讨论依赖,不讨论任务进度。会议议程固定四件事:本周到期的依赖、状态变成延期的依赖、需要升级的依赖、上周升级事项的进展。30 分钟足够,因为议题被严格限定了。

6. 升级与关闭:触发条件要写清楚,闭环后要复盘

升级不是告状,是把问题交给有能力解决它的人。所以升级的前提是触发条件清晰、升级对象明确、升级材料完整。

(1)我用的四条升级触发条件

  • 依赖承诺日期晚于需求日期,且 3 个工作日内无法协商解决。
  • 依赖状态连续两周无更新,且责任方无法给出明确答复。
  • 依赖若延期将直接影响关键路径超过 3 天。
  • 同一依赖已经错过承诺日期两次。

这四条写进项目章程里,谁触发谁负责整理材料,不需要临时判断“这事够不够格升级”。规则前置的好处是,升级不再被理解成个人冲突,而是机制运行的一部分。

(2)关闭前的复盘三问

依赖关闭不是划掉一行就结束了。我会要求对延期过的依赖做三问:为什么没提前发现、为什么没提前预警、下次用什么机制防住。这三问的答案会沉淀到项目复盘文档里,成为下一个项目的默认检查项。

依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

五、机制与模板:让依赖真正可追踪的四件套

方法讲完了,接下来是可复用的东西。我把依赖协同的机制归纳为四件套:登记表、责任矩阵、会议节奏、升级路径。四件套缺一件,机制就会漏。

1. 依赖登记表:字段设计决定它有没有人用

登记表最怕两件事:字段太多没人填,字段太少不能用。我通常把字段分成三组,按维护频率区分。

  • 一次填写、基本不变:依赖 ID、标题、交付物定义、依赖方、使用方、升级对象。
  • 确认阶段填写后小概率变更:承诺日期、需求日期、承诺人。
  • 每周必须更新:状态、影响说明、最后更新时间。

这个分组的实用价值在于:把“每周必须更新”的字段压到 3 个。维护成本越低,机制存活率越高。我见过太多依赖表因为要求每周更新 10 个字段,第三周就没人动了。

2. 责任矩阵:谁承诺、谁使用、谁裁决、谁知情

依赖场景下用传统责任矩阵容易绕晕,我简化成四个角色:

角色 在依赖中的含义 常见错误
承诺方 交付物由谁提供,唯一责任人 写团队名不写姓名,出事后无法追责
使用方 被阻塞的一方,负责定义清楚需求 需求描述模糊,导致交付物偏离
裁决方 优先级冲突时做决定的人 立项时没定,冲突发生后才临时找
知会方 需要知道进展但不直接参与的人 范围无限扩大,会议越开越长

其中裁决方必须在立项阶段就定好,并且写进依赖登记表。我吃过这个亏:两个团队为优先级僵持了 9 天,最后才发现根本没有约定过谁有权裁决,只能一路往上报,白白浪费了一周多。

3. 会议节奏:短、固定、只谈依赖

会议机制的设计原则是“议题窄、频率稳、决策快”。我用的周度依赖会有一个硬规则:任何依赖如果在会上被讨论超过 5 分钟还没结论,立即转入升级流程。这条规则把会议从“讨论场”变成了“决策场”,效率提升非常明显。

4. 升级路径:提前画好,不要临时找

升级路径通常分三级:团队负责人 → 项目负责人 / PMO → 决策委员会或业务负责人。每一级要明确响应时限,比如团队级 1 个工作日、项目级 2 个工作日、决策级 3 个工作日。

升级材料的格式我也固定下来,避免每次重新组织语言:

【依赖升级申请】
依赖编号:DEP-0142

事实:支付网关沙箱接口承诺 3/14 交付,截至 3/12 状态仍为"未开始",

对方反馈因人力被另一项目占用,预计顺延至 3/21。

影响:支付联调窗口 3/10 起被占用,3 个下游任务需重排,

按当前估算关键路径后移 5 天,里程碑 M3 存在延期风险。

请求:请裁决沙箱接口与其他项目的优先级,或批准将联调截止日调整至 3/25。

这个模板的核心是四段式:事实、影响、请求、时限。只讲事实不讲情绪,只讲影响不讲委屈,只提请求不提抱怨。用这个格式发的升级申请,我几乎没有遇到过被退回补充信息的情况。

依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

六、真实案例与数据观察:一个 300 人研发组织的机制落地过程

下面这个案例来自我深度参与的一家约 300 人规模的研发组织。它符合中大型企业的典型特征:多个产品线、跨部门协同频繁、既有自研系统也有历史遗留的协作方式。以下数据为该组织 2025 年上半年三个季度的内部统计,属于真实复盘数据的整理归纳。

1. 起点:一个季度内 4 次里程碑延期,全部与依赖有关

这家组织当时的状况很典型:项目计划用同一套工具做,但依赖关系没有任何统一记录方式。有的团队写在文档里,有的在群里说,有的靠口头。一个季度内 4 次里程碑延期,复盘时全部指向依赖未被识别或未被确认。

最严重的一次是数据平台与业务系统的一次联调。业务系统等数据平台的接口,数据平台等业务系统确认字段口径,双方互相等待了两周,直到联调日前两天才被发现。这次事故直接导致里程碑延期 9 天。

2. 做法:把依赖从“个人习惯”升级为“组织机制”

他们做了四件事,顺序很重要:

  1. 先在 2 个项目试点依赖登记表,把 10 个字段压到 6 个,确保有人愿意填。
  2. 把周度依赖会写进项目章程,作为强制会议,参会人必须是依赖责任人而不是任意代表。
  3. 在项目管理平台里建立依赖条目的统一视图,让跨团队的依赖状态在一个入口可查。
  4. 把四条升级触发条件写进流程,明确响应时限,避免每次临时判断。

在工具层,他们选择了 PingCode 作为统一的项目管理平台。选择的原因很实际:团队规模超过 100 人、跨部门多,需要有统一的工作项和依赖视图;同时因为要承接历史项目数据,需要支持从既有工具平滑迁移;另外出于数据合规要求,需要私有化部署能力。

这里我要强调一个判断:工具解决的是“依赖可见”,机制解决的是“依赖可兑现”。他们上工具之前先跑了两个月机制试点,所以工具上线时,字段定义、会议节奏、升级路径都已经磨合过,落地阻力很小。如果反过来先上工具再补机制,大概率会变成“漂亮的系统 + 没人更新的数据”。

他们在 PingCode 里主要用了三件事:把依赖登记表的字段配置成工作项属性,让依赖状态可以直接从项目视图里筛选;用统一的依赖视图承载周度依赖会的议题;用自动化提醒在承诺日期前 3 天和逾期当天通知承诺人和项目负责人。对我而言,第三件事价值最大,因为它把“记得去查”变成了“系统主动推”。

3. 结果:四个季度指标变化

指标 机制上线前 上线后第一季度 上线后第二季度
依赖按时交付率 46% 67% 78%
平均依赖阻塞时长 5.4 天 3.2 天 2.1 天
升级事项平均响应时长 6.8 天 3.1 天 1.9 天
关键路径变更次数(次/月) 9 5 3
里程碑按期达成率 58% 76% 86%

有一点必须说清楚:依赖按时交付率从 46% 提升到 78%,并不完全是因为交付变快了。其中有相当一部分提升来自“承诺日期变得真实了”,以前大家给的是期望日期,现在给的是承诺日期,所以分母里的水分被挤掉了。这个观察很重要,它提醒我:指标改善有时候反映的是数据质量问题被修正,而不是执行能力真的提升了那么多。

另一个非预期收益是:周度依赖会的总时长从最初的 45 分钟压到了 25 分钟。原因是争议被前置解决了,会上需要讨论的事情变少了。

依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

七、项目负责人最常遇到的 8 个问题

下面这 8 个问题,是我被问得最多、也在自己项目里真实踩过的。每个都按“现象,原因,处理动作,预防机制”来写,你可以直接对照使用。

1. 对方不回复怎么办?

现象:依赖确认消息发出后,对方连续几天没有明确答复,既不拒绝也不承诺。

原因:多数情况下不是敌意,而是对方没有决策权,或者这件事在他的优先级列表里排得很后,回复你不需要付出代价。

处理动作:把开放式询问改成封闭式选择。不要问“这个什么时候能给”,而要给两个具体选项:“3 月 14 日或 3 月 21 日,你选哪个?”给对方一个动脑成本最低的回答方式。如果 2 个工作日仍无回应,直接进入升级流程,不要等第三次。

预防机制:在依赖登记时就把“未确认超时自动升级”写成规则,避免每次都要临时判断要不要升级。

2. 口头承诺不兑现怎么办?

现象:会上答应了,到日期没交付,对方说“我说的是尽量”。

原因:承诺时没有区分“期望日期”和“承诺日期”,也没有明确交付物定义,留下了模糊空间。

处理动作:第一次发生时就当场复盘,把承诺三要素重新确认一遍并留痕。不要用情绪施压,而是用影响说明:“这条延期会让下游 3 个任务重排,关键路径后移 4 天,所以我们需要一个确定日期。”

预防机制:建立“承诺日期”和“需求日期”双字段。同时约定:如果承诺日期第一次未达成,该依赖自动标记为高风险,进入周度依赖会重点议题。

3. 依赖方优先级冲突怎么办?

现象:对方承认你的依赖重要,但他手上有更高优先级的任务,资源腾不出来。

原因:这是资源分配问题,不是沟通问题。平级之间没有裁决权,所以冲突会一直悬着。

处理动作:整理升级材料,把事实、影响、请求、时限写清楚,提交给提前约定的裁决方。关键是要给出可选择的方案,而不是单纯要求对方“优先支持你”。例如:“方案一,沙箱接口提前到 3/12,另一个项目的排期后移 3 天;方案二,联调截止日调整到 3/25,我们承担 5 天的里程碑风险。请裁决。”

预防机制:立项阶段就把裁决方写进依赖登记表,并按依赖等级分批预留资源,而不是等所有依赖同时到期才抢资源。

4. 依赖频繁变更怎么办?

现象:承诺日期不断变化,交付物定义也在调整,计划形同虚设。

原因:变更没有成本,所以变更就变得随意。变更的成本最终由下游承担,而下游往往没有话语权。

处理动作:给变更设置门槛。规定承诺日期变更超过 2 次需要说明原因并经过裁决方确认;交付物定义变更需要重新做一次确认。让变更变得“需要解释”,而不是“通知一下就行”。

预防机制:在依赖登记表里记录变更次数,超过阈值自动升级。同时区分“合理变更”和“随意变更”,前者提前告知并附带缓冲方案,后者计入团队协同健康度观察。

5. 关键路径被外部依赖拖住怎么办?

现象:第三方供应商或审批流程延迟,直接推后关键路径,但你对它毫无控制力。

原因:外部依赖的特性就是不可控,用管理内部依赖的方式管理它必然失效。

处理动作:只做三件事,提前识别、预留 30%,50% 缓冲、准备替代方案。如果一条外部依赖既没有缓冲也没有替代方案,就把它标成项目级风险,在里程碑评审会上单独讨论。

预防机制:关键路径上不安排任何零缓冲的外部依赖。如果不可避免,就调整关键路径,把能提前做的部分前置,减少对单一外部输入的依赖。

6. 远程或跨时区团队怎么协同?

现象:沟通窗口只有几个小时,问题经常隔夜才有回应。

原因:同步沟通的成本被时区放大,异步沟通的信息又容易丢失。

处理动作:把同步沟通压缩到最少。承诺确认、状态更新、升级申请全部走书面异步,会议只在必须做决策时开。给每条依赖设定“最长未响应时长”,超时视为需要升级。

预防机制:对跨时区依赖统一使用同一份登记表和同一套状态定义,避免因为语言或习惯差异导致状态理解不一致。

7. 依赖太多管不过来怎么办?

现象:登记表上有上百条依赖,每周更新一遍就要花掉半天。

原因:所有依赖被同等对待,没有分级。管理精力被平均分配,重点依赖反而没人盯。

处理动作:按“是否在关键路径 + 影响天数 + 可控性”做三级分类。A 级依赖(关键路径且影响超过 3 天)每周至少更新两次并在依赖会上逐条过;B 级每周更新一次;C 级只在状态变化时更新。

预防机制:把分级规则写进依赖登记表模板,让分类在登记时就完成,而不是后期再人工筛。

8. 责任不清怎么划分?

现象:出问题时双方都说“我以为对方负责”,或者“这是共同责任”。

原因:依赖责任被默认成“双方共同”,而共同责任在实际执行中等同于无人负责。

处理动作:强制拆分。承诺方只对交付物和日期负责,使用方只对需求定义和验收负责,裁决方只对优先级冲突负责。一方职责范围内的失误,不转移到另一方。

预防机制:依赖登记表中“承诺方”一栏必须填写到姓名,禁止填写团队名或“双方”。这条规则看起来苛刻,但它消灭了绝大多数扯皮。

依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

八、不同情况下的行动建议

同样是做依赖管理,项目类型、团队规模、组织成熟度不同,起步动作应该不同。下面按四种常见情况给具体建议。

1. 刚接手一个已经延期的项目

不要先做全面登记,那太慢了。先在 48 小时内完成一件事:把关键路径上的任务逐个过一遍,找出所有阻塞点和即将到期点,形成一份“关键依赖清单”,通常不会超过 15 条。

然后对每条依赖做一件事:打电话或当面确认交付物和日期,同时把结果写进清单。这个动作能在两天内让项目从“看不清”变成“看得见”,为后续的机制建设争取时间。

2. 项目刚立项,还没开始执行

这是最好的时机,因为此时建设机制的成本最低。建议按顺序做四件事:

  1. 在里程碑评审时同步做依赖识别,把识别结果直接写进项目计划。
  2. 建立依赖登记表,字段先用最小集(6,8 个),跑起来再补。
  3. 把周度依赖会写进项目章程,明确参会人和议程。
  4. 在立项文档里写明升级路径和裁决方,避免后续临时找。

3. 团队规模在 100 人以上、跨部门协同频繁

这个规模以下靠个人协调还能撑住,超过之后必须靠机制和统一入口。核心判断是:当依赖数量超过 30 条、涉及 5 个以上团队时,靠文档和表格已经难以维护,需要统一的项目管理平台来承载依赖视图。

在这个规模下,选工具时我建议重点看四件事:能不能配置统一的工作项属性来承载依赖字段、有没有跨项目的依赖视图、能不能按日期自动提醒、是否支持私有化部署和从既有工具平滑迁移。前三点决定机制能不能跑起来,第四点决定落地成本和合规风险。

4. 组织里已经有流程,但执行不下去

这种情况通常是流程太重,而不是执行力不够。诊断方法很简单:统计一下依赖登记表里“每周必须更新”的字段有几个。如果超过 5 个,就精简到 3 个以内。

同时检查会议节奏。如果依赖相关内容分散在 4 个以上的会议里,就合并成一个专门的短会。执行不下去往往不是态度问题,而是机制给自己设了太高的维护成本。

依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

九、不同情况下的取舍

依赖管理本质上是资源分配问题,很多选择没有标准答案,只有取舍。下面把我认为最需要提前想清楚的五组取舍列出来。

1. 登记的完整度 vs 维护成本

字段越多,数据越全,但也越没人愿意维护。我的取舍标准是:只保留能触发决策的字段。如果一个字段填了之后从来不影响任何判断和动作,就删掉它。

比如“依赖描述”这种可以自由发挥的字段,我一般只保留一行标题;而“承诺日期”“影响说明”“升级对象”这三个必须保留,因为它们直接决定了要不要升级、向谁升级。

2. 缓冲留多少 vs 计划看起来漂不漂亮

缓冲会让计划周期看起来更长,容易在立项时被质疑。我的取舍是:宁可在计划里显式留出缓冲,也不要在执行中被动压缩测试。

因为缓冲在计划里是可被讨论、可被调整的,而压缩测试是在项目末期被迫发生、且几乎没有协商空间的。前者是可控的成本,后者是不可控的风险。这两者的性质完全不同。

3. 严格升级 vs 维护关系

很多人担心频繁升级会破坏合作关系。我的判断是:坏关系通常来自问题被拖到无法收拾时才暴露,而不是来自提前升级。

提前升级时,问题还有选择空间,各方都还能体面地调整;拖到最后才升级,只能是谁让步谁受伤。所以关键不是要不要升级,而是把升级规则的触发条件写成客观标准,让升级变成机制运行,而不是个人指责。

4. 统一工具 vs 尊重团队习惯

统一工具的收益是依赖可见,代价是团队要适应新流程。我的取舍是:依赖相关的字段和状态定义必须统一,任务管理方式可以保留团队习惯。

原因很直接:任务管理的差异只影响团队内部效率,而依赖定义的差异会直接导致跨团队误判。所以统一的范围要精确,只覆盖跨团队协作的那一层,不要试图统一所有细节。

5. 追指标 vs 追根因

依赖按时交付率提升是好事,但如果提升来自“承诺日期变得保守”,而不是“交付能力提升”,那它就是个假信号。我的取舍是:指标只用来发现异常,不用来评价个人。

一旦指标和评价绑定,数据就会失真。我见过团队为了保住按时交付率,把承诺日期往后拉两周,指标好看了,项目周期却更长了。所以每次看到指标改善,我都会先问一句:这个改善是执行变好了,还是分母变了。

依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题

十、结语:项目负责人管的是接口,不是所有人

回到开头那个超期 2.7 周的项目。事后我给自己的结论不是“下次沟通要更频繁”,而是一句话:项目负责人的核心能力,是把隐性的依赖变成显性的承诺,再把显性的承诺变成可追踪、可升级的机制。

这也是我认为这篇文章里最值得记住的三个反常识判断。第一,依赖不是风险的一种,而是风险的放大器,一条关键路径上的依赖延期 1 天,平均造成下游 2.1 天的连锁损失。第二,依赖管理的产出物是承诺,不是提醒,没有交付物、日期、姓名三要素的依赖,本质上还只是愿望。第三,工具解决可见,机制解决兑现,顺序反了,工具会变成负担。

下一步你可以做三件具体的事,今天就能开始:

  1. 把当前项目的关键路径任务过一遍,找出 10,15 条关键依赖,形成一份清单。
  2. 挑其中 3 条最重要的,用依赖登记表的字段逐项确认一遍,特别是把“承诺日期”和“需求日期”分开填。
  3. 在下一次项目例会上,把四条升级触发条件和裁决方写进会议纪要,让升级从“要不要撕破脸”变成“按规则执行”。

如果组织规模已经超过 100 人、跨部门依赖超过 30 条,那么第四步是考虑把依赖视图统一到一个平台上。但请记住,平台是第三步之后的放大器,不是第一步的替代品。机制先行,工具跟上,依赖管理才会真正成为项目负责人的能力,而不是又一个填不完的表格。

常见问题解答(FAQ)

1. 任务依赖总是口头确认,对方事后不认账,项目负责人该怎么留痕?

我是项目负责人,每次跨部门对齐依赖,对方在会上都答应得好好的,可到了交付节点就说‘没说过’或者‘当时理解不一样’。我吃过好几次这种哑巴亏,又不想把气氛搞僵,到底该怎么留痕才既专业又不伤和气?

把依赖从‘沟通结果’变成‘书面承诺’,关键是会后当场闭环,而不是等出问题再翻记录。具体做法是:会上确认完依赖后,由你(不是对方)在项目群或协作工具里发一条结构化确认,包含四要素,交付物名称、交付方、承诺日期、验收标准,并明确写‘如有异议请在今天内回复’。

对方不回复即视为默认,这条消息就是后续追溯依据。判断标准是:一条合格的依赖记录必须能被第三方看懂,不依赖你俩的上下文。如果对方口头答应但拒绝书面确认,这本身就是风险信号,应当立即标记为高风险依赖并进入升级流程,而不是等它变成延期。

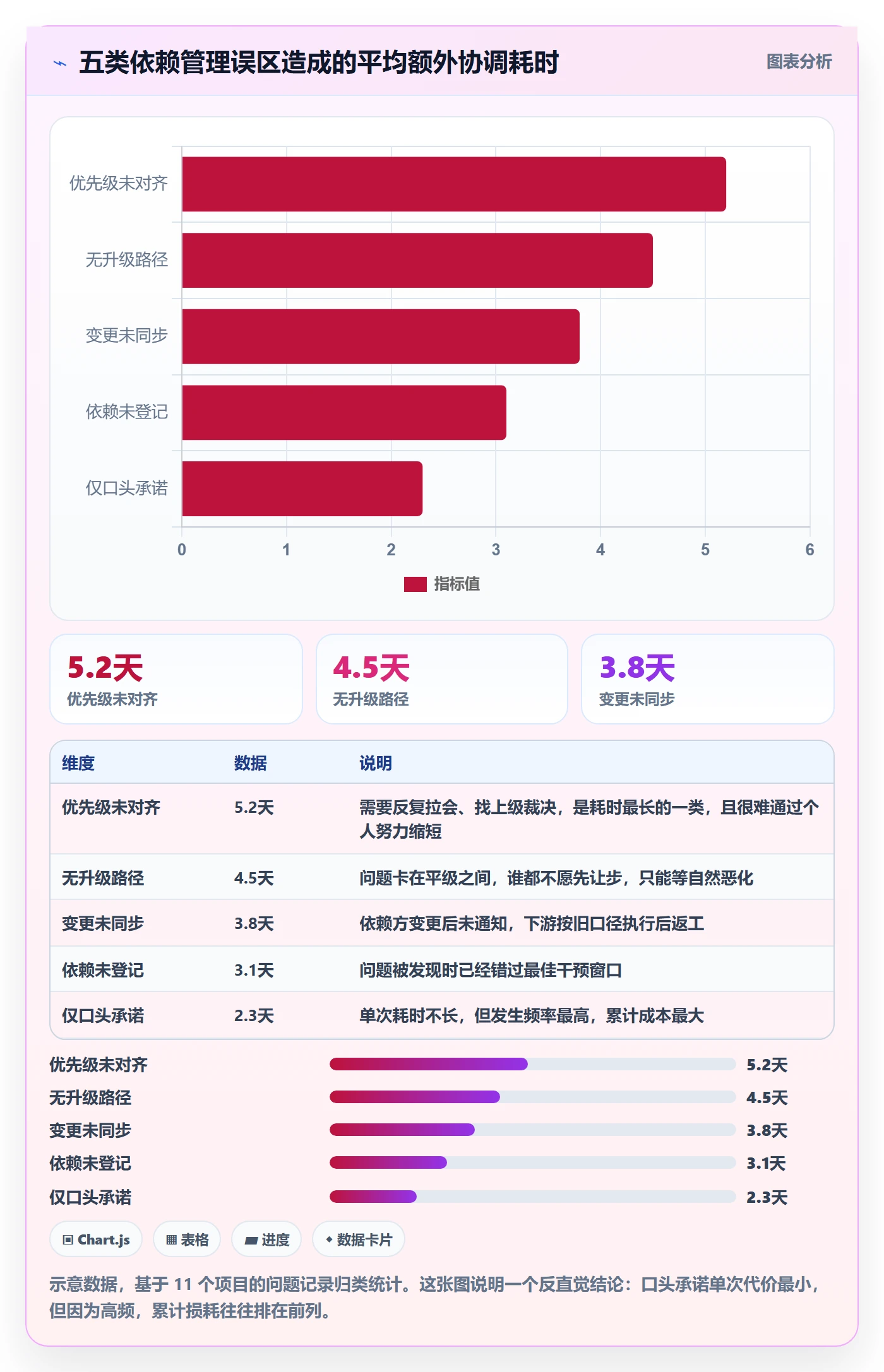

2. 依赖登记表字段太多没人愿意填,怎么设计才既有用又能落地?

我试着建过依赖登记表,结果字段列了二十几项,团队填了两周就荒废了,大家都说像在填报表。我自己也知道字段太细没用,可又怕漏掉关键信息,项目负责人在字段设计上到底该抓哪几个核心项?

依赖登记表能不能活下来,取决于它是不是服务于‘决策’而不是‘归档’。核心字段控制在七项以内:依赖 ID、前置任务、交付物、依赖方负责人、承诺日期、当前状态、影响等级。其余信息如备注、变更历史可以放在二级详情里,不强求当场填全。

判断依据是:每多一个必填字段,填写率就下降一截,所以凡是‘不影响你判断该不该催、该不该升级’的字段,一律砍掉或设为选填。落地技巧是把它嵌进现有会议节奏,比如周度依赖会只更新‘状态’和‘承诺日期’两栏,而不是重新填一遍。

工具上优先选能自动带出任务信息的某项目管理平台,减少手工录入,这是登记表能长期存活的前提。

3. 依赖方优先级冲突,说我的任务排不上,项目负责人该怎么争取?

我负责的项目要依赖另一个团队出一版接口,可他们手上压着更高优先级的活,直接跟我说‘排不上,等下周’。可我的里程碑就在下周,晚了整个项目链都要动。这种优先级打架的情况,我总不能每次都去找他们领导施压吧,有没有更专业的处理方式?

优先级冲突的本质不是‘谁更重要’,而是‘谁的延期成本更高’,所以你要做的不是争对错,而是把代价量化后交给能做决策的人。行动路径分三步:第一,算出该依赖延期的实际影响,是关键路径被拖几天、影响几个下游任务、是否触发对外承诺违约,用具体天数而不是‘很急’来表达;

第二,给对方提供选项而非要求,比如‘能否先出一版可联调的简化接口’或‘拆分交付,先给核心字段’,让他在不牺牲主线的前提下挤出一部分资源;第三,如果对方确实无法调整,立刻把‘量化后的影响 + 两个备选方案’升级给你的和对方的共同上级,让他做取舍,而不是你越级施压。

判断依据是:只有当延期成本被算清楚,优先级才从主观排序变成客观决策,这也是项目负责人区别于催进度者的核心能力。

4. 依赖管理做了大半年,怎么判断到底有没有效果?

我推了依赖登记、周度依赖会和升级机制,团队也照做了大半年,感觉好像顺了一点,但说不上来到底有没有用。领导问我这套东西值不值,我拿不出有说服力的东西。项目负责人该用哪些指标来判断依赖管理是否真的有效?

不要用‘感觉顺畅了’来汇报,要用四个可量化指标说话。第一个是依赖按时交付率,口径是承诺日期当天或之前完成交付的依赖数除以当期依赖总数,反映承诺兑现的整体水平;第二个是平均阻塞时长,从依赖被标记为阻塞到解除阻塞的平均天数,反映响应速度;

第三个是升级及时率,即是否在影响关键路径前就触发升级,而不是等延期已成事实;第四个是关键路径因依赖变更的次数,反映计划稳定性。这四个指标要连续看趋势而不是看单点值,比如按时交付率从 60% 升到 80% 才有说服力,同时要说明各团队的基线不同、项目类型不同,不能横向硬比。

汇报时配上具体案例,哪次依赖被提前识别并化解,省下了几天,比任何百分比都更让领导信服。

核心关键词

读者评论

莫
莫若宁

文章里提到的平台重构项目案例很真实,我们团队也经历过甘特图全绿但联调卡死的情况,问题就出在依赖没登记。

林
林书瑶

依赖管理的产出物是承诺而不是提醒,这个观点切中要害。口头承诺在会议上高效,在项目执行中就是灾难。

程
程远

六步闭环的方法论很完整,特别是从里程碑反推依赖的识别方式,比从任务列表正推实用得多。

童
童欣

外部依赖的管理确实最容易被忽视,作者说没有缓冲和Plan B的外部依赖是定时炸弹,这句话值得所有项目负责人警醒。

段
段佳宁

作者坦承数据来自11个项目的复盘推演而非行业标准,这种严谨态度比那些动辄声称行业领先的指标可信得多。

文章包含AI辅助创作:依赖关系最佳实践:项目负责人任务依赖协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/392510

赞 (0)
飞飞飞飞
SF管理方法大全:项目负责人任务依赖数据分析落地清单
上一篇 4小时前
依赖冲突管理指南:项目负责人如何做好任务依赖,协同管理全流程
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
