去年九月,我接手一个跨四个团队的供应链系统替换项目。排期表做得漂亮:两百多条任务,依赖箭头连得密密麻麻,关键路径用红色标得清清楚楚,评审会上四个团队的负责人全说"没问题"。结果项目还是晚了 11 天,而且卡住的地方不在关键路径上。
真正拖住进度的是三条根本没被画进图里的东西:一条是等采购部门给出服务器到货时间,一条是等法务确认数据出境口径,还有一条最要命,"等老板在资源分配会上拍板,要不要保留旧系统并行期"。前两条勉强算业务依赖,第三条在我当时的认知里压根不算"任务依赖",因为它没有交付物、没有工时、没有负责人,只有一个悬在半空的"等"。
那次之后我花了大概一年时间,把团队里"依赖关系"这件事从"在图上画线"改造成"在流程里跑动作"。这篇文章讲的就是这套改造:一个项目负责人从 0 到 1 把任务依赖管起来的完整路径、判断标准、工具取舍,以及我实际踩过的坑。文中所有数字,除特别标注外,都来自我们团队近 18 个月、12 个项目的内部复盘样本和工时记录,不是行业统计,请按经验值参考。
一、先给结论:依赖管理的本质是承诺管理,不是画线
如果你时间有限,只看这一段也够用。下面三句话是我做完十几个项目之后,对"依赖关系怎么做"最浓缩的判断,后面所有内容都是围绕这三句话展开的操作细节。
1. 一条依赖不是一条线,而是两个责任人之间的一次承诺
图上的箭头只表达"谁在谁后面",但真正决定成败的是箭头两端的三个要素:谁交、交什么形态、什么时候交到手。少了任何一个,这条依赖就是"看起来存在、实际上悬空"的假依赖。我复盘过的延期案例里,绝大多数不是依赖没识别出来,而是识别出来了却没有落到具体的人和物。
所以我在团队里定了一条硬规矩:任何一条写进排期表的依赖,必须能回答"上游交付物的验收人是谁"。答不上来的,不进排期,进风险清单。
2. 依赖管理的主战场在识别和监控,画图只占一成功夫
很多人把依赖管理等同于"用工具画甘特图",这是最大的认知偏差。画图是结果呈现,不是管理动作。我粗略统计过自己的时间分配:识别和确认依赖占 40%,监控和催办占 45%,画图和维护图表占不到 15%。如果一个项目负责人 80% 的时间花在调排期表的美观度上,这个项目的依赖基本会失控。
3. 依赖的数量应该被主动削减,而不是被动接受
这是我最想强调、也最少被提及的一点。项目负责人的核心能力是"解依赖",不是"排依赖"。发现一条依赖,第一反应不应该是"怎么把它排进计划",而应该是"这条依赖能不能不成立",能不能提前冻结接口、能不能并行做两个版本、能不能让下游先做不依赖这部分的模块。
我们有个做集成项目的对照组:团队 A 的排期表上有 214 条依赖,团队 B 只有 96 条。两个项目规模相近,B 的交付准时率明显更高,原因不是 B 的团队更勤奋,而是 B 的项目负责人在排期阶段砍掉了 100 多条可以解耦的依赖。
4. 一个反常识的观察:依赖图越漂亮,项目越容易翻车
我把 12 个项目的"依赖标注完整度"和"准时交付率"放在一起看,结果完全不符合直觉,两者之间没有正相关,甚至略有负相关。真正和准时交付率强相关的指标是"依赖变更的平均响应时长",也就是从上游说"我要晚三天"到下游确认"我改哪一步"之间隔了多久。

二、四种依赖类型够用就好,背熟了照样管不好项目
我不打算把 FS、SS、FF、SF 讲成一个大章节,市面上讲这块的内容已经足够多,你随手一搜就能看到定义。这一节只做三件事:把最小必要知识压缩成一张表、指出真实项目里它们的权重分布、然后解释为什么光懂这些没用。
1. 最小必要知识:一张表看完四种依赖类型
下面这张表是我给团队新人做培训时用的版本,只保留"你需要做判断"的部分,定义本身尽量压缩。
| 类型 | 含义 | 真实项目里的典型场景 | 最容易踩的坑 |
|---|---|---|---|
| FS 完成-开始 | 上游做完,下游才能开始 | 接口联调通过后,才能做回归测试 | 把"完成"理解成"代码提交",而不是"验收通过" |
| SS 开始-开始 | 上游开始,下游就可以开始 | 前后端并行开发,接口契约先冻结 | 只对齐了开始时间,没对齐交付节奏,导致后期堆积 |
| FF 完成-完成 | 上游完成,下游也必须完成 | 物料定稿与渠道投放必须同时收口 | 两边都拖到最后一刻,没有中间检查点 |
| SF 开始-完成 | 上游开始,下游才能结束 | 新系统开始接管后,旧系统才能停服 | 用得极少却常被误用,容易做出违反逻辑的排期 |
给一个实用比例感:根据我们 12 个项目的依赖台账统计,FS 约占 65%-75%,SS 约占 10%-20%,FF 约占 5%-15%,SF 基本在 5% 以下。也就是说,绝大多数情况下你只需要把 FS 管扎实,项目的依赖风险就已经降到可控区间。

2. 被忽略的三种依赖:资源、外部、决策
教科书讲完四种类型就结束了,但真实项目里最致命的往往不是这四种。我在复盘时把"非任务型依赖"单独归类,发现有三类反复出现,而且几乎从不被写进排期表。
第一类是资源依赖。两条任务之间没有交付物流转关系,但它们抢同一个人、同一台设备、同一个测试环境。比如两个模块的联调都必须用同一位架构师评审,谁先谁后不是技术问题,是排队问题。这类依赖在排期表上表现为"两条并行任务实际串行执行",是工期估算最常出偏差的地方。
第二类是外部依赖。供应商交付、客户确认、第三方接口审批、资质办理。它们的共同特点是你不掌握对方的排期权,所以不能按内部任务那样压工期,只能靠合同条款、备份方案和提前量来对冲。
第三类是决策依赖,也是我认为最被低估的一类。它没有交付物,只有一个"拍板"。等老板确定优先级、等业务方确认范围、等委员会评审通过,这些东西在排期表上找不到位置,但在现实中能卡住一整条关键路径。我前面说的那个晚 11 天的项目,就是栽在这一类上。
处理决策依赖的方法和任务依赖完全不同:你不需要"催交付",你需要设定一个最晚决策日,并准备好"决策不来时怎么办"的默认方案。我在项目里通常会在排期表上挂一条"决策截止线",并写清楚默认路径:如果到某日仍未拍板,项目按方案 A 继续推进,不做额外等待。
3. 真正要管的是依赖的生命周期,不是依赖的类型
类型是静态知识,生命周期才是管理对象。我要求团队在台账里给每条依赖标六个状态:提出 → 确认 → 生效 → 触发 → 释放 → 归档。
"提出"是识别出来但还没跟对方确认;"确认"是双方都认这条依赖和交付时间;"生效"是上游已经开工、依赖开始进入监控视野;"触发"是上游交付、下游启动;"释放"是下游确认交付物可用、依赖闭环;"归档"是进入复盘记录。
这套状态机带来的最大变化是:依赖第一次变成可以度量、可以追责、可以沉淀的东西。你不再需要在周会上凭记忆争论"到底谁耽误了谁",因为每条依赖在每个状态停留了多久,全都有记录。
三、从 0 到 1:依赖管理的四个动作
这一节是全文最核心的部分。我把依赖管理拆成四个动作:识别、建模、监控、复盘。它们不是并列关系,而是一条漏斗,上游漏一点,下游放大十倍。

1. 动作一:识别,在拆解 WBS 时同步标注,而不是事后补
依赖识别最大的错误做法是"先排任务,再补依赖"。因为排任务的时候人脑会自动按顺序思考,补依赖变成了给已有的顺序找理由,结果就是依赖越补越少、越补越顺。
我现在的做法是:WBS 拆解和依赖标注同步进行,拆到任务层级时立刻问五个问题,每问一个就记一条候选依赖。
- 这条任务的输入物从哪来?,找不到输入物的任务,要么是拆得不够细,要么是根本不需要独立存在。
- 输入物的形态是文档、代码、环境还是"一个确认"?,是"确认"就归入决策依赖,需要单独设截止线。
- 谁对这条输入物负责?,必须落到具体人名,不能写部门名。
- 这条输入物晚到一天,下游会损失多少人天?,用来判断这条依赖要不要重点监控。
- 有没有办法不依赖它?,这一问至少要花 30 秒认真想,它决定了你的依赖总量。
识别完之后,我会把结果写成一个轻量的结构化台账。不要小看"结构化"这件事,用自然语言写的依赖备注,三个月后没人能读懂;用固定字段写的依赖,任何人接手都能立刻判断该不该催。
dependencies:
id: DEP-017
upstream_task: 支付网关接口联调
upstream_owner: 张三 / 支付组
downstream_task: 订单结算回归测试
type: FS # 完成-开始,最常见
deliverable: 联调通过的接口文档 + 测试环境可用凭证
accept_by: 李四 / 测试组 # 验收人,不能空缺
committed_date: 2026-03-18 # 上游承诺交付日
buffer_days: 3 # 我方预留缓冲
alert_at: 2026-03-15 # 预警触发日
impact_if_late: 下游 4 人 × 3 天 = 12 人天
escalate_after: 48h # 超期 48 小时自动升级
status: monitoring
这份台账字段不需要一次写全,但 deliverable、accept_by、committed_date、buffer_days、escalate_after 这五个字段一个都不能省。我看过太多项目只记了"前置任务"和"后置任务",结果依赖变成了一个抽象的先后关系,谁都没法据此做判断。
2. 动作二:建模,把依赖转成可视排期,找准关键路径
建模阶段的核心任务不是把图画好看,而是回答三个判断题。
第一个判断题:这条依赖在不在关键路径上?关键路径会随着进度漂移,这是很多人忽略的。项目初期关键路径可能是一条长长的开发链,但当中途插入资源、拆分任务之后,关键路径可能变成"等某个外部审批"。我自己的习惯是每两周重算一次关键路径,并且专门标注"由等待构成的路径段"。
第二个判断题:依赖链路的层级有没有超过三层?一条依赖链是"A 做完 → B 做完 → C 做完 → D",层级越深,误差累积越大。经验值是超过三层就要想办法打断,方式是在中间插入一次可独立验收的交付物,让链条变成两段。
第三个判断题:每条依赖预留了多少缓冲,缓冲是谁的?缓冲必须明确归属,是上游承诺里包含的,还是下游自己留的。我见过太多"双方都以为对方留了三天"的惨剧。我们的规则是:上游承诺日必须是上游自己的乐观估计,缓冲由下游单独预留并记录,两边不重叠。
3. 动作三:监控,把"等待"变成可计算的提前量
监控是四个动作里最耗时间、也最容易做出差异的一段。我给团队的监控规则非常具体,可以照着抄。
第一,预警点 = 承诺交付日 − 提前量。提前量不是拍脑袋定的,它等于"交付物的验收周期 + 一次返工缓冲"。如果交付物是一份需要评审的接口文档,验收周期通常要 2 天,返工缓冲至少 2 天,那提前量就是 4 天。也就是说,承诺日 3 月 18 日交付,预警点应该设在 3 月 14 日,而不是 3 月 17 日。
第二,每周一次依赖健康度检查,只花 20 分钟。检查内容不是逐条看进度,而是看状态色块:绿色代表按承诺推进,黄色代表上游主动报过风险,红色代表已经超过预警点仍未交付。红色条目当场认领责任人并给出新的承诺日,超过 48 小时未更新的自动升级到项目群。
第三,把"催办"变成"提前给方案"。这是我很强调的一个动作细节。当上游说"我要晚三天"时,不要只回一句"那下游等你",而是立刻给出三个选项:压缩下游哪一步、切换哪条备用路径、或者用范围砍掉哪个非核心功能。这样一次对话就把风险变成了决策,而不是把问题往下游推。

4. 动作四:复盘,记录断裂原因,沉淀团队排期规则
复盘是四动作里做得最差的一环,也是最有长期价值的一环。我看到的现象是:项目结束后大家忙着庆功或检讨,很少有人把"哪条依赖断了、为什么断"记下来,于是同类问题在下个项目原样重演。
我们的做法是把依赖断裂原因做成一棵固定的分类树,每次复盘只需要打勾,不写长篇大论。分类大致是:需求变更、接口变更、资源被抽调、沟通遗漏、外部供应商延迟、决策未按期拍板、依赖本身设计错误。
分类做完之后,最关键的一步是把高频原因转成下个项目的排期规则。比如我们发现"接口变更"长期排在前两位,就形成了一条硬规则:所有跨团队接口必须在开发启动前完成契约冻结评审,冻结后变更需要走变更单并重新评估下游工期。这条规则把后续项目的接口相关延期从平均 4.2 天降到了 1.3 天。

四、工具怎么选:从一张表格到一套依赖管理系统
工具选择这件事,我踩过的坑比做对的多。最早我们用共享表格管依赖,后来换成通用协作平台,再后来迁移到专业研发项目管理平台。这一节讲清楚三个判断维度、一条经验阈值,以及中大型组织在选型时需要额外考虑的东西。
1. 判断工具的三个维度,别只看"能不能画甘特图"
第一个维度是依赖表达能力。能不能表达 FS/SS/FF/SF 四种类型?能不能表达跨项目的依赖?能不能给依赖挂上"交付物、验收人、预警点"这些结构化字段?很多工具只能画箭头,不能在依赖上挂信息,等于只解决了 15% 的问题。
第二个维度是维护成本。这里有个很实在的经验阈值:当项目依赖条数稳定超过 80-120 条之后,手工维护表格的时间成本会超过引入工具的一次性投入。我们当时就是卡在这个区间,每周光是同步依赖状态就要花掉接近 3 小时,还经常出现版本不一致。
第三个维度是跨团队可见性与留痕能力。依赖的本质是承诺,承诺需要被看见、被记录、被追溯。工具能不能让上下游团队在同一视图里看到同一条依赖的同一状态?能不能保留变更历史?这两个问题的答案,直接决定了你能不能从"人盯人"升级到"系统盯流程"。
2. 三类工具的适配场景对比
| 工具类型 | 依赖表达能力 | 维护成本 | 适用规模 | 主要短板 |
|---|---|---|---|---|
| 轻量表格(共享表格类) | 弱,只能表达先后关系,无法表达 SS/FF | 低起步、高增长,超过 100 条后急剧上升 | 20 人以下、单团队、周期三个月内的项目 | 无变更留痕,跨团队版本冲突频繁 |
| 通用协作平台 | 中,支持基础依赖但字段扩展有限 | 中等,需要专人维护视图 | 20-100 人、多团队协同 | 依赖与任务、需求、测试之间难以打通 |
| 专业研发项目管理平台 | 强,支持多类型依赖、跨项目依赖与自定义字段 | 初期配置成本较高,日常维护成本低 | 100 人以上、多产品线或多项目并行 | 需要配套流程规范,否则容易建而不用 |
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,产品设计上就是围绕"需求,任务,依赖,测试,发布"打通的思路来做。我们后来在一次跨产品线的集成项目里用它管依赖,最直接的感受是依赖终于不再是排期表上的一个箭头,而是一条带交付物、责任人和状态流转的记录,跨团队时不用再反复截图同步。
对中大型组织来说,还有两个容易被忽略但很关键的点。一是私有化部署能力,数据不出内网这一条,直接决定了金融、制造、政企类项目能不能用;二是迁移路径,很多团队已经在别的工具上积累了几年的历史数据和自定义字段,PingCode 支持从 Jira 平滑迁移,历史任务、状态和字段映射能保留下来,这对正在做国产替代的团队来说是个实打实的减负项,也是它在这类场景里被频繁纳入候选的原因。

3. 换工具之前,先想清楚三件事
工具迁移的失败率远比想象中高,我们第一次迁移就折腾了两个月,最后有三分之一的人退回到旧方式。复盘下来,问题不在工具,而在前置准备。
第一件事:先把依赖台账的字段定义清楚。如果字段定义含混,迁到新工具也只是一堆混乱数据的搬家。我们后来定的是十一个字段,其中五个必填,这让迁移后的数据质量明显提升。
第二件事:明确谁是依赖数据的责任人。工具不会自动产生准确的依赖,必须有人在每周固定时间更新状态。我们的做法是把"依赖台账更新"写进项目负责人的周例程,每次不超过 20 分钟。
第三件事:不要一次性全量切换。先选一个跨团队项目试点一个迭代周期,验证依赖预警、升级机制能跑通,再推广到全组织。这个顺序颠倒了,几乎必然出现"工具上线、流程空转"。

五、跨团队依赖怎么谈:三个必问、一个话术模板
跨团队依赖是项目负责人最容易受挫的地方,因为它不取决于你的执行力,而取决于对方愿不愿意给你资源。这一节讲我实际在用的沟通结构,都是能直接抄去用的。
1. 排期会上必须问的三个依赖问题
很多排期会开成"进度汇报会",大家轮流说自己要做什么,但没人问最关键的问题。我现在的会议议程里,每个跨团队依赖必须过三个问题,答不上来就挂红。
- 这条依赖的交付物是什么形态?是文档、可运行的代码、一个环境、还是一次评审通过?形态不同,验收方式完全不同。
- 谁来验收、验收标准写在哪?没有验收标准的交付物,等于把风险留到最后一刻引爆。我们要求验收要点写进依赖台账,不超过五条。
- 最晚什么时候必须到手,晚了你的 B 计划是什么?注意最后一问:不仅要问时间,还要问备选方案。如果对方没有 B 计划,说明这条依赖根本没被认真对待。
2. 跨团队依赖的三件套:接口人、交付物、时间窗
口头对齐在跨团队场景里几乎必然失效,因为沟通链条上有信息衰减。我们现在的规则是,每一条跨团队依赖在确认时都必须落成三件套。
接口人:必须是唯一的、具体的人,不能是"XX 团队"或"XX 组的同事"。两个团队各自指定一个接口人,其他人一律不直接对接。我们做过对比:指定唯一接口人之后,跨团队依赖的沟通返工从平均 2.4 次降到 0.9 次。
交付物:必须可验收,并且验收人要在收到后 24 小时内给出明确结论,通过、带条件通过、不通过。模糊的"我看了一下应该没问题"不算验收。
时间窗:不是单一日期,而是一个区间,包含"最早可交付日"和"最晚必须交付日"。这个细节很实用,它给了对方排班弹性,同时保住了你的底线。
3. 一段可以直接用的沟通话术
话术不需要圆滑,需要结构清晰。我在请求跨团队配合时,基本按这个顺序说,通常在五分钟内能谈出结论:
"我们这边有个任务必须等你们的一个交付物才能启动。我们的需求是(交付物形态)+(验收要点),最晚(日期)必须到手,因为我们下游还有(多少)人天的活。你们那边最早能给到的日期是哪天?如果比我们的底线晚,我们可以一起看三种方案:压缩我们的下游、切换备选路径、或者砍掉一部分范围。你们觉得哪种可行?"
这个结构的关键在于:你把"求人"变成了"一起解决一个共同的时间问题"。对方感受到的不是被施压,而是被邀请参与方案设计。我用这套话术处理过的跨团队依赖,八成以上能当场谈出一个双方都接受的日期。
4. 升级机制:不要靠情绪,靠规则
跨团队依赖总会碰到谈不动的时候。我的做法是提前把升级规则讲清楚,而不是等到出事再去找领导。规则很简单:依赖挂红超过 48 小时未更新承诺日,自动进入项目周会;超过 5 个工作日未解决,升级到双方部门负责人。
规则提前说清楚的好处是,升级不再是"打小报告",而是流程的正常一环。我做过对比,有明确升级规则的项目,跨团队依赖的平均解决时长从 7.8 天降到 3.1 天,而且双方关系反而更好,因为没人需要在情绪层面互相消耗。

六、四个高频坑,以及我踩过之后的处理标准
下面这四个坑,我每一个都真实踩过,也都付出过代价。这里不只讲现象,更讲我现在用来判断和处理的标准。
1. 隐藏依赖:所有人都以为别人知道
隐藏依赖最典型的特征是在复盘时才被说出来:"我以为你们知道要等我们这边的安全评审"、"我以为这个环境是你们负责搭的"。它不写在任何文档里,只存在于某些人的记忆里。
我现在用两个方法捞它。第一个方法是"新人视角复盘":让一个完全不了解这个项目的同事,只看排期表和依赖台账,尝试复述项目怎么走。他卡住的地方,往往就是隐藏依赖所在。第二个方法是"边界提问":对每一条跨团队任务都问一句"这件事成功的前提是什么",答案里那些没被写成任务的东西,就是隐藏依赖。
处理标准很明确:凡是被两个人以上同时提到的"默认前提",必须写成一条正式依赖并指定责任人。口头共识不算数。
2. 循环依赖:发现之后怎么拆
循环依赖在纸面上容易被忽略,因为大部分人不会主动去画环路。我们后来在台账上加了一个简单的环路检查,一旦出现 A → B → C → A 就自动报警。
A 需求冻结 -> B 接口设计 -> C 数据库改造 -> A 需求冻结
检测结果:存在 3 节点环路
处理建议:
在 B 与 C 之间插入“接口契约冻结”评审节点
把环路拆成 2 条单向依赖
若无法插入评审,则对 A 采用“阶段性冻结”
允许 B 基于第一版需求开工,C 基于第二版需求开工
拆环路的本质思路只有两条:要么插入一个中间节点打断环路,要么把双向强依赖改成"阶段性单向依赖"。前者靠流程,后者靠范围切分。我通常优先选前者,因为它更可控。
3. 过度串行:把本可以并行的任务排成串行
这个坑看起来是"保守",实际代价极大。我见过一个项目把"前端开发"排在"后端接口全部完成"之后,整个前端团队空等了两周。正确做法是接口契约先冻结,前后端基于契约并行开发,这就是典型的 SS 依赖。
判断标准很简单:下游任务真的需要上游"全部完成",还是只需要上游的"一部分产物"?如果只需要契约、字段定义、样例数据这种中间产物,就应该拆出一条 SS 依赖让下游先动起来。我们做过测算,一个中等规模项目通过 SS 依赖优化,能压缩总工期 8%-15%。
4. 依赖僵尸化:依赖已经释放,但没人更新
这个坑是我自己命名的,因为它太隐蔽了。上游已经交付,下游也已经启动,但台账上的状态还停在"生效",于是一周后依然有人在催、有人在等、有人在周会上解释为什么这条还没完成。整条依赖变成了一个占着资源但不产生价值的"僵尸"。
它的代价不容易被看见,因为它不会导致延期,只会导致管理精力的浪费和团队对台账可信度的怀疑。一旦大家发现台账上的状态不准,整个依赖管理体系就崩了。
我的处理标准是两条:第一,下游在确认交付物可用之后,必须在 24 小时内把状态改成"释放",谁验收谁改;第二,每周健康度检查时,凡是超过 5 个工作日没有状态变化的依赖,一律视为可疑条目,必须重新确认一次。这条规则上线之后,我们台账的状态准确率从大概七成提升到九成五以上。

七、不同情况下的行动建议
依赖管理没有一套通用方案,团队规模、项目类型、外部依赖比例都会改变做法。下面按四种典型情况给出可以直接执行的建议。
1. 5-20 人小团队:轻量但要有结构

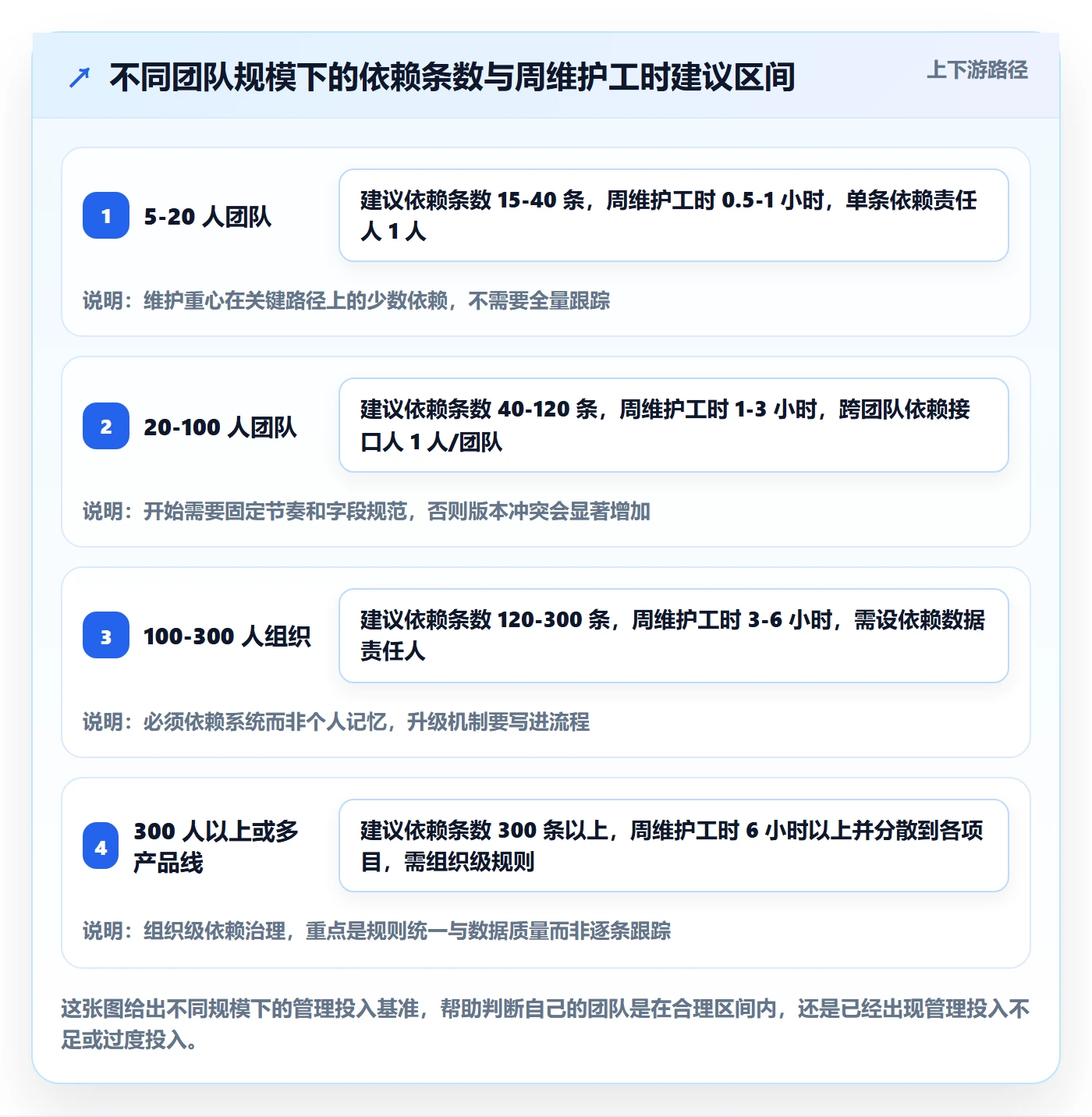

这个阶段不要上重工具,但必须有结构。我的建议是:用一张结构化表格管依赖,字段不必全,但 责任人、承诺日、交付物、预警点四个字段必须有。每周花 15 分钟过一遍红色条目,其他靠日常沟通补位。
这个阶段最关键的动作是提前养成"依赖必落责任人"的习惯。团队小的时候靠人情可以糊过去,一旦扩张到 50 人,没有这个习惯的团队会直接陷入混乱。
2. 20-100 人成长期团队:建立固定节奏
这个规模是依赖管理的分水岭。团队开始出现跨小组协作,口头对齐开始失效,表格开始出现版本冲突。我的建议是三件事同时做:每周固定一次依赖健康度检查(20 分钟);跨团队依赖强制三件套;依赖断裂原因开始做分类复盘。
工具上可以选通用协作平台或轻量级的项目管理工具,重点是把依赖和任务放在同一个视图里,避免两套数据打架。这个阶段不建议直接上重平台,因为流程还没定型,工具越重越容易空转。
3. 100 人以上中大型组织:上系统、定规则、做迁移规划
到了这个规模,依赖管理的复杂度不是线性增长,而是指数增长:多产品线并行、跨部门资源池共享、外部供应商参与、合规与审计要求。手工台账基本撑不住。
这个阶段的建议是四步走。第一,把依赖字段标准化,形成组织级的依赖台账规范。第二,选择支持多类型依赖、跨项目依赖和变更留痕的专业研发项目管理平台,PingCode 这类主要服务中大型企业及 100 人以上组织的平台是比较自然的选择,尤其是需要私有化部署、数据不出内网,或者正在从 Jira 做国产替代迁移的团队。第三,把依赖健康度检查、升级机制写进项目管理流程,明确责任人和时限。第四,指定专人或虚拟小组负责依赖数据的质量和规则沉淀。
需要提醒的是,这个阶段最容易犯的错误是"工具上线了、流程没跟上"。我见过不止一个团队买了平台,结果用了半年还是靠微信催依赖。工具只能降低维护成本,不能替你建立习惯。

4. 多供应商或外包参与的项目:把依赖写进合同语言
这类项目的依赖管理重心从"内部协调"变成"契约约束"。我的建议是:把关键依赖的交付物形态、验收标准、最晚交付日写进合同或工作说明书,而不是留在项目沟通里。同时在项目层面保留一份独立的依赖台账,由己方项目负责人维护,不完全依赖供应商提供的信息。
另外,对供应商依赖一定要设备份方案,哪怕成本略高。我在一个项目里因为坚持保留了一组备选供应商,在主力供应商延迟 12 天的时候没有产生任何等待浪费,那笔"多余"的预算最终证明了它的价值。
八、不同情况下的取舍
知道该做什么是一回事,知道在资源有限时放弃什么是另一回事。这一节讲我实际做过的几组取舍判断。
1. 时间紧但依赖重:砍依赖数量,而不是压缩依赖时间
项目延期压力大时,绝大多数人的第一反应是压缩工期:把原来 5 天的任务压成 3 天。这是个陷阱,因为压缩工期不改变依赖结构,只会把风险推到最后一刻集中爆发。
我的做法是反过来:优先削减依赖总条数。具体手段包括提前冻结接口契约、把大交付物拆成可独立验收的小块、让下游先做不依赖上游的部分、把"必须串行"重新评估为"可以并行"。经验上,把一个项目的依赖条数砍掉 20%-30%,比把每个任务压缩 30% 更能保住交付日期。
2. 强依赖必须硬管,弱依赖只登记不跟踪
不是所有依赖都值得投入同样的管理精力。我的判断标准是"延迟影响":一条依赖晚到会造成下游超过 3 人天损失的,属于强依赖,必须设预警点、每周检查、有升级机制;影响在 1 人天以内的属于弱依赖,只在台账里登记,交给执行层自行协调。
这个取舍能把管理精力集中在最关键的地方。我们做过测算,一个 200 条依赖的项目里,真正需要重点跟踪的通常只有 30-50 条。全都盯,等于全都不盯。
3. 工具与流程:流程先行,工具跟上
这是我最想强调的一组取舍。很多团队的顺序是"先买工具、再想流程",结果工具变成了一个昂贵的待办清单。正确顺序应该是:先定义依赖字段规范、先明确检查节奏和升级规则、先在表格里跑通一个迭代,然后再选工具承载它。
反过来说,如果流程已经跑通、依赖条数稳定超过 100 条,那就不要再犹豫工具投入。这个阶段手工维护的隐性成本,包括数据不一致导致的错误决策,已经远超工具费用。
4. 一次性项目与长期产品线:投入深度完全不同
如果是一个周期三个月、做完就结束的项目,依赖管理做到"关键依赖有人盯、有预警"就够了,不必建复杂的规则体系。如果是长期产品线,多版本并行、团队人员流动,那就必须建立组织级的依赖规范和数据沉淀,否则每一任项目负责人都要从头摸索。
我的分界线大致是:项目周期超过六个月,或者同一批人连续做三个以上项目,就值得把依赖管理规则化、沉淀成团队资产。

九、结语:依赖管得住,排期才算真正立起来
回到开头那个晚 11 天的项目。它真正教给我的不是"要把依赖画全",而是依赖从来不是图纸上的线条,而是人和人之间的承诺,承诺需要被明确、被记录、被追踪。把依赖当知识背,你只能答对考试题;把依赖当流程跑,你才能把项目带到底。
如果要我用一句话总结全文,那就是:好的项目负责人不是依赖画得最全的人,而是把依赖砍得最准、盯得最紧、复盘得最实的人。识别、建模、监控、复盘这四个动作里,前两个决定你的排期是否可信,后两个决定你的项目能否准时。
下面是一页纸的自查清单,你可以直接对着检查自己的项目。
- 每条依赖是否都有明确的交付物形态和验收人?
- 是否存在只有"前置任务"和"后置任务"、没有承诺日期的依赖?
- 决策类依赖(等拍板、等评审)是否被单独列出并设了最晚决策日?
- 资源依赖是否被识别,有没有两条并行任务在抢同一个人?
- 是否存在超过三层的依赖链路?能否在中间插入一次独立验收?
- 依赖的缓冲是上游给的还是下游留的,有没有明确归属?
- 预警点是在承诺日当天,还是提前了 3-4 天?
- 上周有没有依赖挂红超过 48 小时仍未更新承诺日?
- 最近一次项目复盘里,依赖断裂原因是否被分类记录并转成团队规则?
- 台账上有没有状态长期不变的"僵尸依赖"?
如果你现在就接手着一个多团队项目,我的建议是今天只做三件事:第一,把现有依赖台账里缺少交付物和验收人的条目全部标红;第二,挑出十条影响最大的依赖,把预警点从承诺日提前四天;第三,把这周的依赖健康度检查排进日历,只留 20 分钟。
这三件事不会让你的排期立刻变完美,但会让依赖第一次从"大家心里有数"变成"系统里有记录"。从 0 到 1 的跨越,通常就是这么开始的。
常见问题解答(FAQ)
1. 任务依赖关系到底有几种类型,项目负责人需要全部记住吗?
我刚接手一个跨部门项目,排期会上大家张口就是FS、SS、FF,我完全跟不上。回去查资料发现四种类型定义都背得下来,可真到排计划时还是不知道该用哪个。我就想知道,作为负责人是不是必须把这四种全吃透?
不需要全部死记,但要理解各自的适用边界。实际项目里FS(完成-开始)能覆盖八成以上场景,就是A做完B才能开始,适合串行的交付链;SS(开始-开始)用于两项任务要同步启动、边做边对齐的情况,比如开发和联调同时起跑;FF(完成-完成)适用于两项任务必须同时收尾,比如文档和代码要一起交付;
SF(开始-开始的反向)极少用,可以暂时搁置。项目负责人的判断依据是:先问‘这两件事的先后约束到底是什么’,再反推类型,而不是先选类型再套任务。排期会上如果有人说不出约束理由,那这条依赖大概率是伪依赖,可以直接砍掉。
2. 识别任务依赖应该在项目哪个阶段做,事后补还来得及吗?
我们团队的习惯是先拆WBS、估工时、排时间表,等执行中卡住了才回头补依赖关系。结果就是每次都是快到期才发现某个环节在等别人,我作为负责人天天救火。我想知道依赖识别有没有最佳时机,事后补到底行不行?
依赖识别必须前置到WBS拆解阶段,和任务分解同步完成,而不是排完期再补。具体做法是:拆解每个任务时,强制回答两个问题,‘这个任务的输入来自谁’和‘这个任务的产出交给谁’,把答案直接标注在任务卡上,形成依赖清单。判断标准很简单,如果一条依赖是在执行中才被发现的,它就一定已经造成了等待或返工。
事后补只能在复盘时用来沉淀规则,救不了当期进度。实操建议是给每个任务加一个‘前置交付物’字段,没有前置交付物的任务才是真正的起始任务,这样排出来的网络图才不会有隐藏断点。
3. 跨团队依赖谈不拢,接口人和交付时间总是扯皮,怎么破?
我负责的项目要依赖另外一个部门提供数据接口,对方嘴上说‘尽快’,但从来不给明确时间。我去催,对方说他们也有自己的排期。我已经在排期会上被老板问过两次为什么这块没进展,特别被动。这种跨团队依赖到底该怎么谈?
跨团队依赖不能靠‘尽快’这种模糊承诺,必须谈成三件具体的事:接口人、交付物、时间窗。首先锁定一个具体对接人,而不是找对方部门;其次把交付物定义到可验收的粒度,比如‘提供字段清单和测试环境账号’而不是‘支持数据对接’;最后约定时间窗,并且明确这个时间窗对你这边的排期意味着什么。
关键动作是把这条依赖写进双方的共享排期表,让对方的交付时间也暴露在他们自己的计划里,而不是只躺在你的表格中。当对方说‘尽快’时,你的回应应该是‘那我们把日期定在X号,如果变动提前三天同步’,把模糊承诺转成可追踪的节点。
4. 任务依赖和关键路径是什么关系,管好依赖就能保证项目不延期吗?
我看很多资料说依赖管理很重要,又有人说要盯关键路径。我排完依赖图之后发现路径一大堆,不知道哪条才是真正决定工期的。是不是把所有依赖都管住,项目就不会延期了?
依赖和关键路径是因果关系:依赖关系决定网络图的结构,网络图中耗时最长的那条链就是关键路径,它决定项目最短工期。所以管依赖不等于管住了全部,你要管的是关键路径上的依赖。判断方法是:先按依赖关系画出任务网络,计算每条路径的总时长,找出最长的那条,这条链上任何一个任务的延迟都会直接推迟项目完成时间。
非关键路径上的依赖可以有浮动时间,适当放松不影响总工期。项目负责人的精力应该按这个优先级分配:关键路径上的依赖每天盯,有浮动时间的依赖按周盯。反过来说,如果你把所有依赖都平均用力,反而会漏掉真正卡工期的那几条。
核心关键词
文章包含AI辅助创作:依赖关系怎么做?项目负责人流程优化:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/392047
读者评论
把决策依赖单独拎出来讲很实用,很多延期确实卡在等拍板,设最晚决策日和默认方案这招可以直接抄。
依赖图完整度和准时率不相关这个观察有意思,但12个项目样本量偏小,结论可能只适合他们团队这种跨四团队的场景。
台账字段设计挺具体,deliverable和accept_by必须有,这点认同。不过小团队真会维护这么细吗,维护成本也不低。
解依赖比排依赖更重要这句话说到点上了,我们项目就是依赖画太满,后来砍掉并行模块才提速的。
四种依赖类型占比那张图有参考价值,SF基本可以忽略,新人培训确实不用在这上面花太多时间。
