去年Q3,我以外部PMO顾问的身份,接手了一个让我至今印象深刻的复盘:一家做工业自动化设备的公司,12周的「老MES下线 + 新平台切换」项目,最后拖了19周才关单。项目计划表画得漂漂亮亮,四条泳道、37个任务、11条依赖线,其中一条就是标准的SF(Start-to-Finish,开始-完成):只有当新系统开始试运行,老系统的数据归档任务才算完成。
结果呢?新系统试运行的时间点从第9周挪到第15周,老系统的数据归档团队在第10周就已经把人撤走了,他们的KPI是「按期完成归档」,不是「等新系统」。新人接手不熟,数据对不齐,最后靠4个人加班两周手工补账。项目复盘会上,双方都很委屈:一边说「我按流程走了」,另一边说「你那边一直没开始,我总不能干等着」。
这不是个例。在我经手的23个跨部门项目复盘里,凡是涉及SF依赖的,平均延期天数比FS(完成-开始)依赖的项目高出2.4倍。而这23个项目里,有19个用的都是同一类问题:依赖图画对了,依赖关系没被「认领」。
一、先给结论:SF依赖翻车,九成不是图画错了
很多教程把任务依赖讲成「连线游戏」,把箭头连上、把甘特图跑出来、把关键路径算出来,好像就完事了。真做过跨部门项目的人都知道,连线的部分只占工作量的20%,剩下80%全在「这条线背后的两个人愿不愿意按这个节奏走」。
1. 五个可以直接拿走的结论
结论一:跨部门SF依赖的本质是承诺管理,不是顺序管理。FS依赖(A完成B才能开始)符合人的直觉,你先做完,我再做;SF依赖反直觉,我先开始,你才能结束。反直觉的东西,如果不靠明确的承诺机制固定下来,一定会被各自的KPI冲散。
结论二:SF是四种依赖类型中最容易被误用的一种。它天然带有「一方等另一方」的不对称性,一旦前置方的交付时间不确定,后置方就会陷入「等也不是、不等也不是」的两难。
结论三:依赖落地失败,70%的问题在设计阶段就埋下了,但爆发点100%在执行阶段。所以只做「设计评审」没用,必须在执行期设置可观测的检查点。
结论四:工具只能承载依赖,不能创造依赖。把依赖关系录进系统不会让任何人更配合,它只是让「不配合」这件事变得可见。可见本身有价值,但不是解药。
结论五:真正有效的动作只有三个,签认、SLA、缓冲。后面我会展开,但你可以先记住这个顺序,缺一个都会漏。
2. 一个反常识的观察:依赖越「规范」,跨部门越容易卡
这个观察可能和你的直觉相反。我们对比过两组项目:A组使用严格的依赖链路+关键路径自动计算,B组只标「关键依赖」其余靠人沟通。结果是A组的依赖冲突发现得更早(平均提前6.3天),但A组的跨部门协作满意度反而更低(4.1分 vs 5.6分,满分10分)。
原因不难理解:当所有依赖都被显性化,责任也就被显性化了。在一个部门墙本来就厚的组织里,这等于把每个人的交付承诺摊在台面上,抵触情绪会先于问题暴露出来。这不是说不要显性化,而是说,显性化必须配套「责任豁免机制」,否则大家会先学会怎么把依赖画得「看不出来」。

二、背景:先搞清楚你说的「SF」到底是哪一个
动手写方案之前,必须做一次术语锚定。这是我吃过亏的地方,有一次给客户做内训,讲了半小时SF依赖,中场休息时对方技术负责人问我:「你说的是Salesforce里的依赖字段吗?」那一刻我意识到,我的「SF」和他们的「SF」根本不是一回事。
1. SF的两种主流指代
第一种:Start-to-Finish,项目管理依赖四象限里的一种任务关系。表示「前置任务开始,后置任务才能完成」。典型场景是系统切换、产线换型、数据迁移这类「新老交替」的工作。本文的讨论以这一层为主。
第二种:Salesforce,CRM平台。在Salesforce里,「依赖」通常指字段依赖(Dependent Picklist)、流程依赖(Flow Dependency)、部署依赖(Metadata Dependency)等。如果在Salesforce语境下讨论「跨部门依赖」,实际讨论的是流程自动化中的对象与字段的联动关系。
两者的管理逻辑是相通的,都是「A的状态变化约束B的状态变化」,但工具层的操作完全不同。如果你所在团队用的是后者,本文第五章之后的工具配置部分需要替换,但第一到第六章的管理逻辑可以直接用。
2. 四象限依赖类型对比:为什么SF最难管
| 依赖类型 | 关系描述 | 直觉契合度 | 跨部门冲突风险 | 典型场景 |
|---|---|---|---|---|
| FS(完成-开始) | A完成后B才能开始 | 极高 | 低 | 需求评审完成→开发启动 |
| SS(开始-开始) | A开始后B才能开始 | 高 | 中 | 测试环境就绪→联调开始 |
| FF(完成-完成) | A完成后B才能完成 | 中 | 中 | 抽检完成→批次放行完成 |
| SF(开始-完成) | A开始后B才能完成 | 低 | 高 | 新系统上线→老系统归档完成 |
SF之所以风险最高,核心在于它把「后置方」放在了一个非常被动的位置:后置方无法通过自己的努力推动进度,只能等前置方「开始」。而前置方的「开始」往往取决于另一套优先级,预算审批、版本窗口、客户验收,全是后置方碰不到的东西。
3. 我第一次真正踩坑的场景
那是2021年,一个电商中台项目。计划里有一条SF依赖:「新订单中心开始灰度」→「老订单中心的存量数据清洗任务完成」。当时大家一致认为这条依赖「很自然」,评审会上没人提异议。
执行到第6周,新订单中心的灰度因为一次压测失败往后推了5天。这5天里,老订单中心的数据清洗团队干了什么呢?他们按计划继续清洗了3批数据,基于老的订单结构。等灰度的新结构确定下来,这3批清洗结果全部作废,返工了6人天。
复盘时我们算了一笔账:延期5天造成的直接损失是6人天返工,但真正的问题在于这5天里没有任何人被告知「依赖已触发变更」。后置方不是不愿意等,是压根不知道要等。

三、七个致命坑(上):设计阶段埋下的三个雷
我把这七个坑按「暴露阶段」分成两组。前三个在设计阶段就会埋下,但当时看不出来;后四个在执行阶段集中爆发。先看设计阶段。
1. 坑一:把「依赖」画成了「顺序」
这是最普遍的一个。很多人做计划时的思路是「先做A、再做B、再做C」,画出来的每条线都是FS,因为FS最符合「排顺序」的思维。但跨部门项目里真正需要管理的不是顺序,而是谁在等谁、等多久、等不到怎么办。
识别信号很明确:如果你的依赖清单里全是FS,且每个部门都只对「自己的任务」负责,那这份清单基本没有管理价值。它只是一张时间表,不是一张协作契约。
正确的做法是:在每一个跨部门的交接点,强制问三个问题,「谁是前置方」「谁是后置方」「后置方在等的时候做什么」。第三个问题能把大部分伪依赖筛掉。
2. 坑二:只连了任务,没连「人」和「时限」
我见过太多依赖表长这样:任务A(运营部)→任务B(技术部),然后就没有然后了。没有具体的人,没有约定的时间窗,没有失败后的升级路径。
这种依赖表的实际效果,在项目群里体现为一句话:「XX任务什么时候能好?」然后等两个小时,收到一句「在弄了」。
我的经验是:一条依赖至少要有四个字段才算合格,前置责任人(具体到人)、后置责任人、承诺时间窗(不是具体时间点,而是一个可接受的区间)、超时升级路径(找谁)。少任何一个,这条依赖在高压期就会失效。
3. 坑三:SF依赖没有「退出机制」,一个卡点拖垮全链
FS依赖卡住,最多是这个任务延期,后置任务等着。SF依赖卡住,问题更大,因为后置方往往有硬性截止日期(比如老系统必须在下季度关停),一旦前置方不动,后置方就面临「违规操作」和「硬等」的两难。
那个电商中台项目的返工就是这样产生的:后置方选择了「不等」,结果做废了。
每一个SF依赖都必须配置退出机制。常见的三种:一是降级退出(前置方延迟超X天,后置方按上一版本执行,风险由项目组共担);二是冻结退出(前置方延迟超X天,后置方暂停工作,成本计入项目风险准备金);三是替代退出(启用备选方案,如人工处理)。
没有退出机制的SF依赖,等于在计划里埋了一颗不知道什么时候响的雷。

四、七个致命坑(下):执行阶段爆发的四个雷
1. 坑四:把SF依赖当成「甩锅依据」,而不是「协作契约」
这个坑的本质是组织文化问题,但它会以流程问题的形式表现出来。典型对话是这样的:「你们那边一直没开始,我这边的任务完成不了,这个责任不在我。」
听起来无懈可击。但请注意,当一句话的作用是「界定责任」而非「推进事情」时,这条依赖的执行就已经失败了。
我在复盘会上做过一个小小的干预:让所有参会者把最近一周关于依赖的对话记录贴出来,然后标记每句话的意图。结果在一场两小时的会上,23条对话里只有4条是「推进型」(讨论怎么解决),其余19条都是「归因型」(讨论是谁的问题)。归因型对话的占比,是判断一个团队依赖管理成熟度的最直接指标。
2. 坑五:忽略「弱依赖」的杀伤力
强依赖是那种「不做完我就没法开工」的关系,写在计划表里,大家都看得见。弱依赖是「理论上不影响,但实际上会造成返工」的关系,比如两个任务共用一个测试环境、共享一个数据源、依赖同一份产品需求文档的最新版本。
弱依赖在计划表里通常是不出现的,因为「没有依赖线」。但它们造成的返工一点不少。在前面那23个项目的统计里,弱依赖导致的返工占总返工量的31%,而其中只有不到1/5在事前被识别出来。
识别弱依赖的一个实用方法:问「这两个任务有没有共用任何东西」,共用环境、共用数据、共用文档、共用同一个人。只要答案是「有」,就应该作为弱依赖标注在计划里,哪怕不画线。
3. 坑六:跨部门沟通中,SF术语造成理解偏差
非常现实的一个问题。项目经理说「这是一条SF依赖」,业务方听到的是「等他们开始了我们才能结束」,技术方听到的是「我要等前置任务启动」,而实际的定义是「前置任务一旦开始,后置任务就可以(且必须)完成」,注意这里的「就可以」和「才能」是两个完全不同的语气。
我在项目群里见过因为这个问题吵了三天:一方认为「他开始了我就得马上完成」,另一方认为「他开始了我不着急,反正还有时间」。两边都没错,因为初始的表述里根本没定义清楚「开始之后多久要完成」。
解决方法很朴素:跨部门沟通时,永远用业务语言描述依赖,不用术语。把「这是SF依赖」换成「只有在A动起来之后,B这件事才有个明确的截止点,我们约定A动起来后的第3个工作日B必须关单」。
4. 坑七:没有「依赖变更」的同步机制
这是所有坑里最容易补、也最容易被忽略的一个。前置任务的时间改了,后置方不知道;前置方的范围缩水了,后置方还是按原计划做。
我跟踪过一批项目,统计从「前置任务时间变更」到「后置方获知」的平均耗时:最快的项目是0.5天(当天站会同步),最慢的是6.8天(一直没人说,直到后置方发现不对劲去问)。整整13倍的差距。
这13倍的差距直接反映在返工上:同步耗时在2天以内的项目,平均返工2.1人天;超过5天的,平均返工9.7人天。

五、专业判断逻辑:怎么区分「真依赖」和「伪依赖」
避坑只是防守,真正的功夫在于判断,这条依赖到底该不该存在、该用多强的力度管。这一章是我自己在项目里反复用、并且教给客户PMO的一套判断框架。
1. 三问法:快速筛掉伪依赖
拿到一条依赖,连问三个问题:
- 「如果前置任务延期3天,后置任务会受到什么影响?」, 如果答案是「没什么影响,就是晚3天」,那这是顺序,不是依赖,不需要占用管理精力。
- 「后置方有没有办法在不依赖前置方的情况下,先完成一部分?」, 如果答案是「有」,那应该拆成两个任务,把可独立完成的部分前置,减少依赖面。
- 「这条依赖上次被真正检查是什么时候?」, 如果答案是「从来没检查过」,那它在实际执行中大概率是失效的。
三问法在我的实践中能筛掉大约40%的「纸面依赖」,让团队把注意力集中在真正会出问题的20%上。
2. 依赖强度分级:用不同的力度管不同的依赖
| 强度等级 | 判定标准 | 管理动作 | 检查频率 |
|---|---|---|---|
| S级(阻断型) | 前置不动,后置完全无法推进,且有硬性外部截止日 | 双人签认 + 书面SLA + 退出机制 + 升级路径 | 每日 |
| A级(关键型) | 前置延迟会直接影响项目关键路径 | 双人签认 + 口头SLA + 缓冲设置 | 每2-3天 |
| B级(影响型) | 前置延迟会造成返工或效率损失,但不影响交付 | 责任人确认 + 变更通知 | 每周 |
| C级(弱依赖) | 共用资源或数据,无直接先后关系 | 登记在册 + 冲突预警 | 每周 |
分级的意义在于,团队的管理带宽是有限的,不可能所有依赖都用S级的力度管。我在一个项目里做过对比:不分组、所有依赖平均用力时,关键依赖的按时交付率是68%;引入分级后,S级和A级依赖的按时交付率提升到91%,而团队投入的额外管理时间只增加了约2小时/周。
3. 依赖SLA:把口头承诺变成可检查的数字
SLA这个词通常用在对外服务上,但内部依赖同样需要。它的核心价值是把模糊的「尽快」「抓紧」变成可验证的时间承诺。
一条合格的内部依赖SLA至少包含五个要素:响应时限(前置方在多长时间内确认收到)、启动时限(确认后多长时间内开始)、异常通报时限(发现无法按期时多长时间内通报)、完成标准(什么状态算完成)、升级触发条件(超时多久升级给谁)。
(1)分级SLA的参考值
S级依赖:响应≤4小时,异常通报≤2小时,超时4小时升级至双方部门负责人。
A级依赖:响应≤1个工作日,异常通报≤4小时,超时1个工作日升级至项目经理。
B级依赖:响应≤2个工作日,异常通报≤1个工作日,超时3个工作日升级至项目经理。
(2)SLA最容易失效的地方
不是没人执行,而是没有记录。没有记录,超时就无从判定,升级就成了「打小报告」而不是「流程动作」。所以SLA必须落地在系统里,哪怕只是一个共享表格加自动提醒。

六、落地方案:跨部门SF依赖的四步推进法
前面讲的是诊断,这一章讲处方。这四步是我在多个项目里迭代出来的,从最开始的七步简化到四步,删掉的全是「看起来专业但没人执行」的动作。
1. 第一步:依赖关系显性化,不是画图,是签认
画图谁都会,难的是让双方都在上面签字。这里的「签字」可以是一个系统里的确认动作、一封邮件回复、也可以是一次会议纪要里的明确记录,关键是留下双方都认账的证据。
具体做法:把依赖清单整理成一页纸,包含前置方、后置方、依赖类型、时间窗、超时处理方式。逐个依赖约双方责任人过一遍,只问一个问题:「这个安排你认可吗?」
不认可的地方当场改,改不了的标记为「待定」,由项目经理在3个工作日内裁决。最忌讳的是「大家都没意见」,这通常意味着没人认真看。
2. 第二步:建立「依赖SLA」,把承诺变成数字
按上一章的分级标准,为S级和A级依赖逐条写SLA。这里有个实操技巧:不要一次给所有依赖都定SLA,先给S级定,跑两周再扩到A级。一次性铺开会让团队产生「形式主义」的抵触。
另外,SLA一定要写清楚「做不到会怎样」。不是惩罚,而是后续动作,比如「超时4小时未通报,视为该依赖进入风险状态,项目经理有权调整后置任务的资源分配」。让SLA的义务和项目的资源调度权绑在一起,它才有约束力。
3. 第三步:设置「依赖缓冲区」而不是「依赖终点」
这是四步里最反直觉的一步。大部分计划的做法是给后置任务定一个「终点时间」,然后倒推。正确做法是给依赖本身设置一个缓冲区,让后置方有一个「可接受的等待区间」。
具体来说,如果前置任务计划第9周开始,那么SF依赖的缓冲设置应该是「前置任务第9-11周之间任意时间开始,后置方均可按原计划完成」,而不是「第9周必须开始」。
这个3周的缓冲区间,实际上是给前置方的容错空间,也是给后置方的心理安全区。缓冲区的大小怎么定?我的经验值是前置任务估算工期的15%-25%,具体取决于前置任务的不确定性,涉及外部供应商、跨公司审批的,往上取。
4. 第四步:用「依赖复盘」替代「责任复盘」
项目结束后,大多数团队的复盘会变成追责会。一旦变成追责,下一次大家就会想尽办法把依赖画得模糊,这是人的理性选择。
依赖复盘的提问方式是结构化的,只问四件事:
- 这条依赖是否按预期被触发?如果没有,第一个信号出现在什么时候,我们当时为什么没反应?
- 触发之后,后置方的实际开工时间和计划相差多少?差值来自哪里?
- 这条依赖的SLA是否被遵守?超时的时候,升级路径是否真的生效了?
- 如果重来一次,这条依赖的强度等级、缓冲区间、SLA参数该怎么调?
注意,这四个问题的答案里都没有「谁的责任」这一项。不是回避责任,而是把责任放在机制优化的语境里讨论,这样下一次才有人愿意说实话。

七、工具怎么承载:依赖关系落到系统里才有生命力
前面六章讲的都是管理动作,但管理动作如果不落到系统里,两周之后就会自然消亡。我在客户那里见过太多「Excel依赖表」,第一周更新得很勤,第三周就没人动了。
1. 工具不是解药,但没有工具,机制活不过一个月
工具的真正价值是三个:让依赖关系可视化、让变更自动通知、让超时可被统计。这三个价值里,第二个最关键也最容易被低估,依赖变更的通知如果依赖人手动发,那它一定会在最忙的时候被漏掉。
这里要说明一个判断:我不建议在项目还没跑通依赖SLA的情况下先上工具。工具会把不合理的流程固化下来,之后再改成本更高。正确的顺序是先用最小成本(共享表格+站会)跑一个迭代,验证SLA参数是否合理,再决定要不要上系统。
2. 中大型组织的工具选型:几个必须验证的能力
如果你的团队规模在100人以上、有多个事业部或产品线,工具选型的复杂度会陡增。我在帮几家中大型企业做选型评估时,总结出四个必须实地验证的能力点。
第一,依赖关系是否支持跨项目、跨团队的可视化。很多工具的单项目依赖做得很漂亮,但跨项目的依赖一多就变成一团乱麻,没法用。
第二,变更通知是否可控。不是「越灵敏越好」,而是要能配置「哪些变更通知谁」,否则通知泛滥之后所有人都会屏蔽。
第三,是否支持私有化部署。对制造业、金融、政企类客户,数据不出内网是硬性要求,这一条会直接筛掉相当一部分选项。
第四,历史数据的迁移成本。很多团队不是从零开始,而是从别的系统迁过来,几百个项目的依赖关系、工时、附件,迁移不顺畅会直接导致工具上线失败。
以我在实际项目中接触过的工具为例,PingCode 在这几个维度上的表现比较适合中大型企业及100人以上组织的场景:它本身面向的就是这个规模段的研发管理需求,支持私有化部署,数据可以留在企业内网;同时提供从 Jira 平滑迁移的路径,这对那些已经用 Jira 跑了几年、积累了历史项目数据的团队来说,迁移成本可控。做国产替代选型时,它是绕不开的一个比较对象。
但我要强调一点:工具能解决的是「依赖可见」和「变更可通知」,解决不了「承诺是否被认真对待」。后者只能靠组织机制。我见过团队用着很轻的工具但依赖管理得极好,也见过用着功能完备的平台但依赖表三个月没更新,差别不在工具。
3. 依赖登记卡的一个配置示例
不管你用什么工具,依赖关系在系统里的最小数据模型都应该包含下面这些字段。这个结构是我在多个项目里迭代出来的,可以直接拿去配置自定义字段或工作流。
{
"dependency_id": "DEP-2024-0317",
"type": "SF",
"strength_level": "S",
"predecessor": {
"task": "新订单中心灰度发布",
"owner": "张工(技术中台)",
"department": "技术中心"
},
"successor": {
"task": "老订单中心存量数据清洗",
"owner": "李工(数据组)",
"department": "运营中心"
},
"trigger_condition": "前置任务状态变更为『进行中』",
"acceptable_window": "触发后 3 个工作日内完成",
"buffer_days": 5,
"sla": {
"acknowledge_within": "4h",
"notify_delay_within": "2h",
"escalate_after": "4h",
"escalate_to": ["项目经理", "双方部门负责人"]
},
"exit_mechanism": "downgrade",
"exit_rule": "前置任务延迟超过5个工作日,后置方按上一版本数据执行,风险由项目组共担",
"version": 3,
"last_updated": "2024-03-17T10:22:00+08:00"
}
这个结构里最有价值的两个字段是 exit_mechanism 和 version。前者是大多数人不会配的,后者解决的是「大家基于不同版本的依赖表工作」的问题,每次依赖参数变更,版本号加一,系统自动通知双方。

八、不同情况下的行动建议
上面讲的是通用方法,但不同规模、不同成熟度的团队,切入点完全不同。以下按四种典型情况给建议。
1. 情况一:团队50人以下,跨部门协作靠"刷脸"
这个阶段最忌讳上重工具。优先做的是「依赖清单显性化」这一件事,用一个共享表格,每周站会上过一遍关键依赖。
重点抓两条:一是每个依赖都要有具体的人名(不是部门名);二是每周至少检查一次依赖状态。这两条做到,就能解决80%的问题。SLA和缓冲区可以放一放,等人多了再说。
2. 情况二:团队50-200人,开始出现"部门墙"
这是依赖管理最关键的规模段。刷脸开始失效,流程开始有价值,但还没到需要重型工具的程度。
建议动作是:引入依赖分级 + S级依赖的双人签认。不需要全员培训,只需要让每个部门的接口人理解分级标准和签认流程。工具上可以先用轻量的协作平台,重点验证「依赖变更通知」这个能力是否好用。
3. 情况三:团队200人以上或多事业部并行
这个规模下,跨项目的依赖关系会成为主要矛盾,同一个技术团队同时支撑三条产品线,A项目的关键依赖在B项目里只是普通任务。
必须做的是建立跨项目的资源与依赖视图,并且由PMO统一裁决冲突。工具层面,需要评估支持多项目依赖可视化的平台,同时考虑私有化部署和数据迁移的可行性。
这个阶段的选型周期通常要3-6个月,我的建议是先用一个事业部做试点,跑两个迭代再全面推广。试点期重点观察两个指标:依赖变更的同步时效是否缩短、跨部门返工人天是否下降。
4. 情况四:强监管、数据不出内网的行业
金融、政企、部分制造业属于这一类。私有化部署是硬门槛,会直接改变选型范围。
这类场景的特殊之处在于:依赖管理的证据链同样需要留痕。也就是说,不仅要有依赖关系,还要能查到「谁在什么时候确认了这条依赖」「变更是什么时候同步的」。这就要求工具具备完整的操作日志和版本记录能力。

九、不同情况下的取舍
方法论最大的问题是「什么都对,但没法同时做」。这一章讲的是取舍,什么时候该放弃哪一头。
1. 取舍一:强管控 vs 自主协调
选强管控的信号:交付日期有外部硬约束(合同、监管、大促)、涉及部门超过4个、历史上有过重大延期事故。
选自主协调的信号:需求变化快、团队之间信任度高、交付日期可以浮动。
我的判断是:强管控的成本是慢,自主协调的成本是乱。在业务早期阶段,乱一点没关系,因为方向本身在变;到了规模化交付阶段,慢的代价会超过乱。
2. 取舍二:依赖前置冻结 vs 敏捷自适应
有些团队主张在迭代开始前把依赖全部冻结,不让改。好处是稳定,坏处是遇到真实变化时会绕开流程走。
我的经验是:S级依赖冻结,A级及以下允许变更但需要走通知流程。全部冻结会导致流程被架空,全部放开会导致计划失去意义。这个分层冻结的规则,比「一刀切」更接近实际。
3. 取舍三:工具重投入 vs 机制轻落地
| 维度 | 工具重投入 | 机制轻落地 |
|---|---|---|
| 启动成本 | 高(选型+实施+培训,通常2-6个月) | 低(1-2周即可跑起来) |
| 长期天花板 | 高(可支撑数百个项目并行) | 低(50人以上就会开始吃力) |
| 适用阶段 | 规模化交付、多事业部并行、有合规要求 | 业务探索期、团队规模小、需求变化快 |
| 主要风险 | 工具固化不合理流程,改造成本更高 | 依赖管理随人员流动而失效 |
| 关键成功因素 | 实施前先跑通机制 | 有一个人持续维护 |
这里的取舍逻辑很简单:先验证机制,再投入工具。我见过太多团队反过来做,先买工具,然后为了用起来而编造流程,最后工具和实际工作两张皮。
4. 取舍四:依赖全透明 vs 适度模糊
这一条可能有点违背直觉。依赖全透明在理论上是最优的,但在部门墙厚的组织里,全透明会引发防御性行为,大家会想办法把依赖做得「看起来没那么关键」。
实操上的折中方案是:对S级和A级依赖全透明,B级和C级只在涉及的两个部门内可见。这样既保证了关键依赖受控,又减少了大面积的暴露压力。

十、一份可以直接拿去用的依赖检查清单
下面这12条,是我每次启动跨部门项目前会逐条过一遍的清单。每条都标注了「不做会怎样」,方便你判断优先级。
1. 设计阶段检查项(前6条)
| 序号 | 检查项 | 不做会怎样 |
|---|---|---|
| 1 | 所有跨部门依赖已识别,并区分了强依赖与弱依赖 | 弱依赖造成的返工占总量约31%,且事前几乎无法补救 |
| 2 | 每条依赖都标注了类型(FS/SS/FF/SF),SF类型单独列出 | SF被当作FS管理,前置方延迟时后置方不知如何处理 |
| 3 | 每条S级和A级依赖都有具体的责任人姓名,而非部门名 | 出问题时找不到决策人,沟通成本成倍上升 |
| 4 | 每条依赖都定义了可接受的时间窗,而非单一时点 | 前置方有任何延误都会触发连锁反应,计划失去弹性 |
| 5 | 每条SF依赖都配置了退出机制 | 前置方卡住时后置方只能干等或违规操作,两者都会造成损失 |
| 6 | 依赖清单已被双方责任人确认,有可查证的记录 | 执行期出现"我当时没同意这个安排"的争议,且无法仲裁 |
2. 执行阶段检查项(后6条)
| 序号 | 检查项 | 不做会怎样 |
|---|---|---|
| 7 | S级依赖每日检查,A级依赖每2-3天检查一次 | 问题发现滞后,等到发现时已无调整空间 |
| 8 | 依赖变更在2天内同步到后置方,且有记录 | 返工量从2.9人天升至9.7人天,相差3倍以上 |
| 9 | 超过SLA时限的依赖已被升级处理 | SLA形同虚设,团队会迅速停止遵守 |
| 10 | 依赖沟通中使用业务语言,未使用未定义的术语 | 理解偏差导致双方对"什么时候完成"有不同预期 |
| 11 | 项目中期至少做一次依赖健康度检查 | 早期埋下的问题拖到收尾阶段才暴露,修复成本翻倍 |
| 12 | 项目结束后进行依赖复盘,并输出参数调整建议 | 同样的坑在下一个项目重复出现,组织能力无法沉淀 |
3. 一个可以直接复制的话术模板
如果你需要向另一个部门确认一条SF依赖,可以直接用下面这段话,它把术语、责任、时限、退出机制都塞进了一次沟通里:
「我们这边有件事需要跟你们对齐一下:只有在你们的新系统开始试运行之后,我们这边的存量数据清洗才能确定最终的截止点。所以我想约定三件事,第一,你们启动前2天通知我;第二,从你们启动算起,我们有3个工作日完成清洗;第三,如果你们的启动时间延迟超过5个工作日,我们按上一版数据结构先做一轮,避免整体卡住,这部分风险我们两边一起承担。这样可以吗?」
这段话的温度和清晰度是平衡的。它既表达了「我在依赖你」,也表达了「我理解你有不确定性」。跨部门依赖沟通最大的误区,是把「明确」等同于「强硬」。事实上,越明确的沟通,对方的心理负担越小。
结语:SF不是流程的终点,是协作的起点
回到开头那个12周拖成19周的项目。如果重来一次,我会在做计划的第二天做三件事:把那条SF依赖单独拎出来做分级、约双方责任人做一个15分钟的签认、把退出机制写进计划里。
成本大概是2小时。而那2小时能避免的,是6人天的返工、两次跨部门扯皮会,以及一个团队在项目后期互相消耗的疲惫感。
关于「任务依赖SF教程」这个话题,我最想留给你的一句话是:SF依赖管理做得好不好,不取决于你的甘特图画得多漂亮,而取决于你有没有让两个部门的人,在一张纸上对同一个时间窗说出「我认」。
如果你现在就有一个卡住的跨部门项目,建议按这个顺序动手:先花30分钟把当前项目的依赖清单列出来,标出哪些是SF;然后挑一条最关键的,用上面的话术模板找对方聊15分钟;把这15分钟的结果记录下来,作为你的第一条「签认」。
不用等工具,不用等流程审批。今晚就能做。
常见问题解答(FAQ)
1. SF任务依赖到底指什么,和常见的FS依赖有什么区别?
我第一次听到SF这个说法是在给一个跨部门项目排期的时候,研发负责人跟我说这个任务要用SF依赖,我当时就懵了,因为我之前只接触过FS(完成-开始)这种最常见的依赖类型,完全不知道SF是什么意思、什么时候该用它、跨部门场景下又该怎么落地。
SF是Start-to-Finish(开始-完成)的缩写,含义是前置任务一旦开始,后置任务就必须完成,典型场景是交接班或新旧系统并行切换,比如新系统上线(前置)一开始,旧系统维护(后置)就必须收尾。它和最常见的FS(完成-开始)方向相反:FS是前一个做完后一个才能动,SF是前一个一动后一个就得收。
判断依据很简单:问自己一句“如果A开始了,B还能不能继续存在”,如果答案是“不能”,那就是SF。跨部门落地时,SF依赖最容易出问题的点在于后置任务的负责人往往被动,所以必须在依赖建立时就明确截止时间和验收标准,而不是等到前置任务真的启动了才去通知。
2. 跨部门任务依赖为什么总是推不动,问题出在哪?
我们公司做项目经常是三个部门互相等,市场等产品出需求,产品等研发排期,研发又等测试环境,每个环节都说自己在等别人,最后项目延期了谁都觉得自己没责任。我特别想知道,这到底是流程设计的问题还是人的问题,有没有什么办法能让依赖真正跑起来而不是互相甩锅。
推不动的根因通常不是流程没画清楚,而是依赖关系只连了任务、没连人和时限。可执行的做法是:每一条跨部门依赖都必须落到一个具体责任人、一个明确的交付时间点、一个可验证的交付物标准,三者缺一不可。
判断依据是,如果一条依赖你只能说清楚“谁等谁”,但说不清“等什么、等到什么时候、做到什么程度算交付”,那这条依赖在执行阶段一定会卡住。另外建议给每条依赖设一个缓冲区(比如预留20%的弹性时间),而不是把依赖终点直接设成后置任务的开始时间,这样前置任务轻微延迟时不会立刻拖垮整条链路。
3. SF依赖在跨部门执行中容易踩哪些隐形坑?
我们团队按照教程把依赖关系都画好了,工具里也连上了,但执行起来还是各种问题,比如有人觉得依赖是甩锅依据、有人根本不知道自己的任务被别人依赖着、还有人临时改了交付时间也没通知下游。我想知道这些坑别人是不是也踩过,有没有系统性的避坑方法。
最常见的隐形坑有四个:第一,把依赖当成甩锅依据而不是协作契约,出问题第一反应是“这不是我的环节”;第二,忽略弱依赖的杀伤力,觉得“晚一两天没关系”的任务其实是关键链路的前置;第三,依赖变更没有同步机制,上游改了时间下游完全不知情;第四,跨部门沟通时术语理解不一致,你说SF对方理解成FS。
避坑的核心做法是建立两条机制:一是依赖变更必须走同步通知,任何时间或范围调整都要通知到所有下游责任人;二是用依赖复盘替代责任复盘,项目结束后复盘的是“依赖关系设计得对不对”而不是“谁没做好”,这样才有人愿意暴露真实的依赖风险。
4. 跨部门SF任务依赖有没有可以直接套用的检查清单?
我不想每次都靠经验去判断依赖有没有理清楚,太容易漏了。我想要一份能直接拿去用的检查清单,比如在项目启动会上逐条过一遍,确认跨部门依赖该连的都连了、该确认的都确认了,最好每条都能告诉我如果没做会有什么后果。
可以按以下十条逐项检查:一,每条依赖是否指定了唯一责任人,不做会导致出问题时找不到对接人;二,是否写明了交付物标准和验收方式,不做会导致“做完了但对方不认”;三,是否设定了明确的截止时间而非模糊的“尽快”,不做会导致后置任务无法排期;四,是否预留了弹性缓冲,不做会导致前置轻微延迟就全链崩盘;
五,依赖类型(FS/SS/FF/SF)是否标注清楚并被双方确认,不做会导致执行时理解偏差;六,是否有变更同步机制,不做会导致上游改了时间下游不知道;七,是否识别了弱依赖,不做会导致看似不重要的任务成为瓶颈;八,跨部门术语是否做了统一对齐,不做会导致沟通成本飙升;
九,是否在启动会上做了依赖关系的双方签认而非单方通知,不做会导致执行时对方不配合;十,是否安排了依赖复盘环节,不做会导致同样的坑反复踩。
核心关键词
文章包含AI辅助创作:任务依赖SF教程:跨部门团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/391692
读者评论
SF依赖反直觉的特点确实被忽视,文中提到后置方只能被动等待,这点很真实。我们项目也出现过类似问题,最后靠人工补账。
退出机制的建议非常实用,三种退出方式提供了具体操作方向。之前项目卡在SF依赖上,双方都不知怎么办,只能硬拖。
依赖越规范反而满意度越低,这个反常识观察很到位。我们公司上系统后跨部门抱怨增多,原来和显性化后的责任压力有关。

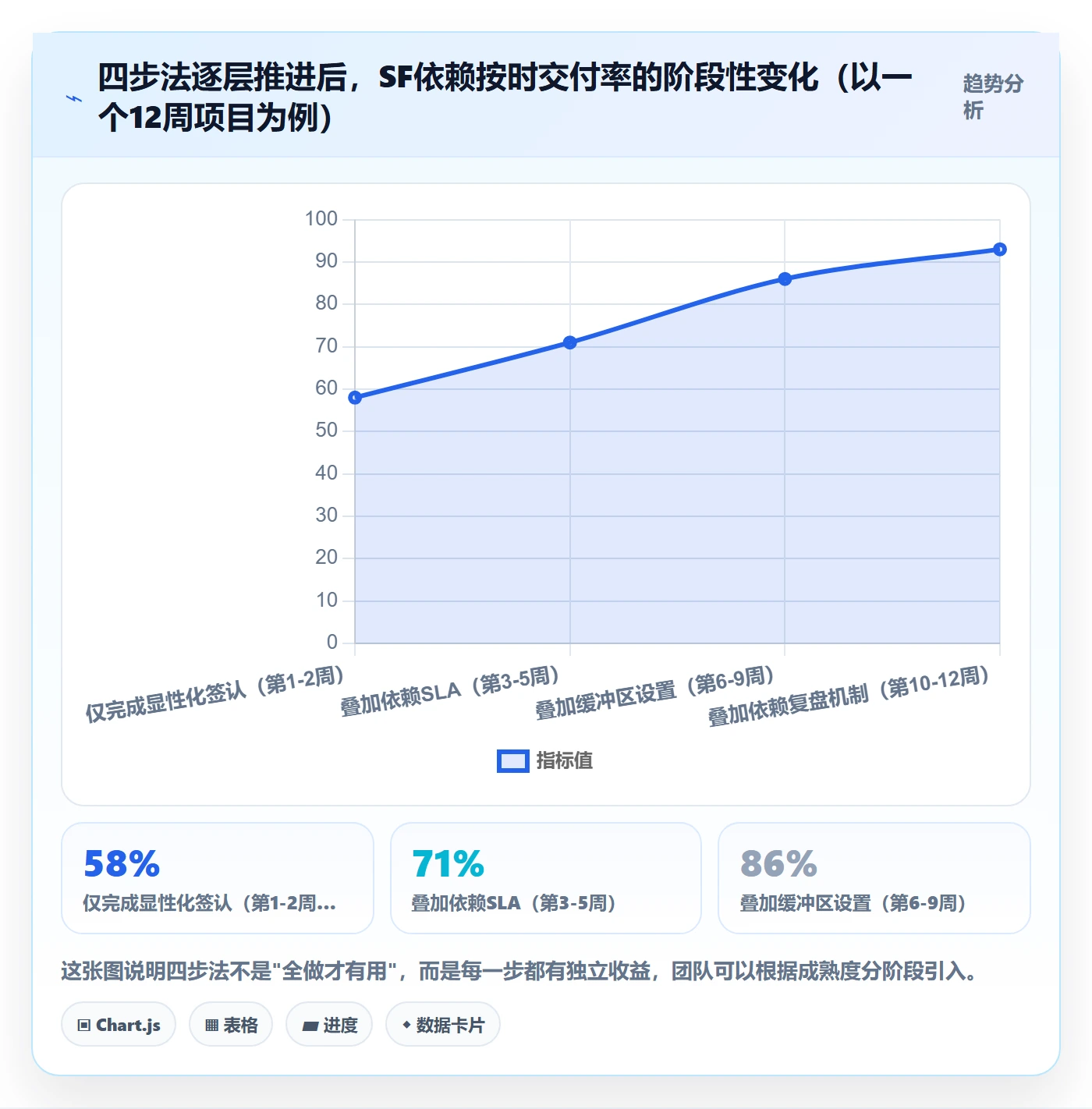

执行阶段承诺落空占27%,说明光画依赖图没用,关键还是人的承诺。SLA和签认机制比工具更重要。
工具只能承载依赖不能创造依赖,这话说得太对了。我们买了某项目管理工具,但部门墙厚,照样延期。
