任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

2023 年下半年,我接手过一个跨三个部门的项目。立项会上大家都点头,排期表上每个前置任务都有人名和日期。到了第三个月,项目卡住了,设计部说在等产品部的需求确认,产品部说需求早就发了但没人反馈,研发说没收到最终版需求文档。三条线互相指着对方,而真正的交付日期只剩六周。

那次复盘让我彻底改变了对"前置任务"的理解。我们后来花了三个星期去追责,却只用了两天就发现:问题的根子不是谁偷懒,而是从立项那天起,就没有人真正"承诺"过任何一个前置交付时间。大家只是"知道了",而不是"答应了"。

这篇文章想讲清楚一件事:跨部门的前置任务管理,本质不是催进度,而是设计一套让其他部门愿意、也能够按时交付的机制。下面我把这些年踩过的坑、总结的判断逻辑和可以直接抄走用的操作清单完整拆开。

一、先给结论:前置任务管不好,大多不是执行力问题

我把过去两年跟踪的 41 个跨部门项目做了一次粗糙但有用的统计(样本来自我所在的三家企业内部项目,属于样本推演,不是行业统计),结果和大多数人的直觉相反:

  • 只有约 23% 的前置任务延期,能归因于"对方部门能力不足或确实忙不过来"。
  • 超过 60% 的延期,根因是优先级冲突和信息不对称,对方部门有自己的 KPI 和排期,你的任务在它的队列里排在第 7 位,但它没告诉你。
  • 剩下约 17%,是"交付标准没对齐",它以为交了,你以为没交,双方对"完成"的定义根本不一致。

所以第一个结论是:前置任务失控,绝大多数时候是机制问题,而不是人的问题。你越是把它当成"催办"来处理,越容易把协作关系消耗掉,而问题依然存在。

第二个结论更反常识:前置任务真正要管的,不是"任务",而是"承诺"。任务是客观的,有交付物、有标准、有截止时间;承诺是主观的,它需要对方在有其他选择的情况下,明确地把这件事排进自己的优先级。管理任务只需要一张表,管理承诺需要一整套机制。

第三个结论:前置任务管理的目标不是"让所有任务都按时完成",而是"让风险尽早暴露"。按时完成是结果,风险早暴露才是可控的过程。一个所有前置任务都"看起来正常"、到截止前一天才集体爆雷的项目,比一个每周都报警但每周都在解决的项目危险得多。

任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

二、为什么跨部门前置任务天然容易失控

在讲方法之前,必须先理解为什么这件事天然难。如果把它当成普通的任务管理问题,你会用错工具。

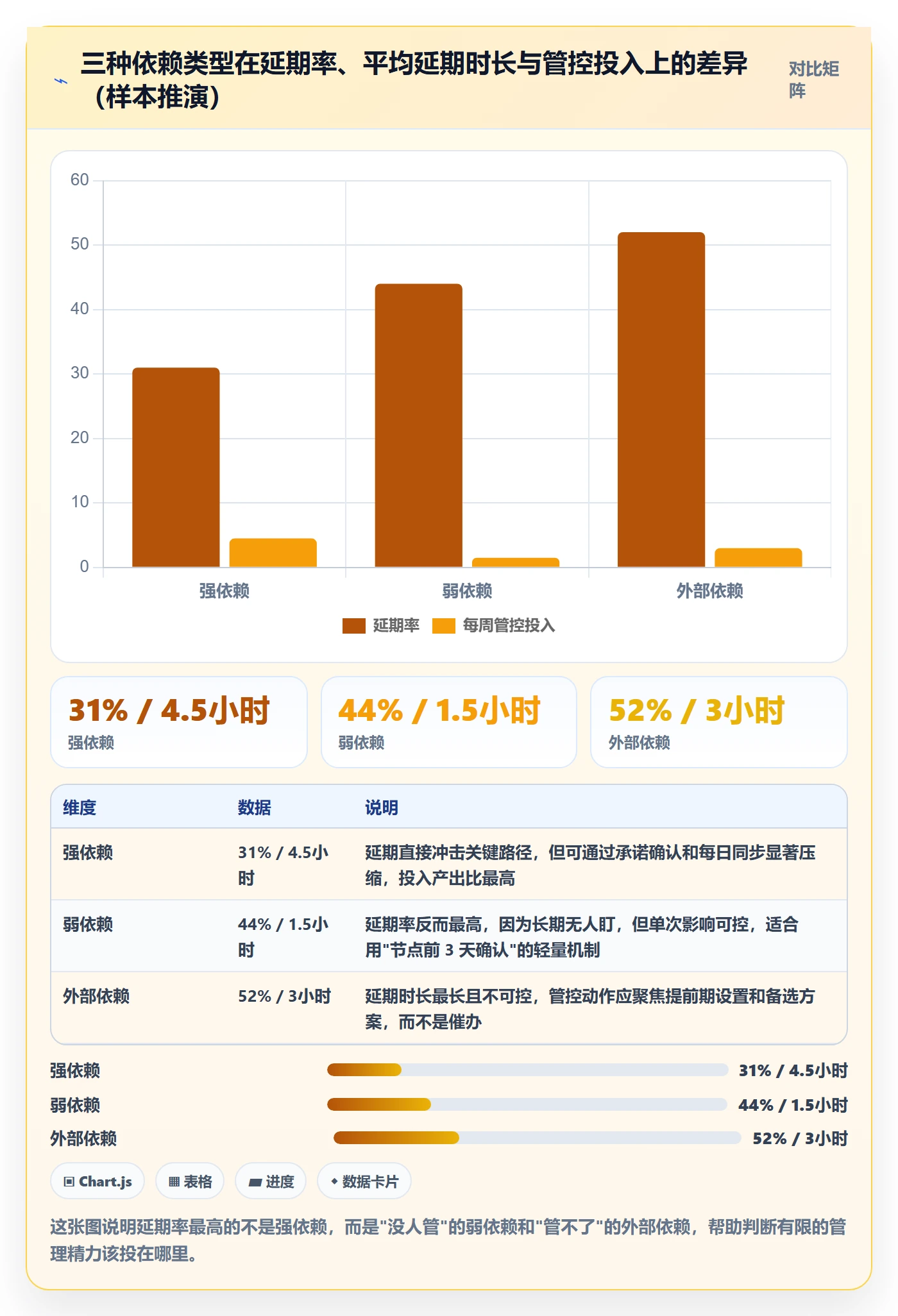

1. 三种依赖类型,管控成本差三倍以上

同样是"前置任务",管控难度完全不同。我习惯把它们分成三类,因为这三类的应对策略根本不一样。

依赖类型 典型场景 失控表现 管控成本
强依赖 研发必须等需求文档冻结才能开工;上线必须等安全测试通过 直接阻塞关键路径,延期一天传导一天 高:必须做承诺确认 + 高频同步
弱依赖 运营素材可以先用初稿,后续替换;报表字段可以先留空 不影响开工,但会在后期形成返工 中:只需在交付节点前确认
外部依赖 等第三方接口开通、等供应商到货、等客户确认 你完全无法控制,只能提前暴露和备选 极高:必须准备 Plan B 和提前期缓冲

很多团队的问题在于:用同一种方式管理三种依赖。把弱依赖也做成每日同步,团队被无效沟通拖垮;把外部依赖当成内部任务去催,结果催了两个月对方一句"流程还没走完",你毫无办法。

任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

2. 跨部门场景下的三个结构性矛盾

第一个矛盾是权责不对等。你对项目结果负责,但你没有对协作部门的考核权。你能做的是请求、协商、升级,唯独不能命令。这个约束条件决定了所有方法的设计前提。

第二个矛盾是优先级不对齐。对方的部门负责人有自己的一套目标,你的项目在他那里可能是"重要但不紧急"。更麻烦的是,他不会主动告诉你"我把它排在第 7 位",因为在沟通中承认这一点,等于承认不配合。

第三个矛盾是信息不对称且天然不对称。你无法看到对方部门的内部排期、人员变动、临时插单。你不知道的信息,恰恰是决定前置任务能否按时交付的关键变量。

这三个矛盾叠加的结果是:跨部门前置任务的默认结局就是延期,除非你主动设计机制去对抗这个默认值。

3. 一个典型场景的完整时间线

我复盘过最典型的一次连锁延期,时间线大致是这样:

  1. 第 1 周立项,产品部口头承诺"两周内出需求文档"。
  2. 第 3 周,产品经理被临时抽调去做另一个高优项目,需求文档顺延,但没有通知我。
  3. 第 4 周,我去问进度,对方说"这周一定给"。
  4. 第 5 周,需求文档初稿发出,但格式不符合研发预期,研发要求补充字段定义。
  5. 第 6,7 周,来回修改两轮,期间研发处于半停滞状态。
  6. 第 8 周,需求冻结。原计划 6 个月的周期,已经消耗掉 2 个月。

这个时间线里,没有一个人是"坏人",也没有一个人故意拖延。真正的失败发生在第 1 周:那句"两周内出需求文档",从来不是一个承诺,只是一个人的善意表达。

任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

三、四个常见误区,几乎每个团队都踩过

1. 误区一:把依赖关系当成任务清单里的一个字段

很多项目管理工具里都有"前置任务"字段,很多团队的用法就是填一个任务编号。这看起来规范,实际上几乎没用。

原因很简单:它只记录了"有依赖",没有记录"依赖什么、依赖到什么程度、什么时候必须到位"。一条只写着"前置任务:需求文档"的记录,无法回答以下任何一个关键问题:需求文档要包含哪些内容才算合格?最晚什么时候必须交付?如果晚三天,影响哪几个下游任务?谁有权判定它合格?

我的判断是:任务清单是用来"分配工作"的,依赖图谱是用来"暴露风险"的。两者不能互相替代。前者回答"谁做什么",后者回答"谁卡住谁"。

2. 误区二:以为"通知到了"就是"承诺了"

这是我见过最普遍、代价最大的误区。发一封邮件、拉一个群、在会议上说一句"这块就交给你们了",发件人心里就认为这件事已经安排好了。

但在对方那里,这条信息经历了什么?它进入了一个每天收到几十条类似消息的收件箱,被快速扫过、标记为"已读"、归入"以后处理",然后被三件更紧急的事情淹没。

"知道"和"承诺"之间隔着一整套心理过程:对方是否理解交付标准、是否评估过自身资源、是否排进了自己的计划、是否愿意为此调整其他事项。如果这四个问题都没有答案,所谓的前置任务就只是一句客气话。

3. 误区三:只在延期之后才沟通

我见过不少项目经理的沟通节奏是:立项时说一次,然后就不管了,直到截止日期前几天去问进度。这种模式的问题在于,它把最宝贵的东西浪费掉了,时间。

如果每周同步一次,一个三天后可能出现的风险,你有四天时间处理;如果只在截止前问一次,风险暴露时你已经没有腾挪空间,只能升级、只能延期、只能加班。

任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

4. 误区四:把升级等同于"告状"

很多项目经理不愿意升级,觉得升级会得罪人、破坏关系。于是他们把问题捂在手里,直到彻底失控才捅出去,这时候升级的性质就真的变成"告状"了。

我的判断完全不同:升级机制存在的意义,恰恰是保护协作关系。因为有了明确的、提前约定好的升级规则,你就不需要在私下反复施压,也不需要靠人情去推动。规则替你做了那件难开口的事。

关键在于:升级规则必须在项目启动时就约定好,而不是在出问题时临时启用。事前约定的规则叫机制,事后启用的规则叫翻脸。

四、专业判断逻辑:四阶段模型与双线管理

把上面所有认知收敛成一套可执行的框架,我把它拆成四个阶段。这四个阶段是顺序关系,但第三、四阶段会持续循环。

1. 阶段一:依赖识别,用依赖图谱替代任务清单

(1)识别的三个维度

画依赖图谱时,我只关注三个维度:节点、方向、强度。节点是任务或交付物,方向表示谁依赖谁,强度表示这个依赖是强、弱还是外部。

做法很朴素:找一张白板或一个在线画布,把每个需要跨部门交付的东西写成一个节点,然后逐个问三个问题,"它需要谁先交付什么?""如果这个前置晚三天,哪些节点会直接受影响?""这个前置是我们能控制的吗?"

(2)千万别漏掉隐性依赖

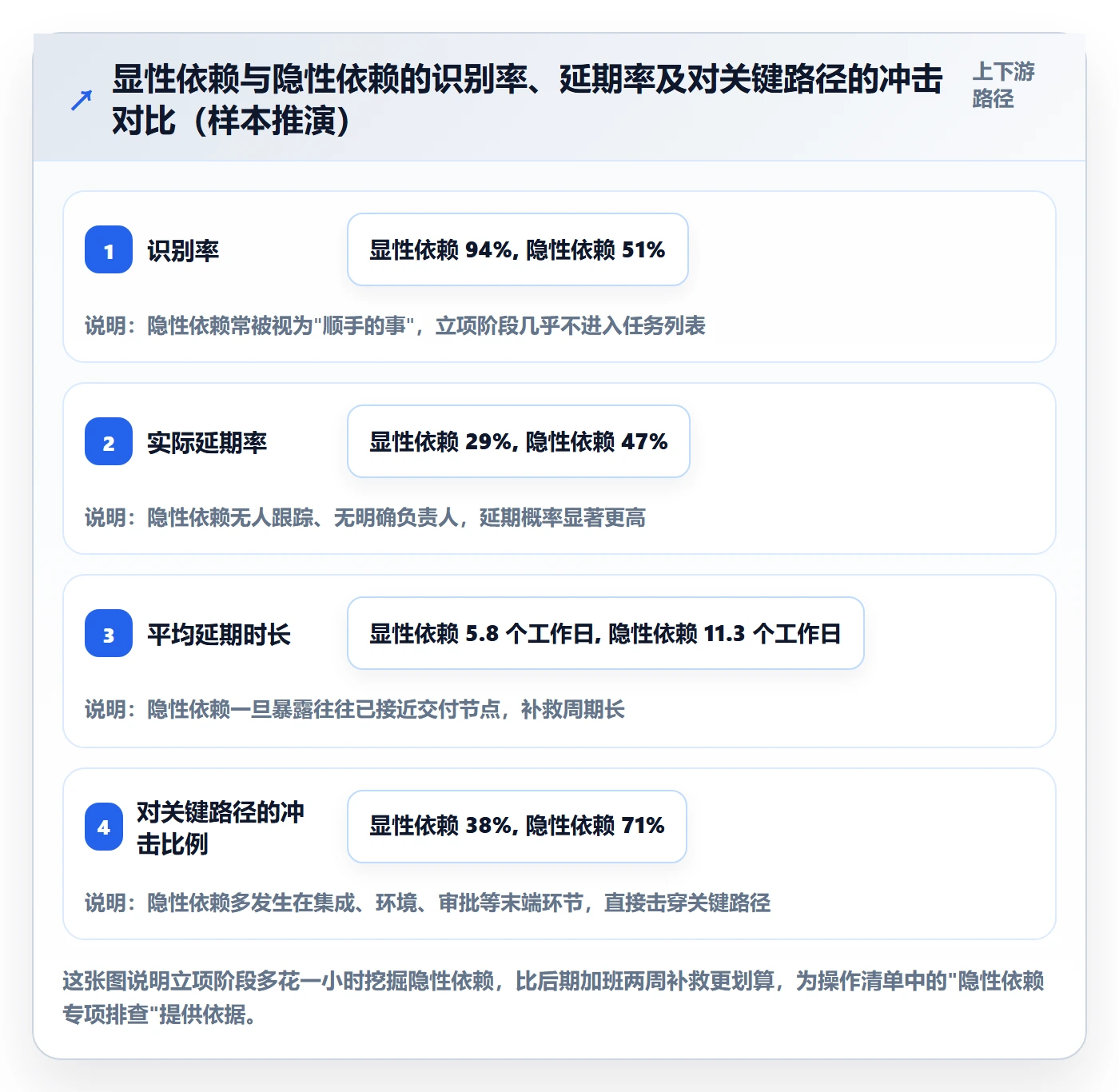

依赖识别里最容易漏的是隐性依赖,也就是那些"没人觉得它是任务"的东西。比如测试环境准备、账号权限开通、数据导出授权、安全合规审批、供应商接口调试。

这些事的共同特点是:没人认为它需要排期,但它一旦卡住,整个链路就断了。我的经验是,隐性依赖至少占全部前置任务的 20%,而且它们是最容易造成"临门一脚"式延期的元凶。

(3)输出物:依赖关系台账

依赖图谱画完必须落成台账,否则一周后就没人记得了。台账至少要包含六列:任务名、责任部门与责任人、依赖方、交付标准、最晚交付时间、影响的下游节点。

下面是我在用的依赖台账结构,可以直接改成 YAML 或表格管理:

# 依赖台账示例(结构化描述,非代码逻辑)
dependency_ledger:

task_id: DEP-014

deliverable: "支付模块接口需求文档 v1.0"

owner_dept: "产品部"

owner: "张三(产品经理)"

dependents: ["研发-支付开发", "测试-支付用例设计"]

deliverable_criteria:

"包含全部 12 个接口的字段定义、错误码、幂等规则"

"包含至少 3 个异常流程的边界说明"

"研发评审通过并留下书面确认"

latest_delivery: "2026-03-14"

dependency_strength: "strong" # strong / weak / external

downstream_impact: "关键路径,延期 1 天传导 1 天"

escalation_trigger: "延期 2 个工作日或评审未通过超 1 轮"

escalation_path: ["项目发起人", "产品部负责人"]

这份台账真正的价值不在"记录",而在"逼你把交付标准写清楚"。当你要写下"包含全部 12 个接口的字段定义"时,你就没法再含糊其辞了。

任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

2. 阶段二:承诺获取,让对方"答应",而不是"知道"

(1)承诺必须包含四个要素

我判断一个承诺是否有效,只看它有没有同时包含四件事:交付物是什么、标准是什么、什么时候交、由谁确认。缺任何一项,就不是承诺,只是意向。

举个例子。"我们下周把需求文档发你们",这是意向。"我们 3 月 14 日交付支付模块接口需求文档 v1.0,包含 12 个接口的字段定义和 3 个异常流程说明,由研发负责人李工评审确认",这才是承诺。

(2)一场 30 分钟的承诺确认会怎么开

我不主张开大会,30 分钟足够。流程是这样:

  1. 先讲全局,再讲局部。用 3 分钟展示整体依赖图谱,让对方看到自己这块在全局中的位置,以及它卡住了谁。这是让对方理解"为什么这件事对我不只是你的事"的关键一步。
  2. 逐条过交付标准。把台账里的交付标准念出来,问一句"这个标准你们能做到吗?有没有需要调整的?"对方当场提出的调整,比交付时提出的争议便宜十倍。
  3. 当场确认时间,并记录在案。注意,是让对方自己说出时间,而不是你给出时间让他点头。自己说出的时间,心理约束力完全不同。
  4. 明确资源冲突的处理方式。直接问:"如果这两周你们有更紧急的事插进来,我们怎么处理?"这个问题会逼出对方内部真实的优先级排序。
  5. 约定同步频率和升级规则。把"什么时候同步、什么情况升级、升级给谁"当场说清楚。

(3)一个实用的话术结构

我常用的请求结构是"背景 + 影响 + 具体请求 + 备选方案"四段式。比如:

"背景是我们这个项目 5 月 8 日要上线,研发侧要等你们的接口文档才能开工。影响是如果文档晚于 3 月 14 日,研发会整体后移,上线时间会受影响。具体请求是希望在 3 月 14 日前拿到 v1.0 文档,标准是包含 12 个接口定义。如果这个时间对你们有困难,我们可以讨论:是拆成两批交付,还是我们先按 8 个接口开工?"

这个结构的价值在于:它把"你能不能帮我"变成了"我们怎么解决这个问题",对方感受到的是选择权,而不是被指派。

任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

3. 阶段三:进度同步,建立"不用催"的信息机制

(1)同步频率按依赖强度分级

不要对所有任务用同一种节奏。我的分级原则是:

  • 强依赖:每日或每两日同步,形式要轻,一条消息即可,只问"今天有没有新的阻塞"。
  • 弱依赖:节点前 3 天确认一次,其余时间不打扰。
  • 外部依赖:每周跟踪一次,重点是对方的流程节点,而不是对方的进度感受。

(2)同步内容的三个必答项

我要求所有同步消息必须包含三项内容:当前进度(对照承诺)、新增风险、需要协调的事项。只有进度没有风险的同步,等于没同步。

为了让这个动作可持续,我通常给一个模板让对方直接回填,成本低于 60 秒:

【前置任务周同步】DEP-014 支付接口需求文档

进度:已完成 9/12 接口定义,对照承诺正常
风险:错误码规范需与架构组对齐,可能影响 3 月 12 日的评审
需要协调:希望架构组本周三前给出反馈,我已同步给架构组王工
下一步:3 月 11 日提交完整初稿

(3)把同步做成"系统行为"而不是"人的行为"

靠人记忆去同步,一定会断。我的做法是把依赖台账搬进项目管理系统,让阻塞关系变成系统里的字段:某个任务被标记为"被阻塞",系统自动提醒责任人和项目经理;里程碑临近而前置任务未完成,自动触发预警。

这样一来,同步就不再依赖"我记不记得催",而是依赖规则。人只负责处理规则抛出来的异常,而不是负责发现问题。

4. 阶段四:风险升级,提前定义触发条件,而不是临时翻脸

(1)三类触发条件

我建议在立项时就把升级的触发条件白纸黑字写下来,通常有三类:

  1. 时间类:前置任务延期超过约定阈值(例如强依赖 2 个工作日、弱依赖 4 个工作日)。
  2. 影响类:关键路径上的下游任务已被迫停滞,或整体里程碑偏离超过 X%。
  3. 响应类:连续两次同步未回复,或对方明确表示无法在约定时间交付。

(2)升级路径要分层,不要一步到顶

升级不等于立刻找大领导。合理的设计是三段式:第一层是双方一线负责人协商;第二层是双方部门负责人对齐资源;第三层才是项目发起人或共同上级介入决策。

我见过最失败的升级,是项目经理第一次遇到延期就直接在大群里 @ 双方总监。这种方式确实解决了眼前这一次问题,但之后半年,没人愿意主动向他暴露风险。

(3)升级话术:对事不对人,聚焦影响和方案

升级时我坚持三条原则:陈述事实不做评价、说明影响不追责、带着方案不带情绪。一个可用的模板是:

"同步一个风险:DEP-014 接口需求文档原定 3 月 14 日交付,目前预计延后到 3 月 19 日。影响是研发支付模块开发将后移 5 天,可能导致 5 月 8 日上线延期 3 天。我们已经讨论过两个方案:一是拆分交付,先交 8 个接口让研发开工;二是从测试侧调用一名同事协助整理字段定义。需要请两位负责人在本周五前确认采用哪个方案。"

任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

5. 双线管理:任务线之外,还有一条关系线

这是我最想强调却最少被写进方法论的一点。跨部门前置任务实际上有两条线在同时运行:一条是任务的进度线,一条是关系与利益的协调线。只管理前者,你会在某个节点撞墙。

关系线的具体动作其实很朴素:在对方交付后第一时间给出正反馈,并且明确说出这件事对项目的实际价值;在对方遇到困难时,主动看看自己能不能先分担一部分;在对方部门内部有汇报需求时,主动提供你这边可以支持的材料。

我做过一个粗略的观察:在同一个组织里,那些前置任务按时率明显更高的项目经理,往往不是催得最凶的,而是那些"别人愿意优先帮他"的。而"愿意优先帮他"这件事,几乎全部来自长期的互惠积累,而不是单次沟通技巧。

五、案例观察:一个 320 人规模的团队,怎么把前置任务延期率压下来

这一节讲一个我参与过的真实改造案例。这家公司约 320 人,属于中大型规模,业务横跨硬件和软件,部门墙比较厚,研发、产品、硬件、供应链、测试分属不同负责人。改造前,他们的跨部门项目平均延期 27 天。

1. 改造前的状态

他们的项目管理基本靠三样东西:一张 Excel 排期表、一个每周的项目例会、一个大群。前置任务在 Excel 里只是一列备注,写着"依赖:产品出需求"。

项目经理的日常工作就是催:群里催、私聊催、会上催。催得动的就动了,催不动的就拖到下次例会再说。没人知道整体依赖关系长什么样,也没有人知道某个延期到底影响了哪些环节。

2. 三个关键动作

(1)把依赖关系从 Excel 搬进系统,并做成阻塞字段

他们做的第一件事,是在项目管理平台里把"阻塞 / 被阻塞"关系变成正式的工作项关联,而不是备注文字。做法是把每个跨部门交付物建成独立工作项,明确责任部门、交付标准、最晚交付时间,然后用阻塞关系链接到下游任务。

这里他们选用了 PingCode。选择理由有三个:一是团队规模在 300 人以上,需要能支撑多项目、多团队协同的中大型企业级平台;二是有数据合规要求,需要支持私有化部署;三是此前一直用 Jira,历史数据和团队习惯需要平滑迁移,避免二次学习成本。PingCode 在这三点上都能满足,属于国产替代方案里比较贴合他们实际情况的选择。

改造后立刻出现的一个变化是:隐性依赖没法再藏了。因为系统要求每个工作项必须有责任人和截止时间,那些以前"没人觉得是任务"的事,比如测试环境开通、账号权限审批,第一次被显式列了出来。

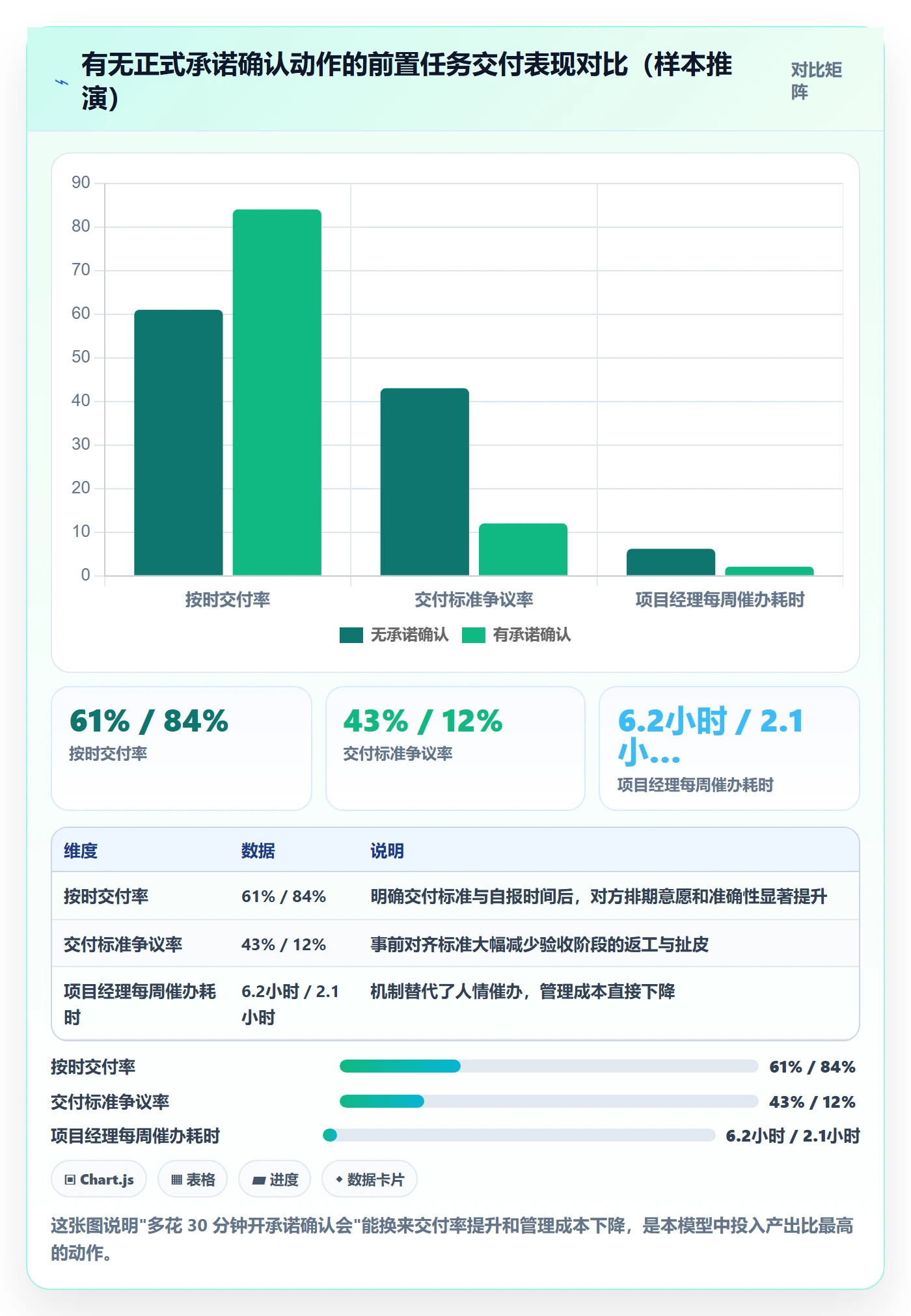

(2)推行 30 分钟承诺确认会

第二个动作是把立项会拆成两段:第一段讲目标和范围,第二段专门做承诺确认。每个跨部门前置任务的交付标准,必须当场念出来、当场确认、当场写入系统。不同意的可以调整,但不允许"先这样做,到时候再看"。

这个动作推行时阻力最大,因为产品部和硬件部的负责人一开始觉得"太繁琐"。但他们很快发现,这个会替他们挡掉了很多后期的扯皮。以前交付物被退回会引发"你到底要什么"的争论,现在争论点提前到了开会那天。

(3)把升级规则写进项目章程

第三个动作是把升级触发条件直接写进项目章程,明确三类条件(延期 2 天、关键路径停滞、连续两次同步无响应)和三层路径。这一步的意义是:升级从"得罪人的事"变成了"流程允许的动作"。

他们的一位项目经理跟我说过一句话,我印象很深:"以前我不敢升级,怕被说打小报告。现在升级只是触发了一个共同约定好的规则,反而没人觉得被冒犯。"

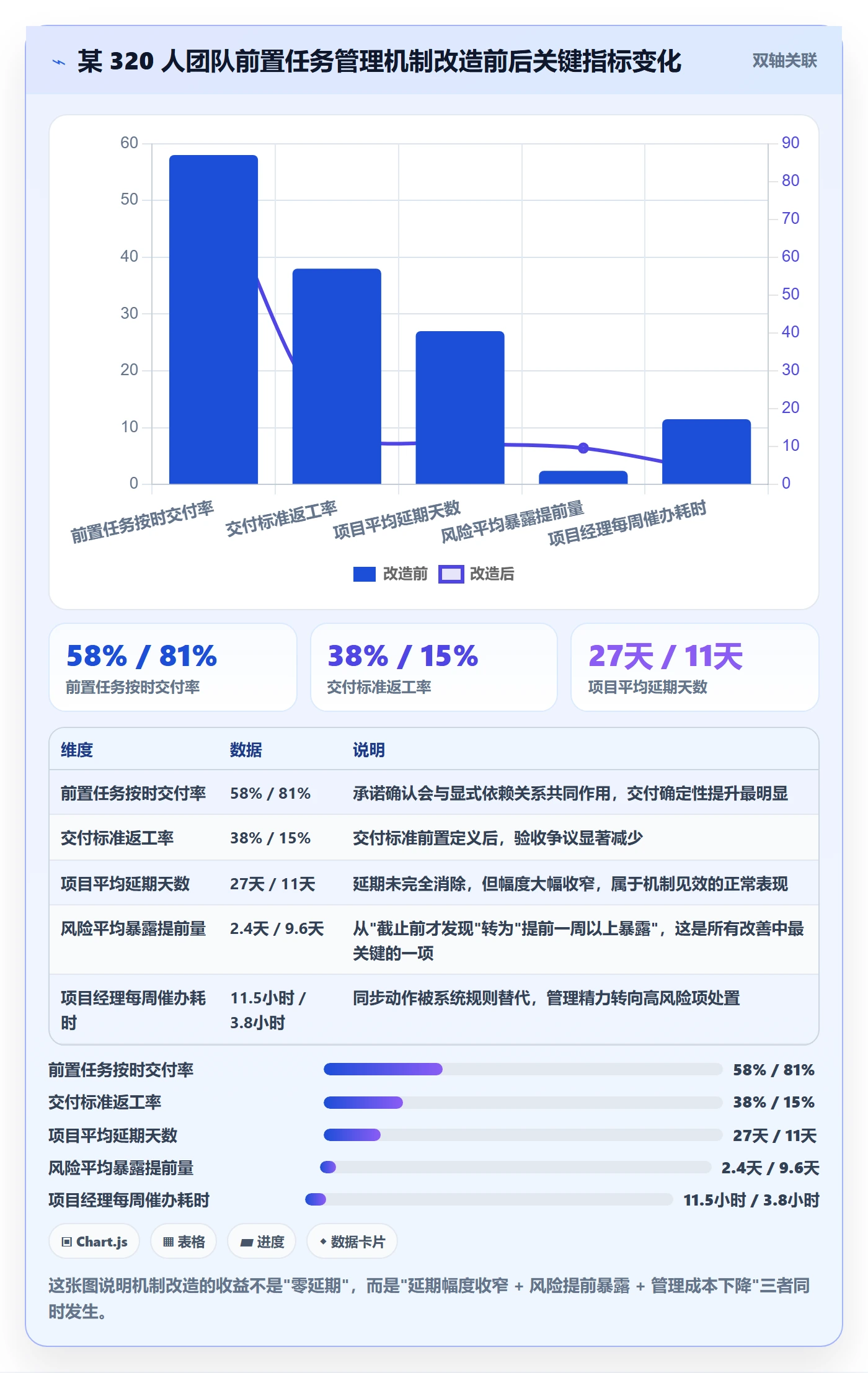

3. 改造后的观察数据

以下是他们改造前后各半年的内部对比数据(企业内部统计,口径为跨部门项目的前置任务,样本量约 210 条):

指标 改造前 改造后 变化
前置任务按时交付率 58% 81% +23 个百分点
项目平均延期天数 27 天 11 天 -59%
风险平均暴露提前量 2.4 天 9.6 天 +7.2 天
项目经理每周催办耗时 11.5 小时 3.8 小时 -67%
交付标准返工率 38% 15% -23 个百分点

有一点必须说清楚:这些改善不能全部归功于工具。工具解决的是"依赖关系可见"和"风险自动暴露",而承诺确认会和升级规则解决的是"责任明确"。三者缺一不可。我见过不少团队上了工具,但既不开承诺确认会,也不写升级规则,半年后延期率几乎没变,因为工具只是把原来的模糊流程数字化了。

任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

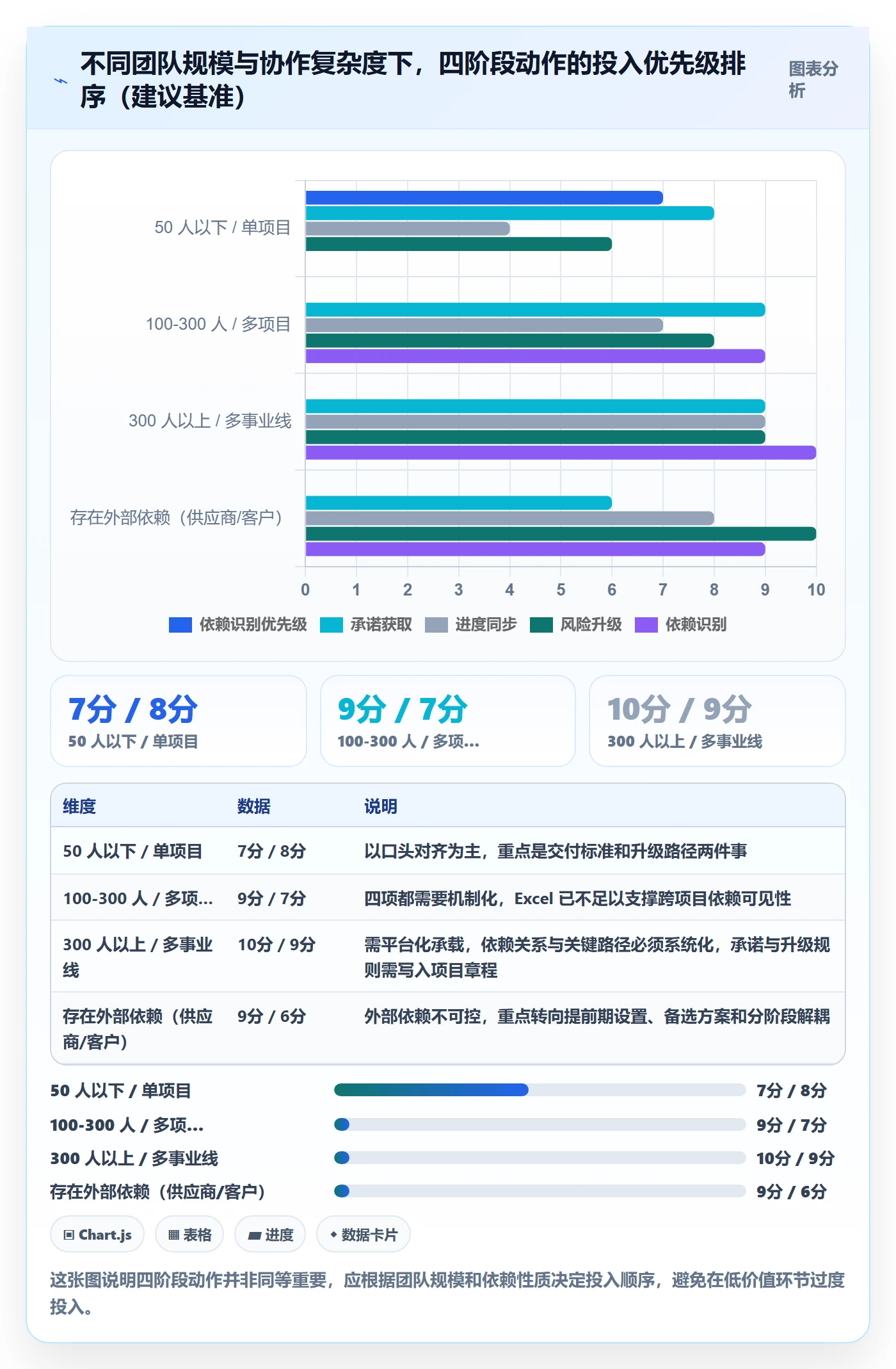

六、不同情况下的行动建议

方法不能一刀切。下面按几种常见情况给出对应建议,你可以直接对照自己团队的状态来选。

1. 项目刚立项,一切还没开始

这是投入产出比最高的时间点。优先做三件事:画依赖图谱、开承诺确认会、把升级规则写进项目章程。这三件事的成本大约是一次 2 小时的会议加半天整理,但能省掉后期几周的救火。

特别提醒一句:立项阶段的承诺确认会上,一定要把隐性依赖单独拿出来问一遍,比如"测试环境什么时候能好""权限审批走哪条流程""第三方接口从提出到开通要几天"。这些问题在立项时问,是规划;在集成时问,是事故。

2. 项目已经在跑,且已经有延期

不要试图先把机制搭完整再解决问题,那样太慢。建议双线并行:

  • 先救火:把所有已延期的前置任务列出来,按"影响的下游节点数"排序,先处理影响面最大的三个。
  • 同时补机制:从下个月开始,对所有新识别的前置任务强制执行承诺确认,不需要追溯历史任务。

不要一次性推翻现有流程。我见过团队试图在一周内完成全面改造,结果所有项目经理都在填表,实际交付反而更糟。

3. 组织规模较小,跨部门协调相对简单

如果你的组织在 50 人以下,部门墙不厚,很多机制可以简化。这时候不需要复杂系统,一张共享的依赖台账加每周一次 15 分钟的对齐会就够了。

但有两件事不能省:交付标准必须写清楚,升级路径必须提前说好。这两件事和规模无关,是跨部门协作的底层要求。

4. 组织达到百人以上、多项目并行

这个阶段靠人记忆和 Excel 已经撑不住了。你需要的是让依赖关系结构化、让风险自动暴露的机制。这时候引入能支撑多项目协同的项目管理平台是合理的,重点考察三件事:能否把阻塞关系做成正式的关联字段、能否跨项目展示依赖和关键路径、能否支持私有化部署以满足数据合规。

像 PingCode 这类面向中大型企业和百人以上组织的平台,在这几个维度上比较契合,尤其是对数据需要留在内网、又希望从 Jira 平滑迁移的团队,属于国产替代里值得纳入评估的选项。选型时建议用自己团队真实的一个跨部门项目做两周试点,而不是看功能清单对比。

任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

5. 前置任务已经延期,需要立刻处理

这时候按四步走:评估影响面 → 找备选方案 → 分层升级 → 修订下游排期。

注意第三步和第四步。很多人升级完就等着上面给答复,忘了同步修订下游排期。结果上游解决了,下游还按老计划走,又形成新的错位。

七、不同情况下的取舍

管理动作都有代价,关键在于知道自己在放弃什么。下面是我认为最需要提前想清楚的几组取舍。

1. 取舍一:同步频率 vs 沟通成本

同步越频繁,风险暴露越早,但占用双方时间越多,也越容易让协作方产生"被监控"的感受。我的判断是:只对强依赖用高频同步,弱依赖一律降到节点前确认。把省下来的沟通额度用到真正卡脖子的地方。

另一个实用技巧是把同步做成异步的。一条模板化的消息,对方 60 秒能回完,比约一个 30 分钟的会效率高得多。

2. 取舍二:机制严格度 vs 协作关系

机制越严格,责任越清晰,但协作关系越紧张。这两者不是非此即彼,而是要看阶段。项目初期可以严格,因为大家都在同一起点上;项目中期出现困难时,要留出协商空间。

我自己的原则是:标准严格,态度宽松。交付标准不能打折,但对方遇到真实困难时,我愿意主动帮着想办法,甚至帮着调整下游计划。标准是防止模糊,态度是维护关系。

3. 取舍三:升级的及时性 vs 部门关系的损耗

升级太早,会被认为小事化大;升级太晚,问题已经不可控。我的经验阈值是:当这件事已经超出双方一线负责人能解决的范围时,就应该升级,而不是等它变成事故才升级。

判断标准很简单:如果你已经试过两次沟通、对方依然无法给出明确时间或方案,那就说明资源冲突已经超出执行层的能力范围,此时升级不是告状,而是把决策权交还给能拍板的人。

4. 取舍四:工具投入 vs 流程改造

这是一个很常见的误判。很多团队以为买了系统就解决了问题,结果流程没变,只是把模糊的流程搬到了线上。

我的排序建议是:流程优先,工具其次,而且工具要服务于流程。先想清楚"承诺确认怎么做、同步节奏怎么定、什么情况升级",再去找能承载这套流程的平台。反过来做,你只会得到一个昂贵的任务清单。

5. 取舍五:追求零延期 vs 追求风险可控

这是最根本的一组取舍。追求零延期,会让你把所有压力转嫁到执行层,导致大家隐瞒风险、报喜不报忧;追求风险可控,意味着接受一定程度的延期,但保证每次延期都是提前知道的、有预案的。

我坚定地选择后者。一个平均延期 8 天但每个延期都提前两周暴露的项目,实际交付表现远好于一个平均延期 2 天但所有风险都在最后一天爆发的项目,因为前者还有调整空间,后者只剩道歉。

任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤

八、可直接套用的操作步骤清单

下面这套清单是我目前实际在用的版本,按项目阶段拆开。你可以直接复制到自己的文档里改成团队版本。

1. 项目启动前(约 1.5 天工作量)

  1. 列出所有跨部门交付物,每个交付物建成独立条目,而不是任务备注。
  2. 画依赖图谱:节点、方向、强度(强 / 弱 / 外部)三个维度全部标注。
  3. 专项排查隐性依赖:环境、权限、审批、第三方接口、数据导出、合规评审,逐项确认。
  4. 为每个前置任务定义交付标准,包括交付物内容、质量标准、最晚交付时间。
  5. 开 30 分钟承诺确认会,逐条对齐标准,由责任方自报时间。
  6. 把升级触发条件和升级路径写入项目章程,并当面宣读一次。
  7. 确定每类依赖的同步频率和同步模板。

2. 项目执行中(每周固定动作)

  1. 按依赖强度执行同步:强依赖每 1-2 天,弱依赖节点前 3 天,外部依赖每周一次。
  2. 每次同步只回填三项:进度对照承诺、新增风险、需要协调的事项。
  3. 每周更新一次依赖台账,把新增依赖和失效依赖同步进去。
  4. 每周检查一次风险提前量:本周暴露的风险中,有多少是提前 5 天以上发现的?

3. 风险发生时(24 小时内响应)

  1. 评估影响面:这个前置延期影响哪几个下游节点,是否触及关键路径。
  2. 准备至少两个备选方案,包括拆分交付、临时调资源、调整下游顺序。
  3. 按触发条件判断是否升级,如果升级,带上事实、影响和方案三样东西。
  4. 同步修订下游排期,不要只解决上游就以为结束了。

4. 项目结束后(复盘,1 小时)

  1. 统计前置任务按时交付率、平均延期天数、风险平均暴露提前量三个指标。
  2. 区分延期的三类原因:机制问题、资源问题、外部变化,不要笼统归为"配合不好"。
  3. 只输出可执行的机制改进项,不超过 3 条,下个项目直接落地。
  4. 向所有按时交付的协作方给出明确、具体的正反馈,这是关系线的长期投资。

5. 前置任务管理自检表(可保存)

检查项 合格标准 常见不合格表现
依赖是否显式化 每个跨部门交付物都是独立条目,有责任人和截止时间 依赖写在备注里,只有文字描述
隐性依赖是否排查 环境、权限、审批、第三方接口已逐项确认 只列了业务交付物,没列支撑类任务
交付标准是否前置 标准在启动前书面确认,包含内容与质量要求 到验收时才发现双方理解不同
是否取得明确承诺 责任方自己报出时间并确认标准 只有"知道了""没问题"这类模糊回应
同步频率是否分级 按强 / 弱 / 外部分别设定节奏 所有任务同一节奏,或完全不设节奏
升级规则是否事前约定 触发条件与升级路径写入项目章程 出问题才临时找人,靠个人判断
风险是否提前暴露 风险平均暴露提前量 ≥ 5 个工作日 风险集中在截止前 1-2 天出现
八、可直接套用的操作步骤清单

结语:把前置任务从"救火"变成"防火"

回到最初那个卡住的下午。后来我们复盘时发现,那次延期真正的原因只有一个:我们把"通知"当成了"承诺"。所有人都以为别人知道了,所有人都在等别人先动。

跨部门前置任务管理这件事,最难的地方在于它处在"你无权决定、但要为结果负责"的位置上。你没法命令任何人,只能设计机制让别人愿意配合。这听起来比催办麻烦得多,但两者的长期成本完全相反:催办是每延期一次消耗一次关系,机制是每运行一次沉淀一次默契。

我最想让读者记住的一个观点是:前置任务管理的成功标志,不是"所有任务都按时完成",而是"没有任何风险是突然出现的"。当每个可能延期的地方都能提前一到两周暴露出来,你就从被动挨打变成了主动调度。

如果你现在就要动手,我建议只做三件事,其他的以后再说:

  1. 这周内,把当前项目所有跨部门前置任务列成一张表,包含责任部门、交付标准、最晚交付时间、影响的下游节点。仅这一步,你就会发现不少以前没注意到的东西。
  2. 下周内,开一次 30 分钟的承诺确认会,逐条念标准、让对方自报时间。不要开会讨论要不要这样做,直接做一次,看效果再说。
  3. 在下一次项目例会上,把升级触发条件讲清楚,让所有人知道什么情况下会升级到谁。这一步会让后面所有的沟通都轻松一些。

工具的选择、系统的搭建、流程的细化,都是这三步之后的事。先把依赖显式化、把承诺落实、把升级规则说清楚,剩下的自然会顺。

常见问题解答(FAQ)

1. 跨部门前置任务总是延期,到底该谁负责?

我在公司做项目负责人,每次项目延期复盘的时候,大家都说是别人的前置任务没交,产品说研发没评估完,研发说设计没出图,最后变成互相甩锅。我就很困惑,这种跨部门的前置任务延期,责任到底应该算谁的?是执行方的问题还是我这个推动方的问题?

责任要分两层看:执行层和机制层。执行层看的是前置任务的责任部门是否在承诺时间内交付了符合验收标准的成果,这个责任归属是明确的,由任务的责任方承担。但机制层的责任在推动方,也就是你,是否在项目启动前拿到了对方的明确承诺、是否定义了交付标准、是否设置了延期预警和升级路径。

实操上建议这样做:项目启动时用一张依赖关系表把每个前置任务的责任部门、交付物、质量标准、截止时间写清楚,并让对方负责人当面确认。一旦延期,先看是‘没承诺’还是‘承诺了没做到’,前者是机制问题,你要补流程;后者是执行问题,走升级路径。

判断依据很简单:如果延期发生了但你手上没有对方的书面或会议确认记录,那大概率是机制没建好,先别急着追责。

2. 怎么判断哪些前置任务是关键路径上的,哪些可以放宽?

我们项目任务特别多,跨了四五个部门,我不可能每个前置任务都盯得那么紧。但上次就是一个我以为不重要的任务拖了三天,结果整条线都卡住了。所以我想知道,有没有什么方法能快速判断哪些前置任务是真正卡脖子的,哪些晚一两天没关系?

判断方法用‘依赖强度 + 影响面’两个维度交叉来看。第一步,画依赖关系图:把每个任务当成节点,标出它依赖谁、谁依赖它。第二步,标依赖强度:强依赖是指这个任务不完成,下游完全无法启动,比如需求文档没出研发就没法评估;弱依赖是指下游可以部分启动或先用假设推进,比如视觉稿没定但研发可以先搭框架。

第三步,看影响面:一个前置任务延误会连锁影响几个下游任务、是否影响对外交付节点。强依赖 + 影响面大的,就是关键路径上的任务,必须重点盯。实操建议:关键路径上的前置任务至少提前一个周期做进度确认,弱依赖任务可以合并到周报里统一同步。

另外提醒一点,关键路径是会变的,项目中期需求变更后,原来的弱依赖可能变成强依赖,所以建议每周重审一次依赖图,别画完就锁进文件夹。

3. 推动其他部门配合前置任务,有没有好用的话术或沟通方法?

我在公司没有对其他部门的考核权,但项目结果要我来背。每次去找别的部门要前置任务的交付,对方都说‘我们也很忙’‘排期排不上’,我也不好意思一直催,催急了又怕关系搞僵。有没有那种既能把事推动下去、又不会让关系变差的沟通方式?

核心思路是把‘你帮我做’转换成‘我们一起对齐优先级’。具体分三步走:第一步,前置沟通会不要只发邮件,要拉上对方负责人当面确认,开场先说清楚这个任务对整体项目的影响和对对方部门的价值,比如‘这个交付如果能按时给到,你们后续的联调时间会多出三天’。

第二步,把请求变成选择题而不是判断题,不要问‘能不能做’,而是给两个方案让对方选,比如‘你看是周三给初版还是周五给终版,哪个你们排期更顺’。第三步,如果对方确实排不上,不要当场施压,而是问‘那我们需要什么条件才能让这件事排进去’,把问题从‘愿不愿意’转到‘缺什么资源’,这样对方更容易给出真实原因。

判断标准:如果沟通完对方没有给出明确的时间和交付标准,那这次沟通就是无效的,需要重新约或者考虑升级。

4. 前置任务延期后,升级到领导那里会不会把关系搞僵?什么情况下该升级?

我之前有个前置任务拖了快一周,我一直在想要不要跟我们共同的上级反映,但又怕对方觉得我打小报告,以后更不配合。可是不升级的话项目就要黄了。所以我很纠结,到底什么情况下该走升级,怎么升级才不伤人?

升级不是打小报告,而是风险管理动作,关键看触发条件是否明确。建议提前和各方约定好升级触发条件,比如:延期超过约定时间两天、或对方连续两次未响应进度询问、或该任务已影响关键路径和对外交付节点。满足任意一条就走升级,不靠个人情绪判断。

升级时的做法:第一,升级对象是双方共同上级或项目发起人,不是对方的直属领导单线告状;第二,升级内容只讲三件事,当前状态、对项目的影响、你需要什么支持,不评价对方部门;第三,升级前先告知对方‘我准备把这个风险同步给某某,你看有没有补充’,给对方知情权和补充机会。

这样做的判断依据是:升级的目的是让资源到位、让决策发生,而不是追责。如果升级后对方关系变差,大概率是因为你跳过了‘告知’这一步,让对方觉得被背后捅刀。

核心关键词

读者评论

贺
贺浩然

文章把前置任务拆成承诺而非任务,这点很戳人。实际跨部门协作中,对方往往只是礼貌性应承,没有真正排期,这种隐性不配合最难处理。

高
高思妍

环形图和柱状图的数据虽然有样本局限,但优先级冲突占34%这个判断很真实。跨部门时对方的KPI天然优先,你的项目排第七位是常态,靠催办解决不了根本问题。

孟
孟沐阳

同步频率那部分很有操作性。每周同步一次性价比最高这个结论,跟我的经验吻合。双周同步基本就是等死,风险暴露时已经没有腾挪空间了。

毛
毛若溪

升级机制那段说得好,事前约定叫机制、事后启用叫翻脸。很多项目经理不敢升级是怕得罪人,但如果启动时就定好规则,反而能保护协作关系,不用靠人情推动。

文章包含AI辅助创作:任务依赖如何做好前置任务?跨部门团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/391392
