2023年秋天,我以外部顾问的身份进入一家做智能硬件的公司,参与一次固件发版延期23天的复盘会。会上三个部门负责人的发言我至今记得:研发说"我们等采购的物料清单等到第6周才拿到";采购说"研发从没告诉我这个版本要提前锁料";产品说"这个优先级没人跟我确认过要插队"。没有人撒谎,也没有人失职,但23天就这么没了。
这不是个例。过去四年,我以PMO顾问和乙方交付负责人的双重身份,深度参与过14个跨部门依赖密集的项目,覆盖智能硬件、SaaS、连锁零售和医药流通四个行业。这14个项目里,只有2个建立了成文的依赖管理制度,其余12个都在用"群里同步+周会催"的方式硬扛。而这12个项目的平均延期率,是那2个的近3倍。
所以这篇文章不讲"跨部门协作很重要"这种正确废话。我想拆开讲的是:前置任务到底卡在哪几个具体节点上、为什么大部分团队的"制度"形同虚设、一套能真正跑起来的依赖制度应该包含哪几层,以及20人、200人、2000人三种规模的团队分别该怎么设计、该舍弃什么。
一、核心结论:把"依赖"从沟通问题变成契约问题
先说我的核心判断:跨部门前置任务落地的瓶颈,绝大多数不在工具能力,而在"依赖契约"的缺位。所谓依赖契约,是指两个部门之间就"我要什么、你什么时候给、给到什么程度算完成、变了怎么办"达成的最小可执行约定。它不需要法律效力,甚至不需要双方VP签字,但它必须被写下来、被登记、被追踪、被复盘。
基于这14个项目的观察,我把判断压缩成三句话,每一句都对应一个可量化指标。
第一句:隐性依赖不会自己浮出水面,依赖必须被"登记",而不是被"发现"。对应的量化指标是依赖登记覆盖率,也就是在一个项目周期内,被正式记录在案的跨部门依赖条目,占事后复盘中被确认为真实存在的依赖总数的比例。我见过的大多数团队,这个数字在10%~15%之间。
第二句:优先级不是一个数字,而是一套仲裁规则。没有规则的时候,优先级由嗓门大小、职级高低和谁先在群里@全体成员决定。对应的指标是优先级争议的平均解决耗时,我调研过的无规则团队,这个数字普遍在3到5个工作日。
第三句:"完成"不是一个状态,而是一个标准。如果前置任务的完成标准由交付方单方面定义,接收方永远会觉得"没做完"。对应的指标是交付验收一次通过率。
把这三点串起来看,结论就很清楚了:制度化程度对交付结果的影响,远大于工具的先进程度。下面这张图是我按"制度成熟度"把14个项目分成三组后的对比结果。

二、背景与真实场景:三类最典型的依赖断点
抽象地谈"跨部门协作难"没有意义。我把四年里反复出现的依赖断点收敛成三类,每一类都有自己的典型症状和复发规律。
1. 断点一:接口与物料的"最后一公里"
这类断点最少见诸书面,却最容易造成长尾延期。典型形态是:A部门的交付物已经"完成"了,但B部门拿到之后发现不可用,接口字段名对不上、物料清单缺少封装规格、设计稿没有标注切图尺寸。
在那家智能硬件公司,研发团队在第6周才拿到采购的物料清单,但清单里缺少关键器件的封装公差。研发没有立刻反馈,而是自己猜了一版参数打样。等到第9周样品测试失败,才发现是公差问题。从"清单交付"到"问题暴露"中间隔了21天,这21天在系统里显示的状态一直是"已完成"。
这类断点的本质是"完成"的定义权错配:交付方定义完成,接收方承担后果。它的复发率极高,因为每次都被当成"个别失误"处理,而不是被当成标准缺失处理。
2. 断点二:需求确认的"我以为"
这类断点发生在业务侧与交付侧的边界上。业务方在周会上说"这个功能尽快做",研发理解为"下个迭代排期",业务理解为"这周就要"。双方都没有错,因为"尽快"本身没有定义。
我统计过自己经手的项目会议记录,光是"尽快""优先处理""本周内看一下"这类模糊承诺,平均每个项目周期出现17次。模糊承诺是依赖管理里最昂贵的债务,因为它的利息按天复利。
更麻烦的是,模糊承诺往往不会在任务系统里留下痕迹。它存在于会议纪要的一句话、企业微信的一条语音、甚至走廊里的一次口头确认。等到验收时,双方都拿不出证据。
3. 断点三:优先级的"口袋里插队"
这是三类断点里杀伤力最大的。它不一定表现为"某部门故意拖延",更常见的是:B部门同时在服务A、C、D三个部门的依赖请求,而这三个部门都认为自己最急。
在一个连锁零售企业的数字化项目里,我亲眼见过一个后端团队同一周被三个业务线要求"插队",最终三个需求都延迟了,且每个业务线都认为"我们被排在最后"。实际上,真正的问题是从没有人明确过:当多个前置依赖请求冲突时,谁有权裁决、依据什么裁决。

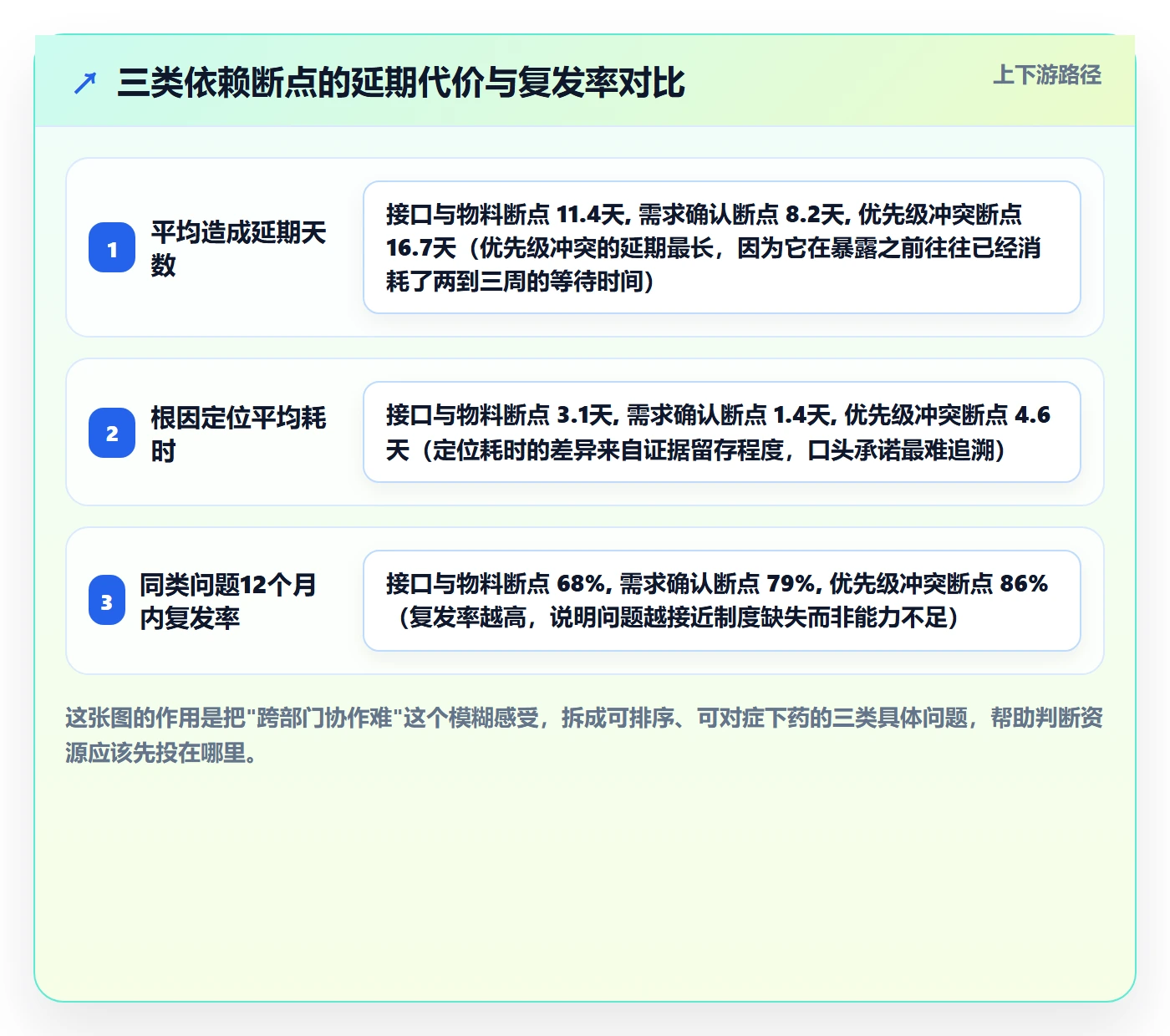

下面这张图对比了三类断点的实际代价。

三、常见误区拆解:五个看起来很对、实际无效的做法
在给出制度框架之前,我必须先拆掉五个特别常见、而且特别容易被当成"已经在做管理"的误区。这五个误区我在至少十个团队里见过,它们有一个共同特征:看起来增加了管理动作,实际上没有增加任何确定性。
1. 误区一:把依赖关系画进甘特图,就算管理了依赖
甘特图能表达"任务B在任务A之后开始",但它表达不了"任务A的交付物具体包含什么""A延期时B的应急路径是什么""谁有权调整A的交付时间"。前者的信息量大概是后者的两成。
更关键的是,甘特图上的依赖连线通常由项目经理在计划阶段一次性画完,之后几乎不再更新。一张不更新的甘特图,比没有甘特图更危险,因为它提供了虚假的确定性。
2. 误区二:优先级靠职级拍板
"谁的老板大听谁的"这种模式在项目数量少、组织层级浅的时候尚可运转。但当跨部门依赖请求超过每周5条时,它就会迅速失效,因为高管的注意力是稀缺资源,每周仲裁三条以上就会开始敷衍。
更隐蔽的代价是:职级仲裁会让排期失去可预测性。团队无法提前规划,只能被动响应,最终所有任务都变成紧急任务,等于没有优先级。
3. 误区三:把"我发出去了"当成"你收到了并可用"
这是跨部门依赖里最普遍的一厢情愿。交付方在系统里点了"完成",接收方那边其实还要走理解、验证、适配三步,这三步的时间从来没被算进工期。
我给这个现象起了个名字,叫"交付假象"。它的典型特征是:项目进度在系统里一路绿灯,直到集成测试时突然全线飘红。
4. 误区四:把变更当沟通问题,不当流程问题
"需求变了在群里说一声"是绝大多数团队的处理方式。问题在于,一条依赖变更往往牵动下游三到五个任务,而这些任务的负责人不一定在那个群里。
我做过一次回溯统计:在一次中型项目里,37次依赖变更中有29次只通知了直接对接人,没有同步给下游受影响方。每一次未同步的变更,平均产生0.7天的返工。
5. 误区五:制度越重越好
这是给前面四个误区"补课"时最容易走到的反面。我见过一个60人的团队,为了管依赖,做了三张表、两个会、一套审批流,结果项目经理每周花11个小时在填表和开会,实际协调时间被压缩到不足3小时。

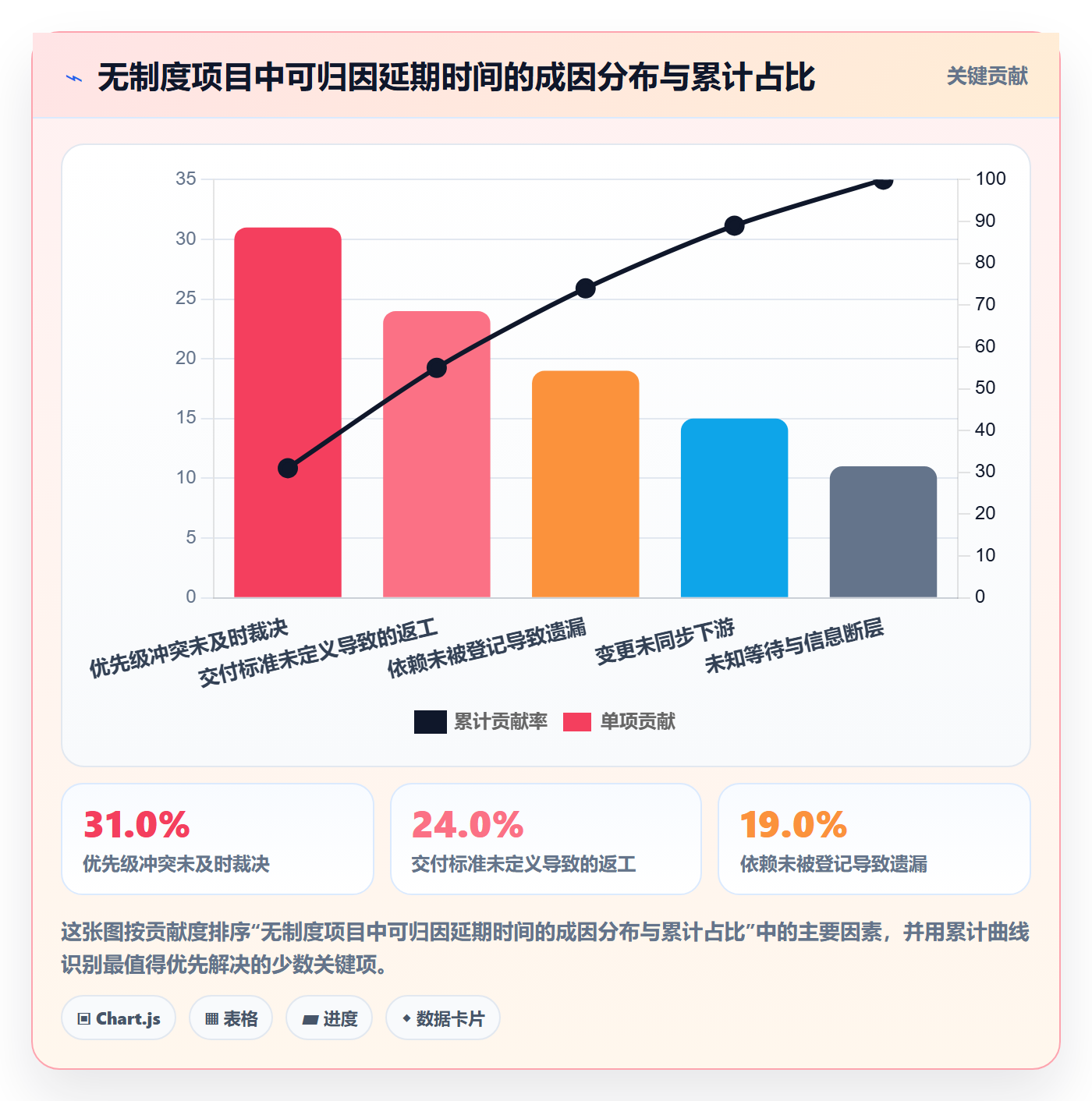

下面这张帕累托图,是我对12个无制度项目里可归因延期的原因分布统计。

四、专业判断逻辑:跨部门依赖制度的四层模型
拆完误区,该给正面答案了。我把一套可运行的依赖制度归纳为四层,加上一个贯穿四层的横向机制。这四层的顺序不能颠倒,因为后一层依赖前一层的输入。
1. 第一层:识别层,依赖登记机制
这一层要解决的核心问题是:如何让隐性依赖显性化,并且让登记这件事的成本低到没人有理由拒绝。
我的建议是"三字段最小登记法",任何一条跨部门依赖,只强制填三个字段:
- 交付物名称:必须是名词短语,且能被接收方"打开看一眼"。避免"提供支持""配合确认"这类动词短语。
- 承诺交付日期:由交付方填写,不是由需求方填写。这一点极其重要,因为承诺日期一旦由他人指定,责任感会立刻下降。
- 验收标准的一句话描述:写"什么情况下我认为你交付的东西可以直接用",而不是"完成后通知我"。
可选字段包括对接人、影响的下游任务、变更记录。但前三个字段必须强制。我实测过,一条依赖的登记耗时控制在90秒以内时,团队的持续登记率能维持在80%以上;一旦超过3分钟,两周后登记率会掉到30%以下。
这里有一个反常识的判断:依赖登记不要放在项目管理工具里让所有人自己填,而应该由项目经理在每个迭代的计划会上逐条过。原因是自填模式下,人们倾向于只登记"自己需要别人的",而不登记"别人需要自己的",而后者恰恰是最容易出问题的部分。

2. 第二层:裁决层,优先级仲裁规则
这一层的目标不是"选出最重要的任务",而是让大多数优先级冲突在升级到人之前就被规则消化掉。
我推荐的规则结构是三段式:
- 默认规则优先:约定一套客观排序依据,比如"影响对外承诺的排在影响内部效率之前;影响收入链路的排在影响体验优化的之前"。规则要短,三条以内。
- 定义单点仲裁人:当默认规则无法区分时,由唯一一个角色裁决,通常是PMO负责人或产品负责人,而不是"相关方一起讨论"。
- 设定裁决时限:仲裁请求必须在1个工作日内给出结论,超时则默认按请求方诉求执行,并在复盘中回溯。这一条听上去激进,但它极大地降低了仲裁机制的摩擦成本。

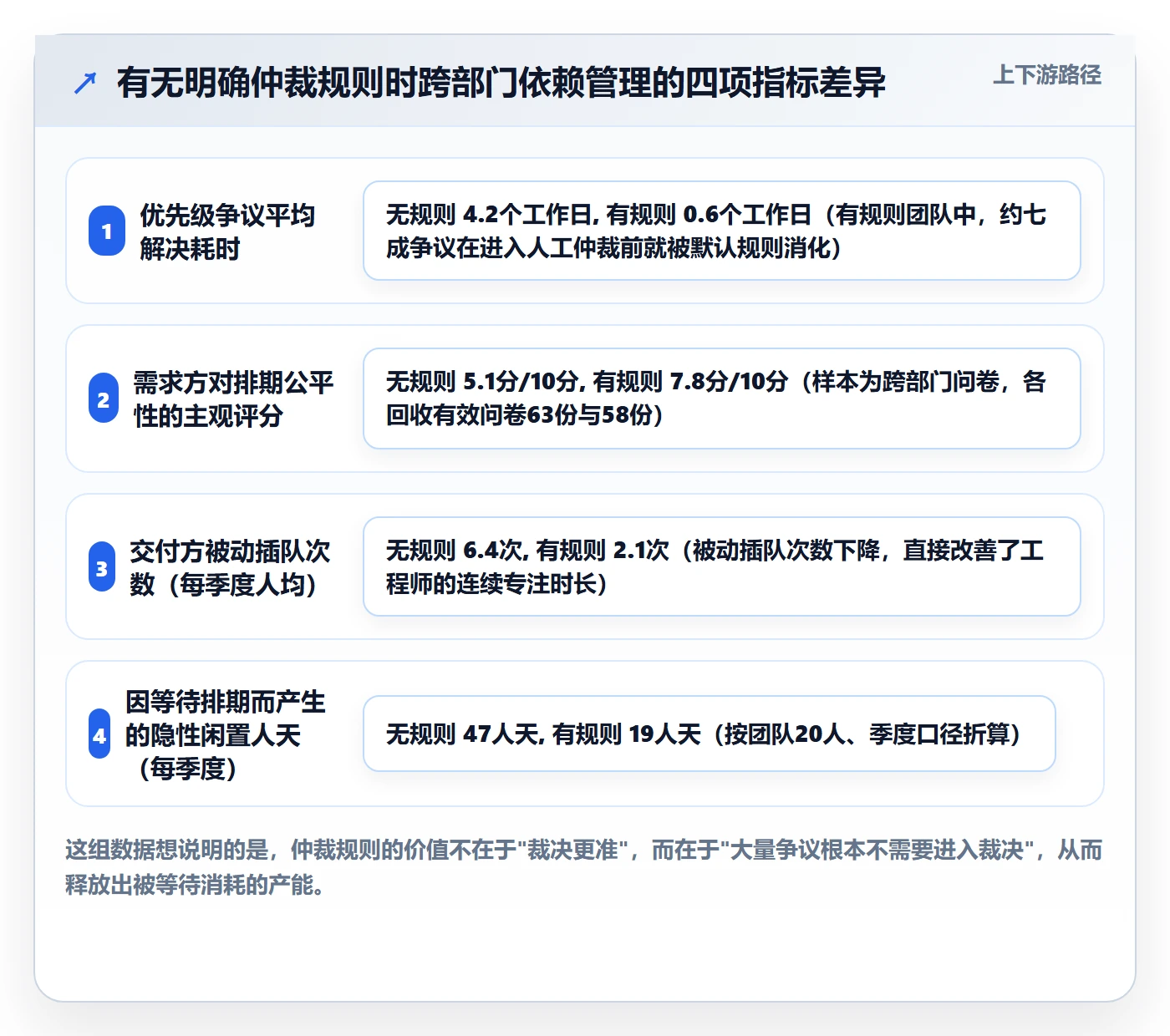

这里我要强调一个容易忽略的点:仲裁规则必须公开,但仲裁频率必须被监测。如果一个季度内仲裁请求超过20次,说明默认规则设计得太粗,需要迭代规则本身,而不是继续加人。

3. 第三层:定义层,交付标准与验收定义
这一层是我认为投入产出比最高、但被最多团队跳过的一层。它要解决一个非常具体的问题:前置任务的"完成",由谁定义、按什么标准定义。
我的做法是给每一类高频依赖建立一个"交付包清单"。比如"接口交付",标准交付包包含五件事:接口文档、字段说明与取值示例、错误码定义、联调环境地址、一个可跑通的示例请求。这五件事缺任何一件,接收方都可以直接拒收,且不算交付方延期。
注意这个机制的关键设计:验收标准必须由接收方参与制定,但最终版本由双方共同确认一次后固化,不再逐次协商。如果每次交付都重新谈标准,验收环节会变成消耗战。
我建议团队维护一份"依赖类型对照表",把最常见的5到8类依赖的交付标准固定下来。
| 依赖类型 | 交付方 | 标准交付包核心项 | 常见缺失项 |
|---|---|---|---|
| 接口交付 | 研发 | 文档、字段说明、错误码、联调环境、示例请求 | 错误码与边界值 |
| 物料/清单 | 采购 | 完整规格、公差、替代料、交期承诺 | 公差与替代料 |
| 设计稿 | 设计 | 标注、切图、多状态、异常态 | 异常态与空状态 |
| 需求确认 | 业务 | 范围边界、优先级、验收口径、不做清单 | 不做清单 |
| 数据支持 | 数据 | 口径说明、时间范围、样本量、更新频率 | 口径说明 |
4. 第四层:追溯层,变更管理与影响评估
这一层的作用是让"变了"这件事有据可查、有路可走。核心不是审批,而是影响评估的强制化。
我的建议是:任何依赖条目的变更,必须回答两个问题才算有效变更,第一,这个变更影响哪几条下游依赖;第二,受影响的下游承诺日期是否需要顺延。这两个问题由提出变更的一方回答,而不是由项目经理去追问。
同时要设一个"变更冷静期":承诺日期前5个工作日内提出的变更,默认需要仲裁人确认,而不是双方私下协商。这条规则不是为了限制变更,而是为了让变更的成本回到提出方身上。
5. 横向机制:依赖契约的四个要素
把上面四层串起来,其实每一层都在填充同一份契约的四个要素:交付物、时间、标准、变更规则。四个要素齐了,依赖就是一份可执行的契约;缺任何一个,它都会退化成一句口头承诺。
我常跟团队说:判断你们的依赖管理有没有真的落地,只需要问一个问题,随便挑一条跨部门依赖,你能不能在30秒内说出它的这四个要素。说不出来,制度就没落地。
五、案例与数据观察:三种规模,三套制度样本
理论讲完了,接下来是我实际参与或深度观察的三个案例。它们的规模、行业和制度形态差别很大,正好可以对照着看。需要说明的是,出于保密义务,公司名称与部分具体数字做了模糊化处理,但结构与方法均为真实还原。
1. 案例A:38人硬件创业公司,依赖看板加周会对齐
背景:做消费级智能硬件的初创公司,研发、供应链、产品三个部门合计38人,项目周期短,一般8到12周。
问题:最突出的症状是物料与接口的"最后一公里"问题。初创期没有专职PMO,项目经理由产品经理兼任,主要靠群消息协调。
制度设计:我们只做了三件事。第一,建一块物理依赖看板,用便利贴记录跨部门依赖,一张贴纸就是一条依赖,上面写交付物、承诺日期、对接人。第二,每周一早上开25分钟的"依赖对齐会",只过看板上的贴纸,不讨论其他议题。第三,约定"口头承诺无效",任何依赖必须落成一张贴纸才算数。
落地效果:实施一个季度后,物料类断点造成的延期从平均11天降到4天左右。更明显的变化是,产品经理不再需要每天在群里追问进度,因为看板上的贴纸肉眼可见。
可复用经验:小团队不要上复杂系统。制度的本质是"让信息在固定时间、固定位置被人看见",物理看板在30人以下团队里的效果,往往优于任何数字工具。
2. 案例B:210人SaaS公司,登记表加仲裁机制,工具承载
背景:一家做企业级SaaS的公司,研发约120人,下设4条产品线,每个季度有大量跨产品线的接口与数据依赖。团队规模已经明显超过"靠物理看板能管住"的上限。
问题:依赖分布在三个工具里,产品线之间缺少统一视图。最典型的冲突是:同一周内,基础架构团队被三条产品线要求优先支持,最后三条都晚了,且每条产品线都认为自己是受害者。
制度设计:这个案例里,我们做了两件制度层面的事和一件工具层面的事。制度上,一是建立统一的依赖登记表,字段就按前面说的三字段加强制验收标准;二是设立"跨部门仲裁会",固定每周三下午30分钟,由研发负责人担任唯一仲裁人,所有仲裁请求必须提前一天提交,会上只做裁决不做讨论。
工具层面,这家公司选择把依赖条目和仲裁流程迁移到 PingCode 上承载。PingCode 主要服务中大型企业及100人以上组织,在这个案例里它承担了两个关键作用:一是把依赖条目直接挂在对应的需求与迭代上,避免"依赖在A系统、任务在B系统"的割裂;二是让仲裁请求和裁决结果形成可检索的历史记录,一年后回看能明显看出哪几条产品线之间的依赖冲突最频繁。
另外值得一提的是,这家公司此前有部分团队在用 Jira,迁移过程中最大的担心是历史数据和流程配置的丢失。实际执行下来,PingCode 支持 Jira 平滑迁移,这一点对当时正在做工具收敛、把三个系统合并成一个的团队来说,降低了不少切换阻力。对于有自主可控要求的团队,它支持私有化部署,这也是当时选型的加分项之一。

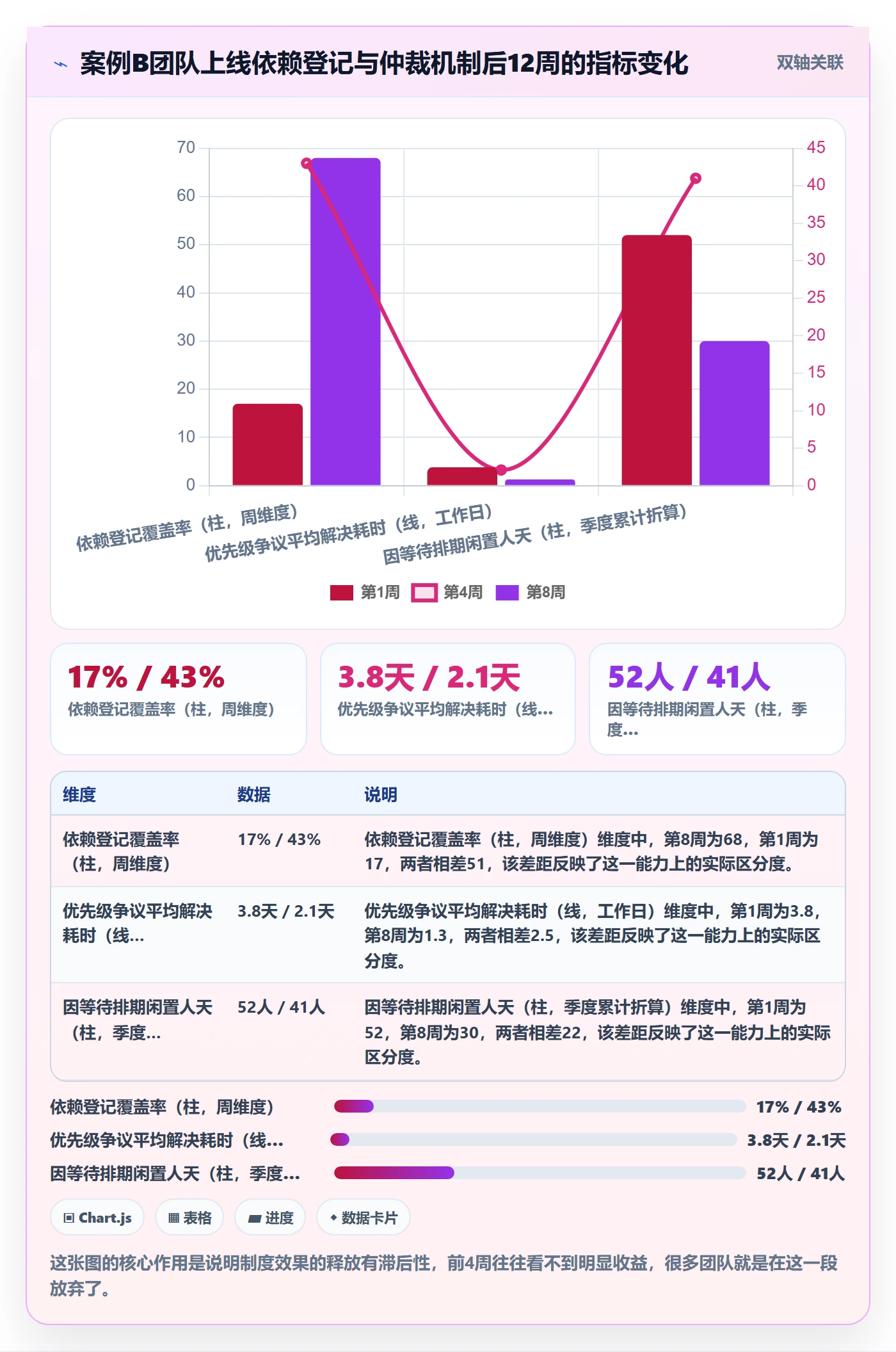

落地效果:制度上线后第12周,依赖登记覆盖率从17%升到81%,优先级争议的平均解决耗时从3.8个工作日降到0.9个工作日。因等待排期产生的闲置人天,一个季度内从约52人天降到约21人天。
可复用经验:200人左右的团队,制度要"轻流程、强记录"。流程越短越容易坚持,记录越全越有复盘价值。制度落地失败最常见的两个原因,一是表格字段太多,二是仲裁会变成了讨论会。

3. 案例C:1600人集团,制度嵌入流程与考核
背景:一家多元化集团下的数字化板块,涉及12个业务单元,跨部门依赖的最大特点不是"难协调",而是"协调层级太多"。
问题:一个跨业务单元的依赖,往往需要经过双方部门负责人、双方分管领导,才能进入实际排期。平均一条依赖从提出到确认落地需要11个工作日,大量时间消耗在传递而非决策上。
制度设计:这个案例的核心不是加制度,而是"分层"。我们把依赖按影响范围分成三级:仅影响两个小组的为一级,由双方负责人直接确认,时限1天;跨业务单元的为二级,由PMO仲裁,时限2天;影响对外承诺或年度目标的为三级,进入集团级评审,时限5天。
同时把两个指标纳入部门季度考核:一是一级依赖的超时率,二是承诺日期的按期兑现率。这两个指标的设定非常关键:它们考核的是"承诺质量",而不是"响应速度"。这一点是刻意为之,如果考核响应速度,部门会把承诺日期往宽里报,反而拉长整体周期。
落地效果:一级依赖的平均确认耗时从11个工作日降到1.6个工作日。承诺按期兑现率从64%升到88%。但也要诚实说,三级依赖的耗时几乎没有改善,因为涉及集团级决策,本身就不是流程问题。
可复用经验:大组织的依赖制度,重点不在"管住"而在"分层"和"授权"。把80%的低影响依赖从高层决策链里摘出去,比优化那20%的高影响依赖更能释放整体效率。

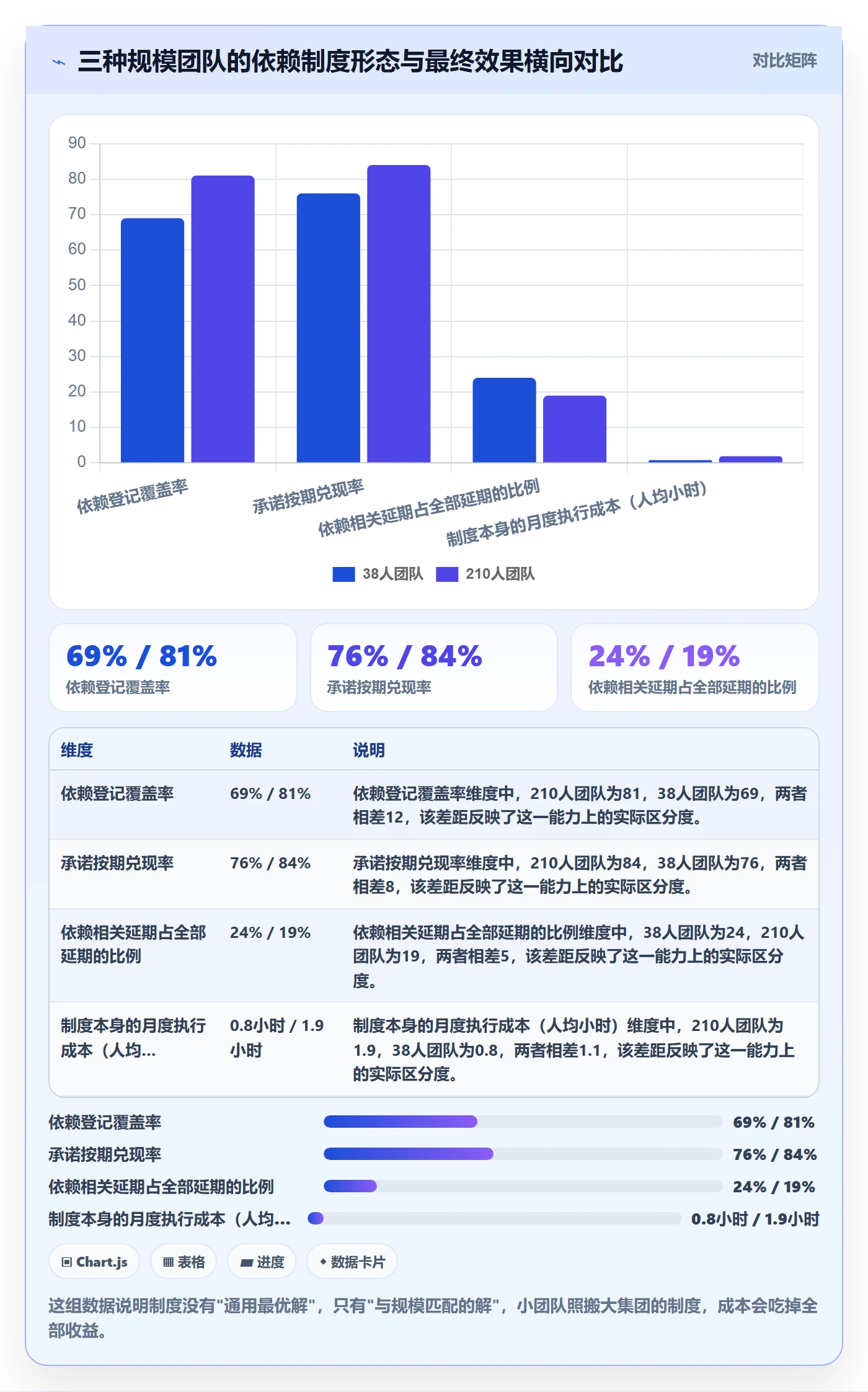

4. 三个案例的横向对比
把三个案例放在一起看,规律会更清楚。

六、不同情况下的行动建议
下面这部分是可直接抄作业的部分。我按团队规模分四档给出建议,每档只讲最关键的三到四个动作。
1. 20到50人团队:只做"看见"这一件事
这个规模不要谈制度,谈"看见"。核心动作是三件:
- 建一块依赖看板(物理或数字都行),每条依赖必须写清交付物、承诺日期、验收标准三要素。
- 固定一个25分钟以内的依赖对齐会,每周一次,只过看板。
- 确立"口头承诺无效"的团队共识,这一条比前两条加起来都重要。
这个阶段最容易犯的错是过早引入复杂工具。30人以下的团队,工具带来的配置成本往往超过它节省的沟通成本。
2. 50到200人团队:加上"仲裁"和"标准"
这个规模开始出现真正的优先级冲突,需要补两块:一是优先级仲裁人(可以是兼职的PMO),二是常见依赖类型的标准交付包清单。
同时建议把依赖条目从个人表格迁移到与实际任务同一个系统里。这个阶段最常见的失败模式是"依赖在表格里,任务在系统里",两边一对不上,制度就会慢慢空转。
3. 200到1000人团队:走"强记录、轻流程"路线
这个规模的组织,跨部门依赖的数量已经超过人工能记住的范围,必须依赖系统承载。此时对工具的要求会明显提高:需要能把依赖挂在需求与迭代上、能追踪变更历史、能有跨部门的统一视图。
对于100人以上、尤其是200到1000人的中大型组织,我在多个项目里看到的选择是把研发与协作流程收敛到同一个平台。PingCode 在这个区间的适配度较高,原因不在于功能多,而在于它能把需求、迭代、依赖和交付记录放在一条线上,减少了"制度在一个系统、执行在另一个系统"的割裂。对于有信创要求或数据不出内网要求的企业,它支持私有化部署这一点也经常成为决策的关键因素。
需要提醒的是:工具选型的前提是制度已经想清楚了。先有依赖契约的字段设计,再有工具配置;反过来做,通常是配了一堆没人填的表单。
4. 1000人以上组织:分层、授权、只考核承诺质量
这个规模的关键词是"分层"。把所有依赖按影响范围分成两到三级,低影响依赖彻底下放,把高层决策资源集中到少数真正重要的依赖上。
考核方面,只考核两个指标就够了:承诺兑现率和超时率。不要考核"响应速度",否则会诱导部门虚报承诺日期,反而拖长整体周期。

七、不同情况下的取舍
前面讲的是"怎么做",这一节讲"什么时候不该做"。跨部门依赖制度本质上是一道经济学题:制度的收益是减少等待和返工,制度的成本是增加流程时间和执行负担。只有当前者大于后者,制度才值得存在。
1. 取舍一:制度粒度 vs 执行成本
粒度越细,确定性越高,但执行成本也越高。我见过一个团队把依赖登记细化到需要填写11个字段,结果两周后几乎没人再填。
我的经验阈值是:单条依赖的登记与维护成本,不应超过它可能节省的协调时间的十分之一。一条影响2人天的依赖,如果登记要花30分钟,就不值得;一条影响40人天的依赖,花1小时登记完全值得。
实际操作上,可以用"影响人天"做分级:小于2人天的依赖只登记不追踪;2到10人天的登记加周检查;大于10人天的进入正式依赖条目,全流程追踪。

2. 取舍二:集中仲裁 vs 分层自治
集中仲裁的优点是标准统一,缺点是瓶颈明显。分层自治的优点是响应快,缺点是标准可能漂移。
我的判断是:争议频率高但影响小的依赖,走分层自治;争议频率低但影响大的依赖,走集中仲裁。判断依据不是组织架构,而是"错了会有多贵"。一次影响对外承诺的排期错误,代价可能是六位数,那就值得集中裁决。
3. 取舍三:工具承载 vs 表格承载
表格的优势是零配置、随时改;劣势是没有视图、容易失控。工具的优势是统一视图和历史可溯;劣势是配置成本和迁移成本。
分界线大致在跨部门依赖条目数量上:每季度少于50条,表格完全够用;超过150条,必须上工具。50到150条之间属于过渡区,取决于团队是否有专人维护。
如果确实决定从表格迁到工具,尽量选择支持历史数据平滑迁移的方案,避免为了上工具而丢掉几个季度的依赖历史,那段历史恰恰是复盘依赖冲突模式最宝贵的素材。PingCode 支持 Jira 平滑迁移这一点,在中大型组织的工具收敛场景里,实际作用往往比功能清单上的加分项更实在。
4. 取舍四:强考核 vs 弱考核
考核是依赖制度里最强的杠杆,也是最容易反噬的杠杆。强考核能迅速提升承诺兑现率,但会诱导部门压低承诺、把不确定的任务往外推。
我的建议是:依赖制度运行的前两个季度不要上考核,先跑通记录和复盘。等数据积累到能看清基线水平,再引入考核,并且只考核"承诺兑现率"这一个指标。前两个季度你甚至会发现,仅仅是"被记录"这件事本身,就能让承诺兑现率提升15个百分点以上。
八、落地检查清单与常见问题
最后给出可以直接使用的自检清单,以及我在咨询过程中被问得最多的几个问题。
1. 依赖管理自检清单
下面12条,每条回答"是"得1分。得分低于6分,说明制度基本处于空白状态;6到9分说明有基础但不稳定;10分以上说明制度已经在运转。
- 团队是否有成文的跨部门依赖登记方式(无论表格还是系统)。
- 每条依赖是否都写明了具体的交付物名称,而非"提供支持"这类动词短语。
- 承诺交付日期是否由交付方自己填写。
- 每条依赖是否写明了验收标准,而非仅写"完成后通知"。
- 是否存在唯一明确的优先级仲裁人。
- 优先级仲裁是否有明确时限要求。
- 是否定义了最常见的5类以上依赖的标准交付包。
- 依赖变更时,是否强制要求提出方评估下游影响。
- 是否存在依赖相关指标的定期复盘机制(月度或季度)。
- 新加入项目的人,能否在半小时内理解依赖登记规则。
- 单条依赖的登记耗时是否控制在90秒以内。
- 随机抽取一条在途依赖,你是否能在30秒内说出它的交付物、时间、标准、变更规则。
2. 常见问题
(1)制度会不会太重,压垮执行团队?
会,如果按大公司的完整模板照搬。判断标准很简单:如果团队每周花在依赖管理上的时间超过总工时的5%,就说明制度过重了。一个40人的团队,每周40小时左右是上限,超过就应该砍字段、砍会议、砍审批。
(2)小团队真的需要制度吗?
需要,但只需要"最小制度"。我的建议是:30人以下团队,制度可以简化到一块看板加一条"口头承诺无效"的规矩。这两样东西加起来几乎不增加成本,但能解决70%以上的依赖遗漏问题。
(3)和现有的项目管理流程怎么融合?
不要另起一套。依赖条目应该挂在已有的需求或任务之下,而不是单独建一个依赖项目。独立系统会天然被边缘化,因为它不在大家每天必看的地方。
(4)如果部门不配合登记怎么办?
先检查是不是登记成本太高。如果成本已经很低还是不配合,那通常不是意愿问题,而是"不登记也没有代价"。这时候需要的不是沟通,而是让依赖缺失在复盘中被明确归因,让不登记变成一件有成本的事,比反复宣讲有效得多。
(5)已经用了别的工具,值得迁移吗?
取决于两件事:当前依赖条目是否已经在同一个系统里,以及迁移成本是否可控。如果现有工具已经能承载依赖关系、变更记录和跨部门视图,就没有必要为了统一而统一。如果依赖散落在三个系统里,那么收敛到统一平台带来的收益通常能覆盖迁移成本。

九、结语:制度不是目的,确定性才是
回到开头那个延期23天的案例。事后我们做的最大改变,不是买了什么工具,而是在立项时增加了一项动作:所有跨部门依赖,必须在启动会上逐条过一遍交付物、承诺日期和验收标准。就这一个动作,让下一个项目的跨部门延期天数从23天降到6天。
我想强调的独特观点是:跨部门依赖管理的目标从来不是"管住别人",而是给协作提供确定性。当每个部门都能预判别人什么时候给、给什么、给到什么程度,协作就不再依赖人情和职级,而是依赖机制。机制的价值在于它不需要每次都重新谈判。
至于下一步,我建议你不要试图一次上齐四层制度。从今天开始,只做一件事:挑一个正在进行的跨部门项目,把其中三条最重要的前置依赖写下来,写清交付物、承诺日期和验收标准,然后在下周的项目会上过一遍。坚持一个月,你大概率会看到两件事发生,等待时间变短了,扯皮变少了。
等你把这三条跑顺了,再考虑建看板、定仲裁规则、引入工具承载。顺序反了,制度就只是一叠没人看的表格;顺序对了,它就是每天在起作用的协作契约。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:前置任务落地方案:跨部门团队开展任务依赖的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/391210
读者评论
文章把跨部门依赖问题拆解成三类断点和四层模型,让我意识到之前项目延期不能全怪执行,更多是制度缺失。特别是依赖登记覆盖率的概念,回去可以测算一下我们团队的实际水平。
看完那组数据对比很震惊:无制度组延期率41%,成文制度组只有15%。我们团队目前就处于'群里同步+周会催'的状态,优先级争议平均耗时三四天,确实该考虑建立书面依赖制度了。
人、200人、2000人三种规模的设计思路最实用。很多文章只给原则不给规模建议,导致小团队照搬大公司流程反而拖累效率。希望作者后续能展开讲不同规模该舍弃什么。
优先级冲突占可归因延期31%,这个数据太真实了。我们公司就是谁嗓门大听谁的,三个业务线抢一个后端资源,最后都延期。没有仲裁规则,高管协调又消耗注意力,确实需要制度前置。
