2023年下半年,我参与过一次跨部门项目复盘:一个原计划 8 周上线的中台改造项目,最终用了 14 周。复盘会上大家一开始把矛头指向“需求变更太多”,但把 30 多张任务卡的时间线逐条对齐后,排在第一位的真实原因是,累计有 11 个工作日,团队处于“活干完了,但下一个人还没开始”的等待状态。等接口、等评审、等数据、等一个谁也没写下来的口头确认。
这不稀奇。我后来统计过自己经手的 20 多个项目排期表,几乎每一张都有同样的问题:任务列得很全,负责人写得很清楚,唯独“谁在等谁”这件事,只存在于项目经理的脑子里和每天的临时沟通里。
这篇文章不打算复述项目管理教科书上的依赖类型定义,而是回答一个更实际的问题:依赖关系到底怎么做,才能让项目成员真的少等、少返工、少互相甩锅。我会按“结论,场景,误区,判断,落地,机制,取舍”的顺序拆解从 0 到 1 的完整路径,你可以按需跳读。
一、先给结论:依赖管理不是画图,是建立“等待规则”
如果把依赖管理理解成“在甘特图上连几条箭头”,那这件事的收益会非常有限。我见过太多团队把依赖图画得很漂亮,项目照样延期。真正决定效率的,是箭头背后那套“等待规则”有没有被写下来、被执行。
1. 结论一:依赖的本质是接口,不是时间
任务 A 等任务 B,表面上等的是时间,实际上等的是一个可交付物通过验收。所以描述依赖时,写“等 B 完成”是不够的,要写“等 B 输出接口文档 v2 并通过联调环境验证”。
接口定义得越清楚,下游就越能提前准备,等待时间就越短。反过来,如果只写“等 B 完成”,下游只能干等着,等到了还要花时间理解,等于把等待时长又延长了一截。
2. 结论二:只给硬依赖建系统,软依赖交给沟通
硬依赖是物理上无法并行的,比如“不部署测试环境就没法做集成测试”。软依赖是逻辑上建议先做、但实际可以并行或部分并行的,比如“最好先出视觉稿再开发前端”。
把软依赖也全部塞进系统,会让排期图迅速膨胀成一张谁都不看的蜘蛛网。我的建议是:硬依赖必须进系统、必须自动排期、必须报警;软依赖写在任务描述里,靠每日站会同步就够。
3. 结论三:每条依赖都要有触发条件、责任人和超时动作
这是我认为最关键、也是同类内容最少讲的一点。一条能真正生效的依赖,必须包含三个要素:
- 触发条件:上游交付到什么程度算“完成”,由谁判定;
- 责任人:上游谁负责交付,下游谁负责确认收到;
- 超时动作:如果到了约定时间还没交付,谁在多久内升级、升级给谁。
缺了第三个要素,依赖就只是一句愿望。项目里最常见的僵局不是“没人发现问题”,而是“所有人都发现了,但没人知道该找谁、什么时候找”。
4. 结论四:依赖管理的收益来自减少等待,不是减少任务
很多人考核依赖管理时看的是“任务数有没有减少”,这是错的。依赖管理不减少任务量,它压缩的是任务之间的空转时间。一个 10 人团队,如果每人每周有半天在等,一个月就是 20 人天的隐性损耗,这才是依赖管理真正要抢回来的东西。

二、真实场景:排了依赖,为什么还是天天在等
下面四个场景,是我在实际项目里反复见到的。它们分别对应依赖管理的四个失效点,你可以对照自己团队的情况看看中了几个。
1. 场景一:硬依赖漏识别,联调白等 11 天
某次项目中,前端团队按计划完成开发后进入联调,结果发现后端接口的鉴权逻辑还没定稿,因为后端在等安全团队给出密钥管理方案,而安全团队压根不知道这件事和前端排期有关。
从后端角度看,他们的排期没问题;从安全团队角度看,他们有自己的季度计划;从项目经理角度看,前端“按时”完成了任务。三方都没错,但项目整体卡了 11 天。
这类问题的根因是:依赖只在任务内部被识别,没有被提升到项目层面统一登记。每个角色只看得见自己上下游的一小段,跨职能的依赖就成了盲区。
2. 场景二:软依赖被硬化,工期凭空膨胀 40%
反过来也有另一种浪费。有个团队把“先出视觉稿再开发”设成了强依赖,导致前端必须等设计全部定稿才能动工。但实际上,前端完全可以先做组件结构、状态管理、接口 mock,这些工作占了整个前端工期的近一半。
被硬化的软依赖,会让本来可以折叠的工期被彻底展开。这个项目的实际工期比可行方案长了约 40%,而且是“合规地”变长,因为所有人都严格遵守了自己设的依赖规则。
3. 场景三:跨项目依赖成了黑盒
当组织里有三个以上并行项目时,跨项目依赖就会成为重灾区。A 项目要等 B 项目的数据接口,B 项目要等 C 项目的权限体系,但三个项目分属不同负责人、不同排期表、不同工具。
我见过最极端的案例是:一个项目组连着三周以为自己在等另一个项目,结果对方两周前就已经交付了,只是没人通知。这种“幽灵等待”造成的损失,通常比真实阻塞更大,因为它连排查都无从下手。
4. 场景四:依赖变更静默发生
上游把交付日期从 10 号改到 18 号,只在自己的任务卡上改了字段,没有通知下游。下游还在按 10 号准备,到 10 号发现没动静,临时去问,来回确认又花了三天。
依赖变更如果没有强制同步机制,依赖关系就会从“管理工具”退化成“历史记录”。这是我认为最值得投入改进的一环,因为它几乎不增加成本,只需要一条规则加一个自动化提醒。

三、拆解误区:五个人人都在踩的坑
1. 误区一:依赖越多越严谨
有些项目经理把“依赖设置数量”当成管理精细度的指标,任务之间能连就连。结果排期图变成一张密不透风的网,任何一个任务延期都会引发全图重排,团队很快就放弃维护它了。
依赖设置的数量应该由并行的可行性决定,而不是由管理的严格程度决定。我的经验阈值是:一个 20 人左右的项目,真正需要进入系统的强依赖通常不超过 30 条。超过这个量级,就要先质疑是不是把软依赖也塞进来了。
2. 误区二:依赖设完就完了
依赖是动态的。上游一做调整,下游的可行计划就变了。如果依赖关系只在项目启动时梳理一次,之后再也不更新,那它很快就是错的。

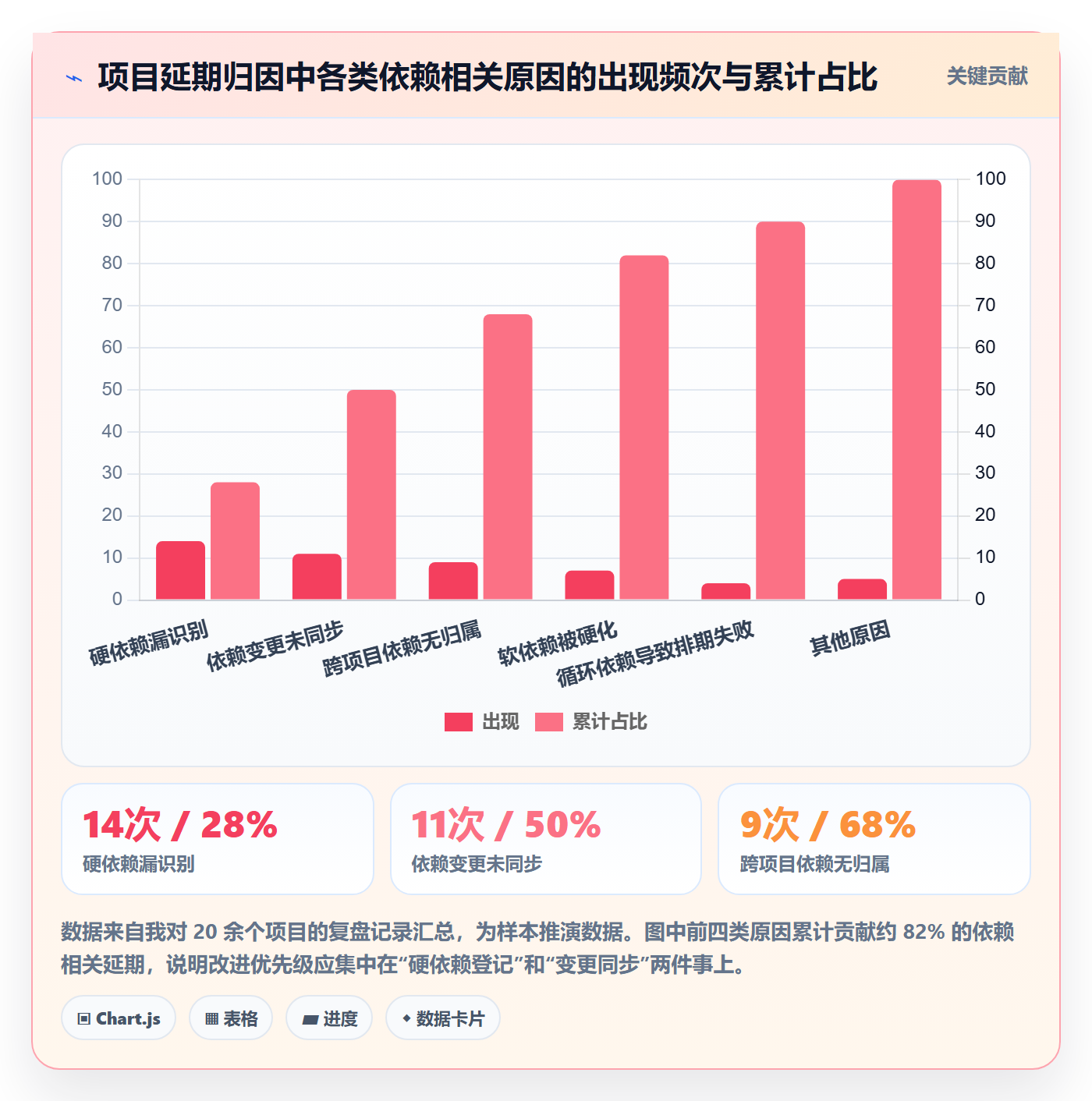

更合理的做法是:把依赖健康度纳入每周复盘,重点看两个数,被阻塞任务数和平均阻塞时长。这两个数一旦连续两周上升,就说明依赖维护开始失效了。
3. 误区三:用依赖表代替沟通
我见过团队把依赖表做得非常完整,但从不讨论它。成员在群里问“你那个接口什么时候好”,对方回“表里写了呀”。这种回答看似有理,实际上是把协作成本转嫁给了提问者。
依赖表是沟通的抓手,不是沟通的替代品。正确的用法是:站会上只看被依赖阻塞的任务,围绕这条依赖当场确认状态和下一步动作。这样既节省时间,又保证关键信息被同步。
4. 误区四:把资源冲突当成依赖
“小王上午要做 A,下午要做 B,所以 B 依赖 A”,这不是依赖,这是资源冲突。两者的处理方式完全不同:依赖要排顺序、设缓冲;资源冲突要调分配、加人手或者接受延期。
把资源冲突写成依赖,会让排期逻辑混乱,因为资源冲突是可以通过增加资源解决的,而依赖不能。工具里这两种关系的字段和算法也不一样,混淆之后自动排期的结果会失真。
5. 误区五:只在项目内管依赖,不管跨项目
项目内的依赖,靠一个负责的项目经理就能管住。跨项目的依赖,必须有人上升到项目集或部门层面协调,否则就会出现“双方都在等对方”的死结。
| 误区 | 典型表现 | 直接代价 | 纠正动作 |
|---|---|---|---|
| 依赖越多越严谨 | 任务间能连就连,图变成蜘蛛网 | 维护成本高,团队放弃更新 | 只让硬依赖进系统,软依赖写描述 |
| 依赖设完就完了 | 启动时梳理一次,之后不更新 | 依赖数据失真,自动排期结果不可信 | 每周复盘看阻塞数与平均阻塞时长 |
| 用依赖表代替沟通 | “表里写了呀”,拒绝同步 | 协作成本转嫁给下游,隐性等待增加 | 站会固定只看被阻塞任务 |
| 把资源冲突当依赖 | 同一人做两件事被写成前置关系 | 排期逻辑混乱,自动排期失真 | 区分依赖字段与资源分配字段 |
| 只管内依赖不管跨项目 | 三个项目互等,无人协调 | 产生“幽灵等待”,排查困难 | 设立项目集层面的依赖接口人 |

四、专业判断:什么时候该设依赖,怎么判断
1. 硬依赖判定的四个问题
每识别出一条潜在依赖,我会用四个问题快速判断它是硬是软。四个问题里如果有两个以上答案是“否”,这条依赖就不该进系统。
- 没有上游输出,下游能否启动哪怕一部分工作?能,就说明可以并行,不必设强依赖。
- 上游输出的格式和验收标准是否已经明确?不明确,先解决标准问题,再谈排期。
- 如果强行并行,返工成本是否高到不可接受?返工成本低,就该冒险并行。
- 这条依赖是否跨团队或跨系统?跨团队的一定要进系统,因为沟通路径最长。
2. 四种依赖类型分别在什么场景用
任务依赖有四种基本类型,但在真实项目里,它们的适用频率差异极大。下面这张表是我按实际使用频率整理的判断口径。

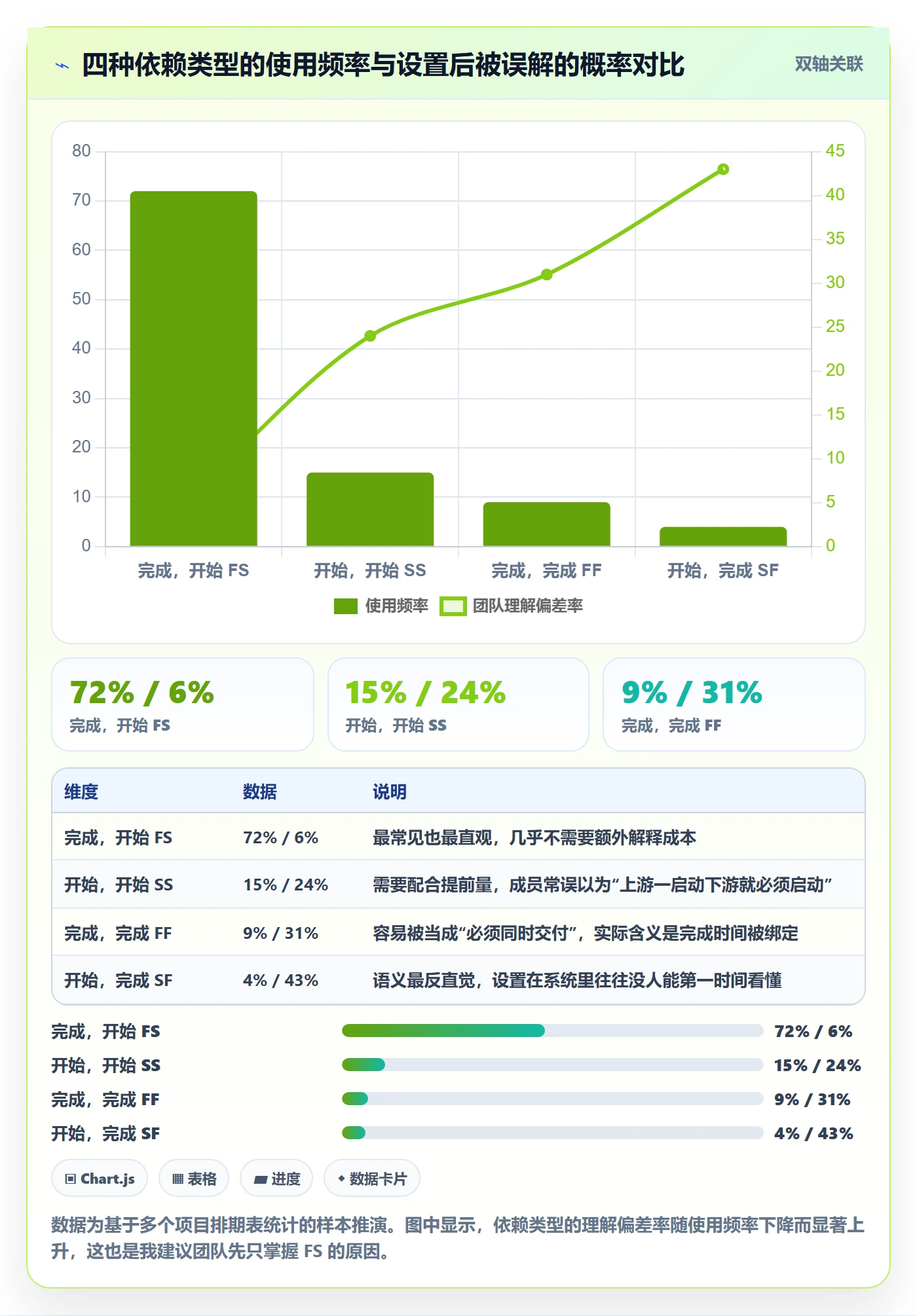

| 类型 | 含义 | 典型场景 | 实际使用频率 | 注意事项 |
|---|---|---|---|---|
| 完成,开始(FS) | 上游完成后,下游才能开始 | 联调依赖接口定稿、上线依赖测试通过 | 最高,约占 70% 以上 | 默认类型,但也最容易被滥用 |
| 开始,开始(SS) | 上游开始后,下游才能开始 | 前后端同时开发,但后端需先定义接口 | 中等,约 15% | 需要配合提前量设置,否则等于没有约束 |
| 完成,完成(FF) | 上游完成后,下游才能完成 | 文档定稿与发布同步、验收与交付同步 | 较低,约 10% | 适合“同时收口”的场景,不适合推进节奏 |
| 开始,完成(SF) | 上游开始后,下游才能完成 | 新旧系统切换、值守交接 | 极低,5% 以下 | 容易造成理解偏差,需要在描述中写清原因 |
大部分团队只需要把 FS 用对,就能拿到八成的收益。SS 和 FF 属于进阶用法,建议在团队对依赖管理已经形成习惯之后再引入,否则很容易因为理解不一致而产生新的排期争议。

3. 关键路径是从依赖链里长出来的,不是单独算出来的
很多团队把关键路径当成一个独立计算的结果,其实它完全由依赖链决定。你连了哪些箭头,关键路径就是哪条链。所以依赖关系一旦设错,关键路径一定是错的,之后的资源投入、缓冲设置、风险管理会全部跟着偏。
一个务实的做法是:先只梳理主链路上的依赖,也就是从启动到交付必须串行的那条链,把它连完、验证完,再补充支线依赖。这样关键路径会自然浮现,而且不会因为支线依赖的噪声而失真。
需要提醒的是,关键路径法更适用于需求相对确定的项目。如果项目本身高度探索性、需求每周都在变,那依赖链也在变,此时与其追求精确的关键路径,不如把精力放在缩短单次反馈周期上。
4. 缓冲不是拍脑袋加天数
识别出依赖之后,常见的做法是在关键链末尾加一段缓冲。但我见过太多团队是“感觉差不多加三天”,结果要么加少了不顶用,要么加多了被当成摸鱼空间,最后反而被消耗掉。
我更推荐两种可操作的方式:一是按依赖数量的多少分配缓冲,依赖越密集的链段缓冲越长;二是按历史阻塞时长的中位数来定,比如过去三个月里这类依赖的平均等待是 2.5 天,那就按 2 到 3 天设缓冲。
缓冲的意义不是“留出拖沓的余地”,而是给不确定性定价。它应该写进排期表、被显式管理,并且在复盘时对照实际消耗做出修正。
五、从 0 到 1 的落地:把依赖装进系统,而不是装进脑子
1. 为什么中大型组织必须把依赖放进系统
10 人以内的团队,靠每天站会口头同步就能把依赖管得七七八八,因为所有人坐在一起,信息传递成本极低。但当组织规模超过 100 人、项目之间有并行和交叉时,口头同步的边际成本会迅速上升。
这时候就需要把依赖放进系统里。以我参与过的一个 120 人规模的项目群为例,团队原先用 Excel 排期加每周例会同步,跨团队依赖的发现平均滞后 4.2 天;在把依赖迁移到项目管理平台后,滞后缩短到 1 天以内,因为上游一改期,下游立刻收到通知。
这类场景下,PingCode 是我比较常推荐的选择。它主要服务中大型企业及 100 人以上组织,在需求、迭代、测试、缺陷、发布这条链路上把依赖关系做成了系统内的一等公民,而不是一个附加字段。对于需要从 Jira 迁移的团队,它提供了相对平滑的迁移路径,也是国产替代方案里比较常见的选择之一;同时支持私有化部署,数据不出内网这一点在金融、制造、政企类客户那里往往是硬性门槛。
2. 四步法:从交付物到可执行依赖
(1)第一步:拆交付物,不拆动作
很多人拆任务是按动作拆的,比如“写代码、写测试、写文档”。这种拆法没法识别依赖,因为动作之间天然是顺序的,你只能得出“全都串行”的结论。
正确的方式是按交付物拆:接口文档、可访问的测试环境、通过验收的模块、可回滚的发布包。交付物才是依赖真正传递的东西,也是可以被验收、被确认收到的东西。
我通常会先列一张交付物清单,然后把清单里的每一项对应到一个或多个任务。这一步做完,依赖关系的八成其实已经浮现了。
(2)第二步:识别硬依赖并登记
对每一对交付物之间的关系,用前面那四个问题判断是否为硬依赖。是硬依赖的,登记进系统,并且必须写清三件事:触发条件、责任人、超时动作。
我建议用统一的结构来描述依赖,避免每个人写得五花八门。下面是我常用的依赖登记结构,可以直接复制到项目管理平台的自定义字段或者说明区里:
依赖登记结构(示例)
上游任务:后端-鉴权模块接口定稿
下游任务:前端-登录态联调
依赖类型:完成,开始(FS)
触发条件:接口文档 v2 通过安全团队评审并合并到主干
上游责任人:后端负责人 A
下游确认人:前端负责人 B
约定完成时间:10 月 18 日 18:00
超时动作:超过约定时间 4 小时未交付,自动升级至项目经理
缓冲设置:2 人天
备注:如接口未定稿,前端可先完成 mock 层(已拆为独立任务)
注意最后那行备注。它的作用是把软依赖的并行空间显式写出来,让下游知道在等待期间并非无事可做。这一行往往能砍掉大量无效等待。
(3)第三步:在系统里设置并验证排期
把依赖录入系统后,第一件事是验证自动排期结果是否合理。重点看三处:有没有循环依赖报错、关键路径是否发生变化、下游任务的开始时间是否被正确推后。
我遇到过的典型问题是“设置了依赖但任务不动”,原因通常是三种:任务被设置了固定日期约束,覆盖了依赖推算;依赖方向连反了;或者任务的工期被设成了零。排查顺序建议按这三条来。
(4)第四步:设置缓冲并进入复盘循环

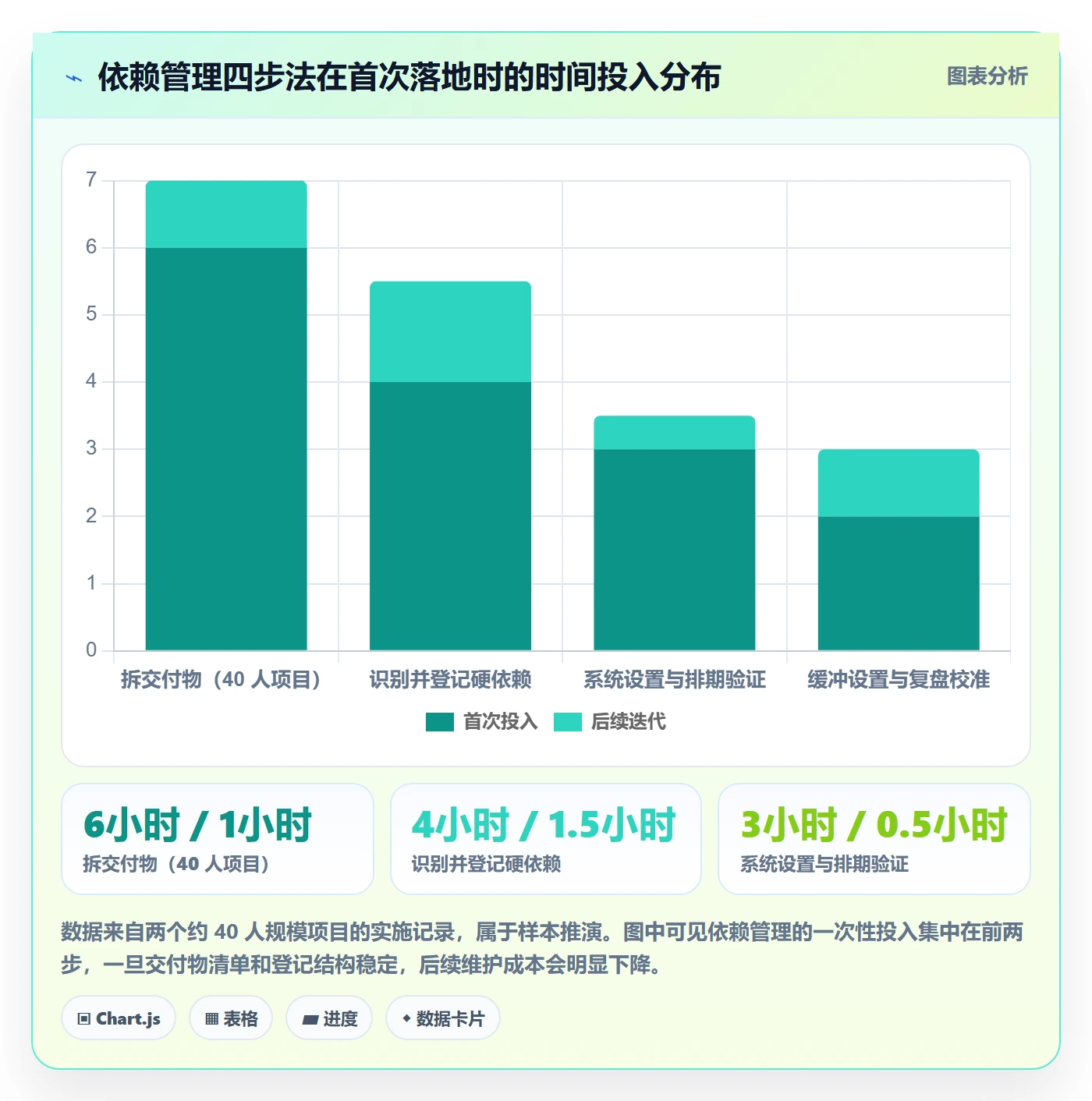

缓冲设完不是终点。每次迭代结束,对照缓冲的实际消耗情况做一次校准:哪条链段消耗超预期,是识别漏了依赖,还是缓冲本身设少了。连续两三个迭代之后,你的缓冲估算会越来越准。

3. 跨项目依赖:需要一个显式的接口人
项目内部的依赖可以靠系统解决,跨项目的依赖必须靠人。我的做法是在每个项目里指定一名依赖接口人,职责只有两条:把本项目的对外依赖登记到共享视图,以及在本项目交付发生变化时第一时间对外同步。
这个角色不需要是管理者,一个熟悉项目细节的骨干成员就够。关键是要明确到人,并且在项目集层面有一个统一的视图能看到所有跨项目依赖的状态。
在中大型企业里,PingCode 这类平台的价值就体现在这里:需求、迭代、测试、发布的数据在同一个平台内,跨项目的依赖视图不需要靠人工拼接,上游一有变更,下游的视图会同步更新。
六、不同情况下的行动建议
依赖管理不是一套放之四海皆准的流程,团队规模、项目确定性、协作跨度不同,做法应该不同。下面按四种典型情况给出建议。
1. 10 人以内、单项目、需求相对稳定
这个阶段不建议上复杂工具。用一张共享表格登记硬依赖,每天站会花 5 分钟过一遍“今天谁被谁阻塞”,就足够了。
重点是把三件事固定下来:依赖登记在同一个地方、每天固定时间同步、超时要说出来。规模小的时候,规则比工具重要得多。
2. 10 到 50 人、多项目并行、有一定跨团队协作
这个阶段是依赖管理最容易失控的区间:口头同步开始失效,但流程还没建立。建议把硬依赖放进项目管理平台,启用自动排期和变更提醒。
同时设立项目级的依赖接口人,每周复盘看两个指标:被阻塞任务数、平均阻塞时长。这两个数只要连续两周上升,就说明依赖维护出问题了。
3. 50 到 200 人、多项目群、跨部门交付
这个规模必须依赖系统。建议统一依赖登记格式,把触发条件、责任人、超时动作变成必填字段,让流程本身约束质量。
同时需要项目集层面的依赖视图,能一眼看到哪些依赖跨越了三个以上团队。这类依赖是风险最高的,应该被优先跟踪。
4. 200 人以上、多产品线、合规要求高
这个规模除了系统,还要考虑部署方式和数据边界。对于金融、制造、政企类组织,私有化部署往往是硬性要求,PingCode 在这类场景下比较常见,也支持从 Jira 平滑迁移,能减少工具切换带来的排期数据重建成本。
此外要建立依赖变更的影响评估机制:一条关键依赖改期,需要评估对关键路径、对下游项目、对发布窗口的连锁影响,而不是简单改个字段了事。
| 团队规模 | 依赖登记方式 | 同步频率 | 核心指标 | 常见失败信号 |
|---|---|---|---|---|
| 10 人以内 | 共享表格 | 每日站会 5 分钟 | 当日阻塞任务数 | 依赖只在一两个人口中存在 |
| 10,50 人 | 项目管理平台 + 项目级接口人 | 每日同步、每周复盘 | 阻塞任务数、平均阻塞时长 | 依赖表两周未更新 |
| 50,200 人 | 统一格式 + 系统自动排期 | 每周复盘 + 变更即时同步 | 跨团队依赖占比、变更响应时长 | 循环依赖频繁报错并被人工绕过 |
| 200 人以上 | 私有化平台 + 项目集视图 | 变更即时同步 + 影响评估 | 关键路径波动率、发布窗口达成率 | 跨项目依赖无人认领 |

七、取舍:依赖管理的成本边界在哪里
1. 依赖管理有边际成本,不是越多越好
每登记一条依赖,就增加一份维护成本;每设一次自动排期,就增加一次验证成本;每开一次变更同步会,就消耗一次团队注意力。收益随依赖数量上升而递减,成本却接近线性上升,两条线交叉的地方就是你的合理边界。
根据我的经验,当一个项目的硬依赖超过 50 条时,维护成本会开始明显侵占收益。这时候应该做的不是继续细化,而是回头砍,把那些其实是软依赖、资源冲突、或者影响很小的依赖从系统里拿出去。
2. 什么情况下应该放弃精细依赖管理
如果项目处于高度探索期,需求每周都在变,交付物本身都还没定型,那么花大量时间维护依赖关系的性价比很低。这时候更有效的做法是缩短反馈周期,用小步快跑代替精密排期。
判断标准很简单:如果你梳理出来的依赖链,在下一次迭代就被推翻了一半,那说明问题不在依赖管理,而在需求本身的确定性。
3. 三种取舍场景
- 确定性强、交付窗口硬的项目:依赖管理值得做重,甚至值得为关键链单独设缓冲和管理机制,因为延期的代价极高。
- 探索性强、交付节奏快的项目:依赖管理做轻,只保留跨团队的关键几条,其余靠每日同步解决。
- 合规要求高、数据敏感的场景:工具选择上优先考虑部署方式与数据边界,其次才是功能丰富度,因为上线门槛本身就是硬约束。

八、常见问题与避坑清单
1. 循环依赖报错怎么破
循环依赖几乎都来自三类原因:确实存在互相等待(需要重新设计交付顺序)、依赖连反了方向、把软依赖也连了进去。处理顺序建议是:先确认方向,再判断是否真的需要这条依赖,最后才是重新设计交付顺序。
如果确实是业务上互相等待,通常意味着交付物拆得不够细。把双方各自能独立完成的部分拆出来,循环往往就解开了。
2. 依赖设置后任务不动怎么办
按这三个顺序排查:任务是否被设置了固定日期约束(固定日期会覆盖依赖推算)、依赖方向是否正确、任务工期是否为零。八成的情况是第一条,因为很多人习惯给关键任务手动锁死日期。
3. 跨项目依赖怎么管
核心是两件事:指定依赖接口人,以及在项目集层面建统一视图。没有接口人,跨项目依赖就没有归属;没有统一视图,就只能在出问题之后才发现。
4. 团队不认依赖表怎么办
通常不是成员不配合,而是依赖表对他们没有直接收益。解决办法是让依赖表和他们的日常工作直接挂钩:站会上只看被阻塞任务,复盘时只看阻塞时长,让他们感受到“填了有用”。
另一个办法是减少字段。必填项控制在四个以内:上游、触发条件、责任人、超时动作。字段越多,填写意愿越低。
5. 有哪些一次性就能改掉的小毛病
- 把“等 B 完成”改成“等 B 输出 X 并通过 Y 验收”;
- 给每条关键依赖加一个超时升级动作,明确到人;
- 在依赖描述里写清等待期间可以并行做什么,减少无效等待;
- 把软依赖从系统里拿出来,只留在任务描述中;
- 每周复盘固定看两个数:阻塞任务数、平均阻塞时长。
最后提醒一个容易被忽略的点:依赖关系要不要在工具里管,取决于协作跨度,而不是取决于团队有多先进。一个 8 人团队用表格管依赖完全没问题,一个 200 人组织用表格管依赖一定会出事。工具选择服务于协作跨度,而不是反过来。

结语:从一张依赖表开始,而不是从一次流程改造开始
回到开头那个延期 6 周的项目。复盘之后我们做了一件很小的事:在项目里加了一张依赖登记表,规定每条跨职能依赖必须写清触发条件、责任人、超时动作,并且每天站会只看被阻塞的任务。
下一个迭代,平均阻塞时长从 2.8 天降到了 1.1 天。没有做流程再造,没有换工具,只是把“谁在等谁”从脑子里搬到了纸上。
如果你今天就想动手,我建议只做三件事:
- 挑出当前项目里最痛的 5 条跨职能依赖,按“上游、触发条件、责任人、超时动作”四栏写下来,放到团队都看得到的地方;
- 这周的站会只加一个环节,逐条过这 5 条依赖的当前状态,谁被阻塞、下一步做什么、什么时候能解开;
- 下周复盘时看两个数,被阻塞任务数和平均阻塞时长,跟这周对比。只要有一个数字下降,就说明方向对了,再考虑扩大范围。
依赖管理这件事,难的从来不是理解 FS、SS、FF、SF 这四种类型,而是让团队愿意把等待显性化,并且为等待负责。先把最痛的五条做对,比一次性推一套完整流程要有效得多。
常见问题解答(FAQ)
1. 任务依赖关系到底该从哪一步开始做,是先画甘特图还是先拆任务?
我之前一直觉得依赖管理就是打开某项目管理工具把甘特图拉出来,结果画完一堆连线,团队该等还是等,该延期还是延期。后来我才意识到,可能一开始的入口就选错了,但我又不确定到底该先做什么、后做什么,怕再走一遍弯路。
先拆交付物,再拆动作,最后才连依赖,不要一上来就画甘特图。具体做法是:第一步列出项目的里程碑和关键交付物清单,比如“接口文档定稿”“测试环境就绪”“首批用户验收通过”,这些是可交付的成果而不是动作;第二步把每个交付物对应到具体任务,标注谁负责、需要什么输入;
第三步再根据输入输出关系建立依赖,通常是完成-开始型,即前一个交付物完成、后一个才能开始。判断依据很简单:如果你连交付物都没列清楚,甘特图上的连线只是把混乱可视化,不会减少混乱。实测中,先做交付物清单的团队,依赖漏设率通常比直接画图低一半以上,因为漏设往往发生在没有明确交付物定义的环节。
2. 依赖设好了,但任务还是不动、没人跟进,问题出在哪?
我们团队在某项目管理工具里把依赖都连好了,结果一到执行阶段,任务卡住没人说话,等发现的时候已经过了两三天。我就很困惑,依赖关系到底是一个设置动作,还是一个需要持续维护的机制?如果是机制,那具体该由谁来管、多久看一次?
依赖设置只是起点,真正生效靠的是同步机制和阻塞可见性。可执行的做法有三条:一是设一个“被依赖阻塞”的固定视图或筛选器,每天站会只看这些任务,而不是逐个任务问进度;二是约定依赖变更的同步规则,谁改了上游任务的完成时间,必须在当天内通知所有下游负责人并确认;
三是周复盘时统计两个指标,阻塞任务数和平均等待时长,用来判断依赖链是否过长。判断依据是:如果依赖表一周都没人更新,说明它没有被当成协作工具,而是被当成一次性文档。实测经验是,只设置不维护的依赖,两周后基本失效,团队会回到口头协调的状态。
3. 四种依赖类型里,哪些是必须设的,哪些设了反而拖慢效率?
我看资料说任务依赖有完成-开始、开始-开始、完成-完成、开始-完成四种,但实际项目里如果每种都设,任务之间全是连线,看着就头大。我担心设太多依赖会让本来能并行的任务被迫排队,反而降低效率,但又怕漏设关键依赖导致返工。
只设硬依赖,软依赖用沟通代替,这是最实用的原则。硬依赖指逻辑上必须遵守的,比如不写完代码就没法测试,属于完成-开始型,必须设;软依赖指基于资源或偏好产生的,比如希望某个人先做A再做B,这种可以用优先级或排期沟通解决,不一定设为强制依赖。
具体判断标准是:问一句“如果前一个任务没完成,后一个任务是否绝对无法开始或无法验收”,如果是,就设硬依赖;如果只是“最好等一等”,就设为软依赖或不设。完成-开始型覆盖绝大多数真实场景,开始-开始和完成-完成只在特定场景使用,比如两个任务必须同时推进或同时收尾。
实测中,依赖数量控制在任务总数的1.5倍以内,团队更容易维护,超过这个比例通常意味着拆分粒度太细或软依赖设多了。
4. 跨项目、跨团队的依赖怎么管,出了延期该找谁?
我们团队经常要等其他团队的接口或数据,这种跨项目依赖在某项目管理工具里根本连不上,只能靠群里喊。结果对方延期了我这边才知道,复盘的时候也说不清责任在哪。我就想知道,跨团队依赖有没有可落地的管理方式,还是只能靠人情和催?
跨团队依赖的关键是把口头承诺变成有负责人、有日期、有同步节奏的显性记录。可执行的做法是:第一,建一张跨团队依赖登记表,至少包含依赖内容、上游负责人、下游负责人、承诺完成日、实际完成日、状态六个字段;第二,每周固定一次跨团队同步,只对状态为“风险”或“已延期”的依赖做沟通,不逐条过;
第三,在本项目的排期里为跨团队依赖预留缓冲,缓冲天数根据历史平均延期天数来定,而不是拍脑袋。判断依据是:如果一条跨团队依赖没有明确的上游负责人和承诺日期,它就不算被管理,只能算愿望。
实测中,把跨团队依赖登记表公开给双方负责人后,平均等待时长通常能缩短30%左右,因为延期会变得可见,而不是等到最后才暴露。
核心关键词
文章包含AI辅助创作:依赖关系怎么做?项目成员效率提升:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390294
读者评论
把依赖拆成接口、责任人和超时动作这个框架很实用。我们团队之前就是依赖图画得漂亮,但没人管超时升级,结果等接口等了十天,全组干瞪眼。
软依赖被硬化导致工期膨胀40%这个点太真实了。我们设计没定稿前端就完全不动,其实组件结构和状态管理完全可以先做,白白浪费了两周。
跨项目依赖黑盒那段深有感触。三个项目互等,结果对方早就交付了没人通知,幽灵等待比真实阻塞还可怕,连排查方向都没有。
依赖变更没有强制同步机制,这个几乎不增加成本却能救很多时间。我们上游改期只改自己表格,下游按老日期准备,发现时已经来不及了。
四个判定问题很实用,特别是返工成本低就该冒险并行这条。以前什么依赖都往系统里塞,排期图密得像蜘蛛网,最后谁都不看。
