任务依赖如何做好关键路径?项目成员效率提升与操作步骤

去年第四季度,我参与复盘了一个延期 19 天的 B 端产品上线项目。团队 11 人,甘特图画得很漂亮,每周例会雷打不动,每个人的任务列表都是满的。但翻出进度记录后我们发现一个尴尬事实:项目里真正处于关键路径上的任务只有 6 个,占任务总数 33%,可它们当中有 4 个在最后三周处于"等待上游"状态,平均等待 3.2 天。与此形成对比的是,另外 12 个有充足浮动时间的任务,被反复拿出来讨论、评审、返工。

这就是绝大多数团队在"任务依赖"和"关键路径"上踩的同一个坑:不是不会画图,而是把图画完之后,没有人依据浮动时间来决定注意力和资源的分配。关键路径在计划里存在,在协作中消失。

下面我把这几年在十几个项目里反复验证过的一套方法完整写出来:任务依赖怎么标、关键路径怎么算、成员效率怎么围绕关键路径提升、工具里该配哪些字段。中间会给出一个 10 个节点的真实结构案例和完整计算过程,你可以直接对照自己的项目复算一遍。

一、先给结论:关键路径不是最长任务,而是零浮动的依赖链

很多项目经理在被问到"你的关键路径是什么"时,会指着甘特图上那根最长的横条说"就是这个模块"。这是最典型的误判。一个 10 天的后端开发任务,如果它前面有 5 天的技术方案评审、后面有 6 天的系统测试,它的确占了很长一段日历时间;但真正决定项目最短工期的,是从起点到终点所有路径中耗时最长的那一条链路,而不是单个任务。

1. 关键路径的三个判断标准

我判断一条链路是不是关键路径,只看三个可验证的标准,不靠感觉。

第一,链路上所有任务的总浮动时间为零或最小。总浮动时间(Total Float)等于最晚开始时间减去最早开始时间。它衡量的是"这个任务最多能晚多久而不影响项目总工期"。浮动为零,说明晚一天,项目就晚一天。

第二,延迟等量传导。关键路径上的任务延迟 2 天,项目总工期就延长 2 天(在资源充足、路径不变的前提下)。如果延迟 2 天只导致项目延期 1 天,说明这条链路上还有 1 天的浮动,这条链本身不是关键路径。

第三,链路上的资源通常互斥且不可替代。关键路径往往由少数几个"绕不开的人"承担,架构师、核心开发、唯一懂某个老系统的运维。他们请假、被抽调、被拉去支持别的项目,关键路径立刻断裂。

2. 为什么这个判断决定了成员效率的分配方式

把关键路径认对了,成员效率提升才有一个可执行的抓手:团队的注意力预算、会议时间、加班额度、资源调配优先级,应该按浮动时间倒序分配,而不是按任务数量或人员职级分配。

我见过太多团队把 70% 的会议时间花在了浮动时间大于 5 天的任务上,因为这些任务讨论起来"有内容",而浮动为零的任务往往卡在等待里,没进展、没话说,就被跳过了。结果就是:任务数量占比 33% 的关键路径任务,只拿到了不到四成的注意力。

任务依赖如何做好关键路径?项目成员效率提升与操作步骤

二、三个真实的延期现场:都在忙、都在等、都在改

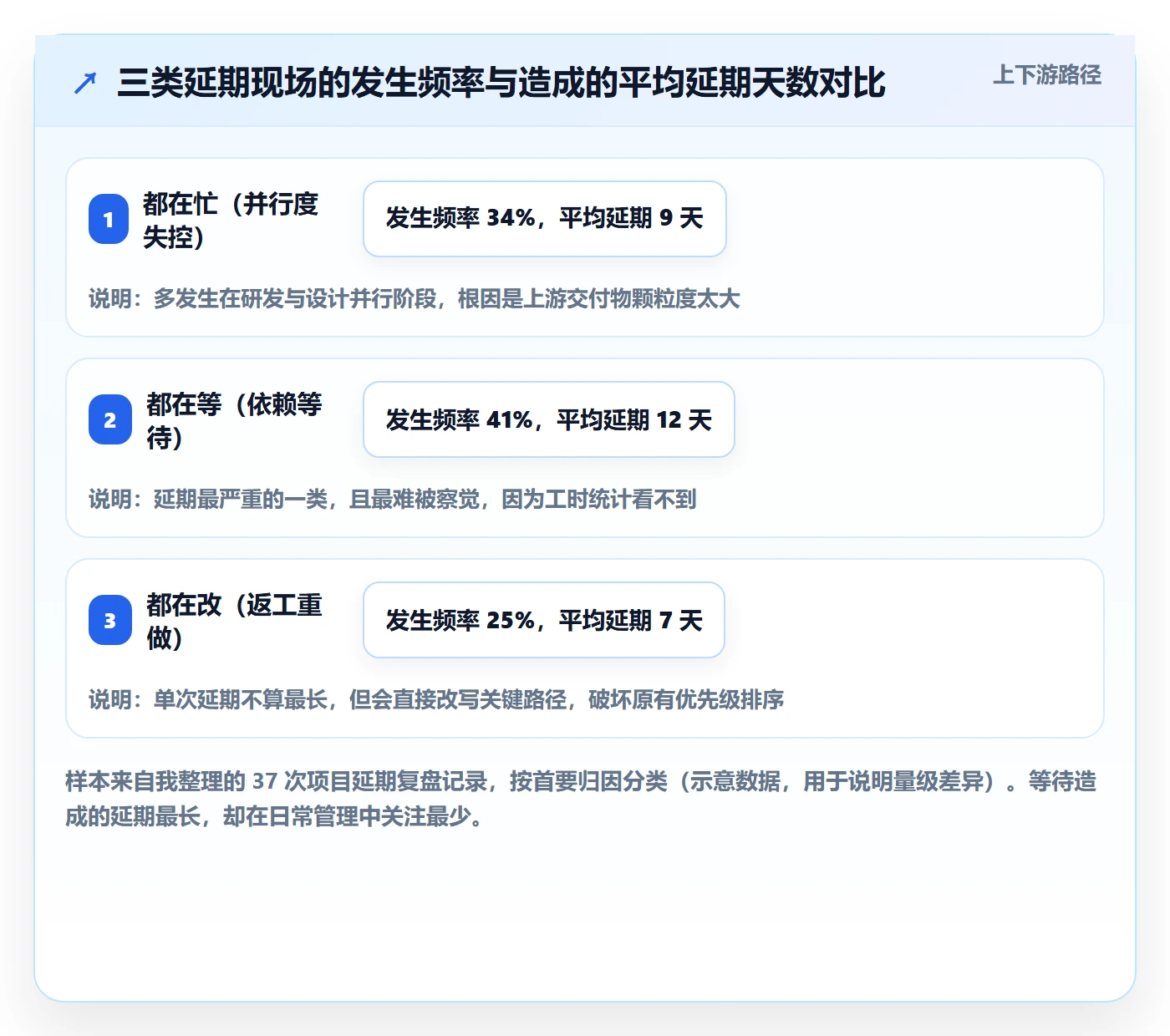

关键路径失真的症状,从来不是"没人干活"。恰恰相反,延期项目里的成员通常都很忙。问题在于忙碌的方向和关键路径的方向不一致。我把常见的现场归成三类,这三类在我的复盘记录里占了绝大多数。

1. "都在忙":并行度掩盖了依赖断裂

典型场景:一个 12 人的团队同时推进 26 个任务,看板上每列都是满的,燃尽图看起来很健康。但当你把依赖关系画出来,会发现有 9 个任务其实在等待同一份接口文档,而这份文档的负责人正忙着写另一个模块的代码。

并行度是最容易被误读的指标。并行任务数高不等于吞吐量高,它只说明有大量工作"已启动但未完成"。在依赖密集的项目里,并行度超过某个阈值后,等待时间会指数上升,因为每个人手上的任务都被别人的未完成工作卡住了。

2. "都在等":等待不计入工时,却计入了工期

这是最隐蔽的成本。开发等设计 2 天、测试等开发 1.5 天、上线等审批 1 天,这些等待在工时统计里是零,在日历上却是实打实的工期。一个 27 天的关键路径,如果有 5 天是纯粹的等待,那真正的有效工作时间只有 22 天。

我的经验是:依赖等待时长应该被当作独立指标记录并统计,而不是藏在任务状态里。如果一个任务的"等待上游"状态累计超过其工期的 30%,这个依赖的设计就有问题,要么需要调整顺序,要么需要拆小交付物。

3. "都在改":返工把非关键任务推成了关键路径

返工是唯一一种会主动改变关键路径的力量。原本浮动 5 天的任务,因为需求理解偏差返工两轮,浮动被吃光,一夜之间变成零浮动,关键路径直接改道。而团队往往是等到里程碑亮红灯,才发现关键路径已经换了。

任务依赖如何做好关键路径?项目成员效率提升与操作步骤

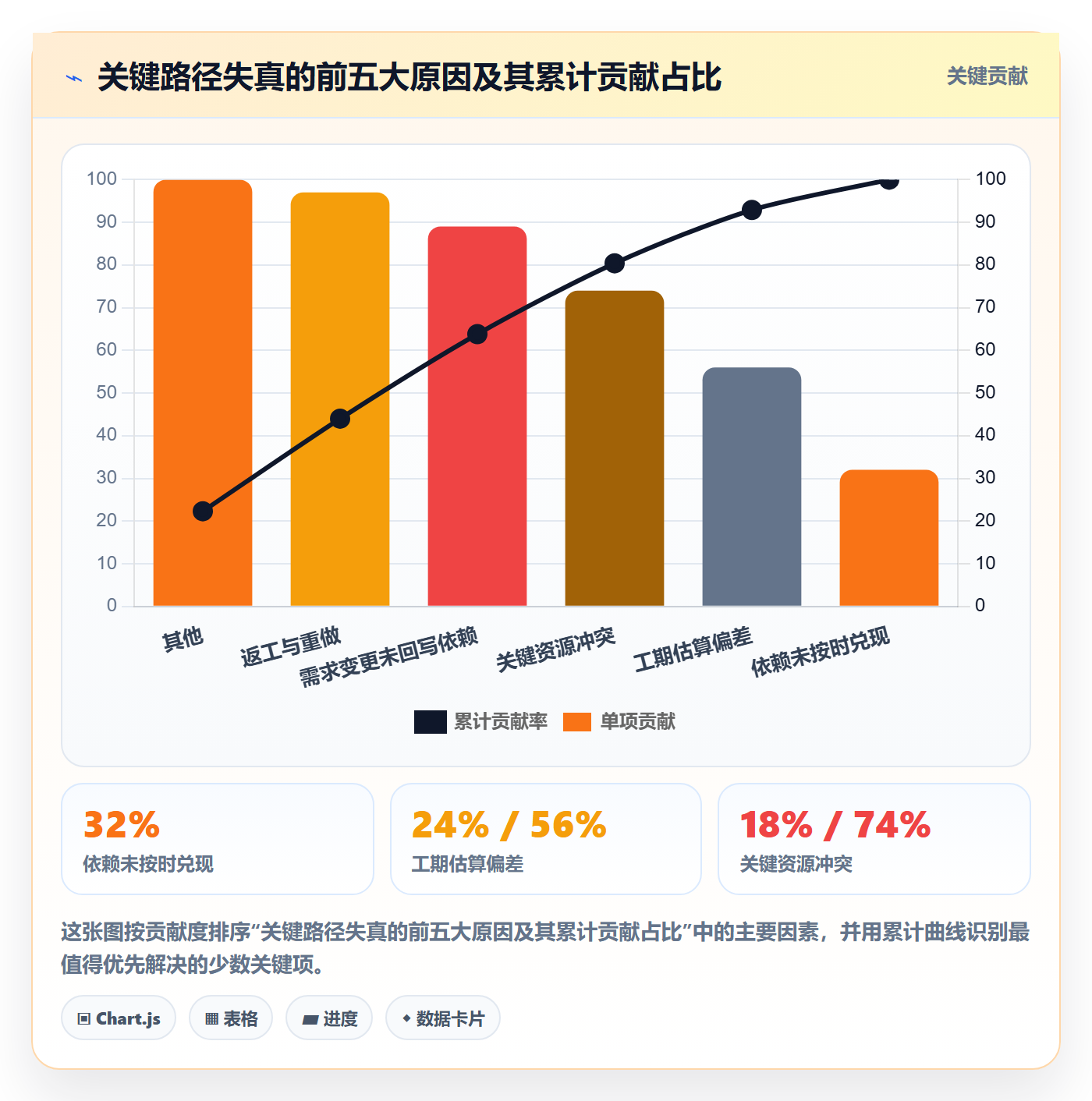

三、六个常见误区,每一个都会让关键路径失真

下面这六个误区,我几乎在每个新接手的项目里都能见到至少三个。它们不是知识盲区,而是操作习惯问题。

1. 把"最长任务"当关键路径

最长任务只是关键路径的一个可能节点。如果这个 10 天的任务前面有 5 天缓冲、后面有 8 天并行窗口,它可能根本不关键。判断关键路径要靠正推逆推算浮动,不能靠眼睛找一个最长的条。

2. 依赖靠口头约定,不写交付物

"前端要等后端接口",这句话没有信息量。等哪个接口?等接口文档还是等可调用的测试环境?接口字段冻结了吗?一个合格的依赖描述必须包含三要素:上游交付物名称、下游接收人、承诺交付时间。缺任何一项,这个依赖在协作中就会变成扯皮现场。

3. 进度表只更新完成百分比

百分比是最没用的进度信息。一个任务从 80% 到 100% 花了两周,这种情况我见过太多次。真正有用的是三个状态信号:依赖是否已兑现、是否处于阻塞、预计完成日期是否发生偏移。百分比可以继续填,但它不该是站会上的主信息。

4. 所有任务都标成"关键"

当所有人都关键,就等于没人关键。有些团队为了强调重要性,把 80% 的任务标红,结果资源冲突时没人知道该先保哪个。关键任务的比例应该控制在 20%-35% 之间,超出这个范围,说明要么任务拆得太粗,要么依赖设计有问题。

5. 画完就不再重算

关键路径是动态的。任何一次工期变更、依赖调整、资源抽调,都可能改变关键路径的走向。我坚持的做法是:每周固定重算一次,任何影响关键路径的变更必须当天回写依赖关系。计划一旦不更新,两周后所有人都会开始凭记忆干活。

6. 只做时间网络,忽视资源冲突

纯时间网络分析假设资源无限。现实中,关键路径上的后端开发和次关键路径上的前端开发,如果由同一个人部分承担,两条路径就会互相挤压。这时候需要引入资源平衡甚至关键链的思路。

任务依赖如何做好关键路径?项目成员效率提升与操作步骤

四、专业判断逻辑:四类依赖、正推逆推、浮动时间

这一节是全文的方法内核。理解了它,后面的操作步骤和工具配置才有依据。

1. 四类依赖与提前量、滞后量

任务依赖不是只有"做完才能开始"一种。不同工具对依赖类型的支持程度差异很大,但底层逻辑是通用的。

依赖类型 含义 典型场景 常见坑
完成,开始(FS) 前置任务完成后,后续任务才能开始 编码完成才能开始测试 被默认为唯一类型,忽略了其他可压缩空间
开始,开始(SS) 前置任务开始后,后续任务才能开始 文档开始撰写即可同步启动评审准备 误以为叫"开始"就可以零等待,实际需要滞后量
完成,完成(FF) 前置任务完成后,后续任务才能完成 代码提交完成时,配套文档必须同步完成 容易漏标,导致收尾阶段互相拖拽
开始,完成(SF) 前置任务开始后,后续任务才能完成 新系统上线开始时,老系统值守结束 使用频率低,团队常不理解,需额外解释
提前量(Lead) 允许后续任务提前若干天开始 接口文档完成 80% 即可先并行开发 过度使用会制造返工,需要配合冻结规则
滞后量(Lag) 强制等待若干天再开始 混凝土养护、安全测试观察期 被当成缓冲滥用,实际是在掩盖估算不准

我的经验判断是:中小团队只标 FS 依赖通常够用,但一旦出现"强制串行"导致工期被拉长,就应该检查是否漏标了 SS 或 FF 依赖。很多被认为"必须排队"的环节,其实可以并行,只是没人明确表达过。

2. 正推法:算最早开始与最早完成

正推法从网络起点出发,按拓扑顺序逐层计算。规则很简单:一个任务的最早开始时间等于它所有紧前任务最早完成时间的最大值(有滞后量就加上,有提前量就减去),最早完成时间等于最早开始时间加工期。

3. 逆推法:算最晚开始与最晚完成

逆推法从项目终点反推:一个任务的最晚完成时间等于它所有紧后任务最晚开始时间的最小值,最晚开始时间等于最晚完成时间减工期。两条路线算完后,总浮动时间 = 最晚开始时间 − 最早开始时间。

这套逻辑用代码表达出来只有几行,我通常直接贴在项目复盘文档里,方便非技术背景的同事对照理解。

// 正推:计算 ES / EF
for task in topological_order(tasks):

task.ES = max([dep.EF + dep.lag - dep.lead for dep in task.predecessors], default=0)

task.EF = task.ES + task.duration

// 逆推:计算 LS / LF

for task in reversed(topological_order(tasks)):

task.LF = min([succ.LS - succ.lag + succ.lead for succ in task.successors], default=project_end)

task.LS = task.LF - task.duration

// 总浮动时间与关键路径判定

task.TF = task.LS - task.ES

critical_path = [t for t in tasks if t.TF == 0]

4. 浮动时间分级:把任务分成四档

算出浮动时间之后,不要只区分"关键"和"非关键"。我习惯把任务分成四档,因为管理动作完全不同。

  • 第一档,浮动 = 0(关键路径):每次站会必看,任何阻塞立刻升级,负责人不可临时抽调。
  • 第二档,浮动 1-2 天(次关键路径):隔日跟踪,是风险最高的一档,因为一次返工就能把它们变成关键路径。
  • 第三档,浮动 3-5 天(中等浮动):每周跟踪两次,允许适度延期,但延期超过浮动的一半要预警。
  • 第四档,浮动大于 5 天(高浮动):每周跟踪一次即可,不要占用关键会议时间。

这个分档的意义在于,它把"时间"变成了"优先级信号",让团队不用靠争论来决定先做哪件事。

任务依赖如何做好关键路径?项目成员效率提升与操作步骤

五、一个 10 节点项目实例:关键路径怎么算、怎么变

抽象方法讲完,我把它套到一个真实结构的项目上。项目是 B 端产品 V3.2 上线,团队 11 人,总共拆出 18 个任务,主干依赖网络 10 个节点。为方便对照,我保留了任务名和工期,去掉了业务敏感信息。

1. 任务与依赖清单

先看计算结果。这张表是正推逆推的完整输出,你可以直接照着复算。

任务 工期 紧前任务 ES EF LS LF 总浮动
A 需求澄清 3 , 0 3 0 3 0
B 交互设计 4 A 3 7 4 8 1
C 技术方案 3 A 3 6 3 6 0
D 前端开发 8 B、C 7 15 8 16 1
E 后端开发 10 C 6 16 6 16 0
F 接口联调 4 D、E 16 20 16 20 0
G 测试用例设计 3 B 3 6 17 20 11
H 系统测试 6 F、G 20 26 20 26 0
I 安全与合规扫描 2 F 20 22 24 26 4
J 上线演练 1 H、I 26 27 26 27 0

2. 计算结果:关键路径是 A→C→E→F→H→J,总工期 27 天

浮动的计算结果是 0 的任务有六个:需求澄清、技术方案、后端开发、接口联调、系统测试、上线演练。这六个任务串成一条链,工期累加 3+3+10+4+6+1=27 天,与项目总工期一致,验证成立。

这里有个非常值得注意的事实:前端开发工期 8 天,比技术方案和接口联调都长,但它不在关键路径上。原因是前端开发的最早开始时间受交互设计约束(第 3 天开始做设计,第 7 天完成),而后端开发在第 6 天就完成了技术方案、可以更早启动。前端开发只比关键路径上的并行链路早 1 天完成,所以浮动只有 1 天。

3. 敏感性分析:交互设计延迟 2 天会发生什么

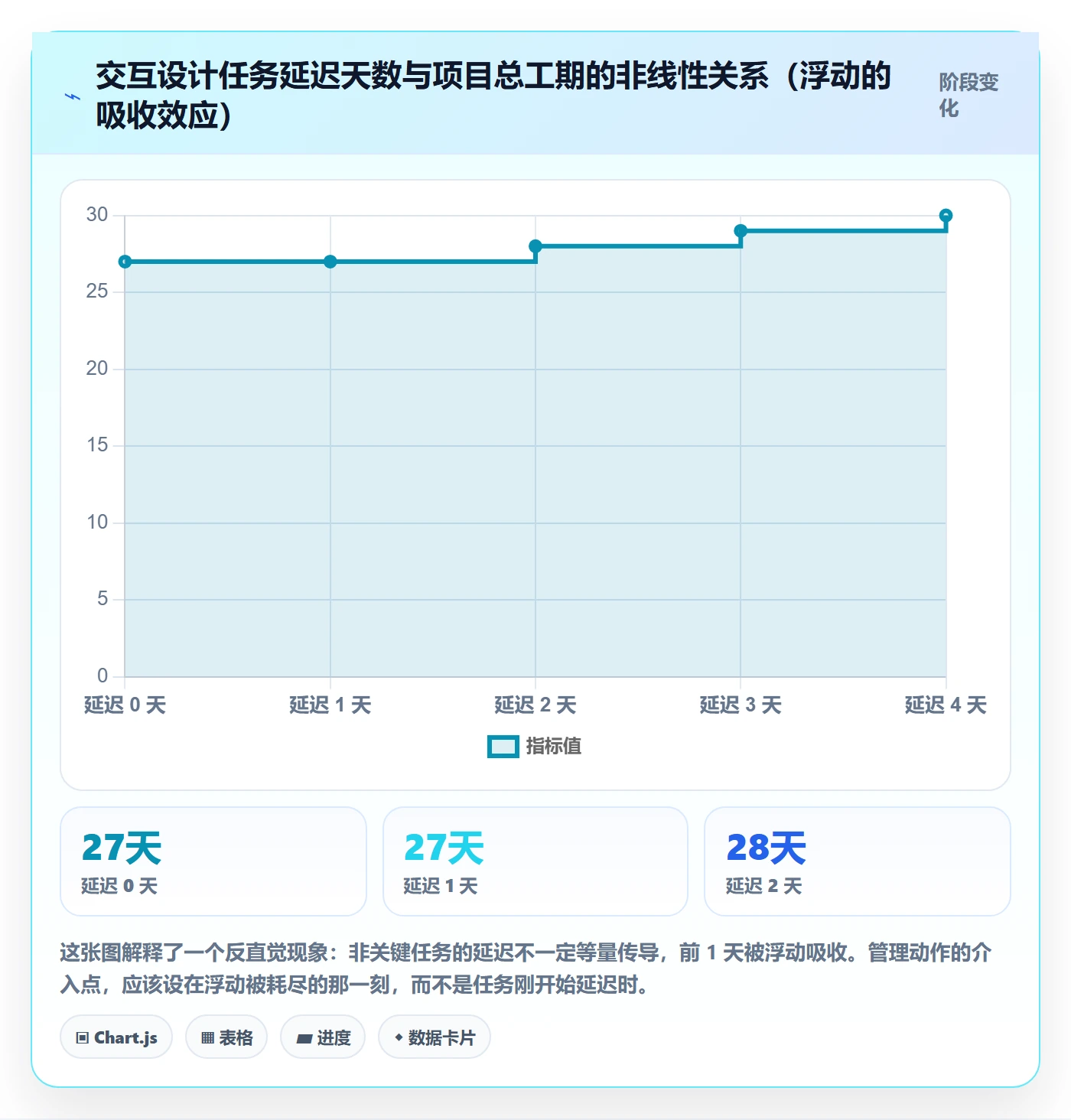

这是我认为最有价值的一步,不是算完就结束,而是做一次敏感性推演。假设交互设计从 4 天变成 6 天,其他条件不变:

  • 交互设计最早完成时间从第 7 天推到第 9 天;
  • 前端开发最早开始时间从第 7 天推到第 9 天,最早完成时间从第 15 天推到第 17 天;
  • 接口联调的最早开始时间由"前端 17 天、后端 16 天取大值"变成 17 天,比原来晚 1 天;
  • 系统测试、上线演练依次顺延,项目总工期从 27 天变成 28 天。

只延长了 1 天,而不是 2 天。原因就是交互设计有 1 天浮动,它吸收了 1 天的偏差。这个结论非常有决策价值:如果交互设计的负责人请假 1 天,你不需要紧急调度;如果预估要延迟 3 天以上,就必须立刻干预,因为从第 2 天延迟开始,关键路径已经改道,交互设计和前端开发都进入了零浮动状态。

任务依赖如何做好关键路径?项目成员效率提升与操作步骤

4. 次关键路径才是最危险的位置

上表里浮动为 1 天的两个任务,交互设计和前端开发,是我最关注的。它们离关键路径只有一步之遥,任何一次返工都能把它们推上关键路径。相比之下,浮动 11 天的测试用例设计,即使延期三天也完全不影响交付。

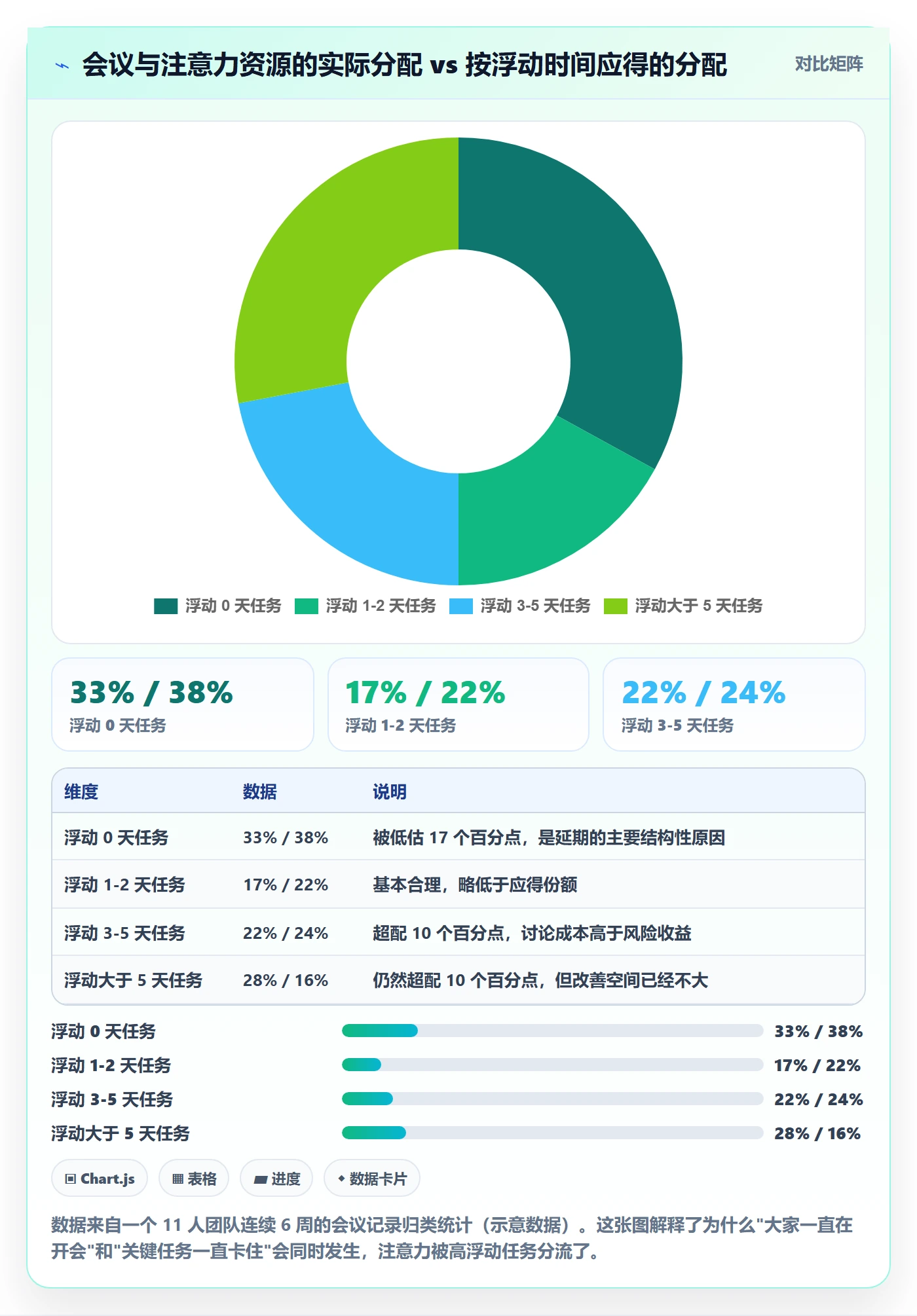

我通常把团队精力按这个顺序分配:关键路径 50%、次关键路径 30%、中等浮动 15%、高浮动 5%。这个比例不是理论推导,是我在多个项目里试错之后觉得最稳的分配方式。

六、成员效率提升:把注意力按浮动时间分配

关键路径的算法是确定的,但成员效率提升是组织行为问题。下面四条是我验证过最有效的机制,全部围绕一个原则:让协作节奏跟随浮动时间,而不是跟随职级或声音大小。

1. 单一负责人 + 依赖承诺书

每个任务只能有一个负责人。可以有协作者,但负责人唯一。更关键的是,每条依赖都必须有一个明确的"承诺交付时间",并且由上游负责人主动确认,而不是由下游催问。

我推动过一个规则,效果非常明显:依赖承诺时间一旦确定,变更必须由上游主动发起并说明原因,下游不需要催办。这条规则把"催办"从日常工作中拿掉了,也顺带解决了"到底谁该负责"的扯皮。

2. 阻塞分级 SLA:按浮动时间决定响应速度

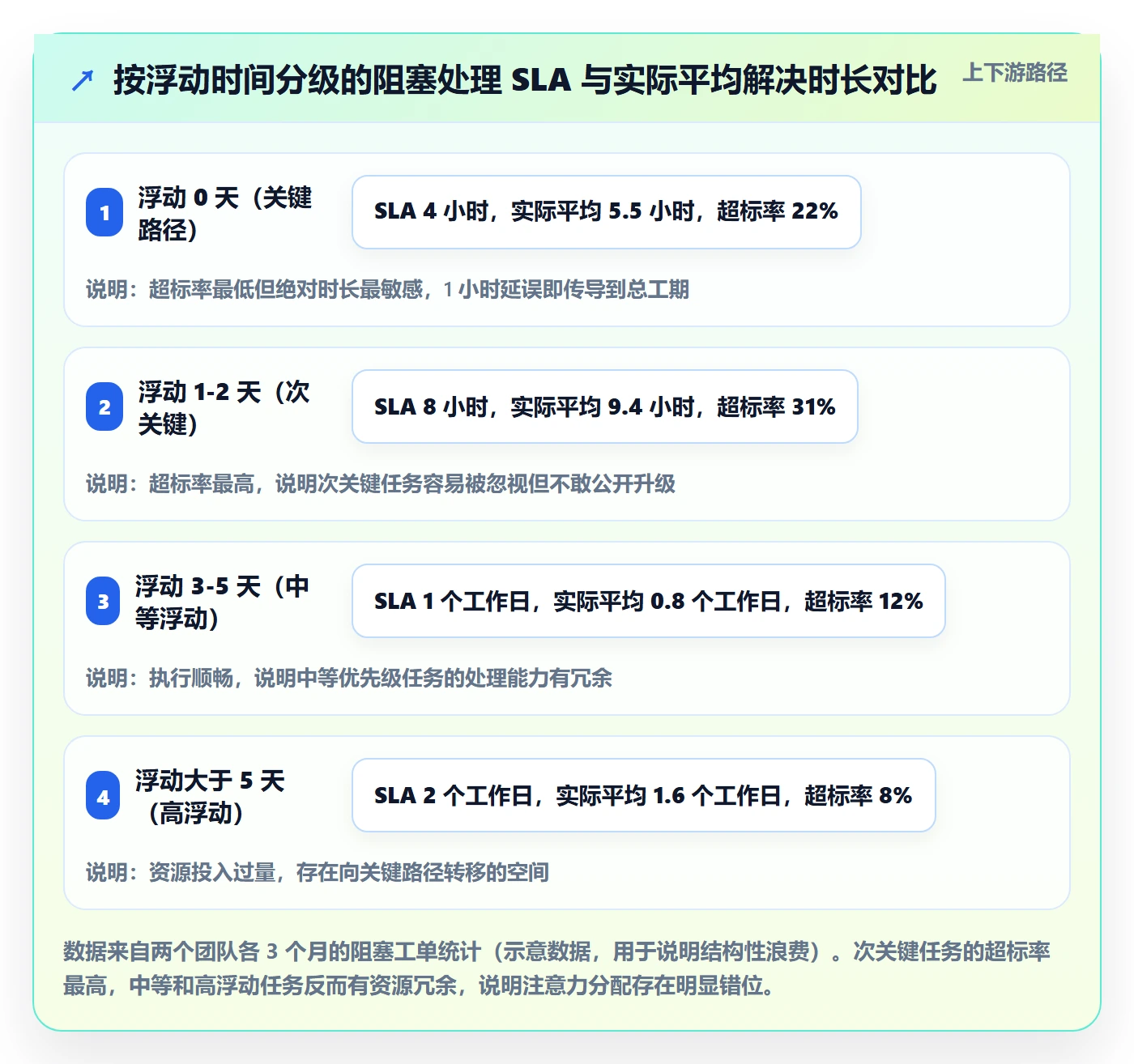

不是所有阻塞都值得立刻处理。我按浮动时间给阻塞定义了分级响应机制,团队执行后阻塞平均解决时长明显下降。

浮动时间分档 响应时限 升级路径 跟踪频率
0 天(关键路径) 2 小时内响应,4 小时内解决或升级 直接升级到项目负责人,不等周会 每日站会必讲
1-2 天(次关键) 当日响应,8 小时内给出方案 升级到模块负责人 隔日跟踪
3-5 天(中等浮动) 1 个工作日内响应 小组内协调 每周两次
大于 5 天(高浮动) 2 个工作日内响应 无需升级 每周一次

这套机制的核心不是提高紧迫感,而是把有限的解决能力集中到真正影响工期的位置。在没有分级之前,团队的典型行为是"谁喊得响先解决谁",结果往往是高浮动任务的阻塞被优先处理,关键路径的问题反而排在后面。

任务依赖如何做好关键路径?项目成员效率提升与操作步骤

3. 减少关键路径成员的上下文切换

关键路径上的成员,每人同时推进的任务不应超过 2 个。超过 2 个,切换成本会吃掉大量有效工时。我的做法是给关键路径成员设置"任务并发上限",超出的任务必须转交或延后,由项目负责人拍板。

另外一条经验:把同类任务批处理。代码评审、问题答疑、会议这些碎片化工作,尽量集中到固定时段,不要让它们零散插入深度工作时段。一个关键路径上的开发人员,如果每天被 5 次零散打断,有效产出至少损失 30%。

4. 站会只问三个问题

我主持的站会控制在 12 分钟以内,只问三个问题:关键路径任务今天是否有延误风险?承诺的依赖今天是否兑现?当前阻塞由谁在什么时间前解决?其他内容一律转入跟进列表,不在站会上讨论。

这三个问题的设计逻辑是:它们直接对应关键路径的三个失效来源,工期偏移、依赖违约、阻塞积压。至于"昨天做了什么"这类汇报,在任务系统里都能查到,没必要在会上重复。

任务依赖如何做好关键路径?项目成员效率提升与操作步骤

七、工具落地:字段、视图与自动化(以 PingCode 为例)

方法要落地,必须落到具体字段和视图上。我以 PingCode 为例说明配置思路。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景下比较常用的一类平台。下面讲的是通用配置逻辑,其他项目管理平台可以对照调整,具体功能以官方文档为准。

1. 必备字段清单

不管用什么工具,只要缺下面任何一个字段,关键路径就没法持续维护。

字段 作用 配置建议
前置依赖 建立网络结构的基础 必须可跨项目关联,不能只在本迭代内选
依赖类型 区分 FS / SS / FF / SF 默认 FS,出现串行过长时强制检查是否需要 SS
提前量 / 滞后量 表达部分并行或强制等待 滞后量超过 2 天需要说明业务原因
工期(人天) 正推逆推的输入 用区间估算,避免单一数字制造虚假精确
唯一负责人 明确问责对象 只允许一个人,协作者另设字段
承诺交付时间 依赖履约的可验证承诺 由上游负责人主动填写,不由下游代填
总浮动时间 / 关键标记 优先级排序依据 由系统计算,不允许手工勾选
阻塞状态与原因 统计等待成本 需要区分"技术阻塞""依赖阻塞""决策阻塞"
基线开始 / 完成时间 衡量计划偏差 基线冻结后不可修改,只能新增基线

其中我最看重的是"承诺交付时间"和"阻塞原因"这两个字段。前者把口头承诺变成可追溯记录,后者让等待成本第一次变得可统计。

2. 三种视图各管一件事

很多团队只用一个看板视图看所有事情,这是效率损失的重要来源。我的建议是明确分工:

  • 看板视图:看流动效率,识别哪个环节堆积。适合日常执行,不适合看依赖。
  • 甘特视图:看时间轴和里程碑,适合对外汇报和管理层沟通。
  • 依赖网络视图:看依赖关系和关键路径,是排优先级和做敏感性分析的唯一正确工具。

3. 自动化提醒要克制

自动化提醒很容易变成噪音。我的配置原则是只保留三类:依赖承诺到期前 1 天提醒、关键路径任务阻塞超时提醒、关键路径发生变更时通知项目负责人和相关成员。其他提醒一律关掉。

提醒的价值在于稀缺,一旦每天收到二十条通知,所有提醒都会被视为背景噪音。

4. 100 人以上组织:治理比工具功能更重要

在中大型组织里,工具的功能通常够用,真正的难点是跨部门依赖和合规要求。

跨部门依赖方面,我见过最有效的做法是设立"依赖接口人"角色:每个部门指定一个人负责对外承诺和内部协调,所有跨部门依赖都通过这个角色登记,避免出现"我以为是他们做"的情况。

合规方面,对于数据不能出内网、需要自主可控的企业,私有化部署是刚需而非加分项。PingCode 支持私有化部署,同时也支持从 Jira 平滑迁移,这在国产替代场景里能显著降低切换成本,但要提醒一句,迁移的难点从来不是数据搬运,而是字段映射和依赖关系重建,如果原系统里的依赖本来就标得不完整,迁过去也只是把问题带了过来。

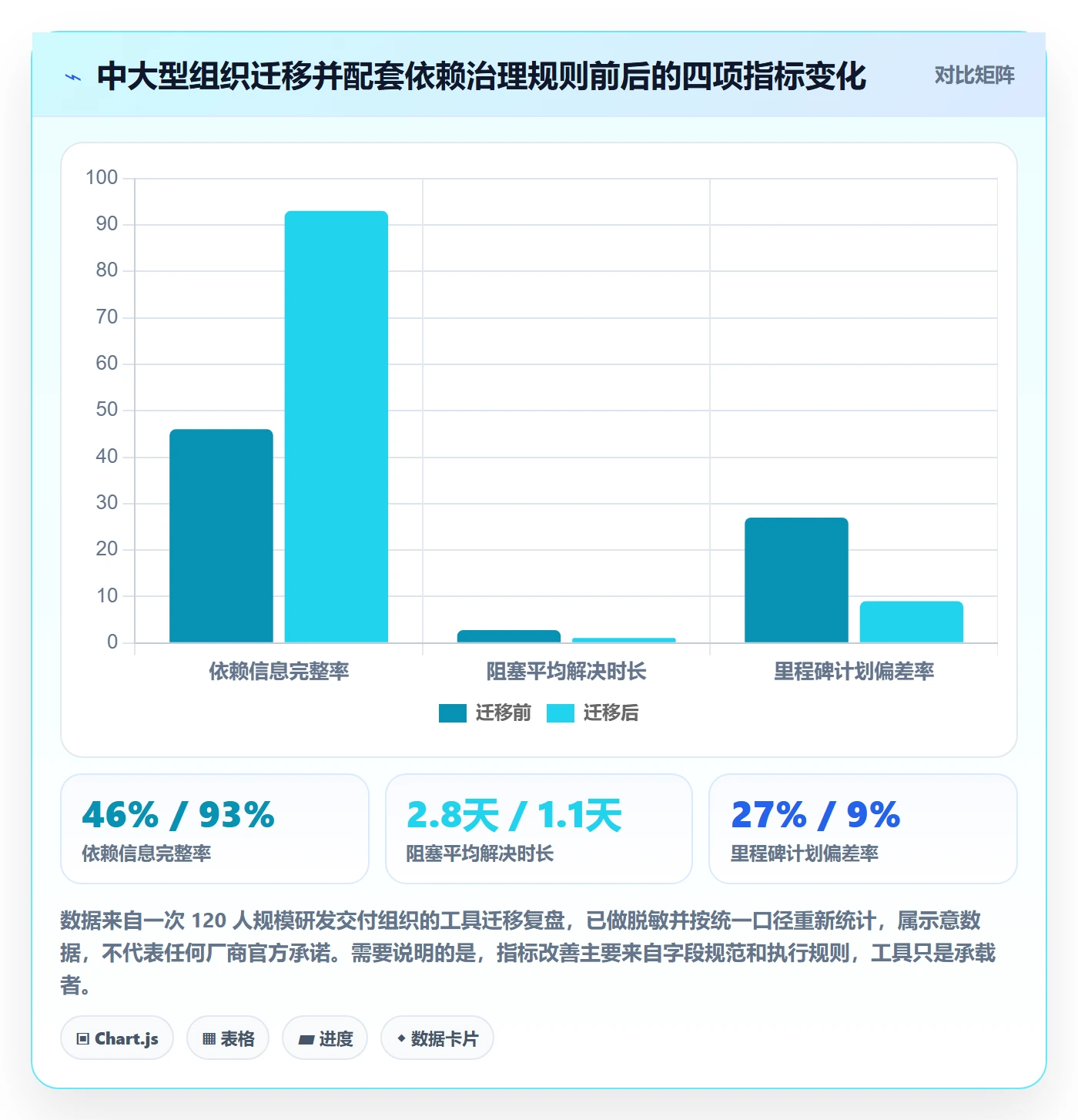

我在一个 120 人的研发交付组织参与过一次迁移复盘。迁移前,他们的依赖信息完整率不到五成,关键路径基本只在里程碑节点更新一次;迁移后配合字段规范和执行规则,依赖完整率、阻塞解决时长和计划偏差都有明显改善。以下是这次复盘的脱敏示意数据。

任务依赖如何做好关键路径?项目成员效率提升与操作步骤

八、不同情况下的行动建议

方法不能一刀切。团队规模不同,关键路径的管理颗粒度应该完全不同。下面按四种规模给出可直接执行的建议。

1. 5 人以下团队:不要算关键路径

这个规模下,所有人心里的依赖关系基本一致,正式计算关键路径的收益低于成本。我的建议是:只做两件事,每个任务一个负责人,每条依赖写清承诺时间。每周花 15 分钟对齐一次谁在等谁就够了。

2. 6-30 人团队:只维护主干网络

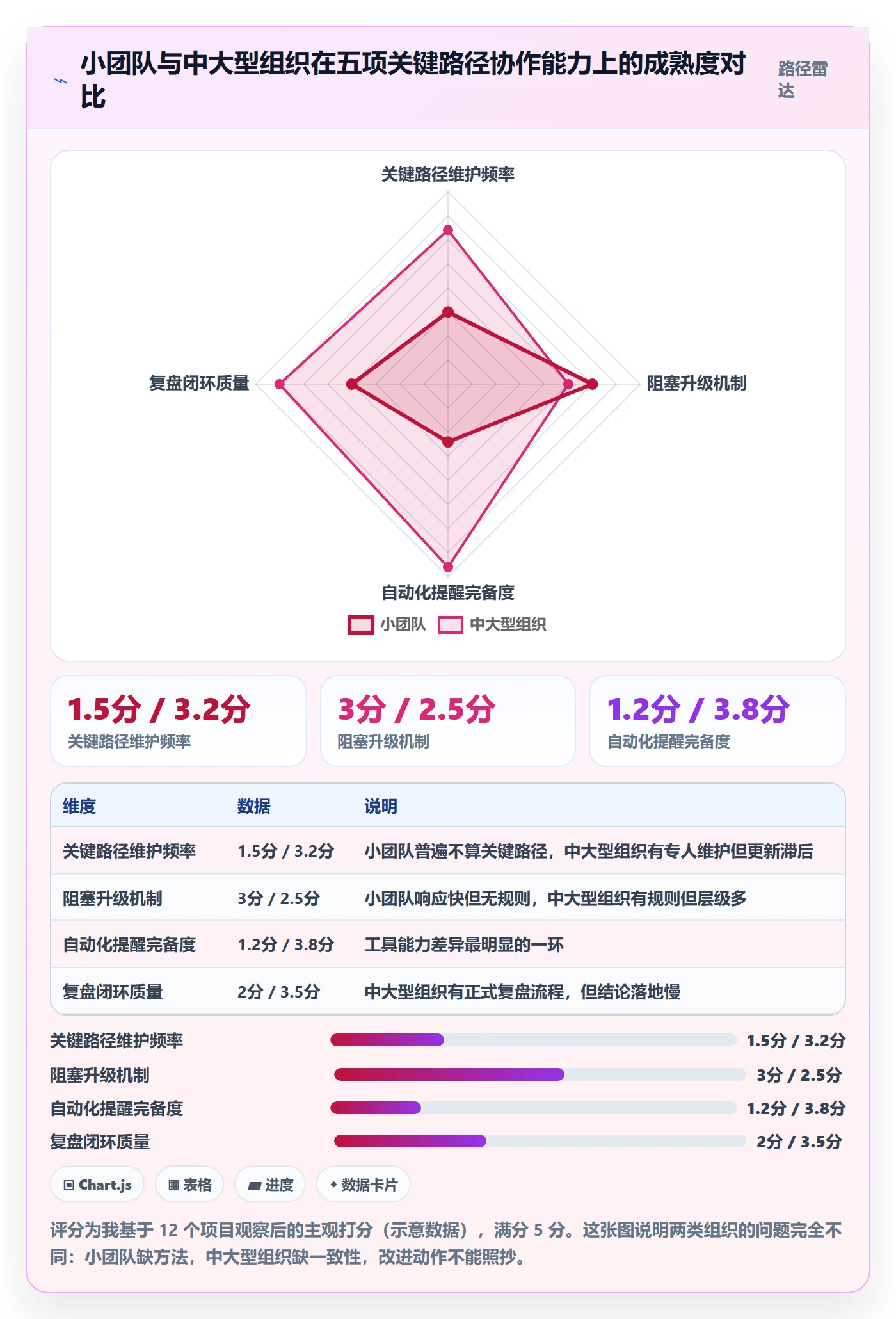

这个规模开始出现信息不对称,但完整网络图仍然太重。建议只维护 8-15 个主干节点的依赖关系,其余任务挂在主干节点下作为子任务。每周重算一次浮动时间,用四种分档来分配注意力。

3. 30-100 人团队:分模块维护,跨模块单独治理

这个规模的关键路径往往跨模块,单靠一个项目负责人看不全。建议按模块拆分子网络,每个模块指定负责人维护本模块内的浮动时间,跨模块依赖单独建一张表,由项目负责人或 PMO 每周审查。

4. 100 人以上组织:机制优先,工具承载,接口人制度兜底

这个规模的核心矛盾不是方法缺失,而是一致性缺失,每个部门都有自己的做法。此时应该先统一字段规范和更新节奏,再用工具承载,最后用跨部门依赖接口人制度补上组织协同的缺口。

任务依赖如何做好关键路径?项目成员效率提升与操作步骤

九、不同情况下的取舍

任何方法都有代价。这一节讲清楚在什么情况下应该放弃或者简化关键路径管理。

1. 精确计算 vs 够用就好

如果你的项目周期在 4 周以内、依赖不超过 15 条,手工算浮动时间的收益有限。此时用"关键/非关键"两档判断就够了,不需要四档细分。

反过来,如果项目周期超过 3 个月、跨 3 个以上部门,精确计算浮动时间的投入产出比会非常高,因为一次错误的优先级排序造成的损失,往往超过全年用于计算的时间成本。

2. 关键路径 vs 关键链:什么时候该引入缓冲

关键路径假设资源无限,关键链(Critical Chain)则把资源约束纳入考虑,并用项目缓冲、接驳缓冲来对抗学生综合征和帕金森定律。我的判断标准是:如果团队里存在明显的"稀缺专家",关键路径分析会失真,此时应该转向关键链思路,在关键链末端设置项目缓冲。但关键链的实施难度更高,需要团队接受"不按任务完成率考核"的文化,不是所有组织都能消化。

3. 自建表格 vs 采购平台

50 人以下的团队,用表格维护依赖网络完全可以撑住;超过这个规模,人工维护会迅速崩塌,因为每次变更都要手动重算。此时采购或使用专业平台更划算,但前提是字段规范先定好,否则只是把混乱搬进了更贵的容器里。

4. 迁移成本 vs 长期治理收益

从既有工具迁移到新平台,短期一定会付出成本:字段映射、历史数据清洗、成员学习曲线,通常需要 4-8 周才能回到原有节奏。判断是否值得,我只看一条:新平台能否把"依赖关系"和"浮动时间"变成系统自动维护的对象。如果只是界面更好看,迁移不值得;如果能把手工重算变成自动计算,长期收益会覆盖迁移成本。

十、一页纸检查清单与下一步行动

前面讲了大量方法和判断,最后落到一张可以贴在工位上的清单。我建议每个项目在启动和每周复盘时各过一遍。

1. 十项检查清单

  1. 每个任务是否都可以被验收?没有验收标准的任务不要进入网络图。
  2. 每条依赖是否写清了上游交付物、下游接收人、承诺交付时间三个要素?
  3. 每个任务是否只有一个唯一负责人?
  4. 依赖类型是否检查过?是否存在可以用 SS 或 FF 替代的强制串行?
  5. 工期是否用了区间估算,而不是单一乐观数字?
  6. 是否完成了一次正推逆推,并得到每条路径的浮动时间?
  7. 关键路径任务占全部任务的比例是否在 20%-35% 之间?
  8. 是否识别出了次关键路径(浮动 1-2 天的任务)?
  9. 阻塞是否有分级响应机制和明确的升级时限?
  10. 关键路径是否保持了每周重算,变更是否当天回写依赖?

2. 接下来 30 天可以怎么做

如果你现在就想动手,我建议按这个顺序推进,不要一次全上。

第 1 周:只做一件事,把当前项目的主干任务依赖关系画出来,标注承诺交付时间。这一周不需要算浮动时间,先把依赖变成显性信息。

第 2 周:完成一次正推逆推计算,得到浮动时间,把任务分成四档,并把结果同步给全团队。这一步通常会暴露出一两个"原来它才是关键"的认知反转。

第 3 周:落地阻塞分级 SLA 和站会三问机制,同时把承诺交付时间、阻塞原因两个字段固化到工具里。

第 4 周:做第一次每周重算,记录关键路径发生了几次变更、变更原因是什么。一个月后回看,你会得到一份属于自己团队的关键路径变更记录,这比任何方法论都更有说服力。

最后我想强调的是:关键路径的价值不在于算得多准,而在于它提供了一个团队可以共同遵循的优先级语言。当所有人都知道"浮动为零的任务优先,浮动越小的任务越危险",关于先做谁的争论会大幅减少,而这恰恰是项目成员效率提升真正的起点。

常见问题解答(FAQ)

1. 任务依赖有四种类型,实际项目里到底该用哪一种?

我们团队画依赖的时候,大家都习惯性地全部连成完成,开始,结果甘特图上一堆线交叉,看起来谁都在等谁,但真正卡住项目的其实就那么两三条。我一直搞不清楚开始,开始、完成,完成这些类型到底什么时候用,怕用错了工具算出来的关键路径也是错的。

四种依赖的适用场景其实很好区分。完成,开始最常用,适合上游交付物必须完整才能启动下游的场景,比如接口文档写完才能开发;开始,开始适合两个任务需要同步推进、只要求先后脚启动的场景,比如前后端联调同时开始;完成,完成适合两个任务必须同时收尾的场景,比如代码合并和配置发布要同步完成;

开始,完成用得最少,一般出现在交接班或轮班场景。判断依据是:问自己一句,下游到底需要上游的什么东西才能开始或结束。如果答案是完整交付物,用完成,开始;如果只是需要对方先动起来,用开始,开始。

另外每个依赖还要标清提前量和滞后量,比如上游完成后需要等两天审批才能开始下游,这个滞后量不写进去,关键路径算出来就是错的。建议在依赖登记表里至少写清四列:上游任务、下游任务、依赖类型、提前或滞后天数,缺一列都会导致后面重算时找不到依据。

2. 关键路径和次关键路径到底怎么区分,浮动时间多少才算需要盯?

我们项目排完计划后,总有人说这条链路是关键路径,那条也是,最后等于所有任务都变成关键任务,成员天天被催。我想知道浮动时间具体怎么算出来,到什么阈值才需要把一条次关键路径也纳入重点管理,不然精力根本不够分。

浮动时间的算法是:最晚开始时间减去最早开始时间,或者最晚完成时间减去最早完成时间。浮动时间为零的那条最长依赖链就是关键路径。次关键路径的判断没有统一标准,但实操中可以按浮动时间占项目总工期比例来分档:浮动时间在总工期百分之五以内的链路,建议纳入重点监控,因为一旦延误几天就可能变成新的关键路径;

百分之五到百分之十五的可以每周检查一次;超过百分之十五的按常规节奏管理即可。比如总工期六十天,浮动时间三天以内的次关键路径就值得盯。判断依据是项目对延期的容忍度和你重算关键路径的频率。实操建议是每次更新进度后重新排序所有链路的浮动时间,把前三条最长链路列出来,而不是拍脑袋说哪条关键。

资源冲突时优先保浮动时间最小的链路,非关键任务可以并行、延后或换人。

3. 任务依赖靠口头约定,怎么在协作工具里落到字段和更新机制上?

我们团队任务依赖基本都是站会上口头说一句我等你,结果一到执行就变成互相甩锅,谁也没写下来,进度表上看着每个任务都是独立进行的。我想知道在协作软件里具体要配哪些字段、多久更新一次,才能真正把依赖管起来而不是走形式。

落地要解决三件事:写清楚、看得见、有人管。字段配置上,每个任务至少要有依赖对象、依赖类型、承诺交付时间、浮动时间、阻塞原因、唯一负责人这六项。依赖对象要具体到任务编号而不是人名,承诺交付时间要写具体日期而不是尽快。

视图上,看板看任务流动状态,甘特图看时间排布,网络图看依赖关系和关键路径,三者配合用,不能只靠一张甘特图。更新机制建议分三层:每日站会只过关键路径上的任务是否延误、依赖是否兑现、阻塞谁来解决这三个问题;每周做一次全量依赖核对和关键路径重算;任何变更必须当天回写到依赖字段,不能只在聊天里说。

判断依据是,如果一次进度更新后依赖字段没有变化,要么是真的没变化,要么就是没认真更新。工具功能核实清单包括:是否支持四种依赖类型、是否自动计算关键路径和浮动时间、是否支持基线对比、是否有阻塞超时自动提醒,具体支持程度以工具官方文档为准。

核心关键词

读者评论

何
何子涵

作者用37次复盘数据把'都在等''都在忙''都在改'三类延期现场讲透了,尤其'等待不计入工时却计入工期'这个观点很扎心。我们团队就是并行度太高,看板很满但实际卡在接口文档上的任务一大片。

丁
丁欣然

关键路径只占任务总数33%却决定工期,这个比例很有参考价值。不过文中只提了FS等依赖类型和浮动时间计算,实际小团队用某项目管理工具时很难动态重算关键路径,靠人力每周维护成本太高。

郑
郑佳宁

六个误区里'所有任务都标成关键'最真实。我们之前为了强调优先级把大部分任务标红,结果资源冲突时根本不知道该保哪个。按浮动时间倒序分配注意力这个策略比按职级分配靠谱得多。

朱
朱予安

文章方法体系完整,从四类依赖到正推逆推算浮动都讲清楚了,但操作门槛不低。对10人以下、依赖关系不复杂的团队来说,把FS依赖和等待时长统计做好,可能比追求完整关键路径管理更实际。

文章包含AI辅助创作:任务依赖如何做好关键路径?项目成员效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390244

赞 (0)
飞飞飞飞
FF最佳实践:项目成员任务依赖制度设计,常见问题
上一篇 1小时前
任务依赖后置任务教程:项目成员效率提升,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
