后置任务管理指南:项目成员如何做好任务依赖,流程优化全流程

去年十一月,我参与的一个企业级后台重构项目在预发环境卡了整整五天。原因不是代码写不出来,而是接口联调这个后置任务,被上游的数据库迁移拖了三天,等真正能开始的时候,距离上线只剩两天。那两天里,测试同学熬夜跑回归,开发同学一边改 bug 一边补文档,最后虽然上线了,但上线后一周内出了三个 P1 级问题。复盘会上,所有人的第一反应都是"后置任务排得太紧",但真正的问题是:我们从一开始就没有把"数据库迁移完成"定义成一个可验收的交付物,只写了一句"迁移完成后开始联调"。

这就是后置任务管理最典型的死法,它不是被"做"垮的,是被"等"垮的。这篇指南想讲清楚一件事:后置任务的依赖管理,本质上是一套风险管理机制,而不是一张更精细的进度表。

一、先说结论:后置任务失控,多数不是执行问题

我做过六年项目管理,也以顾问身份看过二十多个团队的流程。一个反复出现的规律是:当项目延期时,大家习惯性去追执行环节,问"为什么这个任务没做完",但后置任务的延期往往发生在它被启动之前。等它终于可以开始的时候,时间已经被吃掉了,执行者只能在压缩后的窗口里硬扛,于是质量问题、返工、加班全部冒出来。

1. 我的三条核心判断

第一条:后置任务的关键管理动作发生在它开始之前,而不是开始之后。你需要管的不是它做得快不快,而是它什么时候可以开始、开始的入口条件是什么、入口条件由谁负责确认。这三件事没定清楚,执行再努力也是在错误的时间窗口里挣扎。

第二条:依赖关系是一种契约,不是一条连线。很多团队在甘特图上画了一条箭头,就认为依赖管理完成了。但箭头只表达了"谁在谁前面",没有表达"交付什么、达到什么标准、谁来验收、验收不通过怎么办"。缺少后四项,这条箭头只是一个愿望。

第三条:流程优化的重点不是让后置任务更快,而是让它更早确定何时开始。把交付周期从五天压到四天,收益有限;把"不知道什么时候能开始"变成"提前三天就知道确切开始时间",收益是数量级的。

2. 为什么"排期思维"救不了后置任务

排期思维的隐含假设是:每个任务都有一个确定的工期,只要把工期填进日历,加总就是项目周期。这个假设在前置任务身上勉强成立,因为前置任务的工期由自己控制;但在后置任务身上完全不成立,因为它的开始时间由别人决定。

这意味着后置任务的工期天然带有不确定性,而排期表通常不允许表达不确定性。你只能填一个日期,于是所有人默认那个日期是可靠的。等到前置任务延期,后置任务要么被压缩,要么整体顺延,两种结果都会引发连锁反应。

我在一个客户那里统计过一个季度内的四十七个后置任务,其中二十六个的"计划开始日期"实际上从未被验证过,只是项目经理根据经验拍出来的。这二十六个任务中,有十九个实际开始时间晚于计划三天以上。

后置任务管理指南:项目成员如何做好任务依赖,流程优化全流程

3. 后置任务管理可以量化的三个目标

不谈虚的,后置任务管理只需要盯三个指标,而且这三个指标都可以从协作平台里直接取数。

  • 依赖可视化覆盖率:所有后置任务中,明确标注了前置任务且前置任务也标注了交付标准的比例。低于 80% 就说明依赖管理还停留在口头层面。
  • 启动准时率:后置任务实际开始时间与确认后的计划开始时间偏差在一天以内的比例。这个指标比"按时完成率"更早暴露问题。
  • 变更传导时长:从前置任务发生变更,到所有受影响的后置任务完成重新评估和重新排期的耗时。我见过做得好的团队能控制在四小时以内,做得差的需要一周。

这三个指标的组合很有意思:可视化覆盖率决定你能不能提前发现问题,启动准时率决定问题有没有被及时消化,变更传导时长决定单次变更的成本有多大。三者互相独立,又共同决定后置任务的最终表现。

二、三个真实场景:后置任务是怎么把项目拖垮的

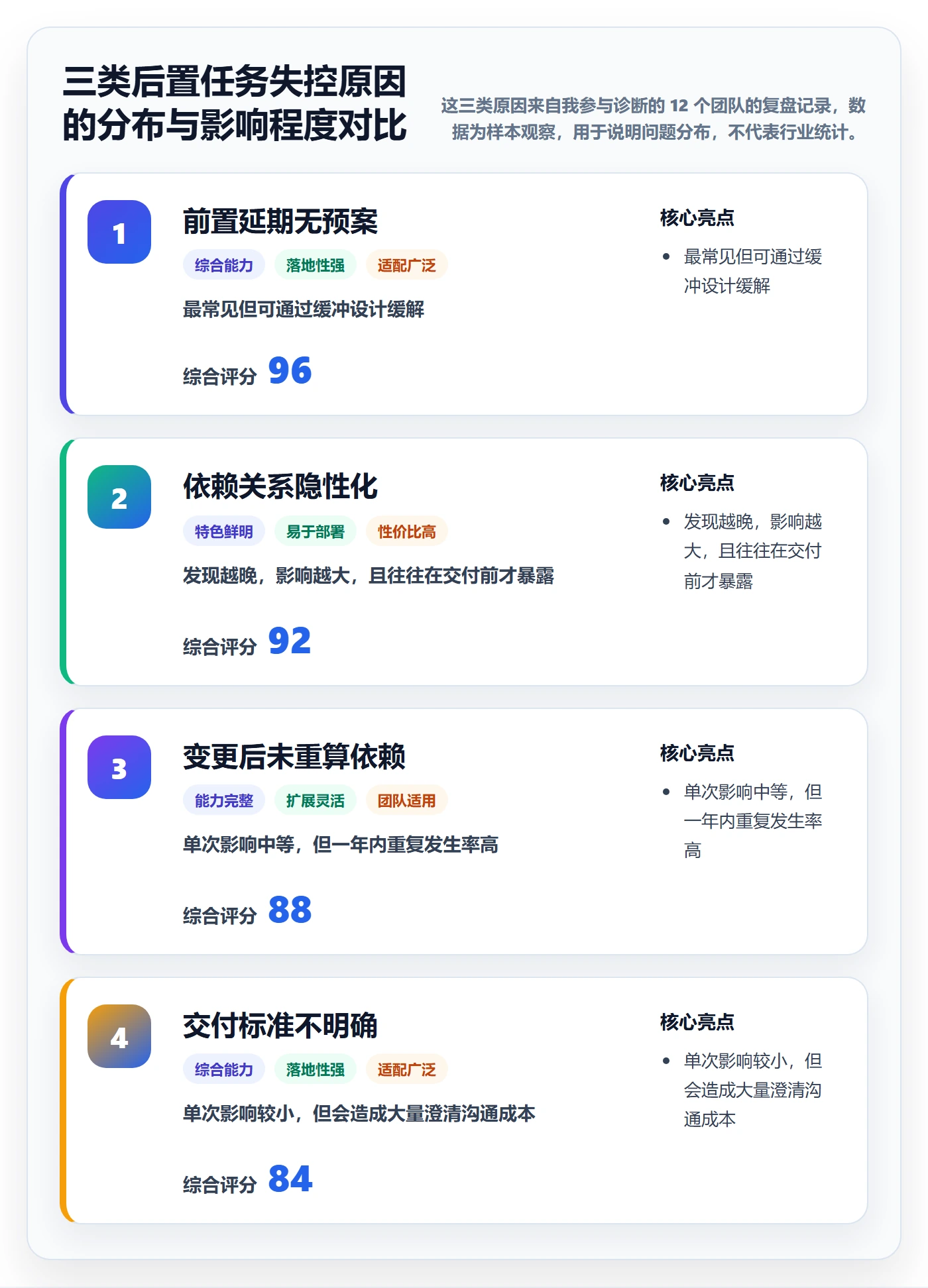

抽象的道理讲完了,我想讲三个我亲自经历或深度参与的场景。它们分别对应后置任务管理的三种典型失败模式,而且这三种模式在不同规模团队里的表现几乎一模一样。

1. 场景一:前置任务延期三天,后置任务被压成通宵

这是前面提到的那个后台重构项目。项目的关键路径是:数据模型设计 → 数据库迁移 → 接口联调 → 集成测试 → 上线。数据库迁移是前置任务,接口联调是后置任务,计划里各自留了五天。

数据库迁移在第四天发现历史数据有大量脏数据需要清洗,实际用了八天。项目经理的做法是把接口联调压缩到两天,理由是"接口文档早就给了,开发可以提前写代码"。但实际情况是,接口联调必须连接真实的迁移后数据库,提前写好的代码在真实数据面前几乎全部要改。

结果就是开头描述的那一幕:联调两天,集成测试被砍到半天,上线后一周三个 P1。事后看,真正的问题不是迁移延期,而是我们没有为"迁移延期"准备任何预案,也没有把接口联调拆分成可以部分提前的动作。

后置任务管理指南:项目成员如何做好任务依赖,流程优化全流程

2. 场景二:依赖关系只活在某个人的脑子里

第二个场景来自一家做 SaaS 的公司。他们的产品迭代节奏是两周一个版本,团队二十多人。我去做流程诊断的时候,问了产品经理一个问题:"这个版本里,哪些任务是后置任务?"他花了大概三分钟,凭记忆说了一遍。

然后我把协作平台里的任务列表拉出来对照,发现他漏掉了四个跨模块的依赖。其中一个特别关键:运营侧的埋点配置依赖于数据侧的表结构冻结,而这个依赖关系只有数据组的一位工程师知道。

那次版本的结局是,埋点配置在发版前一天才开始,导致新功能上线后三天没有数据,增长团队无法评估效果,下次迭代的决策只能靠猜。依赖关系的隐性化,是中小团队最普遍也最致命的问题。

3. 场景三:需求变更后,没有人重算依赖链

第三个场景是我自己踩的坑。一个营销活动项目,原计划是先做落地页,再做投放素材,最后做投放配置。中途市场负责人要求增加一个抽奖环节,我们评估了抽奖功能本身的开发量,认为可以接受,就直接加进了迭代。

但我们没有重算依赖链。抽奖环节需要用户信息校验,而用户信息校验依赖账号系统的权限调整,权限调整又依赖安全团队的评审。这条链上新增加的三个依赖,全部没有进入排期。活动上线前四天,安全评审还卡着,我们只能临时砍掉抽奖的一部分能力。

这三个场景指向同一个结论:后置任务的问题从来不在任务本身,而在任务之间的连接处。而连接处恰恰是传统项目管理工具和传统管理习惯最容易忽略的地方。

后置任务管理指南:项目成员如何做好任务依赖,流程优化全流程

三、拆解四个最常见误区

在讲具体方法之前,我想先把四个几乎人人都犯、但很少被点破的误区说清楚。因为如果认知不纠正,后面给的动作清单只会被当成又一套流程负担。

1. 误区一:把后置任务当成"排在后面的任务"

这是最根本的误解。"排在后面"只是位置关系,"后置"的核心是依赖关系。一个任务可以排在后面但完全不依赖前面任何任务,那它就不是后置任务,它只是一个时间上靠后的独立任务。

区分这两者非常重要,因为独立任务可以用排期思维管理,后置任务必须用依赖思维管理。把两者混在一起,就会出现"所有任务都用同一套排期逻辑"的粗放做法。

2. 误区二:用 100% 排满的进度表管理依赖

很多团队的排期表看起来非常漂亮,每个人的每一天都被填满。但这种满负荷排期有一个致命缺陷:它没有任何空间容纳依赖的波动。

一旦某个前置任务延期一天,后置任务的执行者要么加班,要么顺延,没有第三种选择。而现实中延期是常态,于是整个团队长期处于"计划-延期-加班-再延期"的循环里。

我后来给自己定的规矩是:任何一个存在跨人依赖的任务,排期时至少要保留 15% 到 25% 的时间余量,而且这个余量要在排期表上显性写出来,标注为"依赖缓冲",不能隐藏在工期估算里。

3. 误区三:以为口头同步就等于依赖确认

站会上说一句"我这个做完了就通知你",看起来是同步了,但这不构成依赖确认。真正的确认至少需要包含四项:交付什么、达到什么标准、什么时候交付、由谁验收。

只说了"做完了通知你",实际上交付标准、验收方式、延期后的处理方式全部悬空。等到交付的那天,接收方发现不符合预期,又是一轮返工。

4. 误区四:把依赖管理当成项目经理一个人的事

这条我特别想强调。在很多团队里,依赖关系的维护是项目经理的职责,任务执行者只负责自己的那块。这个分工看起来合理,实际上完全错误,因为依赖关系的真实信息掌握在执行者手里,而不是项目经理手里。

只有写代码的人知道他的接口需要等对方哪个字段定稿,只有运营的人知道她的配置需要等数据表什么时候冻结。项目经理能做的只是提供机制和工具,让这些信息被结构化地表达出来。

后置任务管理指南:项目成员如何做好任务依赖,流程优化全流程

四、依赖关系的专业判断逻辑

讲完误区,进入方法论部分。这一节我想给出的是判断逻辑,而不是操作步骤,因为判断逻辑可以迁移到不同工具和不同团队规模,步骤则很容易过时。

1. 四种依赖类型及其风险差异

项目管理领域公认的四种依赖关系是:完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。很多人能背出这四个缩写,但很少人真正理解它们的风险差异。

依赖类型 含义 常见场景 风险等级
完成-开始(FS) 前置任务完成后,后置任务才能开始 开发完成才能测试 中,最容易识别
开始-开始(SS) 前置任务开始后,后置任务才能开始 设计开始后前端可以搭框架 高,容易误判进度
完成-完成(FF) 后置任务必须在前置任务完成时或之前完成 文档必须与代码同时交付 高,常被忽略
开始-完成(SF) 前置任务开始时,后置任务必须完成 新旧系统切换 极高,用得少但危险

我的经验是,团队里 80% 的注意力放在 FS 上,但真正制造事故的往往是 SS 和 FF。SS 的陷阱在于"开始了"不等于"有效进展",前置任务开始后可能长期停在 20% 的完成度,而后置任务已经投入人力在等待。

FF 的陷阱在于它经常被当成"顺便完成",实际上它要求两个任务同步收尾,任何一方延期都会牵连另一方。

2. 依赖强度的分级判断

不是所有依赖都需要同等强度的管理。我习惯把依赖分成三级,不同级别对应不同的管理动作。

  • 强依赖:前置不完成,后置完全无法开始。这类依赖必须设置缓冲,并且前置任务的进度要每日同步。
  • 弱依赖:前置完成度达到一定比例后,后置可以部分开始。这类依赖的关键是确定"可部分开始"的阈值,并把它写进任务描述。
  • 伪依赖:看起来有先后顺序,实际上是习惯造成的。这类依赖应该被识别出来并消除,它是流程优化的最大红利来源。

我在一个客户那里做过统计,他们原本认为存在依赖关系的任务对里,大约有三分之一属于伪依赖。比如"必须等 UI 出图才能写前端",实际上大部分组件库已经具备,只有少数组件需要等。把伪依赖拆解出来后,他们的联调启动时间平均提前了两天半。

3. 缓冲时间的科学设计

缓冲设计是后置任务管理的核心动作,但绝大多数团队的做法是拍脑袋加个百分比。更好的做法是分三段设计。

第一段是交付缓冲,放在前置任务的末尾,用于吸收前置任务自身的波动。第二段是衔接缓冲,放在两个任务之间,用于吸收交付验收、环境准备、上下文切换的时间。第三段是后置任务内部缓冲,放在后置任务自己的工期里,用于吸收它自身的返工。

三段缓冲的合理比例大概是 4:3:3。如果只有一个总缓冲,很容易被前置任务的延期的全部吃掉,后置任务实际上没有任何保护。

后置任务管理指南:项目成员如何做好任务依赖,流程优化全流程

4. 变更响应的判定规则

变更响应机制要解决的核心问题是:什么级别的变化需要触发什么级别的响应。如果没有判定规则,团队只有两种反应,要么过度反应,任何小变动都开一次会;要么完全不反应,直到问题在交付前爆发。

我常用的判定规则是基于"影响后置任务数量"和"影响持续时长"两个维度。影响 1 个后置任务且时长在半天以内的,执行者之间直接沟通并在任务里留一条记录即可。影响 2 到 3 个后置任务或时长超过一天的,需要项目经理介入并更新排期。影响超过 3 个后置任务的,需要重新评估迭代范围。

五、案例观察:一个 120 人研发组织的改造过程

前面讲的都是方法和判断,这一节我想把视角落到一个具体组织上。这是一家做企业服务的公司,研发体系大约 120 人,分 9 个小组,同时跑 3 到 4 条产品线。他们的后置任务延期率在我介入前是 34%,六个月后降到 11%。

1. 改造前的状态

改造前他们的典型做法是:每个迭代开始前,项目经理用表格做一份排期,发到群里;执行过程中靠站会同步;出现延期靠临时协调。依赖关系几乎只存在于项目经理的脑子里和零散的口头约定中。

我做的第一件事是把过去两个季度的延期事件拉出来做归因,结果发现 62% 的延期事件涉及跨组依赖,而这些跨组依赖中,只有不到三成在排期阶段被显式记录过。

2. 三个关键动作

动作一:把依赖关系从"连线"升级为"带契约的任务"。他们要求每个后置任务必须关联一个前置任务,并且前置任务必须写明交付物清单和验收标准。验收标准不允许写"完成开发"这类模糊表述,必须写到可判断的粒度,比如"接口文档中 12 个字段全部冻结并通过 mock 校验"。

动作二:把依赖状态放进每日同步的最高优先级。站会不再从第一个人的任务讲起,而是先过一遍当天处于等待状态的任务,逐个确认前置任务进度和预计可启动时间。这个改动看起来很小,但把等待从"隐性成本"变成了"显性议题"。

动作三:建立变更传导的自动化提醒。当某个前置任务的计划完成时间被修改时,系统自动通知所有关联的后置任务负责人,并要求在四小时内确认新的启动时间。这个动作把变更传导时长从平均两天缩短到了三小时以内。

3. 工具层面的支撑

这个案例中,工具的选择起到了关键作用。他们原本用的是表格加一个轻量的看板工具,依赖关系需要手工维护,一旦任务数量上来就完全失控。

后来他们切换到 PingCode 作为研发项目管理平台。选择它的原因有几个:一是它原生支持任务依赖关系的建模和可视化,前置任务变更时能自动触发下游提醒;二是它覆盖了从需求、迭代、测试到发布的全流程,后置任务的入口条件可以直接和测试用例、发布门禁挂钩;三是它支持私有化部署,满足这家公司对代码和数据不出内网的要求,同时提供从 Jira 平滑迁移的能力,历史数据和工作流不用重做。

PingCode 主要服务中大型企业及 100 人以上组织,这与该团队的规模和复杂度是匹配的。在小团队里用重型平台会带来不必要的维护成本,但在多产品线、多小组并行的场景下,依赖关系如果只靠人工维护,几乎必然会失控。

需要说明的是,工具本身不解决管理问题。他们能降下来,核心还是前面三个管理动作,工具只是让这三个动作的执行成本变低、可追溯性变强。

{
"task": "接口联调",

"type": "post-task",

"depends_on": [

{

"task": "数据库迁移",

"dependency_type": "FS",

"deliverable": ["全量历史数据迁移完成", "12个核心接口字段冻结"],

"acceptance": "抽样1000条数据一致性校验通过率≥99.9%",

"owner": "数据组-李工",

"buffer": "1.5d"

},

{

"task": "网关鉴权配置",

"dependency_type": "SS",

"deliverable": ["测试环境鉴权规则生效"],

"acceptance": "3个测试账号通过鉴权调用成功",

"owner": "基础架构组-王工",

"buffer": "0.5d"

}

],

"start_condition": "全部FS依赖验收通过,且SS依赖完成度≥80%",

"on_delay": "自动通知下游集成测试负责人,并触发排期重评"

}

4. 数据结果与边界条件

六个月后的数据:后置任务延期率从 34% 降到 11%,依赖可视化覆盖率从 27% 提升到 89%,变更传导时长从平均 2.1 天降到 0.4 天。与此同时,他们的迭代交付准时率从 58% 提升到 79%。

但我也要说清楚边界条件。这套做法在跨组依赖多、任务粒度中等的场景下效果最好。如果团队只有五六个人,所有人坐在同一个房间里,口头同步的效率可能比工具更高;如果任务粒度极细,依赖数量爆炸,维护依赖关系本身也会成为负担。

后置任务管理指南:项目成员如何做好任务依赖,流程优化全流程

六、流程优化全流程:排期、执行、交付、复盘

前面讲了很多判断逻辑,这一节把它们串成一条完整的时间线。我刻意用项目阶段来组织,因为不同阶段的关注点是不同的,用同一套语言描述所有阶段只会让执行者困惑。

1. 排期阶段:依赖识别与缓冲设计

排期阶段的目标只有一个:把依赖关系的隐性信息变成显性结构。具体动作分四步。

  1. 列出所有任务,标注哪些是后置任务(即存在前置依赖的任务)。
  2. 为每个后置任务识别前置任务,并区分强依赖、弱依赖、伪依赖。伪依赖当场消除。
  3. 为每个强依赖写明交付物清单和验收标准,标准必须可判断,避免"完成""差不多"这类词。
  4. 按 4:3:3 的比例分配三段缓冲,并在排期表上显性标注。

这一步最常见的失败是标准写得太粗。我见过一个团队写"接口开发完成",结果联调时发现缺少分页参数定义,只能停下来沟通。后来改成"接口文档包含全部 15 个字段定义,其中分页、排序、错误码三个部分需通过评审",返工率立刻下降。

2. 执行阶段:状态同步与风险预警

执行阶段的核心不是催进度,而是提前发现依赖会出问题。每日同步时优先过等待中的任务,逐个确认前置任务的真实完成度。

这里有个技巧:不要让执行者报"完成百分比",因为百分比是主观的。改成问两个具体问题,"验收标准里的哪几条已经满足"和"你认为还差什么才能开始下游"。这两个问题得到的答案是可验证的。

同时设置预警阈值。当前置任务的剩余工作量超过剩余时间时,立即标记为风险并通知下游。这个动作如果做得好,后置任务的执行者能在延期发生前就调整自己的计划,而不是等到被通知时才被动应对。

后置任务管理指南:项目成员如何做好任务依赖,流程优化全流程

3. 交付阶段:入口条件确认与质量门禁

后置任务启动前必须做一次入口条件确认,这一步不能省。确认的内容包括:前置任务的验收标准是否全部满足、环境和权限是否就绪、输入数据或素材是否齐全。

我把这一步称为"防假启动"。假启动是指后置任务名义上开始了,但因为入口条件不全,实际处于半停滞状态,人力被占着却产出很少。这种状态最危险,因为它不会在进度表上显示为延期,只会消耗资源。

质量门禁的作用类似,但更偏交付侧。它要求后置任务的产出必须满足某些硬性条件才能流转到下一环节,比如测试用例通过率、代码审查完成度、文档完备度。门禁不是为了增加流程,而是为了让"完成"这个状态有明确含义。

4. 复盘阶段:依赖管理的复盘维度

绝大多数复盘只讨论"哪些任务没做完",很少讨论"哪些依赖没管好"。我建议复盘时增加三个专门的维度。

  • 依赖识别的完整度:计划中记录的依赖,与实际发生的依赖相比,漏了多少。
  • 缓冲的实际消耗:三段缓冲分别被消耗了多少,哪一段最先被打穿。
  • 变更传导的及时性:从变更发生到下游完成重评,实际耗时与目标的差距。

这三个维度的问题一旦被识别,改进项会非常具体,而不是笼统的"加强沟通"。

七、不同情况下的行动建议

方法不区分团队规模,但落地动作必须区分。下面按团队规模给出不同的切入建议,你可以对号入座。

1. 五到二十人的小团队

这个规模下,最大的风险是过度流程化。建议只做两件事:一是所有跨人依赖必须在协作工具里显式关联任务,不允许只靠口头;二是每个后置任务的入口条件用一句话写清楚,写在任务描述的第一行。

不需要三段缓冲,只需要一个统一的总缓冲,比例 15% 左右即可。不需要专门的变更流程,但要求变更发生时在任务里留一条评论,并 @ 下游负责人。

2. 二十到一百人的中型团队

这个规模开始出现跨组依赖,项目经理的记忆力开始不够用。建议引入三段缓冲设计,并建立依赖状态每日同步机制。工具上需要支持任务依赖的可视化,至少能看出一个任务的上下游链路。

变更响应要开始分级,可以先用最简单的规则:影响 3 个以上后置任务的变更必须重新评估迭代范围。复盘时加入依赖维度的分析。

3. 一百人以上的中大型组织

这个规模的核心挑战是依赖关系数量爆炸和跨产品线协调。必须依赖平台能力来管理依赖关系,人工维护一定会失控。这时候需要考虑的是工具的依赖建模能力、变更提醒能力、以及对现有工作流的兼容性。

对于多产品线并行、有数据安全要求、或者正在从国外工具迁移的组织,可以评估像 PingCode 这类面向中大型企业的研发管理平台,它的私有化部署能力和 Jira 迁移支持,能减少替换过程中的历史数据与流程重建成本。需要提醒的是,工具替换本身需要两到三个月的过渡期,不要在关键交付周期中途切换。

4. 跨部门或跨供应商协作

这种情况最难,因为依赖双方可能不在同一个组织,流程无法统一。建议把管理重点放在交付契约上,而不是流程一致性上。每个跨组织的依赖都必须有书面确认的交付物清单、验收标准和延期处理方式。

同时要预留更长的衔接缓冲。跨组织的信息传递天然比组织内慢,衔接缓冲比例可以提到 30% 以上。

后置任务管理指南:项目成员如何做好任务依赖,流程优化全流程

八、不同情况下的取舍

任何管理动作都有成本,后置任务管理尤其如此。这一节我想坦白地讲清楚几个必须做的取舍,避免读者看完之后盲目全盘照搬。

1. 依赖可视化程度与维护成本

依赖标注得越细,可视化程度越高,但维护成本也越高。当一个迭代有 200 个任务时,逐一标注依赖关系可能是好几个小时的工作量,而且每次调整都要重新维护。

我的建议是分层标注:所有跨组依赖必须完整标注,组内依赖只标注强依赖,同一个人做的连续任务不标注。这样既保证关键路径可见,又不至于让维护成本失控。

2. 缓冲时间与交付压力

缓冲是保护,但缓冲也会被业务方看作"留了水分"。在交付压力大的时候,业务方往往会要求压缩缓冲。

我的处理方式是把缓冲显性化并解释清楚它的作用:缓冲不是留给执行者摸鱼的,而是用来吸收上游波动的。同时给出数据,如果不留缓冲,延期会在后期加倍爆发。前面那个 120 人组织的案例里,改造后虽然总工期估算变长了约 12%,但实际交付准时率反而提升了 21 个百分点。

3. 强流程与灵活性

流程越强,可预测性越高,但应对特殊情况的灵活性越低。完全无流程的团队响应快,但规模一上来就失控。

比较实际的做法是"关键路径强流程,非关键路径弱流程"。核心链路上的后置任务严格走依赖确认和门禁,边缘功能的后置任务可以用轻量方式处理。不要试图让所有任务都遵循同一套严格流程。

4. 自建表格与专业平台的取舍

表格的优点是灵活、零成本、人人会用;缺点是依赖关系难以自动维护,也缺乏变更传导能力。当任务数量少于 50 个、依赖关系少于 20 条时,表格完全够用。

超过这个量级,表格的维护成本会快速上升,而且容易出现版本不一致。这时候专业平台的价值就体现出来了:依赖关系的自动维护、变更的自动通知、历史数据的可追溯。代价是需要投入学习和迁移成本,大约每人需要两到三天的适应期。

场景 推荐方式 核心理由 主要代价
任务少于 50,依赖少于 20 表格 + 简单看板 灵活,零学习成本 依赖需手工维护,易失效
任务 50-200,跨组依赖多 具备依赖视图的协作工具 依赖可视化,变更可追溯 需要一定的配置和维护投入
任务 200 以上,多产品线并行 专业研发管理平台 原生依赖建模,全流程打通 迁移和适应周期约 2-3 个月
有数据安全或合规要求 支持私有化部署的平台 数据可控,满足内网要求 运维成本上升
八、不同情况下的取舍

九、下一步可以做什么

写到这里,我想把整篇文章压缩成一句话:后置任务管理的本质,是在不确定的上游和有限的下游之间,建立一套可提前预警、可快速传导、可明确验收的机制。它管理的不是任务,是任务之间的等待。

如果你正准备改进团队的后置任务管理,我建议不要一次性上全套,而是从下面这件事开始:选一个正在进行中的迭代,把所有后置任务列出来,逐个问三个问题,它的前置任务是谁、前置的交付标准是什么、如果前置延期两天会怎样。这三个问题问完,你大概率会发现不少此前完全没有被识别出来的风险点。

接下来第二步,是把这些依赖关系落到工具里,让它们可以被检索、被提醒、被追溯。再往后,才是缓冲设计和变更分级。顺序不能反,因为如果没有可视化的依赖,缓冲设计只是在给一个看不见的问题留空间。

最后一点提醒:不要指望依赖延期完全消失。任何涉及多人协作的项目都会有延期。真正有价值的不是消灭延期,而是让延期被尽早发现、被明确归属、被有效消化。做到这三点,后置任务就不再是项目延期的背锅侠,而是整个交付节奏里可预期、可管理的一环。

常见问题解答(FAQ)

1. 后置任务总是被前置任务延期拖累,到底该怎么设置缓冲时间?

我们团队做迭代的时候,每次都是开发晚了测试就被压缩,测试同学天天加班还背锅。我自己排计划时也知道要留缓冲,但不知道留多少合适,留多了老板嫌我虚报工期,留少了又天天救火,这个度到底怎么把握?

缓冲不能凭感觉拍,要用可追溯的口径来算。做法是先把前置任务的预估工期拆成三部分:乐观值、最可能值、悲观值,用(乐观+4×最可能+悲观)÷6这个加权公式算出期望工期,再把悲观值和期望值的差额作为该前置任务的缓冲池,而不是平摊给后置任务。

关键在于缓冲要集中管理而不是每步都撒一点,建议在后置任务开始前设置一个整体缓冲池,由项目经理统一分配,只有当某个前置任务真的超期并触发条件时才释放。判断依据是看前置任务的历史延期率:如果过去三个迭代里某类任务平均延期在10%以内,缓冲就按10%设;

如果经常延期20%以上,说明估算方式本身有问题,要先修估算而不是加缓冲。切记不要让每个后置任务都自己偷偷加buffer,那样会形成多头缓冲,总工期会被重复放大。

2. 任务依赖关系画在图上很容易,怎么保证执行时真的按依赖走而不是各干各的?

我们项目用某项目管理平台画了甘特图和依赖连线,看起来挺清楚,但真到执行的时候,大家还是各做各的,前置任务没交付后置任务就先动了。我想知道除了画图,还有什么机制能真正让依赖关系约束住实际执行?

画图只是让依赖可见,真正约束执行要靠三个动作。第一是给每个前置任务定义完成标准而不只是完成时间,也就是交付物清单,比如接口联调完成要包含文档、Mock数据、联调报告三项,缺一项就不算完成,后置任务负责人有权拒绝启动。

第二是在后置任务上挂前置检查项,把启动条件写成可勾选的条目,某项目管理平台里可以用检查项或子任务实现,启动前必须逐条确认。第三是建立依赖状态同步机制,建议每天固定15分钟站会只对依赖状态,用红黄绿三色标记,红色代表前置任务已确认延期,后置任务的负责人当天必须重新评估自己的排期并上报。

判断依据是看后置任务的实际启动时间是否早于前置任务的确认完成时间,如果出现这种情况,说明依赖约束失效,要回头检查是不是完成标准太模糊。执行层面的核心是让后置任务的人有拒绝启动的权力,而不是被动接受一个没准备好的输入。

3. 任务依赖的四种类型里,后置任务一般对应哪几种,排期时怎么区分使用?

我看资料说依赖有FS、SS、FF、SF四种,但实际排期的时候不太清楚什么场景该用哪种。特别是后置任务,是不是基本都是FS?如果用错了类型,会不会导致排期完全失真?我想搞清楚这个分类在实际项目里到底怎么落地,而不是背概念。

四种类型里,后置任务最常用的是FS也就是完成到开始,即前置任务完成后后置任务才能开始,这是大多数交付型工作的默认关系。但真正容易被忽略的是SS开始到开始,比如文档撰写和内容评审可以同时启动,评审只要求文档写了初稿就能介入,这种关系用FS排就会人为拉长工期。

FF完成到完成适用于两个任务必须同时收尾的情况,比如系统上线和监控配置要同时就绪。SF开始到完成在实际项目中极少,主要出现在值班交接类场景,排期时基本可以忽略。排期的判断依据是问一句:后置任务的启动到底需要前置任务产出什么,是全部完成、部分开始还是同步推进。

如果你答不出前置任务要交付什么,就说明依赖关系没定义清楚,这时候默认填FS是最安全的,但要在备注里写清假设条件,避免后期扯皮。用错类型最典型的后果是把可并行的任务串行化,工期虚增30%以上,所以每画一条依赖线都要能说清它约束的到底是什么。

4. 依赖关系频繁变更,后置任务计划总是失效,有没有可落地的变更响应流程?

我们项目需求老变,前置任务的范围一改,后置任务的排期就全乱了,改一次排一次,改到最后大家都懒得更新计划了。我想知道有没有一套轻量的流程,能在依赖变更时快速同步给后置任务的人,而不是每次都靠群里喊一嗓子。

核心思路是把变更响应做成固定动作而不是临时沟通。第一步是定义什么算依赖变更,通常包括前置任务的交付时间变化超过半天、交付内容范围变化、负责人更换这三类,只有这三类触发正式流程,避免大小事都走流程。

第二步是变更发生后由前置任务负责人在某项目管理平台或协作工具里更新任务信息,并@所有下游后置任务的负责人,这一步要求在两小时内完成,超时视为默认接受原计划。第三步是后置任务负责人在收到通知后24小时内给出反馈,明确三选一:可以按原计划启动、需要顺延具体天数、需要缩减范围,反馈必须带结论不能只说收到。

第四步是项目经理每周汇总一次变更影响,看后置任务累计顺延天数是否超过整体缓冲池,超过就要升级处理。判断依据是统计变更通知到反馈的平均时长,如果经常超过一天,说明流程太重或者责任人不清,要简化而不是加更多审批。

关键是把变更这件事从口头同步变成有记录、有责任、有时限的闭环,后置任务的计划才不会被无声地拖垮。

核心关键词

读者评论

何
何依诺

作者把后置任务的问题拆成依赖契约和入口条件,这点很扎实。但现实中很多团队连前置任务的交付标准都没法统一,更别说让每个执行者主动维护依赖关系了。落地时可能还需要组织层先有问责机制,否则工具再好也只是把口头混乱搬到系统里。

龚
龚泽宇

场景三的坑我也踩过,需求变更只评估本身工作量,不重算依赖链,最后卡在安全评审上。文章说的15%到25%依赖缓冲看起来合理,但很多公司排期根本不接受显性缓冲,老板只会觉得你留了水分。这背后其实是排期文化和容错机制的问题,不只是方法问题。

文章包含AI辅助创作:后置任务管理指南:项目成员如何做好任务依赖,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390011

赞 (0)
飞飞飞飞
FS实操方法:项目成员提升任务依赖效率的流程优化方法与模板
上一篇 2小时前
任务依赖关键路径教程:项目成员实操方法,避坑指南
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
