我在一家三百人规模的软件公司做过两年多的项目治理,最头疼的不是需求变更,而是版本计划评审会上那张甘特图:七十多个任务之间拉了一百多条依赖箭头,其中将近一半标着 SS。发布前一周,前后端两支队伍互相等了三天,谁都没动手,因为每个人都以为对方已经开始了。事后复盘发现,问题不在执行力,而在于那张图上有一条 SS 依赖被建成了"逻辑上成立、操作上不可执行"的假连接。这件事之后我花了半年时间,把公司所有项目的 SS 依赖逐条过了一遍,也把踩过的坑整理成了一套可以交给一线成员直接用的方法。
这篇文章就是那套方法的完整版本。
一、先给结论:SS 依赖做不好,九成不是工具问题
很多项目成员搜"任务依赖怎么做好 SS",潜台词是"有没有哪个按钮能帮我把依赖设对"。我先把结论放在最前面:SS 依赖失效的主要原因,是它被当成一个时间字段来填,而不是被当成一个交付契约来定义。在任何工具里,SS 都只是一个"开始-开始"的逻辑关系加一个滞后量,工具没有办法判断你这个滞后量合不合理、前置任务的开始条件是不是真的构成了后续任务的开工条件。这部分判断只能由人完成。
1. SS 到底是哪一种 SS,先把定义钉死
在进度管理与任务依赖的语境下,SS 指 Start-to-Start,即"开始-开始"依赖:前置任务一旦开始,后续任务才被允许开始,两者之间通常还要挂一个滞后量(Lag)。它是四种标准依赖关系之一,另外三种是 FS(完成-开始)、FF(完成-完成)、SF(开始-完成)。
需要说明的是,"SS"在不同团队里也可能指代安全扫描(Security Scan)、规格说明书(Specification)或子系统(Subsystem)。本文的所有讨论都建立在"SS = 开始-开始依赖关系"这个前提上。如果你所在团队的 SS 指的是别的东西,那么"任务依赖如何做好 SS"这句话的真实含义其实是"在依赖网络里怎样安排某个特定交付物",阅读时把下文的"SS 依赖"替换成"该交付物的触发条件"即可,方法论是通用的。
之所以要先钉死定义,是因为我见过太多团队在评审会上各说各话:有人说 SS 是同步启动,有人说 SS 是并行执行,还有人说 SS 就是"差不多同时"。三种理解放在同一张甘特图上,必然出事。
2. 三个可以直接带走的结论
结论一:SS 依赖必须由一个可验证的交付物触发,而不是由一个时间点触发。"A 开始后 3 天 B 开始"这种写法本身没有错,但前提是 A 的"开始"有明确定义。如果 A 的开始只是"某人点了一下开始按钮",那这条 SS 就是空中楼阁。
结论二:SS 依赖的滞后量应该是双向可调的区间,而不是一个固定数字。很多团队把 lag 写成固定天数,然后在整个项目周期里从不修改,这等于用一个静态参数去描述一个动态过程。
结论三:SS 依赖的数量应该被主动限制。我服务过的项目里,SS 依赖占比超过总依赖数 40% 的,里程碑准时率明显低于占比 20% 以下的。SS 用得多,往往说明任务拆分粒度不够,团队在用依赖关系掩盖拆分缺陷。

3. 为什么中大型团队更容易在 SS 上翻车
十人以下的团队几乎不需要显式的依赖建模。三个人坐在一起,谁先做谁后做,靠说话就能对齐。但当组织规模超过一百人、同时并行的项目超过五个,口头对齐就失效了,依赖关系必须被写进系统,这时 SS 依赖的建模质量就直接决定了计划的可执行性。
规模带来的第二个变化是:SS 依赖的双方往往不在同一个汇报线里。前端负责人和后端负责人平级,谁都不愿意承认自己拖了对方,于是滞后量在一次次"先这样吧"里被悄悄放宽,最终计划与实际脱节。这也是我在后文要专门讲依赖强度分级和闭环校验的原因。
二、SS 依赖的真实场景与它的成本结构
要把 SS 做好,先得知道它到底长什么样、成本花在哪里。我梳理过公司内二十多个项目的依赖清单,把所有 SS 依赖按触发条件归类,发现它们其实只有有限的几种形态。搞清楚形态,判断就有一半把握了。
1. 一个两百人研发组织的真实翻车过程
2023 年下半年,我们做一个金融行业客户的私有化交付版本,涉及后端服务、前端控制台、数据迁移工具三块。项目经理在计划里建了这样一条 SS 依赖:前端控制台开发(开始)→ 数据迁移脚本调试(开始),滞后量 5 天。
这条依赖的逻辑是:前端要先把数据字段的可视化映射做出来,迁移脚本才知道字段怎么对齐。听起来合理,但执行时出现了两个问题。
第一,前端的"开始"被记录为任务状态切换到"进行中"的那一刻,而那一刻前端实际做的只是搭脚手架、拉分支,跟字段映射毫无关系。迁移脚本的同学按时在第五天开工,结果发现没有可参考的字段定义,空转了两天。
第二,滞后量 5 天是基于"前端大约五天能出第一版映射表"的估计,但这个估计从没被写进前端的任务描述里,前端团队的目标是第一版控制台能用,不是第五天出映射表。两边目标不一致,依赖自然断掉。
这次翻车造成的直接等待成本是三天乘以两个人,加上一次三小时的紧急对齐会,以及后续因为字段返工多花的一天半。具体到数字,一个两百人组织的版本迭代周期大约是四周,这次延误吃掉了一周时间里约 18% 的有效工时。
2. SS 依赖的四种真实形态
形态一:交付物驱动的 SS。前置任务开始后,会先产出一个中间交付物,后续任务以该交付物为输入。这是最健康的形态,因为触发条件可以被明确描述。
形态二:资源驱动的 SS。前置任务占用了某个稀缺资源(比如唯一的测试环境、唯一的 DBA),后续任务必须等该资源释放一部分才能开始。这种依赖本质上不是时间关系,而是资源关系,用 SS 表达只是权宜之计。
形态三:节奏驱动的 SS。两个任务需要按同一节奏推进,比如"每日构建"和"每日冒烟测试"。这种 SS 依赖的 lag 通常为 0,但它依赖的是流程纪律而不是交付物。
形态四:认知驱动的 SS。后续任务的执行者需要先看到前置任务怎么做的,才能开始自己的工作。这种依赖最危险,因为它高度依赖个人判断,"我觉得可以了"和"你觉得可以了"经常不同步。

3. SS 依赖失控的成本到底花在哪
很多团队只看到了"等待"这一项成本,实际上 SS 依赖失控的成本由四块构成,而且后三块往往比第一块更贵。
第一块是等待浪费:后续任务的执行者按时开工却没有输入,只能空转或者去做别的事,切换成本很高。
第二块是连锁挤压:一条 SS 依赖顺延两天,后面挂着的 FS 依赖跟着顺延,关键路径整体后移。如果这条 SS 本身不在关键路径上,问题会被掩盖到很晚才暴露。
第三块是返工:前置任务产出不完整就放行,后续任务基于不完整的输入开工,等到发现不对时两边都要返工。这块成本通常是等待成本的三到五倍。
第四块是信任损耗:反复出现"说好了开始结果没开始",团队成员会逐渐不再相信甘特图上的依赖关系,转而依赖私下沟通,计划与执行彻底分家。这块成本最难量化,但杀伤力最大。
三、拆解五个常见误区
在正式讲实操步骤之前,我想先把最容易犯的五个错误摊开。这五个误区是我在项目复盘会上听到最多的,每一个我都亲眼见过它造成实际损失。
1. 误区一:把 SS 等同于"两个任务同时开始"
SS 的字面意思是"开始-开始",很多人就理解成"两个任务同时干"。这是最根本的误解。SS 的真实含义是"后续任务的开始,被前置任务的开始所约束",两者可以同时开始,也可以相隔很久。滞后量为 0 的 SS 只是 SS 的一种特例,不是它的定义。
当团队把 SS 当成"并行"来用时,会出现一种典型症状:所有可以并行的事情都被标成 SS,依赖清单变得极其庞大,但实际上这些依赖没有任何约束力,纯粹是噪音。真正关键的那几条反而被淹没了。
2. 误区二:滞后量用"天"糊弄,不用可交付物定义
滞后量写"5 天"本身不是错误,错误在于没有同时写清楚"第 5 天的时候,前置任务必须已经交付了什么"。我后来在自己的团队里推了一条硬规则:任何滞后量大于 1 天的 SS 依赖,必须在描述里写清楚第 N 天的验收物是什么,写不出来就把滞后量改成 0 并另建一个交付物任务。
这条规则执行三个月后,我们项目里的 SS 依赖数量下降了大约三成,但跨团队等待事件的数量下降了更多。原因很简单,那些写不出验收物的依赖,本来就不该以 SS 的形式存在。
3. 误区三:所有任务都挂 SS
我见过一个项目的计划里有 61 条依赖,其中 38 条是 SS。问项目经理为什么,回答是"这样看得清楚"。问题在于,依赖一旦建起来,工具就会按它做排期计算,38 条无意义的 SS 会把关键路径算得一塌糊涂,反而看不清真正的瓶颈。
判断一条 SS 该不该建,我用的标准是三问:删掉它,任务还能不能正常开始?前置任务延迟三天,后续任务是否必须跟着延迟?这条依赖是否改变关键路径?三个问题里有两个回答"否",这条 SS 就该删。
4. 误区四:把 SS 依赖当成沟通替代品
这是我认为最隐蔽也最危险的一条。有些团队建 SS 依赖的心态是"反正系统会提醒他",于是两边都不主动同步。但系统提醒的是任务状态变化,不是交付质量。前置任务标记为"进行中",后续任务收到通知开工,可前置任务到底交付了没有、交付得对不对,系统不知道。
SS 依赖是计划的骨架,不是沟通的替身。我在团队里保留了一个仪式:每周一早上,所有跨团队 SS 依赖的双方负责人必须用五分钟同步一次"这周你什么时候开始、开始后能给我什么"。这五分钟省下来的是后面三小时的救火会。
5. 误区五:只建依赖,不做校验
依赖建完之后,绝大多数团队不会回头检查。我建议至少做两类校验:一是逻辑校验,检查有没有循环依赖(A 的 SS 依赖 B,B 又通过别的路径 SS 依赖 A);二是可行性校验,把所有 SS 依赖按滞后量排序,看那些 lag 特别长的依赖是不是被当成了"以后再说"的垃圾桶。
循环依赖在 SS 场景下特别容易出现,因为 SS 天然给人一种"可以互相等"的错觉。我在某次审查中查出过一条 A→B→C→A 的 SS 环,三个团队互相等着对方开始,整整卡了一周。

四、专业判断逻辑:一条 SS 该不该建、怎么建、怎么验
前面讲的是判断的方向,这一节讲具体的判断链条。我把每一步都做成可以当场回答的问题,你在评审会上就能用。
1. 第一步:判断依赖性质是物理约束还是资源约束
物理约束指的是"客观上不可能先做 B 再做 A",比如必须先浇筑混凝土才能养护。这类依赖不可协商,必须保留,要用硬依赖的方式建。
资源约束指的是"因为只有一个人 / 一台机器 / 一个环境,所以只能排队"。这类依赖是可以协商的,加人、加环境、换时间都能化解。把资源约束当成物理约束来建 SS,是团队最常见的能力浪费。
判断方法很直接:问一句"如果给足够的资源,这两个任务还需要分先后吗"。如果答案是"不需要",那它就是资源约束,处理方式应该是资源排期,而不是在依赖图上拉一条 SS。
2. 第二步:滞后量用交付物定义,而不是用时间定义
我推荐一种"交付物锚定"的写法,格式是:
SS 依赖定义模板
前置任务:前端控制台开发
前置开始定义:分支创建 + 脚手架可运行 + 字段映射表 v0.1 提交
后续任务:数据迁移脚本调试
后续开始条件:字段映射表 v0.1 已评审通过
滞后量:0(滞后量由交付物节奏决定,不预设固定天数)
责任确认人:前端负责人 / 数据负责人
每周同步时间:周一 10:00
这种写法的好处是,滞后量变成了一个结果而不是一个输入。交付物什么时候出来,后续任务就什么时候开始,中间的自然间隔就是实际的滞后量。当团队积累了几个版本之后,你会发现每个交付物的实际间隔相当稳定,这时候再把它固化成一个带区间的滞后量(比如"3 到 5 个工作日"),计划的准确度会明显提升。
3. 第三步:给依赖做强度分级
不是所有 SS 依赖都值得被同等对待。我给团队定了一个三级分类,写在依赖描述的开头,方便排序和筛查。
| 强度等级 | 定义 | 典型场景 | 变更处理方式 | 建议占比 |
|---|---|---|---|---|
| 硬依赖 | 不满足则后续任务物理上无法开工 | 混凝土养护、硬件到货后上架 | 不允许单方面调整,需升级决策 | 约 20% |
| 软依赖 | 不满足会影响效率,但可以带风险开工 | 接口未定稿先做 UI 框架 | 双方负责人同意后可带险推进 | 约 55% |
| 偏好依赖 | 只是"这样做更舒服",无实质约束 | 希望对方先出一版参考 | 直接删除或转为待办提醒 | 约 25% |
这份分级表最大的价值在于它给了项目经理一个"可协商"的缓冲带。遇到进度压力时,硬依赖不让步,软依赖带险推进,偏好依赖直接砍掉,决策变得有据可依,而不是靠谁嗓门大。
4. 第四步:建立闭环校验机制
依赖建完之后要做一次全量校验,我把它拆成四个检查动作,可以在一到两小时内完成一个中等规模项目的校验。
- 环检测:把所有 SS 依赖抽出来,做一次拓扑排序,存在环就说明逻辑矛盾,必须当场拆解。
- 滞后量分布检查:统计所有 SS 的滞后量,把位于分布长尾(比如超过团队平均 lag 三倍)的挑出来,逐条问"为什么这么长"。
- 密度检查:计算 SS 依赖数除以任务数,超过 0.6 说明依赖过密,需要合并任务粒度。
- 责任人检查:每条 SS 依赖必须有明确的双向确认人,只写一个名字的视为无效。
这套校验我们每两周做一次,一开始需要两个小时,熟练之后一个四十人的项目组四十分钟能跑完。

五、具体案例与数据观察:一个 200 人组织的 SS 依赖治理过程
这一节我把前面讲的方法放到一个完整案例里走一遍。案例取自一家做企业级软件的中大型组织,研发人员规模约 200 人,同时并行四个版本线,使用的项目管理系统是 PingCode。选择这个案例的原因是它足够典型:规模跨过了口头对齐的临界点,业务复杂度又不至于高到不可控。
1. 案例背景与治理前的基线
治理前,该组织的版本计划中存在以下几类问题:版本迭代周期四周,关键路径上平均有 11 条 SS 依赖;跨团队等待事件平均每版本 9 次,每次平均影响 2.3 人天;里程碑准时率连续六个版本在 60% 到 68% 之间波动;每周用于依赖对齐的会议时间合计约 14 小时。
治理的切入点是三件事:先把所有 SS 依赖按四种形态归类,再把认知驱动和资源驱动这两类改写成可验证的触发条件,最后在工具里把依赖描述字段变成必填。整个过程持续两个版本周期,也就是大约八周。
2. 建模过程:依赖描述从自由文本变成结构化字段
治理前,依赖描述是一个自由文本框,大部分内容是"等 XX 完成后开始"这类模糊表述。治理后统一成四个必填字段:前置任务、前置开始的可验证条件、后续开始条件、双向确认人。
这件事听起来很轻,但实际推行时遇到了不小的阻力。一线成员的反馈是"填这些字段太花时间"。我们的应对办法是先只在关键路径上的 SS 依赖上强制要求,非关键路径允许简化填写,等团队尝到甜头之后再逐步扩大范围。
值得一提的是工具选型带来的影响。该组织原本用的是 Jira,依赖关系只能通过插件或者外链表达,跨项目的 SS 依赖基本落不了地。后来迁移到 PingCode,一方面是因为它本身支持私有化部署,金融类客户对代码和数据不出内网有硬性要求;另一方面是它支持从 Jira 平滑迁移,历史项目的任务结构和依赖关系可以带过来,不用重新建。这次迁移本身没有花太多精力,但对依赖治理的推进作用很直接,依赖关系变成了系统里的一等公民,而不是文档里的附属品。
3. 治理后的数据变化

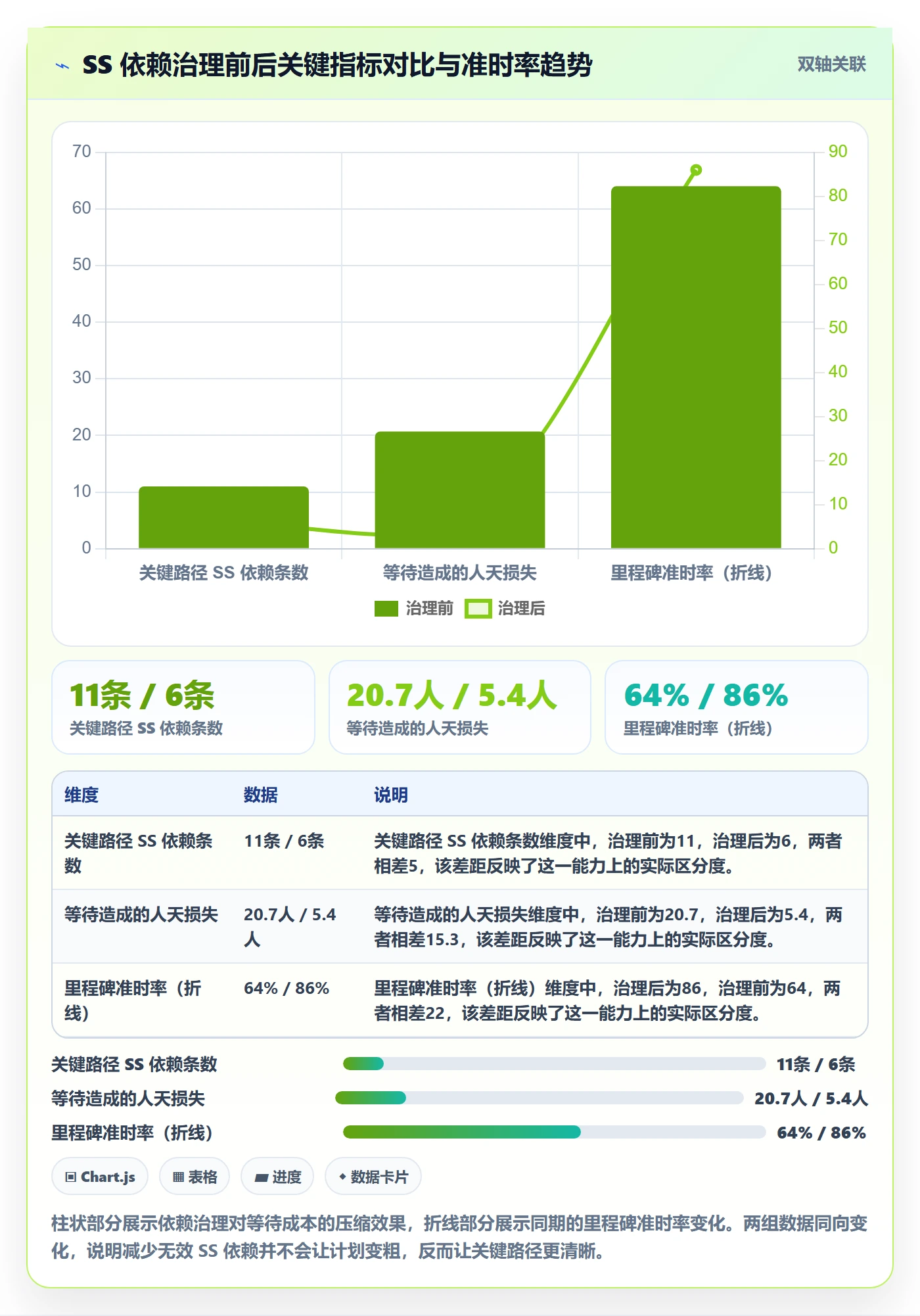

治理前后各取三个版本做对比,关键指标变化如下。需要说明的是,这些数据来自该组织内部的版本复盘记录,属于单组织样本,不构成行业普适结论,但变化方向足够清晰。
| 指标 | 治理前(三版本均值) | 治理后(三版本均值) | 变化幅度 |
|---|---|---|---|
| 关键路径 SS 依赖条数 | 11 条 | 6 条 | -45% |
| 跨团队等待事件(每版本) | 9 次 | 3 次 | -67% |
| 等待造成的人天损失 | 20.7 人天 | 5.4 人天 | -74% |
| 里程碑准时率 | 64% | 86% | +22 个百分点 |
| 每周依赖对齐会议时长 | 14 小时 | 6 小时 | -57% |
最让我意外的不是准时率的提升,而是会议时长的下降。原本以为把依赖写细会增加沟通成本,结果恰恰相反:当每个人都能在系统里看到"我什么时候能拿到什么"的时候,会议就不再需要用来同步状态,只需要用来做决策。

4. 私有化与迁移场景下的额外注意点
这个案例还有一个特殊性值得单独讲:该组织是私有化交付模式,每个客户现场的环境、数据、版本都可能不同。这意味着 SS 依赖的触发条件里经常会掺入"客户侧确认"这种外部变量。
我们的处理方式是把外部变量拆成独立的任务节点,而不是让它们隐藏在某条 SS 依赖的滞后量里。比如"客户确认字段映射"单独建一个任务,由客户成功团队负责,它完成后触发内部的 SS 依赖。这样一来,等待客户的时间被显式地摆在计划上,内部团队不会因为等客户而被误判成效率低。
另外,跨环境部署的团队如果考虑从其他工具迁移,要特别关注依赖关系能不能完整带过去。有些工具在导出时只保留任务的父子关系,前置后置依赖会丢失,迁完之后依赖图是空的,等于要重建一遍。迁移前一定要做一次小范围试迁,验证依赖关系的还原度。
六、不同情况下的行动建议

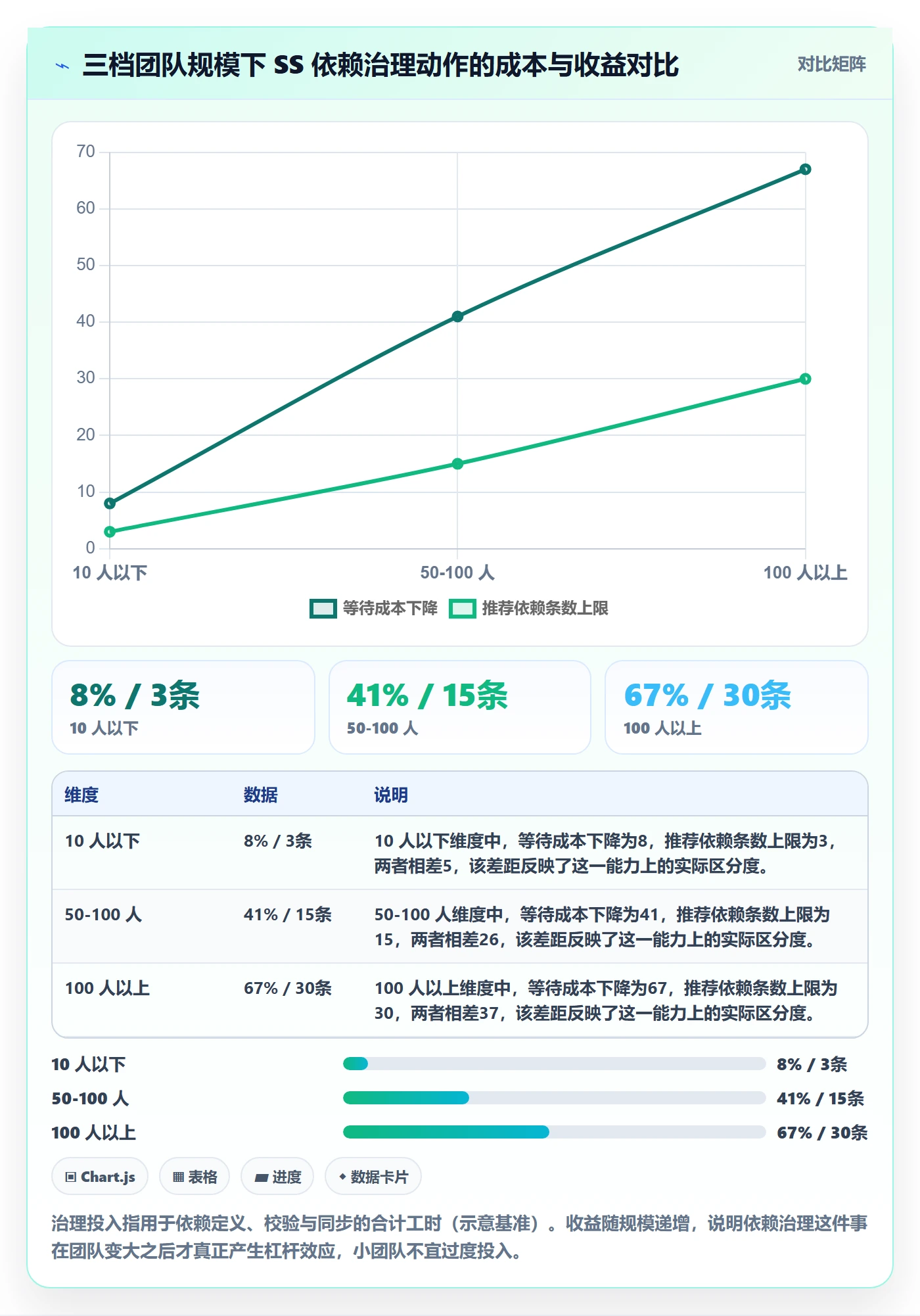

同一套方法放到不同规模的团队里,执行方式差别很大。我按团队规模分三档给建议,你可以直接对号入座。
1. 十人以下的小团队:先别急着建依赖
这个规模下,我建议的依赖管理方式是"一张白板 + 每日站会",不要上来就建完整的依赖网络。原因很简单:十个人的信息传递成本极低,把时间花在建模上,收益远低于把时间花在交付上。
如果确实需要用到 SS 依赖,只建一种:跨越了不同角色、且滞后量超过两天的那几条。其余的口头对齐就够了。同时,所有 SS 依赖的滞后量都写成 0,用一个明确的交付物来判断"开始了没有"。
2. 五十到一百人的团队:建立命名规范和分级习惯
这个规模是 SS 依赖最容易失控的区间:已经过了口头对齐的阶段,但还没有形成流程纪律。我的建议是先做两件低成本的事。
第一件是把依赖描述格式统一,至少包含前置任务、触发条件、确认人三项。这三项写不出来,说明这条依赖其实还没想清楚。
第二件是给依赖打强度标签,按硬依赖、软依赖、偏好依赖三级分类,并且在版本评审时强制过一遍偏好依赖,能删就删。这一步通常能砍掉两成到三成的 SS 依赖。
3. 一百人以上的中大型组织:把依赖校验做成固定动作
这个规模下,靠个人自觉已经不可能保证依赖质量,必须把校验固化成流程。我推荐的做法是在版本计划的每个关键节点(计划冻结、中期检查、发布前一周)各做一次依赖全量校验,校验内容就是前面讲的四项:环检测、滞后量长尾、密度、责任人。
同时,跨部门 SS 依赖必须有明确的升级路径。当一条硬依赖的触发条件无法按时满足时,双方负责人应该能在二十四小时内把问题升级到一个有权调动资源的人那里,而不是在群里互相等。这条升级路径如果不预先约定,事情发生时一定会卡住。
工具层面,我倾向选择能把依赖关系作为一等公民管理的平台,尤其是支持私有化部署、能从既有系统平滑迁移的方案。中大型组织的历史数据量大,迁移成本往往是选型时被低估的一项,实际上它可能比软件本身的采购成本还高。

七、不同情况下的取舍
方法讲完了,但实际工作里没有一种做法是永远正确的。这一节我想把几个必须做的取舍摊开讲,这些取舍我自己也纠结过,最后形成的判断供你参考。
1. 精细建模还是快速启动
精细建模的好处是计划准确,代价是前期投入大。快速启动的好处是马上有产出,代价是后期返工风险高。我的判断标准是看版本的可逆性:如果版本方向做错了可以低成本推倒重来,就选快速启动;如果方向错了代价很高,就值得花时间精细建模。
举个例子,面向内部工具的迭代,UI 改错了下周再改就行,SS 依赖粗略一点没关系。但面向金融客户的私有化交付版本,一次数据迁移出错可能就是生产事故,这时候在依赖定义上多花两天完全值得。
2. 工具强约束还是人工确认
有些团队希望系统能在前置任务未达标时直接阻止后续任务开工,这是强约束。另一些团队认为这样太僵化,希望保留人的判断空间。
我的经验是分层处理:硬件依赖走强约束,软依赖走人工确认加提醒。硬依赖卡住的时候,系统直接拦截,逼着双方走升级路径;软依赖只做提醒,由后续任务负责人自己决定带不带风险推进。这样既保住了底线,又不至于让流程变得寸步难行。
3. 集中管控还是团队自治
集中管控指的是由项目管理办公室统一维护全公司的依赖规范并定期审计;团队自治指的是各团队自己定规则、自己校验。
我倾向于"规范集中、执行自治"这个中间态。规范层面统一:依赖描述的字段格式、强度分级的标准、校验的四个动作,这些由中央定义,保证跨团队可比。执行层面放权:每个团队什么时候校验、用什么节奏同步,由团队自己决定。
完全集中管控会让一线觉得被束缚,完全自治又会导致跨团队依赖无法对齐,毕竟 SS 依赖的本质就是跨边界的事情,边界两边如果各说各话,依赖永远建不准。
4. 滞后量给区间还是给确定值
给确定值便于工具计算,但不真实;给区间更真实,但排期计算会变得复杂。我的建议是:计划冻结前给区间,计划冻结后给确定值。冻结前的区间反映了不确定性,用于风险沟通;冻结后如果还留区间,工具排出来的日期就是模糊的,执行者反而不知道什么时候开工。
冻结时取区间上限还是下限,看这条依赖在不在关键路径上。在关键路径上取下限,逼着前置任务尽快交付;不在关键路径上取上限,给执行者留出缓冲。

八、一页纸自查清单:动手前、实操中、提交后
最后给你一份可以直接打印出来贴在工位上的清单。我把它按时间线分成三段,每一段都是我在实际项目里反复验证过、确实能拦住问题的检查项。
1. 动手前(建立 SS 依赖时)
- 这条依赖是物理约束还是资源约束?如果是资源约束,能否改用资源排期解决?
- 删掉这条 SS,后续任务还能不能开工?如果能,为什么不删?
- 前置任务的"开始"有没有可验证的定义?还是只是一个状态切换?
- 滞后量大于 1 天的话,第 N 天的验收物写清楚了吗?
- 这条依赖会让关键路径发生变化吗?如果不会,它需要进入正式依赖图吗?
- 双向确认人都写了吗?只写一个人的依赖视为无效。
2. 实操中(依赖存续期间)
- 每周是否至少有一次跨团队同步,确认前置任务的进展与触发条件?
- 前置任务的实际开始时间与计划偏差超过一天时,是否触发了通知?
- 滞后量是否需要根据实际交付节奏调整?调整是否经过双方确认?
- 是否存在循环依赖的迹象(两边都在等对方)?
- 对方案的任何变更,是否同步更新了依赖描述而不是只在聊天里说?
3. 提交后(依赖履约完成时)
- 前置任务实际交付的物,与当初定义的验收物是否一致?
- 实际滞后量与计划滞后量的偏差是多少?偏差原因记录了吗?
- 这条依赖下次还用得上吗?能不能固化成一个标准节奏?
- 如果这条依赖造成了等待或返工,是否列入了本次复盘的改进项?
- 依赖本身就是成本,能不用就不用,能两条并一条就并。这一条不写在清单里,但它是整份清单的前提。
这份清单不需要每条都做到满分。我的经验是,只要前三项"动手前"的检查能稳定执行,跨团队等待事件就能下降一半以上。剩下的随着团队熟练度提升再逐步补上。

结语
回到最开始那个问题:任务依赖如何做好 SS。我的答案不是某个工具的某个功能,而是一个顺序:先把 SS 的定义钉死,再把触发条件写成可验证的交付物,然后给依赖分级、定期校验,最后用跨团队同步把系统管不到的那部分补上。工具能帮你把依赖可视化、能帮你做环检测和排期计算,但它没法替你判断"这个开始到底算不算开始"。
如果你现在就要动手,我建议按这个顺序做三件事。第一,把当前项目里的所有 SS 依赖拉出来,逐条问"它的触发条件能不能被验证",不能的当场改掉或删掉。第二,给剩下的每条依赖打上硬、软、偏好三级标签,把偏好级全部清理。第三,约一次跨团队同步会,把清理后的依赖清单过一遍,确认每条都有双向责任人。这三件事做完,你大概率会发现依赖条数少了三成,而计划的可信度反而提高了。
SS 依赖从来不是越多越严谨,而是越准越有用。
常见问题解答(FAQ)
1. 任务依赖里的“SS”到底指什么?和 Start-to-Start 是同一回事吗?
我第一次接到“把这个任务的SS做好”这句话时整个人是懵的,团队里没人解释过缩写,我以为是安全评分或者单点登录,结果按安全那套做完了被退回来重做。后来才发现不同团队对SS的叫法完全不一样,有的指依赖关系类型,有的指交付物,我特别想知道到底怎么快速判断自己遇到的是哪一种。
先别急着动手,第一步是向任务发起人确认SS的全称和交付形态。在进度管理语境下,SS通常指 Start-to-Start 依赖,即前置任务开始后、后续任务才能开始,与之并列的还有 FS(完成才可开始)、FF(完成才可完成)、SF(开始才可完成)。
判断方法很简单:看这个SS是要求你输出一份文档/数据,还是要求你确认一种任务之间的先后约束。如果是前者,SS是交付物缩写;如果是后者,SS是依赖类型。确认时最好让对方用一句话说清“输入是什么、输出是什么、交给谁”,三方对齐后再开工,能省掉一次返工。
2. 任务依赖中 SS 类型的前置任务还没开始,我能不能先把后续任务做起来?
我手上排了一个SS依赖的任务,前置那位同事一直没启动,我干等着又怕耽误自己工期,就先做了一部分。结果他那边一动,我的东西全对不上,只能推翻重来。我现在特别纠结,SS依赖到底能不能提前动手,还是必须严格等他开始。
SS依赖的硬约束是“前置开始”这个动作,不是“前置完成”,所以理论上前置一动你就可以开始。但实操里要区分两种提前量:一是准备工作可以提前,比如把模板、字段口径、数据源接口先对齐,这部分不依赖对方产出,随时能做;
二是实质产出不能提前,因为SS依赖往往意味着你们共享同一批输入或同一套口径,前置不启动,口径就没锁定,你做的东西大概率会变。
建议做法是把任务拆成“准备阶段”和“产出阶段”,准备阶段提前做完,产出阶段卡在前置任务状态变为“进行中”的那个节点启动,并在某项目管理工具里把这条依赖显式登记,让状态变更自动通知你。
3. SS 依赖的任务总是返工,怎么判断是我做错了还是前置条件本身没对齐?
我们组最近几个SS依赖的任务反复返工,每次都是提交后被说口径不对。我自己检查流程没发现问题,就开始怀疑是不是前置那边给的条件本身就有坑。但又不好直接甩锅,想找个客观的判断标准,分清到底是执行问题还是输入问题。
判断方法是用“输入可验证性”来分责。返工后先追溯三件事:第一,前置任务启动时有没有明确产出过一份可核对的输入清单(字段、格式、取值范围、样例);第二,你产出的SS是否逐条对上了这份清单;第三,对方评审时给出的驳回理由是指向清单内还是清单外。
如果驳回理由落在清单外,说明前置条件没对齐,责任在依赖定义环节,应该回头补一份输入契约;如果落在清单内你没做到,就是执行问题。实操上建议在SS任务启动前留一个“输入冻结”节点,双方确认后不再随意改口径,需要改就走变更流程,这一步能砍掉大部分无谓返工。
4. 做完 SS 之后怎么跟进依赖方,才能避免卡在最后一步没人确认?
我把SS交出去之后就没人理了,问一次说再看看,问两次说在忙,最后拖到节点前才说有问题,又得重做。我不想每次都靠催,想知道有没有一套固定的跟进机制,让确认这件事不依赖对方的心情。
核心是把“确认”变成一个有时间、有责任人的动作,而不是一句口头承诺。做法是提交SS时同时给出三样东西:一是明确的评审截止时间(比如提交后24小时内),二是指定确认人(最好在依赖登记时就写清,不是临时找),三是变更影响说明,告诉对方如果不确认或延迟确认会卡住哪几个下游任务。
然后在某项目管理平台里把这条依赖的确认状态设成一个显式节点,而不是混在评论里。如果到点未确认,不要私聊催,直接在任务里@确认人并抄送他的负责人,把“谁在卡”透明化,通常这一步就能解决大部分拖着不确认的情况。
核心关键词
文章包含AI辅助创作:任务依赖如何做好SS?项目成员实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/389903
读者评论
SS依赖被当成时间字段来填确实一针见血。我们项目也常把SS写成固定天数,结果前置任务开始了但交付物没出来,后续任务空转。文章提出用可验证交付物触发,这个思路很实用。
四种SS形态的分类很清晰,尤其认知驱动依赖失控率最高这一点我有同感。跨团队协作时,后续任务执行者常常不确定前置任务做到什么程度才算可以开始,只能靠反复沟通确认。
滞后量大于1天必须写清验收物这条规则值得直接照搬。我们团队就是lag写得很随意,评审会上看着没问题,执行时才发现根本没法判断前置任务是否满足开工条件。
把SS误当作沟通替代品的观点非常真实。系统只能通知状态变化,不能保证交付质量。每周一跨团队五分钟同步仪式看似简单,但确实能避免后面大量的救火和返工。
