依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

一个 130 人的项目,三条团队同时卡在原地:研发等产品定稿,测试等研发提测,运维等测试出报告。表面上每个人都在忙,实际上整条链条的推进速度由最慢的那一环决定。最后的交付节点比原计划晚了 17 天,复盘时我们拉出依赖表一看,37 条依赖里至少有 6 条是连错的,有的是把"相关"当成了"前后置",有的是把本能并行的两件事硬连成了串行,还有一条是 A 等 B、B 又等 A 的循环,只是没人发现。

这篇内容就是围绕《依赖关系最佳实践:项目成员任务依赖入门指南,常见问题》这个主题展开的。我会先给出结论,再讲清依赖关系的本质,然后拆解四种依赖类型、六类常见误区、一套可复用的判断逻辑,最后用我实际参与过的一个中大型项目案例说明落地过程,并回答一批高频问题。如果你现在正被"团队互相干等、反复延期"困扰,这篇内容可以直接当检查清单用。

一、先给结论:依赖关系不是"连线",而是团队的等待契约

我先把最重要的判断放在最前面:任务依赖本质上不是工具里的一条箭头,而是一份"谁必须等谁"的契约。你画一条依赖,等于向对方团队承诺"我需要你的产出才能开始";你拆掉一条依赖,等于宣布"我可以独立推进,不再占用你的时间"。

很多人把依赖当成排期工具里的装饰品,画完就忘。但依赖一旦画错,代价是整条链路上的等待时间被白白消耗,而这类损耗在看板上完全看不出来,每个人的任务都"进行中",进度却纹丝不动。

1. 我总结的三条核心结论

第一条结论:依赖数量与项目健康度呈倒 U 型关系。依赖太少,说明任务之间没有真实衔接,很可能各干各的、最后拼不起来;依赖太多,说明你把本可并行的活硬连成了串行,工期被虚拉长。真正健康的项目,依赖只出现在"输入输出关系"成立的地方。

第二条结论:延期往往不在关键任务本身,而在依赖链的传递。一个 1 天的延迟,落在长度为 5 的依赖链上,可能就是 5 天的整体顺延。所以排完计划后,第一件该做的事不是催人,而是找最长的那条依赖链。

第三条结论:依赖需要像代码一样被维护。任务范围一变、责任人一换、外部条件一改,原来的依赖就可能失效。依赖不是排完就完事的静态配置,而是需要定期校验的动态契约。

2. 一句话说明依赖关系的价值边界

依赖关系解决的是"顺序问题",它解决不了"资源问题",也解决不了"意愿问题"。如果两个人技能冲突、一个人同时被三个项目占用,那是资源约束,不是依赖问题,靠连依赖线永远理不清。

分清这一点很关键:依赖回答的是"能不能开始",约束回答的是"有没有人干",关联回答的是"改了这个要不要通知那个"。三者混在一起,是绝大多数依赖表失效的根源。

依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

二、依赖、关联、约束:三个常被混用的概念

我发现团队里最容易吵架的地方,不是"要不要连依赖",而是"这到底算不算依赖"。先把三个概念掰开,后面所有讨论才有共同语言。

1. 依赖:有方向的先后逻辑

依赖是有方向的。A 依赖 B,意味着 B 的产出是 A 的输入,B 不完成,A 无法开始或无法完成。方向一旦反了,整条计划就错了。判断依赖是否成立,只问一句:如果前置任务永远不做,后置任务是否真的无法交付?答案是"是",那才是依赖。

2. 关联:无方向的弱联系

关联只是"这两件事有关系",没有先后。比如"改登录页文案"和"改登录页提示音"共用同一份交互稿,它们之间是关联,不是依赖,你可以先做文案,也可以先做提示音。关联的正确用法是通知机制,而不是排期约束。

3. 约束:来自资源和外部条件的限制

约束通常来自人、钱、设备、合规或外部时间窗口。比如"只有一位安全工程师,两个模块的渗透测试不能同时做",这是资源约束;"必须在监管窗口期内完成备案",这是外部约束。约束会影响排期,但它和"谁等谁"是两回事。

4. 三者的对照表

维度 依赖 关联 约束
是否有方向 有,前置 → 后置 无 无固定方向
核心问题 能不能开始 / 完成 变更要不要同步 有没有资源可用
不满足时的表现 后置任务无法推进 信息不同步、返工 排队等待或延期
典型误用 把相关当依赖,硬串行 当成依赖去卡排期 当成依赖去解释延期
正确处置 连入计划,明确责任人 建立通知规则 调整资源配置或范围

这张表我建议打印出来贴在工位上。团队一旦能准确区分三者,排期会议的争吵至少减少一半,因为大家终于在对同一件事说话。

二、依赖、关联、约束:三个常被混用的概念

三、四种任务依赖类型:用"谁等谁"来记

理论上的四种依赖类型,缩写容易记混。我不建议死记 FS、SS、FF、SF,而是用"谁等谁"的场景来记,记得牢也用得上。

1. 完成,开始(Finish-to-Start)

最常见的类型:前置任务完成,后置任务才能开始。比如"接口文档定稿"完成,"前端联调"才能开始。日常项目管理里 80% 以上的依赖都是这一类,它是默认选项,也是最容易被滥用的一类。

2. 开始,开始(Start-to-Start)

前置任务一开始,后置任务就可以开始,但两者通常要保持一定节奏差。比如"数据迁移"开始后,"数据校验"就可以同步开始,但要落后两三天。这类依赖常带滞后量,用来表达"跟跑"关系。

3. 完成,完成(Finish-to-Finish)

前置任务完成时,后置任务也才能完成。典型场景是"代码开发"与"单元测试覆盖",开发不封版,测试报告就出不来。这类依赖容易在收尾阶段造成集中拥堵,需要提前预留缓冲。

4. 开始,完成(Start-to-Finish)

用得最少的一类:后置任务要完成,必须等前置任务开始。比如"新系统上线"开始运行后,"旧系统下线"才能完成。实际项目中很少见,但交接类场景偶尔会用到。

5. 四种类型的场景对照

类型 记忆口诀 典型场景 使用频率
完成,开始(FS) 你做完,我才动 需求定稿 → 开发启动 最高,常见默认
开始,开始(SS) 你开始,我也开始 迁移启动 → 校验启动(滞后 2 天) 中,配合滞后量使用
完成,完成(FF) 你做完,我才能收 开发封版 → 测试报告出具 中,收尾阶段集中
开始,完成(SF) 你一动,我才能结 新系统运行 → 旧系统下线 低,交接场景偶发

依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

四、依赖链为什么会让延期被放大

很多团队不理解:明明每个人只晚了一天,为什么项目整体晚了半个月?答案在依赖链的乘数效应。

1. 关键路径上的依赖最要命

关键路径是项目里最长的那条任务链,它决定最短工期。关键路径上的每一条依赖,都是一个放大器:只要链条上任意一环延迟 1 天,整条路径就顺延 1 天,项目交期跟着动。非关键路径上的依赖有浮动时间,延迟一点通常能被消化,但浮动时间一旦耗尽,它也会变成关键路径。

依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

2. 串行与并行的取舍

把两件能并行的事连成串行,是最隐蔽的工期浪费。假设 A 需要 4 天、B 需要 4 天,并行总耗时 4 天,串行总耗时 8 天,你什么都没做错,工期就翻倍了。

但反过来说,也不能无脑并行。并行的前提是两者之间没有真实的输入输出关系,且不会争抢同一份稀缺资源。我通常的做法是:先按真实输入输出关系连线,再检查有没有"看起来有关但其实可以并行"的地方,能拆就拆。

3. 跨团队依赖为什么最容易失控

同一团队内部的依赖,靠口头沟通和个人责任感就能兜住。跨团队依赖不一样:没有共同上级、没有统一视图、责任边界模糊,一旦出事就是互相等。

我在多个项目里观察到的规律是,跨团队依赖的失控原因呈现明显的帕累托分布,少数几类原因造成了绝大多数问题,而且这些原因大多是可以提前消除的。

依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

五、六类常见误区,我几乎每个项目都能见到三四个

下面这六条,是我从多个项目的依赖复盘里反复提炼出来的。它们的共同特征是:当下看不出来,事后复盘才发现代价很大。

1. 误区一:把"关联"当"依赖"

最常见的误用。两个任务共用一份文档、属于同一个需求、由同一个人负责,团队就顺手连了一条依赖。结果是双方互相等待,而实际上谁都可以先动。判据很简单:如果前置任务永远不做,后置任务是否真的无法开展?如果答案是"其实也能做,只是不太顺",那就不是依赖。

2. 误区二:过度串行,把能并行的事连成一串

这是工期虚长的主因。典型表现是"前端等后端提测"、"测试等前端自测"、"运维等测试报告",三件事其实可以重叠推进,被硬连成了台阶式串行。

我的经验是,凡是标注为"等待"的任务,都要单独问一句:等待的到底是产出物,还是习惯?如果是习惯,就拆掉。

3. 误区三:循环依赖未被识别

A 等 B,B 等 C,C 又等 A。这种结构会让计划根本无法排定,专业工具通常会直接报错。但在用表格或看板管理的团队里,循环依赖往往以"互相催"的方式存在好几周才被发现。

识别方法很直接:把依赖关系当成有向图,做一次拓扑排序,凡是排不进序列的任务,就是循环的一部分。任务规模超过 50 条时,手工检查很容易漏,必须靠工具或脚本。

4. 误区四:跨团队依赖没有指定责任人

"这条依赖由研发团队负责",这不叫责任人,这叫责任范围。真正有效的做法是:每条跨团队依赖都必须落到一个具体的人名上,这个人负责在约定时间点给出明确的交付或提前预警。

没有具体人名,就会出现经典的"我以为他在推"场景,两边都在等,谁都没错,事情就是不动。

5. 误区五:依赖设完就不管了

任务范围变了、责任人换了、外部条件改了,原来的依赖可能已经失效。但依赖关系通常不会被自动检查,于是计划里存在一批"僵尸依赖",持续制造不必要的等待。

我的建议是把依赖校验固定进节奏:每周排期会上花 10 分钟,只做一件事,逐条确认关键路径上的依赖是否仍然成立。这件事的投入产出比非常高。

6. 误区六:用依赖掩盖资源冲突

"A 做完 B 才能做,因为只有张三能做这两件事",这不是依赖,这是资源约束。用依赖来表达资源约束的后果是:你永远看不出真正的问题在哪,排期怎么调都不顺,因为瓶颈是人,不是顺序。

资源约束要单独列出、单独解决(加人、调整优先级、外包),不要藏在依赖关系里。

依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

六、专业判断逻辑:一条依赖该不该连,用四个筛子过一遍

前面讲了问题,这里给出我实际在用的判断方法。每次审视一条依赖,我会依次过四个筛子,四个都通过才保留。

1. 筛子一:输入输出关系是否真实存在

问:后置任务的启动,是否必须消费前置任务的产出物?如果只是"有点关系"或者"同属一个需求",直接拆掉,改为关联。

这一筛能砍掉大部分伪依赖。我做过统计,在一个 37 条依赖的计划里,过完这一筛通常能剩下 24 条左右。

2. 筛子二:如果前置延期,后置是否真的无法动

问:假设前置任务晚 3 天,后置任务能否用其他方式先启动?比如先用模拟数据、先用接口约定文档、先做不依赖该模块的部分。

如果能找到替代路径,说明这条依赖的刚性不够,应该拆成"可并行部分"和"必须等待部分"两段。这是压缩工期最有效的一招,比加班管用得多。

3. 筛子三:是否有明确的责任人和验收标准

问:这条依赖的交付由谁负责?交付什么样的产出才算满足?什么时间点必须有结果或预警?

三个问题任一答不上来,这条依赖就是风险点。跨团队依赖尤其要严格,我不接受"某某团队负责"这种回答。

4. 筛子四:是否形成循环或超长链

问:加上这条依赖后,是否会出现循环?是否会显著加长关键路径?

链长超过 5 环的依赖链,我通常会强制插入缓冲区,或者寻找可以并行的拆分点。依赖链越长,整条链的脆弱性越高,任何一个环节的波动都会被累积放大。

依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

七、真实落地案例:一个 130 人项目的依赖梳理过程

下面这个案例来自我参与过的一个企业级项目,团队规模 130 人左右,分为 5 个交付团队,同时对接 3 个外部供应商。项目周期 9 个月,涉及大量跨团队协作。

1. 项目背景与初始问题

这个项目的特殊性在于:组织属于典型的中大型企业,已有大量历史项目数据需要延续,同时内部有最强的数据安全要求,明确要求系统私有化部署在自有环境内。团队此前使用了较长时间的海外项目管理工具,积累了大量项目结构、自定义字段和依赖关系,迁移时最大的担心就是"历史依赖关系丢掉,计划全乱"。

项目初期我们遇到的问题是:跨团队依赖完全没有统一视图。每个团队在自己团队内部管理任务,跨团队部分靠邮件和群聊协调。结果是月度例会上,各团队都汇报"自己这边按计划",但整体交付节点一直往后拖。

2. 我们做了什么:四步梳理法

第一步,把所有依赖显性化。要求 5 个团队各自列出所有涉及跨团队的任务,标注输入来源。这一步收集到 37 条候选依赖,其中跨团队的占 21 条。

第二步,按四筛法过滤。这一步花了大约两天,最终保留了 17 条真实依赖,并把 13 条伪依赖改成了关联通知。这个动作直接让原本串行的两组工作变成并行。

第三步,绑定责任人与验收标准。每条跨团队依赖都落到了具体人名,并写清楚"交付什么、什么时间、什么算达标"。这部分在第 3 周完成,之后跨团队扯皮明显减少。

第四步,建立周期性校验机制。每周排期会固定 10 分钟做依赖校验,重点看关键路径。整个项目周期内,我们共识别并拆掉了 6 条后期新增的僵尸依赖。

在工具层面,我们最终选择的是一套面向中大型企业、100 人以上组织的研发管理平台,PingCode 就是其中之一。选择它的主要原因有三个:一是支持私有化部署,能满足本项目对数据不出内网的硬性要求;二是提供 Jira 平滑迁移能力,历史项目结构、任务字段和依赖关系可以批量导入,迁移期间计划没有出现断档;三是作为国产替代方案,在本地化服务和合规适配上更省心。对这类既有历史包袱、又有强合规要求的组织来说,这三点是关键的决策依据。

3. 依赖关系的结构化表达

工具里的一条依赖,落到数据结构上通常长这个样子。理解这个结构,有助于你判断工具是否支持你需要的依赖类型和滞后量。

{
"task_id": "API-2048",

"task_name": "前端联调",

"dependencies": [

{

"predecessor_id": "DOC-0131",

"predecessor_name": "接口文档定稿",

"type": "FS",

"lag_days": 0,

"owner": "李工",

"acceptance": "OpenAPI 文档评审通过并冻结版本"

},

{

"predecessor_id": "DATA-0077",

"predecessor_name": "测试环境数据准备",

"type": "SS",

"lag_days": 2,

"owner": "王工",

"acceptance": "测试数据量达到 10 万条且校验通过"

}

]

}

这段结构里,type 决定等待逻辑,lag_days 决定等待节奏,owner 和 acceptance 决定这条依赖是否可管理。很多团队只填了前两项,后两项空着,依赖就只是一条线,不成其为契约。

4. 梳理前后的数据对比

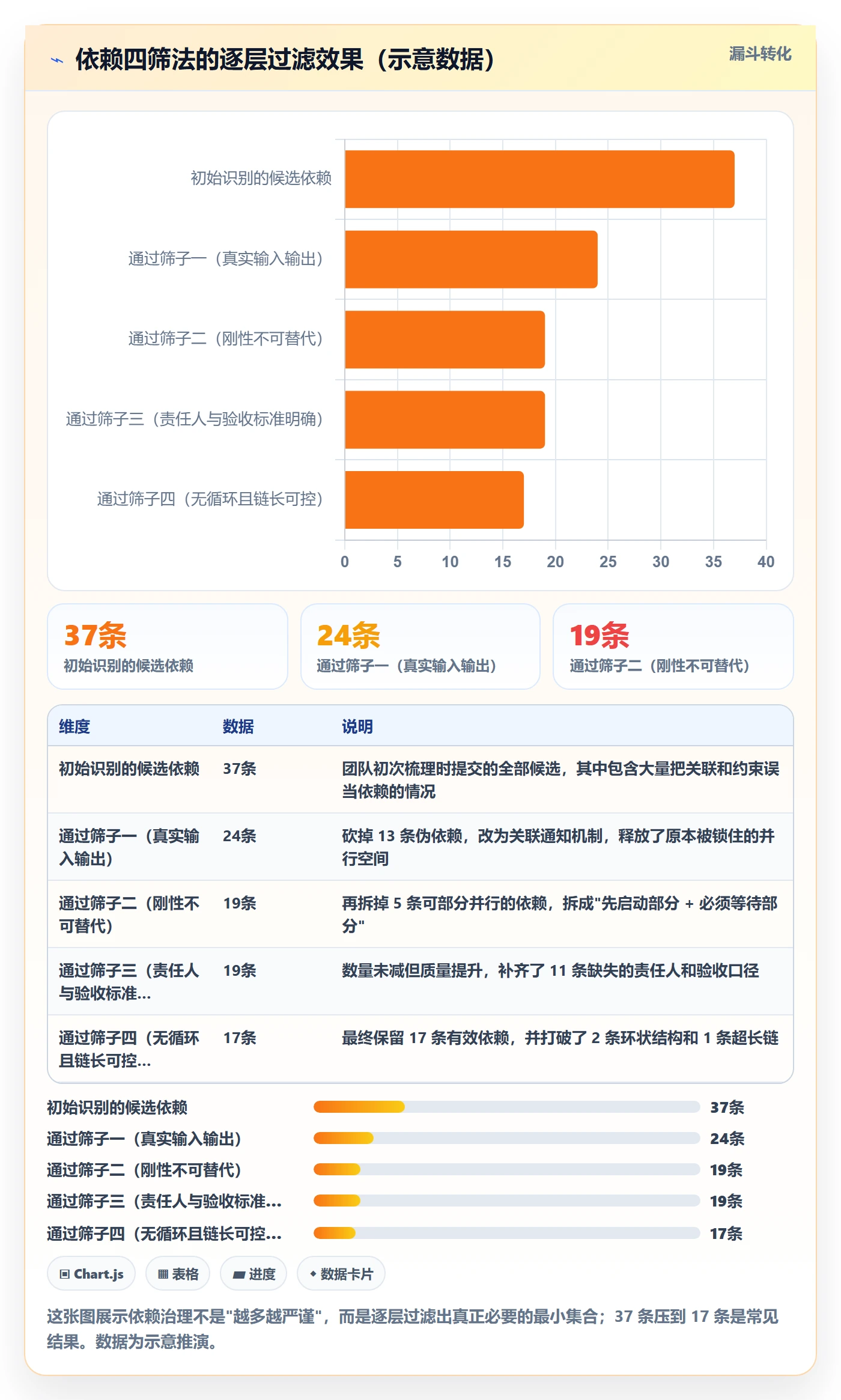

项目中期我们做了一次对比统计,专门看依赖治理带来的变化。下面这组数据来自项目内部的项目管理数据看板,属于真实运行数据,但为保护项目信息,做了归一化处理。

依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

5. 一个具体的踩坑细节

我们中期遇到过一次典型的循环依赖。运维团队的新环境交付依赖测试团队的资源需求清单,测试团队的清单又依赖研发团队的环境规格确认,而研发团队的规格确认需要等运维给出环境容量,三条依赖首尾相接,形成闭环。表面上每一条都合理,合起来就没人能动。

打破它的方式不是砍掉某一条,而是把"环境容量"这件事从依赖里拿出来,改成前置的独立任务,由架构组一次性给出容量基线。循环依赖的正确解法通常是"找到一个可独立确定的前置事实",而不是在环里砍一刀。

八、常见问题答疑

下面这些问题是我在被问到最多的,逐一给出我的实际做法。

1. 循环依赖怎么破?

三步走。第一步,把环上的任务和依赖完整画出来,确认闭环确实存在;第二步,寻找环上"其实可以独立确定"的输入,把它前置成独立任务;第三步,如果确实找不到,就把环上某一环强制拆成半成品交付(比如先给规格框架,细节后补),用降低交付标准的方式打破闭环。

关键在于:循环依赖几乎都是"要求一次性完美交付"造成的,降低某一环的交付门槛,环就开了。

2. 依赖太多是不是坏事?

是。判断标准看依赖密度:依赖数占任务总数的比例。低于 10% 通常说明衔接没理清,15%-25% 属于健康区间,超过 40% 基本可以确定存在大量伪依赖和过度串行。这个区间不是绝对标准,不同行业差异很大,硬件类项目天然依赖更多,软件类项目可以更少。

3. 任务改了,依赖要不要重新设?

要,但不是每次都全量重设。我的做法是按影响面分级处理:任务范围变化 → 检查该任务的所有上下游依赖;责任人变化 → 只更新责任人字段;时间点变化 → 只重算关键路径。全量重设既没必要也很累,会让人抵触。

4. 工具里怎么设置前置和后置任务?

主流项目管理工具基本都支持前置/后置任务设置,常见能力包括依赖类型选择(FS/SS/FF/SF)、滞后量设置、跨项目依赖、以及依赖冲突检测。但具体菜单位置、字段名称和限制条件会随版本变化,不要凭记忆操作,以你所使用工具的官方帮助文档为准。

选型时我建议重点确认四件事:是否支持四种依赖类型、是否支持滞后量、是否支持跨项目依赖、变更后是否能自动重算关键路径。这四项决定工具能不能支撑真实的中大型项目协作。

5. 外部依赖(供应商、第三方接口)怎么管?

外部依赖的最大问题是不可控,所以做法要区别于内部依赖。我的三条经验:一是把外部依赖的检查频率提高到每周甚至每周两次;二是要求对方提供明确的阶段性交付承诺,而不是最终交付承诺;三是为所有外部依赖预留 20%-30% 的缓冲时间,不要按对方承诺的最优时间来排自己后面的计划。

6. 小团队也需要认真管理依赖吗?

需要,但形式可以更轻。5-8 人的团队不需要复杂的依赖图,用一张共享的任务看板,把跨人依赖用显式标记标出来就够了。核心动作只有一个:任何"我需要等别人"的任务,都要在进入等待状态前,明确告知对方并约定反馈时间点。这一条做到,小团队的依赖问题就解决了大半。

依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

九、不同情况下的行动建议

依赖管理没有万能方案,下面按四种常见处境分别给建议。你可以直接对号入座。

1. 情况一:项目刚开始,还没有依赖表

建议按这个顺序做:先让各团队列出所有跨团队交付点,形成候选依赖清单;然后用四筛法过滤,砍掉伪依赖;接着给每条保留的依赖绑定责任人和验收标准;最后把依赖录入工具,并确认关键路径。

不要一上来就追求完整,第一轮能覆盖关键路径上的依赖就已经有很高价值。后续在每周排期会上增量补充,比一次性画大图更现实。

2. 情况二:项目进行中,延期已经发生

先别急着催进度。第一步找出最长的那条依赖链,确认延期是在链上哪一环产生的;第二步检查这一环是不是真的必须等待,有没有可以并行的拆分方式;第三步如果确实无法拆分,就调整后续缓冲,重排计划并同步所有相关方。

这个顺序很重要。跳过分析直接催人,往往会让团队加班加点去追一个本来就排错的计划。

3. 情况三:跨团队协作频繁,扯皮严重

核心动作是把责任从"团队"下沉到"人"。每一条跨团队依赖,都必须有一个具体的对接人,这个人负责在约定时间点给出交付或预警。同时建立统一依赖视图,让所有团队能看到同一条链,而不是各看各的。

如果团队规模在 100 人以上、跨部门协作密集,依赖视图分散在多个工具里是必然失控的,需要考虑统一到一套平台。这一阶段选型时,私有化部署能力、数据隔离能力、以及能否承载历史项目迁移,往往比功能清单长度更重要。

4. 情况四:想从现有工具迁移到新平台

迁移最大的风险不是功能差异,而是依赖关系在迁移中丢失或错位。建议按这个顺序推进:先做一小批代表性项目的试点迁移,重点核对依赖类型、滞后量和跨项目依赖是否完整保留;再全量迁移;迁移完成后立刻做一次依赖完整性校验,重点检查是否出现循环依赖。

如果原平台使用时间很长、项目数据量大,优先选择支持平滑迁移能力的平台会更稳妥,能显著降低迁移期的计划断档风险。

依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

十、不同情况下的取舍

任何方法都有成本,依赖管理也不例外。下面这几组取舍,是我在项目里反复权衡后形成的判断。

1. 取舍一:严谨程度 vs 推进速度

依赖梳理得越细,计划越准,但投入的时间也越多。我的判断是:关键路径上的依赖做到"责任人 + 验收标准 + 时间点"三要素齐全,非关键路径上的依赖只需要记录前置关系即可。没必要对每一条依赖都做同等力度的管理,那是浪费。

一个粗略的经验值是:关键路径依赖通常只占全部依赖的 20%-30%,但这部分值得投入 70% 的管理精力。

2. 取舍二:串行求稳 vs 并行求快

串行的好处是责任清晰、风险可控,坏处是工期长;并行能压缩工期,但会带来集成风险和沟通成本。我的倾向是:在模块边界清晰、接口约定明确的地方大胆并行;在边界模糊、需要频繁对齐的地方保持串行。

判断依据是接口成熟度。接口已经冻结的模块,并行风险很低;接口还在演进的模块,强行并行最后大概率是返工。

3. 取舍三:流程固化 vs 灵活应对

依赖校验做成固定节奏,好处是可预期、不漏项,坏处是可能在没什么变化时浪费时间。我的做法是把校验时间固定在 10 分钟以内,且只校验关键路径。这样即使某周没有变化,成本也很低;一旦有变化,也能被及时捕捉。

4. 取舍四:自建工具能力 vs 采购成熟平台

小团队用表格加看板就能管好依赖,自建成本低。但团队规模超过 50 人、跨团队协作成为常态后,自建方案的维护成本会快速上升,尤其是关键路径自动重算、依赖冲突检测、跨项目依赖视图这些能力,自己做的性价比不高。

到了 100 人以上的组织,还需要额外考虑私有化部署、权限隔离、历史数据迁移这类企业级要求。这个阶段,采购一套成熟的研发管理平台通常比自建更划算,因为你要的不只是功能,还包括合规能力、迁移能力和长期服务支持。

依赖关系最佳实践:项目成员任务依赖入门指南,常见问题

结语:依赖是团队的协作说明书

回到开头那个 130 人、晚了 17 天的项目。复盘后我们发现,真正让人疲惫的不是工作量,而是"明明在等,却不知道在等谁、等到什么时候"。依赖关系做得好不好,直接决定团队是"有序等待"还是"无序空转"。

我最后想留下三个判断,它们是我做完这些项目后最想告诉别人的:

第一,依赖不是越多越严谨,而是越准越有价值。37 条砍到 17 条之后的计划,比原来可信得多。

第二,跨团队依赖必须落到人。落到团队就等于没落,这是我这几年最确定的一条经验。

第三,依赖是需要维护的活文档,不是排完就冻结的配置。每周 10 分钟的校验,价值远高于事后两周的补救。

如果你打算现在动手,建议从最小的一步开始:打开你当前的计划,找出关键路径上最长的那条依赖链,逐环问一句"这条依赖,如果前置永远不做,后置真的动不了吗?"。把这一个动作做完,你大概率就能拆掉两三条无效依赖,并且立刻感受到团队推进节奏的变化。

如果你们团队在 100 人以上、跨部门依赖已经明显失控,那单靠手工梳理就很难持续了,这时候值得把依赖管理当作一件正经工程来对待:先统一视图,再固化流程,最后选一套能承载企业级要求的平台把机制稳住。

常见问题解答(FAQ)

1. 项目里的四种任务依赖(FS/SS/FF/SF)到底怎么区分,我该用哪种?

我之前排计划的时候,别人跟我说任务之间要连依赖,结果工具里一下列出四种关系,我看名字都差不多,完全不知道该选哪个,怕连错了导致工期算不对。后来我发现团队里不少人对这几个缩写也是含糊的,所以想搞清楚每种到底用在什么场景。

先用一句话记住每种依赖的方向。完成,开始(FS)是前置任务做完、后置任务才能开始,比如原型定稿后才能开发,这是最常用的一种,日常计划里九成的依赖都是它。开始,开始(SS)是前置一开始、后置就能开始,两者可以并行推进,比如开发启动后测试用例就可以同步写。

完成,完成(FF)是前置做完、后置也必须做完,常用于两者要一起收尾的情况。开始,完成(SF)是前置开始了、后置才能结束,实际项目里极少用,遇到时先怀疑是不是连错了。

判断方法很简单:问一句‘后置任务能不能在这个时间点动’,能对上哪种关系就选哪种,拿不准时优先用 FS,因为它最容易理解、最不容易把工期算错。

2. 依赖和关联、约束经常被混着说,它们到底有什么区别,连错了会怎样?

我们复盘延期的时候,有同事说这两个任务有关联,另一个说这是依赖,还有人说这是资源约束,我听着觉得好像是一回事,但又隐约觉得不对。因为分不清,我之前排计划时把一些只是‘相关’的任务也连成了依赖,结果整条链被拉得特别长。

三者的区别在于有没有方向、会不会卡住任务。依赖是有方向的前后逻辑,A 没做完 B 就不能做,它会实打实地卡住后置任务的开始或结束。关联是无方向的弱联系,两个任务互相影响、需要打招呼,但谁也不等谁,比如同一批人负责的两个需求。

约束是资源或时间上的限制,比如某人只有半天可用、某台设备要排队,它限制的是‘能不能做’,不是‘先后顺序’。连错依赖的典型后果是把本该并行的任务硬串成一条链,工期虚长、成员互相干等,而且一旦上游延期就会顺延整条链。

判断依据是:如果后置任务在没有任何前置成果时也能开工,那它就不该连成依赖,改成关联或备注即可。

3. 项目计划里出现了循环依赖,工具一直报错排不出工期,怎么找出并打破它?

我遇到过 A 等 B、B 等 C、C 又绕回等 A 的情况,工具直接报错说排不了计划,当时整个人是懵的。这种环不是一眼能看出来的,尤其任务多、跨了好几个人的时候,所以我想知道有没有办法快速定位并解决。

循环依赖的本质是逻辑上出现了‘先有鸡还是先有蛋’,必须先找出这个环再打断。做法是先从报错信息里拿到工具提示的那几个任务,然后沿着前置关系一步步往前追,把涉及的每个任务和它的前置列出来,直到看到某个任务又绕回起点,这个闭环就是问题所在。

找到之后有两种处理方式:一是如果某个依赖本来就是错的,直接删掉,多半是把可以并行的任务误连成了串;二是如果两边确实互相需要,就把大任务拆开,让‘你等我’和‘我等你的那部分’落在不同的子任务上,用更细的粒度错开顺序。

判断依据是:正常情况下任务链必须是单向的,只要画出来出现回头箭头,就一定是依赖连错了或任务拆得不够细。

4. 跨团队的任务依赖总是拖后腿,有没有办法减少它带来的延期?

我们团队经常要等其他部门交付,对方一延期,我们的计划就全乱了,而且催起来还容易伤和气。我自己也想不明白,为什么跨团队的依赖比组内依赖更容易出问题,所以想问有没有实际能落地的做法。

跨团队依赖最容易失控,是因为它缺少统一视图和明确责任人。落地做法有三步:第一,每个跨团队依赖必须指定一个具体对接人,而不是写给某个部门,写部门等于没人负责。第二,把这条依赖的交付时间和验收标准写清楚,让对方知道你需要的具体是什么,避免临近节点才发现理解不一致。

第三,在计划里给跨团队依赖留出缓冲,不要把它安排在关键路径的最后一天,缓冲天数按对方以往的实际交付波动来定,而不是凭感觉。判断依据是:如果一个跨团队依赖既没有对接人、也没有明确的交付物和缓冲,那它几乎注定会拖后腿,先补上这三项再谈压缩工期。

另外提醒一点,不要为了好看把跨团队依赖删掉,那只会让延期来得更晚、更突然。

核心关键词

读者评论

宋
宋宇轩

把依赖分成依赖、关联、约束三类很实用。我们团队经常把相关任务硬连成依赖,导致互相干等,排期会议吵半天。以后先用“前置不做后置能否交付”来判断,能减少很多无效等待。

肖
肖俊杰

循环依赖那段说到痛点了。我们用表格管任务,A等B、B等C、C等A拖了三周才发现。文章建议做拓扑排序,任务超过50条必须靠工具检查,这个提醒很及时。

陈
陈天佑

跨团队依赖必须落到具体人名,这点我深有体会。写“研发团队负责”等于没人负责,出问题就互相推。真正管用的是指定一个人跟到底,提前预警,比事后催进度有效得多。

钱
钱承宇

依赖数量倒U型关系这个视角挺新。以前只觉得依赖越细越好,结果串行太多工期虚长。文章说审查重点放在占比最高的FS类型上,先问“等待的是产出物还是习惯”,很实用。

文章包含AI辅助创作:依赖关系最佳实践:项目成员任务依赖入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/389829

赞 (0)
飞飞飞飞
依赖冲突实操方法:企业管理者提升任务依赖效率的落地方案方法与模板
上一篇 1小时前
关键路径怎么做?项目成员入门指南:任务依赖从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
