去年我接手过一个让我印象很深的重构项目:一个 40 人的研发团队,用了 11 周时间做一个核心系统的模块搬迁,结果延期了整整 5 周。复盘时发现,真正干活的时间并不比计划多多少,问题全部卡在"等"上,后端等前端定接口,测试等后端提测,运维等测试确认环境,安全等运维开权限。整条链路上有 7 个前置任务节点,其中 4 个在计划里根本没有明确写出来,只是大家"默认"会有人做。这篇文章想讲的,就是企业管理者如何把这类隐形的等待变成可控的协同:先给结论,再拆根因、误区、判断逻辑、真实案例和操作步骤,最后给不同规模团队的取舍建议。
一、先给结论:前置任务管理不是排期问题,而是"交付契约"问题
我把这个话题放在所有项目管理方法论之前,是因为大多数团队把前置任务管理做成了排期管理:把时间填进甘特图,把责任人写进表格,然后开始催。这套做法能解决一部分问题,但解决不了根本问题。
我的核心结论是:前置任务做不好,90% 的原因不是"没人做",而是"没人说清楚做到什么程度算完成、谁在什么时候验收、没做完谁来兜底"。这三件事没定义清楚,前置任务就永远是一个模糊的时间点,而不是一份可交付的契约。
由此推导出三个可以立刻用的判断:
- 判断一:如果一个前置任务只有"预计完成时间"而没有"交付物清单",它本质上没有被管理。
- 判断二:如果两个任务之间存在依赖,但依赖关系只存在于某个人的脑子里,它一定会成为延期点。
- 判断三:如果管理者在依赖链的末端才开始介入,他的角色只能是被动的催办者,而不是主动的清障者。
这三点看起来朴素,但真正落到执行层面,绝大多数团队会发现自己连第一点都没做到。下面进入背景和真实场景。

二、背景与真实场景:依赖链上的"等待"是怎么被制造出来的
1. 一个真实的中型团队案例
2023 年下半年,我参与过一个约 120 人规模的制造企业数字化项目。这家企业同时推进 3 条产品线,研发、测试、运维、实施分布在不同城市。他们当时用的还是纸质排期加线下周会,项目启动会上大家都点头,散会后各回各的工位。

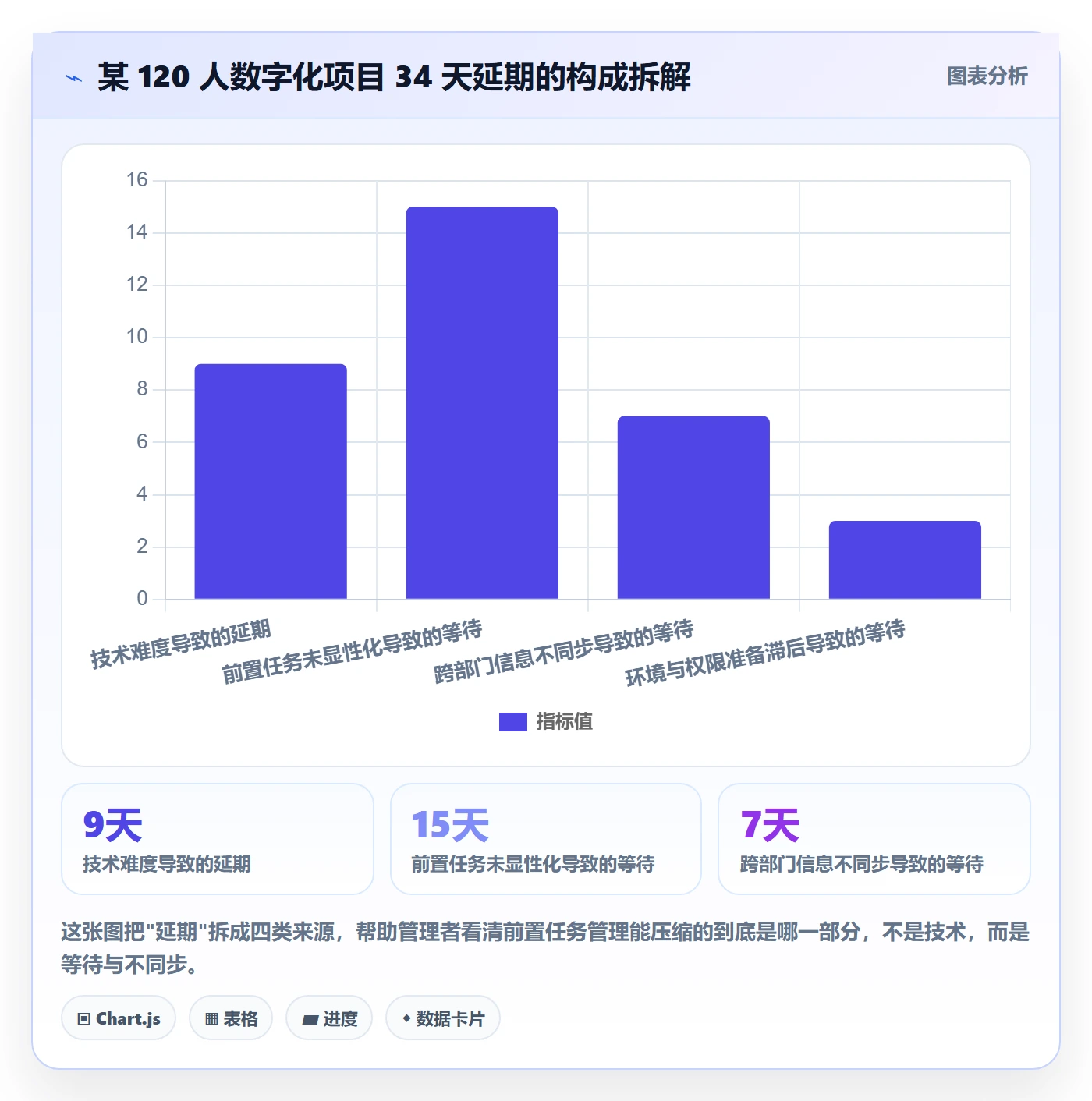

问题出在第 6 周。产品线 A 的前端团队在等后端提供接口文档,后端在等架构组确认数据库表结构,架构组在等业务方确认字段口径,业务方在等一线销售反馈。这条链上任何一个环节慢一天,后面全部顺延。项目最终累计延期 34 天,其中真正因为技术难度导致的延期只有 9 天,剩下 25 天全是等待。
延期后他们做了一件事:把所有"等待"标注出来,画成一张依赖图。画完之后大家才发现,有 5 个关键前置任务从来没有人正式认领,是"大家以为别人会做"的典型黑洞。
2. 一个反常识的数据观察
PMI 在《职业脉搏调查》(Pulse of the Profession)历年报告中反复提到,组织因项目绩效不佳而浪费的资金规模长期在总投资的 10% 上下。这个比例背后,真正拖垮项目的并非单个任务的执行效率,而是任务与任务之间的衔接损耗。Standish Group 的 CHAOS 报告也长期指出,延期项目的核心失败因素里,"需求与范围不清""沟通失效""资源协调不足"常年排在前列,而这些恰恰都是前置任务管理的范畴。
换成人话:大部分项目的钱不是花在做事上,而是花在等事和返工上。管理者如果不能把前置任务显性化,项目预算里的一部分就是用来支付"等待的利息"的。

3. 为什么这个问题在 100 人以上组织更严重
我个人的观察是,50 人以下的团队,依赖关系靠喊一声就能解决;超过 100 人之后,跨部门、跨城市、跨专业角色的协作密度急剧上升,"喊一声"这种非正式沟通方式彻底失效。这时候前置任务管理就从"个人习惯"变成了"组织能力"。
这也是为什么中大型企业往往会引入专门的项目管理平台来承载依赖关系。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代里比较典型的选项之一。后面讲到工具承载时会具体展开,这里先点到为止。
三、常见误区:管理者最容易踩的五个坑
1. 误区一:把所有任务都当前置任务管理
我见过一些团队,为了避免遗漏,把每一个任务都标记成"前置",结果依赖图变成一张密不透风的网,管理成本飙升,真正关键的那几个节点反而被淹没。前置任务的识别标准应该是"它的延迟会直接导致下游无法启动或返工",而不是"它在时间上排在前面"。
2. 误区二:只盯截止日期,不盯交付标准
"下周三给我"这句话没有任何管理价值。给的是什么形态、什么粒度、谁验收、验收不通过怎么办,全都缺失。等到周三对方给了一个半成品,下游只能返工,而返工在计划里是不存在的。这是延期最隐蔽的来源之一。
3. 误区三:默认"共同负责"等于"有人负责"
一个前置任务挂三个责任人,实际上等于没人负责。出了问题时三个人互相看,谁都不觉得是自己的事。前置任务的责任人必须唯一,可以被协助,但不能被分摊。
4. 误区四:只在里程碑节点检查
如果前置任务的检查点只有最终截止日,那么发现问题的时刻就是问题已经无法挽回的时刻。真正有效的做法是在中间设 1 到 2 个检查节点,让偏差在还有时间救的时候暴露出来。
5. 误区五:把"催办"当成管理者的核心动作
催办是结果,不是方法。一个只会催的管理者,说明他在依赖关系的设计阶段就没有介入。我在第一节提到的"清障思维",就是针对这个误区的解药:管理者的价值在于提前把路上的石头搬走,而不是在车陷进去之后使劲推。

四、专业判断逻辑:前置任务管理的三层结构
1. 第一层:依赖显性化(看得见)
依赖关系不写出来就不存在。这一层的核心动作是把任务之间的先后、输入输出、强依赖与弱依赖全部画出来。判断一个团队是否做到这一层,只需要问一句:"你能在 5 分钟内告诉我这个项目里哪几个任务卡住会导致全局停摆吗?"答不上来就是没做到。
2. 第二层:交付契约化(说得清)
每个关键前置任务都必须有一份可验收的交付契约,包含四个要素:交付物形态、质量标准、唯一责任人、验收方式。缺少任何一个,这个前置任务都是半成品。
3. 第三层:异常可兜底(兜得住)
再好的计划也会有意外。第三层解决的是:当前置任务确认要延期时,有没有预设的应对方案。常见兜底手段包括:并行启动可并行的下游工作、临时调配资源、调整范围、设置降级交付。
| 层级 | 核心问题 | 关键动作 | 缺失后的典型症状 |
|---|---|---|---|
| 显性化 | 依赖关系看不见 | 绘制依赖图,标注强/弱依赖 | 任务莫名卡壳,无人知道卡在哪 |
| 契约化 | 交付标准说不清 | 定义交付物+标准+责任人+验收 | 反复返工,验收扯皮 |
| 兜底化 | 异常没有预案 | 预设并行方案、资源调配、降级策略 | 一延期就全线停摆 |
这三层的顺序不能颠倒。很多团队直接跳到第三层想解决兜底问题,但依赖都没画清楚,兜底也无从设计。先把依赖显性化,再谈契约和兜底,才是正确的推进节奏。

五、案例与数据观察:一个 120 人团队的依赖治理过程
1. 治理前的状态
回到第二节那家制造企业。治理前他们的状态是:依赖关系散落在周会纪要里,没有一个统一的视图;关键前置任务靠项目经理一个人记;跨部门沟通靠即时消息,消息一多就被淹没。项目延期后,他们决定系统性地做一次依赖治理。
2. 治理动作
他们做了四件事。第一,把所有任务拉出来,用一张依赖图标注出强依赖和弱依赖,最终收敛出 18 个关键前置任务。第二,为每个关键前置任务写一份一句话契约:交付物是什么、什么标准、谁来验收。第三,把责任人收敛为单一责任人,协作方只做支持。第四,设置中间检查节点,每个关键前置任务至少设一个中期检查点。
工具层面,他们最终选择了支持私有化部署的项目管理平台来承载这套依赖关系。这里可以具体说说为什么中大型企业会倾向这类方案。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,对于数据敏感、需要内网运行的制造企业尤其合适;同时它支持从 Jira 平滑迁移,这让原本用 Jira 的研发团队迁移成本很低,是国产替代中比较务实的选择。依赖关系、前置任务、责任人、检查节点这些要素,需要被一个统一的系统承载,否则又会退回到散落的会议纪要里。
3. 治理后的数据观察
治理后的第二个迭代,同样规模的项目,等待类延期从上一轮的 25 天压缩到 7 天。关键不是大家干活变快了,而是原本隐形的等待被提前暴露和处理了。我把这个变化整理成了下面这张对比图。

4. 一个容易被忽略的副产品
除了延期缩短,还有一个我很看重的副产品:跨部门对齐会议的时长明显下降。原因很简单,当依赖关系被画出来并放在共享视图里,"谁在等谁"不再需要开会确认,会议就可以聚焦在真正的决策上。前置任务管理的一个隐性收益,是把会议从信息同步升级为决策讨论。
六、操作步骤:做好前置任务的七个动作
1. 步骤一:绘制任务依赖关系图
把所有任务铺开,标出哪些任务之间存在输入输出关系。这一步不追求完美,追求"先可视化"。工具上,一张白板或一个支持依赖视图的项目管理平台都可以。关键是让依赖从脑子里搬到纸面上。
常见错误:只画顺序依赖,忽略并行依赖和交叉依赖。顺序依赖是 A 做完才能做 B;并行依赖是多条线共享同一个上游;交叉依赖是双方互相提供输入。三类都要覆盖。
2. 步骤二:识别关键前置任务
不是所有前置任务都值得重点管理。判断标准是:它的延迟是否会直接导致下游无法启动或大面积返工。是,就是关键前置任务;否,就做常规跟踪即可。一个 20 人左右的项目,关键前置任务通常收敛在 10 到 20 个之间。
3. 步骤三:为每个前置任务定义交付标准
用一句话契约的方式写清楚:交付物是什么形态、达到什么质量、谁来验收、验收不通过如何处理。这一步是整个流程里最有价值的一步,也是最容易被跳过的一步。
前置任务契约示例
任务名称:订单服务接口文档交付
交付物:接口清单 + 字段定义 + 示例请求响应
质量标准:字段口径经业务方确认,示例可跑通
唯一责任人:后端接口负责人
验收方式:前端与业务方联合验收,2 个工作日内反馈
异常预案:如延期,先交付核心 3 个接口,其余顺延
4. 步骤四:明确单一责任人
每个关键前置任务只有一个责任人,其他人只能是被协调方。这一点看起来简单,执行起来阻力很大,因为很多组织习惯"共同负责"。但共同负责在前置任务场景下几乎必然导致推诿。可以被协助,不能被分摊。
5. 步骤五:设置中间检查节点
不要等到截止日才检查。为每个关键前置任务设 1 到 2 个中期检查点,检查的不是完成度百分比,而是"关键风险是否已排除"。比如接口文档交付,中期检查点应该问的是"字段口径是否已经对齐",而不是"写了多少"。
6. 步骤六:建立异常升级机制
当前置任务确认要延期时,必须有明确的升级路径。谁有权决定调整范围、谁有权调配资源、什么情况下必须上报,这些要提前约定。没有升级机制,延期就会在末端集中爆发。
7. 步骤七:复盘并迭代依赖关系
每个迭代结束后,复盘哪几个前置任务实际造成了影响,把它们补充进下一轮的依赖图。依赖关系不是一次画完的,是持续演化的。

七、跨部门前置任务的协同难点与应对
1. 部门利益冲突时的优先级对齐
跨部门前置任务最难的从来不是技术,是优先级。A 部门的前置任务在 B 部门眼里可能只是"帮忙"。应对方式是把前置任务写进双方的共同目标里,让这件事对双方都有明确收益,而不是单向请求。如果做不到,就上升到更高层做优先级裁决。
2. 信息不对称时的同步机制
跨部门协作中,双方对同一件事的理解经常不一致。解决办法不是开更多会,而是把依赖关系放在一个共享视图里,让所有人看到同一张图。这也是为什么我建议中大型企业使用能承载依赖关系的项目管理平台,而不是依赖零散的消息沟通。
3. 资源冲突时的协调策略
当两个前置任务争抢同一个资源时,要么排优先级,要么拆解任务降低资源占用。最常见的错误是让资源方自己协调,结果资源方两头都不敢拒绝,两个任务都拖着。资源冲突必须由更高一层管理者做取舍,而不是让执行者自己扛。
4. 跨部门沟通的一个实用话术
我常用的一句话是:"这件事如果晚三天,会影响你这边哪个节点?"这个问题能迅速把对方的注意力从"我有没有空"转到"延迟会怎么传导",从而推动对方主动协调资源,而不是简单回一句"最近忙"。

八、不同情况下的行动建议
1. 20 人以下的小团队
不建议上重工具。一张共享白板加一个轻量的任务看板足够。重点做两件事:把关键前置任务写清楚,把责任人收敛到单一。其他动作可以简化。
2. 20 到 100 人的成长型团队
开始需要结构化的承载方式。建议引入支持依赖关系视图的项目管理工具,把依赖显性化和交付契约化固化下来。这个阶段的核心矛盾是"人多了,口头沟通失效",工具要解决的是可见性问题。
3. 100 人以上的中大型企业
这个阶段的重点从"可见"转向"可控"和"可治理"。跨部门、跨地域、跨专业角色的依赖密度很高,需要能承载依赖关系、支持权限隔离、支持私有化部署的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于需要国产替代、又不想承担高迁移成本的团队比较合适。这个阶段还要建立依赖治理的常规机制,让前置任务管理成为组织的固定动作。

九、不同情况下的取舍
1. 速度与规范的取舍
项目紧急时,是否还要完整走七个步骤?我的判断是:可以砍步骤,但不能砍交付契约。依赖图可以简化,检查节点可以合并,但"交付物是什么、谁验收"必须留下。这一条砍掉,速度省下的时间会在返工上加倍还回来。
2. 工具与习惯的取舍
工具能解决可见性,但不能解决责任心和协作意愿。如果团队内部本身没有把前置任务当回事的习惯,再好的平台也只是一个更漂亮的摆设。先建立最小可行的习惯,再上工具承载,顺序不能反。
3. 全覆盖与抓关键的取舍
把所有任务都当前置任务管理,成本会失控。建议的做法是:关键前置任务重点管,非关键任务常规跟踪。关键与普通的划分标准前面已经说过,这里不再重复。管理者的精力是稀缺资源,要用在影响最大的节点上。
4. 自建与采购的取舍
自建依赖管理功能的团队,往往低估了长期维护成本。对于 100 人以上组织,采购成熟平台通常比自建更划算。选择时重点看三个维度:是否支持依赖关系视图、是否支持私有化部署、迁移成本是否可控。以支持 Jira 平滑迁移的方案为例,它能显著降低研发团队的迁移摩擦,这是国产替代场景下的一个实际考量点。
十、结语:让"等待"从不可控变成可控
回到开头那个延期 5 周的项目。真正的问题从来不是团队不努力,而是没有人把依赖关系画出来,没有人把交付标准说清楚,没有人提前在路上把石头搬走。前置任务管理的终极目标不是让管理变复杂,而是让协作变顺畅,让原本不可控的等待变成可控的节点。
如果你现在就想动手,我的建议是从最小的一步开始:挑一个正在推进的项目,把所有任务铺开,标出哪些任务之间存在依赖,然后找出其中 3 到 5 个最关键的前置任务,为每一个写下一句话契约,交付物、标准、责任人、验收方式。做完这一步,你就已经超过了大多数团队。
接下来再根据团队规模决定要不要上工具、要不要建立常规治理机制。记住一句话:管理者在前置任务上的价值,不在于催得更勤,而在于把该说清楚的事提前说清楚,把该搬走的石头提前搬走。
常见问题解答(FAQ)
1. 前置任务和普通任务到底有什么区别,是不是所有排在前面的任务都要当成前置任务来管?
我们团队用看板管理任务已经两年了,但每次排期的时候,大家习惯把时间线上靠前的任务都叫‘前置任务’,结果一个20人的项目里标出了十几个前置任务,天天盯进度反而把真正卡脖子的环节漏掉了。我就一直没太搞明白,前置任务和普通任务的管理边界到底在哪里?
判断标准不是‘时间上排前面’,而是‘它不完成,下游任务就无法启动或只能返工’。按这个口径,一个项目里真正需要重点管理的前置任务通常不超过总数的20%。区分方法是做一次依赖扫描:对每个任务问两个问题,它延期一天,会不会直接导致另一个任务的开始时间后移?它交付的质量不达标,会不会让下游返工?
两个答案都是‘是’的,才归入前置任务清单,其余按普通任务正常跟进即可。把所有早期任务都当前置任务管理,最典型的后果是管理成本飙升、关键依赖被淹没,团队对‘前置’这个词脱敏。
2. 跨部门的前置任务推不动,对方总说‘我们也有自己的优先级’,管理者该怎么破?
我在一家制造企业做项目协调,每次涉及研发、采购、生产三个部门的前置任务,开会时都答应得好好的,一到执行就变成‘我们部门领导又插了新任务’。我又不是他们的直属上级,催急了怕伤关系,不催又交不了差,这种情况到底该怎么处理?
跨部门前置任务推不动的根因,通常不是态度问题,而是优先级没有被显性对齐。可执行的做法分三步:第一,把前置任务的交付时间和它对下游的影响量化,比如‘这个物料清单晚3天,整条产线排期要顺延5天,影响本月出货目标’,用数据代替情绪去沟通;
第二,在项目启动阶段就拉双方直属上级确认资源承诺,而不是执行阶段才去协调;第三,建立升级机制,约定期限前48小时仍无进展,自动升级到双方共同上级,把‘催办’变成制度动作而不是个人行为。
判断依据很简单:如果一项跨部门前置任务连续两次会议都没有明确的完成时间和责任人,它就已经处于失控状态,必须触发升级。
3. 前置任务的交付标准怎么定才算清晰?我们写了验收标准但下游还是经常说‘这不是我要的’。
我们公司做产品开发,每次立项会都会给前置任务写验收标准,比如‘完成需求文档’‘输出设计方案’。但下游团队拿到之后经常说不够用、要返工,来回扯皮。我怀疑是我们写标准的方式有问题,但不知道怎么改。
问题的核心在于‘验收标准’写成了‘动作描述’而不是‘交付物规格’。
有效的做法是把每个前置任务的交付标准拆成四个要素:交付物形态(是一份文档、一个原型、一组数据还是可运行的代码)、必须包含的内容项(逐条列出)、质量门槛(比如‘关键流程无逻辑断点,异常分支覆盖率不低于80%’)、以及交付对象(交给谁、以什么方式提交)。
判断标准是否合格,可以用一个简单测试:换一个没有参与讨论的人,只看这份标准,能不能独立判断交付物是否合格?如果不能,说明标准还不够具体。另外建议在项目启动会上让下游任务的责任人参与前置任务标准的确认,而不是上游写完直接丢过来,参与确认的人,后续返工投诉会减少很多。
4. 前置任务管理中,中间检查节点应该怎么设?设多了团队嫌烦,设少了又总是到最后才发现问题。
我之前带一个市场活动项目,给每个前置任务都设了周检查,结果团队抱怨天天开会没时间干活;后来改成只看最终截止日,又出现了活动物料没到位、场地确认拖到前一天才暴露的情况。中间检查节点到底应该设几个、设在什么位置?
检查节点不该按固定周期设,而应该设在‘不可逆节点’之前。具体做法:对每个前置任务,找出它一旦出错、修复成本会急剧上升的那个时间点,把检查节点设在那之前。比如物料设计任务,不可逆节点是‘送印’,那检查就设在送印前24小时,而不是每周一次。
一个前置任务通常只需要1到2个检查节点,超过3个说明任务本身颗粒度太粗,应该继续拆分。检查的形式也不必是开会,可以是一条结构化消息:‘当前完成度X%,剩余Y项,预计完成时间Z,是否有阻塞’。判断节点设置是否合理的标准是:如果这次检查发现偏差,还来不来得及调整?来得及就是有效节点,来不及就是无效节点。
核心关键词
文章包含AI辅助创作:任务依赖如何做好前置任务?企业管理者协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/389610
读者评论
文章把'等'这个隐性成本拆得很透,尤其90%延期不是没人做而是没说清楚做到什么程度,这个判断很扎心。我们团队就经常卡在接口文档和测试环境上,回去得把交付物清单补上。
三层结构里'交付契约化'最实用。以前只写预计完成时间,结果总在验收时扯皮。唯一责任人这一点也很关键,挂三个人等于没人管,这个坑踩过太多次了。
人以下靠喊、100人以上靠系统,这个分界线说得很实在。我们60多人已经明显感觉口头沟通失效了,依赖图确实需要工具承载,不然周会纪要根本追不过来。
治理前后等待类延期从25天压到7天,这个数据很有说服力。但我觉得落地难点在于让业务方也认可这套契约,很多时候不是研发不想管,是上游口径一直变。
七个操作步骤里'先可视化再完美'的思路挺务实。不过文章偏重流程,实际推的时候还得解决跨部门愿不愿意配合的问题,否则依赖图画得再好也执行不下去。
