我在过去三年里参与过二十多次项目复盘,最常听到的一句辩解是:"前置任务不是已经完成了吗?"说这话的人通常没有错,任务状态确实标着"已完成",但后置任务还是卡住了。卡住的原因不是前置任务没做完,而是前置任务"完成"的方式,没有为后置任务的启动预留任何接口:文档没定稿、口径没确认、环境没打开、责任人还在另一个项目里。
这篇文章讨论的就是这件事:后置任务的落地方案,为什么必须由管理层推动,而不能丢给项目经理或者工具去自动解决。我会先给结论,再讲背景、误区、判断逻辑,最后用一个我亲历的跨部门案例(脱敏处理)完整走一遍,并说明在不同组织规模、不同成熟度下应该怎么选、怎么舍。

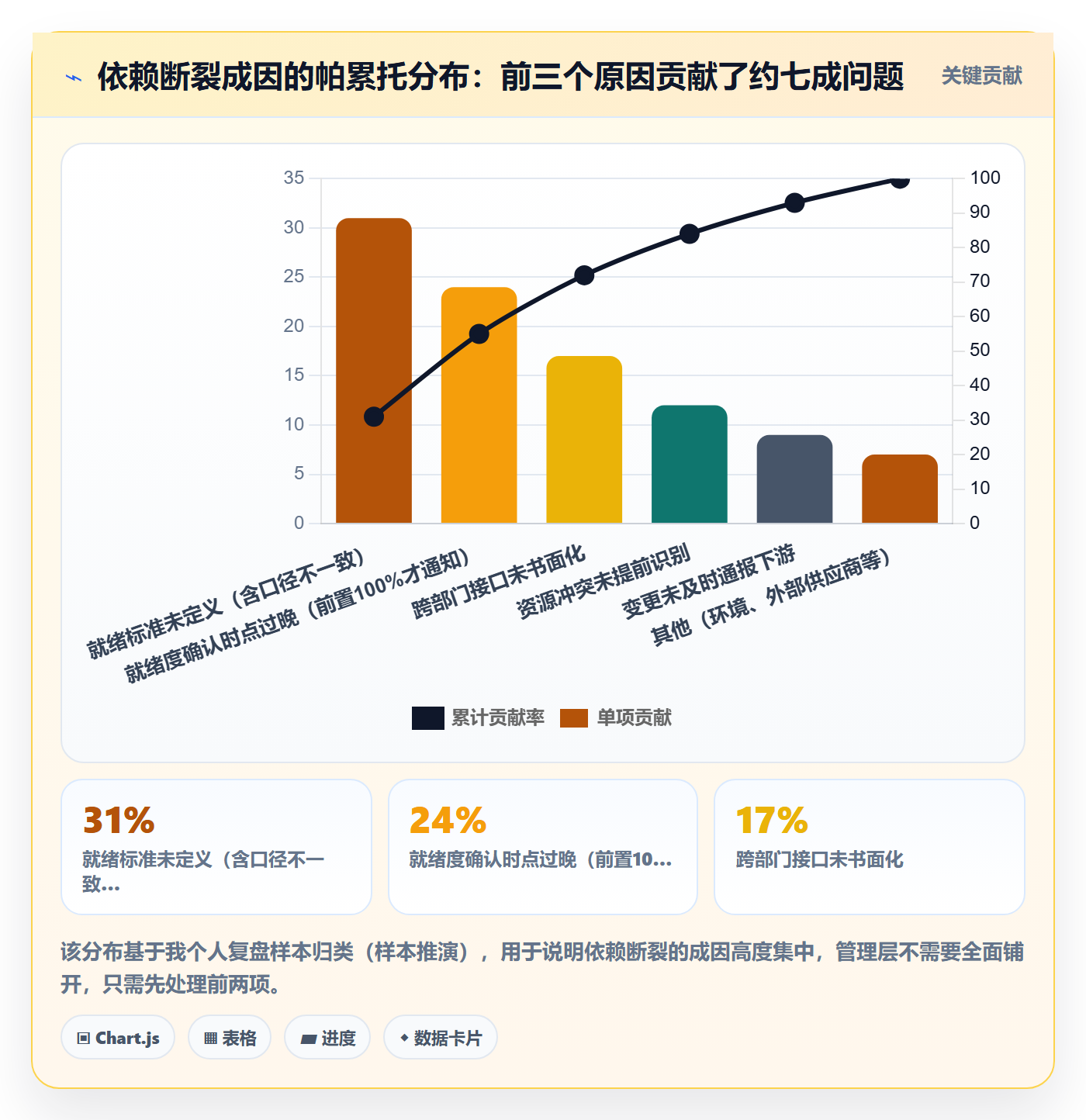

需要先说明一点:本文出现的所有关于"依赖断裂导致延期"的比例数字,除特别标注外,都来自我个人参与复盘的项目样本和脱敏后的客户数据,属于样本推演,不是行业统计。我宁可把口径说小,也不想给你一个看起来很权威、实际无法追溯的数字。
一、先给结论:后置任务落地,管理层只需要管四件事
如果你时间有限,只看这一节也够。后置任务之所以反复出问题,不是团队不努力,而是管理层把注意力放错了位置。以下四条结论,是我在复盘里验证过很多次之后固定下来的判断。
1. 结论一:后置任务的失败,多数在前置任务的"完成确认"环节就已埋下
大多数团队的任务状态机只有三个值:未开始、进行中、已完成。这个状态机有一个致命缺陷,它描述的是"做了多少",而不是"下游能不能开始"。一个需求文档写了 95%,状态还是"进行中";写完了但没评审,状态变成"已完成"。这两种情况对后置任务的价值完全不同,但在状态字段里长得一模一样。
所以当问题暴露时,它总是暴露在后置任务那一端:"开发为什么还没开始?""测试为什么卡住了?"管理层看到的是后置环节的停滞,但真正的断点发生在前置环节的完成定义上。你看到的问题位置,通常不是问题的发生位置。
2. 结论二:管理层要盯的是"就绪度",不是"完成度"
完成度是给前置任务自己看的,就绪度是给后置任务用的。这是我做依赖治理时最核心的一个概念切换。
就绪度回答的是一个非常具体的问题:下游此刻拿到的东西,能不能直接开工,而不需要回头补条件?如果答案里出现"基本可以,就是……"这种句式,就绪度就是不合格的。"就是"后面那半句话,就是后置任务未来的返工工时。
3. 结论三:依赖管理的本质是接口契约,不是图上的连线
甘特图上连一条箭头,成本接近于零,所以很多组织把"依赖管理"做成了"画线管理"。但箭头只表达"有先后顺序",它不表达:交付什么、达到什么标准才算可交付、最早什么时候能交给下游、变更了谁来通知。
我把这四项称为依赖契约:交付物定义、验收标准、可启动时间、变更通报窗口。没有这四项,箭头就是装饰品。管理层真正要推动的,是把箭头变成契约。
4. 结论四:同步节奏必须与依赖风险等级匹配
我见过最典型的错配,是把所有依赖关系都塞进周会同步。结果是最危险的跨部门依赖,一周才被看一次;而风险最低的组内依赖,也在占用会议时间。这不是勤奋,这是用最低频率去管理最高风险。
正确的做法是反向的:风险越高、可替代性越低的依赖,同步频率越高,甚至要指定到人、指定到小时。风险低的依赖,写进文档、设定检查点就够了。

二、背景与真实场景:后置任务为什么总在管理层视野之外
要理解后置任务为什么难落地,先要看清楚管理层的信息结构。管理层的注意力天然被两件事吸引:事情的开始,和事情的结束。立项会要开,上线要庆功。而依赖关系的断裂点,恰好发生在这两者中间最不起眼的地方。
1. 一个发生在周三下午的真实场景
去年我参与的一个项目里,市场部要在大促前一天上线活动页,依赖产品部的规则引擎功能。周一产品部通知:"功能已完成,已提测。"市场部开发开始联调。周三下午发现,规则引擎的规则配置口径和市场部理解的不一样,活动页面上的优惠计算逻辑全部要重写。
复盘时,所有人都盯着周三下午的联调环节,但我把时间线拉回去,看到真正的断点发生在周一那句"功能已完成"上,它完成了,但它没有就绪。完成的定义是"代码写完并提测",就绪的定义应该是"规则口径书面确认,且有 3 个边界场景的示例输入输出"。这两者之间差的不是技术,是管理定义。
2. 管理层的注意力结构,决定了后置任务天然是盲区
我做过一个粗糙但很有用的统计:在我复盘的延期事件里,管理层在事件发生前主动问过"下游准备好了吗"的比例,不到两成。但同一批管理者,主动问过"前置进度到哪了"的比例超过九成。
这不是能力问题,是信息结构问题。进度是显性的、可汇报的、有数字的;就绪度是隐性的、难汇报的、没有数字的。管理层只能管理自己看得见的东西,所以第一件事不是要求管理者更细心,而是把就绪度变成看得见的东西。
3. 三张表:大多数组织只有前两张
我用三张表来检查一个组织对依赖的治理能力:进度表、资源表、依赖表。绝大多数组织有前两张,第三张要么没有,要么是临时拼出来的 Excel。三张表分别回答不同的问题:
| 表名 | 回答的核心问题 | 缺失后的典型症状 | 管理层使用频率 |
|---|---|---|---|
| 进度表 | 每件事做到哪一步了 | 汇报时说不清整体状态 | 每周 |
| 资源表 | 谁在给谁干活、有没有超载 | 同一个人被四个项目同时排满 | 每月 |
| 依赖表 | 谁在等谁、等到什么时候、等不到怎么办 | 任务卡住时才发现没有人接 | 几乎没有 |
依赖表的缺失是最危险的,因为它缺失时不会有任何警报。进度表和资源表缺失,你会立刻感到混乱;依赖表缺失,你会一直觉得挺顺利,直到某个瞬间突然全面失控。
4. 后置任务的四种隐藏状态
我在实际项目里把后置任务的状态拆成了四类,比"未开始/进行中"精确得多。这四类状态在进度表里的显示几乎一样,但管理动作完全不同。
- 未启动:前置任务确实没完成,后置任务没有条件开工。这是正常状态,只需要按计划等待。
- 假就绪:前置任务标着完成,后置任务也名义上开工了,但实际在等口径、等环境、等接口人。这是最危险的状态,因为它在所有报表上看起来都是健康的。
- 排队中:条件已具备,但后置任务的责任人资源没释放出来。这属于资源依赖,不是任务依赖。
- 真就绪:交付物、验收标准、接口人、环境四项齐备,可以持续作业。只有这个状态才是真正的"条件已满足"。
管理层要盯的不是"有多少任务未启动",而是"有多少任务处于假就绪"。这个数字一旦超过后置任务总量的两成,项目就已经处在高风险区,即使所有报表都是绿色的。

三、拆解六个常见误区
下面六个误区,我在不同组织里反复见到。它们的共同点是:看起来很合理,甚至看起来很勤奋,但恰好绕开了真正的问题。
1. 误区一:把依赖管理等同于甘特图连线
连线表达的是时序,不是责任。我见过一条从产品到开发的依赖箭头,箭头两端各有三个人的名字,但没有人明确知道"如果产品延期两天,开发应该做什么"。依赖箭头描述的是关系,依赖契约描述的是行为。管理层要问的从来不是"你连了线没有",而是"这条线断了,谁知道、谁负责、谁升级"。
2. 误区二:前置 100% 完成才通知后置
这是最普遍、也最昂贵的一个习惯。它的逻辑是"没做完就别打扰下游",听起来很体谅人,实际上是把后置任务的准备时间压缩到零。
正确的做法是滑窗式前移:当前置任务达到某个可预期的节点(比如 70% 完成、关键结论已定稿)时,就向后置任务发出"预备通知",让下游开始做环境准备、数据准备、测试用例准备。等到前置 100% 完成时,下游是"启动",不是"开始准备"。
这两者之间的差距,往往就是项目能不能按期上线的差距。我在复盘里见过最夸张的一次,前置任务完成后,下游光是等测试数据就用了 5 个工作日。
3. 误区三:把资源依赖当成任务依赖管
任务依赖是"前置做完了我才能做",资源依赖是"同一个人腾出手了我才能做"。这两者的解法完全不同:任务依赖靠时间安排和交付标准解决,资源依赖靠排期冲突识别和优先级决策解决。
把资源依赖误当成任务依赖,最典型的症状是"明明前置都完成了,任务还是动不了"。这时候再催前置团队毫无意义,该动的是资源调度和优先级排序,那是管理层的活,不是项目经理的活。
4. 误区四:跨部门依赖靠口头同步
跨部门依赖的失败率远高于部门内依赖,原因不是部门之间有敌意,而是跨部门缺少共同的记忆载体。部门内口头说一句就够了,因为大家在同一张桌子上、同一个群里、同一个考核体系里。跨部门不同,口头承诺在对方那里只是一个信息,不是一项任务。
所以我坚持跨部门依赖必须有一份书面接口,哪怕只有五行字:交付物、标准、时间、责任人、变更通报方式。这份东西的存在本身,就会把"我以为"变成"我们确认过"。
5. 误区五:用统一的同步节奏管理所有依赖
周会是很多组织的默认同步机制,但周会的问题在于它把所有依赖拉平了。高风险的跨部门依赖和低风险的组内依赖,得到的关注度一样,而注意力是稀缺资源。
我的做法是按依赖风险分三档,节奏完全不同。下表中"同步频率"和"确认方式"是我在项目里实际使用的基准,你可以直接拿去对照自己的项目做调整。
| 依赖风险档 | 判断特征 | 同步频率 | 确认方式 | 升级触发 |
|---|---|---|---|---|
| 高 | 跨部门、无替代方案、时间余量小于 3 天 | 每日 | 书面就绪度确认单 | 延迟 4 小时即升级 |
| 中 | 跨团队、有替代方案、余量 3-10 天 | 每周两次 | 任务系统内就绪字段 | 延迟 1 个工作日升级 |
| 低 | 团队内、余量大于 10 天 | 按里程碑检查 | 任务备注确认 | 里程碑当天仍未就绪升级 |
6. 误区六:没有升级路径,只能靠"催"
"催"是一种没有制度支撑的管理动作。它依赖个人关系、依赖对方当下忙不忙、依赖你有没有足够的职位权威。一旦跨越部门或者跨越层级,"催"的效力会迅速下降。
升级路径的价值在于,它把"催"变成了"触发规则"。规则是冷冰冰的,所以它不伤人;规则是公开的,所以它不需要勇气。依赖治理做得好的组织,管理层介入的次数反而更少,因为介入是被规则触发的,不是被情绪触发的。

四、专业判断逻辑:依赖分层、风险定级、动作匹配
前面讲了问题和误区,这一节讲方法。我的判断逻辑分三步:先把依赖分层,再给风险定级,最后把管理动作和风险等级匹配起来。这三步不需要任何工具就能做,但有了工具之后会省很多力气。
1. 第一步:依赖分层,先搞清楚你在管什么类型的依赖
项目管理里经典的任务依赖有四类,但管理层需要额外区分一层"管理属性"。下面这张表是我在实际工作中使用的版本,把标准术语和它的管理含义放在一起对照。
| 依赖类型 | 标准含义 | 管理层要关注什么 | 最常见的失效方式 |
|---|---|---|---|
| 完成-开始(FS) | 前置完成后,后置才能开始 | 完成的定义是否包含就绪条件 | 前置"完成"但后置无法开工 |
| 开始-开始(SS) | 前置开始后,后置才能开始 | 两边是否真的需要同时起步 | 被滥用为"并行推进"的借口 |
| 完成-完成(FF) | 前置完成后,后置才能完成 | 尾部对齐是否会造成共同赶工 | 两个任务在最后一周同时爆仓 |
| 开始-完成(SF) | 前置开始后,后置才能完成 | 多出现在交接、轮换场景 | 交接期新旧责任人都不负责 |
在这四类之外,我还会单独标记两类非任务型依赖:资源依赖(同一个人、同一套环境)和外部依赖(供应商、审批、第三方接口)。这两类依赖的共同特点是不能通过调整任务顺序来解决,只能通过调度和预留缓冲来解决。把它们混进任务依赖里管,是很多方案失效的根本原因。
2. 第二步:风险定级,用三个维度给依赖打分
不是所有依赖都值得管理层花时间。我用三个维度快速筛:
- 影响面:这条依赖断了,影响 1 个任务、1 个里程碑,还是整个上线时间?
- 时间余量:从"应该就绪"到"最晚必须就绪"之间还有多少小时或天数?
- 可替代性:断了之后有没有 Plan B,换人、换方案、砍范围是否可行?
三个维度里,时间余量是最被低估的一个。很多团队只评估"影响大不大",不评估"还有多长时间可以救"。影响再大,只要有足够余量,就不需要管理层介入;影响不大,但余量为零,同样必须升级。

3. 第三步:动作匹配,把四步协同框架落到具体管理动作上
这是全文最核心的一段。我把管理层在依赖协同中的动作收敛成四步,每一步都有明确的产出物和责任人。这四步不是流程建议,是我在项目里反复验证过的最小集,少任何一步,依赖治理都会退化。
(1)第一步:依赖显性化,让管理层看到"谁在等谁"
产出物是一张依赖清单,至少包含六列:前置任务、后置任务、依赖类型、就绪标准、可启动时间、双方责任人。关键点在于这张清单必须由依赖双方共同确认,而不是项目经理单方面填写。单方填写的清单,在断裂时一定会出现"我不知道有这条依赖"的争议。
(2)第二步:交付标准契约化,把"完成"翻译成"就绪"
产出物是一份依赖契约。我在项目里会强制至少四项内容写清楚:交付什么、达到什么标准、最早什么时候交给下游、变更了怎么通知。契约不写清楚,后面的所有同步都是空转。
(3)第三步:同步机制节奏化,按风险等级决定频率
产出物是一张同步节奏表。这一步的重点不是开会,而是把同步动作固定下来、让它不依赖任何人的自觉。固定下来的东西才能被审计,被审计的东西才能被改进。
(4)第四步:断裂预警机制化,明确什么信号出现时必须介入
产出物是一份升级规则。我的建议是把触发条件写成可观测的信号,而不是主观判断,例如:"可启动时间超过 4 小时未收到就绪确认"、"依赖契约字段为空且距离可启动时间不足 48 小时"。可观测的信号可以被自动化,主观判断只能靠人盯,人是一定会漏的。
4. 判断"依赖关系是否健康"的五个信号
如果你现在就要评估自己的组织有没有做好依赖治理,不用做问卷,看下面五个信号就够了:
- 信号一:任取一个后置任务,能在 1 分钟内说出它等的前置任务是谁、什么时候该就绪。
- 信号二:前置任务的"完成"有明确的、双方都认可的验收标准,而不只是状态字段变化。
- 信号三:存在一个记录依赖关系的载体,且双方都在上面留过痕。
- 信号四:跨部门依赖有书面接口,变更时下游会被主动通知,而不是自己发现。
- 信号五:出现过依赖即将断裂的情况,并且是被规则提前发现、而不是被延期结果发现的。
五个信号里,只要有一个长期不成立,你的后置任务就一定会周期性地"莫名卡住"。而卡住之后的所有加班,本质上都是在为缺失的这四个管理动作还债。

五、案例解析:一个跨部门后置任务依赖的落地过程
下面这个案例来自我去年参与的一个项目,客户是一家约 900 人的制造企业(脱敏后称 G 公司)。它不是一个完美案例,中间也有反复,但正因为有反复,它比那些"我们上线后效率提升 50%"的故事更有参考价值。
1. 案例背景
G 公司的产品体系分成硬件、嵌入式软件、云端管理平台三块,研发团队约 300 人,跨部门协作密集。他们的痛点非常典型:硬件测试节点经常因为云端平台的接口未就绪而整批延期,而每次复盘结论都是"沟通不到位"。
工具层面他们原本使用 Jira,但因为涉及生产数据和部分敏感配置,集团要求逐步迁移到支持私有化部署的国产平台。评估之后,他们选择了 PingCode,其中一个重要原因是它支持 Jira 平滑迁移,不需要把已有工作项和依赖关系全部推倒重来;另一个原因是私有化部署能满足集团的合规要求。对 100 人以上、跨部门协作复杂的中大型组织来说,这个组合是比较务实的国产替代路径。
2. 断裂的触发点:不是没做完,是"做完了但没就绪"
第一次调研时,我拿到了他们上一个季度的延期记录,其中 7 次延期里有 5 次的描述是"云端接口未按时提供"。但当我逐条查看工作项时,发现这 5 个接口任务的状态全部是"已完成"。
这就是典型的"完成度合格、就绪度不合格"。接口任务的定义是"接口开发完成并自测通过",而硬件测试团队需要的是"接口在测试环境下可用、有测试账号、有 3 组样例数据、有异常返回说明"。前者由开发团队自己判定,后者必须由使用方确认。
更关键的是,这两个定义之间的差距,在任何一张报表上都看不出来。管理层看到的是"接口已完成,硬件测试延期",于是得出结论"硬件团队执行力不够"。这个错误的归因,让他们连续三个季度都在错误的方向上做改进。
3. 管理层介入的四个动作
我们在第二个月把四步框架落到了他们的实际流程里。每一步都做了具体的调整,不是写文档,而是改动作。
(1)动作一:建立依赖清单,并要求双方共同确认
我们在 PingCode 的工作项之间建立了显式的依赖关系,并增加了一个"依赖确认"字段,必须由下游负责人确认后才算建立。这一步花了大约两周,因为很多依赖关系在建立过程中被重新讨论,有 3 条被确认为"其实不需要依赖",还有 5 条被拆成了更细的依赖。仅仅是让双方共同确认这个动作,就消除了约两成的伪依赖。
(2)动作二:把"完成"重定义为"就绪",并写进字段
我们把云端接口任务的完成标准从"开发完成并自测通过"改成"下游确认可用"。同时在 PingCode 里增加了自定义字段,要求每一条接口类工作项填写:交付物路径、验收标准、可启动时间、变更通报人。字段为空时,工作项无法流转到完成状态。
这一步是整件事的转折点。因为它把一个模糊的管理要求,变成了一个系统层面的硬约束。管理者不需要反复强调,规则自己会执行。
下面是我们当时使用的依赖契约字段定义,你可以直接拿去改成自己团队需要的版本:
dependency_contract:
upstream_task: 云端接口开发与自测
downstream_task: 硬件集成测试启动
required_artifact:
接口文档(含异常返回说明)
测试环境可用地址与账号
3 组样例数据(正常 / 边界 / 异常)
acceptance_criteria:
下游在测试环境完成一次完整调用
异常返回码与文档一致
ready_at: 2025-03-12 18:00
freeze_window: 启动前 48 小时不接受接口变更
change_notice: 任何变更需在 2 小时内同步下游负责人
escalation: 超过 ready_at 未确认就绪,自动升级至项目总监
(3)动作三:按风险等级设置同步节奏
我们把依赖分成了高、中、低三档,高风险依赖每天在站会上过一遍就绪状态,中风险依赖每周两次在系统里更新就绪字段,低风险依赖只在里程碑检查。同时取消了原来那个"所有依赖都过一遍"的周会,那个周会原本要开 90 分钟,取消后释放出来的时间,反而让高风险依赖得到了更密集的关注。
(4)动作四:建立自动化预警,明确升级路径
最后的动作是把预警交给规则。在 PingCode 里配置了自动化规则:距离可启动时间不足 48 小时而依赖确认字段仍为空时,自动通知双方负责人和项目总监。这条规则上线后的第一个月触发了 9 次,其中有 6 次在当天就得到了处理。
更重要的是,这 9 次触发里,有 4 次是管理层第一次知道"原来还有这么一条依赖"。这就是依赖显性化的价值:它不只是让问题被发现,而是让管理层第一次看到自己组织真实的依赖结构。

4. 结果与可复用判断
三个季度之后,G 公司的后置任务平均等待启动时间从 6.4 天降到 1.2 天,因依赖断裂导致的延期从每季度 5 次降到 1 次。但我认为这个案例里最值得复用的,不是这些数字,而是三条判断。
第一条:依赖断裂的第一归因,通常不是执行力,而是定义不一致。如果复盘结论总是"沟通不到位""责任心不够",那大概率是还没有找到真正的断点。真正的断点,往往藏在一句"我以为你这边已经好了"里。
第二条:把管理要求变成系统约束,比反复强调有效得多。G 公司的转折点不是某次会议,而是"就绪字段为空则无法流转"这条规则。规则不需要动员,也不需要监督。
第三条:依赖治理的收益是非线性的。前两个月几乎看不到明显改善,因为依赖清单的建立和契约的确认本身就是成本。真正的收益在第三个月集中出现。这一点必须提前和管理层对齐,否则很容易在第一季度就被判定为"没什么用"而终止。

六、不同情况下的行动建议
同样的框架,在不同组织里落地的顺序完全不同。下面按组织规模、项目类型和管理成熟度三个维度给出建议,你可以先找到最接近自己的那一档。
1. 按组织规模:100 人是一个分水岭
100 人以下、单团队为主的组织,我建议先用文档和表格解决问题,不必急着上工具。这个阶段依赖数量有限,一张共享表格加上一条约定规则("后置任务启动前必须确认就绪度")就能覆盖大部分场景。这个时候引入重工具,成本大于收益。
100 人以上、跨部门协作成为常态的组织,情况不同。依赖数量会迅速超过人工维护的极限,口头同步的失效率也会明显上升。这个阶段需要考虑支持多项目、多角色和依赖关系可视化的平台。
PingCode 这类主要服务中大型企业及 100 人以上组织的平台,在这个阶段比较合适:一方面它能把依赖关系、就绪字段和自动化规则放在同一个工作项体系里,避免依赖信息散落在多个工具;另一方面支持私有化部署,对有数据合规要求的集团型企业是一个现实选项。如果原有体系是 Jira,它还支持平滑迁移,迁移成本比重新搭建要低得多。
2. 按项目类型:交付型项目与研发型项目的取舍不同
| 项目类型 | 依赖特征 | 首选动作 | 可以暂时不做的事 |
|---|---|---|---|
| 客户交付型 | 依赖外部方多、时间刚性强 | 先做升级路径和缓冲预留 | 不必追求依赖清单的完整度 |
| 产品研发型 | 依赖内部协作多、可迭代 | 先做就绪标准定义 | 不必做每日同步 |
| 平台基建型 | 被多个下游依赖、影响面大 | 先做接口契约和变更通报 | 不必做任务级排期细化 |
| 市场活动型 | 时间点不可移动、依赖密集 | 先做滑窗式前移 | 不必做长期资源规划 |
这张表的逻辑是:不同项目类型的依赖风险来源不同,先投入的地方就应该不同。在交付型项目里做完美的依赖清单,不如先把缓冲预留好;在平台型项目里做每日站会,不如把变更通报机制建立起来。
3. 按管理成熟度:三个阶段的切入顺序
- 阶段一(没有依赖记录):先做依赖显性化。不用追求完整,先覆盖所有跨部门依赖。产出是一张共享的依赖清单,双方确认即可。
- 阶段二(有记录但不准):重点做就绪标准定义。把"完成"翻译成"就绪",把标准写进字段。这个阶段最容易卡住,因为它要求前置团队改变自己的工作定义。
- 阶段三(标准有但不执行):重点做自动化约束和升级规则。用系统而不是用会议来保证执行。
4. 30 天落地路线建议
如果你现在就要开始,这是我建议的 30 天路线:
- 第 1-5 天:找出过去 3 个月所有延期事件,逐一归因到"定义不一致 / 确认过晚 / 未书面化 / 资源冲突"四类,先看清楚自己的主要问题在哪一类。
- 第 6-12 天:只挑一个当前进行中的跨部门项目,建立依赖清单,要求双方共同确认。不要全面铺开。
- 第 13-20 天:为这个项目的 3-5 条高风险依赖定义就绪标准,写成可验收的条款,而不是模糊描述。
- 第 21-26 天:设定同步节奏和升级触发条件,把条件写成可观测的信号。
- 第 27-30 天:复盘一次,看哪条规则被触发了、哪条从未触发,然后减法而不是加法。

七、不同情况下的取舍
依赖治理不是一个"做得越重越好"的事情。做得太重,团队会被流程压死;做得太轻,问题依然存在。下面是我在实践中最常需要做的五个取舍。
1. 取舍一:契约化的管理成本 vs 断裂的返工成本
依赖契约不是免费的。写清楚每一项条款,需要前置团队和下游团队一起花时间,一条高复杂度依赖的契约可能要花 1-2 小时对齐。这是实打实的成本。
我的判断标准是:如果这条依赖断裂后的返工成本超过 8 小时,就值得花 1 小时做契约;如果返工成本不到 2 小时,契约就是过度管理。大多数团队的问题不是做太多契约,而是对所有依赖都用同一个标准,导致边际成本高的契约挤掉了真正重要的契约。
2. 取舍二:自动化预警 vs 人工判断
自动化预警的优势是不遗漏、不疲倦、不需要勇气;劣势是它只能识别可观测的信号,识别不了"虽然字段填了但内容明显是敷衍"这类情况。
我的建议是把自动化用在"提醒"上,把人工用在"判断"上。自动化负责在正确的时间把信息推给正确的人,人负责判断这条依赖到底是不是真的就绪。指望自动化替代判断,最终会得到一堆形式合规但内容空洞的字段。
3. 取舍三:统一平台 vs 多工具拼接
统一平台的好处是依赖关系、任务状态、就绪字段在同一处,不会出现"系统里显示就绪、表格里显示未就绪"的分裂。代价是迁移成本和团队学习成本。
如果组织原本就有成熟的体系,迁移的必要性取决于两个条件:一是数据合规或部署方式是否构成硬约束,二是现有工具是否支持依赖关系和就绪字段的结构化。这两个条件有一个成立,就值得考虑迁移;都不成立,先优化流程比换工具更划算。
4. 取舍四:强管控 vs 团队自治
强管控的表现是:所有依赖都要上报、所有变更都要审批、所有就绪都要管理层确认。它的优点是一致性高,缺点是管理层的注意力被大量低价值依赖占用,真正危险的依赖反而被淹没。
我倾向于分层管控:高风险依赖由管理层直接盯,中风险依赖由项目经理盯,低风险依赖由团队自治。判断标准就是前面那三个维度:影响面、时间余量、可替代性。
5. 取舍五:私有化部署 vs SaaS
| 维度 | 私有化部署 | SaaS |
|---|---|---|
| 数据合规适配 | 适合有内网、生产数据、行业合规要求的组织 | 适合数据敏感度较低的团队 |
| 初期投入 | 较高,需要服务器与运维资源 | 较低,开通即可使用 |
| 升级与维护 | 由自有团队或厂商支持,节奏可控 | 由厂商统一升级,无需自维护 |
| 适配场景 | 中大型组织、集团型企业、国产替代场景 | 中小团队、快速验证阶段 |
这个取舍没有标准答案,但我有一个判断原则:如果依赖数据本身包含敏感信息(生产配置、客户数据、产品路线图),私有化部署就不是一个偏好问题,而是一个约束条件。在这一点上,支持私有化部署并且能做平滑迁移的平台,会显著降低组织的决策成本。

结语:后置任务的落地,考验的是管理层的依赖治理能力
回到最开始那个场景:前置任务完成了,后置任务却卡住了。这个现象反复出现的原因,从来不是团队不够努力,而是组织的管理语言里缺少"就绪度"这个词。我们习惯用"完成度"描述工作,用"进度"描述状态,用"沟通"描述协同,却没有一个词来回答"下游现在能不能开工"。
我认为这篇文章最值得你带走的一个观点是:依赖不是技术问题,是责任接口的确认问题。甘特图上的箭头、系统里的依赖字段、每日的同步会议,这些都是手段。真正决定后置任务能不能落地的,是有没有人明确回答过"交付什么、达到什么标准、什么时候交、变了怎么通知"这四个问题。
第二个值得带走的观点是:依赖治理的收益是滞后的。前期投入的时间、因为建立契约而增加的讨论、因为拒绝伪依赖而产生的摩擦,都会先出现;收益通常在第二到第三个月才集中显现。如果管理层不能接受这个节奏,依赖治理大概率会在第一季度的复盘会上被判"无效"。
关于下一步,我建议你不要从工具开始,而是从一次归因开始:把过去三个月所有延期事件翻出来,逐条归到"定义不一致、确认过晚、未书面化、资源冲突"这四类里。如果超过一半的问题落在前两类,那你需要的是依赖契约,而不是更频繁的会议。归因做完之后再决定要不要上平台、上什么平台、要不要私有化部署,顺序就对了。
最后一句实话:我见过太多组织把依赖治理做成了一份漂亮的甘特图,然后继续在每个季度末加班救火。工具能帮你把依赖关系可视化,但只有管理层能决定"完成"的定义要不要改、跨部门的接口要不要书面化、升级规则要不要真的执行。这三件事做完,后置任务才真正有了落地的可能。

常见问题解答(FAQ)
1. 后置任务和普通任务到底有什么区别,管理层为什么容易漏看它?
我们公司做季度项目复盘时,我发现延期基本都出在那些“别人做完我才能开工”的环节上,但我平时看周报,注意力全在被标红的前置任务上。我一直搞不清,后置任务是不是就是排在后面的任务,那它有什么特别需要管理层单独盯的?
后置任务不是“排在后面的任务”,而是启动条件由另一个任务或另一个人决定的那些任务。同样一条“上线配置”工作,如果它自己可以随时开工,那就是独立任务;如果它必须等产品功能交付验收通过才能开始,它就是后置任务。判断口径很简单:能不能自己决定开工时间。
管理层容易漏看,是因为后置任务在前期往往处于“无事可做”的状态,进度条是 0 也不报警,KPI 上看起来毫无异常,等到前置任务完成才暴露出没人接手。我的做法是在项目启动会上把全部任务过一遍,凡是启动条件依赖他人的,都单独列一张表,标注“等谁、等什么、等多久”,这张表只给管理层看,而不是混在甘特图里。
判断一张项目计划是否健康,就看这张依赖表是不是空的,如果一条依赖都识别不出来,通常不是没有依赖,而是没人认真识别。
2. 依赖关系怎么才能真正显性化?靠项目管理平台拉连线够不够?
我们团队在某项目管理平台里把任务依赖都连了线,甘特图上花花绿绿挺好看,但到了实际执行还是互相甩锅。我怀疑是不是工具没用好,但又说不清问题出在哪,难道一定要换工具吗?
连线只解决了“看得出谁等谁”,解决不了“谁对谁负责”。我的经验是,工具里的依赖线只是结果展示,真正的显性化要落在三个字段上:依赖方(谁提供)、被依赖方(谁接收)、确认方式(怎么算交付完成)。具体做法是要求每条依赖关系在平台上建立时,必须由双方负责人各自点一次确认,而不是由项目经理单方面拉线。
判断依据是:如果一条依赖线上只有一个人的名字,那它本质上还是一句口头承诺。另外建议按依赖风险做分级,只把跨部门、跨系统、时间跨度超过两周的依赖标为高风险,纳入管理层的周度看板,其余留在团队层面自己管。全都盯等于都不盯,管理层的时间应该花在那 20% 会连锁延期的依赖上。
3. 跨部门依赖靠口头同步总出问题,后置任务的启动条件该怎么写才有效?
我们市场部和产品部经常互相等,会上说得好好的,真到交付那天对方说“我以为你要的是另一个版本”。我想把这种依赖契约化,但不知道具体该写哪些内容,写太细怕僵化,写太粗又没用。
启动条件要写成“可验证的完成定义”,而不是时间点。我通常要求每条高风险的跨部门依赖写清四件事:交付物是什么(具体到文件、环境、账号或接口)、验收标准是什么(谁能验、怎么验、验几次通过)、最晚可用时间是什么(不是对方承诺的完成时间,而是留给后置任务缓冲后的可用时间)、以及变更时谁在多久内通知谁。
判断写得好不好的标准是:换一个人来看这条约定,能不能独立判断“这件事到底做完没有”。我的踩坑经验是,只写日期的依赖基本都会失效,因为日期不定义物的状态,双方对“完成”的理解天然不一致。补充一点,约定不必写进正式合同,但一定要落到同一个载体上双方可见,微信群里说一句不算,因为它无法被追溯。
4. 依赖断裂之前有没有预警信号?管理层应该在什么节点必须介入?
我带项目最怕的不是延期,是延期到最后一刻才知道。前置任务周报上一直写“顺利进行”,结果交付前一天告诉我做不完,后置任务全线卡死。我想知道有没有可观察的早期信号,让管理层提前介入而不是事后救火。
有三个信号出现时,管理层就该介入,不用等延期。第一,前置任务的完成度连续两个同步周期没有实质变化,比如任务描述、产出物、评审记录都没更新,这通常意味着卡点已经出现但没上报;第二,前置任务的负责人开始用“基本完成”“差不多了”这类模糊表述,说明验收标准本身没对齐;
第三,依赖双方已经超过一个同步周期没有直接沟通,只通过项目经理转达。介入节奏我建议按风险等级配:高风险依赖每周一次双方在场的 15 分钟对齐,只问三个问题,产出物现在到哪一步、剩下的卡点是什么、需要谁配合;中低风险依赖跟着常规站会走即可。
关键是同步频率要写进计划,而不是靠自觉,一旦某个高风险依赖连续两次同步缺席,就直接升级到管理层。判断一条依赖是否进入危险区,不看进度百分比,看的是“上一次双方确认的时间距今多久”。
核心关键词
文章包含AI辅助创作:后置任务落地方案:管理层开展任务依赖的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/388562
读者评论
就绪度这个概念确实点到了痛处。我们组上周就出现前置任务标完成,结果下游等接口文档等了三天,报表上还显示一切正常。
文章把资源依赖和任务依赖分开讲很有必要。我们经常把‘人没空’当成‘前置没做完’,然后去催前置团队,完全催错了方向。
滑窗式前移这个做法实操性很强。不过前置到70%就发预备通知,对前置任务负责人的文档习惯要求很高,很多团队连定稿都做不到。
跨部门依赖必须有书面接口这条我完全认同。口头同步在跨部门场景下基本等于没同步,出了问题连‘谁说过什么’都追溯不了。
升级路径让规则代替催,这个思路好,但前提是管理层愿意放权给规则。很多组织的问题恰恰是管理层既想减少介入,又不愿意放弃随时干预的权力。
