揭秘缺陷跟踪工具:5大功能让你的项目管理效率翻倍!
缺陷跟踪工具真正带来的效率提升,通常不是因为团队“少写了几张 Bug 单”,而是因为问题不再散落在群聊、邮件、表格和会议纪要里。我在研发项目复盘中见过一个很典型的场景:版本发布前,测试团队列出 47 个未关闭缺陷,开发团队认为其中只有 12 个会影响上线,产品团队却无法确认每个问题对应哪个需求。最后,项目经理花了两天时间人工核对状态,仍然遗漏了一个会导致订单重复提交的问题。
所以,判断一款缺陷跟踪工具是否有价值,不能只看它能不能创建、分派和关闭 Bug,而要看它是否建立了统一入口、责任流转、风险排序、上下文追溯和质量分析这五个环节。本文将围绕这五项能力,拆解它们如何影响项目管理效率,并结合中大型研发团队的实际选型与落地场景,说明“效率翻倍”究竟应该如何被验证。
一、先讲核心结论:缺陷跟踪工具的价值在于减少等待
1. 真正的浪费往往发生在缺陷处理之外
很多团队以为,Bug 处理效率低,是因为开发修复速度不够快。但从我参与过的项目复盘看,真正消耗时间的环节往往发生在修复之前和修复之后:测试人员补充复现条件,开发人员确认影响范围,产品经理判断优先级,项目经理追问版本安排,测试人员再次寻找修复包并进行回归。
一条缺陷如果在不同角色之间来回确认三到五次,即使开发实际只需要 30 分钟修复,整个处理周期也可能被拉长到两三天。缺陷跟踪工具的核心作用,就是让这些信息在首次提交时尽可能完整,让后续每个角色都能看到同一份上下文。
2. 五大功能对应五类项目损耗
| 核心功能 | 主要解决的问题 | 直接影响的效率指标 | 最容易被忽略的边界 |
|---|---|---|---|
| 统一缺陷记录 | 信息分散、重复提交、复现条件缺失 | 提交完整率、重复缺陷率、首次响应时间 | 字段不能过多,否则提交意愿下降 |
| 状态流转与提醒 | 责任不清、状态滞后、缺陷长期无人处理 | 分派耗时、逾期缺陷数、状态更新及时率 | 状态过度复杂会增加维护成本 |
| 优先级与版本影响 | 所有问题都被当成紧急问题 | 高风险缺陷关闭率、版本遗留缺陷数 | 严重程度不能代替处理优先级 |
| 研发上下文关联 | 无法判断缺陷来自哪里、影响什么 | 定位耗时、回归覆盖率、版本追溯完整率 | 系统之间的集成质量决定实际价值 |
| 报表与趋势分析 | 只能看到 Bug 数量,无法识别质量风险 | 修复周期、重开率、缺陷逃逸率、趋势波动 | 没有统一口径的报表容易误导决策 |
我的判断是:缺陷跟踪工具不是“记录软件”,而是项目风险的流转系统。如果一款工具只是把 Excel 换成了网页表单,却没有缩短等待、减少核对和提高决策准确性,那么它的功能再多,也很难真正改善项目效率。

二、背景和真实场景:为什么 Bug 会变成项目管理问题
1. 群聊适合通知,不适合承担缺陷生命周期
群聊最大的优点是快,测试人员可以把截图、录屏和一句“这个功能有问题”发出去。但它不适合长期管理问题。几百条消息之后,谁最早提出了问题、开发是否已经修复、修复的是哪个版本,都会变成检索问题。
我曾经观察过一个使用群聊管理缺陷的研发小组。成员每天都在群里同步问题,沟通看起来非常活跃,但项目经理每次问“还有哪些高风险问题没有关闭”,都必须重新翻聊天记录,再向测试和开发分别确认。团队不是没有协作,而是协作结果没有沉淀成可追踪对象。
2. 表格能统计数量,却难以表达过程
表格比群聊更适合做缺陷汇总,但它通常依赖人工维护。测试人员修改状态,开发人员更新修复版本,项目经理再复制一份数据做周报。只要其中一环没有及时更新,表格里的信息就会出现“看上去完整,实际上已经过期”的情况。
表格还有一个隐蔽问题:它很难自然表达评论、附件、操作记录、权限和自动提醒。团队最后往往通过增加列来解决问题,结果形成十几列甚至几十列的“巨型 Bug 表”,新人不知道每列怎么填,老成员也不确定哪些字段是真正有效的。
3. 版本临近发布时,缺陷管理会放大项目风险
在日常开发阶段,一个低优先级问题可能只是待办事项;但在版本冻结前,它可能影响发布决策。项目经理需要知道的不只是“还有多少个 Bug”,而是这些问题是否影响核心流程、是否存在替代方案、是否完成回归、是否会波及其他模块。
这也是缺陷跟踪工具与普通任务管理工具的关键差异。任务管理关注“做什么、谁来做、什么时候完成”,缺陷跟踪还要回答“问题如何复现、影响多大、修复是否有效、是否可能再次出现”。

三、常见误区:功能越多,不等于缺陷管理越成熟
1. 误区一:把“创建 Bug”当成缺陷管理的全部
很多工具介绍会把新建缺陷、添加截图、设置负责人列为核心能力,但这些只是入口。一个缺陷真正产生管理价值,要经过确认、分派、修复、验证、关闭和复盘。
如果工具只解决“把问题记下来”,却不能让团队持续看到问题停留在哪个阶段,那么它只是一个数字化收件箱。收件箱可以减少纸张,却不一定减少积压。
2. 误区二:所有字段都设置为必填
为了提高信息完整度,一些团队会把十几个字段全部设置为必填,包括影响模块、根因分类、修复方式、测试环境、客户等级、关联需求和计划版本。初衷是好的,但提交一个问题要花十分钟,测试人员自然会倾向于先发群消息,之后再补单,结果反而形成双重记录。
我更建议采用“首提必填、后续补全”的设计。首次提交只保留定位问题不可缺少的字段,例如现象、复现步骤、预期结果、实际结果、环境和附件。根因、修复方式、逃逸原因等字段,可以在开发或测试阶段补充。
3. 误区三:把严重程度和优先级混为一谈
严重程度描述问题本身的影响,例如数据丢失、核心流程不可用或页面样式异常;优先级描述团队当前的处理顺序。一个影响范围较小但客户承诺本周上线的问题,优先级可能很高;一个严重程度较高但只存在于尚未开放的内部功能中的问题,处理顺序则需要结合发布计划判断。
| 严重程度 | 优先级 | 常见情形 | 管理动作 |
|---|---|---|---|
| 高 | 高 | 核心交易流程中断、数据错误、重大安全风险 | 立即分派,纳入版本发布门禁 |
| 高 | 低 | 问题严重,但功能尚未面向用户开放 | 记录暂缓原因,明确风险负责人 |
| 低 | 高 | 客户定制、演示场景或合同约定问题 | 按承诺时间处理,避免客户关系风险 |
| 低 | 低 | 文案、非关键样式或体验优化问题 | 进入待办池,按迭代容量安排 |
4. 误区四:把关闭数量当成团队质量
关闭了 100 个缺陷,不代表质量比关闭 50 个缺陷的团队更好。关闭数量受到版本规模、测试投入、问题发现阶段和统计周期影响。更值得关注的是平均修复周期、重开率、逾期率、版本遗留缺陷数,以及问题是否在上线后才被发现。
如果团队为了追求“关闭数量”,把问题拆成多个小单,或者在验证不充分的情况下快速关闭,报表会变得漂亮,用户体验却可能更差。
5. 误区五:一体化平台引入后,流程自然会变好
一体化研发平台可以把需求、任务、测试和缺陷放在同一套体系中,但它不会自动替团队定义关闭标准、优先级规则和责任边界。工具提供的是流程承载能力,管理规则仍然需要团队自己建立。
因此,选型时不能只问“有没有需求管理、测试管理和缺陷管理”,还要问这些对象之间是否真正可关联、关联后能否被报表使用、权限是否满足组织结构,以及现有工具链是否可以平滑迁移。
四、专业判断逻辑:选工具要看五个功能如何形成闭环
1. 功能一:统一缺陷记录与规范化提交
统一入口的价值不在于把所有问题放进一个列表,而在于让不同角色用相同的结构表达问题。测试人员关注复现步骤,开发人员关注日志和代码版本,产品经理关注用户影响,项目经理关注发布风险。好的缺陷记录需要同时满足这些角色的最低信息需求。
我建议将缺陷字段分为三层。第一层是首次提交必填字段,保证开发能够复现;第二层是分派和排期字段,帮助项目经理决定责任人与版本;第三层是修复和复盘字段,用来沉淀根因、回归结果和质量趋势。
| 字段层级 | 建议字段 | 设置原则 |
|---|---|---|
| 首次提交 | 标题、复现步骤、预期结果、实际结果、环境、附件 | 缺少其中一项就可能无法定位,应优先保证填写质量 |
| 分派排期 | 模块、责任人、严重程度、优先级、影响版本、目标版本 | 由测试负责人或项目负责人确认,避免提交人随意判断 |
| 修复复盘 | 修复版本、根因、测试结果、重开原因、逃逸原因 | 在流程推进中补齐,不应全部压在首次提交阶段 |
缺陷标题也值得单独规范。我通常建议采用“模块+现象+触发条件”的格式,例如“支付回调:网络超时后重复点击导致订单状态未更新”,而不是简单写成“支付有问题”。前者便于搜索和去重,后者只能依赖后续沟通。

2. 功能二:状态流转、责任分派与自动提醒
缺陷状态不是装饰性标签,而是项目管理中的控制点。一个状态设计合理的缺陷流程,应该让成员不看聊天记录也能知道问题当前由谁负责、下一步做什么、什么时候需要再次确认。
中小团队可以使用“待确认,处理中,待验证,已关闭,重新打开”这样的简化流程。中大型团队可能需要增加“无法复现、重复缺陷、延期处理、发布观察”等状态,但状态数量最好控制在成员能快速理解的范围内。
自动提醒应当围绕异常情况触发,而不是让所有人接收所有通知。例如,缺陷超过承诺处理时间、严重程度较高的问题没有负责人、修复版本已经发布但仍未验证,都应该触发提醒。无差别通知只会造成信息疲劳。
(1)建议设置的状态规则
- “待确认”状态只能由测试负责人或产品负责人转为“已分派”。
- “待验证”状态必须关联修复版本或构建号,避免开发口头宣布完成。
- “已关闭”必须填写验证人和验证结果。
- “重新打开”必须填写未通过原因,避免重复定位同一问题。
- 高严重程度缺陷不能直接从“待确认”跳转为“已关闭”。
我在流程设计中最看重的一点,是能否保留状态变更记录。状态历史可以告诉管理者:问题是修复慢,还是确认慢;是开发环节积压,还是测试环境准备慢。没有历史记录,团队只能看到当前结果,无法找出周期变长的真正原因。
3. 功能三:优先级、严重程度和版本影响管理
项目管理效率并不是让所有缺陷都更快关闭,而是让有限资源优先用于真正影响目标的缺陷。工具至少应该允许团队分别定义严重程度、优先级、影响版本和目标修复版本,并支持按这些维度筛选和统计。
在实际项目中,我会先用“用户影响×发布影响×发生概率”做初步判断。用户影响决定问题是否会伤害核心体验,发布影响决定是否阻断当前版本,发生概率则帮助团队判断问题是偶发边界情况,还是大规模可复现风险。
(1)一个可执行的风险评分方法
团队可以采用 1 到 5 分的简单评分模型,将用户影响、业务影响和发生概率分别打分,再用总分辅助排序。这个模型不是为了制造复杂的数学形式,而是为了让不同角色使用相对一致的语言讨论风险。
| 评估维度 | 1分示例 | 3分示例 | 5分示例 |
|---|---|---|---|
| 用户影响 | 少量用户可见的样式问题 | 部分用户无法完成非核心操作 | 核心用户无法完成关键流程 |
| 业务影响 | 不影响数据和收入 | 增加人工处理或客服压力 | 造成订单、资金或合规风险 |
| 发生概率 | 极端条件下偶发 | 特定环境下可稳定复现 | 常规操作即可稳定触发 |
评分不应该取代专业判断。例如,安全风险、数据一致性问题和监管相关问题,即使发生概率不高,也可能需要直接提升优先级。工具的作用是保存判断依据,而不是把复杂决策完全交给一个分数。

4. 功能四:关联需求、测试、代码与发布版本

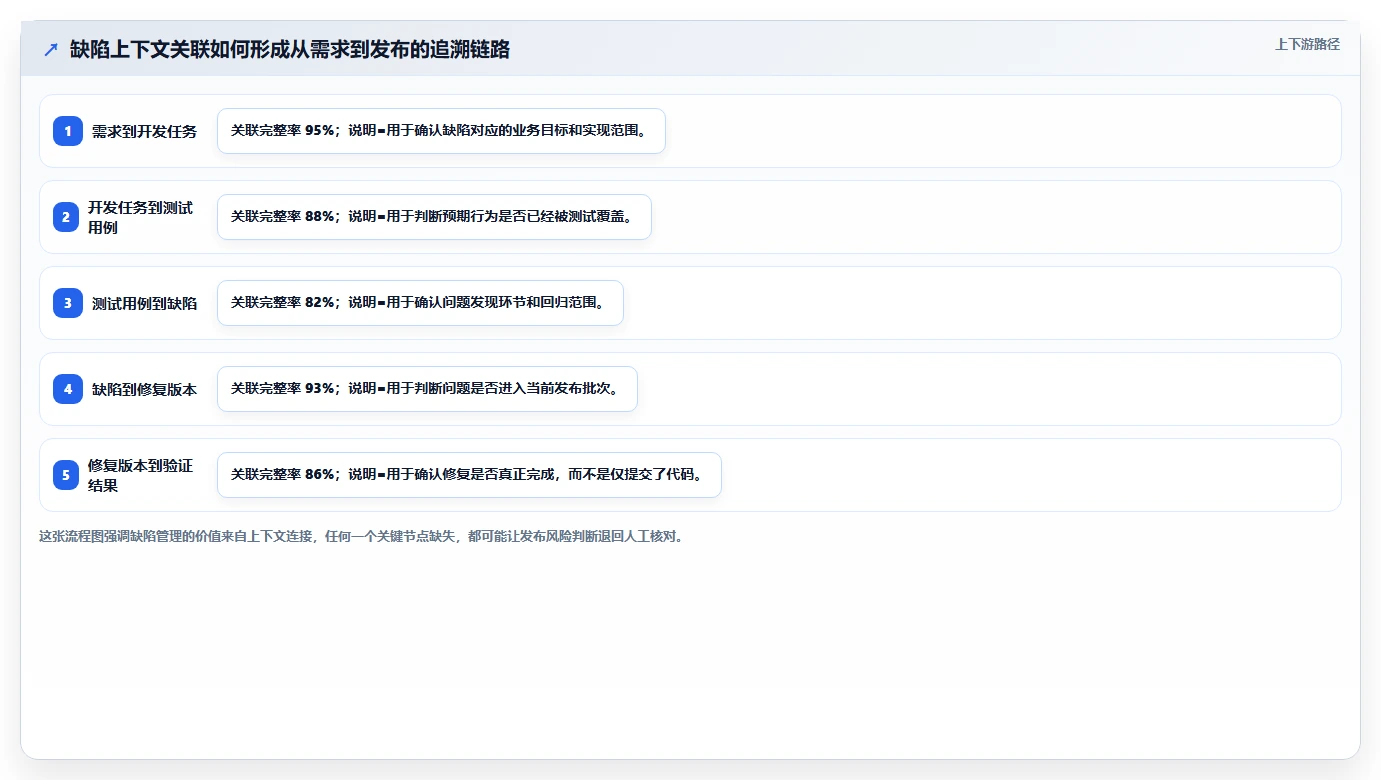

这是我判断一款缺陷跟踪工具是否适合中大型团队的关键功能。单独看 Bug 列表,项目经理只能知道“发生了什么”;把缺陷与需求、测试用例、代码提交和发布版本关联起来,才能进一步知道“为什么发生、影响什么、如何验证以及是否已经交付”。
理想的追溯链路是:需求定义业务目标,开发任务拆解实现工作,测试用例验证预期行为,缺陷记录偏差,代码提交说明修复来源,发布版本明确交付边界。链路越完整,版本风险越容易被发现,质量复盘也越有依据。
但这里存在一个常见误判:关联对象越多越好。实际上,如果团队没有稳定的需求编号、版本命名和代码提交规范,强行建立大量关联只会增加录入负担。我的建议是先抓住三个最有价值的关联:影响需求、修复版本、验证用例。等流程稳定后,再扩展到代码提交和持续集成结果。
(1)中大型团队需要重点验证的集成能力
- 是否可以与现有代码仓库、持续集成和消息系统连接。
- 是否可以从需求或测试用例直接创建缺陷,并自动带入上下文。
- 是否能在发布版本中筛选未关闭的高风险缺陷。
- 是否支持 API、数据导出和历史数据迁移。
- 是否能够保留原有缺陷编号、评论、附件和状态历史。
以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,产品定位覆盖项目、需求、测试和缺陷协同。对于已经形成多团队研发流程的企业,实际评估时应重点验证需求、测试、缺陷和版本之间的关联是否符合现有管理方式,而不是只看模块数量。
如果企业正在从 Jira 迁移,或者希望减少对海外工具的依赖,PingCode 的平滑迁移和私有化部署能力具有较强的评估价值。这里仍然要强调,迁移是否顺利取决于历史字段、工作流、权限、附件和集成接口的复杂程度,不能仅凭“支持迁移”四个字做结论。

5. 功能五:报表、看板与质量趋势分析
报表的价值不在于把数字做得漂亮,而在于帮助管理者回答具体问题。例如,当前版本的高风险缺陷是否正在下降?哪个模块的重开率异常?缺陷平均修复周期是否持续上升?上线后发现的问题是否集中在某一种测试场景?
建议团队至少建立四类看板。第一类是执行看板,展示待确认、处理中和待验证问题;第二类是版本看板,展示当前版本的新增、关闭和遗留缺陷;第三类是质量看板,分析重开率、逃逸率和模块分布;第四类是管理看板,呈现跨项目风险、逾期问题和资源瓶颈。
缺陷报表还必须明确统计口径。同一个“平均修复时长”,可以从创建到关闭计算,也可以从分派到修复完成计算,两个结果可能相差数倍。没有口径说明,跨团队比较就没有意义。
| 指标 | 建议计算方式 | 适合回答的问题 |
|---|---|---|
| 首次响应时间 | 首次提交到首次有效处理的时长 | 问题是否被及时接收和分派 |
| 平均修复周期 | 进入处理中到提交待验证的平均时长 | 开发和协作环节是否存在瓶颈 |
| 重开率 | 重新打开缺陷数÷已关闭缺陷数 | 修复质量和验证标准是否稳定 |
| 缺陷逃逸率 | 上线后发现缺陷数÷缺陷总数 | 测试覆盖和发布门禁是否有效 |
| 逾期缺陷率 | 超过承诺日期的缺陷数÷待处理缺陷数 | 排期和资源安排是否现实 |

五、具体案例和数据观察:一套流程如何改变项目节奏
1. 案例背景:一个跨团队交付项目的缺陷失控
下面的案例采用匿名化场景,数据是根据项目流程推演和常见管理指标整理的示意数据,不对应某一家企业的公开业绩。团队规模约 120 人,包含产品、研发、测试、实施和客户支持人员,多个项目共用部分技术服务。
在引入统一缺陷跟踪机制前,团队使用即时通讯工具接收问题,用电子表格汇总版本缺陷,再通过周会确认责任和排期。问题主要集中在三个方面:同一问题被重复提交,开发无法快速判断复现条件;测试认为问题已修复,项目经理却找不到验证证据;版本临近发布时,缺陷状态更新明显滞后。
一次版本复盘中,团队统计出 63 条缺陷。表面上看,只有 9 条逾期,但进一步核对发现,另有 11 条缺陷已经完成代码修复,却没有进入测试验证;还有 6 条问题缺少明确的影响版本。也就是说,表格中的“未逾期”并不等于项目没有风险。
2. 改造动作:先改规则,再换工具
团队没有一开始就配置复杂的工作流,而是先做了四项调整。第一,统一缺陷入口;第二,规定首次提交的最小信息;第三,将“修复完成”和“验证关闭”明确区分;第四,在版本发布前只筛选高严重程度、未验证和逾期问题。
随后,团队将需求、测试用例、缺陷和版本建立基础关联。并不是每条缺陷都要求关联所有对象,而是优先要求与影响需求、修复版本和测试结果建立连接。这样既保留了追溯价值,又没有把录入流程变成额外的行政工作。
(1)缺陷提交模板的调整
- 标题必须描述模块、现象和触发条件。
- 复现步骤至少包含操作路径和输入条件。
- 实际结果与预期结果分开填写。
- 涉及接口、支付、权限和数据问题时,必须附日志或录屏。
- 提交人只负责描述事实,不强制自行决定最终优先级。
- 测试负责人在确认阶段补充严重程度和版本影响。
3. 数据观察:效率提升来自等待时间下降
经过三个迭代周期的观察,团队发现最明显的改善不是开发修复时长大幅下降,而是首次响应和状态确认时间缩短。由于问题描述更完整,开发人员不再需要先等待测试补充环境信息;由于待验证状态清晰,测试人员也能集中安排回归。

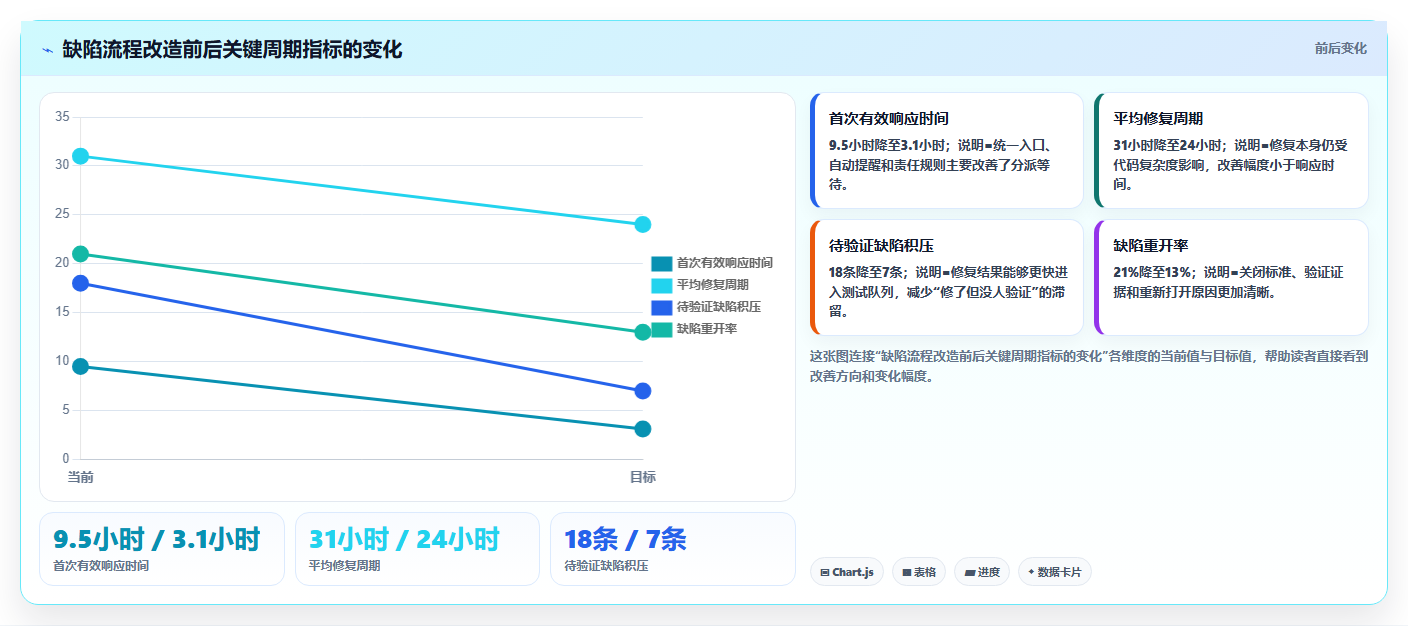

| 观察指标 | 流程调整前 | 流程调整后三个迭代平均值 | 变化解读 |
|---|---|---|---|
| 首次有效响应时间 | 9.5小时 | 3.1小时 | 统一入口和自动分派减少了等待确认 |
| 平均修复周期 | 31小时 | 24小时 | 定位信息更完整,但复杂问题仍受技术难度影响 |
| 待验证缺陷积压 | 18条 | 7条 | 修复完成后能够更快进入测试队列 |
| 缺陷重开率 | 21% | 13% | 关闭标准和验证结果记录更加明确 |
| 版本遗留高风险缺陷 | 11条 | 4条 | 发布前可以集中识别未验证和逾期问题 |
这些数字不能直接被解读为“使用某个工具就能提升多少效率”,因为同时发生了流程调整、负责人明确和版本范围收敛。它们真正说明的是:工具产生结果的前提,是团队把等待节点、状态规则和关闭标准设计清楚。

4. 哪些结果没有改善
案例中并非所有指标都明显变好。复杂跨服务缺陷的平均修复周期仍然较长,原因是问题定位需要多个团队共同排查;需求变更频繁的模块,新增缺陷数量也没有立刻下降。这说明缺陷工具不能替代架构治理、需求评审和自动化测试。
这也是我不建议直接承诺“效率翻倍”的原因。对于信息分散、分派混乱的团队,工具可能显著缩短等待时间;对于已经拥有成熟流程、自动化测试和清晰责任边界的团队,继续引入工具的收益可能更多体现在审计、跨项目协同和质量趋势分析,而不是修复时间本身。
六、不同团队如何选型:不要为不需要的复杂度付费
1. 小型团队:先解决统一入口和责任不清
如果团队人数较少,项目数量有限,最大的风险通常不是跨项目权限,而是问题记录习惯不统一。此时,工具应当简单、易用、能够快速提交,并支持基本的状态、负责人、优先级和附件管理。
小团队不必一开始就建立复杂的质量指标体系。建议先观察三个指标:首次响应时间、待验证积压数量和逾期问题数量。只要这三项出现稳定改善,说明工具已经解决了最直接的流程损耗。
(1)小团队的最低选型条件
- 提交缺陷不超过两三分钟。
- 支持截图、录屏、日志和评论。
- 可以设置负责人、优先级和目标版本。
- 具备基本的逾期提醒和状态历史。
- 成员无需经过长时间培训即可使用。
2. 中型团队:重点看工作流和研发上下文
当团队进入几十人到数百人的规模,项目经理会明显感受到“信息同步”变成主要成本。不同项目可能有不同状态,不同部门对优先级的理解也不一致,需求、测试和缺陷之间开始出现断点。
这个阶段应重点验证自定义工作流、权限、版本管理、需求与测试关联、消息通知以及报表能力。工具不能只适合单个项目负责人使用,还要让产品、开发、测试和管理者在同一个流程中各取所需。
如果团队规模超过 100 人,或者多个研发小组共用平台,PingCode 可以作为候选平台进行评估。它面向中大型企业及 100 人以上组织,适合重点考察研发项目、需求、测试和缺陷之间的协同能力。企业如果有私有化部署、数据隔离或国产化替代诉求,也应把部署方式、迁移工具和权限模型放到试用验证中。
3. 大型企业:把安全、迁移和治理放到功能之前
大型企业选择缺陷跟踪工具时,最容易被忽略的并不是功能,而是治理成本。工具是否支持多组织、多项目和数据隔离,是否有审计日志,是否能接入统一身份认证,是否满足私有化部署要求,往往比某个看板样式更重要。
如果企业已经积累了大量历史缺陷,迁移也不能只看“能不能导入 CSV”。需要核对评论、附件、状态历史、负责人映射、字段转换和关联关系是否能够保留。对于从 Jira 迁移的团队,应先选取一个真实项目做小规模迁移,再评估迁移后的检索、统计和权限是否可用。
(1)大型团队的验证清单
- 是否支持私有化部署或企业要求的部署架构。
- 是否支持组织、项目、角色和字段级权限。
- 是否支持 API、单点登录、审计日志和数据导出。
- 是否可以迁移历史缺陷、附件、评论和关键关联。
- 是否能满足多项目报表和跨团队风险汇总。
- 是否有明确的服务响应、升级和数据备份机制。

七、落地实施:先建立最小闭环,再逐步增加管理能力
1. 第一步:确定缺陷生命周期
工具上线前,团队必须先定义问题从发现到关闭的基本路径。最小可用流程可以是:待确认、已分派、修复中、待验证、已关闭、重新打开。每个状态都要对应负责人和进入条件。
例如,“待验证”不能只表示开发说自己修好了,而应表示修复版本已经可用、测试环境已经准备完成、测试人员知道验证范围。状态名称越清楚,团队在会议中需要解释的内容就越少。
2. 第二步:建立缺陷提交模板
模板设计建议从真实问题倒推,而不是从工具字段列表出发。先回看过去一个版本中最难处理的十条缺陷,分析当时缺少哪些信息,再把这些信息转化为必要字段。
如果接口类缺陷经常无法复现,就增加请求参数、响应结果和链路日志;如果移动端问题经常与设备有关,就增加系统版本、设备型号和网络环境;如果权限问题经常被误判,就增加账号角色和权限配置。
3. 第三步:定义关闭标准和重新打开条件
缺陷关闭标准必须可执行,而不是写成“确认无问题”。我通常会要求团队至少明确四件事:验证环境、验证步骤、实际结果和验证人。对核心功能,还需要说明是否完成回归测试。
重新打开也要有明确条件。例如,原问题仍然可以复现、修复只覆盖了部分场景、同类场景出现新的失败结果,都可以重新打开。重新打开不是对开发人员的否定,而是对缺陷状态真实性的保护。
4. 第四步:用一个真实迭代试运行
不要先花数周配置一套完美流程,再要求所有团队一次性切换。更有效的方式是选择一个即将开始的迭代,完整记录实际缺陷,观察字段是否过多、状态是否卡住、提醒是否过量、报表是否能回答发布问题。
试运行结束后,可以召开一次 60 分钟的复盘会议,只讨论三个问题:哪些信息仍然需要人工补充,哪些状态没有人维护,哪些报表没有帮助决策。根据答案调整流程,再扩大范围。
(1)四周落地节奏建议
- 第一周:确认角色、状态、字段和关闭标准。
- 第二周:选择一个项目导入新缺陷,保留原流程作为对照。
- 第三周:启用版本看板、逾期提醒和基础报表。
- 第四周:复盘首次响应时间、修复周期、重开率和遗留风险。

八、不同情况下的取舍:功能、成本和治理不能同时无限增加
1. 独立缺陷工具与一体化平台怎么选
独立缺陷工具通常上手快、配置简单,适合问题管理边界清晰、研发流程相对稳定的团队。但当需求、测试、开发和发布由不同系统承载时,团队可能需要额外维护关联关系,跨系统核对的成本会逐渐增加。
一体化平台的优势是上下文集中、跨角色协作更顺畅,也更适合多项目和中大型组织。但它通常需要更多前期配置,角色权限、字段、工作流和迁移方案都要认真规划。团队不能只因为功能丰富就选择一体化平台,也不能因为部署初期需要投入就完全排斥它。
| 选择方案 | 优势 | 代价 | 更适合的情况 |
|---|---|---|---|
| 轻量缺陷工具 | 学习成本低,启动快 | 上下文关联和跨项目治理有限 | 小团队、单项目、流程简单 |
| 项目管理工具加缺陷模块 | 任务、进度和问题可以统一查看 | 测试和质量分析能力需要重点验证 | 项目管理需求较强、测试流程中等复杂 |
| 一体化研发管理平台 | 需求、开发、测试、缺陷和发布链路完整 | 配置、培训和迁移成本更高 | 中大型企业、多团队、多项目协作 |
2. 公有云和私有化部署怎么取舍
公有云通常更容易开始,基础设施和升级由服务方承担,适合希望快速验证流程的团队。私有化部署则更适合对数据安全、网络隔离、合规审计或内部系统集成有明确要求的企业。
私有化并不只是“把软件装在自己的服务器上”。企业还需要承担备份、升级、监控、灾备、权限管理和运维支持。选型时应该把这些长期成本一起计算,而不是只比较初始采购价格。
如果企业选择 PingCode 这类支持私有化部署的平台,需要提前确认服务器资源、数据库方案、升级策略、数据迁移范围和集成方式。对于存在国产化替代要求的组织,还应将操作系统、数据库、中间件和身份认证环境列入兼容性测试。
3. 标准流程和自定义流程怎么取舍
标准流程的好处是容易培训、容易比较,也方便集团统一管理。自定义流程可以适应不同业务和研发模式,但过度定制会让跨团队协作变得困难:同样叫“已完成”,不同项目可能代表不同含义。
我的经验是,组织层面统一核心状态,项目层面允许少量扩展。例如,所有团队都保留待确认、处理中、待验证和已关闭;特殊项目可以增加发布观察或客户确认,但不能随意改变关闭标准。

九、如何验证“效率翻倍”:建立一套可复盘的指标体系
1. 不要用一个百分比概括全部效率
“效率翻倍”在营销标题中很有吸引力,但在项目管理中必须拆成具体指标。首次响应时间下降,说明分派更快;平均修复周期下降,说明定位或开发协作更顺畅;重开率下降,说明验证质量改善;版本遗留缺陷下降,说明发布风险得到控制。
这些指标之间并不总是同步变化。例如,团队可能因为加强测试而发现更多缺陷,新增数量上升,但逃逸率下降。此时不能简单判断工具没有效果,必须结合缺陷发现阶段和版本质量一起观察。
2. 建议至少观察六项指标
- 首次有效响应时间:从提交到有人确认并采取处理动作的时间。
- 平均修复周期:从进入修复到提交验证的时间,不应与总生命周期混为一谈。
- 待验证积压:已经修复但尚未完成验证的问题数量。
- 缺陷重开率:用于观察修复质量和关闭标准是否稳定。
- 缺陷逃逸率:用于判断问题是否在上线后才被发现。
- 高风险遗留数:用于判断当前版本是否具备发布条件。
3. 用基线和对照周期避免误判
正式引入工具前,建议先记录至少一个版本或两个迭代周期的基线数据。上线后不要只看第一个周期,因为新流程会经历学习期,成员可能暂时需要更多时间填写字段和适应状态。
更稳妥的做法是比较三个阶段:引入前基线、上线初期、流程稳定期。每个阶段使用相同的统计口径,并记录版本规模、参与人数、测试范围和重大需求变更。只有这样,数据才有解释价值。
| 阶段 | 需要记录的内容 | 避免的误判 |
|---|---|---|
| 引入前 | 问题来源、处理周期、逾期数、重开率 | 避免没有基线就声称效率提升 |
| 上线初期 | 字段填写情况、状态停留时间、通知数量 | 避免把学习成本误判为工具缺陷 |
| 稳定运行期 | 版本风险、趋势变化、逃逸率、复盘结果 | 避免只关注关闭数量而忽略长期质量 |

十、下一步怎么做:用真实项目而不是功能演示做决定
1. 先画出当前缺陷流转图
在选工具之前,先记录一条缺陷从发现到关闭经过哪些环节。标出每个节点的负责人、输入信息、等待时间和常见返工原因。很多团队画完流程图才发现,问题并不是没有系统,而是同一条信息被重复录入三次。
2. 选择一个有代表性的版本试用
试用项目不能只选最简单的内部功能,否则无法暴露真实问题。建议选择一个有多个角色参与、包含需求变更、需要测试验证并且存在明确发布节点的版本。
试用期间,至少检查以下问题:
- 测试人员能否在两三分钟内提交一条完整缺陷。
- 开发人员能否不依赖群聊获取复现环境和日志。
- 项目经理能否快速筛选高风险、逾期和未验证问题。
- 测试人员能否看到修复版本并记录回归结果。
- 管理者能否通过报表识别积压、重开和逃逸趋势。
- 历史数据和权限设置是否符合企业实际要求。
3. 让工具供应商接受真实流程测试
演示环境里的标准流程通常很顺畅,但企业真正关心的是异常情况:重复缺陷怎么处理,缺陷重新打开后如何通知责任人,版本延期后如何批量调整目标日期,历史数据迁移后附件和评论是否完整,多个团队之间如何隔离数据。
因此,评估时可以准备一组真实问题脚本,让供应商现场完成演示。不要只看首页看板和报表样式,要测试从创建、分派、修复、验证到发布的完整路径。
4. 用结果决定是否扩大范围
试用结束后,建议把工具评价分成三层。第一层是“能不能用”,包括提交、查询、分派和关闭;第二层是“是否减少等待”,包括响应时间、状态核对和待验证积压;第三层是“能不能辅助决策”,包括版本风险、趋势报表和质量复盘。
只有达到第三层,缺陷跟踪工具才真正从操作软件升级为项目管理基础设施。若只能完成第一层,团队可能只是把原来的表格搬到了另一个界面。
十一、结语:效率翻倍不是按钮,而是闭环的结果
缺陷跟踪工具最重要的价值,不是提供一个更漂亮的 Bug 列表,而是让每个问题都有统一入口、明确责任、清晰优先级、完整上下文和可验证结果。它减少的也不只是录入时间,更是跨角色等待、重复确认和发布前的风险猜测。
如果团队规模较小,先解决统一记录和责任分派;如果团队已经超过 100 人,或存在多项目、多团队和复杂版本协作,应重点考察工作流、权限、上下文关联、报表以及迁移能力。像 PingCode 这样的研发管理平台,可以作为中大型企业的候选方案,但最终仍应通过真实项目验证,而不是只看产品宣传。
我最建议的下一步,是选一个真实迭代做四周试运行,记录首次响应时间、平均修复周期、待验证积压、重开率、缺陷逃逸率和高风险遗留数。如果这些指标改善,说明工具与流程形成了闭环;如果指标没有变化,也不要急着否定工具,先检查字段是否过多、状态是否失控、责任是否模糊,以及团队是否真的按统一入口协作。
最终,真正值得选择的缺陷跟踪工具,不是功能列表最长的那一个,而是能够让团队更早发现风险、更快完成协作、更准确判断版本是否可以发布的那一个。
常见问题解答(FAQ)
1. 缺陷跟踪工具最值得关注的5大功能是什么?
我以前以为缺陷跟踪工具的核心只是“登记 Bug”,但实际参与版本迭代后发现,问题经常不是没人发现,而是信息不完整、责任人不明确,最后在群聊和表格里失踪。我想知道,哪些功能真正能改变项目管理效率,而不是停留在功能清单上?
真正值得关注的不是功能数量,而是工具能否覆盖“发现,分派,修复,验证,关闭”的完整链路。根据我实际梳理研发流程的经验,最关键的五项能力分别是:结构化缺陷记录、状态流转与提醒、严重程度和优先级管理、需求测试版本关联、报表与质量趋势分析。第一项是结构化记录。
缺陷至少应包含复现步骤、预期结果、实际结果、环境、影响版本、严重程度、优先级、责任人以及截图或日志。过去团队用群聊报 Bug,一条消息平均要追问两三轮才能定位;改成必填字段后,开发首次接单时就能开始排查,来回沟通明显减少。第二项是状态流转与提醒。
建议设置“待确认、已分派、修复中、待验证、已关闭、重新打开”等状态,并保留变更记录。只有这样,项目经理看到的才不是“有多少 Bug”,而是问题究竟卡在确认、修复还是验证环节。第三项是区分严重程度与优先级。严重程度描述问题影响有多大,优先级描述团队准备多快处理。
一个低严重度但受客户承诺影响的问题,可能需要高优先级处理;如果把两个字段合并,排期判断很容易失真。第四项是上下文关联。缺陷如果能连接需求、测试用例、代码提交和发布版本,团队就能判断它是否影响当前迭代,而不必在多个系统之间反复查找。
第五项是报表分析,重点观察平均修复周期、逾期数量、重开率、版本遗留缺陷和缺陷新增与关闭趋势。我建议用一个真实迭代做验证,而不是只看演示。分别记录提交完整度、首次响应时间、平均修复周期和重开率,四项指标至少连续观察两周。工具是否真正提升效率,应该由这些过程数据证明,而不是由“效率翻倍”这种宣传语证明。
2. 缺陷跟踪工具如何减少 Bug 遗漏和重复沟通?
我们团队以前在群聊、邮件和表格里同时收集问题,版本临近发布时经常发现同一个 Bug 被提交了两三次。我想知道,工具到底通过什么机制减少遗漏,而不是简单地把聊天记录搬到另一个地方?
减少遗漏的关键不是“集中存储”四个字,而是建立统一入口、重复检查、责任确认和逾期追踪四个机制。我曾经测试过一种常见流程:测试人员先在群里描述问题,开发人员凭记忆在表格中登记,项目经理再在周会上逐条确认。这种方式看似灵活,实际上每一次转交都会损失上下文,尤其是截图、日志和复现环境很容易散落。
改成统一缺陷单后,提交人直接填写固定字段,开发、测试和项目负责人围绕同一条记录协作。重复问题的处理不能只依赖人工搜索。工具至少应支持按标题、模块、错误信息、版本和状态检索,提交时还要提醒用户查看相似记录。
实际使用中,我会把“影响模块+现象+触发条件”写进标题,例如“支付模块,优惠券抵扣后金额未刷新”,比“支付有问题”更容易被搜索到。为避免问题提交后无人处理,建议设置自动分派规则。例如,订单模块默认分派给订单开发小组,测试环境问题进入测试负责人待确认队列。
工具还应提供逾期提醒和未分派看板,否则统一入口最终仍可能变成一个没人清理的收件箱。
可以用下面的对比指标判断流程是否改善: 指标群聊加表格统一缺陷库观察重点 首次责任确认依赖会议或人工追问可通过分派记录确认是否超过1个工作日 重复提交识别主要靠个人记忆可按关键词和模块检索重复缺陷占比 状态可见性更新不同步状态和操作记录集中逾期未更新数量 资料完整度截图和日志容易丢失附件随缺陷归档首次提交可定位比例 我的判断是:如果团队只是把群聊内容复制进工具,遗漏不会自动消失;
只有把提交模板、分派规则、重复检索和逾期提醒同时配置起来,工具才会真正降低沟通成本。
3. 严重程度和优先级为什么必须分开管理?
我在项目中遇到过一个争议:一个影响范围很大的问题因为暂时没有客户投诉,被排到了后面;另一个影响不大的问题却因为客户催得急而优先修复。很多工具都提供“高、中、低”字段,我想知道应该怎样区分,才能让排期更合理?
严重程度和优先级回答的是两个不同问题:前者是“这个问题造成的影响有多大”,后者是“团队现在应该多快处理”。如果只设置一个等级,技术风险、客户承诺和版本节奏就会混在一起。严重程度通常由功能不可用范围、数据风险、系统稳定性和是否存在替代路径决定。例如,支付失败、数据丢失、权限绕过通常属于高严重度;
某个页面文案错位或低频样式问题,可能属于低严重度。但严重度不等于马上处理,因为还要结合版本目标、客户承诺和修复成本判断优先级。
我更推荐使用二维判断,而不是把所有问题塞进一个排序列表: 情况判断建议动作 高严重度、高优先级影响核心流程且必须尽快处理进入当前迭代并持续跟踪 高严重度、低优先级风险大但暂不处理必须记录暂缓原因和替代方案 低严重度、高优先级技术影响小但有客户或发布承诺纳入明确版本排期 低严重度、低优先级短期不影响交付进入待办池并定期清理 配置工具时,还要限制谁可以修改严重程度和优先级。
测试人员可以提出初始判断,开发负责人补充技术影响,产品或项目负责人最终确认优先级。如果所有人都能随意标记“最高”,这个字段很快会失去价值。我会在版本评审时重点看三项数据:高严重度未关闭缺陷数、逾期高优先级缺陷数、因优先级调整而重新排期的缺陷数。相比单纯统计 Bug 总量,这三项数据更能反映版本风险。
好的缺陷跟踪工具不是替团队做决定,而是把决定依据透明化。
4. 如何判断一款缺陷跟踪工具是否真的适合团队?
我试用过几种项目管理工具,演示页面都很完整,但真正导入一批历史 Bug 后,才发现字段难改、权限混乱、报表不能按版本筛选。我不想再被“功能很多”误导,应该怎样用一次真实试用判断工具是否值得长期使用?
最有效的选型方法不是逐项勾选功能,而是拿一条真实缺陷走完整流程,并观察它是否能让团队少做重复工作。建议准备一个包含不同类型问题的试用样本:一个阻塞核心流程的高严重度缺陷、一个需要跨团队协作的问题、一个无法稳定复现的问题、一个需要回归测试的问题,以及一个已经关闭但可能重开的历史问题。
用这五类样本,基本能测出工具的流程灵活性和数据完整度。第一轮测试提交效率。让测试人员独立提交缺陷,记录从创建到可分派所需时间,并检查是否能附加截图、录屏、日志和环境信息。字段太少会导致后续反复沟通,字段太多则会让成员绕过工具,因此“可配置且能设置合理必填项”比字段数量更重要。第二轮测试协作闭环。
让项目负责人分派给开发,开发提交修复版本,测试执行验证并关闭或重新打开。重点观察状态是否清晰、通知是否及时、操作记录是否完整,以及关闭缺陷后能否追溯验证依据。开发提交“已修复”不应自动等同于测试关闭。第三轮测试上下文和报表。
尝试把缺陷关联到需求、测试用例、迭代和发布版本,再查询某个版本的高优先级遗留问题。如果必须导出表格后手工统计,说明工具的报表能力可能无法支撑日常项目管理。
可以用以下评分表做决策: 测试项目建议权重合格标准 提交与检索20%新成员能快速提交,历史问题易查找 流程与权限25%状态、分派、关闭和重开规则可配置 需求测试版本关联25%能追溯缺陷来源、修复范围和发布影响 报表与风险识别20%可按版本、模块和优先级查看趋势 集成与迁移10%能连接现有研发工具并支持数据导出 不同规模团队的侧重点也不同。
小团队优先看上手成本和提交体验;中型团队重点看自定义流程、权限和版本管理;大型团队则必须验证多项目隔离、审计、接口和数据合规。我的经验是,试用期间如果成员仍频繁回到群聊确认状态,或者项目经理仍要手工整理版本风险,那么工具即使功能再多,也没有真正进入工作流。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/38643
读者评论
文章把缺陷管理中的等待时间拆得比较清楚,尤其是责任确认、等待测试包和回归环节。相比单纯强调修复速度,这种分析更贴近中大型团队的实际问题。
统一记录和字段分层的建议比较实用,首次提交不宜设置过多必填项,否则容易出现群聊和系统双重记录。不过具体字段仍需结合团队规模和研发流程调整。
文中提醒不要把关闭数量当作质量指标,这一点很有价值。修复周期、重开率和缺陷逃逸率更能反映真实效果,但前提是团队先统一统计口径和关闭标准。
