SF管理方法大全:研发团队任务依赖制度设计落地清单

去年四季度,我帮一个 40 人左右的研发团队做交付复盘。六周迭代,需求没变,人力没减,最后仍然延期了 11 天。真正的原因不是谁在摸鱼,而是三条依赖链在第三周同时打结:支付网关改造要等风控规则定稿,风控规则要等数据口径确认,数据口径要等上游业务方开会。三个等待串起来,把原本 3 天的关键路径拖成了 17 天。

这类问题几乎每个跨职能研发团队都会遇到,但市面上讲"任务依赖管理"的内容,要么停留在"什么是依赖"的概念层,要么直接跳到某个工具的字段配置截图。中间那一层,制度条款、责任人、时限、升级出口,绝大多数文章都略过了。这篇《SF管理方法大全:研发团队任务依赖制度设计落地清单》想补的正是这一层:不讲玄学,按阶段诊断、按清单落地、按数据验收。

一、先说结论:SF 不是一套框架,而是一组可被检查的动作

在展开清单之前,必须先把"SF"这个词说清楚。我见过至少三种用法,混淆它会直接导致制度设计跑偏。

1. SF 到底是什么:三种常见误读

第一种误读是把它当作 Scrum Framework 的缩写。Scrum 本身对任务依赖几乎没有制度性描述,它只提供站会、评审、回顾这几个节奏容器,依赖怎么识别、怎么升级、超时怎么办,全靠团队自己长出来。指望套 Scrum 解决依赖问题,等于指望日历解决时间管理。

第二种误读是把它当成 SAFe 的口误。SAFe 确实有相对完整的依赖管理实践,比如 PI Planning 里的依赖板、Scrum of Scrums、ART 层的同步节奏。但 SAFe 的设计前提是"百人以上、多团队、有专职 RTE",把它直接搬到 50 人团队,制度成本会高于收益。

第三种是把它当作企业内部的自定义术语,比如"系统流""软件工厂""Sequenced Flow"之类。我在几家公司的内部文档里都见过类似用法,但它们互不兼容。

本文采用第三种口径里最有操作性的一个:SF = Sequenced Flow(有序流动),指代一套聚焦"任务依赖治理"的动作集合。它吸收了 Scrum 的节奏、SAFe 的依赖板、看板方法的流动效率思想,再补上大多数框架没有写清楚的部分,制度条款、责任人、时限和仲裁出口。你可以把它理解为:不是再造一个框架,而是给现有框架补齐依赖治理的制度层。

2. 结论先行:依赖管理制度只需要管住三件事

如果把我在不同团队做过的十几轮改造抽象一下,真正起作用的机制只有三条。

  • 把隐性的等待变成显性的条目。依赖不在系统里成条,就不在管理范围里。口头说的"我等你那边"等于没发生。
  • 给每一条依赖配上责任人和时限。没有责任人的依赖会自然蒸发,没有时限的依赖会自然永久化。
  • 给超时的依赖预设仲裁出口。升级不是"找领导告状",而是一条提前约定好的、按小时递进的路径。

这三条听起来简单,但绝大多数团队的制度文件里,只有第一条的一半(写了"要登记依赖"),第二、三条基本空白。这也是为什么很多团队的依赖板最终变成了装饰墙。

3. 四个成熟度阶段:先知道自己站在哪

我在实践中把团队的依赖管理成熟度分成四个阶段,判断标准不是"用了什么工具",而是"阻塞平均持续多久"。

阶段一:无制度,靠口头同步。依赖存在于个人记忆和聊天记录里。特征是同一件事被问三次以上,没人能说清谁在等谁。

阶段二:有站会,但依赖不可视。每天开会同步,但会上说的依赖没有沉淀成条目,第二天重新说一遍。阻塞能被发现,但无法被追踪。

阶段三:有依赖板,但缺升级机制。依赖被登记、被可视化,但超时之后没人管,靠当事人私下拉通。这是最常见的"半成品"状态。

阶段四:制度化、工具化、可度量。依赖有标准字段、有 SLA、有升级路径、有周度度量指标,且这些指标会被真实用于复盘和排期调整。

SF管理方法大全:研发团队任务依赖制度设计落地清单

需要强调的是,阶段之间不是线性升级关系,而是"卡在哪一层就补哪一层"。我见过不少团队直接跳到阶段四的度量看板,结果依赖可见率还停留在 40%,看板上的数字全是噪声。诊断永远先于制度。

二、背景与真实场景:依赖到底是怎么吃掉研发产能的

要说服团队认真做依赖管理,讲道理不如算账。下面这个案例是我参与复盘的一个真实场景,细节做了脱敏处理。

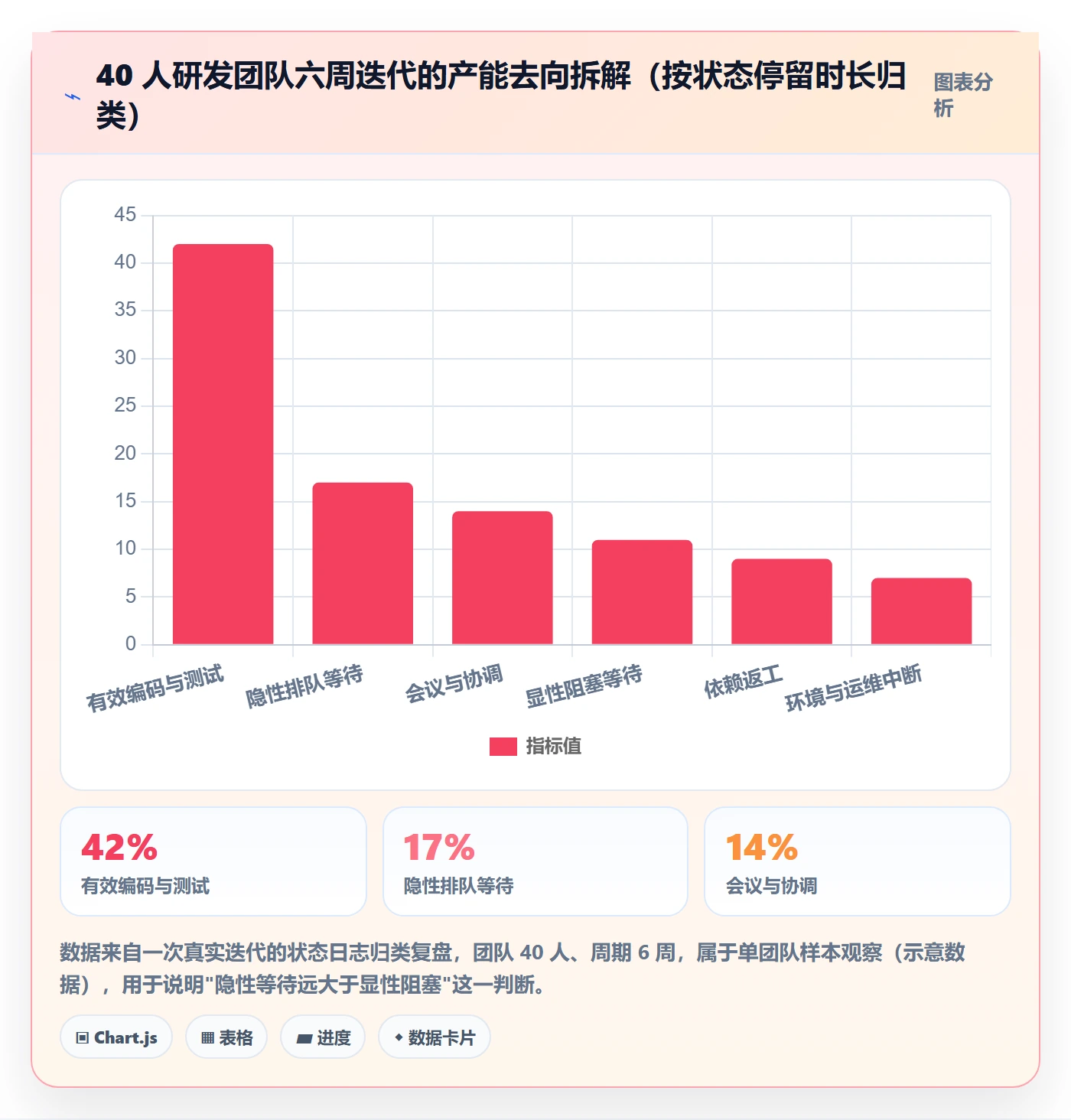

1. 一次六周迭代的时间去向复盘

团队规模 40 人,分 5 个功能小组,迭代周期 6 周。复盘方式是把每个人在系统里的任务状态变更日志拉出来,按"状态停留时长"归类,再和小组长逐条校对。归类口径只有六种:有效编码、显性阻塞等待、隐性排队等待、依赖返工、会议与协调、环境与其他。

这里要区分两个容易混淆的概念。显性阻塞等待是指任务被明确标记为"被阻塞"的时间;隐性排队等待是指任务状态显示"进行中",但实际上在等别人交付,只是当事人没有标记。后者危害大得多,因为它完全不进入管理视野。

复盘结果让我印象很深:真正被记录为阻塞的时间只有 11%,但隐性排队等待高达 17%,依赖相关的返工占 9%。也就是说,和依赖相关的产能损失接近 37%,而其中三分之二根本没被记录过。

SF管理方法大全:研发团队任务依赖制度设计落地清单

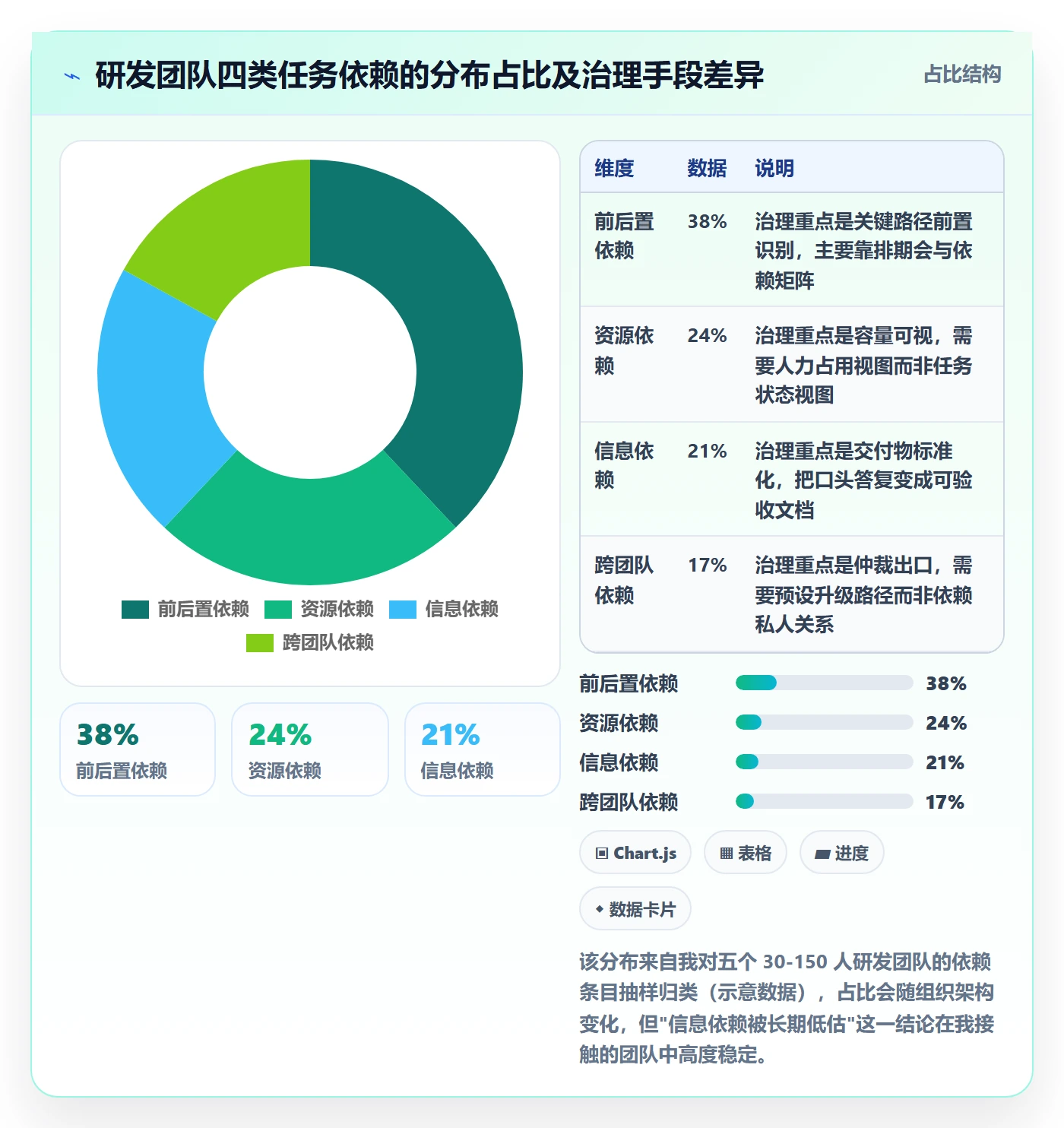

2. 依赖的四种类型,治理手段完全不同

很多团队把所有依赖混在一起管,结果制度写得很细但没人用。原因在于:不同类型的依赖,解决路径根本不是同一套。

前后置依赖是 A 任务必须等 B 任务完成,这是最典型的形态,靠排期和关键路径管理。它的治理重点是"提前识别",而不是"事后催办"。

资源依赖是两个任务抢同一个人或同一套环境。它的治理重点是"容量可见",需要看资源占用而不是任务状态。

信息依赖是 A 需要 B 提供的口径、接口文档、设计稿。它的治理重点是"信息交付物标准化",也就是把"等一个答复"变成"等一份可验收的文档"。

跨团队依赖是依赖双方不在同一个汇报线里。它的治理重点是"仲裁机制",因为跨团队冲突无法靠内部协调解决。

SF管理方法大全:研发团队任务依赖制度设计落地清单

3. 为什么每日站会治不了依赖问题

我经常听到一种说法:"我们每天站会都在同步依赖,为什么还是乱?"原因有三个,每一个都很具体。

第一,站会的时间盒结构天然不适合处理依赖。站会要求每人 1-2 分钟,而一条跨团队依赖往往需要 10 分钟以上的讨论才能定性。结果就是依赖被"提一嘴",然后被主持人以"会后单独聊"结束,而会后往往不会发生。

第二,站会只解决发现,不解决追踪。今天说了,明天说同一句,状态没有任何变化,慢慢地团队会把这类发言视为噪音。我见过最典型的场景是:同一个接口联调依赖,连续 9 天站会上被提及,第 10 天没人再提,不是解决了,是大家放弃了。

第三,站会的听众是同一小组的人,而依赖的对方往往不在场。让 A 组对 B 组的任务负责,在没有共同节奏的前提下是不可能成立的。

所以正确的做法不是取消站会,而是给依赖单独开一条通道:站会只做"新增依赖的登记",处理和升级放到依赖板与跨团队同步会上。这一点在第四部分会展开。

三、拆解五个最常见的误区

下面这五个误区,是我在过去几年里见到频率最高的。它们的共同点是:看起来都在做依赖管理,实际上是无效动作,甚至会产生负作用。

1. 误区一:把工具配置当成制度

最常见的动作是:在项目管理工具里配好"阻塞/被阻塞"关系类型,然后在群里宣布"以后有依赖都要建关联"。两周之后,关联率不到 20%。

问题不在于工具不好用,而在于工具只提供了"能记录",没有提供"必须记录"和"记录了之后会怎样"。没有强制字段校验、没有周度通报、没有超时升级,关联关系就只是一种可选的表达方式,而人在赶进度时永远不会选可选项。

2. 误区二:把依赖管理当成项目经理一个人的事

依赖的本质是"两个人的承诺",但很多团队把它做成了"一个人催进度"。项目经理成了唯一的信息中枢,所有依赖都要经过他转述。结果是:项目经理休假一周,依赖体系立刻停摆。

我的判断是:依赖的责任人必须是阻塞方,而不是被阻塞方。谁负责解除阻塞,谁就是这条依赖的 owner。这个归属一旦搞反,依赖板立刻变成"受害者清单"。

3. 误区三:追求"零阻塞"

有些管理者把"阻塞数为零"当作目标,结果团队学会了不标记阻塞。这是一个典型的指标腐化过程:指标被用来考核个人之后,数据就失去真实性。

正确的目标是"阻塞可发现、可量化、可收敛",而不是阻塞为零。健康的团队每周都会新增依赖,关键是新增的依赖能不能在 SLA 内被消化。

4. 误区四:升级机制写成"有问题找项目经理"

这句话的问题在于它没有时限、没有层级、没有触发条件。"有问题"是谁判断?"找项目经理"之后他要做什么?多久给答复?

可执行的升级机制必须写成"超时 X 小时后,由角色 Y 做出决策 Z"的形式。角色而非姓名,小时而非天数,决策动作而非沟通动作。

5. 误区五:把 SAFe 的 PI Planning 直接搬进小团队

我见过一个 45 人的团队,按照 SAFe 的标准流程做两天 PI Planning,画满一墙依赖线。第一轮大家很兴奋,第二轮开始有人请假,第三轮就只剩下主持人。

根本原因在于:PI Planning 的成本要靠多团队协同的收益来摊薄。团队数量少于 4 个、且大部分依赖在团队内部时,一次 90 分钟的依赖同步会就能达到 80% 的效果,没必要上两天的工作坊。

SF管理方法大全:研发团队任务依赖制度设计落地清单

四、专业判断逻辑:依赖管理制度的四层结构

把上面所有问题去掉之后,一套能跑起来的依赖制度其实结构很清晰,就是四层。下面这四层是有先后依赖的,跳过任何一层都会导致上层失效。

1. 第一层:识别层,依赖是怎么被发现的

依赖识别不能依赖"当事人自觉"。我的做法是在三个固定节点强制检查:需求拆分完成时、迭代排期会上、任务进入"进行中"状态前。

最关键的是第三个节点。当一个人要把任务从"待办"拖到"进行中"时,系统弹出校验:本任务是否依赖其他未完成的任务或未交付的文档?如果是,必须填写阻塞方与期望交付时间,否则无法流转。这一条把依赖从"可选项"变成了"通行条件"。

很多团队担心这样会拖慢流转速度。我的实测观察是:初期每个任务平均多花 40 秒,但迭代结束后返工率下降带来的收益远高于此。这个权衡在第五部分的清单里会具体给出。

2. 第二层:可视化层,依赖板的三种画法

依赖板不是"把依赖列出来"这么简单。我在实践中用过三种画法,适用场景完全不同。

画法 A:依赖列表视图。按"阻塞方"分组,显示每条依赖的持续时长、SLA 剩余时间、责任人。适合 20-50 人团队,维护成本最低,一眼能看出谁被堵得最狠。

画法 B:依赖矩阵。行是供给方、列是需求方,格子颜色代表依赖数量与超期状态。适合识别"结构性问题",比如某个组长期是瓶颈。但矩阵更新成本高,建议每周更新一次而非每日。

画法 C:跨团队依赖墙。类似 SAFe 的 program board,横轴是迭代时间,每张卡片是一条跨团队依赖。适合多团队同步会现场使用,但必须配合专人维护,否则两天就过时。

我的建议是:团队内部用画法 A,跨团队用画法 B + C 的组合,且矩阵只在周会前更新。不要追求实时,追求的是"每周能形成一次有效对话"。

3. 第三层:同步层,节奏比工具重要

依赖的处理效率主要由同步节奏决定。我推荐三个节奏,规模和频率必须匹配团队结构。

  • 每日 15 分钟站会:只做依赖登记与状态更新,不做依赖处理。新增依赖进板,已解除的依赖关单,超期的依赖标记为红色。
  • 每周 45-90 分钟依赖同步会:只处理红色依赖。参与人限定为阻塞方与被阻塞方的直接责任人,不做通报式汇报。
  • 每两周 60 分钟跨团队同步会(Scrum of Scrums 变体):处理跨团队的依赖与冲突。每个团队派一个能当场做决定的人参加,派"只带信息不带来决策"的人参会等于浪费时间。

这里有一个我强烈建议的细节:依赖同步会必须有产出物,且产出物只有三种,解除、变更依赖方、升级。任何以"我们再看看""会后沟通"结尾的议题,都视为未完成,自动带入下一次会议并计一次超期。

4. 第四层:升级与仲裁层,把冲突变成流程

这是四层里最少被做、但价值最高的一层。它的核心设计原则是:升级不是投诉,而是流程的下一站。

我在团队里推行过的三级升级路径大致是这样:依赖建立后 24 小时内,阻塞方必须给出首次响应(确认或拒绝);48 小时内未达成方案,进入双方组长协调;72 小时内仍未解决,交由研发负责人或交付委员会做终局决策,且决策结果必须在依赖板上公开。

关键在于每一级都有明确的小时数和明确的决策动作。把"72 小时"改成"及时",整套机制立刻失效,因为"及时"不是一个可以被违反的约束。

SF管理方法大全:研发团队任务依赖制度设计落地清单

5. 判定标准:什么样的依赖制度算"能用"

我判断一套依赖制度是否合格,只看四个问题。任何一个答不上来,制度就还停留在 PPT 阶段。

  1. 一条依赖从产生到进板,需要多久?正确答案是"当天",如果答案是"下次周会",说明识别层没建好。
  2. 阻塞方的首次响应时限是多少小时?正确答案必须是一个具体数字,比如 24。
  3. 超过 72 小时未解决的依赖,由谁做终局决策?正确答案是一个角色,不是一个人名。
  4. 上周一共产生了多少条依赖,解除了多少条,超期多少条?如果没人能立刻说出来,说明度量层缺失。

五、12 项落地检查清单(核心部分)

下面这份清单是我在多个团队实际推行过、并反复修订的版本。每一项都包含"做什么、谁负责、频率、产出物、通过标准"五个要素,可以直接拿去对照使用。

1. 依赖识别清单(3 项)

(1)任务流转时的依赖强制校验

做什么:在任务从"待办"流转到"进行中"时,强制回答"是否存在未满足的前置条件",若存在则必须创建依赖条目。谁负责:任务执行人。频率:每次流转。产出物:依赖条目。通过标准:流转时未填写依赖字段的任务占比低于 5%(通过字段校验实现,接近 0)。

(2)信息依赖的交付物化

做什么:禁止把"等 XX 确认"作为依赖描述,必须写明"等《XX 接口文档 v1.2》交付"。谁负责:依赖提出人。频率:每次创建依赖时。产出物:可验收的交付物名称与格式。通过标准:抽查 20 条信息依赖,交付物描述模糊的比例低于 10%。

(3)排期会上的依赖预扫

做什么:迭代排期会最后 15 分钟专门做依赖预扫,重点识别跨团队与资源依赖。谁负责:迭代负责人主持,全员参与。频率:每个迭代一次。产出物:迭代初始依赖清单。通过标准:迭代中期新增的"本应在排期时识别"的依赖少于 2 条。

2. 依赖可视化清单(3 项)

(1)依赖板条目标准化

做什么:每条依赖必须包含六个字段:阻塞方、被阻塞方、依赖类型、期望交付时间、当前状态、升级级别。谁负责:依赖创建人。频率:持续。产出物:标准化依赖条目。通过标准:六字段完整率高于 95%。

(2)依赖龄期可视化

做什么:在依赖板上直接显示每条依赖已存在的小时数,并按 24 小时 / 48 小时 / 72 小时分三档着色。谁负责:工具配置由工程效能同学负责,日常维护由迭代负责人。频率:实时。产出物:依赖龄期看板。通过标准:超过 72 小时的依赖在同步会上 100% 被讨论。

(3)跨团队依赖矩阵周更

做什么:维护供给方 × 需求方矩阵,标出依赖数量与超期数。谁负责:各团队迭代负责人汇总,工程效能同学维护。频率:每周一次。产出物:跨团队依赖矩阵。通过标准:能明确指出当前排名前三的瓶颈团队。

3. 依赖同步清单(3 项)

(1)站会只登记、不处理

做什么:明确站会的依赖部分只做三件事:新增登记、状态更新、超期标红。任何需要讨论超过 2 分钟的依赖,直接进入依赖同步会议程。谁负责:站会主持人。频率:每日。产出物:更新后的依赖板。通过标准:站会时长稳定在 15 分钟内,且当周依赖登记无遗漏。

(2)红色依赖专项同步会

做什么:每周一次,只邀请红色依赖涉及的责任人,每个议题最多 8 分钟,产出必须落在"解除/变更/升级"三者之一。谁负责:迭代负责人。频率:每周。产出物:会议决议与依赖状态变更。通过标准:红色依赖当周处理率高于 70%。

(3)跨团队同步会必须有决策者

做什么:规定参会人必须是能当场承诺资源与排期的角色,不接受"只带信息"的参会者。谁负责:各团队负责人指派。频率:每两周。产出物:跨团队依赖决议记录。通过标准:会上达成但会后未执行的决议少于 1 条。

4. 升级与仲裁清单(3 项)

(1)三级升级路径与时限

做什么:24 小时首次响应、48 小时组长协调、72 小时终局决策,每一级明确角色与决策动作。谁负责:研发负责人定义,各组长执行。频率:持续。产出物:升级记录。通过标准:超期依赖 100% 有升级记录,无"静默超期"。

(2)终局决策的公开与留痕

做什么:终局决策必须在依赖板上公开,包含决策内容、依据、生效时间。谁负责:决策人。频率:每次决策后 4 小时内。产出物:公开决策记录。通过标准:决策发布后 48 小时内无重复升级。

(3)月度依赖复盘

做什么:月度复盘依赖数据:产生量、解除量、超期率、平均阻塞时长、瓶颈团队排名。谁负责:工程效能同学出数,研发负责人主持。频率:每月。产出物:依赖健康度月报。通过标准:至少给出一条可执行的流程改进项并进入下月计划。

5. 清单的落地配置示例

如果要在任务系统里落地上面的字段与升级规则,可以参考下面这份配置思路。它不是某个工具的专用语法,而是一份可以直接翻译成任意平台自定义字段的通用定义。

# 任务依赖字段与升级规则定义(通用配置思路,非特定工具语法)
dependency:

SF管理方法大全:研发团队任务依赖制度设计落地清单

六、工具能解决到什么程度:能力边界与数据观察

清单定完之后,必然会遇到"用什么承载"的问题。我的判断是:工具能解决依赖治理的 60%,剩下 40% 必须靠制度和人的决策。把这条边界搞清楚,能省下大量选型时间。

1. 工具真正擅长的三件事

第一是关系建模。依赖本质上是任务之间的一种有向关系,工具能把这种关系结构化存储,这是纸面表格做不到的。

第二是自动化提醒。当依赖龄期超过阈值时自动通知责任人及其上级,这种机械动作由人来做出错率极高,交给系统是合理选择。

第三是度量与追溯。依赖产生量、解除量、平均时长这些指标,人工统计基本不可持续,工具化之后才能进入月度复盘。

2. 工具做不到的三件事

它无法判断两个任务的优先级孰高孰低。当 A 组和 B 组都声称自己的依赖最紧急时,工具只会显示两个红色条目,决策必须由人做。

它无法替代责任人之间的承诺。系统可以要求填"期望交付时间",但填进去的时间是不是真承诺,取决于人和团队的纪律。

它无法自动发现未被登记的依赖。这是最容易被忽略的一点。工具只能管理"已经进板"的依赖,识别环节依然要靠排期会、需求拆分评审这些人工节点。

SF管理方法大全:研发团队任务依赖制度设计落地清单

3. 以 PingCode 为例:中大型组织的依赖与交付管理

在需要把上述清单落到系统里的场景下,PingCode 是一个值得关注的选项。它主要服务中大型企业及 100 人以上组织,这个定位恰好对应依赖管理最复杂的区间,团队数量多、跨团队依赖占比高、SLA 与升级路径必须靠系统强制执行。

从我接触的使用场景看,它在几个地方对依赖治理比较友好。一是依赖关系的结构化表达,任务之间可以建立明确的阻塞与被阻塞关系,并且这些关系可以被查询和聚合,而不是只作为一条备注存在。

二是跨团队视图的聚合能力,多团队并行时,一个统一的依赖视图比五个团队的各自看板更有价值,尤其是做供给方 × 需求方矩阵时。

三是私有化部署与迁移路径。这一点对中大型组织特别关键:依赖数据往往涉及未发布的产品规划与客户信息,很多企业不接受数据出域。PingCode 支持私有化部署,同时支持从 Jira 平滑迁移,对于正在做国产替代的团队来说是一条相对低风险的路径,历史依赖关系、字段定义、工作流状态可以延续,不必从零重建治理体系。

不过我要强调一个判断:工具选型永远排在制度设计之后。我见过团队先花两个月做选型和迁移,结果依赖制度还是空白,新系统里只是把旧的混乱复制了一遍。正确顺序是:先按第五部分的清单确定字段、SLA、升级路径,再去找能承载这套规则的平台。

4. 依赖健康度看板应该有的五个指标

无论用什么平台,我建议看板上固定放这五个指标,多了会失焦。

  • 依赖日均产生量:反映团队的耦合程度。突然上升通常意味着接口设计或需求拆分出了问题。
  • 平均阻塞时长(小时):核心效率指标,目标值建议设在 24 小时以内。
  • 超期依赖占比:超过 72 小时仍未解除的比例,健康区间通常在 10%-15%。
  • 首次响应及时率:24 小时内阻塞方给出响应的比例,这是最容易改善也最能反映纪律的指标。
  • 瓶颈团队排名:按被依赖次数与超期次数排序,用于识别结构性问题。

SF管理方法大全:研发团队任务依赖制度设计落地清单

七、不同情况下的行动建议

同一套清单,在不同规模的组织里落地方式差别很大。下面按团队规模给出我的具体建议,同时标注了各规模最该优先做的三件事。

1. 20-30 人团队:先做可视化,别做流程

这个规模下几乎所有依赖都在同一个汇报线内,协调成本天然较低。此时最大的问题是"看不见",而不是"协调不动"。

我的建议是优先做三件事:在依赖板上登记跨功能小组的依赖;在站会上固定 5 分钟做依赖登记;每周五做一次 30 分钟的依赖清扫。不要上依赖矩阵,不要设三级升级,不要引入跨团队同步会,这些机制的固定成本会超过收益。

2. 30-100 人团队:这是制度收益最高的一段

这个区间是我见过投入产出比最高的。团队开始分成 4-8 个小组,跨组依赖大量出现,但因为还没有形成复杂的层级,制度推行阻力相对较小。

建议重点做:完整落地第五部分的 12 项清单;引入 24/48 小时的两级升级;每周一次红色依赖专项会。第三级仲裁可以暂时由研发负责人兼任,不必单独设委员会。

3. 100-500 人团队:把仲裁机制真正建起来

到这个规模,依赖冲突已经不可能靠"大家商量一下"解决,因为冲突双方往往没有共同上级,或者共同上级的层级已经高到无法处理日常议题。

此时必须做的是:建立完整的三级升级与终局决策机制;设立固定节奏的跨团队同步会并确保参会人有权做决策;用依赖矩阵做结构瓶颈识别。同时要开始关注依赖数据的月度复盘,因为没有度量就无法发现已经固化的瓶颈。

这也是私有化部署与国产替代需求开始集中出现的区间,依赖数据往往和产品路线图绑定,数据边界要求会变严。

4. 500 人以上团队:拆分与分层是关键

超过 500 人之后,最大的风险不是依赖管理做得不好,而是依赖数量本身超出了任何会议能处理的容量。此时首要动作不是加强管理,而是减少依赖。

具体做法包括:按业务域重新划分团队边界,让大部分依赖落在团队内部;建立平台层承接公共依赖,把 N×N 的依赖关系降为 N×1;对跨域依赖设置明确的架构评审门槛。依赖管理制度在这个阶段的作用,更多是暴露架构问题,而不是解决协作问题。

5. 30 天启动计划

如果你决定从下个迭代开始推行,下面这个 30 天节奏是我实际用过、节奏相对温和的一版。

  1. 第 1 周:诊断与选点。用第一部分的四个阶段自评,选出 1-2 个试点小组,不要求全员参与。
  2. 第 2 周:字段与规则落地。完成依赖字段定义、SLA 设定、升级路径确认,并在系统中配置完成。
  3. 第 3 周:试点运行与调整。试点组按清单执行,每天记录卡点,周末做一次规则微调,重点是降低填写负担而不是增加检查。
  4. 第 4 周:复盘与推广准备。出第一份依赖健康度报告,用数据说服其他小组,同时固化培训材料与常见问题。

SF管理方法大全:研发团队任务依赖制度设计落地清单

八、不同情况下的取舍

任何制度设计都是取舍,没有全都要的方案。下面四组取舍是我被问得最多的,也是实际决策中最容易摇摆的。

1. 制度颗粒度 vs 执行成本

字段越多,数据越全,但填写负担越重。我的经验阈值是:单条依赖的填写时间控制在 90 秒以内。超过这个阈值,团队就会开始敷衍填写,数据质量反而下降。

所以字段设计要做减法。核心六字段(阻塞方、被阻塞方、依赖类型、期望交付时间、状态、升级级别)足够支撑 90% 的场景,其余字段应该通过自动化推导而不是人工填写。

2. 集中式依赖板 vs 分布式

集中式的好处是全局可见、便于识别瓶颈,坏处是维护成本高、容易过时。分布式的好处是贴近团队、更新及时,坏处是跨团队问题看不见。

我的建议是按依赖类型分流:团队内部的依赖用分布式看板,跨团队依赖统一进集中式依赖板。不要试图用一张板子管所有事情,那是最常见的失败设计。

3. 自研脚本 vs 采购平台

自研的优势是贴合度高、数据自主,劣势是维护成本被严重低估。我见过不少团队用脚本拼出来的依赖看板,在负责人离职后三个月内彻底失修。

判断标准可以简化成一条:如果依赖治理不是你们的核心竞争力,就不要自研。成熟平台在关系建模、提醒机制、权限与部署方式上已经打磨多年,自研最多只能在展示层做出差异。

4. 严格冻结期 vs 灵活插单

冻结期能显著降低依赖波动,但会牺牲业务响应速度;灵活插单响应快,但会让依赖链频繁断裂,导致整体延期。

我推荐的折中是"依赖级冻结"而不是"需求级冻结":迭代后期允许插入新需求,但禁止修改已登记的依赖的交付时间。这样既保留了业务灵活性,又保护了依赖链的稳定性。

取舍维度 偏严格一侧 偏灵活一侧 我的建议
字段颗粒度 全字段必填,数据最全 只填核心字段,负担最轻 核心六字段必填,其余自动推导,单条填写控制在 90 秒内
依赖板结构 单一集中看板,全局一致 各团队自建,贴近实际 内部依赖分布式,跨团队依赖集中式,分流管理
系统建设方式 自研脚本,完全贴合 采购平台,开箱即用 非核心能力不自研,优先选支持私有化部署与平滑迁移的平台
变更控制 需求级冻结,波动最小 随时插单,响应最快 依赖级冻结:允许插需求,禁止改已登记依赖的交付时间
升级机制 三级升级,决策快 两级升级,层级少 30-100 人用两级,100 人以上用三级,避免过度设计
八、不同情况下的取舍

九、结语与下一步

回到最开始那个延期 11 天的项目。后来我们做的事其实并不复杂:把依赖登记做成了任务流转的必填项,把升级路径写成 24/48/72 三个小时数,把每周三下午的 45 分钟固定为红色依赖专项会。三个迭代之后,同一个团队的平均阻塞时长从 4 天降到了 1 天以内。

所以我想给出的独特观点是:依赖管理的成败,不取决于你选了哪套框架,也不取决于你用了哪个工具,而取决于你有没有把"等待"这件事变成一个有人负责、有截止时间、有升级出口的具体条目。SF 也好,Scrum 也好,SAFe 也好,都只是承载这件小事的容器。

另一个更反常识的判断是:不要追求依赖变少,要追求依赖的处理速度变快。团队规模扩大、系统复杂度上升,依赖只会更多。能做的不是消灭它,而是让它无法长期潜伏。一个每周产生 30 条依赖但平均 20 小时解决完的团队,比一个每月只有 5 条依赖但每条拖两周的团队健康得多。

如果你准备开始,我建议的下一步只有三件事,且顺序不能乱。

  1. 本周内完成一次自评。用第一部分的四个阶段对照,明确团队当前卡在哪一层,只记结论不做改造。
  2. 下个迭代选 1-2 个试点小组落地 12 项清单中的前 6 项。先把识别与可视化做扎实,升级机制可以晚两周再上。
  3. 第 30 天出一份依赖健康度报告。至少包含平均阻塞时长、超期依赖占比、首次响应及时率三个指标,用数据决定要不要全员推广。

最后提醒一句:制度落地的最大敌人不是反对意见,而是热情之后的沉默。把依赖数据放进月度复盘,让它在会议上被真实讨论,这套制度才有可能活过第三个月。

常见问题解答(FAQ)

1. “SF管理方法”到底指什么?和SAFe是一回事吗?

我们团队最近要推任务依赖管理,领导丢给我一份材料说‘按SF管理方法来’,但我搜了半天也没搞清SF到底指什么,有人说是SAFe的误写,有人说是公司内部缩写。这种情况下我该怎么判断到底按哪套体系落地?

SF在主流研发管理语境里并不是一个标准术语,它大概率是三种情况之一:一是SAFe(Scaled Agile Framework)的口语化简称或误写;二是某个咨询机构或企业内部自创的框架缩写;三是某个项目管理工具里某个功能模块的代号。

判断方法很简单:看给你材料的上下文里有没有出现PI Planning、ART、依赖板、Scrum of Scrums这类词,如果有,基本可以确定指向SAFe的规模化敏捷体系,直接参照SAFe官方文档中的依赖管理实践即可;

如果材料里完全没有这些术语,而是强调审批流、任务流转或工时统计,那更可能是内部自研的管理规范,此时应该找材料的原始起草人确认制度背后的目标,而不是纠结缩写本身。无论哪种情况,任务依赖管理的内核是一致的:可视化、定期同步、明确升级路径,这三件事不依赖任何特定框架,先做起来比先搞清楚名词更重要。

2. 研发任务依赖制度应该从哪里开始设计,先定规则还是先上工具?

我们是个三十人左右的研发团队,最近延期特别多,复盘发现一半以上是卡在等别人。老板让我出一套依赖管理制度,我第一反应是先去某项目管理平台里把依赖关系配起来,但又担心工具配完没人用。到底应该先做什么、后做什么?

先定规则和同步节奏,再选工具落地,顺序反了基本会失败。具体做法分三步:第一步,先用一周时间做依赖盘点,让每个小组列出当前正在等待或被等待的任务,标出对方是谁、等了多久,这一步只用一个共享表格就行,目的是让依赖问题第一次被看见;

第二步,定义三个最小规则,包括依赖在什么时间点必须被登记、每天或每周在哪个会上对齐、超过多长时间未解决要升级给谁,这三条规则要写进团队的工作约定里并公开;第三步,才是选择合适的工具配置,把登记、提醒、看板视图对应到工具里。

判断依据是:工具的價值在于放大已经存在的习惯,而不是创造习惯,如果团队还没有‘主动暴露依赖’的行为模式,再好的工具配置也只是多了一个没人看的字段,所以制度设计的前两周应该刻意压制上工具的冲动。

3. 任务依赖可视化做到什么程度才算够用,是不是越细越好?

我们团队试过做依赖看板,结果每个人把大大小小的依赖都往上贴,看板很快就变成一堵墙,开会时根本看不过来,最后大家都不看了。我就在想,依赖可视化是不是也有个度,到底该展示到什么颗粒度才有用?

依赖可视化不是越细越好,而是要卡在‘能被决策’这个颗粒度上。可执行的做法是设置两条筛选线:第一条是时间线,只登记未来一到两周内会产生实际阻塞的依赖,超过两周的属于规划范畴,放进路线图而不是依赖看板;

第二条是影响线,只登记跨小组或跨团队的依赖,同一个小组内部两人之间的前后置关系通过日常沟通解决,不进看板。经过这两条线过滤后,一个三十人团队同时活跃的依赖项通常能控制在十到十五条之间,这个量级是开会时能逐条过完的。

判断依据是:可视化的目的是为了让阻塞被及时暴露和决策,如果看板上的信息量超过了会议能处理的上限,它就从决策工具退化成了信息垃圾,反而掩盖了真正紧急的那几条。

4. 依赖制度推下去之后没人执行,怎么判断是制度问题还是执行力问题?

我们花了两个月写了一套任务依赖管理制度,也开过培训会,但三个月过去,登记依赖的人越来越少,站会上问起来大家就说‘太忙了忘了’。我分不清到底是制度设计得不合理,还是团队执行力就是不行,这种局面该怎么破?

先不要归因到执行力,绝大多数‘制度没人执行’本质上是制度成本高于收益。判断方法很直接:找三个没有执行的人单独问同一个问题,‘你登记一条依赖需要花多长时间,登记之后有没有因此得到过帮助’,如果登记耗时超过一分钟,或者登记后从未因为这条信息获得过任何响应,那就是制度设计问题,不是态度问题。

破局的做法是先做减法,把制度压缩到只剩一个动作,比如‘每天站会前在共享文档里写一行:我今天被谁卡住了’,其他所有环节全部砍掉,坚持两周后观察有没有依赖因为这个动作被提前解决,只要有哪怕两三次成功案例,就当场公开表扬并复盘这条依赖是怎么被解决的,用真实收益去拉动执行意愿。

制度落地的顺序永远是先让团队尝到甜头,再逐步加规则,反过来先加规则再等甜头,基本等不到。

核心关键词

读者评论

万
万梦琪

文章对依赖治理的制度层梳理得很细,特别是把隐性排队等待从状态日志里拆出来,比只看阻塞标记更接近真实产能损失。

闫
闫亦辰

四个成熟度阶段用阻塞时长来划分很实用,但阶段四的24小时SLA和72小时仲裁在小团队未必都能落地,得看汇报线是否支持。

罗
罗欣然

信息依赖单独归类这点很戳中,很多团队把等口径当成等任务,结果交付物始终没标准化,依赖板也只是一堆模糊条目。

钟
钟嘉禾

站会那段分析得很准确,我们团队就是连续几天提同一个接口依赖,后来没人再提,不是解决了,是默认放弃了。

郑
郑静怡

文章反对零阻塞目标很清醒,一旦把阻塞数跟考核挂钩,数据必然失真,关键还是看新增依赖能否在约定时限内消化。

文章包含AI辅助创作:SF管理方法大全:研发团队任务依赖制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/386129
