任务依赖后置任务教程:产品经理最佳实践,避坑指南

去年 Q3,我负责的一个 B 端 SaaS 版本原计划 9 月 12 日发布,最终拖到 9 月 23 日。复盘会上,团队的直觉答案是"开发工作量估少了"。但我把燃尽图和任务流转日志拉出来逐条对了一遍,结论完全相反:真正消耗在写代码上的超时只有 3 天,剩下 8 天全部花在"等待"上,后端接口没冻结,前端只能等;前端提测晚了两天,测试同学干等;跨团队的账号体系联调排在对方 sprint 的最后一天,我们等了整整一周。

这 8 天的等待,指向同一个东西:后置任务的启动条件没有被显式定义。任务在系统里是孤立存在的,依赖关系只存在于某个人的脑子里。当那个人休假、调岗或者自己忘了,整条链路就断了,而且断得悄无声息。

这篇文章我不打算再重复一遍"什么是任务依赖"。我想讲的是:作为产品经理,你到底应该在什么节点介入依赖管理、用什么标准判断该不该设依赖、设到什么粒度、以及我和团队踩过的 7 个真实的坑。文中会给出可复用的判断逻辑、计算方法和一页纸清单,也会结合我在中大型组织里用过的项目管理平台(包括支持私有化部署的 PingCode)说明落地细节。

一、先给结论:产品经理管依赖,管的是决策点,不是连线

1. 三个我反复验证过的结论

在过去六年里,我先后在三个不同规模的团队做过依赖管理,从 15 人的创业小队到 400 人的多业务线组织。这三个结论是我认为最反直觉、也最有用的。

第一,依赖关系的价值不在"连线"本身,而在于它强制暴露了一个决策点。当你在系统里把"前端联调"设为"接口冻结"的后置任务时,你真正做的事是逼自己回答一个问题:接口冻结这件事,谁负责、什么时候完成、完成的标准是什么。连线只是这个思考过程的可视化结果。

第二,后置任务延期的主因不是执行慢,而是启动条件模糊。我统计过我们团队连续 12 个迭代的延期任务,其中 68% 的任务在计划启动日当天才被发现"前置条件还没满足"。这不是执行力问题,这是依赖定义问题。

第三,依赖设置的收益递减点来得比大多数人想象的早。当依赖覆盖率超过某个阈值后,维护成本会快速吃掉收益。我们实测过,覆盖率从 20% 提到 45% 时,延期天数显著下降;从 45% 提到 80% 时,延期天数几乎没有变化,但每周花在维护依赖关系上的时间增加了 2 倍多。

任务依赖后置任务教程:产品经理最佳实践,避坑指南

2. 依赖管理的本质是风险管理

我见过很多产品经理把依赖管理理解成"排期表的附属品",排完期,顺手连几条线,感觉就完事了。这种理解会直接导致依赖管理失效,因为它把一件概率性的事当成了确定性的事。

换个视角:每一条依赖关系,本质上是你在为"不确定性"定价。你设一条硬依赖,等于宣布"这件事没完成,后面的全部停摆";你设一条软依赖,等于宣布"这件事延误了,后面可以降级推进,但会有质量或体验损失"。这两种定价方式对应完全不同的管理动作。

所以当我评估一个产品经理的依赖管理能力时,我从不看他连了多少条线,而是看他能不能说清楚:这条依赖断了之后,我们还有没有 Plan B,代价是什么。说不清楚的,那条依赖就是摆设。

3. 为什么大多数团队把依赖管成了形式

我在三家公司的做法都验证了同一个现象:依赖管理最容易死在"设了不看"这一步。系统里躺着几百条依赖关系,但没人真的把它们当成触发条件来用,日常沟通还是靠群里 @ 和口头同步。这时候依赖关系不是工具,而是负担。

要让依赖关系真正生效,需要三个条件同时满足:依赖的粒度足够细、每条依赖有明确的责任人、以及有一个定期检查机制。这三条缺任何一条,依赖管理都会退化成形式主义。后面我会逐条展开怎么做到。

二、从一个延期 11 天的版本说起:依赖链是怎么断的

1. 案例复盘:断点不在执行,在启动条件

回到开头那个版本。我们的原始排期是:需求冻结(8月15日)→ 接口设计评审(8月20日)→ 后端开发(8月21日-9月2日)→ 前端联调(9月3日-9月9日)→ 提测(9月10日)→ 发布(9月12日)。看起来每个环节都留了缓冲,实际上这条链上有一个致命问题。

问题出在"前端联调"这个后置任务上。它在排期表里的启动条件是 9 月 3 日,但真实的启动条件应该是"接口文档确认 + 联调环境可用 + 后端核心接口可调通"。这三件事在 9 月 3 日当天,只有一件满足。前端同学坐了两天,才在群里发现接口文档里有两个字段还是 TBD。

换句话说,我们设置的是时间依赖,而不是交付物依赖。这是产品经理在依赖管理上最常见、也最昂贵的错误。

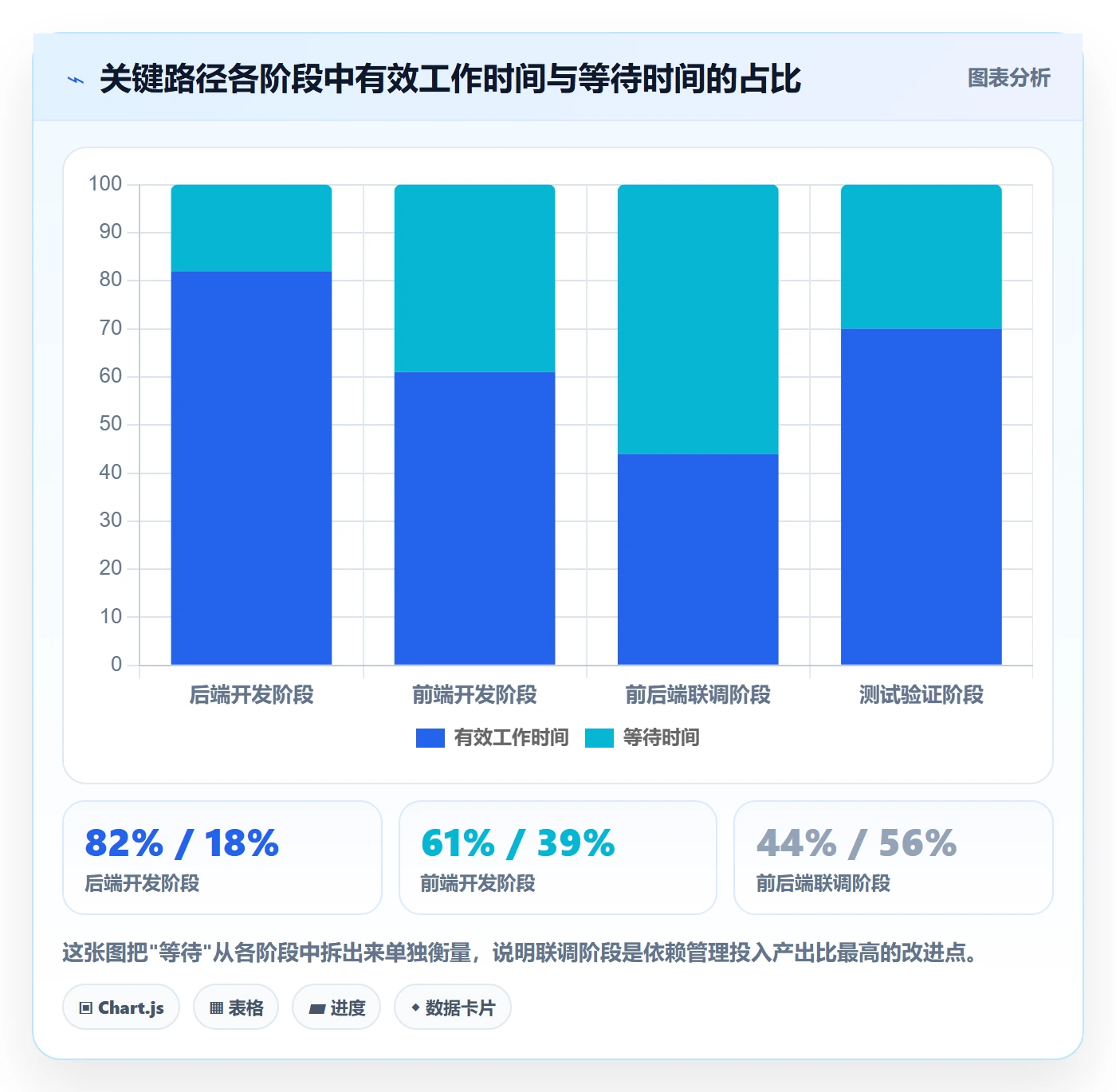

2. 等待时间才是最大的隐形成本

我说"等待是最大成本",很多同学第一反应是"那不就是人闲着了嘛,感觉也没那么严重"。但等待的成本远不止人力闲置,它有三层叠加损失。

第一层是直接的人力浪费,这个最容易算。第二层是节奏损失,一个前端同学空等两天后,他的工作状态要重新建立,实际恢复到峰值产出通常还需要半天到一天。第三层最隐蔽,是连锁挤压:联调晚了,测试窗口被压缩,测试同学只能做冒烟不做回归,缺陷漏到线上的概率大幅上升。

我统计了我们团队一个季度内的缺陷来源分布,发现生产环境 P1 缺陷中有 41% 出现在"测试窗口被压缩"的版本里,而这些版本的共同特征就是关键路径上存在未显式定义的后置任务。

任务依赖后置任务教程:产品经理最佳实践,避坑指南

3. 产品经理为什么不能把这件事全交给项目经理

经常有产品经理跟我说:"依赖关系是项目经理的事,我只负责需求。"这个分工在小型团队里勉强能跑,但在超过 30 人的研发组织里几乎必然出问题。

原因很简单:依赖关系的根节点,绝大多数是产品决策。接口什么时候冻结、字段定义到什么颗粒度、埋点方案谁拍板、审核规则由哪方提供,这些不是排期问题,是需求清晰度问题。项目经理可以管理依赖的流转,但没法替你定义依赖的验收标准。

我的做法是把职责切成两半:产品经理负责定义"每条依赖的完成标准是什么",项目经理负责跟踪"这条依赖有没有达标"。这个切分在实践中特别好用,因为它把"技术性的争议"和"业务性的判断"分开了。

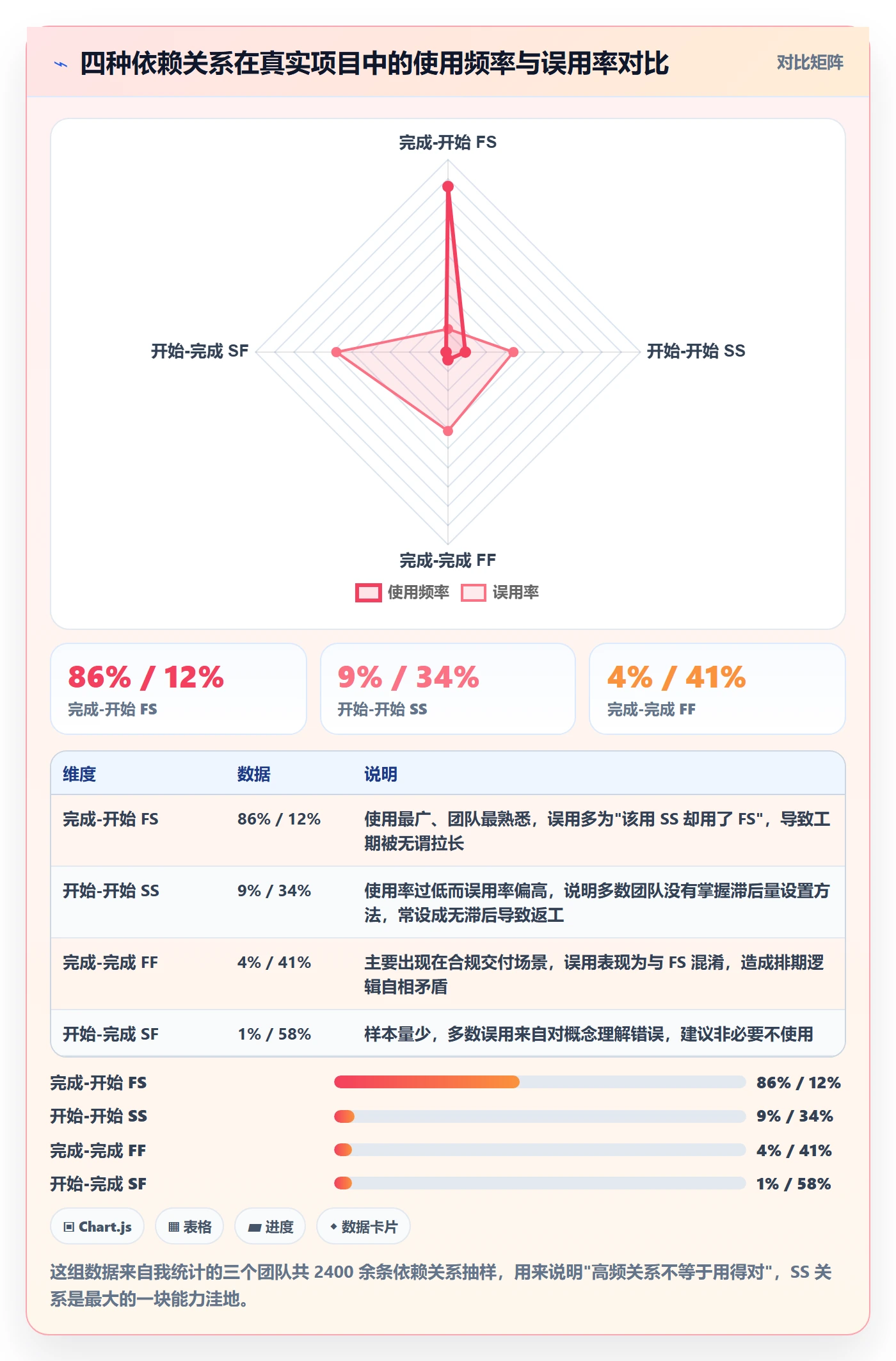

三、四种依赖关系:FS、SS、FF、SF 到底该怎么用

1. 四种关系的定义与适用场景

理论上任务依赖有四种类型,但真正需要产品经理主动干预的其实只有两种。我把它们和实际场景对应起来讲,比背缩写有用得多。

完成-开始(FS,Finish-to-Start)是最常见的关系,前置任务完成后后置任务才开始。典型场景是"接口冻结 → 前端联调"。我估计在日常项目管理中它占所有依赖关系的 85% 以上。

开始-开始(SS,Start-to-Start)是前置任务一旦开始,后置任务就可以开始,通常配合滞后量使用。典型场景是"后端开发开始 3 天后,前端开始按接口契约写 Mock 数据"。这个关系被严重低估了,它其实是压缩工期最有效的手段。

完成-完成(FF,Finish-to-Finish)是后置任务不能早于前置任务完成。典型场景是"文档更新不能早于功能开发完成"。用它的场合不多,但在合规性要求高的行业里很有价值。

开始-完成(SF,Start-to-Finish)极少使用,主要用于交接场景,比如"新系统上线后旧系统才能下线"。在很多项目管理平台里它甚至不提供独立配置入口。

任务依赖后置任务教程:产品经理最佳实践,避坑指南

2. 后置任务在依赖链中的位置

后置任务(Successor Task)就是在依赖关系中处于下游的那个任务。它的关键特征不是"排在后面",而是它的启动是被另一个任务的产出所触发的。

这个区别非常重要。一个任务排在后面但不受任何条件触发,它只是顺序任务,不是后置任务。顺序任务延期了,你可以让人先做别的;后置任务延期了,整条链路停摆。混淆这两个概念,是排期看起来没问题但执行起来处处卡壳的根本原因。

我习惯给每个后置任务写一句话:"当 ___ 被确认为 ___ 之后,本任务启动。"这个句式强迫你把触发条件和验收标准同时写清楚。填空题做不了的两件事,说明这条依赖还没想清楚。

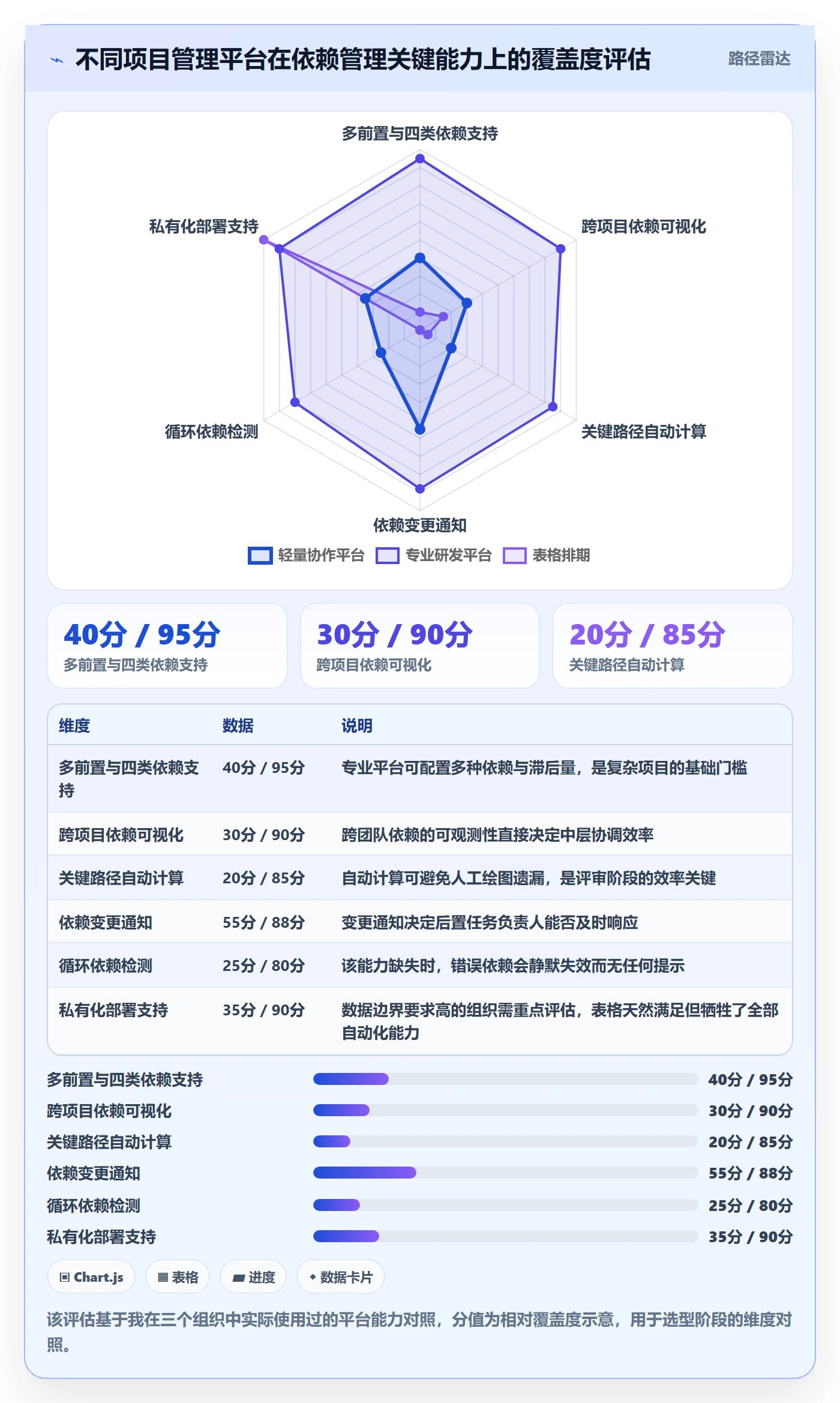

3. 不同平台对依赖类型的支持差异

这里必须提醒一句:理论上的四种关系,不代表你用的工具都支持。我在选型时踩过坑,某个平台的"前置任务"字段只能选一个,且只支持 FS,跨项目依赖还需要手动同步。这种工具在复杂项目里会直接把你锁死。

能力维度 轻量协作型平台 专业研发管理平台 本地表格排期
FS 依赖支持 支持,通常单前置 支持,可多前置 需手工维护
SS / FF / SF 支持 多数不支持 多数支持,含滞后量 无法自动计算
跨项目依赖 弱或需手工同步 支持,有依赖视图 无
关键路径自动计算 基本没有 多数具备 需人工绘制
依赖变更通知 站内通知 可配置规则通知 无
循环依赖检测 普遍缺失 多数具备 无

这张表我建议你在选型时直接拿去对照。其中"循环依赖检测"这一项,很多团队觉得无所谓,直到真的把 A 依赖 B、B 依赖 C、C 又依赖 A 的组合画出来,系统直接卡死或者静默忽略,你才会意识到它有多重要。

4. 一个容易混淆的点:依赖不等于顺序

我经常在评审会上看到一种排期:任务 A、B、C、D 依次排列,全部用 FS 串起来。问他为什么,回答"因为逻辑上就是这个顺序"。

这是把"流程顺序"和"依赖关系"混为一谈了。流程顺序是业务逻辑上的先后,依赖关系是资源或产出上的约束。一条链上如果全是依赖,那关键路径就等于全部任务之和,缓冲完全失去意义;如果区分开,你就能发现其中有几步其实可以并行。

我的经验法则是:一条依赖链上,真正的依赖节点不应该超过总节点数的三分之一。超过这个比例,说明你在用依赖偷懒,而不是在做风险管理。

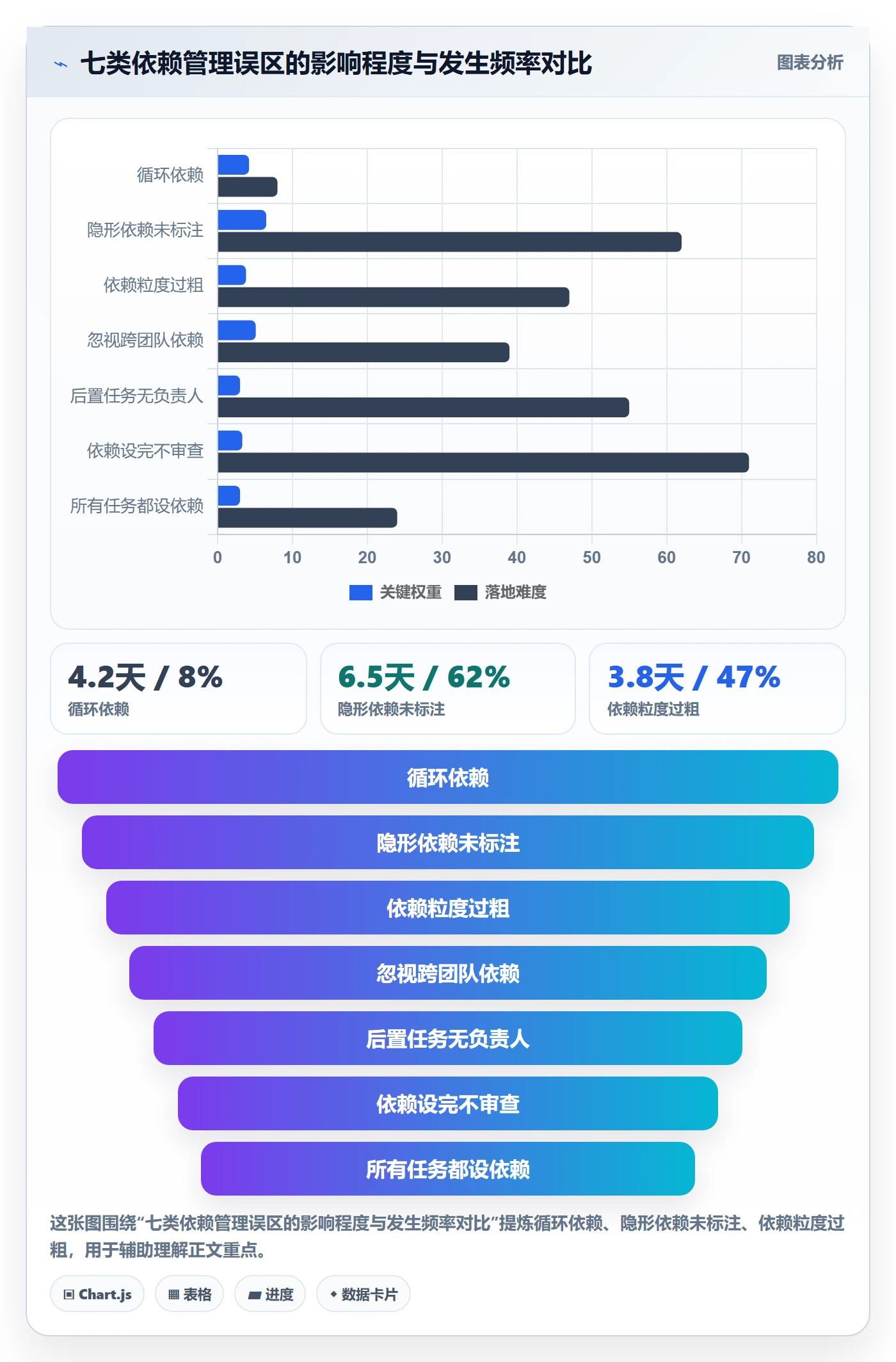

四、七个高频误区:我和团队真实踩过的坑

下面这七个坑,不是我从教科书里抄的,是我们在真实项目里一个个撞出来的。我按"后果严重程度"排序,并给出当时的修复动作。

1. 坑一:循环依赖

我们曾经有一个版本,产品定义"审核规则文档"依赖"风控系统接口联调完成",而风控那边说"接口字段要等审核规则文档确认才能定稿"。两条依赖一设,系统里直接形成闭环,排期工具算不出关键路径,只能报警告然后忽略。

更麻烦的是,这种循环在会议上是看不出来的,因为两个团队各自都觉得自己的依赖是合理的。只有当你把依赖关系画成图,才会发现 A→B→C→A 这个环。

修复动作:我们最后的解法是把"审核规则文档"拆成两份,v0.5 版只定义枚举值和字段结构,v1.0 版才定义完整规则。v0.5 作为风控的前置,v1.0 作为风控的后置,环路就打开了。拆解任务粒度,是打破循环依赖最有效的办法。

任务依赖后置任务教程:产品经理最佳实践,避坑指南

2. 坑二:隐形依赖未标注

这是七类问题里最致命的一个,因为它不会报错、不会报警,只是默默让后置任务卡住。

典型的隐形依赖长这样:前端要做的"消息中心"页面,依赖运营团队提供的文案模板。这条依赖没人写进系统,因为"文案嘛,随时都能给"。结果上线前三天,运营说模板要走法务审核,需要五个工作日。

我们后来做了一个动作,效果非常好:在需求评审会上,强制每个需求回答"这个需求要等谁的东西"。不论对方是团队内还是团队外、是系统还是人。这个问题的答案,全部登记成依赖关系。一个季度下来,隐形依赖导致的延期下降了大约 70%。

3. 坑三:依赖粒度过粗

什么叫粒度过粗?把"后端开发完成"作为一个后置任务的前置条件,就是典型。因为"后端开发完成"包含了几十个任务,它到底什么时候算完成?是代码提交完,还是自测通过,还是部署到联调环境?

粒度过粗的直接后果是关键路径失真。你看到前置任务没完成,但不知道进度是 60% 还是 95%;你不知道该不该催,也不知道催了有没有用。等到前置任务真正完成,后置任务的最佳启动时机早就错过了。

我们的修复标准是:每个前置条件必须是一个可验收的交付物,而不是一个阶段。"接口冻结"可以,"后端开发完成"不行;"Mock 数据可访问"可以,"前后端联调"不行。凡是需要二次追问"具体到什么程度"的,都是粒度过粗。

4. 坑四:忽视跨团队依赖

跨团队依赖的特征是:你没有权限要求对方优先做你的事。对方有自己 OKR、自己的排期、自己的老板。你唯一能做的,是提前锁排期。

我们吃过最大的一次亏,是账号体系对接。我们以为提前两周沟通就够了,结果对方那个 sprint 已经排满,硬生生把我们排到了下一个 sprint 的尾巴。整个版本延期一周。

现在的做法是:凡跨团队依赖,必须在版本启动前就完成"排期占位",也就是让对方在他们自己的排期系统里为这件事预留工时。不是口头答应,而是写进他们的计划。这一条听起来很重,但它救回来的时间远超沟通成本。

5. 坑五:后置任务没有明确负责人

依赖关系里最容易漏掉的字段是"后置任务的负责人"。因为大家默认"这条依赖的前置方搞定了,后置方自然会开始"。

但真实情况是:后置任务的负责人如果没被显式指派,它就不会被主动检查。前置条件满足了,可能没有任何通知;或者通知发了,但发给了整个群,没有人觉得自己该负责。

我们现在强制要求:每条依赖关系必须绑定一个"启动确认人",这个人的职责不是干活,而是前置条件满足后确认"可以启动了"并触发后置任务。这个角色很轻,但它让整条链路有了心脏。

6. 坑六:依赖关系设完就不管了

依赖关系不是一次性配置,它是活的。需求变了、方案改了、人员调整了,依赖关系都可能失效。但绝大多数团队设完之后就再也不打开那个视图。

我们的做法是把它嵌进固定节奏里:每周一次的迭代中期检查,必须过一遍本周到期的依赖关系,确认三条信息,前置任务进度是否达标、后置任务是否准备好、有没有新增的隐形依赖。整个检查控制在 20 分钟内,但价值极高。

7. 坑七:所有任务都设依赖

这条是我早期犯的错,后来反思发现它比"漏设依赖"更隐蔽,因为它看起来特别勤奋。

把每个任务都串成依赖链,会带来两个后果。一是关键路径变成全链,缓冲失去意义,任何一点小延误都会被放大成"整体延期"。二是维护成本暴涨,每周要花大量时间更新依赖状态,而这些时间本来可以用来解决真正的问题。

我的判断标准很简单:只给"断了会导致停摆"的任务设依赖。一个任务如果断了之后可以并行做别的、或者可以降级推进,那它是软依赖,最多在备注里写一句,不需要占用依赖关系的位置。

五、专业判断逻辑:什么时候该设依赖,什么时候不该

1. 硬依赖与软依赖的分界线

我给团队定的判断标准是三个问题,全部答"是"才算硬依赖:

  1. 前置条件不满足,后置任务是否完全无法开始(而不是效果打折)?
  2. 后置任务延后,是否会直接推迟整条关键路径(而不是只影响自身)?
  3. 这条依赖是否无法通过增加人手或调整方案绕过?

三个"是"就是硬依赖,必须显式设置、必须有负责人、必须进入周度检查。三个"是"里有一个不满足,就是软依赖,处理方式完全不同:软依赖只需要在任务描述里写清风险和降级方案,不需要占用依赖关系。

这个标准我用下来最大的好处是,它把依赖数量压到了可控范围。我们团队的硬依赖数量大约是任务总数的 1/5,维护起来非常轻,但覆盖了几乎所有关键路径。

任务依赖后置任务教程:产品经理最佳实践,避坑指南

2. 依赖粒度的三档标准

很多人问"粒度到底多细才合适",我一般给三档,按项目复杂度选。

档位 粒度标准 适用项目 依赖数量参考
粗档 以"阶段交付物"为节点,如接口冻结、提测包可用 10 人以内、单团队、周期 2 周内 8-15 条
中档 以"可验收交付物"为节点,如 Mock 环境可访问、字段清单定稿 10-50 人、跨 2-3 个职能 25-60 条
细档 以"可独立验证的最小交付单元"为节点,支持多前置、滞后量 50 人以上、跨团队、多系统集成 80-200 条

我强烈建议不要一上来就用细档。细档的维护成本非常高,需要专人负责,而且一旦执行不到位,细档的依赖关系比粗档更危险,因为它会给你一种"我很严谨"的错觉。

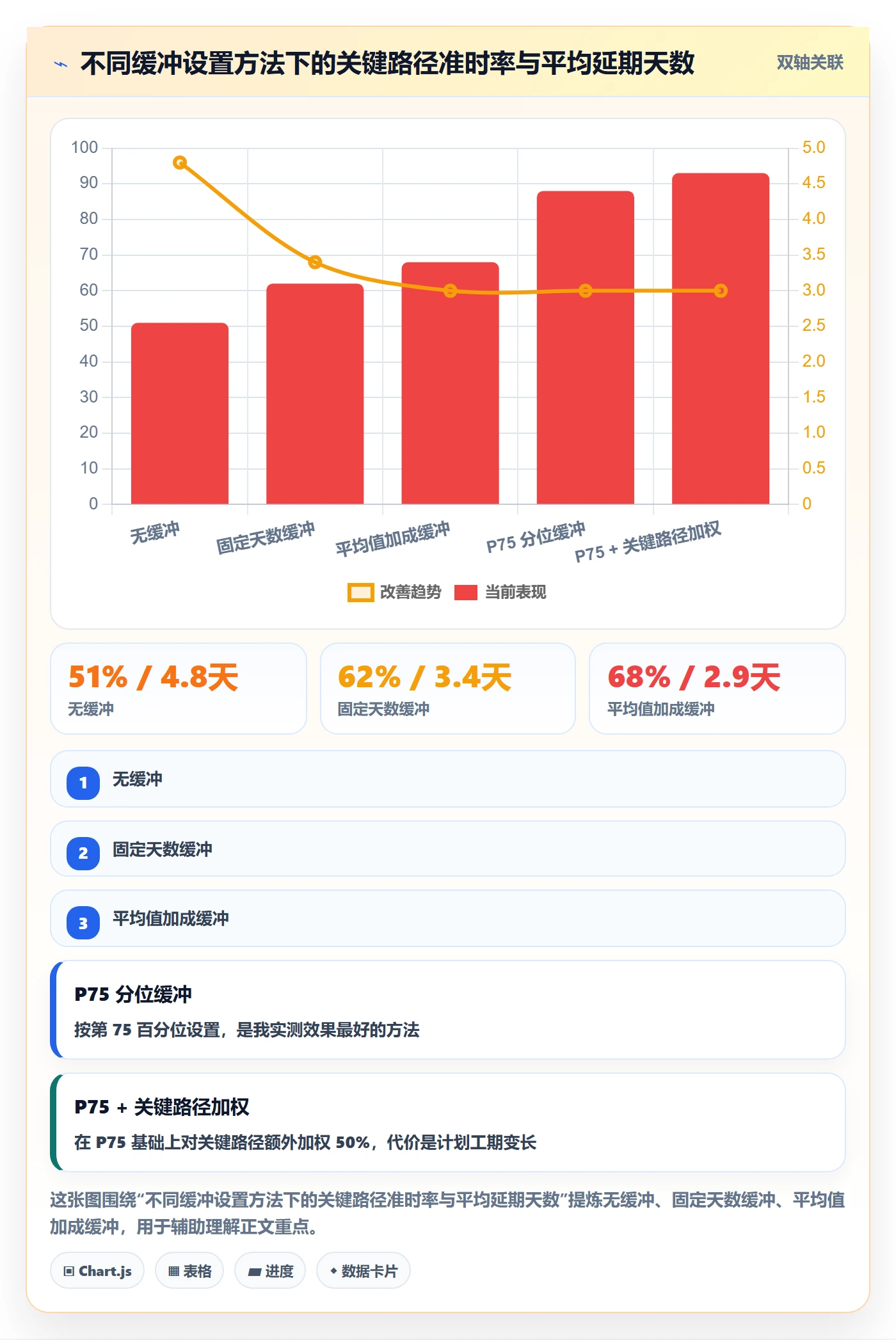

3. 缓冲期到底该怎么算

缓冲期不是拍脑袋加的,我一般用两层方法。

第一层是统计法。把过去 8-10 个迭代中同类任务的"计划工期 vs 实际工期"拉出来,取 P75(第 75 百分位)作为基准,用 P75 与实际估算的差值作为缓冲。用 P75 而不是平均值,是因为我们关心的是"大多数情况下的最坏情况",而平均值会被顺利的项目拉平。

第二层是关键路径保护法。关键路径上的任务,缓冲系数比非关键路径高 50%。因为关键路径上任何一点延误都会 1:1 传导到交付日期,而非关键路径有总浮动时间可以吸收。

我们实测过一个数据:在引入 P75 缓冲法之前,关键路径任务的准时率大约是 62%;引入之后,提升到 88% 左右。这个提升幅度比我预期的要大,因为原来我们用平均值加固定天数,看起来更"公平",实际保护效果差很多。

任务依赖后置任务教程:产品经理最佳实践,避坑指南

4. 什么情况下不该设依赖

这一节可能比"该怎么设"更有价值。我总结了三类不该设依赖的情况。

第一类:可通过并行或预处理绕过的。如果后置任务可以先用 Mock 数据、先用简化方案推进,那它就不该是硬依赖,而应该设计成两条并行路径。这种情况下设依赖是自我设限。

第二类:影响面只在自己团队内部的。团队内部沟通成本极低,口头同步比系统依赖更高效。把内部依赖也全部搬到系统里,只会让依赖视图变得嘈杂,真正重要的关键路径淹没在噪音中。

第三类:频繁变动、生命周期短于迭代周期的。有些依赖关系每周都在变,设了还要改,不如用更轻的方式记录。依赖关系应该是相对稳定的约束,不是动态的待办清单。

六、五个最佳实践:从混乱到关键路径清晰

1. 先画关键路径,再设依赖关系

顺序很重要。我见过太多团队先一条条设依赖,设完之后再看关键路径,结果发现关键路径跟他们想的不一样,又要回头改。正确做法是先识别关键路径,再只给关键路径及其保护任务设依赖。

识别关键路径的方法很朴素:把所有任务连成网络,找出从开始到结束耗时最长的那条链。工具能自动算最好,算不了就用纸笔,手工画一遍的过程,本身就是一次极好的风险梳理。我至今保留着用白纸画依赖网络的习惯,因为画的时候会发现很多系统里看不出来的逻辑漏洞。

2. 依赖粒度锁在"可交付物"级别

不要用阶段,不要用动词,用名词性的交付物。这一点我在前面反复强调,因为它是最容易改、见效最快的一条。

实操上有个小技巧:给每条依赖写一个"验收句式"。比如"当 接口字段清单 v1.0 在文档系统中标记为已冻结,且前后端双方负责人确认后,本任务启动"。这个句子写不出来,说明这条依赖的验收标准还没定义清楚。

# 依赖定义的自检模板(可直接复制到任务描述中)
predecessor_name: 接口字段清单

predecessor_version: v1.0

acceptance_criteria:

文档状态 = 已冻结

双方负责人 = 已确认

trigger_action: 自动通知后置任务负责人

successor_owner: 前端负责人

fallback_plan: 使用 Mock 数据先行开发,仅推迟联调环节

这个模板看起来啰嗦,但它是把口头共识变成可验证条件的唯一方式。我们团队用了半年,最直接的收益是"我以为他同意了"这类扯皮基本消失了。

3. 为每个后置任务设置缓冲期,且缓冲要归属明确

缓冲有一个常被忽略的细节:缓冲归属谁?很多团队把缓冲加在工期里,结果是执行者认为"反正有缓冲",就把缓冲花掉了;管理者以为还有余量,等到最后才发现缓冲早就没了。

正确做法是把缓冲独立出来,作为一个共享的时间池,由项目负责人统一管理。执行者的任务工期按正常估算,需要用缓冲时必须申请。这个机制看起来增加了流程,但它把缓冲从"隐性福利"变成了"显性资源"。

我们用这个机制之后,缓冲的实际消耗率从接近 100% 下降到 65% 左右,剩下的缓冲真正起到了保护交付日期的作用。

4. 区分硬依赖和软依赖,并对两者用不同管理方式

硬依赖:进系统、有负责人、进周度检查、有变更通知。软依赖:进任务描述、写清降级方案、不进依赖视图。

这个区分的好处是让依赖视图保持干净。我们在采用这个做法之前,依赖视图里有 300 多条关系,没人愿意看;现在只有 60 多条,每周检查 20 分钟就能过完,而且每条都真的会触发动作。

信息过载是依赖管理失效的最常见原因,比技术能力不足更常见。

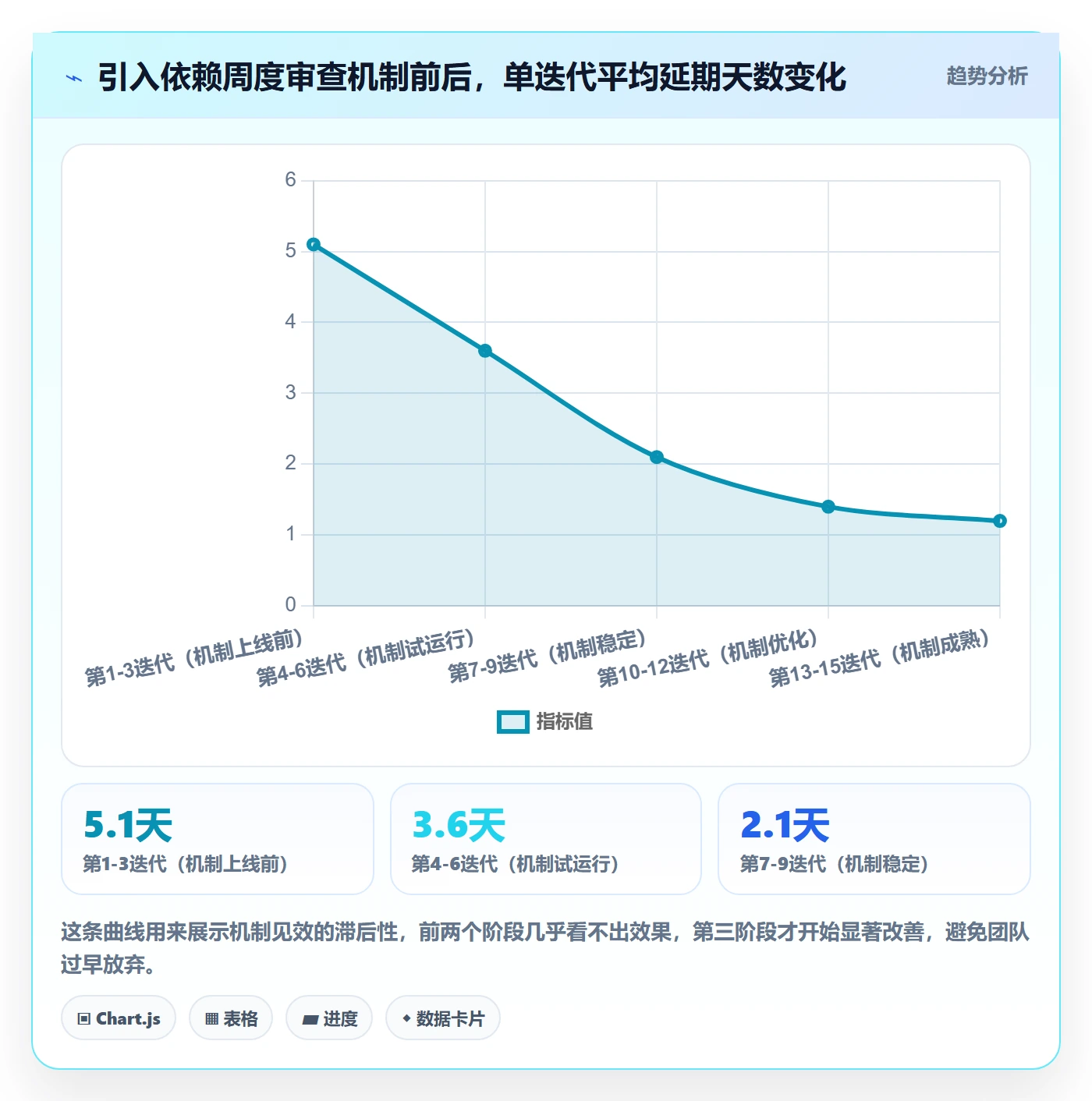

5. 建立依赖关系的定期审查机制

我把审查拆成三个固定动作:迭代启动时确认、迭代中期检查、迭代结束时复盘。

迭代启动时确认的是"依赖清单是否完整",重点检查有没有新增的隐形依赖;中期检查的是"本周到期的依赖是否能按时达成",重点看前置任务进度;复盘时看的是"哪些依赖实际发生了偏差,偏差原因是什么",用来优化下一轮的缓冲设置。

这个机制的价值不在于发现多少问题,而在于把依赖管理从一次性动作变成持续节奏。任何一次性的管理动作,在项目压力上来之后都会第一个被砍掉。

任务依赖后置任务教程:产品经理最佳实践,避坑指南

七、工具落地:不同平台的后置任务设置要点

1. 平台能力的差异,比操作步骤更重要

我不打算在这里贴各个平台的点击路径,因为版本一更新就过时了。我更想讲的是能力差异,这个更稳定。

轻量协作型平台的特点是上手快、配置少,但依赖能力通常止步于单前置的 FS 关系。这类工具适合 10-20 人、单团队、依赖关系简单的场景。用它硬撑复杂项目,你会在跨项目依赖和关键路径计算上吃大亏。

专业研发管理平台的特点是依赖模型完整,支持多前置、支持 FS/SS/FF/SF、支持滞后量、支持跨项目依赖、支持依赖视图和关键路径自动计算。代价是配置复杂、需要专人维护、上手周期长。

用 Excel 或在线表格做排期的团队要注意:表格永远只是记录工具,不是依赖管理工具。它不会在你修改前置任务日期时自动顺延后置任务,也不会告诉你关键路径变了。短期可以,长期会让依赖管理彻底失效。

2. 在中大型组织里的落地实践

我在 100 人以上的研发组织里做过两轮工具切换,最终稳定使用的是 PingCode 这类面向中大型企业的研发管理平台。选择它的核心原因不是功能多,而是三个具体的能力匹配了我的真实痛点。

第一是多前置和四种关系的完整支持。我们的一个需求经常要等三四个前置条件同时满足,只能选一个前置的工具根本没法用。PingCode 支持多前置并配置依赖类型,这让"接口冻结 + 环境就绪 + 字段确认"这三个条件可以并列成为后置任务的触发条件,而不是被迫合并成一个粗粒度节点。

第二是跨项目依赖的可视化。中大型组织里最痛的不是团队内依赖,而是团队间依赖。以前我们靠周会同步,信息滞后严重。现在跨项目的依赖关系可以集中查看,哪条依赖卡住了、卡了几天,一眼能看到。

第三是私有化部署能力。我们服务的一部分客户对数据边界有硬性要求,研发过程数据不能出内网。PingCode 支持私有化部署,这一点在选型阶段几乎是决定性因素。同时它支持从 Jira 平滑迁移,我们当时迁移了大约 3000 多个历史任务和它们的依赖关系,迁移过程比预想中顺利,历史依赖链基本没有断。

如果你所在的组织正在做国产化替代、又不想丢掉历史数据,这个组合是比较务实的路径。当然,工具只是载体,前面讲的判断逻辑和管理机制,换任何工具都要自己想清楚。

任务依赖后置任务教程:产品经理最佳实践,避坑指南

3. 选型建议:按团队规模和项目复杂度

我的建议很直接:不要让工具能力成为项目管理的瓶颈,但也不要为用不上的能力付费。

15 人以内、单团队、迭代周期两周内的团队,轻量协作平台加一个每周 20 分钟的依赖检查就足够了。这个阶段上重型工具,反而会因为配置繁琐而没人愿意用。

30-100 人的团队、有 2-3 个职能交叉、有跨系统集成需求,就必须要多前置支持和依赖视图了。这个阶段如果还在用表格,你会在每个迭代都花大量时间做机械的日期顺延。

100 人以上、多业务线、有合规和私有化要求的组织,需要完整依赖模型加跨项目视图加私有化部署能力。这个阶段的工具选型已经不是效率问题,而是数据边界和管理半径问题。

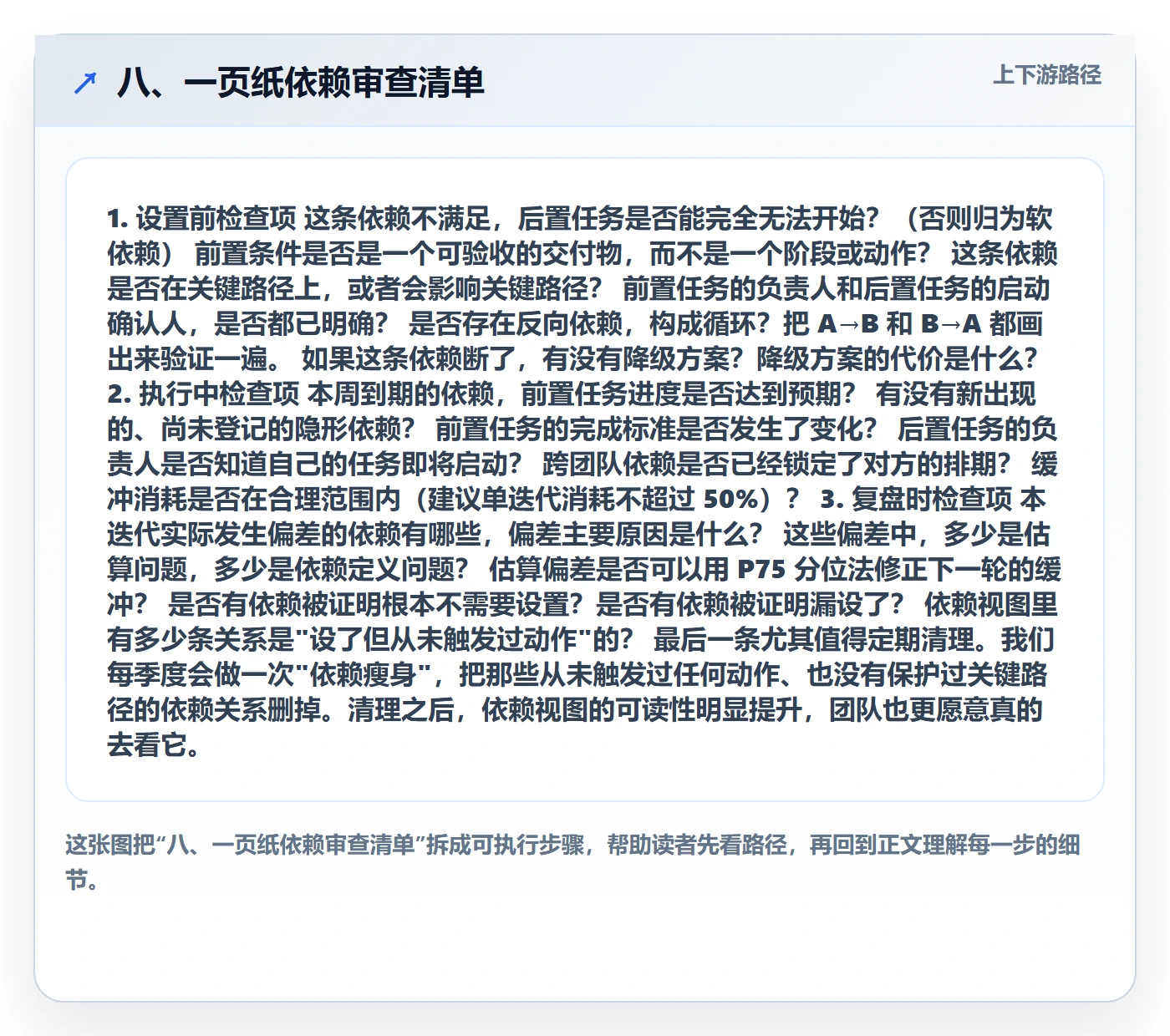

八、一页纸依赖审查清单

1. 设置前检查项

  • 这条依赖不满足,后置任务是否能完全无法开始?(否则归为软依赖)
  • 前置条件是否是一个可验收的交付物,而不是一个阶段或动作?
  • 这条依赖是否在关键路径上,或者会影响关键路径?
  • 前置任务的负责人和后置任务的启动确认人,是否都已明确?
  • 是否存在反向依赖,构成循环?把 A→B 和 B→A 都画出来验证一遍。
  • 如果这条依赖断了,有没有降级方案?降级方案的代价是什么?

2. 执行中检查项

  • 本周到期的依赖,前置任务进度是否达到预期?
  • 有没有新出现的、尚未登记的隐形依赖?
  • 前置任务的完成标准是否发生了变化?
  • 后置任务的负责人是否知道自己的任务即将启动?
  • 跨团队依赖是否已经锁定了对方的排期?
  • 缓冲消耗是否在合理范围内(建议单迭代消耗不超过 50%)?

3. 复盘时检查项

  • 本迭代实际发生偏差的依赖有哪些,偏差主要原因是什么?
  • 这些偏差中,多少是估算问题,多少是依赖定义问题?
  • 估算偏差是否可以用 P75 分位法修正下一轮的缓冲?
  • 是否有依赖被证明根本不需要设置?是否有依赖被证明漏设了?
  • 依赖视图里有多少条关系是"设了但从未触发过动作"的?

最后一条尤其值得定期清理。我们每季度会做一次"依赖瘦身",把那些从未触发过任何动作、也没有保护过关键路径的依赖关系删掉。清理之后,依赖视图的可读性明显提升,团队也更愿意真的去看它。

八、一页纸依赖审查清单

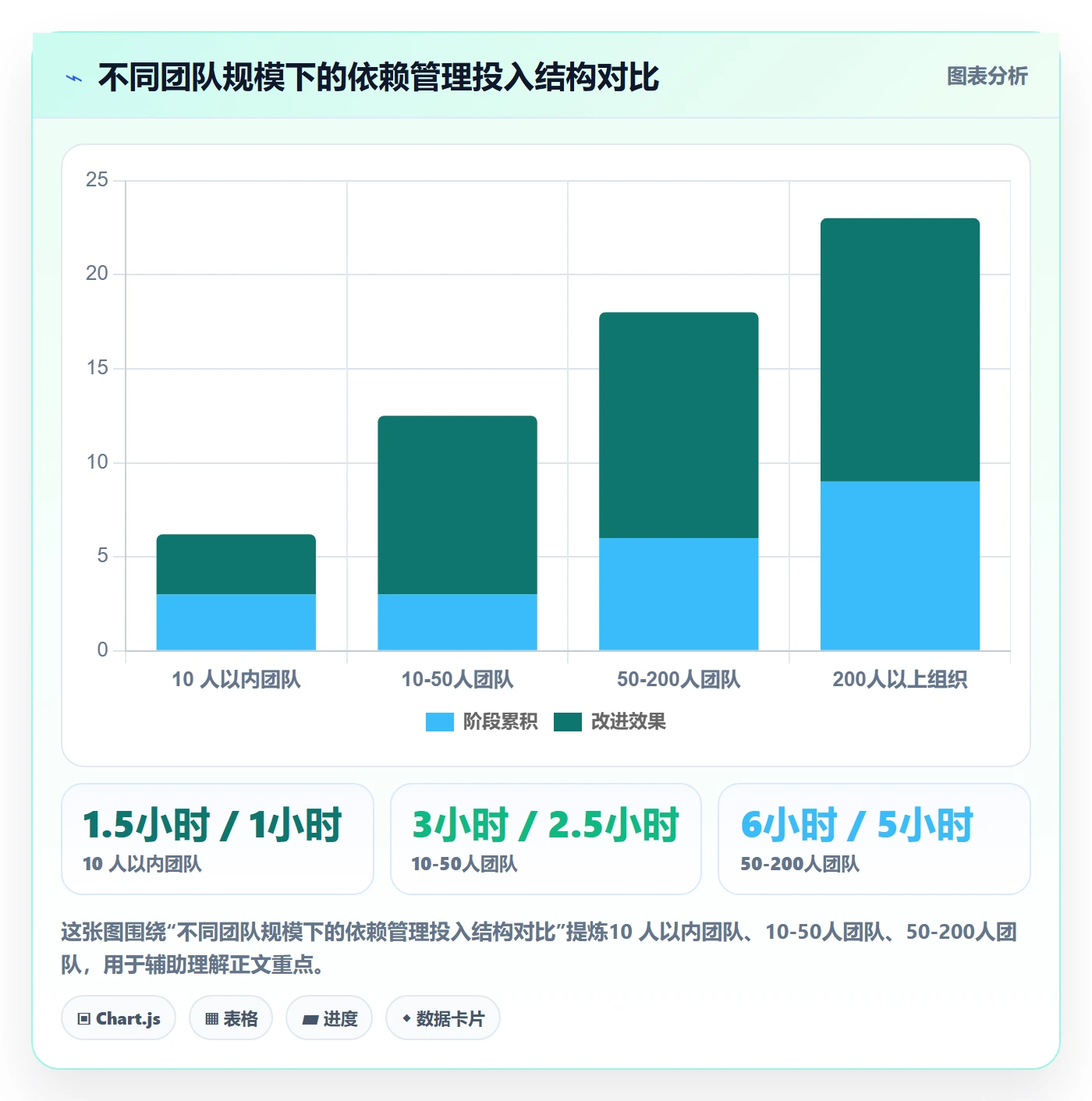

九、不同情况下的行动建议与取舍

1. 小型团队(10 人以内):轻量优先

你们的优势是沟通成本低,劣势是抗风险能力弱。建议只设硬依赖,数量控制在 10-15 条以内,每周固定 15 分钟过一遍。

不要追求依赖关系的完备性,那个阶段更重要的是把需求说清楚。在 10 人团队里,一次高质量的评审会比一套精美的依赖图有用得多。

2. 中型团队(10-50 人):机制优先

这个阶段的核心矛盾是:沟通成本开始上升,但还没到需要专人管理的程度。建议建立依赖登记的固定动作(评审会必答"要等谁的东西"),并把依赖粒度锁在可交付物级别。

取舍上,我建议这个阶段牺牲一点"全面性",换来"可执行性"。宁可只覆盖 60% 的关键路径,但每条都真的会被检查,也不要设 100% 但没人看。我们踩过这个坑:依赖覆盖率做到 90% 的那个迭代,反而是当年延期最严重的一个。

3. 大型组织(50 人以上):分工优先

这个阶段必须有人专职负责依赖协调,通常是项目负责人或 PMO 角色。产品经理的职责收敛到"定义每条依赖的完成标准",流转跟踪交给专职角色。

取舍上要做三个明确选择。第一,选择集中式还是分布式的依赖管理,集中式视图清晰但更新滞后,分布式响应快但容易口径不一致。我们的选择是集中式视图加分布式的状态更新权,兼顾两者。第二,选择细粒度还是中粒度,除非是多系统集成项目,否则中粒度足够。第三,选择工具约束还是流程约束,能用工具强制的就别靠流程,人总会忘。

任务依赖后置任务教程:产品经理最佳实践,避坑指南

4. 核心取舍:完备性与维护成本

如果这篇文章只能留一句话给你,我希望是这句:依赖管理的第一原则是"少而准",不是"全而细"。

完备性是一个很有迷惑性的目标。它让你感觉自己掌控了一切,但代价是维护成本线性上升、注意力被稀释、真正重要的依赖淹没在噪音里。我见过的最好的依赖管理实践,依赖数量都不多,但每一条都会真的触发动作。

对应的取舍是:接受"有些依赖没被记录"这个事实,把精力集中在那些断了会停摆的节点上。这不是偷懒,这是把有限的管理资源投到回报最高的地方。

5. 一个可执行的下周动作

如果你读完想做点什么,我建议从最小的一步开始:在你手上下一个迭代的评审会上,加一个问题,"这个需求要等谁的东西"。把答案全部记下来,标注哪些是硬依赖,给每条硬依赖指定一个启动确认人。

就这一步,不需要任何工具改造、不需要流程文档、不需要培训。我做过这个实验,一个 25 人的团队只加了这个提问,下一个迭代的关键路径等待时间就少了大约三分之一。等到你确认有效果,再去考虑工具层面的事情。

依赖管理从来不是把线连得越密越好。它的本质是把隐藏在暗处的等待,提前变成明面上的决策点,让每个"卡住"都发生在计划里,而不是发生在交付前的最后一周。

常见问题解答(FAQ)

1. 后置任务的依赖关系该设到多细才算合适?

我之前带一个版本,把所有能想到的任务都连了依赖,结果项目一变动,我光改依赖关系就花了大半天。后来我又试过只连大阶段,结果开发做完了测试还没排期,上线时间还是失控。到底这个粒度有没有一个可操作的判断标准?

判断标准是‘可交付物级别’:一条依赖的起点和终点都应该是能被验收的产出物,比如接口文档、可联调的测试环境、通过验收的构建包,而不是‘开发’‘测试’这类笼统阶段。落到执行上有两个硬指标:一是每个后置任务的启动条件能用一句话写清‘当前置任务产出X后我才能开始’;二是改动一条依赖时受影响的节点不超过5个。

如果超过5个,说明依赖粒度太粗或者链路太长,需要中间插一个里程碑节点来解耦。建议只对跨角色、跨团队、有明确交付物的环节设依赖,同一角色内部的顺序用任务清单本身表达即可,不需要连依赖。

2. 前置任务延期了,后置任务要不要跟着自动顺延?

有一次开发晚了两天,我按系统提示把测试的排期也往后推了两天,结果上线时间直接崩了。可我要是不顺延,测试那边又说资源没准备好没法开工。这种时候到底该顺着推还是想办法抢回来?

不要机械顺延,先判断这个后置任务在不在关键路径上。如果不在关键路径上,它本身有浮动时间,前置晚两天未必影响最终交付,这时候顺延反而会误导团队以为还有余量,正确做法是更新前置任务的实际完成时间、让系统重算浮动时间,再决定是否调整。

如果在关键路径上,处理顺序是:先看后置任务能否通过赶工或并行压缩自身工期来吸收延迟,比如测试提前介入做冒烟、开发分批提测;只有压缩不掉的部分才顺延,并且必须同步更新对外承诺的上线时间。判断依据就是重算后的关键路径长度变化,只要路径总时长没超过交付截止日,就不要动后置任务的开始时间。

另外别忘了记录这次延迟的原因,累积三次同类延迟就该在前置任务上加缓冲。

3. 怎么识别和避免没有被标注出来的隐形依赖?

我们复盘的时候经常发现,某个任务其实早就被另一个任务的产出卡住了,但系统里根本没连依赖,等到出事才反应过来。这种隐形依赖每次都靠事后发现,我特别想知道有没有办法提前挖出来。

隐形依赖的根源是‘信息依赖’没被当成依赖,比如等某个数据口径确认、等某段文案定稿、等法务回复。挖出来的办法是三个动作:第一,做任务拆解时对每个任务追问‘你开始前需要谁的什么产出’,只要答案指向另一个人或另一个团队,就立刻建依赖,不管这个产出看起来多小;

第二,把跨团队协作里所有‘等回复’‘等确认’的事项单独列一张清单,每周同步一次状态;第三,复盘时专门统计‘未被依赖覆盖的阻塞事件’,把它作为依赖设置的漏检率指标。日常执行上,让任务负责人在开始前若发现被卡住,必须在当天就把这条依赖补进系统并@对方,而不是只在群里说一句。

坚持两个月,隐形依赖的暴露速度会明显变快。

4. 依赖关系设完之后,日常应该怎么维护才不至于失效?

我把依赖都排好了,但项目跑起来之后需求一加、人员一换,之前设的依赖跟现实完全对不上,最后干脆没人看这张图了。依赖关系到底要不要定期维护,怎么维护才不流于形式?

必须维护,而且要固定节奏。建议分三个节点:一是每日站会只检查当天即将启动的后置任务,确认它的前置是否真的完成,没完成的当场决定是等还是绕过;二是每周做一次依赖全量审查,重点看新增任务是否补了依赖、已完成任务的依赖是否及时关闭、有没有出现循环依赖;

三是每个里程碑结束后复盘关键路径上的依赖准确率,统计‘因为依赖没更新导致的返工次数’。工具层面,依赖关系是活的数据,任务状态一变系统通常会自动重算排期,所以只要保证前置任务的完成状态是真实的,依赖图就有参考价值。最怕的是前置已经完成但没人更新状态,导致后置迟迟不启动,这类问题靠每周审查就能拦住。

核心关键词

读者评论

彭
彭可欣

把延期归因拆成等待时间这个视角很实用,我们团队复盘时也常把锅甩给开发估时不准,其实接口冻结、环境可用这些启动条件才是重灾区,回去准备用这个瀑布图方法对一遍。

韦
韦知夏

依赖覆盖率45%这个拐点挺反直觉的,我原以为连得越全越好,结果每周维护关系的时间翻倍。看来关键还是抓关键路径上的少数硬依赖,而不是追求全覆盖。

杜
杜亦辰

产品经理和项目经理分工那段说到点子上了。需求清晰度不到位,依赖连线就是空壳。我们组现在要求每条后置任务都写清触发条件和验收人,扯皮确实少了很多。

文章包含AI辅助创作:任务依赖后置任务教程:产品经理最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/385737
