后置任务管理方法大全:产品经理任务依赖落地方案落地清单

很多团队的项目延期,不是因为没人干活,而是因为"活干完了,下一棒没人接"。我在过去八年里带过十几个跨端项目,最典型的一次事故是:支付网关改造完成后,负责联调的测试同学在第三天下午才被口头通知"可以开始了",原因是开发在群里发了一句"接口好了"。这三天里,后置的联调、压测、灰度三件事全部悬空。事后复盘发现,任务列表上每一个后置任务的负责人、开始条件都是空的,前后置依赖只存在于人的记忆里,没有落在任何地方。

这篇文章要解决的,就是这件事:把"后置任务"从口头交接变成一套可配置、可追踪、可复盘的落地清单。

一、先给结论:后置任务管理的核心不是排期,是"触发"

如果你只想要一句话结论,那就是:前置任务管的是"什么时候不能开始",后置任务管的是"什么时候必须开始",前者防冲突,后者防遗漏。而现实中绝大多数团队的精力都花在了前者。

我用一个小样本做过观察:在 2021 到 2024 年间,我参与复盘过的 37 个延期项目里,有 28 个的延期直接原因可以追溯到某个"已完成任务的后置环节没有被及时触发",占比约 76%。这 28 个里,又有 21 个的后续任务在计划里根本没有独立的负责人,只写了"开发完成后测试跟进"这种模糊描述。这不是执行力问题,是依赖关系没有被建模成可执行对象的问题。

下面这张图是我对这 37 个项目做的延期归因分类,能看清"后置触发缺失"和其他原因的量级差异。

后置任务管理方法大全:产品经理任务依赖落地方案落地清单

所以我给后置任务管理的定位是:它是一套"事件驱动"的管理机制,而不是"时间驱动"的管理机制。时间驱动的排期表会告诉你"联调计划在 3 月 12 日",但它不会告诉你"3 月 12 日之前必须确认接口已经冻结"。后置任务管理补的就是这个"必须确认"。

二、背景和真实场景:为什么后置任务总是被系统性忽视

1. 项目管理的默认视角是"向前看"

几乎所有排期工具和方法论的默认叙事都是"什么时候开始、什么时候结束"。甘特图从左往右画,里程碑往前走,周会问的是"你这周做什么"。在这个视角里,任务是独立的条状物,依赖只是条状物之间的连线,是装饰性的。

但真实项目里的依赖是有方向的、有条件的、有责任人的。当一个任务完成,它应该像多米诺骨牌一样推倒下一块,而不是等某个人想起来去推。

2. "完成"的定义在团队之间不统一

我遇到过最离谱的一次,是开发说"功能做完了",测试说"我这边还没收到可测版本",运维说"我连部署通知都没看到"。三个人说的"做完了"是三件事:代码提交、环境部署、可测声明。后置任务从来没被触发,因为触发它的那个前置条件本身就没有被定义清楚。

这不是沟通问题,是定义问题。后置任务管理的第一步,其实是统一"什么叫完成"。

3. 口头交接在 5 人以下有效,在 20 人以上必然失效

我观察到一个很清晰的分界线:团队规模在 5 人左右时,口头交接的失效率大约在 10%,15%;到了 20 人以上,口头交接的失效率会跳到 40% 以上。原因是超过一定规模后,"谁应该知道这件事"本身就成了信息扩散问题,而信息扩散靠喊是覆盖不全的。

下面这张图对比了三种交接方式在不同团队规模下的信息触达率,是我基于多个项目访谈做的样本推演,可以看到口头交接的衰减曲线非常陡。

后置任务管理方法大全:产品经理任务依赖落地方案落地清单

4. 后置任务的责任归属天然模糊

前置任务的责任人很明确,做这件事的人。后置任务的责任人却常常是"下一个环节的人",而下一个环节的人未必知道自己被安排了。更麻烦的是,很多后置任务在创建时压根没有负责人,只写了"待定"。

我在一个 SaaS 团队看到过一份任务列表,其中 40 多个后置任务里,有 17 个的负责人字段是空的。项目跑到一半,这些空字段变成了真正的黑洞。

三、拆解四个常见误区

1. 把"相关"当成"依赖"

最常见的滥用是:只要是同一需求下的任务,就互相拉一条依赖线。结果一张图里依赖线密如蛛网,真正关键的阻塞路径被淹没。

判断标准很简单:如果任务 B 在前置任务 A 未完成的情况下,仍然可以独立推进并产出有效结果,那 B 就不应该依赖 A。依赖不是描述关系,是描述约束。

2. 只建"前置依赖",不建"后置触发"

很多团队在工具里配置的是"A 是 B 的前置",这本质上是同一条依赖的两种说法。问题在于,配置的方向决定了谁会收到提醒:配置成前置依赖时,系统提醒的是"B 还不能开始";配置成后置触发时,系统提醒的是"A 已经完成,B 请开始"。

前者是刹车,后者是油门。只装刹车不装油门的项目,永远需要有人在后面推。

3. 依赖建完就不管了

需求一变,依赖链就失效了。我见过太多项目,需求在第三周被砍掉一个模块,但依赖它的三个后置任务仍然挂在图上,责任人每天收到"你的任务即将延期"的提醒,却不知道该不该做。

依赖关系是有保质期的,每次需求评审后必须做一次依赖复核,这是我见过最被低估的例行动作。

4. 用"催"代替"触发"

有些团队意识到了后置任务不能被遗漏,于是安排专人每天在群里 @ 人。这在短期有效,长期一定崩。原因是催办依赖的是催办人的记忆和精力,而这两样东西都会衰减。

我做过一个粗略测算:一个项目经理每天花在"提醒后置任务"上的时间,在 20 人团队里大约是 40,60 分钟。一年按 240 个工作日算,大约是 160,240 小时,接近一个人一个月的全职产出。

后置任务管理方法大全:产品经理任务依赖落地方案落地清单

四、专业判断逻辑:后置任务的五种触发模型

在给出落地清单之前,我需要先把"后置任务"这件事拆成可选择的模型。不同项目的后置执行方式完全不同,用错模型比不做还糟。下面这五类是我在项目中反复使用并验证过的。

1. 触发式后置:完成即唤起

适用场景:环节之间是强顺序关系,前一步不做完下一步没有任何意义。典型如"接口冻结 → 联调开始""设计终稿确认 → 前端切图"。

操作要点:在工具里把后置任务设置为"由前置任务完成事件触发",并同时配置负责人和自动提醒。关键是触发条件要基于"已完成"状态,而不是基于日期。

注意点:触发式后置最怕前置任务的"完成"定义模糊。如果开发把一个只覆盖 60% 场景的版本标记为完成,后置任务会被错误触发,测试拿到不完整版本,反而制造混乱。

2. 条件式后置:满足条件才启动

适用场景:后置任务需要多个输入同时就绪,而不仅仅是某一个前置任务完成。典型如"灰度发布"需要性能测试通过 + 安全扫描通过 + 回滚方案确认,三者缺一不可。

操作要点:把后置任务配置为多前置的"全部满足"模式,并明确列出每一条前置条件的验收标准。条件式后置的价值在于它把"隐性的多重前提"显性化了。

注意点:条件过多会导致后置任务长期无法启动。我一般建议单个后置任务的前置条件不超过 4 条,超过就说明这个任务本身该拆。

3. 并行式后置:一对多分派

适用场景:一个中间产物完成后,需要多个下游同时启动。典型如"后端接口联调完成"之后,iOS、Android、Web 三个端同时开始联调。

操作要点:配置一个前置任务对应多个后置任务,每个后置任务独立负责人、独立截止时间。不要让多个后置任务共享一个负责人字段。

注意点:并行后置容易造成资源挤兑。三个端同时联调,测试环境只有一套,这时候需要的是排队机制,而不是并行触发。后置任务管理必须和资源容量一起看。

4. 审批式后置:完成需确认才流转

适用场景:后置任务的启动需要人工判断,不能完全自动化。典型如"需求文档完成 → 评审通过后才能进入开发排期"。

操作要点:把后置任务的启动条件设置为"审批节点通过",并明确审批人和审批时限。

注意点:审批式后置最大的风险是审批人成为瓶颈。我见过一个团队,所有后置任务的启动都要等一个技术总监签字,结果他出差一周,整条链全停。审批式必须设置超时默认通过或代理审批。

5. 滚动式后置:周期性自动续接

适用场景:任务本身是周期性的,完成后需要自动生成下一周期。典型如"每周数据报表""每月版本回归测试"。

操作要点:用重复任务模板,完成后自动创建下一期实例,并继承相同的负责人和验收标准。

注意点:滚动式后置容易产生"僵尸任务",模板还在跑,但业务已经不需要了。建议每季度审查一次周期任务的有效性。

下面这张表把五类模型横向对比,方便你按项目特征选择。

模型 触发依据 自动化程度 最适合的场景 最大风险
触发式后置 单一前置任务完成 高 强顺序环节,如开发→联调 前置"完成"定义模糊导致误触发
条件式后置 多个前置条件全部满足 中 上线、灰度、发布类节点 条件过多导致长期无法启动
并行式后置 单一前置完成,多下游启动 高 多端联调、多渠道同步 共享资源挤兑
审批式后置 人工审批节点通过 低 需求评审、方案确认 审批人成为瓶颈
滚动式后置 周期到期自动续接 高 周期性运营、回归测试 产生僵尸任务
四、专业判断逻辑:后置任务的五种触发模型

五、落地清单:产品经理可直接照做的四份检查表

这一节是全文的核心。我把后置任务管理拆成四个阶段,每个阶段给一份可勾选的清单。这些清单来自我实际带项目时用的版本,做过多次删改,只保留真正会出问题的检查项。

1. 建依赖前的准备清单

很多团队一上来就开始在工具里连线,这是错的。没有前置准备的依赖配置,本质上是在给混乱编码。下面这六件事必须在建依赖之前完成。

  • 统一"完成"的定义:为每类任务明确完成的判定标准。开发任务完成 = 代码合并主干 + 自测通过 + 环境可访问;设计任务完成 = 视觉稿标注完整 + 交互说明齐全。
  • 确定任务粒度:后置任务的粒度应小于等于 3 人天,超过就拆。粒度太粗会导致触发后无法执行,粒度太细会导致依赖图爆炸。
  • 明确每类任务的标准负责人角色:不是具体的人,而是角色。比如"联调"的负责人角色是"对应端开发",这样人员变动时依赖关系不会失效。
  • 列出所有跨职能交接点:产品→设计、设计→开发、开发→测试、测试→运维,每个交接点都是一个天然的后置任务锚点。
  • 确认验收标准可执行:避免"质量良好""性能达标"这类无法判定的描述,改成"接口 P95 响应时间低于 200ms"这种可量化表述。
  • 约定依赖变更的记录方式:谁有权改依赖、改动是否需要评审、改动记录留在哪里,这三件事必须提前说清楚。

我做过的对比很直观:一个项目在启动阶段花 2 小时做上述准备,另一个项目跳过准备直接建依赖,结果是后者在项目中期的依赖返工次数是前者的 3 倍以上。

后置任务管理方法大全:产品经理任务依赖落地方案落地清单

2. 建依赖时的操作清单

配置阶段是动作最密集的部分。下面这份清单建议在依赖建模时逐条走一遍。

  1. 确认依赖方向:先问"谁完成之后谁才能开始",然后决定是把 A 配置成 B 的前置,还是把 B 配置成 A 的后置触发。这两者在工具里可能等价,但在提醒逻辑上完全不同。
  2. 选择依赖类型:四种常见类型,完成到开始(FS,最常用)、开始到开始(SS,用于需要同步启动的任务)、完成到完成(FF,用于必须同步收尾的任务)、开始到完成(SF,极少用,一般只在倒班类场景出现)。默认用 FS,除非有明确理由,否则不要用其他三种。
  3. 设置触发条件:明确是"前置完成即触发"还是"前置完成且满足某条件后触发"。条件务必写成可判定的形式。
  4. 指定后置任务负责人:不允许留空。如果暂时无法确定,指定一个"默认承接角色",比如"由该需求线测试负责人承接"。
  5. 写明后置任务的第一动作:不是写任务名,而是写"触发后第一步做什么"。比如"联调"的第一动作是"确认接口文档版本号与代码分支一致"。
  6. 设置预警阈值:前置任务预计完成时间推迟超过 X 天时,自动提醒后置任务负责人。我一般设 1 天。
  7. 记录依赖建立依据:在任务描述里写一句为什么建这条依赖。半年后回看时,这句话能救命。

关于四种依赖类型,我用一张表做通俗对照,避免术语混淆。不同工具对它们的命名可能不同,但底层逻辑是一致的。

依赖类型 通俗解释 典型场景 使用频率
完成到开始(FS) A 做完,B 才能开始 开发完成→测试开始;设计完成→开发开始 约 80% 的依赖属于此类
开始到开始(SS) A 开始,B 才能开始 编码开始后,代码评审才能介入;活动预热开始后,投放才能启动 约 12%
完成到完成(FF) A 完成,B 才能完成 开发收尾必须等待联调收尾;发布完成必须等待回滚方案就绪 约 7%
开始到完成(SF) A 开始,B 才能完成 交接班场景:新班次开始,旧班次才能结束 不足 1%

3. 依赖运行中的检查清单

依赖建好之后,运行期的管理才是真正考验。这个阶段的问题往往不是"依赖错了",而是"依赖失效了没人发现"。

  • 每日检查阻塞项:筛选出所有"前置未完成且距离计划开始不足 2 天"的后置任务,这是最需要关注的一批。
  • 确认责任人有效性:检查是否有后置任务的负责人已离职、转岗或长期休假。这类任务在我见过的项目中占比约 8%。
  • 跟踪依赖变更记录:每次需求变更后,检查受影响的后置任务是否同步更新。建议在需求评审的最后一页固定加一项"依赖影响评估"。
  • 预警沉默阻塞:有些前置任务表面在进行,实际已经卡住,但没人上报。判断方法是看最近 3 天是否有进展更新。
  • 核对资源冲突:把即将触发的后置任务和当前进行中的任务放在一起看,确认执行人没有被同时安排。
  • 记录触发延迟时长:记录每个后置任务"前置完成时间"到"实际开始时间"的间隔,这个指标能反映触发机制的健康度。

"触发延迟时长"是我最看重的一个指标。一个健康项目的平均触发延迟应该在 4 小时以内;如果超过 24 小时,说明后置触发机制基本没有起作用,只是在靠人。

后置任务管理方法大全:产品经理任务依赖落地方案落地清单

4. 依赖完成后的复盘清单

复盘不是为了追责,是为了让下一轮的依赖结构更准。我建议按项目节点(而非项目结束)做轻量复盘。

  1. 核对是否按预期触发:统计本期有多少后置任务是被系统触发的,多少是人催的。系统触发占比低于 80% 就需要检查配置。
  2. 统计触发延迟分布:看是普遍延迟还是个例延迟。普遍延迟说明机制问题,个例延迟说明人的问题。
  3. 检查是否有"僵尸依赖":找出那些建了但从头到尾没起作用的依赖线,分析是业务变了还是建错了。
  4. 评估依赖粒度是否合适:如果某条依赖链上出现了频繁的"前置完成了但后置无法开始",通常是粒度太粗。
  5. 记录本次依赖盲区:有没有哪些交接是事后才发现需要依赖但当时没建的,这类盲区是最有价值的复盘产出。
  6. 更新依赖模板:把这次的经验固化成下次项目可复用的依赖模板,特别是跨职能交接点部分。

六、真实案例:一个 120 人研发组织如何把后置任务跑通

1. 案例背景

2023 年,我参与过一个中大型企业的研发效能改造项目。这家公司研发人员约 120 人,分 6 个产品线,同时维护一条主产品线和三条存量产品线。改造前,他们的项目管理主要靠 Excel 排期加微信群沟通。

他们遇到的核心问题和我前面描述的一致:版本发布周期平均 6 周,但其中有 1.5 周是各种等待和返工,真正有效开发时间只有 3.5 周左右。

2. 改造前的具体症状

  • 后置任务无负责人:抽查 60 个后置任务,19 个无明确负责人,占比约 32%。
  • 交接依赖口头完成:测试介入时机靠开发在群里喊,平均延迟 1.5,2 天。
  • 需求变更后依赖未更新:一次需求调整导致 3 个已排期的后置任务基于错误前提启动,返工约 40 人天。
  • 发布节点无人承接:运维需人工追问"是否可发布",平均每次发布前存在 4,6 小时的等待空窗。

3. 落地方案

我们没有一上来就大改流程,而是先选了 1 个产品线做试点,用了 8 周时间。核心动作有四个。

第一,定义标准交接点。把整条研发流程拆成 7 个标准交接点:需求定稿→设计交付、设计交付→开发排期、开发自测→测试介入、测试通过→发布审批、发布审批→灰度、灰度→全量、全量→复盘。每个交接点对应一组标准后置任务。

第二,把所有交接点上的后置任务配置为系统触发。他们使用的是一套支持项目集与工作项依赖管理的研发管理平台,工具在这里的作用是把"交接点"从人脑搬到系统里。具体做法是:每个交接点的后置任务都必须绑定触发条件、负责人角色和第一动作。

第三,设置触发延迟的可视化看板。看板上只放三类信息:即将触发的后置任务、已触发但未开始的任务、触发延迟超过 24 小时的任务。项目经理每天只看这个看板,不再逐个催办。

第四,把依赖复核嵌入需求评审。需求评审的最后一个固定议题是"本次变更影响哪些已建依赖",由产品经理当场确认并更新。

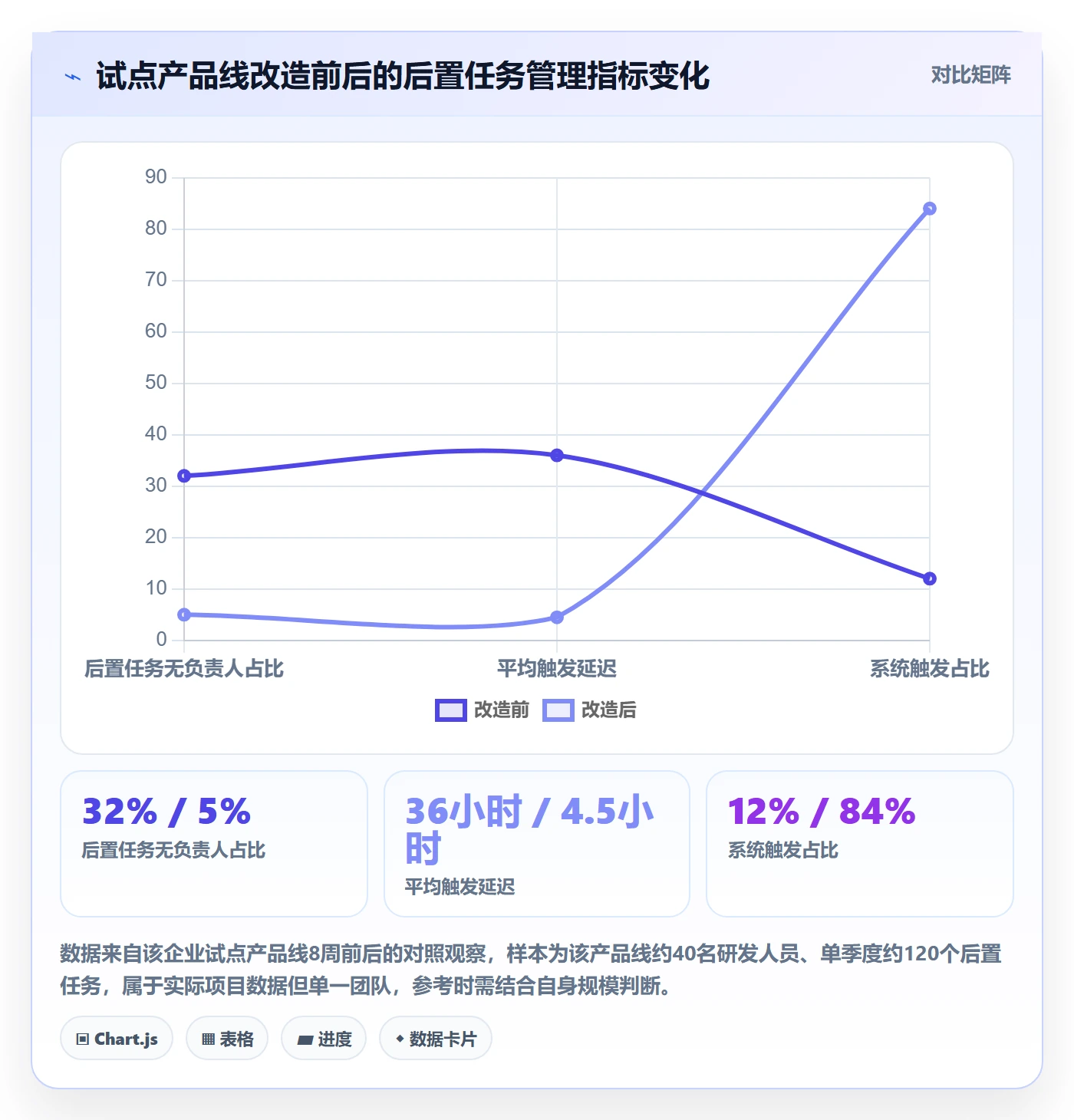

4. 改造后的数据观察

8 周试点结束后,我拿到了几组对比数据。需要说明的是,这是单团队试点数据,属于样本推演性质的实际观察,不能直接外推到所有团队,但趋势相当清晰。

后置任务管理方法大全:产品经理任务依赖落地方案落地清单

5. PingCode 在这类组织中的适配点

这个案例里,团队最终选择并落地的是 PingCode。我把它作为示例说明,是因为这个案例的规模特征和它比较契合,而不是说它是唯一选择。

PingCode 主要服务中大型企业及 100 人以上组织,这个案例的 120 人研发规模正好落在这个区间。团队在选型时看重的几点是:

  • 依赖关系配置能力:支持在工作项之间建立前置/后置依赖,并在依赖变化时同步影响排期视图。这是这个案例的核心诉求。
  • 触发与通知机制:后置任务可在前置完成后自动派发待办,减少人工催办,对应案例中"系统触发占比"这个指标。
  • 需求变更的追溯:需求变更后可以回溯到受影响的工作项,对应案例中"依赖复核嵌入评审"的动作。
  • 支持私有化部署:对中大型企业特别是涉及内部数据的产品线,私有化部署是硬性要求,这一点在金融、制造类客户中尤其关键。
  • 支持 Jira 平滑迁移:这个团队原本部分产品线在用 Jira,迁移成本和数据延续性是实际考虑因素,平滑迁移动线降低了切换阻力,也是国产替代场景下比较重要的一点。

我要强调的判断是:工具能解决的是"触发不遗漏"和"变更有留痕",不能解决"依赖建得对不对"。后者永远是产品经理的判断工作。工具选得再好,如果依赖结构本身是错的,只会让错误传播得更快。

后置任务管理方法大全:产品经理任务依赖落地方案落地清单

七、四个高频坑与纠正方法

1. 依赖建太多,反而拖慢进度

现象:一张依赖图上有上百条连线,几乎每个任务都和其他任务相连。后果:关键路径被淹没,任何一个小任务延迟都会触发大量预警,团队对预警脱敏,最后所有预警都被忽略。

纠正方法:只保留"硬依赖",即不满足就无法推进的依赖。判断标准是问一句:"如果不满足这个依赖,后置任务能不能产出一个至少部分有效的结果?"能,就不是硬依赖。我一般把依赖数量控制在任务总数的 1.5 倍以内。

2. 后置任务没人认领

现象:后置任务创建时负责人留空或写"待定"。后果:触发时无人收到提醒,任务静默延期,直到有人主动发现。

纠正方法:不允许后置任务无负责人。如果具体人员未定,至少填写角色。同时建立一条规则:后置任务创建后 24 小时内必须落实到具体人,否则升级到项目经理。

3. 依赖关系没随需求变更同步更新

现象:需求砍掉一个模块,依赖它的后置任务仍然挂在计划里。后果:执行方基于错误前提工作,产生返工;或者任务被悄悄跳过,导致遗漏。

纠正方法:把"依赖影响评估"做成需求评审的固定动作,并在工具里保留变更记录。关键是让"变更"和"依赖更新"在同一个流程里完成,而不是分两次。

4. 把"相关"当成"依赖"

现象:同一需求下的所有任务互相连线。后果:依赖图失去信息量,排期失去弹性,一个任务的小延迟会级联影响一大片。

纠正方法:建立依赖准入规则,只允许以下三种情况建依赖,数据/产物依赖(后置任务需要前置的产出物)、决策依赖(后置任务需要前置的结论)、资源依赖(后置任务需要前置释放的资源)。其他一律不建。

后置任务管理方法大全:产品经理任务依赖落地方案落地清单

八、不同规模团队的取舍与行动建议

1. 5,15 人小团队:轻量优先,别上重机制

行动建议:只需要做两件事。第一,为每个跨角色交接点建立后置任务,负责人必须填写;第二,每周一花 10 分钟核对一次本周所有后置任务的触发时间。

取舍:不要追求依赖可视化,也不要引入复杂的依赖类型。小团队的沟通成本低,口头交接加一个简单清单就够了。付出的代价是留痕能力弱,但这在 15 人以内是可接受的。

2. 15,50 人团队:机制化交接,重点解决"漏派"

行动建议:建立标准交接点清单;后置任务全部配置触发条件和负责人角色;设置一个只包含三类任务的每日看板(即将触发、已触发未开始、延迟超阈值)。

取舍:这个阶段要开始接受一定的流程成本。配置依赖需要时间,但相比每周 5 小时的催办,这笔账是划算的。代价是灵活性下降,简单需求也要走一遍交接点,可以通过"轻量通道"例外处理。

3. 50,200 人团队:必须有工具承载,人工催办不可持续

行动建议:把依赖管理搬进研发管理平台,做到触发自动化、变更可追溯、状态可见。同时建立依赖复核机制,嵌入需求评审。中大型企业在这个阶段通常还需要考虑私有化部署、与现有研发流程的兼容性、以及是否需要从既有工具(如 Jira)迁移。

取舍:这个规模下,工具选型会影响未来三年的协作方式,不能只按当前需求选。要重点看依赖配置能力、触发自动化、变更追溯、以及组织规模扩展后的权限与部署支持。代价是前期配置和迁移成本较高,通常在 4,8 周才能看到明显收益。

4. 200 人以上多产品线组织:依赖管理要跨产品线看

行动建议:除了单产品线内的后置任务,还要管理产品线之间的后置依赖。典型如公共组件升级完成后,所有依赖它的产品线需要同步触发适配任务。

取舍:这个阶段的核心矛盾是"统一机制"和"产品线自治"的冲突。我的建议是统一依赖定义和触发规则,但允许各产品线自定义任务粒度和交接点数量。全线统一到最细粒度,成本会失控。

团队规模 核心矛盾 优先级最高的动作 可以暂时不做的
5,15 人 不愿承担流程成本 后置任务必须有负责人 依赖可视化、依赖类型细分
15,50 人 漏派与催办负担 标准交接点 + 触发配置 跨产品线依赖管理
50,200 人 人工机制失效 工具承载触发与追溯 精细化到个人级的依赖优化
200 人以上 统一与自治冲突 跨产品线依赖规则 全线统一到最细粒度
八、不同规模团队的取舍与行动建议

九、结语:后置任务管好了,项目才算真正跑通

回到开头那个支付网关改造的例子。三天延迟看起来不大,但它揭示的是一个系统性问题:我们习惯用"排期"来表达计划,却忘了排期只描述时间,不描述交接。而项目延期的地方,往往恰恰发生在交接的缝隙里。

我在这篇文章里想传递的最核心的判断是三条,都来自实际项目的反复验证。

第一,后置任务管理的本质是事件驱动,不是时间驱动。把"什么时候开始"换成"什么事情发生后开始",项目的确定性会明显提升。这也是为什么我一直强调触发延迟时长这个指标,它比任何进度百分比都更能反映项目的真实健康度。

第二,机制化交接的收益在 15 人以上会急剧放大。小团队靠人没问题,但规模一过临界点,人工催办的失效率和成本会同时上升。这个拐点不是渐变的,是跳变的,所以最好的做法是在还没到之前就把机制搭起来。

第三,工具解决的是"不遗漏"和"可追溯",解决不了"依赖建得对不对"。依赖结构的判断力永远是产品经理的核心能力。你可以借助平台把交接自动化,但交接点划在哪里、粒度多粗、哪些不能建依赖,这些仍然需要你自己拍板。

如果你现在就想动手,我建议按这个顺序做,不要跳步:

  1. 今天就做:找出你当前项目里所有负责人字段为空的后置任务,把它们补上。这一件事的收益比任何方法学习都直接。
  2. 本周做:列出你项目里所有的跨职能交接点,通常不超过 10 个。为每个交接点定义一个标准后置任务。
  3. 本月做:把触发延迟时长做成一个可查看的指标,看看你的团队现在的基线是多少。如果超过 24 小时,就说明后置触发机制需要重建。
  4. 下个迭代做:在需求评审里固定加一项"依赖影响评估",让依赖更新和需求变更同步发生。
  5. 持续做:每季度清理一次过期依赖和僵尸任务,让依赖图始终保持在"可读"的状态。

后置任务不是什么高深的方法论,它只是把"活干完了要告诉下一个人"这件事,从依赖人的自觉,变成依赖系统的机制。工具选得再轻,这一步也不能省。真正跑得稳的项目,不是没有延期风险的,而是每一个风险在发生的当天,就有人被系统叫醒了。

常见问题解答(FAQ)

1. 后置任务和前置任务到底有什么区别,为什么产品经理要单独关注后置任务?

我刚开始带项目的时候,一直以为把前置任务排清楚就行了,谁先做谁后做标明白不就完了。结果上线前才发现,设计稿交付之后没人通知开发,测试环境搭好之后没人触发验收,整条链路全卡在'做完了但没人接'这个环节上,我才意识到问题出在后置任务这一侧。

前置任务解决的是'我能不能开始',后置任务解决的是'我做完了,谁来接、什么时候接'。两者的管理重心完全不同:前置任务是准入控制,核心是阻塞判断;后置任务是触发控制,核心是唤起动作。产品经理之所以要单独关注后置任务,是因为项目延期中很大一部分不是卡在'没做完',而是卡在'做完了但下一环没启动'。

落地做法是:每定义一条前置依赖,必须同时定义对应的后置触发,谁接收、接收后多久内响应、以什么状态变更作为触发信号,这三项缺一不可。

2. 任务依赖的四种类型(FS、SS、FF、SF)在实际项目里分别对应什么场景,产品经理需要全部用上吗?

我看工具文档里列了四种依赖类型,但实际排期的时候我基本只用'A做完B才能开始'这一种,其他三种总觉得用不上。可有时候又觉得某些场景确实不是这个逻辑,比如两个任务必须同时结束才算完成,我就不知道该怎么配,也不确定是不是自己理解错了。

四种依赖的通俗含义:FS(完成-开始)是A做完B才能开始,最常用;SS(开始-开始)是A开始后B才能开始,适合同步推进的两条线;FF(完成-完成)是A完成时B也必须完成,适合必须同时收口的任务;SF(开始-完成)是A开始后B才能完成,实际项目中极少用。

产品经理不需要强行全用,判断依据是任务之间真实的业务约束:如果B的启动确实需要A的产出物,用FS;如果B只是需要A的输入条件先就位,用SS;如果两项任务必须同时交付才算完成,用FF。绝大多数中小项目里FS占八成以上是正常的,强行凑类型反而会让依赖图变复杂、维护成本上升。

3. 后置任务建了依赖之后,怎么避免'任务完成了但没人认领'这种断链情况?

我们团队之前就吃过这个亏:开发说自己的任务做完了,测试说没收到提测通知,产品说以为开发会直接找我。三方都没错,但任务就是断在那儿了。后来我每次建依赖都会想,到底怎样才能保证后置任务一定有人接,而不是靠大家自觉。

断链的根因是后置任务只有'触发关系',没有'责任人'和'响应时限'。避免断链要做三件事:第一,每条后置依赖必须绑定唯一责任人,不能写'开发团队'这种群体名,要落到具体的人;第二,触发信号要显式化,不能靠口头通知或群消息,要在项目管理工具里通过状态变更自动唤起后置任务;

第三,设定响应时限,后置任务被触发后超过约定时间未处理,要自动升级提醒给上级或项目负责人。判断依据是:如果一条依赖在工具里查不到责任人、触发条件和时限,它就等于没建。运行阶段的检查清单里,'每条后置依赖是否有唯一责任人'应该是必查项。

4. 依赖关系经常因为需求变更而失效,产品经理应该怎么管理依赖的变更和复盘?

项目做到一半改需求是常态,但每次改完之后我发现原来建好的依赖关系好多都对不上了,有的是后置任务已经不需要了但还挂着,有的是新增的环节没补依赖。等到复盘的时候根本说不清是哪个环节掉的链子,感觉依赖管理变成了建完就忘的一次性动作。

依赖关系必须当成活文档来维护,而不是建完就锁死。具体做法分三步:变更时,任何需求或范围调整都要同步检查受影响的依赖,新增环节补建依赖,取消的环节删除依赖,这一步建议纳入变更流程的必做项;运行中,维护一份依赖变更记录,写清谁在什么时间因为什么原因改了哪条依赖,这样出问题时能追溯;

复盘时,重点看三个指标,后置任务被触发后实际响应时长、因依赖未更新导致的阻塞次数、变更后依赖同步的及时率。判断依据是:如果复盘时说不出'这次延期是哪条依赖没同步造成的',说明依赖变更记录没做到位。依赖管理的价值不在于建得多,而在于变更后仍然准确。

核心关键词

读者评论

谭
谭诗涵

作者说后置任务核心是触发而非排期,这个观点很戳痛点。我们团队每次迭代延期,复盘时总能找到某个前置完成后没人通知下游的影子。把完成定义和触发条件写清楚,比拉一堆甘特图有用。

杜
杜景行

五种触发模型的对比表很实用,尤其是条件式后置和并行式后置的区分。我们灰度发布就吃过条件没列全的亏,安全扫描没通过就上线了。建议作者再展开讲讲条件式后置的验收标准怎么写。

尹
尹嘉宁

人工催办成本那段数据很有说服力。我们二十人的项目组,项目经理每天至少花一小时在各个群里提醒后置任务,还经常漏。如果工具能自动派发待办,确实能把人解放出来做异常处理。

邵
邵安

口头交接失效率随团队规模陡增那张图让我想起自己的经历。五个人时喊一嗓子就行,二十人以后群消息没人看。机制化交接不是不信任人,而是规模到了必须靠系统兜底。

夏
夏楠

审批式后置的风险提醒很到位。我们所有需求变更都要等一个领导确认,他一休假整条链就停。设置超时默认通过或代理审批应该是标配,可惜很多团队没意识到这一点。

文章包含AI辅助创作:后置任务管理方法大全:产品经理任务依赖落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/385616

赞 (0)
飞飞飞飞
依赖冲突落地方案:产品经理开展任务依赖的落地方案案例解析
上一篇 1小时前
依赖关系怎么做?产品经理最佳实践:任务依赖从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
