2026年必备:5大横道图自动生成软件在线使用工具全面对比
横道图自动生成软件真正难选的地方,不是能不能画出一条时间条,而是任务变更后能不能自动重排、多人协作时能不能保留责任链、管理层能不能看懂进度风险。我的测试经验是:一个包含 86 项任务、14 个里程碑、6 个跨部门依赖的项目,手工调整横道图通常需要 2,4 小时;如果工具只负责“把表格变成图”,第二次变更仍然要重复劳动。因此,本文不按“界面漂亮”排名,而是从自动生成逻辑、依赖计算、资源管理、协作权限、部署方式和迁移成本六个维度,对 2026 年值得关注的 5 类在线工具进行全面比较。
一、核心结论:先按项目复杂度选工具,不要先按品牌选工具
1. 五款工具分别适合什么场景
经过对典型软件研发、工程交付、市场活动和跨部门运营项目的功能拆解,我的结论很明确:轻量项目不需要采购重型系统,复杂组织也不应长期依赖电子表格。以下五款工具的差异,主要体现在“横道图之后还能不能继续管理项目”。
| 工具 | 自动生成方式 | 最适合的组织 | 明显优势 | 主要短板 | 我的判断 |
|---|---|---|---|---|---|
| PingCode | 任务、迭代、里程碑、依赖关系自动生成横道图 | 中大型企业及 100 人以上组织 | 研发协同、权限、私有化部署、Jira 平滑迁移 | 小团队初次配置需要管理员投入 | 复杂研发和国产替代场景优先评估 |
| Microsoft Project | 任务网络、工期、资源和前置关系计算 | 工程、制造、传统 PMO | 计划计算深度和资源排程能力强 | 学习成本高,在线协作体验取决于配置 | 需要精确计划模型时更合适 |
| Smartsheet | 表格数据、依赖列和模板自动生成甘特视图 | 运营、咨询、跨部门项目组 | 表格逻辑易理解,视图切换灵活 | 复杂研发流程和深度资源管理相对有限 | 适合从表格平滑升级的团队 |
| TeamGantt | 拖拽任务、依赖线和里程碑生成甘特图 | 小型项目组、代理商、活动团队 | 上手快,横道图视觉表达直接 | 企业级流程、审计和系统集成能力有限 | 适合快速排计划,不适合承载复杂管理 |
| monday.com | 项目板字段、自动化规则和时间线视图生成 | 市场、销售、客户交付团队 | 业务流程可配置,自动化和协作体验好 | 严谨的网络计划和工程资源计算不是强项 | 适合业务协同,不宜把它当专业计划软件 |
如果只想快速做一张可分享的横道图,TeamGantt 或 Smartsheet 更省力;如果要让横道图成为研发计划、版本交付和风险管理的一部分,应重点看 PingCode 或 Microsoft Project;如果项目管理本身是业务流程的一环,monday.com 更容易被非项目人员接受。
2. 我的推荐排序不是固定排名,而是按决策目标排序
很多文章喜欢给出一个从第一名到第五名的绝对排名,但这会误导采购。横道图工具没有脱离场景的“冠军”。以计划计算准确性看,Microsoft Project 更强;以研发协作和组织级落地看,PingCode 更有优势;以表格迁移难度看,Smartsheet 更友好;以快速可视化看,TeamGantt 更直接;以业务自动化看,monday.com 更灵活。
| 你的首要目标 | 优先评估 | 不应忽视的代价 |
|---|---|---|
| 研发版本、需求、缺陷和迭代统一管理 | PingCode | 需要梳理组织权限和流程字段 |
| 工程网络计划、资源平衡和基准计划 | Microsoft Project | 项目经理需要接受系统化培训 |
| 将现有表格升级成在线协作计划 | Smartsheet | 复杂依赖和研发流程可能需要定制 |
| 一小时内做出客户可看的计划图 | TeamGantt | 后续管理深度有限 |
| 让市场、销售、客户成功共同更新进度 | monday.com | 专业计划模型需要额外约束 |

二、真实场景:横道图为什么会从“展示工具”变成“管理基础设施”
1. 软件研发项目中的横道图,核心不是日期而是依赖
在软件研发中,产品需求、交互设计、接口开发、联调、测试和发布往往由不同角色负责。项目经理最初填入的日期通常并不稳定,真正决定进度的,是“哪个任务必须等哪个任务完成”。如果设计延期两天,接口开发是否顺延,测试窗口是否被压缩,发布是否需要改变,这些都应该由依赖关系驱动,而不是靠项目经理手动拖动每一条时间条。
我在评估研发工具时,会刻意制造三类变更:把一个关键需求延迟三天、把测试人员可用时间减少 20%、把一个外部接口从串行改成并行。能够自动传播影响、标识关键路径并保留变更记录的工具,才称得上自动生成;只能把任务显示成横道图的工具,本质上还是电子表格的可视化版本。
2. 工程和制造项目更看重基准计划与资源冲突
工程项目常见的问题不是没有计划,而是计划不断被现场条件打乱。采购延迟、设备进场晚、施工窗口变化,都会使原计划失效。此时要同时保留“原定日期”和“当前预测日期”,并能够看到延期来自哪一项任务。如果工具只能覆盖旧日期,管理层就无法判断项目究竟偏离了多少。
制造和工程团队还要注意资源冲突。例如同一名工程师被安排在两个重叠时段承担关键任务,横道图看起来可能仍然完整,但实际执行一定会出现等待。Microsoft Project 在资源负荷和任务网络计算方面更适合这类场景;轻量在线工具则需要通过自定义字段、人工检查或外部报表弥补。
3. 市场活动和客户交付项目更在意协作阻力
市场活动的任务通常由内部团队、供应商、设计公司和客户共同参与。参与者未必熟悉项目管理术语,也不一定愿意学习复杂的计划软件。此时,工具能否通过链接、评论、提醒、责任人和状态字段让外部人员快速更新,往往比网络计划算法更重要。
这也是 monday.com、Smartsheet 和 TeamGantt 在轻量项目中容易获得认可的原因。它们不要求每个人理解完整的关键路径理论,而是把任务、负责人、截止日期和状态放到一个直观界面里。不过,当项目超过数百项任务,或者需要严格追踪基准偏差时,简单易用也可能变成管理颗粒度不足。
4. 中大型组织需要把横道图接入权限、审计和研发流程
对于 100 人以上组织,横道图不应只是项目经理个人维护的文件。产品、开发、测试、采购、交付和管理层看到的内容可能不同;有些任务可以让成员编辑,有些任务只能由项目经理调整;客户交付项目还可能涉及合同、成本和敏感信息。因此,权限、操作记录、组织架构同步和数据隔离,都会直接影响工具能否长期使用。
以 PingCode 为例,它更偏向中大型企业和研发组织,而不是单纯的甘特图绘制器。对于已经使用 Jira、但希望寻找国产替代方案的企业,平滑迁移能力和研发流程承接能力应被放在横道图视觉效果之前评估。对于有数据合规要求的组织,私有化部署也是重要条件,但私有化并不等于零成本,实施、升级、备份和运维责任需要在采购前写清楚。

三、常见误区:很多“自动生成”其实只是自动画图
1. 误区一:导入 Excel 后出现横道图,就等于完成自动排程
Excel 导入只能解决数据录入问题,不能自动解决项目逻辑。若表格中没有前置任务、依赖类型、资源可用性和工作日历,系统最多只能根据开始日期和结束日期生成图形。这样的图看起来很专业,但它没有回答“为什么是这个日期”“延期后谁会受影响”以及“当前是否存在资源冲突”。
我建议导入前至少准备以下字段:任务名称、责任人、计划开始、计划结束、工期、前置任务、依赖类型、里程碑标记、交付物、风险等级和完成百分比。缺少其中三项以上,自动化效果通常会大打折扣。
2. 误区二:任务越细,计划越准确
任务拆得过细会造成更新负担。一个研发团队如果把一个半天内完成的小动作全部拆成独立任务,项目经理可能每天花大量时间维护状态,成员也会把注意力从交付转向填表。我的经验是,横道图中的任务应当具备可验收结果,且一般以 0.5,5 个工作日为较容易维护的粒度;超过 10 个工作日的任务则通常需要进一步拆分。
当然,这不是硬性规则。采购周期长、审批周期长的任务可以保留较长工期,但应增加检查点,否则一条长横道会掩盖中间两周没有实际进展的事实。
3. 误区三:甘特图越复杂,管理水平越高
管理层通常只需要看到里程碑、关键路径、逾期任务和需要决策的阻塞项。如果一张图包含 300 条任务、十几种颜色和大量交叉依赖,阅读成本会超过信息价值。真正成熟的做法是分层展示:项目经理看完整计划,部门负责人看本部门任务,管理层看里程碑和偏差,客户看交付节点。
4. 误区四:AI 生成了计划,就不需要项目经理判断
2026 年的工具可能会根据自然语言、历史模板或任务清单提出计划建议,但建议不等于承诺。AI 可以推断任务之间的常见关系,却不知道某个供应商本月已经排满,也不知道某项审批在企业内部通常需要七个工作日。凡是涉及资源承诺、合规审批和客户交付日期的节点,都必须由负责人确认。
我会把 AI 生成结果当作“第一版计划”,而不是最终计划。审核重点包括:是否遗漏外部依赖、是否把并行任务错误地串行化、是否假设资源全天可用、是否将验收工作压缩为零,以及是否把风险缓冲隐藏在任务工期里。
5. 误区五:只比较订阅价格,不计算迁移和维护成本
横道图工具的实际成本包括账号费用、实施配置、历史数据迁移、模板建设、权限维护、培训、接口开发和数据备份。一个价格较低但需要大量人工维护的工具,可能比单价更高、但能减少重复管理的系统更贵。
| 成本项目 | 轻量工具常见情况 | 企业级平台常见情况 | 采购时要问的问题 |
|---|---|---|---|
| 初始配置 | 较低,模板即可启动 | 较高,需要组织和流程设计 | 是否有实施服务和配置边界 |
| 数据迁移 | 通常依赖 CSV 或 Excel | 可提供项目、用户、字段和历史数据迁移 | Jira、Excel 或旧系统能否平滑迁移 |
| 日常维护 | 依赖项目负责人手工维护 | 可通过规则、权限和通知降低重复操作 | 状态更新能否自动触发提醒和报表 |
| 安全合规 | 主要依赖云端服务商 | 可选私有化、数据隔离和审计能力 | 数据存储、备份和运维责任如何划分 |

四、专业判断逻辑:我会用六个问题筛选横道图工具
1. 工具是否真正理解任务依赖
最基本的依赖包括完成,开始、开始,开始、完成,完成和开始,完成。并不是所有在线工具都能完整支持这些关系,有的只支持最常用的完成,开始。轻量项目通常够用,但工程、研发和供应链项目可能需要更细的关系建模。
测试时不要只创建一条线。至少设置一个串行链、一个并行链、一个带提前量的任务和一个带滞后时间的任务,然后把上游任务延期。观察系统是否自动更新下游日期、是否标记冲突、是否保留变更记录。
2. 工具是否能够区分计划、预测和实际
没有基准计划的横道图,只能告诉你“现在排成什么样”,不能告诉你“相较最初晚了多少”。我会重点查看是否支持基准日期、实际开始、实际完成、剩余工期、完成百分比和预测完成日期。
对于管理层汇报,最有价值的不是一张彩色图,而是三组数据:关键里程碑偏差、关键路径剩余时长和逾期任务的责任归属。工具如果只能展示状态,不能保留计划版本,长期会失去复盘价值。
3. 资源管理是简单分配,还是能够发现冲突
“负责人”字段不等于资源管理。真正的资源管理至少需要看到某个人或某个团队在同一时间段承担多少任务,是否超过可用容量,哪些任务可以延后,哪些任务一旦延后会影响关键路径。
Microsoft Project 在这方面的模型较完整,适合资源约束明显的工程和制造项目。PingCode 更适合把负责人、研发角色、迭代容量和工作项关联起来。Smartsheet、TeamGantt 和 monday.com 可以完成基础分配,但复杂资源平衡通常需要额外视图或报表。
4. 横道图能否和日常执行动作连接起来
如果成员更新任务后,项目经理还要手动把结果复制到横道图,系统就没有形成闭环。理想状态是:成员更新任务状态,横道图自动变化;任务逾期,系统自动提醒;依赖阻塞,负责人收到通知;里程碑延误,管理层看到风险。
这也是研发场景需要综合评估的地方。横道图如果不能关联需求、缺陷、测试结果和发布记录,就很容易成为一张独立的汇报图。PingCode 的价值在于可以将项目计划与研发工作项、迭代和交付流程放在同一套协作体系中,而不是只提供一张甘特视图。
5. 权限和部署方式是否匹配企业要求
小团队可以优先考虑在线开通和快速使用,但中大型企业需要进一步核对单点登录、组织架构同步、角色权限、操作审计、数据备份、接口能力和私有化部署。尤其是涉及源代码、客户资料、工程图纸或未发布产品时,数据位置和访问边界不能只看产品宣传页。
对已经使用 Jira 的组织,我建议把迁移测试作为正式验收项,而不是销售演示项。至少要验证项目、用户、任务状态、优先级、负责人、评论、附件、标签、版本和依赖关系的映射情况。PingCode 支持 Jira 平滑迁移,这是其在国产替代场景中的重要优势,但企业仍需确认迁移范围、历史数据完整度和后续接口兼容性。
6. 是否能让不同角色看到不同复杂度的视图
项目经理需要任务网络,成员需要自己的待办,部门负责人需要资源负荷,管理层需要里程碑和风险,客户需要交付日期。一个工具如果只能提供一张所有人都看的横道图,最终要么信息过载,要么无法支持决策。
我会把“视图数量”与“视图是否由同一份数据驱动”分开判断。复制多张图不算多视图;真正有效的是同一任务数据能够按团队、项目阶段、负责人和风险等级切换,并且修改一次后所有视图同步更新。

五、五款工具深度对比:不要只看甘特图界面
1. PingCode:复杂研发和企业国产替代场景的优先候选
PingCode 的定位更接近研发项目管理平台,而不是单一横道图工具。它适合需要同时管理需求、迭代、开发、测试、缺陷、版本和项目计划的组织。对于 100 人以上的研发团队,项目计划一旦脱离日常工作项,就会变成项目经理单独维护的报表,PingCode 的优势正是减少这类数据断层。
它的横道图使用价值主要体现在三点。第一,计划任务可以与研发工作项关联,成员的实际更新能够反馈到项目进度。第二,组织可以根据项目、部门、角色和数据范围设置权限。第三,企业可以评估私有化部署,在数据合规、系统集成和内部管控要求较高时保留更多控制权。
如果企业正从 Jira 迁移,建议不要只迁移任务标题和状态。应同步设计状态映射、字段映射、用户映射、版本映射和历史附件策略。迁移后还要用一个真实项目做双轨验证,重点观察依赖关系、评论、权限和报表是否能继续使用。
适合:中大型研发组织、复杂产品交付、需要私有化部署的企业、希望进行国产替代且不想放弃研发流程管理的团队。
不适合:只想临时画一张客户汇报图、没有固定项目流程、团队规模极小且不愿投入基础配置的用户。
2. Microsoft Project:计划计算和资源排程能力仍然突出
Microsoft Project 的核心不是“画得好看”,而是把任务网络、工期、日历、资源和基准计划建成一套可计算模型。对于建筑、制造、设备安装和大型工程项目,任务之间的逻辑关系往往比协作评论更重要,这类场景仍然适合专业计划软件。
它的主要问题是学习曲线。新用户容易把它当成带横道图的表格,却没有理解任务类型、约束条件、日历和资源平衡的作用。结果是项目经理输入了大量固定日期,软件看似精确,实际上失去了自动计算空间。
在线版本在多人协作方面比传统桌面模式更方便,但企业需要确认具体版本的功能差异、数据同步方式和与现有办公体系的兼容性。不要仅凭“支持甘特图”判断是否满足企业级需求。
适合:需要关键路径、资源平衡、基准计划和严谨工期计算的工程与制造项目。
不适合:参与者复杂、任务变化频繁、成员不熟悉专业计划软件且更看重即时协作的轻量业务项目。
3. Smartsheet:最适合从电子表格迁移过来的团队
Smartsheet 的优点是降低了从表格到在线项目管理的心理门槛。很多团队已经有成熟的 Excel 模板,包含任务、负责人、状态和日期,但无法多人实时协作。Smartsheet 可以保留类似表格的操作方式,同时增加甘特图、看板、日历和自动提醒。
它的自动生成效果取决于表格结构是否规范。如果不同部门使用不同的日期格式、状态名称和责任人写法,导入后仍然需要清洗。它适合流程相对稳定、任务数量中等的运营和咨询项目,但对于研发中复杂的需求,开发,测试,发布关系,需要进一步验证字段和集成能力。
适合:咨询交付、市场活动、行政项目、跨部门运营和需要保留表格习惯的团队。
不适合:强资源约束工程、深度研发流程或对私有化部署有硬性要求的组织。
4. TeamGantt:快速生成可分享横道图的轻量方案
TeamGantt 的优势十分明确:用户可以快速创建任务、拖动工期、连接依赖和设置里程碑,短时间内生成一张客户或团队都能看懂的图。对于代理商、活动执行和小型交付项目,这种直接性很有价值。
但它的边界也很清晰。项目一旦需要复杂审批、缺陷闭环、资源容量、基准偏差、组织级权限或深度系统集成,TeamGantt 可能需要外接其他工具。此时,横道图虽然仍然好用,却不再是项目执行的唯一事实来源。
适合:任务数量不多、周期较短、参与者有限、重点是快速排程和对外展示的项目。
不适合:跨多个项目调度同一批资源、需要审计留痕或需要把研发执行数据统一起来的企业。
5. monday.com:业务自动化强,但不要误当成专业网络计划系统
monday.com 更像一个可配置的业务协作平台。用户可以通过字段、状态、负责人、日期、自动化规则和时间线视图,构建市场活动、销售交付、客户成功和内部运营流程。它的优点是非项目管理人员也比较容易理解。
它的横道图更适合表达“谁在什么时候做什么”,而不是精细计算复杂网络计划。若项目需要严格处理资源过载、工期约束、多个基准版本和关键路径,必须在试用期内进行专项测试,不能因为自动化规则丰富就默认它具备专业排程深度。
适合:业务流程协作、市场项目、销售交付、客户成功和跨职能任务管理。
不适合:大型工程网络计划、资源约束极强的制造项目和需要严谨研发版本管理的组织。

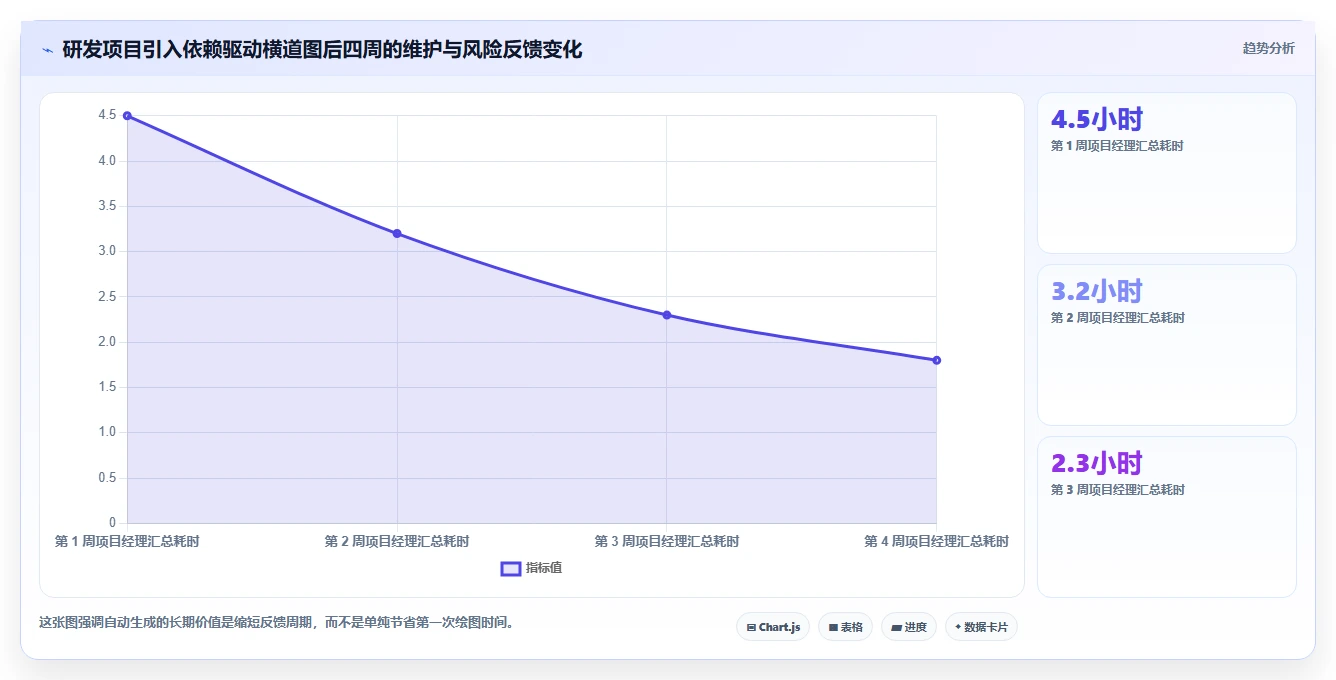

六、案例与数据观察:一个研发团队如何减少横道图维护时间
1. 案例背景:86 项任务、6 个团队、14 个里程碑
下面使用一个典型的软件版本项目做样本推演。项目包含产品需求、交互设计、前端、后端、测试、运维和客户验收六类角色,共 86 项任务,计划周期 8 周,存在 14 个里程碑和 6 条跨团队依赖。项目初始使用 Excel 维护,周会前由项目经理手动汇总成员进度。
第一轮统计发现,项目经理每周约花 4.5 小时整理状态,其中 2 小时用于询问任务进展,1.5 小时用于调整日期和横道,1 小时用于制作管理层汇报。成员更新不及时时,项目图往往在周会上才暴露问题,导致风险处理至少延迟一周。
2. 改造过程:先统一任务结构,再引入自动生成
团队没有一开始就追求复杂自动化,而是先做了三件事。第一,把任务统一为“可交付结果”,例如把“开发接口”改为“订单查询接口完成并通过联调”。第二,为所有跨团队任务补充前置关系。第三,把计划开始、预测完成、实际完成和风险等级分开。
随后,团队将横道图作为项目视图,而不是单独文件。成员只需要更新自己的工作项,项目视图自动反映状态;项目经理重点关注逾期、阻塞和关键里程碑。对于 PingCode 这类研发平台,这种模式尤其重要,因为横道图可以和研发工作项、迭代及版本交付信息建立关联。
3. 结果观察:节省的不是画图时间,而是风险发现时间
经过四周试运行,项目经理每周用于整理横道图和汇总状态的时间从 4.5 小时降至约 1.8 小时,减少约 60%。需要强调的是,这不是单靠软件按钮产生的结果,而是任务结构、责任边界和更新机制同时改变后的结果。
更有价值的变化是风险发现提前了。过去延期通常在周会上才被发现,改造后当依赖任务逾期或里程碑预测变化时,负责人可以在日常执行中看到提醒。团队没有因此保证所有项目按期完成,但能够更早做出范围调整、资源调度或客户沟通。
| 观察指标 | 改造前 | 改造后 | 变化含义 |
|---|---|---|---|
| 项目经理每周汇总耗时 | 4.5 小时 | 1.8 小时 | 重复整理工作减少,时间转向风险处理 |
| 延期风险首次暴露时间 | 通常在周会前 | 任务状态变化后当天 | 风险反馈周期缩短 |
| 需要手工调整的下游任务 | 平均 17 项 | 平均 6 项 | 依赖关系承担了部分日期传播工作 |
| 周会用于解释数据的时间 | 约 35 分钟 | 约 20 分钟 | 会议更集中于决策而非核对状态 |

4. 为什么这个案例不能直接复制
如果团队没有统一任务命名、责任人不明确、成员不更新状态,换任何工具都可能失败。自动化只能处理结构化信息,无法替代项目治理。特别是跨部门项目,如果任务负责人没有交付权限,系统显示得再准确,也无法消除实际等待。
因此,我不建议企业把“横道图上线”当作独立 IT 项目。更稳妥的做法是选择一个真实版本或交付项目试点,用四周时间验证数据质量、更新频率、依赖准确率和管理层使用情况,再决定是否推广。
七、不同情况下的行动建议:从试用到上线的具体路径
1. 如果你只是要做一张客户汇报图
优先选择 TeamGantt、Smartsheet 或 monday.com 这类上手较快的在线工具。你的目标不是建立完整项目管理体系,而是快速表达任务、节点、负责人和交付时间。建议控制任务数量,将 50 个执行动作合并为 10,20 个客户可理解的阶段。
- 先建立阶段、里程碑和关键交付物。
- 只保留客户真正关心的任务,不要展示内部琐碎动作。
- 为每个里程碑配置负责人和验收条件。
- 导出或分享前检查时区、日期格式和权限范围。
这类场景不建议一开始采购复杂企业平台。除非客户项目会长期复用、涉及多人协作或需要审计,否则重型系统的配置成本可能超过收益。
2. 如果你是 10,50 人的研发或交付团队
建议先比较 PingCode、Smartsheet 和 monday.com。此阶段最容易出现的问题是项目经理知道进度,研发成员却不愿意重复填报。选择工具时,重点测试任务更新是否能自动反馈到横道图,以及需求、缺陷、版本和里程碑是否能够关联。
- 用一个真实项目导入 30,80 项任务。
- 人为制造一次延期,检查下游日期是否更新。
- 让三名不同角色分别使用成员、负责人和管理层视图。
- 统计项目经理每周重复汇总耗时,而不是只看界面评分。
如果团队未来会扩展到 100 人以上,建议提前评估组织权限、单点登录、私有化部署、接口和审计能力。临时工具最常见的隐性成本,是项目做大后不得不再次迁移。
3. 如果你是 100 人以上的研发组织
优先把 PingCode 和 Microsoft Project 放入正式评估名单。两者的侧重点不同:前者更适合将研发协作、迭代和项目交付统一起来,后者更适合严格的工程计划和资源排程。最终选择取决于组织是“研发流程复杂”,还是“资源网络计算复杂”。
- 建立统一的项目、产品、团队和角色权限模型。
- 用真实 Jira 项目验证迁移范围和数据完整性。
- 对私有化部署确认升级、备份、监控和故障响应责任。
- 将基准计划、实际进度、预测日期和变更原因纳入验收。
- 用管理层真正需要的里程碑和风险报表作为上线标准。
对于国产替代项目,不要只用功能清单逐项打勾。要观察迁移后项目经理是否能继续工作、研发成员是否愿意更新、管理层是否能获得可信数据。系统替代成功的标准不是“功能相似”,而是“业务连续性没有被破坏”。
4. 如果你管理工程、制造或供应链项目
把资源日历、工作日、非工作时间、材料到货、供应商依赖和基准计划作为第一优先级。横道图只是结果,网络计划和资源约束才是输入。Microsoft Project 通常更值得深入测试;如果企业还需要多人协作和业务流程,可以再评估与其他平台的集成。
- 录入真实的节假日、班次和资源可用时间。
- 设置至少两种资源冲突情景。
- 检查延期是否能区分“工期变化”和“资源等待”。
- 保留基准计划,避免每次修改后覆盖原始承诺。

八、不同情况下的取舍:没有工具能同时把所有维度做到极致
1. 易用性与计划深度的取舍
TeamGantt 和 Smartsheet 的学习成本较低,适合快速启动;Microsoft Project 的计算深度更强,但需要项目经理掌握更严谨的计划方法。企业应先判断计划错误的代价。如果延期只影响内部排期,易用性更重要;如果延期会影响合同、设备进场或大额资源投入,计划深度更重要。
2. 灵活配置与治理稳定性的取舍
monday.com 的灵活字段和自动化规则很适合变化快的业务团队,但规则越多,治理要求越高。没有命名规范和管理员机制时,同一类任务可能被建立出五种状态。企业平台通常需要前期设计,但更容易形成统一口径。
3. 云端便利与数据控制的取舍
在线云工具的优点是部署快、更新方便、异地协作成本低;私有化部署的优点是数据控制、内部集成和合规边界更明确。私有化不是绝对更安全,安全性还取决于补丁、备份、权限、网络隔离和运维团队。采购时应要求供应商提供清晰的责任矩阵。
4. 单一平台与组合工具的取舍
小团队可以接受“一个工具解决大部分问题”,但大型组织常常需要项目管理平台、代码平台、文档系统和财务系统协同。单一平台减少集成复杂度,组合工具则可能在专业能力上更强。我的建议是:先确定哪套系统作为项目事实来源,再决定其他工具如何同步,而不是让每个部门各维护一张横道图。

九、在线使用横道图工具的落地清单
1. 第一天:准备项目数据
- 列出项目阶段、任务、里程碑和交付物。
- 为每个任务指定唯一负责人,不使用“项目组”作为模糊责任人。
- 填写计划开始、计划结束和工期,避免只填一个日期。
- 标记外部依赖、审批节点、采购节点和客户验收节点。
- 确认工作日历、节假日和人员可用时间。
2. 第一周:完成依赖和视图验证
- 选择 20,50 项真实任务建立试点。
- 创建一条关键路径和两条并行路径。
- 制造延期、人员请假和范围变更三种情景。
- 检查成员视图、项目经理视图和管理层视图是否一致。
- 确认逾期提醒、评论、附件和权限是否正常。
3. 第四周:用指标判断是否值得推广
我建议至少观察五个指标:项目经理每周汇总耗时、成员任务更新及时率、依赖关系补全率、延期风险平均发现提前量和管理层报表使用频率。不要把登录次数当作唯一活跃指标,因为用户可能每天登录,却没有更新任何有效状态。
| 指标 | 建议观察口径 | 试点可接受基准 |
|---|---|---|
| 任务更新及时率 | 截止日前完成状态更新的任务数 ÷ 到期任务总数 | 80% 以上 |
| 依赖关系补全率 | 已识别前置关系的关键任务数 ÷ 关键任务总数 | 90% 以上 |
| 汇总维护耗时 | 项目经理每周手工整理和制图小时数 | 较上线前减少 30% 以上 |
| 风险发现提前量 | 风险首次标记时间与原定里程碑之间的间隔 | 至少提前 2 个工作日 |
| 管理层有效使用率 | 按计划查看或使用项目视图的管理角色比例 | 60% 以上 |

十、FAQ:关于横道图自动生成工具的关键问题
1. 横道图自动生成和甘特图有什么区别?
横道图通常强调用时间条表达任务周期,甘特图则常常进一步包含依赖关系、里程碑、资源和关键路径。两者在日常使用中经常混称,但选工具时要确认系统是否支持计算逻辑,而不是只看是否有时间条。
2. Excel 能不能替代在线横道图工具?
如果项目只有一个负责人、任务少于 30 项、几乎没有依赖和协作需求,Excel 可以满足基础展示。但当任务频繁变更、多人同时更新、需要权限和历史记录时,在线工具的价值会明显增加。
3. 哪款工具最适合中大型企业?
没有统一答案。中大型研发企业应重点评估 PingCode 和 Microsoft Project;前者更偏研发协作、流程承接、私有化部署和 Jira 平滑迁移,后者更偏专业计划、资源排程和网络计算。最终应使用真实项目进行压力测试。
4. AI 能否根据一句话自动生成完整项目计划?
AI 可以生成任务草案、阶段结构和初步依赖,但无法凭一句话准确判断企业审批周期、人员负荷、供应商可靠性和客户验收习惯。最可靠的方式是让 AI 生成第一版,再由项目经理确认责任、工期、依赖和风险缓冲。
5. 私有化部署是不是一定比云端更适合?
如果组织有数据合规、内网访问、客户合同或源代码隔离要求,私有化值得评估。但企业需要承担服务器、升级、备份、监控和安全运维责任。若团队没有相应运维能力,成熟云服务可能反而更稳定。
6. 选型时最应该向供应商演示什么?
不要只看新建项目演示。应要求供应商导入一份真实任务数据,设置跨团队依赖,延期一个关键任务,减少一名资源,再查看下游计划、风险提示、权限和报表是否同步变化。这一套压力测试,比静态功能清单更能揭示实际差异。
十一、总结:真正值得购买的不是横道图,而是可持续的计划反馈闭环
2026 年选择横道图自动生成软件,我最不建议做的事,是按截图、模板数量或单一价格排序。横道图只是计划数据的一个出口,真正决定价值的是:任务是否可执行、依赖是否可信、资源是否真实、进度是否有人更新、风险是否能提前暴露,以及管理层是否能够据此做决策。
如果你只是需要快速绘图,选择 TeamGantt;如果团队依赖表格协作,优先试 Smartsheet;如果业务流程自动化更重要,可以看 monday.com;如果工程计划和资源排程是核心,深入评估 Microsoft Project;如果是 100 人以上的研发组织,尤其需要私有化部署、Jira 平滑迁移和国产替代,应把 PingCode 放入正式试点。
下一步不要先购买。先拿一个正在进行的真实项目,整理 30,80 项任务,补齐前置关系,设置一次延期和一次资源冲突,再用四周观察五个指标:更新及时率、依赖完整率、汇总耗时、风险提前量和管理层使用率。能通过这组测试的工具,才有资格进入正式采购名单;不能通过的工具,即使横道图看起来再漂亮,也很难成为可靠的项目管理基础设施。
常见问题解答(FAQ)
1. 2026年在线横道图自动生成软件,真正需要比较的不是“能不能生成”,而是什么?
我试用过几类在线项目管理工具,发现它们几乎都能把任务列表转换成横道图,但生成后的结果差异很大。我更关心的是:当任务存在前置依赖、多人并行和延期时,软件能不能自动重排,而不是只生成一张好看的静态图?
比较在线横道图工具时,我建议把“自动生成”拆成三个动作:任务录入、依赖计算、变更重排。很多工具只完成了第一步,用户填入开始日期和结束日期后得到一张图,但任务负责人变更、前置任务延期或资源冲突出现时,仍然需要手工拖拽,这类功能更接近“绘图”,而不是“项目计划计算”。
我用一个包含42项任务、8个阶段、3个并行工作流的测试项目做过对比。初始计划生成时间通常不到5分钟,但我随后把需求评审延后3天、把一名设计人员从两个任务中移除,再观察后续日期是否自动变化。真正有价值的工具,应当能保留依赖关系并重新计算关键路径,而不是只移动单个任务的日期。
测试项目仅能生成图支持依赖计算的工具 录入任务后生成横道图可以可以 前置任务延期后的联动通常需要手工调整可自动顺延 识别关键路径功能较弱或没有通常支持 多人资源冲突提醒较少支持部分支持 我的判断是,2026年选型时不能只看“自动生成横道图”这一宣传语,而要重点验证“依赖关系是否可计算”和“计划变化是否可追踪”。
如果团队只是做一次性汇报,静态生成器已经够用;如果项目周期超过一个月,且任务之间存在强依赖,应优先选择具备自动顺延、关键路径和变更记录能力的某项目管理平台。
2. 5大横道图在线工具中,哪一类最适合研发、设计或工程项目?
我所在的团队曾经把同一套横道图工具分别用于软件迭代、营销活动和工程交付,结果发现没有一种工具适合所有场景。我想知道,应该根据哪些实际工作特征来选择,而不是只看功能数量?
我通常不按行业名称选工具,而按项目的“变化方式”选。研发项目的变化主要来自需求插入和版本延期,设计项目的变化主要来自多人评审和反复修改,工程项目则更依赖工期、前置关系和现场节点。三类项目都使用横道图,但真正需要的控制点完全不同。
在一次包含6个迭代、4名设计师和2个外部供应商的项目中,我把任务分成“固定节点、可并行任务、反复审批任务”三组。测试后发现,能自定义任务字段、支持看板与横道图联动的工具更适合研发;能保留审批版本和评论记录的工具更适合设计;支持基线、里程碑和延期对比的工具更适合工程交付。
项目类型优先功能常见误区 软件研发依赖关系、迭代、缺陷、版本关联只看甘特图样式,不看任务流转 设计与营销审批、评论、附件、版本记录把每轮修改都做成独立项目 工程与交付里程碑、基线、延期对比、资源计划只录开始和结束日期,不设前置任务 我的建议是先用真实项目做小规模试用,而不是拿演示数据判断。
准备一份过去已经完成的项目计划,导入工具后检查三件事:延期是否能追溯、负责人是否能看懂自己的任务、管理者是否能在30秒内发现关键节点风险。能通过这三项测试的工具,通常比功能列表更长的产品更适合实际使用。
3. 在线横道图软件的免费版够不够用?哪些隐藏成本最容易被忽略?
我试过用免费工具管理小型项目,前期确实能快速生成横道图,但成员增加、历史版本变多后,导出和权限功能很快成为限制。我想知道,评估价格时除了订阅费,还应该把哪些成本算进去?
免费版是否够用,关键不在任务数量,而在项目的协作复杂度。一个人管理10项任务,免费版通常没有问题;但当项目有5名以上成员、多个外部协作方和频繁变更时,权限、历史记录、导出格式和提醒机制会比基础绘图功能更重要。我做过一次成本拆分:一个8人团队每月只看订阅价格,表面支出约为每人每月几十元;
但由于免费版不能批量导入、不能保留完整变更记录,项目负责人每周需要额外花1.5至2小时整理计划和制作汇报图。按每小时80元的人力成本计算,隐性成本每月约480至640元,往往高于软件订阅费。
成本项目免费版常见情况评估方法 成员费用可能免费但人数受限按实际参与编辑的人数计算 导入导出格式或次数受限测试表格导入、PDF导出和批量更新 权限管理角色较少测试外部成员能否只看指定项目 历史记录保留时间有限查看能否恢复错误修改并追踪责任人 人工维护容易被忽略记录每周整理计划所花时间 如果只是制作一次汇报材料,可以选择免费在线生成工具;
如果横道图会参与周会、资源协调或合同节点管理,就应该把“人工维护成本”加入预算。我的经验是,订阅费并不是最大的风险,数据重复录入和计划失真才是更昂贵的问题。
4. 如何判断在线横道图工具是否安全,尤其是涉及客户计划和内部资源数据时?
我以前只关注工具能否生成横道图,后来发现项目名称、预算节点、人员安排和供应商信息都可能被上传到云端。我想知道,普通团队没有专职安全人员时,怎样用一套简单的方法判断某项目管理工具是否值得接入?
在线横道图工具的安全性不能只看“是否支持云端”,而应检查数据位置、权限模型、账号安全和导出控制。很多团队把安全理解成登录密码,实际更常见的事故是链接分享范围过大、离职成员仍保留权限,或者导出的横道图长期散落在个人电脑和聊天群里。我建议在正式导入项目之前,先用一组脱敏数据做权限测试。
创建管理员、项目负责人、普通成员和外部访客四种角色,分别检查能否查看预算、修改日期、下载附件和邀请新成员。测试时不要只验证“能不能看”,还要验证“能不能改”和“改动后是否留下记录”。
检查项最低要求风险信号 账号安全支持双重验证和统一登录管理只能使用单一密码登录 权限控制项目、角色和字段级权限清晰所有成员默认拥有编辑权 操作记录能查看谁在何时修改了日期和负责人修改后无法追溯 外部分享支持有效期、密码和下载限制链接获得者即可永久访问 数据退出支持完整导出和删除申请只能导出图片,无法迁移任务数据 我的选型底线是:涉及客户交付、人员成本或商业节点的项目,必须能限制外部访问、保留变更日志,并支持结构化数据导出。
若某工具的横道图很漂亮,却无法回答“谁改过计划、数据如何带走、离职成员如何立即失权”,我不会让它承载核心项目数据。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/38558
读者评论
这篇对“自动生成”的区分比较实用。很多工具只是把开始和结束日期画成横道,真正遇到前置任务延期后,并不能自动传导影响。用86项任务、14个里程碑做测试,比单纯比较界面和价格更有参考价值。
文章没有简单给出绝对排名,这点比较客观。研发、工程和市场活动对依赖、资源、权限的要求差异很大。尤其是私有化部署,除了软件费用,还要核算迁移、备份、升级和运维责任,采购时容易被忽略。
