去年第四季度,我以外部 PMO 顾问的身份介入一家做智能硬件的公司,他们有一个已经延期 5 个月的量产项目。老板的判断很直接:研发团队效率不行。但我拿到完整任务清单后,做了一次简单的依赖回溯,发现 137 个在册任务里,真正出现工时超支的只有 31 个,占比不到 23%。剩下 77% 的延期时间,消耗在"等"上,等结构件 3D 图冻结、等供应商送样确认、等测试环境排期、等一个跨部门评审会的档期。
这就是前置任务管理最容易被误读的地方:大多数项目延期,不是任务执行慢,而是前置依赖断裂后没人及时看见、没人及时决策。PMO 如果只把自己当成进度催办员,就只能在下游反复救火;真正有效的做法,是把"任务依赖"当成一个有生命周期、有责任人、有状态、有预警的对象来治理。
这篇指南围绕一条主线展开:从依赖识别、建模、排期,到协同、预警、升级、复盘,给出一套可以直接落地的 PMO 依赖治理框架。里面包含我在多个中大型研发和交付项目里记录的真实观察(已脱敏,样本量有限,仅代表个人经验判断)、依赖清单字段模板、预警规则配置示例,以及不同组织成熟度下的行动取舍。
一、先给结论:前置任务管理的本质是依赖治理,不是进度催办
我先把结论摆在前面,因为这决定了后面所有动作的方向。如果你认同下面三个判断,后面的方法才有意义;如果不认同,你会觉得这套东西太重。
1. 依赖断裂是延期的第一因,而不是任务执行慢
在我记录的 7 个中大型项目复盘中,延期时间可以按来源分为三类:任务本身工时超支、前置依赖未按时交付、以及集成与返工。其中前置依赖未交付的占比稳定在 45%,60% 区间,任务工时超支在 20%,30%,剩下的归因于集成问题。
这个比例意味着,PMO 如果把 80% 的精力放在盯任务完成率上,投入产出比是极低的。真正的高杠杆动作,是把依赖关系显性化,并在依赖断裂之前就发出信号。

2. PMO 的杠杆点在"接口",不在"任务"
任务归属通常很清楚:谁负责开发、谁负责测试、谁负责采购。但任务之间的接口往往是模糊的,A 部门说"我已经交了",B 部门说"你交的东西不能用",中间的争议没人负责。
PMO 真正不可替代的价值,不是替所有人排任务,而是定义接口标准、固化交接动作、建立争议升级路径。把接口管住,任务执行自然顺畅;接口不管,催到天荒地老也没用。
3. 依赖管理必须闭环,缺任何一环都会失效
我见过很多组织只做了其中一两环:有的把依赖画进了甘特图,但没有责任人和交付标准;有的开了协调会,但没有升级机制;有的配了自动提醒,但没有复盘,同样的坑年年踩。
依赖治理是一个七环闭环:识别、建模、排期、协同、监控、变更、复盘。闭环的价值在于,每一轮项目结束后,组织级的依赖知识会增加,而不是每次都从零开始。
二、真实场景:项目不是被任务拖垮的,是被依赖断裂拖垮的
抽象结论说完,我讲一个具体的场景。这个场景来自我参与的一家做工业设备的公司,项目是新一代控制器软硬件联调,计划周期 9 个月,实际用了 14 个月。
1. 一条被忽略的依赖链如何吃掉 5 个月
项目启动时,计划里只有里程碑:3 月完成硬件设计冻结,6 月完成样机,9 月量产。但没有任何一份文档写清楚,"硬件设计冻结"这个里程碑,到底依赖哪些前置交付物、由谁交付、交付标准是什么。
实际执行中出现了这样一条链:结构件 3D 图冻结 → 模具开模 → 结构件送样 → 整机装配 → 环境测试 → 认证送测。这六个环节分属结构、采购、供应商、测试、认证五个责任主体,没有任何一个角色的职责是"看住这条链"。
结果就是:结构图第一次冻结晚了 3 周,模具开模晚 4 周,送样晚 5 周,后面的环境测试和认证因为排期冲突又各等了两三周。单个环节看起来都只晚了一点点,串起来就是 5 个月。

2. 三类高频依赖断裂场景

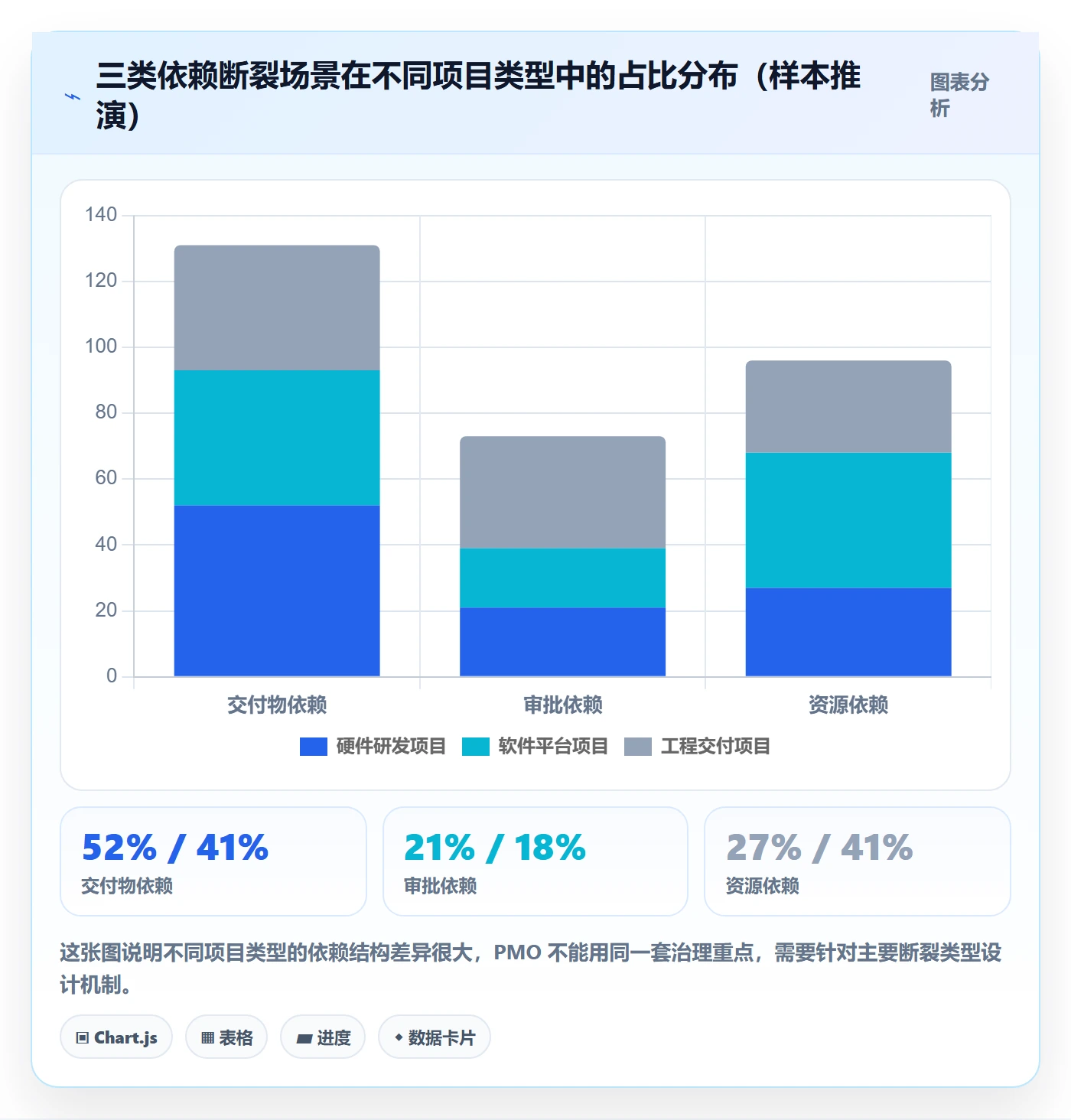

在我接触的项目里,依赖断裂集中在三类场景,它们的处理方式完全不同。
(1)交付物依赖:A 的产出是 B 的输入
最常见,也最容易识别。问题是很多团队只约定了交付时间,没有约定交付标准,导致"交付了但不合格",二次返工。交付物依赖的治理关键,是提前定义验收标准,而不是事后争论。
(2)审批依赖:流程节点卡住下游
比如设计评审、预算审批、合规审查。这类依赖的特点是耗时不确定、责任人不在项目组内。PMO 需要做的是提前预判审批周期,把审批动作纳入计划,并设置升级机制。
(3)资源依赖:多个任务争抢同一个稀缺资源
测试环境、资深架构师、认证机构、专用设备。这类依赖最隐蔽,因为每个任务单独看都排得开,合在一起就冲突。资源依赖必须靠跨项目的资源视图来发现,单项目视角看不出来。

3. 为什么一线感知不到整体延期
这是我一直强调的一点:一线成员只能看到自己任务的输入和输出,看不到整条链。结构工程师知道自己晚交了 3 周,但他不知道这 3 周后面会放大成 20 周。
所以依赖治理不能指望一线自发汇报,必须由 PMO 建立一个全局视图,把依赖链显性化,并且用预警机制把"小延误"的信号提前放大给决策层。
三、常见误区拆解:PMO 在依赖管理上最容易踩的六个坑
这些年我看过几十个 PMO 的依赖管理实践,失败的原因高度重复。下面六个误区,按出现频率排序。
1. 误区一:把前置任务等同于"重要任务"
前置任务的核心特征是"有下游依赖",不是"重要"。有些任务很重要,但它是终点,没有下游,那它延期只影响自己,不产生传导。
判断一个任务是否需要重点管理,标准应该是"它延期后会影响多少个下游任务、是否在关键路径上",而不是它的优先级标签。我在做依赖盘点时,会先算一个简单的"下游影响数",把影响数高、但优先级标注为"中"的任务捞出来重点看。
2. 误区二:甘特图上的连线不等于管理
很多团队的项目计划里画了漂亮的任务连线,但连线上没有责任人、没有交付标准、没有计划日期与实际日期的对比。
这种"可视化"是假可视化。依赖必须有责任人、有状态、有交付标准、有预警阈值,才叫被管理。只画线,等于把问题从脑子里搬到了图上,并没有解决。
3. 误区三:用会议替代机制
依赖出问题就开协调会,这是最常见的应对方式。但如果没有前置的依赖台账,会议就变成"谁在等谁"的信息同步会,一场会下来只产出几个口头承诺。
会议应该是机制的补充,不是机制的替代。正确的顺序是:先有依赖清单和状态更新机制,会议只用来处理清单上标记为红色的争议项和升级项。
4. 误区四:升级机制写在文档里,从来没触发过
我见过不少 PMO 文档里写着"延期超过 3 天升级至项目经理,超过 5 天升级至项目总监",但实际上从来没有触发。原因有两个:一是一线不愿意"打小报告",二是没有强制状态更新的机制,延期根本没人知道。
升级机制要生效,前提是状态数据是自动采集的,而不是靠人汇报的。如果任务状态靠一线手动更新,那升级机制就是摆设。
5. 误区五:把缓冲区当成隐藏工期
关键链方法里讲的缓冲区,是显式的、被管理的。但很多团队的做法是:每个人在自己的估算里偷偷加 20% 的余量,然后这些余量既不能被集中调度,也不能被看见。
结果是总工期被拉长,但项目仍然延期,因为余量分散在各个任务里,无法应对真正出现在关键路径上的风险。缓冲应该集中放在项目层面,由 PMO 统一监控和释放。
6. 误区六:以为配了依赖关系就万事大吉
工具里配了任务依赖,前置任务没完成时后置任务自动被阻塞,看起来完美。但现实是,很多隐性的依赖关系根本没人配进去。
更重要的是,工具只能执行规则,不能定义规则。谁是接口人、交付标准是什么、延期多久升级、由谁决策,这些都得先由 PMO 定义清楚,工具才有意义。先配工具后定机制的团队,往往得到的是一个充满无效通知的噪声系统。

四、专业判断逻辑:把依赖当成一个有生命周期的对象来管
前面讲的是"不该怎么做",这一节讲"应该怎么想"。我要给的核心判断逻辑是:依赖不是计划表上的一条线,而是一个有状态、有责任人、有生命周期的对象。
1. 依赖的六个状态
我把依赖的状态定义为六个阶段,每个阶段对应一个明确的管理动作。
- 已识别:依赖被写进依赖清单,但还没有指定责任人。此阶段要尽快指派。
- 已约定:双方确认了依赖关系、交付标准和计划日期。此阶段要留档。
- 进行中:前置任务已启动,尚未交付。此阶段要盯着进度偏差。
- 已交付待验收:前置方声称完成,后置方尚未确认。这是最容易产生争议的状态,必须限时验收。
- 已验收:后置方确认交付物可用,依赖关闭。此后延期责任转移。
- 已延期/已升级:超过计划日期未交付,或验收不通过。此阶段触发升级和影响分析。
状态的价值在于消除模糊。"他说他交了"和"我验收通过了"是两件事,如果不区分,争议永远解决不了。

2. 依赖的四种类型与处理优先级
不是所有依赖都需要同等强度的管理。我通常按"可控性"和"影响度"两个维度分四类。
| 依赖类型 | 典型例子 | 可控性 | 处理策略 |
|---|---|---|---|
| 内部硬依赖 | 设计冻结后才能开模 | 高(组内可控) | 纳入关键路径,设置缓冲,每周跟踪 |
| 内部软依赖 | 文档评审后才能开发,但可并行部分工作 | 高 | 允许部分并行,协商解除条件 |
| 外部硬依赖 | 认证机构档期、供应商送样 | 低 | 提前锁定档期,准备备选方案,设置最长等待阈值 |
| 外部软依赖 | 客户反馈、第三方数据 | 低 | 约定反馈时限,准备默认假设,避免无限等待 |
外部硬依赖是 PMO 最需要提前介入的类型,因为它不可控,只能靠提前量和备选方案来对冲。我的经验是,凡是外部机构参与的关键依赖,至少要提前两个周期开始对接。
3. 依赖清单必备字段
这是我在多个项目里迭代出来的字段模板,最小可用版本包含 11 个字段。字段太少会漏信息,太多没人维护。
| 字段 | 说明 | 是否必填 |
|---|---|---|
| 依赖 ID | 唯一标识,便于引用和追踪 | 必填 |
| 前置任务 | 需要先完成的任务名称与 ID | 必填 |
| 后置任务 | 被影响的任务名称与 ID | 必填 |
| 依赖类型 | FS / SS / FF / SF,或硬依赖 / 软依赖 | 必填 |
| 前置责任人 | 具体到人,不写部门 | 必填 |
| 后置接口人 | 负责验收的人 | 必填 |
| 交付标准 | 可验证的验收条件,例如"含公差标注的 3D 图 v2.0" | 必填 |
| 计划交付日期 | 基线日期,变更需走变更流程 | 必填 |
| 状态 | 六状态之一 | 必填 |
| 风险等级 | 高 / 中 / 低,决定跟踪频率 | 必填 |
| 升级路径 | 延期多久、由谁决策、决策时限 | 建议填写 |
其中我最想强调的是"交付标准"和"升级路径"这两个字段。前者决定验收时有没有争议,后者决定延期后有没有人拍板。我见过太多依赖清单只有前九个字段,结果每次验收都要重新吵一遍标准。
4. 从依赖地图到关键路径
依赖清单是明细,依赖地图是视图。当依赖条目超过 30 条时,靠表格已经看不出结构了,必须画依赖地图。
依赖地图的做法很简单:把所有任务作为节点,依赖关系作为有向边,用 FS 关系(前置完成后置才能开始)构建网络。然后从起点到终点做一次最长路径计算,得到的就是关键路径。
PMO 真正需要重点看的,是关键路径上的依赖,以及不在关键路径上但下游影响数超过 5 个的依赖。其余依赖按风险等级降低跟踪频率,避免管理成本失控。
五、案例与数据观察:用 PingCode 落地依赖治理的四个动作
讲完方法,我说说落地。依赖治理如果只停留在 Excel 和会议纪要里,最多撑三个项目就会退化。要让机制持续生效,必须有一个能承载依赖对象、自动采集状态、按规则触发预警的载体。
在过去两年我参与的项目里,有几个团队选择用 PingCode 作为依赖治理的承载平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对有国产替代需求的团队比较友好。下面是我总结的四个关键落地动作。
1. 动作一:把依赖台账从 Excel 迁进项目管理平台
Excel 依赖清单最大的问题是"死档":更新靠人,查看靠发,版本靠猜。一个项目到中期,往往同时存在 5 个版本的依赖清单,没人知道哪个是最新的。
迁移到项目管理平台后,依赖关系变成了任务之间的真实关联字段,前置任务状态变化会自动反映到后置任务上。这一步的价值不是"更好看",而是让依赖状态成为唯一事实来源。
2. 动作二:配置前置任务字段与自动预警规则
我通常会在平台上配置三类规则,这三类规则覆盖了我看到的大部分依赖风险。
(1)临近提醒规则
前置任务计划完成日期前 3 个工作日,自动提醒前置责任人和后置接口人。这条规则解决的是"忘记"问题。
(2)逾期升级规则
前置任务逾期 1 天通知接口人,逾期 3 天通知项目经理,逾期 5 天通知项目总监并强制填写影响分析。这条规则解决的是"不敢升级"问题,因为升级是规则自动触发的,不是某个人打小报告。
(3)验收超时规则
依赖进入"已交付待验收"状态后,超过 2 个工作日未验收,自动提醒后置接口人。这条规则最容易被忽视,但它是消除"他说他交了"争议的关键。
下面是我常用的一段预警规则配置示例,用 YAML 表达,方便迁移到不同平台:
dependency_alert_rules:
name: approaching_delivery_reminder
trigger: planned_delivery_date – 3 working_days
notify: [predecessor_owner, successor_interface]
channel: platform_message
message: "前置任务即将到期,请确认交付物是否满足验收标准"
name: overdue_escalation_l1
trigger: planned_delivery_date + 1 day
notify: [successor_interface]
message: "前置任务已逾期 1 天,请评估对后置任务的影响"
name: overdue_escalation_l2
trigger: planned_delivery_date + 3 days
notify: [project_manager]
require: impact_analysis_required
name: overdue_escalation_l3
trigger: planned_delivery_date + 5 days
notify: [program_director]
action: force_replan_or_escalate
name: acceptance_timeout
trigger: delivered_at + 2 working_days AND status == pending_acceptance
notify: [successor_interface]
message: "请完成验收或提出明确的不合格项"
3. 动作三:用任务交接单固化交付标准
自动预警解决的是时间问题,交接单解决的是标准问题。我要求每个高风险的依赖,在进入"已交付待验收"前,必须附一份交接说明,包含交付物清单、验收标准、已知限制。
这个动作看起来增加了工作量,但实际效果是把返工提前暴露。验收阶段吵一次,比集成阶段推倒重来便宜得多。在我跟进的一个项目里,交接单机制上线后,一次验收通过率从约 75% 提升到约 91%,依赖平均阻塞时长下降了 40% 以上(样本为该团队三个季度的内部统计,仅供参考)。

4. 动作四:用依赖健康度数据做复盘
最后一个动作是复盘。我会在每个季度从平台导出四类数据:依赖按时关闭率、依赖平均阻塞时长、逾期依赖的根因分布、升级响应的平均耗时。
根因分布尤其重要。它能把"某个部门不靠谱"这种情绪化判断,变成可分析的结构问题。如果排在前两位的根因连续两个季度都是同一个,就说明流程规则需要改,而不是继续要求大家"加强协同"。

六、不同成熟度组织的行动建议
依赖治理没有一招通吃。团队规模、工具基础、组织授权不同,起点和重点都不一样。我按四个阶段给建议。
1. 阶段一:0 到 1,还没工具基础(10 人以下项目组)
这个阶段不要上工具,先用一张 Excel 表把依赖清单跑起来。字段可以砍到 7 个:依赖 ID、前置任务、后置任务、前置责任人、后置接口人、计划日期、状态。
重点动作是每周做一次依赖巡检,把状态为"已延期"的条目拿出来,当场定责任人。这个阶段的目标不是精细,而是让团队建立"依赖是需要被记录和跟踪的"这个意识。
2. 阶段二:有工具,但只用来管任务(单项目,20,100 人)
这个阶段最典型的问题是把项目管理平台当成任务看板用,依赖关系和普通任务混在一起,没有单独视图。
我的建议是加两层:一是给依赖打标签,形成独立筛选视图;二是配置临近提醒和逾期升级两条规则,不要求多,但必须让预警真实触发过几次。预警机制的可信度是靠前几次真实触发建立起来的,如果配了从来不发,团队就会当它不存在。
3. 阶段三:多项目并行,资源冲突明显(100 人以上组织)
这是 PingCode 这类平台比较匹配的阶段。100 人以上组织通常同时跑多个项目,资源依赖开始成为主要矛盾,单项目视角已经看不到冲突。
重点做三件事:建立跨项目的资源视图、建立项目集级别的依赖台账、把依赖健康度指标纳入 PMO 月度报告。这个阶段的核心挑战不是工具能力,而是数据口径统一,不同项目对"延期"的定义都不一样,指标就没有可比性。
4. 阶段四:组织级依赖治理(集团或多事业部)
这个阶段依赖已经不只是项目问题,而是组织协作问题。PMO 需要做的是沉淀组织级依赖知识库:把高频依赖类型、典型交付标准、常见外部机构周期都标准化下来。
同时要有分级授权机制,明确哪些依赖可以由项目经理决策,哪些必须上升到部门负责人。否则所有跨部门依赖都往上升级,PMO 会变成瓶颈。

七、不同条件下的取舍
方法讲完,接下来是我认为对 PMO 最有价值的部分:什么情况下采用什么策略。依赖治理最大的风险是用力过猛,把简单问题复杂化。
1. 取舍一:强矩阵 vs 弱矩阵
强矩阵组织里,项目经理对资源有实际调配权,依赖治理可以更依赖内部协调,依赖清单可以适当简化,把精力放在关键路径上。
弱矩阵组织里,项目经理没有资源调配权,依赖治理必须更依赖升级机制和书面约定。弱矩阵环境下,我建议把"书面交付标准"和"升级路径"这两个字段当作必填项,因为它们是你唯一能依靠的东西。
2. 取舍二:硬依赖必须前置,软依赖可以并行
硬依赖(技术上不可并行)没有商量余地,必须纳入关键路径严格跟踪,并且预留缓冲。软依赖(顺序可协商)则应该主动寻找并行空间。
我常见的过度保守做法是:所有依赖都按硬依赖处理,串行执行,工期被拉得很长。PMO 应该定期问一个问题:这个依赖真的不能并行吗?还是只是习惯性串行?很多时候答案是后者。
3. 取舍三:私有化部署 vs SaaS
这个取舍在数据敏感行业特别明显。研发数据、设计图纸、客户信息的敏感程度,直接决定了能不能用 SaaS 工具。制造业、汽车、军工相关的团队通常要求私有化部署。
PingCode 支持私有化部署,也支持 Jira 平滑迁移,对有国产替代和数据合规要求的团队来说是一个可行选项。但我建议在选型时把"能否承载依赖治理"作为独立评估项,而不是只看任务管理和部署方式,因为很多平台的任务功能很强,但依赖对象的状态、验收标准、升级规则这些字段支持得很浅。
4. 取舍四:治理粒度,粗一点还是细一点
依赖条目不是越多越好。我建议只把满足以下条件之一的依赖纳入正式台账:在关键路径上、下游影响数大于 3、涉及外部组织、涉及审批或资源冲突。
其余依赖可以在任务描述里说明,不走正式流程。治理粒度过细的直接后果是台账维护成本超过收益,几个月后团队就会放弃更新,整个机制失效。
| 情境 | 建议策略 | 主要风险 |
|---|---|---|
| 强矩阵、内部依赖为主 | 轻台账,重点盯关键路径 | 隐性依赖被忽略 |
| 弱矩阵、跨部门依赖多 | 重约定,必填交付标准与升级路径 | 管理成本高,需控制条目数 |
| 外部硬依赖占比高 | 提前两周期锁定,准备备选供应商 | 提前量不足导致长期等待 |
| 资源冲突频繁 | 建跨项目资源视图,纳入项目集管理 | 需要项目集层级授权 |
| 数据敏感、合规要求高 | 私有化部署平台,本地化依赖台账 | 部署与运维成本上升 |

八、落地清单:7 天、30 天、90 天行动计划
最后给一份可以直接执行的行动清单。这套清单我在三个团队推行过,节奏是按"先看见、再管住、后沉淀"设计的。
1. 7 天:建立最小可用的依赖台账
- 选一个正在进行、且已经出现延期苗头的项目作为试点,不要选刚启动的项目。
- 拉齐项目经理和核心成员,用 2 小时做一次依赖梳理,把关键路径上的依赖全部列出来。
- 用依赖清单模板登记,先填 7 个核心字段,重点是前置责任人、后置接口人和计划日期。
- 给每条依赖标注风险等级,高风险用红色标记,确定每周跟踪频率。
- 把台账放在团队能看到的地方,不要只存在 PMO 的电脑里。
这一周的目标不是完美,而是让依赖条目第一次以结构化形式出现。哪怕只登记 20 条,也比脑子里模糊的"好像有几个地方在等"强得多。
2. 30 天:跑通协同、预警和升级
- 补齐交付标准字段,对高风险依赖逐一和前后置责任人确认验收条件,形成书面记录。
- 配置临近提醒、逾期升级、验收超时三条规则,先在小范围跑通。
- 把依赖协调会固定进周节奏,议程只包含三项:红色依赖、新增阻塞、升级事项,控制在 45 分钟内。
- 建立任务交接单机制,要求所有高风险依赖交付时附带可验证的交付说明。
- 月末做一次依赖健康度回顾,重点看逾期根因分布。
这个阶段最容易出问题的地方是升级机制第一次触发时的组织反应。如果第一次升级被领导当成"打小报告"批评,机制就死了;如果被当成正常的风险暴露给予支持,机制就活了。PMO 需要在启动前和领导层对齐这一点。
3. 90 天:沉淀模板与组织级知识
- 固化五份模板:依赖清单、任务交接单、依赖协调会议程、变更影响分析表、依赖复盘表。
- 把试点项目的高频依赖类型整理成组织级清单,例如"哪些环节通常需要外部机构介入、平均周期多长"。
- 把依赖健康度指标纳入 PMO 月度报告,形成固定观察口径。
- 评估是否需要平台化承载,重点评估依赖对象字段、预警规则配置、跨项目资源视图三项能力。
- 在第二个项目复制,对比两个项目的依赖准时关闭率,验证机制是否可复用。
下面是我常用的依赖复盘表结构,用 JSON 表达字段,方便直接转成表单或表格:
{
"dependency_id": "DEP-2024-031",
"blocked_duration_days": 12,
"root_cause_category": "acceptance_criteria_unclear",
"root_cause_detail": "前置交付物未约定公差标注要求,验收时退回补充",
"impact": {
"downstream_tasks": 6,
"critical_path_affected": true,
"schedule_delay_days": 9
},
"corrective_action": "在依赖清单模板中增加交付物格式必填项",
"process_rule_update": "硬件类前置交付物必须附版本号与格式规范",
"owner": "PMO",
"review_date": "2024-06-30"
}
4. 常见执行障碍与对策
最后补充几个我在推行过程中反复遇到的障碍,以及实际有效的应对方式。
- "大家太忙,没时间更新台账":对策是把更新动作绑定到已有的任务状态变更上,不要新增独立填报动作。
- "责任人不愿意接锅":对策是把依赖责任和绩效考核脱钩,前期只做暴露和记录,不做追责,先建立安全感。
- "预警太多,大家忽略了":对策是收敛规则数量,只保留高价值预警,宁可少发也不要滥发。
- "跨部门依赖推不动":对策是找到双方共同的上层目标,用影响分析把延期后果量化到对方也关心的指标上。
- "试点有效,推广就变形":对策是把模板和规则固化到平台配置里,减少对个人经验的依赖。

结语:PMO 的价值升级,从催任务到管依赖
写到这里,我想回到最开始那个问题:为什么一个延期 5 个月的项目,所有人的感觉都是"研发效率不行"?因为依赖断裂是隐性的,任务超期是显性的。人天然会关注看得见的东西,而依赖关系恰恰是看不见的那部分。
PMO 的核心价值,不是比别人更勤奋地催进度,而是把看不见的依赖关系变得可见、可追踪、可升级、可复盘。当依赖被当作一个独立对象管理起来,任务执行层面的很多"扯皮"会自动消失,因为接口标准已经提前约定,延期信号已经自动暴露,争议有了明确的升级路径。
如果你现在正准备开始,我建议就做一件事:从正在进行的项目里,挑出关键路径上的 15 条依赖,用这篇文章里的字段模板登记下来,本周就做一次依赖巡检。不要一开始就追求全套机制,先让依赖第一次被看见。看见之后,管理才有起点。
下一步具体动作有三个:一是把依赖清单模板落地成团队共用的表格或平台视图;二是在下一次项目周会上增加 15 分钟的依赖巡检议程;三是和下一位延期责任人聊一次,问清楚到底卡在哪个前置环节。三个动作做完,你会发现项目的真实风险分布,和你原先以为的完全不同。
常见问题解答(FAQ)
1. 前置任务管理和任务依赖到底有什么区别,PMO该管哪个?
我们公司最近在推PMO体系,会上领导一直说要把前置任务管起来,但我发现团队里每个人理解都不一样。有人觉得前置任务就是‘先做的那件事’,有人觉得重点是依赖关系本身。
我自己是项目经理出身,做过几个跨部门项目,每次卡壳的地方都不是某个任务本身慢,而是上下游接不上,所以我很想知道这两者到底是不是一回事,PMO到底该把力气花在哪。
前置任务是节点视角,回答的是‘这件事之前必须完成什么’;任务依赖是关系视角,回答的是‘两件事之间以什么方式绑定’。PMO真正该管的是依赖关系,而不是罗列一堆前置任务清单。判断依据很简单:如果只列前置任务,你只能知道谁该先做;
只有把依赖类型(完成-开始FS、开始-开始SS、完成-完成FF、开始-完成SF)、责任方、交付标准、计划时间和实际时间都标出来,你才能知道谁会拖住谁、拖多久、该找谁。
可执行的做法是:在依赖清单里至少保留ID、前置任务、后置任务、依赖类型、责任人、交付标准、计划完成日、实际完成日、风险等级、升级路径这十个字段,先在一个试点项目跑通,再推广到项目集。
2. 跨部门的前置任务总是没人认账,PMO怎么把责任落到具体人头上?
我在一家做智能硬件的公司做PMO,最头疼的就是研发说等采购、采购说等研发确认规格、测试说等硬件到位,转一圈谁都没错。每次开会大家都在,但会后没人动。我自己也试过发邮件抄送领导,结果就是多了一堆‘收到’,事情还是卡着。我很想知道,PMO到底有没有办法让跨部门的依赖责任真正落到人,而不是落到部门。
关键是把责任从‘部门’下沉到‘接口人’,并且用RACI把角色分开。具体做法:每一条跨部门依赖必须指定一个接口人(不是部门负责人),这个人是这条依赖的唯一对接窗口;同时用RACI区分执行者、审批者、咨询者和知会者,避免‘大家都负责等于没人负责’。
判断依据是:如果一条依赖延期,你能在5分钟内说出是谁、卡在哪一步、下一步该谁做什么,这条依赖才算责任清晰。另外建议配一张任务交接单,写明交付物、交付标准、验收人、截止时间,交接双方签字确认,PMO只做规则维护和升级推动,不做唯一催办人。
升级机制也要提前定阈值,比如延期超过3个工作日或影响关键路径,自动升级到项目集负责人。
3. 关键路径上的前置任务老是延期,PMO除了催还能做什么?
我做过几个交付类项目,最怕的就是关键路径上的前置任务一拖,后面全乱。我一开始的做法是天天盯、天天催,结果自己累得半死,团队还觉得我烦。后来我发现催只能解决已经发生的问题,解决不了为什么会发生。我很想知道,除了催,PMO还能不能用一些机制提前把风险挡在前面,而不是每次都救火。
催是事后动作,PMO应该把力气放在前置动作上。具体可以分三层:第一层是排期阶段,关键路径上的前置任务必须设置缓冲,不能每个环节都按极限工期承诺,同时区分硬依赖和软依赖,硬依赖必须前置保障,软依赖可以并行或协商;
第二层是监控阶段,建立依赖健康度指标,核心看三个数,前置任务按时完成率、依赖阻塞时长、关键路径偏差,用红黄绿分级预警,红灯项自动进入升级流程;第三层是变更阶段,任何变更都要做影响分析,评估对前置任务、后置任务和关键路径的连锁影响,而不是只改自己那一块。
判断依据是:如果一条关键路径依赖连续两次进入红灯,就不是催能解决的,必须回到排期和资源层面重新评估。
4. PMO想落地前置任务管理,第一个月应该先做什么、做到什么程度算跑通?
我们公司PMO刚成立不久,领导让我一个月内把前置任务管理推起来。我看了很多资料,有说要先上工具的,有说要先做全量WBS的,也有说要先开协调会的,我有点不知道从哪下手。我担心一上来铺太大,最后变成填表运动,大家应付完就丢一边。
我很想知道,如果只给一个月,PMO最应该先做哪几件事,做到什么程度才算真正跑通,而不是自嗨。
第一个月不要追求全量覆盖,先选一个跨部门依赖多、交付节点硬的试点项目跑通闭环。具体分两步:前7天建立依赖清单和试点范围,把项目里的关键依赖梳理出来,指定接口人,配好RACI;
后30天跑通协调会、预警和复盘三个动作,协调会只议程阻塞项、责任方、承诺时间和升级事项,预警用红黄绿分级,复盘只做根因分析和流程改进,不做追责。
判断跑通的标志有三个:一是依赖清单能在项目例会上直接用来判断风险,二是红灯项能在48小时内完成升级并有人决策,三是复盘后至少有一条高频问题被固化成模板或规则。
工具方面,用某项目管理工具或某项目管理平台配置依赖关系、自动提醒和看板视图即可,但记住工具服务于机制,没有责任人和升级规则,工具只会制造更多通知。
核心关键词
文章包含AI辅助创作:前置任务管理指南:PMO如何做好任务依赖,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/384536
读者评论
文章把项目延期归因拆解得很清楚,依赖断裂占近一半这个判断很扎心。我们团队就是天天催进度,结果发现等接口的时间比干活还长。
七环闭环和六状态模型听起来完整,但文中也承认样本量有限。对于中小型项目,这套框架会不会太重?PMO人手不足时优先做哪一环更实际?
升级机制那段说到痛点了。文档里写了升级规则,但一线根本不愿意报延期,等发现时已经晚了好几周。不解决数据自动采集,机制就是纸上谈兵。
三类依赖场景的区分很有用,尤其是资源依赖最隐蔽这点。不过跨项目资源视图在矩阵式组织里推行阻力很大,部门墙不是PMO能轻易打破的。
缓冲区隐性化这个误区我深有体会。每个环节都偷偷留余量,结果总工期虚长还抗不了风险。但要让团队交出余量由PMO集中管,信任成本很高。
