去年第四季度,我以外部 PMO 顾问的身份介入了一个典型的多团队协作项目:一个中台能力建设项目,涉及 4 个研发团队、1 个数据团队、1 个外部供应商和 2 个业务方审批口,计划工期 14 周。启动会上所有人都说"排期没问题",但在第 7 周,项目实际完成度只有 41%,而计划要求是 63%。复盘时我们做了一件事:把所有延期任务拿出来,逐个追问"你当时在等谁"。结果是 23 个延期任务里,有 17 个的根因指向同一种东西,任务依赖没有被当成管理对象,只被当成了甘特图上的一条线。
更具体地说,这 17 个任务中,有 9 个是在等待一个"所有人都以为别人会推进"的交接点,有 5 个在等一个从未被写进计划的外部审批,还有 3 个是因为上游任务提前完成却没人通知下游可以开始。
这就是我想在这篇文章里讲清楚的问题:任务依赖做不好,绝大多数时候不是因为你不知道 FS、SS 这些依赖类型,而是因为依赖关系从识别、登记、可视化到变更控制,整个链条上缺少 PMO 的介入点和判断标准。依赖管理真正难的地方不在技术层面,而在责任归属、变更纪律和缓冲设置这三件事上。下面我会按照"结论 → 场景 → 误区 → 判断逻辑 → 案例数据 → 行动建议 → 取舍"的顺序展开,尽量给到可以直接拿去用的操作细节。
一、先说核心结论:依赖管理是风险控制,不是排期技术
如果你只从这篇文章里带走一句话,我希望是这句:任务依赖管理的本质,是把"隐性的等待"变成"显性的、有人负责的、有缓冲的交付承诺"。它是一项风险控制工作,而不是一项画图工作。
1. 依赖失控的成本主要在"等待"和"返工",不在"加班"
很多团队对依赖失控的直觉反应是"那大家加加班补回来"。但从我参与过的项目复盘数据看,依赖问题造成的工时损失,占比最大的其实是两类:一是纯等待时间,二是上游交付不合格导致的返工。
在刚才提到的那个中台项目里,我们对 17 个依赖根因任务做了工时归因。结果显示:等待类损失约占总损失工时的 54%,返工类占 31%,而真正因为"工作量估算不足"导致的加班只占 15%。这意味着,如果你把管理精力花在催进度上,最多只能影响那 15%。

2. 依赖管理的三个核心动作:可视化、规则化、缓冲化
我习惯把 PMO 在依赖管理上的动作收敛成三个词:可视化、规则化、缓冲化。
- 可视化:依赖必须被画出来、登记下来,而不是存在于某个人的脑子里或聊天记录里。可视化不是画甘特图,而是要让"谁在等谁、等到什么时候、等的东西长什么样"三件事同时可见。
- 规则化:依赖一旦确认,变更需要有入口、有审批、有记录。没有变更规则的依赖清单,两周内就会失效。
- 缓冲化:关键路径上的依赖必须配时间缓冲,外部依赖必须配额外缓冲。缓冲不是留给自己偷懒的,而是留给不确定性兑现的。
这三个动作缺一个,依赖管理就会退化成"延期之后互相甩锅"。可视化缺失时,没人知道谁在等谁;规则化缺失时,依赖可以被随意改而不留痕;缓冲化缺失时,任何一个环节的轻微延迟都会直接传导成里程碑延期。
3. PMO 的定位:规则制定者 + 监督者,不是依赖执行者
这一点我必须说得很直接。我在不少组织里见过 PMO 把自己做成了"全公司的依赖协调中心",所有跨团队依赖都要 PMO 去推。短期看很有效,长期看是灾难:PMO 一撤,依赖管理立刻崩塌,因为团队从来没建立过自己对依赖负责的能力。
PMO 该做的是四件事:定义依赖登记的标准、提供依赖管理的方法和模板、在关键节点做依赖评审、在依赖变更时充当裁决和记录的角色。至于"某个依赖会不会按时交付",责任人永远是那两个团队,不是 PMO。
二、背景与真实场景:依赖为什么会在执行中集体失控
要理解依赖管理怎么做,先要理解它在真实项目里是怎么坏的。下面三个场景,我几乎在每个多团队项目里都能遇到至少两个。
1. 场景一:计划阶段"看起来很密",实际依赖是空的
很多项目的计划表里,任务之间确实画了箭头,但箭头只表达"顺序",不表达"交付物"。这是最常见的假依赖。
举个具体例子。"后端接口开发完成 → 前端联调开始",这是一条 FS 依赖。但如果计划里只写了这两个任务名和一条箭头,缺了三样东西:接口的验收标准是什么、联调环境由谁准备、如果接口延期前端改做什么。结果就是第 6 周接口延期 3 天,前端 3 个人真的就空了 3 天。
我后来在这个项目里强制加了一条规则:每一条跨团队依赖,必须写清楚"交付物 + 验收标准 + 交付时间点 + 延期的替代动作"。只写任务名的依赖,一律不算登记完成。这条规则落地后,第一次依赖评审就暴露出了 11 条"看起来有依赖、实际无法执行"的空依赖。
2. 场景二:外部依赖被当成内部任务排
外部依赖是最容易被低估的风险源。供应商交付、跨部门审批、客户确认、第三方接口开通,这些任务的问题在于:责任人在项目组外部,你对它的控制力接近于零,但你却常常按"内部任务"的确定性去排期。
在那个中台项目里,有一条"数据合规审批通过"的任务,计划给了 5 个工作日。实际用了 19 个工作日。原因不是审批人故意拖延,而是第一次提交的材料不完整、被退回后进入新一轮排队。这类延迟在计划里完全没有缓冲,直接吃掉了后续 14 天的连锁影响。
我现在的做法是:所有外部依赖在排期时,按"承诺时间 × 1.5 到 2 倍"设置缓冲,并且必须有一个项目组内部的对接人负责材料完整性和进度跟踪,而不是等对方主动反馈。
3. 场景三:依赖变更不进系统,只在群里说一句
这是最隐蔽也最致命的一种。上游团队因为内部优先级调整,把交付时间从第 6 周改到第 8 周,在群里 @ 了下游负责人说"晚两天"。下游负责人可能看到了、可能没看到,即使看到了也没有把影响重新计算并同步给 PMO。
后果在第 10 周集中爆发:下游任务按原计划已进入集成阶段,但上游交付实际上推迟了 2 周,集成和测试全部挤在一起,最后两周团队同时在做开发和测试,缺陷率飙升。

三、拆解四个常见误区
这一节我专门用来打掉几个流传很广但不成立的说法。这些误区我在实际咨询中见过太多次,它们的共同特征是:听起来很对,执行起来会让依赖管理变得更糟。
1. 误区一:把所有依赖都设成强依赖
"强依赖"听起来很严谨,实际后果是计划僵化。如果一个项目里 90% 的依赖都是强依赖,意味着几乎没有任何任务可以提前启动,所有资源都必须精确对齐到某个时点,一点波动就会全局卡死。
我的判断标准是:只有技术上或合规上真正不可并行的,才算强制依赖。比如"代码合并后才能做集成测试"是强依赖;"后端接口完成前端才能开始"往往是弱依赖,因为前端可以先基于接口契约做 Mock 联调。
把弱依赖误判成强依赖,会直接推长关键路径。在中台项目里,我们重新分类后把 8 条依赖从强制降为自由,关键路径缩短了 6 天。
2. 误区二:依赖关系画得越细越好
另一个极端是把每个任务都连上依赖,形成一张几百条边的网。结果没人能读懂,也没人维护,最后这张图只存在于项目启动会的 PPT 里。
我的经验阈值是:一个 100 人以内的项目,需要 PMO 重点管理的跨团队依赖通常不超过 40 条,关键路径上的核心依赖不超过 15 条。团队内部的细粒度依赖应该由团队自己用看板或任务系统管理,不需要上升到 PMO 层。
3. 误区三:靠沟通频次解决依赖问题
"加强沟通""每天同步一次"是最常见的伪解决方案。沟通频次提高只能加快信息传递,无法解决三件事:依赖没被识别、责任人没被指定、缓冲没被设置。
我见过一个项目,每天的站会 40 分钟,其中 25 分钟在讨论"你那个东西什么时候给我"。这不是沟通问题,而是依赖没有被提前登记和承诺,只能靠每天口头追问来弥补。
4. 误区四:PMO 把所有跨团队依赖都接过来协调
前面提过,但值得再强调一次。PMO 接管所有依赖协调,短期像英雄,长期是负债。它会让交付团队失去对自身承诺的责任感,也会让 PMO 陷入无休止的日常催办,失去做体系建设的精力。
正确的边界是:PMO 管规则、管清单、管评审、管裁决;团队管承诺、管交付、管补救。

四、专业判断逻辑:依赖风险分级与处置优先级
依赖管理之所以容易做成形式主义,是因为缺少判断标准。下面这套分级逻辑是我在实际项目里用得最多的一套,可以直接拿去做依赖评审的裁决依据。
1. 用两个维度做依赖风险分级
我用的两个维度是:可控性(这个依赖的交付方是否在项目组控制范围内)和影响面(这个依赖延迟会影响多少下游任务和多少关键路径)。
| 风险等级 | 可控性 | 影响面 | 典型依赖 | PMO 处置动作 |
|---|---|---|---|---|
| 极高 | 外部不可控 | 关键路径 + 多下游 | 外部供应商核心交付、监管审批 | 设 1.5-2 倍缓冲、指定内部对接人、每周单独跟踪、准备替代方案 |
| 高 | 内部跨团队 | 关键路径 | 核心模块接口交付、共享环境就绪 | 写入依赖清单、明确交付物与验收标准、设时间缓冲、里程碑评审必查 |
| 中 | 内部跨团队 | 非关键路径但有多下游 | 通用组件交付、数据口径确认 | 登记并指定责任人、双周跟踪、纳入变更记录 |
| 低 | 团队内部 | 影响面小 | 同团队内任务先后顺序 | 团队自行管理,不上升到 PMO 层 |
这张表的关键在于:不是所有依赖都值得 PMO 花同样的精力。把精力集中在"极高"和"高"两档,基本就能覆盖 70% 以上的依赖类风险。

2. 用关键链而不是关键路径来定缓冲位置
传统关键路径法(CPM)假设每个任务的工期是确定的,缓冲只放在项目末尾。但在依赖密集的项目里,这个假设几乎不成立。我更推荐参考关键链法(CCPM)的思路:把各任务中隐含的安全时间抽出来,集中成项目缓冲,放在关键链的末端,另设接驳缓冲放在非关键链接入关键链的位置。
这么做的好处是:缓冲变成项目层面的公共资源,由 PMO 统一监控消耗,而不是分散到各个任务里被悄悄用掉。你可以在项目例会上只看一个指标,项目缓冲消耗百分比,就能判断项目健康度。
3. 判断逻辑的三个自检问题
每次依赖评审,我会固定问三个问题:
- 这条依赖的交付物,能不能用一句话说清楚它的验收标准?说不清的,说明依赖还没真正定义完。
- 如果这条依赖延迟一周,下游有谁可以继续做别的事?没有的话,这条依赖必须配缓冲。
- 这条依赖的变更,谁有权批准?如果答案是"没人管",说明它根本没被纳入控制。
这三个问题看起来简单,但在我评审过的依赖清单里,能同时通过三条的通常只占六成左右。
五、案例与数据观察:从依赖清单到闭环控制
下面用一个更完整的案例,把我实际操作的流程和数据讲清楚。这是前面提到的中台项目的后半段,我们在第 7 周做了依赖管理重建。
1. 案例背景与重建动作
项目规模:约 120 人参与,4 个研发团队 + 1 个数据团队 + 1 个外部供应商,剩余工期 7 周,当时整体完成度落后计划 22 个百分点。
我们做的第一件事是停止催办,用两天时间做了一次完整的依赖重建:
- 把所有跨团队任务重新登记,强制填写交付物、验收标准、责任人、承诺时间;
- 用两个维度(可控性、影响面)给依赖打风险等级;
- 把强制依赖和自由依赖分开,重新评估哪些可以并行;
- 对高等级依赖设置缓冲,并集中成项目缓冲池;
- 定义依赖变更的唯一入口:任何时间变更必须提交依赖变更记录,并在 24 小时内完成下游影响重算。
重建后,跨团队依赖从原来模糊的"大概 60 多条"收敛为 34 条有效依赖,其中核心依赖 12 条。关键路径因为解除了 8 条伪强制依赖,缩短了 6 天。

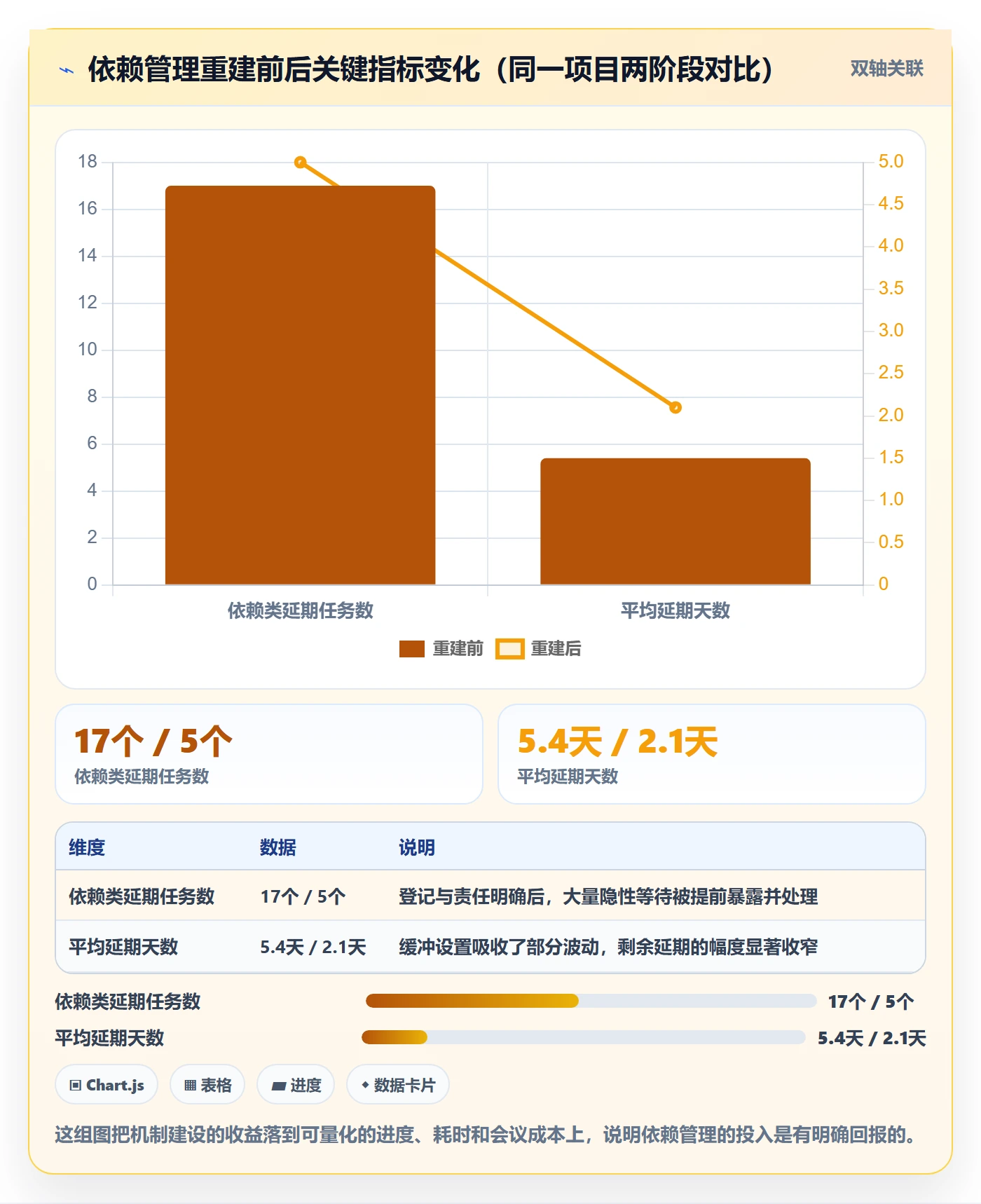

2. 数据观察:重建前后的对比
下面这组数据是项目结束后我做的对比统计,前后两个阶段(各约 7 周)对比。需要说明的是,这是单项目观察,不是大样本统计,用于说明机制效果而不是做行业结论。
| 指标 | 重建前(第 1-7 周) | 重建后(第 8-14 周) | 变化 |
|---|---|---|---|
| 依赖类延期任务数 | 17 个 | 5 个 | 下降 70.6% |
| 平均延期天数(依赖类) | 5.4 天 | 2.1 天 | 下降 61.1% |
| 依赖变更平均影响重算耗时 | 3.2 人天/次 | 0.5 人天/次 | 下降 84.4% |
| 项目缓冲消耗率 | 未设缓冲(无数据) | 63% | 可控范围内 |
| 站会中"催办类"讨论时长 | 约 25 分钟/天 | 约 8 分钟/天 | 下降 68% |

3. 工具层面的落地:依赖信息必须进入系统
机制再好,如果依赖信息只存在文档和会议纪要里,维护成本会高到没人愿意做。这个项目后半段我们做了工具层面的对齐,把依赖登记、风险等级、缓冲消耗和变更记录放进同一个协作平台。
这里以 PingCode 为例说明落地方式。PingCode 主要服务中大型企业及 100 人以上组织,正好匹配这类多团队、跨部门、包含外部供应商的复杂项目场景。
具体落地时,我建议把依赖信息按下面的结构固化到工作项里,这样依赖评审时可以直接从系统拉数据,而不是靠人回忆:
依赖工作项模板字段建议:
依赖编号: DEP-014
上游交付方: 数据平台团队
下游依赖方: 中台研发一组
依赖类型: 完成-开始(FS)
依赖性质: 强制依赖 / 自由依赖
交付物: 用户标签宽表 v1(含 12 个标签字段)
验收标准: 字段口径文档评审通过 + 抽样数据准确率 ≥ 99%
承诺交付时间: 第 9 周周三
风险等级: 高(内部跨团队 + 关键路径)
缓冲设置: 3 个工作日
变更入口: 提交依赖变更记录,下游影响重算需在 24 小时内完成
当前状态: 进行中 / 已交付 / 已延期 / 已替代
把依赖做成这种结构化字段以后,可以直接按风险等级筛出需要 PMO 关注的依赖,按缓冲消耗生成预警,按变更记录做复盘归因。我在项目里实测,依赖评审会的准备时间从每次约 4 小时降到约 1 小时以内,主要就是因为数据可以从系统直接导出。
对于有国产化要求或从其他工具迁移过来的组织,PingCode 支持私有化部署,并且支持从 Jira 平滑迁移。这一点在中大型企业的实际落地中很关键:依赖字段、工作项关系和历史数据能否完整迁移,直接决定了迁移后依赖管理机制能不能立刻用起来,而不是重新建一遍。
4. 一个反直觉的观察:依赖评审会开得越短,效果越好
我们最初把依赖评审会设计成 90 分钟,后来压到 45 分钟,效果反而更好。原因是:依赖评审会的价值在于裁决和承诺,不在于信息同步。信息同步应该在会前通过依赖清单完成。
调整后的会议结构是:会前 24 小时发出依赖清单和变化项,会上只讨论三类议题,新增的高风险依赖、发生变更的依赖、缓冲即将耗尽的依赖。其余依赖默认通过,不做逐条过。这样会议时间下降,但决策密度上升。
六、不同情况下的行动建议
依赖管理没有一套放之四海皆准的流程,关键看项目处在什么阶段、团队成熟度如何。下面按四种常见情况给建议。
1. 情况一:项目刚启动,依赖还没梳理
这个阶段最重要的事是把依赖识别出来并做风险分级,不要急着排详细计划。
- 组织一次跨团队依赖识别工作坊,每个团队列出"我需要别人给我什么"和"别人需要我给什么";
- 对每条依赖填写交付物和验收标准,写不出验收标准的标记为"定义不清";
- 用可控性和影响面做风险分级,筛出高等级依赖;
- 对高等级依赖设置缓冲,并在计划中显性体现;
- 明确依赖变更的唯一入口和记录方式。
这个阶段的常见错误是把工作坊开成"报时间"会。重点应该是识别和定义,时间是最后一步。
2. 情况二:项目进行到中途,已经出现依赖失控
这种时候不要急着改计划,先做归因。具体做法是:
- 把所有延期任务拿出来,逐个追问"在等谁、等了多久、为什么没人提前发现";
- 按等待类、返工类、估算类做损失归因,判断主要矛盾;
- 如果是等待类为主,优先补依赖可视化和管理机制;如果是返工类为主,优先补交付标准和验收对齐;
- 重新评估关键路径,解除可以并行的伪强制依赖;
- 建立项目缓冲池,把剩余工期中的安全时间集中管理。
我在中台项目里用的就是这套动作,两周内就能看到依赖类延期明显下降。
3. 情况三:组织内多项目并行,依赖跨项目
这时候依赖管理的层级要从项目上升到项目群。建议做三件事:
- 建立跨项目依赖登记表,明确共享资源(人员、环境、数据)的排他性使用时间;
- 设立项目群级别的依赖裁决机制,解决两个项目同时要同一个资源时的优先级冲突;
- 把跨项目依赖纳入项目群例会的固定议题,而不是等问题爆发再协调。
跨项目依赖最典型的风险是共享资源冲突,比如测试环境、数据接口人、安全评审专家,这些资源往往是多项目共用的瓶颈点。
4. 情况四:团队成熟度高,自组织能力强
这种情况下 PMO 应该减少介入,只保留最低限度的机制。可以只做两件事:
- 维护跨团队依赖清单,但由团队自行登记和维护;
- 在里程碑节点做依赖健康度检查,而不是每周跟踪。
PMO 过度介入成熟团队,反而会造成重复管理和责任模糊。判断标准很简单:如果团队自己能在依赖延迟时主动提出并给出补救方案,PMO 就不需要天天盯。

七、不同情况下的取舍
依赖管理本质上是一组取舍。你想要控制力,就要付出计划灵活性和管理成本;你想要速度,就要接受一定程度的不确定性。下面把几组最常见的取舍讲清楚。
1. 取舍一:缓冲设置是"留时间"还是"省资源"
设缓冲意味着计划看起来更保守,资源利用率在账面上会降低。这在资源紧张的组织里往往遭遇阻力,老板会问"为什么要留这么多空"。但如果缓冲给成项目层面的集中缓冲,账面上会好看很多。
可以这样取舍:如果你所在组织更看重重资源利用率,那就不要把缓冲分散到任务里,而是集中为项目缓冲,对外只报关键链总工期,缓冲单独作为风险管理指标。
2. 取舍二:依赖粒度是"细"还是"粗"
粒度越细,控制力越强,维护成本越高。我的取舍原则是:PMO 层面只管理跨团队、影响关键路径或高风险依赖,粒度高但数量少;团队内部依赖完全下放,粒度可以很细但不进 PMO 清单。
如果组织里 PMO 人数有限,这个取舍几乎是必须的。否则你会陷入维护一张几百条依赖的表格,而这张表很快就会过期。
3. 取舍三:变更控制是"严"还是"松"
严的变更控制能保证记录完整和影响被重算,代价是流程变慢,团队可能觉得束手束脚。松的变更控制效率高,但会积累隐性风险。
我建议按依赖风险等级做差异化控制:高等级依赖的变更必须走完整流程,含影响重算和审批;中低等级依赖只需登记变更即可,不需要审批。这样既保证了关键路径的纪律,又不至于让所有团队都被流程拖住。
4. 取舍四:工具是"统一平台"还是"团队自选"
统一平台的好处是数据可汇总、依赖可跨团队可视化、变更可追溯,代价是迁移成本和团队学习成本。团队自选工具的好处是上手快,代价是跨团队依赖无法自动关联,只能靠人工维护。
对于 100 人以上、多团队协作的组织,我的判断是倾向于统一平台。原因很实际:依赖管理的核心价值来自"跨团队可见",而不是"单团队好用"。团队各自用不同工具时,PMO 拿不到完整的依赖数据,评审和裁决就只能靠会议口头收集,前面讲的所有机制都会打折。
如果组织有国产化或数据合规要求,还需要额外考虑是否支持私有化部署。这一点在选型时往往被忽略,但一旦涉及数据出域或行业监管要求,就会变成硬约束。像 PingCode 这类支持私有化部署、并且支持从 Jira 平滑迁移的平台,在这类场景下的适配度会更高一些,因为它降低了迁移过程中的机制断裂风险。

5. 取舍五:依赖评审会频率是"每周"还是"里程碑"
每周评审的好处是变化能及时发现,代价是会议成本高,尤其跨团队会议每次都要凑齐十几个人的时间。里程碑评审的好处是成本低,代价是问题暴露得晚。
我的建议是混合:高风险依赖每周单独跟踪(只需相关两三个团队参加,15 分钟),全量依赖评审按里程碑或双周进行。不要让高风险依赖等待全量评审会,也不要让所有人都参加每一次依赖检查。
八、把依赖管理变成可复用的组织能力
最后回到一个更长期的问题:依赖管理怎么做成组织能力,而不是某个 PMO 的个人技巧。
1. 沉淀三类可复用资产
我在项目结束后会固定沉淀三样东西:
- 依赖登记模板:包含依赖类型、性质、交付物、验收标准、责任人、风险等级、缓冲、变更入口等字段;
- 依赖评审检查清单:包含本节提到的三个自检问题,以及缓冲消耗预警规则;
- 依赖复盘归因表:把延期任务按等待、返工、估算三类归因,形成组织级数据积累。
这三样东西的价值在于:它们让依赖管理从"靠经验"变成"靠机制"。新项目启动时不需要重新发明流程,直接套用并微调即可。
2. 建立依赖健康度的观测指标
我建议至少跟踪四个指标,用于判断依赖管理的实际效果:
| 指标 | 定义 | 健康参考区间(经验基准) |
|---|---|---|
| 依赖登记完整率 | 已填写交付物与验收标准的依赖占比 | ≥ 90% |
| 项目缓冲消耗率 | 已消耗缓冲 / 总缓冲 | 项目中期 ≤ 50%,末期 ≤ 80% |
| 依赖类延期占比 | 依赖根因延期任务 / 全部延期任务 | ≤ 35% |
| 变更影响重算及时率 | 24 小时内完成影响重算的变更占比 | ≥ 85% |
这几个指标不需要每天看,双周或里程碑节点看一次即可。重点不是数字本身,而是看趋势:缓冲消耗率如果在中前期就超过 50%,基本可以判断项目存在系统性风险。

3. 下一步你可以怎么做
如果你现在手上就有项目在跑,我建议不要等下一个项目再改,按下面的顺序做三件事,一周内就能启动:
- 今天就把现有依赖清单拿出来筛一遍,把没写交付物和验收标准的依赖全部标为"定义不清",这是一次性动作,成本很低但收益很大;
- 挑 3 条风险最高的依赖做试点,按本文的分级逻辑重设缓冲、指定责任人、建立变更记录,先跑两周看效果,再决定是否扩大范围;
- 为下一次依赖评审会换个开法,会前发清单、会上只讨论变化项和缓冲预警项,把会议时间压一半,观察决策质量是否提升。
依赖管理最反直觉的一点是:它的收益不体现在"项目顺利",而体现在"出问题时你知道该找谁、有多少缓冲、还剩多少调整空间"。真正成熟的依赖管理,不是让项目不出问题,而是让问题变得可预测、可量化、可处置。这也是 PMO 在这件事上不可替代的价值所在,不是替团队解决依赖,而是让依赖这件事本身变得可管理。
常见问题解答(FAQ)
1. 任务依赖的四种类型(FS/SS/FF/SF)在实际项目里到底怎么选?
我们团队用某项目管理工具排计划时,默认全是完成-开始,结果排出来的工期特别长。我一直搞不清楚其他几种依赖类型是不是只是理论概念,实际项目里真的会用到吗?如果会,什么场景下该换类型?
四种类型都有实际用途,关键是看两个任务的物理约束关系。完成-开始(FS)适用于前序任务不完成、后序就无法开始的硬逻辑,比如编码完成才能测试。开始-开始(SS)适用于两个任务需要同步启动、并行推进的场景,比如开发与文档编写可同时开始,但文档编写要等开发进度过半才有意义。
完成-完成(FF)适用于两个任务必须同时收尾的情况,比如系统上线与运维交接必须同一天完成。开始-完成(SF)极少用,典型场景是交接班,新值班人员到岗后旧值班人员才能离岗。判断口径:先问‘后序任务能不能先动’,能先动就用SS或FF;完全不能动就用FS。
不要为了压缩工期强行改依赖类型,那只是把风险藏进了计划里。
2. 外部依赖总是拖期,PMO在合同和流程上能做什么约束?
我们项目里最头疼的不是内部任务,而是供应商交付、第三方接口审批这类外部依赖。每次催都说快了,但就是没有确切时间,导致内部计划反复调整。我作为PMO想知道,除了每天催,有没有更硬的手段?
外部依赖要当成独立风险项管理,而不是当成普通任务。第一步,在合同或协作备忘录里写清交付物清单、验收标准、最晚交付日和延迟违约责任,把口头承诺变成书面条款。第二步,在项目计划里为每个外部依赖标注‘不可控’标记,单独维护一份外部依赖台账,记录对接人、承诺日期、实际状态和影响范围。
第三步,设置提前量预警,比如承诺交付日前两周开始每日跟进,前一周升级到双方负责人层面。第四步,准备备选方案或缓冲时间,关键路径上的外部依赖至少预留20%到30%的时间缓冲。判断依据:如果某个外部依赖没有书面交付日期,它就等于没有日期,PMO应直接将其列为高风险项上报。
3. 依赖关系变更频繁,PMO怎么建立变更控制规则才不流于形式?
我们项目执行中依赖关系经常变,今天A任务要等B,明天又说不用等了。变更记录全靠聊天记录,出了问题复盘时谁也说不清。我试过要求填变更单,但大家嫌麻烦,执行不下去。有没有更轻量但有效的办法?
变更控制流于形式,通常是因为规则太重、反馈太慢。建议采用三级规则:第一级,不影响关键路径的依赖调整,由任务负责人在每日站会口头同步并更新依赖清单即可,不需要审批。第二级,影响关键路径但不超过三天缓冲的调整,需要项目经理确认并记录变更原因、影响任务和新的时间点。
第三级,影响关键路径且超出缓冲的调整,必须提交PMO评审,评估是否需要调整里程碑或上报 steering committee。落地关键是把变更记录嵌入现有工具,在依赖清单里增加‘变更历史’字段,每次调整自动留痕,而不是另开一张变更单。
判断依据:变更控制的目标不是审批,而是让每一次依赖调整都有据可查、有人负责。
4. PMO在依赖管理中到底该管到什么程度,哪些该放手给项目经理?
我们PMO团队一共三个人,要支持十几个项目。如果每个项目的依赖关系都收上来管,根本管不过来;但如果完全放手,又怕项目经理漏掉关键依赖导致延期。我一直在纠结这个边界怎么划。
PMO管规则和例外,项目经理管日常执行。具体分法:PMO负责制定依赖登记模板、定义依赖类型和风险等级标准、主持跨项目依赖评审、监控关键路径上的跨部门依赖、维护组织级依赖库。项目经理负责本项目内的依赖识别、登记、日常跟踪和变更发起。
判断依据看两个维度:一是依赖是否跨项目或跨部门,跨边界的由PMO介入协调;二是依赖是否在关键路径上且风险等级为高,高风险的由PMO重点监控。PMO不要替项目经理去更新每一条依赖状态,那会变成保姆式管理。
一个可操作的检查点:PMO每周只看两份东西,跨项目依赖清单和关键路径高风险依赖的状态变化,其余全部授权项目经理处理。
核心关键词
文章包含AI辅助创作:任务依赖如何做好依赖关系?PMO风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/384404
读者评论
作者把依赖管理归结为风险控制而非排期技术,这个判断很准。我们项目里延期任务一复盘,确实大半是在等别人,而不是工作量估算不准,催加班根本解决不了问题。
缓冲倍数按外部依赖1.5到2倍设置这个建议很实在。我们之前外部审批只给5天,实际用了19天,后续连锁反应把整个里程碑拖垮了,早该这么算。
PMO不做依赖执行者这点深有同感。我们PMO一度成了全公司催办中心,结果团队自己从不主动管依赖,PMO一减人立刻崩塌,规则和清单才是该抓的。
依赖变更只在群里说一句太真实了。上游改期下游没重算影响,最后集成测试挤在一起缺陷率飙升,没有变更记录机制,复盘都说不清谁等了谁。
