我复盘过 11 个跨部门项目的延期记录,其中 8 个项目的"罪魁祸首"不是执行慢,而是依赖关系从头到尾没有被真正管理起来。项目复盘会上大家说的是"测试资源不够""需求变更太频繁",但把排期表拉开逐条对,会发现真正拖死进度的,是三四个从没被登记、也没有责任人的跨团队依赖。这篇文章不讲依赖的定义,讲的是 PMO 怎么把依赖变成一个有人管、有状态、有升级路径的管理对象,从识别一路做到复盘。

一、核心结论:依赖管理的本质是治理,不是画线

先把结论放在前面,省得看到一半觉得"又是一个流程文"。我做了六年多 PMO,参与过从三十人团队到六百人规模的研发组织,最大的体会是:依赖管理失败的根因,几乎从来不是"没画依赖图",而是"依赖没有主人"。

绝大多数团队在排期阶段都会拉出前后置关系,甘特图上的连线清清楚楚。但一到执行,这条线就变成了"两个人的私事",上游觉得下游会盯着,下游觉得上游答应了就会给,中间没有任何人定期确认状态。等到发现上游延期三天时,下游只剩一天缓冲,项目就崩了。

所以我给 PMO 的第一条判断是:依赖不是排期表里的一条连线,而是一个需要登记、指派、跟踪、升级的协作对象。它和任务、风险、变更一样,应该是项目管理台账里的一类实体,有编号、有责任人、有状态、有截止时间、有影响范围。只要它还停留在可视化阶段的"一根线",就一定会失控。

第二个结论关于角色分工。PMO 在依赖管理里不是"接锅的人",也不是"催进度的人",而是依赖治理机制的设计者和仲裁者。具体来说:登记机制由你定,跨部门依赖的时间窗由你协调锁定,依赖断裂后的升级路径由你维护,复盘时依赖失效的规律由你总结。但每一条依赖的推进责任人,必须落在业务团队身上,你管机制,不管执行。

第三个结论是优先级判断。不是所有依赖都值得投入同等精力。我的经验是:跨部门依赖优先于部门内依赖,关键路径上的依赖优先于非关键路径,外部依赖优先于内部依赖。因为这三类的失控成本依次递减,而可控性也依次递减。资源永远有限,得先盯住断一条就伤筋动骨的那些。

依赖关系管理指南:PMO如何做好任务依赖,入门指南全流程

二、背景与真实场景:依赖怎么会变成项目里最隐蔽的雷

1. 一个多项目并行的典型场景

我接手过一个典型的多项目并行组织:一个中台团队同时支撑三条业务线的产品迭代,每条业务线的项目经理各自排期,中台团队的负责人按"谁先提需求谁先排"的土办法分配资源。前两个月看起来相安无事,因为大家的排期都留了缓冲。

第三个月问题集中爆发。业务线 A 的一个核心功能依赖中台新增一个接口,业务线 A 的 PM 在两周前口头跟中台的一位开发确认了,开发答应了但没登记;同时业务线 B 也提了接口需求,中台负责人按顺序排在了 A 后面;而业务线 C 的一个紧急需求又插了队。结果是 A 的功能在联调前一天才发现接口还没开始做。

这件事里没有任何一个人"做错了"。开发答应了确实会做,只是被插队了;中台负责人按规则排序,只是不知道 A 的时间承诺;A 的 PM 确认过了,只是没跟踪。真正的问题是:整个组织里没有一处地方记录着"这条依赖存在、谁承诺了、什么时候要交付"。

这就是依赖失控最典型的样子,不是谁失职,而是机制缺失。

2. 多项目环境让依赖问题指数级放大

单项目里,依赖管理相对简单,因为团队边界清晰、沟通频次高、缓冲也容易协调。但一旦进入项目集或多项目并行,依赖数量会指数级增长:三个项目之间的依赖关系数量理论上可以达到 3×2=6 个方向,五个项目就是 20 个方向,而且每个方向还可能有多条具体依赖。

更麻烦的是,多项目里每个团队的排期逻辑不同。有的团队按季度规划,有的按双周迭代,有的按需求优先级动态调整。当这些不同节奏的团队之间产生依赖时,时间承诺的颗粒度对不上,就是冲突的主要来源。你说"下个月初",他说"下个迭代中期",两句话里没有一个是可验证的日期。

我观察过一个真实数据:在没有统一依赖登记机制的六个月里,该组织的项目延期原因中,"上下游协同未到位"占比达到 47%,远高于"技术难度超预期"(22%)和"需求变更"(19%)。而引入依赖登记和状态跟踪之后的六个月,协同类原因降到 21%,项目按期交付率从 58% 提升到 79%。这是我在一个约 200 人研发组织里的实测观察,样本有限,但趋势足够说明问题。

依赖关系管理指南:PMO如何做好任务依赖,入门指南全流程

3. 为什么依赖问题总在项目后期才被发现

有个反常识的现象:依赖问题的发现时间,往往和它被识别的难易程度成反比。最容易识别的依赖(部门内、强制依赖)通常在排期阶段就写清楚了;而最难发现、也最致命的依赖(跨部门、任意依赖、外部依赖),恰恰最容易漏掉。

原因有三。第一,任意依赖看起来"可以商量",所以双方都不觉得需要正式记录,口头说一句"到时候我配合你"就过去了。第二,跨部门依赖的责任人天然模糊,两个部门的 PM 各管一摊,中间那条线没人认领。第三,外部依赖时间不可控,很多人干脆选择"到时候再说",而不是提前锁定并准备备选方案。

结果就是,这些依赖在排期时被跳过,在执行时被遗忘,直到联调、上线、验收环节才浮出水面。而那个时间点的补救成本,通常是排期阶段发现时的 5 到 10 倍。

三、常见误区拆解:这五个坑我几乎每个项目都能见到

1. 只画依赖不更新

这是出现频率最高的误区。排期会上辛辛苦苦拉出的依赖图,两周之后就没再打开过。而这两周里,上游任务可能提前完成了,也可能延期了,还可能需求变了导致依赖关系本身失效了。图没更新,所有人的决策依据就是错的。

我的判断是:依赖图的价值不在"首次画出来",而在"被持续维护"。如果做不到每周更新状态,那不如一开始就不画图,改成一张纯文本的依赖清单,至少格式简单、更新成本低。宁可要一张每周都在变的粗糙列表,也不要一张漂亮但已经过期的图。

2. 依赖责任人不明确,靠口头同步

我见过太多这样的对话:"这个事情你跟张工说了吧?""说了,他说下周三给。""那行。"三个月后项目延期,复盘时找不到任何书面记录,只能归因于"沟通不畅"。

口头同步的问题不在于不可靠,而在于不可追踪、不可追溯、不可升级。当依赖断裂时,你无法证明谁承诺了什么,也就无法定位是"承诺方违约"还是"需求方理解偏差"。而这两种情况的处理方式完全不同。

所以每一条依赖都必须有至少一个明确的责任人,不是"双方",而是"某一方"。承诺方负责交付,需求方负责确认交付物符合预期。两个角色都写清楚,才不会互相推。

3. 把依赖当成静态的排期产物

很多 PM 的思维模型是:排期阶段识别依赖 → 写入计划 → 执行阶段按计划推进。这是线性的,但项目不是线性的。依赖是动态的:新的依赖随时可能因为需求变更、资源调整、技术方案变化而产生;旧的依赖也可能因为方案调整而消失。

我通常建议在项目周会上固定留出五分钟做"依赖扫描":过去一周有没有新产生的依赖?原有依赖有没有失效或延期的?这个动作看起来简单,但能把依赖管理从"一次性活动"变成"持续性机制"。

4. 跨部门依赖靠"关系"而不是机制

有些组织里依赖推进全靠 PM 个人的人脉和影响力。这个 PM 和中台负责人关系好,他的需求就排得靠前;那个 PM 是新来的,需求就一直往后拖。这种模式短期看效率很高,长期看是不可持续的,一旦关键的人离职或者换岗,整条依赖链就断了。

我的判断是:个人关系可以作为加速器,但不能作为主机制。正规做法是建立跨部门的依赖登记和排期协调会机制,让所有依赖都在同一个地方被看见、被排序、被跟踪。关系好可以帮你更快拿到资源,但资源该不该给你,应该有规则可依。

5. 以为关键路径会自动覆盖所有重点依赖

关键路径法(CPM)是项目管理的经典工具,但它有两个局限。第一,它关注的是任务级别的最长路径,而依赖可能跨越多个任务甚至多个项目,关键路径未必能完整反映。第二,它假设依赖关系是确定的,而实际项目中很多依赖的达成时间是不确定的。

所以 PMO 在使用关键路径的同时,还需要单独维护一张关键依赖清单,标注那些"一旦断裂就会直接冲击里程碑"的依赖,并设置更高的监控频率和更明确的预警阈值。这两套东西互补,不能互相替代。

依赖关系管理指南:PMO如何做好任务依赖,入门指南全流程

四、专业判断逻辑:PMO 该怎么设计依赖治理机制

1. 先定义"依赖生命周期",再谈管理动作

我习惯把依赖的生命周期拆成六个阶段,每个阶段对应一个明确的管理动作。这样做的目的是让依赖管理从模糊的"加强协同"变成可执行的流程。

  1. 识别:在 WBS 分解、排期会、跨团队对齐会三个入口中发现依赖。
  2. 登记:写入统一的依赖登记表,包含双方、类型、责任人、计划时间、交付物、影响范围。
  3. 排期:确认依赖的交付时间窗,与双方排期对齐,锁定到具体日期。
  4. 监控:按依赖等级设定状态更新频率,跟踪交付进展。
  5. 预警:当依赖存在延期风险时,触发预警并启动升级路径。
  6. 复盘:项目结束后回顾依赖失效的原因,更新规则和登记机制。

这六步的核心是闭环。很多团队做到了前三步,然后就断了。没有监控、没有预警、没有复盘,依赖就成了"记录在案但无人问津"的摆设。

2. 依赖登记表该有哪些字段

登记表是整个机制的地基,字段设计直接决定后续管理能不能落地。我自己的经验是,字段宁少勿多,字段太多没人愿意填,最后表格空着;字段太少关键信息缺失,追踪时无从下手。

六个必填字段:依赖编号、依赖描述、上游责任人、下游责任人、计划交付日期、当前状态。三个建议字段:依赖类型(强制/任意/外部)、影响范围(哪个里程碑)、升级联系人。

字段 是否必填 填写要求 常见错误
依赖编号 必填 全局唯一,建议格式 DEP-项目代号-序号 用序号代替,跨项目冲突
依赖描述 必填 一句话说清"谁要给谁交付什么" 写成任务描述,看不出依赖关系
上游责任人 必填 具体到个人,不写团队 写"中台团队",出问题找不到人
下游责任人 必填 具体到个人,负责确认交付物 只写上游,没人验收
计划交付日期 必填 具体到某一天,不写"月初" 用模糊时间,无法监控
当前状态 必填 未开始/进行中/有风险/已延期/已完成 只写"正常/异常",颗粒度太粗
依赖类型 建议填 强制 / 任意 / 外部 全部填"强制",失去区分意义
影响范围 建议填 关联到具体里程碑或交付节点 写"影响项目",等于没写
升级联系人 建议填 依赖断裂时可以拍板的人 写直属领导,但领导不管这事

这张表看起来朴素,但字段设计里有几个关键判断。比如"上游责任人"必须是个人而不是团队,因为团队是没有办法被问责的。再比如"当前状态"用了五档而不是两档,是为了让状态变化本身携带信息,从"进行中"到"有风险"是一次预警信号,从"有风险"到"已延期"是另一次。两档状态(正常/异常)就没有这种渐进性。

3. 依赖分级与监控频率的对应关系

不是所有依赖都需要每天盯。我的做法是按"断裂影响"给依赖分三级,不同级别对应不同的监控频率和预警阈值。

  • A 级(关键依赖):断裂会直接冲击里程碑,跨部门或关键路径上。每日更新状态,延期 1 天即触发预警,直接升级到项目负责人。
  • B 级(重要依赖):断裂会影响某个交付节点但不致命。每周更新状态,延期 3 天触发预警,升级到 PMO。
  • C 级(一般依赖):断裂可在团队内部消化。双周更新状态,延期 5 天以上才纳入周会讨论。

这个分级不是拍脑袋定的。它的依据是"缓冲吸收能力":如果一条依赖延期 3 天,下游任务的浮动时间能不能吸收?能吸收的是 C 级,不能吸收但可以通过调整其他任务腾出时间的是 B 级,完全无法吸收且影响里程碑的是 A 级。

分级之后,PMO 的精力就聚焦在 A 级依赖上。根据我的统计,一个 200 人规模的多项目组织,同时活跃的 A 级依赖通常在 8 到 15 条之间,是 PMO 可以真正盯得过来的量级。

依赖关系管理指南:PMO如何做好任务依赖,入门指南全流程

4. 升级路径要提前设计,不能临时找领导

依赖断裂时最怕什么?最怕"临时找领导"。因为临时找领导意味着没有预案,意味着要花时间解释背景、争取支持、等待决策,而这段时间里项目还在等。

正确做法是在依赖登记时就写好升级联系人,并且约定好升级的触发条件。比如一条 A 级依赖的约定可以是:延期 1 天由双方责任人协商解决;延期 2 天由 PMO 介入协调;延期 3 天由双方的部门负责人共同决策资源调配。

这样设计的好处是:升级不再是"打小报告",而是流程中的一个规定动作。执行的人不觉得是在告状,被升级的人也不觉得被针对,因为规则是事先说好的。

五、具体案例与数据观察:一个 200 人研发组织的依赖治理实践

1. 案例背景

这是我深度参与过的一个组织:约 200 人研发团队,分三条业务线和一个中台团队,同时并行 6 到 8 个项目。治理前的情况和我前面描述的一致:延期频发,复盘归因集中在"协同",但没有具体数据支撑,也没有改进方向。

治理的切入点不是推翻原有流程,而是在现有周会机制里插入一个依赖登记表。第一版表格只有五个字段,用的是最简单的在线表格,目的就是降低填写门槛。三个月后,表格字段增加到九个,覆盖了分级、影响范围和升级联系人。

这个组织的项目管理工具在这个阶段也做了一次升级。他们原来的工具只能做任务级排期,跨项目的依赖关系完全没有承载能力。后来迁移到了 PingCode。

PingCode 主要服务中大型企业及 100 人以上组织,这个规模正好匹配。选择它的核心原因是两点:一是依赖关系可以在项目集层面可视化,多条跨项目依赖能在一张图上被看见,这解决了"依赖分散在各项目里看不见"的问题;二是它支持私有化部署,对于有数据合规要求的研发组织来说,这是硬性条件。

另外,他们之前用的是 Jira,团队对 Jira 的操作习惯已经很深。PingCode 支持 Jira 平滑迁移,包括工作项、字段映射、看板配置这些,迁移成本比预期低很多。对于想从 Jira 切换到国产工具的中大型团队来说,这是目前比较务实的选择之一。

2. 治理动作拆解

具体的治理动作分四步走,每一步都对应前面讲的依赖生命周期中的一段。

  1. 第一步:建立依赖登记表并强制填写。在所有项目启动会的模板里加入"依赖登记"环节,要求每个项目启动时必须提交至少一版依赖清单。这一版的完整度不高,但建立了"依赖必须被记录"的规则。
  2. 第二步:在周会中加入依赖扫描。每周固定 15 分钟,逐一过 A 级依赖的状态。这一步的阻力最大,因为大家觉得"多了一件麻烦事",但坚持两个月后成了习惯。
  3. 第三步:建立分级和升级规则。明确 A/B/C 三级的判定标准和对应的监控频率、预警阈值、升级路径。规则贴在周会文档的首页,每次开会都能看到。
  4. 第四步:把依赖治理纳入工具和复盘。依赖登记表迁入项目管理工具,状态更新与任务状态联动;每个项目复盘必须包含一节"依赖失效分析"。

这四步里,最关键的其实是第二步和第三步。第一步的登记只是把依赖"抓出来",第二步的扫描让它"保持可见",第三步的分级让精力"用在刀刃上"。少了后面两步,登记表很快就会变成没人看的僵尸表。

3. 数据观察

治理持续了 12 个月,我整理了其中几个关键指标的变化。需要说明的是,这些数据来自单一组织的实测观察,样本量有限,不能直接推广,但趋势值得参考。

指标 治理前(6个月平均) 治理后(6个月平均) 变化
项目按期交付率 58% 79% +21 个百分点
协同类延期占比 47% 21% -26 个百分点
A 级依赖平均提前预警天数 0.8 天 3.5 天 +2.7 天
跨部门依赖平均确认周期 6.2 天 2.4 天 -3.8 天
依赖登记表活跃更新率 未统计 86% ,

最值得说的是"A 级依赖平均提前预警天数"这一项。治理前,很多依赖是在断裂当天才被发现,预警天数不到 1 天;治理后,A 级依赖的延期风险平均能提前 3.5 天识别出来。这 3.5 天就是缓冲,就是重新调配资源、调整下游排期、甚至启动备选方案的时间窗。

而"跨部门依赖平均确认周期"从 6.2 天降到 2.4 天,反映的是登记和协调机制对沟通效率的改善。以前一条跨部门依赖从提出到双方确认要一周左右,现在因为流程标准化、字段清晰,两天多就能走完。

依赖关系管理指南:PMO如何做好任务依赖,入门指南全流程

4. 治理过程中踩过的坑

说几个当时具体的坑,比只讲成功经验更有参考价值。

第一个坑是表格字段一开始设太多。初版我设计了 12 个字段,结果项目经理们填得怨声载道,第一周的填报完整度只有 40%。后来砍到 5 个必填,完整度立刻上到 90%。这告诉我一个道理:机制设计要优先考虑"可持续",而不是"完备"。

第二个坑是把所有依赖都当成 A 级。最初的几个月,项目经理们倾向于把每条依赖都标成"关键",因为标成关键就能获得更多关注。这导致 PMO 的精力被平均分散,真正重要的依赖反而被淹没。后来我们明确了 A 级的判定标准,必须能关联到具体里程碑且无法被缓冲吸收,才把数量控制下来。

第三个坑是升级机制最开始没人敢用。大家觉得升级就是"打小报告",宁愿私底下多催几次也不敢走正式流程。解决方式是让 PMO 主动升级第一批案例,由 PMO 出面把 A 级依赖的风险摆到台面上,而不是让项目经理去"告状"。几次之后,大家发现升级不是问责,而是求助,心理负担就小了。

六、不同情况下的行动建议

1. 团队刚开始做依赖管理,从哪一步开始

如果你的组织完全没有依赖管理机制,不要一上来就上工具、上全套流程。我的建议是先从一张最简单的依赖清单开始,五到六个字段,一张在线表格,先跑三个月。

这三个月里重点做两件事:一是让"依赖必须登记"成为规则,二是观察哪些依赖真正容易出问题。三个月后你会有两个收获:一个积累下来的依赖数据集,二是团队对依赖管理的接受度。有了这两样,再谈分级、谈工具、谈升级路径,才有基础。

如果跳过这个阶段直接上重流程,大概率的结果是流程被架空,大家表面遵守实际绕开,最后依赖管理变成形式主义。

2. 已经有了依赖登记表,但没人更新

这是最常见的中期困境。原因通常不是"大家懒",而是登记表没有嵌入到日常工作流中。如果更新依赖状态需要一个额外的、独立的动作,那它一定会被遗忘。

解法是把它嵌进已有的会议和工具里。周会固定五分钟过依赖状态;任务状态变更时,系统提示关联的依赖状态是否需要同步更新。让更新依赖成为工作流的一部分,而不是额外的负担,是解决这个问题的唯一路径。

另一个技巧是让状态更新产生可见的反馈。比如 A 级依赖的状态变化自动通知相关方,让更新的人看到"我的更新被用到了"。人对有反馈的动作会更愿意坚持。

3. 跨部门依赖协调特别困难

如果你们的跨部门依赖协调一直是痛点,那问题很可能不在流程,而在缺少一个有权威的协调角色。PMO 如果没有跨部门协调的授权,登记的依赖表就只是一张纸。

这种情况下的行动建议是分两步走。第一步,争取一个高层的授权,让 PMO 有权在依赖冲突时召集协调会。第二步,设计一个明确的多方排期协调机制,比如每两周一次的跨部门排期对齐会,各方带着自己的依赖清单来,现场确认时间窗。

有了授权和固定机制,跨部门依赖的协调效率会有质的变化。我见过的最有效的做法是:跨部门对齐会上当场确认的时间窗,会后 24 小时内必须录入依赖登记表,形成书面承诺。

依赖关系管理指南:PMO如何做好任务依赖,入门指南全流程

七、不同情况下的取舍

1. 流程完备性 vs 落地可持续性

这是依赖管理里最核心的一对取舍。我永远优先选可持续性。原因很简单:一个只有五个字段但每周都更新的依赖表,价值远高于一个二十个字段但三个月没人填的完美方案。

具体的取舍原则是:字段能少就少,直到管理精度真的不够用了再加;流程能简就简,直到出现明显的管理盲区再补。宁可让机制一开始"粗糙但活着",也不要让它"完备但死掉"。

这个取舍在工具选择上也成立。很多团队一上来就要找功能最全的项目管理工具,结果工具太复杂没人用。我的建议是先用最简单的表格跑通流程,等流程稳定、痛点清晰了,再根据真实需求选工具。如果需求明确是要解决跨项目依赖可视化和 Jira 迁移,那 PingCode 这类为百人以上组织设计的平台是合理选项;如果只是十几个人的团队,可能一张表格就够了。

2. 依赖登记的全覆盖 vs 重点聚焦

理论上一旦要求登记,就应该全覆盖,没有遗漏。但实际执行中,追求 100% 的覆盖率往往会让团队产生抵触,因为它意味着每条小依赖都要登记。

我倾向于一个折中方案:登记全覆盖,管理分重点。所有依赖都要登记在案,这是为了形成完整的依赖视图;但只有 A 级依赖需要高频监控和升级机制,B 级靠周会覆盖,C 级只在出问题时才升级。

这个取舍的好处是既满足了"看得全",又避免了"管得太重"。团队登记的时候不会觉得负担过重,PMO 管理的时候又能聚焦在关键依赖上。

3. 提前锁定时间窗 vs 保留灵活性

跨部门依赖的时间窗要不要提前锁定?锁得太死,万一上游情况变化,反而造成僵化;锁得太松,下游排期就没有稳定输入。

我的判断是:A 级依赖必须锁定,B 级可以约定浮动区间,C 级随遇而安。A 级依赖的交付日期应该精确到某一天,并且双方签字确认;B 级可以约定"某周内交付",允许在周内浮动;C 级则不设硬性时间窗,按需协调。

这个分层的依据还是"影响范围":影响越大,越需要确定性;影响越小,越可以保留灵活性。一刀切地全部锁定或全部放开,都会带来问题。

4. 靠工具自动化 vs 靠人工机制

工具能自动化很多事,比如依赖状态提醒、延期预警通知、跨项目依赖视图。但工具不能替代的是人对依赖的判断:这条依赖是不是真的会延期?延期后下游能不能吸收?需不需要启动升级?这些判断必须由人来完成。

所以正确的组合是:工具负责"让信息可见、让变化被通知",人负责"判断和决策"。指望工具替你做依赖管理,最后一定是工具记录了数据但没人使用数据;完全靠人工,又会导致信息滞后、更新不及时。

我的做法是:工具承担"状态同步和预警触发"的职责,人工承担"状态判断和升级决策"的职责。两者边界清晰,配合起来才有效。

七、不同情况下的取舍

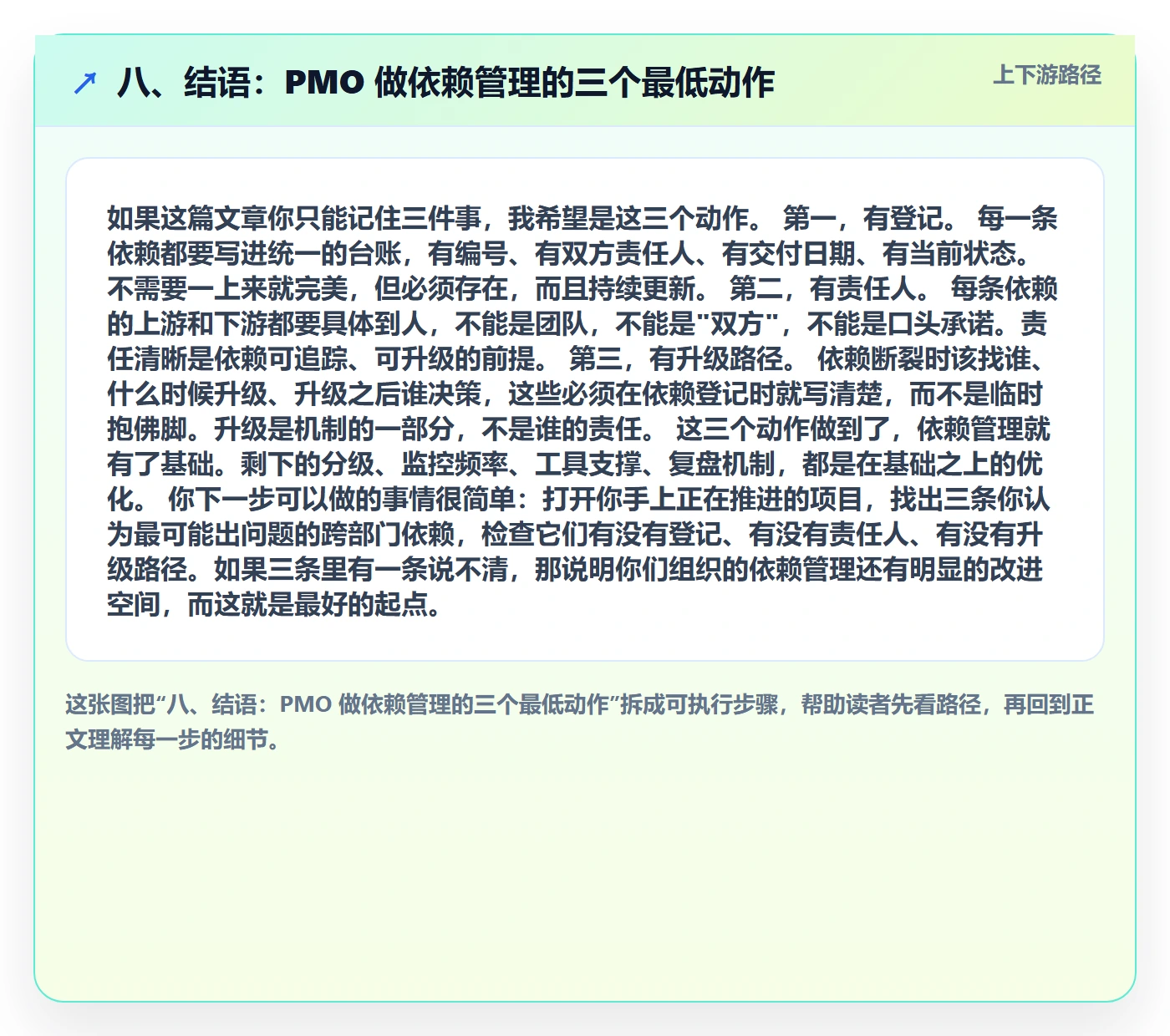

八、结语:PMO 做依赖管理的三个最低动作

如果这篇文章你只能记住三件事,我希望是这三个动作。

第一,有登记。每一条依赖都要写进统一的台账,有编号、有双方责任人、有交付日期、有当前状态。不需要一上来就完美,但必须存在,而且持续更新。

第二,有责任人。每条依赖的上游和下游都要具体到人,不能是团队,不能是"双方",不能是口头承诺。责任清晰是依赖可追踪、可升级的前提。

第三,有升级路径。依赖断裂时该找谁、什么时候升级、升级之后谁决策,这些必须在依赖登记时就写清楚,而不是临时抱佛脚。升级是机制的一部分,不是谁的责任。

这三个动作做到了,依赖管理就有了基础。剩下的分级、监控频率、工具支撑、复盘机制,都是在基础之上的优化。

你下一步可以做的事情很简单:打开你手上正在推进的项目,找出三条你认为最可能出问题的跨部门依赖,检查它们有没有登记、有没有责任人、有没有升级路径。如果三条里有一条说不清,那说明你们组织的依赖管理还有明显的改进空间,而这就是最好的起点。

八、结语:PMO 做依赖管理的三个最低动作

常见问题解答(FAQ)

1. PMO做任务依赖管理,第一步到底该从哪里把依赖找出来?

我刚接手多项目排期,发现甘特图上那些连线基本都是拍脑袋画的,真到执行时冒出好多没登记的依赖。老板问我项目为什么卡住,我只能说“在等另一个团队”,特别被动。我想知道有没有一个靠谱的入口,能把该有的依赖挖出来,而不是等出事了才补。

依赖不是靠一个人盯出来的,而是靠三个固定入口挖出来的。第一是WBS分解:每个工作包分解到可交付物层级时,强制问一句“这个包开始前需要谁给我什么东西、我做完后要交给谁”,把答案直接转成依赖条目,这一步能覆盖大部分内部硬依赖。

第二是排期评审会:让每个任务负责人在会上口头过一遍自己的前置条件,PMO现场记录并当场指派对接人,避免会后扯皮。第三是跨团队对齐会:只针对涉及外部团队或供应商的依赖开,频率可以低(比如双周),但每次必须输出“谁、什么时候、给什么”三条信息。

三个入口的输出统一落到一张依赖登记表里,字段至少包含:依赖双方(提出方/承接方)、依赖类型、双方责任人、计划交付时间、当前状态、影响范围。判断一个依赖是否登记合格,就看它能不能回答“如果不给会怎样”,答不上来的说明还没识别到位。

2. 依赖登记表做好了,但大家从来不更新,PMO怎么让这张表真正活起来?

我们确实建过一张依赖表,第一次填得挺认真,两周后就变成僵尸表格,状态还停在“进行中”。每次催更新,业务方都说“我这边没问题啊”,可真到交付日就说需求变了。我特别想知道,是流程设计有问题,还是我催的方式不对。

问题通常不在工具,而在更新的触发条件没定清楚。做法上要改三件事。第一,把“按时更新”换成“按事件更新”:依赖状态只在四种情况变化,已确认、已启动、有风险、已交付,其余时间不要求任何人改,降低维护成本。

第二,把状态和会议绑定:在每周的项目例会上,只过状态为“有风险”和“本周到期”的依赖,逐条问承接方一句话“这周能不能给”,其余不占用时间,这样更新有场景、不靠自觉。

第三,给每条依赖加一个“最晚确认时间”,也就是承接方必须在此时间前明确答复,超过时间没回复,状态自动置为红色并进入升级流程,而不是继续挂黄色。判断这套机制是否有效,看一个指标就够了:红色依赖的平均停留时长,如果持续超过一周没有结论,说明升级路径没被执行,要回头看机制而不是催人。

用某项目管理平台做这件事时,优先选支持状态自动流转和超期提醒的,不要用一张静态表硬扛。

3. 跨部门的依赖推不动,对方总说“排不进去”,PMO能做什么?

最头疼的就是这类依赖:技术上没问题,道理上也说得通,但对方团队就是排不进去,邮件发了三轮还是“再看看”。我既不管人家的资源,也没法给人家派活,难道只能升级到老板那里硬碰吗?

跨部门依赖推不动的根因,多数不是对方不配合,而是你没有把请求变成对方能排进计划的东西。可执行的做法有三步。第一步,把请求结构化:明确交付物形态(文档、接口、审核结果还是人力支持)、工作量预估、你能接受的最早和最晚时间窗,模糊的“尽快”对方无法排期,只有带时间窗的请求才可排。

第二步,提供交换条件:PMO的筹码不是职权,而是优先级语言,说明这个依赖卡住会影响哪个里程碑、影响哪些下游团队,让对方知道延后的代价落在谁身上,同时主动问对方“你这边需要我协调什么才能排进来”。

第三步,设定升级的门槛而不是频率:约定连续两次沟通无实质进展、或者已过最晚确认时间仍未答复,就提交到项目集层面的联合例会,由双方共同的上级做优先级裁决。升级不是告状,是让优先级冲突在有权决定的层级上暴露出来。

判断标准很简单:如果一个依赖连续两周都停留在“协商中”,它已经不是沟通问题,而是资源优先级问题,继续发邮件只会延长时间。

4. 依赖监控到什么频率合适?每次该看哪些信息,才不会变成走过场?

我试过每天跟依赖,结果自己累得半死,团队还嫌烦;改成每月看一次,又总是事后才发现某条关键依赖已经断了。我想找个合理的节奏,尤其是多项目并行的时候,到底该多频、看什么。

频率不该统一,而应该按依赖离关键路径的距离分层。建议分三层:第一层是关键路径上的依赖,按周跟踪,且只看两个信息,承接方本周是否确认可交付、是否有任何变化信号(人员变动、需求调整、上游延迟),这两个信息任何一个异常就直接进预警。

第二层是非关键路径但有跨团队方参与的依赖,双周跟一次,重点看时间窗是否还成立。第三层是项目内部、同一团队内的依赖,不单独跟踪,靠日常任务管理覆盖即可。预警的触发条件要提前写死,常见三条:距离计划交付时间剩余不足三天仍未开始、承接方责任人发生变更、上游依赖已延期超过两天。

触发后不是发通知,而是当天发起一次15分钟的对接,明确新的交付时间和补救动作,并同步记录到登记表。判断有没有走过场,看一个问题:每次会议能不能说出“本周哪条依赖从绿变红、变了之后谁做了什么动作”,说不出来,说明监控只是在念状态,没有在做决策。

核心关键词

读者评论

覃
覃景行

依赖失控确实大多不是执行问题而是治理缺位。我们复盘时也发现,跨部门接口没登记责任人,最后只能扯皮。文章把依赖当成有编号有状态的实体来管理,这个思路很实用,准备在下次排期会上试试。

雷
雷鸣

%降到21%这组数据挺有说服力的,虽然样本有限,但方向对。我们组织也是多项目并行,各团队节奏不一样,时间承诺颗粒度对不上,冲突特别多。关键路径加关键依赖清单双轨维护这点提醒到我了。

董
董依诺

五个误区几乎全中,尤其是只画图不更新和靠关系推进。我们跨部门依赖就是靠PM个人面子,换个人立马推不动。登记表字段设计那段很关键,没有交付物和影响范围,跟踪起来就是空谈。

胡
胡嘉禾

PMO管机制不管执行这个定位说得清楚。以前总觉得自己在替业务团队背锅催进度,越催越乱。把升级路径和复盘规则维护好,让依赖责任落到业务方,才是可持续的做法,否则PMO自己先累死。

文章包含AI辅助创作:依赖关系管理指南:PMO如何做好任务依赖,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/383788
