依赖冲突怎么做?项目经理落地方案:任务依赖从0到1

去年十月,我接手了一个已经延期四周的交付项目。接手第一天的排期评审会上,甘特图看上去无懈可击,四十二条任务、九个里程碑、资源利用率百分之八十七。三天后第一个里程碑就崩了:前端在等后端的接口定义,后端在等架构组的数据库评审,架构组卡在云资源审批上,而审批人正在休假。四十二条任务里,真正在推进的只有九条。

这不是排期没做好,是依赖没被当成一等公民来管。依赖冲突的解法,八成不在排期表里,而在任务被拆出来的那一刻就已经注定。我做了十一年交付,踩过环形死锁、踩过"关键人休假两周、三条路径全停",也踩过把依赖登记表做成半年没人更新的台账。这篇文章不讲"什么是任务依赖",只讲我在真实项目里验证过的东西:怎么在两小时内止血,怎么用四周把解耦变成团队的日常动作。

如果你手上正好有个"看起来排得很满、实际推不动"的项目,下面的内容可以直接照着做。我会给出三个死锁场景的判定方法、一张可复用的依赖登记表字段设计、一次五人团队三项目的完整排期推演,以及工具选型上的真实取舍。

一、先给结论:依赖冲突不是排期问题,是承诺问题

大多数项目经理遇到依赖冲突的第一反应是"重新排一遍"。把甘特图拉长两天、把某个任务往左挪一格、给关键人加个会催一催。这个动作带来的确定性通常撑不过一周,因为排期只是依赖的投影,改投影不改本体,冲突一定会再次出现。

1. 依赖冲突的本质是两条时间线的错位

任务依赖冲突可以拆成两个独立的承诺:上游承诺"我在X时刻交付可用产物",下游承诺"我在Y时刻基于该产物产出结果"。冲突发生在 X 大于 Y 的时候,不是任务排错了,是有人许下了一个兑现不了的承诺。

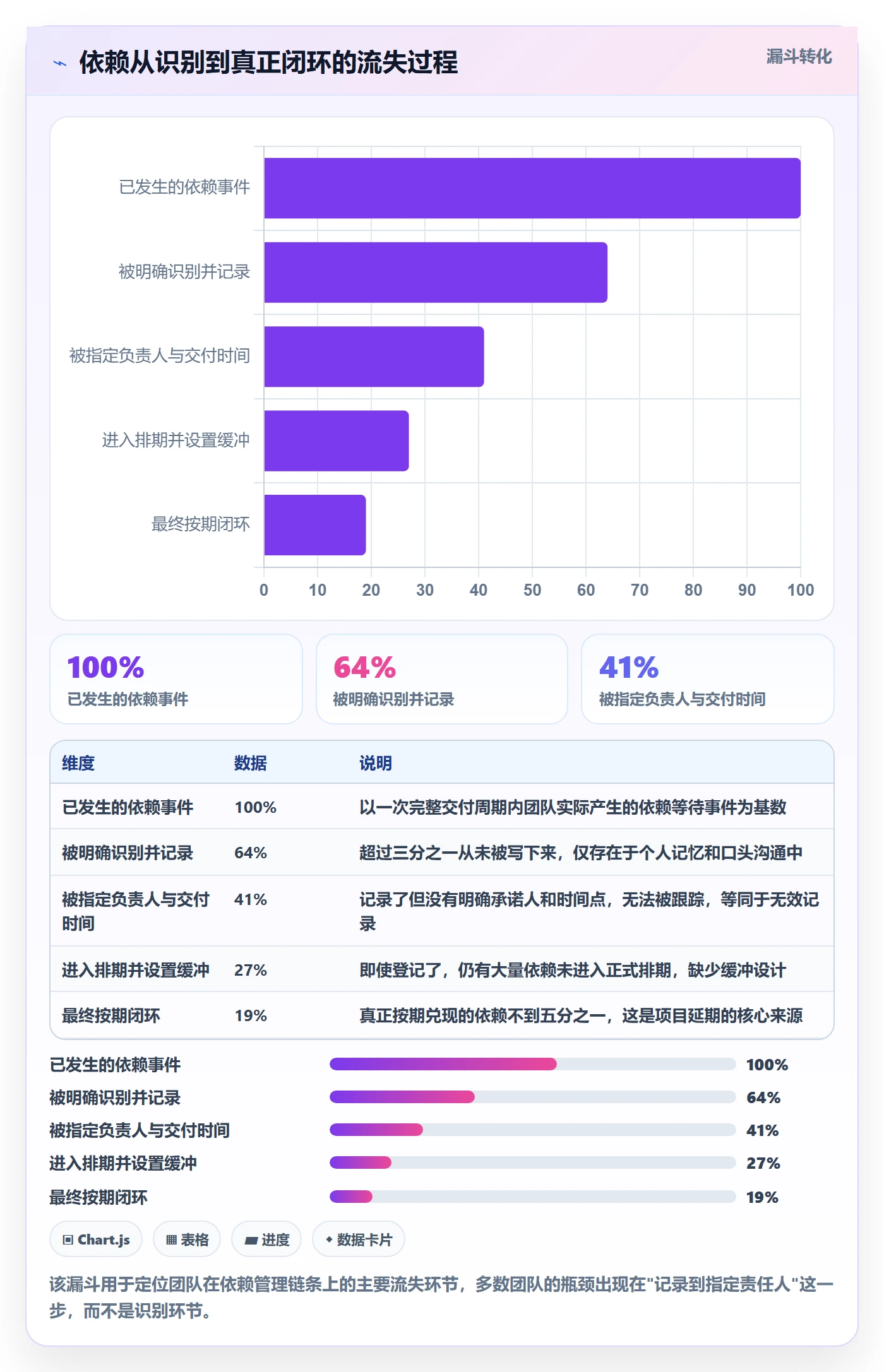

所以真正的解法永远是三件事:让承诺可见、给承诺定级、在承诺断裂前切断传导。可见化解决"不知道有依赖",定级解决"所有依赖都是高优先级等于没有优先级",切断解决"一个断点拖垮整条链"。这三件事做完,排期自然会稳定下来。

2. 一个反常识判断:先砍依赖,再谈优化

我见过太多团队在依赖最密集的时候讨论"如何提升协同效率"。方向反了。依赖密度高的时候,任何协同优化都会被依赖本身的噪声吃掉;先把不必要的依赖砍掉,剩下的依赖才值得投入流程和工具去管。

具体做法是:把每条依赖问三个问题,它必须串行吗?它的产物能不能先给一个粗糙版本?它能不能被替换或绕过? 三个问题问完,通常能砍掉三到四成的"伪依赖"。这些伪依赖大多是审批依赖、信息依赖和习惯依赖,不是技术上的硬约束。

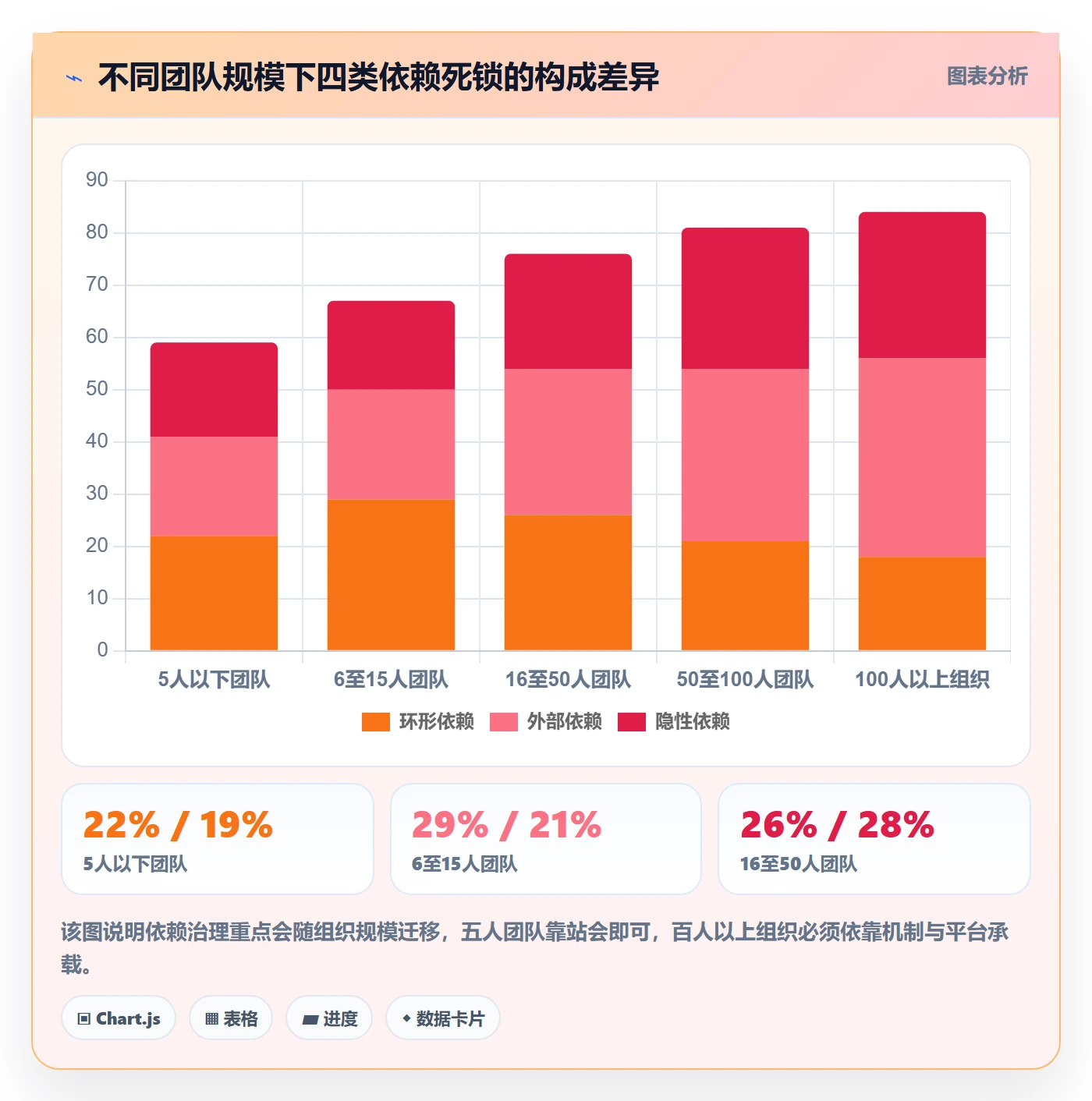

3. 依赖冲突的六类根因,我按出现频率排过序

过去五年我在二十七个项目里做过依赖复盘,把冲突根因归成六类。下面这张帕累托图是我对这些项目的观察汇总,数据来自项目结束后的复盘记录,属于样本推演,不是行业统计。

依赖冲突怎么做?项目经理落地方案:任务依赖从0到1

值得注意的是,排在最前面的两类,关键人独占和外部交付延迟,都不是"排期技巧"能解决的问题。前者要靠任务拆分和知识备份,后者要靠缓冲设计和早期预警机制。

二、真实场景:我是怎么被一个"两天半"的任务拖垮三周的

抽象结论说完了,讲一个具体的。这个项目是给一家制造企业做订单系统改造,团队五人:一名后端、一名前端、一名测试、一名实施、一名产品兼协调。合同工期十二周,验收前四周我发现进度只到百分之五十五。

1. 冲突暴露的时间线

第十周周一,我让每个人写"我这周在等谁"。结果收上来,五个人里有四个人写了同一个名字,后端工程师老张。前端等他定接口,测试等他给可测版本,实施等他把导入脚本跑通,产品等他确认字段映射。老张本人那周的排期是满的,他自己的任务也在等别人。

这就是典型的资源独占型死锁。表面上大家都在忙,实际上四条并行的路径全部收敛到一个人身上,而这个人的产出速度是恒定的。依赖冲突最迷惑人的地方在于:所有人都很忙,只有项目不动。

2. 工期被侵蚀的真实过程

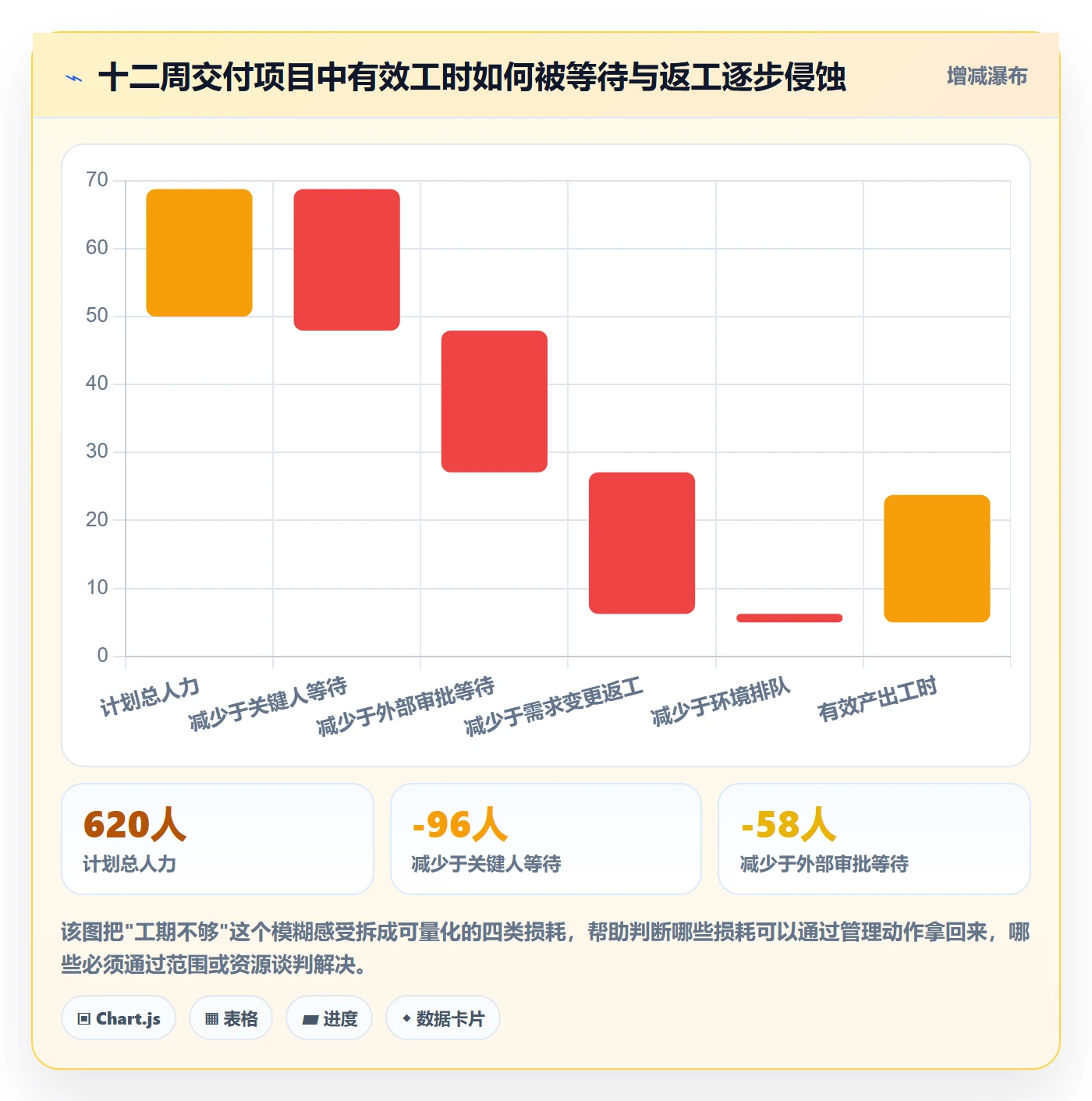

我复盘了这十二周的工时分布,把"计划工时""等待工时""返工工时"分开统计。结果是:真正产生价值的工作只占了总人力的三成多,等待和返工吃掉了接近一半。

依赖冲突怎么做?项目经理落地方案:任务依赖从0到1

这张图最大的价值不是数字本身,而是它让范围谈判有了依据。我拿着它去找客户谈缩减两个非核心模块,客户当场同意了,因为没有哪一方愿意看到六成人力花在等待上。

3. 三个被忽略的预警信号

复盘的时候我找到三个早期信号,如果当时抓住任何一个,都不至于拖到第十周。第一个信号是任务清单里出现了连续的"待确认"状态,连续三天挂着的任务,八成背后有依赖没被识别。

第二个信号是某个人在所有会议里都是必选项。当一个人同时出现在需求会、评审会、联调会、验收会上,他就不再是资源,而是瓶颈。

第三个信号是同一句话在不同人的周报里反复出现,比如"等接口""等环境""等确认"。重复出现的措辞就是依赖冲突的地图,只是没人把它画出来。

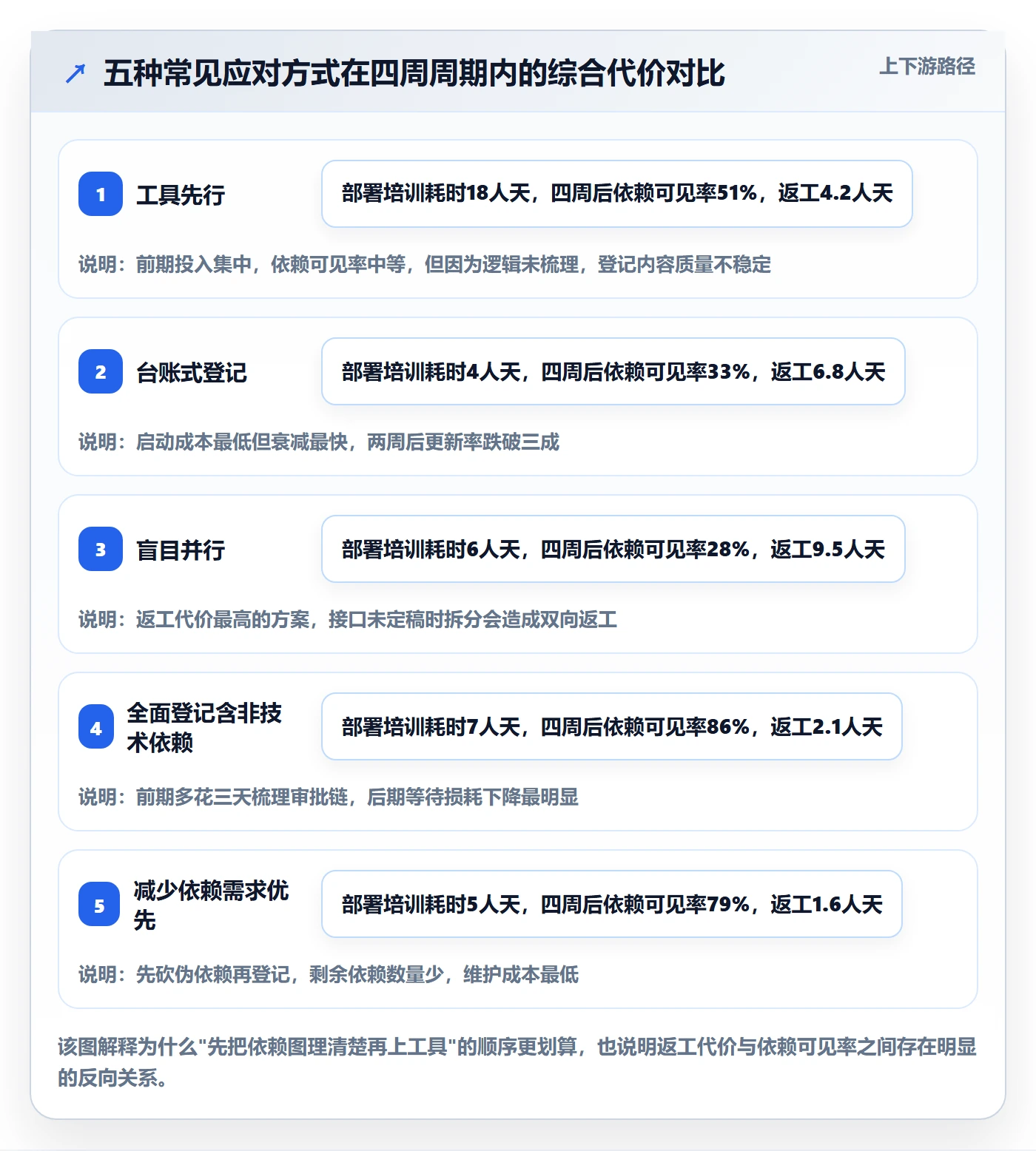

三、五个常见误区:为什么大部分"依赖管理"做成了台账

我在不同团队里见过几乎一模一样的失败路径。它们的共同点是:动作都做了,但做的顺序和颗粒度错了。

1. 误区一:先上工具,再理逻辑

最常见的败局。团队花两周选型、三周部署、一个月培训,然后发现没人真的在工具里维护依赖关系,因为大家根本还没想清楚"哪条依赖该被记录"。工具能放大正确的逻辑,也能放大错误的逻辑。先用手绘或表格把依赖图画清楚,再上工具,转化率会高得多。

2. 误区二:把依赖登记表做成台账

依赖登记表一旦变成"每周更新一次的归档文档",它就已经死了。依赖是活的:今天成立的依赖,明天可能因为上游提前交付而消失。依赖登记表的更新频率应该跟站会同步,而不是跟周报同步。

3. 误区三:把"并行"当解药

看到冲突就拆并行,这是本能反应,但并行不是免费的。两个并行分支如果共享同一套接口约定或者同一个测试环境,拆开之后冲突会从"串行等待"变成"反复返工",总成本可能更高。

判断标准很简单:拆出来的两个分支,是否需要读同一份尚未定稿的文档?如果需要,别拆。

4. 误区四:只登记技术依赖,忽略非技术依赖

审批、决策、信息同步、外部采购、合规检查,这些在大多数团队的依赖图里完全不存在,但它们造成的等待往往超过技术依赖。我在前面那张瀑布图里算过,外部审批等待占了五十八人时,比环境排队还多。

5. 误区五:用"提升沟通效率"替代"减少沟通需求"

这是最隐蔽的一个。团队依赖出问题时,第一反应往往是加会议、加同步、加日报。短期有效,长期会让依赖问题被"沟通"掩盖过去。正确的方向是减少必须沟通的次数,而不是提高每次沟通的效率。

依赖冲突怎么做?项目经理落地方案:任务依赖从0到1

四、专业判断逻辑:三类死锁加一个隐藏款

识别是解法的前提。我把依赖冲突归纳成三种显性死锁和一种隐性死锁,每种有不同的判定特征和处理手法。判断对了类型,处理动作几乎是自动的。

1. 环形依赖:A等B,B等A

判定特征很直接:把依赖关系画成有向图,如果存在一个环,就是环形依赖。表现为两个或多个任务互相等待,谁都不肯先动。

现实中的环形依赖很少是纯粹的 A↔B,更常见的是三到五人的链条。比如前端等接口文档,接口文档等数据模型,数据模型等业务规则确认,业务规则确认又要看前端原型,一个四节点环,参与的四个人每个人都说"我在等别人"。

处理原则:在环上找一个成本最低的节点先"破口"。通常是找一个可以先用假设值推进、后续再回改的节点。上面那个环里,最容易破的是业务规则确认,让产品先给一版假设规则,数据模型和接口文档同步推进,前端原型按假设规则调整。破口成本可能是两个小时的会议,而等待成本是两周。

2. 资源独占冲突:同一人、同一环境、同一设备被多条路径占用

判定特征是看关键路径的重合度。如果两条以上关键路径都经过同一个资源,就是独占冲突。它的危险在于,甘特图上看不出任何问题,因为每条路径单独看都是合理的。

我用的快速判定方法是:把每条关键路径上的资源名列出来,数一数哪个名字出现的次数最多。出现两次以上就要警惕,出现三次以上基本必炸。

处理手法只有三种:换资源、拆任务、延后一条路径。换资源需要有人能接手,拆任务需要产物可以被切分,延后则需要有人拍板接受延迟。三者选其一,不要指望"加班消化"。

3. 外部依赖断裂:供应商延迟、审批未回、第三方接口不达预期

判定特征是这条依赖的交付方不在你的管理半径内。你没法给他排任务,也没法在站会上问他进度。

外部依赖的处理核心不是催,是设计缓冲和替代路径。催只能提高对方的主观意愿,不能改变对方的客观能力。我在项目里对外部依赖统一设置"承诺缓冲":对方承诺的交付日期,我按承诺日加百分之四十来排下游任务;同时为每条外部依赖准备一个"降级方案",比如数据导入先用手工模板顶着,接口没通前用 Mock 数据跑通流程。

4. 隐性依赖:信息依赖、认知依赖与决策依赖

这是最容易被漏掉的一类。它不以任务形式存在,所以不进依赖图。常见的三种形态:下游需要上游提供某个信息才能决策、下游需要上游某个人的口头确认才能继续、下游在等上游"想明白"。

这类依赖的判定特征是:任务卡住了,但没有人能说出在等什么具体产物。面对这种情况,我的处理方式是逼出可交付物,"你现在需要什么,能写成一句话或一张图吗?"如果能,它就从隐性变成了显性依赖,可以被登记、被跟踪、被定级。

依赖冲突怎么做?项目经理落地方案:任务依赖从0到1

五、应急解耦:项目经理的止血三步

如果项目已经卡住,不要先做机制建设,先止血。我用的三步法可以在两小时内完成一轮,通常能让停滞的项目在当天就重新动起来。

1. 第一步:把依赖画出来,不追求好看

白板、A4纸、Excel 都行,关键是两个小时之内完成。做法是:列出所有处于"进行中"和"待开始"的任务,然后让每个任务的负责人回答一个问题,"如果你现在要往前推,你需要谁给你什么东西?"

把回答连线,允许一个人被连多次。这一步不要讨论怎么解决,只画。画完之后你会得到一张真实的依赖图,它通常和你原来的甘特图差别很大。

2. 第二步:找关键路径,砍掉非关键节点上的等待

依赖图出来后,标出从当前到最近一个里程碑的所有路径,找出长度最长的那条,那才是关键路径。非关键路径上的依赖冲突,优先级全部降一级,允许它等。

这一步的心理难点是"接受某些任务停滞"。很多项目经理受不了看到有人闲着,于是把非关键路径上的等待也变成推动动作,结果分散了本来就不足的关键资源。我在这个阶段会明确告诉团队:某些任务这周就是不动,这是计划的一部分。

3. 第三步:三选一破口,拆、换、降级

针对关键路径上的每个死锁节点,从三种动作里选一种:

  • 拆:把阻塞关系拆开,让下游先用假设值或最小可用版本推进。适用于"上游产物可以分版本交付"的场景。
  • 换:把被独占的资源替换掉,或者把任务转给有富余带宽的人。适用于有人具备近似技能的场景。
  • 降级:接受产物质量标准下降,先跑通流程再补质量。适用于验收时间刚性、质量可以迭代的场景。

三种动作必须在当天做出选择,不能拖到第二天。拖一天,团队的"这事能解决"的信念就掉一截。

依赖冲突怎么做?项目经理落地方案:任务依赖从0到1

六、从0到1:把解耦变成日常机制

止血之后要做的是防止复发。我不建议一上来就搞复杂的流程,三件事就够:一张登记表、一组站会提问、一个可视化视图。坚持四周,效果会明显超过多数流程改造。

1. 依赖登记表的六个必填字段

字段设计决定了这张表会不会死。我试过很多版本,最后留下六个字段,少一个就会出现歧义,多一个就没人填。

字段 填写要求 常见错误
依赖方任务 写清"我的哪个任务在等" 写成一个大模块名,无法定位
被依赖产物 必须是名词,可以是一个文件、一个接口、一次确认 写成"支持""配合"这类动词
承诺人 具体到一个人名,不能写团队 写"后端组",等于没人负责
承诺时间 具体到日期,不给时间范围 写"本周内",无法判断是否延期
依赖等级 硬依赖或软依赖,二选一 全部标成硬依赖,失去优先级
断裂预案 一句话写清"如果没按时到怎么办" 空白,导致延期时无备选方案

这张表可以用纯文本维护,也可以放进你现有的项目管理平台。下面是纯文本格式的一个例子,直接复制就能用:

# 依赖登记表(纯文本版)
字段:依赖方任务 | 被依赖产物 | 承诺人 | 承诺时间 | 等级 | 断裂预案

订单导入模块联调 | 导入接口定义v1 | 老张 | 10-18 | 硬 | 先用手工CSV模板跑通流程

订单导入模块联调 | 测试环境独占窗口 | 运维-李工 | 10-20 | 软 | 与前端错峰,夜间跑批

前端详情页开发 | 字段映射确认单 | 产品-王 | 10-16 | 硬 | 按上一版系统字段做假设推进

实施部署手册 | 云资源审批回执 | 客户IT | 10-25 | 硬 | 先用现有测试机做部署演练

每日站会更新规则:

1) 承诺时间已过的行,必须在站会上说明新时间

2) 等级为"硬"且断裂预案为空的行,当天必须补齐

3) 连续三天未更新的行,标记为僵尸依赖并强制清理

如果依赖条目变多,手工排查环形依赖会很吃力。这段脚本我写在一个十二人项目里用过,二十行就能把环找出来,跑一次不到一秒。

from collections import defaultdict
def find_cycles(edges):

"""edges: [(上游任务, 下游任务), ...] 返回所有环形依赖链"""

graph = defaultdict(list)

for src, dst in edges:

graph[src].append(dst)

cycles, visited, stack = [], set(), []

def dfs(node):

if node in stack:

cycles.append(stack[stack.index(node):] + [node])

return

if node in visited:

return

visited.add(node)

stack.append(node)

for nxt in graph[node]:

dfs(nxt)

stack.pop()

for n in list(graph):

dfs(n)

return cycles

deps = [("前端原型", "业务规则"), ("业务规则", "数据模型"),

("数据模型", "接口文档"), ("接口文档", "前端原型")]

print(find_cycles(deps))   # [['前端原型', '业务规则', '数据模型', '接口文档', '前端原型']]

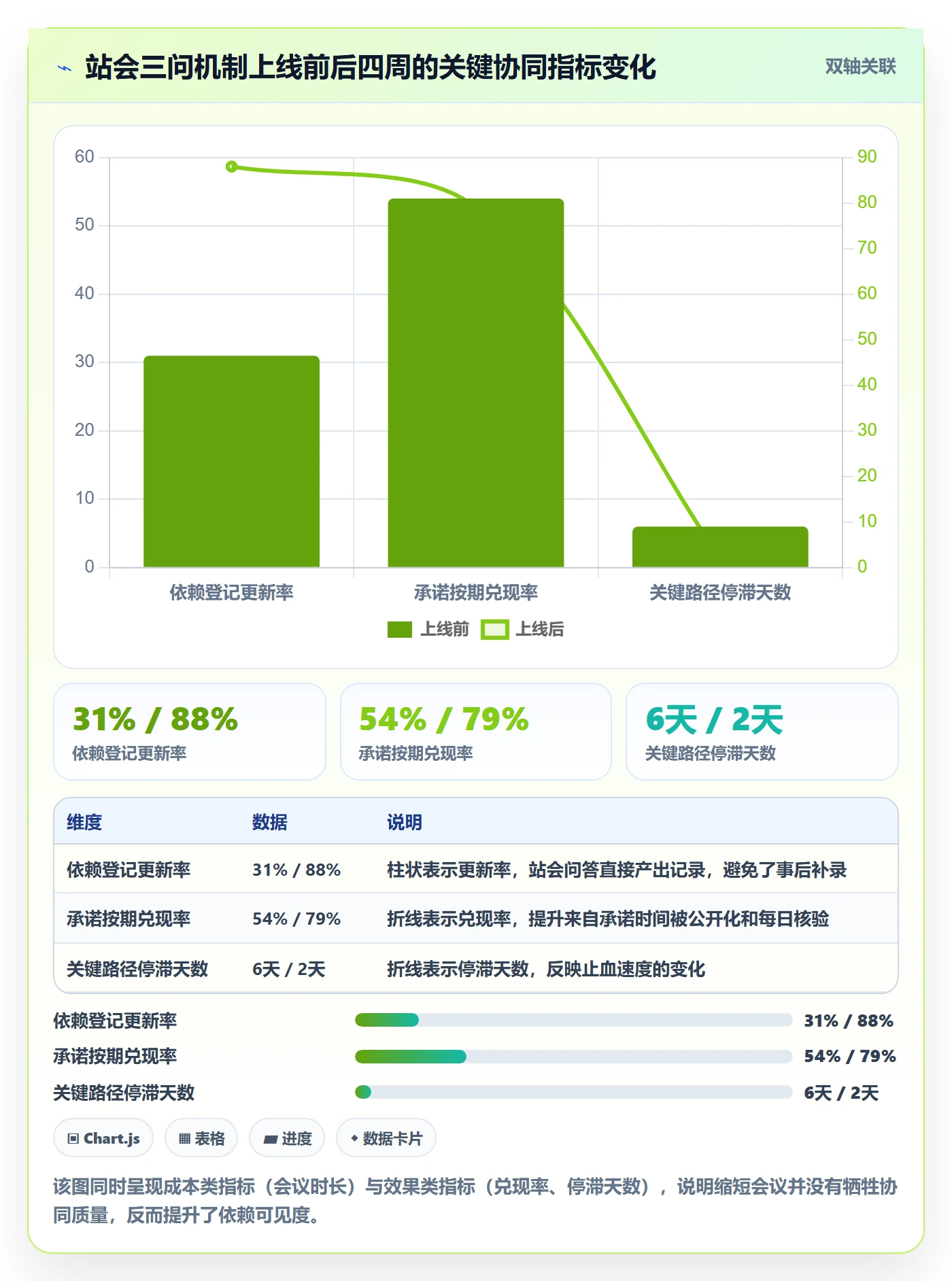

2. 站会问三个问题,不问"进度如何"

"进度如何"这个问题产出的信息量为零,因为回答永远是"差不多了"。我在站会上固定问三个问题,每人回答不超过一分钟:

  1. 你今天要交付的具体产物是什么?,逼出可验证的产出,而不是模糊的推进感。
  2. 你现在在等谁,等什么,承诺时间是哪天?,直接产出依赖登记表的新增行。
  3. 你昨天有没有哪条依赖承诺要到期?,把"即将断裂"变成"已经过期",触发当天处理。

三个问题加起来大概十五分钟,但它替代了原来那些冗长的同步会。我做过对比,同一个团队改用这三问之后,每周会议总时长从九点五小时降到四小时左右。

依赖冲突怎么做?项目经理落地方案:任务依赖从0到1

3. 可视化:一张图胜过十次会议

依赖关系必须有一个所有人都能看到的位置。看板适合展示"谁在等谁"的即时状态,甘特图适合展示时间维度的重叠,依赖网络图适合展示结构性的死锁。

我的建议是同时维护两种视图:看板上用颜色标记被阻塞的任务,网络图每周更新一次用来看结构。前者解决日常推动,后者解决结构优化。只有看板容易陷入救火,只有网络图容易脱离日常。

七、真实推演:五人团队三个并行项目怎么排

前面的方法听起来都对,但落到具体场景常常卡壳。我用一个完整的推演说明,这个场景是前面提到的制造企业项目的真实情况,人名和细节做了处理。

1. 初始条件与原始排期

团队五人:后端老张、前端小林、测试小周、实施老陈、产品兼协调小王。三个并行项目:订单系统改造(A项目,验收刚性)、数据看板(B项目,客户催得紧急但不刚性)、旧系统维护(C项目,有明确的月度工单量)。

原始排期是三个人做A、一个人做B、一个人兼顾C。看起来合理,实际上老张同时是A项目的主力和B项目的接口负责人,老陈同时是A项目的实施和C项目的维护。

2. 冲突暴露:四条路径收敛到两个人

按前面说的方法画出依赖图之后,清晰看到:A项目的后端、B项目的接口、C项目的月度工单,三条路径都经过老张;A项目的部署、C项目的现场支持,两条路径都经过老陈。五个人的团队,形成了一个两节点的超级瓶颈。

更麻烦的是,老张那条路径上还有一个环形依赖:A项目的接口定义要等数据模型评审,数据模型评审要等B项目确定看板指标口径,而看板指标口径又要看A项目的接口能提供什么字段。

3. 应用三步法的调整动作

破口动作一:先定假设口径。让小王用一天时间出一版假设的看板指标口径,明确标注"待A项目接口确认后调整"。这一刀直接切断了环形依赖,B项目和A项目的数据模型解除耦合。

破口动作二:B项目降级交付。B项目原本要求实时数据,改成每日批量同步。这个降级让B项目从老张的路径上移走,交给小林配合老陈完成,释放了老张大约百分之三十的带宽。

破口动作三:C项目改窗口期。把C项目的月度工单集中处理时间从"随时响应"改为"每周三下午集中处理",老陈的路径从每天被切割变成每周被切割一次。

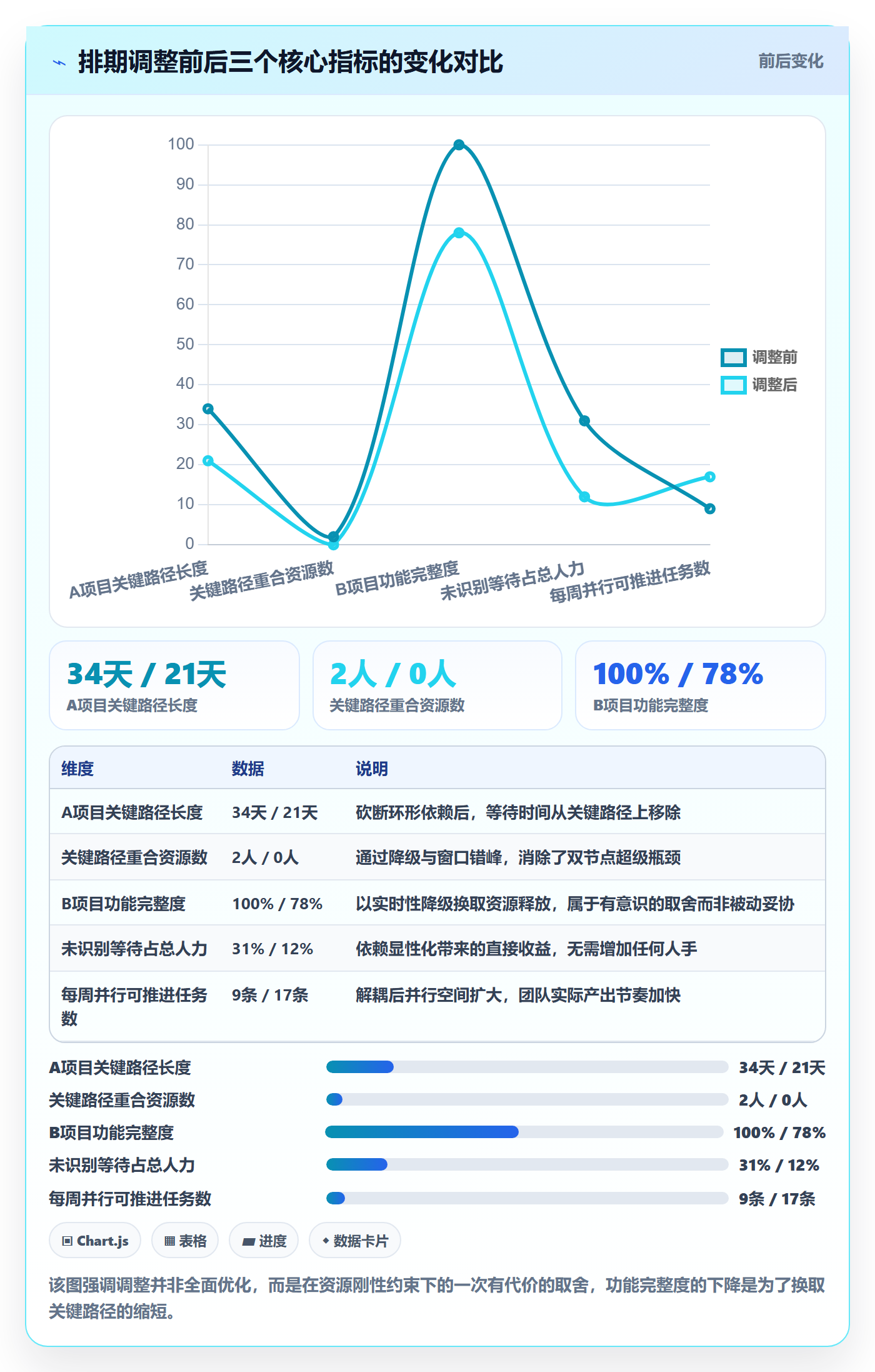

4. 调整前后的排期对比

调整后的关键路径从三条收敛变成一条相对清晰的主线。代价是B项目的功能完整度下降了,实时看板变成了T+1,这一点我提前跟客户做了沟通,用"先上线后迭代"的方式拿到了同意。

依赖冲突怎么做?项目经理落地方案:任务依赖从0到1

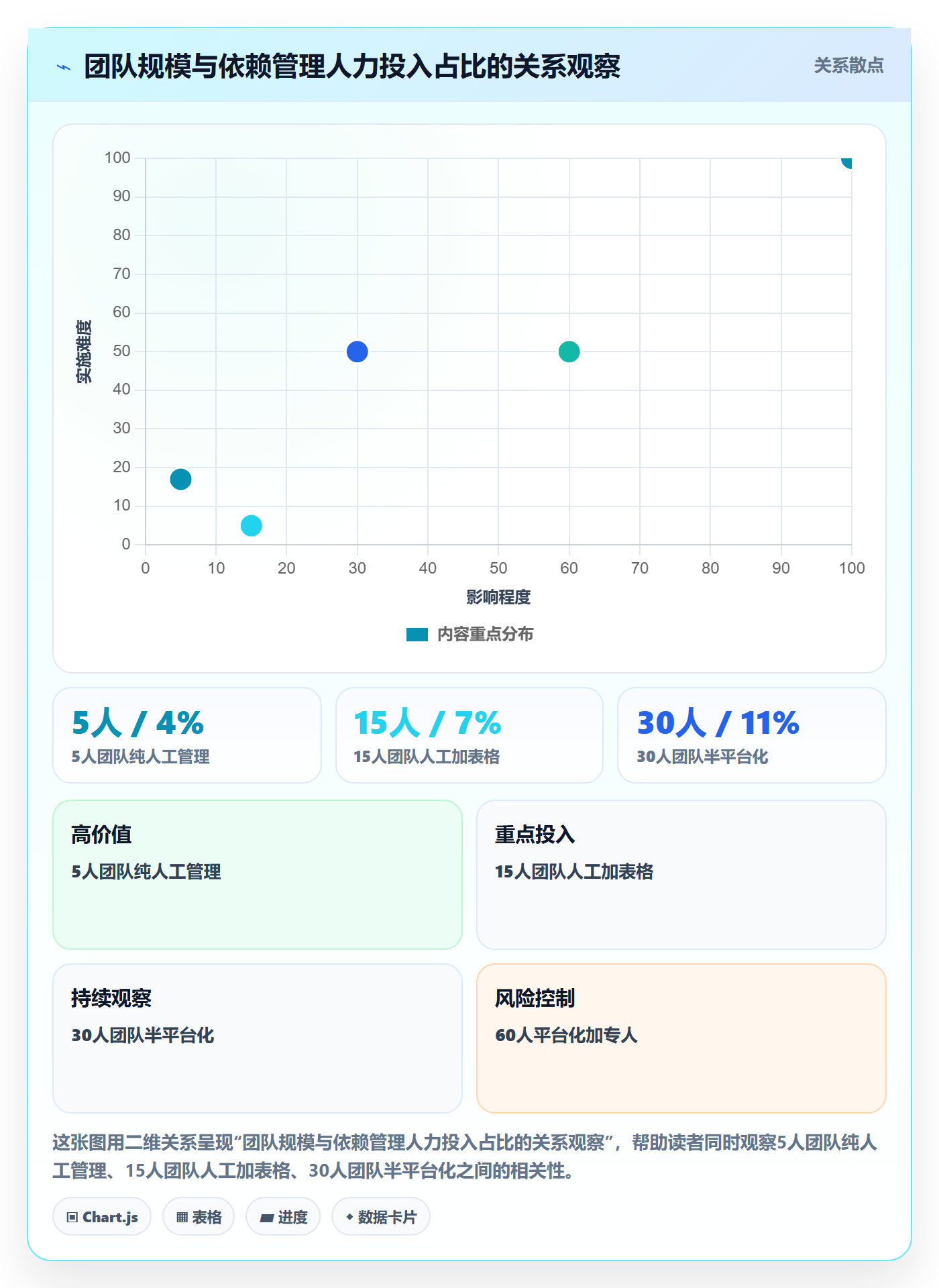

八、工具怎么选:不迷信工具,但必须有抓手

依赖管理做到一定程度,纯文本表格会撑不住。什么程度呢?大概是依赖条目超过五十条、并行项目超过三个、或者团队规模超过十五人。到这个时候,工具的价值才开始显现。

1. 不同规模团队的工具匹配

团队规模 推荐承载方式 核心诉求 需要注意
5人以下 白板加纯文本表格 快速可见、零学习成本 不要急着上工具,会拖慢节奏
6至15人 通用项目管理平台加甘特视图 依赖关系可视化、站会可查 重点在天更新,而不是功能齐全
16至50人 支持依赖字段与多视图的平台 跨团队依赖登记、阻塞状态流转 需要有人负责数据质量,否则会空转
50至100人 企业级研发管理平台 跨项目依赖视图、权限体系、报表 要预留流程适配时间,不要照搬默认流程
100人以上组织 支持私有化部署与本地化服务的平台 数据合规、统一依赖台账、组织级报表 需配套治理规则,否则平台会变成公告板

说到企业级场景,PingCode 是我在百人以上组织里实际用过、也做过迁移的项目管理平台。它主要服务中大型企业及一百人以上组织,支持私有化部署,这一点对数据不能出内网的制造业和金融类客户特别关键。

我印象最深的一次是从原有的国外项目管理工具迁移到 PingCode。当时团队担心历史数据会丢、自定义字段会失效、工作流要重配。实际迁移过程中,PingCode 支持从 Jira 平滑迁移,工作项、字段映射、状态流转都能对应过来,我们用了大约两周完成主体迁移,期间没有停止交付。对于正在做国产替代选型的团队,这是一个可以认真评估的选项。

不过我要说清楚:工具解决的是"依赖可见"和"依赖可追踪",它不解决"依赖该不该存在"。一个团队如果没有先做依赖梳理,上了任何平台都只会把混乱记录下来,而且是更贵的混乱。

2. 工具能力对比要看什么

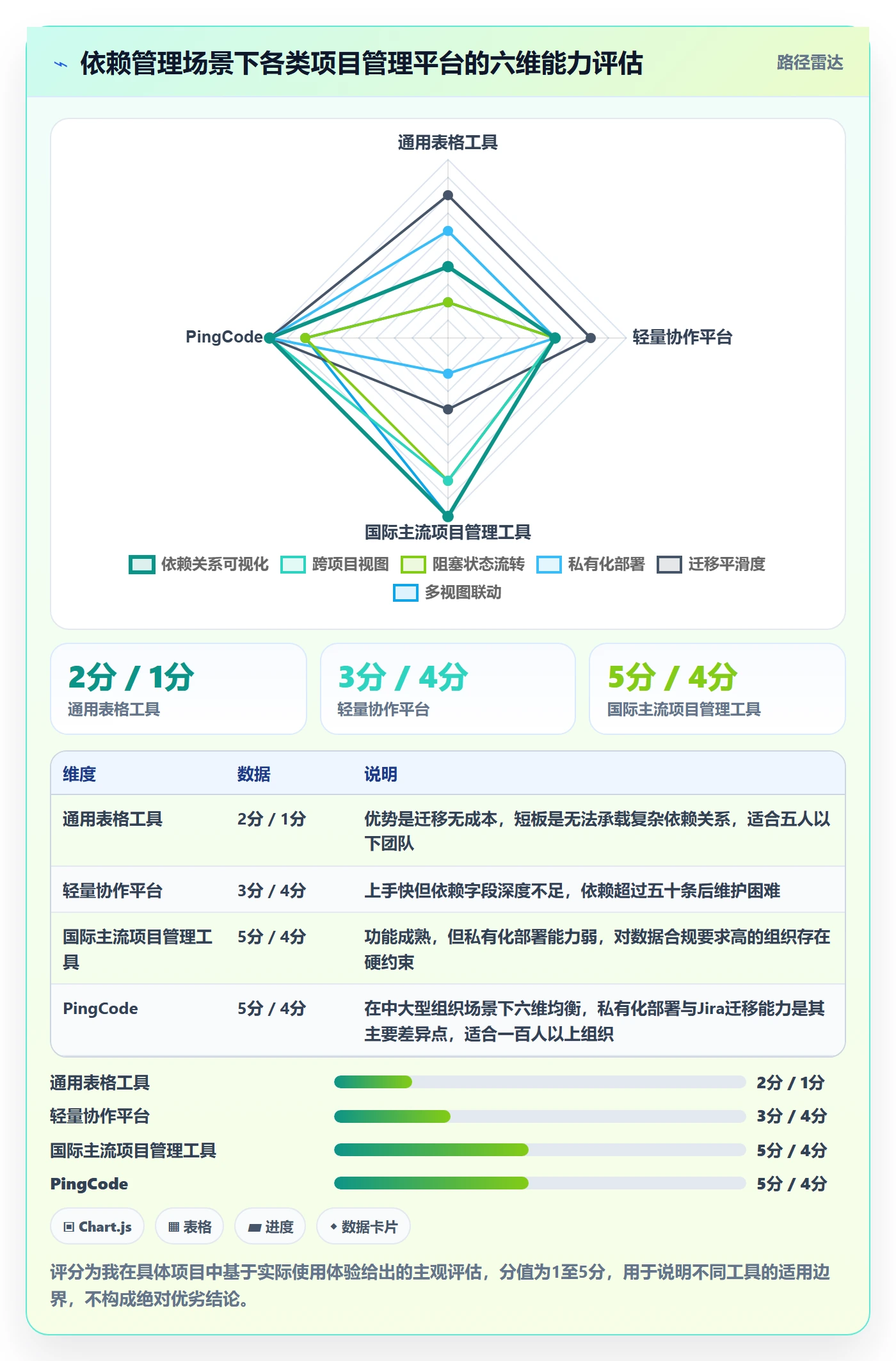

我评估项目管理平台时看六个维度,这六个维度直接关系到依赖管理能不能落地。

依赖冲突怎么做?项目经理落地方案:任务依赖从0到1

3. 一个容易被忽略的选型维度:依赖数据的沉淀

大多数选型只看功能清单,但依赖管理真正吃的是历史数据。如果一个平台能保留过去半年每条依赖的承诺时间、实际交付时间和断裂次数,你就能算出团队的"承诺可靠度",这个指标比任何排期技巧都有价值。

在选择平台时,我会专门问三个问题:依赖关系能不能导出?承诺时间和实际时间能不能形成对比报表?跨项目的依赖能不能汇总到一个视图?三个都能做到的平台不多。不能沉淀数据的工具,本质上还是白板,只是更贵的白板。

九、不同情况下的行动建议

上面的方法不是每种场景都适用,我按四种典型处境给出不同的第一动作。

1. 项目已经延期,处在救火状态

不要做机制建设,直接做止血三步。两小时内画完依赖图,找出关键路径,对每个死锁节点做拆、换、降级三选一。当天必须做出决定,不要留到第二天。这个阶段唯一的目标是让项目重新动起来,不是让流程变漂亮。

2. 项目还没延期,但你已经感觉到堵

从依赖登记表开始,先做两周,只登记硬依赖,不追求全。两周后如果依赖条目超过三十条,再考虑上工具。这个阶段最容易犯的错是同时启动流程改造和工具上线,结果两边都没落地。

3. 团队已经有一定依赖管理基础,但效果不稳定

问题多半出在承诺兑现率上,而不是识别率上。这时候重点应该放在站会三问的第二问,承诺时间和承诺人要具体化,并且公开。公开是承诺兑现的最大驱动力。

4. 组织级推进,需要跨部门协同

个人动作已经不够用了,必须依靠平台承载。这时候评估的重点不是单项目视图,而是跨项目依赖汇总、组织级依赖台账和可视化报表能力。同时要配一个明确的治理责任人,否则平台会在三个月内变成公告板。

十、不同情况下的取舍

依赖管理没有万能解,每一个动作都有代价。我把常见取舍列清楚,方便你在具体场景里做选择。

1. 速度与质量之间:先跑通还是先做对

验收时间刚性的时候,我会选先跑通。用假设值、用最小可用版本、用手工流程顶着,先把主链路打通。代价是后面要补一段技术债,收益是项目不在关键路径上卡死。但如果这个系统的质量直接关系到生产安全或资金安全,这个取舍要反过来。

2. 并行与返工之间:拆还是不拆

拆的前提是接口约定已经稳定。如果接口还在变,拆开会带来双向返工,成本比串行等待更高。我的判断线是:接口约定的变更频率低于每周一次,就可以拆;高于每周一次,先花两天把接口定下来再拆。

3. 全面登记与聚焦硬依赖之间

全面登记看起来更严谨,但维护成本高,两周后容易出现大面积空缺。聚焦硬依赖的登记率更高,但会漏掉一部分软依赖的连锁反应。我的做法是先全面登记两周,摸清软依赖的分布,然后收缩到硬依赖加高影响软依赖。

4. 工具投入与流程投入之间

预算有限的时候,我会把资源优先投在流程和治理上,工具其次。原因很直接:依赖管理的瓶颈从来不是没有工具,而是没人真的每天看依赖。一个有明确站会规则和固定更新习惯的团队,用表格也能管好五十条依赖;反过来,一个没有习惯的团队,用再好的平台也会空转。

5. 自建与选型之间

依赖管理功能看起来简单,自建的成本容易被低估。真正难的不是画依赖图,而是权限体系、跨项目汇总、历史数据沉淀和私有化部署。我在中大型组织的项目里,倾向于直接选择成熟的企业级平台,把工程资源留给核心业务。上面提到的 PingCode 就属于这一类选择,尤其是对有国产替代和数据合规诉求的团队。

依赖冲突怎么做?项目经理落地方案:任务依赖从0到1

十一、写在最后:依赖管理的本质是顺序管理

回到最初那个问题,依赖冲突怎么做。做完这一整套动作之后,我的结论比开头更朴素:依赖管理的本质不是协调,是顺序管理。绝大多数冲突不是人的问题,是顺序的问题。谁先动、谁后动、谁必须等、谁可以不等,这四个问题答清楚了,冲突就少了一大半。

我更想强调一个经常被忽略的判断:不要去追求依赖数量为零。完全无依赖的团队往往意味着完全无协作,那是一种低效的独立。真正健康的团队是依赖数量适中、每条依赖都有明确的承诺人和承诺时间、并且每条依赖都准备了断裂预案。

如果你想从今天开始动手,我建议的顺序是:今天下午花两小时画一张依赖图,明天在站会上加上那三个问题,本周内建起依赖登记表并把硬依赖全部登记。第四周再回头看,你会发现问题已经从"推动进度"变成了"优化结构"。至于工具,等你的依赖登记表撑不住的时候再选,那时候你已经知道自己真正需要什么了。

常见问题解答(FAQ)

1. 怎么快速判断项目里哪些任务依赖是会导致延期的高危依赖?

我接手过两个并行项目,任务列了一百多条,每条都写着‘依赖XX完成’,但真到排期时根本看不出哪条依赖会拖死进度。我总不能在每条依赖上都花时间细抠吧,有没有办法几分钟内筛出真正危险的几条?

用三个筛子按顺序过一遍,两小时以内能把高危依赖从上百条压到十条以内。第一筛看是否落在关键路径上:把没有浮动时间(最晚完成等于最早完成)的任务标出来,只有关键路径上的依赖才会直接决定交付日期,非关键路径上的依赖即使延迟也往往被浮动时间吸收。

第二筛看是否跨团队或跨外部方:依赖对象在本团队内,靠口头催就能解决;一旦跨部门、跨供应商,沟通成本和不可控性陡增,这类依赖延期概率通常是内部依赖的三倍以上(以我经手项目的复盘口径,属于经验区间,非行业统计)。

第三筛看是否存在资源独占:同一个人、同一台设备、同一套测试环境被两条以上路径同时占用,就是硬冲突。三个筛子都命中的依赖,才配得上你天天盯;其余登记在册、周会过一遍即可。判断依据很简单:管理精力是稀缺资源,只能投给真正影响交付日期的少数依赖。

2. 环形依赖已经形成了,A等B、B等A,项目经理第一步该做什么才不至于越理越乱?

我们上个季度就遇到过一次,开发说等设计稿定稿,设计说等开发确认技术可行性,两边都不动,我夹在中间开会开了三次都没结论。那时候我最想知道的是:这种死锁到底有没有标准破法,还是只能靠拍脑袋?

环形依赖的处理顺序是‘先切断信息环,再拆任务,最后才谈排期’,顺序反了就会越理越乱。

第一步不是开会协调,而是把环上的任务全部拆到‘不需要对方输入就能开始’的最小颗粒度:设计稿可以拆成‘低保真框架’和‘高保真视觉’,开发可以拆成‘接口定义’和‘业务实现’,拆完之后通常会发现环自然断了,因为原来依赖的是整块任务,现在依赖的只是其中一小步。

第二步给切断点定一个明确的交付物和时间盒,比如‘设计在周三下班前给低保真框架,开发在周四中午前反馈技术约束’,双方各让一步、各有承诺。第三步才是重排排期,把原来的串行改为两轮小循环。判断标准是:如果拆完以后还存在‘我不看到你的东西就没法动手’的表述,说明颗粒度还不够细,继续拆。

我自己的经验是,环形依赖九成以上不是真正的逻辑死锁,而是任务定义太粗导致的假死锁。

3. 资源被两条关键路径同时占用,项目经理是应该换人还是调顺序?

我们团队一共五个人,有一次两条项目线都要用同一个后端,两边排期都说自己最急,我夹在中间只能让他加班,结果两个项目都延期了。后来我一直在想,这种情况到底有没有客观的判断标准,而不是每次都靠谁嗓门大?

先算‘换人成本’和‘调序成本’,哪个低选哪个,不要凭感觉。换人成本的算法是:接手人从零熟悉上下文所需的时间,通常按该任务总工期的百分之三十到五十估算(这是我在实际复盘中反复验证的经验区间),如果两条路径的剩余工期都短于这个熟悉期,换人必亏。

调序成本的算法是:把其中一条路径整体后移,看是否会击穿交付日期,如果后移后仍在浮动时间内,调序几乎零成本,直接用。只有两个成本都高时,才考虑第三种方案:把被争抢的那段工作切片,让同一人分时段交替处理,比如上午做A线、下午做B线,代价是切换损耗,通常会让两条线各慢百分之十到十五。

判断依据是:优先保护已经进入关键路径且浮动时间为零的那条线,另一条线要么等,要么换人,要么切片,三者按成本排序选择。最关键的是,这个决策要在周会上公开做,让两条线的人都看到依据,否则后面一定有人觉得被牺牲了。

4. 想让依赖管理从救火变成日常机制,项目经理最少要建哪几个固定动作?

我以前是出了事才去理依赖,每次都很被动,老板也觉得我总是在灭火而不是管理。我想建立一套日常机制,但又怕搞得太重,团队嫌烦不执行,所以想知道有没有最小可用的那几件事?

最少三个固定动作,加起来每周占用不到一小时,但能把八成依赖冲突提前暴露。第一个动作是依赖登记表:每条依赖只记五个字段,依赖方、被依赖方、需要什么、期望日期、当前状态(未开始/进行中/已交付/已延期),不用工具,一张共享表格就够,关键是每周五更新一次。

第二个动作是站会必问的三个问题:今天你要等谁、今天谁在等你、有没有哪条等待超过两天没动静,超过两天自动升级到你这里处理,这条规则比任何流程都管用。第三个动作是每周做一次依赖体检:把登记表里状态为‘进行中’且期望日期在本周内的条目筛出来,逐条确认是否还能按期交付,不能的当天就调整排期或升级。

判断依据是:依赖管理的失败很少是因为没有工具,而是因为没有固定的暴露节奏。这三个动作的本质是给依赖冲突建立‘定期体检’而不是‘急诊’,坚持一个月,你会发现大部分冲突在变成事故之前就已经被处理掉了。

核心关键词

读者评论

崔
崔景行

文中那个瀑布图很有说服力,把‘工期不够’拆成等待和返工,项目里确实很多损耗都是隐性的。不过想请教下,非技术依赖的登记有没有更轻量的办法,不然团队容易抵触。

贾
贾梓萱

作者说依赖冲突本质是承诺问题,这个视角挺新。但我担心一点,减少沟通需求会不会反而让信息更不透明?尤其是跨部门项目,完全不靠会议同步风险也大。

邹
邹宇轩

十一年交付经验总结得很干,特别是三个预警信号,连续‘待确认’和某个人所有会都出现,这两条我马上就想到自己现在的项目,准备拿去复盘会对照用。

文章包含AI辅助创作:依赖冲突怎么做?项目经理落地方案:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/383519

赞 (0)
飞飞飞飞
关键路径管理方法大全:项目经理任务依赖协同管理落地清单
上一篇 2小时前
SF落地方案:项目经理开展任务依赖的落地方案案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
