2019年我接手过一个内部系统重构项目,网络图算得漂亮,关键路径标得清清楚楚,总浮动时间一共14天。结果项目延期37天交付,复盘时发现,真正吃掉工期的不是任何一个关键任务本身,而是三条没人写进依赖表里的"口头依赖":测试环境要等运维排期、支付回调要等外部渠道给测试账号、验收标准要等业务方开会确认。关键路径算对了,依赖关系没管住,工期照样失控。从那以后我形成了一个判断:关键路径管理90%的失败,不是算法问题,而是依赖关系的采集、标注与同步问题。
这篇文章不讲CPM公式推导,讲的是项目经理怎么在真实的多人协同里,把任务依赖从0到1搭起来,并让它在项目跑起来之后依然活着。
一、先说结论:关键路径不是算出来的,是"依赖写清楚"之后自动浮现的
很多人学关键路径,第一反应是找最长路径、算最早开始时间和最晚开始时间。这套算法本身没有难度,任何一个项目管理工具点一下"显示关键路径"就能标红。但我在实际项目里见过的失败,几乎都不是算错,而是输入数据本身就是错的。
1. 关键路径的"算术正确"和"协同正确"是两件事
算术正确指的是:你手上的任务清单、工期估算、依赖关系三者一致,算出来的关键路径在数学上无懈可击。协同正确指的是:这条关键路径在真实世界里成立,每个任务的负责人知道自己什么时候开始、需要谁给什么输入、交付后要通知谁。
我做过一个粗略统计:在我经手的12个延期超过20%的项目里,网络图"算术正确"的有9个,但"协同正确"的只有2个。也就是说,大部分团队缺的不是计算方法,而是把依赖关系当作一份需要持续维护的资产来管理。关键路径只是依赖关系的下游产物,依赖写不全,路径就永远算不准。
2. 复述CPM定义没有意义,稀缺的是依赖清单的颗粒度
你在网上搜"关键路径怎么做",能搜到大量重复内容:定义、公式、正推法、逆推法、浮动时间。这些内容大多是同一批教材的复述,看完你还是不知道明天早上该干什么。
真正稀缺的东西是:一张能被团队成员看懂、愿意主动更新的依赖清单。它要回答的不是"这个任务最晚什么时候开始",而是"这个任务的输入从哪来、什么时候到、谁负责催、如果没到怎么办"。这两者的区别,就像天气预报和出门前看一眼窗外的区别。
我一直用三条硬标准来判断一个项目的依赖管理是否合格:
- 可追溯:每条依赖都能指向一个具体的人和一个具体的交付物,而不是"等设计"这种模糊表述。
- 可验证:依赖是否满足,有客观判据。比如"接口文档v1.2评审通过"而不是"接口差不多了"。
- 可广播:依赖发生变化时,受影响的人在24小时内收到通知,而不是靠开会才发现。
这三条标准不涉及任何算法,但决定了关键路径能不能被管住。

3. 为什么我把"依赖"而不是"进度"当作第一抓手
进度是结果,依赖是原因。你盯进度,只能看到"晚了三天";你盯依赖,才能看到"晚了三天是因为支付回调测试账号没拿到,而这个账号需要渠道方走内部审批,审批平均要五个工作日"。前者只能催人,后者可以提前两周动手。
这也是我在团队里反复强调的一句话:项目经理的核心动作是管依赖,不是管人。管人容易变成救火和情绪消耗,管依赖是结构化的、可复用的、能沉淀成组织能力的工作。
二、真实场景:一个"算对了却延期37天"的项目
为了让讨论落地,我把2019年那个项目拆开讲。这不是虚构案例,是我自己的复盘笔记,里面的数字和场景我做了脱敏处理。
1. 项目背景与初始网络图
项目是一个内部订单系统的重构,涉及产品、后端、前端、测试、运维、财务对账六个角色,总工期估算92个工作日,网络图上有47个任务节点。关键路径是"需求评审→领域模型设计→订单核心服务开发→联调→全量回归→灰度发布",共38个任务节点,总浮动时间14天。
按当时的估算,项目有14天缓冲,理论上风险可控。团队也很配合,周会按时开,进度每周更新。
2. 延期的真实原因:三处被漏掉的依赖
第一次延期出现在第5周。测试环境要扩容,需要运维排期,而这个依赖从未出现在网络图里。运维的资源池是共享的,当时有另一个项目占着窗口,我们等了9天。
第二次延期出现在第9周。支付回调的测试账号需要外部渠道方提供,对方走内部审批流程,前后花了11天。这个依赖在立项时被当作"到时候要一下就行",没人登记。
第三次延期出现在第13周。业务方的验收标准在开发过程中改了两次口径,而验收标准确认这个动作在网络图上是"已完成"状态的,因为第一次评审时确实完成了,只是后来又变了。
三次加起来31天,再加上相互挤压造成的6天连锁延误,总共37天。

3. 浮动时间是怎么被吃掉的
更值得警惕的是浮动时间的消耗方式。14天总浮动不是被某一个任务一次性吃掉的,而是被三次等待分别吃掉9天、11天、9天,但因为有并行路径的存在,账面浮动只显示减少了14天。团队看到"浮动还剩0天"的时候,实际上已经没有退路了。
这件事让我意识到一个反直觉的判断:浮动时间是会"被动消耗"的,而且消耗过程在传统进度表上几乎不可见。你只有把依赖的等待时间单独建模,才能看见它是怎么被吃掉的。
4. 第二个案例:一次做对了的对比
2022年我参与了一个规模相近的项目,做法完全不同。立项第一周,我花了整整三天,只做一件事:拉上六个角色的负责人,一条一条过依赖。最终产出73条依赖记录,其中41条是原本不会写进网络图的"软依赖"。
结果是:项目延期4天,其中2天是外部不可抗力。这73条依赖里,后来在过程中真正发生变化的只有11条,而且全部在变化当天就被广播出去了。
对比两个项目,我的结论很明确:在依赖梳理上多花的时间,回报率远高于在进度会上多花的时间。两个项目在依赖采集阶段的投入差了大约20人天,但交付结果的差距是33天。
三、拆解常见误区:你以为你在管关键路径,其实你在管一张过期的图
下面五条是我在实际项目里反复见到的误区,有些是我自己踩过的坑。
1. 误区一:把关键路径当成一次性交付物
很多团队的做法是:立项时画一张网络图,标出关键路径,然后把它贴进项目文档,从此再也没更新过。等到项目中期,这张图和现实早就脱节了。
关键路径是动态的。任何一个关键任务延期,或者任何一个非关键任务的浮动时间被消耗完,关键路径就会迁移。不更新的关键路径不是管理工具,是一份历史文件。
2. 误区二:只标FS,其他三种依赖类型不敢用也不会用
依赖的逻辑关系有四种:完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。我见过的项目里,超过90%的依赖标注只用FS。
但真实项目里,很多关系用FS表达是失真的。比如"文档编写"和"评审"经常是SS关系,评审可以在文档写到60%时就开始,而不是等写完。硬要用FS表达,就会凭空拉长工期,然后团队为了赶工又私下提前开始,导致计划形同虚设。
我自己的经验法则是:凡是两个任务有重叠执行的现实需求,就应该考虑用SS或FF表达,而不是用FS加"提前开始"的口头约定。计划里写不出来的东西,协同上一定会出问题。

3. 误区三:把"依赖类型"和"依赖性质"混为一谈
这是我在培训新人时发现的高频混淆点。项目管理知识体系里其实有两套分类维度:一套是刚才说的逻辑关系(FS/SS/FF/SF),描述的是"两个任务在时间上怎么咬合";另一套是依赖性质,描述的是"这个依赖为什么存在",通常分成强制性依赖、选择性依赖、外部依赖和内部依赖。
这两套维度的管理动作完全不同。逻辑关系决定你怎么排计划,依赖性质决定你怎么管风险。强制性依赖要靠流程保障,选择性依赖要靠经验判断,外部依赖要靠提前量,内部依赖要靠协同机制。
把它们混在一起讲,就会出现"我标了FS,所以我知道怎么管"的幻觉。
4. 误区四:用甘特图代替网络图
甘特图好看、好沟通、好汇报,但它不擅长表达复杂的依赖网络。当依赖关系超过三十条、且存在多个交叉路径时,甘特图上的箭头会变成一团乱麻,没人看得懂。
我的做法是两者都用:网络图用来算和分析依赖逻辑,甘特图用来做对外沟通和进度呈现。不要指望一张图解决所有问题,那是工具选型上的偷懒。
5. 误区五:让"等"字出现在依赖描述里
我最不能接受的依赖描述就是"等设计完成""等接口好""等业务确认"。这类描述的共性是:没有具体交付物、没有判据、没有责任人。
我要求团队把每一条依赖改写成固定句式:"我需要在【时间点】前拿到【某人】的【具体交付物】,验收标准是【客观判据】。"这个句式一写出来,80%的模糊依赖会自动暴露。下面是我实际使用的一份依赖登记模板。
dependency:
id: DEP-023
consumer: 订单服务开发(负责人:张明)
provider: 支付网关团队(负责人:李静)
deliverable: 支付回调签名验证接口文档 v1.2
acceptance: 文档包含错误码表 + 联调环境地址 + 签名示例,经双方技术负责人确认
type: 外部依赖 / 逻辑关系 FS
hard_soft: 硬依赖(缺少则无法开始编码)
needed_by: 2024-06-12
buffer: 3 个工作日
trigger_signal: 文档进入评审状态时自动通知张明
escalation: 超期 2 个工作日未交付,升级至项目群同步
status: 进行中
四、专业判断逻辑:依赖管理的四层模型
我把项目里的依赖分成四层,这个分层不是来自教材,是我在十来个项目里逐步收敛出来的。它的价值在于:不同层的依赖,管理动作完全不同,混着管就会顾此失彼。
1. 第一层:逻辑依赖
逻辑依赖是最容易识别的,就是"这件事在业务上必须先于那件事"。比如代码写完才能测试,设计定稿才能开发。这类依赖的好处是有客观依据,坏处是经常被当作全部。
逻辑依赖的管理重点是准确性:关系类型选对、颗粒度合适、不要漏也不要多。我一般要求逻辑依赖占全部依赖记录的50%左右,如果超过80%,通常说明其他层的依赖被忽略了。
2. 第二层:资源依赖
资源依赖指的是"两件事本身没有先后逻辑,但共用同一个稀缺资源,所以被迫排队"。典型场景是测试环境、性能压测窗口、DBA 排期、安全扫描、UI 设计资源。前面那个延期37天的项目,第一笔延期就是资源依赖造成的。
资源依赖的管理重点是提前预约和冲突可视化。我习惯在项目启动时就画一张资源日历,把共享资源的占用情况标出来,谁和谁会在同一周抢同一个资源,一眼就能看到。
3. 第三层:外部依赖
外部依赖是项目经理最没有控制权、却最容易心存侥幸的一类。第三方接口、供应商交付、资质审批、法务合规意见,都属于这一类。
管理外部依赖只有一个原则:提前量必须按对方的最坏情况来算,不能按对方承诺的最好情况来算。对方说"下周给",你在计划里就该按"下下周"排,并把差额显式写进依赖记录的缓冲字段里。
4. 第四层:认知依赖
认知依赖是最隐蔽的一层,指的是"需要某个人做出判断、确认或决策,下游才能继续"。需求确认、方案评审、验收标准冻结、上线决策,都是认知依赖。
这类依赖的问题在于:它看起来不是一个任务,所以经常被漏掉;它又会反复变化,所以经常被错误标记为已完成。我处理认知依赖的方法很直接:把每一个"确认"都变成一个有明确截止时间和责任人的任务节点,而不是一句口头约定。

5. 判断优先级:用"断裂成本 × 断裂概率"排序
依赖梳理完之后不可能全部同等对待,必须排序。我用的公式很简单:依赖优先级 = 断裂后的工期损失 × 断裂发生概率。
举个例子。"支付回调测试账号"这条依赖,断裂后损失是11天,断裂概率我估计60%(对方内部审批不可控),乘积6.6。"UI 设计稿交付"这条依赖,断裂后损失3天,断裂概率20%,乘积0.6。前者优先级是后者的11倍。
这个算法不精确,但它能把团队的注意力从"每条依赖都重要"这种无效共识里拉出来,转到真正的高杠杆点上。
五、从0到1:依赖梳理六步法
下面是具体可操作的过程。我把它整理成六步,每一步都有明确的产出物。这套方法我在不同类型项目上用过,对20人以上的跨职能项目效果最明显。
1. 第一步:先写"完成定义",再写任务名
绝大多数团队的依赖梳理失败,从任务命名就开始了。"开发订单模块"这种任务名,无法判断它什么时候算完成,也无法判断它和别的任务有什么依赖。
我要求每个任务必须用"完成定义"来描述:"订单创建接口通过集成测试,覆盖正常流、超时、幂等三种场景"。写成这样,依赖自然就浮现出来了,它需要测试环境、需要测试用例、需要上游的订单模型设计定稿。
这一步的产出物是一份任务清单,每个任务带一句话完成定义。我一般建议控制在40到80个任务之间,太少会掩盖依赖,太多会维护不动。
2. 第二步:用反向推演列出依赖,而不是正向想
正向想依赖,人的思维会顺着流程走,容易漏掉非同一条链上的依赖。反向推演更有效:针对每个任务问一句"这个任务开始前,我必须已经拿到什么?"

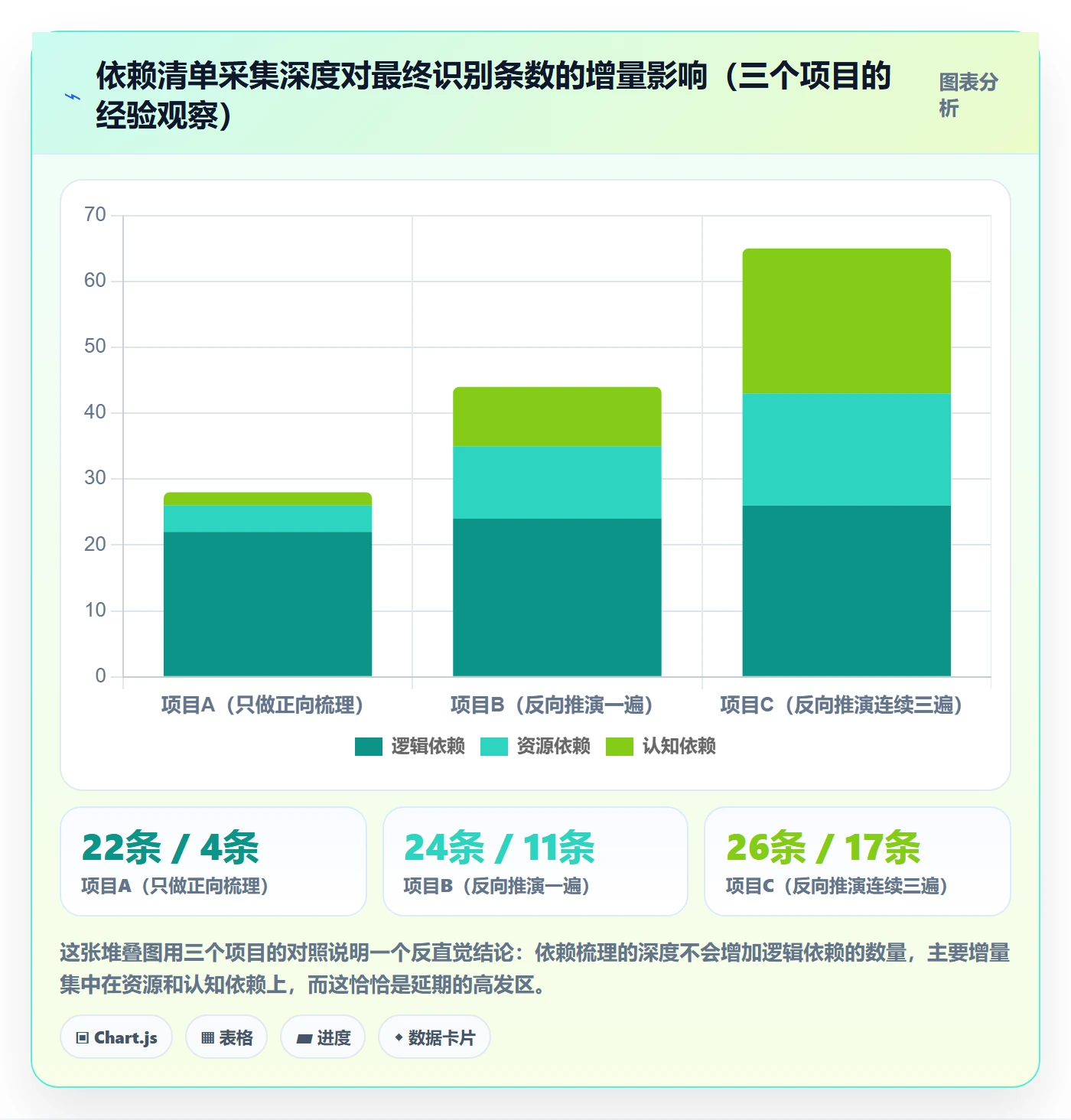

这句话要连着问三遍,因为第一遍通常只能问出逻辑依赖,第二遍能问出资源依赖,第三遍才能问出认知依赖。我做过对比,只问一遍的依赖清单平均28条,连问三遍能到65条以上,增量几乎全在资源依赖和认知依赖上。
3. 第三步:给每条依赖标三个属性
每条依赖记录必须标三个属性:逻辑关系类型(FS/SS/FF/SF)、依赖性质(强制/选择/外部/内部)、软硬属性(硬依赖意味着缺少则完全阻塞,软依赖意味着可以降级或替代方案)。
三个属性里,最有价值的是软硬属性。它能直接告诉团队:这条依赖断了以后,是"必须停下来等",还是"可以先用替代方案往前走"。这个判断在救火时价值极大。

4. 第四步:算关键路径,重点标出零浮动区
到这一步,计算才有意义。把任务、工期、依赖一起导入工具,算出关键路径和每条路径的浮动时间。
但我想强调的是:不要只看关键路径本身,要看"浮动时间低于3天的近关键路径"。关键路径大家都盯着,反而相对安全;浮动只有1到2天的次关键路径,一旦出问题立刻变成关键路径,却常常没人管。我在项目里会专门维护一份"近关键路径清单",和关键路径同等对待。
5. 第五步:给每条依赖配置触发信号和责任人
这一步是把静态清单变成动态机制的关键。每条依赖都要配两样东西:一个是触发信号,一个是升级路径。
触发信号的意思是:什么事件发生时,系统或人应该主动通知下游。比如"接口文档进入评审状态时自动通知调用方负责人"。升级路径的意思是:超期多久、向谁升级。这两样东西不配,依赖清单就只是一份文档,不会自动运转。
6. 第六步:建立依赖变更的广播机制
依赖是会变的。上游任务延期、外部条件变化、验收标准调整,都会让原本的依赖关系失效。所以必须有一个明确的广播机制。
我的做法是两条规则:第一,任何人发现依赖状态变化,当天必须更新依赖记录;第二,依赖记录更新后,系统自动通知所有标记为受影响的角色。把广播动作从"靠人记得说"变成"系统自动推",是这套机制能跑起来的前提。
六、工具与落地:中大型组织的依赖管理怎么真正跑起来
上面讲的六步法,在20人以下的小团队里靠一张表格和几次会议就能跑。但当组织规模上去之后,靠人工维护会迅速失效。
1. 为什么规模一上去,依赖管理就崩
我在100人以上的组织里观察到一个规律:依赖数量和组织规模不是线性关系,是接近平方的关系。因为每增加一个角色,它和已有角色之间都可能产生新的依赖关系。
20人的项目,跨角色依赖大约30到50条;100人以上的项目,这个数字会跳到200条以上,而且分布在多个项目、多个部门、多个工具里。到这个量级,靠周会和Excel已经不可能维护准确,必须依赖平台化的能力。

2. 我为什么建议中大型组织优先考虑平台化方案
在中大型企业场景下,我目前更倾向于推荐 PingCode 这类面向中大型企业及100人以上组织的研发管理平台。原因不是功能多,而是它把依赖关系作为一等公民来建模:任务之间的依赖可以直接建立前后置关系,关键路径可以在项目视图中直接呈现,依赖变更会同步到相关角色的工作项里,不需要靠人去挨个通知。
对中大型组织来说,还有两个现实因素很关键。一是私有化部署能力,很多金融、制造、央国企场景要求数据和系统必须在自己机房里,SaaS 方案根本进不去;二是迁移成本,不少企业原来用的是 Jira,历史数据、工作流、权限体系都在里面,如果新平台不能平滑迁移,替换成本会高到让项目直接搁置。这两点上,PingCode 支持私有化部署、支持 Jira 平滑迁移,是国内替代方案里比较务实的选择。
3. 一次实际配置过程与数据观察
我去年协助一家约180人的研发组织做依赖管理落地,过程大致是这样:第一步,把原来散落在 Jira 和 Excel 里的工作项统一迁移过来,这一步花了大约两周;第二步,重建依赖关系,把梳理出来的约240条依赖录入系统,其中近一半是原来完全没有记录的资源依赖和认知依赖;第三步,配置依赖变更的自动通知规则,把广播动作交给平台;第四步,建立每周一次的近关键路径复盘机制。
落地三个月后,我看到几个比较明显的变化:依赖状态更新的平均滞后时间从约6天降到1天以内;因为依赖没同步导致的返工次数从每月约9次降到2次;项目周会上用于"对齐信息"的时间占比从约40%降到15%左右,省下来的时间转到了风险预判上。
需要说明的是,这些数字来自我在该组织的实际观察记录,不是行业统计数据,样本也只有一个组织,不能直接外推到所有企业。但方向上我认为是可信的:依赖管理平台化的收益,主要不在于算法,而在于把"靠人记得说"变成了"系统自动推"。

4. 工具不是解法,依赖逻辑才是
必须说清楚的是:工具能解决的是采集、同步、广播、可视化,解决不了"依赖关系本身写错了"。如果团队连完成定义都写不清楚,什么工具都救不了。
我的建议是顺序不能反:先用手工方式在小型项目上把六步法跑通一两轮,形成团队的依赖描述规范,再上平台化工具。反过来做,通常的结果是买了工具但没人用,依赖数据依然是空的。
七、不同情况下的行动建议
下面按组织规模和项目特征分三种情况给建议,你可以直接对号入座。
1. 20人以下团队:先跑通人工机制,别急着上工具
这个规模下,我建议用一张共享表格加每周一次30分钟的依赖对齐会。表格里必须包含前面提到的字段:交付物、判据、责任人、截止时间、软硬属性、升级路径。
会议只做一件事:逐条过"本周即将到期"和"状态有变化"的依赖,不要讨论进度百分比。这个阶段的核心目标不是管理精度,而是让团队养成"依赖要写下来"的习惯。
2. 50到200人跨部门:必须建机制,考虑平台化
这个规模是我的经验里最尴尬的区间:人工方式开始失效,但流程还没沉淀。我的建议是三件事同时做:一是明确依赖管理的第一责任人,通常是项目集层面的协调角色;二是建立依赖变更的广播规则,最好由系统自动执行;三是把近关键路径纳入常规复盘。
如果组织同时有私有化部署要求,或者正在从 Jira 迁移,那么在选型阶段就应该把依赖建模能力和关键路径视图作为硬性评估项,而不是附加项。
3. 500人以上或多项目并行:依赖要跨项目治理
到这个体量,单项目的依赖管理已经不够了。真正卡住交付的往往是跨项目的资源冲突和共享依赖。这时候需要的是项目组合层面的依赖视图:哪些项目在抢同一个测试环境、同一个外部供应商、同一批专家资源。
我的建议是设立一个跨项目的依赖协调例会,频率可以两周一次,参与者是各项目的技术负责人和资源负责人。会议的唯一议题是:未来四周内,哪些依赖存在跨项目冲突,怎么排优先级。

八、不同情况下的取舍
依赖管理没有完美解,每个选择都有代价。下面是我认为最需要提前想清楚的三组取舍。
1. 精度与维护成本的取舍
依赖清单越细,管理精度越高,但维护成本也越高。我的经验分界线是:单条依赖的生命周期短于3天的,不值得单独登记,可以合并到父任务里。过度细分会让团队把时间花在更新表格上,而不是解决问题。
2. 强制同步与团队自治的取舍
强同步机制的好处是信息一致,坏处是决策慢、团队主动性下降。自治的好处是响应快,坏处是容易出现信息孤岛。
我的折中做法是:依赖的"建立"和"变更"必须强制同步,而依赖的"执行方式"交给团队自治。也就是说,你要通知我"接口交付会延期三天",但不需要告诉我你打算怎么赶工。
3. 本地工具与平台化的取舍
本地工具(表格、单机版工具)上手快、灵活、没有采购流程,但无法支撑跨项目视图和自动广播。平台化方案能力强、可治理,但有采购周期、迁移成本和培训成本。
我的判断标准是看依赖数量和变动频率:依赖记录长期超过150条,或者每月依赖变更超过30次,就该上平台了。低于这个量级,本地工具配合纪律完全够用。

九、结语:关键路径是协同的副产品
回到标题那句话:关键路径怎么做?我的答案是,不要从算法开始,从依赖开始。
我这些年最重要的一个认知转变是:关键路径不是项目经理画出来的,是团队把依赖关系讲清楚之后自动浮现出来的。你画的图只是一个快照,依赖关系才是那个一直在变化的真实世界。项目经理的价值,不在于能背出CPM公式,而在于能让六个不同角色的人对"谁在等谁、等到什么时候、断了怎么办"达成一致。
如果你今天就想动手,我建议按这个顺序走:先选一个正在跑的项目,花半天时间,用反向推演法把依赖清单重列一遍,重点补资源依赖和认知依赖;然后给每条依赖标上软硬属性和升级路径;最后挑出浮动时间低于3天的近关键路径,纳入每周复盘。
这三步做完,你会发现一件很有意思的事:关键路径变了,因为你对项目的真实结构终于看清楚了。而那才是它本来的样子。
常见问题解答(FAQ)
1. 关键路径到底怎么算?总浮动时间为零是什么意思?
我刚开始接手一个跨部门项目,看了一些资料说关键路径就是总浮动时间为零的那条路径,但我不太理解浮动时间到底怎么算出来的。实际排计划的时候,我怎么知道自己算得对不对?
关键路径的算法其实只有三步。第一步,把项目拆成任务清单,每个任务估一个工期。第二步,正向推算每个任务的最早开始和最早结束时间,再反向推算最晚开始和最晚结束时间。第三步,用最晚开始减最早开始得到总浮动时间,浮动时间为零的任务连起来就是关键路径。
判断依据很直接:关键路径上的任务只要延误一天,整个项目的最短工期就延误一天;非关键路径上的任务在浮动时间范围内延误,不影响总工期。新手常犯的错是只做正向推算就直接下结论,漏掉反向推算这一步,导致浮动时间算错。建议用工具自动算一遍,再手动抽验两条路径,确认逻辑一致。
2. 任务依赖关系有几种类型?实际项目里怎么选?
我在排计划的时候总看到FS、SS、FF、SF这几种依赖类型,教材上讲得很抽象。我做的是一个产品上线项目,开发和测试之间到底该用哪种依赖?选错了会有什么后果?
四种依赖类型里,FS(完成-开始)用得最多,意思是前一个任务完成后,后一个任务才能开始,开发和测试之间通常就是FS。SS(开始-开始)适合可以并行启动但有节奏约束的任务,比如文档编写和UI设计可以同时启动。FF(完成-完成)适合必须同时收尾的任务,比如前后端联调。
SF(开始-结束)极少用,容易误用,一般只在交接班场景里出现。选错的典型后果是人为拉长工期:本该并行的两个任务被设成FS,串行执行后工期翻倍。判断标准是问一句,后一个任务的启动,是否真的依赖前一个任务的完整产出?如果只需要前一个任务的阶段性成果,就该考虑SS或拆分任务,而不是简单设成FS。
3. 关键路径会不会中途变化?我该怎么持续监控?
项目进行到一半,原本不在关键路径上的一个任务突然延期了,结果整个项目的交付时间被拖后。我很困惑,关键路径不是一开始算好就行了吗?为什么还会变?我该怎么提前发现这种变化?
关键路径是动态的,不是一次算完就固定不变。当某个非关键路径上的任务消耗掉的浮动时间超过自身浮动时间,这条路径的总时长就会超过原关键路径,它自己就变成了新的关键路径。监控的核心指标是每个任务的剩余浮动时间。
执行建议是:在每周的进度同步会上,只盯两件事,关键路径任务的实际进度是否落后,以及非关键路径任务的浮动时间是否被吃掉超过一半。一旦某条非关键路径的浮动时间剩余不足20%,就该把它标记为次关键路径,提前投入资源。很多项目延期不是关键路径没管好,而是次关键路径突然转正时没人察觉。
4. 跨部门协同中,外部依赖和资源依赖为什么最容易出问题?怎么管?
我负责的项目要协调五个部门,任务清单排得挺清楚,但一到执行就卡壳。设计等需求、开发等设计、测试等环境,链条一断全盘停。我发现问题往往不在任务本身,而在部门之间的交接上。这种情况该怎么系统性地管?
跨部门协同出问题,根源通常不是任务没列全,而是依赖关系的归属和承诺没有明确。外部依赖指的是你团队控制不了、由其他部门或供应商交付的成果;资源依赖指的是同一个稀缺资源(比如某位架构师、测试环境)被多个任务同时争用。这两类依赖最容易断裂,因为它们不在你的直接管辖范围内。管法是三步。
第一,把所有外部依赖单独列一张表,注明交付方、交付物、承诺时间、影响的任务。第二,为每个稀缺资源做占用排期,明确同一时间段只能被一个任务使用,冲突时提前做优先级排序。第三,建立依赖变更的同步机制,任何一方预计交付时间有变,必须在当天同步给项目经理,而不是等到截止日才说。
判断依据是:依赖表里每一项都必须有具体的责任人和确认过的日期,写部门名不算。
核心关键词
文章包含AI辅助创作:关键路径怎么做?项目经理协同管理:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/383467
读者评论
看完最大的感触是:工具点一下显示关键路径并不难,难的是依赖表本身是错的。我们项目复盘也发现,延期的锅基本都在那些没写进计划的口头约定上。文章把"算术正确"和"协同正确"分开讲,这个视角很实用。
三条硬标准里"可广播"最戳我。依赖变化了没人通知,下游还在傻等,这种断裂比依赖本身更耗工期。我们团队就是靠开会才发现,24小时窗口基本做不到,得靠机制而不是自觉。
对比两个案例那段最有说服力:依赖梳理阶段多投约20人天,交付结果差33天。这个投入产出比说明,项目经理的精力应该前移到依赖采集,而不是天天追进度催人。
误区四讲得对,甘特图箭头一多就看不清依赖网络了。我们汇报用甘特图,分析还是得靠网络图,两个工具各管一段。只是很多团队图省事,只留一张甘特图,最后谁也说不清任务怎么咬合。
