SF管理指南:项目经理如何做好任务依赖,风险控制全流程

过去十年我参与过二十多个中大型交付项目,也做过几轮项目管理工具的选型和迁移。如果让我只挑一个“最容易把项目拖死、却又最少被认真对待”的管理动作,我会选任务依赖。它不像需求变更那样吵得人尽皆知,也不像人员离职那样立刻引爆,它更像一根被悄悄拧歪的螺栓,单看每一颗都没问题,等到结构承重的时候,整面墙一起裂。这篇文章里,我会把“SF 依赖”单独拎出来讲透,因为它是我见过被误解最多、被误标最多、也最容易在自动排期里算出一串荒唐日期的那一类依赖。

同时我会给出一套从依赖识别到风险闭环的完整流程,包括我自己在用的依赖地图、依赖矩阵、风险登记册最小字段,以及跨团队场景下的协调原则。文章里出现的所有项目数据,凡涉及具体组织,均已做脱敏处理;属于行业经验推演的,我会明确标注为示意数据,不含糊。

一、先说结论:依赖管理的本质,是把不确定性提前定价

很多项目经理把依赖管理当成“画箭线”的体力活,排期表里连上几条线,看起来逻辑通了,就认为依赖管好了。这是把工具动作当成了管理动作。依赖关系的真正价值,不是告诉你任务先后顺序,而是把“谁在等谁、等多久、等不到会怎样”这三件事提前定价。定价定得越早,你的缓冲、沟通、升级、砍范围这些动作才有依据。

1. 三条我反复验证过的结论

第一条结论:依赖的数量不是问题,依赖的“隐性程度”才是问题。一个项目有 80 条依赖不可怕,可怕的是其中 15 条只存在于两个人的口头约定里,没进任何清单。我在一个金融行业的交付项目里做过统计,项目启动时会前正式登记的依赖约 60 条,执行到第三个月回头补录,实际存在的依赖接近 110 条,多出来的 50 条几乎全部来自跨团队口头协调。

第二条结论:四类依赖里,FS 的问题会吵出来,SF 的问题会藏起来。FS(完成,开始)用错了,执行人马上发现“我这边根本没法开工”,问题会立刻暴露。SF(开始,完成)用错了,往往要到项目末期才炸,因为它的错误表现是“某件本该早就结束的事,一直挂在列表里没人管”。

第三条结论:风险控制流程里,最贵的不是识别风险,而是维持依赖关系的实时可信度。风险登记册可以一个月更新一次,依赖关系不行,它必须跟着计划变更同步更新,否则你手里拿的是一张过期地图,地图上标的桥早就断了。

2. SF 为什么是四类依赖里最危险的一类

先把定义钉死:SF(Start-to-Finish,开始,完成)的含义是“前序任务开始之后,后继任务才能完成”。注意方向,是前序的“开始”约束后继的“完成”。这个方向和绝大多数人的直觉是反的,我们的思维习惯是“先做完,再开始下一件”。

正因为它反直觉,SF 在三类人手里都会出事:绘图的人会画反,排期工具会自动算错,执行的人会理解错。更麻烦的是,主流排期软件对 SF 关系通常不做强校验,你从下拉框里选错了类型,它照样给你算出一份看起来很整齐的甘特图,只是那份图的逻辑已经烂了。

SF管理指南:项目经理如何做好任务依赖,风险控制全流程

二、SF 依赖到底在管什么:一次交付事故的完整复盘

抽象讲 SF 很难讲明白,我用一个真实项目来讲。这个项目是某制造业客户的老系统下线与新系统切换,团队规模约 120 人,涉及研发、实施、运维、客户方 IT 四个角色,属于典型的中大型组织协同场景。

1. 事故经过

项目计划里有两个关键任务:任务 A 是“新系统上线试运行”,任务 B 是“老系统停机与数据归档”。计划表上,B 的完成日期排在 A 开始日期之后一周,图上连了一条紧前紧后关系。所有人看这份计划时的理解都是:“等新系统跑稳了,再把老系统停掉。”(也就是 B 等 A 完成)

但实际画进工具里的关系是 SF:B 的完成时间被锚定在 A 的开始时间上。工具算出来的日期恰好也“看起来合理”,因为 A 的开始日期确实在 B 的完成日期之前。于是这条错误关系躲过了三轮计划评审。

结果在项目末期集中爆发:A 因为一个第三方接口延迟,开始时间推迟了三周。工具自动重算后,把 B 的完成日期也跟着往后推了三周,但执行团队并不认为 B 要等 A,他们按原计划推进 B,把老系统在预定日期停掉了。停机当周,新系统的数据迁移还没跑完,客户方业务中断了 6 小时。

2. 根因不是画错一条线,而是没人验证“依赖方向”

事后复盘,我们把根因拆成三层。表层是绘图人从下拉框选错了依赖类型;中层是三轮评审都在看“日期合不合理”,没人看“方向对不对”;深层是项目里从来没有一个动作,专门用来验证依赖关系的语义是否成立。

这也是我想强调的核心判断:排期评审不能只审日期,必须审关系结构。日期是关系的计算结果,关系错了,日期对错都是巧合。

3. 从那以后,我固定用这三个问题验证每一条依赖

(1)后继任务能不能在前序任务“开始”之前就结束?如果答案是“能”,那这条关系不可能是 SF,大概率是 FS 或 SS 被写错了。

(2)如果前序任务永远不开始,后继任务能不能正常完成?如果能,这条 SF 关系就是假依赖,应该直接删掉。真 SF 的语义是“前序不开始,后继就永远结束不了”。

(3)把这条关系删掉,排期是变得更不可信,还是没什么变化?如果删掉之后计划依然成立,说明这条依赖要么冗余,要么根本没被真正遵守,属于“挂名依赖”。

这三个问题我做成了一张检查卡,团队里负责排期的同学在每次计划变更后都要过一遍。看起来笨,但确实管用,它把“语义验证”变成了一个不依赖个人经验的固定动作。

SF管理指南:项目经理如何做好任务依赖,风险控制全流程

三、四类依赖的定义、适用边界与误用清单

这一节我尽量写得像一份可查阅的手册,因为它属于“写清楚一次、后面反复用”的基础设施。建议你把它直接存进团队的排期规范里。

1. 四类依赖的准确定义

FS(Finish-to-Start,完成,开始):前序任务完成后,后继任务才能开始。这是最符合直觉、也最应该作为默认选项的一类。写排期时,如果一条依赖说不清属于哪类,先默认它是 FS,再问自己为什么不是。

SS(Start-to-Start,开始,开始):前序任务开始后,后继任务才能开始。典型场景是两个模块需要并行开发,但其中一个是接口提供方,接口没开始写,调用方也不该开工。SS 必须配一个滞后量(lag),否则它只约束了起点,不约束终点。

FF(Finish-to-Finish,完成,完成):前序任务完成后,后继任务才能完成。典型场景是联调与验收,被联调方没完成,联调任务就不能算完成。注意 FF 不约束后继的“开始”,这意味着后继可以提前很久就启动,只是不能收尾。

SF(Start-to-Finish,开始,完成):前序任务开始后,后继任务才能完成。它是四类里唯一一条“用别人的开始,来约束自己的结束”的关系。

这里我要顺手纠正一个行业里流传很广的错误说法:不少文章把 SF 写成“完成,开始”,这其实是 FS。SF 是“开始,完成”,两个字的顺序不能反。我在多个中文资料里见过这个错误,甚至有些排期模板的说明也写错了,这直接导致一线执行人对 SF 的理解从源头就是歪的。

2. SF 只有三个合法使用场景

(1)交接班类任务。这是 SF 最经典也最无争议的场景。白班值班任务要结束,前提是夜班值班任务已经开始,夜班没接班,白班就不能下班。用 SF 表达就是“夜班的开始”约束“白班的完成”。这类场景在运维、客服、生产线排班里非常常见,也是 SF 最该被使用的地方。

(2)新旧切换类任务。新系统开始对外提供服务(开始),老系统才能正式下线归档(完成)。注意这里的方向:不是“新系统完全稳定后老系统才停”,而是“新系统一开工接管,老系统就得停”。如果你的业务规则是前者,请老老实实用 FS。

(3)资源移交类任务。新供应商开始供货,旧供应商合同才能终止;新负责人开始接手,旧负责人的交接任务才能关闭。这类场景的本质都是“接的一方动了,交的一方才能走”。

把这三个场景记住,剩下的用法基本都要打问号。我的经验判断是:如果你的团队在一个项目里用了超过三次 SF,大概率有两次是错的。

3. 最常见的三种误标

第一种,把 FS 写成 SF。这是绝对主流,占我见过的误标的七成以上。触发原因通常是排期工具里依赖类型的下拉框位置靠得近,或者从别的项目复制计划时没改。

第二种,把“逆向排期”当成 SF。有些项目为了赶一个对外承诺的日期,会从截止日往前倒推任务,这时候计划里会出现大量反向关系。反向排期本身没错,但它和 SF 依赖是两件事:前者是排期策略,后者是业务约束。混在一起会让工具算出的浮时失去意义。

第三种,用 SF 表达“顺延”。比如“A 开始后,B 的截止日往后顺延两周”。这是时间调整,不是依赖关系,应该用约束日期或滞后量表达,写成 SF 只会污染关键路径计算。

SF管理指南:项目经理如何做好任务依赖,风险控制全流程

四、依赖错乱的四种后果与可观测信号

1. 四种后果

后果一:责任在边界处蒸发。两个任务之间的依赖没写清,任务 A 的负责人认为“我等 B 的通知”,任务 B 的负责人认为“A 应该主动来问”。等到延期追责,双方都能拿出合理的解释,因为边界从来没被明确定义过。

后果二:浮时全部沉没。一条错误的依赖关系,会把某条支路上的浮时吃掉,或者凭空造出负浮时。当关键路径上出现负浮时,计划本身已经不可执行,但很多人会把它当成“需要加班”的信号,而不是“关系画错了”的信号。

后果三:资源计划失真。依赖错了,任务的实际起止时间就会错,进而导致人力投入曲线错位。我在一个项目里见过因为一条 SF 误标,让测试团队在两周内被安排了原本应分散在六周的工作量,结果那两周测试人力严重过载,后续两周反而闲置。

后果四:复盘失去可信度。如果计划里的依赖关系本身是错的,事后用这份计划做偏差分析,得到的结论就是错的。错误的关系会告诉你“延迟是因为 C 没做完”,而真相是“C 和 D 之间根本没有依赖”。

2. 八个可观测信号

这些问题不需要等到事故才被发现,日常有很多信号会提前出现。我把它们整理成一份检查清单:

  • 同一个任务在最近三次周报里的计划开始日期反复变动,但没有任何变更记录
  • 两个团队在例会上同时声称“在等对方”
  • 某个任务在排期表上挂了超过四周仍未启动,且没有任何人被问责
  • 排期工具算出某个任务的浮时为负,但没有触发任何升级流程
  • 关键路径在两周内换了三次,且变化原因说不清
  • 某条依赖关系的前后任务,负责人是同一人(这种依赖往往不是真依赖,而是任务拆分粒度问题)
  • 跨团队依赖的完成日期,双方系统里的记录差了一天以上
  • 依赖关系的最后修改人,是不了解业务语义的排期专员

这八个信号里,我最看重第四条和第八条。负浮时是计划不可执行的硬证据,最后修改人则决定了这条依赖的可信度,一条依赖关系如果由不了解业务的人维护,它的真实性和装饰品没有区别。

SF管理指南:项目经理如何做好任务依赖,风险控制全流程

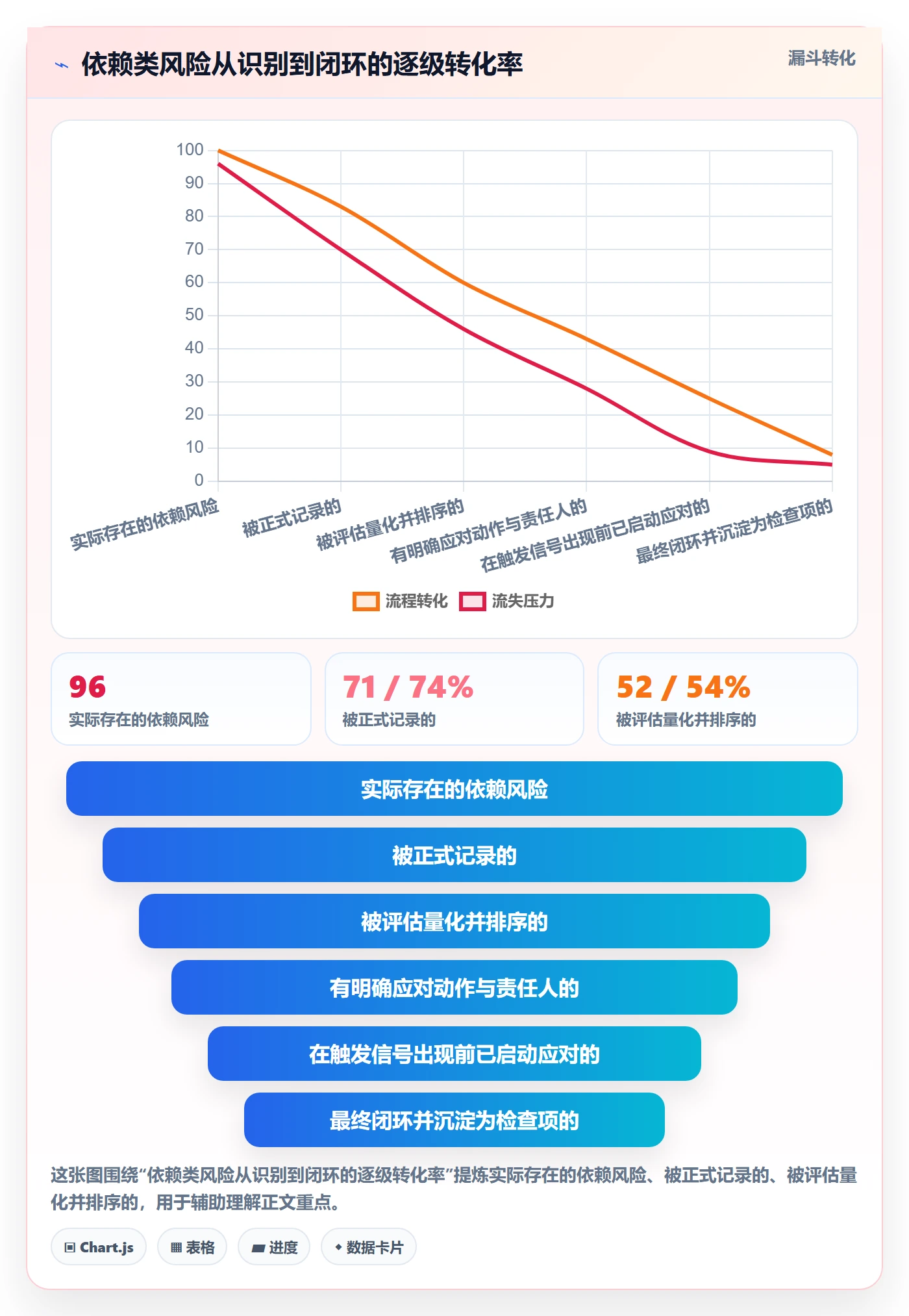

五、从依赖到风险:识别、量化、排序

依赖本身不是风险,依赖的“不确定性”才是风险。一条确定的依赖(比如每天的交接班)不需要进风险登记册,一条有概率迟到、迟到后影响面又大的依赖才需要。所以从依赖到风险,中间要过三道加工。

1. 依赖风险的四个来源

来源一:任务内依赖。同一个任务内部的前置条件,比如“必须先拿到测试数据才能执行压测”。这类依赖通常可控,风险主要来自外部输入。

来源二:跨任务依赖。同一团队内部不同任务之间的依赖。风险点在于排期顺序和资源冲突,通常在计划评审阶段就能发现。

来源三:跨团队依赖。这是我最看重的一类,也是风险最集中的地方。跨团队依赖的核心难点不是技术,而是优先级不一致,你的事在对方那里可能排第五,而你在等它排第一。

来源四:外部依赖。客户、供应商、监管机构、第三方接口。这一类依赖的特点是“你完全没有控制力”,只能提前约定和留缓冲。

2. 用关键路径法定位高风险依赖

关键路径法的常规用法是找最长的路径,但它对依赖管理更有价值的一个用法是:找出那些“一旦延迟就直接推动项目终点”的依赖。

具体做法是,对每条跨团队或外部依赖做一次“延迟一天”的模拟:假设这条依赖的交付晚一天,看项目终点会不会跟着动。如果会动,它就是关键依赖,必须进风险登记册的高优先级;如果不会动,它落在浮时区间内,可以降级为观察项。

这个模拟不需要复杂工具,用排期软件的“过期任务影响分析”或者手工挪一天重算都可以。我在一个 120 人的项目上做过全量模拟,387 条依赖里只有 41 条会直接推动项目终点,其中 29 条是跨团队依赖。这个比例说明:跨团队依赖虽然只占依赖总量的一小部分,却占据了关键依赖的大多数。

3. 风险登记册的最小字段

我看过很多风险登记册,最大的问题不是字段少,而是字段多到没人愿意维护。真正能跑起来的最小集合是七列:

字段 作用 填写要求
风险编号 唯一标识,用于交叉引用 形如 R-014,避免用临时描述代替
关联依赖 指向具体依赖关系,而不是笼统的项目 必须能定位到“谁在等谁”
触发信号 什么现象出现说明风险正在发生 写成可观测事件,如“对方迭代未纳入本需求”
影响面 延迟发生后,项目终点会推后多少 用天或周,不用“高/中/低”
发生概率 基于历史数据的判断 给出判断依据,如“过去三个迭代均延迟”
应对动作 降低概率或降低影响的具体动作 必须落到人和日期
责任人 负责推动应对动作的人 不能是“项目组”这种集体名词

其中我最看重的是“触发信号”这一列。没有触发信号的风险,等于没有风险,它永远不会被触发,只会一直躺在表里。把风险写成一个可观测事件,它才能在第一时间被人发现,而不是等到周会上才想起来。

SF管理指南:项目经理如何做好任务依赖,风险控制全流程

六、风险控制全流程:计划,执行,监控,复盘

这一节是全文的主体。我把它拆成四个阶段,每个阶段给三个具体动作。之所以每个阶段只给三个,是因为超过三个动作,团队一定执行不下去。

1. 计划阶段:把依赖前置成设计动作

动作一:画一张依赖地图。依赖地图不是甘特图。甘特图的横轴是时间,依赖地图的横轴是人或团队。它的画法是:纵向列出所有参与方,横向列出交付物,在交叉格里标注“我提供什么、我需要什么、什么时候需要”。这张图的作用是让每条跨团队依赖在进入排期之前,就先被双方确认一次。

动作二:建立依赖矩阵。矩阵的行是前序任务,列是后继任务,交叉格子里填依赖类型和滞后量。矩阵的好处是能一眼看出“谁被依赖次数最多”,那些被依赖 5 次以上的任务,就是项目里的事实关键节点,需要配更强的资源保障。

依赖矩阵示例(CSV 结构,可直接导入表格工具)
前序任务,后继任务,依赖类型,滞后量,责任人,确认日期,复核人

接口定义完成,调用方开发,FS,0天,张工,2026-03-12,李工

迁移脚本开发,数据迁移演练,FS,2天,王工,2026-03-12,李工

新系统试运行,老系统停机归档,SF,1周,陈工,2026-03-12,李工

夜班值班,白班值班结束,SF,0天,赵工,2026-03-12,李工

注意上面四条里,有两条是 SF,分别是“新旧切换”和“交接班”,正好对应我在第三节讲的合法场景。如果你团队的依赖矩阵里出现了第三类 SF,比如“需求评审开始 → 开发任务结束”这种,那就是典型误标。

动作三:为关键依赖设置缓冲,而不是为整个项目设置缓冲。很多人喜欢在项目末期留一个大缓冲,这是最没效率的做法,因为它把缓冲变成了“用来掩盖所有问题的黑箱”。更有效的做法是:只给那 41 条会推动项目终点的关键依赖设置缓冲,每条给 1-3 天,并且在计划里明确标注这是缓冲,不是承诺工期。

2. 执行阶段:让依赖变更有响应机制

动作一:依赖变更必须走一个固定入口。依赖变更最大的问题是它往往以“聊天里一句话”的形式发生。要求太严会影响效率,但至少要有一个固定入口:无论通过什么渠道提出,最终都要落到依赖矩阵上,并且标出变更发起人和确认人。

动作二:把下游通知做成条件反射。上游依赖变更后,下游必须收到通知,这件事不能靠记性。可行的做法是给依赖矩阵加上“下游影响清单”一列,任何变更先查这一列,按清单逐个通知。

动作三:为 SF 依赖设置强制复核。这是我建议单独拿出来做的一条规则。因为 SF 误标率高、暴露晚、后果重,所以它值得一条专门的规则:任何新增或修改的 SF 依赖,必须由业务负责人和排期负责人双签确认,不接受单方修改。这条规则会有一点摩擦成本,但与它在项目末期省下的代价相比,完全值得。

3. 监控阶段:用清单而不是会议

监控依赖健康度,不需要开新会,只需要在已有的周会上过一份清单。我用的清单包含五项,每项都有明确的判定标准:

  1. 本周新增依赖数量与关闭依赖数量是否平衡,差值超过 20% 需要说明原因
  2. 所有 SF 依赖是否都经过双签确认,未确认的立即冻结
  3. 关键依赖的缓冲消耗是否超过 50%,超过则需要启动应对动作
  4. 是否存在浮时为负的任务,存在则需要重新核对依赖关系
  5. 跨团队依赖的双方记录是否一致,不一致的当天对齐

这五项加起来不超过十分钟,但能覆盖绝大多数依赖类风险。关键是坚持每周过,而不是等到感觉不对劲再查。

4. 复盘阶段:把教训变成模板

复盘的产出如果只是一份文档,它很快会消失。复盘的真正产出应该是模板和检查项。具体说,每次复盘至少要回答三个问题,并把答案写进下一版的依赖矩阵模板:

(1)这次出问题的依赖,属于四类中的哪一类?如果是 SF,是不是可以改成 FS 或其他更直观的表达?

(2)这个问题在本项目中第一次被观测到是什么时候?为什么当时没被当作信号处理?

(3)如果把这个教训变成一条新增的检查项,它应该加在哪个阶段、由谁执行?

我自己的模板从第一版到现在已经加了 19 条检查项,其中 6 条直接来自事故复盘。模板越来越厚是正常的,但我每半年会做一次合并和删除,把那些从未触发过的检查项清掉。

SF管理指南:项目经理如何做好任务依赖,风险控制全流程

七、跨团队依赖治理:最难也最值钱的部分

如果说前六节讲的是“怎么管好自己的依赖”,这一节讲的是“怎么管好你管不了的依赖”。跨团队依赖的困难不在于沟通次数,而在于双方的目标函数不同。你希望这件事排第一,对方希望自己的迭代目标排第一,两个诉求都合理,冲突是结构性的。

1. 优先级冲突的协调原则

原则一:先对齐影响面,再对齐优先级。直接要求对方“把这个需求往前排”几乎没有成功率,因为你提供的是诉求,不是依据。有效的做法是拿数据说话:这条依赖延迟一周,会让对方所在组织的哪个目标受影响。当影响面能触达对方的考核目标时,优先级调整才有了谈判基础。

原則二:把协作变成交换,而不是请求。如果一方永远在请对方帮忙,这段关系会迅速损耗。更可持续的做法是明确交换条件:这次你为我插单,下个迭代我预留两个人力支持你的目标。这不是人情,是排期资源的结构化互换。

原则三:冲突升级要设阈值,不要靠情绪。规定一个明确阈值,比如“同一条跨团队依赖延迟超过两次,或累计延迟超过五个工作日,自动升级到双方负责人”,到点就升级,不需要有人判断该不该升级。这样能避免把冲突变成人际摩擦。

2. 接口人机制:一对一,而不是多对多

跨团队依赖最怕的沟通结构是“多对多”:一群人对接一群人,任何信息都要经过多次转述,且在转述中失真。我的做法是在每个跨团队依赖面上设一个接口人,规定三条边界:

  • 接口人是信息入口,不是决策人,他负责把信息准确传回本方,不负责当场承诺
  • 接口人只对接一个对口人,双方之间不出现第三条沟通线
  • 接口人轮换要有交接期,至少提前一个迭代通知对方

这三条边界看起来简单,但它解决了一个高频问题:依赖信息的失真,绝大多数不是发生在传递过程中,而是发生在“多方同时传递”的过程中。

3. 外部依赖要写成条款,不要写成期望

外部依赖(供应商、客户、第三方)的一个常见错误是把它写进计划表,却不写进合同或书面约定。计划表里的日期是你的期望,书面约定里的日期才是对方的义务。

我在一个项目里坚持把三条外部依赖写进了采购合同附件:数据接口的交付日期、测试环境的可用窗口、验收标准的确认时限。结果这三条里有两条在项目中期确实出现了延迟,因为有书面约定,谈判成本极低。同期另一个没有走这份流程的模块,因为依赖延迟产生了四周的扯皮。

SF管理指南:项目经理如何做好任务依赖,风险控制全流程

八、工具与模板:决策标准比功能清单更重要

选工具这一节我写得克制一些,因为功能对比表到处都是,而且很快过期。我更想讲的是判断标准,以及一个我亲身参与过的落地案例。

1. 依赖清单模板的最小字段

无论用什么工具,依赖清单至少要能承载八个字段:前序任务、后继任务、依赖类型、滞后量、责任人、确认人、最后复核日期、备注。其中“确认人”和“最后复核日期”最容易被省略,但也最重要,它们决定了这条依赖是“有人负责的约束”,还是“一条没人认领的记录”。

如果你的工具无法在任务详情里直接维护这些字段,退而求其次的做法是维护一份外部清单,在工具里用标签或自定义字段做交叉引用。不要因为工具缺字段就省略字段,省略的结果一定是依赖关系慢慢失去可信度。

2. 工具选择的三条判断标准

标准一:能不能把依赖关系和工作项放在同一个数据模型里。如果依赖是单独一张表,和任务列表分离,那么它一定会被维护成过期的。依赖必须是工作项的一等公民,改任务时顺带就能改依赖,这样它才活得下去。

标准二:依赖变更能不能留下可追溯的记录。依赖被谁改过、什么时候改的、改成了什么,这些信息在事故复盘时是决定性的。如果一个工具改完依赖不留痕,它不适合管理复杂依赖。

标准三:能不能支撑部署方式和数据边界的要求。这一条对中大型组织尤其关键。涉及客户数据、涉密项目或强合规场景时,数据能不能留在自己的机房,往往直接决定一个工具能不能被采用。

3. 一个中大型组织的落地案例

我在 2025 年参与过一个约 160 人研发组织的工具迁移项目,客户是制造行业,业务系统里有真实的生产数据,因此对数据落地位置有硬性要求。团队此前用一款海外项目管理工具管理需求、任务和依赖关系,积累了六年多的历史数据,最担心的是迁移后依赖关系断链、历史可追溯性丢失。

最终选择的是 PingCode。这个选择主要基于三点考虑:它面向中大型企业和 100 人以上组织,在权限模型和跨团队协作结构上比较贴合这个规模;它支持私有化部署,能直接把数据放在客户自己的机房,解决合规前提;它支持从 Jira 平滑迁移,降低了历史数据的搬迁成本,对国产替代场景比较友好。

落地过程中,我印象最深的一件事是依赖关系的迁移校验。我们抽样了 300 条历史依赖关系做逐条比对,发现其中有 23 条在原系统里被标成了 SF,而按业务语义判断,只有 6 条真的应该是 SF。这意味着历史数据里积累了 17 条错误依赖,它们在过去几年里一直静静地躺在系统里,可能已经影响过多次排期判断。

这个发现改变了迁移方案:我们没有直接照搬依赖类型,而是在迁移前做了一轮业务语义复核,由各模块负责人逐条确认。复核花了两周,但顺手清掉了历史遗留的错误关系。迁移完成后,我们建立了一条规则:新增 SF 依赖必须双签,工具里用自定义字段记录确认人。

SF管理指南:项目经理如何做好任务依赖,风险控制全流程

九、不同情况下的行动建议

前面讲的是通用框架,但落到具体团队,动作要按规模裁剪。以下四类情况是我实际见过最多的,我给出各自的优先动作。

1. 十人以下的小团队

这个规模不要引入依赖矩阵,成本远大于收益。优先动作只有一个:把跨边界的三到五条依赖写在共享文档的显眼位置,每周同步一次。十人以下的团队沟通成本低,真正的问题不是信息传递,而是没人意识到“这件事其实依赖外部”。所以动作的重点是“让依赖可见”,不是“让依赖可计算”。

2. 三十到一百人的单产品团队

这个规模开始需要结构化管理。优先动作有三个:建立依赖矩阵并指定唯一维护人;在迭代规划会上固定用十分钟过关键依赖;为所有 SF 依赖建立双签规则。这个规模最容易出现的问题是“依赖都存在,但没人统一看”,所以关键是把分散在各处的依赖收敛到一处。

3. 一百人以上的多产品或多团队组织

这个规模的重点从“管理依赖”转向“治理依赖”。具体说:建立跨团队的依赖登记机制,把关键依赖纳入季度规划而非迭代规划,为跨团队依赖设专门接口人,并对部署方式和数据边界提出明确要求。这个规模下,工具选择会成为一个真实议题,因为依赖关系量级已经超过人工台账能可靠维护的上限。

4. 强监管、涉密或数据敏感场景

这类场景的第一约束不是功能,而是部署形态和数据边界。行动顺序应该反过来:先确定数据能放在哪里,再在这个范围内选工具,最后才是比对功能。我见过不少团队在功能对比上花了两周,最后发现候选工具都不支持私有化部署,全部作废。先定约束,再选方案,这个顺序在本场景里不能反。

SF管理指南:项目经理如何做好任务依赖,风险控制全流程

十、不同情况下的取舍

管理动作没有最优解,只有取舍。这一节我列出四组常见的对立选项,并给出我的判断依据。

1. 颗粒度取舍:依赖写多细

写得越细,计划越精确,但维护成本越高。我的经验阈值是:一条依赖的维护成本超过它可能造成的延迟成本时,就写得太细了。具体操作上,任务粒度控制在 2-5 天,依赖只登记跨团队和外部依赖,团队内部的依赖通过迭代规划会自然对齐,不必逐条登记。很多团队把所有内部依赖都登记进系统,结果清单庞大到没人看,反而丢掉了真正重要的那几条。

2. 缓冲与加班的取舍

缓冲和加班是两个不同的工具:缓冲用来吸收不确定性,加班用来应对确定性不足。如果一条关键依赖的延迟概率很高但影响面中等,加缓冲更合适;如果影响面极大且概率很低,加缓冲的成本也低,同样应该加;只有当延迟已经发生、且必须赶回日期时,加班才有意义。

我的判断依据很简单:不要用加班去处理概率性问题。概率性问题的正确解法是缓冲和冗余,加班只是把风险往后推,并且会同时提高后续事故的概率。

3. 工具化与台账的取舍

台账的优势是灵活、零成本起步;劣势是不可追溯、容易过期。工具的优势是可追溯、可计算;劣势是引入成本和维护成本。我的建议是分段处理:依赖条数在 30 条以下用台账,30-100 条之间用台账加轻量工具,超过 100 条就必须上工具,因为人工维护的错误率会随条数呈非线性上升。

4. 强管控与自组织的取舍

强管控的好处是依赖关系可信度高,坏处是排期决策速度慢,团队容易失去主动性。自组织的好处是响应快,坏处是依赖关系容易碎片化。我的判断依据是依赖的失败代价:如果一条依赖失败会导致客户业务中断、合规问题或重大财务损失,就应该强管控,把 SF 双签这类规则固定下来;如果失败代价只是某个迭代目标延后,那就交给团队自组织,管理者只需要保证依赖可见。

我在那个制造业项目里就是这么分的:涉及生产数据的切换类依赖走强管控,内部功能模块之间的依赖交给团队自管。结果是规则数量不多,但每一条都被认真执行。

SF管理指南:项目经理如何做好任务依赖,风险控制全流程

十一、结语:把依赖管理变成项目的确定性来源

写到这里,我想回到最开始那个判断:依赖管理的本质是把不确定性提前定价。SF 依赖之所以值得单独拿出来讲,是因为它集中体现了这件事的难点,它反直觉、暴露晚、后果重,而且特别容易被当成一个无关紧要的下拉框选项。一条画反的线,可能在项目末期变成几个小时的业务中断。

我从这些项目里得到的最有价值的一条经验是:项目经理的核心工作不是救火,而是设计依赖关系。火是救不完的,但依赖关系是可以被设计的。设计得好的依赖关系,会让团队在大部分时候不需要额外沟通就知道该等谁、等到什么时候、等不到该找谁。

最后给一个可以直接执行的行动清单,按优先级排列:

  1. 今天就去检查现有项目里的 SF 依赖,逐条问那三个验证问题,把画错的改回来
  2. 本周内确认项目里哪些依赖会直接推动项目终点,给这些依赖设缓冲,而不是给整个项目设缓冲
  3. 本周内把依赖清单的最小字段补齐,尤其是“确认人”和“最后复核日期”
  4. 下个迭代开始,把依赖健康度检查清单放进周会固定议程,控制在十分钟内
  5. 下个季度,评估一次团队规模是否已经越过需要工具化和跨团队机制的临界点

这五条做完,你手里的项目就已经比大多数项目更可控了。依赖管理不会让项目变得简单,但它会让项目的复杂变得可解释,而当一件事可以被解释,它就总是可以被改进的。

常见问题解答(FAQ)

1. SF 依赖和 FS 依赖到底有什么区别,项目经理在什么情况下才该用 SF?

我以前一直默认任务都是前置做完、后置才能开始,直到有一次做系统切换项目,运维团队说‘你得先上线新系统,我们才能停掉旧系统’,我整个人懵了,这到底算什么依赖?后来才意识到这就是 SF,但我不确定它是不是被滥用了,也怕用错方向把整个进度拖垮。

FS(完成-开始)是默认依赖:前置任务完成,后置任务才能开始,约九成任务关系都属于它。SF(开始-完成)的逻辑相反:后置任务的完成,取决于前置任务的开始,典型场景是‘新系统开始运行,旧系统才能停用’‘新流程上线后,旧流程才能关闭’。

判断是否该用 SF,只看一个标准:后置任务的结束是否被前置任务的启动所触发。如果不是,就别用 SF。实操中 SF 最容易出问题的地方是把它当成‘并行任务’来写,导致后置任务的结束时间被前置的启动时间绑死,一旦前置延迟启动,后置就被迫压缩工期。

建议在依赖清单里给每个 SF 关系标注触发条件和最晚启动时间,并单独列入风险登记册,因为 SF 的缓冲通常比 FS 更薄。

2. 任务依赖理清了,但风险控制还是救火,项目经理该怎么把依赖真正转成风险预警?

我每次项目启动都会画依赖图,自认为理得挺清楚,可执行到一半还是各种延期,领导问我‘你不是说有依赖管理吗’,我答不上来。我怀疑问题不在依赖图本身,而在于我没把它和风险预警接上,想知道具体该怎么连。

把依赖转成预警,关键是给每条跨任务、跨团队的依赖设‘检查点’而不是只看最终交付日。具体做法是:第一,在依赖清单里为每条依赖补三个字段,承诺交付日、最晚可接受日、当前状态;第二,把‘最晚可接受日’倒推 3 到 5 个工作日设为预警线,进入预警线仍未确认的依赖自动升级为高风险;

第三,每周固定一次依赖健康度检查,只看三个指标:逾期依赖数、预警线内依赖数、无接口人的依赖数。判断依据是,依赖风险的爆发几乎都发生在‘没人盯’的窗口期,而不是任务本身做不完。所以预警的对象是‘依赖是否被确认’,而不是‘任务是否完成’。

这套机制跑顺后,项目经理的救火动作会明显减少,因为大部分问题在预警阶段就被暴露。

3. 跨团队依赖最难协调,优先级冲突时项目经理应该按什么原则处理?

我带的一个项目要同时依赖研发、测试和运维三个团队,每个团队都说自己的活更急,我夹在中间排了又排,还是有人不满意。我想知道有没有一个相对客观的判断原则,而不是每次都靠刷脸或者找领导压。

跨团队依赖的优先级协调,建议按三个原则依次判断。第一,看是否在关键路径上:处在关键路径上的跨团队依赖优先,因为它直接决定项目总工期,非关键路径的可以进缓冲池。第二,看切换成本:如果某团队已经投入、切换会导致返工,除非它不在关键路径且缓冲充足,否则不轻易打断。

第三,看承诺一致性:已经在风险登记册里承诺过交付日的依赖,优先级高于口头临时插入的需求。落地时,项目经理要做的是建立‘接口人机制’,每个依赖团队指定一名对接人,所有依赖变更走同一个通道,避免多头沟通。

同时把冲突摆到台面上用数据说话:列出每条依赖对总工期的影响天数,让冲突方看到具体代价,而不是互相说‘我们也很急’。如果三原则仍无法收敛,再升级到项目决策层,但升级时要带上影响量化,而不是只带情绪。

4. 依赖清单和风险登记册要记哪些字段才算够用,不至于做成摆设?

我建过依赖清单和风险登记册,但用着用着就荒废了,要么字段太多没人填,要么填了也不看。我想知道最小可用的字段到底是什么,以及怎么保证它真被执行,而不是变成又一份文档。

判断一份依赖清单是否够用,标准是‘每个字段都能对应一个动作’。依赖清单建议最少保留六个字段:依赖编号、前置任务、后置任务、依赖类型(FS/SS/FF/SF)、承诺交付日、接口人。风险登记册最少保留五个字段:风险描述、关联依赖编号、影响(对总工期的影响天数)、应对动作、责任人。

注意风险登记册里的‘关联依赖编号’是连接两份文档的关键,没有它,风险就成了孤立条目,无法追溯来源。保证执行的做法是把它嵌进固定节奏:每周例会上只过三件事,本周逾期依赖、进入预警线的依赖、状态变更的依赖,其余不展开。字段能少就少,但每条记录必须有人认领、有日期。

如果某个字段连续三周没人更新,说明它对当前项目没价值,可以砍掉。文档做成摆设的根源通常是字段服务于记录,而不是服务于决策,改成‘每个字段对应一个决策动作’之后,清单自然就活了。

核心关键词

读者评论

沈
沈晓彤

作者点出的SF依赖方向反直觉确实是痛点。我们团队排期时也常把FS写成SF,工具不报错,评审只看日期,结果末期才发现逻辑错了。建议把三个验证问题做成检查项嵌入评审流程,比事后复盘有用。

谭
谭佳宁

文章对四类依赖的误用清单很实用,特别是把逆向排期和SF混为一谈的案例。但跨团队口头依赖的补录问题,我觉得根本在于缺乏统一的依赖台账工具,靠项目经理事后追,成本太高。

孔
孔沐阳

从风险定价角度看依赖管理很有启发。低频高风险的SF只占3%却贡献最高误标率,说明管理精力不能按数量平均分配。不过对中小团队来说,强制人工复核SF可能增加流程负担,需要权衡。

文章包含AI辅助创作:SF管理指南:项目经理如何做好任务依赖,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/383451

赞 (0)
飞飞飞飞
任务依赖依赖冲突全流程:项目经理数据分析与一文讲清
上一篇 2小时前
SS落地方案:项目经理开展任务依赖的数据分析案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
