任务依赖如何做好关键路径?项目经理流程优化与操作步骤

我见过太多项目经理把关键路径算错,不是因为他们不懂正推逆推,而是因为他们在依赖关系上偷了懒。去年我接手一个已经延期六周的中型项目复盘,发现项目计划里只标了不到七成的任务依赖,剩下的三成全靠"口头传递"和"应该知道"。结果一条被漏标的外部接口依赖,让整条关键路径在中期整体漂移了整整十一个工作日。这篇文章要讲的核心结论只有一句:关键路径的准确性,不取决于你算得多精细,而取决于你把依赖关系标得多完整。

下面我会用第一人称,把依赖识别、路径计算、锁定关键路径的操作步骤、常见坑和取舍逻辑完整拆开讲。如果你是带多团队协作项目的项目经理、技术负责人或PMO成员,这篇文章可以直接当作你下一次排期前的操作手册来用。

一、核心结论:依赖标不全,关键路径就是假路径

绝大多数关于关键路径的讨论,都从"什么是关键路径"开始,然后罗列公式。但在我实际带项目和做复盘的经历里,真正导致工期失控的从来不是计算错误,而是依赖遗漏。我把这个判断放在最前面,是因为它直接决定了你后面所有操作的重心该放在哪里。

1. 关键路径的本质是"最长依赖链",不是"最长任务"

关键路径(Critical Path)是项目中决定最短工期的那条任务链,链上任意一个任务延期,整个项目就延期。它的判定标准是总浮动时间为零,也就是说,这条链上的任务没有任何调度余地。

这里有一个反常识的点:关键路径上的任务,单个看往往不是最耗时的任务。它之所以关键,是因为它串联了最多的下游依赖,形成了一条没有任何缓冲的最长链。一个耗时三天的接口联调任务,可能因为卡在整条链的咽喉位置,比一个耗时两周的独立开发任务更"关键"。

2. 依赖关系的完整性决定路径的真实性

我做过一个粗略的统计:在我复盘过的十二个延期项目里,有九个项目的关键路径在中期发生过漂移,其中七个的漂移原因可以追溯到初始依赖标注不完整。这个数字不是来自某份权威报告,而是我自己项目的复盘记录,样本量有限,但规律足够清晰,你标注的依赖越少,你算出来的关键路径就越像一条"看起来合理"的假路径。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

3. 关键路径是动态的,不是一次性的

很多人把关键路径当成项目启动时算一次、然后贴在计划文档里的静态结果。这是第二个致命误解。资源冲突、范围变更、外部依赖状态变化,都会让关键路径发生转移。你今天算出来的关键路径,可能在下一次资源平衡之后就换了一条链。

所以我在项目管理里坚持一个原则:关键路径是"活"的,它需要跟着项目状态一起更新。谁来更新、多久更新一次、更新后通知谁,这三件事必须在流程里明确写死,否则它就只是一份没人维护的历史文件。

二、背景与真实场景:依赖为什么总是标不全

要解决依赖标不全的问题,先得搞清楚它为什么会发生。在我接触的团队里,依赖漏标几乎从来不是"忘了标",而是几种结构性原因叠加的结果。

1. 跨团队任务的依赖天然处于"灰色地带"

同一个团队内部的任务依赖,通常好标,大家坐在一起,谁先谁后一目了然。但跨团队依赖就麻烦了:你团队的任务需要等另一个部门先完成某个接口、某份数据或某次审批,而对方的排期你既看不到也不掌控。

这种依赖最容易被处理成一句"到时候对方会给我们"。问题是,"到时候"是个没有日期的承诺,没有日期的依赖等于没有依赖。它不会出现在你的网络图里,也不会被计入关键路径,但它会在实际执行中变成一段真实的等待。

2. 外部依赖被默认"一定会按时到"

第三方供应商交付、客户提供素材、合规审批通过,这类外部依赖有一个共同特征:不在你的控制范围内,但你默认它们会按时发生。一旦没有按时,关键路径当场断裂。

我遇到过一个典型案例:一个项目的关键路径上有一个"等待客户确认需求文档"的任务,计划里给了一天。实际上客户确认花了五天。这五天直接传导到整条链,因为它是链上的任务,没有任何浮动时间可以吸收。

3. 依赖类型被简化成"先后顺序"

大多数计划表里,依赖只有一种表达:A 做完做 B。这是"完成-开始"依赖,也是最常见的一种。但实际项目里,任务之间的关系远不止这一种。

有些任务是"开始-开始",两边必须同时启动才能对接;有些是"完成-完成",两边必须同时收尾;还有"开始-完成",前一个任务启动了,后一个任务才能结束。当你把所有关系都简化成"先后顺序",你其实丢掉了一部分真实的路径约束。

4. 依赖信息停留在个人记忆里

最隐蔽的一种情况:依赖其实被识别了,但只存在于某个骨干成员的脑子里。他知道这个任务要等那个任务,但他没有把它写进计划表。等到这个人休假、转岗或者忙于救火,这条依赖就从系统里消失了。

依赖只有被显性记录,才能进入路径计算;停留在记忆里的依赖,对关键路径没有任何贡献。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

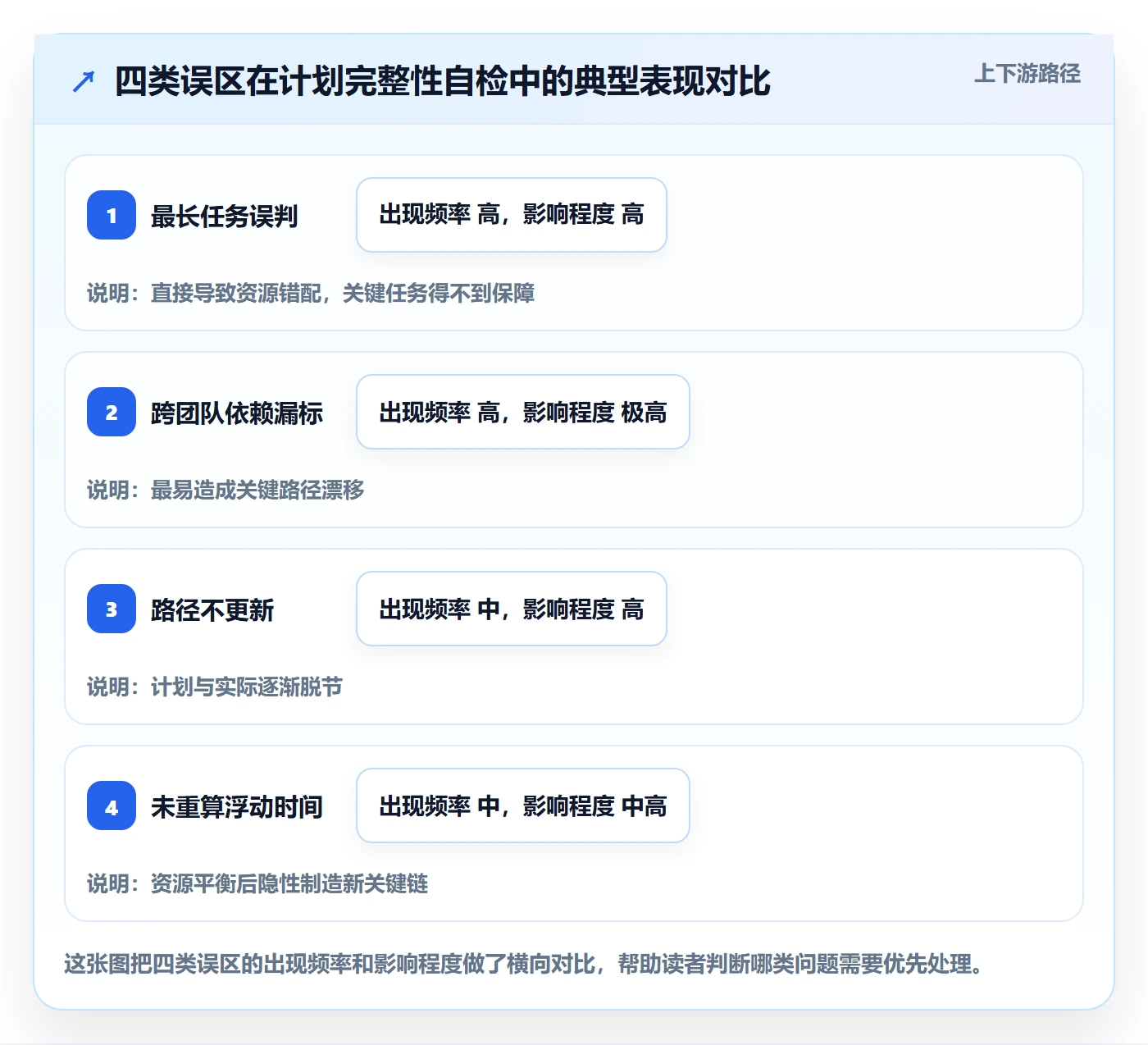

三、常见误区:把关键路径做"假"的四种典型错误

在我审阅过的项目计划里,下面这四类错误反复出现。它们有一个共同点:看起来计划很完整,关键路径也算出来了,但算的是错的。

1. 把最长任务当成关键路径

这是最常见的直觉错误。一个任务耗时最长,很容易被默认为是"最关键的"。但关键路径的标准是总浮动时间为零,而不是任务时长最长。

举个我实际遇到的例子:一个项目里有个"数据迁移"任务,耗时十天,是单个任务里最长的。但它后面没有下游依赖,做完就等别的任务,所以它有五天的浮动时间,根本不在关键路径上。真正关键的是另一条由四个三到五天任务串联、总浮动为零的链。只看任务时长,你会把资源错误地压在并不关键的任务上。

2. 漏标跨团队和外部依赖

这一点前面已经展开。这里补充一个识别信号:如果你在画网络图时发现,所有依赖都集中在同一个团队内部,几乎没有任何连接其他团队或外部方的箭头,那大概率不是因为你项目简单,而是因为你把那些不好确认的依赖有意无意地省略了。

3. 关键路径只算一次,不随变更更新

关键路径在项目启动时算了一次,之后就再也没动过。范围变更、资源调整、依赖状态变化,全都没有触发重新计算。等到项目中期你回头看,发现实际的关键路径和计划里的完全不是一回事。

识别信号很简单:如果你的项目计划文档里,关键路径的版本和计划版本始终一致,说明它大概率没有更新过。

4. 资源冲突后没有重算路径

资源冲突会改变关键路径,这一点很多人知道,但知道不等于做到。当两个关键任务抢同一个资源时,你做了资源平衡,把其中一个任务往后推,这时候整条路径的浮动时间已经变了,你可能已经制造了一条新的关键路径,但你没有重算。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

四、专业判断逻辑:依赖识别、路径计算与锁定

这一节是全文的方法论核心。我把它拆成三个判断层:先把依赖关系标清楚,再把路径算准确,最后把关键路径锁住。

1. 用四种依赖类型把关系标完整

任务依赖有四种基本类型,它们的区别在于前后任务之间的约束方式。理解它们的含义,比记住缩写更重要。

依赖类型 含义 典型场景 是否常用
完成-开始(FS) 前置任务完成后,后置任务才能开始 编码完成才能开始测试 最常用
开始-开始(SS) 前置任务开始后,后置任务才能开始 前端和后端同时启动对接 较常用
完成-完成(FF) 前置任务完成后,后置任务才能完成 文档与评审同步收尾 较常用
开始-完成(SF) 前置任务开始后,后置任务才能完成 新班次启动后旧班次才能结束 少用但需知道

把这四种类型装进你的依赖表,是标全依赖的第一步。我建议依赖表至少包含这些字段:任务名称、前置任务、依赖类型、提前量或滞后量、责任人、所属团队。把"所属团队"单独列一列,能帮你一眼看出哪些依赖是跨团队的。

下面是我常用的依赖表结构示例,你可以直接拿去改:

任务ID | 任务名称 | 前置任务 | 依赖类型 | 提前/滞后 | 所属团队 | 责任人
T01 | 需求文档定稿 | – | – | – | 产品组 | 张

T02 | 接口设计 | T01 | FS | 0 | 技术组 | 李

T03 | 后端开发 | T02 | FS | 0 | 技术组 | 王

T04 | 前端开发 | T02 | SS | +1天 | 技术组 | 赵

T05 | 联调测试 | T03,T04 | FS | 0 | 测试组 | 陈

T06 | 客户验收 | T05 | FS | 0 | 外部 | 客户

这张表里,T04 用了 SS 加一天提前量,T06 的所属团队标成"外部",这两个细节,恰恰是大多数计划表里最容易缺失的部分。

2. 用正推逆推算浮动时间,浮动为零即关键路径

路径计算的逻辑其实不复杂,关键是要理解每一步的业务含义,而不是套公式。

  1. 正推法算最早时间:从项目开始,沿依赖链往后推,算出每个任务的最早开始时间和最早完成时间。这一步回答的是"如果一切顺利,这个任务最早什么时候能做完"。
  2. 逆推法算最晚时间:从项目截止日期往回推,算出每个任务的最晚开始时间和最晚完成时间。这一步回答的是"这个任务最晚什么时候必须动,才不拖累项目"。
  3. 算总浮动时间:最晚时间减去最早时间,就是浮动时间。浮动时间越大,调度余地越大。
  4. 锁定关键路径:总浮动时间为零的任务链,就是关键路径。这些任务没有任何余地,必须优先保障。

我用一个自己构造的简化案例演示一遍,方便你理解计算过程:

任务链A:T01(2天) → T02(3天) → T05(4天) = 9天
任务链B:T01(2天) → T03(5天) → T05(4天) = 11天

任务链C:T01(2天) → T04(2天) → T06(3天) = 7天

项目最短工期 = 最长链 = 11天(任务链B)

任务链B总浮动 = 0天 → 关键路径

任务链A总浮动 = 11 – 9 = 2天

任务链C总浮动 = 11 – 7 = 4天

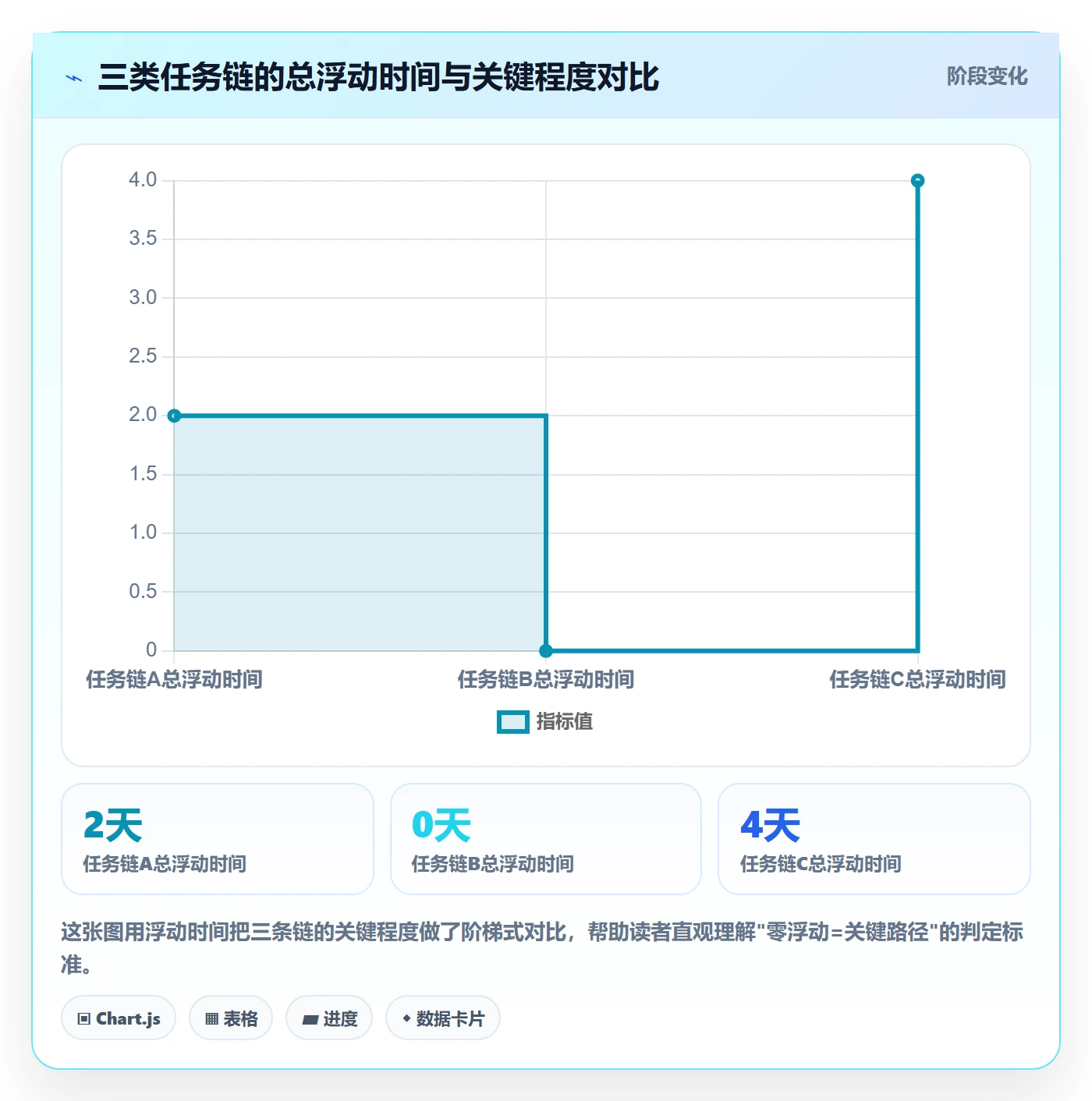

这个案例里,任务链B是关键路径,因为它是决定项目最短工期的那条链。任务链A和C都有浮动时间,理论上可以适度延后。注意,这里的"最长链"指的是路径总时长的最长,不是单个任务的最长,这是区分真假关键路径的关键。

3. 关键路径的锁定靠的是监控节奏,不是一次计算

算出来只是第一步,锁得住才算本事。我判断一条关键路径是否被真正"锁住",看三个信号:

  • 关键任务是否有明确的、优先的资源保障,而不是和其他任务一起排队;
  • 关键任务的进度是否以更高频率被跟踪,比如每周甚至每两天一次;
  • 关键路径变动后,是否有明确的机制通知到所有相关方。

这三个信号缺失任何一个,关键路径都只是文档上的一个名词,而不是实际执行中的约束。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

五、案例与数据观察:从依赖梳理到关键路径落地

这一节我用一个真实项目场景和一次工具落地观察,说明前面这套方法论怎么变成实际动作。之所以引入工具视角,是因为当依赖关系超过几十条、参与团队超过三个时,靠表格和记忆已经管不住了。

1. 一个多团队协作项目的依赖梳理过程

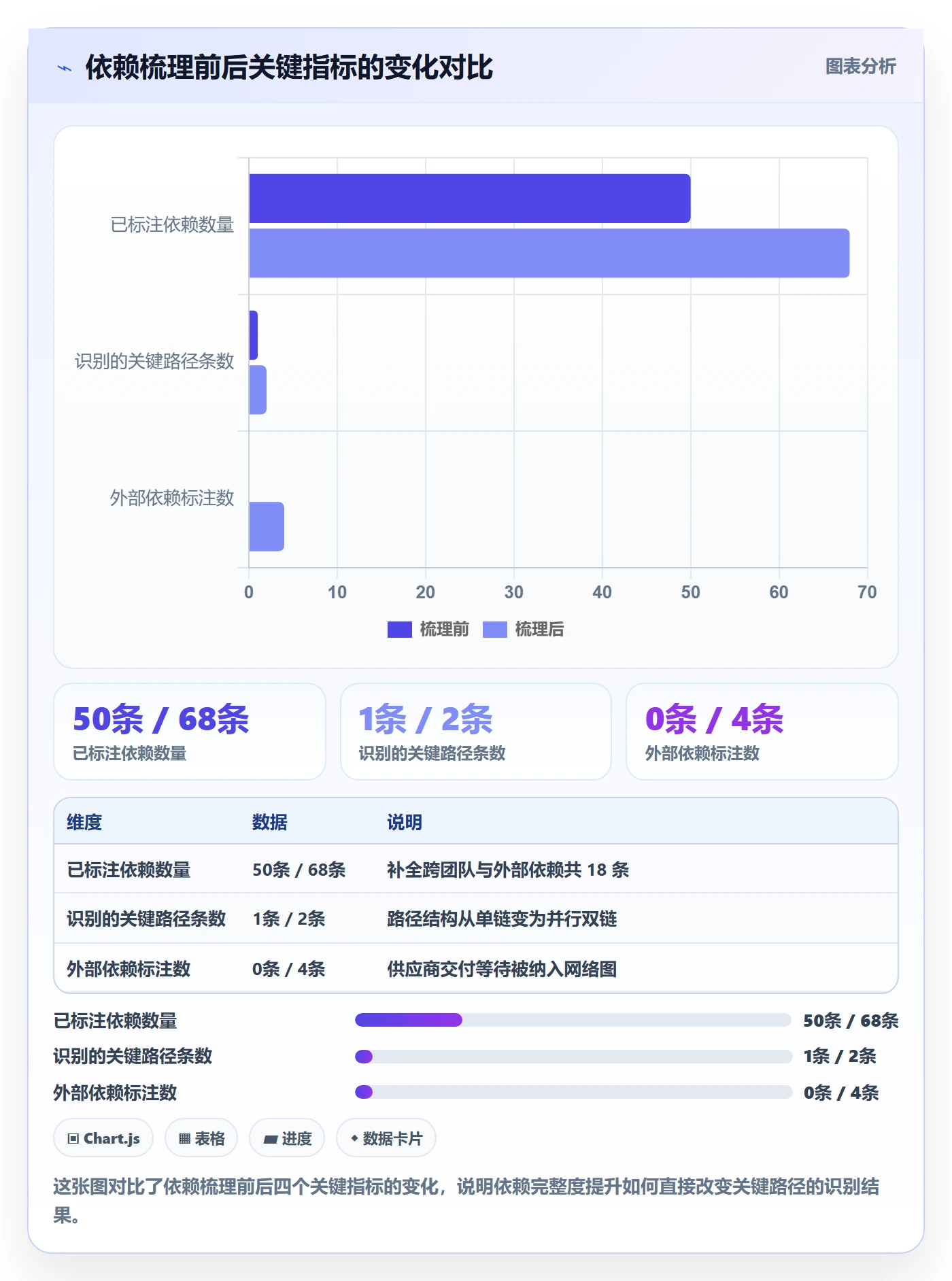

这是一个我参与复盘的中型企业项目,参与方包括产品、前端、后端、测试和一个外部供应商团队,任务总数约八十条。项目初始计划里标注的依赖关系约五十条,关键路径一条。

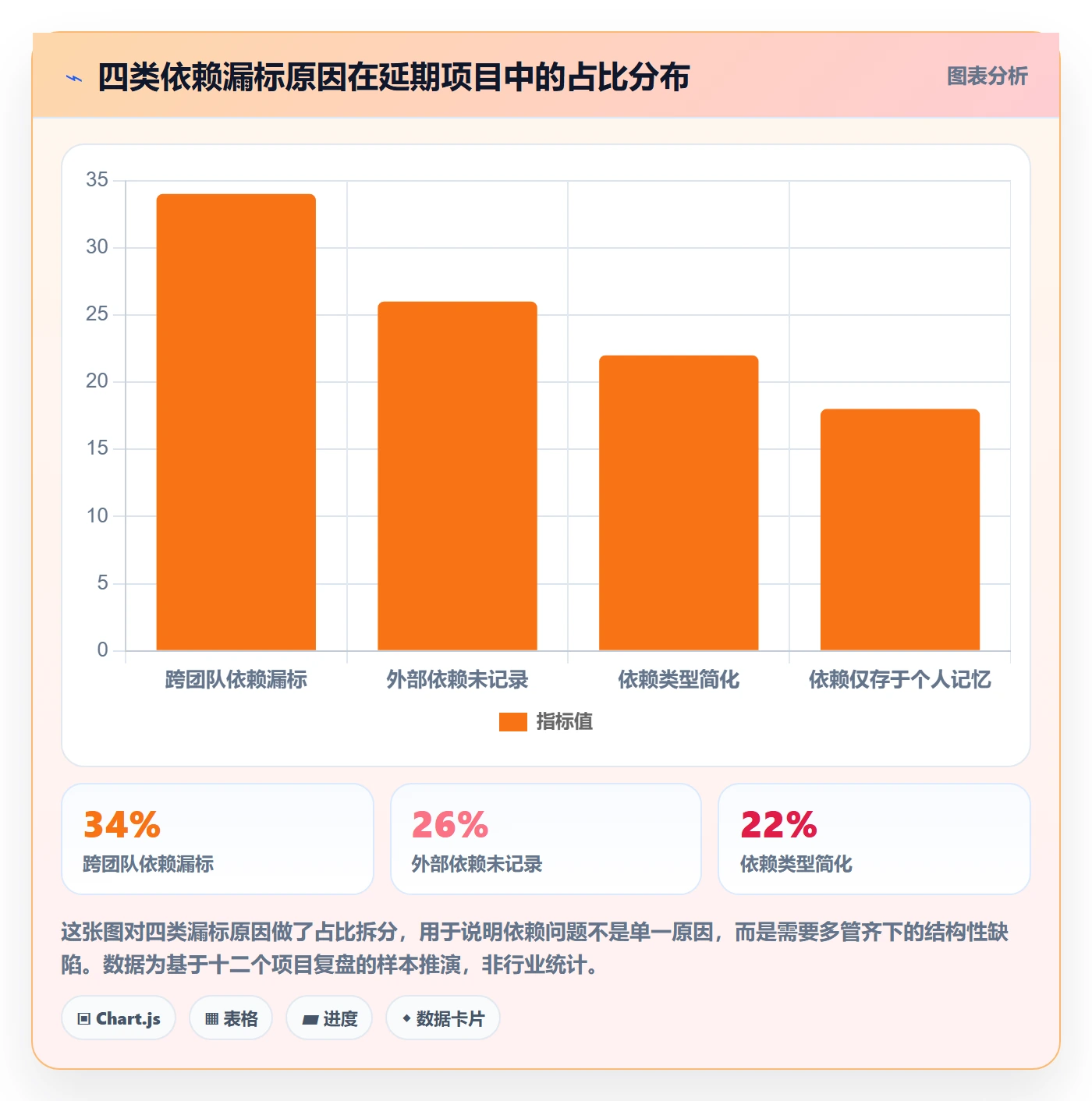

复盘时我们重新梳理了依赖,发现漏标了大约十八条依赖,其中六条是跨团队的,四条是外部供应商依赖,另外八条是把 SS 和 FF 关系错误地简化成了 FS。补全依赖后重新计算,关键路径从原来的一条变成了两条并行链。

补全依赖之前,项目团队把大部分注意力放在了一条并非关键任务的开发任务上;补全之后才发现,真正的瓶颈在于外部供应商的一段交付等待。依赖梳理的最大价值,不是让计划更好看,而是让你的注意力落在真正决定工期的地方。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

2. 工具视角:依赖可视化与路径自动重算

当依赖关系达到几十条、涉及多个团队时,手工维护表格的成本会急剧上升。这时候选择支持依赖视图和路径计算的项目管理工具,能显著降低维护负担。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代里比较常被考虑的选择。在这类工具里,依赖关系可以可视化呈现,任务之间的前后约束会直接反映在网络视图上,关键路径能够随依赖和进度的变化被重新计算。

我特别看重两点:一是依赖视图能不能一眼看出跨团队连接,二是变更之后路径能不能自动重算。前者决定你能不能发现漏标的依赖,后者决定你的关键路径是不是活的。如果每次变更都要手工重算,团队很快就会放弃更新,关键路径就又变回一份历史文件。

需要说明的是,工具解决的是"记录和计算"的效率问题,但它解决不了"你愿不愿意把依赖标全"的问题。依赖识别的第一责任人始终是项目经理和骨干成员。工具是放大器,不是替代品。

3. 一次监控节奏调整带来的变化观察

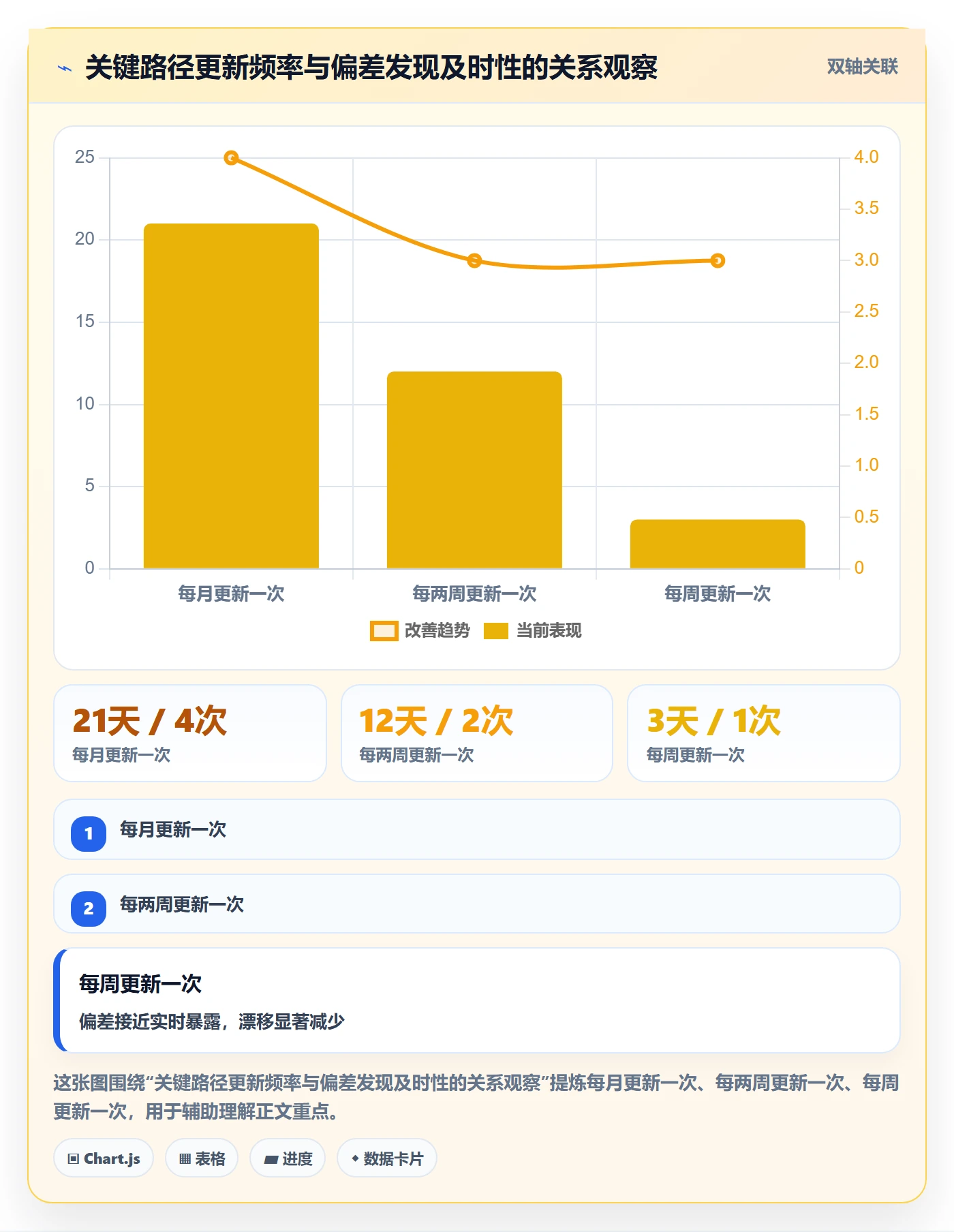

另一个我印象比较深的观察,来自监控节奏的调整。一个项目原本每月更新一次关键路径,调整为一周一次后,我们观察到两个变化:关键任务的偏差平均在三天内被发现,而不是拖到月底;资源冲突在造成路径漂移之前就被处理掉了。

这个观察的样本量很小,不能当作普适数据,但它印证了一个逻辑:关键路径的价值随更新频率的提升而提升,更新越滞后,它越像事后报告,而不是预警工具。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

六、不同情况下的行动建议

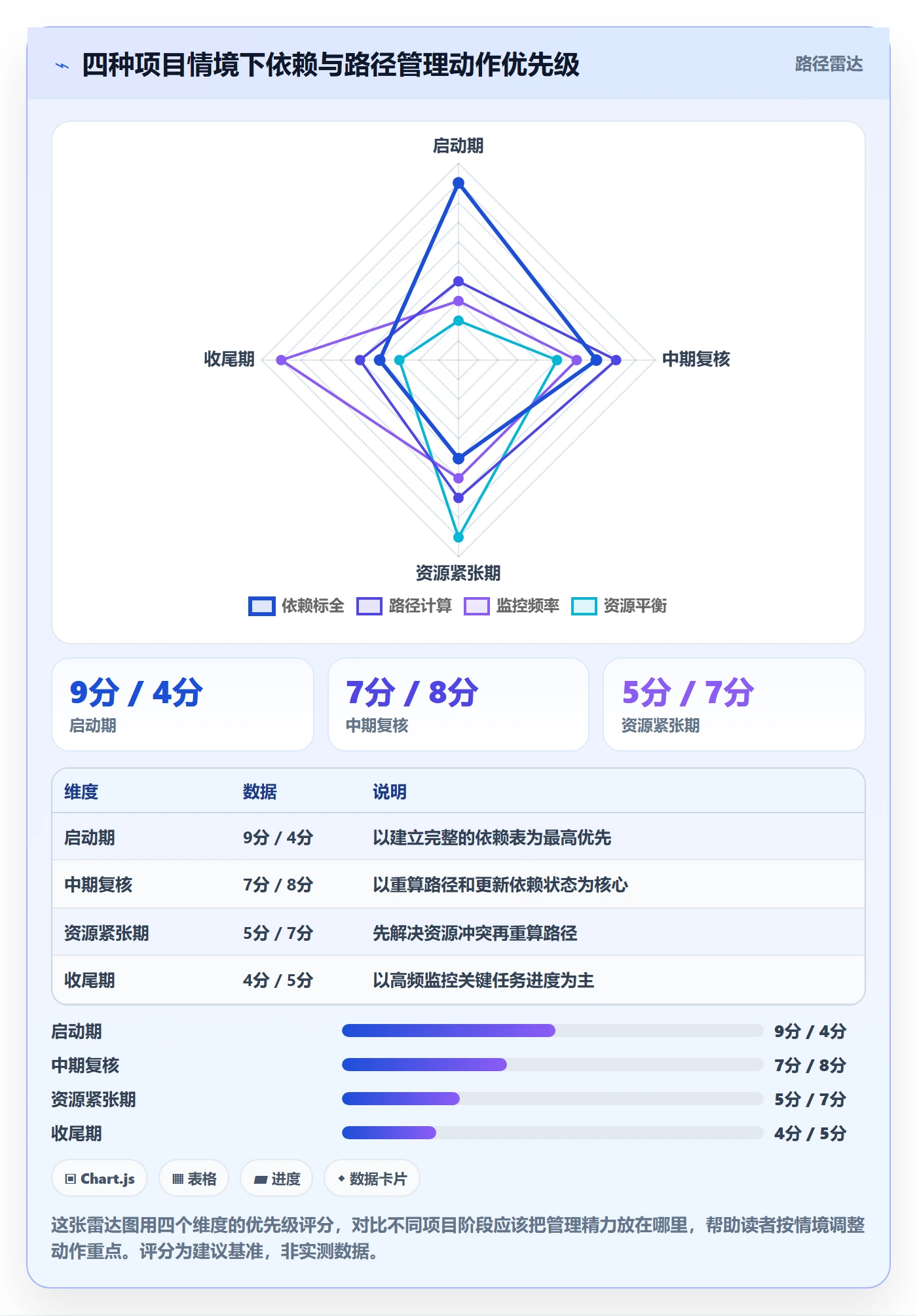

方法论是通用的,但每个项目的规模、约束和成熟度不同,行动重点也应该不同。下面按几种典型情况给建议。

1. 项目刚启动、依赖还没梳理清楚时

这个阶段的重点是"标全"。不要急着算关键路径,先把依赖关系表建起来。动作顺序建议是:

  1. 列出所有任务,逐个确认它的前置任务;
  2. 给每条依赖标上类型(FS/SS/FF/SF);
  3. 单独标记跨团队依赖和外部依赖,这两类必须写进计划;
  4. 确认每条依赖的责任人和所属团队。

这个阶段宁可慢一点,也不要为了赶排期而省略依赖确认。前面省下的时间,后面会以延期的方式加倍还回来。

2. 项目进行到中期,怀疑关键路径已漂移时

这个阶段的重点是"重算"。建议做一次依赖复核:把已经发生变更的部分重新梳理,更新依赖状态,然后重新计算路径和浮动时间。不要假设原有关键路径还成立,变更越多,漂移的可能性越大。

3. 资源紧张、多个任务抢同一个资源时

这个阶段的重点是"资源平衡后再重算"。资源冲突解决之前的路径计算是没有意义的,因为你还没确定任务的实际执行顺序。先做资源平衡,确定哪些任务被推后,再基于新的顺序重算关键路径。

4. 项目已进入收尾、关键路径相对稳定时

这个阶段的重点是"守住"。收尾阶段的关键任务通常不多,但每一个都直接决定交付日期。这时候监控频率应该不降反升,把关键任务的每日进度作为跟踪重点。

任务依赖如何做好关键路径?项目经理流程优化与操作步骤

七、不同情况下的取舍

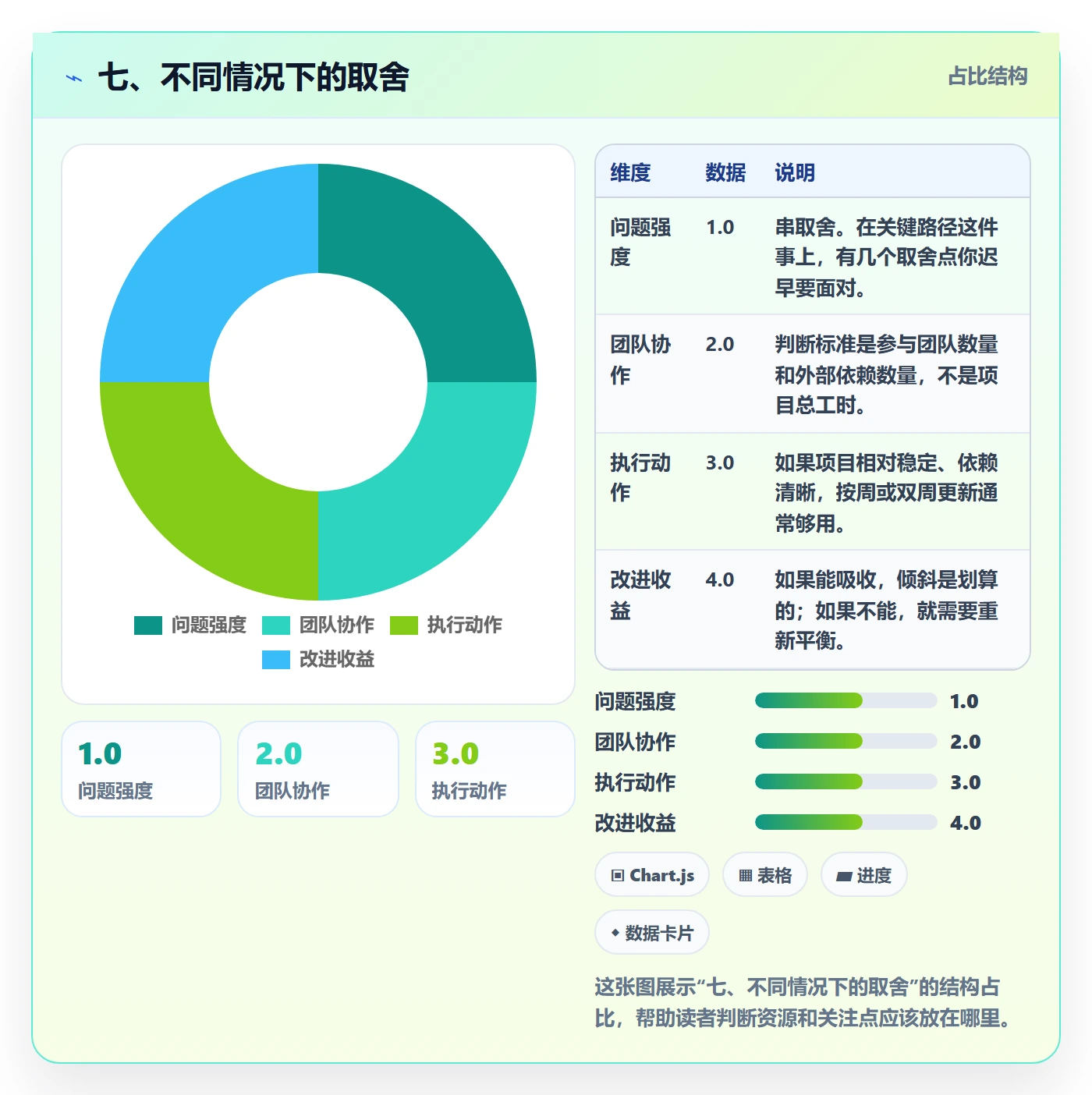

项目管理本质上是一连串取舍。在关键路径这件事上,有几个取舍点你迟早要面对。

1. 依赖标得越全,前期投入越大,要不要标全

标全依赖是有成本的,尤其是跨团队和外部依赖,确认一条可能要来回沟通好几轮。你的取舍点是:前期多花的时间,能不能换来后期更少的延期?

我的判断是,对于工期紧、参与方多的项目,标全依赖的投入几乎必然划算;对于小而简单、参与方单一的项目,可以适度简化。判断标准是参与团队数量和外部依赖数量,不是项目总工时。

2. 关键路径更新频率越高越准,要不要提频

提高更新频率能更早发现偏差,但也会增加管理开销。取舍点是:关键路径的稳定性风险有多高?如果项目外部依赖多、变更频繁,提频值得;如果项目相对稳定、依赖清晰,按周或双周更新通常够用。

3. 关键任务是否要独占资源,要不要倾斜

把优质资源集中在关键任务上,能提高关键路径的确定性,但可能让非关键任务进度变慢。取舍点是:非关键任务的浮动时间能不能吸收这种变慢?如果能吸收,倾斜是划算的;如果不能,就需要重新平衡。

4. 要不要为关键路径设置缓冲

在关键路径末端或关键交接点设置缓冲时间,能吸收一部分不确定性,但会拉长名义工期。这个取舍没有标准答案,取决于团队对风险的容忍度和承诺工期的刚性程度。我的经验是,对于外部依赖占比高的项目,设置缓冲比压缩工期更现实。

取舍场景 倾向标全/提频/倾斜/设缓冲 倾向简化/降频/均摊/不设缓冲
参与方数量 多团队、多外部方 单一团队、内部闭环
变更频率 高频变更、范围不稳定 需求稳定、范围锁定
工期刚性 承诺工期不可变 工期可协商
风险容忍度 低容忍、延期代价高 高容忍、延期影响小
七、不同情况下的取舍

八、一页纸检查清单

最后给你一份可以直接用的检查清单。我建议你在每次排期前和每次路径重算后各过一遍,把它当成关键路径管理的固定动作。

1. 依赖识别检查项

  • 所有任务的依赖关系是否已显性记录,而不是停留在个人记忆里?
  • 每条依赖是否标注了类型(FS/SS/FF/SF),而不是统一简化成先后顺序?
  • 跨团队依赖是否单独标记,并确认了对方团队的排期?
  • 外部依赖(供应商、客户、审批)是否写进计划,并标注了责任人?
  • 依赖表是否包含所属团队字段,能一眼看出跨团队连接?

2. 路径计算检查项

  • 是否用正推法算出了每个任务的最早开始和最早完成时间?
  • 是否用逆推法算出了最晚开始和最晚完成时间?
  • 是否标注了每个任务的总浮动时间?
  • 关键路径的判定是否基于"总浮动时间为零",而不是"任务时长最长"?
  • 是否存在多条并行的关键路径?

3. 路径锁定检查项

  • 关键任务是否有明确的优先资源保障?
  • 关键任务的进度跟踪频率是否高于普通任务?
  • 关键路径变动后,是否有机制通知所有相关方?
  • 资源平衡之后,是否重新计算了关键路径?
  • 变更发生后,关键路径是否在约定周期内被更新?

如果你的清单里有任何一项打了问号,说明你的关键路径还有"假"的风险。回到依赖表,把那一项补上,再重算一遍。

整篇文章的核心判断可以收束成一句话:关键路径不是算出来的,是标出来的。你标注的依赖越完整、越显性、越及时更新,你算出来的关键路径就越接近项目真实的最短工期。反之,依赖标得越少,你越可能守着一份看起来合理、执行起来失控的假路径。

下一步怎么做?我建议你先拿现在手上的一个项目做个小实验:把它的依赖表重新过一遍,重点找跨团队和外部依赖,补上之后重算一次路径,看看关键路径是不是变了。变了多少,就是你之前管理盲区的大小。这个实验花不了半天,但它能让你对"依赖完整性"这件事的价值,有远比读十篇文章更深的体会。

八、一页纸检查清单

常见问题解答(FAQ)

1. 任务依赖标了,关键路径为什么还是算错?

我按网上教程把前置任务都填进了表格,软件也自动跑出了关键路径,但实际执行时还是被卡住。我怀疑问题不在算的环节,而是在我最开始标依赖的时候就已经错了,可又不知道错在哪。

多数情况下错在依赖类型和提前滞后量没标对。填前置任务只是默认了完成-开始关系,但并行推进的两组任务往往是开始-开始,需要配合滞后量才有意义。先逐条确认每个依赖是四种类型中的哪一种,再标注提前或滞后天数;同时检查是否漏掉了外部依赖和跨团队交付节点,这类依赖不进网络图,算出来的路径就是假的。

判断标准很简单:如果一条路径上的任务在现实中会互相等待,但网络图里看不到这条连线,就说明依赖没标全。

2. 正推逆推都要手算吗,用工具是不是就不用管了?

我数学一般,看到最早开始、最晚开始、总浮动时间这些词就头大,平时都是靠某项目管理工具自动算。但同事说工具算出来的结果不能全信,我就很困惑,到底还要不要自己会算。

不需要每次手算,但必须理解计算逻辑才能验证工具结果。正推是沿着依赖链向前累加,得出每个任务的最早开始和最早完成;逆推是从项目截止日期向后减,得出最晚开始和最晚完成;两者相减就是总浮动时间,浮动为零的任务连起来就是关键路径。工具能替你算,但你至少要能看懂网络图、能判断某条路径是否该是关键路径。

实操建议是每完成一次重大变更后,抽查两到三条浮动时间最小的路径,手工核对一遍时间口径是否和工具一致,发现不一致先查依赖类型和日历设置。

3. 项目进行到一半,关键路径变了该怎么办?

我们项目本来一直盯着一条关键路径,结果中途有个跨部门任务被推迟,工具重新计算后关键路径整个换了一条。团队一下子不知道盯哪里,之前做的周报节奏也乱了,这种情况到底该怎么处理。

关键路径漂移是正常现象,处理原则是每次变更后重新确认路径并同步监控口径。先让工具重算或手工重推一遍,找出新的浮动为零的任务链;再对比新旧路径的重叠部分,重叠任务继续沿用原有监控节奏,新增任务单独建立跟进频率。

资源平衡之后也要重算一次,因为把人力从非关键任务挪到关键任务上,可能让原来的非关键任务也变成关键。沟通上建议在周会上明确宣布本周期的关键路径是哪几条,避免团队各自盯着不同的任务。

4. 有没有一份可以直接用的检查清单,判断我的关键路径是不是靠谱?

我不想每次都从头梳理方法论,就想知道有没有几个硬指标,能让我快速判断现在手里的关键路径靠不靠谱。毕竟项目一忙起来,根本没时间重新推演一遍。

可以用六个检查项快速自查。一是所有任务是否都标了依赖类型,而不是默认完成-开始;二是跨团队和外部交付节点是否进入了网络图;三是浮动时间是否标注,浮动为零的链条是否和实际盯的任务一致;四是最近一次资源调整后是否重算过路径;五是变更发生后是否在当天更新了依赖关系;

六是是否明确了关键路径的复盘频率,例如每周一次。六项里有任何一项没做到,关键路径就只能当参考,不能当作排期依据。

核心关键词

读者评论

孙
孙星宇

文章点出了关键路径最容易被忽视的环节,依赖标注完整性,这个角度很实际。我在项目中也遇到过跨团队依赖漏标导致路径漂移,确实比算错正推逆推更致命。

朱
朱清越

四种依赖类型的表格很清晰,尤其是把SS和FF区分开,很多计划表只写先后顺序,丢失了真实约束。不过实际项目中提前量和滞后量的量化和审批很难落地,这点作者没展开。

罗
罗亦辰

依赖只停留在个人记忆里这个坑太真实了,关键成员一走,整条依赖链就断了。建议补充如何强制团队把隐性依赖显性化的机制,比如计划评审时的依赖逐条确认。

任
任欣然

文章提到关键路径是动态的、需要持续更新,这个观点很认同。但现实中很多团队没有专人维护,更新频率和通知机制容易流于形式。希望看到更具体的落地节奏建议。

文章包含AI辅助创作:任务依赖如何做好关键路径?项目经理流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/383053
