任务依赖依赖冲突教程:项目经理入门指南,避坑指南

任务依赖冲突教程:项目经理入门指南,避坑指南

上周二上午十点,我在一个 12 人项目群里看到三张几乎一模一样的截图:三条任务条全部变红,负责人分别是前端、后端和数据。前端说"我在等接口",后端说"我在等表结构确认",数据说"我在等后端把埋点字段定下来"。三张图放在一起,项目的进度表上出现了一个非常典型的形状,三根横条首尾相接,谁也不动,像一个死结。当天下午我们花了四个小时开会对齐,最后发现真正的卡点只有一句话:表结构确认这件事,从头到尾没有任何人被指定为责任人,它只是存在于某次周会的口头共识里。

这不是个案。过去三年我在做研发效能咨询和项目管理工具落地的过程中,复盘过大概六十多个延期项目,其中真正因为"估算不准"导致延期的比例远低于大家想象,而因为任务依赖关系没被识别、没被写下来、或者写错了导致的进度阻塞,稳定地排在第一位。这篇教程不打算从"什么是任务依赖"这种百科定义讲起,而是按我自己的排查顺序来讲:先给结论,再讲真实场景,再拆误区,最后给工具和机制层面的落地方法。

如果你现在手上正好有一个卡住的项目,建议直接跳到第三部分的五步排查清单。

一、先给结论:依赖冲突的绝大多数不是排期问题,而是信息问题

我带过的项目里,一旦出现"任务互相等待"的局面,团队第一反应通常是去调排期、加人手、压缩工期。这三个动作在依赖冲突场景下基本无效,甚至会加剧问题。因为依赖冲突的根因不在时间轴上,而在信息上,某个前置条件的存在没有被显性化,或者它的责任人、交付标准、时间点没有被写进任何一份可追踪的文档里。

1. 结论一:依赖冲突的本质是"假设没有被写下来"

项目经理脑子里对项目有一套隐含模型:A 做完 B 才能做,B 做完 C 才能开始。这套模型在项目启动会之后通常就散了,参会的人各自带走了不同的版本。等到执行阶段,前端以为接口是周三给,后端以为表结构周一就该确认完,双方都觉得自己在按计划走。依赖冲突的第一现场,从来不是进度表,而是两个人对同一件事的不同记忆。

判断标准很简单:如果某个依赖关系只存在于某次会议纪要的口头结论里,没有进入任务系统、没有明确责任人、没有交付验收标准,那它就是一个定时炸弹,爆炸时间随机。

2. 结论二:先分清逻辑冲突还是资源冲突,再谈解决方案

这两种冲突看起来症状一样,处理方式完全相反。逻辑冲突是"顺序上不可能",比如必须先有数据库表结构才能写数据访问层代码,这是客观约束,缩短它的唯一办法是拆解任务或者引入并行方案(比如先定字段契约再各自开发)。资源冲突是"顺序上没问题,但人和设备不够",比如前端和后端都需要同一个测试环境,但环境只有一套。

把资源冲突当成逻辑冲突去调顺序,是新手项目经理最常见的无效劳动。你花两天时间重排了甘特图,第三天发现两个人还是堵在同一套环境上。反过来,把逻辑冲突当成资源冲突去加人,会得到"三个人同时等一件事"的荒诞画面。

3. 结论三:FS 之外的三种依赖类型,是隐性冲突的主战场

完成-开始(FS)是绝大多数人在工具里唯一会用的依赖类型,也是唯一被广泛理解的。但开始-开始(SS)、完成-完成(FF)、开始-完成(SF)这三种在实际项目中大量存在,只是很少被显式表达。当它们被错误地统一写成 FS 时,计划会变得"看起来合理、执行起来处处打架"。

举个我实际遇到过的例子:某项目的"用户验收测试"和"性能压测"在真实逻辑上是 SS 关系,两者可以同时启动,只是压测的完成时间必须早于验收结束。团队把它写成了 FS,结果压测必须等验收全部结束才能开始,硬生生把一个两周的并行窗口串行化成了四周。

4. 结论四:依赖管理不是一次性动作,而是每周一次的体检

依赖关系是活的。需求变了、人员变了、外部供应商延期了,依赖图就会变。我见过的健康团队有一个共同习惯:每周固定花 20 分钟做依赖健康检查,只看三个问题,本周新增了哪些依赖、哪些依赖的责任人发生了变化、哪些依赖的交付日期被承诺方改过。不做这一步,依赖图会在一两个月内彻底失真,然后你手里的进度表就变成了一份历史文档。

根因类别 典型表现 发生频率(我在 63 个延期项目复盘中的观察) 首选干预手段
依赖假设未显性化 口头共识、会议纪要里的"待定"、无人认领的前置条件 约 41% 把假设写成任务,指定单一责任人
依赖类型用错 SS/FF 被写成 FS,可并行的被串行化 约 23% 逐条复核依赖类型,标注提前量/滞后量
跨团队依赖无人负责 等外部团队回复、等接口联调窗口 约 19% 建立跨团队依赖的两端双责任人机制
依赖变更未同步 一方改了日期,另一方计划未更新 约 12% 变更触发通知 + 每周变更清单复核
缓冲位置不合理 缓冲全压在项目末尾,前期无保护 约 5% 把缓冲前移到关键依赖汇合点

任务依赖依赖冲突教程:项目经理入门指南,避坑指南

二、真实场景:一个周一早晨,三条任务互相等待

回到开头那个死结。这个项目是一个 B 端 SaaS 产品的版本迭代,团队规模 12 人,计划工期六周,出事的时候是第三周周一。我把它完整复盘一遍,因为这类场景太典型了。

1. 事件经过:一个本该在启动会解决的问题,拖了三周才暴露

启动会上,产品经理提出这次要上线一个新的数据看板。会上形成的共识是"先定字段、再开发、后联调"。这句话听起来完整,实际上什么都没说清楚:字段由谁定?定到什么程度算完?表结构变更要不要走 DBA 评审?埋点字段和数据看板字段是同一套吗?

三周后,三条任务同时亮红。前端在等接口契约,后端在等表结构定稿,数据在等埋点字段清单。三个人的等待都合理,三个人也都在"按流程等"。真正的问题是,"字段定稿"这件事从头到尾没有变成一个任务,没有负责人,没有截止时间,没有验收标准。它只是一个动词,不是一个可交付物。

2. 为什么没人提前发现:依赖的"传递性"被忽略了

如果只看相邻两个任务,这个项目没有问题:前端等后端、后端等数据、数据等产品,每一段单向依赖都清晰。问题出在传递链上,数据要的埋点字段,其实依赖于后端表结构中的事件表设计;后端表结构,又依赖于产品对看板指标的定义。链条长度是三,但没有任何一个人的视角覆盖了完整链条。

这是依赖冲突最隐蔽的形态:单段依赖都成立,整条链路却自相矛盾或循环等待。在进度表里,你看到的是三条平行线;在真实项目里,你看到的是一条首尾相咬的环。

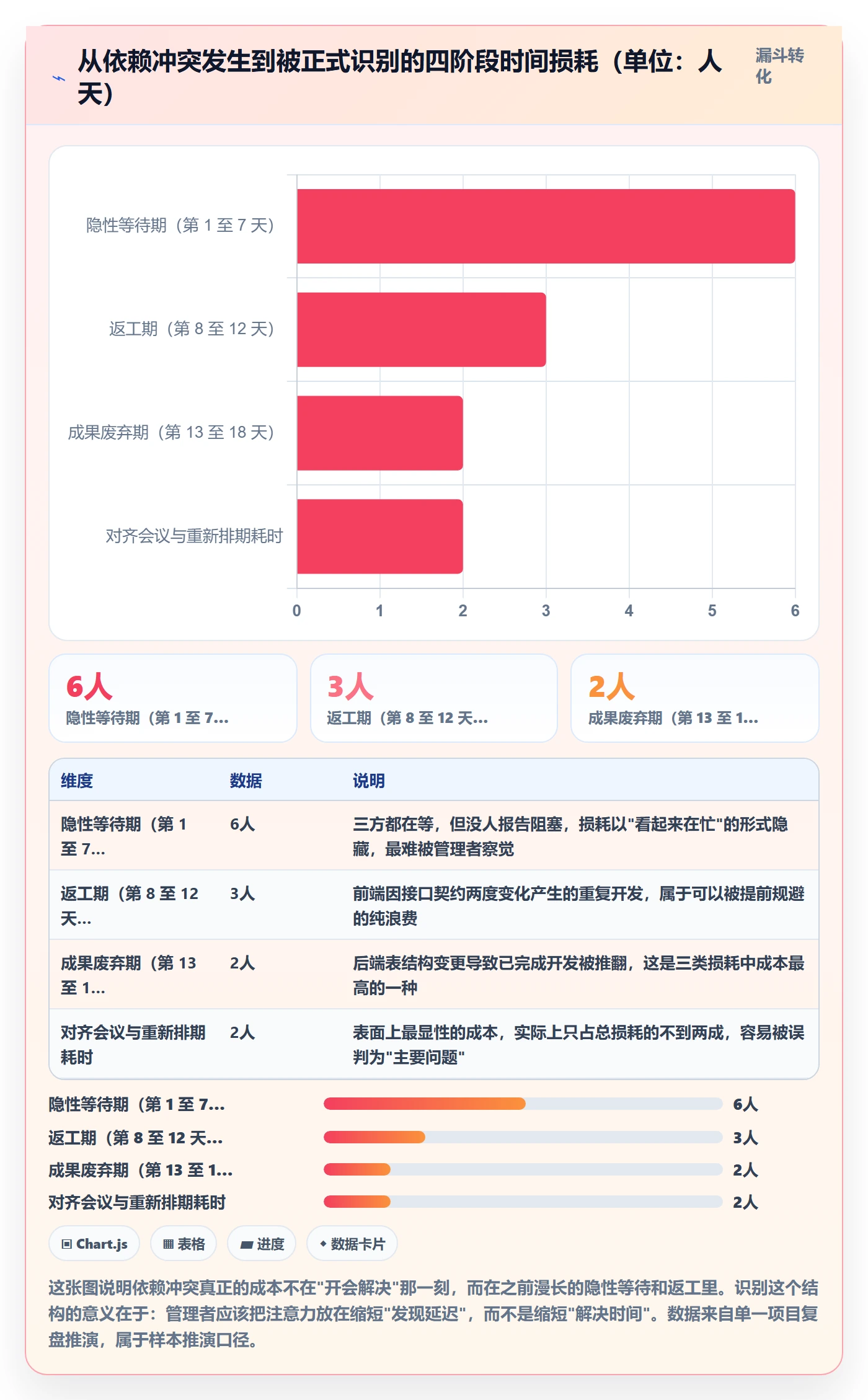

3. 时间损耗结构:四小时会议背后是十一天的真实浪费

那场四小时的对齐会只是冰山露出水面的部分。我事后按日历倒推了这三周里真正被浪费的时间:前端在等待期间做了三次返工,因为接口契约改了两次;后端有两天的开发成果因为表结构变更被废弃;数据侧因为埋点字段未定,把一个本可以并行推进的工作整体后移了一周。

把这些加总,实际损失大约是 11 个人天,而修复它只需要启动会时多花 30 分钟把"字段定稿"写成一个带责任人和验收标准的任务。

任务依赖依赖冲突教程:项目经理入门指南,避坑指南

三、拆解误区:新手项目经理最常踩的 5 个坑

下面这五个坑,是我在带新项目经理时反复看到的。我按"症状,原因,对策"的格式写,方便你直接对照自己项目里的情况。

1. 把"假设"当"事实"

症状:计划表里的依赖关系标注得很完整,但执行到一半发现某一环根本没人认领,或者认领的人不认为自己认领了。

原因:启动会上形成的共识是"假设"级别,不是"承诺"级别。假设的特点是它不需要任何人付出成本,所以谁都可以点头;承诺需要付出成本,所以需要明确到人。

对策:建立一条硬规则,任何跨角色的依赖,必须同时具备三个要素才算成立:单一责任人(不是"某团队")、可验收的交付物(不是"完成设计")、明确的交付时间点。三者缺一,就把它标记为"待确认依赖",并且在周会上单独列出来追踪。

2. 只会用 FS,把 SS/FF 全写成 FS

症状:进度表看起来很合理,但执行时总觉得"本来可以更快",或者出现大量本不必要的串行等待。

原因:工具里默认的依赖类型是 FS,新手往往不去改。而现实中大量工作对是可以并行的,只是需要一个同步点。

对策:对每个依赖问一句"这两件事真的必须一前一后吗,还是只需要在某个时点对齐"。如果只需要对齐,那就是 SS 加滞后量,而不是 FS。我在实践中会把 SS 依赖单独用不同颜色标注,覆盖率高的时候能明显看出哪些时间段是真正被约束的。

3. 把资源冲突当成逻辑冲突去调顺序

症状:反复调整任务顺序,短期见效,一周后同样的阻塞重新出现。

原因:冲突发生在共享资源上(同一套测试环境、同一个 DBA、同一个设计评审人),调整顺序只是把冲突从一个时间段挪到另一个时间段。

对策:做一次"资源,任务"对照,找出被两个以上任务共享的资源。这类冲突的解法通常是三种:增加资源(申请第二套环境)、错峰使用(明确时间段预约制)、减少消耗(降低非必要任务的资源占用)。顺序调整在这三种之外只是临时缓解。

4. 缓冲全部压在项目末尾

症状:项目前期一路顺风,最后两周突然全面延期,而"缓冲时间明明留了两周"。

原因:缓冲放在末尾时,它保护的是"项目整体交付日期",而不是"关键依赖的汇合点"。当前置依赖在中期延误时,没有缓冲去吸收,延误就会向下游传递并被放大。

对策:把缓冲拆开,优先放在依赖密度最高的地方,通常是一个任务同时被三到四个下游任务依赖的节点。这类节点一旦延误,影响面是乘法级的。

5. 依赖变了,计划没变

症状:每周更新进度表,但更新的只是完成百分比,依赖关系和时间点没人动。

原因:缺少变更触发的机制。承诺方改了日期,通常只在群里说一句,而进度表的维护者不知道。

对策:把"依赖变更"变成一个有记录的动作。在任何项目管理工具里,修改依赖关系本身就会留下变更记录,关键是要求这条记录必须由被影响方确认,而不是只由修改方单方面操作。

误区 平均暴露时间 单次修复成本(人天) 复发概率 预防难度
把假设当事实 执行后 2 至 3 周 4 至 8 高(若不改流程) 低(流程即可解决)
依赖类型用错 计划生效后 1 周内可见 2 至 5 中 中(需要依赖判断力)
混淆资源与逻辑冲突 第一次调整顺序后 1 周 3 至 6 高 中
缓冲压在末尾 项目最后 1 至 2 周 5 至 12 低但损失大 低(调整缓冲位置即可)
依赖变更未同步 随时 1 至 3 极高 低(机制即可解决)

任务依赖依赖冲突教程:项目经理入门指南,避坑指南

四、专业判断逻辑:四种依赖类型、提前量,以及关键路径

这一节是全文最"硬"的部分。如果你只想记一件事,那就是:依赖类型决定了计划的形状,提前量和滞后量决定了计划的松紧,关键路径决定了你该盯哪里。三者缺一,进度表就只是一张好看的图。

1. FS、SS、FF、SF 到底分别用在哪

完成-开始(FS)是最直观的一种:A 完成后 B 才能开始。它适用于存在物理或逻辑上的硬约束场景,比如代码合并完成才能触发冒烟测试、合同签署完成才能启动交付。这是使用频率最高、也最容易被滥用的类型。

开始-开始(SS)适用于两个工作对需要同步推进,但不需要互相等待完成的场景。典型例子是"前端开发"与"接口联调",联调可以在前端完成部分页面后就分批开始,不必等前端全部做完。使用 SS 时通常需要配合滞后量,比如"后端接口开发开始后 3 天,前端联调开始",避免接口完全没就绪时前端空跑。

完成-完成(FF)适用于两个工作对必须同时收尾的场景。典型例子是"功能开发"与"对应的自动化测试用例编写",用例可以在开发过程中陆续写,但必须在功能开发完成的同时写完,否则功能上线就没有测试保护。

开始-完成(SF)是最少见的一种,指 B 完成依赖于 A 的开始。现实中使用场景很窄,通常出现在交接类工作中,比如"新系统上线开始后,旧系统运维支持结束"。新手可以暂时不主动使用它,但要能识别别人写出来时的含义。

依赖类型 含义 典型场景 误用后的后果
FS 完成-开始 A 完成后 B 才能开始 代码合并后触发冒烟测试 误用较少,但滥用会把可并行工作串行化
SS 开始-开始 A 开始后 B 才能开始 接口开发与前端分批联调 写成 FS 会白白拉长并行窗口,常见损失 1 至 2 周
FF 完成-完成 A 完成时 B 必须同时完成 功能开发与对应测试用例 写成 FS 会导致测试被排到开发全部结束之后,失去并行价值
SF 开始-完成 A 开始后 B 才能完成 新系统上线开始后旧系统支持结束 误用后难以察觉,通常在交接期造成责任真空

2. 提前量与滞后量:最容易被忽略的调节旋钮

很多人把依赖类型看成非此即彼的选择,实际上真正决定计划好不好用的,是依赖类型后面的那个数字。滞后量(Lag)表示两个任务之间需要保留的强制间隔,比如"表结构变更完成后 2 天,下游才能开始开发",这 2 天是 DBA 评审和数据同步的实际耗时。提前量(Lead)则是允许下游提前启动的负间隔,比如"接口设计评审通过后,前端可以提前 3 天开始准备 mock 数据"。

我见过太多项目把滞后量当成"缓冲"直接写死进依赖关系里,这是危险的。因为滞后量不是缓冲,它是刚性约束,不会因为项目进度紧张而自动收缩。真正的缓冲应该是独立管理的、可以被动用的,而不是藏在依赖关系里。

3. 关键路径为什么是排查依赖冲突的入口

关键路径是从项目开始到结束、耗时最长的那条任务链。它的特殊之处在于:链上任何一个任务延误一天,项目交付就延误一天。因此当你怀疑项目存在依赖冲突时,第一步不是看所有任务,而是先把关键路径标出来,看这条链上的依赖关系是不是都成立、类型是不是都对。

实践中更值得注意的是关键路径会变。当某个非关键路径上的任务因为依赖冲突被延误到超过原来的关键路径时长,它就会变成新的关键路径。这也是为什么"每周健康检查"是必要的,关键路径变了,你的注意力分配也必须跟着变。

4. 一个可复用的依赖定义模板

下面这个结构是我在多个项目里稳定使用的最小依赖定义格式,无论是写在文档里还是录入工具,都能直接对应。它的价值在于强制你把"类型、间隔、责任人、交付物"四件事一次说清。

dependency:
upstream_task: "订单服务-表结构定稿"

downstream_task: "数据看板-指标开发"

任务依赖依赖冲突教程:项目经理入门指南,避坑指南

任务依赖依赖冲突教程:项目经理入门指南,避坑指南

五、案例与数据观察:一个 300 人研发组织的依赖治理过程

前面讲的都是方法和判断。这一节我把一个完整案例摊开讲,包括用了什么工具、做了什么动作、拿到什么数据。这个案例涉及的是一家 300 人规模的研发组织,用在依赖管理上的主要平台是 PingCode。之所以拿它举例,是因为 PingCode 主要服务中大型企业及 100 人以上组织,在跨团队依赖、多项目并行这类场景下的能力比较有代表性。

1. 治理前的状态:依赖关系存在于两百多个人的脑子里

这家组织的业务是面向企业的数据服务,同时并行推进 9 个项目,跨了 5 个研发团队和 1 个数据团队。治理前的状态很有代表性:每个团队内部有自己的进度表,但团队之间的依赖完全靠周会和即时通讯对齐。我做过一次抽样,随机抽取 30 条跨团队依赖,其中只有 7 条在双方的任务系统里都有记录,其余 23 条至少有一端是"我知道要等他们,但没写下来"。

更麻烦的是历史工具的遗留问题。他们原先使用 Jira 管理需求与缺陷,迁移到 PingCode 的过程中,历史任务的依赖关系一度面临重建。这里有个细节值得说:Jira 迁移最容易出问题的不是字段映射,而是依赖关系的重建。因为依赖关系的语义(谁等谁、等什么)往往没有完整记录在字段里,而是散落在评论和描述中。PingCode 支持 Jira 平滑迁移,包括工作项、状态流转、附件和部分关联关系的映射,这为他们的迁移省下了大量对齐成本,但跨团队依赖那部分仍然需要人工重建,因为原本就没写清楚。

2. 具体做了什么:四个动作,没有一个是"加大管理力度"

第一步,把"依赖"变成一种一等公民的工作项类型。任何跨团队的前置条件,必须在 PingCode 里建一条独立的依赖记录,指定上游责任人、下游责任人和交付验收标准。

第二步,设定依赖的"到期提醒"机制。依赖记录如果在上游承诺日期前两天还没有交付迹象,系统会自动提醒双方责任人,并且同步出现在项目周报里。这一步的价值在于把"发现延迟"从平均 9 天压缩到 2 天以内。

第三步,每周一次依赖健康检查,固定 20 分钟。检查三个问题:本周新增了哪些依赖、哪些依赖的上游责任人发生变化、哪些依赖的日期被改过。

第四步,把关键路径上的依赖单独标记,纳入项目例会的固定议题。这一步把管理注意力从"所有任务"收敛到"真正决定交付日期的那些环节"。

3. 数据变化:治理前后六个月的对比

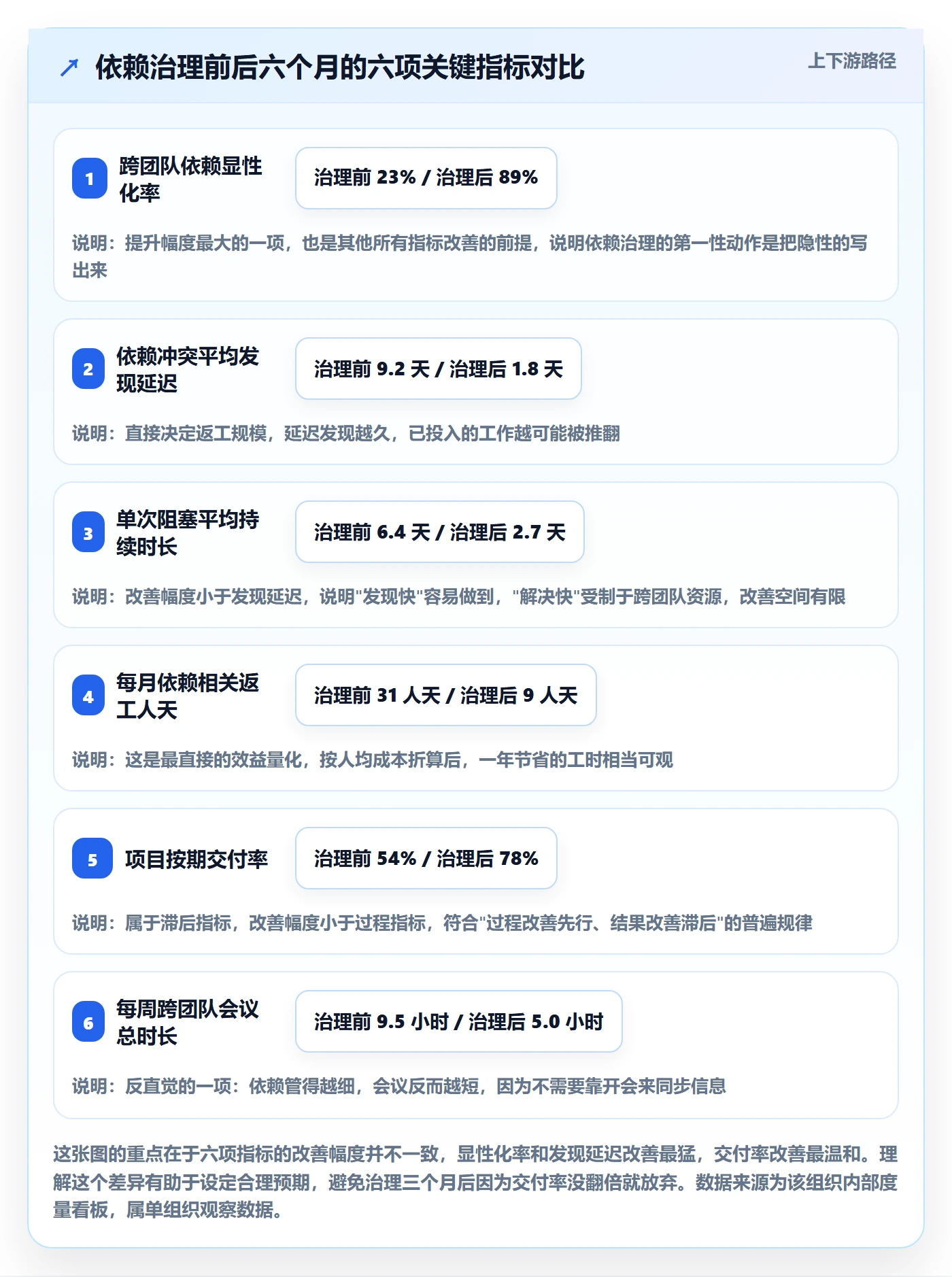

治理动作从第三个月开始正式执行,前后共观察六个月。以下数据来自他们内部的度量看板,我做了口径统一后整理。需要说明的是,这是一次组织内的实际观察,不是行业统计数据,样本为 9 个并行项目的 6 个月数据。

指标 治理前(平均) 治理后(平均) 变化幅度
跨团队依赖的显性化率 23% 89% +66 个百分点
依赖冲突的平均发现延迟 9.2 天 1.8 天 -80%
单次阻塞的平均持续时长 6.4 天 2.7 天 -58%
因依赖问题导致的返工人天(每月) 31 人天 9 人天 -71%
项目按期交付率 54% 78% +24 个百分点
跨团队周会时长(每周合计) 9.5 小时 5.0 小时 -47%

任务依赖依赖冲突教程:项目经理入门指南,避坑指南

4. 为什么他们选择私有化部署与历史数据迁移

这家组织选择私有化部署的原因比较实际:他们的业务数据涉及客户侧的敏感信息,安全与合规要求不允许工作项数据存放在外部环境。同时由于团队规模超过 100 人、并行项目多,他们对权限模型和跨项目视图的要求也比小团队高得多。

在工具选型上,他们评估过继续沿用海外工具和切换到国产平台两条路。最终选择 PingCode 的核心理由有三个:一是支持私有化部署,满足数据不出内网的要求;二是支持从 Jira 平滑迁移,已有的工作项、迭代记录、部分关联关系可以带过来,避免历史资产变成孤岛;三是国产替代在本地化服务响应上的优势,对 300 人规模的组织来说,工具出问题时的响应速度直接影响多个项目的进度。对中大型组织而言,工具选型的关键从来不是功能清单有多长,而是它在跨团队、跨项目这种最容易失真的场景下,能不能把依赖关系稳定地承载住。

5. 复盘:哪些做法可复制,哪些不可复制

可复制的部分:把依赖建成独立工作项、设置到期提醒、每周健康检查、关键路径依赖纳入例会。这四件事与团队规模无关,3 人团队也能做,只是形式可以更轻。

不可复制的部分:私有化部署的决策依赖合规要求,不是所有团队都需要;依赖自动提醒需要平台能力的支持,小团队用共享表格加人工检查也能达到类似效果,只是人力成本更高。

还有一点值得警惕:这家组织在治理初期出现过一次"过度依赖化"的反弹,有团队把明显不需要记录的依赖也全部登记,导致依赖记录数量虚高,健康检查变成形式。后来他们加了一条过滤规则:只有跨团队、且交付物无法在当天确认的依赖才需要登记。依赖治理的目标是减少不确定性,不是增加记录数量。

六、不同情况下的行动建议

方法没有普适的。同样是依赖治理,3 人团队和 300 人组织该做的事差别很大。下面按四种典型情况给出我的具体建议。

1. 3 到 10 人的小团队:把依赖写在看得见的地方就够了

小团队最大的优势是沟通成本低,最大的风险是"什么都在脑子里"。这个阶段不需要复杂的依赖建模,建议做三件事:在任务描述里固定加一行"我依赖谁 / 谁依赖我";每周站会上专门问一句"这周有谁在等别人吗";任何超过 3 天的等待,必须升级成显性记录。

不建议做的事:不要引入复杂的依赖类型体系,也不要为了标注 SS/FF 花时间。小团队用 FS 加明确责任人,能覆盖 90% 的场景,剩下的用沟通解决更快。

2. 跨部门协作项目:核心是双责任人机制

跨部门场景里,最危险的是"我以为对方知道"。建议每个跨部门依赖都设置两个责任人:需求方责任人和交付方责任人,双方都在同一份记录上确认。任何一方变更日期,另一方必须确认。

另外建议做一件事:把跨部门依赖单独列一张清单,每周发给双方负责人。这张清单不需要长,通常十几条,但它的存在本身就是一种约束,没人愿意在公开清单上长期挂着自己没交付的项。

3. 100 人以上、多项目并行组织:依赖必须成为一等公民

这个规模下,靠沟通已经不可能覆盖依赖关系了。建议把依赖做成独立的工作项类型,具备责任人、时间、验收标准、变更记录四个属性。同时建立关键路径识别机制,把管理注意力集中到真正决定交付的环节上。

工具层面,这类组织对权限模型、跨项目视图、私有化部署能力的要求会明显上升。PingCode 主要服务中大型企业及 100 人以上组织,在跨项目依赖视图和权限颗粒度上的支持相对完整,这也是前面那个 300 人案例选择它的主要原因之一。

4. 正在从历史工具迁移的团队:先重建依赖,再迁移数据

如果你正在做工具迁移,我的建议顺序是反直觉的:不要先迁数据,先花一周时间把当前的依赖关系梳理清楚。因为历史数据里的依赖关系大概率是不完整的,迁过去只是把混乱换个地方存放。

梳理清楚之后再迁移,你会发现迁移本身反而简单了。PingCode 支持 Jira 平滑迁移,在工作项、状态、附件和关联关系的映射上可以省下大量重复劳动,但"这条依赖到底存不存在、责任人是谁"这种判断,任何工具都替代不了人。

任务依赖依赖冲突教程:项目经理入门指南,避坑指南

七、不同情况下的取舍

依赖管理里几乎所有决策都是取舍,没有"最优解"。下面四组取舍是我被问得最多的。

1. 精细依赖建模 vs 敏捷响应速度

依赖建模越精细,计划越可靠,但维护成本越高,而且会降低响应变化的灵活性。我的判断标准是看变更频率:如果项目需求每个月变化超过两次,就不要做过度精细的依赖建模,改为"关键依赖精细 + 其余依赖粗粒度"的混合模式。

一个可操作的分界线是:只有跨团队、且交付周期超过 5 天的依赖才值得精细建模。其余依赖用一句话描述加一个责任人就够了,它们的变更成本低于建模成本。

2. 工具强约束 vs 人工协调

工具强约束的好处是稳定、可追溯、不依赖个人记忆;坏处是僵化,且一旦配置错误,错误会被规模化复制。人工协调的好处是灵活、能处理例外;坏处是不可规模化、容易遗漏。

我的经验是:把工具用在"提醒"和"记录"上,把人工用在"判断"和"协商"上。工具负责告诉你"这条依赖快到期了",人来判断"这条依赖还成立吗、要不要改"。反过来做,既浪费工具能力,也浪费人的时间。

3. 缓冲放在关键路径末端 vs 分段前置

这是本文里我认为最值得反复咀嚼的一个取舍。传统做法是把缓冲集中在项目末尾,好处是保护最终交付日期、管理简单;坏处是中期依赖延误时没有吸收能力,延误会在链条中累积放大。

分段前置的做法是把缓冲拆散,放在依赖汇合点前面,好处是能吸收局部延误、防止放大;坏处是缓冲总量看起来更多,容易被误解为"计划不紧"。

我倾向的做法是"两段式":总缓冲的 60% 放在关键路径的中段汇合点,40% 保留在项目末尾应对整体性风险。这样既保留了对最终日期的保护,又对中期的高频延误有吸收能力。

4. 私有化部署 vs SaaS 部署

这个取舍与依赖管理本身关系不大,但在中大型组织落工具时绕不开。私有化部署的优势是数据可控、满足合规、可深度定制;代价是需要运维投入、升级节奏自主控制、初期部署周期更长。SaaS 的优势是开通快、免运维、持续获得新功能;代价是数据存放在外部环境,某些行业的合规要求可能不允许。

我的判断标准是两条:行业是否有明确的数据不出内网要求;组织规模是否超过 100 人且并行项目超过 5 个。两条都满足时,私有化部署的收益通常明显大于成本。这也解释了为什么在 100 人以上的研发组织中,支持私有化部署的平台会成为主流选择,数据边界的可控性,在这个规模上已经从"加分项"变成了"及格线"。

任务依赖依赖冲突教程:项目经理入门指南,避坑指南

八、结语:今天花 30 分钟,只做一件事

这篇文章从一句话开始,依赖冲突的绝大多数不是排期问题,而是信息问题。如果这个判断成立,那么依赖治理的最高性价比动作就不是优化工具、不是调整算法,而是把没写下来的东西写下来,把写错了的类型改对,把每一条依赖的验收标准说清楚。

我的独特观点可以浓缩成三句。第一,依赖冲突的发现延迟比解决时间更值得优化,因为发现得早,损失只是一次沟通;发现得晚,损失是一堆已经完成的返工。第二,依赖类型的使用错位远比依赖数量过多更危险,SS 用得少、FS 用得多,会把本该并行的工作悄悄串行化,而进度表上完全看不出来。第三,依赖治理不随团队规模自动变好,10 到 50 人往往是低谷区,因为既失去了小团队的沟通密度,又还没建立机制。

所以,如果你现在就想动手,我建议今天只做一件事,不要贪多:打开你手上正在推进的那个项目,把所有跨团队的依赖关系列出来,逐条检查三个问题,责任人是不是具体到某一个人、交付物是不是可以用一句话验收、时间点是不是双方都确认过。三个问题里有任何一个答不上来的,把这条依赖标成红色,明天站会上第一件事就是处理它。

30 分钟,通常能找出三到五条红色依赖。其中至少有一条,会在未来两周变成真正卡住项目的那一根钉子。今天把它拔掉,比事后花四个小时开会划算得多。

八、结语:今天花 30 分钟,只做一件事

常见问题解答(FAQ)

1. 任务依赖冲突到底分几种?我该先排查哪一类?

我带的第一个项目就是三个任务互相等,进度表全线飘红,我盯着甘特图看了半天也没看出问题在哪。后来才发现有的是顺序上根本不可能并行,有的是人不够分。我一直搞不清这两种到底算不算同一类问题,排查的时候也不知道该从哪个下手。

任务依赖冲突先分成两大类:逻辑冲突和资源冲突,排查顺序建议先逻辑后资源。逻辑冲突指顺序上不可能同时进行,比如‘测试’必须在‘开发完成’之后,这类冲突靠调整依赖关系(改前置、拆任务、并行化)解决,光加人没用。

资源冲突指顺序上没问题,但同一个人、同一台设备在同一时间段被两个任务占用,这类冲突靠资源平衡、错峰排期或增加资源解决。判断方法很简单:把冲突的两个任务画在时间轴上,如果即使资源无限也无法同时开工,就是逻辑冲突;如果资源充足就能并行,就是资源冲突。先清逻辑冲突,因为逻辑没理顺时做资源平衡是白费功夫。

2. 四种依赖类型里,新手为什么几乎只用完成-开始(FS)?其他三种什么时候必须用?

我一开始做进度表,所有任务之间都拉成完成-开始,觉得这样最保险。结果有个任务明明可以跟前一个任务同时启动,只要前一个开始它就能开始,我却硬等前一个做完,白白拖了两周。我不确定SS、FF、SF这些到底该在什么场景下用,也怕用错了反而把计划搞乱。

完成-开始(FS)是最常见也最安全的依赖,新手只用它不会出错,但会严重拖长工期,因为它默认了最悲观的串行关系。开始-开始(SS)适用于两个任务可以同时启动、只需保持一定时间差的情况,比如‘开发启动后3天,测试用例编写就可以开始’。

完成-完成(FF)适用于两个任务必须同时收尾,比如‘文档定稿’和‘产品发布’要同步完成。开始-完成(SF)极少用,典型场景是交接班,比如‘新值班人员开始后,旧值班人员才能结束’。

实操建议:先全部用FS排出基线,再逐个检查‘这个任务真的必须等前一个做完吗’,只要答案是否定的,就考虑换成SS并加一个合理的滞后量。换的时候一定要标注清楚,否则后期没人看得懂为什么两个任务能同时跑。

3. 任务延期之后,我怎么判断是依赖没设对,还是工期估算本身有问题?

上周一个任务延期了五天,老板问我原因,我说不清楚,到底是前面任务拖了我,还是我自己估少了工时。我在进度表里看来看去,依赖关系也标了,工期也写了,但就是分不清锅该谁背。这种情况我遇到过好几次,每次复盘都变成互相甩锅。

用一个简单方法区分:把延期任务的前置依赖全部标出来,看它的实际开始时间是否等于前置任务的实际完成时间。如果实际开始时间被前置任务拖后了,说明是依赖传导问题,锅在前置任务或依赖设置;如果实际开始时间准时,但实际完成时间超出计划工期,说明是工期估算偏乐观,锅在估算。

更严谨的做法是记录三个时间点:计划开始、实际开始、计划完成、实际完成。实际开始晚于计划开始的部分叫‘等待时间’,由依赖导致;实际完成减实际开始超出计划工期的部分叫‘执行时间’,由估算或执行效率导致。

两个数据分开统计几次,你就能看出团队到底是依赖管理薄弱还是估算能力不足,复盘时也有据可依,不用互相甩锅。

4. 跨团队依赖没人认领、变更后不同步,有什么机制能防止它反复出问题?

我们项目里最头疼的不是自己团队的任务,而是等别的部门交付。每次问对方进度,对方说‘在做了’,具体什么时候给说不准。好不容易对齐了一次,对方内部一调整,我们这边完全不知道,计划还按老时间排,结果又卡住。我不想每次都靠刷脸催,想要一个能长期跑的机制。

跨团队依赖必须落实到三个东西:责任人、交付物、同步节奏,缺一不可。责任人不是对接人,而是对方团队里对交付结果负责的那个人,必须在计划里写名字,不能写部门。交付物必须具体到可验收的标准,比如‘提供接口文档V2并签字确认’,而不是‘完成对接’。

同步节奏建议设两道:一道是每周固定时间的依赖健康检查,只问三个问题,本周依赖是否有变更、变更是否影响我方关键路径、下一次交付确认时间是什么;另一道是变更触发式同步,约定任何依赖变更必须在24小时内通知对接人,否则视为风险上报。

另外在自己的进度表里给跨团队依赖预留缓冲,不要把对方承诺的时间当作确定时间直接排进关键路径,缓冲至少留出承诺时间的15%到20%。这样即使对方有小幅波动,也不会立刻冲击你的关键路径。机制建立后坚持跑四周,跨团队依赖的突发问题会明显下降。

核心关键词

读者评论

陆
陆子涵

文章点出的‘依赖假设未显性化’确实是最常见也最容易修复的坑。我们团队以前也总在周会上口头对齐,结果一到执行就互相等。后来强制每个跨角色依赖必须写进任务系统并指定单一责任人,阻塞率明显下降。

付
付泽宇

关于SS和FF被误写成FS的例子很真实。我们做性能压测和功能验收时也犯过同样错误,白白串行化了两周。建议在项目管理工具里把依赖类型做成必填项,并给SS/FF加默认滞后量提醒,能减少很多隐性冲突。

田
田承宇

跨团队依赖无人负责那一段深有体会。等外部团队接口联调时,往往一卡就是一周多,因为两边都不觉得是自己的事。文章提出的双责任人机制很实用,我们后来在对接任务上同时挂双方接口人,响应速度确实快了不少。

马
马沐阳

每周20分钟依赖健康检查这个习惯值得推广。很多项目经理只在启动会梳理一次依赖,之后就不再更新。其实需求、人员、外部条件一变,依赖图就失真了。把变更清单和责任人复核固定成周会动作,比事后救火有效得多。

文章包含AI辅助创作:任务依赖依赖冲突教程:项目经理入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/382804
