挂起管理方法大全:项目负责人任务执行风险控制落地清单

去年第三季度,我在一个交付型项目里做了一次很尴尬的复盘:项目整体延期 19 天,复盘会上所有人都在找"需求变更"和"人手不足"的理由,直到我把系统里的任务状态导出来,才发现真正吃掉时间的是三条被挂起了 20 天以上的任务。它们不在任何人的周报里,也不在项目主看板上,只在某个收起来的视图分组里安静地躺着。更麻烦的是,这三条任务里有两条,责任人已经换了岗。

这件事之后我开始系统性地复盘挂起任务。我统计过 6 个中大型项目(团队规模 80 到 400 人)的挂起台账,平均每个项目同时存在 14 到 27 条挂起任务,占任务总量的 6% 到 11%;其中超过三成的挂起记录只写了"等待中"三个字,没有任何解挂条件。这些任务的平均挂起时长中位数只有 9 天,但长尾能拖到 60 天以上。

下面这份清单,就是我从这些坑里总结出来的挂起管理方法。它不打算把"风险清单"再抄一遍,而是要回答一个更具体的问题:任务挂起之后,项目负责人到底该管什么、怎么管、管到什么程度。

一、核心结论:挂起管理的对象是"等待",不是"停止"

先把结论放在最前面:挂起不是暂停,而是一种有条件、有时限、有责任人、有解挂路径的受控等待状态。项目负责人真正要管的不是"任务停没停",而是"这条任务的风险敞口有没有人盯着、什么时候必须做决定"。

这个定义为什么重要?因为它改变了管理动作。如果把挂起理解成"停止",那么团队会自然地把任务从活跃视图里拿走;如果把挂起理解成"受控等待",那么任务必须继续占用可见性、继续有人负责、继续有到期时间。前者是甩包袱,后者是管风险。

基于这个定义,我把挂起管理压缩成四条底线。后面所有的方法、模板、路线,都是围绕这四条展开的:

  • 不脱离主看板。挂起任务可以换视图、可以折叠,但不能从项目主看板上彻底消失。
  • 不缺失解挂条件。不允许出现只有"等待中"三个字的挂起记录,必须写清楚"满足什么条件就能恢复"。
  • 不允许无到期日。每条挂起必须设置下一次检查时间,到期必须有人做出判断,而不是自动续期。
  • 不缺少升级路径。挂起超期或者影响关键路径时,必须能自动升级到上一级决策人,而不是停在项目组内部。

这四条听起来像常识,但在我复盘过的样本里,能同时做到的组织不到两成。多数团队把挂起当成一个状态标签,而不是一条需要持续经营的风险链路。

挂起管理方法大全:项目负责人任务执行风险控制落地清单

二、真实场景:挂起是怎么变成项目风险隐形黑洞的

我不太喜欢用抽象的风险分类开场,因为真正让项目负责人吃亏的永远是具体场景。下面四个场景都来自我参与过的项目,做了脱敏处理,但关键细节保留了。

1. 接口联调挂起 23 天,等到最后发现对方负责人已经离职

某制造企业的数字化项目,我们负责业务中台,对方负责设备侧接口。联调任务在第三个迭代被挂起,理由是"等待厂商排期"。项目经理在周报里连续三周写了同一句话:等待对方确认。第 24 天我们主动去催,才知道对方的接口负责人两周前已经离职,工作没有任何交接记录。

这条挂起的真正问题不是时间长,而是它没有解挂条件,也没有升级触发点。如果当时写了"若 5 个工作日内未收到接口文档,则升级到双方项目经理周会",这条挂起在第 5 天就会被处理,而不是拖到第 24 天。

2. 技术路线评审挂起 11 天,三条并行方案各做了一半

某研发项目遇到架构选型分歧,评审会开了一次没结论,任务进入挂起状态等决策。问题是挂起期间,三个小组谁也没有真正停下来:A 组按方案一做了数据层,B 组按方案二做了接口层,C 组按方案三做了模块拆分。等决策下来,返工统计是 37 人天。

这是一个非常典型的误区:把"任务挂起"当成"下游工作也可以继续推进"。正确的做法是挂起决策类任务时,同步冻结下游可逆性差的工作,只允许做可逆、可复用的准备动作。

3. 预算冻结导致采购挂起,但合同已经签了

某集团项目的采购环节因为年度预算调整被冻结,采购任务挂起。但合同在上一个季度已经签署,供应商按约定开始备货。挂起持续了 6 周,最后项目组面临的是违约风险和仓储成本,而不是简单的"晚两周下单"。

这类挂起的特殊性在于:它影响的不只是进度,还有已经发生的成本和法律责任。所以资源与预算类挂起必须单独建一栏"已发生不可逆成本",否则风险会被进度条掩盖。

4. 我自己踩过的坑:挂起任务被移出迭代看板,半年没人看

早些年我做过一件事,现在想起来仍然觉得是反面教材。当时为了迭代看板"干净",我把所有挂起任务统一移到一个叫"挂起区"的分组里,并且默认折叠。三个月后做项目健康度检查,我才发现那个分组里躺了 19 条任务,其中 5 条已经因为外部条件变化而彻底失效,但状态还停留在挂起。

这次经历让我确立了一条铁律:挂起任务可以改变展示方式,但不能改变可见性等级。它和进行中的任务享有同等的主看板曝光度,区别只在于用不同的颜色和泳道区分。

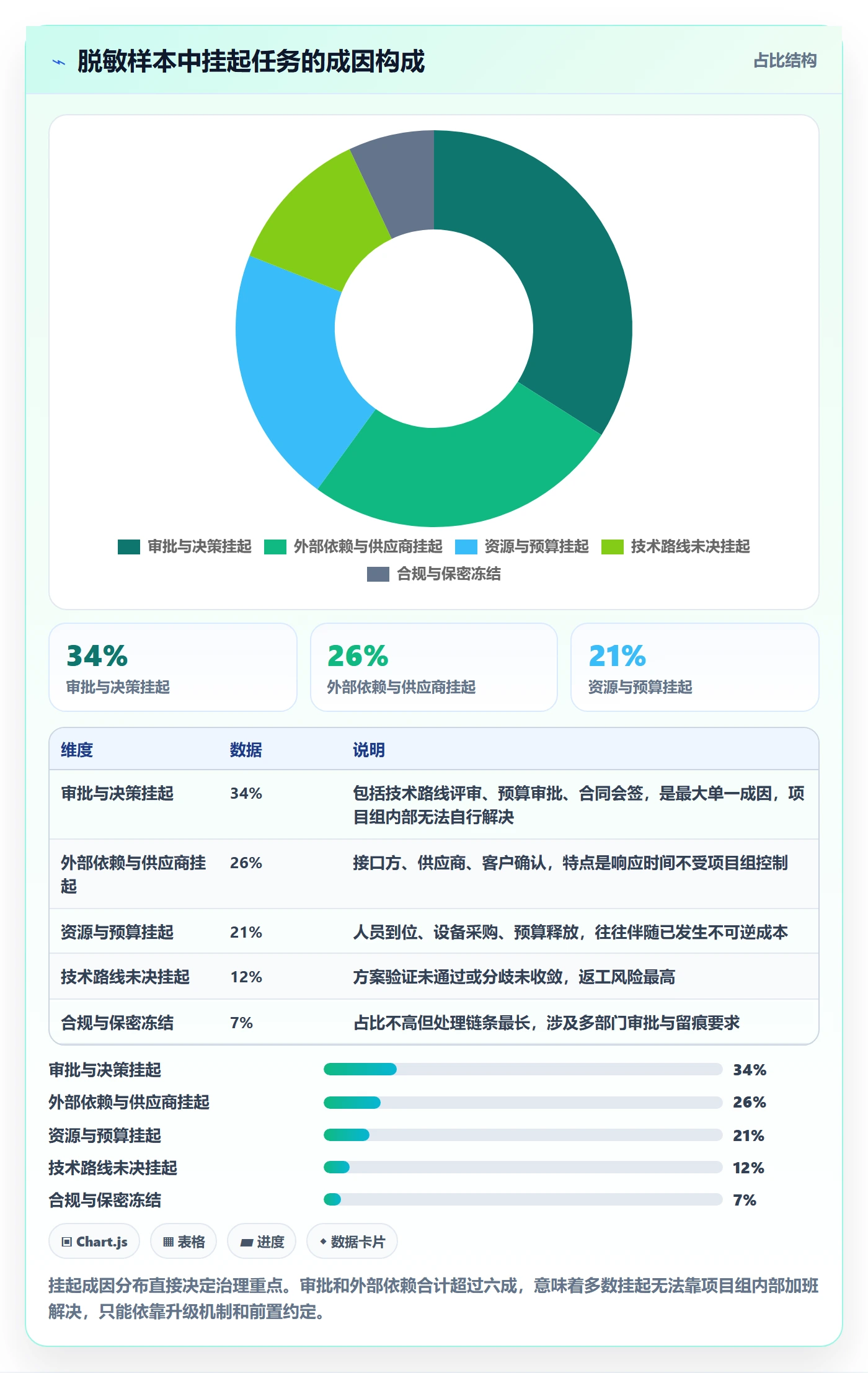

把上面这些场景汇总起来看,挂起的成因分布是有明显集中度的。

挂起管理方法大全:项目负责人任务执行风险控制落地清单

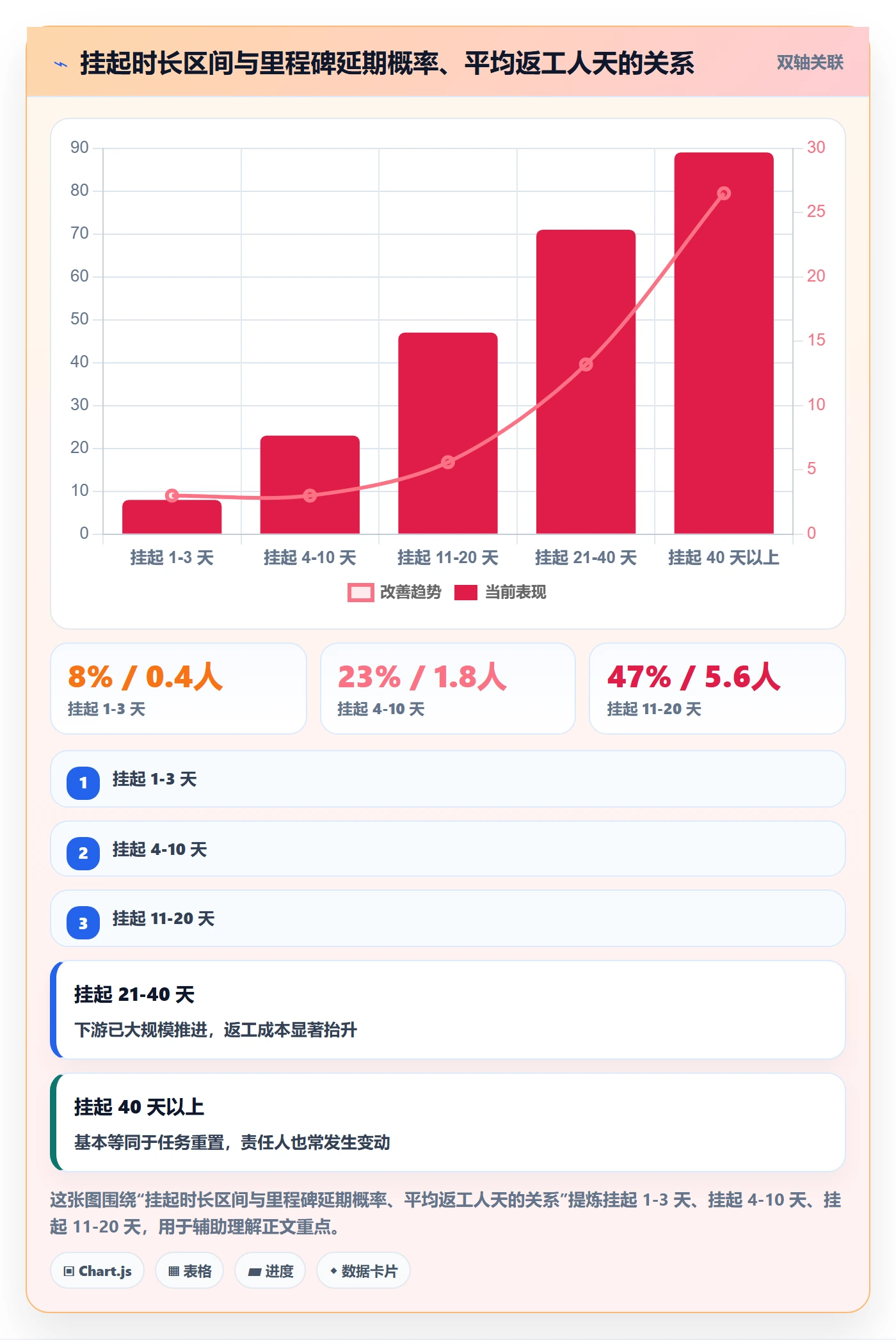

更需要警惕的是挂起时长和实际损失之间的关系。很多人以为挂起就是"慢一点",但数据不支持这种乐观判断。

挂起管理方法大全:项目负责人任务执行风险控制落地清单

三、七个常见误区:为什么你的挂起清单会变成填表运动

我见过太多团队把挂起管理做成了一次性的表格整理,热闹两周之后回归原样。根本原因不是执行力,而是踩进了下面这七个误区。每一条我都见过真实版本。

1. 误区一:把挂起当成任务垃圾桶

最普遍的问题是把"不好处理"的任务统统挂起:需求不清晰挂起、没人认领挂起、优先级下降挂起、负责人休假也挂起。结果是挂起状态里混着七八种性质完全不同的任务,看板彻底失效。

我的判断是:挂起只应该接收"外部条件未满足"的任务,不接收"内部还没想清楚"的任务。后者应该待在待办或者需求澄清阶段,而不是占用挂起额度。

2. 误区二:挂起即免责,责任随状态一起冻结

很多团队在执行层面形成了一种默契:任务一旦挂起,责任就自动转移给"外部",项目组内部不再追。这种默契在短期很舒服,长期会让挂起数量只增不减。

正确的做法是:任务挂起时,责任不是消失,而是转换。执行责任变成跟踪责任,责任人要负责监控解挂条件、按时升级、维护留痕。挂起不是责任的终点,而是责任形式的切换。

3. 误区三:挂起任务移出主看板

这一条我在上一节已经用自己的教训说明过。补充一个观察:在我统计的样本里,被移出主看板的挂起任务,平均挂起时长比留在主看板的任务长 2.4 倍。可见性本身就是一种管理压力。

4. 误区四:只有"等待中",没有解挂条件

"等待中"是挂起记录里最危险的一句话,因为它不可验证、不可执行、不可判断。什么样算等到了?谁来判断?判断标准是什么?全部缺失。

我要求所有挂起记录都必须写成可判断的条件句式,比如"收到对方项目经理邮件确认的接口文档 v1.2 并通过联调环境验证"。不能写成条件的挂起,本质上不是挂起,是拖延。

5. 误区五:不设到期日,把挂起当成长期存储

挂起如果没有到期检查日,就会自然演变成归档。我见过最极端的案例是一条挂起状态维持了 217 天,中间经过了两次组织架构调整,最后没人知道这条任务还要不要做。

我的经验值是:普通挂起的检查周期不超过 5 个工作日,关键路径挂起不超过 2 个工作日,合规类挂起单独设定但不超过 10 个工作日。到期不是必须解挂,而是必须有人做一次明确判断:继续挂起、升级、降级还是关闭。

6. 误区六:只记录不升级

挂起管理最容易被忽略的一环是升级。很多团队把挂起记进表格就以为管住了,但审批类挂起和外部依赖类挂起,项目组内部根本没有解决权限。不升级,记录就是自我安慰。

所以挂起规则里必须写死触发条件:超期 3 个工作日自动升级到 PMO,影响关键路径自动升级到分管领导,涉及跨部门资源冲突自动提交决策委员会。升级不是告状,而是把决策权交还给有权限的人。

7. 误区七:不留痕,复盘时全靠回忆

最后一个误区发生在挂起结束之后。任务解挂了,大家松一口气,没人记录为什么挂起、挂了多久、谁推动了解决。结果是同一个原因在下一个项目里再挂一次。

我坚持的做法是:每条解挂的挂起任务都要在复盘表里留一行记录,重点写"下次如何提前识别"。一个季度下来,这些记录会自动长成组织自己的挂起原因库,比任何外部模板都更贴合实际。

把这七个误区对照起来,手工台账和系统化管理的差距会非常直观。

挂起管理方法大全:项目负责人任务执行风险控制落地清单

四、专业判断逻辑:四类挂起、三级风险、一个解挂条件

上一节讲的是坑,这一节讲方法。挂起管理的专业度体现在三个判断上:先把语言统一,再把风险分级,最后把解挂条件写成可验证的判断式。我按顺序展开。

1. 先统一语言:挂起、阻塞、暂停、延期、冻结、取消的边界

我进过的大多数项目组,团队对这几个词的用法是不一致的。有人把等审批叫阻塞,有人叫挂起;有人把延期也写成挂起。语言不统一,统计口径就废了,跨项目对比更无从谈起。

我建议用下面这张表把边界钉死,并且在项目启动会上就讲清楚。这张表是我自己在多个项目里逐步调整出来的版本。

状态 触发原因 时间含义 责任归属 退出条件
挂起 外部条件未满足,主动申请 原计划时间不变,等待条件满足 跟踪责任仍在项目组 解挂条件达成,经验收恢复
阻塞 遇到即时技术或环境障碍 通常以小时或天计,短周期 技术责任人 障碍排除,通常无需审批
暂停 管理层指令或战略调整 无明确恢复时间 管理层 管理层另行下达恢复指令
延期 完成时间变更 时间基线被修改 项目经理 不适用,属于基线变更
冻结 合规、预算、保密要求 期限由外部规则决定 合规或财务部门 外部约束解除
取消 需求失效或目标变更 任务终止 需求方 不适用,已关闭

其中最关键的一条区分是:延期改变的是时间基线,挂起改变的是状态,但不改时间基线。很多项目延期统计失真,就是因为把挂起天数直接算进了工期,导致基线被反复修改,最后没人说得清原始承诺是什么。

2. 挂起分四类,处理逻辑完全不同

统一语言之后,第二步是分类。我把挂起分成四类,每类的处理重点、审批层级、典型时长都不一样。分类不是为了好看,而是因为它们的解法和升级对象完全不同。

(1)审批挂起

典型场景是技术路线评审、预算审批、合同会签、需求确认。特点是解决权不在项目组手里,只能通过升级推动。处理重点是把审批请求结构化,明确期待回复的时间和决策选项,避免对方因为信息不全而反复延迟。

(2)资源挂起

典型场景是关键人员未到位、设备未到货、预算未释放。特点是通常伴随已发生的沉没成本。处理重点是同步记录不可逆成本,并给出替代方案,比如用兼职人员顶替、用云资源临时替代自购设备。

(3)外部依赖挂起

典型场景是接口方未回复、供应商排期、客户未确认。特点是响应时间不受控。处理重点是设置明确的对内和对外的双到期日,对外催办的同时,对内准备降级方案,比如先做模拟接口联调。

(4)主动冻结

典型场景是合规审查、保密要求、战略优先级调整导致的主动暂停。特点是通常由组织层面决定,项目组只能配合。处理重点是把冻结期间的工作重新分配到不受影响的任务上,并保留完整的留痕材料。

3. 风险分级:红黄蓝三级与处理时限

分类之后要分级,因为不是所有挂起都值得每天盯。我用的是简单的三级模型,判断依据只有两个:是否在关键路径上、是否涉及不可逆成本。这两个条件组合起来就形成了清晰的处理时限。

等级 判断条件 检查频率 升级阈值 升级对象
红色 在关键路径上,或涉及已发生不可逆成本 每 2 个工作日 超期 2 个工作日 分管领导 / 决策委员会
黄色 不在关键路径但影响里程碑缓冲 每周 1 次 超期 5 个工作日 PMO / 项目经理
蓝色 不影响近期里程碑,可延后处理 每两周 1 次 超期 10 个工作日 项目内跟踪

这张表的价值在于把"要不要管"变成了"按规则管"。我在项目里推行之后,最直接的变化是项目经理不再需要每天凭感觉判断哪些挂起要催,看板上的颜色直接告诉他。

挂起管理方法大全:项目负责人任务执行风险控制落地清单

4. 解挂条件要写成可验证的判断式

挂起管理里最考验专业度的一步,是把解挂条件从"感觉"变成"判断"。我的标准是:解挂条件必须能被第三方验证,必须能在某个时间点给出是或否的答案。下面是我在实际配置中使用的一种结构化写法,可以直接抄进任何工单系统。

挂起任务: INTF-2041 设备侧接口联调
挂起类型: 外部依赖挂起

风险等级: 红色

责任人: 张工(跟踪责任,非执行责任)

解挂条件:

条件A: 收到对方项目经理书面确认的接口文档 v1.2

验证人: 接口负责人

验证方式: 邮件 + 文档版本号比对

条件B: 联调环境部署完成,且健康检查返回 200

验证人: 环境管理员

验证方式: 环境状态截图留档

触发逻辑: A AND B

到期检查日: 2026-03-14

升级触发:

若 2026-03-11 仍未收到条件A的书面确认,升级至双方项目经理周会

若累计挂起超过 10 个工作日,升级至项目分管领导

留痕链接: /docs/waiver/INTF-2041

这里的关键是最后三行。没有到期检查日、没有升级触发、没有留痕链接的挂起记录,在管理上等于不存在。我在多个项目里验证过,只要这三项补齐,挂起的长尾时长会明显收敛。

5. 不要指望一份模板打通所有行业

这里需要给一个专业判断上的提醒:挂起的风险分级标准在不同行业差异很大。制造业的挂起更关注供应链和产能,金融行业更关注合规审查和审批留痕,研发型组织更关注技术路线和依赖版本。

我见过有人把一套通用模板直接推到三个不同类型的项目组,结果是被集体吐槽。正确做法是保留统一的字段结构,但让每个行业或事业部自己定义分级阈值和升级对象。结构统一是为了可比,阈值自定义是为了可用。

五、实践案例:一次 90 天挂起治理的完整记录

前面讲的是方法,这一节讲落地。我参与过一次规模比较大的挂起治理,背景是一个 260 人左右的研发组织,三条产品线共用一个平台团队。治理前的状态是:挂起任务散落在两个工单系统和十几份 Excel 里,没有任何统一口径。

1. 治理前的基线数据

我们在启动阶段做了一次全量盘点,结果是:同时存在的挂起任务 89 条,其中 41 条没有任何解挂条件,27 条挂起超过 20 天,14 条的责任人已经转岗或离职。平均挂起时长 21.3 天,超期挂起占比 52%。

这些数字比我预想的更糟,但也说明问题足够集中,只要机制建起来,改善空间很大。我们给自己定的目标不是"消灭挂起",而是把挂起变成可解释、可追踪、可复盘的状态。

2. 我们做了什么:五步改造

第一步是统一字段。我们在工作项上新增了两个必填属性:挂起原因(枚举)和预计解挂日期(日期)。只要状态切到挂起,这两个字段不填就无法保存。这一步直接消灭了"只有等待中"的记录。

第二步是定义状态流转规则。挂起状态不能直接从新建进入,必须先处于进行中;解挂必须经过验收节点,不能一键切换回进行中。这一步保证了状态变更是有痕迹的。

第三步是配置自动化提醒和升级。我们用规则引擎做了三条自动化:解挂日期前 1 天提醒责任人,超期后自动升级到上级,挂起超过 15 天自动打标进入月度复盘池。

第四步是改造看板视图。我们没有给挂起单独建一个被折叠的分组,而是在主看板上增加了一条挂起泳道,显示为不同颜色。挂起任务的曝光度和进行中任务完全一致。

第五步是建立月度复盘。每月固定一次,只看两件事:新增长期挂起的原因归类,以及上个月解挂任务的复盘记录。复盘不追责,只沉淀识别规则。

这套改造落地在 PingCode 上。选它的原因很实际:它的工作项属性、状态流转和自动化规则都能自定义,不需要为了挂起管理单独开发模块;同时它支持私有化部署,满足我们对代码和项目数据不出内网的要求,也支持从原有的 Jira 平滑迁移,历史工单和字段映射可以批量处理,迁移成本比预想低不少。

下面是我们配置自动化规则时使用的一段规则定义示意,字段名做了替换,逻辑可以直接参考。

rule: suspend_escalation
trigger:

type: schedule

cron: "0 9 * * *"

conditions:

work_item.status == "suspended"

work_item.fields.suspend_due_date = 2:

notify: [project_manager, sponsor]

label: "ESCALATED-RED"

if risk_level == "yellow" and overdue_days >= 5:

notify: [pmo]

label: "ESCALATED-YELLOW"

if overdue_days >= 15:

add_to_report: "monthly_suspend_review"

label: "LONG-SUSPEND"

audit:

write_back: work_item.fields.suspend_log

keep_history: true

这里有三个细节值得说明。第一,触发时间是每天早上 9 点,这样提醒会出现在当天的工作开始时,而不是被埋在夜里。第二,升级对象按风险等级分流,避免所有问题都涌向同一个领导。第三,所有动作都写回工作项的历史记录,这是后面复盘和审计留痕的基础。

3. 90 天后的数据变化

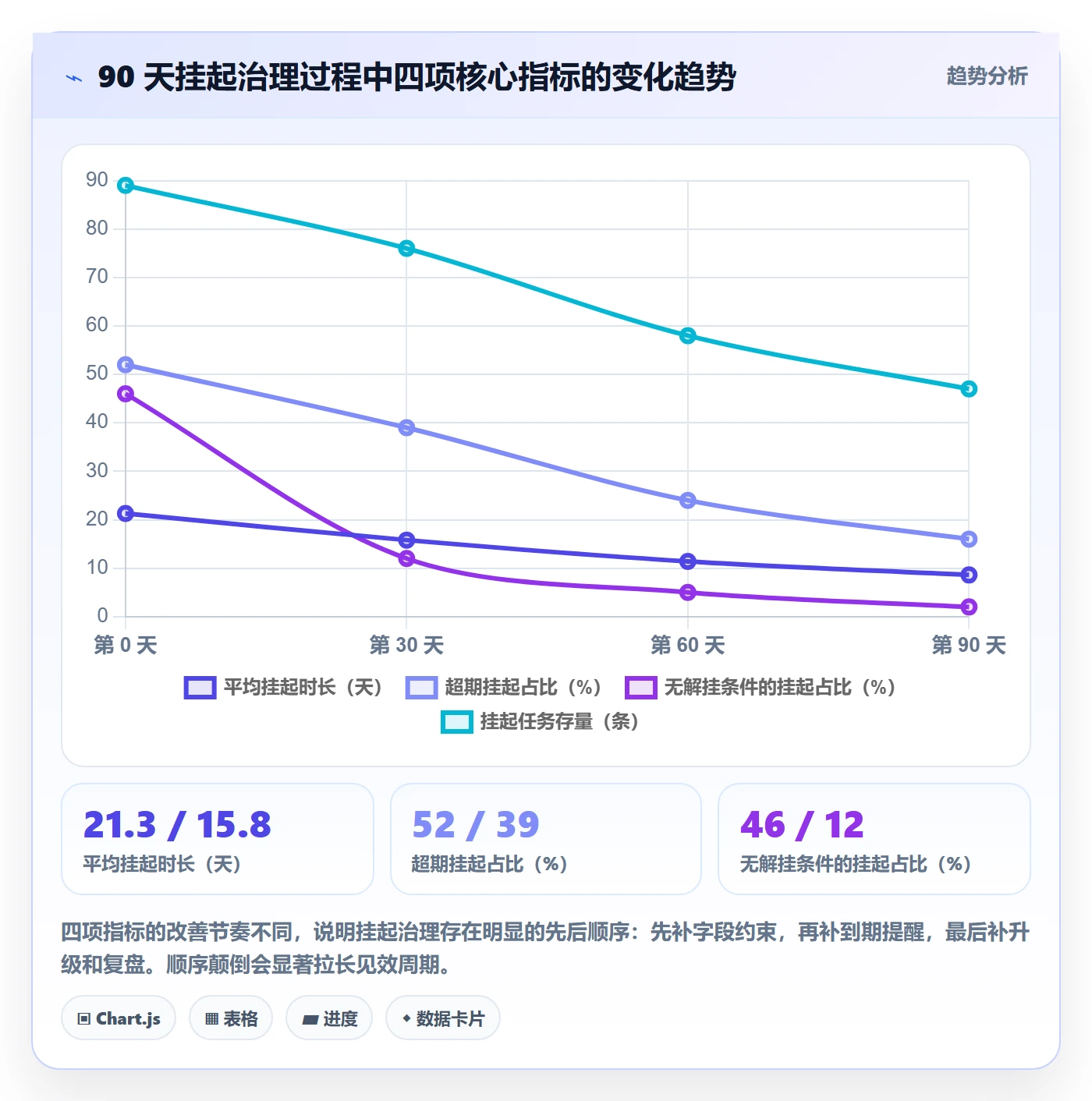

治理进行了 90 天,我们按 30 天一个周期采集数据。变化最明显的不是挂起数量,而是挂起时长和超期比例,这两项正好对应我们改造的重点。

挂起管理方法大全:项目负责人任务执行风险控制落地清单

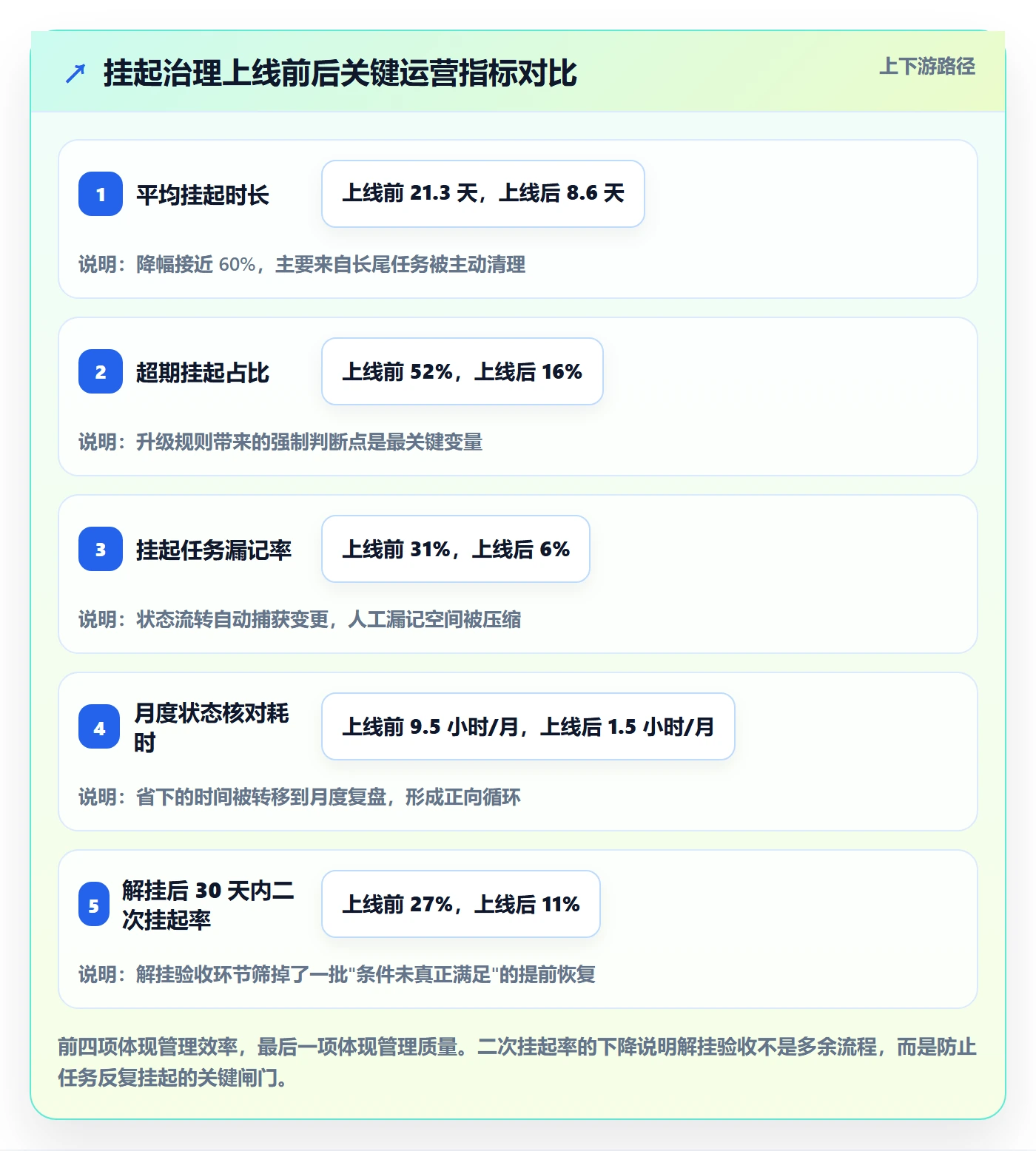

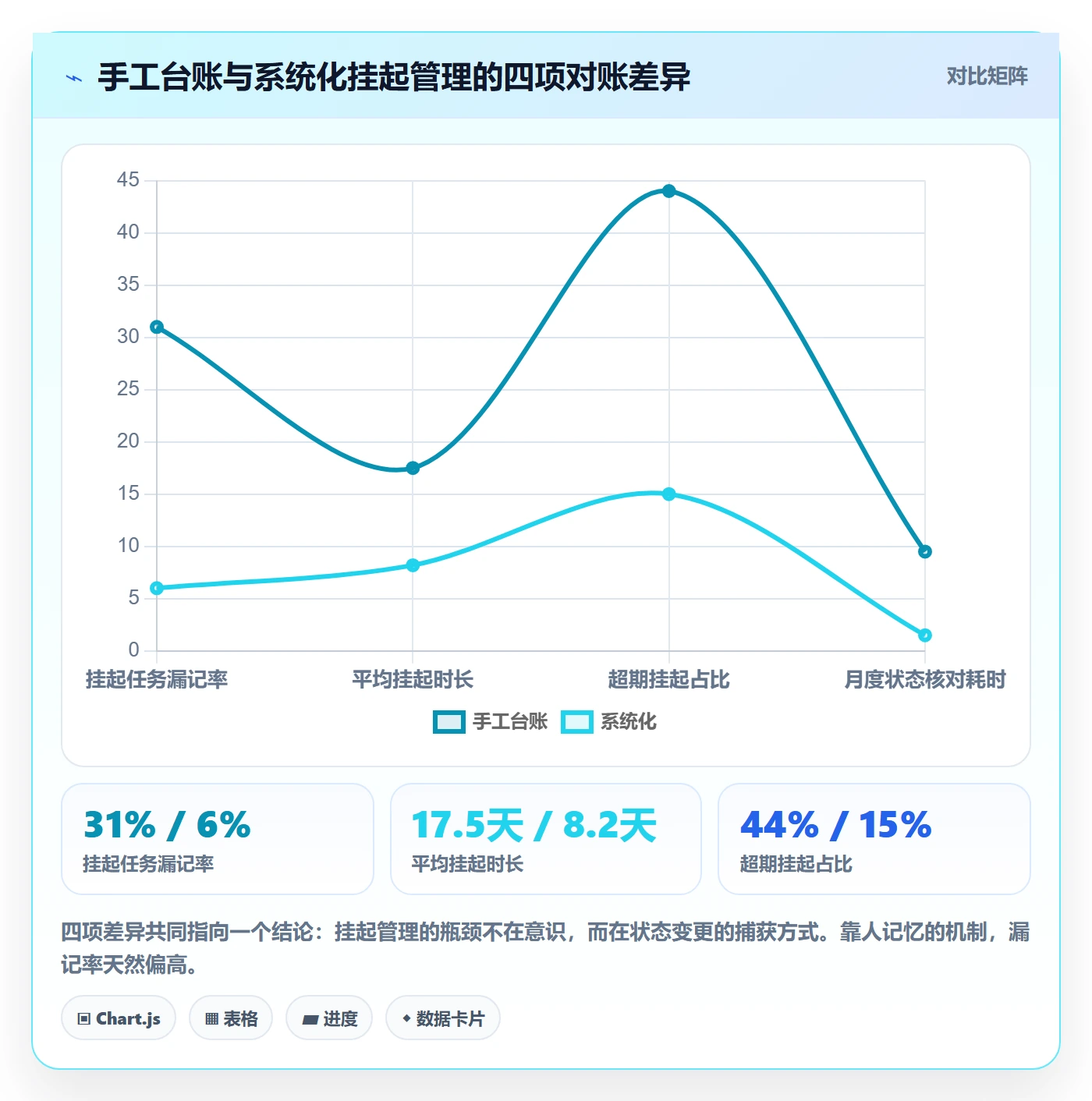

除了趋势,我也做了治理前后的直接对比,这组数据更直观地说明了平台化管理和手工台账的差距。

挂起管理方法大全:项目负责人任务执行风险控制落地清单

4. 这次治理里我认为最有价值的一个发现

最让我意外的不是时长下降,而是挂起原因的分布发生了结构性变化。治理前,审批与决策类挂起占 34%;治理 90 天后降到 21%,而外部依赖类挂起占比基本没变。

这说明什么?说明审批类挂起是"可以通过机制解决的",因为决策权在组织内部,只要升级路径清晰,决策就会被迫发生。而外部依赖类挂起受制于第三方,机制只能缩短感知时间,不能缩短对方的响应时间。

所以项目负责人应该把精力做这样的分配:对审批类挂起,重点建升级机制;对外部依赖类挂起,重点建降级方案。这两件事的投入产出比完全不同,混在一起管等于浪费精力。

六、不同情况下的行动建议

方法论不能一刀切,挂起管理的落地方式要匹配团队规模和项目特征。我按五类常见情况给出可执行的建议,每一条都标注了我认为的最小必要动作。

1. 30 人以下小团队:先解决"看得见"的问题

这个阶段不需要复杂的分级模型和升级矩阵,团队人少、沟通链路短,最大风险是任务在视图里消失。我的建议是只做两件事:挂起任务必须留在主看板上,且必须有解挂条件。用一张共享表格就能实现,重点不是工具,而是规则的一致性。

不要在这个阶段引入三级风险分级,因为人少的时候分级是负担而非帮助。等挂起任务数稳定超过 15 条之后再考虑分级。

2. 30 到 100 人成长型团队:开始需要统一口径

这个规模会出现多个项目并行、多个项目经理各自一套做法的情况。重点是统一字段和状态定义,让不同项目的挂起数据可以横向对比。建议至少统一四个字段:挂起原因、风险等级、到期检查日、责任人。

升级路径可以先简化成两级:项目内和 PMO。关键是升级触发条件要写死,而不是靠项目经理自己判断该不该升级。这一点我在这个规模的团队里见过最多的问题,就是所有人都知道该升级,但没人愿意当第一个开口的人。

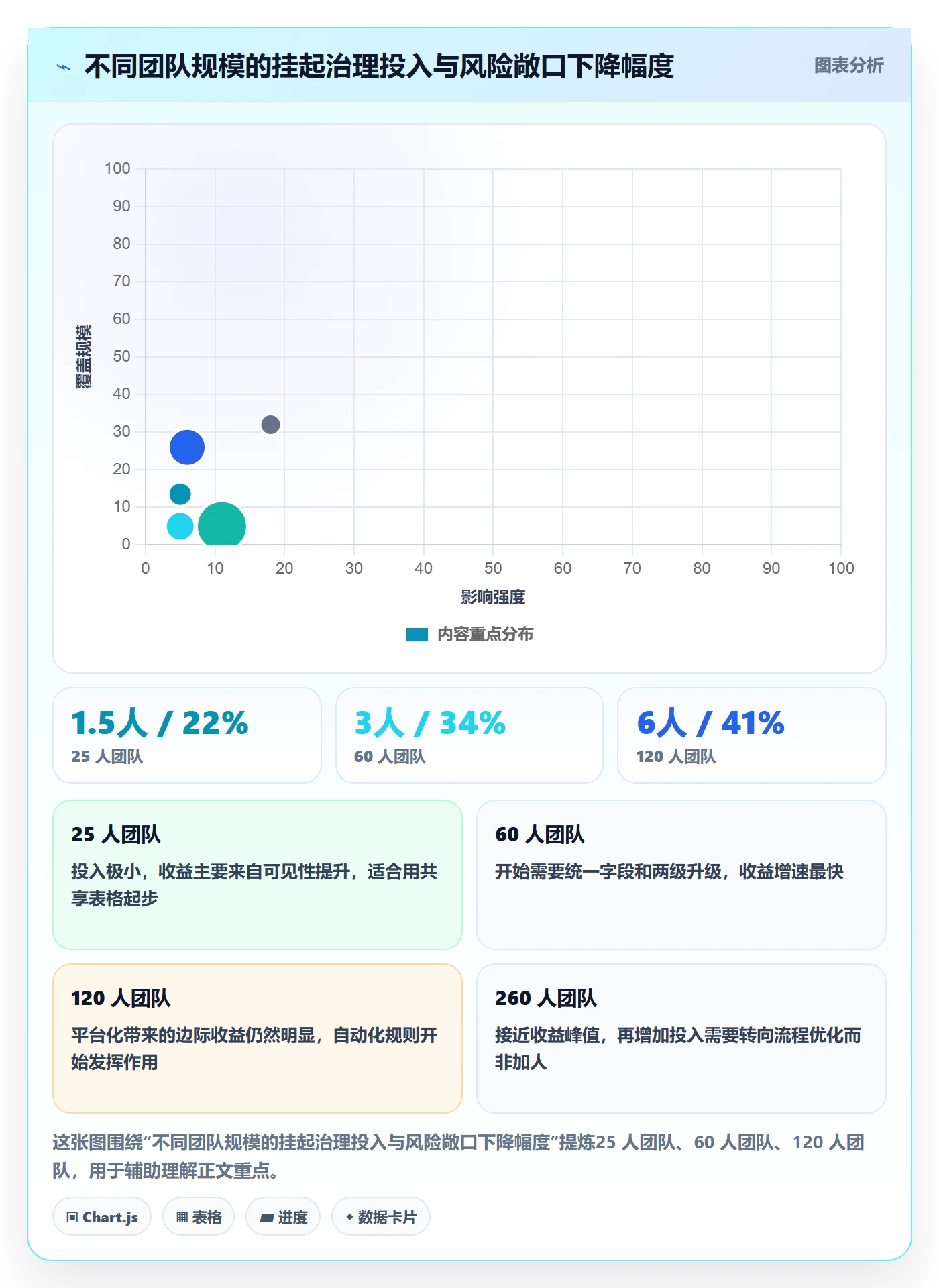

3. 100 人以上中大型组织:必须平台化

超过 100 人之后,靠表格和个人记忆维持挂起管理基本不可能,因为跨项目、跨部门的挂起数量会迅速超过人工跟踪的极限。这个阶段需要的是把规则写进系统,让状态流转和自动化规则承担执行。

具体来说,需要三样能力:工作项属性的强制校验、基于时间的自动化规则、以及可配置的跨项目报表。这也是我在上一节选择 PingCode 的原因,它支持私有化部署,数据可以留在内网,同时支持从 Jira 平滑迁移,历史数据不需要重新录入。对于中大型组织来说,迁移成本和数据主权是选型时最容易被低估的两个因素。

4. 强合规行业:留痕优先于效率

金融、军工、医药、能源这类行业,挂起往往和合规审查、保密要求直接相关。这类项目的挂起管理重点是留痕完备,而不是速度。建议单独设一类"合规挂起",采用不同的检查周期和审批链。

我的经验是:在强合规场景里,宁可多留一份记录,也不要为了缩短挂起时长而省略验收环节。因为事后审计关心的不是当时快了多少天,而是每个状态变更是否有依据、有审批、有痕迹。

5. 多供应商或外包混合交付:把挂起写进合同

这类项目最大的特点是,大部分挂起发生在你控制不了的边界上。我的建议是把挂起管理前置到合同和接口协议里,明确约定响应时限、升级联系人和违约处理方式。

在实际执行中,我发现最有效的一条约定是:要求对方在收到挂起通知后 3 个工作日内给出书面响应,包括预计解决时间和临时替代方案。这一条比任何催办都有效,因为它把响应变成了合同义务。

挂起管理方法大全:项目负责人任务执行风险控制落地清单

七、不同情况下的取舍:挂起管理的三组核心权衡

任何管理机制都有代价。挂起管理尤其如此,因为它的收益是"避免未来的损失",成本却是"当下就要付出的时间"。项目负责人必须在下面三组权衡里做出明确选择,而不是默认全都要。

1. 管控粒度 vs 执行负担

字段越多、分级越细,数据质量越好,但填写负担也越重。我见过一个项目组给挂起记录设计了 21 个必填字段,结果两周后大家开始随便填。数据的可信度反而下降。

我的判断是:必填字段控制在 5 个以内,其余字段设为选填。这 5 个应该是:挂起原因、风险等级、责任人、解挂条件、到期检查日。其他信息可以在跟踪过程中逐步补充,而不是在申请时一次填完。

2. 集中管控 vs 授权自治

强制所有挂起都走 PMO 审批,能保证一致性,但会拖慢响应;完全放开让项目组自主处理,效率高但口径容易散。我的经验是做成混合模式:蓝色和黄色挂起由项目组自主处理,红色挂起强制上报。

这个划分的关键是红色挂起的定义必须极窄,只包含"在关键路径上"或"涉及已发生不可逆成本"两种情况。定义越窄,执行越不走样;定义越宽,规则就越容易变成形式。

3. 留痕完备 vs 决策速度

留痕是免责和复盘的基础,但过度的留痕会拖慢决策。这在审批类挂起上体现得最明显:一份技术路线评审如果要求所有参会方都签署意见书,决策周期可能从 3 天拉长到 10 天。

我采用的原则是分级留痕:红色挂起全流程留痕,包括申请、讨论、决策、解挂;黄色挂起只留关键节点;蓝色挂起只留状态变更记录。这样既保证了高风险事项可追溯,又避免了所有事项都被流程压死。

4. 自建工具 vs 采购平台:一次实际的选型取舍

这一条我单独拿出来说,因为在 100 人以上的组织里,它往往是决定挂起管理能不能持续的关键。自建的好处是贴合度极高,可以完全按自己的流程来;坏处是维护成本高,尤其是当流程需要调整时,改一次要排一次开发期。

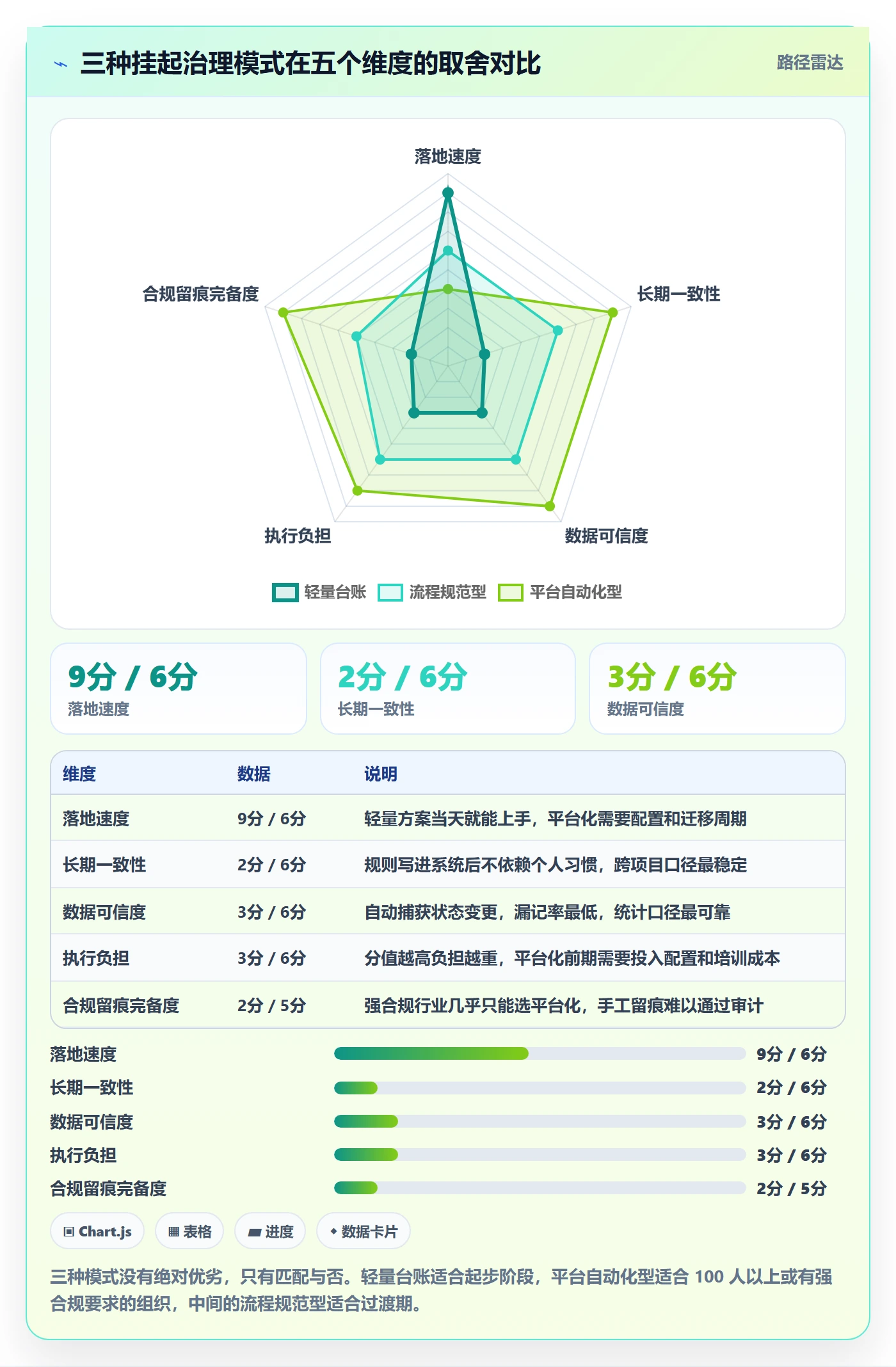

采购平台则相反,开箱即用、迭代快,但需要把自己的流程适配到平台的能力范围内。我在这件事上的判断是:如果组织的项目管理流程还处于快速变化期,优先选可配置能力强的平台;如果流程已经稳定三年以上且差异极大,才考虑自建。

对数据敏感、有内网要求的组织,选型时要把私有化部署能力放在前面。我在上一节的案例里选择 PingCode,私有化部署和从 Jira 平滑迁移是两项决定性因素:前者解决了数据合规,后者控制了切换成本。这两项如果没有,再好的功能也很难推动落地。

挂起管理方法大全:项目负责人任务执行风险控制落地清单

八、可直接复制的六张表与 30/60/90 天落地路线

前面七节讲的是判断,这一节讲交付物。挂起管理如果没有可复制的表格,很难在团队里稳定下来。我把实际用过的六张表整理如下,前两张给出完整字段,后四张给出字段清单,可以根据自己团队的情况增删。

1. 挂起申请卡(完整字段)

这是整个体系的入口。它的作用是保证每条挂起记录在提交时就是完整的,而不是等到检查日才发现信息缺失。

字段 填写要求 责任人 示例
任务名称与编号 与工单系统保持一致 申请人 INTF-2041 设备侧接口联调
挂起类型 四选一:审批 / 资源 / 外部依赖 / 主动冻结 申请人 外部依赖挂起
挂起原因 一句话说明外部条件未满足在哪里 申请人 对方接口文档未定稿,版本反复
风险等级 红 / 黄 / 蓝,依据是否关键路径 项目经理 红色
影响范围 列出受影响的下游任务编号 申请人 TEST-118、REL-042
责任人 跟踪责任人,不一定是执行人 项目经理 张工
解挂条件 可验证的判断式,可多条 申请人 收到 v1.2 文档且环境健康检查通过
到期检查日 红 2 天 / 黄 5 天 / 蓝 10 天 项目经理 2026-03-14
升级路径 写死触发条件和升级对象 项目经理 超 10 天升至分管领导
留痕链接 指向讨论记录或邮件存档 申请人 /docs/waiver/INTF-2041

2. 挂起任务跟踪表(完整字段)

跟踪表是挂起管理的日常主战场。它和申请卡的区别是:申请卡是静态信息,跟踪表是动态记录。我要求跟踪表每周至少更新两次,红色挂起每个工作日更新。

字段 说明 更新频率
任务编号与名称 与申请卡一致,便于关联 创建时
当前累计挂起天数 系统自动计算,不允许手工填报 每日自动
距上次检查天数 超过检查频率自动标红 每日自动
解挂条件完成情况 逐条标注:已满足 / 部分满足 / 未满足 每次检查
升级次数与当前层级 记录每一次升级的时间和对象 升级时
不可逆成本 仅资源类和合规类需要填写 变化时
下一步动作 必须是具体动作,不能写"继续跟进" 每次检查
预计解挂日期 随情况变化更新,但每次更新需注明原因 变化时

3. 其余四张表的字段清单

下面四张表的作用分别是:分级判断、升级审批、解挂验收、复盘沉淀。它们共同构成挂起管理的闭环后半段,也是最容易被省略的部分。

表名 核心字段 责任人 更新频率
风险分级表 任务编号、是否关键路径、不可逆成本金额、分级结果、分级依据、复核人 项目经理 挂起创建时填写,情况变化时更新
升级审批单 升级事由、已尝试的解决动作、需要的决策选项、期望回复时间、升级对象、审批意见 申请升级人 每次升级单独一份
解挂验收单 解挂条件逐条验证结果、验证人、验证方式、恢复后的资源确认、验收结论 责任人 + 验证人 解挂时一次填写
挂起复盘表 挂起原因归类、挂起时长、影响人天、推动解决的关键动作、下次如何提前识别 PMO 或项目经理 每月汇总一次

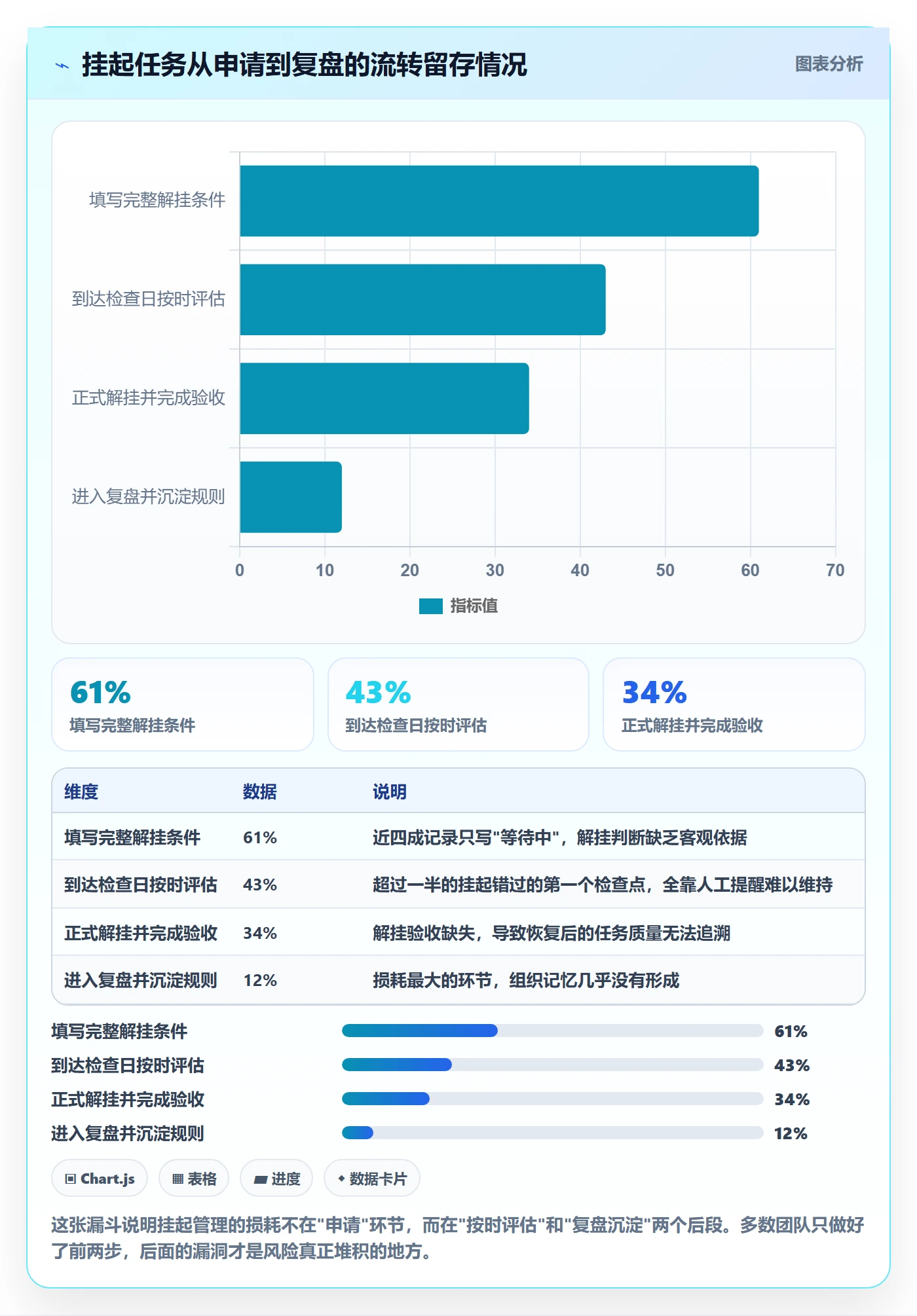

这六张表里,我认为最容易被低估的是解挂验收单。很多团队觉得条件满足就该立刻恢复,验收是多余的。但数据显示,跳过验收直接解挂的任务,30 天内二次挂起的比例是走完验收流程的 2.5 倍。验收不是形式,而是防止任务在条件未真正满足时被"假性恢复"。

4. 30/60/90 天落地路线

有了表格之后,最后一步是把它们排进时间表。我用的是三阶段推进,每个阶段有明确的交付物和验证标准。这个节奏在几个不同规模的组织里试过,比较稳妥。

(1)第 1 到 30 天:把挂起"看清楚"

这一阶段的唯一目标是建立基线。动作包括:全量盘点现有挂起任务,给每一条补齐挂起原因和解挂条件,定义四个必填字段,把挂起泳道加回主看板。不要在这一阶段引入分级和升级,先让数据完整。

验证标准很简单:当月新增挂起任务中,解挂条件填写率达到 90% 以上。如果达不到,说明字段约束没有真正生效。

(2)第 31 到 60 天:把挂起"管起来"

这一阶段开始引入分级和升级。动作包括:定义红黄蓝三级的判断标准和检查频率,配置到期提醒,明确升级路径和升级对象,开始月度复盘。

验证标准是:超期挂起占比下降到 30% 以下,且所有红色挂起都有明确的升级记录。这两项达标,说明机制真的在运行,而不是停在文档里。

(3)第 61 到 90 天:把挂起"沉淀下来"

最后阶段的目标是形成组织记忆。动作包括:建立挂起原因库,把复盘表里的"下次如何提前识别"整理成检查清单,把这套机制写进项目管理制度,并在新项目启动时作为标准动作。

验证标准是:新启动的项目在第一个月内就使用了统一的挂起字段和分级规则,且不需要额外培训。做到这一点,说明挂起管理已经从个人经验变成了组织能力。

挂起管理方法大全:项目负责人任务执行风险控制落地清单

九、结论:从救火到受控等待

写到这里,我把整篇文章的判断收敛成一句话:挂起管理不是让任务停下来,而是让风险可见、责任可追、解挂有路。项目负责人真正要防范的不是挂起本身,而是挂起之后无人负责、无时限约束、无解挂条件的"三无状态"。

回顾整篇内容,我认为最值得记住的是三个反常识的判断。第一个是挂起不等于免责,责任不是消失而是从执行责任转为跟踪责任。第二个是挂起时长本身成本很低,真正的成本来自挂起期间没有冻结下游动作造成的返工。第三个是挂起治理存在明显的先后顺序,字段约束优先于升级机制,顺序颠倒会让整个体系失去可信度。

如果你的团队现在还没有统一的挂起管理机制,我的建议是从最小的动作开始:先做一次全量盘点,把现有挂起任务全部列出来,逐条补齐解挂条件和到期检查日。这一步不需要任何工具,一张表就能完成,但它能立刻暴露出你项目里最危险的几条任务。

如果团队规模已经超过 100 人,或者项目涉及强合规要求,那就要考虑把规则写进系统。手工台账在挂起数量超过 30 条之后会迅速失效,而平台化的价值不在于功能多,而在于它把"人记得"变成了"系统推",这才是挂起管理能够长期稳定运行的前提。在这一步上,私有化部署能力和迁移成本是我最建议优先评估的两个指标,它们往往决定了机制能不能真正推下去。

最后留一个可以马上执行的动作:打开你现在的项目看板,按照"是否有解挂条件""是否设置了到期检查日""是否在关键路径上"三个问题,快速过一遍所有挂起任务。凡是三个问题里有两个答不上来的,今天就给它补上责任人和一个明确的到期日。挂起管理的第一步从来不是建制度,而是让一条已经躺了很久的任务重新有人负责。

常见问题解答(FAQ)

1. 任务挂起和任务延期到底有什么区别,为什么不能混着用?

我们团队在用某项目管理工具的时候,我一直有个疑惑:任务做不完,到底是该点‘挂起’还是改截止时间?上次我把一个等客户确认的任务标记成延期,结果周会上被质问为什么进度表上没显示风险,我才发现这两个状态在报告里完全不是一回事。

挂起是状态变更,延期是时间变更,两者的风险含义完全不同。挂起表示任务当前无法推进,处于受控等待,责任人仍然是项目负责人,需要在看板上持续可见并设定解挂条件;延期则是任务仍在推进或已承诺新时间,只是交付日期后移。

判断标准很简单:如果任务因为外部依赖、审批、资源缺位而完全动不了,就点挂起,并填写挂起原因、预计时长、解挂条件和升级路径;如果任务只是做得慢但仍在推进,才走延期变更流程。混用的后果是挂起风险被藏在普通延期里,管理层看不到真实阻塞点,等到关键路径断了才暴露。

建议在项目看板上把挂起任务单独设一列或一个泳道,禁止用延期代替挂起。

2. 挂起任务应该多久跟一次、跟什么内容,才不会变成没人管的黑箱?

我之前负责一个跨部门项目,有个接口联调任务因为对方团队排期问题挂起了两周,我本来想着等对方回复就行,结果两周后领导问起来,我连对方现在卡在谁那里都说不清。从那以后我就特别想知道,挂起之后到底该怎么跟踪,跟太紧怕显得催命,跟太松又怕失控。

挂起任务必须设定固定跟踪节奏和明确的跟踪内容,不能靠等。建议对每条挂起任务约定跟踪频率:红色挂起每1个工作日更新一次,黄色挂起每3个工作日更新一次,蓝色挂起每周更新一次。每次更新只记四件事:当前卡在谁那里、对方承诺的时间、我方已做的推动动作、下一步升级触发条件。

跟踪动作建议放在项目周会的固定议题里,而不是私下追问,这样既留痕又能借助会议压力推动。判断依据是挂起任务的平均挂起时长和超期挂起率两个指标,如果某条任务连续两次更新没有实质进展,就自动触发向上一级升级,不要等它自己变好。

3. 解挂条件怎么写才算可验收,而不是一句‘对方回复后恢复’?

我们项目里挂起任务的解挂条件经常写成‘等审批通过’或者‘等供应商确认’,结果真到要解挂的时候,没人说得清到底满足了没有,有人觉得差不多了就点恢复,后面又返工。我就想知道,解挂条件有没有一个能直接套用的写法,让团队不用每次扯皮。

解挂条件必须写成可验证的事实描述,包含三个要素:验证对象、验证标准、验证方式。比如不要写‘等审批通过’,要写‘收到采购部张某某邮件批复的项目编号XXX采购申请,邮件中明确同意预算金额和供应商’;不要写‘等供应商确认’,要写‘供应商在合同附件签字盖章并回传扫描件,技术参数与需求文档V2第3章一致’。

可验收的判断标准是:换一个不了解项目的人拿着这条条件,也能独立判断是否满足。另外解挂不是点一下恢复按钮,建议配套一张解挂验收单,由挂起申请人和任务执行人双签确认,再在项目管理工具里更新状态,这样审计和复盘时都有据可查。

核心关键词

读者评论

顾
顾依诺

文章对挂起任务的界定很实用,特别是‘受控等待’这个概念,改变了以往把挂起当暂停的认知。四条底线中解挂条件达标率仅28%,确实戳中痛点,很多团队就是败在‘等待中’三个字上。

夏
夏嘉宁

升级机制缺失是最致命的,审批类挂起项目组根本无权解决。文中提到超期3天自动升级到PMO,这个规则如果能落地,能避免大量隐形延期。

邵
邵婉清

手工台账和系统化管理的数据对比很有说服力,漏记率31%对6%,说明靠人记忆的机制天然不可靠。我们团队正准备把挂起纳入系统自动提醒,这篇文章给了很好的切入点。

文章包含AI辅助创作:挂起管理方法大全:项目负责人任务执行风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/382539

赞 (0)
飞飞飞飞
任务执行如何做好重开?项目负责人协同管理与操作步骤
上一篇 10小时前
任务执行恢复全流程:项目负责人协同管理与一文讲清
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
