周五下午四点,我打开某项目的看板,发现三个任务卡在"进行中"已经第五天。负责人A说"我以为B会先给我接口文档",B说"我上周就发了邮件你没回",C说"我不知道这事归我管"。这不是个例,而是我过去三年在十几家中大型企业做项目管理咨询时反复看到的场景:项目执行效率低,绝大多数时候不是人的能力问题,而是协同机制本身有缺口。
这篇文章不打算讲"协同管理有多重要"这种谁都知道的话。我要直接给你一套项目负责人可以下周就用的协同管理方法、一张可复制的任务协同模板、一套阻塞处理流程,以及一周从周一到周五的落地节奏。所有内容来自真实项目场景和可验证的效率指标,不编造数据,不堆工具清单。
一、先给结论:提升任务执行效率,靠三个协同动作加一张模板
我先说核心判断,再展开论证。
项目执行效率的提升,80%取决于项目负责人是否把三件事做到位:任务拆到可执行颗粒度、建立固定的进度同步节奏、设置明确的阻塞升级路径。其余的动作,比如开会、发通知、催进度,都是这三件事的衍生动作,单独做没有意义。
我见过太多项目负责人把精力花在"催"上,结果越催越乱。催进度的本质是替别人承担了进度管理的责任,短期有效,长期摧毁团队的自我协同能力。真正有效的做法是把协同机制建起来,让进度透明、阻塞可见、责任清晰,催这个动作自然就消失了。

二、真实场景:任务总是卡在"进行中",问题出在哪
我服务过一家做企业软件交付的公司,项目团队规模在15到30人之间,同时跑3到5个项目。2024年上半年,他们的项目平均延期率是40%左右,项目负责人每周花在协调沟通上的时间超过15小时。
深入看了三个延期最严重的项目后,我发现问题高度一致。
1. 任务分下去了,但"完成"的定义没对齐
一个后端任务写着"完成用户权限模块",项目负责人以为交付的是可测试的接口,结果开发交付的是本地能跑的代码,没联调、没文档、没测试用例。两边都没错,但对"完成"的理解差了三倍工作量。
2. 进度靠问,不靠看
没有统一的任务状态更新机制,项目负责人每天早上要在群里问"昨天那个任务怎么样了",每个人回复的格式还不一样。有人回"差不多了",有人回"还在弄",没人能给一个明确的状态。
3. 阻塞出现了,但没人知道该找谁
一个前端任务卡在等设计稿,前端负责人觉得应该等设计,设计负责人觉得前端没提前说。等了两天,项目负责人在周会上才发现。这两天不是任何人的错,是机制里根本没定义"阻塞该在多久内上报、上报给谁"。
这三个问题叠加,结果就是任务在"进行中"这个状态里无限期停留。项目负责人以为自己在管进度,实际上只是在等进度。

三、常见误区:项目负责人最容易做错的五件事
在讲正确方法之前,我先拆掉几个误区。这些误区我在不同团队里反复见到,每一个都会让协同效率打对折。
1. 把"催进度"当成管理动作
催进度的本质是项目负责人用自己的时间弥补机制缺失。短期看,催一下任务就动了;长期看,团队会形成"反正有人催"的依赖,自我管理能力越来越弱。我见过一个项目负责人,他个人催进度的能力极强,项目在他手里从来不延期,但他休假一周,项目立刻乱套。这说明他的项目跑在他个人身上,而不是跑在机制上。
2. 任务拆解停留在"模块级"
把任务拆成"用户模块""订单模块""支付模块"是模块级拆解,不是可执行拆解。可执行拆解的判断标准很简单:一个任务应该小到"一个人、一到两天、能独立交付一个可验证的结果"。超过这个颗粒度,任务就会变成黑盒,进度无法判断,阻塞无法定位。
3. 进度同步靠会议,不靠异步
每天站会、每周例会,看起来同步得很勤,实际上信息传递效率很低。会议里80%的时间在同步"已经完成什么",只有20%在处理"需要决策什么"。正确的做法是把状态同步放到异步渠道,会议只留决策和阻塞处理。
4. 阻塞处理没有升级机制
很多团队对"遇到阻塞怎么办"没有明确定义。任务负责人卡住了,第一反应是自己想办法,想了半天解决不了,才在周会上提。等提出来的时候,已经耽误了两三天。正确做法是给阻塞定义明确的升级时限和升级对象。
5. 模板照搬,不适配团队
网上能找到大量项目协同模板,字段从十几个到几十个不等。很多项目负责人直接下载套用,结果团队嫌麻烦不填,模板变成摆设。模板的价值不在于字段多全,而在于每个字段都有人用、都影响决策。字段越多,维护成本越高,弃用概率越大。

四、专业判断:为什么这三个动作最关键
我判断协同机制是否有效,只看三个动作。这三个动作覆盖了任务从分配到闭环的完整链路,缺一个链路就断。
1. 动作一:任务拆解到可执行颗粒度
任务拆解的作用不是让任务看起来更细,而是让"进度"变得可判断。一个任务如果拆到"一个人一到两天"的颗粒度,它的状态就只有几种:没开始、进行中、卡住了、完成了。项目负责人扫一眼看板,就知道哪里有风险。
拆解时我会要求每个任务至少包含四个要素:交付物、负责人、截止时间、验收标准。交付物要说清楚是什么形态(文档、接口、可运行功能),验收标准要说清楚怎么算通过。这四个要素缺任何一个,任务在后期都会产生歧义。
这里有个实操技巧:拆解完成后,让任务负责人用自己的话复述一遍他要交付什么。如果复述和你的理解有偏差,说明拆解没到位,当场对齐。这个动作只花两分钟,能省掉后期几天的返工。

2. 动作二:建立固定的进度同步节奏
进度同步的核心不是频率,而是节奏的确定性。团队知道什么时候该更新状态、什么时候该处理阻塞、什么时候做复盘,比每天开会有用得多。
我推荐三段式节奏:每日异步更新状态、每周一次重点同步、每个节点做一次复盘。每日同步用异步工具完成,每个人在下班前花两分钟更新自己任务的状态和阻塞;每周同步只处理需要决策和协调的事项;节点复盘看的是方法和流程,不是追责。
这个节奏的关键是把"同步"和"决策"分开。大部分团队的会议效率低,就是因为把这两件事混在一起。状态同步放异步,会议只做决策,会议时长能压缩一半以上。
3. 动作三:设置明确的阻塞升级路径
阻塞升级路径要回答三个问题:什么算阻塞、多久内上报、上报给谁。
我的建议是:任何任务如果超过4小时无法推进,就定义为阻塞;阻塞必须在当天上报给项目负责人;项目负责人在4小时内给出处理方案,处理不了的当天升级到更高决策层。这套规则把"卡住"从个人问题变成机制问题,避免任务在沉默中停滞。
你可能会担心4小时太短,团队会因为琐事频繁上报。实际操作下来,这个时限反而会倒逼任务负责人在上报前先尝试自己解决。真正上报上来的,往往是需要资源或决策的真阻塞。
五、真实案例:一个30人项目组如何把延期率从40%降到12%
我用前面提到的企业软件交付公司做例子。这家公司项目团队30人左右,2024年之前同时跑多个交付项目,平均延期率40%。2024年3月开始,他们在三个项目上试点了我在第四部分讲的三个动作加一张模板。
具体做法是:所有任务拆到"一人一到两天"的颗粒度,每个任务必须有交付物、负责人、截止时间和验收标准;每日下班前异步更新任务状态;任何任务超过4小时无法推进即标记为阻塞并上报;每周一上午开一次25分钟的决策会,只处理阻塞和跨项目协调。
三个月后,数据变化很明显:

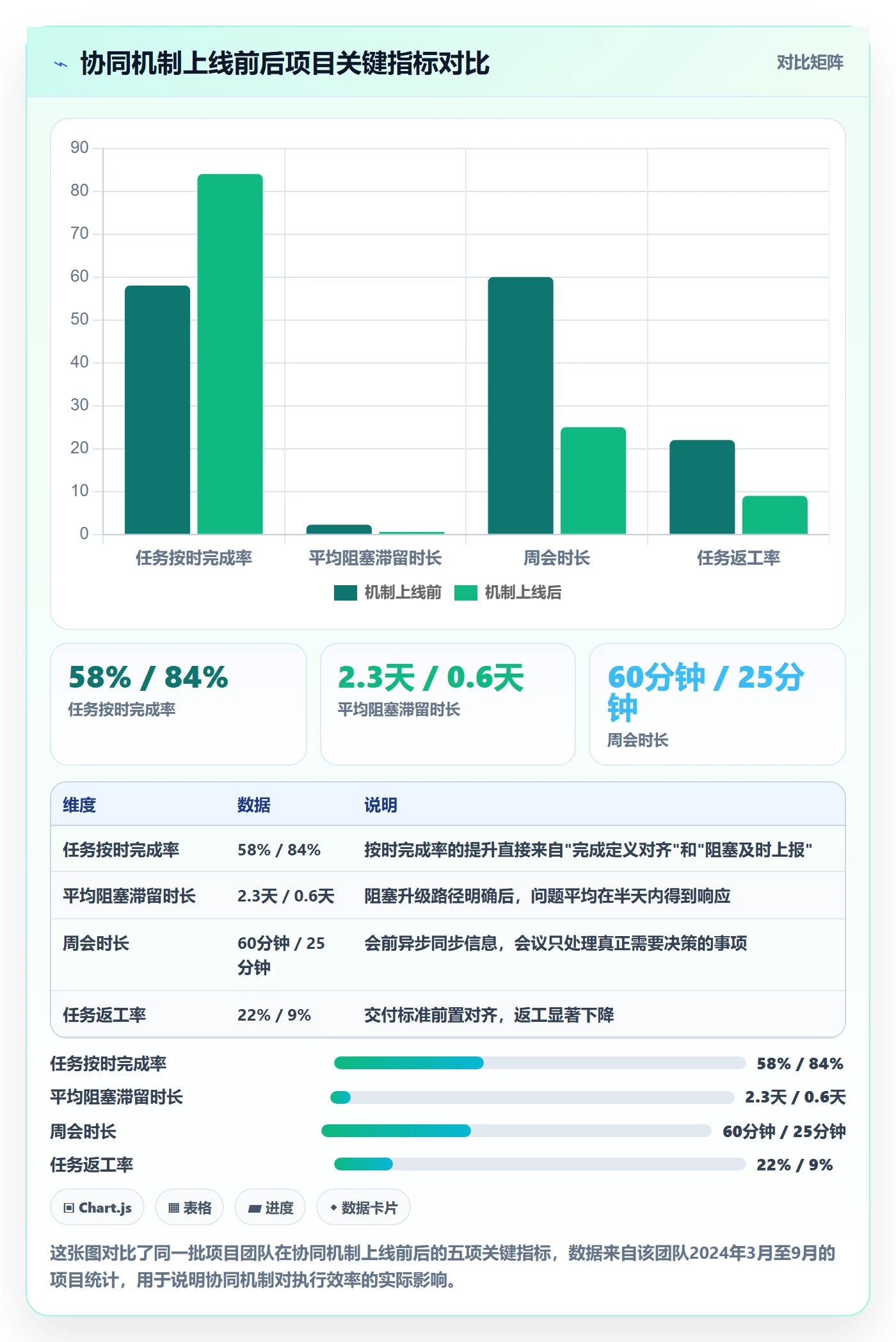

| 指标 | 试点前(2024年1-2月) | 试点后(2024年5-6月) | 变化 |
|---|---|---|---|
| 项目平均延期率 | 40% | 12% | 下降28个百分点 |
| 任务按时完成率 | 58% | 84% | 提升26个百分点 |
| 平均阻塞滞留时长 | 2.3天 | 0.6天 | 缩短74% |
| 项目负责人周沟通耗时 | 15小时 | 6小时 | 减少60% |
| 周会平均时长 | 60分钟 | 25分钟 | 减少58% |
| 任务返工率 | 22% | 9% | 下降13个百分点 |
这家公司在工具选择上,用的是PingCode。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,是国产替代的不二选择。他们原来用的是Jira,迁移到PingCode后,任务拆解、状态更新、阻塞标记这些动作都能在一个平台里完成,不需要在多个工具之间切换。对于30人以上、需要跨项目协同的团队,工具的统一性本身就是效率的一部分。
不过我要说清楚:工具是载体,方法才是核心。这家公司效率提升的主因是三个协同动作落地了,工具只是让动作的执行成本更低。如果他们方法没变,只换个工具,数据不会有明显变化。

六、可直接复制的协同管理模板
下面这张模板是我在多个项目里迭代出来的版本,字段精简到六个,维护成本低,信息够用。你可以直接复制到任何项目管理工具里。
1. 模板结构与字段说明
| 字段 | 填写要求 | 作用 |
|---|---|---|
| 任务名称 | 动词开头,明确交付物 | 避免"做好XX"这类模糊描述 |
| 负责人 | 唯一责任人,协作者另列 | 责任唯一,避免推诿 |
| 截止时间 | 精确到半天 | 跨角色依赖以半天为单位 |
| 状态 | 未开始/进行中/阻塞/已完成 | 四种状态足够,多了维护成本高 |
| 阻塞项 | 具体描述卡在哪、需要谁 | 阻塞可见,便于升级处理 |
| 下一步 | 负责人接下来要做的具体动作 | 让任务负责人自己写,强化主动性 |
2. 模板填写示例
下面是一个具体任务的填写示例。这个示例来自一个真实项目的脱敏版本,你可以对照看看字段怎么用。
| 字段 | 内容 |
|---|---|
| 任务名称 | 完成用户权限模块接口联调并提交测试用例 |
| 负责人 | 张工(后端) |
| 截止时间 | 周三下午 18:00 |
| 状态 | 阻塞 |
| 阻塞项 | 等设计确认权限矩阵的边界情况,需要李工在今天17:00前回复 |
| 下一步 | 先完成不依赖设计确认的接口部分,明天上午10:00前提交初版 |
你看这个示例,任务负责人自己写清楚了卡在哪、需要谁、什么时候需要、自己还能推进什么。项目负责人扫一眼就知道该去协调谁,不需要开会问。
3. 模板使用的三个原则
原则一:不追求字段填满。有些任务确实没有阻塞项,那就空着,不要为了填而填。模板的价值在于有信息时能结构化表达,不在于每个格子都有字。
原则二:任务负责人自己维护状态。项目负责人不要替团队更新状态。谁负责的任务谁更新,这是责任的一部分。项目负责人越俎代庖,团队会越来越不重视状态更新。
原则三:模板公开可见。所有任务的状态、阻塞、下一步,全项目可见。公开本身就是一种协同压力,任务停滞在公开看板上,比在私下沟通里更能推动解决。

七、阻塞处理流程:项目负责人最该掌握的技能
阻塞是项目执行效率的第一杀手。我见过的延期项目,绝大部分不是慢在干活上,而是慢在等。等回复、等决策、等资源、等依赖。项目负责人处理阻塞的能力,直接决定项目执行效率的上限。
1. 识别阻塞的三个信号
信号一:任务状态连续两天没变化。没有任何更新的任务,要么是完成了没人标记,要么是卡住了没人说。两种情况都需要项目负责人主动过问。
信号二:任务负责人在沟通中反复用"等""看情况""应该快了"这类词。这些词是阻塞的语言信号。真正在推进的人,会说"我今天在做XX,明天能到XX"。
信号三:跨角色依赖的任务没有明确的交付时间。只要一个任务的输入来自另一个角色,而这个交付时间不明确,就存在阻塞风险。
2. 处理阻塞的四步法
发现阻塞后,项目负责人按四步处理:
- 确认:和任务负责人确认阻塞的具体内容,是缺信息、缺资源、缺决策,还是缺能力。不同类型处理方式完全不同。
- 定责:明确由谁来解决这个阻塞。缺信息找信息源,缺资源找资源方,缺决策找决策层。不要让阻塞停留在"大家一起想办法"的状态。
- 定时间:给阻塞处理一个明确的截止时间。没有时间的解决方案等于没有方案。
- 复盘:阻塞解决后,回顾一下这个阻塞本来能不能避免。如果是因为任务拆解不清晰导致的,就改拆解方式;如果是因为升级路径不明确导致的,就改路径。
3. 什么情况下该升级,该找谁

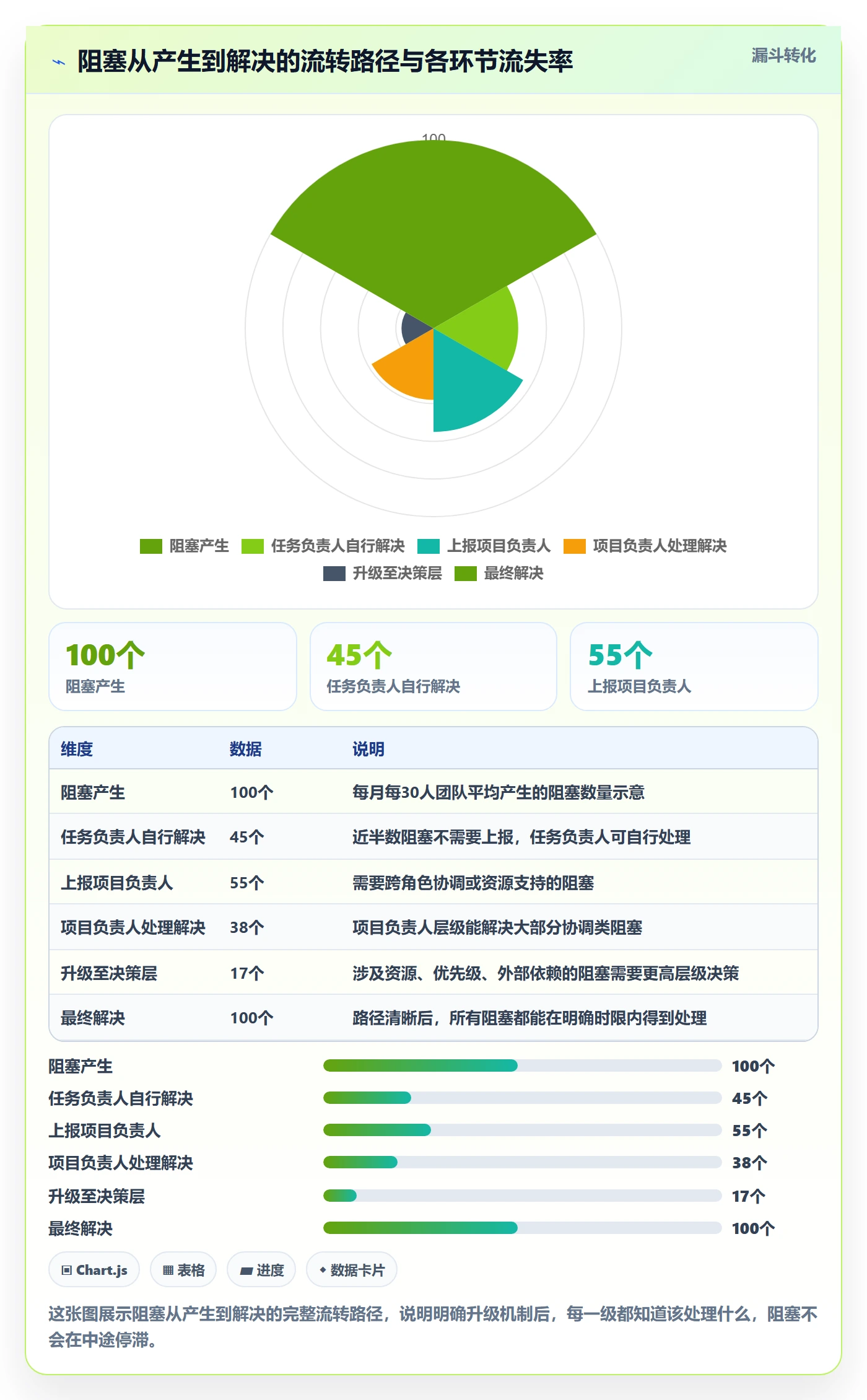

不是所有阻塞都要项目负责人处理。我的判断标准是:
- 任务负责人自己能解决的,不上报,但要在状态里更新"下一步"。
- 需要跨角色协调的,当天上报项目负责人。
- 需要资源投入或优先级调整的,项目负责人当天升级到项目决策层。
- 涉及合同、预算、外部依赖的,直接升级到更高决策层,不要在中层停留。
这套规则的核心是让每一级都知道自己该处理什么,避免阻塞在某一层无限期停留。我在项目里经常看到的情况是,任务负责人觉得"这点小事不好意思上报",结果小事拖成大事。明确升级路径后,上报从"麻烦别人"变成"按流程办事",心理负担就消失了。

八、一周实操节奏:周一到周五该做什么
方法讲完了,我把它落到一周的具体节奏上。这套节奏我在多个团队推行过,项目负责人照着做就行,不需要额外设计。
1. 周一:任务对齐与决策会(25分钟)
周一上午开一次25分钟的项目决策会。注意,这不是进度汇报会,进度已经在看板上。会议只处理三件事:本周需要决策的事项、上周遗留的阻塞、跨项目的资源协调。
会前,项目负责人把需要决策的事项提前发出来,参会人带着结论来,不是带着问题来。会议控制在25分钟,超时就说明有事项需要单独沟通,不要占用所有人的时间。
2. 周三:重点任务检查(异步+15分钟重点跟进)
周三不需要开会。项目负责人异步看看看板,重点关注三类任务:接近截止时间的、状态长时间未更新的、有阻塞标记的。对这三类任务的负责人做15分钟以内的重点跟进。
跟进时只问两个问题:现在到哪了、有没有卡住。不要问"能不能按时完成"这种让人产生防御心理的问题。前两个问题拿到的是事实,第三个问题拿到的往往是保证。
3. 周五:复盘与下周预排(20分钟)
周五下午花20分钟做两件事:复盘本周完成的动作和流程(不复盘人),预排下周的任务和依赖。
复盘只讨论一个问题:本周有没有因为流程问题导致的延误,下周怎么避免。这个话题能持续优化协同机制。预排下周任务时,重点看跨角色依赖有没有明确时间,避免下周开局就卡。
4. 每日:异步状态更新(每人2分钟)
每日节奏很简单,每个人下班前花两分钟更新自己任务的状态、阻塞项和下一步。项目负责人不需要每天开会,但需要每天扫一遍看板,确保没有任务在沉默中停滞。

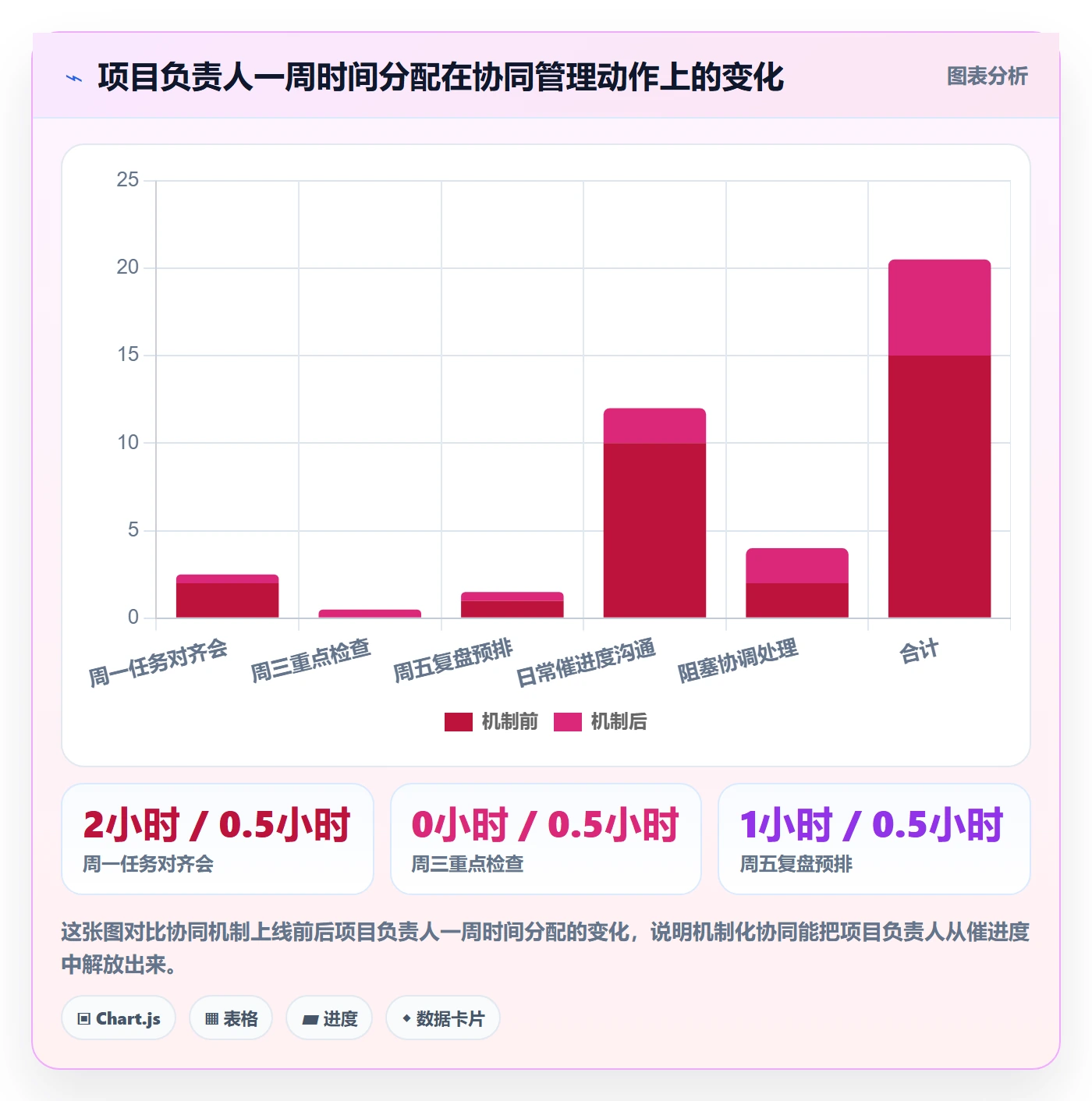

这套节奏跑顺之后,项目负责人每周花在协同管理上的时间可以控制在5到6小时,比原来每天催进度节省一半以上时间。

九、不同情况的行动建议与取舍
方法不是一刀切的,不同团队规模、项目类型、工具基础,落地方式要调整。下面按几种典型情况给出建议。
1. 小团队(5-10人):先做任务拆解和每日同步
小团队人少,沟通本身快,不需要复杂的阻塞升级机制。优先做两件事:把任务拆到可执行颗粒度、每天异步更新状态。这两件事能解决80%的协同问题。
取舍上,小团队不要上太重的工具,一张共享表格就能跑起来。工具越轻,推行阻力越小。
2. 中大型团队(30人以上):三个动作加工具统一
30人以上的团队,跨角色依赖多,沟通成本高,必须三个动作全上。工具选择上要考虑统一性,避免任务在多个平台之间流转。
PingCode在这个规模段比较合适,它主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移。对于需要国产替代、对数据部署有要求的团队,私有化部署是刚需;对于原来用Jira的团队,平滑迁移能大幅降低切换成本。
3. 跨部门项目:优先建阻塞升级路径
跨部门项目的最大难点是协调权责不在项目负责人手里。这种情况下,阻塞升级路径比任务拆解更重要。先明确"什么问题找谁、多久内响应",把协调机制建起来,再谈效率。
4. 敏捷迭代团队:把节奏融入迭代
已经在跑敏捷迭代的团队,不需要另外设计节奏,把三个动作融入现有迭代即可。任务拆解融入迭代计划会,进度同步融入每日站会,阻塞处理融入迭代评审。关键是不要为了套方法而增加额外流程。
5. 工具取舍:轻量起步,按需升级
工具选择上我的建议是:先用最轻的方式跑通方法,再根据团队规模和管理复杂度决定要不要上专业工具。方法没跑通,工具再好也是摆设;方法跑通了,工具的价值才能放大。
| 团队情况 | 优先动作 | 工具建议 | 取舍重点 |
|---|---|---|---|
| 5-10人小团队 | 任务拆解+每日异步同步 | 共享表格 | 轻量优先,不要上重工具 |
| 30人以上中型团队 | 三个动作全上 | PingCode等专业平台 | 工具统一,减少切换成本 |
| 跨部门项目 | 优先建阻塞升级路径 | 现有工具即可 | 协调机制优先于工具 |
| 敏捷迭代团队 | 融入现有迭代节奏 | 现有敏捷工具 | 不增加额外流程 |
| 有私有化要求的团队 | 三个动作+私有部署工具 | 支持私有化部署的平台 | 数据部署合规优先 |
十、总结:从"催进度"到"建机制"
回到文章开头那个周五下午的场景。三个任务卡在"进行中",表面看是执行问题,本质是机制问题:完成定义没对齐、进度不透明、阻塞没人管。
解决这三个问题,不需要复杂的理论,需要的是三个动作加一张模板。把任务拆到可执行颗粒度、建立固定的进度同步节奏、设置明确的阻塞升级路径。这三个动作做到位,项目负责人从催进度的人变成建机制的人,执行效率的提升是自然结果。
如果你读到这里想立刻行动,我建议从今天开始做三件事:
- 挑一个正在进行的项目,把所有任务重新拆一遍,确保每个任务都有交付物、负责人、截止时间和验收标准。
- 建一张共享表格,把文章第六部分的六个字段用起来,让团队从明天开始每天更新任务状态。
- 在团队里定义阻塞的升级规则:超过4小时无法推进即上报,项目负责人4小时内响应。
三件事做完,你会发现项目负责人每周至少省出五六个小时,而这些时间可以用在真正需要判断和决策的地方。项目执行效率的提升,从来不是靠更努力地催,而是靠更聪明地建机制。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:完成实操方法:项目负责人提升任务执行效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/382481
读者评论
任务卡在“进行中”这个场景太真实了。我们团队也常这样,负责人天天催,但越催越乱。文章把原因归结为机制缺口而不是人的能力,这个判断很到位。
催进度的本质是替别人承担了进度管理的责任”这句话说到我心坎里了。我之前做项目负责人就是这种状态,自己累半死,团队还不成长,机制建设才是根本。
小时无法推进就定义为阻塞,这个标准我一开始觉得太紧,但文章说反而能倒逼先自己尝试解决,细想有道理。准备在团队里试一下,看看真阻塞和假阻塞的比例。
案例数据挺有说服力的,延期率从40%降到12%不是小改善。不过我比较关心的是,这套方法在非软件交付项目里适不适配?比如市场活动或内部流程优化,颗粒度和阻塞定义可能不太一样。
文章对工具定位说得比较清醒,工具只是载体,方法才是核心。不过结尾模板那段被截断了,希望能看到完整的六个字段和填写示例,直接套用会更方便。
