任务执行阻塞教程:项目负责人效率提升,避坑指南

我见过一个项目负责人,凌晨一点在群里发了一句“还有人没睡吗?X项目的审批卡在法务三天了”,然后连着发了六个@。第二天早上八点站会,这个问题依然没人认领,法务说流程没走完,业务说需求没定稿,IT说资源排不上。三周后项目延期,复盘会上他被问的第一句话是:你作为负责人,这三周到底做了什么?他答不上来,因为他做的全部事情,就是催。

这不是个例。在我跟踪过的几十个中大型项目里,真正让任务卡死的从来不是“没人努力”,而是“阻塞没有被当成一个需要被系统治理的对象”。绝大多数项目负责人把“推动进度”理解成“高频催办”,结果就是:催得越勤,团队越麻木;越麻木,越不敢暴露问题;越不敢暴露,阻塞就越晚被发现。这是一个负向循环。这篇文章我想把它拆开讲清楚:什么是任务执行阻塞,为什么传统催办没用,怎么识别、分级、清除、升级、闭环,以及项目负责人最常踩的九个坑。

全程给判断标准和可执行动作,不给鸡汤。

一、核心结论:项目负责人的效率天花板,取决于他清除阻塞的能力

先把结论说透,后面所有内容都是围绕它展开的。

项目负责人的核心价值,不是把任务分配下去,而是把卡住的任务重新放回流动状态。分工是入门动作,清障才是专业能力。一个只会分任务、催进度、拉会议的人,本质上是个人力调度员;一个能识别阻塞、判断优先级、找到决策人、设定截止时间、推动升级、复盘防复发的人,才是真正的项目负责人。

1. 阻塞管理不是“问题管理”的一部分,而是它的上游

很多人把阻塞当成普通风险或普通问题来处理,等到问题爆了再去救火。但阻塞有它自己的特殊性:它已经在消耗工时,而不是可能消耗工时。任务停在“等待审批”和“等待依赖交付”的状态时,人力、时间、预算都在流失,只是账面上看不出来。这就是为什么阻塞必须在它变成延期之前被识别、分级、清除。

2. 效率提升的关键不是“沟通频率”,而是“阻塞解除速度”

我观察过很多团队,站会开得越频繁的,往往阻塞暴露得越晚。原因是站会变成了流水账朗读,没有人被要求回答“你现在卡在哪、需要谁、最晚什么时候要”。决定项目效率的,不是你会开多少会,而是从阻塞产生到阻塞解除的平均时长。这个指标我叫它“平均解除时长”,它比延期率更早、更灵敏地反映项目健康度。

任务执行阻塞教程:项目负责人效率提升,避坑指南

3. 项目负责人要建立的是“系统”,不是“人脉依赖”

很多负责人靠个人关系推动事情,短期有效,长期不可持续,也无法规模复制。真正稳的做法是建立一套机制:阻塞可视化、分级标准化、升级路径化、复盘制度化。哪怕负责人请假一周,机制还能正常运转,这才叫效率提升。这也是我下面所有方法的主线。

二、背景和真实场景:阻塞到底长什么样

要治理阻塞,先得能认出它。我遇到的最常见误解,是把阻塞、风险、延期、拖延当成一回事。

1. 阻塞、风险、延期、拖延的四个区别

这四个词经常被混用,但它们对应的处理动作完全不同。

  • 风险:还没发生,可能发生。比如“供应商下周可能交付不了”。处理动作是预案和监控。
  • 阻塞:任务已经无法按原路径推进,正在消耗工时。比如“接口文档没给,前端没法联调”。处理动作是识别、分级、清除。
  • 延期:结果,时间点已经错过。处理动作是重新排期和资源调整。
  • 拖延:主观行为,人有能力做但没做。处理动作是反馈和管理,不是清障。

把风险当阻塞,会让你整天紧张但抓不住重点;把拖延当阻塞,会让真正卡住的同事背锅。判断标准很简单:问一句“这个任务今天能不能按原路径继续往前走”,答“不能”且已造成等待,那就是阻塞。

任务执行阻塞教程:项目负责人效率提升,避坑指南

2. 五类高频阻塞及其典型场景

下面五类阻塞,是我在研发、交付、运营类项目中反复见到的。每一类给一个真实场景和对应的判断标准。

  1. 依赖型阻塞:A 任务必须等 B 任务完成。比如后端接口没上线,前端联调无法开始。判断标准:上游交付物是否有明确责任人和截止时间。
  2. 决策型阻塞:需要有人拍板但没人拍。比如需求范围改了,方案要选 A 还是 B,没人定。判断标准:是否存在一个明确的决策人,且有决策截止时间。
  3. 资源型阻塞:人、机器、预算被抽走或不足。比如核心开发被抽调去救火,本项目任务停摆。判断标准:任务所需资源是否被显式分配并在时间上锁定。
  4. 信息型阻塞:缺信息、缺文档、缺权限。比如新人不知道流程,卡在环境搭建。判断标准:所需信息是否可在不打扰他人的前提下获得。
  5. 外部型阻塞:外部供应商、合作方、第三方平台延迟。判断标准:合同或协议里是否有明确的交付时间与违约约束。

3. 项目负责人角色的真实转变

我见过最典型的失败场景,是负责人把自己当成“超级催办员”:每天问一遍进度,谁没交就找谁,谁推不动就自己上。这种模式在小团队、短周期里勉强能用,但一旦项目跨部门、跨系统、周期超过两个月,立刻失效。

真正有效的转变是:从“我替大家干活”变成“我让大家的问题能被看见、被决策、被解决”。你不需要懂所有技术细节,但你必须让每一个卡住的任务都有一个明确的责任人、一个明确的截止时间、一条明确的升级路径。这才是项目负责人的专业价值所在。

三、拆解常见误区:为什么你的“高效推动”其实是无效努力

在讲方法之前,我先把我踩过和见过的坑集中说清楚。这些误区有一个共同点:看起来在推动进度,实际上在掩盖阻塞。

1. 误区一:以为催得越勤,进展越快

催办是最低成本的“努力感”。发一条消息、在群里 @ 一下,动作很轻,但几乎不解决任何结构性问题。团队在频繁催促下会做两件坏事:一是把没有进展的任务说成“在推进中”,二是把真正卡住的困难藏起来不报。因为报出来就会被追问,追问就变成压力,压力催生防御。结果是阻塞被推迟暴露,而不是被解决。

2. 误区二:把“没有反馈”当成“进展正常”

沉默不等于顺利。一个任务连续三天没有更新状态,要么是顺利到不需要汇报,要么是卡住了不敢说。这两者的概率在实际项目里往往是后一种更高。没有反馈的任务,默认应被视为“疑似阻塞”,需要主动确认,而不是默认通过。

3. 误区三:把升级当成“告状”或“得罪人”

很多负责人不敢升级,怕破坏关系,怕被认为自己无能。结果就是一个人扛下所有卡点,直到项目爆掉。升级不是把责任推给上级,而是为需要拍板的事请求决策资源。它的本质是请求决策,而不是推卸责任。这两者的区别,决定你敢不敢用升级这一工具。

4. 误区四:所有阻塞都想立刻解决

不是所有阻塞都值得马上处理。把一个不影响关键路径的 P3 阻塞当成 P0 来救火,只会分散资源、制造混乱。阻塞管理的核心不是“全部清除”,而是“按影响排序,优先清除关键路径上的阻塞”。没有分级,团队就会陷入天天救火但项目依然延期的困境。

任务执行阻塞教程:项目负责人效率提升,避坑指南

5. 误区五:用工具代替机制

很多团队以为上了看板、上了任务管理工具,阻塞问题就解决了。但工具只是载体,机制才是内核。没有“阻塞列”“责任字段”“截止时间”“升级阈值”,看板只是把混乱从线下搬到了线上。工具的价值在于让机制可执行、可留痕、可复盘,它本身不产生机制。

四、专业判断逻辑:识别,分级,清除,升级,闭环五步法

下面这套方法,是我在多个中大型项目中反复用过并迭代的。它不依赖特定工具,但要求五个环节都落地。缺任何一个,系统就会漏水。

1. 识别:让阻塞从私聊里浮出来

阻塞最大的问题是不可见。它藏在私聊、口头沟通、个人记忆里。要解决,必须让它进入一个共享的、有结构的地方。

动作一:看板增加“阻塞列”。看板列建议:待办、进行中、阻塞、待决策、完成。任务一旦无法按原路径推进,立即移动到阻塞列,并必须写清卡点描述。

动作二:站会只问三个问题。不要读进度流水账,只问:卡在哪?需要谁?最晚什么时候要?这三个问题把站会从汇报会变成清障会。

动作三:建立阻塞登记表。字段建议如下,可以直接抄。

字段 说明 示例
任务名称 被阻塞的具体任务 支付接口联调
阻塞类型 依赖/决策/资源/信息/外部 依赖型
影响描述 阻塞会导致什么后果 影响支付主流程上线
唯一责任人 负责推动解除的人,只能有一个 张三
需要谁 需要谁配合或拍板 后端负责人李四
截止时间 期望解除的最晚时间 本周四 18:00
升级状态 未升级/已升级/已决策 已升级至项目总监
解决结果 解除方式与验证结论 接口已上线并验证通过

动作四:关注阻塞信号。任务停留超过预期时长、等待审批超过一天、等待外部回复超过两天、需求被反复变更、资源被抽走,这些都是阻塞的早期信号,应该主动确认而不是等着暴露。

任务执行阻塞教程:项目负责人效率提升,避坑指南

2. 分级:不是所有阻塞都值得立刻处理

分级的目的,是让有限的注意力和决策资源花在刀刃上。我建议用三个维度判断:影响范围、紧急程度、可解决性,然后映射到 P0,P3。

  • P0:阻塞影响关键路径,且今天不解决会直接导致里程碑延期。要求立即升级,当天响应。
  • P1:阻塞影响关键路径,但还有缓冲。要求当日形成决策,最晚次日解除。
  • P2:影响非关键路径,本周期内处理即可。
  • P3:影响小或可绕行,纳入复盘,不单独占用资源。

需要强调的是,分级阈值必须由团队共识形成,不要照搬外部标准。不同团队对“关键路径”的定义不同,一刀切的 P0 定义只会导致所有任务都自称 P0。

任务执行阻塞教程:项目负责人效率提升,避坑指南

3. 清除:项目负责人可用的五个具体动作

清除阻塞不是“多沟通”,而是具体动作。下面五个动作,每个都有判断标准和话术结构。

  1. 拆依赖:把大阻塞拆成可推进的小任务。判断标准:拆完后是否有一段不依赖上游就能开工。话术结构:“我们先做接口字段约定,等联调环境到位后再验证。”
  2. 定决策人:找到能拍板的人,而不是最忙的人。判断标准:这个人说“行”是否真的算数。话术结构:“这个方案需要您拍板,因为只有您能定预算范围。”
  3. 设截止:给决策和回复设时间盒。判断标准:是否有一个具体的日期和时点。话术结构:“如果周四 18:00 前没有决策,我们将默认按方案 A 推进。”
  4. 调资源、换路径、降范围:三条清障选项按顺序评估。判断标准:换路径是否会引入新的依赖,降范围是否影响核心价值。
  5. 关闭验证:确认阻塞真的解除,而不是口头说“好了”。判断标准:是否有可验证的交付物或状态变更。

4. 升级:向上管理但不背锅

升级是最被低估的动作。很多负责人宁可自己扛,也不愿升级,最后背锅的还是自己。升级不是告状,是请求决策。一份合格的升级包,包含五要素。

  • 事实:客观描述卡点,不带情绪,不评价人。
  • 影响:说明对里程碑、成本、客户的具体影响。
  • 选项:给出 2,3 个可选方案,而不是只抛问题。
  • 建议:明确你倾向哪个方案及理由。
  • 截止:说明最晚需要决策的时间点。

另外,决策会议只做决策,不做信息同步。信息同步放在会前材料里,会上只解决“选哪个、谁来定、什么时候定”。升级之后必须留痕:纪要、责任人、时间点。这样既保护自己,也保护团队。

任务执行阻塞教程:项目负责人效率提升,避坑指南

5. 闭环:防止同类阻塞复发

阻塞清除了,不等于问题解决了。如果同类阻塞每两周复发一次,那你只是不断救火,没有改变系统。闭环的关键,是把单次阻塞还原成系统缺陷,然后改流程、改模板、改权限、改例会。

具体动作:每周做一次阻塞复盘,按根因分类(流程、资源、权限、信息、外部),针对每一类根因提出一个机制改进,并设定一个可观察的指标。指标建议先用四个:阻塞数量、平均解除时长、阻塞解决率、延期率。强调一点,指标先做基线,不追求漂亮数字。一开始数据难看是正常的,重点是趋势在改善。

五、具体案例与数据观察:一个 200 人团队的阻塞治理实践

我深度参与过一个约 200 人的研发交付团队的阻塞治理改进。这段经历让我对“机制大于催办”有了直接体感。

1. 案例背景:延期率居高不下,催办已成常态

这个团队横跨三个部门,项目周期多为 3,6 个月。改进前的状态是:负责人每天在多个群里催进度,站会一小时起步,但关键里程碑依然频繁延期。团队普遍反映“忙但推不动”,负责人抱怨“催了也没用”。

2. 改进动作:先可视化,再分级,最后升级

我们没有一上来就换工具,而是先在现有看板上增加了“阻塞列”和“待决策列”,并用统一的阻塞登记表管理。第二步是引入 P0,P3 分级,规定只有关键路径上的阻塞才能进 P0/P1。第三步是建立每周一次决策会,会上只做决策,不做同步。

在工具选型上,团队最终用了 PingCode 来承载阻塞登记和看板流转。选择它的原因很实际:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,对国产替代场景适配度高。对于这个有多个部门、需要留痕和权限管控的团队来说,私有化部署和数据自主可控是硬需求,而平滑迁移让我们在两周内就把原有 Jira 项目数据搬了过来,没有因为换工具而中断治理节奏。

3. 数据观察:三个指标的变化

改进分阶段推进,下面是我整理的前后对比,属于团队内部统计口径下的观察数据,仅代表该团队情况,不作为行业基准。

指标 改进前 改进后(第 3 个月) 口径说明
阻塞平均解除时长 5.6 天 2.3 天 从阻塞登记到状态关闭
关键里程碑延期率 48% 19% 按月统计延期里程碑占比
阻塞主动上报率 35% 81% 由责任人主动登记的比例
同类阻塞重复发生率 44% 17% 同一根因 30 天内复发

任务执行阻塞教程:项目负责人效率提升,避坑指南

4. 关键观察:真正的转折点出现在“分级”落地之后

前一个月只有可视化,数据改善有限。真正带来转折的是分级机制落地,团队第一次学会区分“值得马上救火的阻塞”和“可以排队的阻塞”。当注意力从“所有问题”收敛到“关键路径上的问题”后,清除效率才有了质的提升。这个观察对很多团队都适用:不要指望可视化一上线就解决问题,分级才是效率杠杆。

六、不同情况下的行动建议

不同团队起点不同,行动顺序也应该不同。下面按常见场景给出建议。

1. 小团队(20 人以内),刚出现阻塞问题

不要搞复杂工具。先用一张共享表格建立阻塞登记,站会加问“卡在哪、需要谁、最晚何时要”。先把阻塞变得可见,再谈分级。这个阶段的重点不是制度,而是让团队养成“主动暴露阻塞不被批评”的习惯。

2. 中大型团队(100 人以上),跨部门协作频繁

你需要的是机制加平台。机制上落地阻塞列、分级、升级路径、每周决策会;平台上选择能支持权限、留痕、私有化部署的项目管理工具。PingCode 这类服务中大型企业、支持私有化部署和 Jira 平滑迁移的平台,适合有数据自主可控需求的团队。这个阶段不要依赖个人关系推动,必须把路径固化成系统。

3. 已有工具但用不起来,团队抵触

先别怪工具。检查三件事:阻塞登记是否增加了团队负担?是否只有责任没有授权?是否有反馈闭环?团队抵触工具,往往是因为工具只增加了填报义务,没有带来任何解脱。先让工具帮团队解决一次真实的阻塞,信任就会建立。

4. 负责人个人能力强,但团队依赖他一个人

这是最危险的模式。你的目标是把自己从“唯一清障人”变成“清障机制的设计者”。把识别动作交给看板,把分级标准交给团队共识,把升级路径写进流程,把复盘交给例会。判断标准:你请假一周,阻塞还能不能正常被处理。

六、不同情况下的行动建议

七、不同情况下的取舍

做阻塞治理一定涉及取舍,我把常见几种列出来,帮你判断。

1. 速度 vs 透明度

想要快速推进,往往倾向于不暴露问题、私下解决;想要长期稳定,必须让阻塞透明化。取舍建议:关键路径上强制透明,非关键路径允许灵活处理。全透明会压垮团队,全私下会失去系统改进的机会。

2. 制度成本 vs 治理收益

机制越细,治理越稳,但填报和执行成本越高。取舍建议:先做最小可用机制,阻塞列、登记表、分级、周复盘四件套,跑顺之后再增加指标和自动化。一上来就上复杂体系,通常三周内就形同虚设。

3. 自研/通用工具 vs 专业项目管理平台

通用表格上手快、成本低,但跨部门权限、留痕、审计能力弱。专业项目管理平台前期配置成本高,但长期治理更稳。

维度 通用表格/轻量工具 专业项目管理平台
上手成本 低 中
跨部门权限与留痕 弱 强
私有化部署 通常不支持 支持(如 PingCode)
数据迁移 手工为主 支持平滑迁移(如自 Jira)
适用团队 20 人以内、短周期 100 人以上、跨部门、长周期

取舍建议:团队规模到 100 人、项目跨三个以上部门时,优先考虑专业平台而不是继续硬撑表格。数据自主可控、迁移成本、权限治理,是这个阶段绕不开的三个问题。

任务执行阻塞教程:项目负责人效率提升,避坑指南

4. 严格升级 vs 关系维护

升级会带来人际张力,但长期不升级会积累更大风险。取舍建议:对事不对人,升级包只讲事实、影响、选项、建议、截止。把升级做成一种标准动作,而不是个人行为,关系张力就会显著降低。

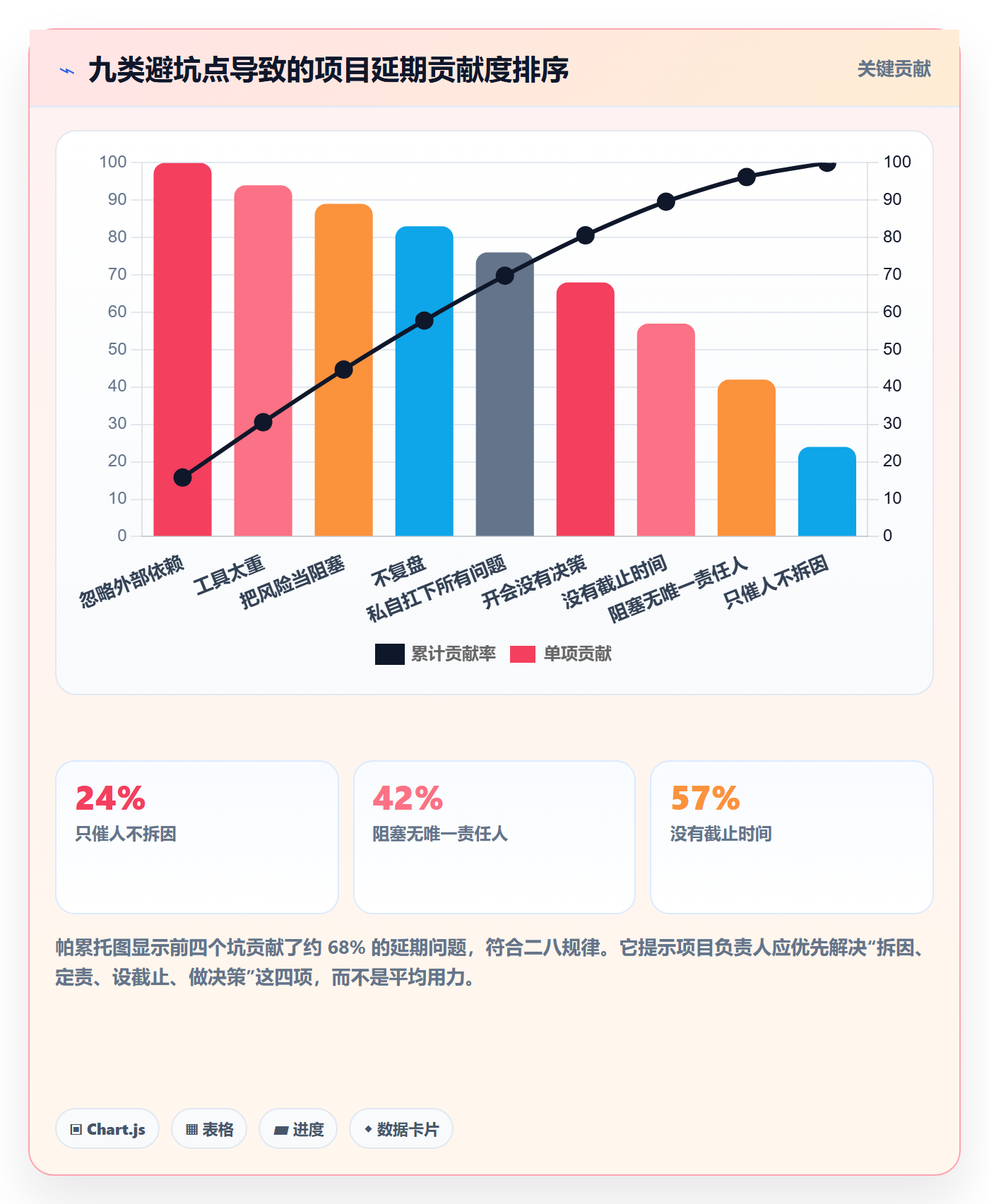

八、避坑清单:项目负责人最容易踩的九个坑

最后,把最常见的坑集中列出,每条附一个判断信号,方便你自查。

  1. 只催人不拆因。信号:你的推动动作只有消息和会议,没有具体清障方案。
  2. 阻塞没有唯一责任人。信号:问“这个阻塞谁负责”,得到多个名字或“大家一起”。
  3. 没有截止时间。信号:登记表里“截止”一栏为空或写“尽快”。
  4. 把风险当阻塞。信号:登记表里大量“可能”“也许”类描述。
  5. 私自扛下所有问题。信号:你请假半天,阻塞处理就停摆。
  6. 开会没有决策。信号:会议开完,没有人被指定拍板和截止时间。
  7. 工具太重,团队不用。信号:看板数据与实际进展长期不一致。
  8. 忽略外部依赖。信号:供应商和合作方从不进入阻塞登记表。
  9. 不复盘,同类问题反复发生。信号:同一个根因一个月内复发两次以上。

任务执行阻塞教程:项目负责人效率提升,避坑指南

九、总结与下一步行动

回到最初那个凌晨一点还在群里催人的负责人。他后来跟我说了一句话,我记到现在:“我以前以为效率提升是把油门踩到底,后来才明白是先把路上的石头搬走。”这句话基本概括了整篇文章的核心。

我的独特判断有三点,供你带走。第一,项目负责人的效率天花板由清除阻塞的能力决定,而不是催办的频率;第二,阻塞治理的转折点往往出现在“分级”落地那一刻,而不是“可视化”,因为分级才真正释放了注意力杠杆;第三,升级不是告状,是请求决策,敢不敢升级,是项目负责人从执行者走向管理者的分水岭。

如果你现在就想起步,不用等一切就绪。我建议按下面的七天清单走一遍,先让系统转起来,再谈优化。

  1. 第 1 天:在现有看板增加“阻塞列”和“待决策列”。
  2. 第 2 天:用本文的字段建立阻塞登记表,哪怕只是一张共享表格。
  3. 第 3 天:把站会改成三问:卡在哪、需要谁、最晚何时要。
  4. 第 4 天:和团队一起定义 P0,P3 的分级阈值,写下来。
  5. 第 5 天:整理一份升级包模板,五要素固定成结构。
  6. 第 6 天:做第一次阻塞复盘,按根因分类,提出一个机制改进。
  7. 第 7 天:设定四个指标基线,不追数字漂亮,只看趋势。

七天之后,你会得到一张真实的阻塞地图。它大概率会比你想象中更难看,但也正是从这个难看的基线开始,你的项目执行才真正从“靠催”走向“靠系统”。如果条件允许,尽早把机制落到像 PingCode 这样支持私有化部署、支持 Jira 平滑迁移的专业项目管理平台上,让透明、留痕、可复盘成为团队默认的工作方式,而不是你一个人的额外负担。

常见问题解答(FAQ)

1. 阻塞和风险、延期到底有什么区别?我在站会上总分不清,写进阻塞列又觉得心虚

我带项目时经常遇到这种情况:有个任务其实是『审批还没下来』,我在站会上说成『有风险』,结果没人当回事;等到真延期了,大家又回头问我为什么没早点报。我一直在纠结,到底什么样的情况才算真正的阻塞,什么样只是风险,口径不统一是不是会让整个机制失效。

判断口径可以按『原路径是否已断』来切:阻塞是任务按原计划路径已经无法推进,必须有人做决定或给资源才能继续;风险是路径还通,只是未来可能断;延期是已经发生的时间结果;拖延是执行人主观上没动。

落到操作上,我要求每条阻塞必须能写出一句话格式,卡在谁那里、需要什么、最晚什么时候要,写不出这三要素的,就不进阻塞列,进风险清单。这样站会上不会把『我担心下周资源被抽走』和『等财务今天没批我动不了』混在一起。

另外提醒一句,阻塞条目要带进入阻塞的日期,超过你团队历史中位解除时长仍没动的,才升级为高优先级,别一进阻塞就拉全员会。

2. 阻塞分级到底怎么定?是不是所有卡住的任务都要立刻升级到老板那儿

我们团队之前走过两个极端:一开始什么阻塞我都自己扛,结果拖到临上线才爆;后来改成什么都往群里扔,老板嫌我天天制造噪音,我自己也觉得像在告状。所以我很想知道,分级的标准到底应该怎么写才能真正落地,而不是写在文档里没人看。

我的做法是用影响面乘紧迫度来切,而不是只看任务本身重不重要。具体是问三个问题:第一,不解决会不会影响里程碑或对外承诺;第二,是不是已经到了不决策就没法安排下一步的程度;第三,团队内部有没有人能自行解决。三个都指向外部决策的,定 P0,当天就升级;

影响里程碑但内部还能绕路的,定 P1,给 24 小时决策窗;只影响单个任务排期的,定 P2,周内处理;影响很小或可以通过调序消化的,定 P3,只进周复盘。关键是分级必须团队一起定一次并写下来,谁定级、谁复核、超过多久自动升级,都要明确。

我特别建议加一条『自动升级』规则,比如 P1 超过 24 小时没决策就自动变成 P0,这样能避免负责人靠个人勇气去催,机制替你把事推上去。

3. 向上升级的时候怎么说话才不像甩锅?我准备了半天,发出去还是被理解成在告状

我上次把一个跨部门阻塞整理成消息发给了上级,本意是请他帮忙推动,结果对方部门的负责人觉得我在背后打小报告,气氛搞得很僵。后来我就有点不敢升级了,宁可自己多跑几趟,但这样又容易拖到不可收拾。我特别想找一个既能把事推上去、又不伤关系的表达结构。

我的经验是升级只提供决策所需信息,不评价任何人。写成固定的五段:事实(什么任务、卡在哪、卡了多久,只写可验证的信息);影响(对照哪个里程碑或承诺,用具体日期说清楚);选项(列出至少两个可选方案,比如换路径、临时加资源、调整范围);建议(明确说我倾向哪个,理由是什么);

截止(请对方在什么时候前给答复,以及答复不了会怎样)。语气上把主语放在事和决策上,不放在人身上,比如写『该审批节点已等待 3 个工作日,按当前排期会在本周五影响联调』,比写『某某部门一直不批』有效得多,也不容易结怨。

另外升级后一定留痕,把结论、责任人、时间点写进纪要并回执给相关人,避免执行阶段再出现口径不一致。

4. 怎么证明阻塞管理真的有效?我应该盯哪几个指标,大概多久能看出变化

我搭了阻塞列和登记表,但一个月过去感觉团队还是在救火,老板问我要效果我也拿不出东西。我不想报一堆看起来很漂亮却没有口径的数字,所以想先搞清楚到底该统计哪几个,以及什么时间尺度上的变化才算真实信号。

我一般只盯四个指标,先把口径写死再开始收数:一是当期新增阻塞数量,按周统计;二是平均解除时长,从登记时间到关闭时间算自然日的工作日折算;三是超期未解除占比,即超过团队基线时长仍未关闭的条数占总条数比例;四是阻塞来源分布,按依赖、决策、资源、信息、外部五类归类。

前两周数据基本不能看,因为它只是基线,不是成绩。通常到第 3 到第 4 周,如果你同时做了站会三问和升级阈值,会先看到『平均解除时长下降』和『超期占比下降』,这两项比总数下降更能说明机制在起作用;总数短期上升其实是好事,说明阻塞暴露得更充分了。

复盘时重点看来源分布,如果连续两周某一类占比都超过三成,那就不是催办问题,而要改流程、改模板或改审批权限。

核心关键词

读者评论

付
付静怡

文章里说的催办频率越高、阻塞解除越慢,我深有体会。我们组之前一天三次站会,结果真卡住的事没人敢说,最后全堆到deadline前爆雷。后来改成只问卡点、需要谁、什么时候要,效率反而上来了。这个双轴图的数据虽然是示例,但方向是对的。真正该考核的是平均解除时长,不是开了多少会。

袁
袁清越

识别、分级那套框架挺实用的,尤其把阻塞和拖延分开这点很关键。但说实话,很多公司根本没有升级路径,负责人就算想升级也没人接。文章里说升级是请求决策资源不是推卸责任,道理没错,可现实里老板只会觉得你能力不行。机制要落地,得先有愿意为决策负责的上级。

龙
龙星宇

看板加'阻塞列'和阻塞登记表这两招我准备试试。现在团队问题全在私聊和口头里,一开会就是流水账,谁卡了根本看不出来。漏斗那个数据挺扎心的,实际产生的阻塞只有12%被及时清除,说明大部分都死在'上报'这一环。抬高前三步转化率这个思路比天天催人靠谱多了。

向
向嘉宁

文章讲得挺系统,但我觉得有个盲点:如果阻塞的根源就是资源本身不够,比如核心开发被抽走、预算砍了,那识别分级升级都做了也解不了。这时候负责人能做的其实就是重新排期或者砍范围。分级标准说得对,不能照搬外部,但很多团队连共识都达不成,谁都觉得自己是P0。

龙
龙若溪

最认同那句'负责人是清障不是催办'。我见过太多PM把自己干成人力调度员,天天问进度、拉会议,看起来很忙,实际项目该卡还是卡。从'替大家干活'变成'让问题被看见被决策',这个角色转变说起来简单,做起来要克服不敢升级的心理关。文章把误区拆得挺清楚,适合新人照着自查。

文章包含AI辅助创作:任务执行阻塞教程:项目负责人效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/382415
