完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

2023 年我接手过一个已经延期两次的 ERP 替换项目。翻开当时的群记录,过去 30 天里,项目经理发了 217 条催办消息,涉及 14 个责任人,而按约定时间提交合格交付物的次数只有 3 次。这个比例在我复盘过的几十个跨部门项目里并不极端。真正的问题不是谁不努力,而是任务从"口头安排"到"最终交付"之间,根本不存在一条制度化的轨道,没有统一的入口,没有唯一责任人,没有升级规则,没有留痕,项目负责人唯一能用的工具就是"更频繁地问"。

这篇文章要讲的,就是怎么把这条轨道补出来。不是管理理念,也不是时间管理技巧,而是一套项目负责人可以自己动手设计、并在两周内试运行起来的制度模块加模板。我会先给出核心结论,再讲我踩过的坑、观察到的数据,最后给出不同组织体量下的取舍方案。

一、先给结论:执行效率的制度设计,本质是补齐五个"接口"

先说我最重要的一个判断:项目负责人提升执行效率,靠的不是更强的推动力,而是更少的模糊地带。任务延期绝大多数不是发生在截止日那天,而是发生在派活的那一天,那一刻交付物没定义清楚,责任人没唯一化,验收标准没写下来,后面的所有延期都只是这一天的延迟兑现。

所以我把制度设计拆成五个必须存在的"接口"。每个接口解决一个人与人之间的衔接问题,缺一个,整条链路就会漏。

1. 五个制度模块分别解决什么问题

任务入口制度解决"谁在什么时候、以什么形式把任务交出去"。它规定任何任务进入执行状态前,必须完成一次正式登记,而不是在群里喊一句。

责任矩阵制度解决"这件事到底谁说了算"。它要求每个任务有且只有一个执行责任人,跨部门协作必须有唯一接口人和唯一决策人。

执行节拍制度解决"什么时候看进度、看什么"。日站会只看阻塞,周例会只看偏差和下周承诺,里程碑只看交付物。

变更与升级制度解决"出问题找谁"。范围、时间、资源、验收标准发生变化时必须登记,超时未反馈自动升级,而不是等着负责人发火。

复盘与激励制度解决"这次的教训怎么变成下次的默认动作"。改进项必须回到下一轮的任务入口,否则复盘就是聊天。

这五个模块不是并列关系,而是有先后顺序的。我在多个项目上验证过:先上任务入口和责任矩阵,节拍和升级才有意义;反过来先开一堆会,只会让会议变成互相甩锅的现场。

2. 五个模块上线前后的关键指标变化

下面这组数据来自我 2021,2025 年参与或复盘的 46 个跨部门项目的记录整理,属于经验样本,不是行业统计。我在其中 11 个项目上完整推行过这套五模块制度,试运行周期普遍在 2,4 周。数据是我按项目周报和任务台账逐项统计的,口径统一为"试运行第 4 周 vs 试运行前 4 周均值"。

完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

3. 制度设计的三条硬约束

在动手设计之前,有三条约束必须先接受,否则你设计出来的东西大概率会在两周内被绕过。

约束一:轻量。制度的总填写成本,不能超过它节省的沟通成本。我的经验阈值是:单个执行人每天为制度付出的时间不超过 5 分钟,每周不超过 25 分钟。超过这个量,执行者就开始敷衍填表。

约束二:闭环。每一份模板都必须有明确的"填完之后被谁看、用来做什么决定"。一份没有人消费的表格,会在第三周自然死亡。

约束三:可例外。必须写明哪些情况可以不按制度走,以及事后如何补登记。不允许例外的制度,一定会被例外击穿。

二、背景与真实场景:延期不是发生在截止日,而是发生在派活那天

我把 46 个项目的延期原因做过一次归类。归类方式很简单:每个项目找到第一个"本可以补救但没补救"的时间点,然后记录那个时间点上到底缺了什么。

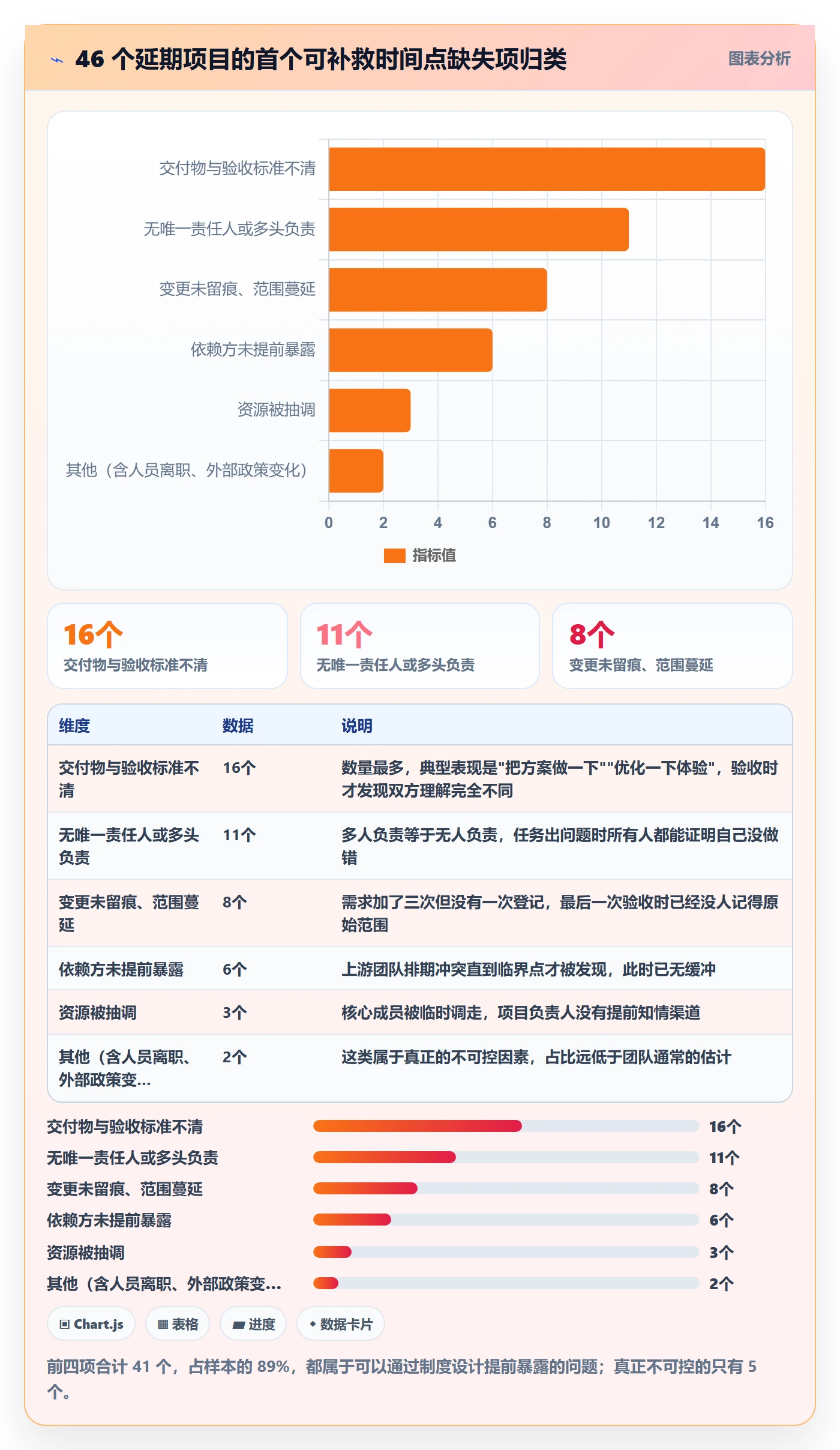

1. 延期原因分布:交付物不清排在第一位

结果比我预想的集中。排在第一位的不是资源不足,也不是外部依赖,而是"交付物与验收标准不清"。这类项目往往在中期还能保持进度,到了验收阶段突然发现双方理解不一致,然后一次性爆掉两三周的工期。

完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

2. 三种最常见的派活场景

场景一:口头派活。会议结束后,项目负责人拍着某人的肩膀说"这个你跟进一下"。三天后问进度,对方说"我在等你确认需求"。双方都觉得自己没问题,因为没有留下任何可以对齐的文本。

场景二:群里喊话。在 30 人的项目群里发一条消息,@了三个部门。结果三个部门都以为别人在做,或者都在等对方先动手。这是多头负责的典型形态,也是最容易被忽略的一种。

场景三:表格接力。用一张共享表格管理任务,但表格没有字段规范,有人填"进行中",有人填"80%",有人填"基本完成"。管理者花大量时间解读表格,而不是做决策。

这三种场景的共同点是:任务在系统里没有任何"身份证明"。它不是一个有编号、有责任人、有验收标准的对象,只是一段对话。

3. 为什么百人以上组织更需要制度而不是盯人

在 10 人团队里,项目负责人可以靠记忆和频繁沟通覆盖大部分信息缺口,制度反而显得笨重。但组织一旦超过 100 人,或者项目跨三个以上部门,盯人模式会迅速失效。

原因有三层。第一是信息半径:项目负责人能同时跟踪的活跃任务数量,实际有效上限在 30,40 条之间,超过之后必然遗漏。第二是信任半径:靠人情推动的协作只能在熟悉的关系里生效,跨部门陌生人之间没有这个人情基础。第三是合规半径:中大型组织对过程留痕有实际要求,口头承诺在审计、验收、追责场景下没有效力。

这三点叠加,就决定了百人以上组织的执行效率必须由制度承载,而不是由个人勤奋承载。

三、常见误区:为什么很多团队"上了制度,效率反而更低"

我见过不少团队的制度试运行两周后被集体抵制。表面看是"员工抵触管理",真实原因通常是设计者踩了下面五个坑之一。

1. 误区一:把"催办频率"当成"管理强度"

这是最普遍的。项目负责人每天在群里问三次进度,看起来管理很积极,实际上是在用自己的时间替制度兜底。催办是一种高成本、低沉淀的管理动作:它只解决当下这一条任务,不改变任务下次流转的方式。

判断标准很简单:如果你请假三天,项目里的任务流转是否照常?如果答案是"会乱",说明你承担的是制度职能,而不是管理职能。

2. 误区二:只给模板,不给触发规则

这是模板型内容最常见的缺陷。给了一张《变更申请单》,但没写清楚"什么情况下必须填"。结果就是小事不填、大事来不及填,表单常年空着。

有效的模板必须同时定义四件事:何时填(触发条件)、谁来填(发起人)、填完给谁(消费方)、不填会怎样(升级规则)。缺任何一项,模板就会退化成形式主义道具。

3. 误区三:照搬大厂模板,忽略组织体量

我在一个 40 人的团队里见过一份从大厂流出的项目管理制度,要求每个任务填写 18 个字段,包括"业务价值量化""战略对齐度""资源投入产出比"。结果是全员填表,两周后彻底停摆。

大厂模板成立的前提是:有专职 PMO 维护、有系统自动带出大部分字段、有足够多的同类任务摊薄模板成本。这三个前提在中小团队里通常都不成立。

4. 误区四:把绩效处罚当成执行力的解药

这一条涉及合规边界,必须单独强调。项目负责人通常没有权限单方面制定涉及绩效扣减、奖惩、考勤、调休的制度。这类条款必须经 HR 和法务审核,并符合当地劳动法规和公司现行制度。

我见过最危险的做法是:项目负责人自行发布"延期一次扣 200"的规则。这种规则在法律上很可能站不住脚,在管理上也会立刻把团队推向对立面。替代方案是把延期转化为过程记录,而不是处罚:记录延期事实、原因和影响,进入项目复盘,由有权限的部门决定是否与考核挂钩。

5. 误区五:站会开成流水账汇报

十五分钟的站会开成 45 分钟,因为每个人都在按顺序念自己昨天做了什么。这类会议的信息密度极低,且会消耗团队对制度的耐心。

站会唯一应该解决的问题是阻塞。有效的做法是让每个人只回答与阻塞相关的内容,没有阻塞的人直接跳过。这一点后面会给出具体模板。

完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

四、专业判断逻辑:什么样的项目该上制度,先上哪一部分

不是所有项目都需要完整制度。判断是否该上、上多少,我通常看三个信号和一条顺序。

1. 三个信号:出现两个以上就该上制度

信号一:同一类问题重复出现。比如"需求理解偏差"在最近两个月出现了三次以上。单次是偶然,重复就是缺制度。

信号二:项目负责人成为信息瓶颈。所有关键信息都要经过你中转,你不转发就没人知道。这说明任务流没有自己的轨道。

信号三:跨部门任务超过总任务量的 30%。跨部门协作天然缺少共同上级,只能靠规则约束,不靠人情。

2. 黄金顺序:先入口,后节拍,再升级

制度一定要有上线顺序,同时上线五个模块几乎必然失败。我的推荐顺序是:

  1. 任务入口制度,先让任务"有身份"。这一步不依赖任何会议和审批,阻力最小,收益最直接。
  2. 责任矩阵制度,紧接着消除多头负责。这两步做完,任务台账本身就已经能暴露大部分问题。
  3. 执行节拍制度,有了干净的任务台账,站会和周会才有内容可看,才不会开成流水账。
  4. 变更与升级制度,前三步稳定运行两周后再加,因为它需要团队已经习惯"按规则反馈"。
  5. 复盘与激励制度,最后上。复盘依赖前面所有环节的数据沉淀,否则只能凭印象讨论。

3. 制度必须回答的五个问题

设计完制度后,我会用五个问题做自检。如果任何一个问题答不上来,制度就有缺口:

  • 谁做?,每个任务的唯一执行责任人是谁,必须能一句话说出来。
  • 何时交?,截止时间是精确到日,还是模糊到"本周内"?必须精确到日。
  • 变更找谁?,范围变化时,第一个该被通知的人是谁。
  • 不配合怎么办?,对方不响应时,多久触发升级,升级到谁。
  • 过程怎么留痕?,三个月后回头看,能不能还原当时的决策依据。

4. 模板的"最低可用字段"原则

我坚持一个原则:模板字段数量与填写完成率呈明显的负相关。字段越多,前两周看起来很规范,第三周开始出现大面积空填和随意填。

下面的散点关系来自我在 11 个项目上对不同字段数量模板的填写完成率观察,属于经验基准而非严格实验数据,但趋势非常稳定。

完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

5. 任务从派发到交付的转化漏斗

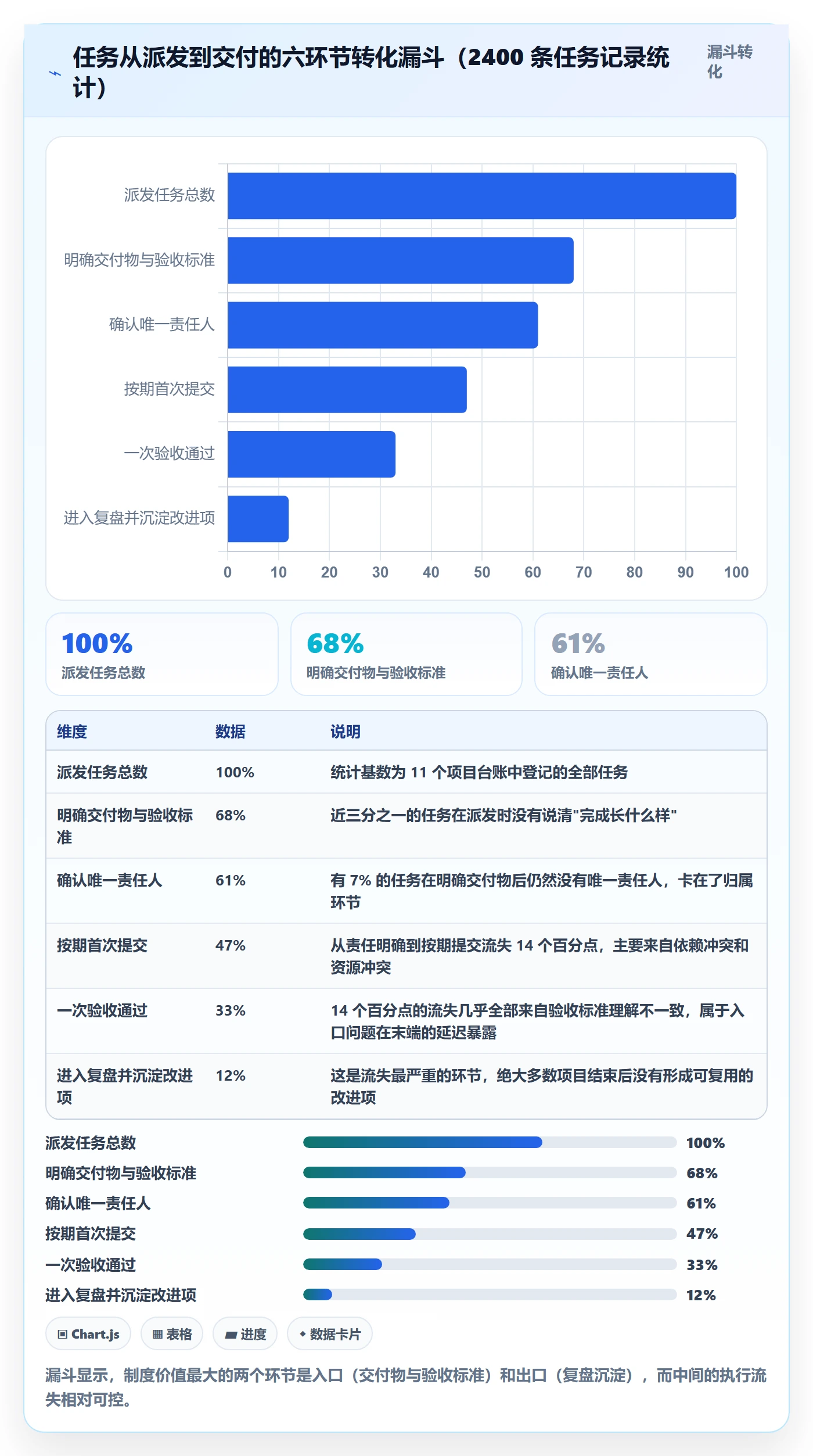

理解制度价值最直观的方式,是把任务当成一个转化漏斗来看。每经过一个制度缺口的环节,就有一部分任务流失掉。下面这组比例来自我对 11 个项目、约 2400 条任务记录的分环节统计。

完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

五、案例与数据观察:制度模板如何落到系统里才不流于形式

这是我印象最深的一次完整落地。2024 年,我参与了一家约 420 人的软硬件混合研发组织的流程改造。他们有 9 条产品线、14 个项目经理,此前使用海外项目管理工具,任务台账分散在三个平台加一堆 Excel 里。当时的痛点是:跨部门阻塞平均滞留接近 4 天,周报要 6 个多小时人工汇总,而且汇总出来的信息还是滞后的。

1. 先做制度,再谈工具

我们第一步没有换工具,而是先花了两周做制度设计。任务入口单压缩到 6 个字段,责任矩阵简化成一张角色卡,站会只保留阻塞议题,变更和升级写成了明确的天数规则。

这里有个关键判断:制度设计必须能映射成工具里的字段和状态流转,否则制度一定会死。如果一份模板在系统里找不到对应的承载位置,执行者就要在系统和表格之间来回搬数据,这件事没有任何团队能坚持超过一个月。

2. 为什么最终选了 PingCode

他们的选型约束有三条,我看下来比较有代表性。第一是组织体量:420 人、9 条产品线并行,需要工具能支撑多项目视图和跨项目依赖,而不是单个项目的看板。第二是数据边界:作为有硬件业务和外部客户交付要求的组织,他们需要私有化部署,数据不出内网。第三是迁移成本:现有数据在海外工具里,历史需求、缺陷、迭代记录都要保留,不能重建。

最终他们选择了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,在私有化部署和从 Jira 平滑迁移这两点上,比较贴合他们的约束条件,也是当时评估范围内国产替代方案中迁移路径相对清晰的选项。我这里说的是"贴合约束",不是"功能最多",对这类组织来说,能不能迁、数据放哪、能不能扛住多项目并行,比功能清单长度重要得多。

迁移过程中真正花时间的不是数据搬运,而是字段映射。原来散落在三处的任务状态,要重新收敛成一套状态机;原来的自由文本"进度",要变成可统计的字段。这一步做完,制度才真正有了载体。

3. 迁移落地后观察到的四项变化

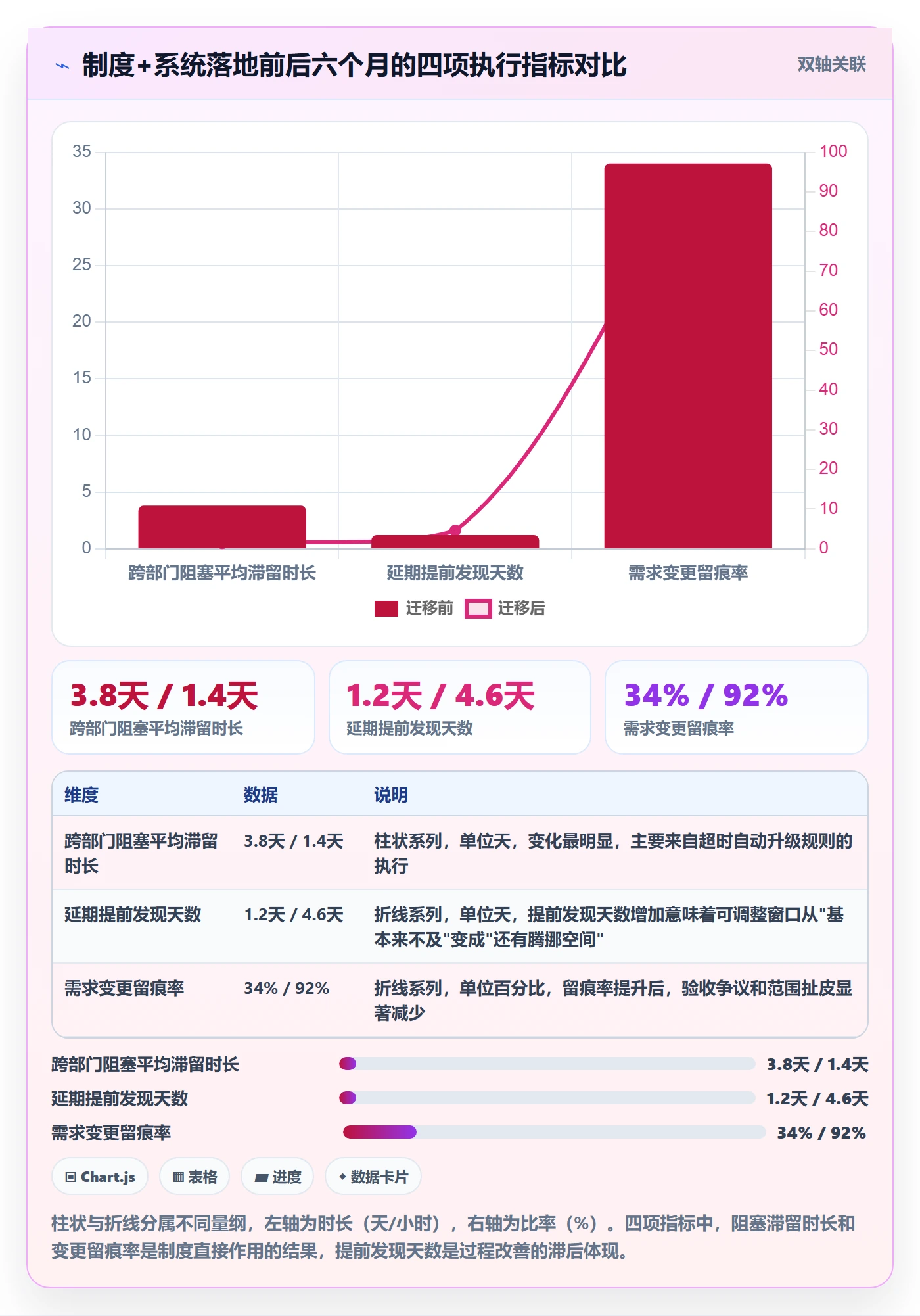

下面这组数据是该项目上线后 6 个月的台账与周报统计,对比的是上线前 6 个月的均值。数据来自该组织的内部项目管理统计,我参与了指标口径的定义和复核。

完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

4. 私有化部署与国产替代带来的额外约束

这部分常被忽略,但对中大型组织很关键。选择私有化部署后,有几个额外约束必须提前想清楚。

  • 运维责任转移。系统在内网,升级、备份、性能问题由自有 IT 承担或由厂商支持团队介入,需要提前约定响应机制。
  • 版本节奏。私有化版本的更新频率通常低于公有云版本,选型时要确认关键功能的版本规划,避免出现"云端有、本地没有"的情况。
  • 集成成本。与内部 CI/CD、制品库、单点登录的对接需要评估工作量,这部分往往在选型阶段被低估。

我的判断是:如果组织有明确的数据不出内网要求、且规模在百人以上,私有化部署的长期收益大于短期的运维投入;如果团队不足 30 人、没有合规约束,强行上私有化反而是负担。工具选择永远应该跟着约束条件走,而不是跟着功能清单走。

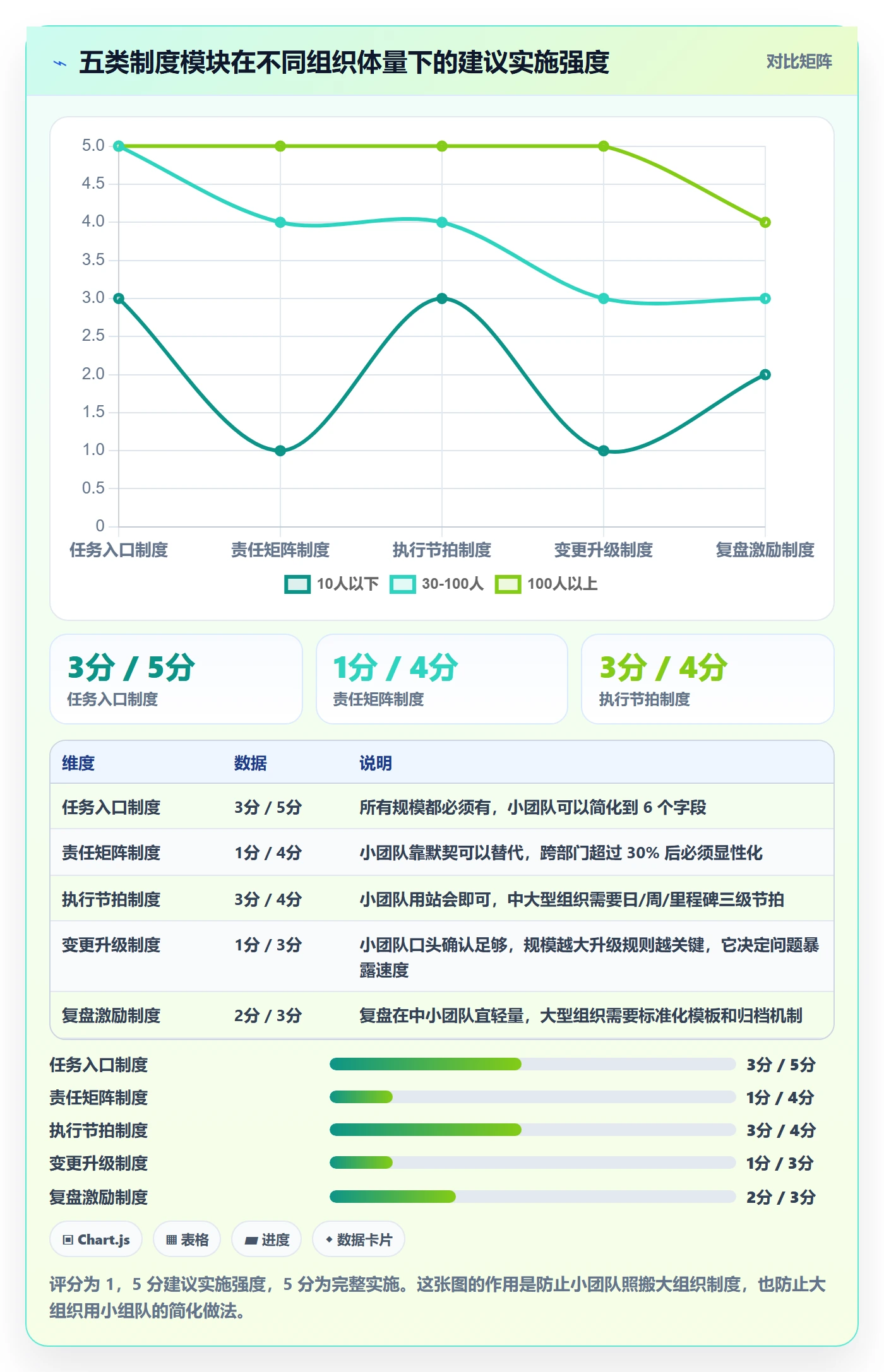

六、不同情况下的行动建议:按组织体量选制度组合

我在不同规模的团队里试过同一套制度的不同子集,结论很明确:制度组合必须匹配组织体量,全量上线的成功概率远低于阶梯式上线。

1. 10 人以下小团队:两张表加一次站会

这个规模不建议设计"制度",直接上两个动作即可。第一,所有任务用一张任务入口单登记,6 个字段。第二,每天早上 10 分钟站会,只讲阻塞。责任矩阵可以省略,因为人少到每个人都知道该找谁。

这个阶段的重点是养成"任务有文本"的习惯,而不是追求流程完备。

2. 30,100 人团队:四个模块,去掉重复盘

任务入口、责任矩阵、执行节拍、变更升级四个模块上,复盘简化为项目结束后的半小时会议,不做完整复盘表。这个规模的团队通常没有专职 PMO,制度必须由项目经理兼任维护,因此总量要控制。

我建议在这个阶段引入工具承载。手工表格在超过 30 人、同时活跃任务超过 150 条时,维护成本会急剧上升。

3. 100 人以上或多项目并行:五个模块全上,工具承载

这个规模下,五个模块全部上线,并且必须有系统承载。原因很实际:百人以上的组织里,制度的一致性只能靠系统保证,靠人自觉一定会出现部门间的执行偏差。

这个阶段需要额外做的三件事:统一任务状态定义(避免各部门各说各话)、统一指标口径(延期怎么算、阻塞怎么定义)、设定跨项目依赖的可见性规则。

4. 已经严重延期的救火项目:先上升级规则

如果项目已经延期,不要从头搭制度。优先上线变更与升级制度,因为此时最大的风险是问题继续沉默。具体做法是设置超时默认升级:任何任务到期未反馈状态,自动标记为风险并通知上一级。

这条规则能在三天内把隐藏问题全部翻出来,之后再补齐任务入口和责任矩阵。

完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

七、不同情况下的取舍:制度的成本花在哪里

制度不是免费的。它消耗的是执行者的填写时间、项目负责人的维护时间,以及一部分团队的自主空间。判断该不该上、上多重,本质是一道成本收益题。

1. 制度落地的时间成本构成

我以每周为口径,跟踪过一个 60 人项目的管理时间消耗。结果显示,制度上线后总管理耗时是下降的,但下降不是立即发生的,前两周因为不熟练,总耗时甚至会上升。

完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

2. 工具承载 vs 手工表格:什么时候必须换

我的判断阈值有三个,任意两个成立就该考虑系统承载:

  • 同时活跃任务超过 200 条,手工汇总的出错率会快速上升。
  • 跨部门协作方超过 5 个,需要权限隔离和统一视图。
  • 管理层需要定期查看项目状态,手工周报无法满足时效和口径一致性。

反过来,如果团队 20 人以内、单项目、协作方不超过 3 个,我建议先用手工表格跑两个月。工具会放大制度的效果,也会放大制度的缺陷,制度没想清楚就上系统,只会把混乱固化下来。

3. 硬性升级 vs 人情协调

这是最难的一道取舍。硬性升级(超时自动通知上级)能在最短时间内暴露所有问题,代价是短期内会消耗一部分协作关系。人情协调维护关系,代价是问题会被反复压下来,直到无法挽回。

我的建议是分阶段:试运行前两周用"提醒"代替"升级",超时只提醒当事人和项目负责人;两周后改为正式升级,超时通知双方上级。这个过渡期能让团队理解规则不是用来抓人的,而是用来暴露风险的。

4. 三种不值得做制度的情况

第一,项目周期短于一个月且只做一次。制度的学习成本收不回来。第二,团队已经稳定、协作默契度极高,且没有跨部门协作需求。第三,组织层面明确抵制流程建设,且项目负责人没有改善空间。这三种情况下,更现实的做法是把精力放在关键节点的口头确认上。

八、7 天轻量上线法:一条低阻力的启动路径

制度落地失败最常见的原因不是设计不好,而是启动太重。下面这条路径我在几个项目上用过,核心思路是每天只推进一步,每一步都有当天可见的产出。

1. Day 1:诊断当前任务流的最大堵点

不写制度,先做诊断。打开最近两周的任务台账(哪怕是聊天记录),统计三件事:有多少任务没有明确交付物、有多少任务没有唯一责任人、有多少延期是最后一天才发现的。这三个数字就是后面所有设计的依据。

2. Day 2,Day 3:上线任务入口单

只上线一张表,6 个字段。当天派发的所有任务,必须先在表里登记一次。为了降低阻力,前两天不追溯历史任务,只覆盖新任务。到第三天,任务台账本身就会开始暴露问题。

3. Day 4:明确责任矩阵,做一次"无主任务"清理

花半天时间,把台账里没有唯一责任人的任务全部清理一遍。每一条任务要么指定唯一责任人,要么直接关闭。这一步会带来最直接的心理冲击,很多团队第一次看到"原来有这么多事没人真正负责"。

4. Day 5:建立节拍,站会改为阻塞导向

把原有的日常会议改造成 15 分钟阻塞站会。规则很简单:没有阻塞的人只说一句"正常",有阻塞的人说清楚"卡在哪、需要谁做什么、什么时候要"。项目负责人只做记录和升级判断,不点评。

5. Day 6:加入变更与升级规则

发布两条规则。第一条:涉及范围、时间、资源、验收标准四类变化的,必须登记变更申请。第二条:任务到期未反馈状态,超时 24 小时自动标记为风险,超时 48 小时升级到双方上级。前两天用提醒,第三天起正式执行。

6. Day 7:试运行复盘,调整模板

用半小时做一次小复盘,只问三个问题:哪些字段没人填、哪些规则没人遵守、哪个环节增加了无效工作量。然后当场删字段、改规则。试运行期的目标是让制度活下来,不是让制度完整。

完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

九、模板清单与最小字段:可以直接拿去改的九张表

下面是整套制度需要的九张模板。我只给出字段结构,不给出具体格式,因为格式应该由你们现有的工具决定。字段的取舍原则还是那句话:能少一个就少一个,能自动带出就不要手填。

1. 任务派发单(6 字段)

这是整套制度里最重要的一张表,也是唯一一张所有项目都必须有的。字段必须包含交付物和验收标准,否则这张表就没有存在意义。

任务派发单

任务名称:(动词开头,例:完成 XX 模块接口联调)

可交付物:(具体产出物,可为文档/代码/图纸/清单)

验收标准:(怎样算完成,必须可判断)

截止时间:(精确到日,必要时到小时)

唯一责任人:(一个人名,不接受部门名)

知会人:(需要知情但不需要行动的人)

2. 责任角色卡(8 字段)

用于跨部门协作任务。核心是把五种角色显性化,尤其是"决策人"和"接口人"这两个最常被省略的角色。

责任角色卡

任务名称:

执行责任人:(唯一)

决策人:(对结果拍板的人,唯一)

审批人:(走流程的人,可多人)

知会人:(名单)

跨部门接口人:(每个协作方一个,唯一)

升级触发条件:(例:阻塞超 48 小时)

升级对象:(姓名或岗位)

3. 站会记录表(8 字段)

由记录人统一填写,不要求每个人自己填,这样能把填写负担集中到一个人身上,降低整体抵触。

站会记录表

日期:

参会人:

阻塞事项:(有阻塞才记录)

阻塞影响的任务:

需要的支持方:

责任人与期望完成时间:

升级判断:(是否达到升级条件)

会后跟进人:

4. 周例会偏差表(10 字段)

周会只看偏差,不看流水账。没有偏差的任务不进入会议材料。

周例会偏差表

任务名称:

计划完成时间:

实际状态:

偏差天数:(正数为延期)

偏差原因分类:(需求/资源/依赖/质量/其他)

影响范围:

补救措施:

责任人:

下周承诺:

是否需要变更申请:

5. 变更申请单(12 字段)

这是低频高价值的模板。字段可以多一点,但触发条件必须写在一眼能看到的位置。

变更申请单

变更编号:

提出人:

提出日期:

变更类型:(范围/时间/资源/验收标准)

变更前内容:

变更后内容:

变更原因:

对工期的影响:

对成本的影响:

对其他任务的影响:

决策人:

决策结果与日期:

6,9. 里程碑验收清单、风险升级表、复盘表、改进行动清单

这四张表的使用频次低于前面五张,字段设计原则相同:能自动带出的不手填,能合并的不单列。我通常把它们压缩到 6,9 个字段之间,并把"改进项是否回到任务入口"作为复盘表的关键字段,这一项决定了复盘会不会变成空谈。

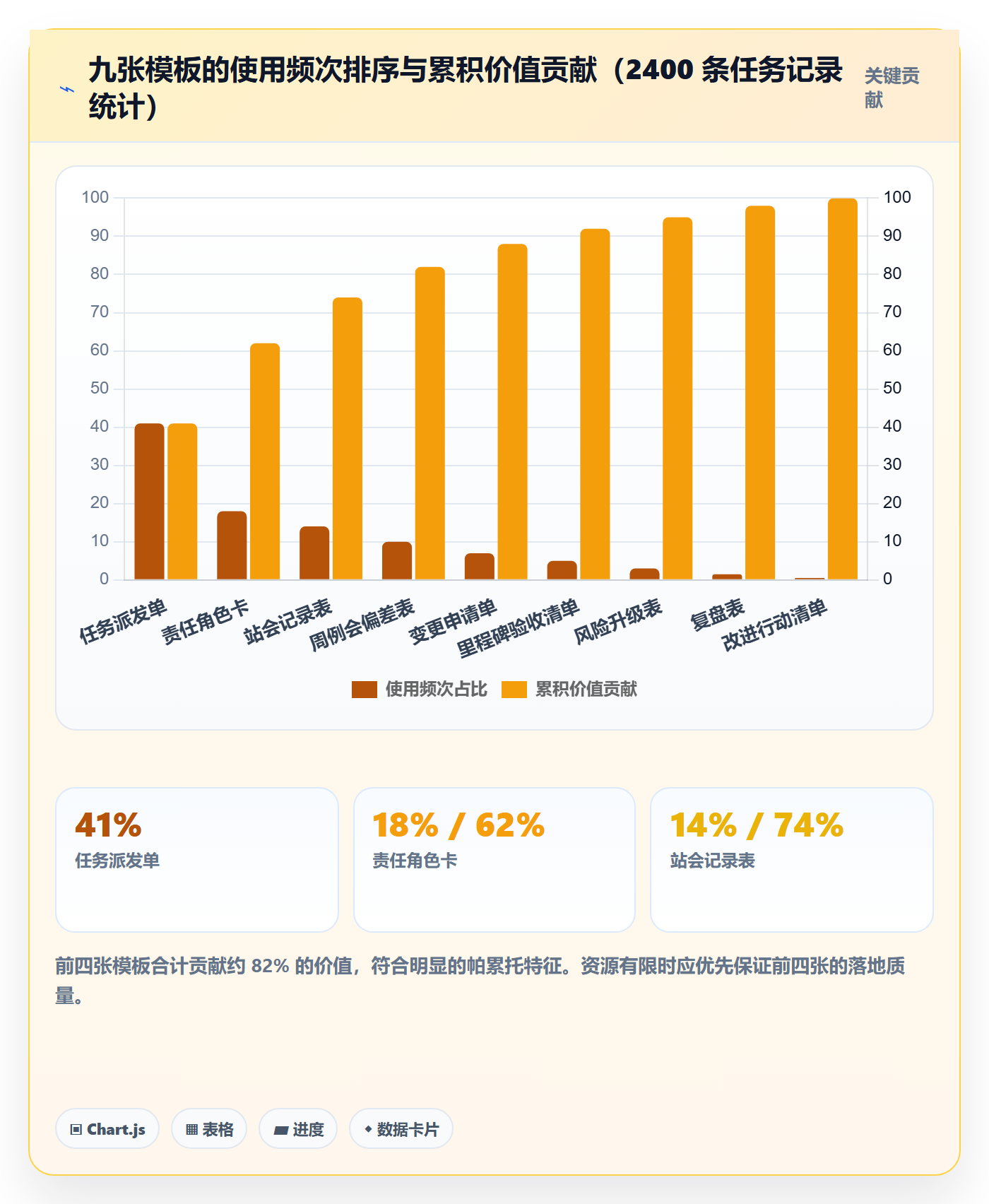

下面是九张模板在实际项目中的使用频次与累积价值贡献分布,可以帮助你判断先做哪几张。

完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板

十、常见坑与规避:制度死掉的五种方式

这一节是我从实际失败案例里总结的。每一条都对应一个具体的替代做法。

坑 典型现象 替代做法
制度过重 填表时间超过干活时间,第三周开始大面积空填 把模板字段压到 10 个以内,能自动带出的不手填
只考不教 规则发布后只有惩罚措施,没有示范和答疑 前两周由项目负责人亲自示范填写,并公开解答疑问
模板不更新 项目范围变了,模板还在用三个月前的字段 每次复盘固定检查模板字段,删掉不再使用的项
负责人越权 项目负责人自行发布涉及扣款、考勤的条款 延期只做过程记录,考核与处罚交由 HR 与有权限部门决定
站会变批斗会 阻塞问题被公开追责,之后没人再报阻塞 站会只记录阻塞和所需支持,不评价个人表现

这五条里,我最想强调的是第四条。制度设计必须区分"过程记录"和"绩效处罚"。过程记录是项目负责人的职权范围,绩效处罚不是。把两者混在一起,不仅会带来用工合规风险,还会立刻摧毁团队对整套制度的信任,因为一旦制度被理解为处罚工具,所有人都会开始防御性填写,信息质量会瞬间崩掉。

另一个容易被忽略的点是数据引用。如果你在项目汇报里使用"延期率下降 40%""效率提升 3 倍"这类数据,务必标注统计口径、样本量和时间范围。没有任何来源的效率数字,比没有数字更危险,它会在下一次汇报中被反问,并连带削弱你其他结论的可信度。

十一、结语:制度的终点是让项目不再依赖你的记忆力

回到开头那个项目。它最终的转折点不是某次会议,也不是某次严厉的沟通,而是我们把任务入口单上线后的第五天,那天项目负责人第一次在一张表上,看全了所有任务的交付物、责任人和截止时间。那一天他没有发一条催办消息。

这就是我对这套方法的独特判断:项目负责人提升执行效率的关键动作,是把"我记得"变成"系统里写着"。当信息不再依赖某个人的记忆和勤奋,效率的提升就不再是线性叠加,而是整个组织运行方式的变化。

五个制度模块不是五个管理动作,它们拼合起来,是一条任务的完整轨道:从有身份的进入,到有归属的执行,到有节拍的检查,到有规则的升级,到有沉淀的收尾。缺任何一段,轨道就不闭合,问题就会从那个缺口漏出去。

如果你准备开始,我建议的行动顺序是这样的:

  1. 今天:翻出最近两周的任务记录,统计"无明确交付物""无唯一责任人""最后一天才发现延期"这三个数字,作为基线。
  2. 明天:只上线任务派发单,6 个字段,不追溯历史任务。
  3. 第三天:清理台账里的无主任务,每一条要么指定唯一责任人,要么关闭。
  4. 第五天:把日常会议改为 15 分钟阻塞站会,没有阻塞的人直接跳过。
  5. 第六天:发布变更与升级规则,前两天用提醒,第三天起正式升级。
  6. 第七天:半小时复盘,只问三个问题,哪些字段没人填、哪些规则没人遵守、哪里增加了无效工作量,然后当场删改。

不要试图一次把五个模块全部建成。制度是长出来的,不是一次性设计出来的。你只需要先让第一条任务进入轨道,剩下的部分会在暴露问题的过程中自己告诉你该怎么补。

常见问题解答(FAQ)

1. 项目负责人没有直接人事权,到底能设计哪些制度,哪些绝对不能自己定?

我是带跨部门项目的,组里人绩效、考勤都在各自部门手里,我手里没什么奖惩权。之前想搞一套扣分罚款的规则,被HR提醒了一句就撤了。所以一直搞不清楚,我到底能改什么、不能改什么?

判断标准很简单:凡是涉及钱、考勤、绩效评分、岗位去留的,你都不能单方定;凡是涉及任务怎么派、怎么记、怎么查、怎么升级的,你都可以在自己的项目范围内定。可设计的部分我一般归成五块:任务入口规则、责任与接口人规则、检查节拍、变更与升级路径、复盘与改进项闭环。

需要协同的部分包括绩效扣款、奖惩、加班调休、考勤口径,这些必须经HR和法务确认后才能写进项目规则,而且通常要挂靠公司现有制度,项目负责人只做过程记录,不做处罚决定。举个例子,你可以规定“任务到期未反馈且未提前报备,自动进入红色风险清单并在周会上通报”,这是过程透明;

但你不能写“延期一次扣200元”,那是处分权。落地时建议在制度开头就写一段边界声明,明确哪些条款是项目组内部约定、哪些引用公司制度,这样既避免越权,也让执行时少扯皮。

2. 任务派发单到底要写哪几个字段,才能真正减少延期?

我们项目以前靠口头安排任务,或者群里甩一句“这个你跟进一下”,结果到期去问,对方说以为不着急、或者以为另一个人在弄。我试过写一堆周报,但感觉大家填完就忘了,延期该发生还是发生。所以我很想知道,最小可用的任务派发单应该长什么样?

我自己迭代下来的最小字段是八个:任务名称、背景与目的、可交付物、验收标准、截止时间、优先级、唯一责任人、知会人。其中真正解决延期的是两个字段,“可交付物”和“验收标准”。

大多数延期不是因为人懒,而是因为双方对“做完是什么样”理解不一致,所以任务必须能用一句话回答“完成长什么样”,比如不是写“优化登录流程”,而是写“输出登录流程现状图+3条卡点清单,在周五18点前发到项目群”。

填写规则也要一并定好:由发起人填、责任人在接到后24小时内确认或提出异议、有异议当场改,没有异议就视为承诺。之后再约定更新频率,比如超过3天的任务每周二、周五各更新一次进度状态,只在有变化时更新,不用写流水账。

判断这套单子有没有生效,看一个指标就够了:随机抽10个在执行的任务,看有几个能说清可交付物和验收标准,低于8个说明字段还没真正用起来,不是模板问题,是执行习惯没建立。

3. 制度一推行就变成填表负担,大家开始应付,怎么防止形式主义?

我们之前搞过一次规范,模板挺全的,结果两周后大家开始复制粘贴凑内容,站会也变成念进度。我自己也觉得每天填表挺浪费时间的。我想知道,到底怎么判断一套制度是太重了,还是执行不到位?

先判断是重了还是没执行到位,看两个信号:一是填表时间是否超过任务时间的10%,二是填的内容里有没有出现决策。如果一张表填完,没有人因为这张表改过计划、调过资源、升过风险,那这张表就是纯负担,应该删掉或者改触发条件。

我自己的做法是给每份模板都配一条“触发规则”,而不是默认全填:任务派发单只在跨部门或超过3天的任务上填;日站会只讲阻塞,限时15分钟,没有阻塞的直接跳过;周报只写偏差、风险和下周承诺三行。

制度轻量化的核心是,把模板从“定期填写”改成“条件触发”,比如只有发生范围、时间、资源、验收标准变化时才提交变更单。另外要允许例外,写明什么情况下可以口头沟通、事后补录,否则规则一僵硬,大家就绕过它。每两周做一次模板体检,问三个问题:这份表谁在看、看完做了什么决定、能不能删掉一个字段。

连续两轮没人用、没产生决策的字段就砍掉,制度是给决策服务的,不是给留痕服务的。

4. 变更频繁、延期总是最后才知道,升级规则怎么设才不显得像打小报告?

我们项目最大的问题就是延期永远在截止日当天才暴露,之前问都说到时候没问题。我想设一个自动升级机制,但又怕大家觉得是打小报告、搞对抗。到底什么情况下该升级,怎么定规则才让人愿意主动报?

关键在于把升级从“对人的追责”改成“对信号的响应”,规则写清楚触发条件,触发就是流程动作,不是谁告谁的状。我一般用三色加超时默认:绿色是进度正常,黄色是存在可能影响里程碑的风险但还有应对方案,红色是已经影响交付且需要外部资源介入。

升级路径是执行人报给任务责任人,责任人解决不了的24小时内报项目负责人,项目负责人解决不了的在周会上提给管理层。最有用的其实是“超时默认规则”:约定任务到期未反馈进展、也未提前报备,系统或表格自动标记为红色风险,不需要谁去举报,是规则自动触发。这样做的心理效果完全不同,主动报风险的人反而显得专业。

配套还要给一个保护条款:只要在截止时间前主动报风险并给出应对方案,就不计入负面记录;只有瞒报到最后一刻才处理。为了让风险早暴露,可以设一个中间检查点,比如任务周期超过一周的,在完成度50%时做一次轻量确认。

判断这套机制有没有起作用,看一个口径:红色风险的平均发现时间距截止时间还有多少天,从0天提升到3天以上,说明机制开始有效了。

5. 复盘会开成追责会或者表扬会,怎么让复盘真的改进下一轮执行?

我们每次项目结束都开复盘,大家说一圈“沟通要加强、下次注意”,然后就没有然后了,下一个项目还是同样的坑。我不想再走这个流程,但又不知道怎么开才有用。

复盘无效通常是因为结论没有进入下一轮的任务入口。我的做法是先固定四个问题:目标是什么、实际结果是什么、差异的原因是什么、下一轮改哪一个具体动作。前两个用事实和数据,第三个只找可控原因,第四个必须落成一条有责任人、有截止时间的改进项,直接写进下一轮的任务派发单,而不是写在复盘纪要里就结束。

会议规则也要提前讲清:复盘讨论的是流程和机制,不是人的态度,不允许用“责任心不强”“沟通不到位”这种无法执行的结论收尾;每条改进项必须能被验证,比如“把需求确认改为书面确认并附验收标准”,而不是“加强需求沟通”。

另外要留一个跟踪动作,把上一轮复盘的改进项在下一轮的中期检查里过一遍,看有没有真的落地,没落地的要说明原因。判断复盘有没有价值,只看一个口径:上一轮列出的改进项,在这一轮的执行记录里实际出现了几条,如果连续两轮都是零,说明复盘只是走过场,需要先停掉复盘会,把精力放回任务入口和验收标准上。

核心关键词

读者评论

唐
唐知夏

五个模块的先后顺序这点特别认同。我们团队之前一上来就搞日站会和周会,结果因为任务台账本身就不干净,会议全变成了扯皮现场。后来先把任务入口规范了,会议效率才真正上来。

程
程佳宁

交付物与验收标准不清排在延期原因第一位,这个数据太真实了。我们项目延期基本都是验收时才发现双方理解不一致,前期大家都觉得没问题。

田
田天佑

轻量这条约束很关键。之前照搬过一套复杂的项目管理制度,每个任务要填十几个字段,两周后就没人认真填了。制度成本超过收益,注定活不下去。

孟
孟沐阳

变更留痕率从25%提升到88%,这个提升很关键。很多项目后期扯皮就是因为变更没记录,最后谁都不记得原始范围是什么,复盘也没依据。

熊
熊景行

把延期转化为过程记录而不是直接处罚,这个合规提醒很有必要。项目负责人本来就没权限定绩效处罚规则,硬来只会把团队推向对立面。

文章包含AI辅助创作:完成实操方法:项目负责人提升任务执行效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/382089
