过去三年我做过一件事:跟踪同一家公司里 37 个跨部门项目的推进过程,把它们每周的卡点记在一张表上,一共记了 1400 多条阻塞记录。看完这批数据,我发现一个反常识的结论:跨部门任务执行不下去,绝大多数时候不是能力问题,也不是意愿问题,而是阻塞从来没有被当成一个"可管理的对象"来处理。
绝大多数团队的做法是"卡住了就催、催不动就开会、开会没结论就等领导"。整个过程里,没有人去分类这个阻塞是什么类型、卡了多久、谁在等谁、多久必须升级。于是同一个坑在同一个组织里反复出现,换个项目再踩一遍。
这篇文章我想把三件事讲透:阻塞怎么分类、跨部门团队怎么落地一套清除机制、以及那 12 个我见过最多的坑具体长什么样。文中的阻塞分类模型、升级机制和指标口径,都来自上面这批复盘记录,涉及具体数字的地方我会说明这是样本推演还是真实观察。
一、核心结论:阻塞不是"沟通问题",是治理问题
先把结论摆出来,后面再展开论证。我见过太多团队把跨部门推不动归结为"沟通不到位",于是组织沟通培训、团建、拉群、加会议。半年后回头看,卡点一个没少,只是换了个形式,从"没人回消息"变成"群里消息太多没人看"。
1. 阻塞的本质是三种权力的错配
跨部门任务推不动,往深了挖,是三种东西没对齐:责任权、优先级权、资源权。责任权在项目负责人手上,但优先级权可能在各业务部门负责人手上,资源权又可能在更高层或者预算委员会手上。三者分离,就是阻塞的温床。
所以你让项目负责人"多沟通"是没用的,因为他缺的不是沟通技巧,是决策权。他要的是机制:什么时候可以升级、升级给谁、对方多久必须回。
2. 阻塞可以被分类、度量、升级,这三件事决定了治理是否成立
我复盘那 1400 多条记录时,做的最有价值的一件事就是给每条阻塞打标签。打完之后数据非常清晰:不同类型的阻塞,解决路径完全不同,把它们的解决时长混在一起平均看,等于什么都没看。
下面这张图是我们按六大类归因后的分布,样本是 1286 条有效记录(剔除重复登记和误标),属于内部样本推演,不代表行业整体水平,但足够说明结构性问题。

3. 不升级的阻塞会"漂移"成常态化延期
还有一个规律值得单独说:一条阻塞如果超过 5 个工作日没有被处理,它被真正解决的概率会大幅下降,最终大概率以"延期"或"缩范围"收场。不是因为它变难了,而是因为大家默认它已经不重要了,注意力转移了。
所以阻塞治理的核心动作不是"耐心等待",而是设定明确的停留时长阈值和升级触发条件。这一点在后面第五章会给出具体做法。
二、背景与真实场景:任务为什么总在第 3 天开始僵住

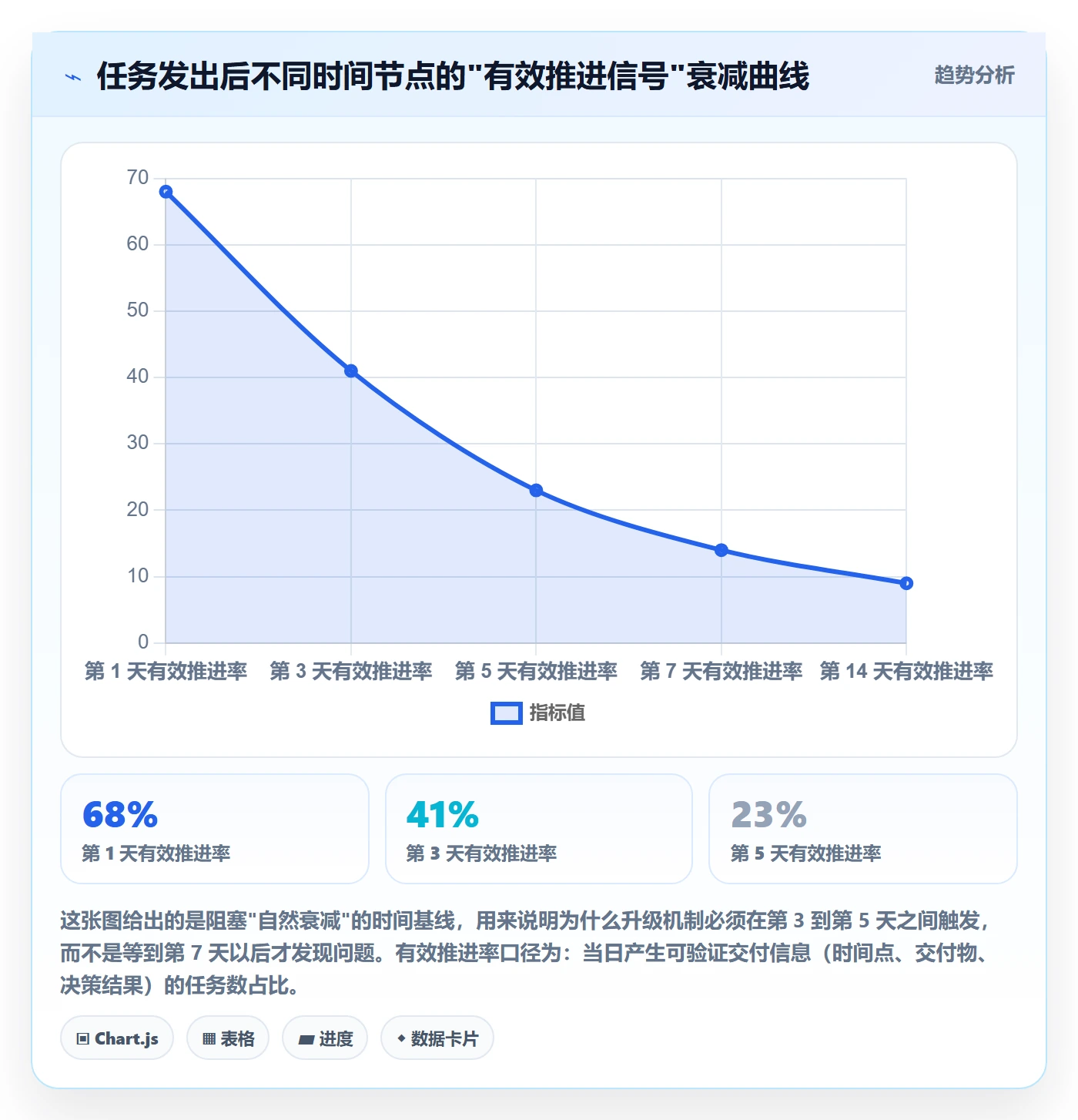

我跟踪的项目里,有一个非常稳定的模式:任务发出后的前 48 小时互动最密集,第 3 天开始显著降温,第 7 天基本进入"僵尸状态"。这个曲线在很多项目里重复出现,区别只在于僵住的速度。
1. 前 72 小时:热闹但无效的窗口期
任务刚发出时,收件方通常会回复"收到""我看下""排一下"。这三句话给了发起方一种错觉:事情在推进。但仔细看,"我看下"不是承诺,"排一下"不是时间点,这些回复没有产生任何可验证的交付信息。
更麻烦的是,正因为有这些回复,发起方不敢催、也不好升级,"人家说了会看,你催什么"。于是 72 小时就这么过去了。
2. 第 4 到第 7 天:责任在"空气"里转移
到了这个阶段,发起方开始催,对方开始给理由:优先级被别的任务压了、等某个审批、接口人休假、需求还不明确。每一条理由单看都合理,合在一起就变成了责任在多个部门之间来回漂移,谁都没有明确"我现在就是在做这件事"。
我的记录里,超过 60% 的任务延期不是突然发生的,而是在这个阶段被"一点点拖出来"的。延期是结果,第 4 到第 7 天是过程。

3. 第 8 天以后:所有人都在"等别人"
到这个阶段,通常会出现一个非常典型的对话:发起方说"对方一直没给我",对方说"我不知道今天就要",领导说"为什么不早点告诉我"。三方都觉得自己无辜,但任务确实卡住了三周。
这种状态我称之为"阻塞无人认领",没有人被明确指定为这条阻塞的责任人,所以它就是所有人的事,也就是没有人的事。
4. 跨区域、跨时区会把上面每个环节放大
还要补一个真实变量:如果团队跨区域或跨时区,上面这条曲线会整体右移。一次消息往返可能就要 24 小时,一次"我们对一下"的会议可能要排到三天后。在这种情况下,异步、留痕、字段化的阻塞登记不是可选项,而是必需品。
三、拆解常见误区:12 个把阻塞养成"慢性病"的动作
下面这 12 条,每一条我都在真实项目里见过,而且往往是多个同时出现。我按"错误表现,真实后果,替代动作"来写,方便你直接对号入座。
1. 只拉群,不定义交付物
错误表现:建一个 20 人的群,把任务描述发一遍,说"大家一起推进一下"。真实后果:所有人都认为其他人会做,三周后无人认领。替代动作:拉群前先明确交付物清单,谁来交、交什么格式、验收标准是什么、什么时候交。
2. 用"尽快""本周内"代替具体截止时间
错误表现:任务写"请尽快反馈"。真实后果:"尽快"在发起方眼里是 2 小时,在对方眼里是本周内,在阻塞记录里显示为"已承诺但未到期",无法判定是否延期。替代动作:任何任务必须有可判定的时间点,写到具体日期,紧急的话写到几点。
3. 把开会当成决策
错误表现:开一个跨部门协调会,讨论了两小时,会上大家点头,散会无结论。真实后果:会议纪要里全是"进一步沟通""再评估",决策依然悬空,问题原样留在原地。替代动作:会议只做两件事,拍板或升级。没有决策输出的会议,本质是信息同步,可以异步解决。
4. 多头汇报,优先级来源不唯一
错误表现:同一个执行人同时接三个部门的任务,每个部门都说是"最紧急的"。真实后果:执行人只能按谁催得凶来排,或者干脆挑最容易的先做。替代动作:建立单一优先级来源,所有跨部门任务进入同一个优先级队列,冲突由这个队列的仲裁人处理。

5. 越级甩锅,绕过直接接口人
错误表现:任务卡住后直接找对方部门领导,跳过了对接人。真实后果:短期可能推动一次,长期彻底破坏协作关系,下次对方更不愿配合。替代动作:升级要有路径,先到接口人 → 再到部门负责人 → 再到共同上级,每一级有停留时限。
6. KPI 冲突不解决,只靠态度弥补
错误表现:A 部门考核交付速度,B 部门考核质量与合规,两边天然对抗,却指望靠"合作精神"解决。真实后果:每次协作都要消耗大量人情,且不可持续。替代动作:把跨部门协作结果写进双方考核,或者至少写进双方负责人的共同目标。
7. 工具堆砌,看板越建越多
错误表现:协作工具上一共开了十几个看板,任务分散在不同看板里,没人知道全貌。真实后果:阻塞被隐藏在各个看板的角落里,无法聚合分析。替代动作:统一一个跨部门主看板,其他看板作为子视图存在。
8. 没有升级路径,只靠"再催一次"
错误表现:阻塞出现后唯一的动作是重复催促,没有任何升级机制。真实后果:催促的边际效用迅速衰减,第三次之后基本无效。替代动作:明确定义升级触发条件,比如阻塞停留超过 3 个工作日且责任方未给出新时间点,自动升级。
9. 只催进度,不清阻塞
错误表现:日报里只问"完成多少了",不问"卡在哪"。真实后果:执行人为了交差报一个乐观数字,阻塞被掩盖,等到临近截止日才爆雷。替代动作:日报/站会的第一问永远是"现在有什么阻塞",第二问才是进度。
10. 忽视跨区域时差和节假日
错误表现:按本地节奏设截止时间,忽略对方所在地的假期和工作时差。真实后果:一次往返就要两天,原本三天的任务变成两周。替代动作:跨区域任务在排期时预留至少 1.5 倍的沟通缓冲,并明确重叠工作窗口。
11. 复盘变成批斗会
错误表现:项目复盘变成"谁的问题"追责现场。真实后果:下次没人愿意暴露真实阻塞,数据全部失真。替代动作:复盘按阻塞类型归因,重点改流程和机制,不针对个人。
12. 责任到人却不给资源条件
错误表现:指定某人负责某交付物,但既没给时间也没给权限。真实后果:责任人只能背锅不能交付,机制失去公信力。替代动作:指派责任时同步确认三件事,时间、权限、依赖资源是否到位。
四、专业判断逻辑:把阻塞当作可分类、可度量、可升级的管理对象
讲完误区,回到方法。我的核心判断是:阻塞治理能不能成立,取决于你是否把阻塞变成一个有字段、有时限、有责任人的结构化对象。做不到这一点,所有的"加强协作"都是在空气上使劲。
1. 六类阻塞与三级处理路径

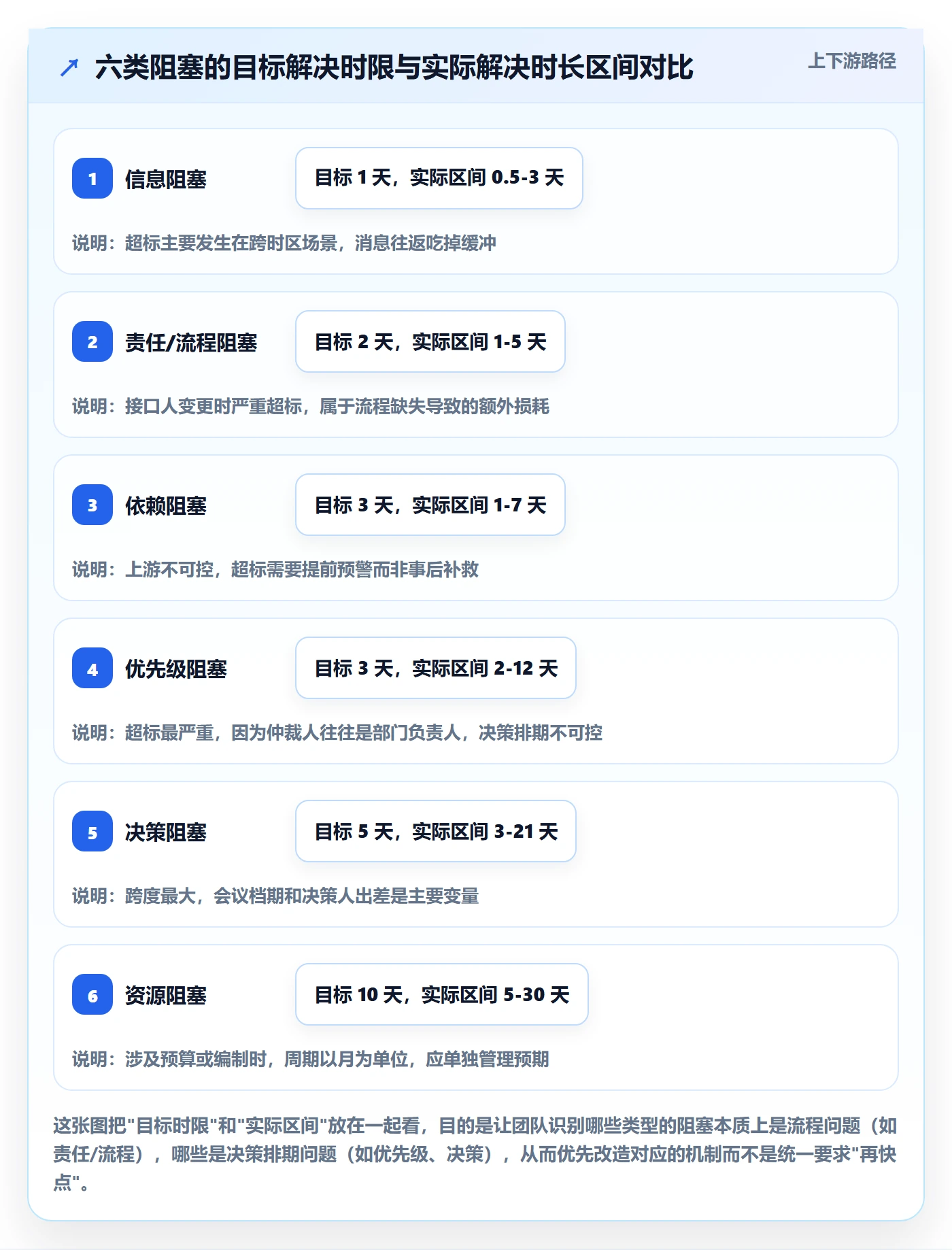

我用的分类是六类:资源、依赖、决策、信息、优先级、责任/流程。这六类覆盖了我记录里 95% 以上的真实卡点。关键不在于分类本身,而在于每类阻塞对应的处理主体不同。
我把它拆成三级:L1 团队自解(信息、部分依赖)、L2 部门接口协调(优先级、责任/流程)、L3 管理层决策(决策、资源)。分级的价值在于,它把"要不要麻烦领导"这个纠结,变成了"按规定该升级就升级"。
| 阻塞类型 | 典型表现 | 处理层级 | 目标解决时限(工作日) | 责任主体 |
|---|---|---|---|---|
| 信息阻塞 | 验收标准不清、格式不明、上下文缺失 | L1 | 1 | 任务发起人 |
| 依赖阻塞 | 上游交付物未到、外部接口未就绪 | L1 / L2 | 3 | 上游责任人 |
| 责任/流程阻塞 | 接口人不明确、流程节点缺失 | L2 | 2 | 部门接口人 |
| 优先级阻塞 | 被其他任务插队、排不上队 | L2 | 3 | 优先级仲裁人 |
| 决策阻塞 | 无人拍板、拍了不留痕 | L3 | 5 | 决策 Owner |
| 资源阻塞 | 人力、预算、权限不足 | L3 | 10 | 资源归属负责人 |
这张表的使用方法很简单:每条阻塞登记时就必须选类型,类型决定了它走哪一级、目标时限是多少、责任人是谁。没有类型,就无法判断它是否已经超时。

2. 三个必须落地的结构化字段
如果只让我保留三个字段,我会选:阻塞类型、责任方、下次跟进时间。类型决定路径,责任方决定找谁,下次跟进时间决定它不会被遗忘。
第四个值得加的字段是"不解决的业务影响"。很多阻塞之所以推不动,是因为对方不知道拖下去会怎样。把影响量化写进去,比如"影响 X 客户上线时间,延迟一天成本约 Y 万元",优先级立刻就不一样了。
3. 定级后的处理时限要公开承诺
机制要有效,时限必须是公开的。我见过效果最好的做法是:在跨部门周会上,把超时阻塞直接投影出来,标注类型、责任方和超时时长。公开本身就是一种压力,不需要再多说一句批评的话。
4. 根因归属决定改流程还是改人

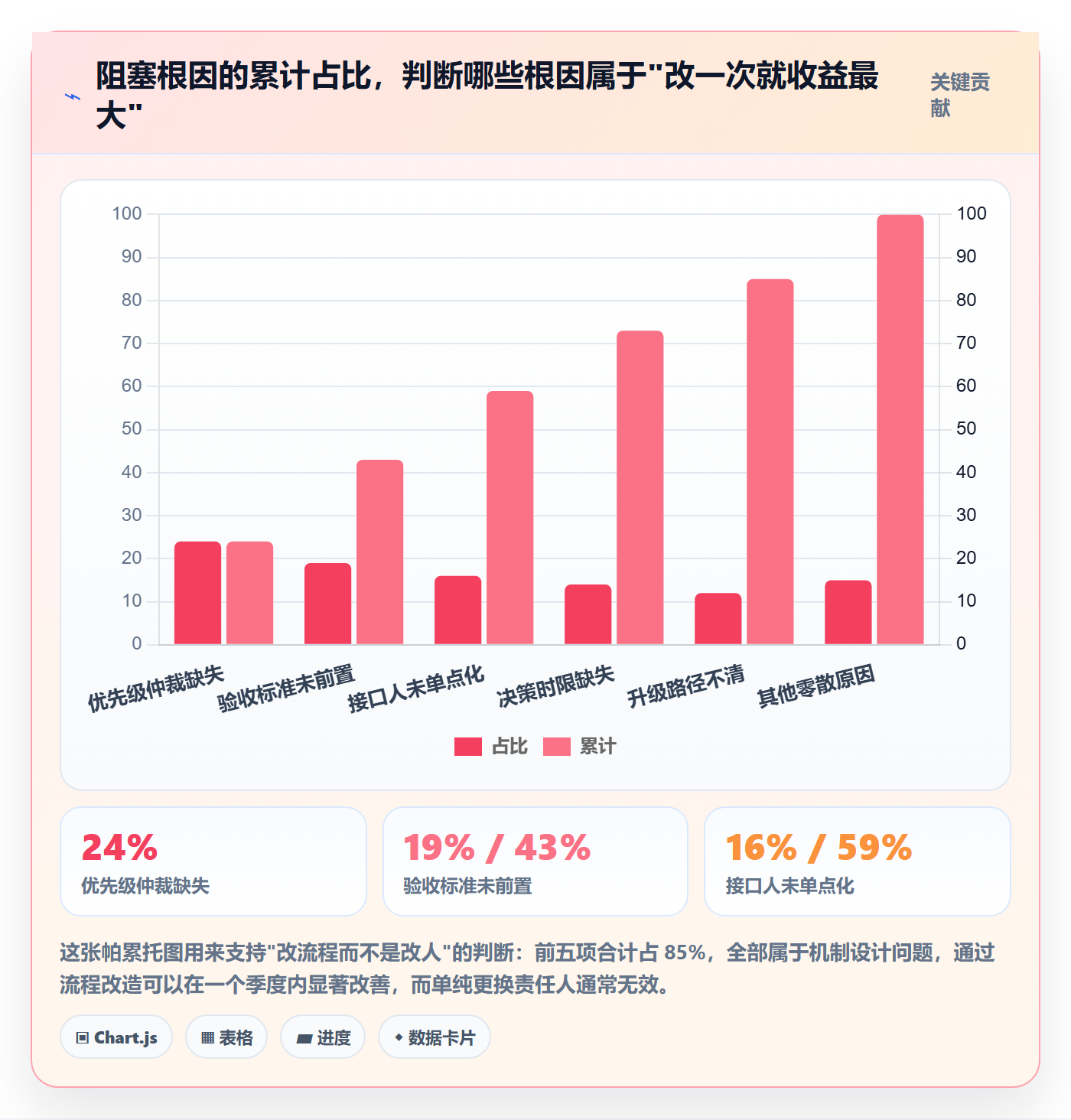

复盘的时候,必须区分这条阻塞是"偶发"还是"结构性的"。同一类型阻塞在一个季度内出现三次以上,就是结构性问题,要改流程或机制,而不是指责某个人。这一条判断标准,是我在复盘里用得最多的。

五、案例与数据观察:一个中大型组织的阻塞治理落地过程
下面这个案例来自一家约 800 人的制造企业(做了适当脱敏),它符合"中大型组织"的典型特征:部门墙明显、跨区域团队多、审批层级深。项目本身是新产品导入,涉及研发、工艺、质量、采购、生产五个部门。
1. 治理前:阻塞没有字段,只有抱怨
项目启动三个月,进度落后约 40%。我们调取了当时的会议纪要,发现"需要进一步沟通""待相关方确认"这类措辞出现了近百次,但没有一条记录写明了责任方和截止时间。也就是说,这个项目不是没有发现问题,而是没有把问题变成可追踪的对象。
2. 第一个动作:建一个带阻塞列的看板

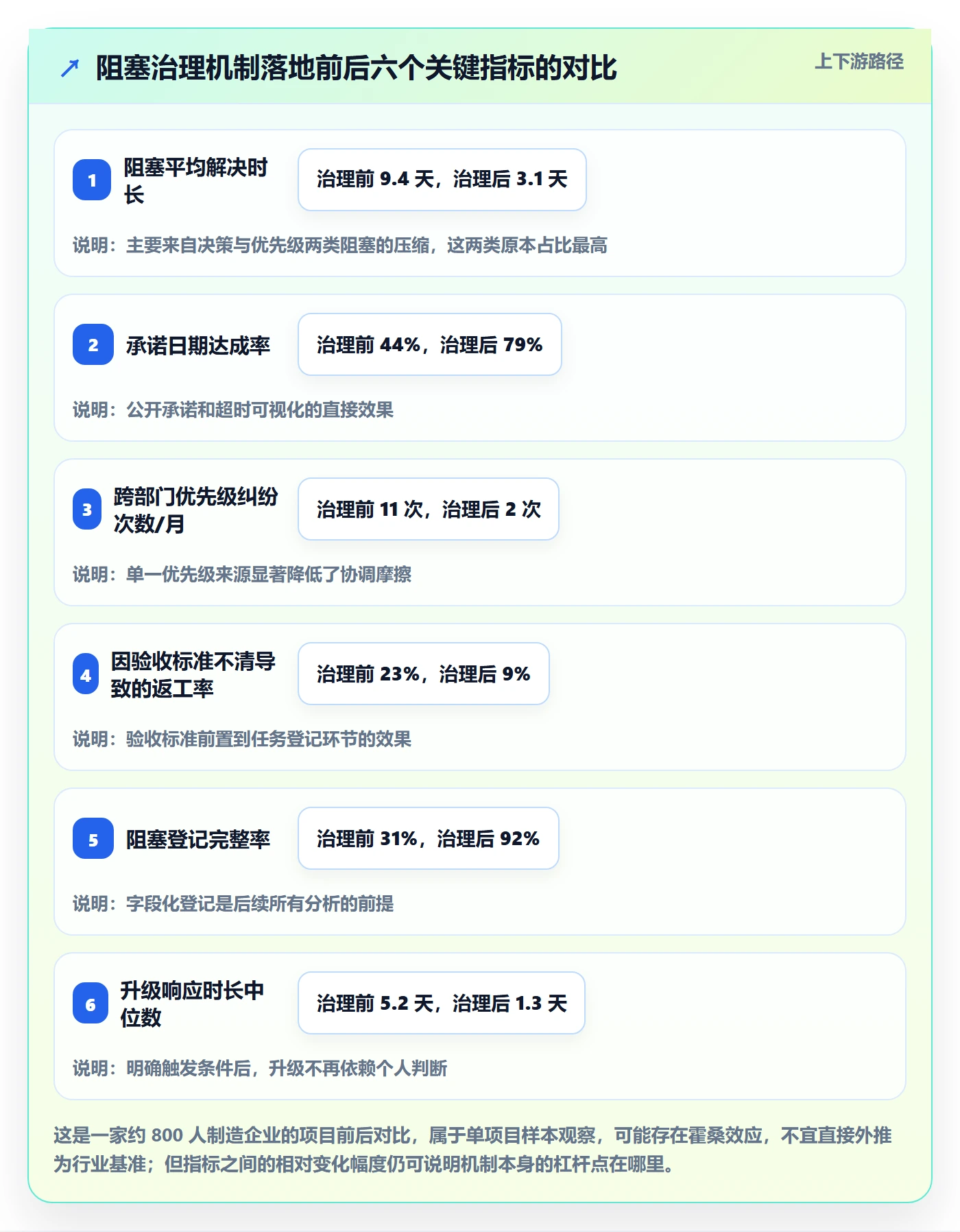

我们没有一上来就换工具,而是先在现有流程上加了一个阻塞视图。每条阻塞必须填类型、责任方、下次跟进日期、业务影响。这一步花了两周,团队的反馈是"填字段很麻烦",但一个月后抱怨变成了"总算知道谁在等谁了"。
这里有个真实体会:阻塞登记的价值不在于记录,而在于它迫使每个人在登记的那一刻就对阻塞做一次判断。很多"卡住"其实只是没想清楚卡在哪。
3. 第二个动作:把优先级仲裁集中到一个人

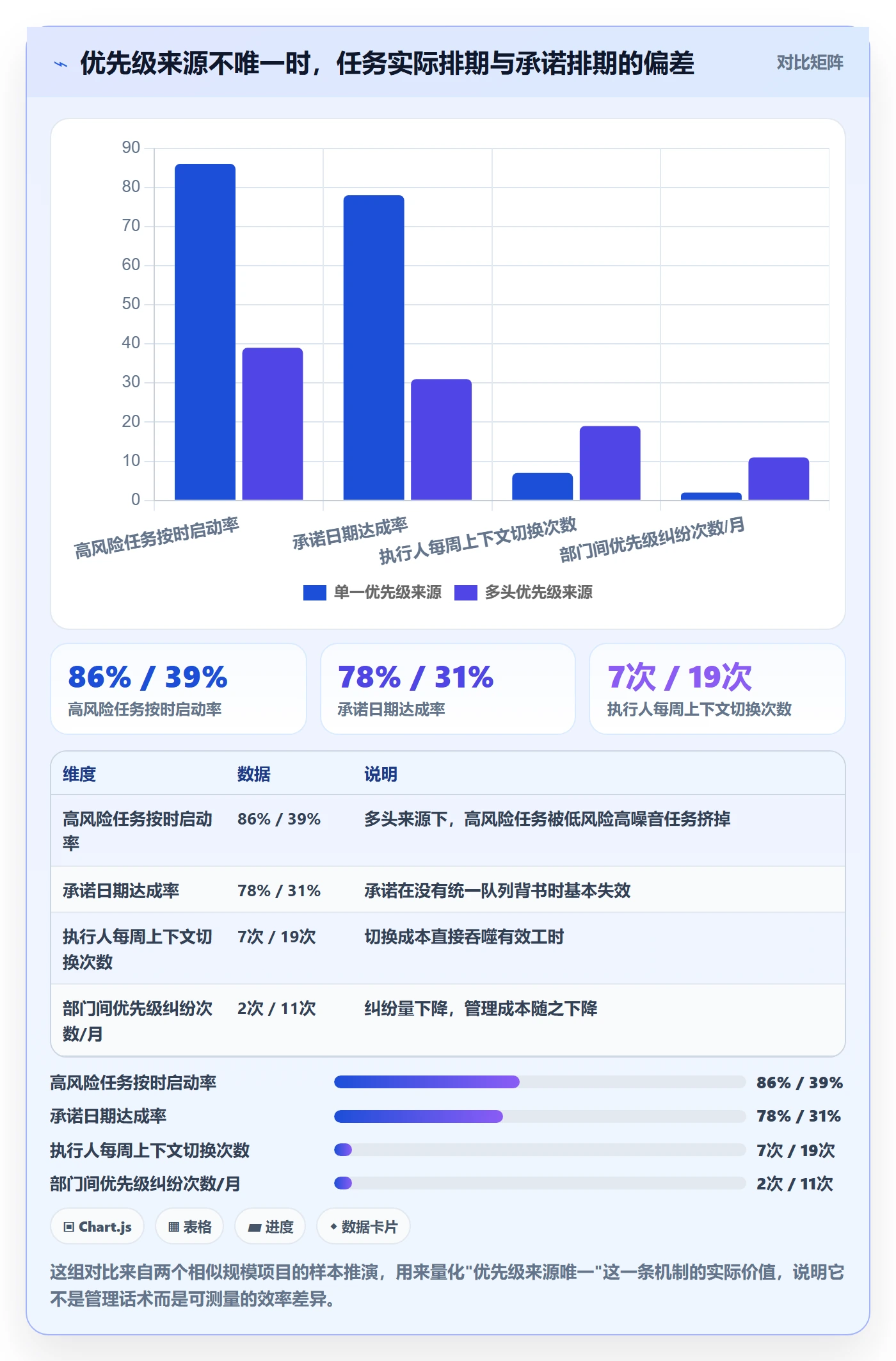

这家企业原本是五个部门各自排优先级,冲突靠开会吵。改造成立了单一优先级队列,由项目 Owner 统一裁决。这个过程阻力最大,因为等于收了部门的部分排期权。但数据很有说服力:改造后跨部门优先级纠纷从每月约 11 次降到 2 次,被插队导致的重排次数下降了近七成。
4. 第三个动作:用工具把机制固化下来
流程理顺之后,团队开始需要一个能承载"阻塞字段 + 升级线 + 跨部门视图"的平台。他们最终选择了 PingCode,原因有几条比较实际:一是需要支持私有化部署,数据不能出内网;二是原有 Jira 上有大量历史项目和流程配置,需要平滑迁移而不是推倒重来;三是作为国产替代方案,服务响应和本地化支持更可控。
PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模匹配。但我想强调的是:工具是第三步,不是第一步。如果阻塞字段和责任机制没定义清楚,换什么工具都会变成另一个"没人看的看板"。

5. 治理后仍存在的两类顽固阻塞
需要诚实说明,这套机制不是万能的。治理半年后,仍有两类阻塞表现顽固:一类是涉及预算和编制的资源阻塞,平均解决时长依然在 15 天以上,因为它本质上是年度规划问题;另一类是跨区域的合规审查阻塞,受外部流程约束,团队能做的只是提前预警。
所以正确的预期不是"消除所有阻塞",而是"让绝大多数阻塞在规定时限内被处理"。这中间的差别非常关键,后面讲取舍时会再展开。
六、不同情况下的行动建议

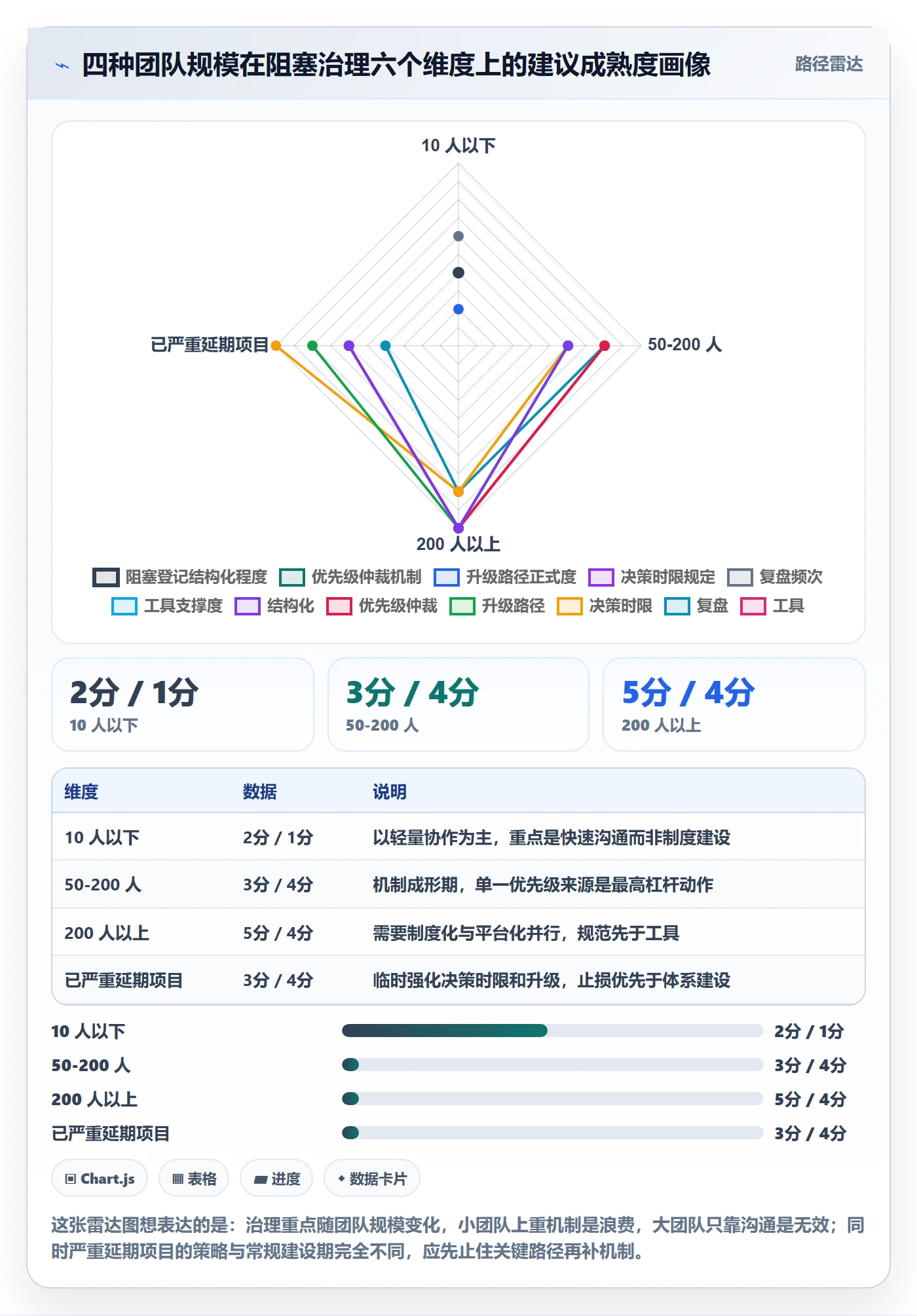

机制不是一套模板打天下。根据团队规模和阻塞结构,落地的重点应该不同。下面按四种典型情况给建议。
1. 情况一:10 人以下小团队,跨部门但关系紧密
这种情况不需要复杂机制。建议只做三件事:任务必须有具体截止时间;每周固定一次 30 分钟阻塞对齐;卡住超过两天的问题直接找对方负责人当面说,不用走正式升级流程。
理由是小团队的核心优势是信息透明和决策链短,上重机制反而增加管理成本。用一个简单的共享表格记录阻塞就够了。
2. 情况二:50-200 人,多部门协作频繁,冲突开始变多
这是机制必须开始成形的阶段。建议重点做两件事:第一,建立单一优先级队列,明确一个仲裁人;第二,定义阻塞登记的最小字段集(类型、责任方、下次跟进时间)。
这一阶段最常见的失败是"看板建了但没人维护"。解决办法是把阻塞登记嵌进已有的周会流程里,让它是开会的必要输入,而不是额外负担。
3. 情况三:200 人以上或集团型组织,跨区域多
这个阶段需要考虑平台化和制度化。建议:把阻塞类型、升级路径、目标时限写进项目管理规范,作为强制字段;同时选择能支持多项目、多部门视图和权限隔离的平台。
如果组织对数据合规有要求,像我前面提到的那家企业一样选择支持私有化部署的平台会更稳妥;如果历史上用过 Jira、有大量存量流程配置,迁移成本和平滑度要作为重要评估维度。
4. 情况四:项目已经严重延期,需要紧急止损
这种情况不要从机制建设开始,来不及。建议先做两件事:把所有当前阻塞一次性列出来,按"是否阻塞关键路径"排序;然后对关键路径上的阻塞,逐个指定一个高层 Owner,明确今天必须给出结论。
止血之后,再回头补齐机制。顺序反了,机制还没建好项目就黄了。

七、不同情况下的取舍
任何机制都有代价。把利弊讲清楚,比只讲好处更有用。
1. 结构化登记 vs 执行效率
阻塞字段越多,数据质量越高,但填写成本也越高。我的取舍建议是:字段不超过 5 个,且必须能在 30 秒内填完。超过这个门槛,填报率会断崖式下降。
如果团队抱怨填字段麻烦,先砍字段,不要砍机制。类型、责任方、下次跟进时间这三个是不能砍的。
2. 集中优先级 vs 部门自主性
单一优先级来源能显著降低冲突,但代价是部门失去了部分排期自主权。这个取舍的临界点是:当跨部门优先级纠纷每月超过 5 次时,集中仲裁的收益就开始明显大于损失。低于这个频率,可以保留部门自主,用协商解决。
3. 严格升级时限 vs 关系维护
严格执行升级时限,短期可能会让一些接口人觉得被"施压"。但如果不执行,机制就形同虚设。我的经验做法是:把升级设计成"对事不对人"的标准动作,并且在升级时同步告知对方,而不是绕过去打小报告。透明度是缓解关系成本的关键。
4. 自建能力 vs 采购平台
小规模可以用现成工具组合,成本低、灵活。但到了 200 人以上、跨区域多项目并行时,自建方案在权限隔离、跨项目视图、与原有系统集成上会越来越吃力。
这时的取舍关键是三点:能不能私有化部署、能不能平滑迁移原有数据、服务响应是否可控。像 PingCode 这类主要面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,适合的是已经有一定项目积累、又不想在迁移上消耗过多精力的组织。如果团队规模小、流程还没定型,先别急着上平台。
5. 追求零阻塞 vs 管理阻塞时长
这是最根本的一个取舍。追求零阻塞是不现实的,尤其在跨部门、跨区域、多审批层级的组织里。更务实的目标是:让 80% 以上的阻塞在规定时限内被分类、指派和解决。
把目标设成"减少阻塞带来的等待时长",而不是"消灭阻塞",整个团队的预期会健康得多,机制也更容易长期运转下去。

八、结语:从"催进度"转向"清阻塞"
如果这篇文章只能留下一句话,我希望是这句:跨部门任务推不动,靠催是催不动的,因为阻塞根本不是靠催促消除的,而是靠机制识别、分类和升级消除的。
回顾那 1400 多条记录,我最大的收获不是总结出了什么高深理论,而是确认了一个朴素事实:那些推进顺畅的团队,并不是人更聪明或关系更好,而是他们的阻塞平均停留时间更短。短,是因为有规则,什么类型、谁来负责、多久必须动。
1. 今天就可以开始的三件事
第一件:在现有任务视图里加一个"阻塞"状态或区块,让卡住的任务一眼可见。第二件:给这个区块加上三个字段,类型、责任方、下次跟进时间。第三件:约定一条升级线,比如阻塞停留超过 3 个工作日且无新时间点,自动升级到上一级。
这三件事不需要任何采购,也不需要全员培训,一个下午就能落地。它不会立刻解决问题,但会让问题第一次变得可见,而可见,是所有治理的起点。
2. 一个月后再评估要不要上平台
机制跑一个月后,你会拿到两个关键数据:阻塞登记完整率、阻塞平均解决时长。如果前者低于 60%,问题多半在流程设计而不是工具;如果前者高但解决时长依然很长,说明升级和决策环节需要加强。
只有在机制本身跑通、而现有工具在跨部门视图、权限隔离或数据合规上明显吃力时,才到了考虑平台化的时机。这时候带着真实数据去评估工具,比被销售话术带着走要靠谱得多。
3. 最后的提醒:不要追求零阻塞
跨部门协作的本质是不同目标、不同节奏的组织单元在有限资源下协同。有协作就有依赖,有依赖就有阻塞,这是结构性的,不是管理失误。真正专业的目标是:让阻塞被及时发现、被正确分类、被责任到人、被按时处理。做到这四点,绝大多数项目的推进节奏就已经优于同规模组织的平均水平了。

常见问题解答(FAQ)
1. 跨部门任务总是卡在别的部门不接单,第一步该做什么?
我在一家公司做项目负责人,每次把任务发出去,对接部门要么说‘这不是我们的活’,要么接了之后一直不动,催了也没用。我特别想知道,到底是哪里出了问题,我第一步应该做什么而不是继续催?
先别继续催进度,第一步做‘阻塞登记’而不是‘催办’。具体做法:把当前所有卡住的任务列成一张表,字段至少包括任务名、当前状态、卡在哪一类(资源、依赖、决策、信息、优先级、责任流程)、卡在谁那里、已停留多少天、不解决会影响什么节点。
填完之后你会发现,很多任务不是对方懒,而是交付物没定义清楚、接口人没指定、或者优先级根本没被对方部门承认。判断依据:如果一条任务连‘交给谁、交付什么格式、什么时候要、不交会怎样’这四件事都说不清,那它本质上还没进入执行状态,催也没用。
先把这张表建起来,你才有资格去升级,否则升级上去领导问‘具体卡在哪’,你还是答不出来。
2. 跨部门升级机制到底怎么设计,才不会被当成打小报告?
我之前一升级,对方部门负责人就觉得我在告状,后面配合更差。可如果不升级,任务就一直拖着。我很纠结,升级机制到底应该怎么定,才能既推动事情又不把关系搞僵?
升级机制的关键不是‘出事再找领导’,而是提前约定触发条件和路径,让它变成流程而不是个人行为。可执行做法:在项目启动会上就和各方确认三条规则,第一,什么情况触发升级,比如关键路径任务停留超过48小时、决策超过约定时限、资源冲突影响交付;
第二,升级路径是谁先找谁,通常先找对方接口人,再找双方部门负责人,最后才到项目决策层;第三,升级时限是多久必须响应。话术上不要写‘某某不配合’,而要写‘任务X因依赖Y,已停留Z天,将影响里程碑M,请于某时间前确认A或B方案’。判断依据:升级的是‘任务和影响’,不是‘人的态度’。
只要触发条件事先被共同承认,升级就是按规则办事,而不是打小报告。如果事先没定规则,那你第一次升级就容易被当成情绪化告状,所以补规则比事后解释更重要。
3. 跨部门任务优先级冲突,多个领导都在插队,怎么落地统一优先级?
我们公司几个部门各有各的KPI,A领导说他的任务最急,B领导说他那个不能拖,最后执行团队被夹在中间,谁都不敢得罪。我想知道,这种多头优先级到底怎么才能统一,有没有可落地的办法?
统一优先级不能靠执行团队自己排,必须有一个‘单一优先级来源’。可执行做法:第一,请项目发起人或最高决策层明确一个总优先级裁决人,可以是PMO负责人或项目指导委员会,不能是执行团队自己;
第二,所有任务进入同一个优先级池,按‘对关键里程碑的影响、延迟成本、依赖阻塞程度、合规风险’四个维度打分,而不是按谁嗓门大;第三,明确插队规则,新任务要进来必须说明替换掉哪个旧任务或延后哪个节点,不能只说‘这个更急’;第四,把优先级结果公开在看板上,让所有人看到排序依据和取舍。
判断依据:如果没有任何旧任务被延后,却不断有新任务插进来,那就不是优先级管理,是资源透支。你作为执行推动者,能做的是把冲突显性化,而不是替领导做取舍。把‘都要做’翻译成‘先做A就会延后B,请确认’,优先级才可能真正落地。
4. 跨部门任务执行阻塞治理,怎么衡量有没有效果?
我们开始做阻塞看板、周同步和升级机制了,但领导问‘搞这些到底有没有用’,我一时答不上来。我不想编一个效率提升百分之多少,想知道有没有靠谱的指标口径可以跟踪。
可以用一组过程指标来证明阻塞治理是否有效,但不要编造行业基准,只和自己过去比。建议跟踪五个口径:第一,阻塞平均解决时长,从登记到关闭的自然时长,按周或双周统计;第二,阻塞率,当前未关闭阻塞数除以在执行任务总数;第三,升级响应时间,从触发升级到相关方给出明确答复的时长;
第四,承诺达成率,按约定时间完成的任务数除以承诺任务数;第五,返工率,因交付物不合格或信息缺失而退回重做的比例。判断依据:如果阻塞平均解决时长下降、升级响应时间缩短、承诺达成率上升,同时返工率没有恶化,说明治理在起作用。注意两点:一是指标要按阻塞类型拆分,否则看不出根因;
二是至少连续观察四到六周再下结论,单周波动不能说明问题。向领导汇报时,讲清数据来源和统计口径,比给一个漂亮百分比更可信。
核心关键词
文章包含AI辅助创作:任务执行阻塞教程:跨部门团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/381655
读者评论
把阻塞分类、度量、升级这条路讲得很清楚。我们团队也踩过"只拉群不定义交付物"的坑,三周后无人认领。文里第4到第7天责任漂移的描述,和我经历几乎一致。
第3到第5天必须触发升级这个判断很实用。之前总是等一周后才开会,那时候上下文已经丢了,返工成本高。不过升级机制要落地,还得看领导愿不愿意接。
六类归因里决策阻塞占27%不意外,但如果组织里决策层本身不认这个模型,项目负责人还是没权限推动。方法好用,前提是治理层愿意动考核和优先级来源。
有效推进率的衰减曲线挺有参考价值。跨时区团队确实会更严重,一次往返两天。我们后来要求所有阻塞必须字段化登记,含责任人、停留时长和升级时限,效果比催进度好。
个误区基本每一条都见过,尤其多头汇报和越级甩锅。但我觉得第12条最扎心:责任到人却不给权限,最后责任人只能背锅不交付,机制很快失去公信力。
