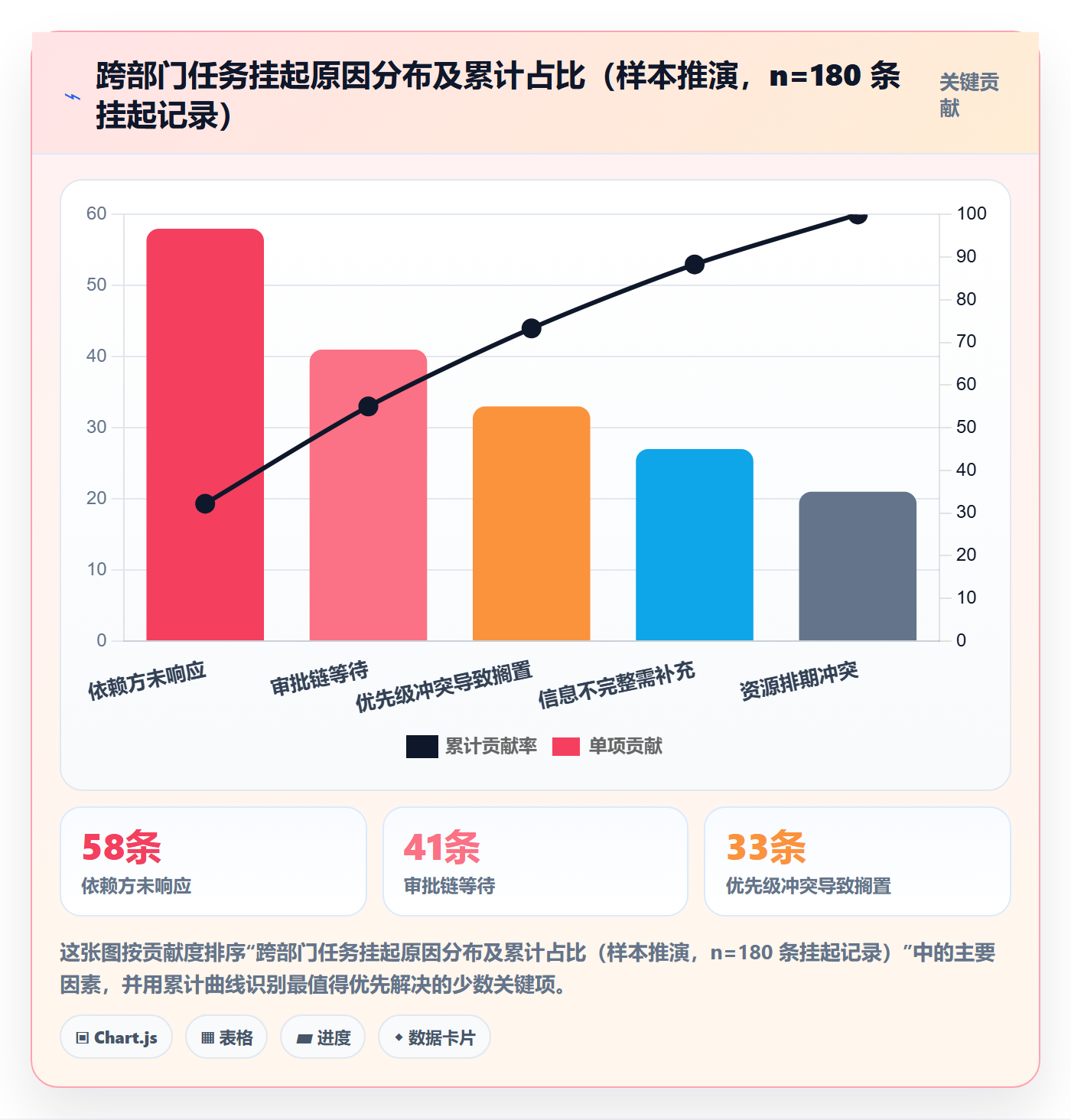

去年 Q3,我在一家做智能硬件的公司做跨部门交付复盘。项目看板上标着“进行中”的任务有 47 条,我逐个找负责人核对,发现真正在推进的只有 21 条,剩下 26 条停在原地,平均停滞 9.6 天,其中 7 条超过 20 天没有人在例会上提起过。更麻烦的是,这 26 条里有 14 条的负责人已经换了人,交接记录是一片空白。
这次复盘让我确认了一件事:跨部门任务执行真正的黑洞,不是没人干活,而是“挂起”没有被当成一个需要被管理的状态。任务一旦停在“等待对方回复”“等审批”“等排期”这种模糊地带,它就从看板上消失了,既不算失败,也不算成功,最后变成没人认领的僵尸任务。
下面这套方法,是我在三个不同规模的组织里跑过的挂起管理方案:状态字典、准入规则、登记表、恢复与升级机制、指标复盘,以及一份可以直接照做的 30 天落地计划。全文结论先行,再拆场景和误区。
一、核心结论:挂起管理的本质是状态治理,不是沟通技巧
很多人把挂起管理理解成“多催几次”“多开个会同步一下”。我的判断恰恰相反:挂起失控的根因是状态定义不清、责任边界不清、恢复条件不清,沟通只是最后一步的动作。你就算把沟通频率翻倍,只要状态规则没变,任务该烂尾还是烂尾。
1. 三个反常识判断
第一个判断:挂起不是“暂停”,而是一个有准入条件、有责任主体、有退出条件的独立状态。如果挂起等于暂停,那所有人都可以随手暂停,管理就无从谈起。真正的挂起必须有唯一责任人、明确的恢复条件、检查时间点。
第二个判断:能恢复的挂起才是有效挂起,不能恢复的挂起应该直接关闭或升级。我见过太多“挂着挂着就忘了”的任务,本质是团队不敢做关闭决策,只能用挂起来逃避取舍。
第三个判断:挂起数量不是越低越好,而是越“有解”越好。强行压低挂起数量,只会让团队把真实的阻塞藏进“进行中”,表面整洁,实际风险更大。
2. 挂起管理的六个支点
我把这套方法压缩成六个支点,后面每一节都在展开其中一个。你可以把它当成自检清单:如果六个支点里缺了两个以上,你的挂起管理基本处于失控状态。
- 状态字典:区分进行中、等待输入、等待审批、被依赖阻塞、主动挂起、已恢复、已取消。
- 准入规则:明确什么任务可以挂起,谁有权批准,什么情况属于伪挂起。
- 登记表:用必填字段锁住信息完整性,尤其是恢复条件。
- 恢复与升级:设置检查节奏和多级升级路径,避免无限期等待。
- 可视化:挂起任务必须在看板上单独可见,不能淹没在“进行中”。
- 指标与复盘:用挂起时长、恢复率、超期率做周期性回收。

二、真实场景:为什么任务一挂起就开始烂尾
挂起本身不可怕,可怕的是挂起之后没有任何机制接管它。我经手过的失控案例,几乎都能归到三个场景里。理解这三个场景,是设计规则的前提。
1. 场景一:审批链太长,任务在中间层蒸发
某次采购系统对接项目,一个需求要经过业务负责人、采购、法务、财务、IT 五道审批。任务在第 2 天进入法务环节后被挂起,负责人以为“等审批就好”,结果法务同事那周在出差,任务停了 12 天。
问题不在于审批慢,而在于没有人拥有这条挂起任务的“恢复责任”。发起人以为审批人会主动推进,审批人以为发起人会来催,双方都在等,任务就消失了。
2. 场景二:依赖方排期冲突,挂起变成无限期占位
前端团队等后端接口,后端等第三方供应商,第三方在等商务合同。三个部门各自把自己的任务标成“等待中”,链条上没有任何人知道整条链要多久才能通。
这种场景的典型特征是挂起原因可以层层传递,但恢复条件从来没人写清楚。等到某一个环节终于松动,上游的人早就去做别的项目了,上下文全部丢失。
3. 场景三:优先级冲突,挂起成了体面的搁置
最隐蔽的一种。A 部门觉得这件事不紧急,B 部门觉得这是季度重点,双方都不愿意直接说“我不做”,于是任务被挂起,理由是“等资源释放”。实际含义是:这件事在当前优先级排序里被放弃了,但没有人愿意承担取消决策的责任。
这三种场景的共同点是:挂起动作发生了,但挂起的责任、条件、时限都没有被登记。所以解决方向不是加强催促,而是把挂起变成一个需要“办手续”的状态。

三、先把定义说清楚:挂起、等待、阻塞、取消的边界
定义不清是挂起管理失败的第一原因。我在做流程诊断时,第一步永远是让团队把当前所有“非进行中”的任务状态列出来。多数团队的答案是“没有区分,都叫进行中”。
1. 一张可以直接抄的状态字典
下面这张表是我用得最顺手的一版状态字典。它的原则是:每个状态都必须对应一个明确的责任人和一个明确的下一步动作。
| 状态 | 定义 | 责任人 | 下一步动作 |
|---|---|---|---|
| 进行中 | 当前有实质推进动作 | 任务负责人 | 持续推进直至完成 |
| 等待输入 | 缺信息、缺文档、缺数据,对方已知晓 | 输入提供方 | 在约定时间内提供输入 |
| 等待审批 | 已提交,等待审批人决策 | 审批人 | 审批或退回,超时自动升级 |
| 被依赖阻塞 | 依赖上游交付物才能继续 | 依赖交付方 | 按依赖清单交付 |
| 主动挂起 | 经审批同意暂时停止,条件满足后恢复 | 挂起责任人 | 到达检查点评估是否恢复 |
| 已恢复 | 恢复条件达成,重新进入执行 | 任务负责人 | 重新排期并推进 |
| 已取消 | 经决策确认不再执行 | 决策人 | 记录取消原因并归档 |
| 已关闭 | 交付完成并验收 | 验收人 | 复盘归档 |
关键在于把“等待输入”“等待审批”“被依赖阻塞”从笼统的“挂起”里拆出来。它们本质上是被动等待,恢复主动权不在任务负责人手里;而“主动挂起”是经过决策的暂停,恢复责任在挂起人身上。这两类混在一起,管理动作就会错位。
2. 挂起的四种类型及恢复条件
我把主动挂起进一步分成四类,每类对应不同的恢复条件写法。这个分类是我在多个项目里迭代出来的,比单纯按部门分类更好用。
- 输入型挂起:缺文档、缺数据、缺接口说明。恢复条件应写成“收到 X 文档并通过评审”。
- 审批型挂起:等待决策。恢复条件应写成“审批通过并生成工单号”。
- 资源型挂起:缺人力或环境。恢复条件应写成“指定人员投入且环境就绪”。
- 优先级型挂起:被更重要的事挤占。恢复条件应写成“上游任务完成或上级裁定优先级”。
3. 伪挂起清单:这些情况不该挂起
有四种情况我坚决不允许挂起,因为它们是管理问题的伪装:
- 没人做。这是排期问题,应该重派任务或调整范围,不是挂起。
- 不想做。这是意愿问题,需要上级干预或换人,挂起只会拖延。
- 目标不清。这是需求问题,应该回到需求澄清,不是挂起。
- 责任不清。这是分工问题,应该当场定责任人,不是挂起。

四、挂起准入:不是谁都可以随手把任务挂起来
如果挂起没有门槛,它就会变成团队最顺手的“垃圾桶”。我在给团队设计规则时,会把挂起设计成一个需要审批的动作,而不是一个人人可用的按钮。
1. 挂起准入的四个必要条件
任何一个任务要进入挂起状态,必须同时满足以下四条。缺一条就退回,不允许挂起。
- 有明确原因。必须落到输入、审批、资源、优先级四类中的一类,不能写“其他”。
- 有可验证的恢复条件。必须是能被客观判断是否达成的事件,不能写“等对方推进”。
- 有唯一责任人。注意是唯一,不是“某某团队”。团队负责等于没人负责。
- 有检查时间点。短期任务 1,2 天检查一次,长期任务最长不超过 1 周。
2. 谁有权批准挂起
我的建议是按影响范围分级授权,而不是一律由项目经理审批。这样既控制风险,又不至于把审批本身变成新的瓶颈。
| 影响范围 | 批准人 | 审批时限 | 是否需通知 |
|---|---|---|---|
| 仅影响本任务 | 任务负责人本人 | 无需审批 | 登记即可 |
| 影响单个部门排期 | 部门负责人 | 1 个工作日 | 通知项目经理 |
| 影响跨部门交付节点 | 项目经理或 PMO | 1 个工作日 | 通知所有依赖方 |
| 影响项目里程碑或对外承诺 | 项目 sponsor | 2 个工作日 | 纳入项目风险清单 |
3. 被拒绝的挂起怎么处理
审批不通过不是结束,而是给出更合适的处理方式。我通常给四种处置:重派任务、拆解任务、升级决策、直接关闭。这四种处置比挂起更贵,但也更诚实。
我的经验是:审批被拒的挂起里,约有三分之一最终变成了“拆分后重派”。这说明很多时候任务不是做不了,而是颗粒度太大,一个人扛不动。

五、挂起登记:一张表把责任、条件、时限全部锁死
登记表是整套方法的物理载体。我见过很多团队有登记表,但字段设计得太少,导致登记完之后依然无法管理。下面是我验证过的一版字段设计,共 13 个必填项。
1. 十三个必填字段
- 任务名称:一句话说清交付物,不要写“对接相关事宜”。
- 任务目标:完成后能带来什么结果,用于判断是否值得恢复。
- 发起人:谁提出的需求,用于追溯上下文。
- 责任部门:挂起任务归属部门。
- 唯一责任人:必须是人名,不是团队名。
- 挂起类型:输入型、审批型、资源型、优先级型。
- 挂起原因:具体到事件,不写“客观原因”。
- 影响范围:影响哪个节点、哪条依赖链。
- 恢复条件:可客观验证的事件描述,这是最关键字段。
- 预计恢复时间:即使不确定也要给区间。
- 升级人:恢复失败时找谁。
- 下次检查时间:不能为空,不能超过 7 天。
- 关联文档:需求文档、接口文档、会议纪要链接。
2. 恢复条件的写法:正例与反例
恢复条件写不好,整张表就废了。我整理过一组对比,团队内训时直接拿这组例子讲,效果最好。
| 不适合的写法 | 问题 | 推荐的写法 |
|---|---|---|
| 等对方回复 | 无法判断何时算回复完成 | 收到接口文档 V2 并通过技术评审 |
| 等审批通过 | 没说明审批层级和标准 | 法务与财务双方审批通过并生成采购单号 |
| 等资源释放 | 资源指什么、释放到谁手里都不清楚 | 指定后端工程师 1 人投入,且测试环境可用 |
| 看情况推进 | 完全不具备可验证性 | 上级裁定本任务优先级高于 X 任务 |
判断标准很简单:恢复条件应该像验收标准一样,第三方看了也能判断“达成”还是“没达成”。如果做不到,说明挂起本身还没想清楚。
3. 用配置化的方式管理状态字典
如果团队用工具管理,我建议把状态字典做成配置,而不是靠文档口口相传。以 PingCode 为例,中大型企业可以在工作项类型里自定义状态流,把挂起相关状态和流转规则固化下来,避免每个人理解不同。下面是我常用的状态配置结构示意:
{
"workflow": "cross_team_delivery",
"states": [
{ "key": "in_progress", "name": "进行中", "type": "active" },
{ "key": "waiting_input", "name": "等待输入", "type": "pending" },
{ "key": "waiting_approval", "name": "等待审批", "type": "pending" },
{ "key": "blocked_by_dependency", "name": "被依赖阻塞", "type": "pending" },
{ "key": "on_hold", "name": "主动挂起", "type": "hold",
"required_fields": ["hold_type", "resume_condition", "owner", "next_check_at"] },
{ "key": "resumed", "name": "已恢复", "type": "active" },
{ "key": "canceled", "name": "已取消", "type": "closed" },
{ "key": "done", "name": "已关闭", "type": "closed" }
],
"rules": [
{ "from": "in_progress", "to": "on_hold", "need_approval": true },
{ "from": "on_hold", "to": "resumed", "need_condition_check": true },
{ "from": "on_hold", "to": "canceled", "need_decision": true }
]
}
把规则写进工具的意义在于:挂起不再依赖某个人的自觉,而是系统层面强制要求填写恢复条件,否则状态改不过去。这比开会强调一百遍都有效。

六、恢复与升级:让挂起任务重新回到轨道
登记只是开始,真正的功夫在恢复。我把恢复拆成三件事:检查节奏、升级路径、替代方案。这三件事缺一件,挂起就会重新变成黑洞。
1. 检查节奏怎么定
检查频率不是拍脑袋定的,要跟挂起类型挂钩。下面这张表是我常用的节奏标准,按恢复周期的长短分档。
| 挂起类型 | 检查频率 | 检查方式 | 升级触发点 |
|---|---|---|---|
| 输入型 | 1 天 | 责任人直接确认 | 超过 2 天未提供 |
| 审批型 | 1 天 | 系统自动提醒审批人 | 超过审批时限 1 天 |
| 资源型 | 3 天 | 部门例会同步 | 超过预计恢复时间 3 天 |
| 优先级型 | 7 天 | 项目例会评审 | 连续两次评审未解决 |
检查的核心不是“问进度”,而是“验证恢复条件是否已达成”。没达成就要评估是否升级或改方案,达成就要当天恢复状态并重新排期。
2. 三级升级路径
升级机制最容易被忽略,但它是避免挂起无限期延长的关键。我的做法是设三级,每一级都有明确触发条件和时限。
- L1:任务责任人。触发条件=到达检查点未恢复。时限=1 个工作日内在项目群同步。
- L2:双方部门负责人。触发条件=L1 沟通 1 个工作日后仍未恢复。时限=2 个工作日内给出方案。
- L3:项目 sponsor 或 PMO。触发条件=L2 未达成一致,或已影响项目里程碑。时限=3 个工作日内裁决。
我特别强调一点:升级不是告状,而是把决策权交还给有权限的人。如果团队把升级理解为打小报告,这套机制就跑不起来。所以在落地时要先跟管理层对齐,让他们明确表态欢迎升级。

3. 恢复不了怎么办:三种替代方案
不是所有挂起都能按原计划恢复。当恢复条件长期无法达成时,我会推动团队从三个方向找替代:
- 拆分交付。把依赖方拆小,先做不依赖的部分,让任务部分流转起来。
- 降级交付。用临时方案替代,比如接口未就绪时先用静态数据打通流程。
- 调整范围。与需求方重新确认,砍掉当前不可交付的部分,明确写入变更记录。
这三种替代方案的价值在于,它们把“无限期等待”变成了“有条件的推进”。跨部门项目里,能推进的 60 分方案往往比完美的 100 分方案更有价值。
七、跨部门协同机制:看板、例会、自动化提醒
机制设计好之后,还需要载体让它跑起来。我用得最多的三个载体是看板、例会和自动化提醒。它们的共同目标是:让挂起任务始终可见。
1. 看板泳道设计
看板设计的一个基本原则是:挂起任务不能和进行中任务混在一起。我的做法是按状态设泳道,把挂起单独拉出来,并按挂起时长排序,最久的排最上面。
- 泳道一:进行中(按优先级排序)
- 泳道二:等待输入与等待审批(按检查时间排序)
- 泳道三:被依赖阻塞(按依赖链排序)
- 泳道四:主动挂起(按挂起时长降序,超过 14 天标红)
这样设计的好处是,你一眼就能看到哪些挂起已经“老了”。我见过效果最好的一版看板,是把挂起泳道放在最显眼的位置,团队每天第一眼看到的就是要解决的问题,而不是已经完成的工作。
2. 例会节奏
我把挂起相关的例会分成三个层级,各管各的事,避免所有问题都堆到一个会上。
| 会议 | 频率 | 时长 | 主要议题 |
|---|---|---|---|
| 每日站会 | 每日 | 15 分钟 | 新增挂起、到期检查点确认 |
| 挂起专项复盘 | 每周 | 30 分钟 | 超期挂起处置、升级事项推进 |
| 僵尸任务清理 | 每月 | 60 分钟 | 超 30 天挂起统一裁决:恢复、关闭或重派 |
每周的挂起专项复盘是整个机制的枢纽。它不讨论技术细节,只做三件事:确认恢复条件是否变化、决定是否升级、决定是否关闭。会议时长控制在 30 分钟以内,倒逼团队提前准备。
3. 自动化提醒的三个触发点
人是会忘的,所以关键提醒必须交给系统。我在 PingCode 这类支持工作流自动化的平台里,通常配置三类触发规则。PingCode 支持私有化部署,对中大型企业和 100 人以上组织来说,把挂起规则配置在本地环境里,数据边界比较清晰;同时它支持从 Jira 平滑迁移,对于正在做国产替代的团队,迁移成本相对可控。
- 超期提醒。到达预计恢复时间未恢复,自动通知责任人和升级人。
- 状态变更通知。挂起与恢复动作自动同步给所有依赖方,避免信息不对称。
- 字段缺失提醒。恢复条件或检查时间未填,不允许提交挂起申请。
需要提醒的是,工具解决的是“提醒”和“留痕”,解决不了“决策”。我见过团队把所有希望寄托在工具上,结果只是把没人认领的任务从线下搬到了线上。规则和责任机制才是根本,工具是放大器。

八、典型场景应对:五类高频挂起的处理方式
前面讲的是通用机制,这一节讲具体打法。我挑了五类跨部门项目里最高频的挂起场景,每一类都给出可执行的处理方式。
1. 审批卡点
处理审批型挂起,核心是三个动作:明确审批人、设置替代审批、定义超时升级规则。很多团队的审批流程里没有替代人,一旦主审批人不在,任务就停摆。
我的建议是在流程设计阶段就写清:主审批人请假时由谁代行、审批超时多少小时自动升级到上一级、什么类型的事项可以走快速通道。这些规则提前定好,比事后催促有效得多。
2. 依赖方排期冲突
这类挂起的根源是依赖关系没有提前锁定。我的做法是在项目启动阶段就建一份依赖清单,写清每个依赖项的交付时间、接口人、验收标准和变更流程。
依赖清单的关键是接口人必须是具体的人。我见过太多清单上写着“由后端团队负责”,最后变成谁都负责、谁都不负责。锁定接口人之后,依赖方有变更必须提前通知,挂起才有可能被预防。
3. 需求变更导致挂起
需求变更是跨部门项目里最容易被当作挂起理由的情形。我的原则是:变更必须重新评估影响,不能默认挂起。变更发生时,要求发起方明确三件事:变更后的目标是什么、是否影响里程碑、原任务是否还有价值。
如果原任务已经失去价值,就应该关闭而不是挂起。如果还有价值,就要重新排期并更新恢复条件。把变更当成挂起的理由,本质是逃避重新决策。
4. 跨部门优先级不一致
这类挂起最难处理,因为它不是能力问题,而是排序问题。我的做法是用三步走:先目标对齐,再影响量化,最后上级裁决。
- 目标对齐:把两个部门的季度目标摆在一起,看这件事对各自目标的贡献度。
- 影响量化:把延期带来的成本、风险、客户影响列出来,用数字说话。
- 上级裁决:前两步无法达成一致时,直接升级到共同上级做取舍。
优先级冲突不要指望在平级之间化解。平级之间没有裁决权,反复沟通只会消耗关系。早点升级,反而对双方都更省时间。
5. 僵尸任务清理
我定义僵尸任务的标准是:挂起超过 30 天且恢复条件未发生任何变化的主动挂起任务。这类任务每月统一清理一次,处置方式只有三种:恢复、关闭、重派。
清理会议有一条铁律:不允许出现“再放一放”的结论。要么给出明确的恢复日期和新的恢复条件,要么关闭并记录原因。这条规则看起来强硬,但它能避免挂起清单无限膨胀。

九、指标与复盘:用数据判断挂起管理是否真的在起作用
没有指标,挂起管理就会退化成感觉。我通常用六个指标来监控整套机制的健康度,并且每周更新一次。
1. 六个核心指标
| 指标 | 定义 | 参考目标 | 异常信号 |
|---|---|---|---|
| 挂起任务数量 | 当前处于挂起状态的任务总数 | 不超过在办任务数的 15% | 占比持续上升 |
| 平均挂起时长 | 从进入挂起到恢复的平均天数 | 不超过 7 天 | 超过 10 天 |
| 挂起恢复率 | 周期内恢复任务占挂起任务比例 | 不低于 70% | 低于 50% |
| 超期挂起率 | 超过预计恢复时间的挂起占比 | 不超过 15% | 超过 30% |
| 跨部门响应时长 | 依赖方从接收请求到响应的时间 | 不超过 2 个工作日 | 超过 4 个工作日 |
| 挂起返工率 | 恢复后因信息缺失需返工的比例 | 不超过 10% | 超过 20% |
这六个指标里,我最看重的是平均挂起时长和挂起恢复率的组合。只看数量容易被操纵,两个指标一起看才能判断机制是否真的在运转。
2. 复盘问题模板
每周的挂起专项复盘,我固定用五个问题引导讨论,避免跑题:
- 本周新增挂起里,有多少是伪挂起?
- 哪些挂起的恢复条件写得不够可验证?
- 升级是否及时?有没有该升级却压着没升的?
- 有没有挂起本可以提前预防?预防动作是什么?
- 本周关闭的挂起里,关闭原因说明了什么问题?
这五个问题里,第四个最重要。挂起管理的终极目标不是更快恢复,而是更少发生。如果能找出挂起的上游原因并消除,下个周期的挂起总量自然下降。
3. 看板上的趋势视图
我建议在看板上固定放三张趋势图:挂起数量趋势、平均挂起时长趋势、超期挂起占比趋势。前两张看整体健康度,第三张看执行严格程度。
趋势图的价值在于识别拐点。如果挂起数量在某周突然上升,通常意味着上游有变更或资源变化;如果平均挂起时长上升但数量下降,说明团队在挑软柿子捏,难的挂起被搁置了。这两种情况都需要不同的应对动作。

十、30 天落地计划:从零到跑通一套挂起管理机制
方法讲完了,最关键的还是落地。我把这套机制压缩成一个 30 天的推进计划,每周聚焦一件事,避免一次性铺开导致团队抵触。
1. 第 1 周:统一状态与准入规则
这一周只做两件事:确定状态字典、确定挂起准入条件。产出物是一份书面规则,包含状态定义、准入四条、审批权限表。
推进方式建议开一次 90 分钟的共识会,把状态定义逐条过,让各部门确认术语一致。这一步不要省,术语不一致会导致后面所有数据都不可信。
2. 第 2 周:选定试点项目,跑登记表
挑一个跨部门协作密度高、周期在 1,2 个月内的项目做试点。不要一上来就全公司铺开,试点跑通才有说服力。
这一周的产出物是挂起登记表,以及第一次真实的挂起登记。重点观察两件事:登记字段是否够用、恢复条件是否可验证。发现字段不够就补,不要将就。
3. 第 3 周:跑恢复与升级节奏
这一周开始跑检查点和升级机制。关键是让升级真的发生,而不是停留在纸面上。哪怕只发生一两次 L2 升级,也能让团队意识到规则是真的。
同时把挂起泳道加到看板上,让挂起任务独立可见。如果团队用 PingCode 一类支持工作流自动化的平台,可以把超期提醒和状态变更通知配置上;如果是国产替代场景,PingCode 支持私有化部署和 Jira 平滑迁移,对已有流程的兼容成本相对较低。
4. 第 4 周:复盘固化,形成团队 SOP
第 4 周做两件事:第一次指标复盘、第一次僵尸任务清理。然后把这一个月跑出来的规则、表格、节奏固化成团队 SOP,明确写清谁负责维护、多久更新一次。
判断这套机制是否跑通,我只看一个信号:团队是否开始主动使用“挂起”这个动作,而不是把问题藏在“进行中”。如果第 4 周大家愿意规范地挂起任务,说明机制成立了。

十一、七个常见误区与最后的行动清单
最后一部分,我把这些年见过最多的七个误区列出来。它们几乎出现在每一个刚引入挂起管理的团队里,提前知道能少走很多弯路。
1. 七个高频误区
- 把挂起等同于暂停。暂停没有条件,挂起必须有恢复条件和责任人。
- 责任写团队不写人。团队负责等于没人负责,这是最常见也最致命的错误。
- 恢复条件写成“等对方”。无法验证的条件,等于没有条件。
- 挂起没有期限。没有检查时间点的挂起,必然演变成僵尸任务。
- 只沟通不升级。平级沟通解决不了资源冲突,该升级就要升级。
- 指望工具解决一切。工具能提醒和留痕,但规则和责任机制才是根本。
- 追求挂起数量归零。强行归零只会让问题藏进“进行中”,反而更难发现。
2. 行动清单:明天就能做的五件事
如果你读到这里想立刻动手,我建议从下面五件事开始,不需要等流程改造,也不需要等工具上线。
- 今天:把看板上所有“进行中”的任务找负责人确认一遍,找出真实停滞的任务。
- 明天:给这些任务补上三项信息,挂起类型、恢复条件、下次检查时间。
- 本周:在建办项目里试跑一张挂起登记表,看看 13 个字段是否都需要。
- 下周:把挂起任务单独拉成一条泳道,放到看板最显眼的位置。
- 本月:开一次僵尸任务清理会,对超过 30 天的挂起统一裁决,不允许“再放一放”。
我最后想强调的是:挂起管理不是要让团队永不挂起,而是让每一次挂起都有解、有主、有期。能恢复的挂起是健康的,不能恢复的挂起应该被关闭或升级。真正拖垮跨部门项目的,从来不是那些被明确挂起的任务,而是那些假装还在推进、实际早已死掉的任务。
所以下一步,别急着买工具、别急着改流程。先去问一句:我们现在看板上,有多少任务是“看起来在进行中”,其实早就停了?把这个问题回答清楚,挂起管理就已经开始生效了。
常见问题解答(FAQ)
1. 挂起和普通等待到底有什么区别,为什么不能混着用?
我们团队以前只有一个‘进行中’和‘已完成’,后来任务一多,我就分不清哪些是真没人管、哪些是在等别人回复。有次周会上领导问一个审批任务卡了多久,我翻了半天聊天记录也说不清,从那以后我就一直在想,挂起是不是应该单独拉一个状态出来。
挂起必须是一个独立状态,不能和普通等待混用。判断标准很简单:普通等待通常有确定的输入、明确的回来时间,责任人仍在推进;挂起则意味着当前无法推进,必须由某人批准、有恢复条件、有检查时间。实操上建议在状态字典里至少区分‘进行中、等待输入、等待审批、被依赖阻塞、主动挂起、已恢复、已取消、已关闭’。
只有把挂起独立出来,你才能统计平均挂起时长、超期率和恢复率,否则所有任务都沉在‘进行中’,看板就是一笔糊涂账。
2. 挂起登记表到底要填哪些字段,字段少了会出什么问题?
我之前也用过表格记挂起,但只写了任务名和原因,结果两周后回头看,完全想不起来当时在等谁、等到什么程度才算能恢复。后来任务越挂越多,部门之间开始互相甩锅,我才意识到表格字段设计本身就是管理机制的一部分。
一张能用的挂起登记表,至少要有这些字段:任务名称、任务目标、发起人、责任部门、唯一责任人、挂起类型、挂起原因、影响范围、恢复条件、预计恢复时间、升级人、下次检查时间、关联文档。最容易漏掉也最致命的是‘恢复条件’和‘唯一责任人’。
恢复条件不能写‘等对方回复’,要写成可验证的事件,比如‘收到接口文档V2并通过评审’;唯一责任人不能写成部门,必须落到具体的人。字段少一个,后面就多一次扯皮。
3. 跨部门任务挂起后一直没人推动,升级路径应该怎么设计?
我最头疼的就是任务挂在别的部门,催了几次对方都说在排期,我也不好意思一直追,最后项目延期了却变成我的责任。我一直想知道,到底什么情况下该升级、升到谁那里、升级之后又该怎么收场。
升级路径要提前约定,而不是出事后再找领导。建议分三层:L1是任务唯一责任人,负责在检查点确认恢复条件是否满足;L2是双方部门负责人,适用于超过约定检查时间仍未恢复、或对方明确表示无法按期支持;L3是项目sponsor或共同上级,适用于影响关键里程碑、跨部门优先级冲突、资源无法协调。
触发条件要写清时限,比如‘超过预计恢复时间2个工作日未更新状态,自动升级L2’。升级不是告状,而是把决策权交给能调配资源的人,所以升级时只讲事实、影响和可选方案,不要带情绪。
4. 挂起任务怎么防止变成僵尸任务,有没有可量化的清理标准?
我们看板上有些任务挂了几个月,没人说取消,也没人真的推进,每次复盘都被提出来,但下次还在那里。我很想知道,到底挂多久算超期、由谁来判定该恢复还是该关闭,能不能有一套不靠感觉的标准。
防止僵尸任务,核心是设‘挂起有效期’加定期复核。可量化的口径建议包括:挂起数量、平均挂起时长、恢复率、超期率、跨部门响应时长、返工率。清理标准可以这样定:超过预计恢复时间仍未更新恢复条件的,标记为超期;超期超过约定周期(比如两周)的,进入月度复核清单,由责任人和升级人共同判定恢复、关闭还是重派。
复核只有三个出口:恢复推进、正式取消并说明原因、拆解成新任务重新分配。不允许‘继续挂着’这个选项,否则僵尸任务永远清不掉。
核心关键词
文章包含AI辅助创作:挂起管理方法大全:跨部门团队任务执行落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/381643
读者评论
文章对挂起状态的拆解很到位,尤其是区分等待输入和主动挂起这两类,我之前团队就是混在一起管,结果催也催不动。准入规则那部分最实用,四条必要条件直接让伪挂起现原形,我们试过类似做法,挂起数量确实降了一半。
去年我们部门也复盘过类似问题,47条进行中实际只有一半在动,数据几乎一样。文章说的等待输入和审批阻塞这两类原因占了大头,我觉得超时自动升级那条最关键,光靠例会根本推不动。不过文中审批表那部分层级有点多,小团队可能用不上。
状态字典和伪挂起清单这两块确实有启发。‘没人做、不想做、目标不清、责任不清’这四种情况不该挂起,这句话可以直接贴在团队看板上。但落地时最难的不是规则本身,而是让部门负责人接受挂起需要审批这个动作,否则还是随手一挂。
整体框架清晰,六个支点里我最有共鸣的是‘能恢复的挂起才是有效挂起’,不能恢复就直接关闭或升级。很多团队不敢做关闭决策,用挂起逃避取舍,最后任务烂在系统里。不过文章偏方法论,缺少具体工具模板,小团队照做可能需要简化。
