任务执行如何做好重开?跨部门团队效率提升与操作步骤

2023 年 11 月,我负责的一个跨部门项目在验收前 9 天被叫停:市场部临时调整了活动口径,供应链的备货计划作废,研发已经开发完的对接接口要改字段。项目负责人当时的处理方式很典型,在原任务下建了三个子任务,把负责人重新 @ 了一遍,然后在群里发了一句"大家重新对齐一下"。结果两周后,这个项目的状态变成了四套并行的进度表、两个互不认识的接口人、以及一份没人说得清是不是最终版的验收标准。

重开一次,实际消耗了原本工期的 60%,却只推进了不到 30% 的有效工作量。

这件事让我意识到,"重开"这个词被严重低估了。大多数团队把它当成一个操作动作,实际上它是一次需要判定的流程决策。任务执行如何做好重开,本质上不是问"怎么重新开始",而是问"在什么条件下、以什么形态、由谁负责、恢复到什么程度"。这篇文章会把我这些年在中大型跨部门团队里踩过的坑、用过的判定表、跑出来的数据,以及在不同约束下怎么做取舍,尽量完整地讲清楚。

一、先给结论:重开不是重来一遍,而是一次受控恢复

如果你的团队正在被"重开"折磨,大概率不是因为重开本身有问题,而是因为重开被当成了一次性动作。我先把这篇文章最核心的三个判断放在前面,后面的内容都是围绕它们展开的论证和操作细节。

1. 重开的第一个动作不是开工,是冻结

绝大多数团队在决定重开后,第一反应是"赶紧动起来"。这是最容易出事的地方。旧任务还挂在看板上,旧版本的交付物还没归档,旧的截止时间还留在日历里,此时新建任务,等于让团队同时维护两套状态。两套状态并行三天,信息就开始漂移;并行一周,接口人就开始按不同的版本干活。

正确的顺序是:先冻结旧任务,再判定重开范围,最后才新建执行单元。冻结不是关闭,关闭意味着结束,冻结意味着保留。"保留"这两个字是重开质量的根。旧任务里的评论、附件、决策记录、谁在什么时候否决了什么方案,这些都是重开后要复用的上下文资产。

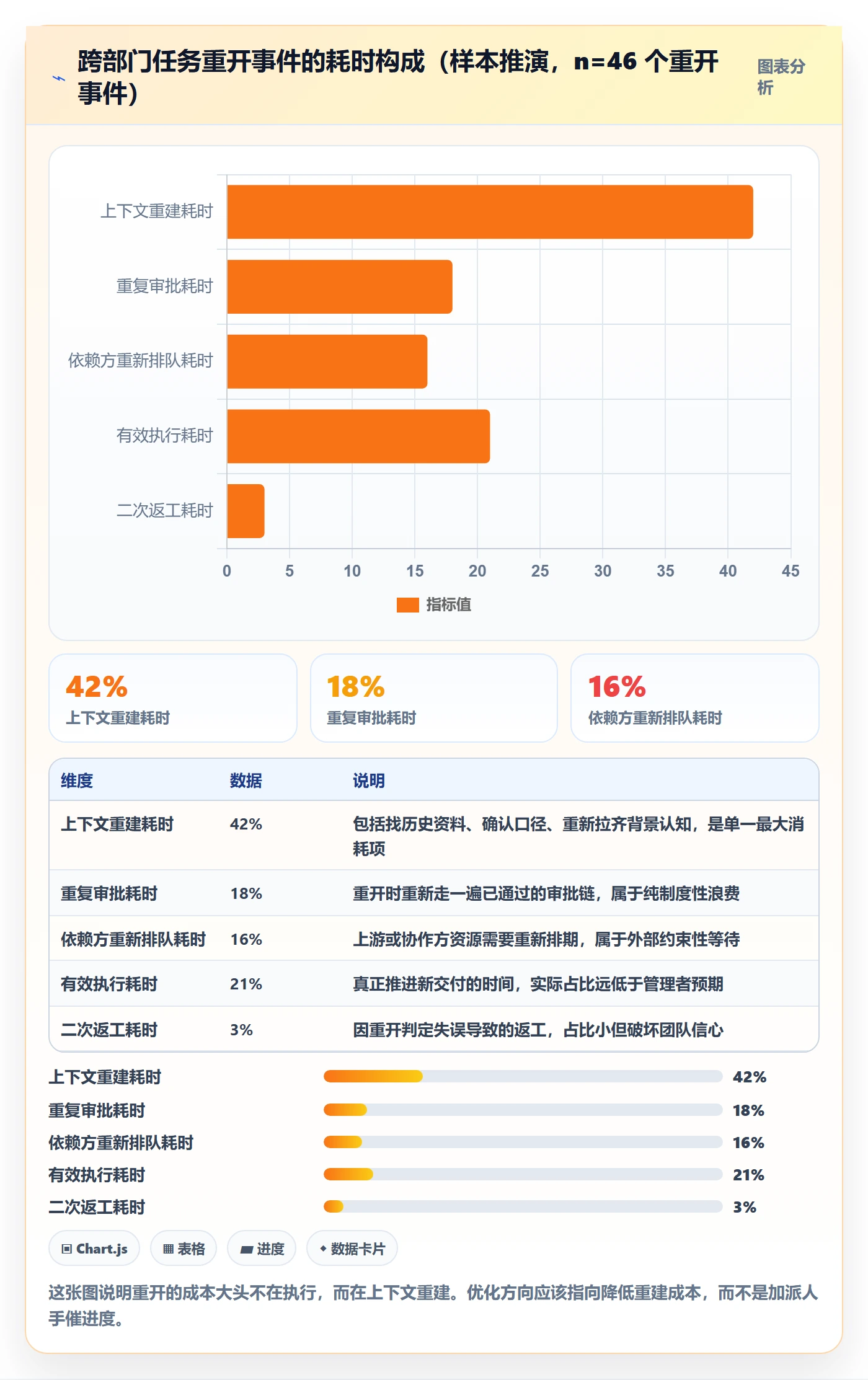

2. 重开成本的七成花在上下文重建,而不是执行本身

我带过的团队里,重开一次的平均耗时大约是原任务工期的 25% 到 40%。但把时间拆开看,真正用于推进新交付的时间不到三成,剩下七成消耗在找资料、确认口径、重新拉群、重新解释背景、重新走一遍已经走过的审批。

这个比例意味着,重开的优化重点根本不在"催执行",而在"降低上下文重建成本"。谁掌握了更低的重建成本,谁的重开就更快、更稳、更少二次返工。这也是为什么后面我会花很大篇幅讲重开卡和冻结字段,它们不是形式主义,是直接压缩那 70% 的工具。

3. 重开率不是坏指标,二次重开率才是

很多管理者一看到重开率上升就紧张,这其实是个误判。中大型组织里,需求变更、依赖延期、关键人变动是常态,重开率在一定区间内波动是健康的,它说明团队在如实反映变化,而不是硬撑着一个已经失真的计划。

真正需要拉警报的是二次重开率,同一个任务在重开后再次中断的比例。第一次重开可能是外部原因,第二次重开几乎一定是流程问题:要么是重开时目标没定清楚,要么是依赖没识别出来,要么是验收人根本没确认过标准。我的经验是,二次重开率超过 15%,流程就该被拉出来重新审一遍了。

一、先给结论:重开不是重来一遍,而是一次 受控恢复

二、背景与真实场景:为什么重开总是变成扯皮

要理解重开为什么难,得先看清楚它到底在什么场景下发生。我把过去几年参与过的重开事件做了归类,出现频率最高的三类场景,几乎覆盖了八成以上的实际情况。

1. 三类高频重开场景

(1)需求口径在跨部门传递中失真

这类场景最典型的特征是"每个部门都觉得自己理解对了"。市场部说要"提升用户活跃",运营部理解成做签到活动,研发理解成加一个签到功能,而市场部真正想要的是老用户唤醒。等到交付阶段才发现口径不一致,只能重开。

这类重开的根因不在执行,在于需求在传递过程中没有被结构化地校验过。跨部门越多,失真概率越高,因为每一层都会做一次"合理的简化"。

(2)关键依赖方延期或资源抽走

跨部门任务里,真正卡住进度的往往不是本部门的活,而是别人的活。上游数据没准备好、法务没走完合规、供应商没交货、另一个项目把关键人调走了。这类重开的特征是:本部门工作已经停了,但因为对方还在"处理中",任务状态一直挂着,既不算失败也不算成功。

这种"悬空状态"是重开管理里最危险的一种,因为它会让真正的重开时点被无限推迟,等到不得不重开时,团队已经失去了对时间窗口的掌控。

(3)验收标准在过程中被重新定义

还有一类是标准变了。这个在 To B 交付和平台型项目里特别常见。客户方换了对接人、监管口径更新、或者预算评审后范围被压缩。任务本身没做错,但"做对了"的定义变了,只能重开。

这三类场景有个共同点:它们都不是执行能力问题,而是判定和同步机制问题。这也解释了为什么单纯靠"加强沟通"解决不了重开问题,沟通再顺畅,如果判定标准不统一,依然会在同一个地方再摔一次。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

2. 跨部门为什么比单部门重开更难

同一个任务,如果只在一个部门内部重开,通常两三天就能重新跑起来,因为大家共享背景、共享术语、共享一个负责人的权威。一旦跨了三个以上部门,难度会呈台阶式上升。

第一个原因是责任带宽断裂。跨部门任务往往没有一个对结果真正负责的人,只有一堆"配合方"。重开时,谁来定目标、谁来拍板取舍、谁来判断什么时候可以收尾,往往没有答案。

第二个原因是信息衰减。跨部门的信息传递不是复制,是转述。每转述一次就损失一部分上下文,转到第三层时,原始背景基本只剩结论。重开需要的是原始背景,这就产生了结构性矛盾。

第三个原因是节奏不同频。市场部按周迭代,研发按双周迭代,法务按流程节点走,供应链按月排产。重开时你希望所有人明天就位,但客观节奏根本对不齐。不同频不是态度问题,是结构问题,只能靠机制设计去补偿。

3. 三种错误处理方式及其代价

任务停下来之后,团队通常有三种本能反应,每种都对应不同的代价曲线。

  • 硬撑型:不改结构,继续在原任务上推进,靠加班把延误追回来。短期看起来进度没停,但往往在验收阶段集中爆雷,返工规模最大。
  • 推翻型:直接把旧任务废弃,从零新建。看起来干净,实际上把已完成资产和决策记录一起丢掉了,上下文重建成本最高。
  • 挂起型:把任务标记为暂停,谁都不动,等条件成熟再说。这种方式的隐性成本最高,因为团队注意力被长期占用,却没有任何产出。

我跟踪过这三种方式的后续数据,硬撑型的验收返工率最高,推翻型的重开周期最长,挂起型的二次重开率最高。真正表现最好的是第四种,受控恢复,也就是这篇文章要讲的方式。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

三、拆解常见误区:七个让重开变返工的做法

我在复盘重开失败案例时,发现错误高度集中在七个动作上。这七个误区有个共同特征:它们单独看都像是"在做正确的事",组合起来却构成了完整的失败链条。

1. 误区一:把重开等同于新建任务

这是最普遍的做法。任务停摆,直接在项目管理系统里新建一个任务,把旧任务标记为关闭。看起来干净利落,实际上把三个关键资产丢掉了:旧任务里的决策记录、旧任务上的依赖关系、旧任务验证过的中间产物。

识别信号很简单:重开后的新任务里,评论区是空的,附件只有一个需求文档。这说明上下文已经断了,团队只能靠记忆重建。纠正动作是保留旧任务为"冻结"状态,在新任务里显式引用旧任务编号,并把关键决策摘要抄进新任务的描述区。

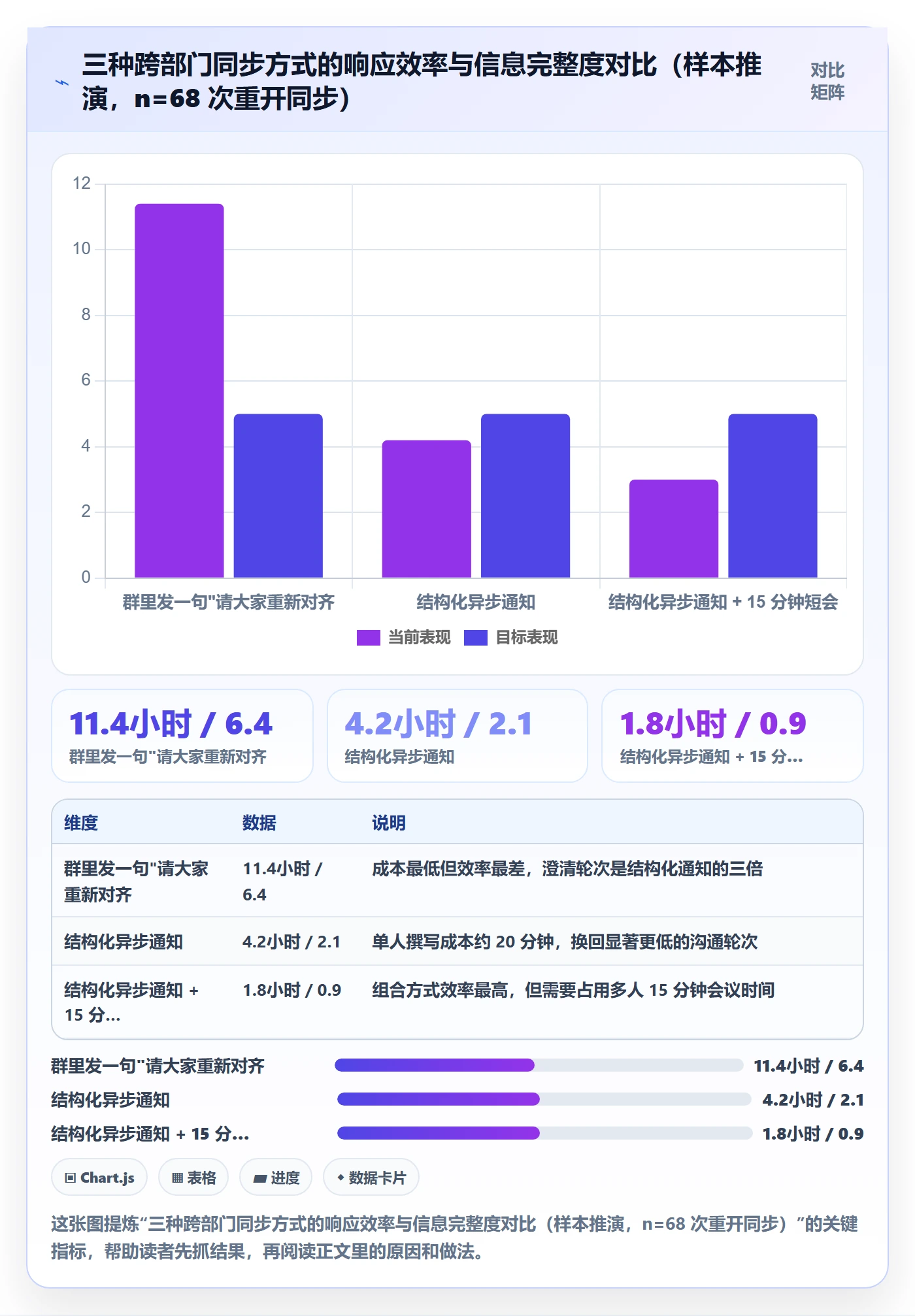

2. 误区二:只发通知,不做确认

在跨部门群里发一条"任务重开,请各位重新对齐",然后假设所有人都收到了、理解了、准备好行动了。这种做法在三个部门以内可能还能凑合,超过三个部门几乎必然出问题。

原因在于跨部门群里的信息优先级极低。每个人每天在群里看到几十条消息,一条没有明确收件人和明确动作的消息,等于没发。重开通知必须包含三个要素:为什么重开、变了什么、要谁在什么时间做什么。缺任何一项,确认率都会掉到一半以下。

3. 误区三:重复走一遍已经通过的审批链

合规、法务、财务、安全这几类审批,往往在第一次任务执行时已经走完了。重开时如果不去区分"哪些审批依然有效、哪些因为变更需要重走",团队就会白白消耗两到三周。

我的做法是在重开卡里加一个字段:审批有效性清单。逐条列出已完成的审批事项、是否受本次变更影响、影响则重新发起、不影响则注明沿用原单号。这个字段能省下的时间非常可观。

4. 误区四:没有唯一的验收人

重开之后,谁来判断"这次做完了"?如果这个问题没有明确答案,任务就永远关不掉,或者草草关闭后被重新打开。跨部门任务里,验收人常常是"客户"或者"业务方"这种模糊表述,这等于没有验收人。

验收人必须是一个具体的人,且必须在他本人确认标准之后才能启动重开。我甚至要求验收人在重开卡上做一次显式确认,哪怕只是回复一句"确认"。这个动作看起来多余,实际能减少大量后期的标准争议。

5. 误区五:把重开责任归到个人

重开之后的第一场会,如果开成了批斗会,后果是所有人都开始规避责任,而不是解决问题。团队会开始隐藏风险、延迟上报、在报告里美化进度,这比任务停摆本身危害更大。

归因复盘的正确姿势是追流程不追人。问的是"哪个环节的判定机制失效了",而不是"谁没做好"。这个问题一换,会议输出的东西完全不同:前者产出流程改进项,后者产出一堆防御性解释。

6. 误区六:工具状态与实际状态不同步

任务在系统里显示"进行中",实际上已经停了十天。任务在系统里显示"已完成",实际上验收人还没看过。这类状态漂移在跨部门协作里极其常见,而且它会持续污染管理判断。

解决办法是给重开定义明确的状态字段,而不是复用通用的"进行中 / 已完成"。至少要能区分:正常执行、阻塞中、待重开判定、已冻结、重开执行中、待验收。状态粒度不够,管理动作就会失焦。

7. 误区七:不做归因就重新开工

最省事也最危险的做法是:既然决定重开了,那就直接开工吧。这等于放弃了唯一一次系统性复盘的机会。同一个根因会在下一次重开中准时出现。

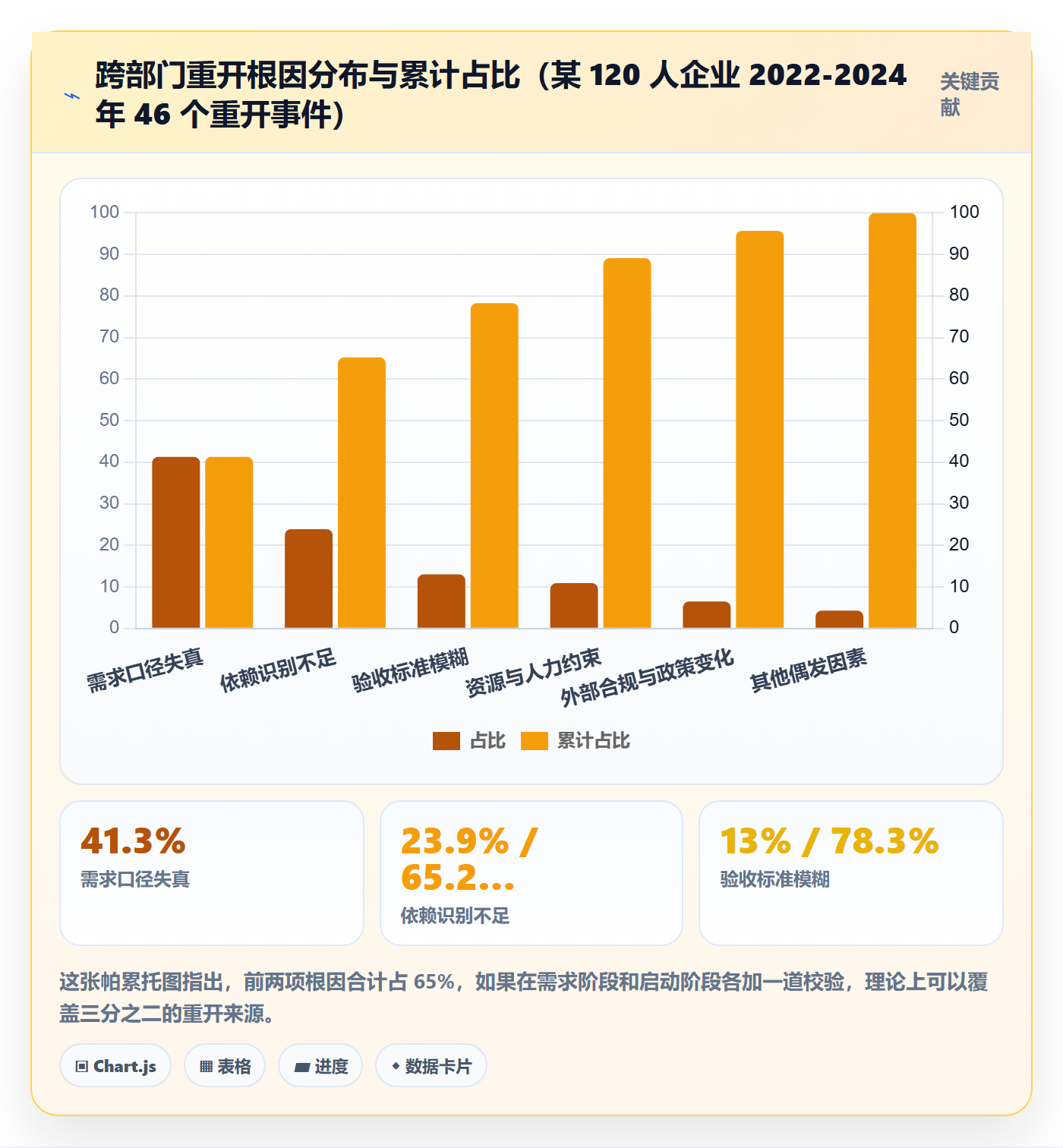

我的要求是:重开卡上的"重开原因"必须落在一个可归类的根因上,不能只写文字描述。归类之后才能做统计分析,才能知道团队的重开到底是被需求变更主导,还是被依赖延期主导。这两者的改进方向完全不同。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

四、专业判断逻辑:先判定,再冻结,后重开

前面讲了那么多误区,接下来的问题是:正确做法到底是什么。我的核心判断逻辑只有六个字,先判定,再冻结,后重开。顺序不能乱,乱了就会退回到前面那些坑里。

1. 重开判定表:五种触发条件和四种不建议重开的情况

不是所有中断都应该重开。有些情况应该继续推进,有些应该局部修复,只有满足特定条件才值得走完整的重开流程。我用的判定标准是五个触发条件,命中任意一个,就可以启动重开评估。

触发条件 典型表现 建议动作
目标变更 业务目标、范围边界、优先级发生实质变化 正式重开,重写目标定义
关键人变更 负责人、验收人或核心依赖方接口人更换 正式重开,重建责任链
依赖延期 上游交付推迟超过原计划 30% 以上 先冻结,评估是否可并行推进
验收标准变化 验收口径、合规要求、交付形态被重新定义 正式重开,验收人重新确认
资源或权限恢复 此前阻塞的预算、权限、人力重新可用 局部修复,不一定要整体重开

同时,有四种情况我明确不建议走完整重开流程,因为重开的成本会高于收益。

  • 短期阻塞且已有明确解除时间:比如等一个三天后到位的审批,此时冻结重开反而增加沟通成本。
  • 只影响非关键路径的工作:关键路径没被影响,局部调整即可,不需要整体重开。
  • 变更幅度小于原工作量 15%:这个量级的调整在任务内部走变更流程就够了,重开是过度反应。
  • 原始上下文仍在同一批人手上且无需转述:信息衰减成本接近零时,重开流程的收益有限。

这四条的判断依据是同一个:重开的本质收益来自降低上下文重建成本,如果重建成本本来就很低,重开流程就变成了纯开销。

2. 冻结旧任务:一张字段清单决定重开质量

冻结是重开流程里最容易被跳过、也最不该被跳过的一步。我用的冻结清单包含六个维度,缺一项,后面的重开都会在某处补回来,而且成本更高。

  1. 目标快照:停摆时刻的任务目标是什么,包含哪几条被明确放弃的需求。
  2. 进度快照:已完成什么、进行到哪一步、哪些是半成品、半成品处于什么状态。
  3. 资产清单:文档、代码分支、设计稿、数据、合同附件的存放位置和版本号。
  4. 阻塞点记录:卡在谁那里、卡了多久、卡点是否已解除。
  5. 决策日志:过程中做过哪些关键取舍、否决了哪些方案、为什么否决。
  6. 关系人地图:原接口人是谁、是否仍在岗、接替人是谁、需要重新建立哪些联系。

这六项里,决策日志最容易被忽略,但价值最高。因为它保存的是"为什么不是那样做"的信息。重开时,团队最容易重复讨论的恰恰就是已经被否决过的方案,有决策日志就能一句话封掉这类重复讨论。

# 重开卡字段模板(YAML 形式,可直接映射到协作工具的字段配置)
reopen_card:

task_id: ORIG-2024-0387 # 原任务编号

reopen_trigger: 目标变更 # 五类触发条件之一

root_cause_category: 需求口径失真 # 必须归类,不可只写描述

freeze_snapshot:

original_goal: "老用户 30 日唤醒率提升 5 个百分点"

dropped_scope: ["签到功能", "积分商城改版"]

completed_assets: ["用户分群逻辑 v2", "推送模板 v3"]

blocked_by: "市场部活动口径未定"

blocked_days: 12

rejected_options: ["纯补贴方案(ROI 不达标)", "短信轰炸(合规风险)"]

reopen_definition:

new_goal: "老用户 30 日唤醒率提升 3 个百分点,预算下调 40%"

out_of_scope: ["签到功能", "积分商城改版", "任何形式的短信触达"]

key_dependencies:

owner: "数据平台组"

deliverable: "分群标签上线"

deadline: "T+7"

owner: "法务"

deliverable: "触达话术合规确认"

deadline: "T+5"

accountability:

single_owner: "张(增长组)" # 唯一责任人

interface_map:

dept: "数据平台组"

contact: "李"

dept: "法务"

contact: "王"

acceptance_owner: "陈(增长负责人)" # 唯一验收人

acceptance_confirmed: true

approval_validity:

item: "预算审批"

status: "沿用原单号" # 未受变更影响

item: "数据合规评审"

status: "需重新发起" # 触达口径已变更

这张卡的价值不在于字段多,而在于它把重开过程中"需要口头确认"的东西变成了"可以查看的东西"。我做过对比,使用重开卡的团队,重开启动阶段的口头确认轮次从平均 6.4 轮降到 2.1 轮。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

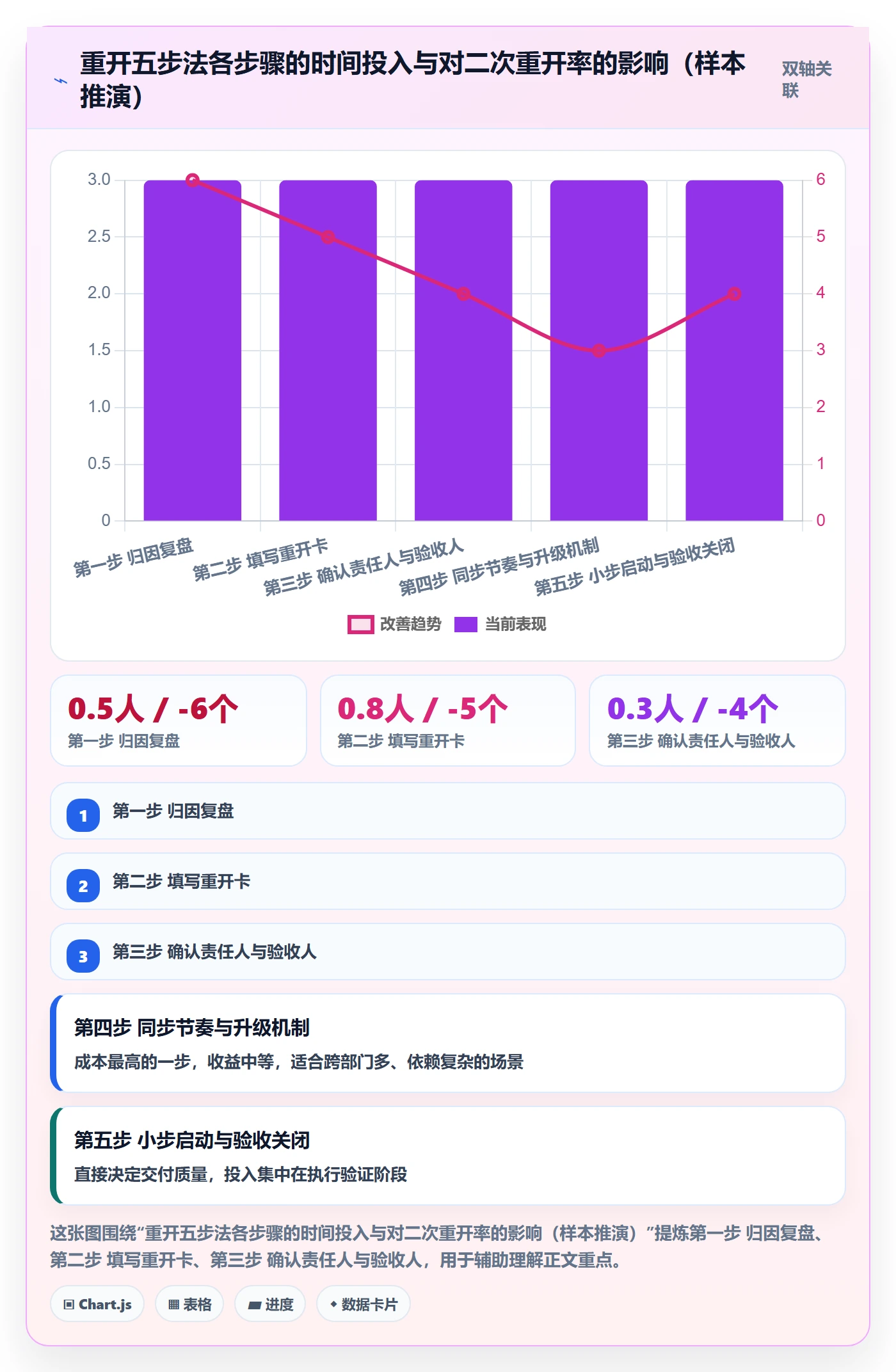

五、跨部门重开五步操作法

判定和冻结做完之后,才进入真正的重开执行。我把这一步拆成五个动作,每个动作都有明确的输入、输出和负责人。这五步不是理论模型,是我在多个中大型团队里反复调整后固定下来的版本。

1. 第一步:归因复盘,不做批斗会

重开启动的第一场会,主题必须是归因,而不是分工。如果一上来就排任务,团队会带着"我是不是被追责了"的心态进入执行,后续的风险上报会明显减少。

这场会的输出只有一个:一个可以归类的根因,加上一到两条流程改进项。根因必须落在预设的分类里,比如需求口径失真、依赖识别不足、验收标准模糊、资源约束、外部合规变化。归类之后才能做跨项目的统计分析。

会议时长控制在 45 分钟以内。超过这个时长,讨论就会从归因滑向情绪表达。我通常要求主持人提前准备三个问题:停摆的第一天发生了什么、我们是什么时候意识到停摆的、如果重来一次哪个节点可以提前干预。

2. 第二步:填写重开卡

重开卡是这一步唯一的输出物。填写过程本身就是一次强制性的信息对齐,因为很多字段填不出来,恰恰说明理解还没到位。

填写顺序建议从"重开原因"和"不做什么"开始,而不是从"要做什么"开始。原因是范围边界比任务清单更重要,也更容易被忽略。我见过太多重开任务,开工三天后才有人问"原来那个功能还要不要做"。

重开卡里最容易被跳过的是"不做什么"这一项。但它恰恰是重开质量的分水岭。明确写出不做的事情,比明确写出要做的事情更能防止范围失控。

3. 第三步:确认唯一责任人和接口人

跨部门重开失败的头号原因是责任分散。这一步要确定的是一个唯一责任人,而不是一个责任人列表。这个人对重开后的结果负责,有权做取舍,有权在冲突时拍板。

同时要建立接口人地图。每个协作部门一个接口人,接口人对本部门的交付负责,不对整体结果负责。责任人和接口人的区别,是重开流程能不能跑通的关键。

还有一个容易被忽略的角色:唯一验收人。验收人必须在重开启动前完成一次显式确认,确认的内容是新目标和新验收标准。这一步不能省,因为它决定了任务能不能被正常关闭。

4. 第四步:同步节奏与升级机制

跨部门节奏不同频是客观事实,所以同步频率必须写进重开卡,而不是靠临时协商。我的默认设置是:重开后的第一周每天一次 15 分钟站会,第二周起改为每周两次,稳定后进入常规节奏。

比同步频率更重要的是升级机制。什么情况下升级、升级给谁、多久没响应就升级,这三件事必须提前约定。没有升级机制的重开,一旦某个依赖方掉链子,团队会陷入漫长的等待。

我用的默认升级规则是:依赖项超过约定时间 48 小时未响应,接口人升级到本部门负责人;超过 96 小时仍未解决,责任人升级到跨部门决策层。规则一旦明确,执行起来就不需要每次重复讨论。

5. 第五步:小步启动与验收关闭

重开最容易犯的错误是"一口气把计划铺满"。重开后的团队状态本来就不稳,一上来就排满两周的详细计划,几乎必然在第三天就要调整。

我的做法是先做一个 3 到 5 天的最小闭环,用一个小交付验证流程是否跑通:接口人是否响应、依赖是否到位、验收人是否认可中间产物。这个小闭环跑通了,再铺开后续计划,成功率明显更高。

关闭环节同样需要设计。验收人确认、资产归档、旧任务解冻转关闭、复盘记录归档,这四件事要一起做,缺一件都会给下次重开留下隐患。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

六、案例与数据观察:一个 120 人团队的三年重开治理

接下来讲一个我深度参与过的案例。这是一家中型制造企业,研发、供应链、市场、服务四个体系加起来约 120 人,跨部门项目占比接近一半。我从 2021 年底开始帮他们做重开治理,到 2024 年底,前后跟踪了 46 个跨部门重开事件。

1. 治理前的基线状态

2021 年第四季度,他们的状态是:跨部门项目的平均重开周期 27 天,二次重开率 31%,重开任务里没有任何结构化字段,所有信息都在邮件和群里。最夸张的一个项目,同一批需求在一年内重开了四次。

当时他们用的是一个通用型协作工具,任务字段只有标题、负责人、状态和截止时间。这种配置下,重开只能表现为"新建一个任务",旧任务信息完全依赖人的记忆。

2. PingCode 的引入与字段改造

2022 年初,他们开始把跨部门项目迁到 PingCode。选择它的直接原因是这家企业属于中大型组织、且对数据部署位置有明确要求,需要支持私有化部署;同时他们此前有一部分协作数据在 Jira 上,需要平滑迁移能力。对中大型企业来说,这两点往往是工具选型时的硬约束。

但工具本身不会带来改变,真正起作用的是字段改造。他们做了三件事。

(1)把重开做成独立的状态链路,而不是新建任务

原来的"进行中 / 已完成"两态被扩展为六态:正常执行、阻塞中、待重开判定、已冻结、重开执行中、待验收。这一步直接消除了状态漂移问题,管理层看到的进度图第一次和现实一致。

(2)把重开卡做成任务的必填字段组

重开原因、根因分类、原任务引用、不做什么、单一责任人、验收人确认、审批有效性清单,全部变成重开流程中的必填项。填不完整就无法进入重开执行状态,这个约束看起来强硬,效果却很直接:重开卡的平均完成时间只有 40 分钟,但它消灭了后续大量的口头确认。

(3)建立重开数据的自动汇总

重开原因分布、重开周期、二次重开率、跨部门等待时长,这四项按周自动生成。团队不需要额外花时间做统计,管理者也不需要靠询问来获取数据。

3. 三年数据变化

到 2024 年底,这家企业的数据变化是这样的:平均重开周期从 27 天降到 11 天,二次重开率从 31% 降到 7%,重开过程中的跨部门平均等待时长从 9.6 天降到 2.8 天。重开事件的绝对数量并没有明显下降,从每年 14 次变成每年 16 次,这一点很关键。

重开次数没降,说明业务变化本身没有减少。真正改变的是重开的处理质量。如果一家企业通过流程优化把重开次数压到很低,反而要警惕:可能不是问题变少了,而是问题被隐藏了。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

4. 治理过程中的三个反直觉发现

第一个发现:重开卡填写得越详细,重开周期越短。这和"流程越重越慢"的直觉相反。原因是详细的卡消除了后期的口头确认和返工,前端的 40 分钟换回了后端的两三天。

第二个发现:升级机制的实际触发次数远低于预期。2024 年全年只触发了 9 次升级,但团队普遍反馈"知道有升级机制之后,响应速度快了很多"。机制的威慑作用往往大于它的实际使用频次。

第三个发现:根因分类的价值在半年后才显现。前半年归类数据太少,看不出规律;到 2023 年中,数据积累到一定量之后,团队发现"需求口径失真"占全部重开原因的 41%。这个发现直接推动了他们在需求阶段增加一次跨部门口径确认,从源头减少了后续重开。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

七、指标:用重开率、重开周期、二次重开率验证效率

没有指标的重开治理会退化成主观感受。但指标本身如果用错,会比没有指标更糟,因为它会引导团队做错误的事。我在这一节给出四个我实际使用过的指标,以及它们的口径和陷阱。

1. 四个核心指标及其口径

重开率衡量的是重开事件在全部任务中的占比。口径必须写清楚分母是什么:是全部任务,还是跨部门任务,还是超过一定规模的任务。不同分母算出来的数字差好几倍,混用会让讨论完全跑偏。

重开周期从"任务被判定为需要重开"的那一刻起算,到"新交付被验收人确认"为止。注意不要从"任务停摆"开始算,因为停摆到判定之间往往有一段无人管理的悬空期,那段时间应该单独用另一个指标衡量。

二次重开率是同一任务在重开后再次中断的比例,按季度统计。这是最能反映流程质量的单一指标。我的经验阈值是 15%,超过这个数就说明重开判定或重开卡填写存在系统性问题。

跨部门等待时长衡量的是依赖方响应速度,从发出请求到对方给出实质性回复的时间。这个指标不受本部门努力程度影响,纯粹反映协作效率。

指标 计算口径 建议警戒值 主要改进方向
重开率 季度重开任务数 ÷ 季度跨部门任务总数 需结合业务变化率解读 前端需求口径校验
重开周期 重开判定日 → 验收确认日的自然日数 > 15 天需复盘 重开卡质量、审批有效性
二次重开率 重开后再次中断的任务数 ÷ 重开任务总数 > 15% 需流程审计 验收人确认、范围边界
跨部门等待时长 请求发出 → 实质回复的平均小时数 > 48 小时需升级机制介入 接口人明确、升级规则

2. 看板字段设计

指标要能自动生成,前提是字段结构支持。我建议在任务字段里至少保留以下几项,才能把上面四个指标算清楚:重开原因分类、影响部门列表、原任务引用、重开判定日期、验收确认日期、依赖请求发出时间、依赖方首次响应时间、二次重开标记。

这些字段不需要全部手填。像判定日期、响应时间这类可以由状态流转自动记录,只有重开原因分类和影响部门需要人工选择。人工填写项越少,数据质量越高。这是我在多个团队里反复验证过的一条经验。

3. 复盘节奏

复盘频率我建议按项目节点而不是按固定周期。原因是重开事件的分布不均匀,按周复盘会大量空转,按月复盘又太滞后。

更实际的做法是:每个重开任务关闭时做一次 10 分钟微复盘,每季度做一次跨项目的重开数据复盘。微复盘解决单点问题,季度复盘解决系统问题。两者分工明确,不会互相替代。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

八、沟通模板与升级规则:一页说清为什么重开、变了什么、要谁做什么

流程和字段解决的是结构问题,但重开最终还是要靠人来同步。我在实践里固定了两套沟通模板,一套异步、一套同步,配合一套升级规则使用,能覆盖绝大多数场景。

1. 异步通知模板

跨部门重开通知必须包含三个信息块:为什么重开、变了什么、要谁在什么时间做什么。顺序不能颠倒,因为接收者需要先理解原因,才会认领动作。

我把模板固化成了固定格式,团队直接复制填空。核心是避免出现"请大家对齐一下"这类没有动作指向的表述。

【任务重开通知】ORIG-2024-0387 → REOPEN-2024-0412
为什么重开

触发条件:目标变更

根因分类:需求口径失真

一句话说明:市场部将活动口径从"功能上线"调整为"唤醒率提升",

原方案中的签到功能不再需要,预算下调 40%。

变了什么

目标变更:唤醒率目标由 5 个百分点调整为 3 个百分点

范围收缩:签到功能、积分商城改版移出范围

新增依赖:数据平台组分群标签(T+7)、法务合规确认(T+5)

审批变化:预算审批沿用原单号,数据合规评审需重新发起

要谁做什么

张(增长组,唯一责任人):T+1 前输出重开后的最小闭环计划

李(数据平台组):T+7 前交付分群标签,T+2 前给出排期确认

王(法务):T+5 前完成触达话术合规确认

陈(验收人):T+2 前确认新目标与新验收标准

需要回复的内容
请在收到后 4 小时内回复"确认"或提出具体异议。

超过 8 小时未回复,我将按默认确认处理并进入执行。

最后一条"超过 8 小时未回复按默认确认处理"是关键设计。没有这条,异步通知很容易变成无限期等待;有这条,收件人会主动处理,而不是默认搁置。

2. 15 分钟重开短会议程

异步通知发出后,通常会召开一次短会。我把议程固定为四段,总时长不超过 15 分钟。

  1. 0-3 分钟|变更说明:由唯一责任人讲清变了什么,不讨论原因,原因在归因会已经讲过。
  2. 3-7 分钟|依赖确认:逐条确认关键依赖的交付时间和负责人,当场确认或当场标记为风险。
  3. 7-12 分钟|边界澄清:重点讲"不做什么",确保所有人理解范围收缩。
  4. 12-15 分钟|升级规则与下次检查点:重申升级触发条件,约定下一次同步时间。

这个议程的关键是不设自由讨论环节。自由讨论会把 15 分钟变成 45 分钟,而且讨论内容往往偏离重开的核心议题。有异议的一律会后单聊,需要决策的走升级机制。

3. 升级规则

升级规则要写进重开卡,而不是放在某个文档里。我用的版本是三档:

  • 第一档:依赖项超过约定时间 24 小时未响应,责任人直接在协作工具中 @ 接口人及其负责人。
  • 第二档:超过 48 小时仍未给出实质回复,责任人升级到双方部门负责人,并同步影响范围。
  • 第三档:超过 96 小时或影响关键路径,升级到跨部门决策层,同时给出两个可选方案供选择。

第三档的关键是"给出两个可选方案"。纯汇报问题的升级会变成踢皮球,带着方案去升级才能推动决策。升级不是告状,是请求决策资源。这个认知需要提前和管理层对齐,否则升级机制会在第一次使用时就被政治化。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

九、不同情况下的行动建议

前面讲的是通用方法。但不同团队面临的约束差别很大,直接把一套流程照搬过去往往水土不服。我按三种维度给出针对性建议。

1. 按团队规模

三十人以下的团队,我建议只做两件事:明确唯一责任人和唯一验收人,重开时保留旧任务不删除。这个规模下,信息传递损耗不大,完整的重开卡反而是负担。

三十到一百人的团队,重开卡是必要的,但字段可以精简到核心六项。同步频率建议从每天一次站会起步,稳定后降为每周两次。这个阶段最容易出现的问题是状态漂移,所以状态字段的粒度必须够。

一百人以上的中大型组织,跨部门依赖会变成常态,此时需要完整的六态状态链路、重开卡必填字段、升级机制和自动指标看板。这个规模下,靠人的记忆已经不可能维持一致性。

需要说明的是,这个规模判断不是绝对的。如果业务变化极快,五十人团队也可能需要重型的重开机制;如果业务极其稳定,两百人团队也可能只需要轻量约束。

2. 按重开频率

年重开次数少于 5 次的团队,我建议不做系统性重开治理。每次重开当作一个独立项目处理,完成后做一次复盘就够。投入流程建设的成本收不回来。

年重开次数在 5 到 20 次之间,值得建立标准化的重开卡和根因分类。这个区间已经能产生有统计意义的数据,能看出根因分布。

年重开次数超过 20 次,说明重开已经成为组织的常态化动作,此时需要完整机制:状态链路、必填字段、升级规则、自动看板、季度复盘。同时要开始关注重开的源头治理,因为高频重开往往意味着前端需求管理有问题。

3. 按行业约束

受强监管的行业,比如金融、医疗、汽车,重开流程里必须加一项:合规有效性检查。这类行业的审批链通常很长,重复走一遍的成本极高,所以"哪些审批可以沿用、哪些必须重走"的判断要前置到重开卡里。

硬件和制造业,重开的成本大头在物料和产线。这类团队的重开判定要额外考虑一件事:物料是否已经下单、产线是否已经排产。已经投入的物理成本,决定了重开的最小范围。

纯软件和互联网团队,重开的成本主要在沟通和上下文重建。这类团队最适合用工具化手段降低重建成本,比如把决策日志、版本快照、依赖关系都结构化沉淀下来。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

十、不同情况下的取舍

重开治理的本质不是把所有环节都做到最好,而是在几组矛盾中做出明确选择。我在这一节列出四组我实际遇到过的取舍,以及我的判断依据。

1. 速度与完整性

重开越快,信息收集就越不完整;信息越完整,启动就越慢。这是一个真实的矛盾,不是可以靠努力同时解决的。

我的判断依据是任务的可逆性。如果重开后的动作容易回退,比如内容调整、界面改版,那就优先速度,允许信息不全。如果重开后的动作难以回退,比如合同签署、硬件投产、数据迁移,那就优先完整性,宁可晚两天启动。

一个具体的操作建议:在重开卡里加一个字段标记"可逆性等级",高可逆的任务走快速通道,低可逆的任务走完整流程。这样就不用在每次重开时重新争论。

2. 标准化与灵活性

标准化能降低沟通成本,但会牺牲对特殊情况的适应能力。灵活性保留了判断空间,但会让流程难以预测。

我的经验是字段标准化,流程留弹性。也就是说,重开卡的字段必须统一,因为这决定了数据能不能被统计分析;但重开流程的严格程度可以按任务分级,简单的重开走简化版,复杂的走完整版。

一个常见的反例是把标准化做到流程层面,要求所有重开都必须开三次会。这种做法的结果通常是形式化执行,会议照开,但内容空转,最后团队对流程产生抵触。

3. 工具化与人工判断

工具能解决状态同步、数据汇总、提醒升级这类问题,但解决不了"这次到底该不该重开"这种判断。我见过一些团队试图用规则引擎自动判定重开,结果大部分判定都需要人工推翻。

我的判断是:工具负责"记录和提醒",人负责"判定和取舍"。把判定权交给工具,短期看省事,长期看会积累大量误判。工具的价值在于让人的判定有依据、有痕迹、可复盘,而不是替人做决定。

4. 集中管控与团队自治

集中管控能保证一致性,但会拖慢响应速度。团队自治响应快,但容易出现标准漂移,跨团队对比数据时会发现口径不一致。

我倾向的中间路线是:把指标定义和数据口径集中管控,把执行细节交给团队自治。也就是说,公司层面统一规定什么叫重开周期、什么叫二次重开率,但每个团队可以自己决定重开卡怎么填、开几次会、用什么节奏同步。

这样既保证了跨团队数据可比,又保留了团队的适应空间。实践下来,这种模式的执行度明显高于全面集中管控。

任务执行如何做好重开?跨部门团队效率提升与操作步骤

十一、常见问题速答

在给团队做内训时,被问到最多的几个问题集中在判定边界和落地阻力上。我把高频问题整理在这里,方便读者对照自己的情况做判断。

1. 任务停了很久但没人管,算重开吗?

不算。这种状态应该先被识别为"悬空任务",用专门的状态标记出来,再判断是继续、修复还是重开。直接把悬空任务当重开处理,会跳过归因环节,同一类问题还会继续发生。

我的建议是每个月做一次悬空任务扫描,超过 14 天没有状态更新的任务自动进入待判定队列。这个动作能把大量隐性停摆显性化。

2. 重开卡填不出来怎么办?

填不出来本身就是重要信号,说明重开条件还不成熟。最常见的是"不做什么"和"验收标准"两栏填不出来。前者说明范围没想清楚,后者说明验收人还没参与。

遇到这种情况,正确的动作不是降低要求硬填,而是回到上一环节重新确认。我的经验是,重开卡填不出来的任务,如果硬着头皮启动,二次重开率会明显偏高。

3. 团队抵触重开流程怎么办?

抵触通常来自两个原因:流程太重,或者流程没有带来可见收益。前者的解法是字段标准化、流程分级;后者的解法是让团队看到数据变化。

我用的一个有效做法是:在治理启动后的第一个月,把重开周期和二次重开率的对比数据公开出来。团队看到自己的重开周期从 20 天降到 12 天,抵触情绪会明显下降。流程的说服力来自结果,不来自规定。

4. 小团队也需要这套方法吗?

需要其中的一部分。我的建议是小团队只做三件事:保留旧任务不删除、明确唯一验收人、重开时用一句话写清"不做什么"。完整流程对小团队是负担,但这三件事的成本极低,收益却很直接。

5. 跨部门重开时,谁来承担重开成本?

这个问题没有统一答案,但有一个原则:谁触发的变更,谁承担变更带来的成本。如果变更来自业务方,那么业务方应该承担工期调整的代价;如果变更来自外部合规,那么成本由项目整体吸收。

把这条原则写清楚,能避免大量扯皮。反过来说,如果每次重开都要重新争论成本归属,说明这条规则从来没被明确过。

十二、一页纸重开 SOP 与下一步行动

回到文章开头那个项目。如果当时我知道现在这套方法,第一动作不会是让人重新对齐,而是先把项目冻结,把决策日志和已完成资产固化下来,然后花半天做归因和重开判定。这个顺序的差别,决定了后面是两周恢复,还是两个月扯皮。

我想强调的是最后一个观点:重开不是失败的标志,无法受控地重开才是。业务在变、依赖在变、标准和资源都在变,任何中长期的跨部门任务都必然面临重开。真正区分团队水平的,不是重开次数多少,而是重开时能不能快速把上下文接回来、把责任定下来、把范围框清楚、把验收标准确认掉。

1. 可以直接照做的六步清单

  1. 判定:对照五类触发条件确认是否走完整重开流程;命中四类不建议重开情况之一的,改用局部修复。
  2. 冻结:按六个维度冻结旧任务,不删除、不关闭、不覆盖。
  3. 归因:开一场 45 分钟以内的归因会,输出一个可归类的根因和一到两条流程改进项。
  4. 立卡:填写重开卡,重点是"不做什么"、关键依赖、唯一责任人和唯一验收人。
  5. 同步:发一条包含三要素的异步通知,配一次 15 分钟短会,明确升级规则。
  6. 小步启动:先做 3 到 5 天的最小闭环验证流程,跑通后再铺开后续计划。

2. 下一步怎么做

如果你现在手上正好有一个停摆的任务,我建议不要急着开会讨论,先做一件小事:把这个任务按前面那六个冻结维度写一遍快照。写完你会发现两件事,哪些信息是缺失的,以及缺失的那部分恰恰是重开时最容易扯皮的地方。

如果你所在的团队重开频率较高,下一步是建立根因分类。不需要复杂的系统,先用一个共享表格记录每次重开的原因分类和周期,积累到 20 条以上,规律自然会浮现。数据积累到那个量级之后,再决定要不要上完整的字段体系,判断会更有依据。

如果你负责的是中大型组织的协作平台建设,那么优先级应该是把重开做成独立的状态链路,而不是一个新任务。这一件事带来的改变,往往比后面所有流程优化加起来都大,因为它第一次让组织和现实的进度对齐了。

常见问题解答(FAQ)

1. 如何判断一个任务到底该重开,还是继续推进、局部修补就行?

我们团队上个月有个跨部门项目卡住了,市场说需求变了必须重开,研发说只是改几个字段没必要。我作为项目负责人夹在中间,很怕一重开就把前面两个月的进度作废,又怕不重开后面越拖越烂。到底有没有一个能落地的判断标准?

先用“变更有没有动到目标、验收标准、关键路径”这三条做判定,再决定是继续推进、局部修复还是正式重开。具体做法是拉一张四行判定表:第一行写原目标和新目标是否一致,第二行写验收标准有没有变化,第三行写关键路径上的依赖是否失效(比如上游接口人或供应商换了),第四行写已完成的资产还能不能复用。

只要命中“目标变了”或“验收标准变了”,就应该走正式重开;如果目标和验收标准都没变,只是依赖延期或资源没到位,那属于暂停后恢复,不需要重开,把旧截止时间改掉、把阻塞项写清楚即可;如果只是个别字段或文案要改,走变更单做局部修复。

反过来,有四种情况不建议重开:只是执行人情绪受挫、只是进度落后但方向没变、只是某个审批慢、只是想借重开把责任推给流程。判断完一定要留下书面结论,写清为什么重开或为什么不重开,否则一周后还会再吵一次。

2. 任务重开的时候旧任务该怎么处理?之前的上下文和已完成的东西会不会丢?

我之前踩过坑,重开时直接在原任务上改了截止时间,结果新旧两版需求文档同时存在,研发按旧版做、市场按新版验收,扯了两周。后来换了团队又遇到另一种情况,旧任务直接关掉重开新单,历史讨论、附件、决策记录全找不到了,新人接手完全不知道前面为什么停。到底该冻结还是该覆盖?

原则是“旧任务冻结、新任务重开,上下文靠快照迁移”,不要在原任务上覆盖状态。具体三步:第一步,把旧任务置为已冻结或已关闭而不是直接删掉或改期,冻结时补一条收尾说明,写清冻结原因和冻结时的状态;

第二步,做一份原任务快照,至少包含六项,原目标、当前进度、已完成且可复用的资产(文档、设计稿、代码分支、物料)、当时的阻塞点、关键决策记录及决策人、版本号或提交记录;第三步,在重开的新任务里贴上快照链接或摘要,并标注继承自哪个任务。

这样做的原因是,重开最大的成本不是重新干活,而是重新对齐“上次为什么停”和“哪些东西不用再做”。另外提醒一点,改截止时间这种操作不要直接改旧任务,宁可新建一条重开记录,把新旧截止时间并排写出来,否则报表里看不出重开,指标就全失真了。

如果你们的项目管理平台支持自定义字段,给重开原因、上游任务编号、新旧截止时间、验收人各开一个字段,比写在评论里可靠得多。

3. 跨部门重开时怎么同步最省事?是不是必须把所有部门再拉一遍会?

我们每次重开都要开一个小时的会,七八个人围着说“对齐一下”,说完还是不知道谁干什么、什么时候给。我很怀疑这种会是不是必要的,但又怕不拉会别人说我们不透明。有没有更省时间、又能让各部门真的动起来的做法?

不需要把所有部门再拉一遍长会,跨部门重开只需要讲清三件事:为什么重开、相比原计划变了什么、要谁在什么时间之前交付什么。落地可以分两步。先发一条异步通知,模板固定四段:第一段一句话说重开原因和影响范围;第二段列变更项,用“旧→新”的写法并带上新截止时间;第三段列行动项,每项写责任人、交付物、时间点;

第四段写未响应多久会升级、升级给谁。通知发出去后,只对关键路径上的责任人开一个 15 分钟短会,议程就三项:确认目标、确认依赖、确认验收人,不做背景复述。

同步环节最容易出问题的是发了通知没人回,所以要提前定升级规则,比如责任人 24 小时未确认就找其主管,关键依赖超过约定时间未回复就在项目群里点名并记入风险清单。另外一条经验是,同步时一定要写清“这次不做什么”,把范围外的事项明确排除,否则重开会被当成新需求入口,越做越大。

判断同步是否成功的标准不是大家都回“收到”,而是每个行动项都有唯一责任人和具体时间点。

4. 跨部门任务重开的效率该怎么衡量?有哪些指标和口径可以直接套用?

老板问我重开流程到底有没有见效,我只能回答“感觉比以前顺了”,他明显不满意。我想搭几个指标,但又怕口径定不好被质疑数据造假,比如重开率的分母到底放什么、暂停后恢复的任务算不算。有没有一套能直接用的定义?

建议先用三个核心指标,口径必须在统计之前就写死。第一个是重开率:统计周期内正式重开的任务数除以同期关闭的任务数,注意分母只用已关闭的任务,暂停后恢复和局部变更都不计入分子,否则数字会虚高。

第二个是重开周期:从确认重开到任务重新进入执行状态的时长,用中位数而不是平均数,因为个别长尾会把结果严重拉偏,这个指标反映的是恢复速度。第三个是二次重开率:同一个任务在首次重开后 30 天内再次被重开的比例,它能暴露判定表和验收标准是不是没定清楚。

看板上除了这三个数,再固定四个字段:重开原因分类(需求变更、验收标准不清、依赖延期、资源不足、权限卡点)、影响部门、跨部门等待时长、重启后实际交付时间。复盘节奏建议按项目节点做,不要每周都复盘,否则一线会把重开藏起来不报。

最后提醒,任何效率提升的百分比都必须标注统计周期、样本量和口径,缺这三样就不要往汇报里写。

核心关键词

读者评论

叶
叶云舟

最有共鸣的是“重开第一个动作是冻结”。我们之前每次重开都是直接新建任务,旧任务一关,评论和决策记录全丢了,三周后没人说得清字段为什么改。后来强制保留冻结状态并引用旧任务编号,光是找资料这一项就省了一周。

董
董博

二次重开率这个指标确实被低估了。我们团队重开率高的时候领导很紧张,但拆开看大多是需求变更导致的第一次重开;真正出问题的是同一个任务重开后再次中断,基本都是验收人没定清或依赖没识别。按这个口径抓,改进方向立刻清晰了。

钟
钟雨桐

四种处理方式的对比数据很有说服力,硬撑型返工率最高这点我深有体会。之前一个项目为了不延期硬推,验收阶段集中爆雷,返工量比直接重开大得多。受控恢复看起来多花时间做判定,实际周期反而最短。

雷
雷梦琪

审批有效性清单是这篇里最实用的一个动作。法务和合规审批重开时又走一遍,白白耗了两三周,大家都觉得流程如此。其实只要区分哪些受本次变更影响,不影响就注明沿用原单号,制度性浪费能砍掉一大块。

程
程思源

文章讲的机制在中大型跨部门团队成立,但小团队直接照搬可能过重。我们十人不到,重开卡填一堆字段反而没人维护。不过“先冻结、明确唯一验收人、做根因归类”这三条无论规模都该保留,其余可以按成本裁剪。

文章包含AI辅助创作:任务执行如何做好重开?跨部门团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/381224

赞 (0)
飞飞飞飞
任务执行阻塞教程:跨部门团队效率提升,避坑指南
上一篇 4小时前
任务执行阻塞教程:跨部门团队制度设计,避坑指南
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
