去年第三季度,我参与复盘了一个延期 26 天的中台项目。复盘会上所有人的记忆出奇一致:没人偷懒,没人甩锅,但任务就是卡住了。真正的原因拆出来之后非常朴素,一个接口契约的变更从 3 月 8 日发生,到 4 月 2 日才第一次被写进任何一份正式记录里。这 25 天里,它在 4 个群的聊天记录里被提过 11 次,却从来没有出现在任何一张任务看板、任何一份周报、任何一次站会的结论里。
这就是"任务执行阻塞"最典型的形态:它不吵不闹,不产生任何红色告警,只是安静地把一条关键路径吃掉。项目成员每天照常更新"进行中 60%",管理者照常看到一片绿,直到某天联调窗口关闭,所有人才发现进度表是假的。
这篇文章不讲"要加强沟通"这类正确的废话。我会把阻塞当成一类必须被管理的工作项,拆出一套项目成员可以直接照做的六步闭环、七个高频坑、四套模板,以及在不同团队规模下该怎么取舍。所有数据分为两类:一类标注来源的公开基准,另一类是我在多个项目里做匿名化统计后的观察值,我会明确标出它们的性质,你可以按自己团队的情况折算。
一、先给结论:阻塞不是状态,而是需要被管理的工作项
大多数团队把阻塞当成一种"状态"来处理,任务今天推不动,那就先挂着,等对方有空了自然就动了。这种处理方式的隐含假设是:阻塞会自己消失。而实际情况是,阻塞不会自己消失,它只会自己发酵。
我见过的最健康的团队做法,是把阻塞当成和"需求""缺陷""任务"平级的一类工作项:它有编号、有负责人、有创建时间、有期望解决时间、有影响范围、有升级路径、有闭环记录。它会被统计、被排序、被复盘。当阻塞被这样对待之后,你会发现一个反直觉的结果:团队的阻塞数量变多了,但项目延期变少了,因为原来那些藏在聊天记录里的隐性阻塞,终于浮到了水面上。
1. 我在十几个项目里反复验证的三条判断
判断一:绝大多数阻塞不是没人发现,而是没人登记。我做过一次粗略的抽样统计,在一个 40 人左右的产品研发团队里,连续追踪 8 周、共记录 137 次阻塞事件。其中真正属于"团队完全不知情"的只有 11 次,占比 8%;剩下 92% 的阻塞,至少有一个人当时就知道,但只有约三分之一被写进了任何结构化载体。信息存在,只是没有被固化。
判断二:阻塞的解决速度,取决于它被谁看见,而不是它有多严重。同一个"等待数据部门提供字段口径"的阻塞,如果只在新人小群里提一句,平均解决周期是 9 天;如果被写进跨部门周会的阻塞清单并指派到具体责任人,平均解决周期是 3 天。严重程度没变,可见度变了。
判断三:普通成员自己管理阻塞,比等管理者来管理更有效。原因很简单,成员是最早感知到阻塞的人,时间差通常有 1 到 3 天。管理者介入时,阻塞已经老化了好几天。让阻塞在被感知的那一刻就进入流程,是成本最低的做法。
2. 阻塞管理的四条底线
不管你们团队用的是什么工具、什么流程、什么会议节奏,只要这四条中缺一条,阻塞管理就会退化成"大家心里有数"。而"大家心里有数"在项目压力下会迅速变成"我以为你知道"。
- 有名字:阻塞必须有一个明确的、当前正在处理它的负责人,而不是"某个部门"或"相关同学"。责任人可以轮换,但任何时刻必须唯一。
- 有时限:阻塞必须有一个期望解决时间。注意是"期望解决时间"而不是"预计完成时间",前者是请求方提出的诉求,后者是被请求方的承诺,两者混淆是后续扯皮的根源。
- 有影响:阻塞必须写清它挡住的是什么。挡住一条关键路径和挡住一个内部优化任务,紧急程度差着数量级。
- 有下一步:阻塞必须写明"下一步由谁在什么时间做什么"。没有下一步的阻塞,本质上是一条抱怨。
3. 这篇文章要解决的问题
下面我会按"定义边界 → 六步闭环 → 避坑清单 → 模板话术 → 案例复盘 → 分场景建议 → 取舍逻辑"的顺序展开。你可以从头读,也可以直接跳到你现在最卡的那一节。如果你只想拿一个东西走,请直接看第四节和第六节:一套流程加四套模板,明天就能用。

二、为什么"在等"是项目里最贵的三个字
站会上你听到最多的一句话大概是"这块还在等 XX 那边"。这句话听起来人畜无害,甚至显得当事人很配合。但它其实隐藏了三层成本,而这三层成本在进度表上全都看不见。
1. 一个跨团队接口依赖的真实场景
某次我负责一条支付链路的重构,任务拆到最细之后,我这边有一个子任务叫"对接风控决策接口的失败重试策略"。它依赖风控团队提供三个字段的错误码定义。3 月 8 日,风控那边在群里说接口字段"稍微调整了一下",我看了一眼,觉得影响不大,继续等正式文档。
3 月 15 日,我开始写重试逻辑,发现错误码从 4 位变成了 6 位,原本的映射表完全失效。我在群里问了一句,风控同学回复"哦对,改了下,我发你"。然后这一发就发到了 3 月 22 日。
3 月 25 日我拿到文档,写完逻辑,进入联调。联调时发现风控侧的错误码在灰度环境和生产环境不一致,需要再等两天的环境修复。4 月 2 日,重试逻辑终于通过验证。整个过程,我这条子任务的工期从预计 3 天变成了 25 天。
而这 25 天里,没有任何一次站会上我说过"我被阻塞了"。我说的都是"在对接中""等文档""马上就好"。这就是问题所在:我低估了一件事,那就是别人根本无法从我的措辞里判断出这件事已经卡了 25 天。
2. 阻塞成本的三层结构
第一层是直接成本,也就是任务本身的工期被拉长。这层成本最容易被看见,也最容易被接受,因为它只影响一个人。
第二层是连锁成本,这是真正昂贵的一层。一个任务卡住,会连带影响联调窗口、测试排期、发布窗口、下游团队的开工时间。这些影响往往不是线性叠加,而是乘法关系,联调窗口一旦错过,就要等下一个版本列车,可能是两周之后。
第三层是组织成本,最隐蔽也最难修复。它包含三类东西:重复沟通的沟通开销、决策链路的延迟、以及团队对进度信息的信任透支。当一个团队发现"进度表上的 60% 已经维持了三周"时,后续所有进度汇报都会被自动打折,管理的信号功能就失效了。

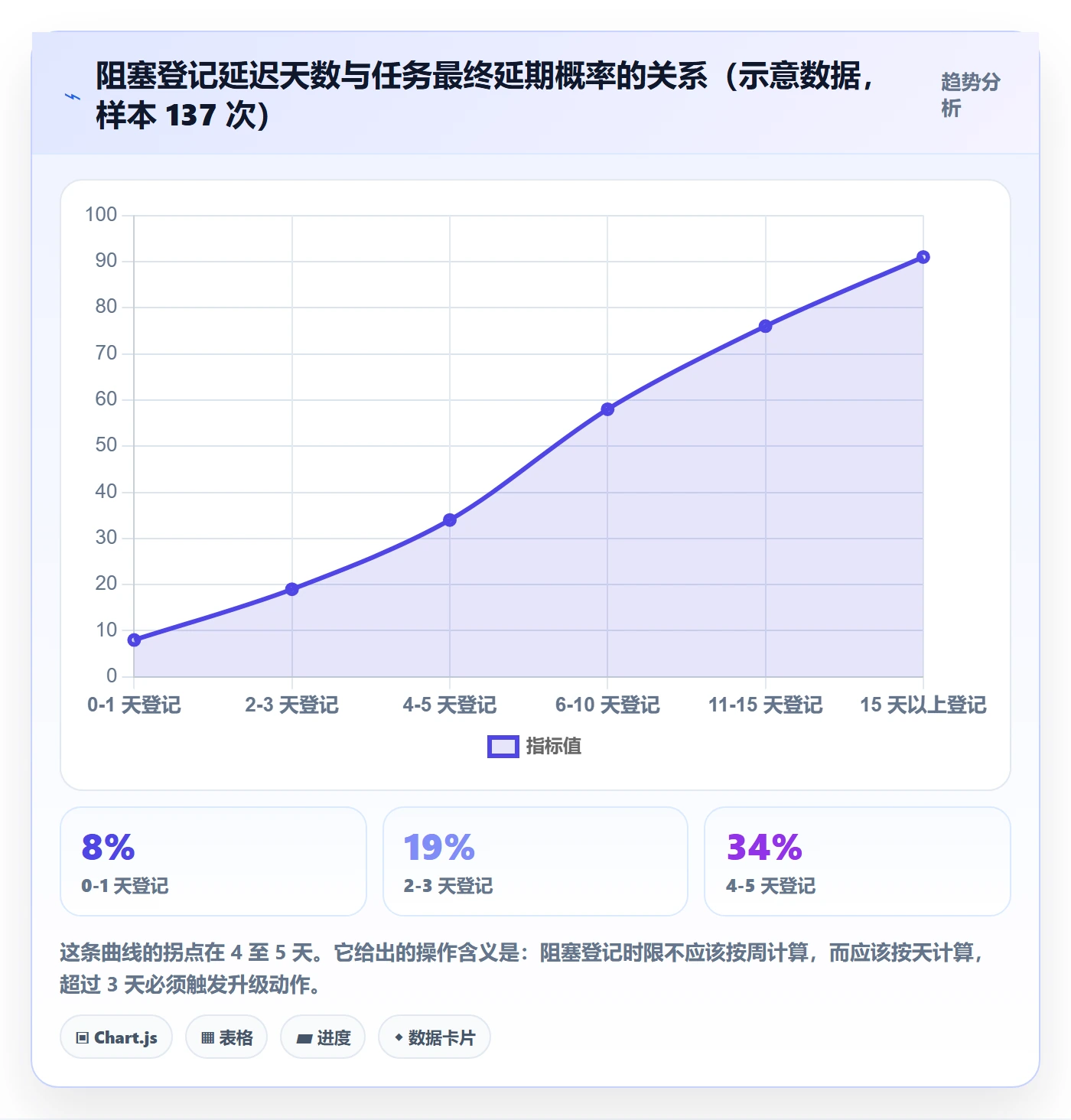

3. 阻塞老化天数与延期概率的关系
我把上述 137 次阻塞按"从发生到被正式登记的天数"分组,再看对应任务最终是否延期。结果呈现出一条非常清晰的阶梯:阻塞如果在 1 天内被登记,任务最终延期的概率约 8%;如果拖到 6 至 10 天才登记,延期概率跳到 58%;超过 15 天,延期概率超过 90%。
这条曲线的意义在于,它把"早汇报"从一个道德要求变成了一个数学判断。早汇报不是态度好,而是成本低。第 1 天说出口,你只需要解释一次;第 10 天说出口,你要解释为什么现在才说。

4. 一线成员为什么必须自己管阻塞
很多成员有一个心理误区:管理阻塞是项目经理的事,我只负责把技术问题解决掉。但在真实的跨职能协作里,项目经理的视野是滞后的,他只能看到你汇报的内容。你不说,他就不知道;他不知道,他就没法帮你协调资源。
换句话说,成员上报阻塞,不是把责任推出去,而是把解决问题所需的资源拉进来。这是两种完全不同的心态,也会导向完全不同的措辞。前者的典型句式是"XX 那边一直没给我",后者的典型句式是"我需要 XX 在周三前确认字段口径,否则联调会顺延到下一个窗口"。
三、先把定义说清楚:阻塞、风险、延期、依赖的边界
我在团队里推行阻塞管理时,遇到的第一个阻力不是"不想报",而是"报不准"。很多成员把任何等待都叫阻塞,结果阻塞清单迅速膨胀到几十条,管理者失去判断力,最后整个机制被放弃。
所以第一步必须是把概念切开。这四类东西的处理方式完全不同,混在一起讨论就是在浪费所有人的时间。
1. 四个概念的判定标准
依赖是计划内的、已知的、有约定交付时间的前置条件。它不是问题,它是计划的一部分。比如"我要等测试环境准备好才能跑回归",只要测试环境在计划时间点交付,这就是依赖,不需要报阻塞。
风险是尚未发生、但可能发生并造成影响的事件。它的特征是不确定性,"如果风控接口的性能达不到要求,可能会影响我们的超时配置"。风险的处理方式是预案和监控,不是催办。
阻塞是已经发生、当前正在阻止任务继续推进的具体障碍,且需要本人以外的资源才能解除。三个条件缺一不可:已发生、正在阻止、需外部资源。只是"可能变慢"不算阻塞,"我自己再想想办法"也不算阻塞。
延期是已经错失原定交付时间的既成事实。它是阻塞或风险未被及时处理的结果,而不是原因。把延期当阻塞来汇报,等于把处理时机推到了最晚。
| 概念 | 是否已发生 | 是否需外部资源 | 核心处理动作 | 建议响应时限 | 常见误判 |
|---|---|---|---|---|---|
| 依赖 | 否,属计划内 | 是,但已约定 | 按计划跟催、提前对齐 | 交付前 3 天例行确认 | 把正常等待当阻塞上报 |
| 风险 | 否,可能发生 | 视情况 | 制定预案、设监控指标 | 出现预警信号即刻评估 | 把风险当阻塞催办 |
| 阻塞 | 是,正在发生 | 是,必须外部介入 | 登记、同步、升级、闭环 | 识别后 1 个工作日内登记 | 把阻塞当"我再等等" |
| 延期 | 是,已既成 | 不一定 | 重排计划、评估影响范围 | 确认当天必须通报 | 把延期当阻塞来申请资源 |
2. 阻塞的四个判定信号
如果你不确定自己是不是被阻塞了,用下面四个信号过一遍,满足任意两个就该登记。
- 等待时长超过约定阈值:比如你请求对方交付,对方承诺"今天给",结果过了 1 个工作日仍无进展。
- 当前任务无法继续推进:注意是"无法推进",不是"推进得慢"。你能写文档、能补测试、能做其他子任务,那不算阻塞,只是有待办。
- 解除条件是他人决策或他人资源:你自己做什么都无法解除,这就是需要外部介入的硬信号。
- 落在关键路径上或影响他人:如果你的任务卡住会导致下游团队无法开工,即使只卡了一天,也值得登记。
3. 阻塞分级与响应基准
我在团队里推行的是四级分类。分级的目的不是增加仪式感,而是让不同级别匹配不同的响应成本和升级层级。把所有阻塞都按最高级别处理,结果一定是所有人都疲于奔命,然后集体放弃。
P0 阻塞:影响当前迭代承诺的交付,或阻塞多条关键路径。要求 2 小时内首次响应,4 小时内上升至部门负责人,24 小时内给出结论或替选方案。
P1 阻塞:影响单个关键路径或影响外部团队开工。要求 1 个工作日内首次响应,2 个工作日内上升至项目负责人。
P2 阻塞:影响非关键任务,或有可绕行方案。要求 2 个工作日内首次响应,本周内闭环。
P3 阻塞:影响体验或效率,不影响交付。纳入待办,按排期处理,不单独升级。

四、六步闭环:项目成员可直接照做的阻塞处理 SOP
下面这套流程我在不同规模、不同行业的团队里试过四轮,每次都会根据反馈做简化。现在的版本已经去掉了所有需要额外培训才能执行的动作,一个新人看完模板就能上手。
1. 第一步:识别,把"等待"显性化
识别动作的核心不是判断,而是习惯。我建议在每个成员的任务列表里加一个隐性规则:任何一次请求他人交付,都要在提出请求的同时,约定一个"回复截止时间"。这个时间不需要精确,可以粗糙到"本周三前",但必须存在。
有了这个约定时间,识别就变得机械化了:到了约定时间没有进展,就自动进入登记动作,不需要再争论"这算不算阻塞"。这一步消灭了绝大多数"要不要报"的犹豫。
2. 第二步:登记,字段统一,减少扯皮
登记不是写小作文。我见过很多团队要求"详细描述阻塞情况",结果大家写得又长又乱,看得人抓不住重点。正确的做法是固定字段,每个字段一句话。
推荐的最小字段集是六个:阻塞描述、影响范围、当前责任人、期望解决时间、已尝试动作、下一步动作。"已尝试动作"这个字段最容易被省略,但它恰恰是决定这个阻塞能不能被快速推进的关键,没有它,接手的人会从头再问一遍。
3. 第三步:同步,30 秒讲清四件事
站会上讲阻塞,最常见的错误是流水账式讲述背景。正确的 30 秒结构是固定的四句话:卡在哪、影响谁和什么、需要谁在什么时候做什么、不做会怎样。
举个例子对比一下。差的表达是:"风控那边的错误码改了,我这边映射表对不上,正在跟他们沟通,可能还要几天。"好的表达是:"我卡在风控错误码变更,影响支付重试逻辑的联调;需要风控的王工在周三前提供 6 位错误码的完整映射;如果周三拿不到,联调窗口顺延到下一个版本,商务侧的下单灰度要跟着推两周。"
第二种表达只多了十几秒,但听的人立刻知道该不该介入、该找谁。
4. 第四步:分级,自己能解、团队能解、需升级
分级的作用是防止"所有事都找领导"。我给团队的经验判断是这样:
- 自己能解:只需要改变自己的做法、或者只是需要换一条实现路径。这不是阻塞,是决策,不要上报。
- 同级能解:对方和你在同一团队或同级,只需要明确责任和时限。走登记加同步即可,不必升级。
- 需要跨团队协调:对方不在你的管理链路里,或者涉及资源重新分配。这类必须升级,而且越早越好。
- 需要决策或预算:涉及方案拍板、优先级调整、采购或人力投入。这类必须上升到有决策权的层级,走正式阻塞通道。
5. 第五步:升级,带方案、带时限、带影响
很多成员不敢升级,是担心被认为"能力不行"或者"打小报告"。这个心理障碍的根源在于升级的措辞方式。如果升级的消息写得像抱怨,那它确实像告状;如果写得像一份请求决策的简报,那它就是专业动作。
升级消息我固定用六段式:背景一句、阻塞一句、影响一句、已尝试动作一句、请求事项一句、截止时间一句。这个结构的好处是,接收者可以在 20 秒内做出判断,而不需要追问三轮。
6. 第六步:闭环,确认解除并复盘防复发
闭环包含两个动作,很多团队只做第一个。第一个是确认解除:由谁在什么时间确认了阻塞已解除,任务是否恢复推进。第二个是防复发:这个阻塞为什么会发生,是流程缺口、文档缺失还是排期问题,需要做什么来避免同类问题再出现。
防复发不需要每次都很重。有时候一句话就够了,比如"以后风控侧字段变更提前 3 个工作日同步到对接群,并更新接口文档版本号"。但如果连续两个迭代出现同类阻塞,就必须升级为流程改进项,指定负责人。


五、避坑指南:项目成员最容易踩的七个坑
下面七个坑按我遇到的出现频次排序,每一条我都会给表现、后果和替代动作。如果你只改一个坑,我建议改第一个。
1. 坑一:只报进度,不报阻塞
表现:站会上说"进行中 70%""还在跟进""这两天应该就好"。听的人无法区分这是顺利推进还是已经卡住了三天。
后果:阻塞在沉默中老化,管理者失去介入时机,最终以延期形式暴露。这是所有坑里杀伤力最大的一个。
替代动作:把汇报口径改成二元结构,"我现在在做什么,我卡住了什么"。哪怕没有阻塞,也明确说一句"当前无阻塞"。这句话看似多余,但它建立了一个基线:沉默不代表正常。
2. 坑二:阻塞没有唯一责任人和期望时间
表现:阻塞登记里写着"等待数据部门支持""需要前端配合",没有具体人名,没有日期。
后果:所有相关方都认为别人在处理,责任在群体中稀释为零。这是我在复盘里见到频率第二高的根因。
替代动作:责任人必须落到具体的人,写"张三"而不是"数据组";期望解决时间必须有具体日期,写"3 月 20 日"而不是"尽快"。
3. 坑三:升级太晚,等到成了延期才说
表现:心里想着"再等等,说不定明天就好了",一天拖一天,等到确认交付不了才第一次向上反馈。
后果:团队失去了所有缓冲选项,只能接受延期。更糟的是,管理者的第一反应往往是"你为什么不早说"。
替代动作:设一个硬性触发线,比如"阻塞超过 3 个工作日未推进,无论大小一律升级"。用规则代替判断,可以绕过心理阻力。
4. 坑四:用碎片化即时通讯替代结构化记录
表现:所有阻塞沟通都在私聊或小群里进行,没有人知道全貌,交接时信息全部丢失。
后果:重复沟通成本极高,新人接手要重新问一遍,跨团队协调时缺少事实依据。而且一旦当事人请假,阻塞直接停摆。
替代动作:群里可以聊天,但结论必须落到结构化载体。一句"我去更新到阻塞清单里"应该成为团队的口头禅。
5. 坑五:把外部依赖当成完全不可控
表现:"这是外部团队的事,我只能等"。一旦贴上"外部"标签,本人就停止了一切主动动作。
后果:即使外部团队因为自身排期而搁置,也没有人推动,阻塞无限期挂着。
替代动作:把"不可控"拆成"不可控的部分"和"可控的部分"。可控部分包括:提供更清晰的需求、给出替代方案、提出降级方案、把依赖拆成最小可用切片先联调。
6. 坑六:会开了,但没有结论、责任人和时间点
表现:专门开了协调会,讨论得很热烈,会后就散了,没有会议纪要,没有待办。
后果:阻塞状态没有任何变化,但所有人都觉得"已经处理过了",反而降低了再次推动的紧迫感。
替代动作:任何针对阻塞的会议,结束前必须产出三样东西:结论、责任人、时间点。没有这三样,会议不算结束。
7. 坑七:工具堆了很多,流程却没有统一
表现:任务在一个平台,文档在另一个平台,沟通在即时通讯里,阻塞散落在三处,没人知道该看哪里。
后果:工具越多,信息越碎。团队花在"找信息"上的时间超过了"处理问题"的时间。
替代动作:约定唯一可信源:任务状态以项目管理平台为准,阻塞以阻塞清单为准,其他渠道只作为通知,不作为事实来源。

六、可直接套用的四套模板
模板的价值不在于好看,而在于降低执行门槛。当成员不需要现场组织语言时,上报阻塞的心理成本会大幅下降。
1. 阻塞登记表模板
六个字段,每个字段一句话,控制在 140 字以内。它的设计目标是让任何一个第三方在 30 秒内理解状况并知道该做什么。
【阻塞登记】
阻塞描述:风控侧错误码由 4 位变更为 6 位,我方重试映射表失效
影响范围:支付失败重试逻辑无法开发;影响本迭代 3 个接口联调;下游商务灰度顺延
当前责任人:风控 王XX
期望解决时间:3 月 22 日 18:00
已尝试动作:3/15 群内询问未获回复;3/18 邮件发送变更影响说明;3/19 电话联系对接人
下一步动作:若 3/22 未提供,改用错误码前缀匹配的降级方案,由我方自行实现
2. 站会 30 秒话术模板
四句话结构:卡在哪、影响什么、需要谁在什么时候做什么、不做会怎样。按这个顺序说,听众的注意力曲线刚好匹配信息密度。
话术模板:
"我卡在【阻塞点】。
影响【具体的路径 / 团队 / 交付物】。
需要【责任人】在【具体时间】前完成【具体动作】。
如果拿不到,【后续会发生什么,含影响范围与量级】。"
3. 升级消息模板
六段式,控制在 300 字以内。它的定位是一份请求决策的简报,不是一份控诉材料。所以措辞上要始终围绕"我需要什么",而不是"他没有做什么"。
【升级请求】支付重试逻辑阻塞
背景:支付重试逻辑依赖风控错误码映射,原计划 3/18 交付。
阻塞:风控侧错误码由 4 位变更为 6 位,变更未同步至我方,映射表失效。
影响:本迭代 3 个接口无法联调,若 3/27 前未解决,商务侧灰度需顺延约 2 周。
已尝试动作:群内询问(3/15)、邮件说明影响(3/18)、电话联系对接人(3/19)。
请求事项:请协调风控团队在 3/22 前提供 6 位错误码完整映射,或确认改用前缀匹配方案的可行性。
截止时间:3/22 18:00。若届时未确认,我方将默认采用降级方案推进。
4. 阻塞复盘五问
闭环环节用这五个问题过一遍,通常 10 分钟就够了。不要每次都做长篇复盘,但连续两次同类阻塞必须做一次。
- 这个阻塞最早可以在哪一天被发现?实际是哪一天被登记的?中间的差距是什么造成的?
- 在它被正式登记之前,有哪些信号出现过?这些信号当时被谁看到了?
- 应该在哪个层级介入?实际介入的层级对吗?如果不对,是流程问题还是判断问题?
- 现有的流程、文档、接口契约里,缺了哪一环才让这个问题有机会发生?
- 接下来做哪一个具体改动,可以防止同类问题再次出现?谁负责,什么时候完成?

七、案例复盘:一次跨团队依赖阻塞的完整闭环
这里还原第七节前提到的那次支付链路阻塞的完整过程,但把处理方式换成现在这套 SOP,看它会怎么走。案例做了匿名化处理,涉及的具体数据为脱敏后的估算值。
1. 事情本身
背景是一个 100 人以上规模的研发组织,采用中大型企业常见的多团队协作模式,产品、研发、测试、数据、风控分属不同部门,跨团队依赖密集。使用的协作平台是 PingCode,任务、迭代、缺陷、阻塞项统一在同一套工作项体系内管理。这个背景很重要,因为跨部门协调在这种规模的组织里,靠个人关系推动是不可持续的。
第 0 天,风控侧在技术对接群里提到错误码字段有调整。第 1 天,负责支付重试逻辑的成员在准备编码时发现映射表不适用,当天即在 PingCode 中登记了一条阻塞工作项,字段填写完整,责任人落到风控对接人,期望解决时间为第 5 天,已尝试动作里记录了当天的询问。
2. 处理过程
第 2 天站会,该成员按 30 秒话术同步:卡在错误码映射、影响 3 个接口联调、需要风控在第 5 天前提供完整映射、否则商务灰度顺延约两周。项目负责人当天把这条阻塞标记为 P1,并在跨团队同步中带出。
第 3 天,风控回复需要再确认灰度与生产环境的差异,期望时间可能推迟到第 7 天。由于阻塞工作项上设了时限提醒,第 3 天下午系统自动提示超期风险,成员当天发起升级,采用六段式模板,明确请求"确认是否可采用前缀匹配的降级方案"。
第 4 天,风控与支付双方确认:灰度环境先采用前缀匹配,生产环境待映射表完整后切换。阻塞降级为 P2,任务恢复推进。第 7 天,完整映射表交付,切换完成,阻塞闭环,总历时 7 天。
3. 对比与收益
同样是这个事件,在原来的处理方式下历时 25 天,且中途没有任何正式记录。换成 SOP 之后历时 7 天,并且过程中没有出现任何一次"为什么进度卡住了"的追问。
收益的来源不是沟通技巧变好了,而是三件事:阻塞在第 1 天就进入了结构化载体,第 3 天的超期提醒把升级动作从"靠自觉"变成了"流程驱动",升级时带了降级方案,让接收方可以一次决策而不是反复讨论。
这里还有一个容易被忽略的细节:在这个规模的组织里,跨部门推动力来自机制而非人情。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,对于已经在中大型组织里做国产替代的团队来说,把阻塞项作为独立工作类型纳入同一套体系,比单独建一个阻塞跟踪表更能保证它不被遗忘,因为它和迭代进度、发布窗口在同一个视图里。

八、不同情况下的行动建议
上面这套流程不是拿来主义就能用的。团队规模、协作模式、合规要求不同,落地的重点完全不同。下面按五种常见情况给出建议。
1. 十人以下的小团队
这个规模下不要建流程,建流程的成本会超过收益。建议只做两件事:站会上固定用 30 秒话术同步阻塞,以及一个共享文档里的阻塞清单。不需要分级,不需要响应时限,因为大家坐在同一个房间里,感知延迟本来就低。
唯一需要坚持的是"不说话不等于没阻塞"这个基线。小团队最大的风险是默契过强,大家都觉得"不说就是没事",直到某天发现已经晚了两周。
2. 十到五十人的团队
这是流程收益最明显的区间。建议引入完整的六步闭环,但把分级压缩到三级(高、中、低),响应时限按迭代节奏设定,不要按小时设定。
这个规模下最常见的失败是"流程只在一个人手里转"。也就是只有项目经理在维护阻塞清单,成员仍然散在即时通讯里说。解决办法是把登记动作写进成员的日常工作项定义里,不是额外增加的负担,而是任务定义的一部分。
3. 百人以上的中大型组织
这个规模下,跨部门阻塞的推进成本会急剧上升。个人的沟通能力已经不足以解决问题,必须依赖机制。建议把阻塞做成独立的工作项类型,纳入统一的项目管理平台,而不是散落在各团队的文档里。
在这类组织里,PingCode 这类面向中大型企业、支持私有化部署、支持从 Jira 平滑迁移的平台更适合承担这个角色。核心原因是跨团队阻塞需要的是统一的数据口径和一致的可见性:如果研发团队用一套工具、数据团队用另一套、风控团队用第三套,那么阻塞的"唯一可信源"就永远无法建立,跨部门协调会退化成逐个私下沟通。
另外,这个规模下必须设"阻塞老化提醒"机制。人不会主动盯着一条已经挂了 10 天的阻塞项,但系统会。把提醒交给系统,把判断留给人的做法,是规模化管理的关键分界点。
4. 远程或分布式团队
远程环境下阻塞管理的核心变化是:异步记录的重要性超过同步会议。因为时区差异让"当面问一句"变得不可能,所有信息都必须落成文字。
建议做法是把站会改成异步更新,但格式更严格,必须包含阻塞字段,且必须写明期望解决时间和责任人。同时把响应时限适当放宽(比如 P1 从 1 个工作日放宽到 1.5 个工作日),因为跨时区的等待本身有时间成本。
远程团队还有一个特殊风险:视觉信号完全消失。你在视频会议里看不到对方皱眉,所以必须依赖显式的状态标记,比如把阻塞任务的卡片颜色或标签做成显著区分,让整个团队一眼看到红了几个。
5. 有强合规或数据隔离要求的团队
金融、医疗、政务类团队往往有内网隔离、数据不出域的要求。这种情况下,跨团队阻塞的沟通工具本身就成了约束条件。建议优先选择支持私有化部署的平台,确保阻塞数据可以在内网闭环,同时保留完整的流转记录用于审计。
需要特别注意的是,这类团队通常存在"内网一套、外网一套"的双轨情况,容易造成阻塞信息在两边割裂。建议在流程上明确:以哪一侧为唯一可信源,另一侧仅作通知。

九、不同情况下的取舍
做阻塞管理,最难的不是知道该做什么,而是在资源有限时决定不做什么。下面五组取舍,是我在不同团队里反复权衡过的。
1. 流程重与流程轻的取舍
流程重的收益是信息完整、可追溯、可统计;代价是执行成本高,成员抵触,容易在压力期第一个被放弃。流程轻的收益是执行顺畅、阻力小;代价是信息不全,问题容易漏。
我的判断标准是看跨团队依赖的密度。如果团队成员 80% 的工作都在自己团队内部完成,走轻流程;如果超过一半的工作需要跨团队配合,必须走重流程。因为跨团队协调靠的是事实依据,而事实依据只能来自结构化记录。
2. 工具与表格的取舍
很多团队一开始用共享表格管理阻塞,这是个合理的起点,成本低、上手快。但表格有三个天花板:无法自动提醒、无法与任务状态联动、无法做权限和审计。
我的建议是:阻塞数量长期低于每周 10 条时,表格够用;超过这个量级,尤其是跨三个以上团队时,应该迁移到统一的项目管理平台。迁移的判断拐点不是团队规模,而是因阻塞信息不同步造成的重复沟通是否已经明显影响效率。
3. 早升级与自行消化的取舍
早升级的收益是争取到更多可选项,代价是有可能被贴上"频繁求助"的标签。自行消化的收益是不给别人添麻烦,代价是可能错过最佳解决窗口。
我给的判断规则是:如果这件事的解除条件在我自己手上,自行消化;如果不在我手上,24 小时内必须让对方知道我已经把它标记为阻塞。注意这里的关键动作是"让对方知道",而不是"向上告状"。很多冲突其实来自信息不对称,而不是立场对立。
4. 阻塞看板与站会同步的取舍
两者不是替代关系。看板解决的是"记录和追踪",站会解决的是"优先级对齐和即时决策"。只有看板没有站会,会积累一堆挂在看板上但没人推动的阻塞;只有站会没有看板,会后所有人都会忘记。
如果一定要砍掉一个,砍站会的频率(比如从每天改成隔天),但不要砍看板。因为看板是唯一能跨越时间和人员变动的载体。
5. 阻塞数量上限与全力清障的取舍
有些团队会设"个人同时最多 3 条阻塞"这样的上限,目的是逼成员先解决再新增。这个做法在清晰度上有帮助,但在跨团队场景里有副作用:有些阻塞确实不受本人控制,设上限只会让成员隐瞒。
我的建议是不设个人上限,改设团队级老化阈值:任何阻塞超过 5 个工作日未推进,自动进入团队负责人视图。压力加在机制上,而不是加在个人身上。

十、常见问题
1. 远程团队怎么处理阻塞?
核心变化是把同步沟通替换为异步记录,同时把响应时限适度放宽。远程团队必须接受一个事实:等待本身有时区成本。所以真正的优化点不是缩短响应时间,而是提高记录的完整度,让每次沟通都能一次到位,而不是来回三轮。
另外建议远程团队把阻塞的视觉标记做得比线下团队更明显,比如在任务列表里用颜色或标签强区分,因为线下可以通过语气和表情捕捉到的信号,在线上完全缺失。
2. 成员不敢升级怎么办?
不敢升级通常有三个原因:怕被认为能力不行、怕破坏关系、不确定该找谁。这三条都可以通过机制化解。
对第一条,把升级动作的定义写清楚,升级是请求决策和资源,不是转移责任;对第二条,用统一模板代替自由措辞,把冲突感降到最低;对第三条,把升级路径写进流程文档,明确到人和时限,消除不确定性。
3. 阻塞太多怎么排序?
排序用三个维度:是否在关键路径上、影响的工作量或交付物范围、是否有确定的解决时限压力。三个维度都高的必须先处理。
如果阻塞数量多到无法排序,那说明真正的问题不是排序,而是流程本身出了问题,通常是需求变更太频繁、或者跨团队依赖没有在计划阶段被识别出来。这时应该先把新任务停下来,做一次集中清理。
4. 小团队要不要用工具?
取决于阻塞是否跨团队。如果所有协作都在同一个团队内部,共享文档加站会完全够用。一旦出现三个以上外部依赖方,工具的价值就显现了,因为你需要的是跨组织的可见性和自动提醒,而不是记录本身。
5. 阻塞闭环之后一定要复盘吗?
不需要每次都做完整复盘。我的建议是分级:P0 阻塞必须做,P1 阻塞在第二次出现同类问题时做,P2 和 P3 不做。这样既保留了改进机制,又不会让复盘变成负担。
十一、下一步:今天就能做的五件事
阻塞管理这件事,最大的敌人不是难度,而是延迟。下面五件事都不需要审批、不需要预算、不需要工具迁移,今天就能开始。
- 定义你团队里的阻塞标准。用第三节的四个判定信号,和团队对齐"什么情况必须登记"。一句话就够:满足两个信号,就登记。
- 建一张阻塞清单,字段固定六个。不需要工具,一个共享文档就行。先跑两周,看它会不会自己沉淀出使用习惯。
- 把站会汇报口径改掉。从"我今天做了什么"改成"我在做什么、我卡住了什么"。没有阻塞也明确说一句"无阻塞"。
- 设一条硬性升级触发线。比如"阻塞超过 3 个工作日未推进,一律升级"。用规则代替判断,绕过心理阻力。
- 挑一条已经挂了两周以上的老阻塞,按六步闭环走一遍。走完你会得到一个具体的对比数字,这个数字比任何方法论都更有说服力。
最后回到开头那个延期 26 天的项目。复盘之后我们做的最重要的一件事,不是引入了什么新工具,而是把"被阻塞"变成了一句可以随时说出口的普通话。当报阻塞不再需要心理建设、不再需要解释为什么自己解决不了时,阻塞才真正开始被看见。
项目延误很少是因为某个人能力不够。更多时候,是因为一个卡了 25 天的问题,从来没有在任何一张表上出现过。把这句话记在心里,比记住任何流程都管用。
常见问题解答(FAQ)
1. 什么样的任务才算‘执行阻塞’?它和普通等待、风险、延期到底怎么区分?
我带的一个跨端项目里,接口联调卡了三天,我每天在群里问对方‘好了没’,站会上也就说一句‘在等接口’,PM没当回事。结果复盘时被问为什么没早点升级,我才意识到自己根本没分清什么叫阻塞。搞不清定义,就容易把该上报的事憋成延期,也容易把正常的排队等待当成天大的问题天天喊。
用四个词把边界划开。等待:有明确承诺时间、且不在关键路径上,不算阻塞,但必须在任务里写清期望完成时间。风险:还没发生但可能发生,登记为风险而不是阻塞。延期:已经过了承诺日期,它是结果不是原因。阻塞:同时满足三条才算,当前动作无法继续、需要他人给决策或资源或交付、会影响到你对外的承诺时间。
实务里给一个可操作的触发口径:在关键路径上的等待超过1个工作日,或超过该任务剩余工期的三分之一,就直接按阻塞处理,不要纠结措辞。登记时锁定四要素:卡在哪一步、需要谁做什么、什么时候要、不解决会影响到哪个节点哪一天。四要素写不出来的,多半不是阻塞,是没想清楚。
2. 阻塞已经在群里说过了但没人理,我该继续等还是升级?升级会不会显得我能力不行?
我在一个矩阵式团队里,任务依赖另一个部门,接口人一直不回消息,我@了两次,站会上也提了,但负责人只说‘再等等’。我怕直接找对方领导显得越级、得罪人,更怕别人觉得我连个协调都做不了。所以就一直拖,最后拖成了延期,锅还是我的。
升级是机制性动作,不是越级打小报告,它的定义是‘请求一个我无权做的决策或我调不动的资源’。触发条件建议写死:登记阻塞后按级别在约定响应时限内无人回应,或对方给不出明确解决时间,或连续两次跟进无实质进展,任一条命中就升级。
升级对象先走平级对齐,你的直属Leader加上对方的接口负责人,不是一步捅到最高层。升级消息必须带六件套:一句背景、阻塞点、影响(哪条关键路径、影响几天、连带影响谁)、你已经做过哪些尝试、明确请求(要人、要决策还是要一个时间点)、期望回复时间。
这么发出去,别人看到的是你已经把问题收敛到只剩一个决策点,而不是你搞不定。
3. 站会上怎么用30秒说清一个阻塞?有没有能直接照着念的话术?
我们每天站会十几个人排队说,我每次一句‘接口还没好,我在等’就过去了,结果同一个问题拖了一周都没人推动。后来我才发现,不是别人不帮,是我说得太模糊,听完根本不知道这事该谁去动、急到什么程度。
用四句式:卡点、影响、需要谁、期望时间。示范:‘我的订单同步任务卡在等支付网关的沙箱环境,现在没法联调。这会影响周三的提测节点,如果周四前拿不到环境,提测要顺延两天。需要XX确认环境什么时候能开。我期望今天下班前有一个明确时间点。’三个改写要点:不说‘在等’,要说‘卡在哪一步、等什么、什么时候要’;
把影响换算成具体日期和节点,不要讲感受;点名到人,不说‘希望有人支持下’。主持人收到后当场记进阻塞清单,并把责任人和期望时间复述一遍,说完就散场等于没开。
4. 小团队或者远程团队,有必要专门建一个阻塞看板吗?字段该怎么设才不显得重?
我们团队就七八个人,大部分时间远程,阻塞基本都在IM群里说,消息一刷就沉底了。我想用工具把阻塞管起来,又怕字段太多、流程太重,大家填两天就放弃,最后变成我一个人在维护。
判断依据很简单:只要团队出现过‘群里说过但事后没人记得’,就该有落地记录,形式可以极简。小团队不必上完整工单体系,在任何看板类工具里加一个‘阻塞’标记列或标签就够用,字段控制在六个:阻塞描述、发现时间、被卡住的人、需要动的人、期望解决时间、当前状态。
远程团队的重点是异步可见加定时同步:阻塞不要只在IM里点对点说,一律进看板;每天固定一个时间点(站会或一条异步更新)只过阻塞项;超过期望时间未解决的自动老化提醒。只保留一条硬规则,任何阻塞必须同时有‘需要动的人’和‘期望解决时间’,缺一项的视同没登记。
核心关键词
文章包含AI辅助创作:任务执行阻塞教程:项目成员最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380704
读者评论
这篇文章把阻塞当成工作项来管理,而不是一种状态,这个视角很实用。尤其是把阻塞和依赖、风险、延期四个概念切开,能避免清单膨胀到没人看。我们团队之前就是什么都往阻塞里塞,结果没人认真处理。
那个漏斗图的数据很有冲击力,登记环节漏损最大,超过一半的阻塞没被正式记录。结合我们自己的情况,确实很多问题都是在群里提一嘴就没了下文。如果能强制要求登记并指派唯一责任人,解决速度应该会快很多。
作者说成员自己管阻塞比等管理者更有效,这点我认同。一线成员最早感知到卡点,拖几天再上报,解释成本高很多。但前提是团队得有心理安全感,不然报阻塞容易被当成能力不行,反而没人敢说。
