挂起管理方法大全:项目成员任务执行落地方案落地清单

去年第三季度,我帮一个 60 人规模的交付团队做流程体检。打开他们的项目管理工具,状态筛选里躺着一个叫“已挂起”的看板列,里面有 217 张卡片。我随机抽了 50 张逐条看:真正还需要保留的只有 14 张;23 张其实早就做完了,只是没人去关;9 张的责任人已经离职半年;剩下的十几张,需求方自己都说“这个我们已经不做了,忘了删”。这 217 张卡片的平均“挂起时长”是 143 天,最长的一张从项目启动那天就挂着,一直挂到项目结项。

这不是某一个团队的偶发问题。我在过去几年接触过的研发、交付、硬件、市场类团队里,凡是任务系统里出现“挂起”状态的地方,超过一半最终都会演变成同一个形态:一个没人敢清理、也没人记得原因的垃圾场。而《挂起管理方法大全:项目成员任务执行落地方案落地清单》这个话题之所以值得认真写,恰恰是因为市面上讲“怎么挂起”“怎么取消挂起”的教程很多,但几乎没有人讲清楚一件事,挂起项本身是项目管理里最容易被低估的一类负债,它有登记成本、有持有成本,也有清偿成本。

这篇文章不讲“N 个技巧”,也不再堆砌方法名词。我会把我实际用过、也踩过坑的一套框架完整拆开:用“登记,计息,清偿”三段式把挂起管理落地,配上可直接复制的字段清单、复核节奏、四个度量指标、五个反模式,以及一套 12 个动作的落地清单。读完之后,你应该能当天就在自己的项目里动手改造。

一、核心结论:挂起不是任务暂停键,而是一笔要被登记、计息、清偿的负债

先把结论放在最前面,因为它决定了后面所有动作的设计逻辑。

绝大多数团队的挂起管理失败,不是因为方法不够多,而是因为缺了三件事:没有统一定义、没有复核节奏、没有明确出口。补齐这三件事,比学会十种挂起技巧有用得多。

我倾向于把挂起理解为负债,而不是“暂停”。暂停是一个动作,按一下就停了;负债是一个状态,它在你按下按钮之后还会持续产生成本。任务挂起之后,它仍然占用看板位置、仍然出现在各种报表里、仍然需要有人记得它为什么停着。你只是停止了推进,没有停止持有。

基于这个判断,我把挂起管理拆成三个必须闭环的阶段:

  • 登记:让每一个挂起项都有身份,谁挂的、为什么挂、什么时候复核、什么条件下复活。
  • 计息:承认挂起有成本,用团队自己的数据建立基线,用固定节奏做复核,超期自动升级。
  • 清偿:每个挂起项最终必须走向三个出口之一,重启执行、转交他人、正式关闭。没有第四个出口叫“继续挂着”。

这三个阶段不是并列关系,而是递进关系。登记没做,计息就是空谈;计息没做,清偿就变成了凭感觉拍脑袋;清偿没做,整个体系会退化成走过场。

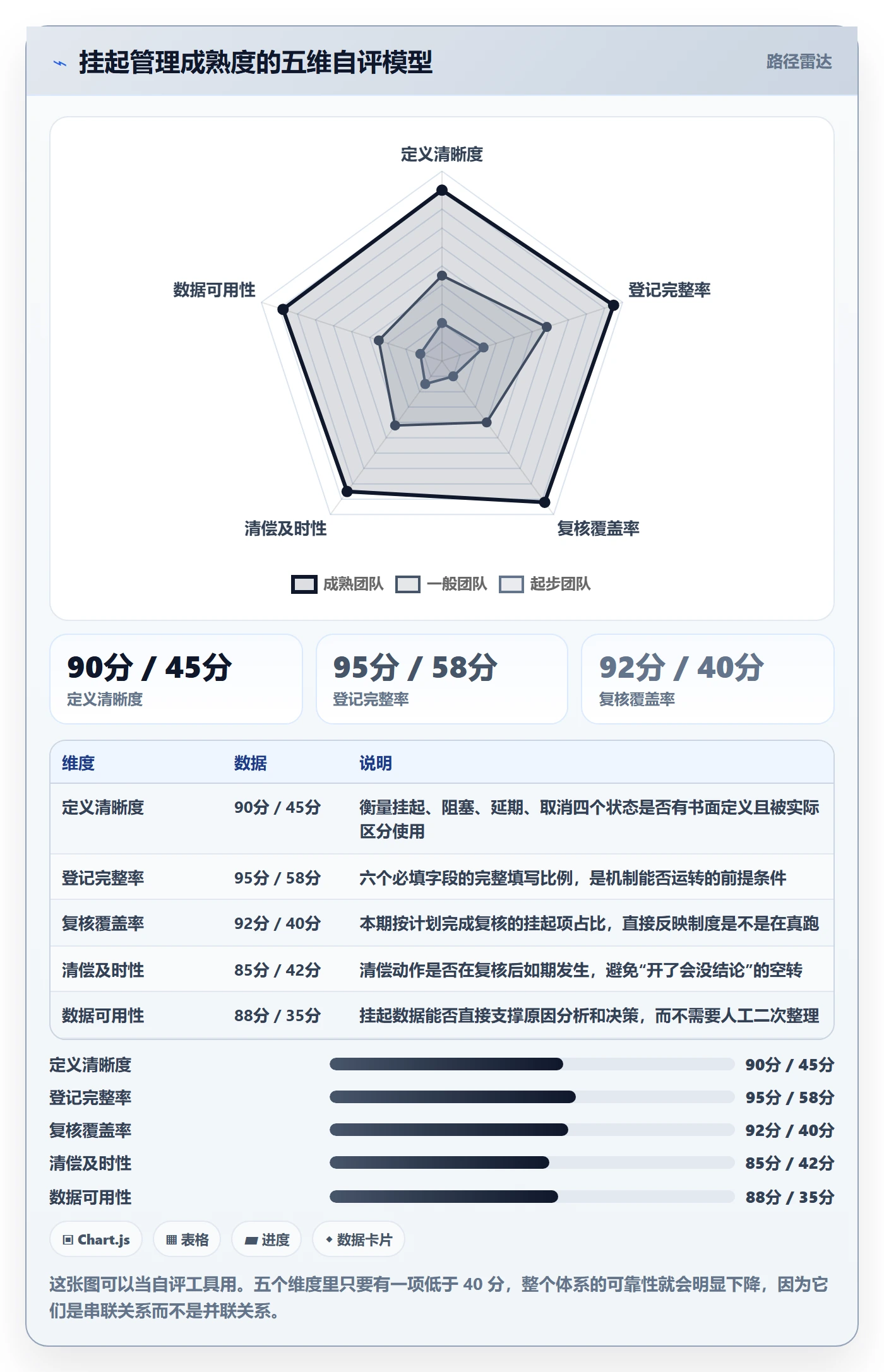

下面这张图是我在几个团队做治理前后观察到的典型变化。注意这里的数字是脱敏后的观察口径,不是行业基准,重点是看趋势方向和量级差异。

挂起管理方法大全:项目成员任务执行落地方案落地清单

需要提醒的一点是:挂起项总数下降从来不是目标。如果团队为了“数据好看”而禁止挂起,结果是成员用“延期”或者干脆不更新状态来绕过制度,你失去的是可见性,问题并没有消失。真正健康的信号是复核覆盖率和平均时长,而不是绝对数量。

二、真实场景:一个挂起项是怎么从“临时停一下”变成“永久沉睡”的

讲机制之前,先把这个过程还原清楚。因为如果不理解挂起项是怎么烂掉的,设计出来的制度往往治不到点上。

1. 第一阶段:临时挂起,理由充分

挂起动作发生的时刻,几乎总是合理的。典型场景有这么几类:等上游接口交付、等一个技术方案拍板、等需求方补充文档、小组被临时抽调去做紧急需求、外部供应商延期。

在这个阶段,挂起的人心里是清楚的:为什么挂、等什么。他甚至会在群里说一句“这个先挂一下”。问题在于,这句话只存在于聊天记录里,没有进入任务系统的结构化字段。

这个阶段的隐患不是挂起本身,而是信息只停在人脑和聊天记录里。人脑会遗忘,聊天记录会被淹没,两者都不是可靠的存储介质。

2. 第二阶段:复核缺席,责任开始稀释

挂起之后一周,负责人还记得;两周后,他开始模糊;一个月后,如果他被调到别的项目,这个挂起项就彻底失去了“主人”。

我观察到的情况是,挂起项的责任稀释速度比大多数人预估的快得多。如果一个挂起项在挂起后的 7 天内没有被任何机制提醒过,它被重新拾起的概率会显著下降。这不是因为团队不负责,而是因为人的注意力天然向“当前活跃事项”倾斜,这是正常的认知资源分配,不算态度问题。

3. 第三阶段:原因失忆,没人敢动

到了这一步,挂起项还躺在看板上,但已经没人能准确回答三个问题:它为什么挂?现在还需要吗?动了会不会出事?

“会不会出事”这个顾虑非常关键。很多团队不清理挂起项,不是懒,是怕背锅。当挂起原因没有被结构化记录时,清理挂起项就变成了一次风险判断,而没有人愿意为不确定的事情承担责任。于是它继续挂着,成为一种“安全的沉默”。

4. 第四阶段:永久沉睡,直到下一次体检

最后一个阶段,挂起项变成了背景噪声。它不再影响任何决策,也不再被人提起,只是在季度复盘做数据统计时跳出来,让所有人尴尬一下。

下面这张图把四个阶段的时间跨度和典型状态叠在一起,你可以对照自己团队目前处在哪一档。

挂起管理方法大全:项目成员任务执行落地方案落地清单

这三条线叠加起来看,结论很直接:挂起管理的黄金窗口期是挂起后的头 30 天。在这个窗口内做复核,成本最低、信息最全、责任最清晰。超过 90 天再回头处理,你面对的已经不是一个待决策的任务,而是一堆需要考古的历史档案。

三、拆解误区:关于挂起管理最常见的六个错误认知

在讲具体怎么做之前,先把几个流传很广但会把人带偏的说法拆掉。这些误区我在实际项目里都见过,而且每一条都真实造成过损失。

1. 误区一:把“挂起”当成“我暂时不想做”的挡箭牌

这是最普遍也最难治的一条。任务被挂起的真实原因,有时候是“优先级不够”“这块我不熟”“还没想清楚怎么做”,但填进系统的理由写的是“等待依赖”。

挂起原因分类如果不做细分,整个挂起数据就失去了分析价值。你看到 200 个挂起项,却不知道其中有多少是真的被外部卡住,有多少是内部优先级和意愿问题。前者需要盯依赖,后者需要重新排优先级,两者是完全不同的管理动作。

2. 误区二:认为挂起项越少越好,把挂起当失败

有些团队把挂起数量当成团队健康的负面指标,甚至在周会上点名批评挂起多的成员。这个做法会直接导致数据造假。

合理的挂起是正常的调度手段:等待外部依赖、等待关键决策、资源让位给更高优先级的事,这些都是聪明的做法。如果团队没有挂起项,要么是所有事都在同时推进导致每件都慢,要么是大家不敢用挂起状态、改用更模糊的方式掩盖。管理目标应该是“可控、可追溯、可恢复”,而不是“减少到零”。

3. 误区三:用自动化规则自动关闭长期挂起项

“挂起超过 90 天自动关闭”,这条规则我见过至少三个团队配置过,其中两个后来都出了问题。原因很简单:自动化能判断时间,不能判断价值。

真正被自动关掉的,往往包括那些“等一个长期外部依赖”的项。比如等某个硬件认证、等合规审批、等某个大客户确认需求,这类事情天然就是三到六个月的周期。被系统自动关闭之后,没人再跟踪,等到依赖真的解除了,所有人都以为它已经完成,最后在交付前才暴露出来。

4. 误区四:只统计数量,不复核原因

月度报表上写着“当前挂起 168 项”,然后就没有然后了。这个数字既不能指导行动,也不能反映风险。数量是一个快照,原因才是行动依据。同样是 168 项,如果 60% 集中在“等待决策”这一个原因上,那你要开的是决策会,而不是清挂起项。

下面这张帕累托图是我在一个 800 人研发组织里梳理出的挂起原因分布。它说明的是:挂起项的问题往往高度集中,解决前两类原因就能覆盖大部分影响。

挂起管理方法大全:项目成员任务执行落地方案落地清单

5. 误区五:挂起后不设责任人,认为“都挂起了还管什么”

这是导致责任稀释的直接原因。挂起不等于交接,挂起项必须保留责任人。责任人此时的工作不是推进任务,而是三件事:盯复活条件是否满足、按期参加复核、在条件满足时推动重启。

6. 误区六:混淆挂起、阻塞、延期、取消

这四个词在多数团队里是可以互换使用的,这是挂起管理混乱的根源之一。它们的解除条件、管理动作、跟踪节奏完全不同。下一节我会给出一张明确的区分表。

四、专业判断逻辑:什么才算挂起,怎么分层定级

定义权是这个话题里最稀缺的东西。多数讲挂起管理的文章会直接跳到方法,但如果不先把定义钉死,后面所有机制都会变形。

1. 挂起成立的三个必要条件

我的判断标准是:一个任务只有同时满足以下三个条件,才允许被标记为挂起。缺任何一条,都应该归到别的状态里去。

  1. 任务未完成,且未取消。处于中间状态,有剩余工作量,也可能是全部工作量尚未开始。
  2. 有明确记录的暂停原因和复活条件。复活条件必须是一个可判定的事件,比如“接口联调环境就绪”“需求方确认最终范围”,而不是“等有空”“等合适时机”这种无法判定的表述。
  3. 有明确的责任人,且责任人在挂起期间未被释放。责任人可以变更,但不能为空。

第三条尤其重要。没有责任人的挂起项,本质上不是挂起,是失踪。我建议在系统层面把责任人字段设成挂起状态的必填项,这一步能挡掉大量问题。

2. 四个状态的区分表

下面这张表是我在实际项目里反复用过的版本,可以直接搬到你团队的规范文档里。关键在于“主动还是被动”和“有无明确解除条件”这两个维度,它们决定了完全不同的管理动作。

判断维度 挂起 阻塞 延期 取消
任务是否完成 否 否 否 否,明确终止
暂停是主动还是被动 主动决策 被动等待 不暂停,只是时间推后 主动终止
是否有明确解除条件 必须有,且可判定 通常不明确 有新的到期日 无
是否保留责任人 保留 保留 保留 移交归档
是否占用关注度 占用,需按期复核 占用,需跟踪依赖 占用,需重新排期 不占用
典型时长 应有上限 不确定 有截止日 永久
对应管理动作 挂起复核 依赖跟踪与升级 排期调整与承诺更新 需求关闭与知识归档

这里有一个实践要点:阻塞和挂起最容易混。如果任务是因为外部原因被动卡住、且不知道什么时候能解除,标准做法是先记为阻塞,进入依赖跟踪流程;只有当团队主动决定“暂时不推进、先放一放”,才转为挂起。这个区分看起来吹毛求疵,但它决定了这个任务出现在周会的哪一张表上。

3. 挂起分级:不是所有挂起都值得同等关注

如果所有挂起项都按同样频率复核,团队会疲劳,制度会流于形式。我的做法是按影响范围分三级,配置不同的复核节奏。

(1)S1 级:位于关键路径上的挂起

只要不解除,就会直接推迟项目里程碑。这类挂起必须每周复核一次,且必须由项目负责人本人参加复核,不能委托。

(2)S2 级:不在关键路径上,但有下游依赖

它本身不挡里程碑,但它挂起之后会挡住别人的工作。这类挂起建议双周复核,复核重点是下游任务的排期是否需要调整。

(3)S3 级:独立任务,无下游依赖

挂起它对别人没有影响。这类可以月度复核,甚至可以用批量复核的方式处理。分级的意义是让复核精力花在真正影响交付的少数项上。

挂起管理方法大全:项目成员任务执行落地方案落地清单

五、落地机制:登记、计息、清偿三段式的具体做法

定义清楚之后,进入机制设计。这一段是全文最实用的部分,我会给出可以直接复制的字段、节奏和判定标准。

1. 登记:让每一个挂起项都有身份

登记的目标是让一个完全不了解背景的人,在半年后看到这个挂起项,也能判断它是否还需要保留。要做到这一点,挂起申请必须回答六个问题。

字段 要求 填写示例 常见错误
挂起原因分类 枚举值,必填 等待外部依赖 写成自由文本,导致无法统计
影响范围 枚举值,必填 S1 关键路径 一律填 S1,导致分级失效
责任人 人员字段,必填 张三 挂起后清空,变成无主任务
计划复核时间 日期,必填,默认挂起日 +7 天 2026-04-17 填成项目结项日,等于不复核
复活条件 可判定的事件描述,必填 订单服务 v2 接口在测试环境可用 写“等条件成熟”这类无法判定的表述
关联依赖 关联到具体任务或工单 关联 #4821 接口交付任务 只写文字描述,无法自动对账

这六个字段里,我最看重的是“复活条件”。它是唯一能让挂起项自动脱离沉睡状态的抓手。如果复活条件写得清楚,理论上系统可以在条件满足时自动提醒责任人;如果写不清楚,复核就只能是人工逐条回忆,成本极高。

下面是我常用的一份挂起登记字段定义,可以直接作为配置参考。注意这里只描述字段结构和校验规则,不涉及具体工具的界面路径。

suspend_record:
reason_category: enum # waiting_external / waiting_decision /

resource_realloc / requirement_unclear / tech_blocker

impact_scope: enum # S1_critical_path / S2_with_dependency / S3_independent

owner: user_id # required,挂起期间不可为空

suspend_date: date # required,默认取当前日期

review_date: date # required,默认 = suspend_date + 7d

revive_condition: text # required,必须是可判定事件,禁止填写模糊表述

related_dependency: link # optional,指向具体任务或外部工单

suspend_count: integer # 系统计算,同一任务被挂起的累计次数

last_review_at: datetime # 系统写入,用于计算复核覆盖率

另外有一条硬性规定我建议所有团队都加上:禁止口头挂起和沉默挂起。所谓沉默挂起,指的是任务实际上已经停了,但状态还显示进行中,只是很久没人更新。这类任务比显性挂起项危害更大,因为它不在任何一张需要复核的清单上。

识别沉默挂起的方法很简单:在报表里加一个口径,“状态为进行中,且超过 14 天无任何更新记录的任务数”。这个数字在很多团队里会让人吃惊。

2. 计息:挂起是有成本的,而且可以估

挂起的成本体现在四个方面。我不打算给行业百分比,因为这些数字高度依赖团队规模、业务形态和工具成熟度。我更建议你用团队自己的数据建立基线,方法在下面。

(1)关键路径拉长

最直接的成本。一个位于关键路径上的挂起项,每多持有 1 天,项目结束日期就往后推 1 天,或者需要额外的资源压缩来补回来。这个成本可以用“挂起天数 × 关键路径占比”粗估。

(2)上下文切换成本

当一个任务被挂起两周后再重启,责任人需要重新加载全部背景:需求是什么、做到哪一步、之前为什么卡住、方案有没有变。这段加载时间是纯损耗,而且很容易被低估。我观察到的情况是,挂起超过 30 天的任务,重启时的“热身时间”往往是正常任务的 1.5 到 2 倍。

(3)责任稀释

挂起时间越长,责任人越可能因为组织调整、项目轮换而失去对这个任务的关注。责任稀释的代价不会立刻显现,但会在某个关键节点集中爆发。

(4)信息衰减

挂起时掌握的信息,技术方案的取舍理由、需求方的真实意图、当时的约束条件,会随时间快速丢失。如果这些信息没有被结构化记录,半年后重启等于从零开始,甚至可能做出与当初相反的错误决策。

挂起管理方法大全:项目成员任务执行落地方案落地清单

建立基线的三步法,我建议按这个顺序做,不要跳步:

  1. 先统计,不做判断。至少收集连续 8 周的挂起数据:数量、原因分布、持有天数、复核执行情况。这个阶段只出数字,不下结论,也不要求团队立刻改变行为。
  2. 再定阈值。用自己团队的历史分布来定合理区间。比如你发现 80% 的挂起项在 21 天内被解除,那么“超过 30 天未复核即自动升级”就是一个有依据的阈值,而不是拍脑袋定的。
  3. 后设预警。阈值确定之后,才配置提醒和升级规则。这一步我强烈建议做成逐级升级而不是一次性通知:超期 3 天提醒责任人,超期 7 天提醒项目负责人,超期 14 天进入专项复核。

复核节奏的设计可以简化为三个层级,和前面的分级对应:周复核处理 S1,双周复核处理 S2,月度批量处理 S3。超期未复核的挂起项自动进入升级通道,而不是继续留在原清单里等下一次。

3. 清偿:三个出口,没有第四个

清偿是整套机制里最容易被跳过的一环。复核开了会、讨论了原因,然后说“再等等看”,这等于没做。

每个挂起项在复核后必须进入三个出口之一:重启执行、转交他人、正式关闭。如果确实无法判断,那也要给出一个明确的“下次判断时间”,并把复活条件进一步细化,而不是无限期保留。

(1)出口一:重启执行

重启之前必须过三道检查,缺一条都可能白干:

  • 依赖是否真正解除。不是“看起来快好了”,而是复活条件已经客观满足。
  • 需求是否仍然成立。这一条最容易被忽略。挂起三个月后,原来的需求方可能已经换了方案,或者业务场景已经变了。重启一个不再需要的任务,是最典型的浪费。
  • 优先级是否变化。挂起期间团队目标可能已经调整,重启它是否挤占了更重要的任务,需要重新判断一次。

(2)出口二:转交他人

原责任人已经无法继续跟踪时使用。转交必须完成两件事:新的责任人明确接受,以及挂起原因和复活条件重新确认一遍。转交不等于把卡片改个负责人的名字,那是形式主义。

(3)出口三:正式关闭

关闭也是一个管理动作,而且是重要动作。关闭的正当理由包括:需求方确认不再需要、技术方案已被替代、目标场景已经不存在、任务实际上已经完成但未关闭。

关闭时必须记录两样东西:关闭原因,以及从这次挂起中学到了什么。关闭记录的价值不在于归档,而在于让下一次挂起决策更准。

挂起管理方法大全:项目成员任务执行落地方案落地清单

六、案例观察:一个 800 人研发组织的挂起治理落地过程

前面讲的是方法,这一段讲一次真实的实施过程。我会把团队规模、工具选型、踩到的坑和量化结果都说清楚。以下数据来自该组织 2025 年 Q1 到 Q3 的内部度量口径,已做脱敏处理,属观察数据而非行业基准。

1. 背景与起点

这家公司是做企业级软件的,研发加交付大约 800 人,跨 11 个产品线。他们原先用的是某海外项目管理工具,已经用了六年,历史数据庞大。挂起状态的用法在各个产品线之间完全不统一:有的把挂起当“等外部依赖”,有的当“暂不排期”,还有的干脆没用过。

启动治理时的基线数据是:全组织共有 1840 个处于挂起状态的任务,其中 37% 超过 90 天没有更新,21% 的责任人已经离职或转岗,另外还有约 260 个“沉默挂起”,状态是进行中但超过 30 天无更新。

2. 工具侧的选择与配置

他们的判断是,原工具在状态机自定义、必填字段校验和自动化升级规则上都需要大量插件支持,跨产品线统一配置的成本很高。同时出于数据合规和长期成本考虑,需要私有化部署方案。

最终他们选择了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模与管理复杂度是匹配的。更关键的两个因素是:PingCode 支持私有化部署,同时支持从 Jira 平滑迁移,六年的历史工单、状态、字段映射可以批量迁过来,不需要人工重建,这在迁移成本上是决定性的。对于有国产替代诉求、又不想推倒重来的中大型研发组织来说,这是一个务实的选择。

他们在 PingCode 上做的配置主要集中在四件事,我把思路写出来,具体操作路径需要按你们自己的版本和权限去核实:

  1. 状态机重定义。把原来含糊的“挂起”拆成“挂起,等待外部依赖”“挂起,等待决策”“挂起,资源让位”三个子状态,每个子状态的复核节奏不同。这一步是整个治理的地基。
  2. 字段级校验。把复活条件、计划复核时间、影响范围三个字段设为挂起状态的必填项,不填不允许流转。制度的强制力必须落在系统里,落在文档里等于没落。
  3. 自动化提醒与升级。按 S1/S2/S3 三档配置不同周期的提醒,超期未复核自动升级到上一级负责人。注意这里只做提醒和升级,不做自动关闭,原因在反模式一节会说。
  4. 看板与报表视图。建了三个固定视图:我的挂起项、本产品线超期未复核、全组织挂起原因分布。前两个是日常使用的,第三个是月度管理用的。

迁移和配置总共花了大约六周,其中历史数据清洗占了三周,因为很多老任务的挂起原因需要人工补录。这部分工作量不要低估,它是整个项目里最枯燥但最不能省的一环。

3. 治理过程的三个阶段与量化结果

治理本身分三步走,和前面讲的框架对应:先做大清仓(清偿存量),再建机制(登记与计息),最后做常态化(节奏固化)。

阶段 时间 核心动作 关键结果
存量清仓 第 1,3 周 对 1840 个存量挂起项逐条判定出口 关闭 1032 个,转交 148 个,确认重启 224 个,其余分级保留
机制建设 第 4,9 周 状态机重定义、必填校验、自动化升级规则上线 挂起登记完整率从 23% 提升到 96%
常态化运行 第 10,24 周 三级复核节奏固化,月度原因分析会 复核覆盖率稳定在 90% 以上,平均持有天数降至 26 天

存量清仓这一步的经验值得单独说。1840 个挂起项里,最终确认还有价值的只有 224 个,占比 12%。这个比例说明的问题很严重:大部分挂起项在挂起的那一刻起,就已经不再需要被跟踪了,只是没人去做那个关闭动作。

挂起管理方法大全:项目成员任务执行落地方案落地清单

4. 这次落地踩到的三个坑

(1)坑一:一开始想一次到位,结果推到重来

第一版方案设计了非常精细的原因分类,一共 17 个枚举值,结果填的人根本分不清,“等待决策”和“等待澄清”到底怎么区别,最后大家都随便填。第二版压缩到 5 个分类,填写准确率立刻上来了。分类粒度应该以“填写者能在 10 秒内判断”为标准,而不是以分析者的理想为准。

(2)坑二:只上规则,不做培训,前两周数据全是垃圾

必填字段上线之后,很多人的应对方式是随便填一个能通过的字符。后来他们加了一次 45 分钟的统一宣讲,重点是讲清楚“复活条件”到底该怎么写,必须是可判定事件,用三组正反例子对比。这一节课的效果比任何规则都明显。

(3)坑三:把复核会开成了进度汇报会

早期周会上,大家开始逐个汇报挂起项的来龙去脉,一个小时过去了只处理了 6 条。后来改成“会前异步判定 + 会上只讨论有分歧的”,效率提升了大概四倍。复核会的时间应该花在决策上,不是花在信息同步上。

七、四个指标:判断挂起是否已经失控

如果你不想立刻改造制度,只想先看看自己团队的挂起管理是不是出了问题,看这四个指标就够了。我先说明一点:这四个指标没有统一的行业基准值,任何声称“健康值应该是 X%”的说法都值得怀疑。它们的价值在于看自己团队的趋势,以及和不同产品线之间做横向比较。

1. 指标一:挂起任务占比

公式是:当前挂起任务数 ÷ 当前未完成任务总数。

这个指标反映的是“有多少工作在停滞状态”。它的意义不在于绝对值高低,而在于变化趋势。如果这个比例在两个月内从 8% 涨到 20%,即使绝对值不高,也说明有系统性问题需要排查。

使用时要注意口径一致性:如果把“阻塞”也算进来,数字会完全不同。建议单独统计挂起,不要和阻塞混在一起。

2. 指标二:平均挂起时长(建议用中位数)

我强烈建议用中位数而不是平均值。原因是挂起时长是典型的右偏分布:大部分挂起项可能只挂了两三周,但少数几个挂了一两年,平均值会被严重拉高,看不出真实情况。

如果只报一个数字,我建议同时给出中位数和第 90 分位数。中位数说明典型情况,第 90 分位数说明尾部风险。两个数字一起看,比单看平均值有用得多。

3. 指标三:挂起重启成功率

定义是:本期内被重新激活执行的挂起项数 ÷ 本期内被清偿的挂起项数。

这个指标衡量的是“挂起质量”。如果重启成功率长期很低(比如低于 15%),说明大部分挂起项其实一开始就没什么必要保留,挂起动作被滥用了。反过来,如果重启成功率很高,说明挂起的判断质量不错,而且团队确实有能力回收这些任务。

需要提醒的是,这个指标容易被优化,如果有人为了数据好看而重启一批其实不需要做的任务,短期数据会很好看,长期会造成浪费。所以它必须和“关闭原因分布”放在一起看。

4. 指标四:因挂起导致的延期占比

定义是:因挂起项未及时解除而导致延期的任务数 ÷ 本期全部延期任务数。

这是四个指标里唯一直接和交付挂钩的,也是最能说服管理层的。它的统计需要责任人主动标注,所以一定会有漏标。我的做法是把它当成下限而非精确值来看,重点看趋势和横向对比,而不是纠结绝对值。

挂起管理方法大全:项目成员任务执行落地方案落地清单

八、不同情况下的行动建议

方法是一样的,但起点不同,动作顺序完全不同。我按四种常见情况分别给出建议,你可以直接对号入座。

1. 情况一:团队完全没有挂起概念

如果你的团队里根本不用挂起状态,任务要么在做,要么被关闭,那恭喜你,你反而有一个干净的起点。

建议不要马上引入挂起状态,而是先做一件事:统计“超过 14 天无更新但状态仍为进行中”的任务数量。这就是前面说的沉默挂起。如果这个数字很小,说明团队的任务颗粒度更新习惯很好,可以直接采用最简版本的挂起机制:三个原因分类、一个复活条件字段、周复核。

如果这个数字很大,那你的第一优先级不是建挂起机制,而是先解决任务更新的纪律问题。在有沉默挂起的团队里上线挂起机制,结果一定是多了一个新的黑洞。

2. 情况二:有挂起状态,但已经失控

这是最常见的情况。建议按三步走:

  1. 先冻住。立刻定义新的挂起准入规则,所有新挂起必须填满六个字段。存量先不管,防止问题继续扩大。
  2. 再清仓。安排一次专项,把存量挂起项逐条判定出口。600 项以内建议一次做完,超过 1000 项建议按产品线分批,每批不超过两周。
  3. 后固化。清仓完成后立刻上线复核节奏,因为清仓之后的头两个月是习惯养成窗口,错过了就会回到原点。

清仓阶段有一个技巧:把判定权交给最了解任务的人,而不是交给管理者。我见过一些团队让项目经理统一判定,结果大量任务因为“不确定”而被保留下来。正确做法是让原责任人 24 小时内给出判定,判定不了的默认关闭并记录,让需求方来申辩。默认关闭比默认保留更有效,因为申辩的成本由提出方承担。

3. 情况三:已有机制,但流于形式

典型症状是:复核会开了,但每次都是那几个人汇报,其他人沉默;挂起项数量不涨也不降,稳定在一个不健康的水平。

这种时候通常不是制度问题,是激励和可见性问题。建议做三件事:

  • 把复核结果和决策挂钩。每次复核必须产出至少一个决策:重启、转交或关闭,不允许“下次再说”。
  • 缩短会议时长,提高决策密度。会前异步判定,会上只讨论有分歧的项,目标是每小时处理 20 条以上。
  • 公开超期未复核清单。不需要点名批评,只要让超期项在一个所有人可见的视图里,压力就自然产生了。

4. 情况四:多产品线、多团队的规模化治理

当组织超过三五个团队时,统一规则和执行细节之间需要分层。我的建议是“统一口径,下沉节奏”:

  • 统一的部分:挂起原因分类、六个必填字段、四个度量指标的定义。这些必须全组织一致,否则数据无法汇总比较。
  • 下沉的部分:复核频率的具体安排、复核会的形式、S1/S2/S3 的具体判定标准。这些因团队节奏差异很大,强行统一只会被绕过。

规模化阶段还有一个现实问题:工具能不能支撑跨团队的统一配置与分散执行。前面提到的那个组织选私有化部署方案,很大程度上就是为了解决这个问题,避免各产品线各自装插件、各自改配置,最后数据根本对不齐。

八、不同情况下的行动建议

九、不同情况下的取舍

任何机制都有代价。下面四组取舍是我在实施过程中反复遇到的,没有标准答案,我把判断依据给出来,你自己权衡。

1. 取舍一:挂起准入严格还是宽松

严格准入(六个字段全必填、复活条件写不清楚就拒绝)的好处是数据质量高、后续分析可靠;代价是短期会增加成员的操作负担,可能出现“宁可延期也不挂起”的规避行为。

宽松准入的好处是执行阻力小、上线快;代价是数据可用性差,三个月后你会发现报表全是脏数据。

我的判断是:在治理初期应该偏严格,稳定后适度放宽。因为初期最大的风险是机制不被当回事,严格的准入本身就是一种态度宣示。等习惯养成之后,可以允许部分字段选填,减少日常摩擦。

2. 取舍二:自定义状态还是复用现有状态

自定义更多状态(比如把挂起拆成三个子状态)的好处是数据更细、复核节奏可以差异化配置;代价是状态数量增加,成员需要额外记忆,也更容易填错。

复用现有单一状态的好处是简单、迁移成本低;代价是失去细分能力,无法做差异化管理。

判断依据是团队规模。50 人以下建议用单一挂起状态加一个“挂起原因”字段来区分;100 人以上、跨多个产品线的组织,拆分状态的收益会明显大于成本。原因是规模化之后,统一节奏的复核会根本开不起来,必须分档处理。

3. 取舍三:自动化到什么程度

自动化能做的事情包括:到期提醒、超期升级、报表自动生成、看板自动过滤。这些都是安全的。

自动化不该做的事包括:自动关闭挂起项、自动变更责任人、自动改变优先级。这些动作涉及价值判断,机器没有依据。

我的原则很简单:自动化负责提醒你把注意力放到该放的地方,不负责替你做判断。凡是需要判断的环节,都保留人工确认。

4. 取舍四:私有化部署还是 SaaS

这个取舍在挂起管理这个话题上,主要影响两件事:一是跨团队的统一配置能力,二是数据留存与报表的灵活性。

如果组织有数据合规要求、或者需要深度定制状态机和字段校验规则,私有化部署的可控性更强。如果是中小团队、追求快速上线、没有特殊合规要求,SaaS 的成本和运维负担更低。

这里没有优劣,只有匹配。关键是要在选型之前想清楚:你需要的是“能记录挂起”,还是“能治理挂起”。这两件事对工具能力的要求差别很大,后者的核心是状态机自定义、字段级校验、自动化升级和可自定义的报表口径。

十、五个反模式:这些做法看起来有用,实际上会帮倒忙

前面讲了很多该做什么,这一段专门讲不该做什么。这五条都是我见过真实造成损失的。

1. 反模式一:自动关闭长期挂起项

前面已经提过一次,这里再强调一遍,因为它出现的频率太高了。自动关闭的问题在于它把“时间”当成了“价值”的代理指标,而这两者并不相关。

等待硬件认证、等待合规审批、等待大客户确认,这类事情天然是长周期。被自动关闭之后,不仅跟踪断了,而且当依赖真的解除时,没有人会想起来还有这件事。正确的做法是自动升级到人,由人判断存废。

2. 反模式二:只统计、不复核

每月出一份挂起报表,发给管理层,然后就没有然后了。这种做法会让团队形成“反正报了也没人管”的印象,几轮之后连报表都不认真填了。

统计必须有对应的动作,否则统计就是一种消耗。如果暂时没有精力做全面复核,至少做到一件事:把超期最久的 10%,在周会上逐条过。

3. 反模式三:无责任人的集体挂起

典型表现是:“这个我们组的任务先挂一下”。当挂起项没有具体到人时,它在组织层面等于不存在。挂起的动作必须落到一个具体的人头上。如果确实是团队级任务,也要指定一个人作为跟踪者,负责在复核时给出判断。

4. 反模式四:把挂起当成免责手段

有些团队会把要延期的事情改成挂起,因为挂起在报表上不算“延期”,看上去更体面。这种做法短期美化了指标,长期让整个度量体系失效。

识别方法很简单:如果挂起数量下降的同时延期数量也在下降,但交付准时率没变,那大概率是状态被挪用了。指标之间必须能互相验证,单看任何一个都容易被美化。

5. 反模式五:复核会上只报数量不报原因

“本周新增挂起 12 项,解除 9 项,剩余 168 项。”这句话说完,会议没有任何决策依据。

正确的做法是每次复核都带上原因分布和最长持有时长。原因分布告诉你该开什么会,最长持有时长告诉你该找谁聊。数量本身几乎不传递任何行动信息。

十一、落地清单:可以直接照做的十二个动作

最后给出完整的落地清单。按制度层、流程层、工具层、复盘层分组,每条都写清动作、负责人和频率,可以直接拿去用。

层级 动作 负责人 频率
制度层 1. 书面定义挂起、阻塞、延期、取消四个状态及其区分标准 项目管理负责人 一次,之后每半年复核
制度层 2. 确定挂起成立的三个必要条件,写进团队规范 项目管理负责人 一次
制度层 3. 确定 S1/S2/S3 分级标准和对应的复核节奏 项目负责人 一次,按项目调整
流程层 4. 制定挂起申请的六个必填字段,并附正反示例 项目管理负责人 一次
流程层 5. 明确三个清偿出口的判定条件与记录要求 项目负责人 一次
流程层 6. 建立沉默挂起识别口径:进行中且超 14 天无更新 项目管理负责人 每周
工具层 7. 配置挂起状态的必填字段校验,不填不允许流转 工具管理员 一次
工具层 8. 配置三级超期提醒与升级规则,不配置自动关闭 工具管理员 一次
工具层 9. 建立三个固定视图:我的挂起项、超期未复核、原因分布 工具管理员 一次
工具层 10. 配置四个度量指标的报表,固定统计口径 工具管理员 一次,每月核对
复盘层 11. 每周执行 S1 复核,每次必须产出明确决策 项目负责人 每周
复盘层 12. 每月做挂起原因分布分析,识别系统性问题并推动改进 项目管理负责人 每月

这十二条里,如果只能先做三条,我建议选 1、7、11。定义清楚、系统强制、按期复核,这三件事做到位,挂起管理就不会失控;其余九条是让效率更高的优化项。

挂起管理方法大全:项目成员任务执行落地方案落地清单

结语:挂起管理的终点不是清空,而是让每一笔负债都有人认领

回到最开始那个 217 张卡片的看板。清理完之后,那个列里只剩下 30 多项,每一项都有明确的负责人、明确的复活条件和明确的复核日期。团队负责人跟我说了一句话,我印象很深:“原来不是任务太多管不过来,是没人知道自己在管什么。”

这就是挂起管理的本质。它不是一套让任务变少的技巧,而是一套让每一笔停滞都有归属的机制。挂起项是项目里最诚实的负债表,它记下的不是失败,而是那些被暂时搁置、但仍需要有人负责的决定。大多数团队的问题从来不是挂起太多,而是挂起之后就没有然后了。

如果你打算今天就动手,我建议从最小的一步开始:打开你的任务系统,筛出所有状态为进行中、但超过 14 天没有更新的任务,把它们列出来。这张清单大概率会比你预期的长,而它就是你团队当前真实的挂起水位。

然后做第二件事:从这张清单里挑出最长的那 10 条,逐条问三个问题,它为什么停着?还需要吗?谁来负责?把答案记下来,贴上计划复核日期。

这两件事加起来不超过两个小时,但它已经是完整挂起管理体系的雏形。剩下的,只是把这两个小时变成每周固定的一个习惯。

常见问题解答(FAQ)

1. 挂起、阻塞、延期、取消到底怎么区分?我们团队一直混着用。

我是带 10 人交付团队的 PM,上周复盘时发现看板上挂着二十多个任务,有人说是被阻塞了,有人说是排期往后挪了,还有几个其实早就决定不做了,但状态栏里全写着同一个词。我想先把定义统一下再谈管理,可又不确定这条边界该划在哪里,怕划细了大家嫌麻烦、划粗了等于没划。

建议用两个问题来切分:还会不会继续做,以及是不是因为外部原因才停下来。挂起指任务未完成、未取消,因某个明确原因暂不推进,但仍保留责任人和复活条件;阻塞指任务其实还在活跃状态,只是当下被卡住,通常只需要标注阻塞原因和解除人,不需要挂起字段;

延期指已经有新的计划完成时间,本质上仍在计划内推进,属于排期问题;取消指确认不再做,走关闭流程。可以用一句话口径做快速判断:有新的计划完成时间就是延期,没有新时间但确定还会做就是挂起,确定不做了就是取消。

落地时把这四个状态的定义写进团队的看板状态说明或字段描述里,并加一条硬规则:没有写清复活条件的任务不允许进入挂起状态。这样新成员进组第一天就能看到统一口径,而不是靠口头传承。

2. 挂起申请到底要填哪些字段才够用?现在就是改个状态,谁也不知道为什么停。

我们用的是某项目管理平台,挂起就是点一下状态切换,结果三个月后回头看,一堆任务没人记得当初为什么停、停在哪一步、等的是谁。我想加必填字段,但又怕字段太多,成员干脆随便填或者拖着不填,最后还是白搭。

建议固定六个必填字段:原因分类、影响范围、责任人、计划复核时间、复活条件、关联依赖。原因分类建议做成下拉枚举,比如等待外部依赖、等待决策、资源让位、需求待澄清、技术阻塞,自由文本在统计时无法聚合;影响范围写清影响哪个里程碑或交付物;责任人指挂起期间仍然对这条任务负责的人,不是发起人;

计划复核时间必须是具体日期,不接受待定;复活条件要写成可观察的信号,例如第三方接口联调通过、预算审批下达;关联依赖填写相关联的任务或需求单号。字段控制在这个数量是刻意的,少于五个必然出现原因不明的沉睡项,多于七个成员就开始敷衍填写。

同时要明确禁止口头挂起和沉默挂起,也就是会上说一句先放一放、群里发一条消息就把任务晾着。流程上可以约定:没有落到字段上的挂起不算挂起,该任务在周会上仍按正常任务汇报进度,用这种方式倒逼当事人补登记。

3. 挂起项多久复核一次?能不能设自动关闭长期挂起项?

我们团队以前配过自动化规则,三十天没动的挂起任务自动关闭,结果后来发现有几条是真的在等外部合规审批,被误关了还得重新建单、重新走一遍流程。我现在不确定复核节奏到底该怎么定,也不确定自动化应该接管到哪一步,是只提醒,还是可以替人做决定。

复核建议分三层,而不是只设一个时间点。第一层是周复核,每周固定时段过滤出全部挂起项,只看三件事:复活条件是否已经出现、责任人是否还有效、原定复核时间是否已到,由任务责任人自己做,通常十分钟内能完成。

第二层是双周升级,连续两次周复核都没有进展的挂起项,升级给项目负责人,重新判断它是否还值得继续占位,或者转为关闭、转交他人。第三层是超期专项,超过约定时限仍无法推进的,进入专项清单,在会上被迫给出三个出口之一。

关于自动化:自动提醒、自动汇总、自动生成复核清单都可以做,但自动关闭长期挂起项是典型反模式,它把没人管误判成不需要做,真实工作会被静默丢弃。可以退一步,让自动化在超期时把任务标记为复核超期并通知责任人,关闭动作必须由人手工确认并写清关闭理由,这样既保留了提醒效率,也不会让系统替业务做判断。

4. 怎么判断团队的挂起管理是不是失控了?该看哪几个指标?

老板问我挂起多不多,我只能报一个绝对数字,但自己也不知道多少算多。我们团队规模一直在变,任务量也不稳定,直接比绝对值好像没什么意义。我想找几个能说服人的口径,既能看到趋势,又不会把大家逼到不敢登记挂起。

建议看四个指标,重点看趋势和结构,不要去找行业基准值,因为挂起比例没有统一健康线,它和业务形态、外部依赖比例、审批链条长度强相关。四个指标分别是:挂起任务占比,即挂起数除以全部未完成任务数;平均挂起时长,从进入挂起到重启或关闭的天数;挂起重启率,重启数除以关闭与重启的总数;

因挂起导致的延期占比,在延期任务中有多少条的根因可以追溯到某次挂起。建立基线的做法是三步:先跑一个月只统计不考核,避免成员为了数据好看而不敢挂起;再用这个月的中位数作为参照线,而不是平均数,因为个别超长挂起项会把平均数整体拉高;

最后设预警阈值,比如挂起占比连续两周高于基线中位数的 1.5 倍,就自动进入周会议题。使用时要防两个误用:拿挂起占比去批评具体个人,会导致大家改用延期或者干脆不登记,数据彻底失真;把挂起数下降当成目标,会逼出自动关闭或强行重启,反而制造返工。

合理的挂起本来就是正常调度手段,管理目标是可控、可追溯、可恢复,不是归零。

核心关键词

读者评论

马
马知夏

张卡片那个数字太真实了,我们团队清理时也发现一半以上是已完成没关的、还有责任人早离职的。把挂起定义成“负债”而不是“暂停”,这个视角一下就解释了为什么它总是烂尾。

丁
丁泽宇

三段式框架讲得清楚,但落地最大的阻力其实不是方法,而是没人愿意背锅。原因没结构化记录时,清理挂起项等于做风险判断,权责问题不解决,字段清单再细也会被绕过。

侯
侯若宁

帕累托图那段最有价值。挂起原因不细分,看板上就只是一个没有行动意义的数字;细分之后才发现我们六成卡在等决策,该开的是决策会而不是清挂起项。

曹
曹沐阳

反对“超期自动关闭”这条完全认同。我们配置过90天自动关闭,结果等合规审批的几个项被系统悄悄关掉,依赖解除时所有人都以为做完了,交付前才爆出来。

金
金晨

天黄金窗口这个判断很实在,超过90天再回头处理基本靠考古。另外建议把12个动作清单直接列出来,方便照着改;复核覆盖率这个指标也确实比挂起总数更能反映机制有没有在跑。

文章包含AI辅助创作:挂起管理方法大全:项目成员任务执行落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380612
