上个月我帮一家做工业软件的公司做季度复盘,研发总监打开任务系统给我看了一张导出表:过去 12 周里,有 41 个任务的完成时间超过了原计划的两倍,但真正因为“没人做”而拖延的只有 3 个。剩下的 38 个,卡点全部是同一类事情,等接口文档、等审批、等客户确认字段、等测试环境、等一个人从另一个项目里腾出手来。这位总监说了一句让我印象很深的话:“我们不是执行慢,我们是不知道卡在哪,也没人负责把卡点解开。
”这句话基本就是《任务执行阻塞教程:项目成员流程优化,避坑指南》这个题目想解决的全部问题。任务执行阻塞的教程,重点不在于教人更努力,而在于教团队把“卡住”变成一件可登记、可分级、可升级、可关闭、可复盘的流程事件。
一、核心结论:阻塞不是催办问题,而是流程接口缺失问题
先把我的判断摆在最前面,后面的内容都是围绕这三条展开的。如果你只记三句话,记这三句就够了。
1. 催办改变的是压力传导,不是依赖关系
催办的本质是提高对方的心理成本,它只在一种情况下有效:对方确实有能力做、也想做,只是排期上忘了。一旦阻塞的原因是依赖关系没建立、决策权限不在对方手里、或者上游交付物本身还没产出,催办只会产生两种结果,要么对方给一个含糊的口头承诺把责任人挡回去,要么在压力下交出一个质量有问题的半成品,把阻塞从“等待”变成“返工”。
我在复盘时看过一个很典型的模式:某个任务连续三周出现在周报的“进行中”里,每周负责人都写“已催,对方在处理”。到第三周项目延期,回溯原始记录才发现,真正的问题是第一周就缺失的接口字段定义,而这件事从头到尾没有任何一条记录说明“需要谁在什么时间给出什么”。没有责任接口的催办,是把解决问题的责任转移给了一个不掌握解法的人。
2. 阻塞是可以被管理的流程事件,不是态度问题
我判断一个团队是否具备阻塞管理能力,只看一个动作:团队里有没有一个明确的、非惩罚性的阻塞登记入口。只要有,阻塞就从“个人抱怨”变成了“流程数据”;没有,阻塞就会永远停留在私聊、走廊对话和情绪里。
可管理的流程事件必须具备五个属性:可登记、可分级、可升级、可关闭、可复盘。缺任何一个,机制都会退化。缺“可登记”,阻塞只存在于口头;缺“可分级”,所有事都变成紧急,响应必然失控;缺“可升级”,成员会被困在自己的权限边界里;缺“可关闭”,看板上会积累一堆永远不消失的“幽灵阻塞”;缺“可复盘”,同一个卡点会每隔两个月复发一次。
3. 优化目标不是零阻塞,而是缩短解除时长、降低重复率
这是我见过最多的目标设定错误。不少团队把“本月阻塞数为 0”当成流程优化目标,结果只有一个:成员不敢登记阻塞,数据变好看了,延期照旧。更合理的目标应该同时看三个指标,平均阻塞解除时长、重复阻塞率、升级及时率。
平均解除时长衡量响应速度,重复阻塞率衡量是否真正解决了根因,升级及时率衡量成员在权限边界外求助的通道是否畅通。这三个指标的组合,比“阻塞数量”有价值得多。

二、真实场景:一个卡了 72 小时的接口,最后变成了 4 天延期
讲一个我全程参与过的场景。它不极端,但非常典型,因为几乎每个环节单独看都“没什么大问题”。
1. 事件还原:消息躺在了一个没人看的群里
背景是一个订单服务接入第三方支付网关的任务,计划 5 个工作日完成。第 2 天下午,后端工程师小王发现无法开始联调,因为沙箱环境的商户号没有开通。
他的第一反应是给前端同事发消息,问“你们接口文档定了吗”;前端说“在等产品确认字段”。产品经理在当天下午 4 点在项目群里 @ 了对接的客户方技术负责人,客户没回。第二天,小王在日会上说了一句“我这边有点卡,在等沙箱”。主持人说“好,那今天先做别的”,会议继续。第三天,小王又说“还在等沙箱”。到第四天,客户方技术负责人回复说:“我周一上午就回复过了,在你们那个临时群里。”
实际情况是:客户在周一 11 点回复了商户号开通方式,但那条消息发在三个月前建的一个临时对接群里,而这个群后来被项目主群替代,已经被所有人静音。
2. 这次阻塞真正的成本是什么
表面成本是任务延期 4 天。但拆开看,还有三笔通常不会被统计的成本。
第一笔是等待成本。小王在后端联调上属于关键路径,他被迫切换到其他任务,而切换本身有重新进入状态的损耗。我按团队自己估的工时算,这次阻塞造成的实际闲置加切换损耗约 1.5 人天。
第二笔是返工成本。因为接口字段定义没确认,前端按自己的理解先做了一版联调桩,字段口径和最终确认版差了两个必填项,返工约 0.8 人天。
第三笔是心理成本,也是我认为最贵的一笔。小王在第二、第三天两次提出阻塞都没有得到实质响应,他学到的经验是“提阻塞没用”。这个经验会在未来半年里持续影响他,他会更倾向于自己扛,直到问题大到藏不住。
3. 我把团队分成了三类,你可以对号入座
A 类团队:没有“阻塞”这个概念。任务状态只有“未开始 / 进行中 / 已完成”。所有卡住都表现为“进行中”,且永远在进行中。这类团队的典型特征是周报好看、项目延期,因为卡点从未被单独表述过。
B 类团队:有阻塞字段,但没人处理。任务系统里加了“阻塞原因”输入框,成员填了,但没有任何响应时限、升级规则和关闭标准。结果这个字段变成了情绪出口,填了也没人看,三个月后没人再填。
C 类团队:有分级、有时限、有升级路径。阻塞一登记就自动带上责任接口和解除条件,超时按规则升级。这类团队的阻塞数量通常比 A、B 类还多,不是因为问题多,而是因为敢报。
这个分类对应一个反直觉的结论:一个流程健康的团队,阻塞登记数量往往比流程混乱的团队更多。数量少不代表没问题,可能只是没人敢报。所以我在做诊断时,从来不把“阻塞数量下降”当成优化成功的证据。

三、定义边界:什么才算真正的阻塞
这一节看起来很基础,但它是整套机制里最容易被忽略、也最容易失控的部分。我见过太多团队,阻塞字段最后变成一个什么都能装进去的垃圾桶:“需求不明确”“时间太紧”“感觉有风险”“等待排期”。当所有事都叫阻塞,分级就失效,升级就没有意义。
1. 阻塞、风险、延期、问题,是四件不同的事
我在给团队做流程培训时,一定会先做这个区分。它们需要的处理动作完全不同。
| 事件类型 | 定义 | 典型表述 | 正确动作 | 责任层级 |
|---|---|---|---|---|
| 风险 | 尚未发生,但可能影响目标的不确定因素 | “如果客户下周不给答复,可能延期” | 登记进风险清单,设触发条件与预案 | 负责人 + 项目组 |
| 阻塞 | 正在发生,且当前责任人无权限或无资源解除 | “商户号未开通,联调无法启动” | 登记阻塞,指定责任接口与解除条件 | 责任接口人 + 升级对象 |
| 问题 | 已发生,但可由当前责任人自行解决 | “本地环境依赖版本冲突” | 自行处理,不上报阻塞,必要时记录 | 任务执行人 |
| 延期 | 结果,不是原因 | “这个任务要往后推 3 天” | 走变更流程,并回溯是否存在未登记阻塞 | 项目负责人 |
这里有个关键判断:阻塞的必要条件是“当前责任人没有解除权限”。如果一个人自己能解决却把它登记为阻塞,那它不是阻塞,是待办事项。这条边界如果站不住,机制一定会被滥用。
2. 一条合格的阻塞记录,必须包含四个要素
我判断一条阻塞记录是否合格,只看它能不能回答四个问题。缺任何一个,这条记录在接收方看来都是无效信息。
- 卡点是什么,具体到可验证的事物,不是感受。“等待沙箱商户号”合格,“联调不顺利”不合格。
- 影响是什么,影响哪些任务、哪些里程碑、什么时候开始造成不可逆损失。这一条决定分级。
- 责任接口是谁,具体到人或角色,不是“相关部门”。写“支付渠道对接人张工”合格,写“客户那边”不合格。
- 解除条件是什么,对方做什么事,这条阻塞就算解除。这是关闭标准的来源。
3. 成员怎么描述阻塞,才不显得在甩锅
这是我在团队访谈中听到最多的一线顾虑:“我一提阻塞,领导就觉得我在推责任。”这个顾虑是真实存在的,而且是阻塞机制失败的头号原因。解决办法不是让成员“多沟通”,而是给一个固定的话术结构,把人和事分开。
我推荐的结构是:事实 + 影响 + 所需支持 + 我已在做什么。最后一段特别重要,它让描述从“要你做”变成“我们一起做”,心理成本会大幅下降。
对比两种表述:
不合格:
"前端接口一直没给,所以我做不了,这个不能怪我。"
合格:
"联调需要的支付回调字段口径未确认(事实)。
目前阻塞订单服务联调启动,影响 3 个下游任务,最早本周五会产生不可逆延期(影响)。
需要支付渠道对接人在周四 12 点前确认回调字段清单与沙箱地址(所需支持)。
我这边已按现有文档完成桩服务,字段确认后 4 小时内可完成对接(我已在做什么)。"
第二种表述里没有一句评价人的话,但信息完整度是第一种的三倍以上。接收方拿到它,可以直接判断分级、决定是否升级、安排后续动作。阻塞描述的质量,直接决定了响应速度。

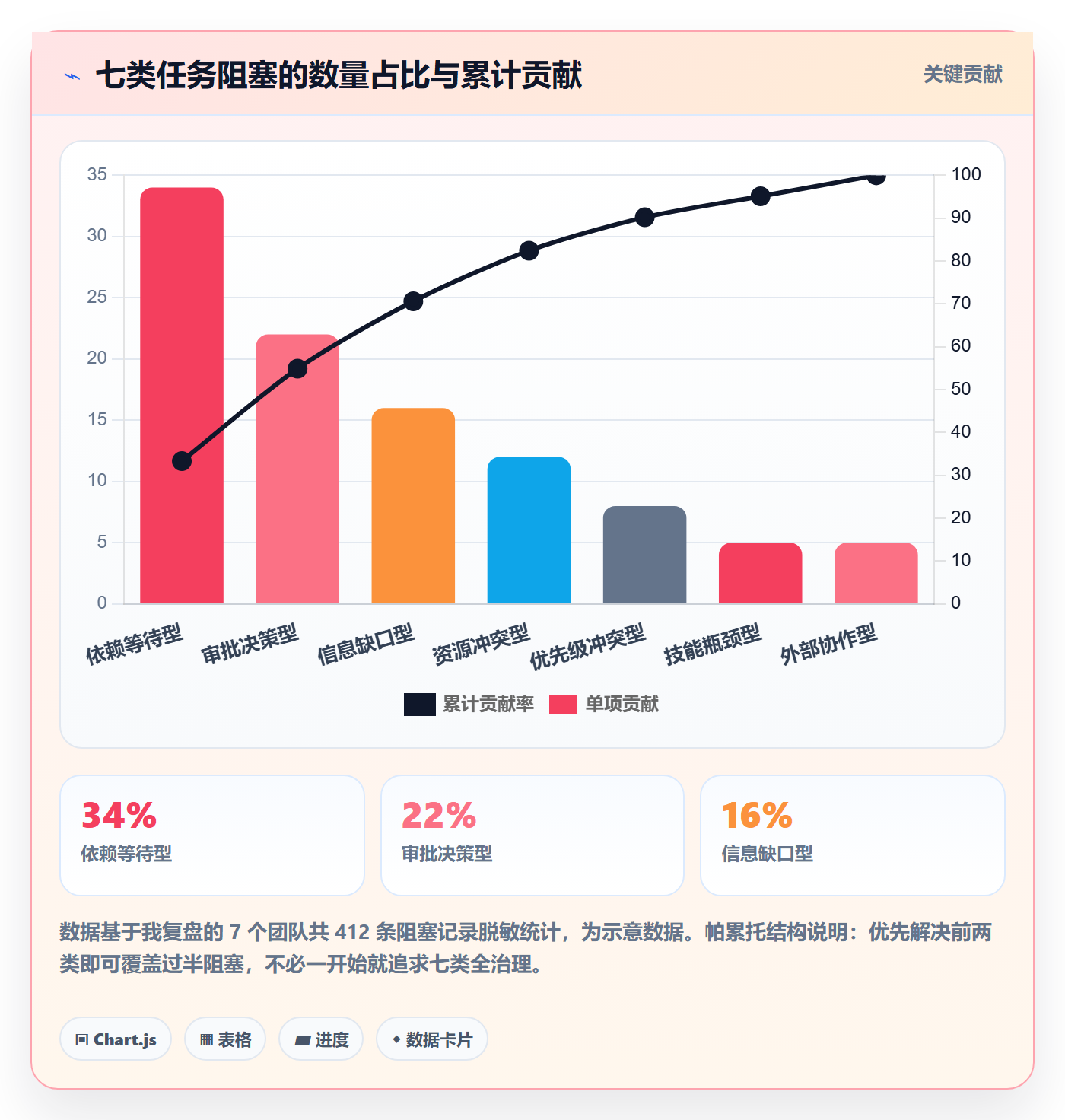

四、诊断:项目成员流程中的七类阻塞与高发环节
分类的目的不是学术,而是因为不同类型的阻塞,解除路径完全不同。依赖等待要靠接口对齐,审批决策要靠权限下放,资源冲突要靠排期取舍,用错解法只会浪费更多时间。下面七类,是我在复盘中最常遇到的。
1. 依赖等待型:等一个上游交付物
表现:任务本身清晰,责任人也有能力做,但需要另一个任务或另一个团队先产出某个东西,接口文档、设计稿、数据表、物料、账号。
识别问句:“如果我今天就拿到 X,我能立刻开始吗?”如果答案是能,那就是纯依赖等待。
处理动作:明确交付物清单和交付时间,把它写进阻塞记录的“解除条件”,并指定唯一责任接口人。注意是唯一,不是“前端团队”。
常见误判:把依赖等待当成“对方不配合”。多数情况下对方也在等别人,只是你没看到链条的全貌。我建议的做法是向前追两层,你的上游的上游是谁,卡在哪。
2. 审批决策型:等一个决定
表现:技术上已经可以做,但需要有人拍板选 A 方案还是 B 方案,或者需要走一个流程签字。
识别问句:“如果我们不做这个决定,继续做会有什么后果?”如果后果是返工,这就是高优先级阻塞。
处理动作:不要提交开放式问题,提交带默认选项的决策请求:“建议选 A,理由是 X;如无异议,周三下班前默认按 A 执行。”审批阻塞的最大敌人是开放式提问。
常见误判:把决策阻塞理解为“领导忙”。很多时候领导不决策是因为信息不足以决策,而提阻塞的人只写了“需要确认方案”。
3. 信息缺口型:不知道对方要什么口径
表现:不是等人交付,而是等一个定义。字段含义、验收标准、统计口径、边界条件不明确。
识别问句:“我能不能用一句话说清验收标准?”如果说不清,就是信息缺口。
处理动作:把信息缺口转化成具体问题清单,每个问题给出你倾向的答案,让对方确认而不是回答。这能把一次两小时的会议压缩成十分钟的文字确认。
常见误判:把它归结为“需求不明确”。多数所谓需求不明确,其实是没有人把问题写成闭环的问句。
4. 资源冲突型:人、环境、设备被占用
表现:任务所需的人或资源被另一个更高优的任务占用,或者共享环境、测试设备、发布窗口产生冲突。
识别问句:“如果我现在占用这个资源,谁会受影响?”如果答案牵扯另一个项目,就必须进入升级通道。
处理动作:这类阻塞不能在执行层解决,必须升级到能同时看到两个项目的人。关键在于把冲突显性化,让取舍发生在有权取舍的层级。
常见误判:试图通过“加强协调”解决资源冲突。资源冲突的本质是排期取舍,不是沟通问题。
5. 技能瓶颈型:只有一个人会
表现:任务本身没有依赖也没有审批问题,但团队里具备这项能力的人只有一个,且已经被占满。
识别问句:“如果这个人明天请假,这个任务还能推进吗?”答案是否,就是技能瓶颈。
处理动作:短期用结对方式让第二个人参与,同步产出文档;中期把它登记为团队能力缺口,进入人员培养计划。不要把它登记成普通阻塞然后期待它自己消失。
常见误判:把它当成个人排期问题。技能瓶颈是结构性风险,重复出现概率极高,应该进复盘清单。
6. 优先级冲突型:两件事同时要,只能做一件
表现:同一个人被两个任务同时要求,且两个任务的负责人都认为自己是最高优先级。
识别问句:“这两件事,哪一件晚三天损失更大?”如果没人答得上来,就是优先级没被真正定义。
处理动作:用统一口径量化两者的损失,交给共同上级裁决。这类阻塞最忌讳执行人自己“凭感觉排一下”,因为无论怎么排,总有一方认为被牺牲了。
常见误判:把它当成执行人的时间管理问题。这是决策层没给优先级,不是执行层不会排期。
7. 外部协作型:客户、供应商、第三方
表现:依赖组织外部的主体提供信息、账号、物料或确认。
识别问句:“对方有没有明确的对接人和响应承诺?”如果没有,这条阻塞从一开始就处在失控状态。
处理动作:建立固定沟通渠道和单一对接人,把所有外部确认沉淀在主渠道而不是临时群里;同时为外部依赖设置缓冲期,写进计划而不是靠运气。
常见误判:把外部阻塞当成不可控因素放弃管理。事实上,外部阻塞是可以通过渠道收敛、对接人固定、确认留痕大幅降低的。
8. 用阻塞地图定位高发环节
七类分完之后,真正有价值的是把它们按项目阶段和角色分布画出来,也就是我常说的阻塞地图。做法很简单:把过去 8 到 12 周的阻塞记录导出,按“类型 × 阶段”做交叉统计,看哪两个格子的数值异常高。
我服务过的一个团队做完这个统计后发现,他们 42% 的阻塞集中在“联调测试”阶段,而其中绝大多数属于外部协作型和信息缺口型。这个发现直接改变了他们的改进重点,原本他们准备引入更严格的代码评审,实际上应该先做接口契约的提前确认。阻塞地图的价值,是防止团队把力气花在错误的地方。

五、优化:把“等人”改成“流程接口”
这一节是整篇文章最核心的部分。我前面反复说的“接口”,落地下来就是四个动作节点:提出、受理、升级、关闭。四个接口缺任何一个,阻塞管理都会退化成私人沟通。
1. 提出接口:谁发现、何时登记、写到什么颗粒度
(1)谁提出
原则是:谁执行,谁提出。不要让项目经理替成员登记阻塞,因为项目经理不掌握卡点的第一手信息,转述必然失真,而且会让成员产生“提阻塞是给领导添麻烦”的心理负担。如果实在要代登记,也必须由执行人补充“解除条件”这一项。
(2)何时登记
我建议的规则是:发现后 4 小时内,或当天工作日结束前,二选一,取更早的。不要设“超过一天才登记”的门槛,那会让小阻塞滚成大阻塞。但也不要要求“一发现就登记”,过于严苛的规则会导致成员先自行判断“这个值不值得报”,反而增加判断成本。
(3)写到什么颗粒度
颗粒度的标准是:一个不熟悉该项目的人,读完记录能判断出该找谁、要什么、什么时候要。这比任何字数要求都更好用。我在团队里推行过一个“新同学测试”:把阻塞记录给一个刚入职的同事看,如果他能说出下一步该做什么,这条记录的颗粒度就合格了。
2. 受理接口:谁判断、如何分级、多久响应
受理接口最常见的失败模式是“登记之后没人应答”。成员登记完阻塞,看到的只有沉默,第二次就不会再登记了。
我的建议是设置明确的受理人和响应时限,受理人不一定是管理者,可以是项目里的交付负责人或者轮值的阻塞管理员。受理人的动作只有三个:确认信息是否完整、判定分级、指定责任接口人并把记录回传给提出人。这三个动作加起来通常不超过五分钟。
关键点在于:受理动作必须有回执。提出阻塞的人需要在约定时限内看到“已受理、责任人是 X、目标解除时间是 Y”。这个回执本身就是心理安全感的来源。
3. 升级接口:什么条件下升级、升级给谁、带什么信息
升级规则必须是自动触发的,不能依赖人判断。我见过太多团队写了“必要时升级”,结果基本不会升级,因为“必要”是个模糊词,而执行人天然倾向于避免向上暴露问题。

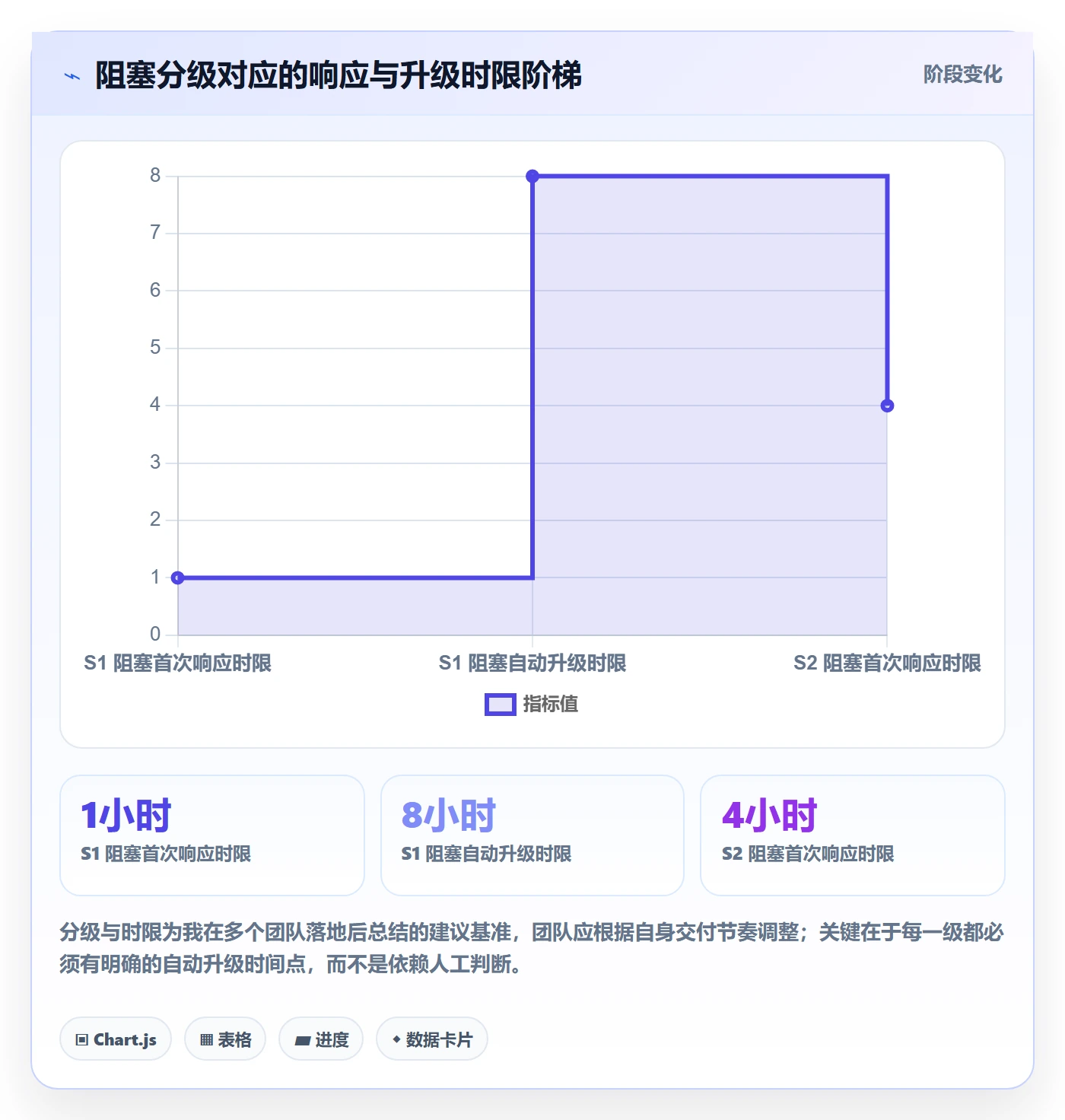

自动触发的写法是:阻塞登记时即设定升级时间点。例如 S2 级阻塞超过 2 个工作日未解除,自动通知项目负责人;S1 级超过 8 小时未解除,自动通知项目负责人及其上级。系统打这个通知,比人打这个电话心理成本低得多。
4. 关闭接口:解除标准、验证方式、记录复用
关闭接口是我认为最被低估的一环。多数团队有登记、有升级,但没有关闭标准,导致阻塞看板上堆积大量“看起来已经没人提但也没人说解决了”的幽灵条目。
合格的关闭需要三要素:解除条件已满足、影响的后续任务已恢复推进、记录已归档并标记根因类型。第三项决定了复盘时的数据质量,没有它,阻塞地图就画不出来。
顺便说一个我坚持的做法:关闭人应该是最初提出阻塞的人,而不是责任接口人。因为只有提出者才知道这个卡点是否真的解除了。这也是防止“口头说解决了实际上没解决”的有效手段。
5. 成员与负责人的职责边界
这一条经常引发争论,我给出我的判断标准。
成员负责:准确描述卡点、给出解除条件、说明自己已在做什么、在升级时限前主动跟进一次。
负责人负责:受理与分级、指定责任接口人、在超出自己权限时向上升级、在多个阻塞之间做优先级取舍、在关闭后判断是否需要进入复盘。
双方共同负责:不在阻塞记录里评价人,只描述事。这一条要写成规则,而不是靠默契。
下面是一份可以直接抄走的阻塞登记模板,我通常会让团队先用两周,再根据实际情况删减字段。
block_id: B-2026-0317-001
task: 订单服务接入支付网关
block_type: 依赖等待
block_desc: 等待支付网关沙箱环境的商户号开通
impact: 联调测试无法启动,影响下游 3 个任务,预计最早周五产生不可逆延期
owner_interface: 支付渠道对接人 张工
unblock_condition: 提供沙箱 merchant_id 与密钥,并确认回调域名白名单
severity: S2
escalate_at: 2026-03-18 12:00
status: open
close_evidence: 沙箱联调用例 TC-108 至 TC-115 全部通过
root_cause_tag: 外部账号开通链路无 SLA

六、机制:让日会真正解除阻塞,而不是念流水账
有了接口规则,还需要一个承载它的会议机制。我的观点是:不需要新增会议,只需要改造现有的日会。新增会议会被当成负担,改造现有会议才有机会长期存活。
1. 只过阻塞,不过流水账
多数日会低效的根源是它在做进度同步,而进度已经在任务系统里了。我看过一个团队改造前的日会记录:35 分钟里,6 个人依次汇报“昨天做了什么、今天做什么”,真正涉及阻塞的讨论只有 5 分钟,而且是在会议最后三分钟被匆忙带过。

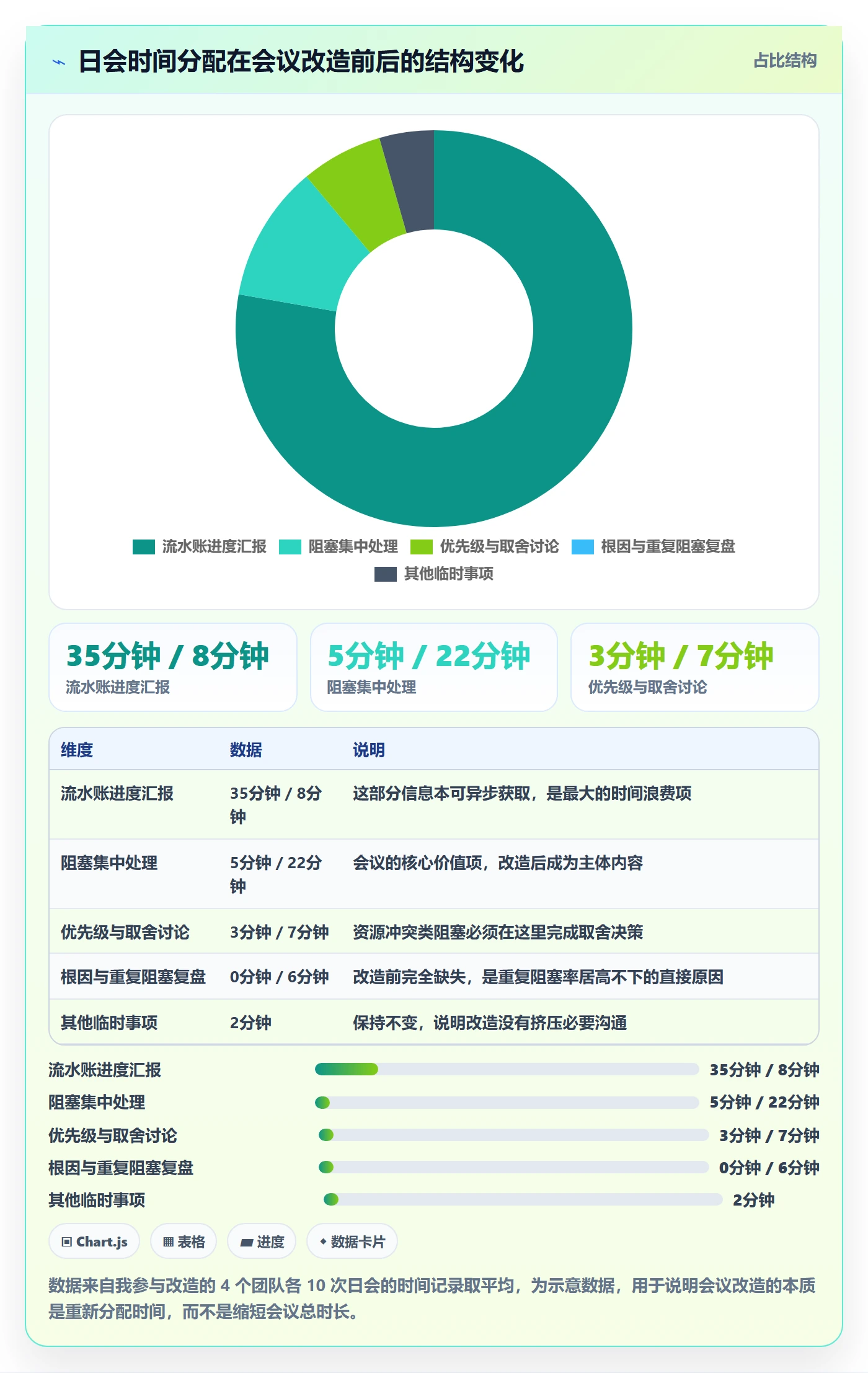

改造后的规则是三条:进度同步异步化,会议只过阻塞;每个阻塞不超过 3 分钟,超时的转专题;没有人提出阻塞的成员直接跳过,不需要发言。这三条看起来简单,但它把会议从“汇报场”变成了“解阻塞场”。
2. 提问句式决定会议质量
主持人怎么问,决定了阻塞能不能被挖出来。我推荐一组固定句式,按顺序问。
第 1 问:这个卡点,谁手里有钥匙?
第 2 问:他需要做什么,这件事就算解除了?
第 3 问:最晚什么时候要,晚了他会损失什么?
第 4 问:到那个时间还没解除,谁来往上推?
第 5 问:这是第几次出现同类卡点?
第 5 问是很多团队不做的,但它价值极高。第 1 到第 4 问解决当前阻塞,第 5 问决定它会不会复发。只问前四问的团队,会一直很忙;问第五问的团队,才会逐渐不忙。
3. 升级不是告状:如何降低成员的心理成本
我做过一个小范围的访谈,问一线成员“你为什么不愿意把阻塞升级上去”,排在前两位的回答是:“怕显得自己无能”和“怕得罪人”。这两个顾虑都不是靠讲道理能消除的,得靠机制设计。
我常用的三个设计是:一、升级由系统自动触发,不由个人发起,成员只是贴了一个时间标签,心理上不是他在“告状”;二、升级通知只带事实字段,不带任何评价性描述,让被升级的一方也不觉得被指责;三、定期公开统计“谁解除了最多阻塞”,把解除阻塞变成被看见的贡献,而不是被追责的事故。
第三条效果最好,而且成本极低。一个团队开始统计“阻塞解除贡献”之后,责任接口人的响应速度通常会有明显改善,因为这件事从负担变成了声誉。

七、避坑:项目成员流程优化中的九个误区

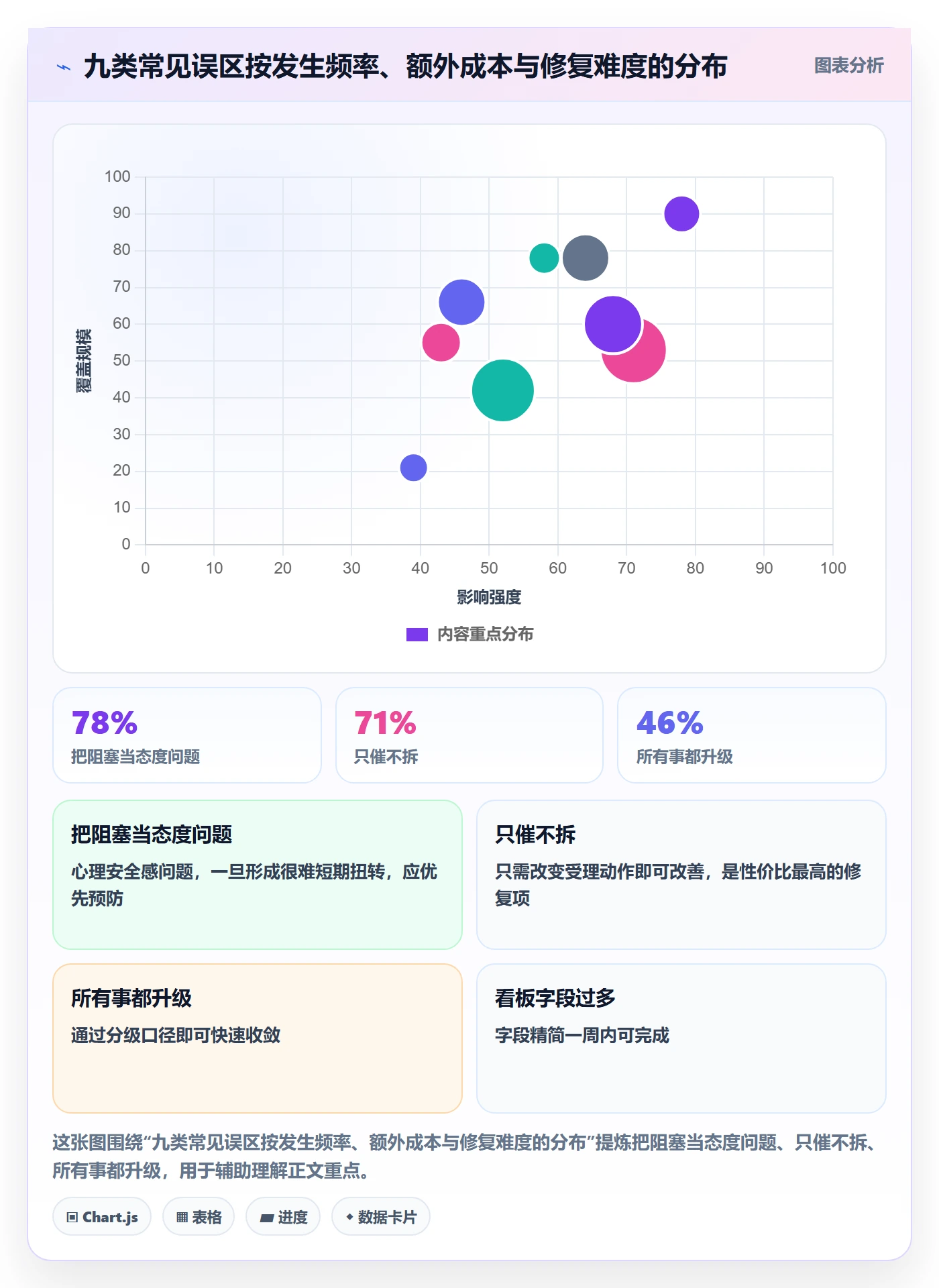

下面这九个坑,我几乎在每一个刚开始做阻塞管理的团队里都见过至少三个。每一个我都会写清错误做法、后果和替代做法。
1. 把阻塞当态度问题
错误做法:成员一提阻塞,负责人第一反应是“你是不是没主动去问”。
后果:成员学会先自己扛,等到扛不住时问题已经不可逆。
替代做法:把第一个问题固定成“卡点是什么、责任接口是谁”,而不是“你有没有催”。
2. 只催不拆
错误做法:收到阻塞后回复“我去催一下”,然后没有下文。
后果:阻塞状态变成“已在催办”,看起来在推进,实际上依赖关系没有变化。
替代做法:必须产出解除条件,即“谁在什么时间给出什么”,否则阻塞记录不允许变更状态。
3. 所有事都升级
错误做法:为了显得重视,把所有阻塞都标成最高级,或者一律上报。
后果:升级信号通货膨胀,负责人对升级脱敏,真正紧急的阻塞被淹没。
替代做法:分级必须绑定明确的影响口径,例如是否影响当日交付、是否影响里程碑、是否有替代方案。
4. 看板字段过多
错误做法:一条阻塞记录要求填 15 个字段,包括风险等级、概率、影响面、缓解措施、成本估算。
后果:填写成本超过收益,成员开始敷衍填“无”“待定”。
替代做法:核心字段不超过 6 个:卡点、影响、责任接口、解除条件、时限、状态。其他字段按需增加。
5. 没有关闭标准
错误做法:阻塞在口头说“解决了”之后就消失了,没有验证、没有记录。
后果:同类问题反复出现,阻塞数据无法用于复盘。
替代做法:关闭必须由提出人确认,并记录根因标签。没有关闭证据的条目不允许标记为已解除。
6. 忽视重复阻塞
错误做法:只关注当前有多少阻塞,从不统计哪一类阻塞反复出现。
后果:团队一直处在救火状态,每次都在解决同一个问题的不同表现。
替代做法:每月统计重复阻塞率,把排在前两位的类型单独立项治理。
7. 用工具替代规则
错误做法:认为上一个项目管理平台就能解决阻塞问题,于是花大量时间配置字段和自动化。
后果:工具跑起来了,但没人定义分级标准、没人负责受理,阻塞模块在三个月后变成摆设。
替代做法:先用两周时间把分级、时限、升级规则写清楚,再考虑用什么工具承载。
8. 复盘变追责
错误做法:复盘会上问“这个阻塞为什么没早点报”“这个卡点是谁造成的”。
后果:下一次没人敢如实登记,数据失真,机制名存实亡。
替代做法:复盘只问三个问题:这个阻塞的根因类型是什么、移除它需要什么条件、下次出现同样的信号我们提前多久能识别。
9. 只优化个人,不优化接口
错误做法:阻塞多,就去培训成员时间管理、沟通技巧、执行力。
后果:个人再努力也解不开权限边界和依赖关系,问题原地复发。
替代做法:先检查接口设计,提出入口是否清晰、受理人是否明确、升级是否自动、关闭是否有标准。这四件事没解决之前,个人能力提升的收益非常有限。

八、案例与数据观察:一个 120 人团队四个月的阻塞治理过程
这一节我讲一个相对完整的案例。这是我去年深度参与的一个项目,团队规模约 120 人,硬件加软件混合研发,业务是工业设备控制系统。他们当时的问题是:版本迭代计划看起来排得很满,但交付节奏极不稳定,延期原因每次复盘都说不清。
1. 背景与最初的卡点
我第一次进他们团队做访谈时,发现三个现象。第一,任务系统里几乎没有“阻塞”相关字段,所有卡住的任务状态都是“进行中”。第二,跨部门依赖靠个人微信沟通,没有留痕。第三,延期复盘时,各部门口径高度一致地把原因归于“需求变更频繁”,但没有任何数据支撑这个结论。
这是典型的 A 类团队:不是执行力有问题,而是卡点信息从未被结构化地产生过。
2. 我们做的四件事
- 统一阻塞定义:用两周时间做培训,把阻塞、风险、问题、延期的边界讲清楚,并明确“当前责任人无解除权限”这条判定标准。
- 设计四接口规则:提出、受理、升级、关闭,每个接口指定责任角色和时限,升级由系统自动触发。
- 改造日会:取消流水账汇报,只过阻塞,主持人按五问句式推进。
- 选择承载工具:这是唯一涉及工具选择的一步,我在下面单独说。
关于工具,这个团队原本用的是海外工具,存在两个现实约束:一是数据必须留在本地,二是历史任务数据量很大,迁移成本不能过高。综合考虑后,他们选择了 PingCode 作为承载平台。选它的原因不是功能多,而是三个与他们约束直接相关的点:PingCode 主要服务中大型企业及 100 人以上组织,工作项、迭代、测试、知识库在同一套模型里,不需要为阻塞管理额外拼装插件;支持私有化部署,满足他们的数据合规要求;
支持 Jira 平滑迁移,让我前面说的“迁移成本不能过高”这个约束没有变成阻力。
这里我想强调一个判断:工具的作用是降低规则执行的摩擦,而不是替代规则。如果一个团队还没定义清楚分级和升级规则,换成任何平台都不会变好。这一点在“用工具替代规则”那条误区里已经说过,但在这个案例里它恰好是反过来的,他们是因为规则已经理清,工具才真正发挥了作用。国产化替代这个词在这两年被提得很多,我的看法是:如果只是换工具而不换流程,替代的意义有限;如果借替代的机会把接口规则重新设计一遍,收益会大得多,这也是我在这个项目里最深的体会。
3. 四个月的指标变化
重点不在绝对值,而在变化的形状。前两周指标几乎没有改善,甚至阻塞登记数量还上升了,这是正常现象,因为过去不被表述的卡点开始浮出水面。真正的转折发生在第三到第四周,受理响应时限开始稳定,成员发现“报了真的有人管”。

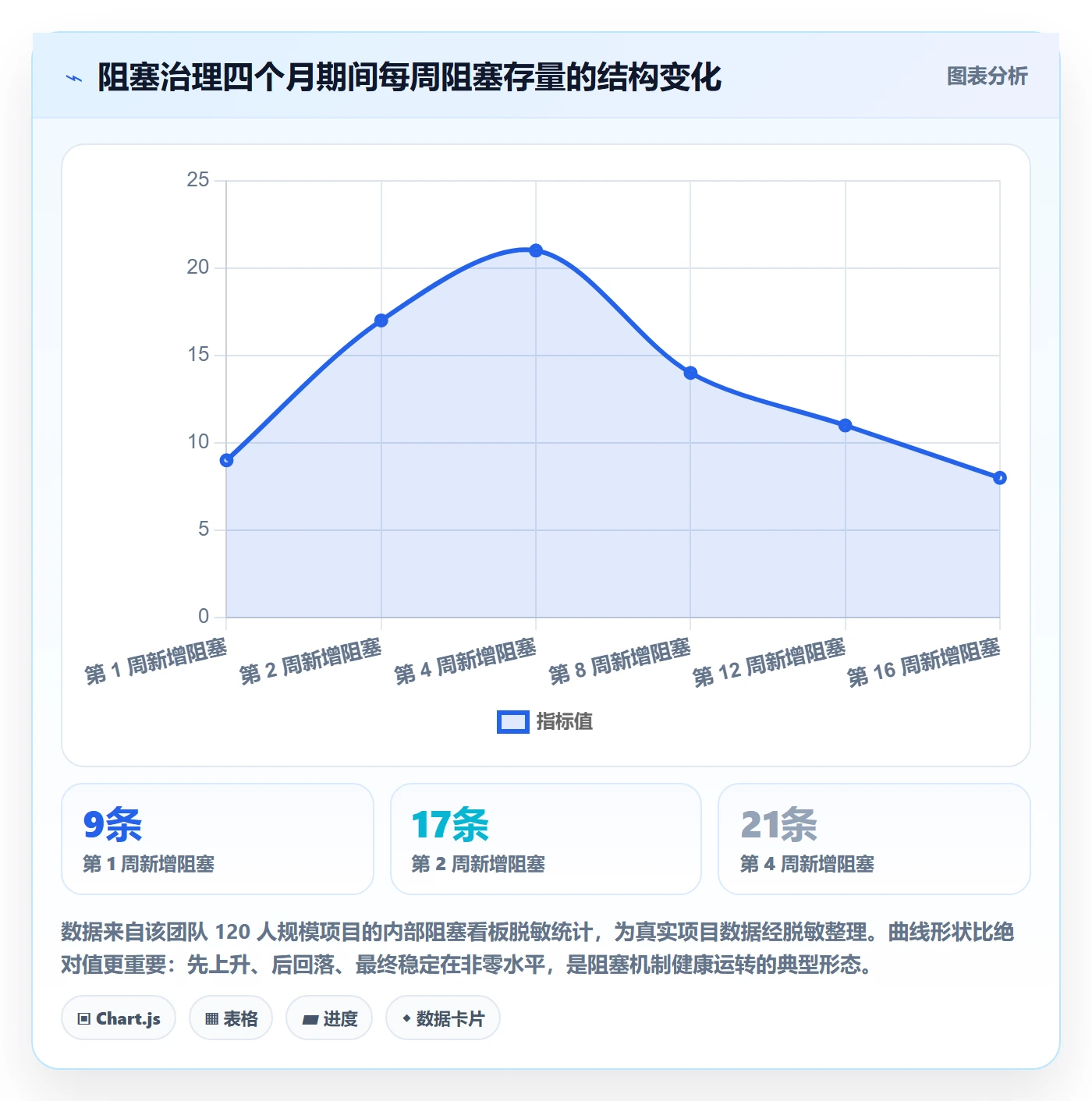

到第十六周,他们的平均阻塞解除时长从 6.8 天降到 2.1 天,超期任务占比从 37% 降到 14%,重复阻塞率从 29% 降到 11%,升级及时率从 22% 升到 83%。
我最看重的指标是最后那个升级及时率。它的上升说明成员开始愿意在权限边界外求助,而这恰恰是心理安全感的直接体现,比效率数字更能说明机制的可持续性。

九、不同情况下的行动建议
不是所有团队都适合一步到位。我按我实际遇到的情况,给出四套可以直接照做的路径。
1. 团队完全没做过阻塞管理,规模在 30 人以内
不要上工具,不要设复杂字段。第一周只做一件事:在现有的任务卡上加一个“阻塞说明”文本框,规定卡住超过半天必须写清楚卡点、责任接口、解除条件三要素。第二周开始,在日会上固定花 10 分钟只过这三要素。连续跑四周后,再决定是否需要引入系统和分级规则。
2. 团队已有阻塞字段但没人用,规模在 50 到 150 人
重点是补上受理和升级两个接口。先在项目层面指定一个阻塞受理人,明确 4 小时内必须给出受理回执;再把升级规则写成系统自动触发,而不是“必要时上报”。第三周开始统计重复阻塞率,把前两位类型拿出来做专项治理。
3. 跨部门依赖密集,延期原因长期说不清
先做阻塞地图,不要先做流程。导出近 8 到 12 周所有延期任务的记录,按“类型 × 阶段”做交叉统计,找出高发格子。数据出来之后,改进方向往往和你原本以为的完全不同。这一步做完,再回到四接口规则建设,效率会高很多。
4. 百人以上组织,需要私有化与历史数据迁移
这类情况的关键约束通常不是流程,而是合规和迁移成本。我的建议是:流程规则先在白板或文档里跑两周,确认可执行之后再落到系统;选型时把私有化部署能力和历史数据迁移路径作为硬性条件来评估,避免规则设计完成后被工具能力卡住。前面案例里的团队就是因为把这两条约束前置评估,才没有在实施阶段反复返工。
十、不同情况下的取舍
流程优化从来不是“做全套”最好,而是要明确放弃了什么。这一节我讲清楚四组取舍。
1. 严格登记 vs 降低摩擦
字段越多,数据质量越高,但登记意愿越低。我的取舍建议是:前两个月优先降低摩擦,只保留六个核心字段;等登记率稳定在 80% 以上,再逐步增加字段。过早追求数据完备,最常见的结局是字段齐了但没人填。
2. 快速升级 vs 团队自主解决
升级太快,负责人的注意力会被大量小事消耗;升级太慢,成员会在权限边界内空转。我的经验阈值是:如果一条阻塞在约定时限内没有出现任何进展记录,就应该自动升级。判断标准是“有没有进展”,而不是“严不严重”,因为严重程度由提出方判断,容易失真。
3. 集中处理 vs 分散响应
集中在日会处理,成本低但延迟高;即时响应,速度快但打扰大。我建议按分级拆分:S1、S2 走即时响应通道,S3、S4 集中在日会处理。不要对所有阻塞都追求即时响应,那会让整个组织陷入被动响应模式。
4. 制度约束 vs 文化建设
这是最根本的一组取舍。制度能解决行为,文化才能解决意愿。我的判断是:先靠制度跑三个月,用数据证明“提阻塞是有效的”,文化才会自然生长。反过来,先讲心理安全感而不给机制保障,成员会认为这是空话。顺序不能颠倒:机制先行,文化随后。
十一、结语:阻塞管理是系统能力,不是催办技巧
回到开头那位研发总监的问题。他们真正缺的不是更努力的成员,也不是更严格的考核,而是一套让卡点能够被看见、被认领、被关闭的接口。催办是把责任推给不掌握解法的人,四接口是把责任交给真正掌握钥匙的人,这两者之间的差距,就是流程优化的全部价值。
我在这篇文章里坚持的三个判断,再重复一遍:阻塞是可管理的流程事件,不是态度问题;催办不改变依赖关系,只有接口能改变;优化目标不是零阻塞,而是缩短解除时长、降低重复率。
最后给一个我建议你明天就能做的动作:打开你所在的团队过去一个月延期的任务列表,随便挑三条,试着用“卡点、影响、责任接口、解除条件”这四个要素把它们重新描述一遍。如果三条里有两条例不出来,说明你的团队现在最该做的不是提升执行效率,而是先把阻塞接口建起来。
如果你已经在做阻塞管理,也可以做一件成本很低的事:把过去八周的阻塞记录按“类型 × 阶段”做一个交叉统计。那张表往往会告诉你,接下来三个月应该把力气花在哪里。
常见问题解答(FAQ)
1. 任务执行总延期,怎么判断是“阻塞”还是单纯进度慢?
我带的项目里,成员一说“这块卡住了”,我第一反应要么是加人要么是催进度,结果两种都试错了。后来才发现团队对阻塞根本没有统一定义,有人把“我还没开始做”也报成阻塞,有人明明卡了三天却觉得“说了也没用”不报。所以我特别想搞清楚,边界到底该划在哪里。
我的判定标准是四个必要条件同时成立才算阻塞:第一,执行者本人继续投入时间或努力也解不开;第二,能指出明确的外部责任接口(某个人、某个团队、某个系统);第三,不解除就无法继续往下做;第四,解除后有可验证的产出物。只要缺一条,就不要进阻塞清单。
区分一下:延期是结果,风险是尚未发生的事,阻塞是当下正在发生的等待。“我还没排上时间做”属于排期问题,“对方接口一直返回超时”才是阻塞。登记时按这个句式写:“当前卡在X,影响Y(具体到哪个交付物或里程碑),需要Z在何时提供W”。
再给你一个反向检验法:如果本人加班两小时就能推进,那就不是阻塞,是排期或资源估算出了问题。这条边界必须在团队里写进文档,不能只在你脑子里,否则每个人标准都不一样,数据就没法看。
2. 成员报阻塞的时候,怎么写才不会被当成甩锅或找借口?
我自己做成员的时候吃过这个亏:明明是被上游卡住,一说“那边还没给我”,就被反问“你试过没有、你催了吗”,搞得后面宁愿自己硬扛也不报。现在换我带队,就想给成员一套说法,让他们报阻塞时理直气壮、又不像是推责任。
用“事实+影响+所需支持+我方动作”四段式,全程不评价人、不猜动机、不带情绪词。完整模板是:【阻塞】XX接口联调;【现象】对方接口连续三次返回超时,日志已附在登记里;【影响】UAT开始时间预计推迟两天;【所需支持】需要XX团队在周三18:00前提供可用环境;
【我方动作】测试用例已写好,环境一通随时回归。两个关键点:一是成员要先自证已经尝试过什么,把“你试过没有”这个问题提前堵住;二是负责人在会上回应阻塞时,先确认责任接口和解除条件,再谈谁的问题,让“报阻塞”在团队里变成一个中性动作而不是告状。
还有个容易被忽略的坑:如果成员报了阻塞、日会上没人给反馈,第二次他就不会再报了。所以每条阻塞必须有明确的响应人,哪怕响应只是“我明天中午前给你答复”,也比沉默强。
3. 阻塞什么时候该升级?升级流程怎么定才不会变成告状?
之前的团队没有升级规则,全靠成员自己判断“这点小事麻烦领导是不是不好”,结果就是该升级的拖到延期,不该升级的天天往上捅。我当时夹在中间特别难受,特别想知道这个触发条件到底该怎么定才合理。
建议分三级,而且关键是让升级自动触发,不要依赖成员主观判断。L1:项目组内可自行解决,责任接口四小时内响应(工作时间口径);L2:跨部门协作或需要排期决策,二十四小时未解除就自动升级给双方负责人;L3:涉及资源冲突、预算或优先级取舍,四十八小时未解除自动升到项目决策层。
写成“超时自动升级”而不是“视情况升级”,因为成员判断要不要惊动领导时,几乎一定会往后拖。升级包必须带三样东西:阻塞登记链接、已经尝试过的动作、需要对方做的具体决定(是二选一、还是要资源、还是要拍优先级),只说“请领导协调”等于把问题原样退回去。
降低心理成本有两个实操:会上由负责人念“本周升级清单”,不点成员名字做检讨;负责人开口第一句先说“这件事我这边需要做什么”,把升级变成要资源而不是追责。
4. 阻塞管理跑了一阵,日会还是流水账,指标怎么定才有用?
我们照着别人的模板建了看板、开了日会,坚持了三周,会还是一个个过任务进度,一小时开不完,阻塞栏里的卡片躺十天没人动。我开始怀疑是不是指标没定对,还是这事本身就不适合我们团队。
先定口径再谈数字,否则指标一定会变成互相扯皮。四个可跟踪指标:一是阻塞数量,分周新增和在办存量;二是平均解除时长,从登记到关闭的实际工作时间,跨周末和节假日要剔除;三是重复阻塞率,同一接口或同一环节三十天内再次出现的比例,这个最能暴露流程病根;四是升级及时率,超过约定时限仍未升级的比例。
口径必须在团队里写死三件事:什么叫“关闭”、按自然日还是工作日算、跨部门等待的时间算不算在内,不写清就等于没指标。日会只过阻塞,每条控制在九十秒内,固定顺序是“卡点,责任接口,解除条件,承诺时间”,没有明确解除动作的不要上会,直接线下处理。两个高频坑:别拿阻塞数量考核个人,一考核数据立刻消失;
看板字段压到八个以内,字段越多填得越假。复盘只问两个问题:哪类阻塞重复出现最多、哪个接口是瓶颈,改流程而不是改人。
核心关键词
文章包含AI辅助创作:任务执行阻塞教程:项目成员流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380127
读者评论
作为项目经理,我认同把阻塞做成可登记、可分级、可升级的流程事件。我们之前日会天天催,却没人记录责任接口,一个审批能卡一周。后来在看板加了阻塞字段和升级规则,平均解除时间从5天降到2天。但小团队容易把阻塞当情绪出口,没有关闭标准,字段很快会废掉。
一线开发视角:文章里小王两次提阻塞没响应,之后倾向自己扛,这个心理成本太真实了。我遇到过类似情况,提了怕被说甩锅,不提又耽误事。固定话术“事实+影响+所需支持+我已在做什么”很实用,能减少对抗。但关键还是领导要明确不惩罚登记,否则模板再好也没人敢用。
流程改进岗。文章强调阻塞数量下降不能算成功,要看平均解除时长和重复阻塞率,这点很有同感。我们曾把阻塞数当考核指标,结果大家都不填,延期反而更严重。升级及时率也很关键,很多卡点不是没人报,是超时后没人升级。建议配合某项目管理工具自动提醒,否则靠人盯很难持续。
敏捷教练角度:阻塞、风险、问题、延期的区分很有价值,很多团队把“需求不明确”全塞进阻塞,导致分级失效。最实用的是一条合格阻塞要具体到可验证事物、影响、责任接口、解除条件。但实际边界判断需要培训,比如当前责任人有没有权限解除。否则机制会被滥用,小步试点比全面铺开更现实。
