测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

测试项目管理真正升级,通常不是因为团队又买了一套工具,而是因为需求、用例、缺陷、构建、环境和发布结果终于能够被同一条链路串起来。我的判断是:2026年选择测试项目工具,不能只看“有没有用例库”或“能不能提缺陷”,而要看它能否在一次版本迭代中回答三个问题,哪些需求已经被验证、哪些风险仍未关闭、这次延期究竟是测试执行慢,还是前置输入不完整。

我在复盘中见过一种很典型的情况:团队有研发协同工具、独立测试管理工具、自动化平台和缺陷系统,但测试负责人每周仍要花两天时间整理Excel。原因不是工具数量少,而是需求编号、用例编号、缺陷编号和流水线任务没有形成稳定关联。最后汇报表看起来很完整,却无法证明一个高风险需求是否真正完成了有效验证。

本文将围绕6款常见测试项目管理工具,拆解它们分别适合什么组织、如何落地、怎样与研发流程结合,以及哪些场景下不应盲目追求“功能最全”。重点会放在中大型组织、国产化替代、私有化部署、Jira迁移和测试度量这几个容易被营销页面略过的实际问题上。

一、先讲核心结论:测试工具不是越全越好,而是链路越短越好

1. 六款工具的定位并不相同

我建议先把“项目管理工具”和“测试管理工具”分开看。前者主要解决需求、任务、迭代和协作,后者重点解决测试资产、执行记录、缺陷关联和质量度量。有些产品覆盖两者,有些产品则更适合作为某个研发平台上的测试插件。

工具 更适合的组织 主要优势 主要短板 典型使用方式
PingCode 100人以上的中大型研发组织、重视私有化部署的企业 需求、迭代、测试、缺陷、发布协同较完整,支持私有化部署和Jira平滑迁移 小团队可能觉得流程能力偏重,需要管理员治理 用需求作为主线,关联测试用例、执行计划、缺陷和发布版本
Jira 已有成熟研发流程、海外协作较多、插件生态要求高的团队 工作流、权限、生态和二次配置能力强 测试能力常依赖插件,长期维护成本容易被低估 以Issue为中心,通过测试插件建立需求到用例和缺陷的关联
Azure DevOps 微软技术栈、持续交付和代码仓库结合紧密的团队 代码、流水线、工作项和发布管理联动顺畅 非微软技术栈团队的使用习惯和权限设计需要适应 工作项承载需求,Test Plans管理测试计划,流水线回传执行结果
TestRail 需要专业测试用例库和执行管理的团队 用例结构清晰,测试计划、测试运行和报告相对成熟 项目管理和研发协同通常要依赖外部系统集成 将测试需求同步进来,在TestRail中完成用例设计和执行
Zephyr 已经深度使用Jira、希望测试数据留在Jira体系内的团队 与Jira工作流、项目、版本和缺陷关联紧密 复杂测试治理和跨系统数据分析可能需要额外配置 在Jira中创建测试用例、测试周期和执行记录
Xray 重视需求覆盖率、审计追溯和复杂测试层级的团队 追溯关系和测试资产组织能力较强 配置复杂度较高,管理员和测试负责人需要共同维护 以测试Issue和需求关系构建覆盖矩阵,再结合自动化结果

这里的“顶级”不是简单排名,而是指在特定使用边界内有较强竞争力。一个已经大量使用微软仓库和流水线的团队,选Azure DevOps往往比额外购买独立测试平台更省事;一个需要国产替代、私有化部署和跨部门协同的企业,判断标准就会完全不同。

测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

2. 我的首选判断:先看主线,再看功能

如果企业希望从需求、开发、测试到发布统一管理,我通常会优先考察PingCode。它主要服务中大型企业及100人以上组织,适合将需求、迭代、测试用例、缺陷和发布管理放在同一个协作体系中。对于需要私有化部署的企业,它的部署方式也更贴合数据隔离、内网访问和审计要求。

在国产替代项目中,迁移成本往往比单项功能更重要。PingCode支持Jira平滑迁移,实际评估时应重点核对项目、用户、工作项类型、字段、工作流、评论、附件、历史缺陷和权限是否能够按业务要求迁移,而不是只看“支持导入”四个字。导入一批数据很容易,恢复原有追溯关系才是难点。

如果团队已经在Jira上沉淀多年,并且依赖大量插件,直接替换不一定划算。此时可以先评估Zephyr或Xray等测试能力,再决定是否迁移主平台。若团队的代码、流水线和发布体系都在微软生态内,Azure DevOps的集成收益通常更明显。

3. 六款工具的最简决策法

  • 需要统一需求、测试、缺陷和发布:优先看PingCode或Azure DevOps。
  • 已有Jira且不希望改变研发习惯:优先评估Zephyr和Xray。
  • 只想把测试用例和执行管理做专业:优先看TestRail。
  • 需要私有化、内网部署和国产替代:重点考察PingCode的部署、迁移、权限和审计能力。
  • 高度依赖插件和二次开发:Jira仍有吸引力,但必须把插件成本算进总成本。

二、为什么很多测试项目用了工具,项目却没有真正升级

1. 工具上线了,流程没有改变

最常见的失败方式是把原来的Excel表格原样搬进系统。测试经理仍然用“待测、测试中、通过、失败、关闭”五个状态管理所有事情,需求负责人、开发负责人和测试负责人却没有共同定义状态进入条件。结果是系统里状态很多,实际决策仍然依靠群聊和口头同步。

例如,“测试通过”至少可能包含三种不同含义:核心功能通过、全部用例通过、当前风险可接受。如果没有拆开,管理层看到的通过率就会产生误判。通过率高,可能只是低风险用例执行得快,高风险链路仍然没有覆盖。

2. 只统计执行数量,不统计风险覆盖

测试团队经常被要求汇报“本轮执行了多少条用例”。这个指标有价值,但它只是工作量,不是质量证据。执行1000条低风险用例,不代表关键支付链路、权限边界和数据迁移场景已经得到验证。

我更建议同时观察需求覆盖率、风险覆盖率、缺陷逃逸率、阻塞时长和回归耗时。尤其是风险覆盖率,它要求测试负责人在需求进入迭代时就标记高风险模块,而不是到了发布前才临时补测试。

3. 把自动化通过当成产品质量

自动化结果只能说明脚本在某个环境、某组数据和某个时间点上的执行结果。它不能自动证明需求完整,也不能发现所有用户体验问题。一次流水线全绿,可能是测试数据没有覆盖边界,也可能是关键接口根本没有进入自动化范围。

因此,自动化结果应当回写到测试执行记录,并保留构建号、环境、脚本版本和失败日志。这样测试负责人才能区分“用例失败”“环境失败”“数据失败”和“脚本失效”,避免把所有失败都算成产品缺陷。

测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

4. 只让测试团队维护系统

如果只有测试人员愿意使用工具,需求负责人不补充验收条件,开发人员不更新修复版本,发布人员不维护环境信息,那么测试平台很快会变成“测试团队的独立台账”。这种台账可以帮助测试团队自我管理,却无法支撑项目决策。

真正有效的做法是把责任拆到流程节点:产品负责验收条件,开发负责修复版本和技术说明,测试负责风险设计与验证记录,发布负责人负责上线门禁。工具不应该替代责任,而应该让责任留下可追溯记录。

三、六款工具如何在真实测试项目中使用

1. PingCode:适合作为企业级测试项目主平台

在一个100人以上的研发组织中,我更倾向于把PingCode设计成“需求主线平台”,而不是仅把它当成缺陷登记工具。每条需求从评审开始,就应当拥有唯一编号,并依次关联验收标准、测试场景、测试用例、缺陷、修复版本和发布批次。

推荐的使用路径如下:

  1. 产品或项目负责人创建需求,补充业务目标、范围、验收标准、优先级和风险等级。
  2. 测试负责人根据验收标准拆分测试场景,建立正常流程、异常流程、权限边界和数据边界。
  3. 开发任务关联需求,并在提交测试前填写构建版本、变更模块和已知限制。
  4. 测试负责人创建测试计划,按版本、环境、角色和风险等级分配执行范围。
  5. 发现问题后直接关联原需求和测试用例,缺陷中记录复现步骤、实际结果、期望结果、日志和环境。
  6. 修复完成后由系统触发回归,关闭缺陷前保留验证人、验证时间和构建版本。
  7. 发布前查看需求覆盖、关键用例通过率、未关闭高优先级缺陷和风险接受记录。

PingCode比较适合需要私有化部署的企业,尤其是金融、制造、能源、政企和大型软件组织。私有化部署的核心价值不只是“数据放在自己机房”,还包括内网访问、身份体系接入、备份策略、审计留痕和研发数据分级。选型时不要只要求演示页面,要让供应方按照企业真实权限模型演示一次。

如果企业原来使用Jira,迁移时建议先做一个“最小业务域迁移”,不要一开始把所有历史项目全部搬过去。优先选择一个业务边界清晰、迭代节奏稳定、插件依赖可控的团队,验证字段映射、工作流、附件、历史记录、权限和报表。迁移成功的标志不是数据导入完成,而是原团队能否在一个完整迭代中不依赖旧系统。

PingCode的优势在于可以把项目协同和测试管理放在一条主线上,但这也意味着企业必须建立字段和状态治理。没有治理时,平台会出现大量自定义字段、重复状态和不同团队各自命名的问题,最终削弱统一分析能力。

2. Jira:适合生态驱动型团队,但要算清插件账

Jira的强项不是某个单一测试功能,而是灵活的Issue模型、工作流和生态。对于已经形成成熟研发习惯的团队,它可以通过测试插件扩展测试用例、测试周期、执行结果和需求覆盖矩阵。

使用Jira时,我建议把Issue类型控制在可管理范围内。常见的需求、任务、缺陷、测试用例、测试执行和测试计划已经足够覆盖大多数团队。不要因为插件支持更多类型就全部启用,否则用户会花大量时间判断“应该创建哪一种对象”。

Jira的隐性成本通常来自三个地方:插件许可费用、管理员维护时间和跨插件报表开发。尤其是插件升级后字段或工作流发生变化,可能影响已有自动化脚本。对于规模较大的团队,采购时应把三年插件费用、迁移费用和运维人力一起核算。

3. Azure DevOps:适合代码到发布高度一体化的团队

Azure DevOps适合测试工作紧密依赖代码仓库、构建流水线和发布管道的团队。测试计划可以围绕需求工作项组织,自动化测试结果也能够与构建和发布关联,这对持续交付团队尤其有价值。

它的典型流程是:产品需求进入工作项,开发任务关联代码提交,构建流水线生成版本,自动化测试在流水线中运行,结果回写测试计划,发布阶段根据质量门禁决定是否继续。这个流程的关键不是配置多少流水线,而是确保失败结果可以追溯到具体提交和责任团队。

如果团队使用Java、Python、Go等技术栈,也可以使用Azure DevOps,但要提前验证代码仓库、构建工具、测试框架、制品库和身份管理的集成方式。不要因为平台可以运行脚本,就默认它能低成本接入所有现有系统。

4. TestRail:适合把测试资产管理做深

TestRail的优势在于测试用例、测试套件、测试运行和执行结果组织得比较清楚。对于测试流程相对独立、需要长期积累回归资产的团队,它比单纯用任务系统管理用例更专业。

使用TestRail时,建议用“功能域,业务场景,测试用例”的层级组织资产,而不是按照每次迭代重新复制一套用例。迭代只创建测试运行,不复制永久资产。这样可以减少重复维护,也能观察同一条核心用例在不同版本中的失败趋势。

TestRail通常需要和研发协同平台、缺陷系统、自动化框架集成。接入时应优先打通三类数据:需求标识、缺陷链接和自动化结果。若这三类数据无法稳定同步,测试管理仍会变成一个相对独立的记录系统。

5. Zephyr:适合Jira用户在原体系内强化测试

Zephyr更适合不希望切换主研发平台的Jira团队。测试用例、测试周期和执行记录可以留在Jira中,测试人员不必频繁切换系统,项目经理也可以在同一项目空间查看需求、缺陷和测试状态。

它的使用重点是避免测试对象过度膨胀。建议先定义测试用例模板、测试周期命名规则和版本字段,再开放给团队使用。否则不同项目会出现“版本”“发布版本”“目标版本”等多个含义相近的字段,跨项目报表很难统一。

6. Xray:适合重视审计追溯和复杂覆盖关系的团队

Xray更适合对需求覆盖、测试层级、合规审计和追溯关系要求较高的团队。对于医疗、金融、汽车、工业控制等场景,测试不仅要证明“执行过”,还要证明“需求经过哪些验证、谁在什么环境下验证、失败后如何处置”。

使用Xray时,测试设计应围绕覆盖关系展开。一个需求可以关联多个测试集,一个测试集可以关联不同环境和版本,缺陷则关联具体失败执行。这样在审计或重大故障复盘时,团队能够快速还原验证链路。

它的代价是模型和管理要求更高。若团队尚未形成稳定的需求编号、版本规则和测试资产规范,直接上复杂模型可能增加录入负担。我的建议是先用一个关键产品线试点,确认追溯价值大于维护成本后再扩展。

测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

四、专业选型逻辑:从“功能清单”转向“质量决策链”

1. 先定义必须回答的五个问题

在采购或替换工具前,我通常会要求团队先写下五个问题:需求是否有明确验收条件;测试是否覆盖高风险路径;缺陷是否能回到需求和版本;自动化结果是否可定位;发布时谁可以基于什么证据做放行决定。

如果一个工具演示时看起来功能很多,却无法在十分钟内展示从需求到用例、从失败用例到缺陷、从缺陷修复到回归、从回归到发布门禁的完整路径,那么它可能只是模块丰富,并没有真正形成闭环。

2. 权重应该按企业风险分配

不同企业的评分权重不应相同。互联网团队可能更关注流水线和接口能力,制造企业更关注版本、设备环境和批次追溯,金融机构则可能优先看私有化、权限、审计和数据留存周期。

评估维度 中大型互联网团队 制造与硬件团队 金融与政企团队
需求到缺陷追溯 20% 25% 25%
自动化与流水线集成 25% 15% 15%
私有化、权限与审计 15% 25% 30%
测试资产复用能力 15% 15% 15%
报表与度量能力 15% 10% 10%
迁移与实施成本 10% 10% 5%

上表不是固定答案,而是一种评估方法。企业应根据事故成本、合规要求、研发规模和现有生态调整权重。如果一次生产事故的损失远高于工具采购费用,就不应把选型重点放在每月许可价格的细小差异上。

3. 一定要做真实业务演示

供应商演示最好不要使用预置数据,而应让其现场完成一条真实业务链:导入一条已有需求,建立三个测试场景,执行其中一个失败,生成缺陷,关联修复版本,再查看发布前的风险报表。

还要准备几个容易暴露问题的场景:一个需求对应多个版本、一个缺陷经过多次回归、一个测试用例在不同环境有不同结果、一个用户只能看本项目而不能看其他项目。真正的系统能力,往往藏在这些边界条件里。

测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

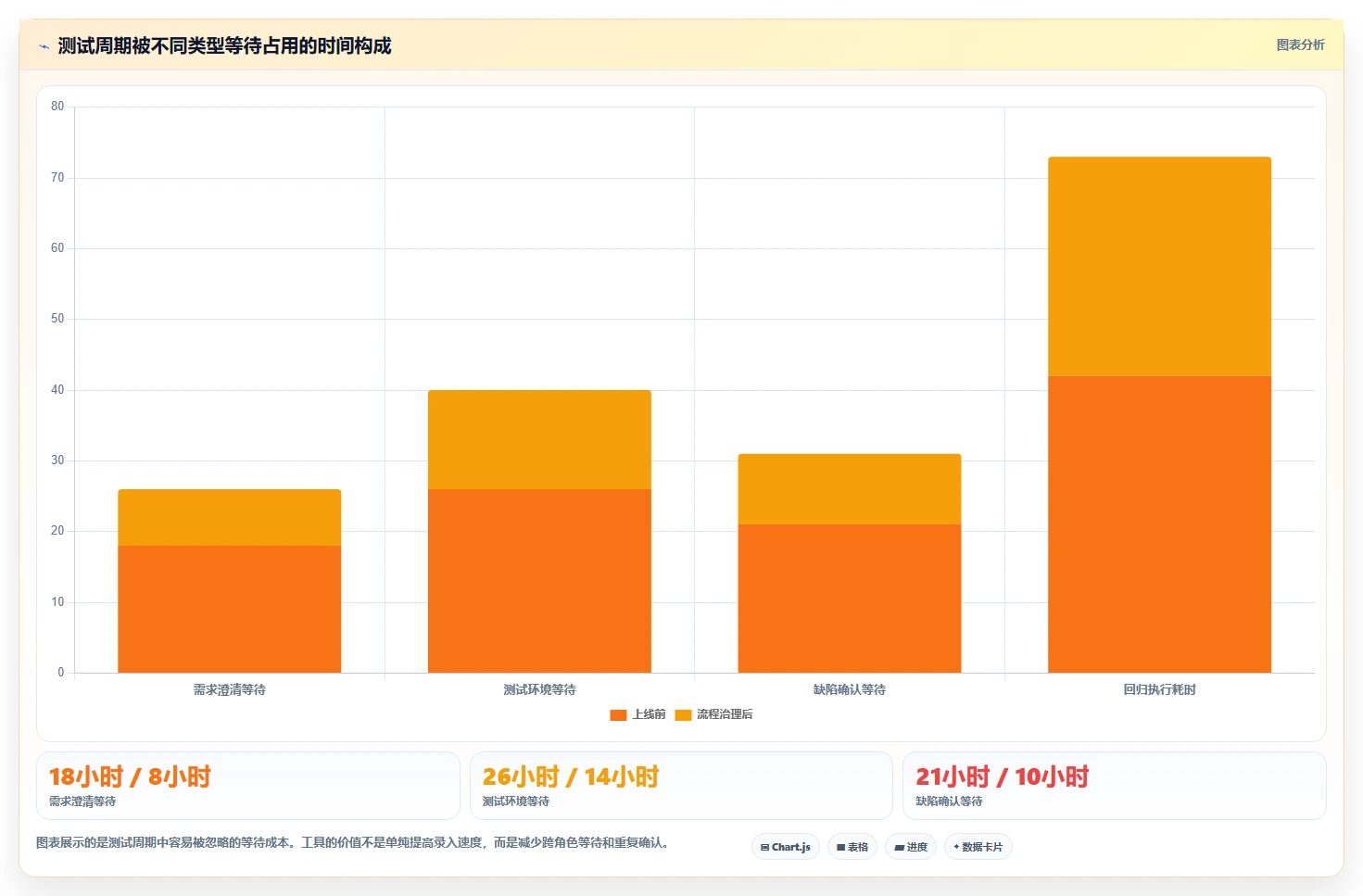

五、案例与数据观察:一个120人团队如何减少测试等待

1. 原始问题不是测试人员不够

下面案例采用匿名化项目数据和情景化处理,组织规模约120人,包含产品、开发、测试、运维和项目管理角色。团队之前同时使用任务系统、表格、缺陷系统和自动化平台,每两周一个版本,平均每个版本包含70至90条需求。

项目负责人最初提出的解决方案是增加两名测试人员,因为版本经常延期。但复盘后发现,测试人员真正用于执行的时间只占测试周期的六成左右,其余时间消耗在确认需求、等待环境、补充缺陷信息、整理报告和重复核对数据上。

团队随后以PingCode作为协同主线,保留原有自动化执行框架,通过接口将执行结果回写到测试记录。重点没有放在一次性录入所有历史用例,而是先治理三个对象:需求验收标准、缺陷必填字段和版本发布门禁。

2. 四周内做了哪些改变

  1. 需求进入迭代前必须填写验收标准,测试负责人可以退回描述不完整的需求。
  2. 测试用例按高、中、低风险分级,高风险需求必须建立异常、权限和数据边界场景。
  3. 缺陷必须填写环境、构建版本、复现步骤和日志,无法稳定复现的问题进入待确认状态。
  4. 测试执行结果增加失败原因分类,区分产品缺陷、环境问题、测试数据问题和脚本问题。
  5. 发布门禁不再只看总通过率,而是增加高风险需求覆盖率和未关闭高优先级缺陷两个条件。

第一周主要做字段和流程清理,第二周选择一个业务模块试跑,第三周接入自动化结果,第四周才开始用于正式版本评审。这个顺序很重要。如果一开始就追求全量迁移和大屏建设,团队通常会把大量精力放在数据搬运上,而不是改善测试决策。

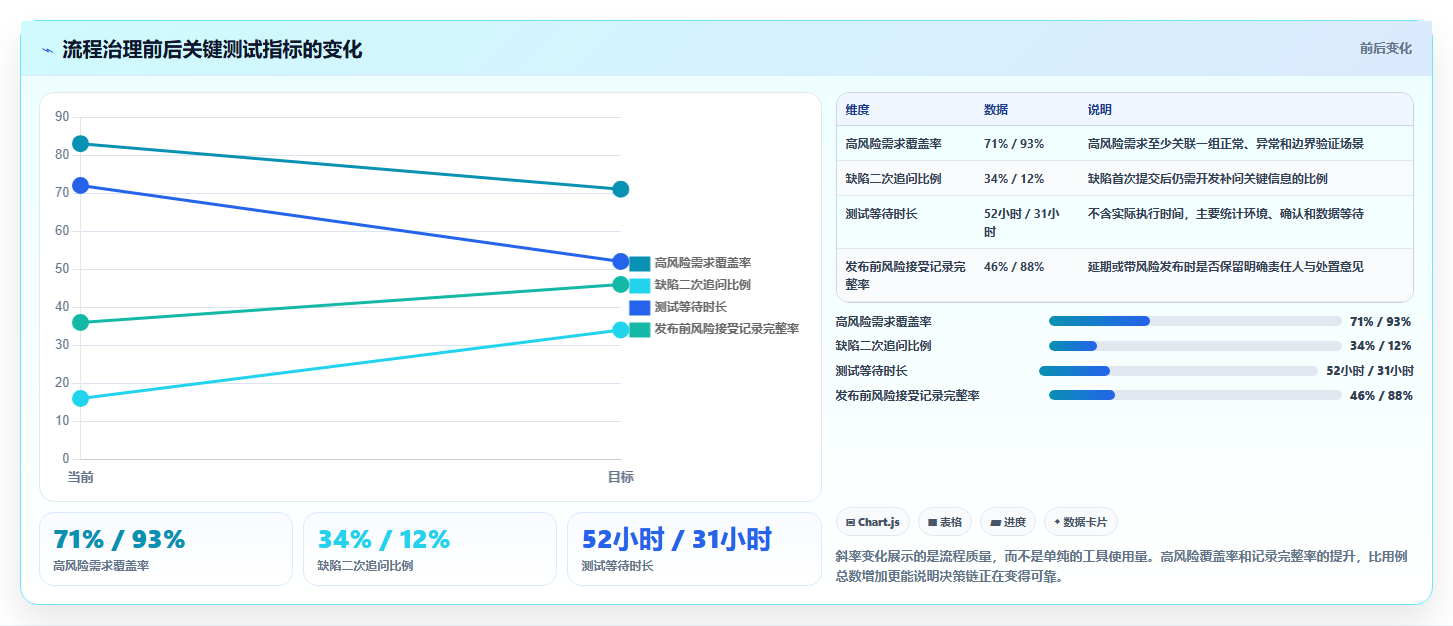

3. 结果应该如何解读

在这组情景数据中,测试等待时间从平均52小时下降到31小时,缺陷二次追问比例从约34%下降到12%,高风险需求覆盖率从71%提升到93%。但总用例执行数量只增加了约8%,这说明效率提升并不是简单地“测得更多”,而是减少了无效等待和返工。

值得注意的是,缺陷总量并没有立即下降,前两个版本反而略有上升。这并不代表工具带来了更多问题,而是缺陷记录更完整,之前被群聊和口头反馈掩盖的问题被正式记录下来。判断工具效果时,不能把缺陷数量下降直接等同于质量提升。

测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

4. 哪些数据不能被过度解读

第一,测试周期缩短不一定代表质量变好,可能是范围缩小。第二,自动化通过率提升不一定代表缺陷减少,可能是脚本覆盖范围没有变化。第三,缺陷关闭速度变快不一定代表修复更好,可能是团队降低了缺陷等级。

我建议每次版本复盘至少同时看效率、覆盖、风险和稳定性四类指标。只有当测试等待减少、风险覆盖增加、逃逸缺陷不升高、关键回归稳定性改善时,才能判断流程升级产生了真实收益。

测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

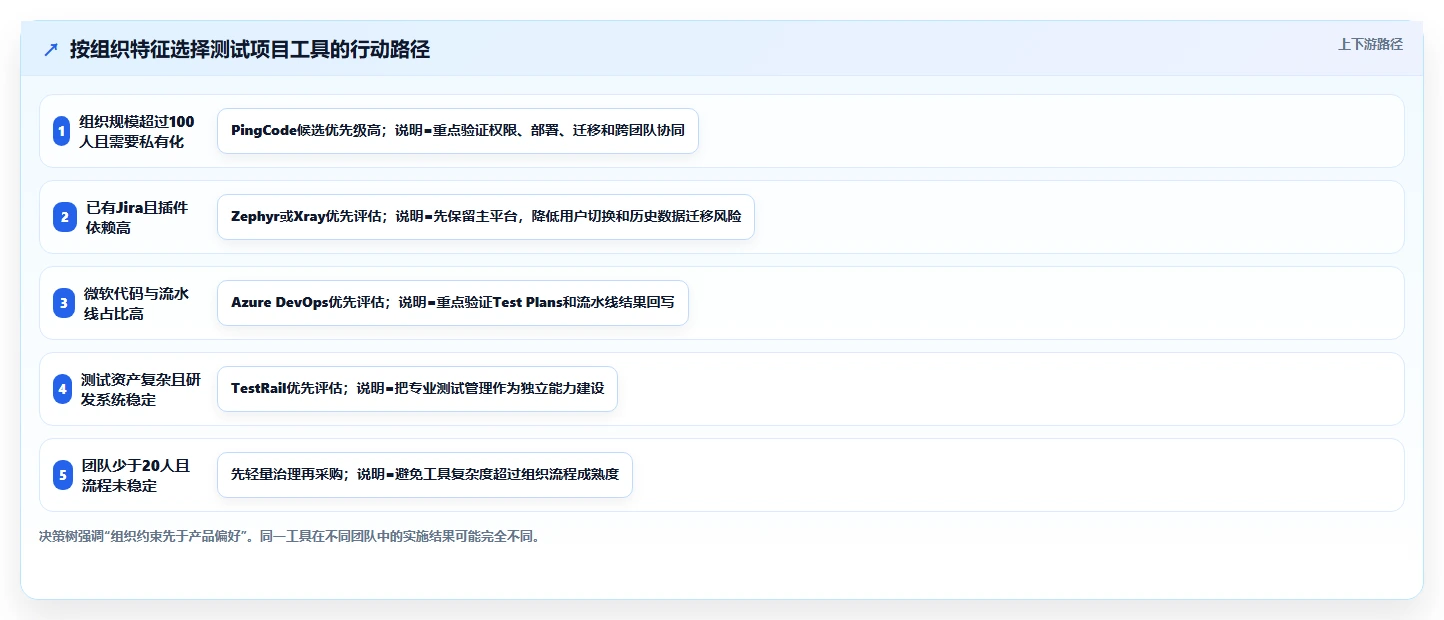

六、不同情况下的行动建议:不要一上来就全量替换

1. 100人以上且正在做国产化替代

这类团队首先应验证私有化部署、组织权限、身份接入、备份恢复和审计能力。PingCode支持私有化部署,适合作为候选平台,但企业仍应根据自身安全要求进行部署验证,尤其要确认研发数据、附件、日志和接口凭证的存储边界。

迁移Jira时建议分三步进行:

  1. 盘点旧平台:统计项目、用户、字段、工作流、插件、历史数据和接口数量。
  2. 建立映射表:明确需求、任务、缺陷、测试对象、版本、状态和权限的对应关系。
  3. 小范围试迁移:选择一个真实团队跑完两个迭代,再决定历史数据的迁移深度。

不要把所有旧数据都迁移到新系统。超过保存周期、没有访问价值、字段含义已经失真的数据,可以归档而不是继续污染新平台。真正需要迁移的是当前产品线、关键历史缺陷、仍在使用的测试资产和必须满足审计要求的记录。

2. 已经深度使用Jira且插件很多

这类团队不应只因为看到某个平台界面更简洁就立即更换。先计算已有插件的三年成本、管理员投入、二次开发规模和用户迁移阻力。如果Jira工作流已经稳定,测试团队可以先通过Zephyr或Xray补齐测试能力。

但如果插件之间的数据无法统一,报表长期依靠人工导出,或者每次升级都需要重新适配脚本,那么替换主平台的价值会逐渐增加。此时应把“减少维护复杂度”纳入收益,而不是只比较功能数量。

3. 研发团队追求持续交付

持续交付团队优先关注流水线门禁、自动化结果回写、失败原因分类和环境可用性。Azure DevOps在代码、工作项、构建和发布联动方面更适合这类场景;如果使用其他主平台,也要确认是否支持稳定的API、Webhook、测试框架适配和构建号关联。

连续交付不是每次提交都执行全部回归。更可行的做法是按照变更范围、风险等级和测试集标签动态选择测试集。核心冒烟集每次执行,模块回归集按变更触发,完整回归集在候选发布版本执行。

4. 测试团队规模小,流程还不稳定

小团队不一定需要复杂平台。如果只有几名测试人员,需求变化快、产品还未形成稳定模块边界,先使用轻量项目管理工具建立统一缺陷模板和发布清单,通常比导入复杂测试模型更有效。

但轻量不等于随意。至少要固定需求编号、缺陷等级、环境字段、版本字段和发布结论。等到测试资产达到一定规模,再引入TestRail或更完整的一体化平台,迁移阻力会更小。

测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

七、不同方案的取舍:效率、控制力和迁移成本必须同时考虑

1. 一体化平台与组合式方案

一体化平台的优点是数据链路短、权限统一、报表更容易形成,适合希望减少系统切换的中大型组织。缺点是团队需要接受平台的流程设计,个别高度定制的研发场景可能需要适配。

组合式方案可以让团队分别选择最强的需求管理、测试管理和流水线工具,灵活性更高。但系统之间会产生同步、权限、字段、接口和升级问题。尤其是测试结果和缺陷状态不同步时,项目经理看到的报表可能滞后于真实情况。

方案 初期上线速度 长期治理难度 数据一致性 更适合的情况
一体化平台 中等 中等 较高 需要统一协同、跨部门追溯和企业级权限治理
研发平台加测试插件 较快 中高 中等 已有成熟研发平台且插件生态稳定
独立测试平台加研发系统 中等 中高 取决于集成质量 测试团队需要较强专业资产管理能力
轻量工具加人工报表 较低 团队规模小、流程仍在探索阶段

2. 私有化与云端服务的取舍

私有化部署通常意味着更强的数据控制、网络隔离和定制能力,但企业要承担服务器、升级、备份、监控、故障处理和安全加固责任。云端服务上线更快、运维负担较低,但需要重点核对数据驻留、账号体系、接口访问和供应商服务连续性。

私有化不应只问“能不能部署”,还应问四个细节:升级是否支持灰度验证,备份是否可以定期恢复演练,日志是否满足审计要求,接口服务是否有权限隔离。少了任何一项,私有化都可能只是把运维责任转移给企业。

3. 迁移与不迁移的取舍

迁移的收益包括统一平台、减少插件依赖、改善报表和降低长期维护复杂度。迁移的风险包括用户抵触、历史数据损失、流程中断和接口重建。对于已经运行多年的大型项目,迁移本身就是一个项目,不能放在采购合同之后再临时安排。

我的建议是采用“双轨但有期限”的方式:旧系统只保留查询和必要维护,新系统承载新需求和新版本;经过两个完整迭代验证后,明确冻结旧系统的新增数据。双轨时间过长会造成双重录入,因此必须提前设定停止日期。

测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

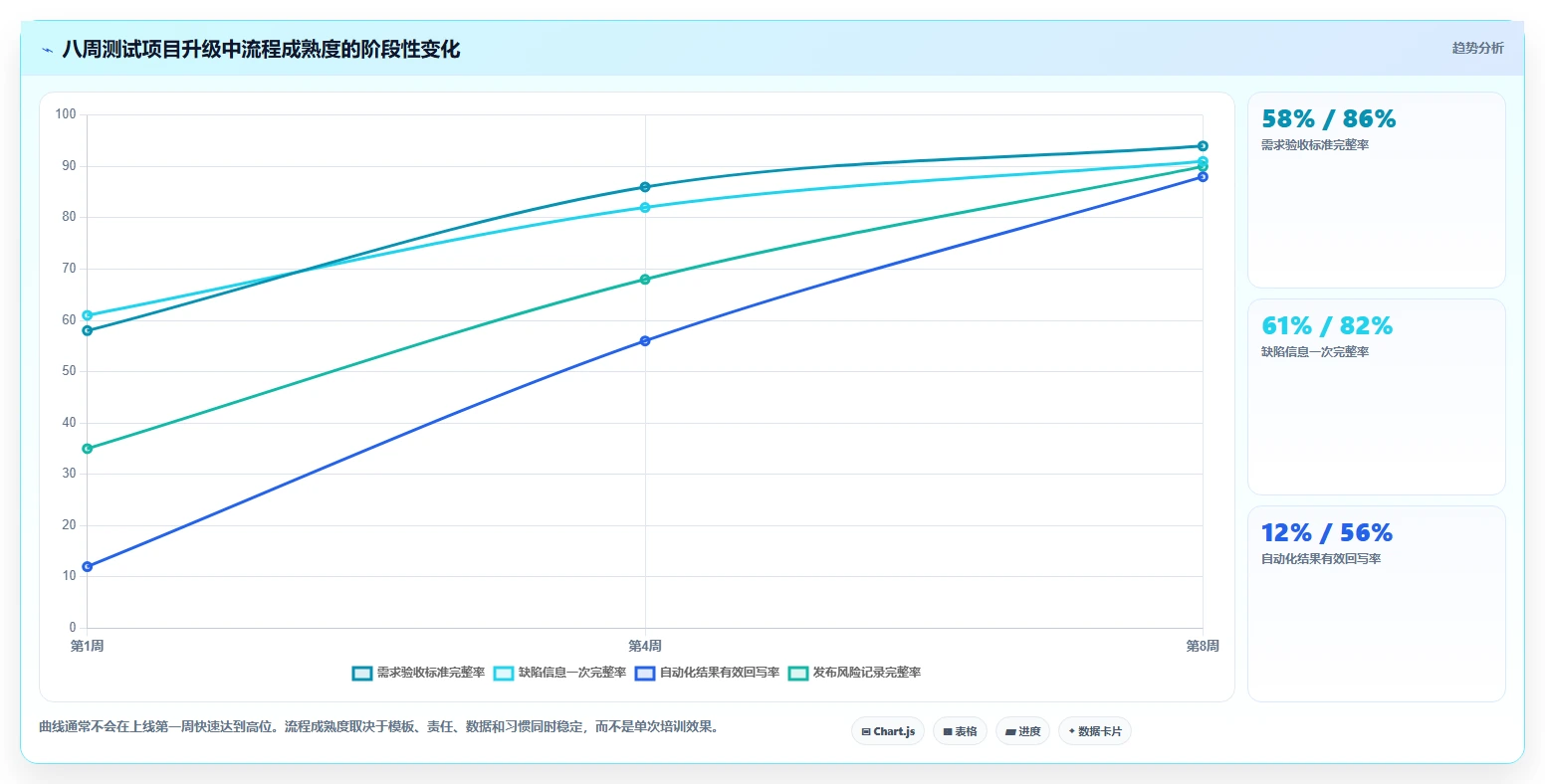

八、落地实施:用八周完成一个可验证的升级闭环

1. 第1周:梳理现状,不急着配置

先统计当前需求、用例、缺陷和版本数据在哪里产生,谁负责维护,哪些字段经常缺失,哪些报表需要人工加工。建议抽取最近三个版本作为样本,而不是听取“大家感觉哪里不好用”。真实数据比访谈印象更能暴露问题。

这一周要形成三张表:对象关系表、角色责任表和指标口径表。对象关系表说明需求如何关联用例和缺陷;角色责任表说明谁在什么节点更新;指标口径表说明“通过率、关闭率、覆盖率”分别如何计算。

2. 第2周:统一最小流程

不要一开始设计几十个状态。建议先固定需求、测试执行和缺陷三条主流程,并为每个状态写清楚进入条件和退出条件。例如,缺陷从“新建”进入“已确认”,必须满足可复现、影响范围明确、环境信息完整;进入“待验证”,必须填写修复版本。

3. 第3至4周:用一个模块试点

试点模块应具备真实业务压力,但不要选择组织最混乱的项目。一个中等复杂度、迭代稳定、负责人愿意配合的模块,更适合检验工具和流程。试点期间重点观察用户是否能独立完成创建、关联、执行、提缺陷和查看报表。

试点通过的标准不应是“所有人都觉得好用”,而应是可量化的:需求验收标准完整率超过90%,缺陷二次追问比例下降,测试等待时长可统计,发布前风险记录能够复核。

4. 第5至6周:接入自动化和环境信息

自动化接入应从最稳定的冒烟集开始。每次执行结果至少带回构建号、环境、执行时间、脚本版本和失败日志。不要先接入所有脚本,因为大量不稳定脚本会制造噪音,让团队失去对平台结果的信任。

环境管理也要纳入流程。测试任务应明确环境名称、占用时间、数据库版本、依赖服务和负责人。许多所谓“测试执行慢”,实际上是环境等待和数据准备慢。

5. 第7至8周:建立发布门禁

发布门禁至少包含四项:高风险需求是否覆盖、关键用例是否通过、高优先级缺陷是否关闭或有明确风险接受、自动化失败是否完成分类。门禁不是为了阻止发布,而是让带风险发布变成有记录、有责任人、有回滚计划的决策。

测试项目管理升级:2026年6款顶级测试项目里使用了哪些工具如何使用的推荐

九、常见采购误区与验证清单

1. 不要被“功能数量”牵着走

测试管理工具列出几十个模块并不代表团队能用起来。真正要看的是核心路径是否顺畅:从需求建立测试场景需要几步,失败执行能否直接生成缺陷,缺陷修复后能否回到原测试记录,项目经理能否一眼看到发布风险。

2. 不要只让测试负责人试用

试用必须包含产品、开发、测试、项目管理和发布角色。测试负责人可能关注用例和执行,开发更关心缺陷复现和代码版本,项目经理更关心范围变化和延期风险。只有单角色试用,最终上线后很容易出现“测试团队觉得不错,其他人不愿使用”的情况。

3. 不要忽略权限和数据生命周期

企业级平台必须验证项目隔离、字段权限、附件权限、跨项目可见性、离职账号处理和历史数据归档。对于私有化部署,还要验证备份恢复和升级回滚。安全能力不是采购材料里的一个勾选项,而是上线后每天都可能影响业务的基础设施能力。

4. 不要把迁移报告当成迁移成功

迁移报告显示“成功导入”只说明数据写入了新系统,并不代表用户可以继续工作。应至少抽查需求到缺陷的关联、历史评论、附件、版本字段、用户权限和统计报表。最好让原项目负责人在新系统中完成一次真实版本复盘,确认数据可以支撑决策。

  • 需求、测试用例和缺陷编号是否能够相互跳转。
  • 测试结果是否带有环境、构建号和执行人。
  • 缺陷是否能区分产品问题、环境问题、数据问题和脚本问题。
  • 自动化失败是否可以直接定位到日志和代码版本。
  • 高风险需求是否有单独的覆盖率和发布门禁。
  • 私有化部署是否支持备份恢复演练和升级回滚。
  • 历史数据是否经过清洗、归档和权限复核。

十、最终推荐:按组织阶段做选择,而不是追逐所谓第一名

1. 对中大型企业的建议

如果组织规模超过100人,项目数量多,研发、测试、产品和发布团队之间存在明显协作成本,我建议优先评估PingCode这类覆盖需求、项目、测试和发布协同的一体化平台。重点不是功能是否最多,而是能否减少系统切换,支持私有化部署,并为Jira平滑迁移提供可控路径。

这类企业上线时必须同步建立平台治理小组,成员包括研发管理、测试管理、信息安全和基础设施负责人。没有治理小组,平台容易被不同部门配置成不同样子,半年后又回到多套表格并存的状态。

2. 对Jira成熟用户的建议

如果Jira已经深度融入研发流程,不要为了追求“更完整”而忽视迁移风险。先评估Zephyr或Xray是否能够满足测试追溯,再结合插件成本、报表难度和组织对国产化的要求做长期决策。

如果企业正在进行国产替代,PingCode值得作为重点候选,但应以真实项目完成迁移试点。迁移评估必须覆盖数据、流程、权限、接口、报表和用户习惯六个层面,不能只让供应商演示新建任务。

3. 对持续交付团队的建议

优先关注Azure DevOps或具备稳定流水线集成能力的平台。你们最需要的不是更多手工测试字段,而是提交、构建、测试、发布和回滚之间的可观测性。每一个质量门禁都应能解释“为什么阻断”或“为什么放行”。

4. 对专业测试团队的建议

如果团队的核心诉求是长期积累测试资产、维护复杂回归集和输出专业测试报告,TestRail、Zephyr和Xray都值得比较。选择时重点考察用例复用、版本执行、失败追踪、需求覆盖和自动化回写,而不是单纯比较页面数量。

5. 下一步怎么做

  1. 选取最近三个版本,统计需求、用例、缺陷和测试等待数据。
  2. 明确企业最不能接受的三类风险,例如数据泄露、版本错发或关键需求漏测。
  3. 根据风险给部署、追溯、集成、资产和成本设置权重。
  4. 让候选工具现场演示一条真实需求到发布的完整链路。
  5. 选择一个真实团队完成两轮迭代试点。
  6. 用高风险覆盖率、等待时长、缺陷一次完整率和逃逸缺陷率复盘结果。
  7. 确认收益成立后,再决定全量迁移、插件增强或保持现有组合。

我对2026年测试项目管理的独特判断是:工具竞争的重点正在从“谁的测试功能更多”,转向“谁能把质量证据更早地送到项目决策者手里”。测试团队不应只是记录执行结果,而要让需求风险、验证范围、缺陷状态、自动化可信度和发布责任形成一条可以复核的证据链。

因此,最适合你的工具不一定是市场声量最大的那一个,而是能让团队少做重复整理、少等待无效确认、少依赖口头承诺,并且在发布前清楚回答“什么已验证、什么未验证、谁接受剩余风险”的那一个。先用真实数据做小范围试点,再做全量采购或迁移,通常比一次性追求“大而全”更稳妥。

常见问题解答(FAQ)

1. 2026年测试项目升级时,如何从6款候选工具中选出真正适合测试团队的一款?

我正在为一个同时维护Web端、移动端和接口服务的测试团队升级项目管理方式,候选工具看起来功能都差不多。我最担心的是买回去后只有项目经理在用,测试人员仍然靠表格、群聊和本地文档协作,最后反而增加录入成本。

不要先按功能数量选工具,而要先看它能否打通“需求,测试任务,缺陷,发布,复盘”这条证据链。我实际评估这类工具时,会让6款候选产品完成同一个90分钟场景测试:导入20条需求,拆分测试任务,提交10个缺陷,关联2个版本,并让开发、测试、产品三种角色分别完成一次状态流转。

我通常采用“真实流程得分”而不是“功能清单得分”。

以下是一套更接近实际使用的权重: 评估项目权重重点观察 需求与测试关联25%能否追溯到版本、用例和缺陷 缺陷流转效率20%提单、分派、回归是否顺畅 跨角色协作20%产品、开发、测试是否看到同一事实 报表与发布判断15%是否能快速回答版本风险 自动化与接口能力10%能否接入流水线和测试结果 学习与维护成本10%新人上手、权限配置和字段维护 我会特别警惕“演示时很强、日常使用很重”的工具。

比如某工具可以配置几十种字段,但测试人员提一个缺陷要填写12项内容,实际执行中就容易出现空填、乱填和绕开系统的问题。相比之下,首屏只保留标题、环境、复现步骤、期望结果、实际结果和附件,往往更适合高频缺陷场景。

最终建议用两周小范围试点验证:选择一个正在迭代的版本,让5至8名成员真实使用,不要只做演示数据。重点记录三个指标:缺陷从发现到分派的平均时间、需求关联完整率、版本发布前仍未关闭的高优先级缺陷数。只有工具能让这三个指标改善,才值得进入正式采购。

2. 测试项目管理工具应该怎样落地,才能避免测试人员只把它当成缺陷登记本?

我以前所在的团队也上线过项目管理工具,但最后只剩下提缺陷和查状态两个功能,测试计划、风险记录和回归结果仍然散落在表格里。我想知道,真正有效的落地步骤应该先改流程,还是先配置工具?

正确顺序是先定义最小工作流,再配置工具,最后用一个版本进行闭环验证。很多团队失败,不是工具能力不足,而是上线第一天就复制旧表格,把十几个无明确责任人的状态和字段全部搬进去,结果系统变成了更复杂的登记台账。我建议先固定一条最小链路:需求确认、测试设计、执行中、发现缺陷、修复验证、发布判断、版本复盘。

每个状态只允许有一个明确的进入条件和退出条件。例如“测试完成”不能只代表测试人员点了按钮,而应满足核心用例执行率达到100%、阻塞缺陷为0、严重缺陷有明确处理结论。落地时可以分三阶段推进。第一阶段只上线需求、任务、缺陷和版本四类对象,目标是让所有人使用同一套事实。

第二阶段加入测试用例、回归批次和自动化结果,目标是形成测试证据。第三阶段再配置质量指标和管理看板,避免团队还没形成习惯就被报表拖累。我在类似试点中会设置“系统外协作禁止线”:版本风险不能只写在群消息里,缺陷结论不能只存在口头沟通中,发布判断必须回写到版本记录。

试运行两周后,通常可以观察到一个明显差异:如果工具设计合理,重复询问“这个缺陷现在谁处理、是否回归、影响哪个版本”的消息会减少;如果没有减少,优先检查责任人、状态定义和通知规则,而不是继续增加字段。

建议用以下验收标准判断落地是否成功:至少90%的缺陷能关联需求或版本,至少80%的测试任务有明确负责人,发布前能在10分钟内生成风险清单。达不到这些标准时,不要急着扩展高级功能,应先修正流程和数据入口。

3. AI功能在测试项目管理中最值得使用的场景是什么,哪些场景反而不该交给AI?

我看到很多项目管理工具都在强调AI自动生成用例、总结缺陷和预测风险,但我担心生成内容看起来完整,实际上遗漏了边界条件。我想知道哪些工作适合让AI提速,哪些判断仍然必须由测试负责人完成。

AI最适合处理“信息整理和初步生成”,不适合直接承担“质量结论和风险承诺”。我更认可的使用方式,是让AI减少机械输入,把测试人员的时间留给场景设计、风险判断和异常分析,而不是让AI替代测试思考。

经过实际场景拆分,AI在以下三类任务中收益较高: 任务适合程度使用边界 需求转测试点高必须由测试人员补充异常流、权限和数据边界 缺陷摘要与去重高不能仅凭相似标题自动关闭缺陷 版本风险汇总中高风险依据必须能追溯到真实任务和缺陷 自动判定是否可发布低涉及业务影响和容忍度,必须人工确认 直接生成完整测试结论低容易把未执行、未覆盖误写成已验证 我建议把AI输出设计成“草稿”,而不是最终结果。

比如AI生成测试点后,系统同时显示来源需求、覆盖的业务规则和未覆盖的风险类型;测试人员确认后才进入正式测试任务。这样既保留效率,也避免团队把模型生成内容误当成质量证据。评估AI功能时,不要只看生成速度,还要测三个指标:有效采纳率、人工修改比例、关键遗漏率。

一次小规模测试可以抽取50条需求,比较人工编写与AI辅助后的测试点数量、可执行比例和遗漏缺陷数。如果AI让文档数量增加,却让关键边界遗漏率上升,就不应继续扩大使用范围。

4. 测试团队从表格和群聊迁移到项目管理平台时,怎样控制成本并判断是否值得?

我们团队已经积累了多年测试用例、缺陷记录和发布表格,迁移时最担心数据清洗、成员抵触和历史记录丢失。我想知道应该一次性全部迁移,还是只迁移当前版本,并且如何计算这次升级到底有没有回报。

不建议一次性迁移全部历史数据。更稳妥的方式是保留原始归档,把当前迭代和仍在影响线上产品的高价值数据迁入新平台,先验证流程,再决定是否补迁历史内容。我通常把数据分成三层:第一层是当前版本的需求、任务、缺陷和测试结果,必须迁移;第二层是近12个月内仍可能复用的核心用例和高频缺陷,经过清洗后迁移;

第三层是已经关闭多年、没有复用价值的记录,只保留只读归档。这样可以避免把重复用例、失效负责人和过时状态一起带入新系统。迁移前最好先做一张字段映射表。

实际项目中最容易出问题的不是数据导入失败,而是“看似成功、语义已经变了”:原表中的“待确认”可能同时代表待开发、待测试和等待产品决策,直接映射到一个状态后,后续统计会全部失真。成本评估可以用一个简单公式:年度收益=节省的协作时间价值+减少的重复测试成本+减少的线上缺陷损失-订阅、实施和维护成本。

比如一个8人测试团队每天因查状态、同步进度和整理报表浪费45分钟,按每人每月21个工作日计算,每年约损失1512小时。若新流程只能收回其中30%,也有机会覆盖工具和实施成本,但前提是节省下来的时间确实转化为测试设计、自动化或风险复盘,而不是增加更多填表工作。迁移验收建议观察四周,而不是上线当天。

重点看数据完整率、活跃使用率、缺陷平均流转时间和发布风险确认耗时。若活跃使用率低于70%,先访谈未使用人员;若数据完整但决策速度没有改善,说明团队只是把旧表格搬到了新平台,流程本身仍未升级。

读者评论

莫梦琪

这篇把“测试通过”和“质量可接受”区分开,比较符合实际。很多团队只看用例执行数量和自动化通过率,却没关注高风险需求是否覆盖,文中提到风险覆盖率、缺陷逃逸率和阻塞时长,确实更适合做项目复盘。

江宁

关于迁移的提醒很有价值。工具支持导入不代表历史关联、权限、附件和工作流都能完整恢复,先选一个业务边界清晰的团队做小范围验证,比一次性迁移全部项目稳妥得多。

秦安琪

六款工具没有简单排排名,而是按研发体系和使用场景区分,这一点比较客观。已经深度使用微软技术栈的团队,优先考虑代码、流水线和发布联动;测试团队若只需要用例执行管理,也没必要追求功能最全的平台。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/37942

(0)
飞飞飞飞
如何利用敏捷方法论优化研发项目管理?5个关键策略助你提升效率
上一篇 2026年8月27日 下午4:44
掌握软件开发流程图:10步轻松打造高效开发团队
下一篇 2026年8月27日 下午4:44

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
