去年第四季度,我参与复盘一家工业软件公司的交付延期问题。翻完 3800 多条任务记录后,出现了一个反直觉的数字:真正因为"技术做不出来"而卡住的任务只占 11%,其余 89% 的任务在生命周期里都进过一个叫"等待"的状态,等接口文档、等客户确认、等法务过合同、等上级批预算。
更值得警惕的是,这些"等待"里有超过一半从来没有被正式记录过。它们安静地躺在某个人脑子里、某条聊天记录里、某张 Excel 的第 47 行里,然后在临近交付日时集中爆发。管理者看到的表象是"执行力不行",真正的问题却是:团队没有一套挂起管理机制。
这篇文章要解决的不是"怎么催得更狠",而是怎么把任务从"暂停"到"恢复"的整个过程变成可登记、可分级、可定责、可复盘的管理动作。我会给出四级状态分类、五步落地流程、日周月三层清单、可直接复制的字段模板与指标口径,并说明在中大型企业里怎么用工具把机制固化下来,而不是靠某个人的记忆力和脾气。
一、先给结论:挂起不是搁置,它是一种必须被管理的等待状态
1. 三个可以直接拿去用的结论
结论一:挂起是状态,不是结果。很多管理者把"已挂起"当成任务的终点,登记一下就算处理完了。但从管理视角看,"已挂起"只是任务的中间态,它必须携带三个信息才能成立:为什么挂、谁来解、什么时候恢复。缺任何一个,这条挂起记录都是无效记录。
结论二:挂起率本身不是坏指标,挂起时长才是。在一家有正常审批链、有跨部门依赖、有外部客户的企业里,挂起率长期为 0 反而是危险的信号,说明任务要么被压着不报,要么根本没有真实依赖。我辅导过的团队里,健康的挂起率区间大致在 5%~15%,但平均挂起时长应该控制在 3 个工作日以内,恢复及时率应该高于 80%。
结论三:挂起管理的最小可执行单元是"恢复条件",不是"原因"。原因是用来做月度复盘的,恢复条件才是每天站会上要盯的。没有恢复条件的挂起项,会永久停留在"等对方回复"这种无法验证的表述里,谁也没法判断它到底能不能解。
2. 挂起管理的边界在哪里
挂起管理不等于时间管理,也不等于执行力培训。它处理的是一件很具体的事:当一个任务的下一步动作不在本团队、不在本岗位、或者暂时不成立时,如何保证它不会失联。
它的适用范围包括:项目制交付团队、跨部门协作流程、审批链较长的中大型组织、以及任何有外部依赖的任务流。它不太适用于纯个人任务清单,因为个人任务不存在"跨主体依赖"这个核心矛盾。
3. 为什么先给结论:管理者的时间成本很高
我见过太多企业把挂起管理做成了一套需要专职人员维护的重型流程,三个月后自然消亡。原因很简单:管理者每天能花在机制上的时间不会超过 20 分钟。所以下面所有的方法,我都按"能不能在 15 分钟站会里跑完"这个标准来设计。

二、背景与真实场景:任务是怎么在等待里失联的
1. 四种我见得最多的挂起场景
场景一:等接口、等数据、等输入。研发等产品确认需求边界,交付等客户提供环境,运营等设计出图。这类挂起的特点是:等待方很清楚自己卡住了,但被等待方往往不知道自己在关键路径上。
场景二:等审批、等签字、等预算。这类挂起最隐蔽,因为发起人觉得"我已经提交了,责任不在我"。但审批人一天要处理 40 个事项,你的那条不一定排得进前三。
场景三:优先级被临时替换。老板插进来一个更急的事,原来那条任务被搁在一边,既没取消也没正式暂停,两周后所有人都以为别人在做。
场景四:风险未决,不敢往下走。合同条款有争议、技术方案有不确定性、客户预算没落地。团队选择"先等一等",但没人定义"等到什么信号才能继续"。

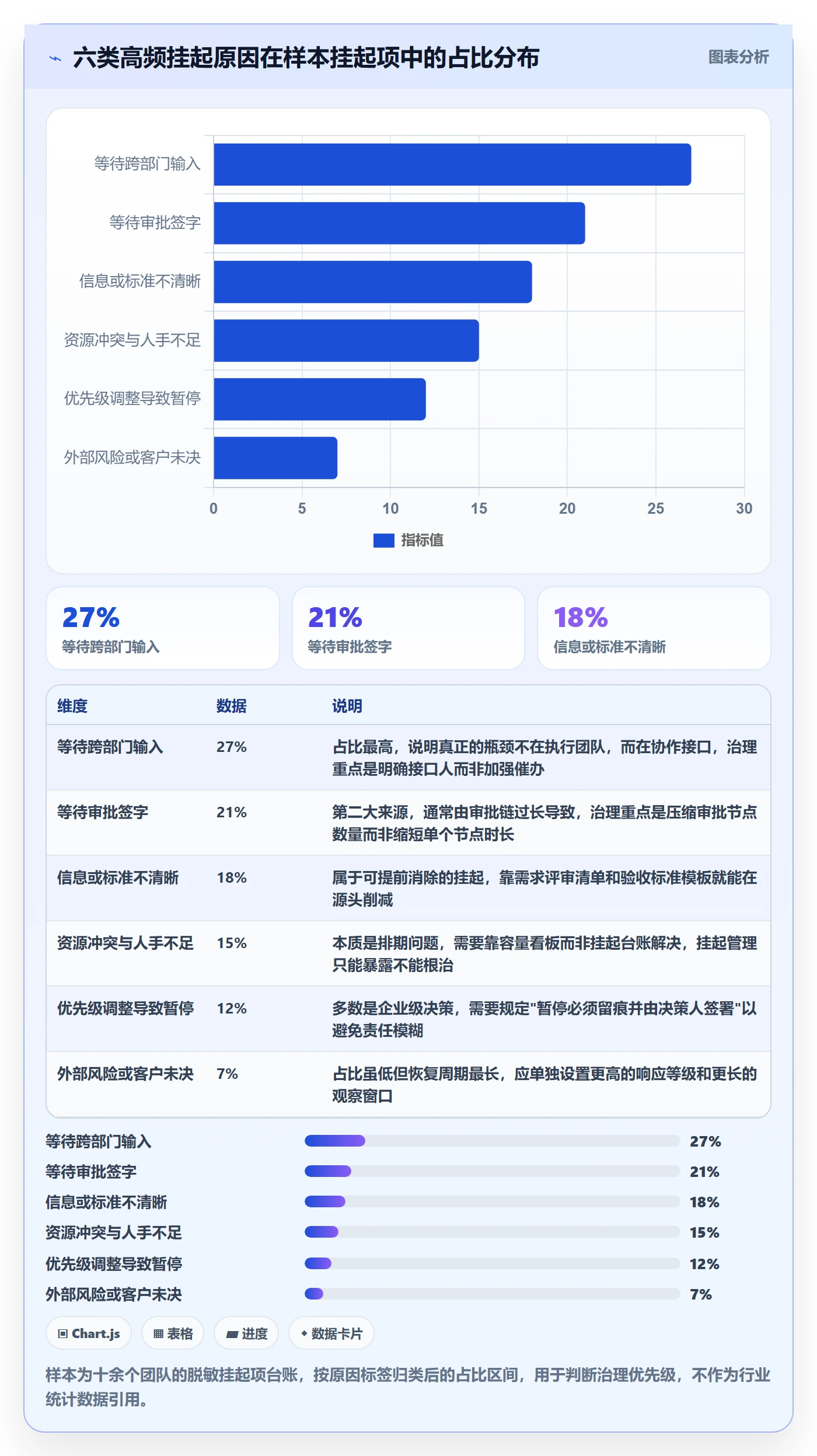

2. 挂起的六个高频原因
我把过去三年参与辅导的十多个团队的挂起项台账做了脱敏汇总,把原因归成六类。需要说明的是,这是团队自报口径的区间统计,不是严格实验设计,只能作为结构参考,不能当成行业基准。

这个结构里最重要的判断是:占比最高的两类(跨部门输入、审批签字)加起来接近一半,它们都不是执行团队能靠加班解决的。如果管理者把所有挂起都当成"执行力问题"去催,方向从一开始就是错的。

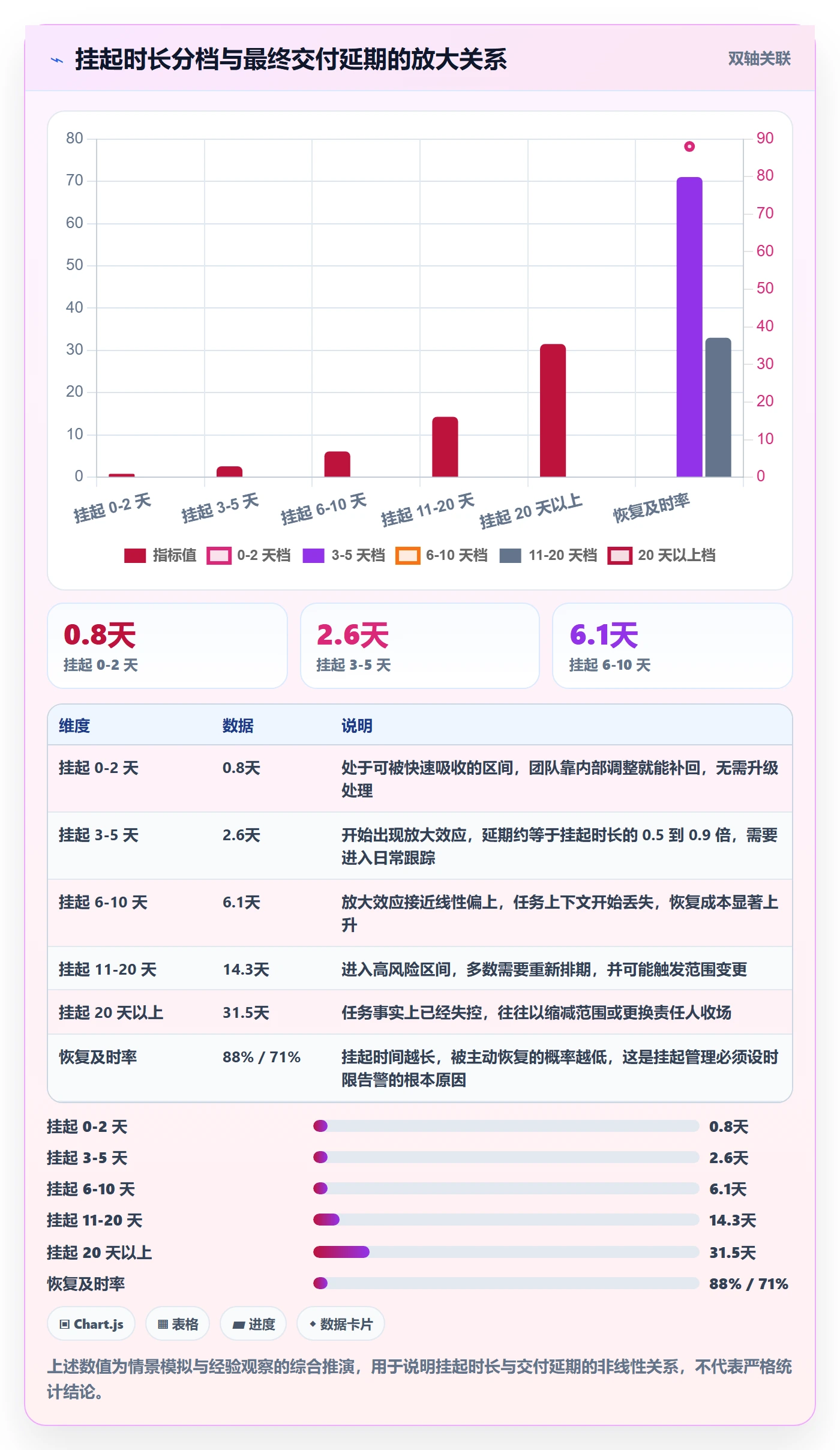

3. 挂起是怎么把交付周期撑大的
很多管理者对挂起的伤害存在低估,认为"停几天没关系,后面赶一赶就回来了"。但实际上,挂起对交付周期的影响不是线性的,而是有明显的放大效应。原因在于:任务一旦挂起超过一定时长,责任人需要重新加载上下文,被依赖方需要重新排期,验证环节需要重新组织。

这张图给出的管理启示很直接:挂起管理的关键防线应该设在第 3 天,而不是第 10 天。超过 5 天未恢复的挂起项,就应该自动升级到上一层管理者视野里,而不是留在原责任人手里自生自灭。
三、常见误区:管理者在挂起管理上最常踩的七个坑
1. 认知误区:把挂起等同于延期或拖延
延期是"计划完成时间到了但没完成",是结果;挂起是"任务当前无法继续推进",是状态。拖延是主观不行动,挂起是客观条件不成立。这三者混在一起,会导致两个后果:一是挂起项被当成延期项追责,团队以后不敢报挂起;二是真正的拖延躲在挂起标签下面,没人发现。
2. 记录误区:只登记原因,不写恢复条件
我见过大量台账写着"等待客户反馈""依赖外部供应商"这类原因。这类记录的问题不是不真实,而是不可验证。站会上没人能判断"客户到底反馈到什么程度了"。正确的写法应该把恢复条件写成可判断的事实,例如"收到客户签署的 UAT 确认单"或"供应商提供第三版接口文档且通过联调"。
3. 责任误区:挂起项没有唯一责任人
一条挂起项如果同时挂着三个人的名字,实际等于没有人负责。挂起项必须有一个推进责任人(负责让恢复条件尽快达成)和可选的一个解除责任人(负责执行恢复动作)。前者通常是被阻塞任务的原负责人,后者往往是外部依赖方。这两个角色不能合并,也不能省略。
4. 节奏误区:只登记不恢复,台账变成垃圾桶
这是最普遍的问题。团队建了一张挂起表,每周往里填,但从来没有"清空"这个动作。三个月后表里有 200 多条记录,没人敢动。判断标准很简单:如果一张挂起台账的恢复率低于 60%,它就已经不是管理工具,而是责任推卸工具。
5. 透明度误区:挂起项只在本组可见
挂起往往发生在部门交界处,如果挂起台账只在发起方内部可见,被依赖方永远不会主动处理。挂起项至少要向"上下游两级"透明:上一级知道它存在,下一级知道它卡在哪。这一点上,工具权限配置比流程规定更有效。
6. 归因误区:只催进度,不追根因
催办解决的是单条挂起,复盘解决的是一类挂起。如果一个团队连续三个月都在"等待审批签字"上卡住,那说明问题不在具体某个人,而在审批链设计。只催不追,等于每个月都在交同样的学费。
7. 工具误区:把工具当机制
很多企业上线了项目管理工具,以为挂了状态字段就等于有了挂起管理。但工具只能承载流程,不能替你定义恢复条件、不能替你设定升级时限、不能替你开复盘会。先有机制,再选工具,顺序反了,最后就是花了几十万买了一个更贵的 Excel。

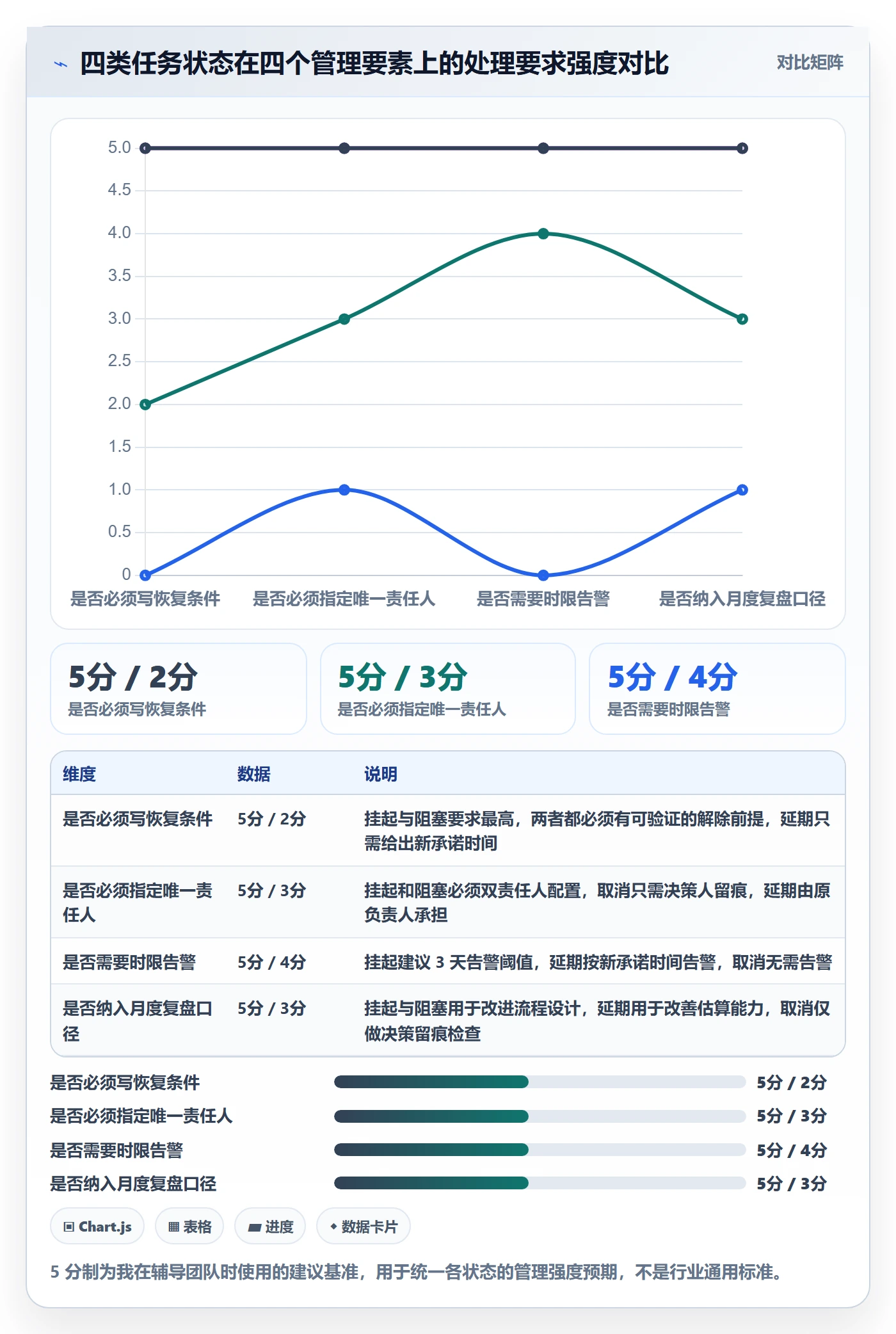

四、专业判断逻辑:把状态分清楚,才不会管错
1. 挂起、延期、取消、阻塞的四分法
在企业任务体系里,这四种状态经常被混用,导致统计口径混乱、责任归属不清。我建议在制度层面明确区分,并在工具里做成互斥的状态选项,不允许同时存在。
| 状态 | 定义 | 是否可自动恢复 | 责任人 | 是否需要恢复条件 | 是否纳入复盘 |
|---|---|---|---|---|---|
| 挂起 | 任务当前无法推进,但恢复条件明确、外部依赖清晰 | 否,需要外部动作触发 | 推进责任人 + 解除责任人 | 必须写,可验证 | 纳入,按月统计原因结构 |
| 延期 | 计划完成时间已过,任务仍在推进但进度落后 | 是,靠加班或调序可追回 | 任务负责人 | 不需要,但需要新承诺时间 | 纳入,按承诺达成率统计 |
| 取消 | 任务不再需要完成,由决策人正式终止 | 不适用 | 决策人 | 不需要 | 纳入,按决策留痕统计 |
| 阻塞 | 任务遇到硬性障碍,且当前无已知解决路径 | 否,需要升级决策 | 升级接收方(上一级管理者) | 必须写,且需附带备选方案 | 纳入,作为风险清单管理 |

2. 挂起分级:黄、橙、红三级怎么划
不是所有挂起都需要同等对待。我通常按"影响范围 × 紧急程度"划三级:
- 黄色挂起:影响单个任务,不影响里程碑,恢复条件在 3 个工作日内可达。处理方式:责任人自行推进,进入日常站会可见范围。
- 橙色挂起:影响里程碑或涉及跨两个以上部门,恢复周期预计 3~10 个工作日。处理方式:需要在周复盘会上专门过一遍,由项目负责人协调。
- 红色挂起:影响交付承诺或客户关系,恢复周期超过 10 个工作日,或涉及不可控外部因素。处理方式:48 小时内升级到分管领导,同时准备替代方案。
分级的意义在于把管理者的注意力从"所有挂起"收敛到"橙色和红色"。我见过太多管理者每天看 50 条挂起项,结果一条也没真正推动。分级之后,通常只有 8~12 条需要管理者亲自介入。
3. 恢复条件要写成什么样才算合格
这是整套方法里最容易被做虚的一环。我给出一个简单的自检标准:恢复条件必须是"某个人在某个时间点能判断真或假"的陈述句。
- 不合格写法:"等客户确认",谁确认?确认什么?
- 合格写法:"客户方张工在 UAT 环境完成第三轮回归测试并邮件确认无阻断缺陷"。
- 不合格写法:"等预算批复",哪个预算?谁批?
- 合格写法:"财务总监在 OA 完成本季度采购预算审批,单据状态变为已通过"。
把恢复条件写清楚,会让一部分挂起项当场消失,因为写的时候才发现,其实没人知道到底在等什么。

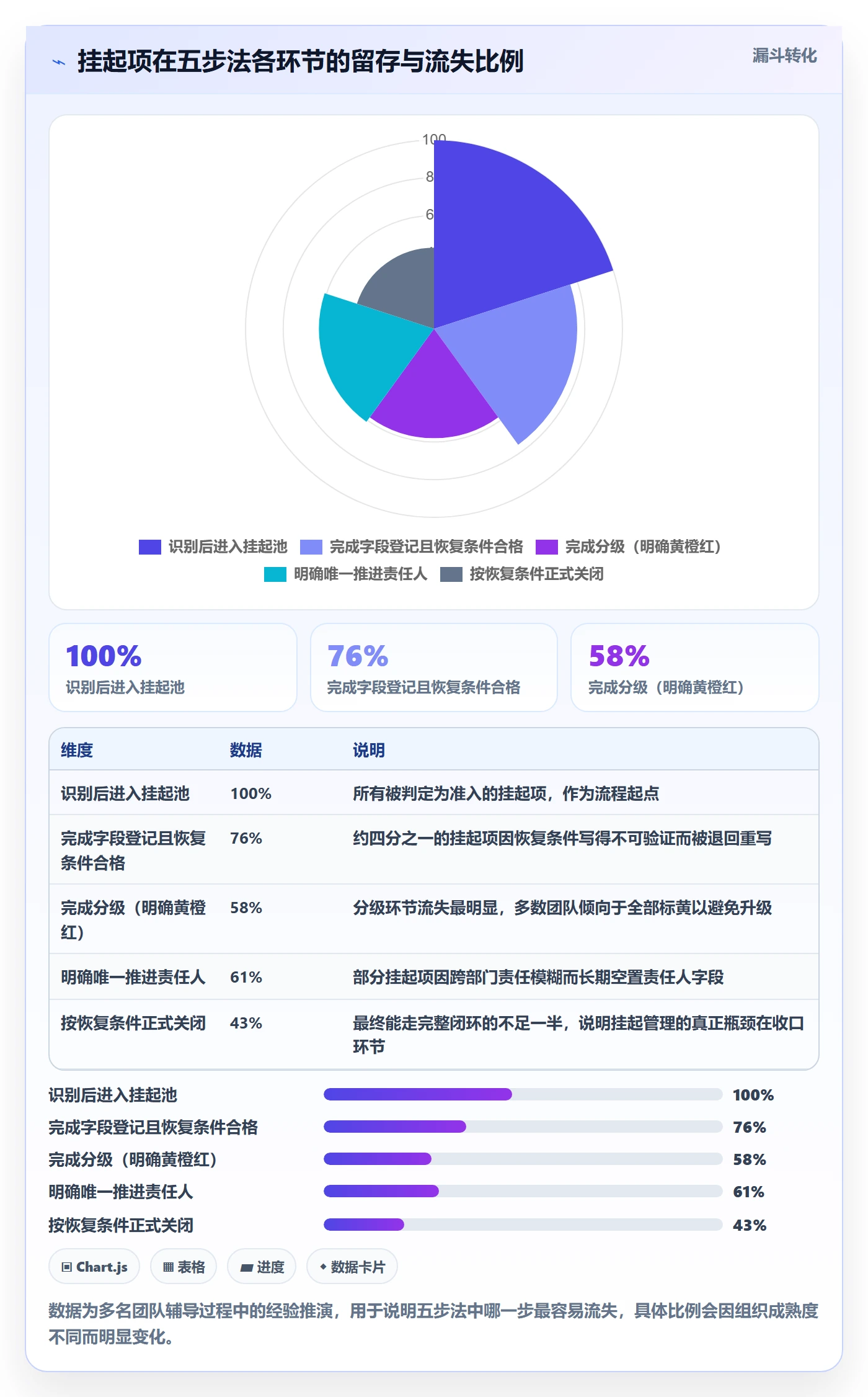

五、五步法落地:识别、登记、分级、定责、恢复
1. 第一步:识别,什么情况允许挂起
很多团队的问题是"随便就能挂起",导致挂起池膨胀。需要提前定一条明确的准入规则。我建议的准入条件:
- 任务的下一步动作依赖本团队以外的组织或个人;
- 依赖方尚未提供所需输入,且已有明确催办记录;
- 预计等待时间超过 1 个工作日;
- 继续推进会导致返工或质量风险。
四条同时满足才能挂起。只满足一两条的,应该保留在"进行中"状态并继续推进,避免用挂起来掩盖推进不力。
2. 第二步:登记,字段模板直接抄
台账字段不是越多越好。我建议核心字段控制在 9 到 11 个之间,超过 14 个字段的台账,字段完整率会断崖式下降。下面是可直接使用的字段配置示例:
挂起项登记表(建议字段)
挂起编号: HQ-2026-0417 (唯一,便于引用)
关联任务: 需求编号 / 任务 ID
挂起提出人: 通常是任务原负责人
挂起时间: 精确到日期
挂起原因分类: 跨部门输入 / 审批签字 / 信息不清 / 资源冲突 / 优先级调整 / 外部风险
恢复条件: 可判断真假的陈述句,必填
推进责任人: 唯一,负责推动恢复条件达成
解除责任人: 外部依赖方,可空(内部依赖时由推进责任人兼任)
影响范围: 单任务 / 里程碑 / 交付承诺
分级: 黄 / 橙 / 红
计划恢复时间: 日期,进入告警计算
恢复时间: 实际解除日期,用于时长统计
恢复验证人: 确认恢复条件已满足的人
这 13 个字段里,恢复条件、推进责任人、解除责任人是不可省略的三项。如果团队一开始觉得负担重,可以先只保留这三项加上挂起时间和原因分类,跑两周再补齐。

3. 第三步:分级,按影响和时限划线
分级动作建议在登记时同步完成,不要留到复盘会上再评级。因为挂起发生的那一刻,提出人对影响的判断最准确,拖两天就会失真。
我在实际辅导中给团队定过一条简化规则:影响单个任务标黄,影响里程碑标橙,影响对外承诺标红。先按这一条跑,跑一个月后再根据实际数据微调,不要一上来就设计复杂的评分矩阵。
4. 第四步:定责,谁推进、谁解除、谁通报
挂起项涉及三类角色,必须分清:
- 推进责任人:负责让恢复条件尽快达成,可以催办、可以换方案、可以升级。通常是任务原负责人。
- 解除责任人:负责执行实际解除动作的一方,通常是外部依赖方。如果依赖在内部其他团队,则指定该团队的具体接口人,不写部门名。
- 通报责任人:负责在挂起升级或恢复时通知相关方,通常由项目协调人或 PMO 承担。
一个常见的实操细节:不要在责任人字段写部门或岗位名称,比如"研发部""测试组"。必须写具体的人,因为部门不会推进任务,人才会。
5. 第五步:恢复,触发、执行、验证三步收口
恢复不是一个动作,而是三个动作的连串:
- 触发:恢复条件被满足的那一刻被识别出来。这一步依赖的是告警机制和人盯,不能靠记忆。
- 执行:解除责任人完成实际动作,任务回到"进行中"或进入下一环节。
- 验证:恢复验证人确认结果符合预期,把挂起项正式关闭,并记录实际恢复时间。
很多团队只做前两步,不做验证,结果是任务表面恢复、实际返工。验证这一步的成本很低,但它决定了整张台账的数据是否可信。

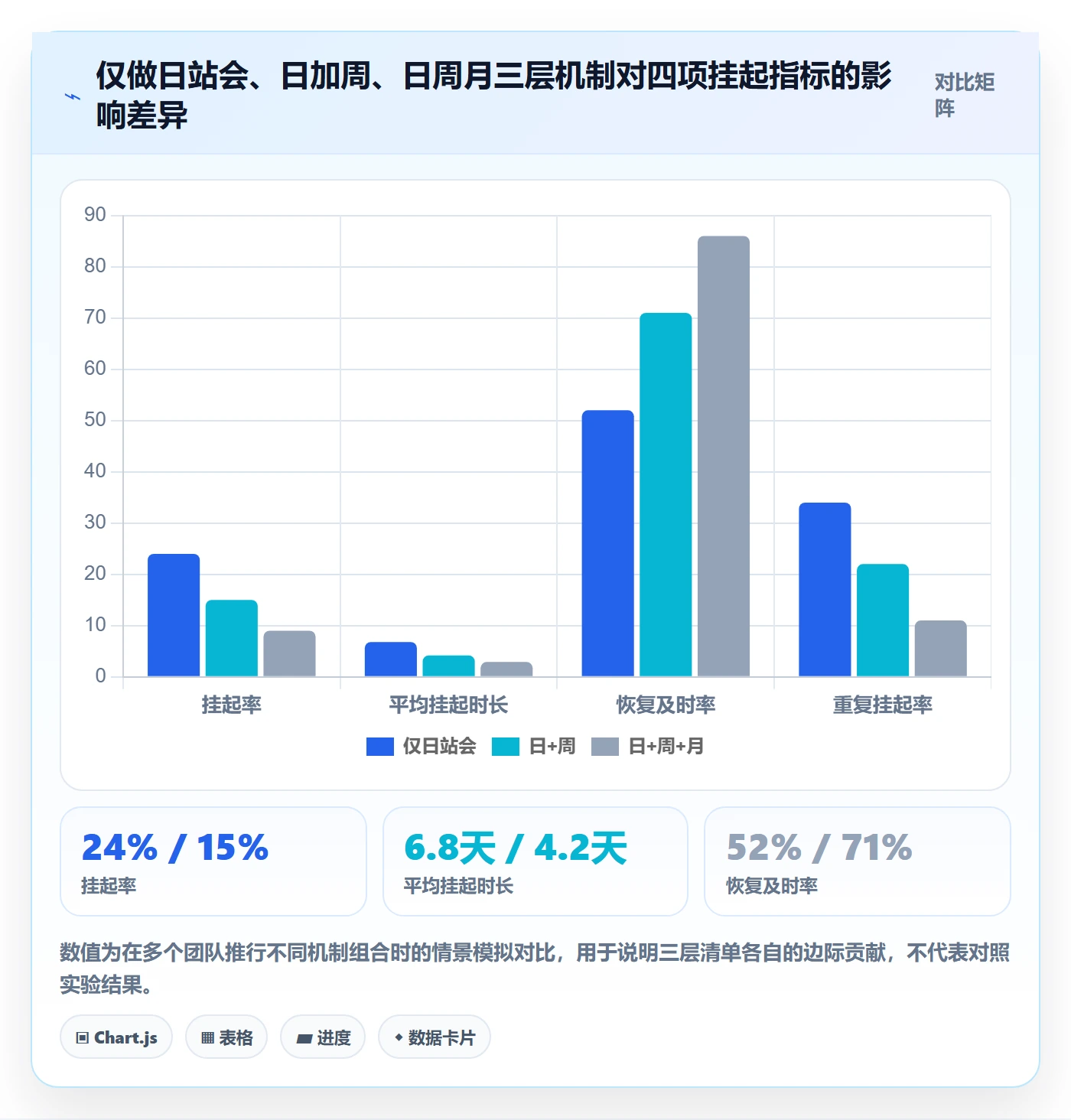

六、三层清单:日、周、月分别盯什么
1. 日清单:站会只看挂起项和恢复条件
15 分钟站会不要过全部任务,只过三件事:昨天新增了哪些挂起、哪些挂起的恢复条件发生了变化、哪些挂起已经超过告警阈值。每人 60 秒,超时打断。
我在团队里推过一个「挂起三问」模板,站会上对每条挂起项依次回答:
- 为什么挂?,当场说出恢复条件,说不出来说明这条挂起无效,退回重写。
- 谁来解?,说出唯一推进责任人的名字。
- 何时恢复?,给出计划恢复日期,超过 3 天的自动升级为橙色。
三问跑顺之后,一条挂起项的站会处理时间大约在 40 秒左右,20 条挂起项完全可以在 15 分钟内过完。
2. 周清单:复盘原因结构,决定是否升级
周复盘不要逐条过挂起项,而要过结构。每周固定看四个数:新增挂起数、恢复挂起数、超期未恢复数、按原因分类的分布。如果某一类原因连续两周进入前三,就应该在周会上讨论流程改进,而不是继续催办。
周复盘的另一个作用是识别"僵尸挂起",那些超过 15 天没有任何状态变化的项目。这类挂起项通常意味着两个问题:要么恢复条件本身不成立,要么责任人已经放弃了。两种情况下,都应该在周会上当场决定是重新定义恢复条件还是直接取消。
3. 月清单:四个核心指标定生死
月度指标不用多,四个就够,但口径必须固定,不能每月换算法。
| 指标 | 计算口径 | 建议基准 | 异常信号 |
|---|---|---|---|
| 挂起率 | 统计周期内发生过挂起的任务数 ÷ 在途任务总数 | 5%~15% | 持续低于 3% 说明漏报,高于 25% 说明流程设计有问题 |
| 平均挂起时长 | 所有已关闭挂起项的(恢复时间 − 挂起时间)之和 ÷ 已关闭挂起项数 | 3 个工作日以内 | 超过 7 个工作日说明升级机制失效 |
| 恢复及时率 | 在计划恢复时间前关闭的挂起项数 ÷ 已关闭挂起项数 | 80% 以上 | 低于 60% 说明计划恢复时间定得随意,需要重新校准 |
| 重复挂起率 | 同一任务在一个季度内被挂起两次及以上的次数 ÷ 挂起总次数 | 15% 以下 | 高于 30% 说明根因从未被解决,只是在反复重启 |

4. 会议模板:挂起专项复盘的 20 分钟议程
如果挂起项数量超过 30 条,或者出现红色挂起,建议单独开一个短会。议程可以固定为四段:
- 0-3 分钟:数据播报。上周新增、恢复、超期三项数字,不做讨论。
- 3-10 分钟:红色和橙色挂起逐条过。每条只说三件事:卡在哪、需要谁、什么时候能解。
- 10-17 分钟:原因结构讨论。只讨论进入前三的原因类别,形成一条可执行的流程改动。
- 17-20 分钟:明确下次复盘的动作项和责任人,当场确认。
这个模板的关键是把"报数字"和"做决策"分开。很多复盘会开成流水账,就是因为两者混在一起,讨论完数据已经没有时间做决定了。
七、案例与数据观察:一个 120 人交付团队的半年改造
1. 案例背景与初始状态
2024 年,我以外部顾问身份参与了一家 To B 交付团队的挂起管理改造。团队规模约 120 人,同时在跑 9 个项目,客户以制造业为主,交付周期普遍在 4 到 8 个月。改造前的状态可以说是典型的"看起来都在忙,交付一直在拖"。
改造启动时,他们的问题清单是这样的:挂起项记录在三个不同的 Excel 里,口径不统一;周会上挂起项按顺序念一遍,念完就散会;超过一半的挂起项没有恢复条件;经理层普遍认为"挂起就是下面的人在拖"。
2. 我们做了什么干预
改造动作一共五项,按顺序推进,没有一次全上:
- 统一状态定义:把挂起、延期、取消、阻塞四个状态在工具里做成互斥选项,禁止混用。这一步用了 5 天。
- 重建台账字段:把原来的 22 个字段砍到 11 个,其中恢复条件、推进责任人、解除责任人设为必填。这一步用了 3 天。
- 引入分级与告警:黄色不告警,橙色 3 天告警,红色 48 小时强制升级。这一步用了 2 天配置。
- 改站会为挂起三问:取消原来的进度汇报环节,站会只过挂起项。这一步推行了 3 周才稳定。
- 建立月度根因复盘:每月固定分析原因结构,形成一条流程改动。这一步从第 5 周开始。

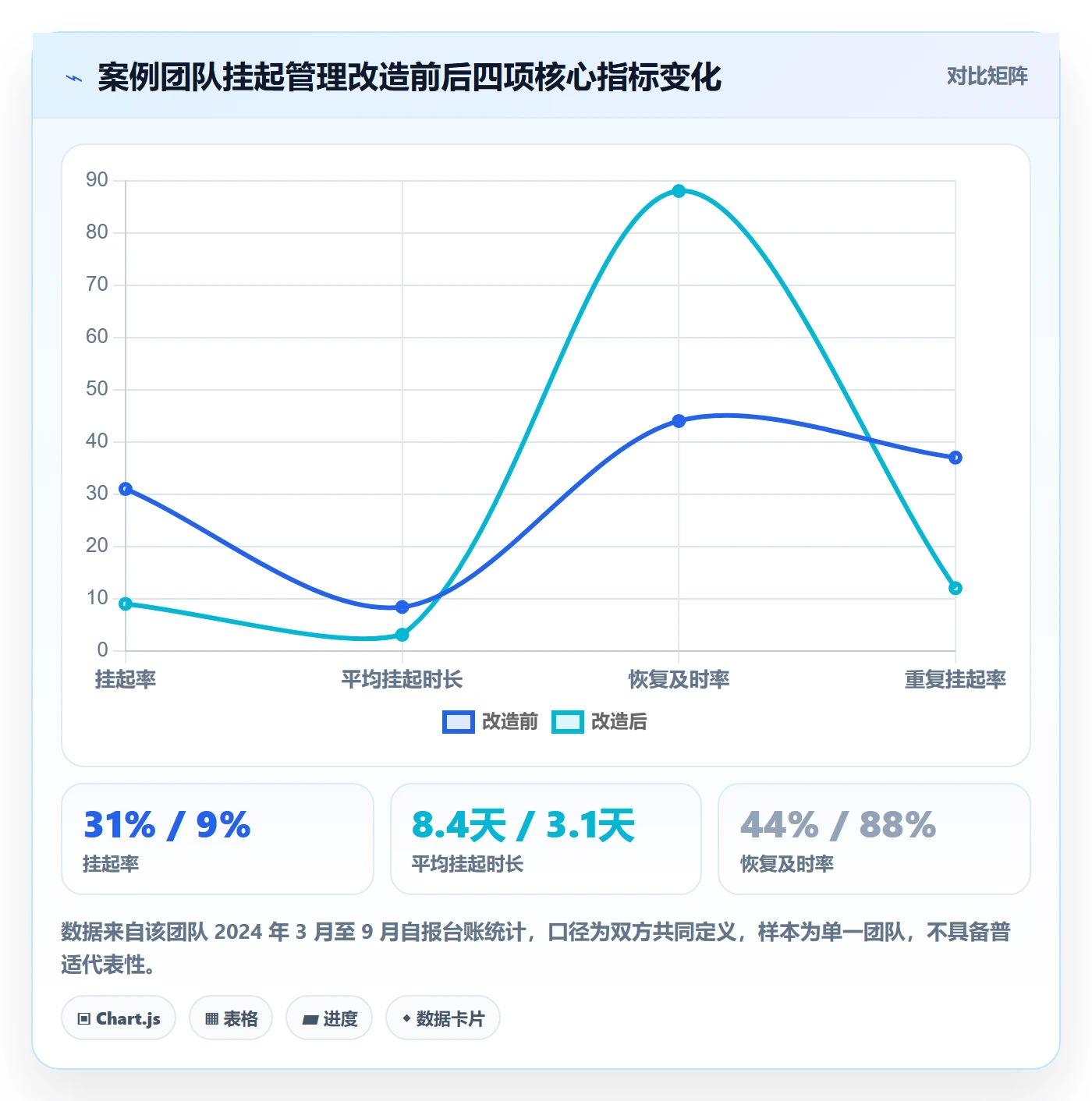

3. 半年后的数据变化
需要说明的是,这些数据来自团队自身的台账统计,口径由我们共同定义并冻结,但没有设置对照组,所以只能作为实践观察,不能当成因果证明。

4. 一个不容易被注意的结构性变化
改造半年后最有意思的现象不是总量下降,而是挂起原因的结构发生了反转。那些可以通过管理动作消除的挂起(信息不清、跨部门催办)大幅减少,而结构性挂起(审批链、资源冲突)占比反而上升了。

这个观察带来了一个重要判断:挂起管理的第一阶段是"清理可消除的挂起",第二阶段是"暴露不可消除的结构性问题"。很多团队在第一阶段看到指标变好就停止了,结果半年后数据又反弹回去,因为审批链和资源容量这两件事从来没被动过。
5. 工具怎么承载机制:以 PingCode 为例
机制跑通之后,就要考虑用什么承载。改造进行到第 6 周时,这个团队从原来的 Excel 加聊天工具组合,切换到 PingCode。选它的原因很实际:团队规模已经超过 100 人、9 个项目并行、客户里有制造业和金融行业,对数据本地化有明确要求。
PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的组织形态是匹配的。更重要的是它支持私有化部署,交付数据不出内网,这在当时的客户合规审查里是硬性条件。另外他们原本用 Jira 管理研发任务,历史数据量大,PingCode 支持 Jira 平滑迁移,这一点省掉了大量重新建档的成本。从当时的选型视角看,对于有国产化替代需求的团队来说,PingCode 是国产替代不二选择。
但我要强调一个判断:工具解决的是"机制可视化和自动告警",不解决"恢复条件写不写得清楚"。这个团队在换成 PingCode 之前,就已经在 Excel 上把五步法跑通了两个月。如果跳过机制直接上工具,结果只会是换一个地方堆积无效字段。
6. 工具配置清单:看板、告警、权限、指标
下面是我们在 PingCode 里实际落地的四项配置,可以直接参考:
- 看板列设计:待办 → 进行中 → 挂起(等待中)→ 待验证 → 已完成。挂起列单独设置泳道,按黄橙红分成三条,避免和进行中混淆。
- 字段配置:在工作项里新增"恢复条件""推进责任人""解除责任人""计划恢复时间""挂起分级"五个自定义字段,其中前三项设为必填。
- 自动提醒与升级:挂起状态持续 3 个工作日未变更,自动通知推进责任人;持续 5 个工作日,自动通知项目负责人;红色挂起进入挂起状态即通知分管领导。
- 权限与透明:挂起看板对上下游两个部门开放只读权限,任何人可以看到任一项目的挂起全貌,但不允许跨部门直接修改字段,修改必须由推进责任人执行。
指标看板建议只放四个数字:当前挂起总数、超期未恢复数、本月恢复及时率、重复挂起率。数字超过四个,看板就没人看了。
八、行动建议:不同规模的团队该怎么起步
1. 20 人以下团队:先用一张表跑通逻辑
这个规模不需要上系统。用一张共享表格,字段只保留挂起编号、关联任务、恢复条件、推进责任人、计划恢复时间、分级六项,每周站会上过一遍。目标是两个月内把"恢复条件必须可验证"这个习惯建立起来,再考虑是否引入工具。
这个阶段最容易犯的错误是直接买工具,然后花三周时间配字段,最后发现团队根本不知道自己想管什么。
2. 20 到 100 人团队:建立三层清单
这个规模通常有 3 到 8 个项目并行,跨部门依赖开始变多。建议在表格基础上引入简单的看板工具,把挂起列单独可视化,并开始跑日、周、月三层清单。这个阶段的重点是把"挂起三问"变成肌肉记忆,而不是追求指标好看。
指标可以只统计挂起率和平均挂起时长两个,跑满三个月再增加恢复及时率和重复挂起率。
3. 100 人以上或中大型组织:机制先行,工具固化
组织一旦超过 100 人,靠人盯已经不可行,必须靠系统承载。这个阶段建议:
- 先在制度层面明确四个状态的互斥定义和分级标准;
- 把恢复条件、推进责任人、解除责任人设为系统必填字段;
- 配置自动告警与升级路径,减少人工催办的比重;
- 开放跨部门只读权限,用透明度替代会议汇报;
- 建立月度根因复盘,把原因结构变化作为管理议题。
如果组织同时有数据本地化要求、历史 Jira 数据需要保留、又处在国产化替代的评估窗口,那么像 PingCode 这类支持私有化部署、支持 Jira 平滑迁移、面向中大型企业设计的平台,会是更省心的选择路径。
4. 跨部门流程型组织:把挂起管理嵌进流程节点
如果你的组织不是项目制,而是流程驱动(比如订单交付、供应链、审批密集型业务),挂起管理不应该做成独立的台账,而应该嵌进流程节点里。每个节点设置"最长停留时长",超过就自动触发挂起登记。这样挂起不再依赖人主动上报,而是流程自动暴露。

九、取舍:挂起管理不是越严越好
1. 管控强度与响应速度的取舍
管控越严,字段越多、审批环节越多,登记成本越高,团队越倾向于不报。管控越松,挂起池越乱,管理者越看不见真实风险。我的经验是:在机制建立的头两个月,宁可松一点,先保证"愿意报";等报全了再逐步收紧字段和告警阈值。
如果一开始就上 20 个必填字段,大概率会在第三周看到台账空置。这不是团队不配合,而是单位登记成本超过了管理收益。

2. 登记颗粒度与管理成本的取舍
登记到"任务级"还是"子任务级",直接决定了台账规模。我的建议是按可独立交付的最小单元登记,而不是按操作步骤登记。比如"完成接口联调"是一个挂起单元,"部署测试环境""准备测试数据""执行第一轮联调"就不该拆成三条挂起。
过细的颗粒度会带来两个后果:台账条目数量膨胀三到五倍,站会时间随之膨胀;同时真正的关键挂起会被淹没在大量琐碎条目里。
3. 自建与采购的取舍
如果团队规模在 100 人以上、跨部门协作频繁、并且有审计或合规要求,自建表格体系的维护成本通常会在半年内超过采购成本。反过来,如果团队小于 30 人、业务相对单一,自建表格更灵活,改字段不用等审批。
我的判断分界线大致在并行项目数超过 5 个、或跨部门接口人超过 15 个这两条上。超过任一条,就应该认真评估平台化方案。
4. 私有化部署与云端 SaaS 的取舍
私有化部署的优势是数据可控、可对接内部权限体系、满足客户合规审查;代价是需要一定的运维投入和升级节奏自主管理。云端 SaaS 的优势是开箱即用、迭代快、免运维;代价是数据边界受制于服务商。
对于客户包含金融、制造业、政务类的中大型企业,私有化部署往往是硬性前置条件,而不是可选项。这也是为什么前面那个 120 人团队最终选择支持私有化部署的方案,而不是功能看起来更花哨的轻量工具。
5. Jira 迁移与双轨并行的取舍
已经用 Jira 多年的团队,切换时会面临两难:一次性迁移,还是双轨并行过渡。我的建议是先迁移活跃项目,历史归档只读保留。全量迁移历史数据的成本很高,但收益有限,因为三年前的挂起记录几乎没有管理价值。
PingCode 支持 Jira 平滑迁移,这一点在实操中能省掉大量字段映射和状态重映射的手工工作。但即便如此,迁移仍然建议分两批:第一批迁一到两个活跃项目做验证,确认状态映射和字段对应关系无误之后,再迁其余项目。

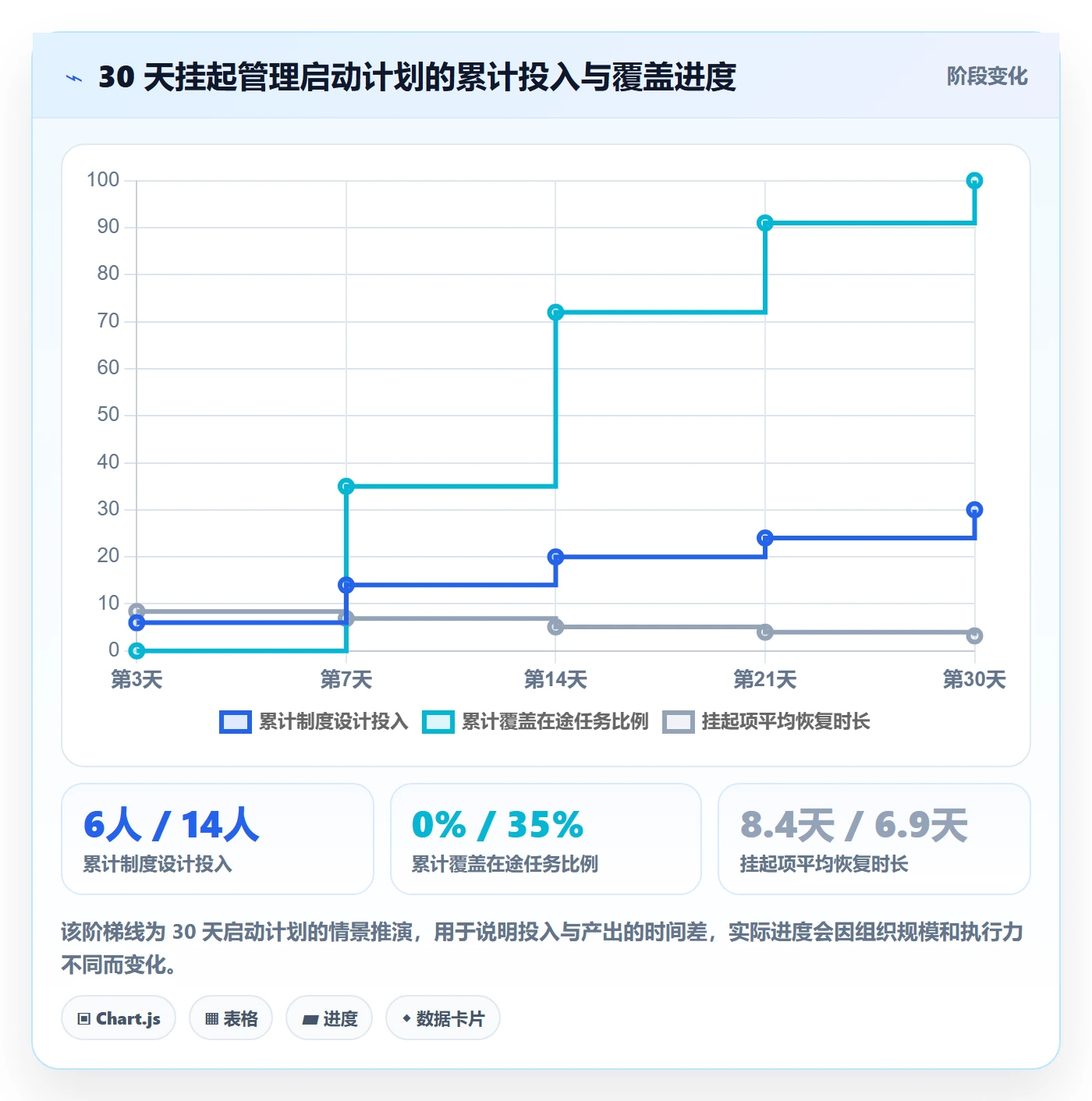

十、结尾:从今天开始的 30 天启动计划
1. 分三周推进,不要一次全上
如果你读完这篇文章想立刻动手,我建议按下面的节奏走,避免一次性改动太大导致机制无人执行。
- 第 1 到 3 天:只做一件事,把挂起、延期、取消、阻塞四个状态的定义写进团队文档,并在现有工具里改成互斥选项。
- 第 4 到 7 天:建一张只有 6 个字段的挂起台账,把当前所有卡住的任务登记进去,强制填写恢复条件。
- 第 8 到 14 天:把日站会改成"挂起三问",每天只过挂起项,跑满一周。
- 第 15 到 21 天:开第一次周复盘,只看原因结构,形成一条流程改动。
- 第 22 到 30 天:跑第一次月度指标,计算出挂起率、平均挂起时长、恢复及时率、重复挂起率四个数。

2. 这篇内容最想留下的一句话
挂起管理真正管理的不是任务,而是"等待"这件事本身。任务卡住不可怕,可怕的是卡住之后没有人知道、没有人负责、也没有人定义什么叫做恢复。当你把恢复条件、推进责任人和时限这三件事固定下来,执行力的问题会自动以更清晰的形式暴露出来,它可能不是执行力问题,而是审批链太长、接口人不清、或者需求标准太模糊。
这恰恰是挂起管理最大的价值:它不是为了让你追责更方便,而是为了让真正的问题无处可藏。当一张挂起台账连续三个月指向同一个原因类别时,你要改的就不是某个人的态度,而是那套流程本身。
3. 下一步怎么做
如果你的团队现在还没有任何挂起记录,今天就做一件事:把手上所有"卡住了"的任务列出来,给每一条写一句可以被判断真假的恢复条件。写不出来的那几条,要么立刻取消,要么立刻升级。这一步通常只需要 30 分钟,但它会让你第一次看清团队真实的阻塞分布。
如果已经有台账但恢复率很低,那就先做一件事:把超过 15 天没有任何状态变化的挂起项全部拉出来,逐条决定是重新定义恢复条件、换责任人,还是直接取消。清理完这一批,再按第五节和第六节的流程重建日常机制。工具层面的配置可以稍后再做,机制顺了,工具才有意义。
常见问题解答(FAQ)
1. 挂起和延期、取消到底有什么区别?我是不是一直在混用?
我们团队任务一卡住,大家就顺手改成‘延期’,过两天又有人说是‘取消’了,最后没人知道这个任务还算不算数。我自己也说不清挂起和延期的边界在哪,感觉全凭口头解释,复盘的时候根本对不上账。
挂起、延期、取消是三件不同的事,混用会直接导致责任和资源失控。挂起指任务本身还要做,只是当前被一个明确的外部或内部条件卡住,处于‘可控的等待状态’,必须有恢复条件和责任人;延期指任务继续推进,只是完成时间往后挪,工作本身没有停;取消指这件事不再做了,要说明决策人和替代方案。
判断口径可以很简单:问一句‘解除某个条件后,这件事还要不要继续做’,要继续但暂时动不了,是挂起;继续做只是时间推后,是延期;不做了,是取消。落地做法是在任务系统里把三种状态拆成独立字段,而不是用一个‘未完成’兜住。挂起项强制填写三项:挂起原因、恢复条件、责任人;延期项必须填写新的截止时间和批准人;
取消项必须填写取消理由和影响范围。建议每周复盘时单独统计三类数量,如果‘延期’占比长期高于挂起,说明团队在用延期掩盖真实的阻塞问题。
2. 挂起项登记表到底要填哪些字段?字段太多没人填,字段太少又没用,怎么平衡?
我们之前试过做挂起登记表,列了十几栏,结果大家嫌麻烦,填了两周就荒废了。后来简化到只剩任务名和原因,又发现根本追不回来,谁负责、什么时候能恢复全都没有。我现在很纠结,到底哪些字段是必须的,哪些可以砍掉。
判断字段该不该留,只用一个标准:这个字段是否直接决定‘下一步谁做什么’。按这个标准,最小可用字段是六个:任务名称、挂起原因分类(等待资料、跨部门依赖、审批卡点、资源冲突、优先级变化、风险未决)、责任人、恢复条件、计划恢复时间、影响范围。
恢复条件必须写成可验证的事实,比如‘收到财务部盖章的预算确认邮件’,而不是‘等审批通过’这种模糊表述;计划恢复时间不是任务完成时间,而是预计解除阻塞的时间点。可选字段包括影响金额、关联客户、升级记录,只在挂起项达到橙色或红色级别时才强制填写。
落地建议是先跑两周六字段版本,观察哪些字段从来没人看,再决定增删,而不是一开始就追求完整。另外要明确一点:登记表不是给人看的档案,是驱动恢复动作的工具,凡是不能触发动作的字段都是负担。
3. 挂起项分级怎么分才不流于形式?黄色橙色红色到底按什么标准?
我们做过分级,但基本是拍脑袋,重要客户的事就标红,其他标黄,结果红色项越来越多,大家反而麻木了。我也见过按金额分的、按部门分的,每种都有人反对,最后分级表变成摆设,没人真按它催办。
分级要能起作用,必须绑定‘响应时限’和‘升级动作’,否则只是标签。建议用两个维度交叉:影响度(是否影响对外承诺、收入、合规)和紧急度(是否在48小时内阻断下游任务)。两个维度都低是黄色,处理时限为3个工作日,由任务责任人自行跟进;
其中一个维度高是橙色,处理时限为24小时,需要责任人的直接上级知悉并介入协调;两个维度都高是红色,处理时限为4小时,必须当天升级到跨部门负责人层面并给出临时方案。关键约束是红色项数量控制,比如整个团队同时在册的红色项不超过3个,超过就必须开专项会重新排序,因为红色项过多等于没有优先级。
另外分级不是一次性的,每个工作日站会要重新确认级别,条件解除或恶化都要改级别并留痕。判断分级是否有效,看一个指标:橙色和红色项的平均挂起时长是否明显低于黄色项,如果不是,说明分级没有真正带来资源倾斜。
4. 挂起率、平均挂起时长这些指标怎么统计才算合理?会不会又变成考核工具把人逼造假?
我想用数据看团队的执行效率,就统计了挂起率,结果发现大家开始不敢标挂起,宁可把任务挂在‘进行中’拖到最后一刻。我也担心指标一旦和绩效挂钩,数据就会失真,但不统计又完全看不见问题在哪。
指标先用于诊断,不要直接用于考核,这是避免数据失真的前提。可以统计四个指标:挂起率等于统计周期内发生挂起的任务数除以总任务数;平均挂起时长等于所有已恢复挂起项的解除时间减去挂起时间再取平均,只统计已恢复的,未恢复的单独列为在册挂起项;恢复及时率等于在计划恢复时间内解除的挂起项数除以已恢复总数;
重复挂起率等于同一任务在同一周期内二次及以上挂起的数量除以总任务数。统计口径要提前写死,比如按自然日还是工作日、挂起时间以系统状态变更时间为准还是以登记时间为准,避免月底扯皮。使用方式上,建议先连续观察四周基线,再设定改进目标,比如把平均挂起时长压缩20%,而不是设一个绝对值。
同时要明确:不允许为了压低挂起率而不标挂起,判断标准是‘是否被明确条件阻断’,只要是,就必须标。真正值得追责的不是挂起本身,而是没有恢复条件、没有责任人、超时未升级这三件事。
核心关键词
文章包含AI辅助创作:挂起管理方法大全:企业管理者任务执行效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/379322
读者评论
作为项目经理,我觉得最有用的不是分级表,而是“恢复条件必须可验证”。很多站会卡在“等客户反馈”这种表述上,写了等于没写。3天预警和橙红升级也务实,但前提是上下游可见,否则还是单部门台账。
研发视角看,把挂起、延期、阻塞拆开很有必要,混在一起追责只会让团队隐瞒风险。不过5%~15%挂起率和三天均值不能硬套,依赖结构不同差异很大。工具权限透明比流程文件更关键。
文章点出审批链和跨部门输入占大头,这点很真实。但小团队没有专职PMO,15分钟站会要跑完,模板和清单必须极简,否则机制会先死在维护成本上,最后又变成一张没人更新的表。
